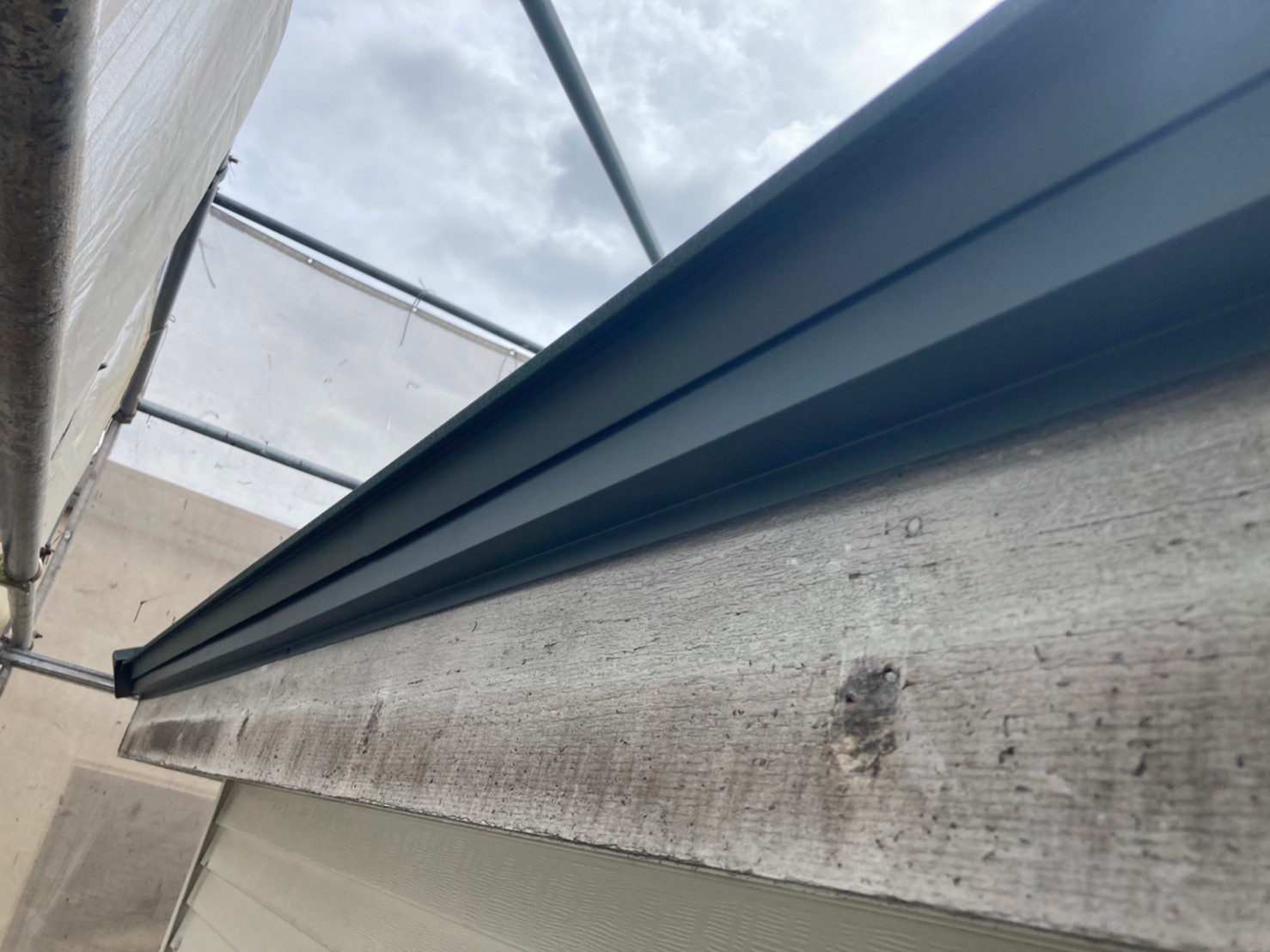

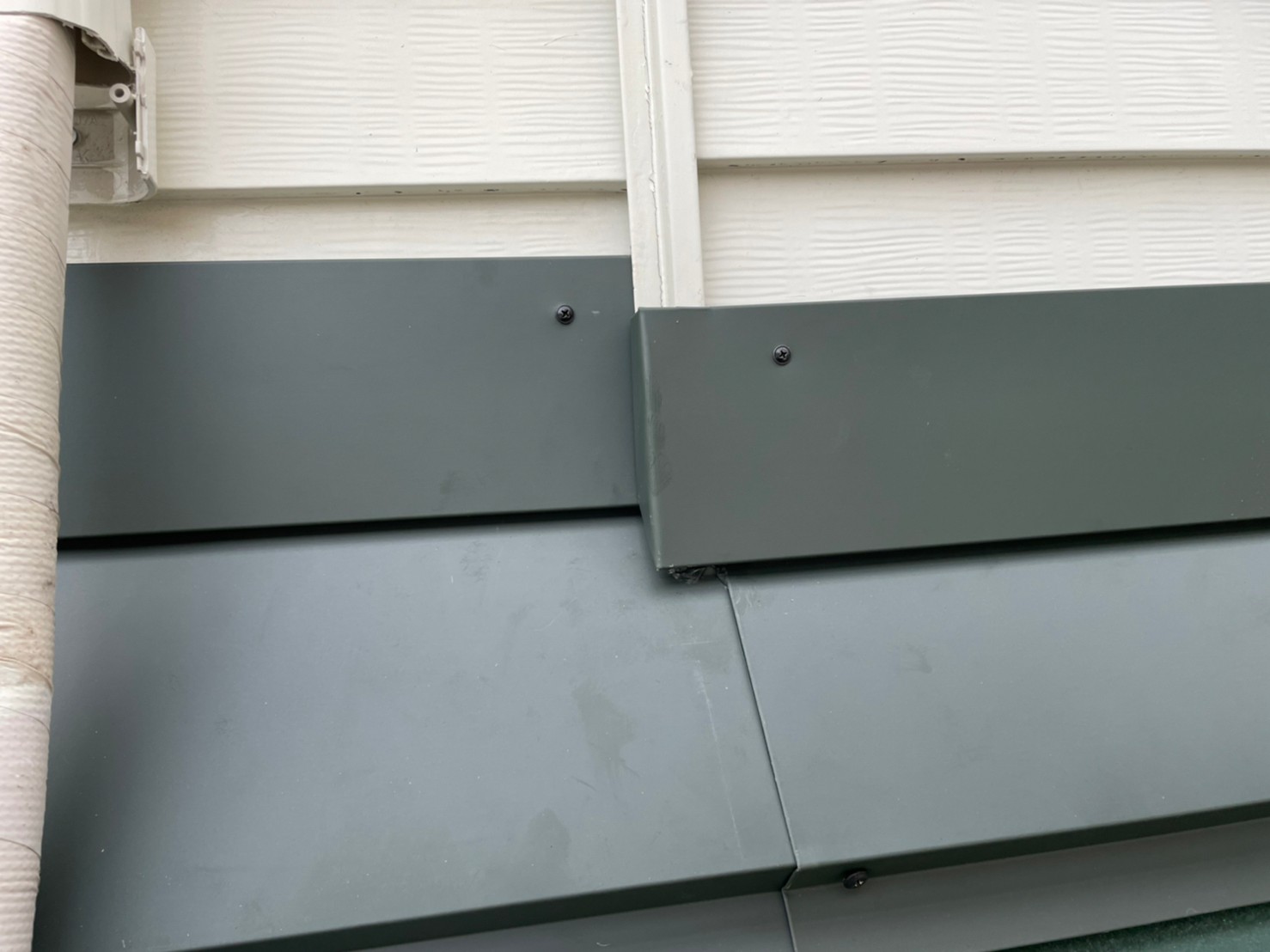

天理市 H様邸 屋根、雨とい改修工事

工事主任:的場、田代班、西村班、室谷班、木村班

  • 建築中のレポート

1.2022年03月26日

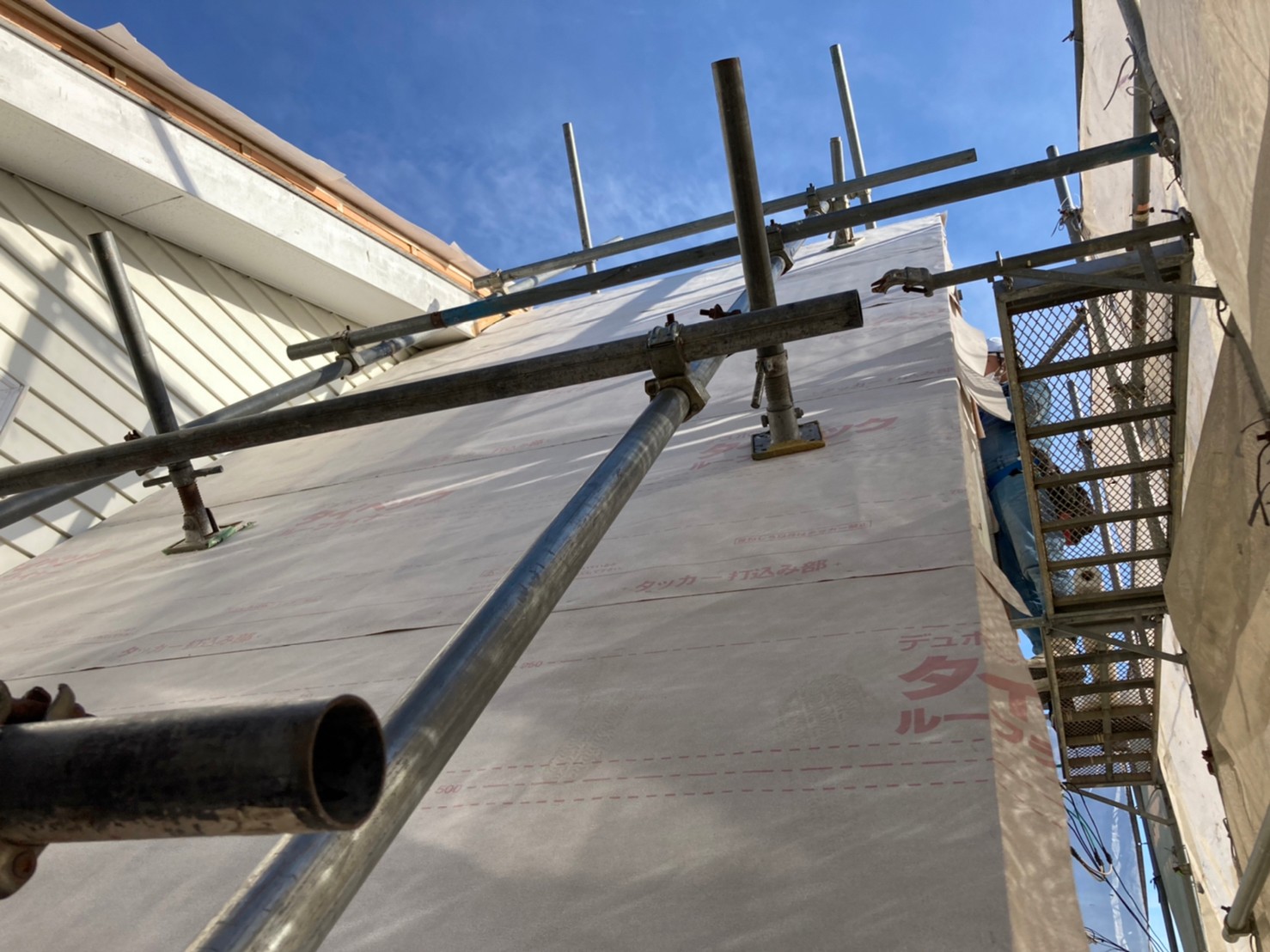

足場工事

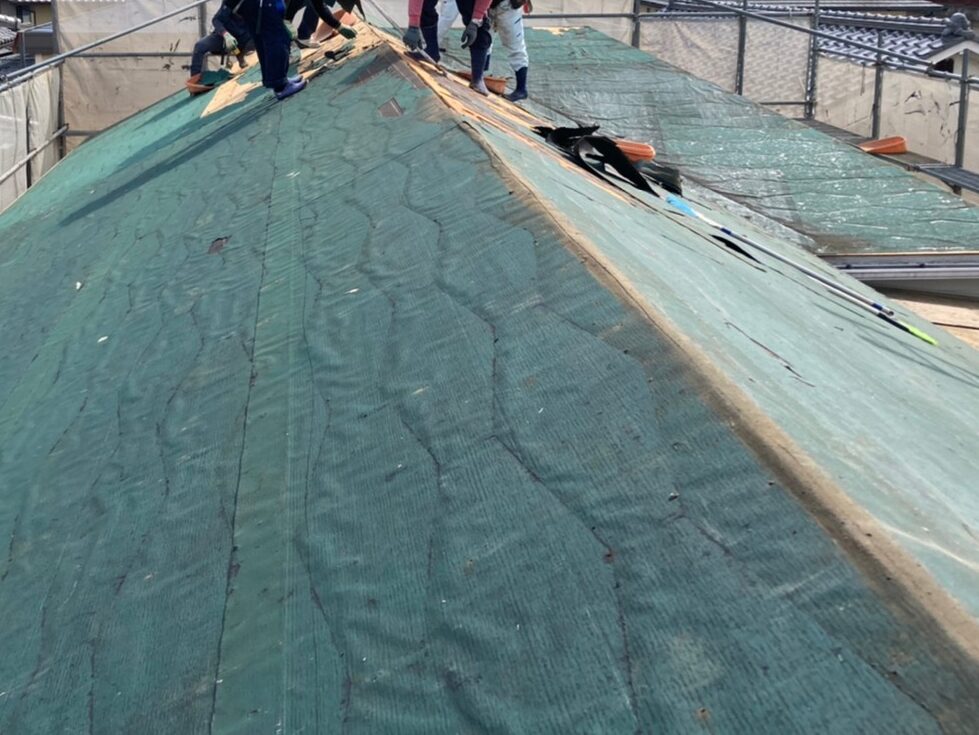

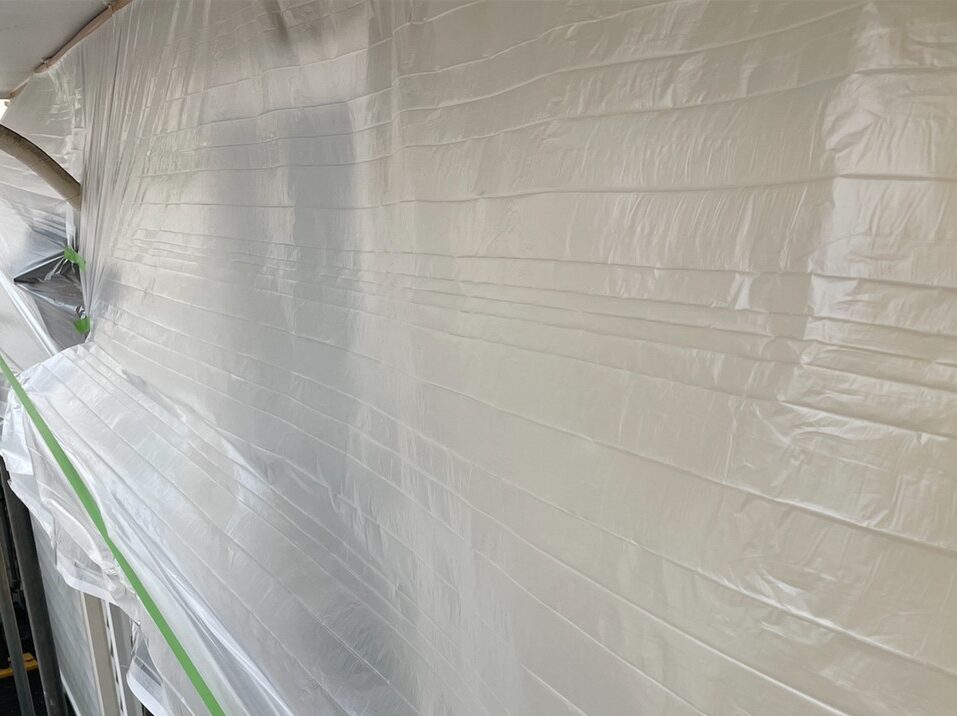

足場を設置し、養生シートを取り付けました。
2.2022年03月28日
屋根葺き替え工事(大屋根)

大屋根、既存の状態です。
3.2022年03月28日
屋根葺き替え工事(大屋根)
既存の棟板金を撤去しました。
4.2022年03月28日
屋根葺き替え工事(大屋根)
既存のカラーベストを撤去しました。
5.2022年03月28日
屋根葺き替え工事(大屋根)
既存の下葺き材を撤去しました。
6.2022年03月29日
屋根葺き替え工事(大屋根)

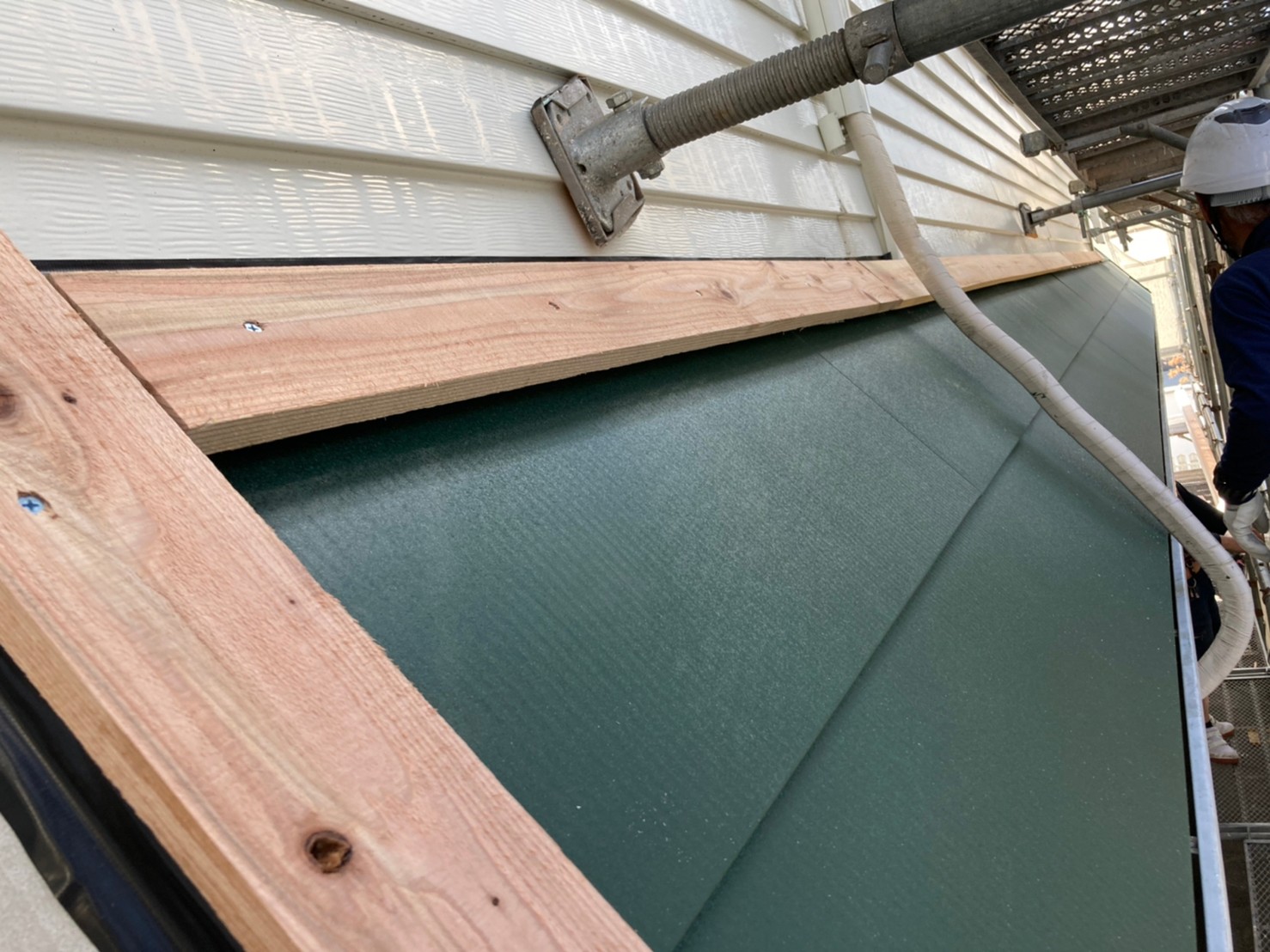

通気用下地木材を取り付けていきます。
7.2022年03月29日
屋根葺き替え工事(大屋根)

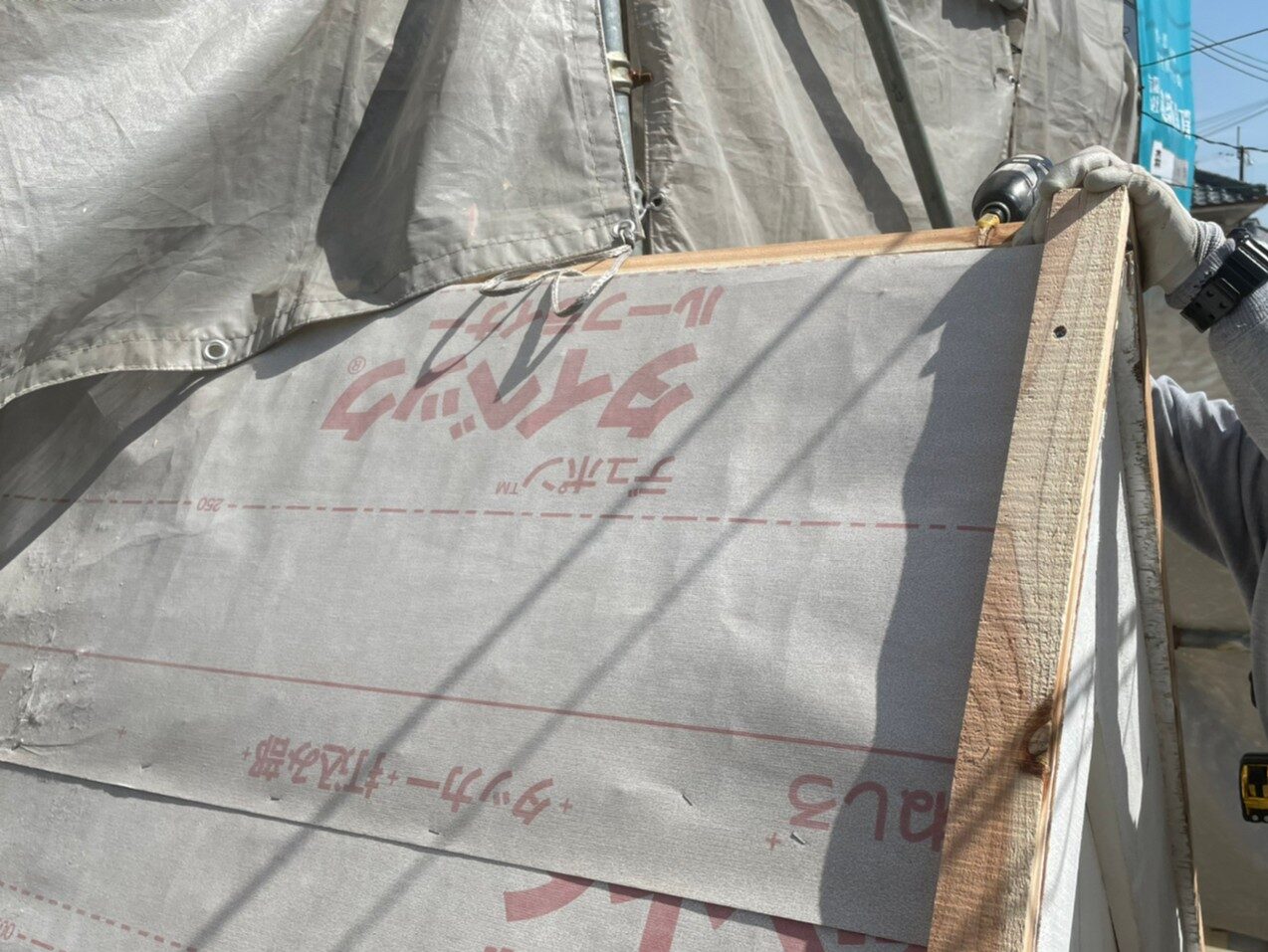

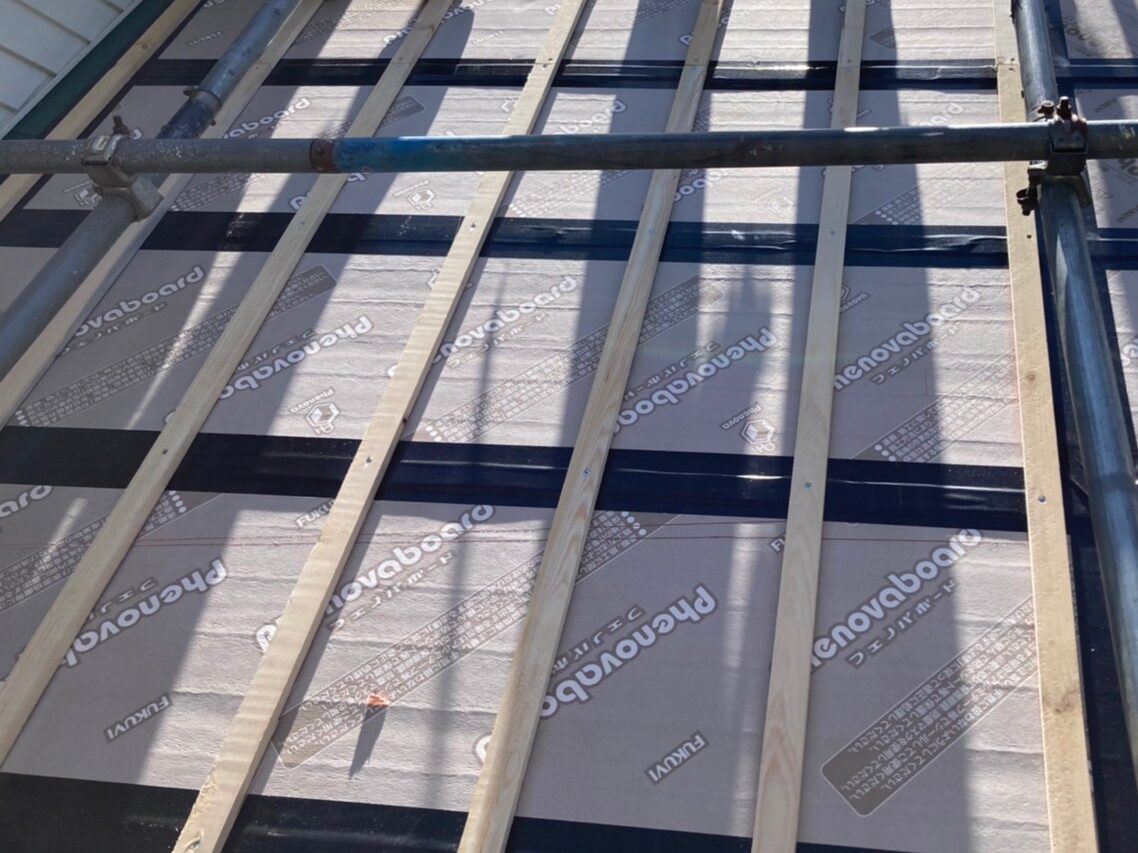

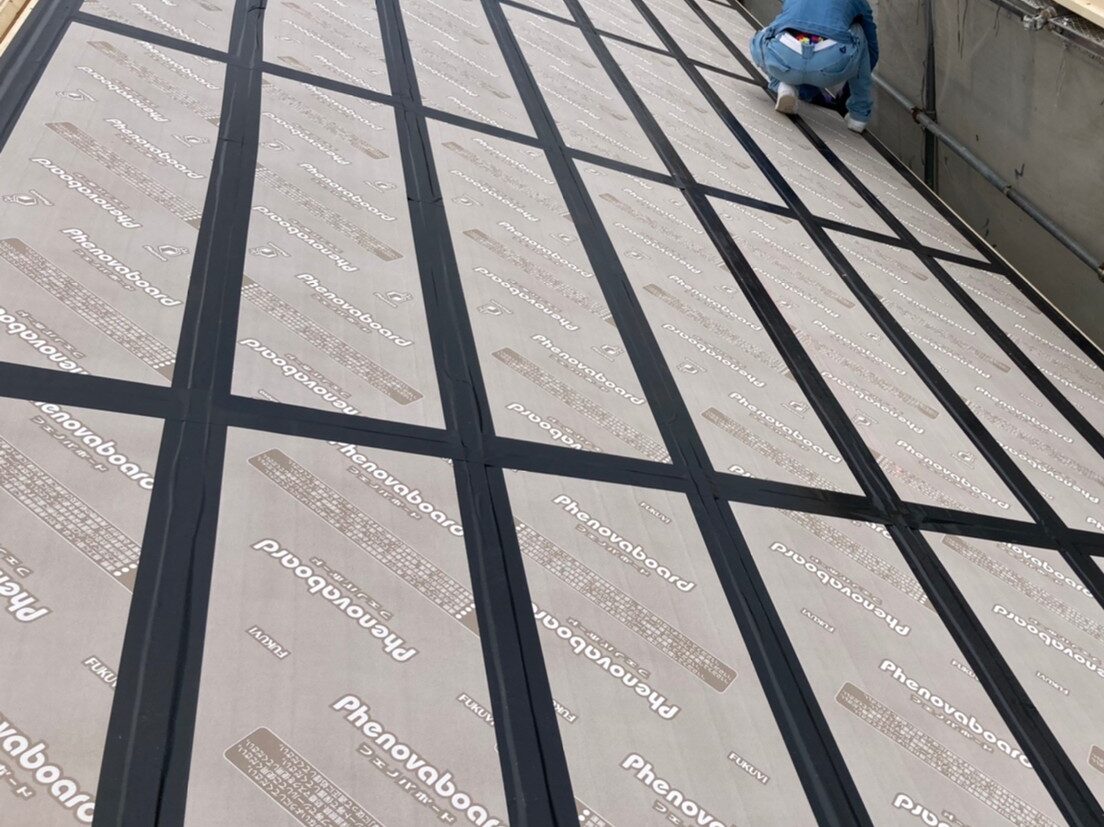

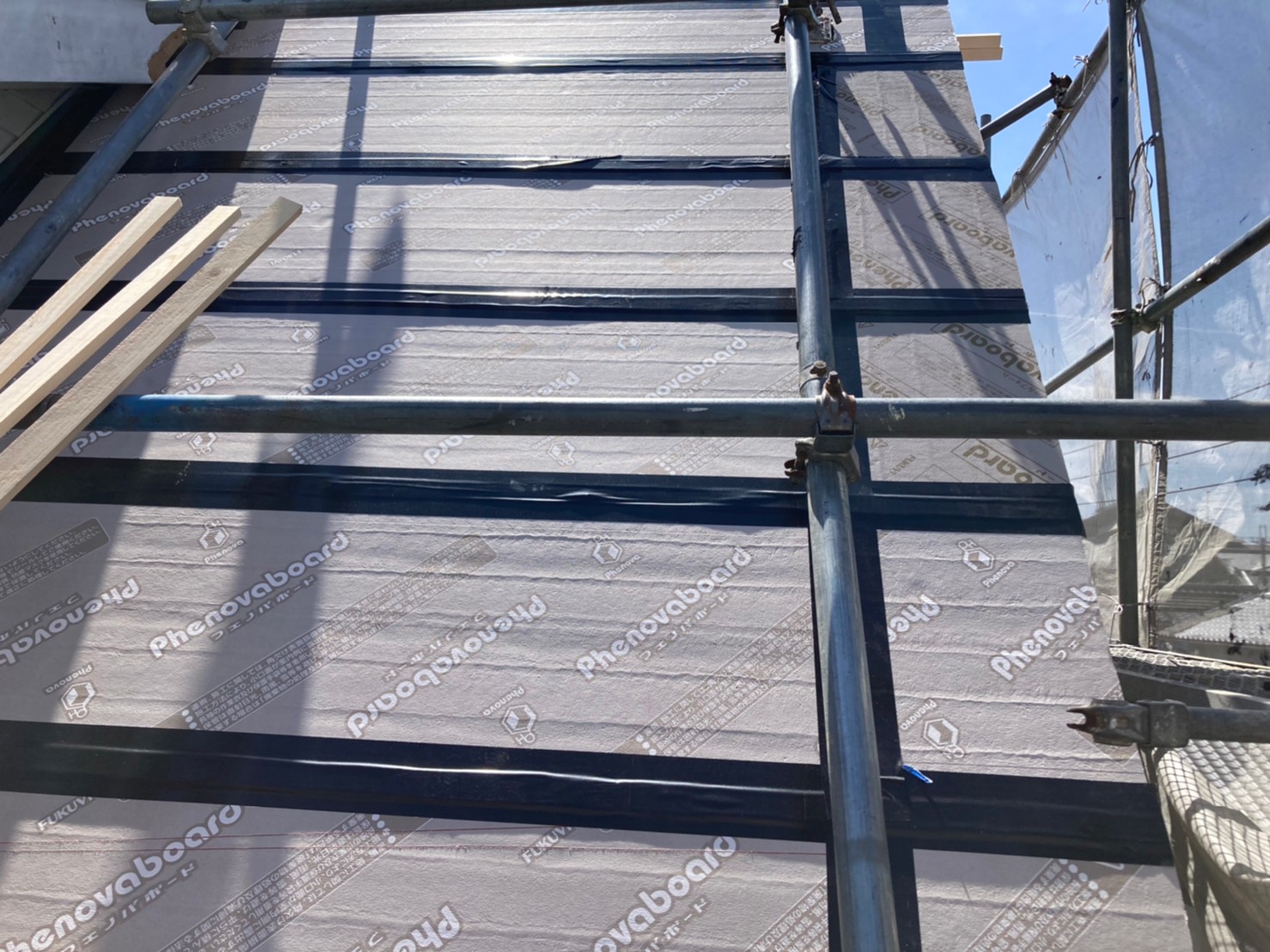

断熱材(フェノバボード)を張っていきます。継手に防水テープを貼っていきます。
8.2022年03月29日
屋根葺き替え工事(大屋根)
断熱材の上に下地木材を取り付けていきます。
9.2022年03月29日
屋根葺き替え工事(大屋根)

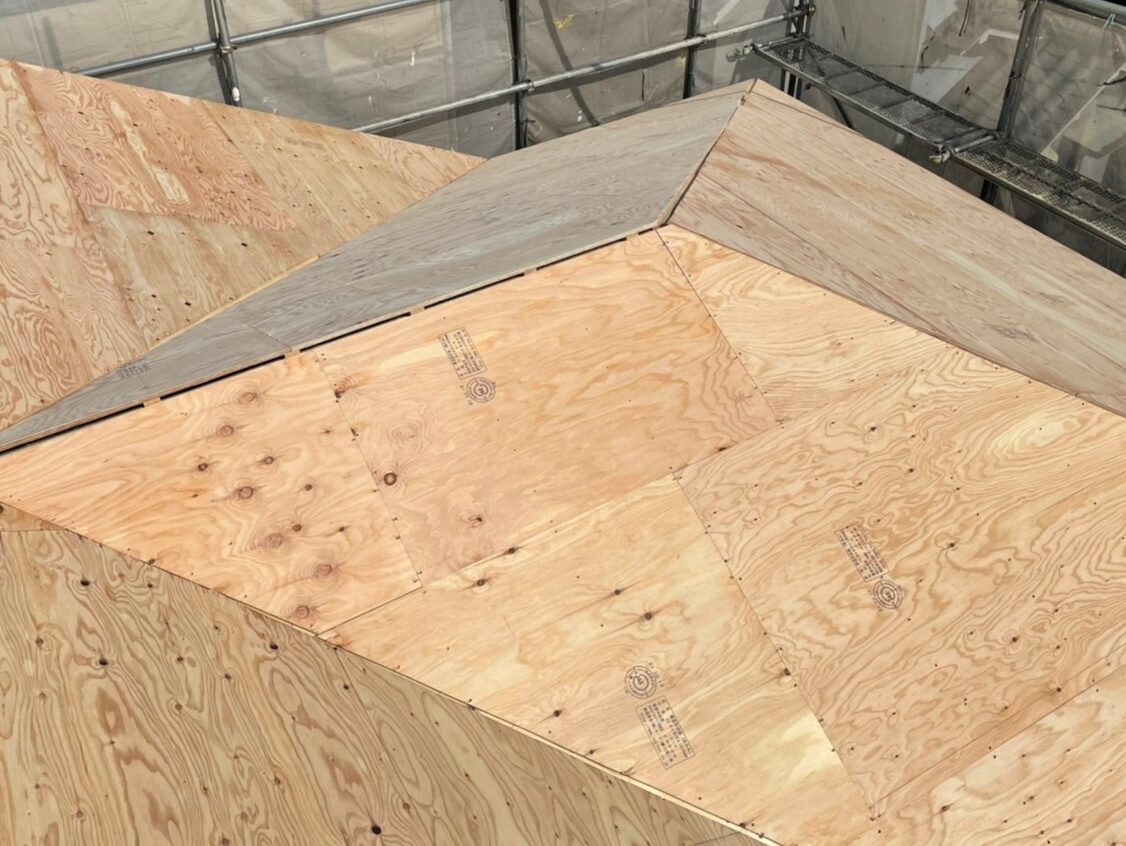

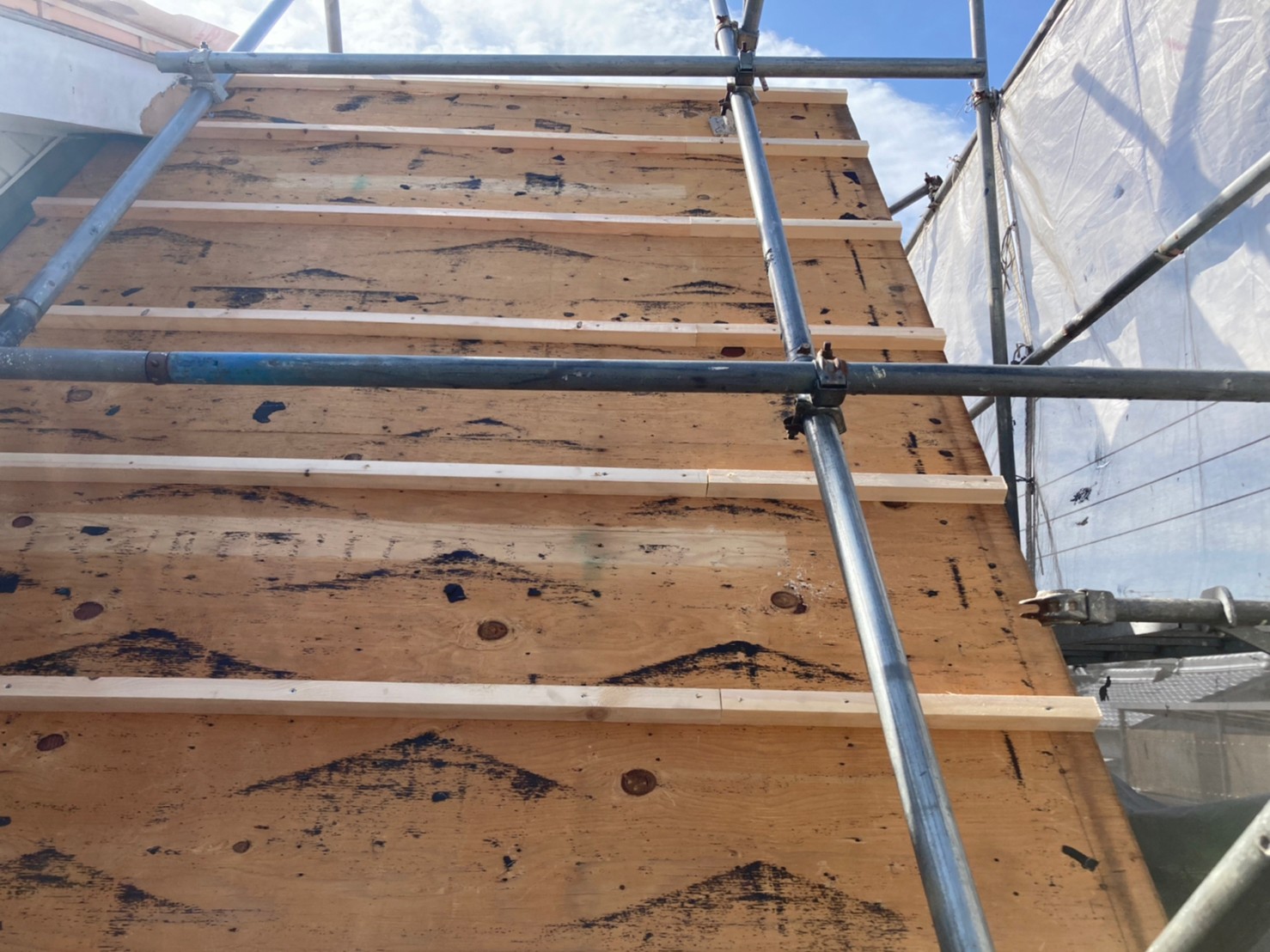

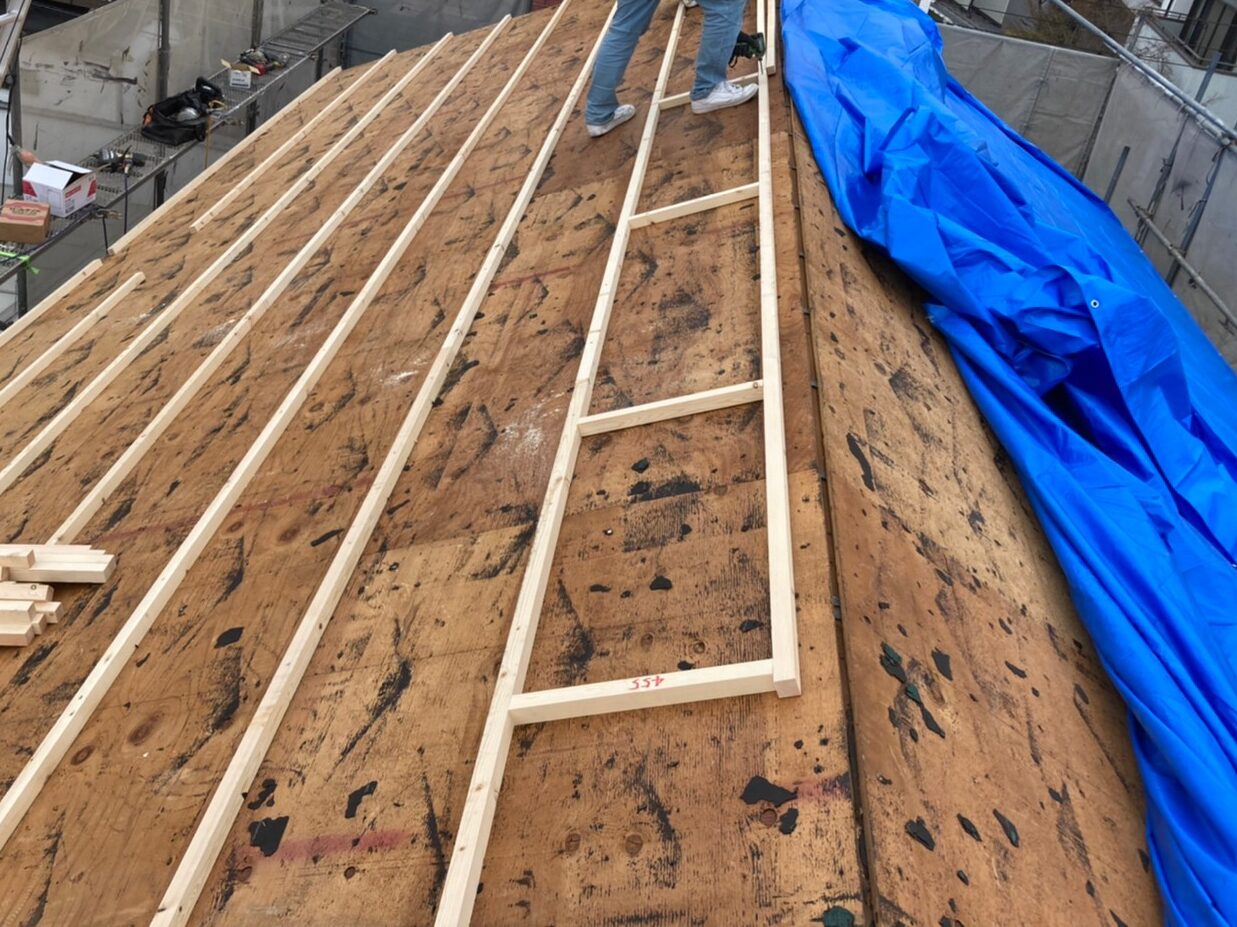

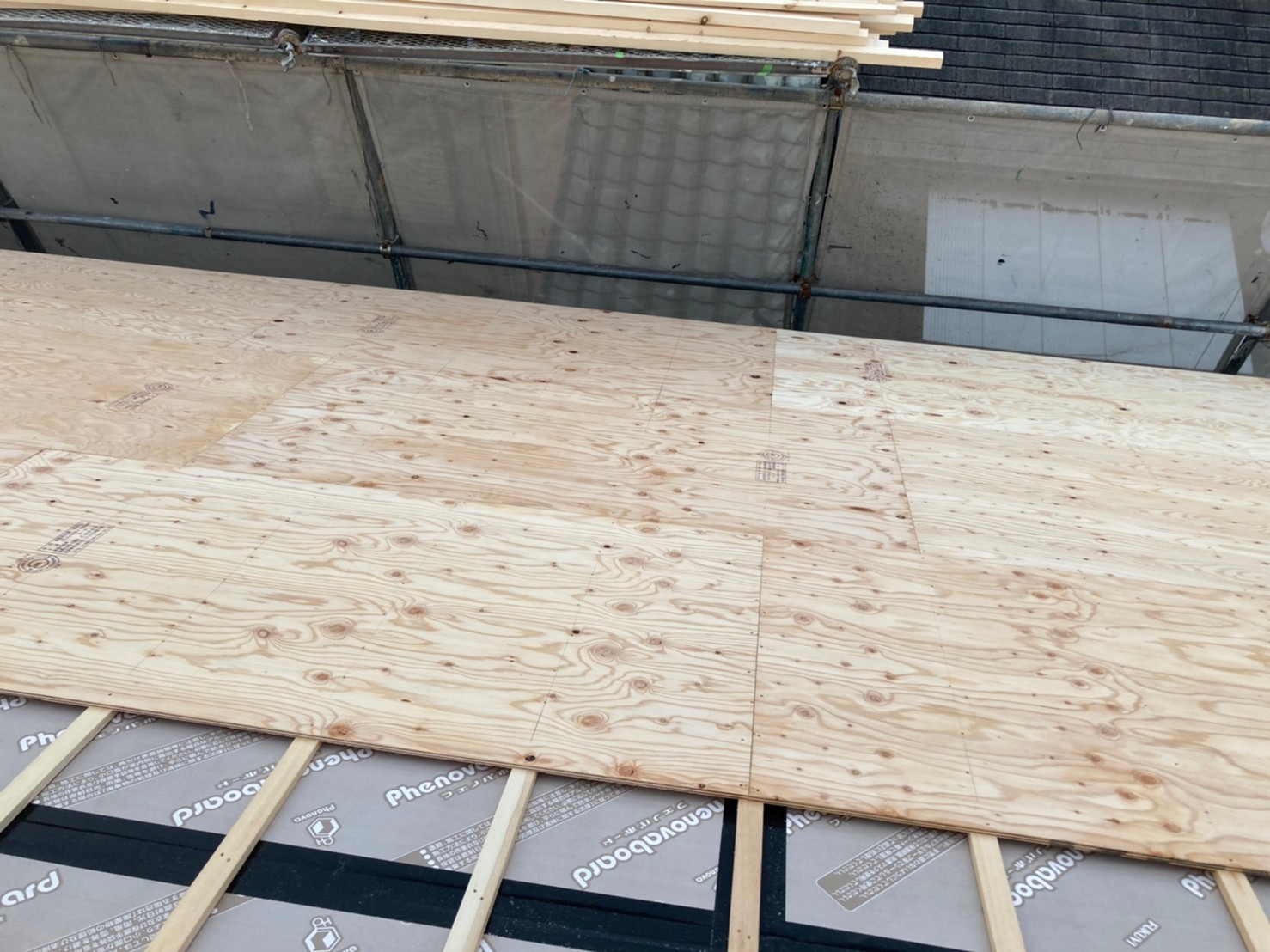

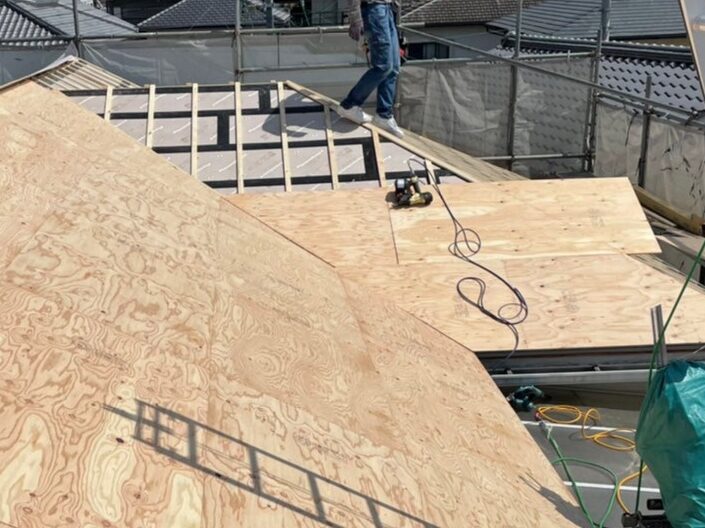

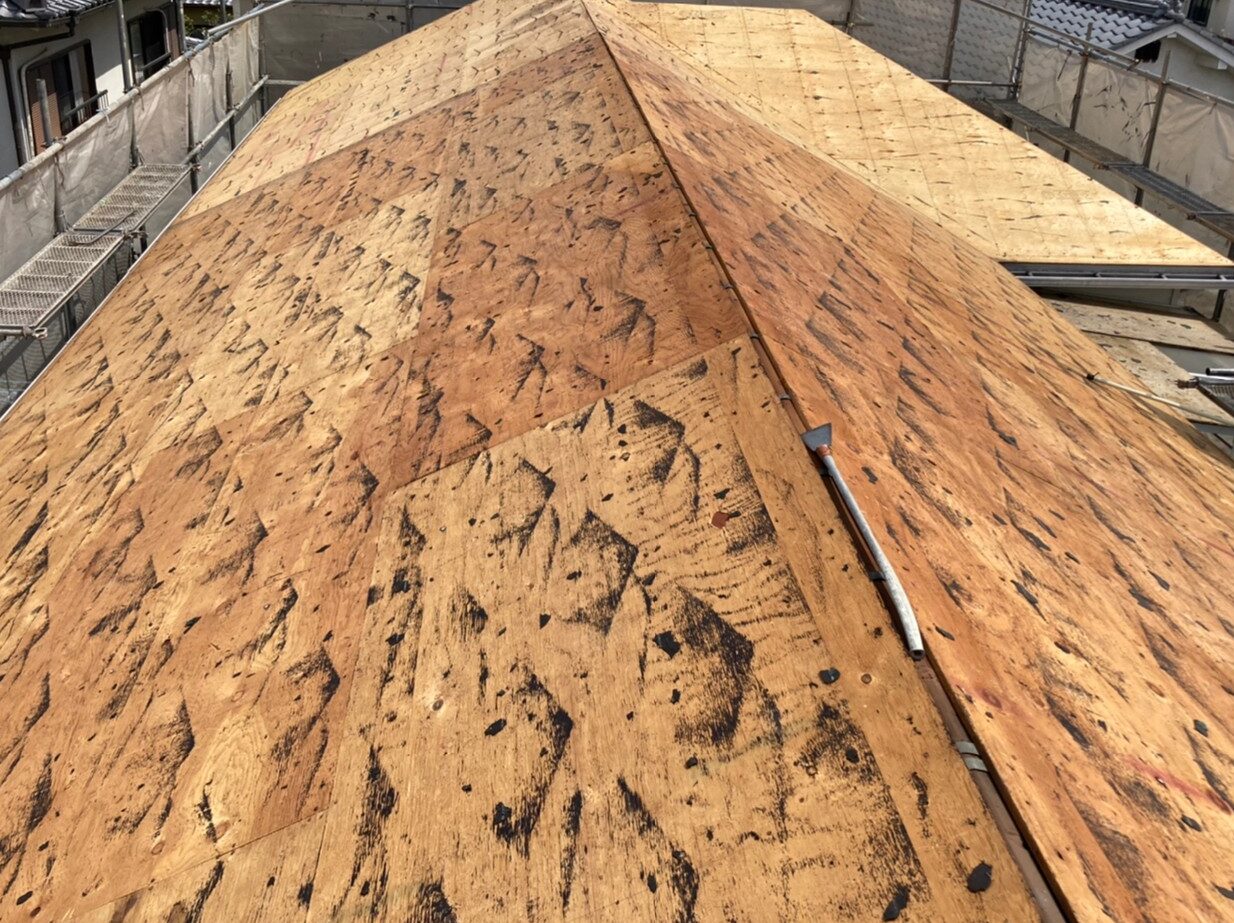

下地木材の上に針葉樹板(12㎜)を張っていきます。
10.2022年03月29日
屋根葺き替え工事(大屋根)

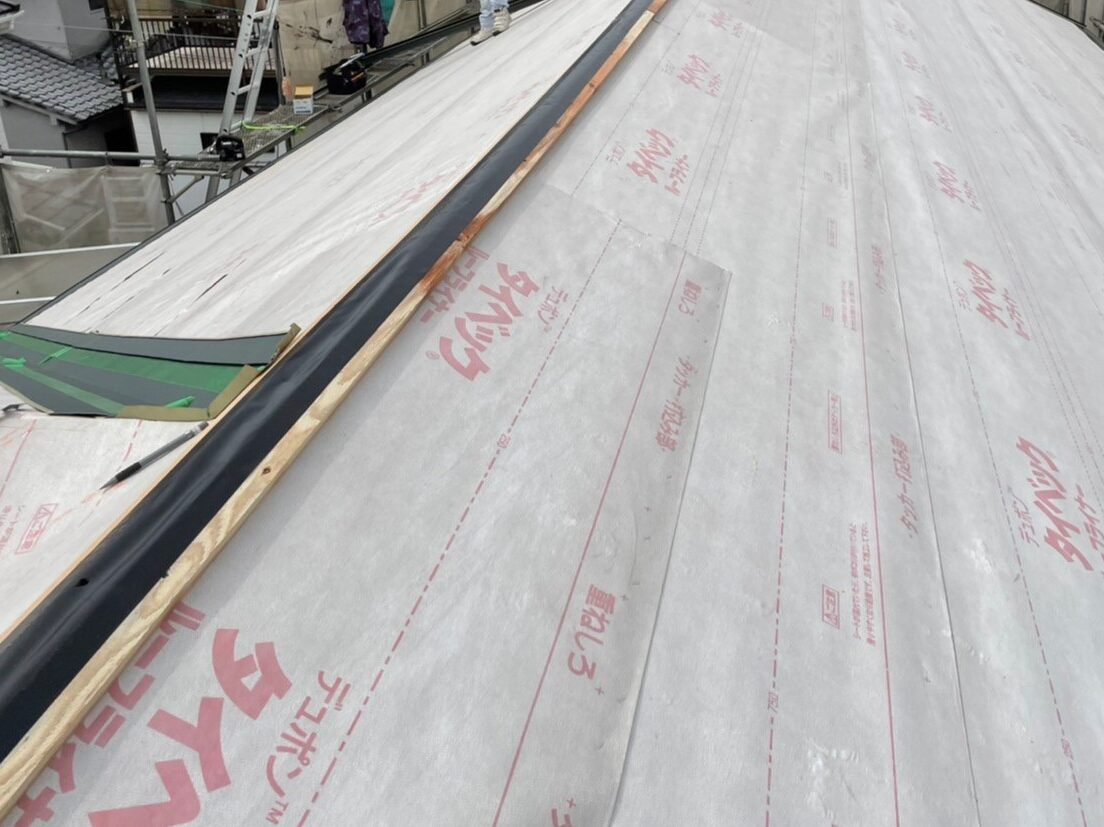

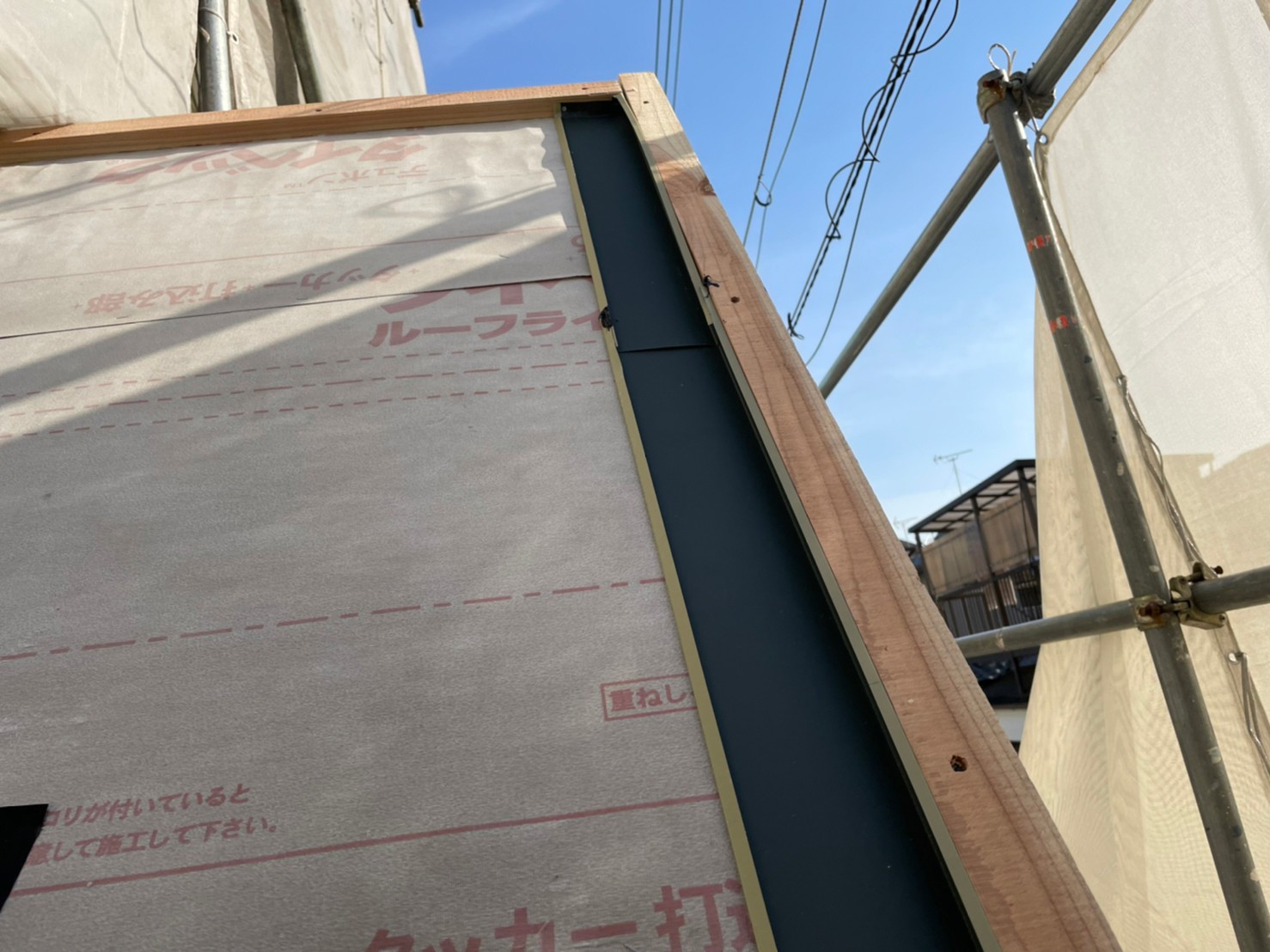

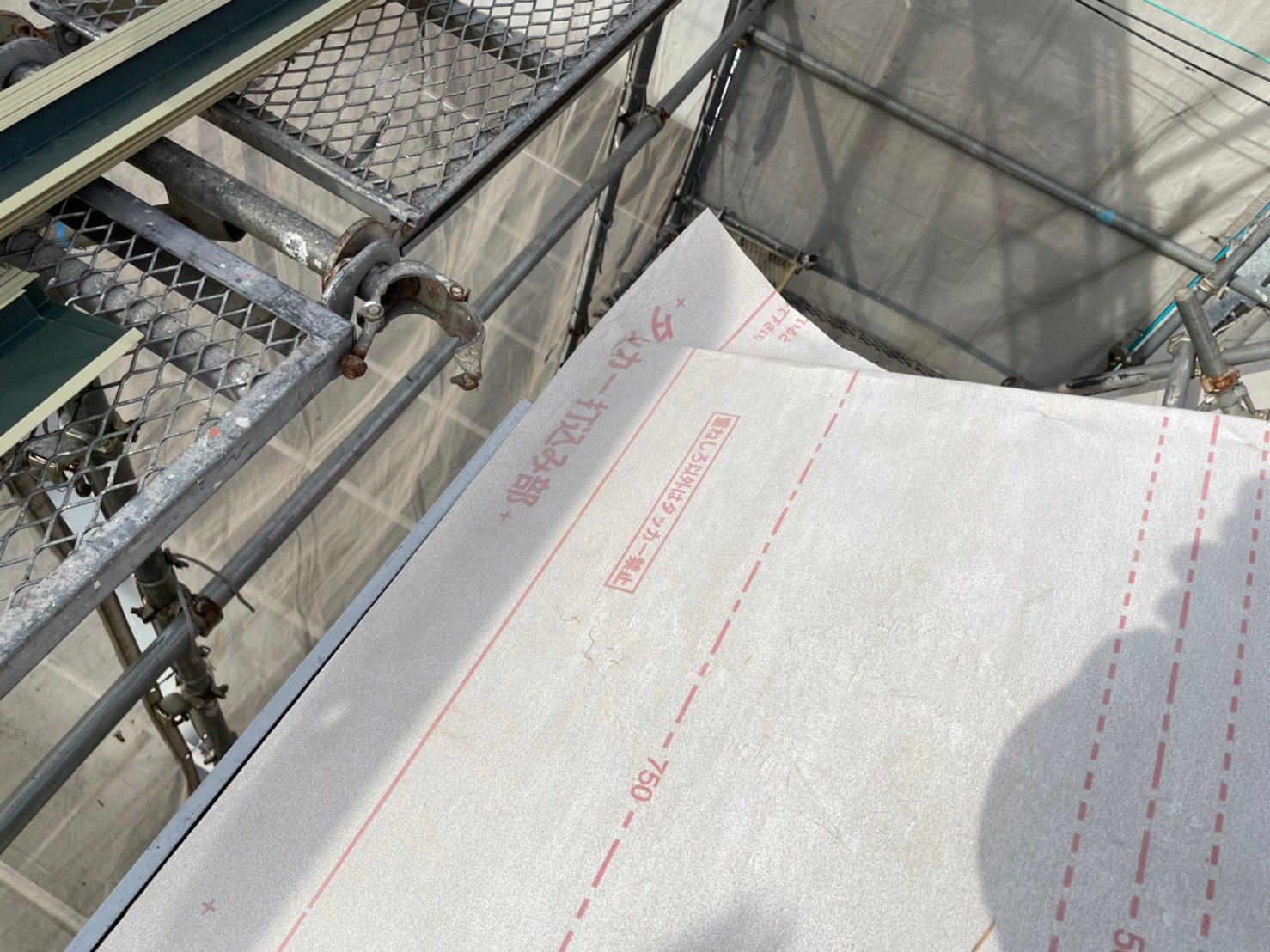

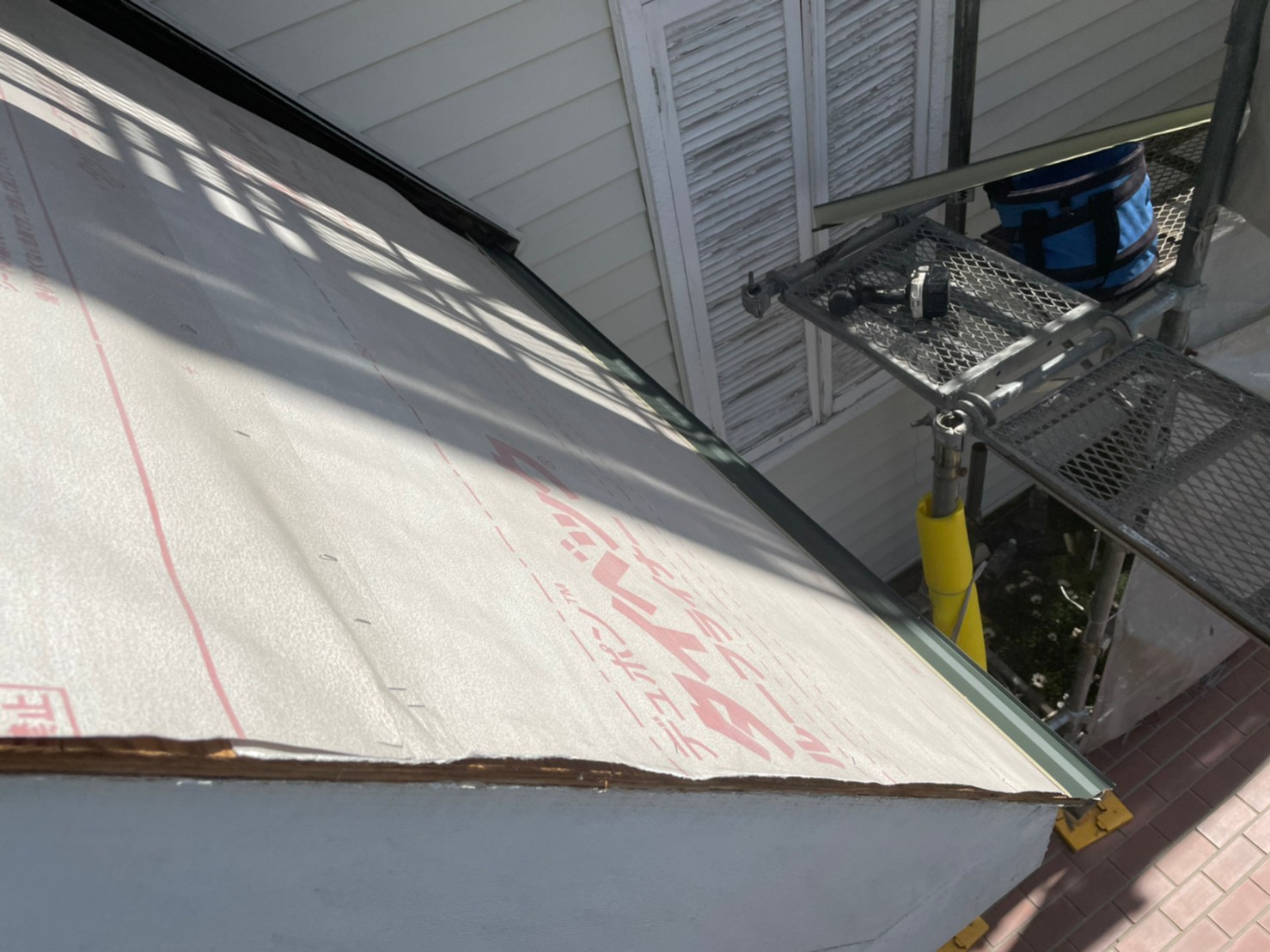

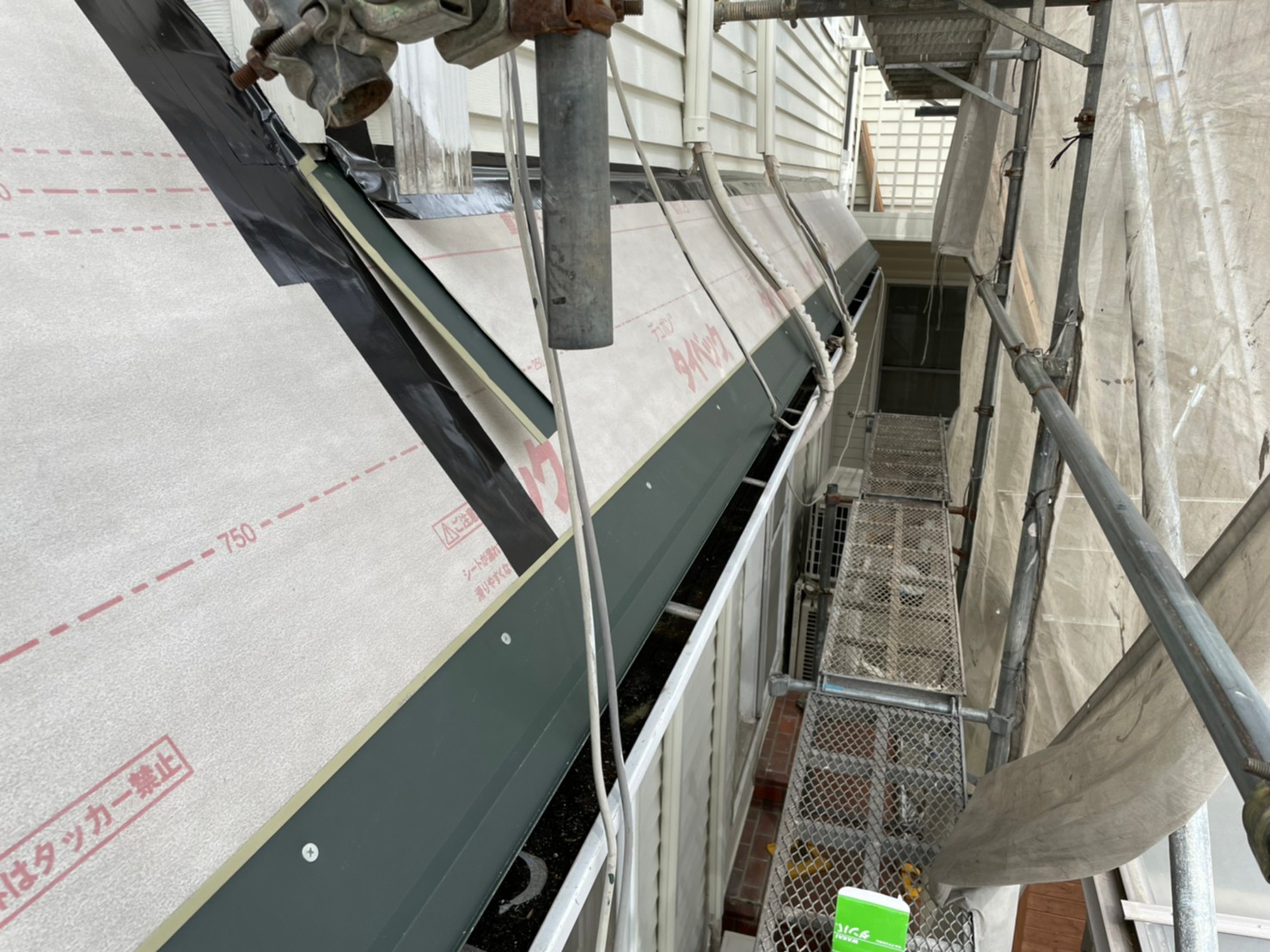

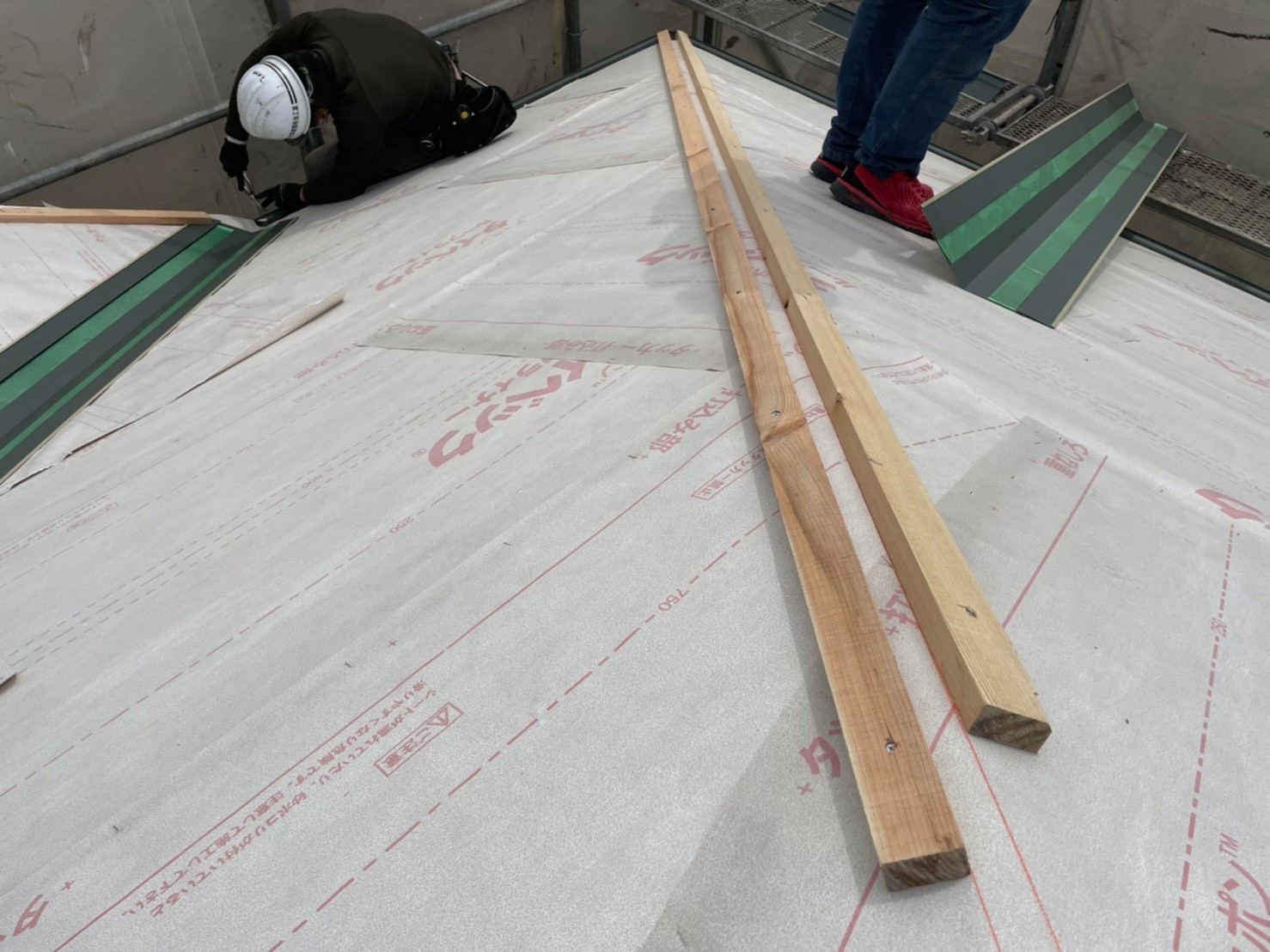

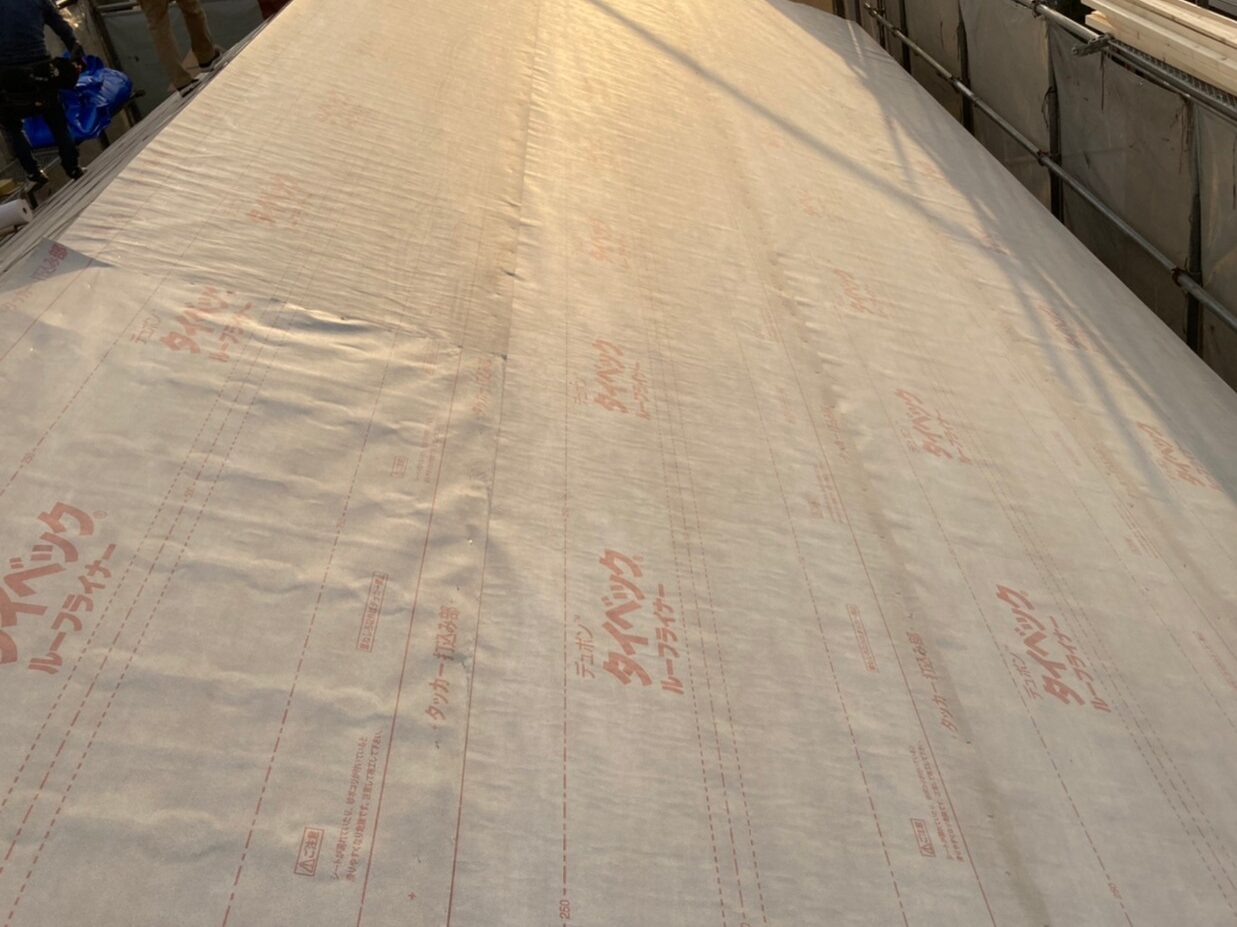

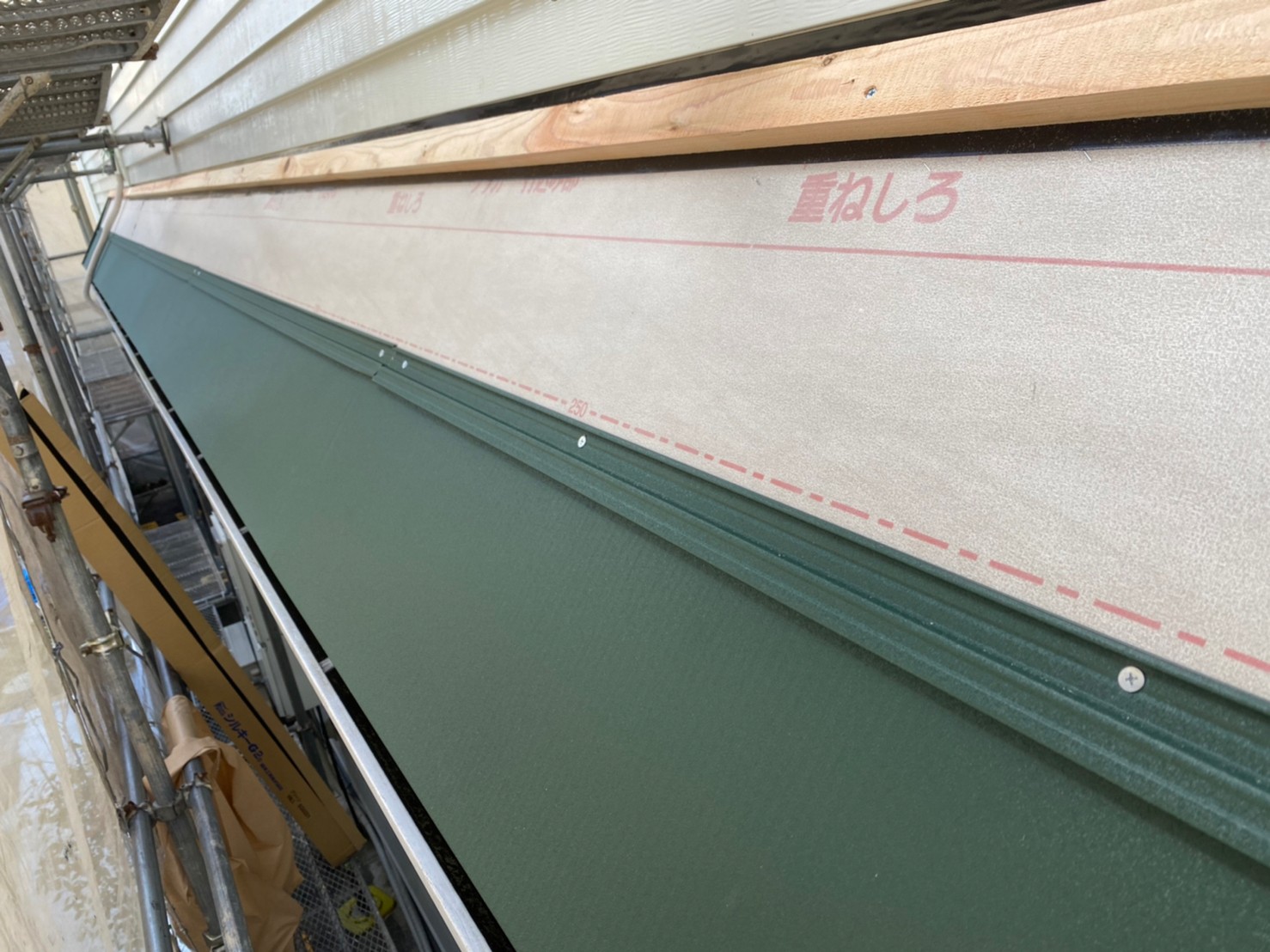

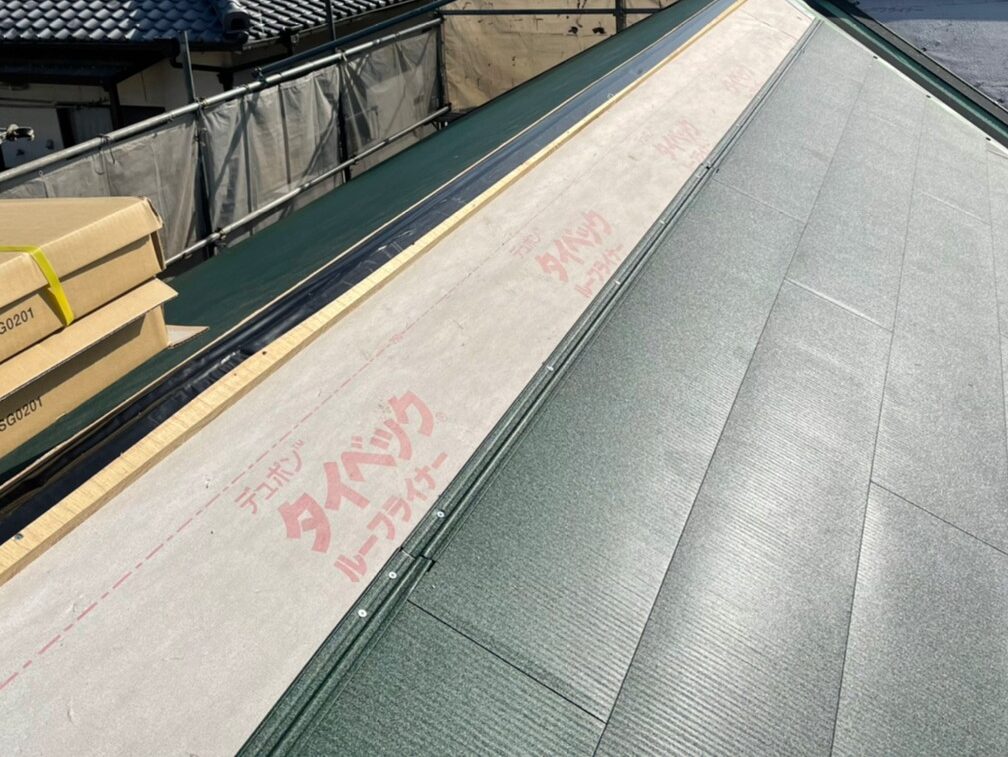

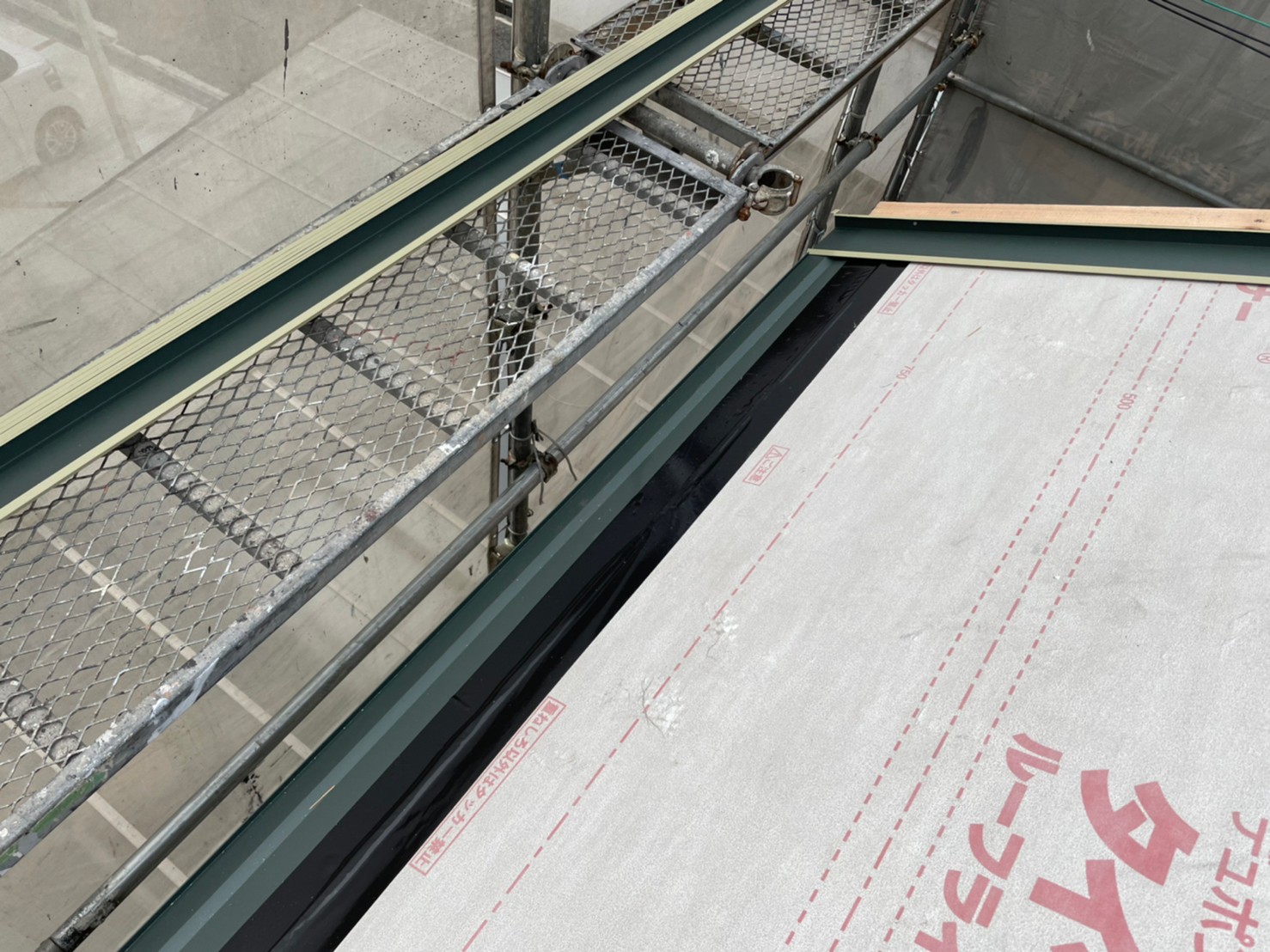

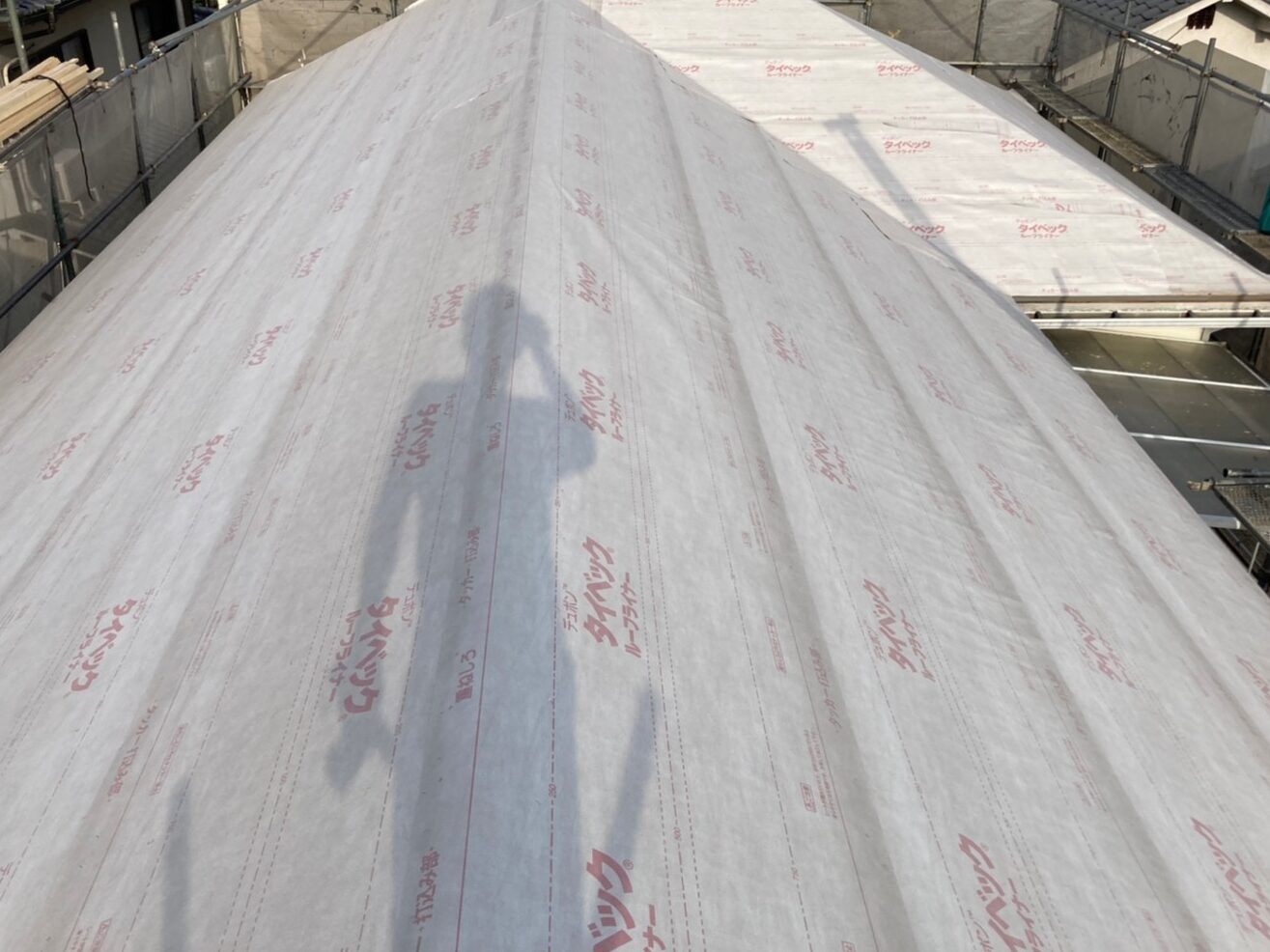

針葉樹板の上に下葺き材(タイベックルーフライナー)を張っていきます。
11.2022年03月30日
屋根葺き替え工事(大屋根)

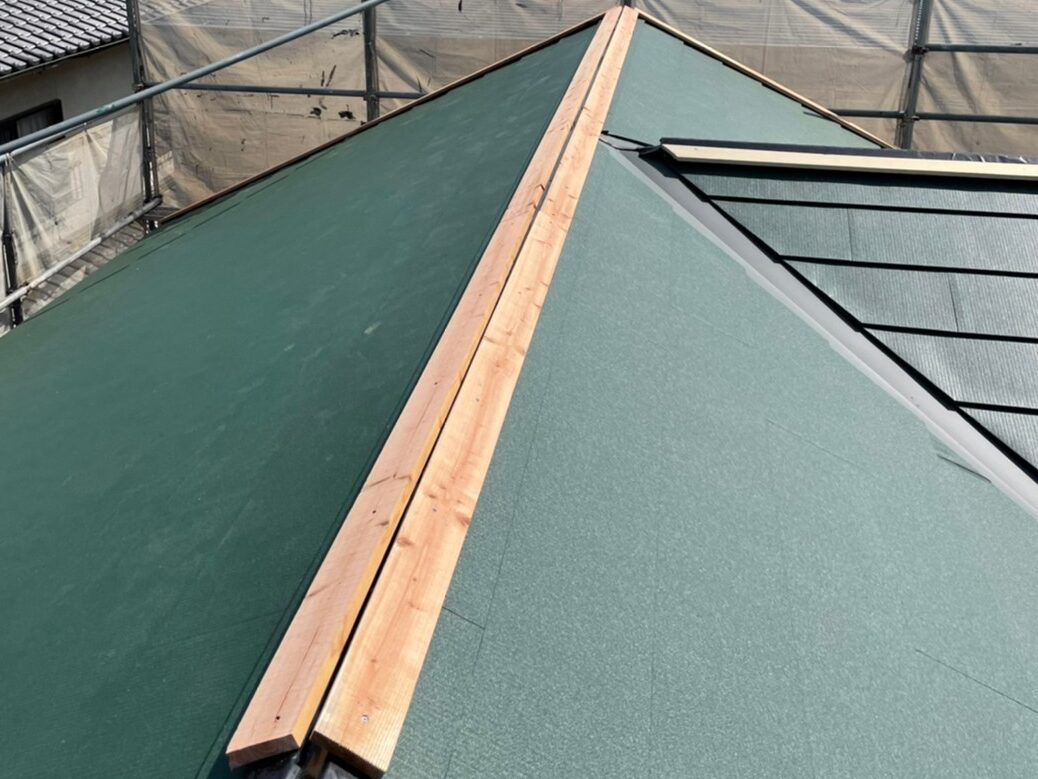

反対側も下地木材の上に針葉樹板を張っていきます。
12.2022年03月30日
屋根葺き替え工事(大屋根)
下地木材の上に針葉樹板を張っていきます。
13.2022年03月30日
屋根葺き替え工事(大屋根)

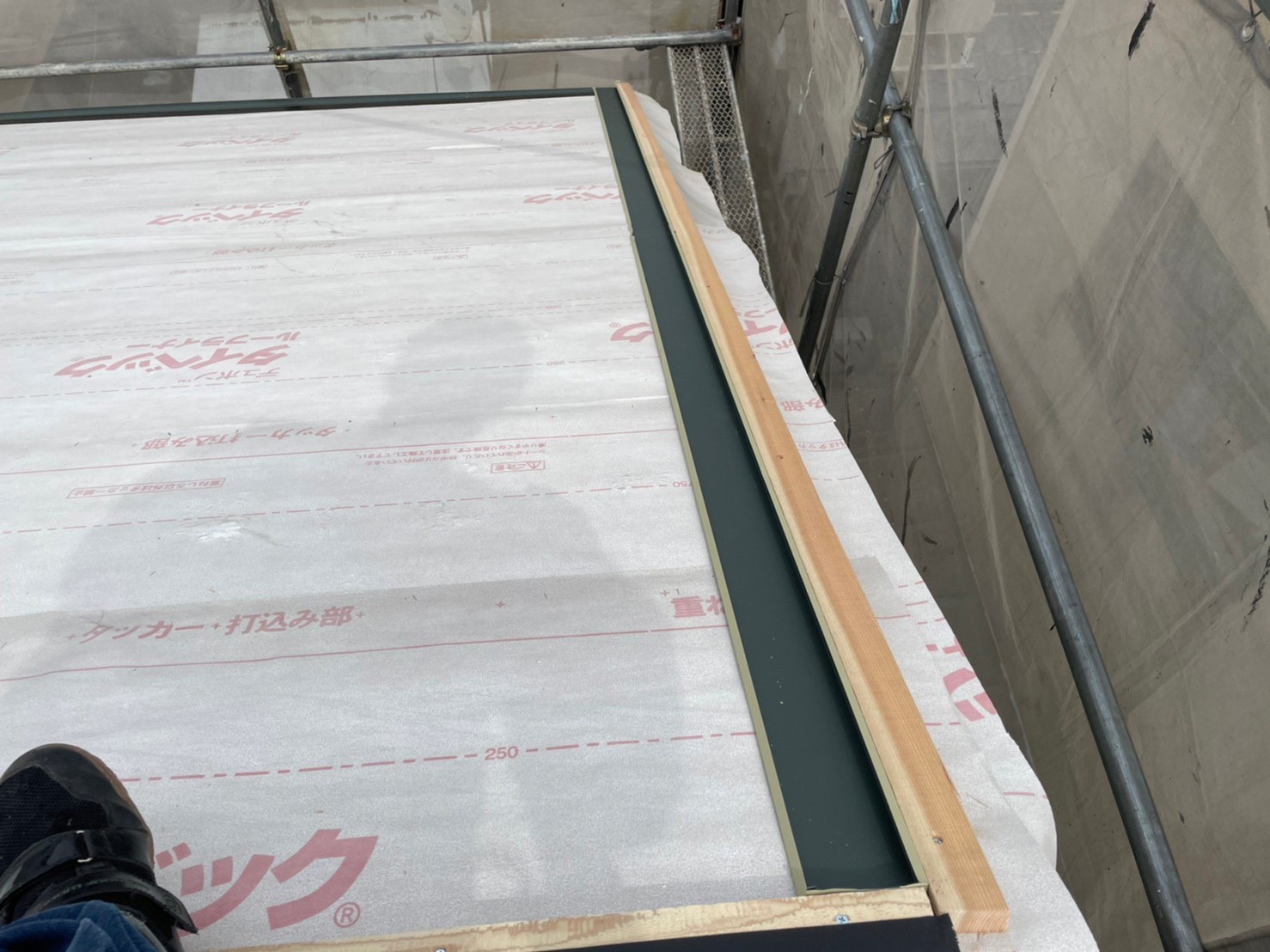

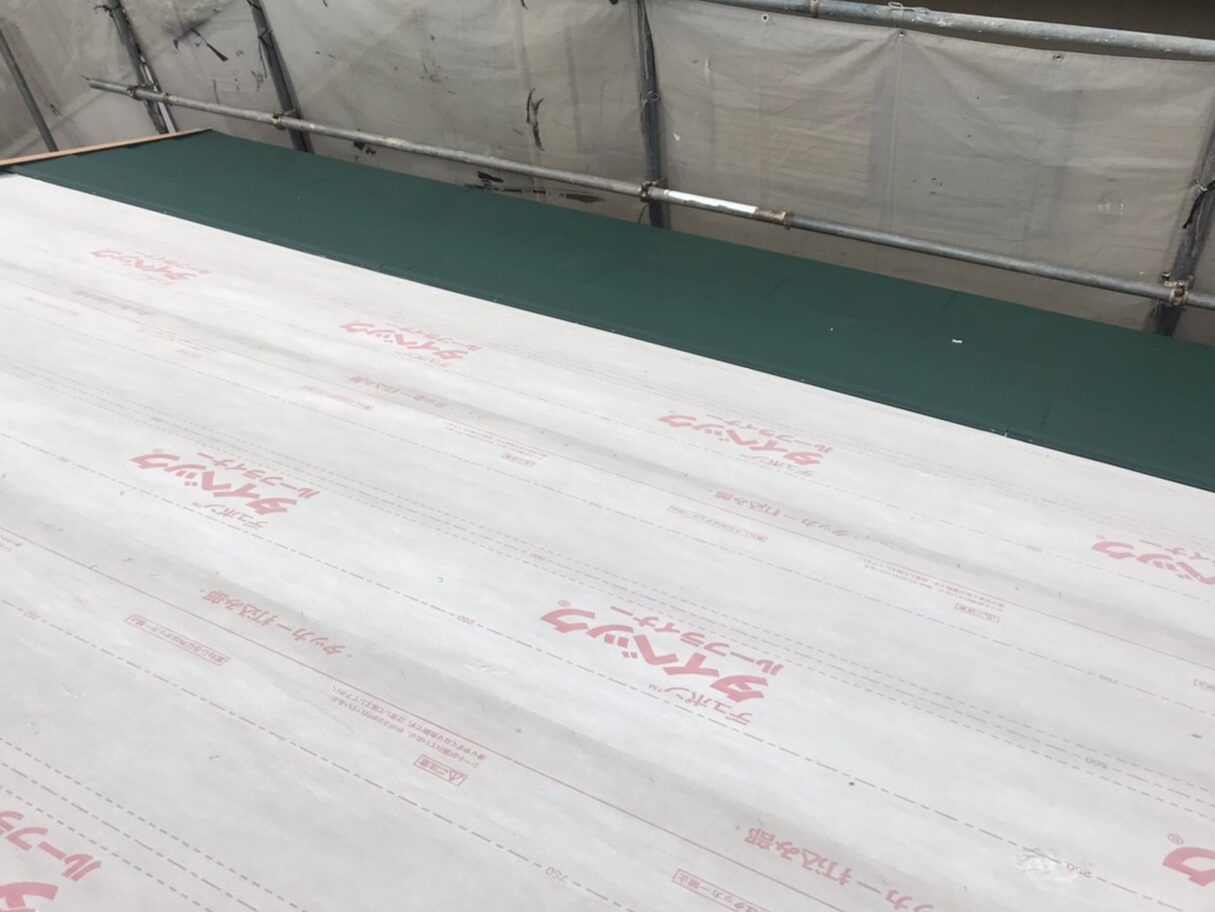

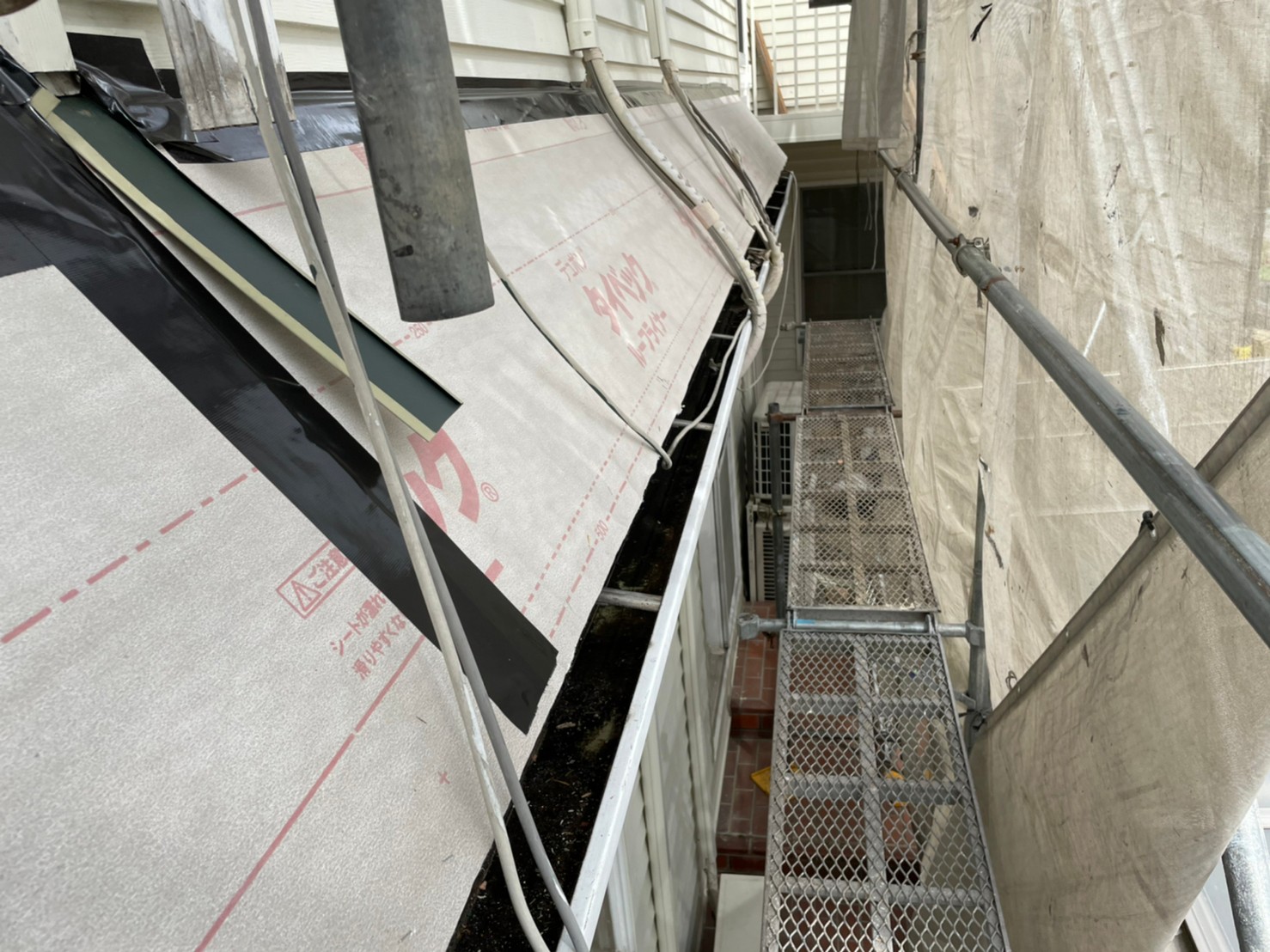

下葺き材を張りました。
14.2022年04月01日
屋根葺き替え工事(煙突屋根部分)
通気用下地木材を取り付けていきます。
15.2022年04月01日
屋根葺き替え工事(煙突屋根部分)
断熱材(フェノバボード)を張っていきます。継手に防水テープを貼っていきます。
16.2022年04月01日
屋根葺き替え工事(煙突屋根部分)
断熱材の上に下地木材を取り付けていきます。
17.2022年04月01日
屋根葺き替え工事(煙突屋根部分)
下地木材の上に針葉樹板を張っていきます。
18.2022年04月01日
屋根葺き替え工事(煙突屋根部分)

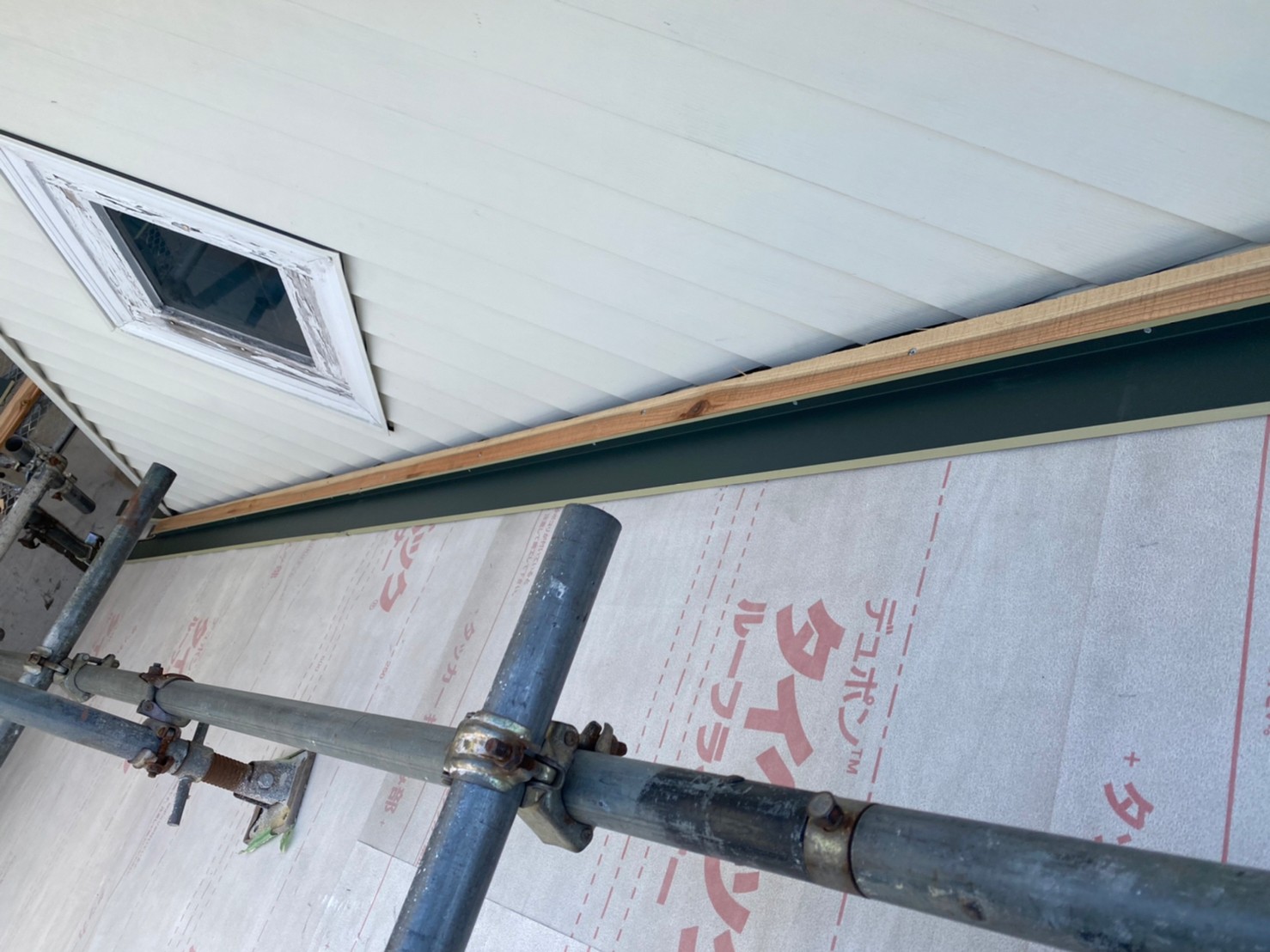

下葺き材を張りました。
19.2022年04月01日
水切り加工

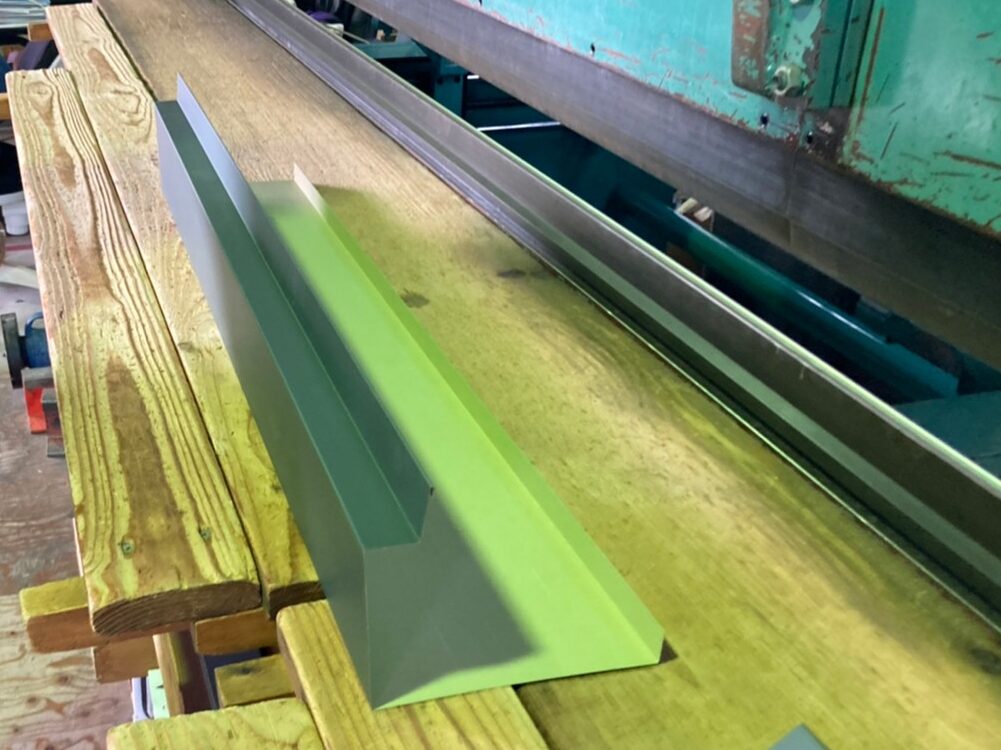

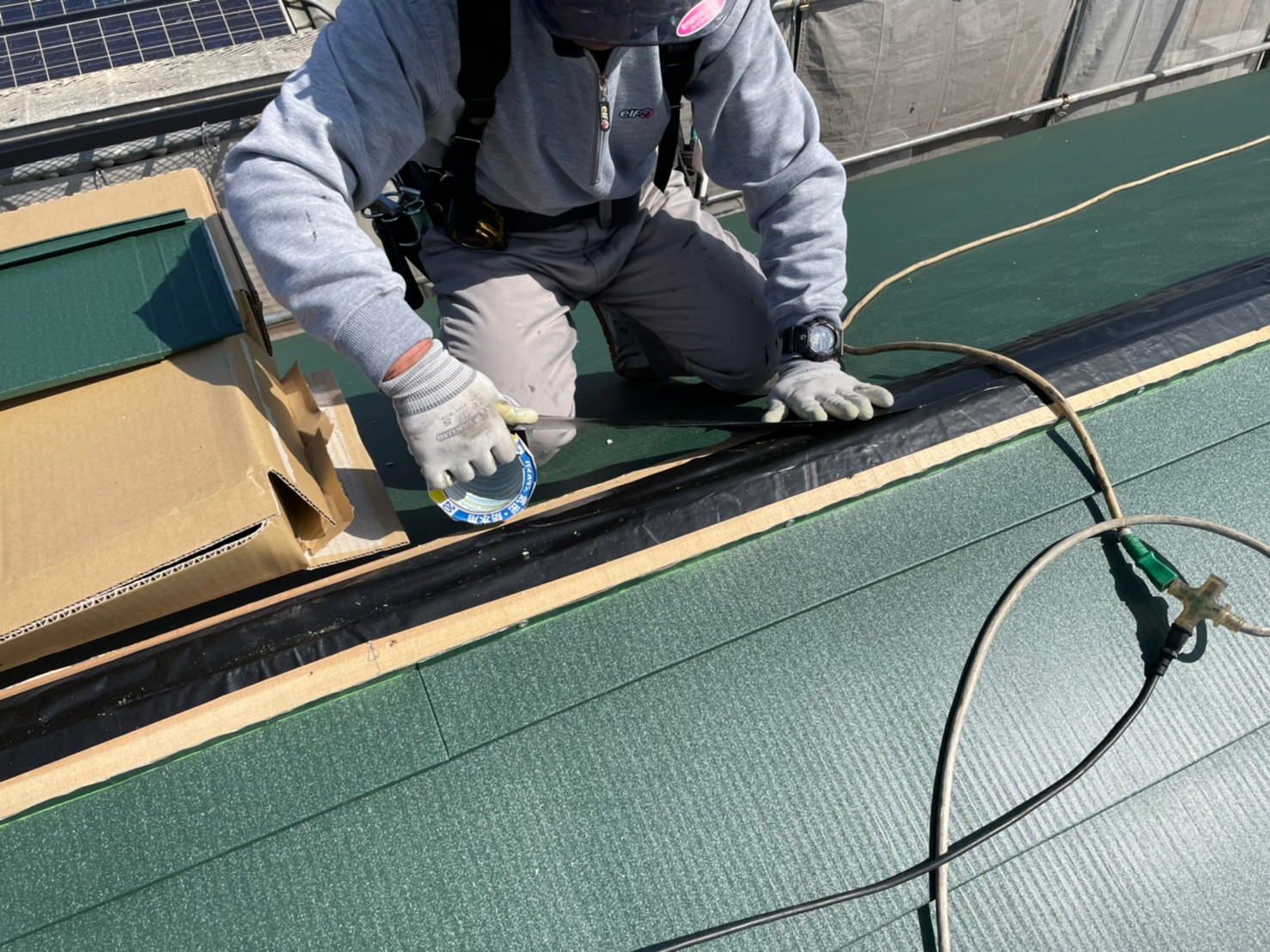

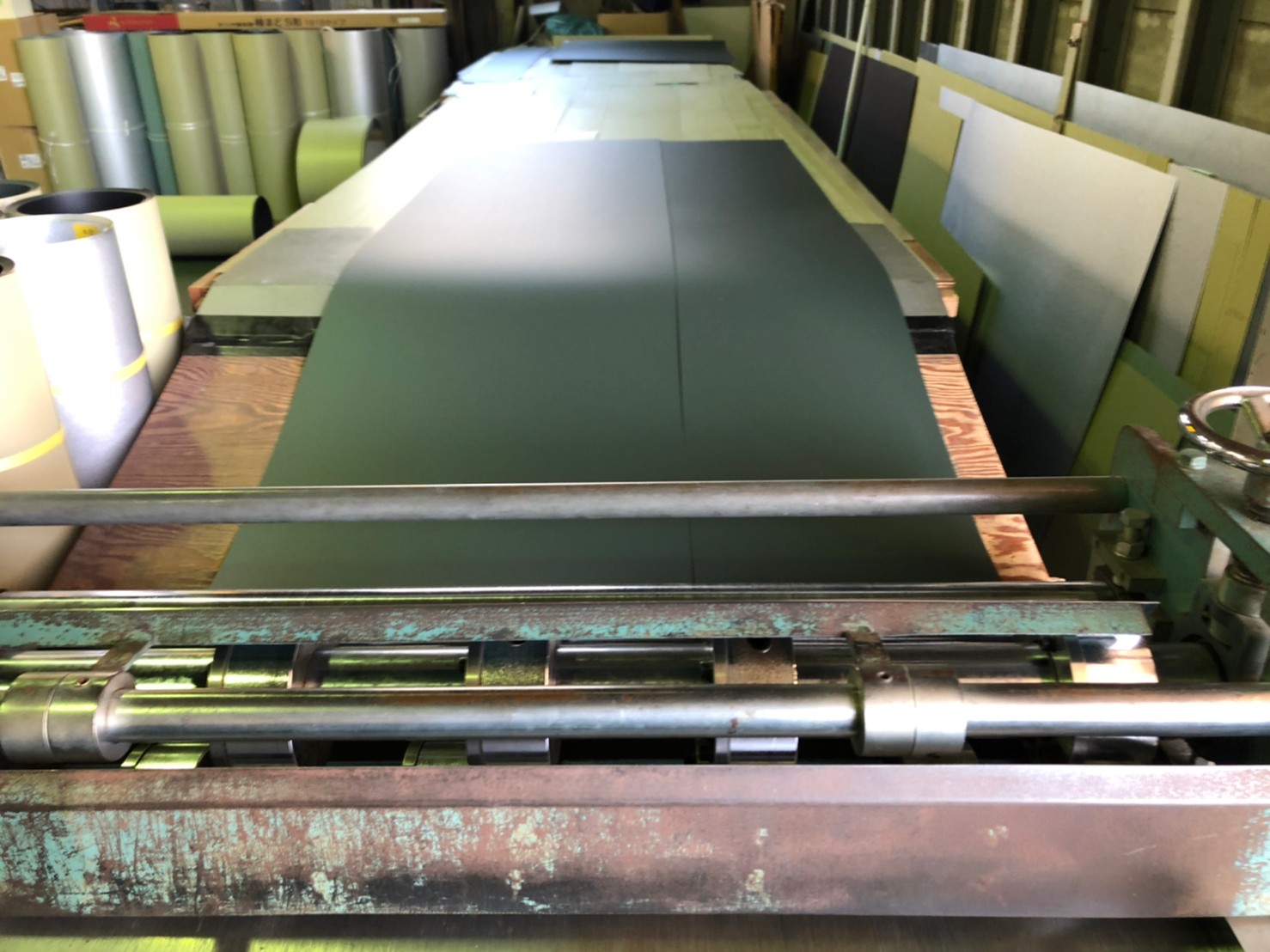

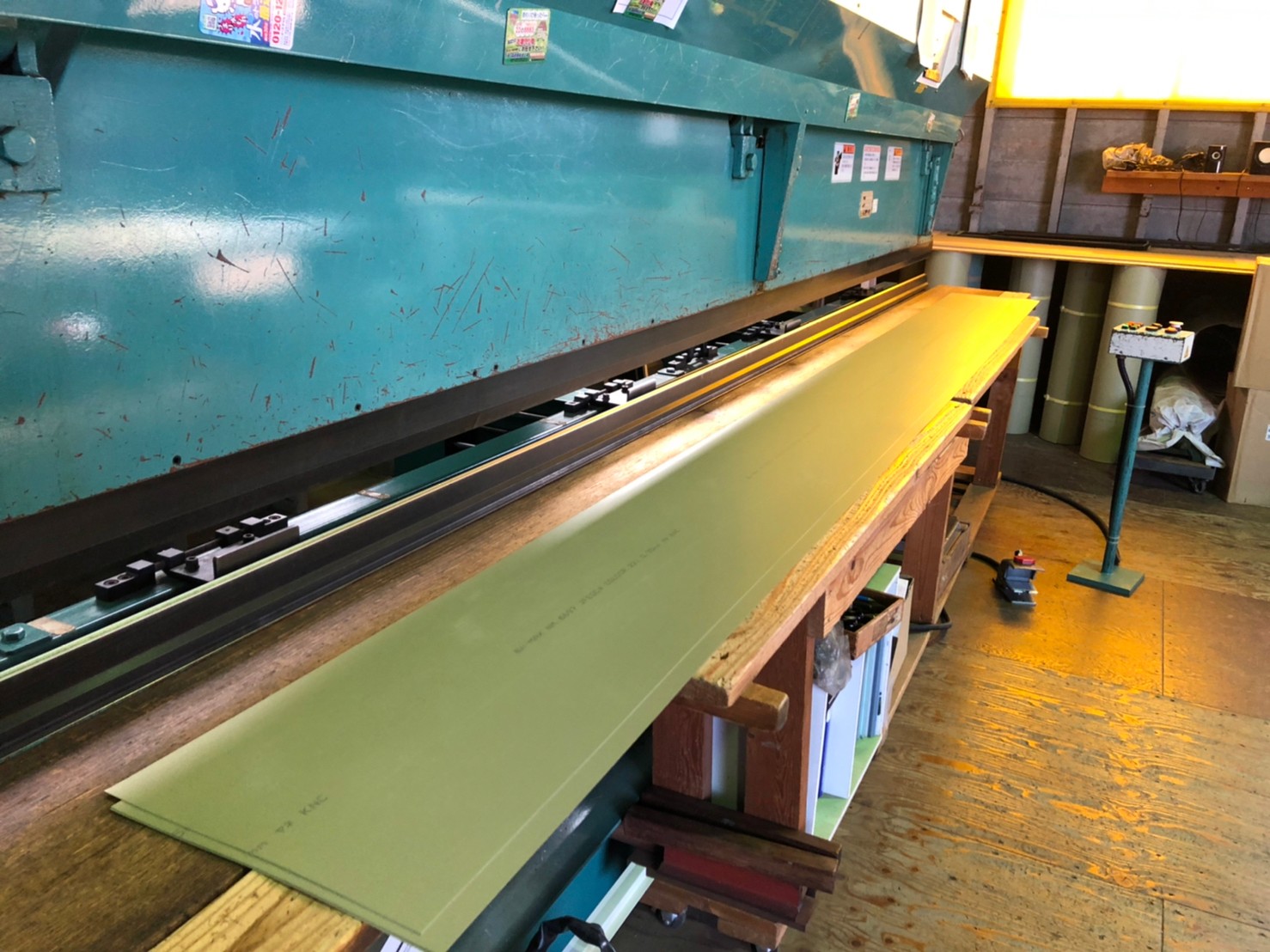

自社工場にてオリジナルの水切りを作成、加工していきます。スリッター(ガルバリウム切断機)で平板(ひらいた)を切断します。
20.2022年04月01日
水切り加工

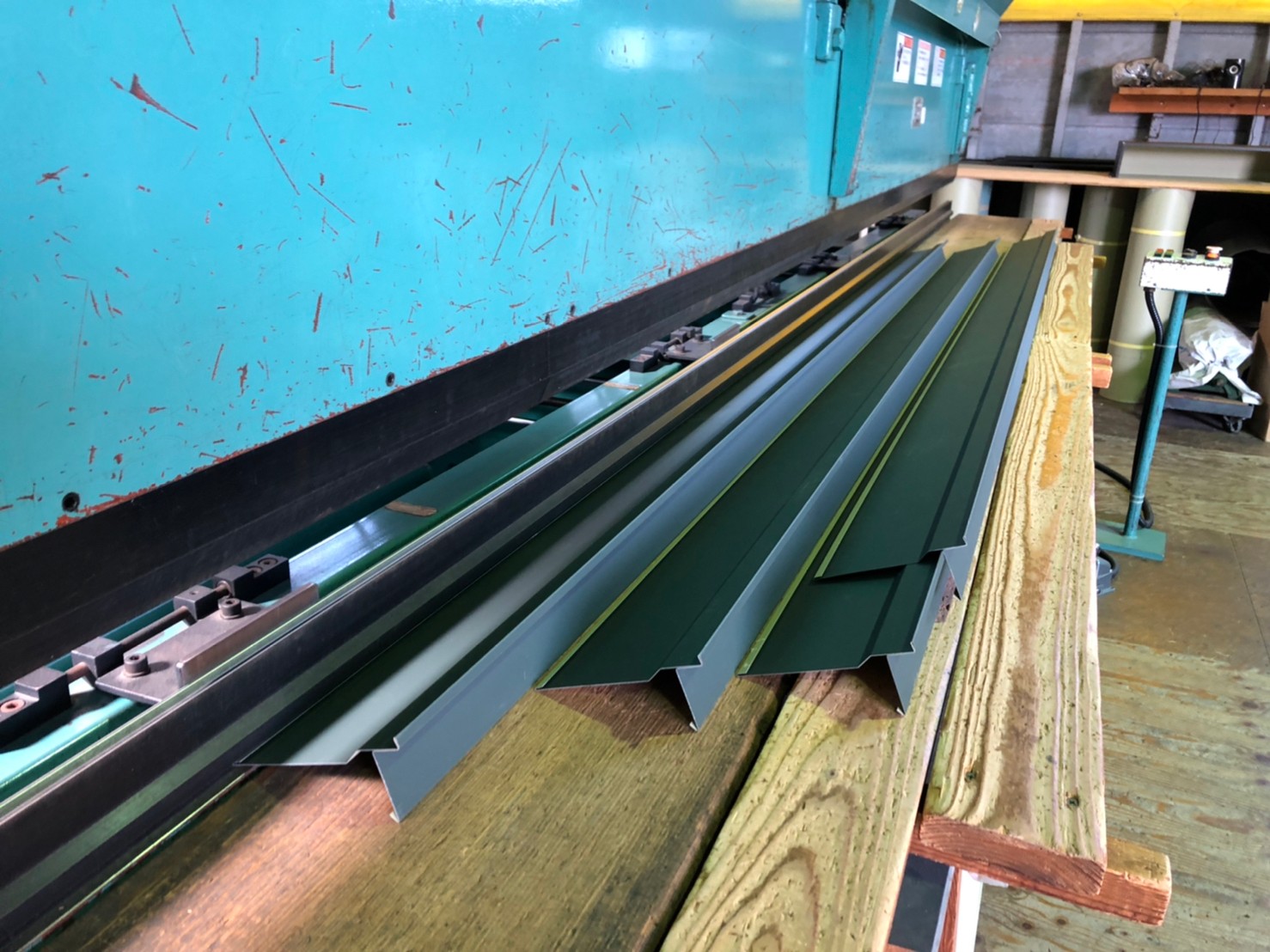

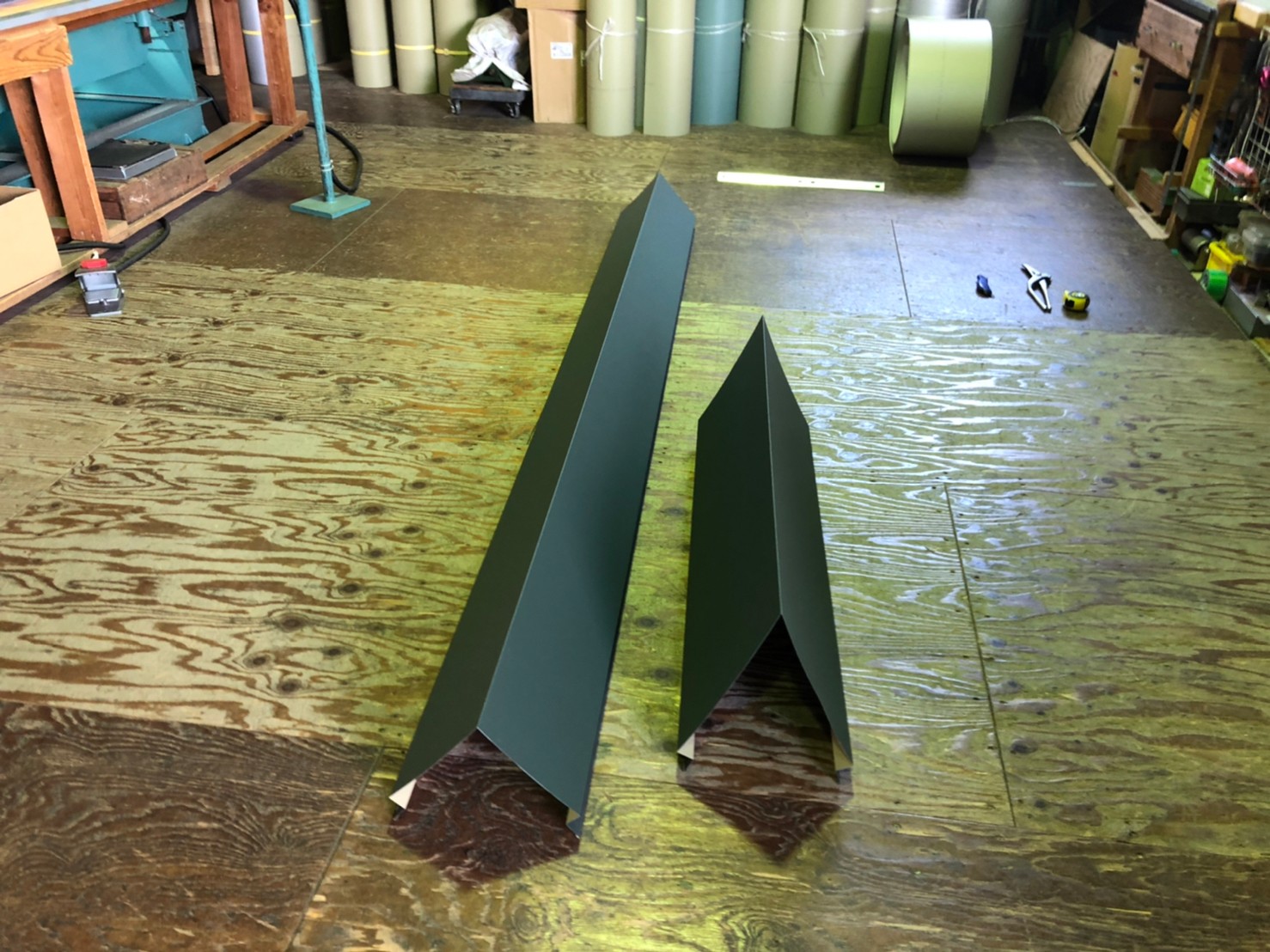

折曲機で加工して、完成した水切りです。
21.2022年04月02日
屋根葺き替え工事(大屋根)
既存の状態です。
22.2022年04月02日
屋根葺き替え工事(大屋根)

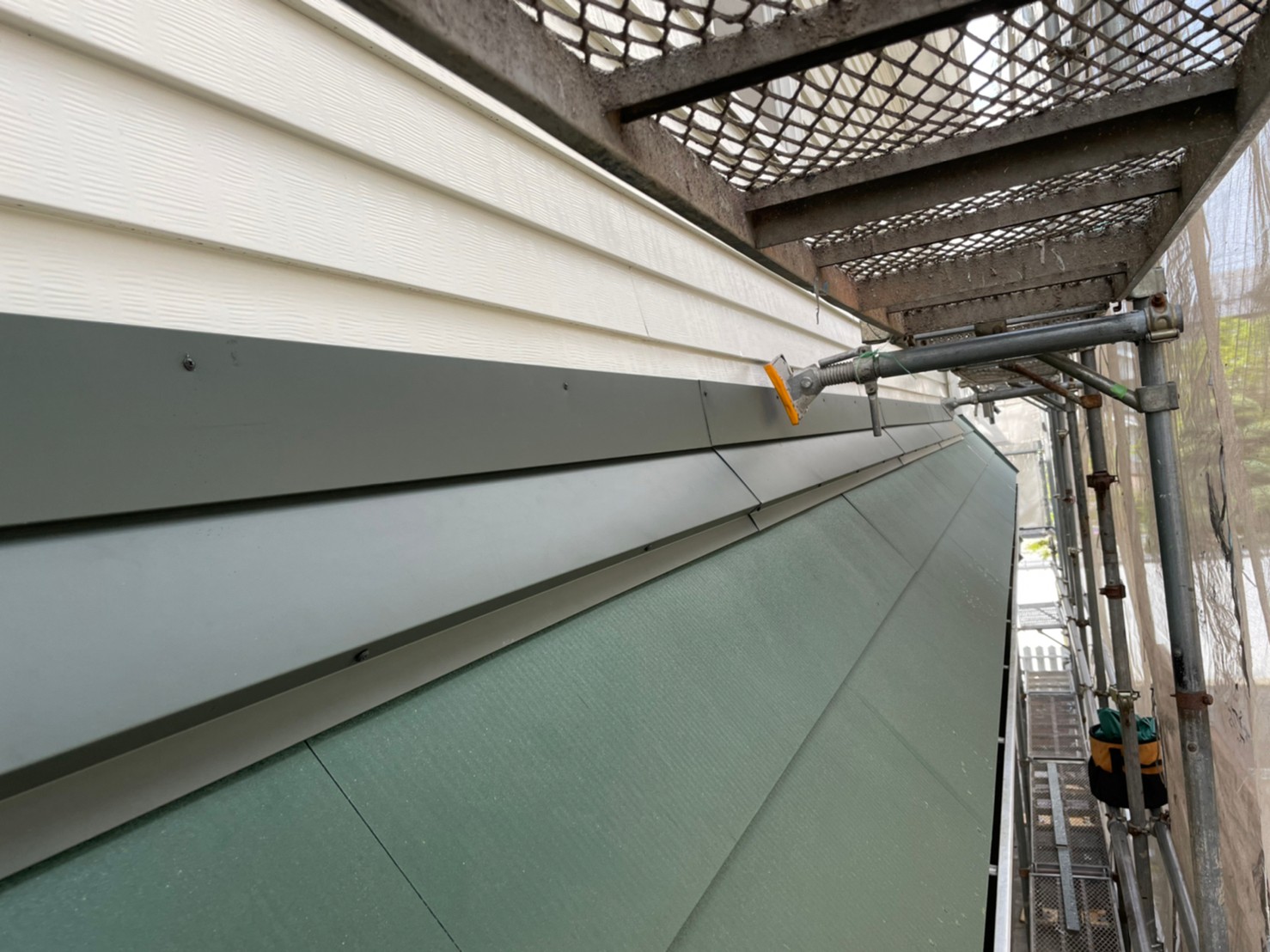

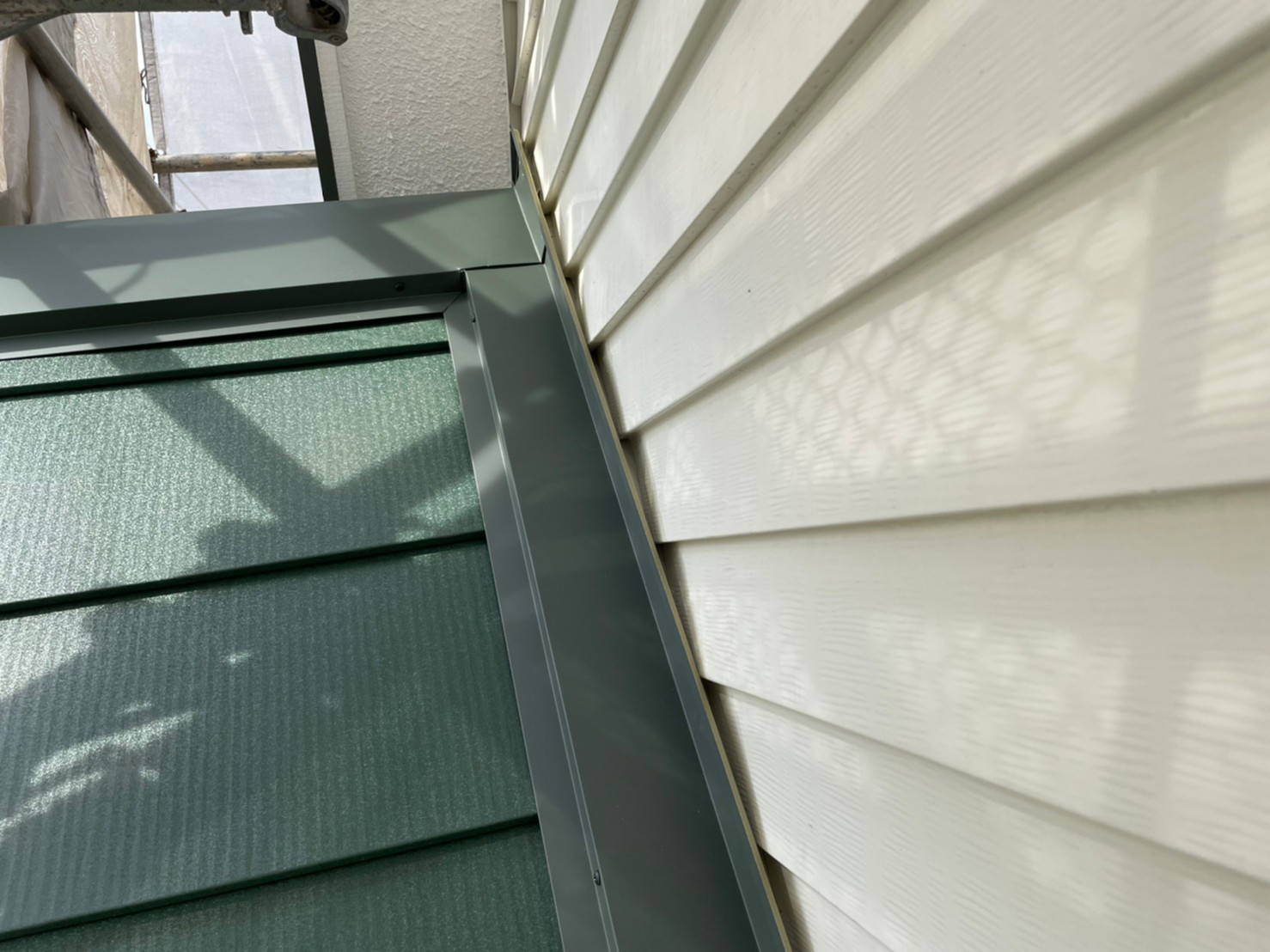

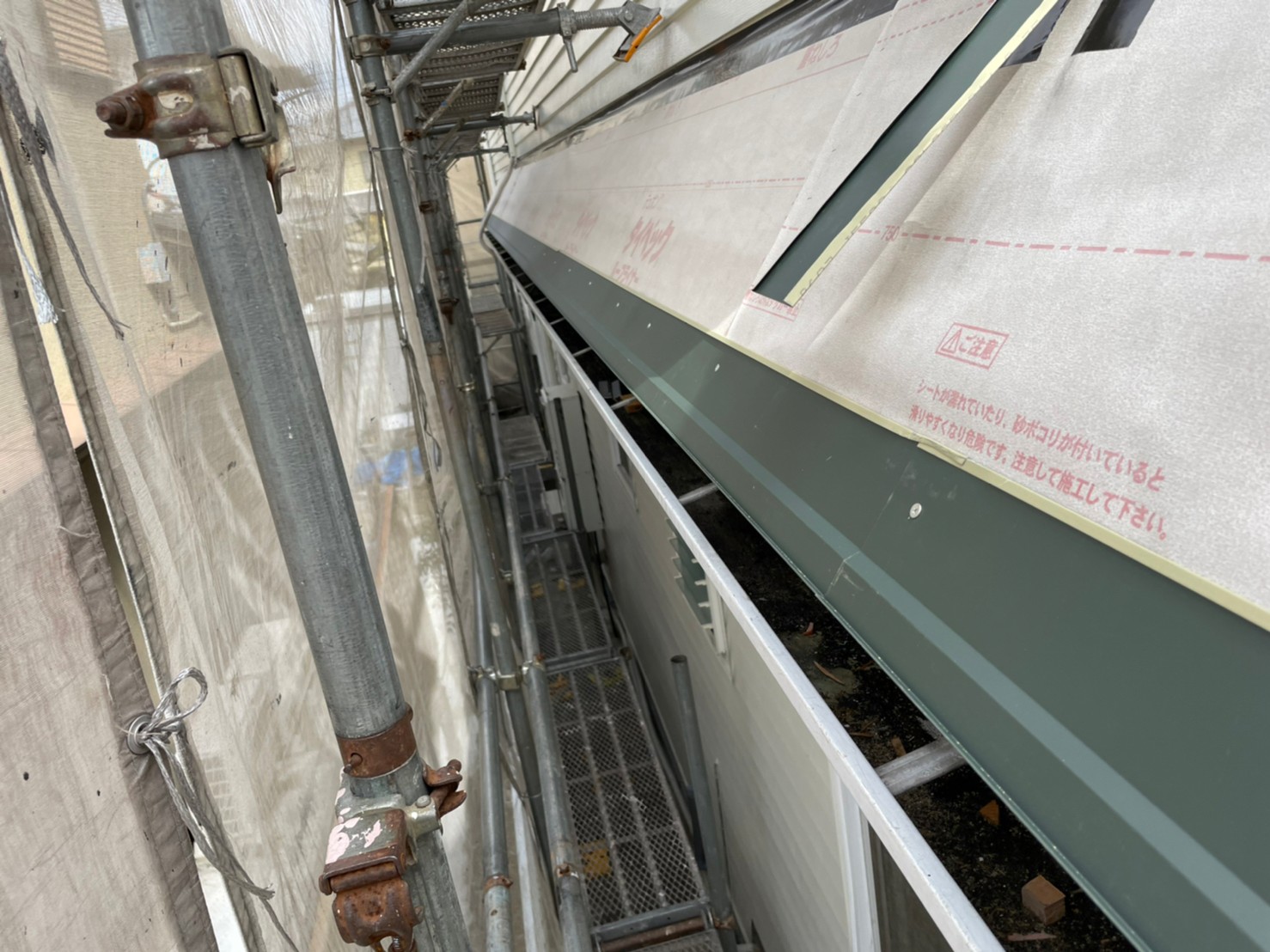

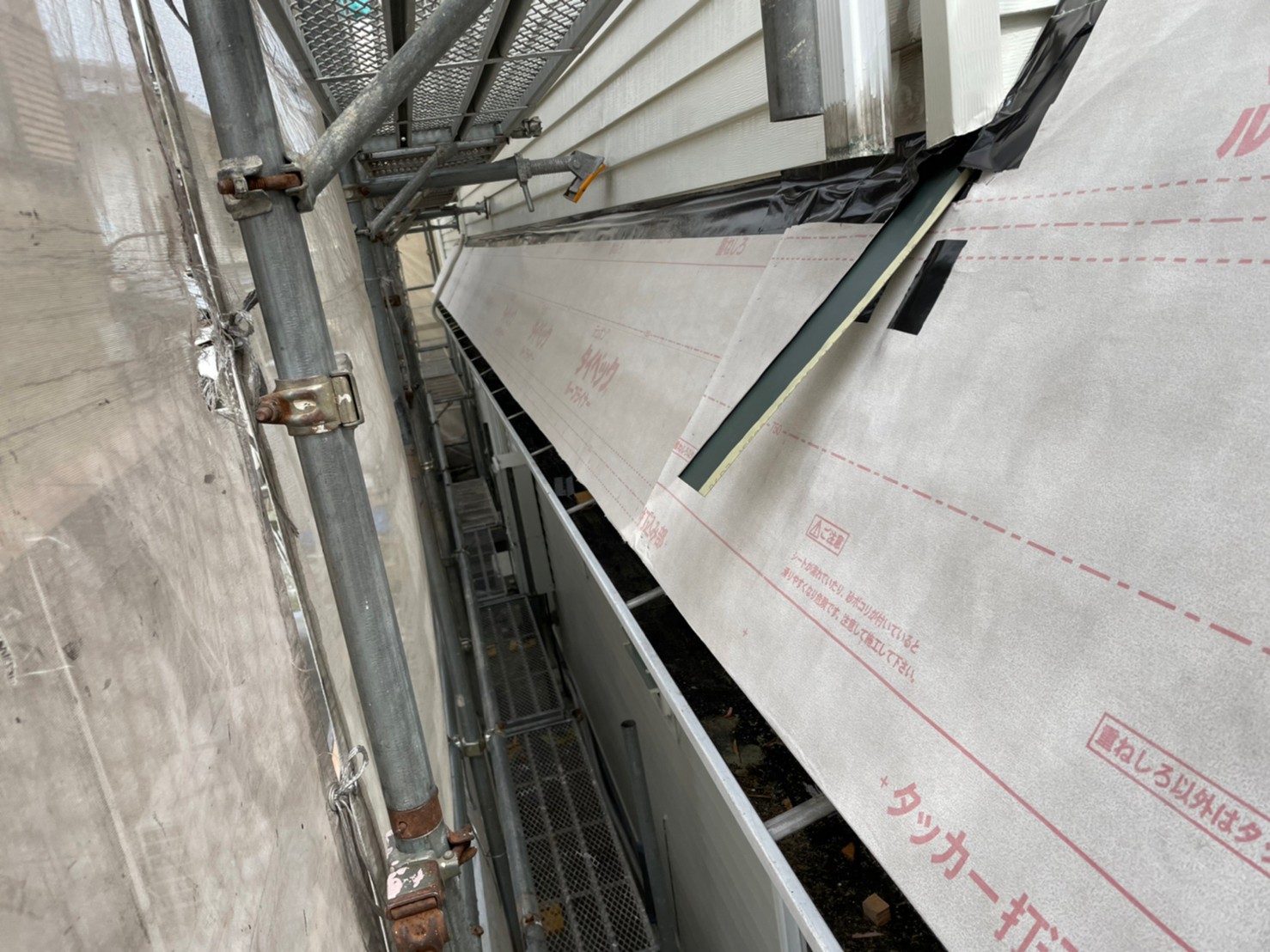

軒先に水切りを取り付け、防水テープを貼っていきます。
23.2022年04月02日
屋根葺き替え工事(大屋根)

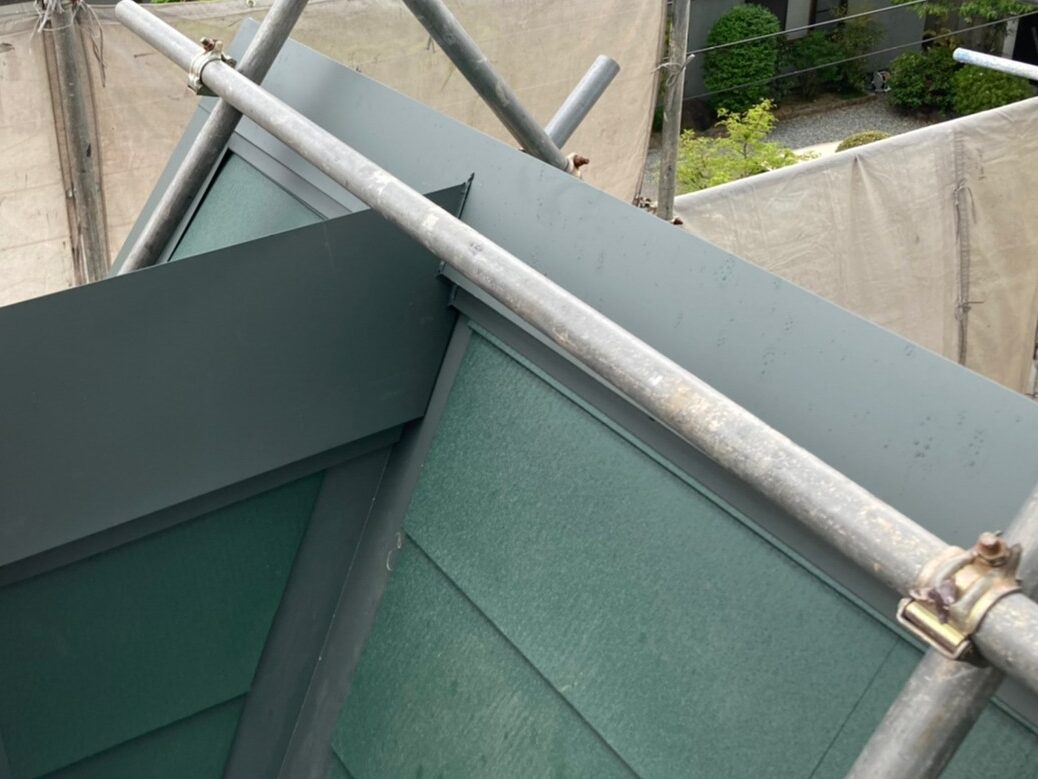

軒先に水切りを取り付け、防水テープを貼っていきます。
24.2022年04月02日
屋根葺き替え工事(大屋根)

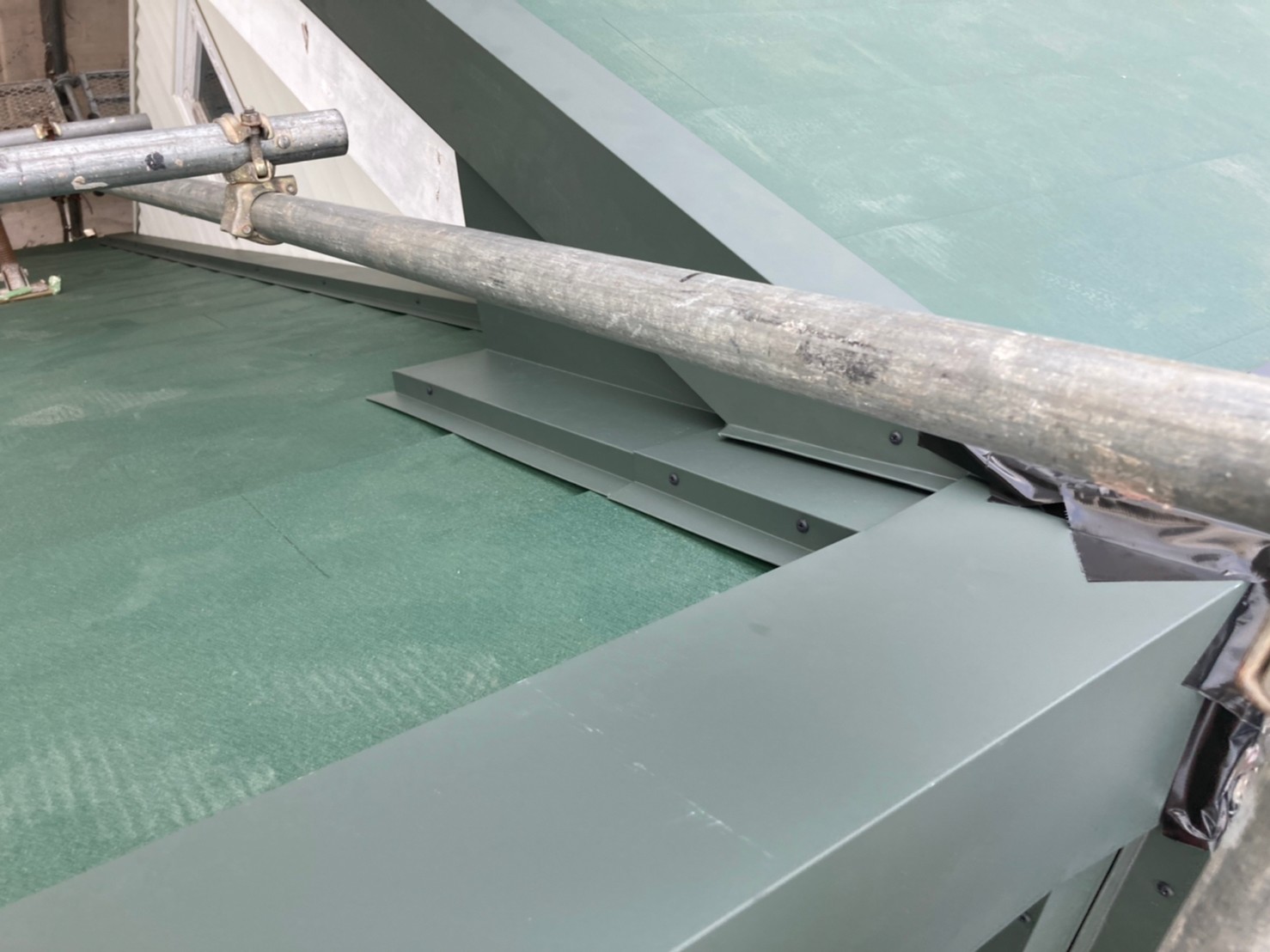

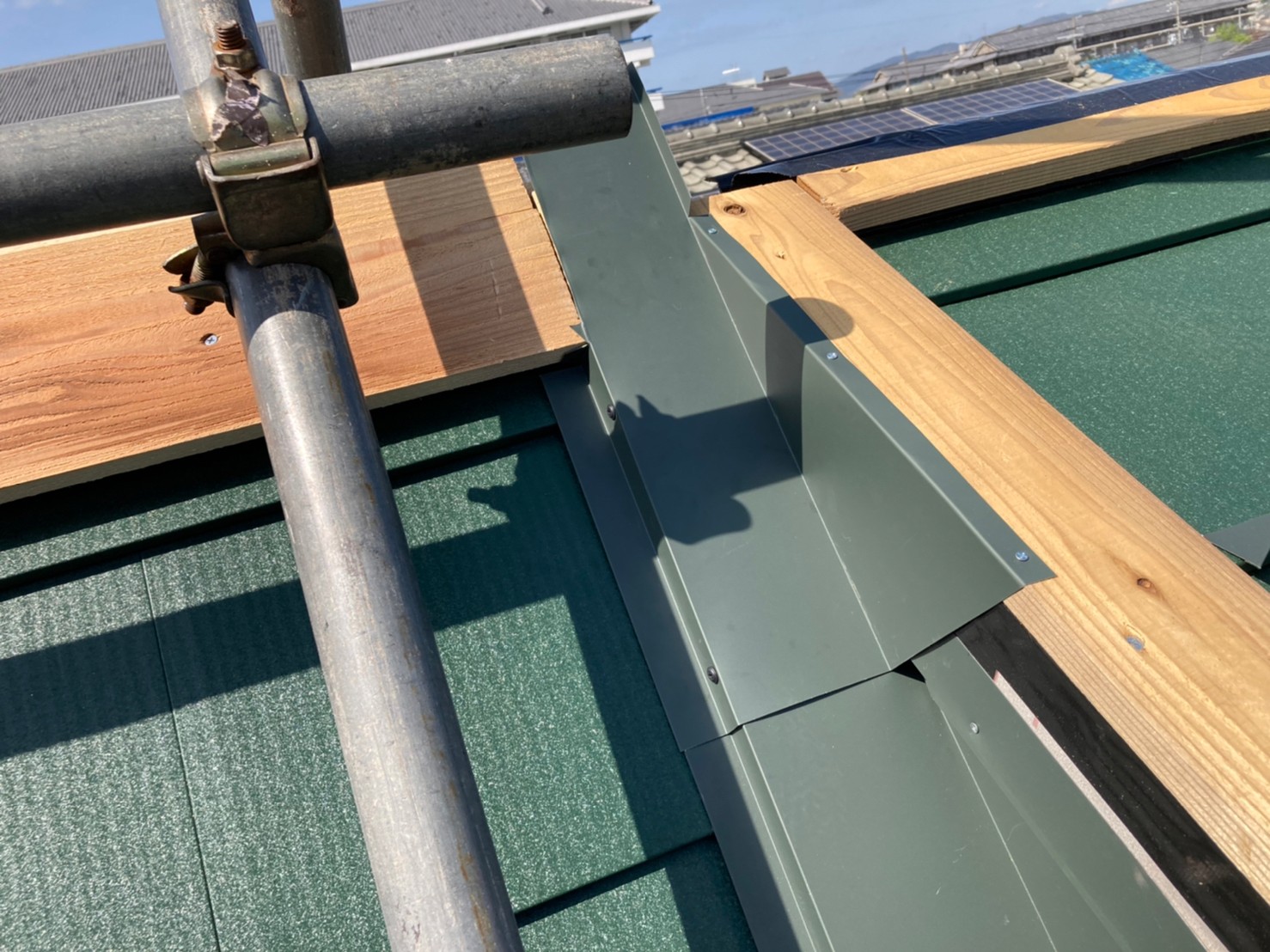

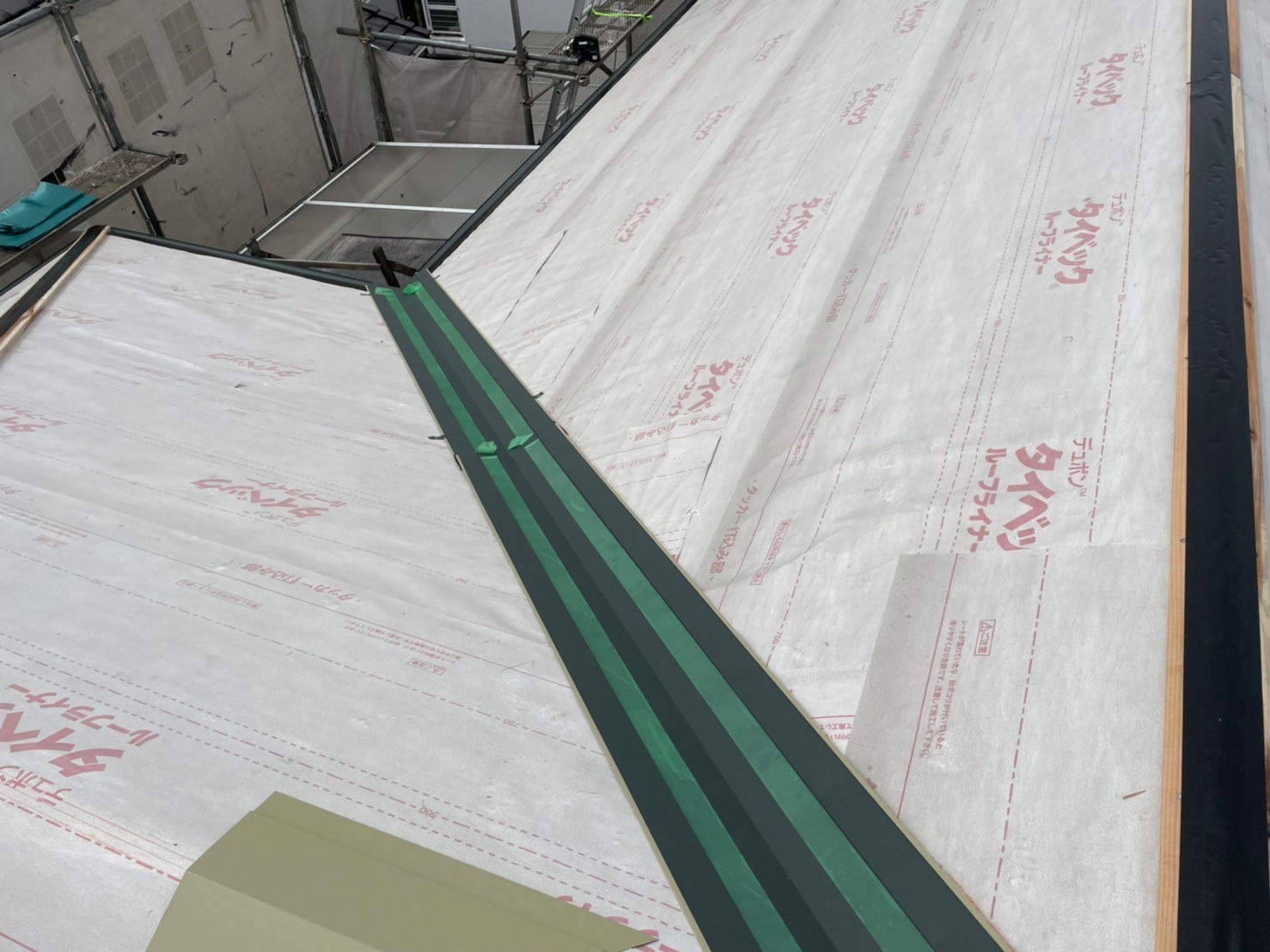

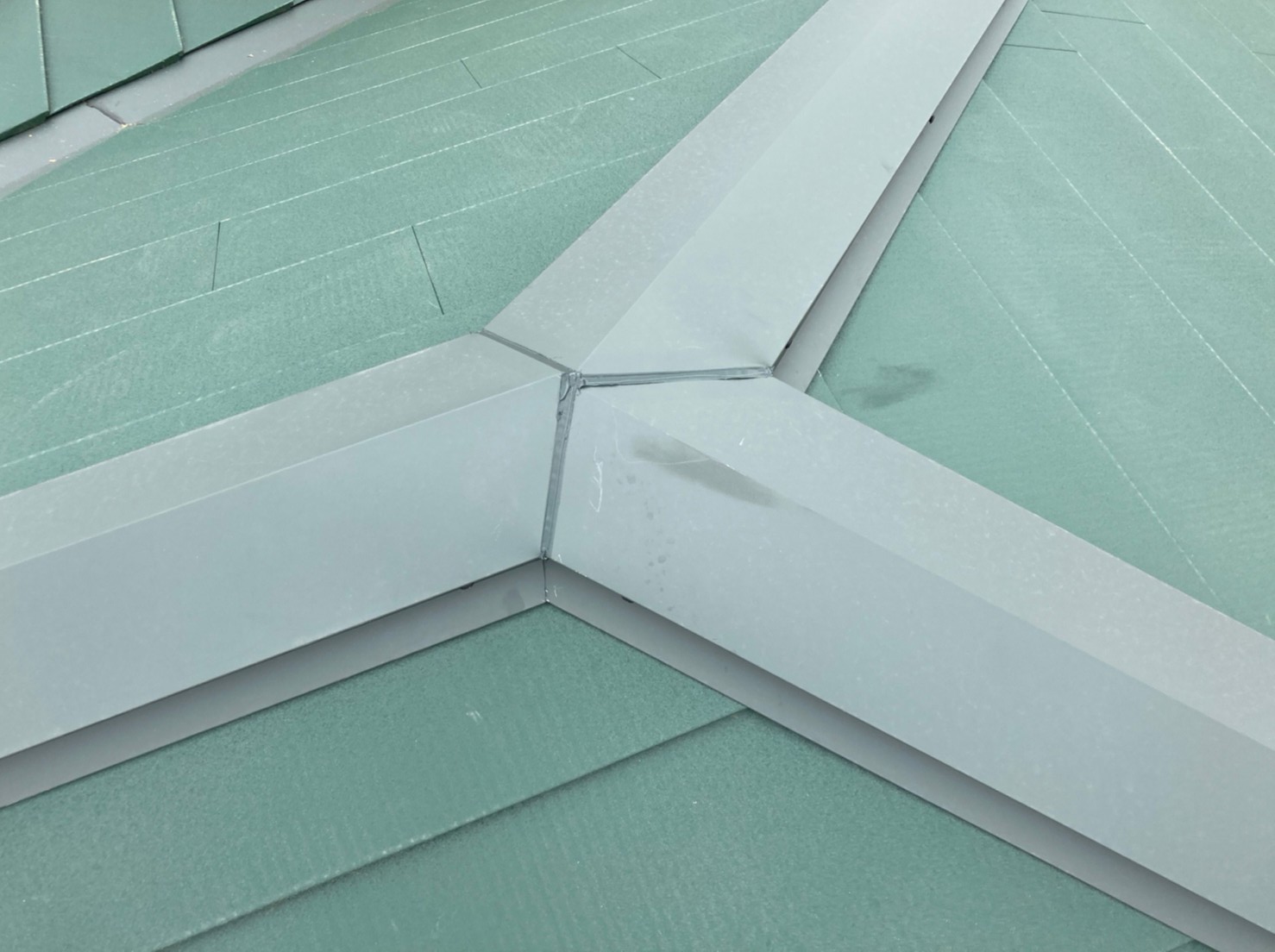

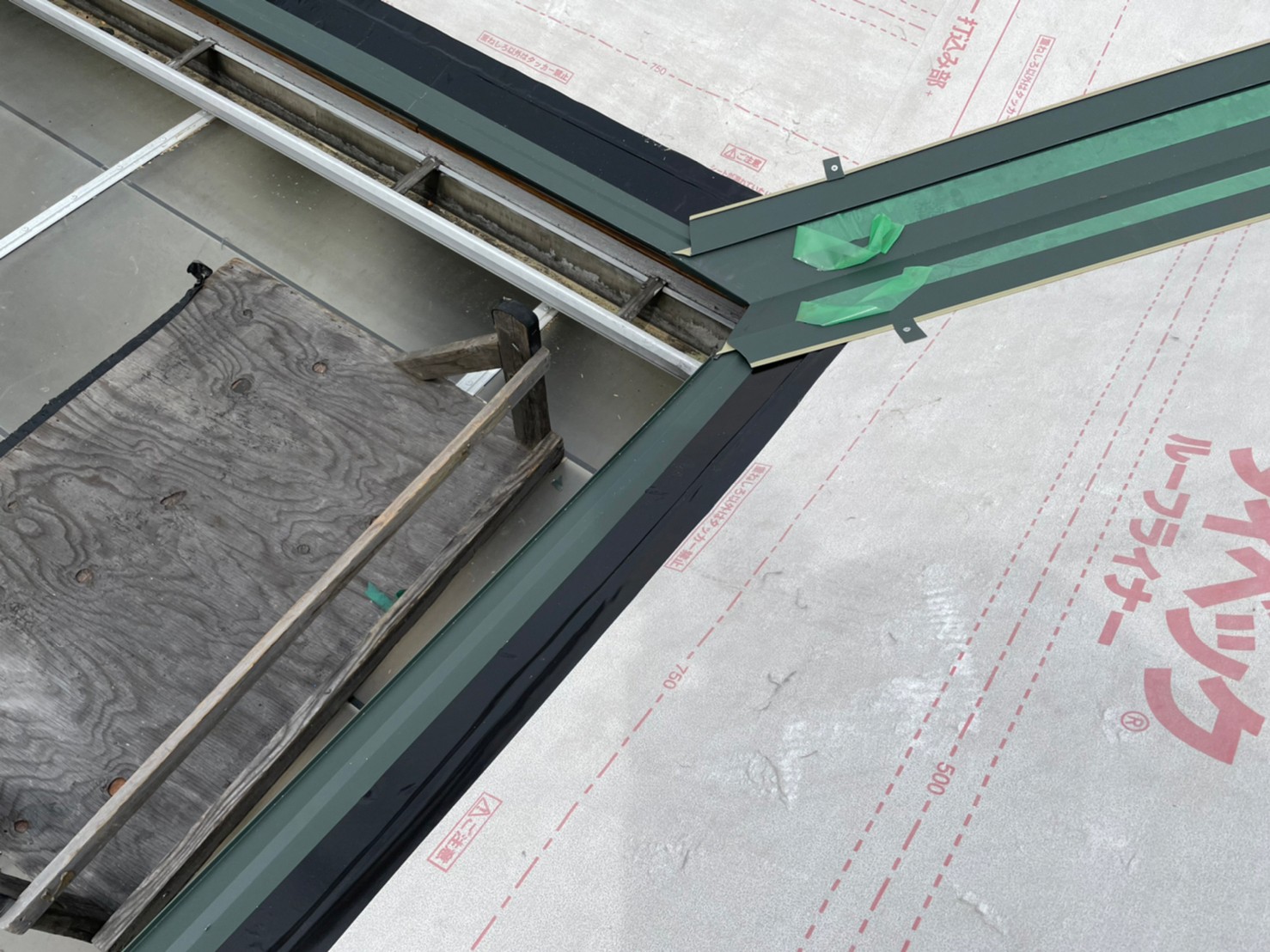

谷板を取り付けていきます。
25.2022年04月02日
屋根葺き替え工事(大屋根)

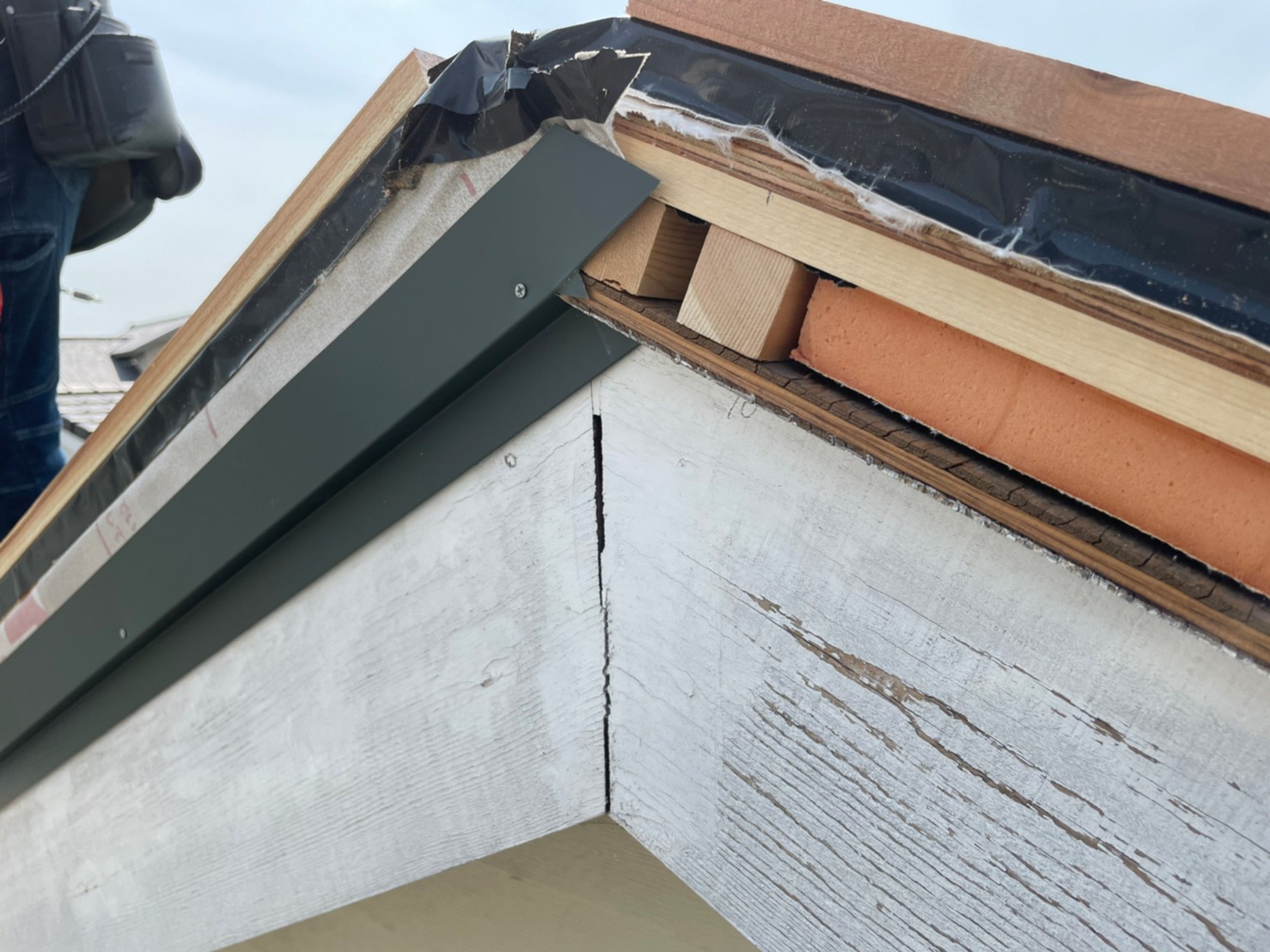

棟に下地木材を取り付けていきます。
26.2022年04月02日
屋根葺き替え工事(大屋根)
棟に下地木材を取り付け、防水テープを貼っていきます。
27.2022年04月02日
屋根葺き替え工事(大屋根)

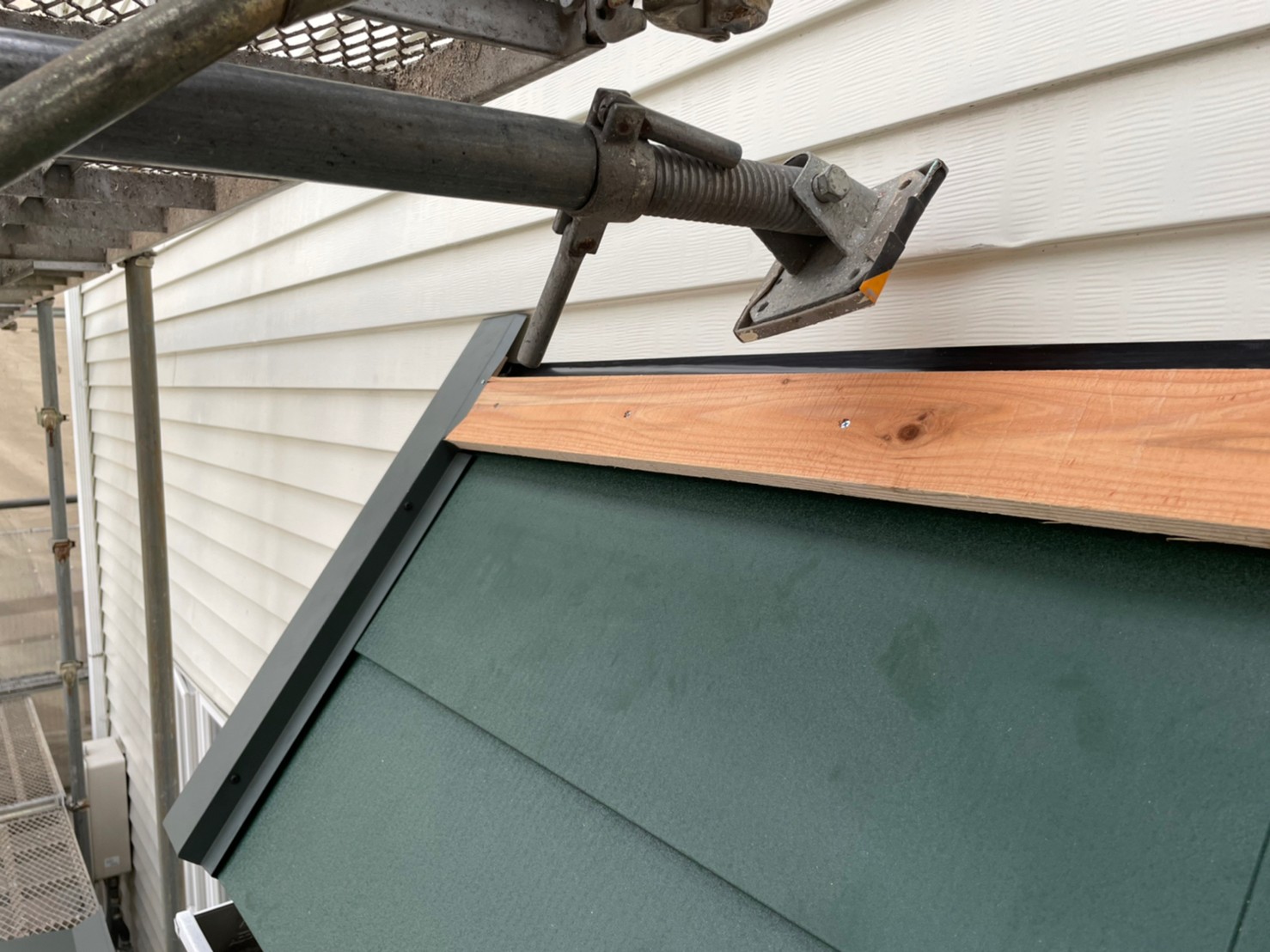

ケラバに下地木材を取り付けていきます。
28.2022年04月02日
屋根葺き替え工事(大屋根)
ケラバに捨て水切りを取り付けていきます。
29.2022年04月02日
屋根葺き替え工事(大屋根)

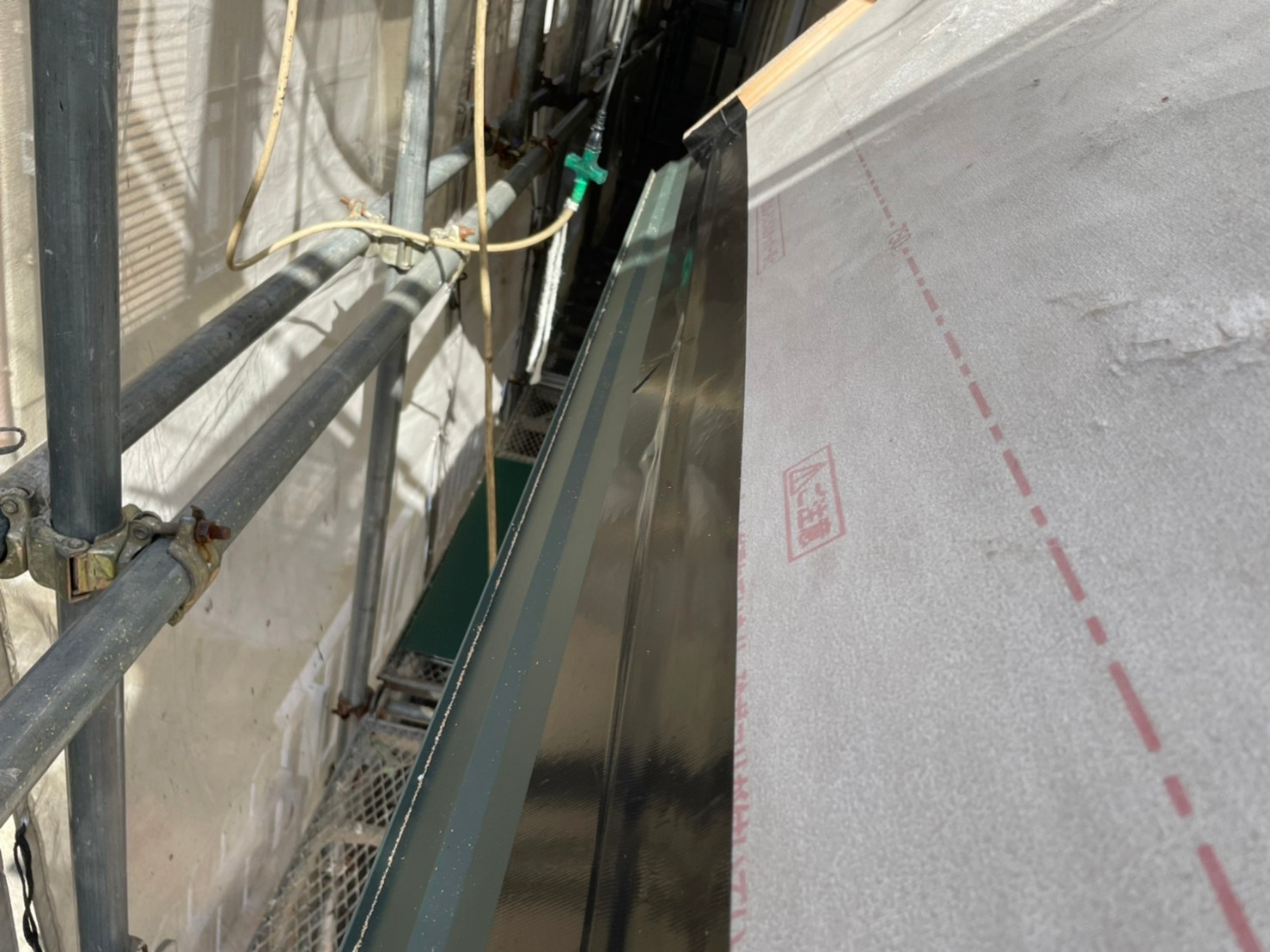

谷板を取り付けていきます。
30.2022年04月02日
屋根葺き替え工事(大屋根)

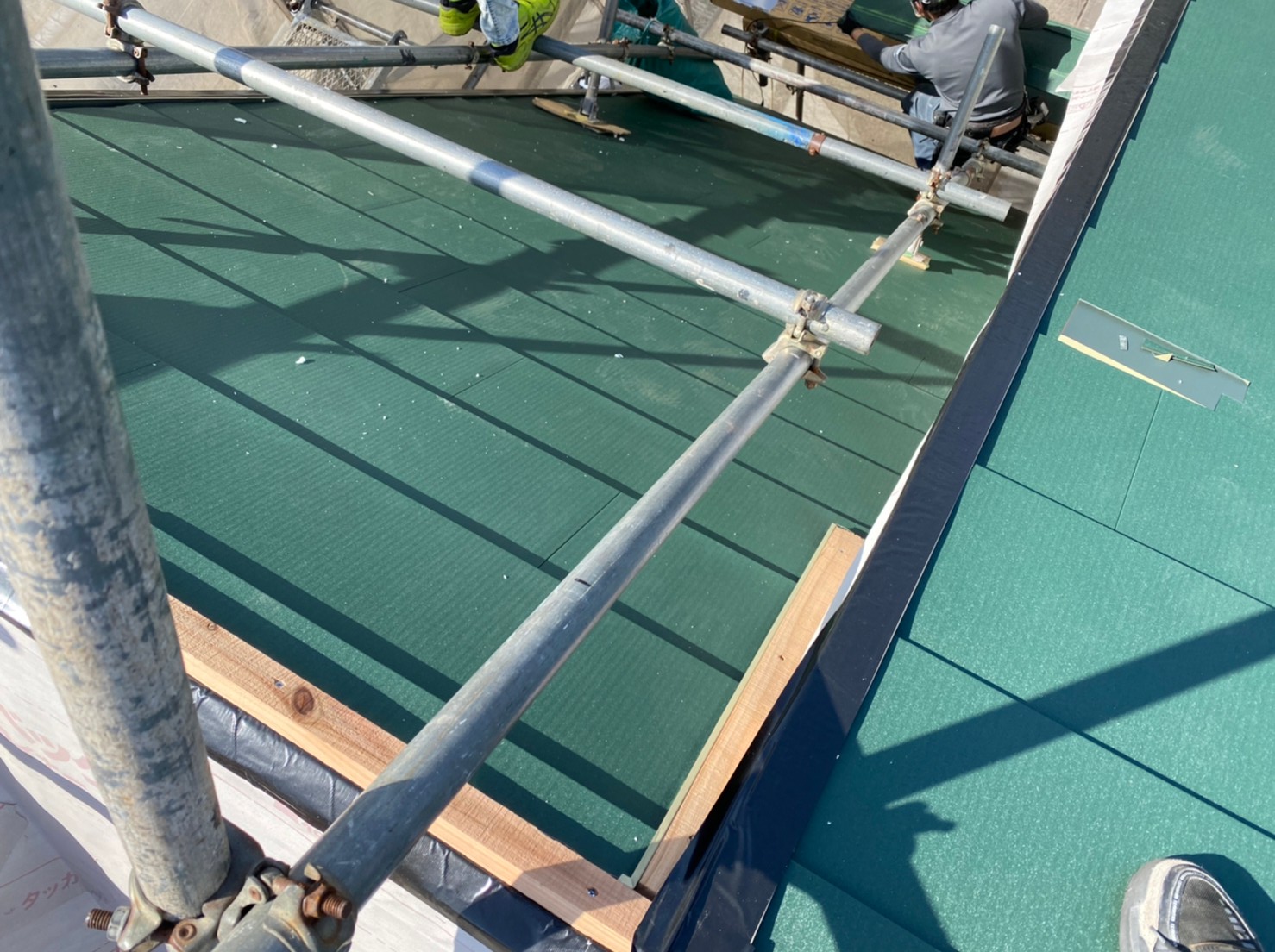

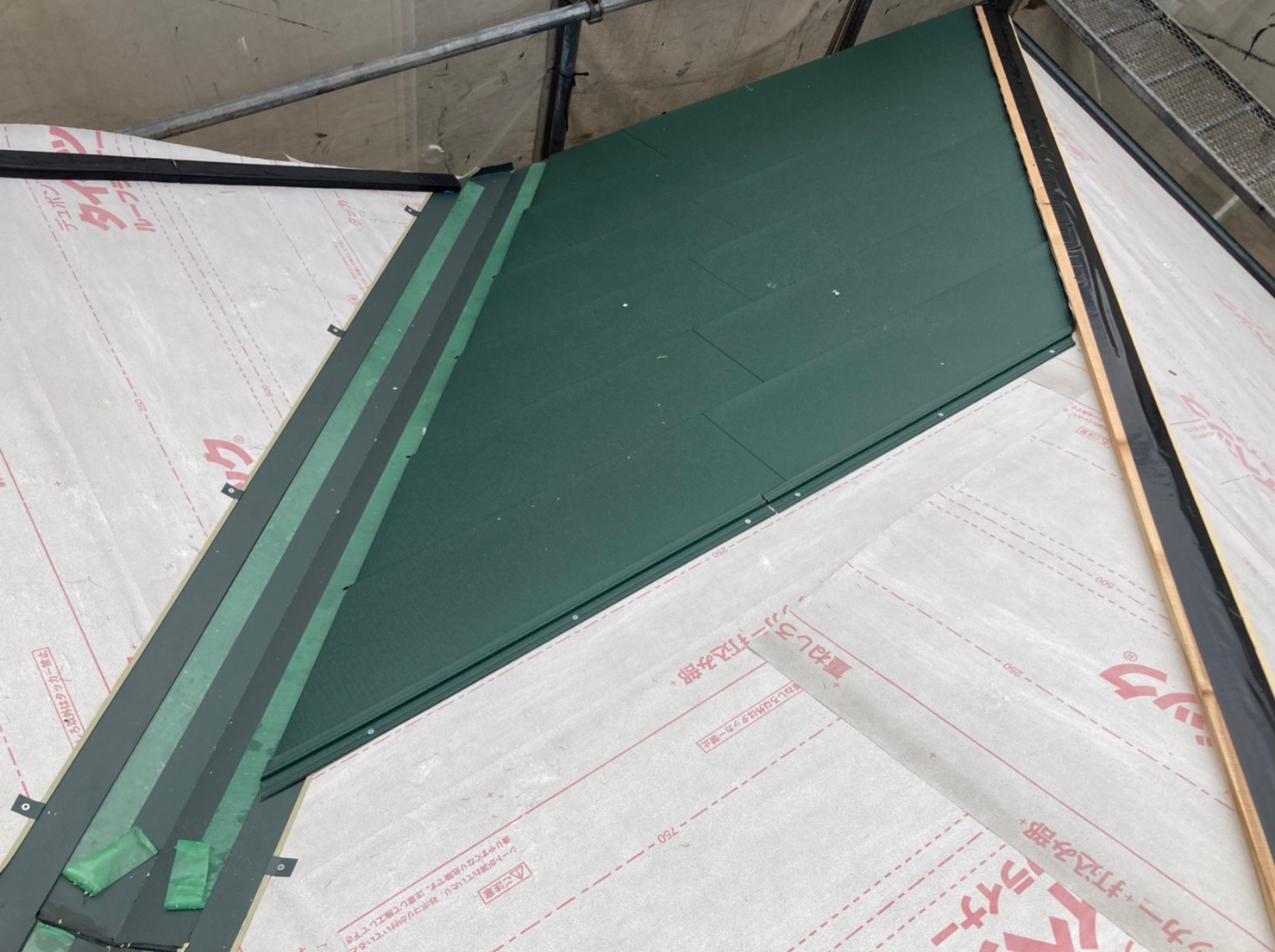

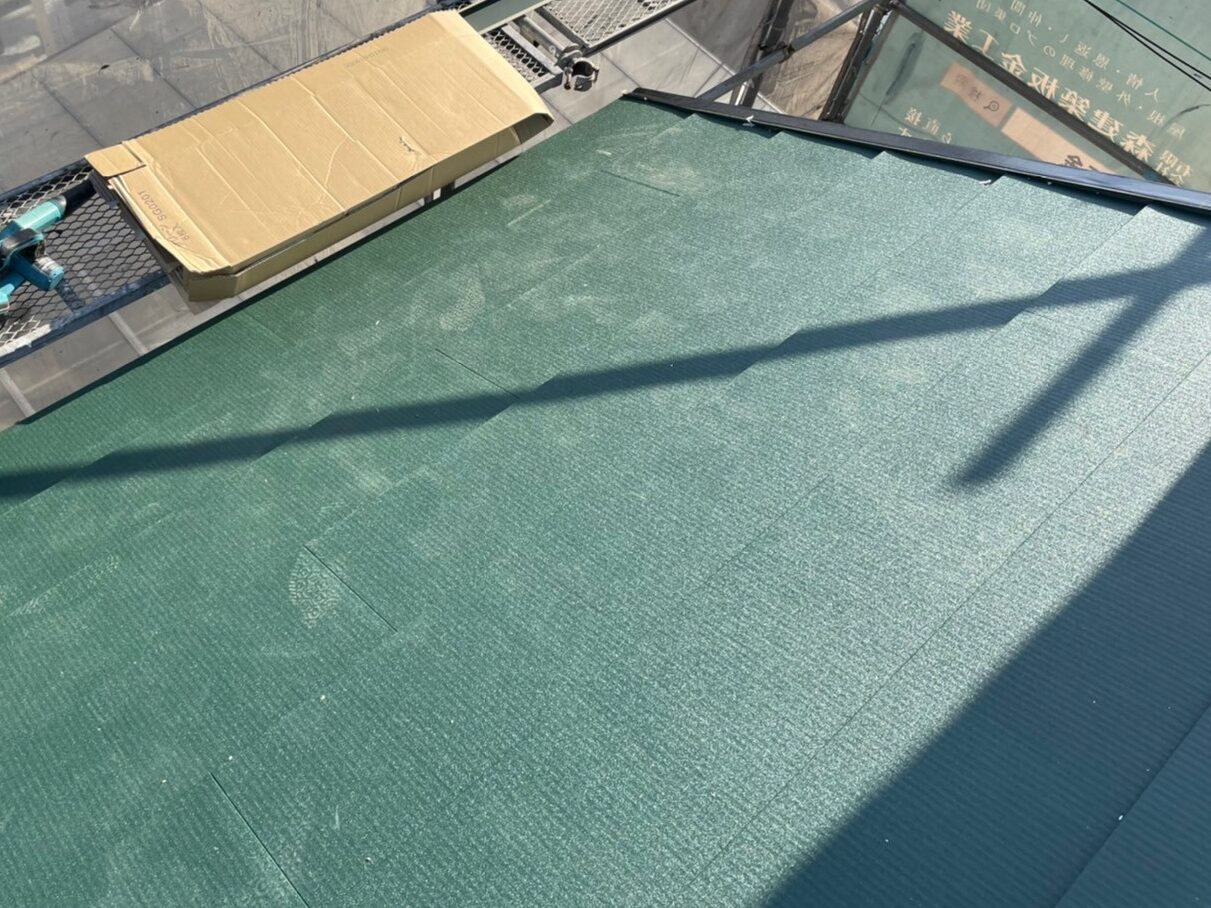

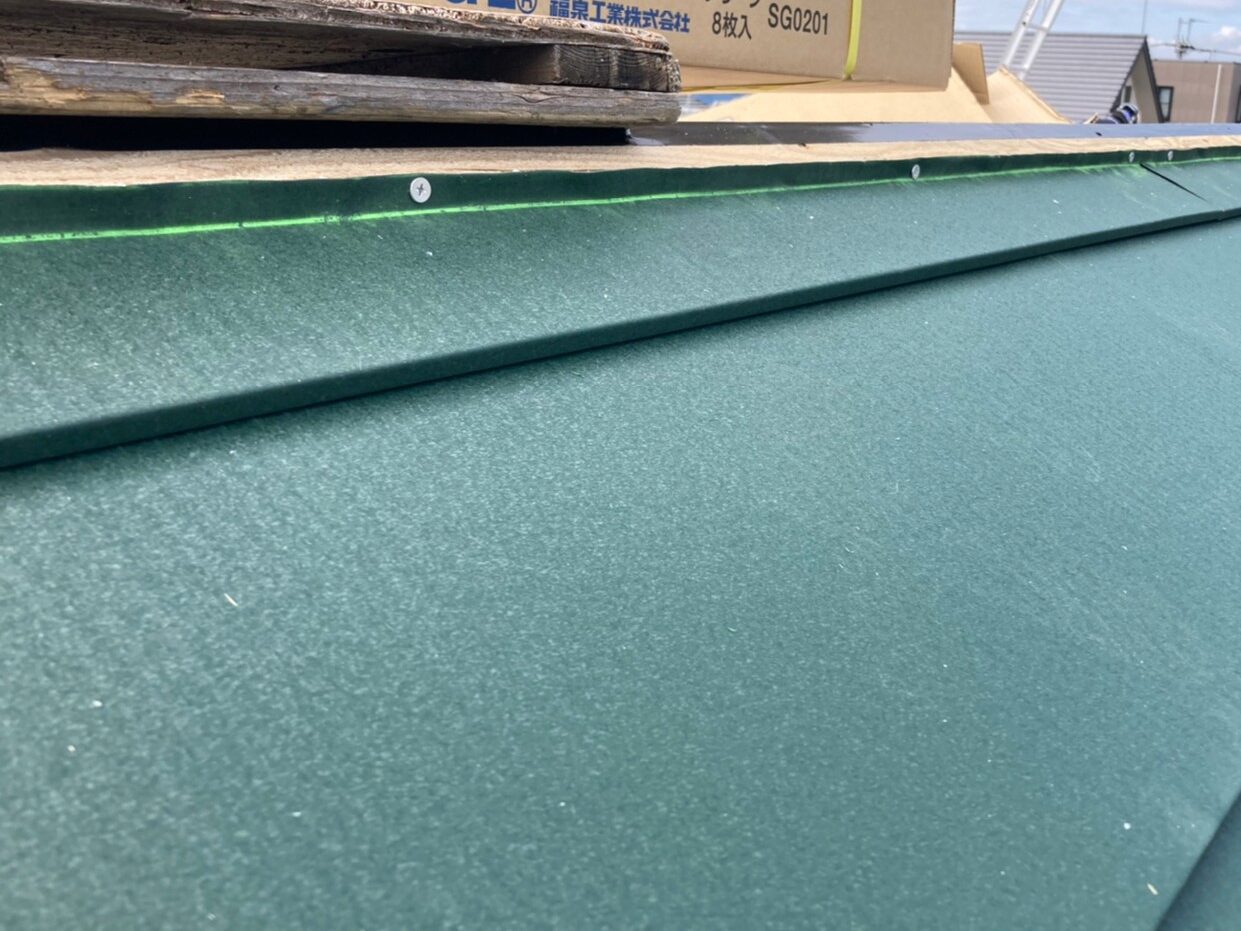

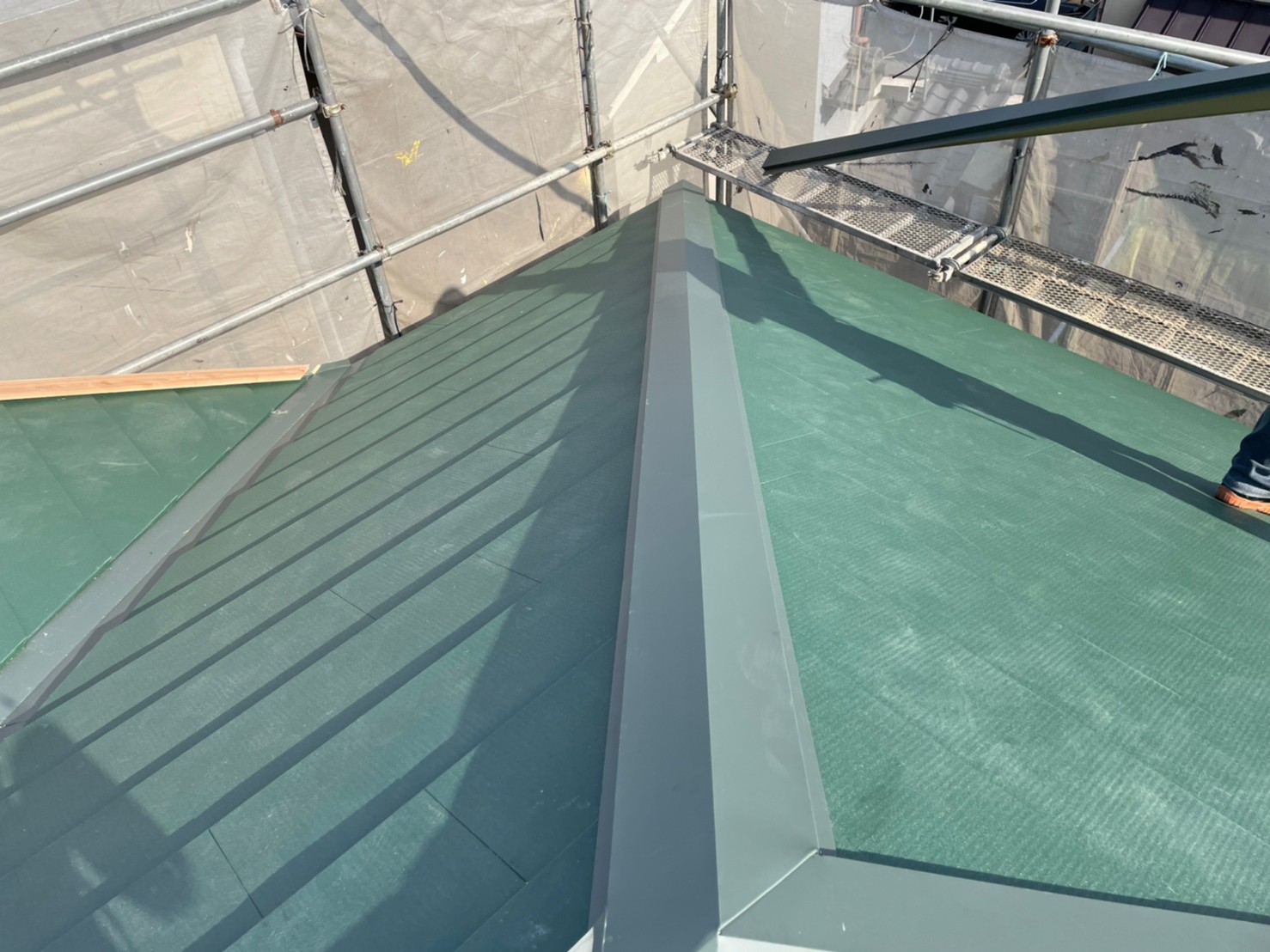

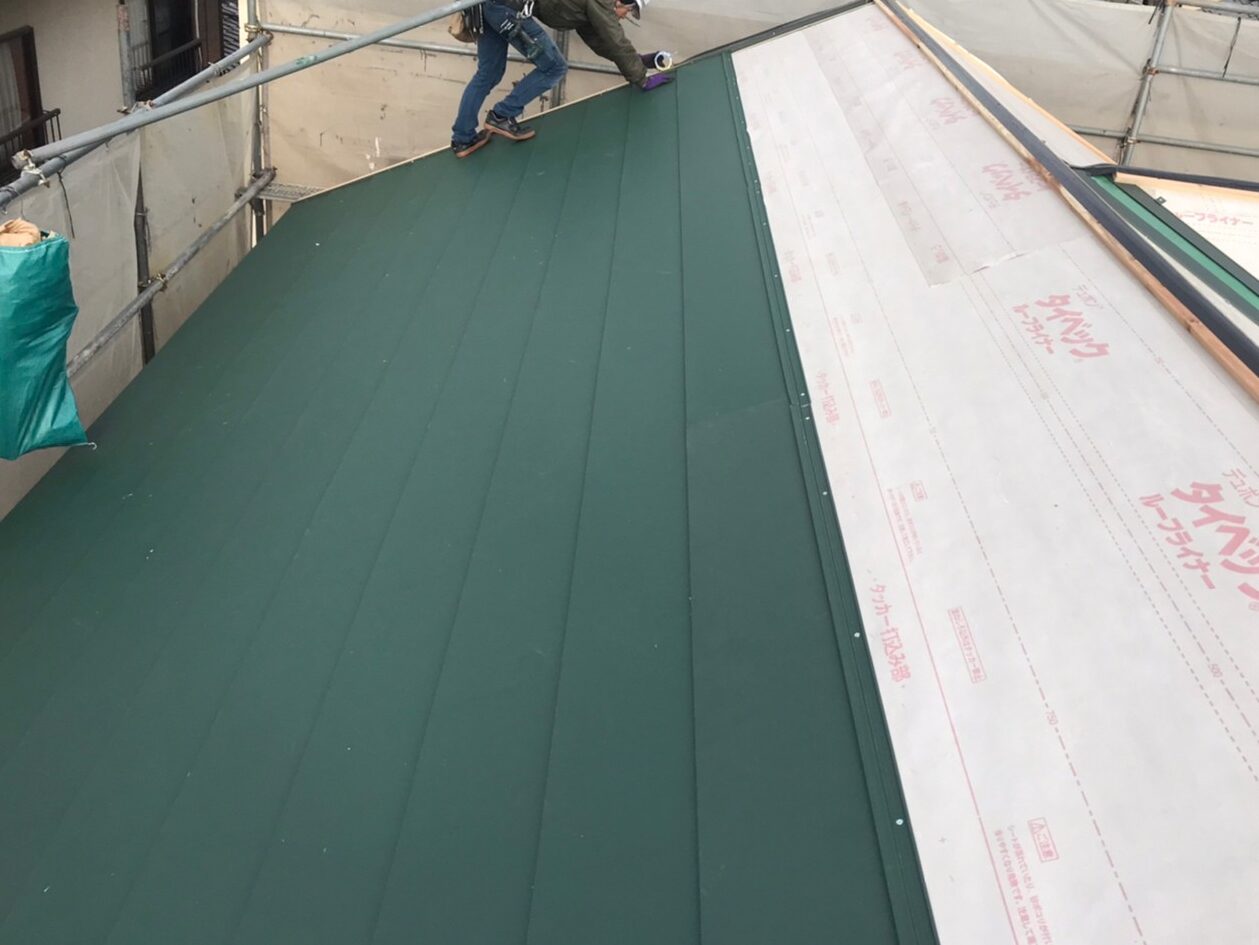

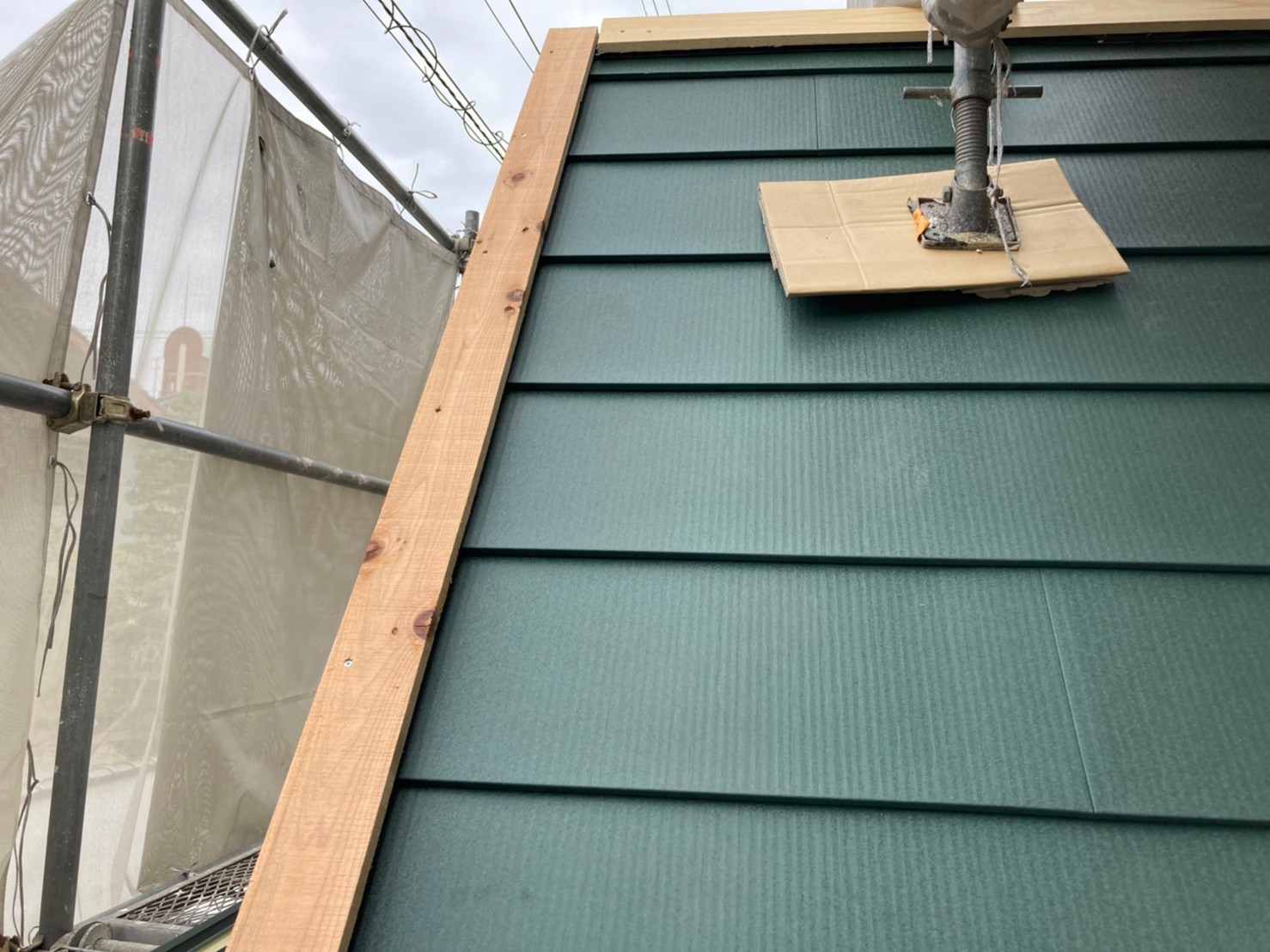

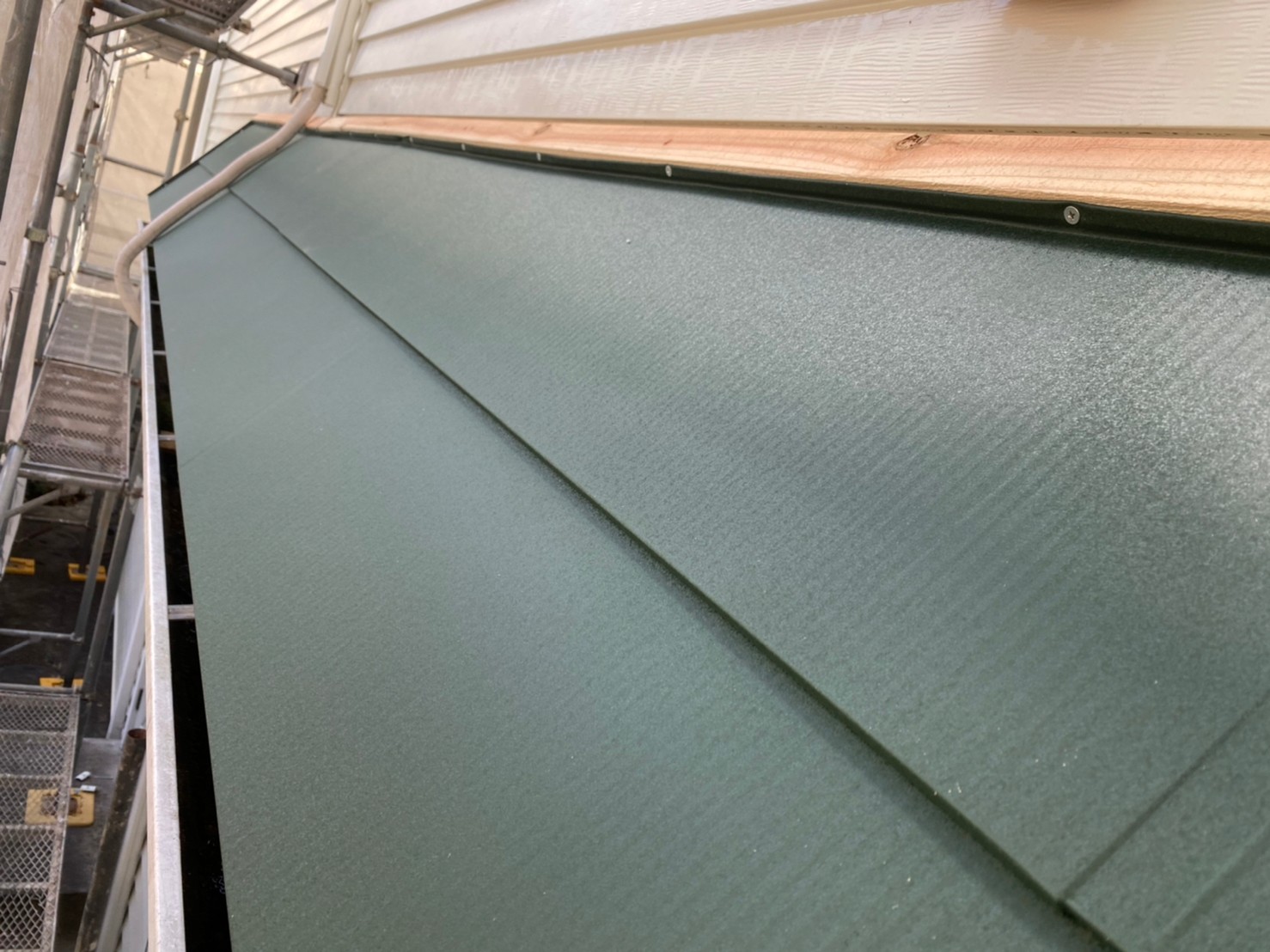

軒先から新たな屋根材(シルキーG2)を葺いていきます。

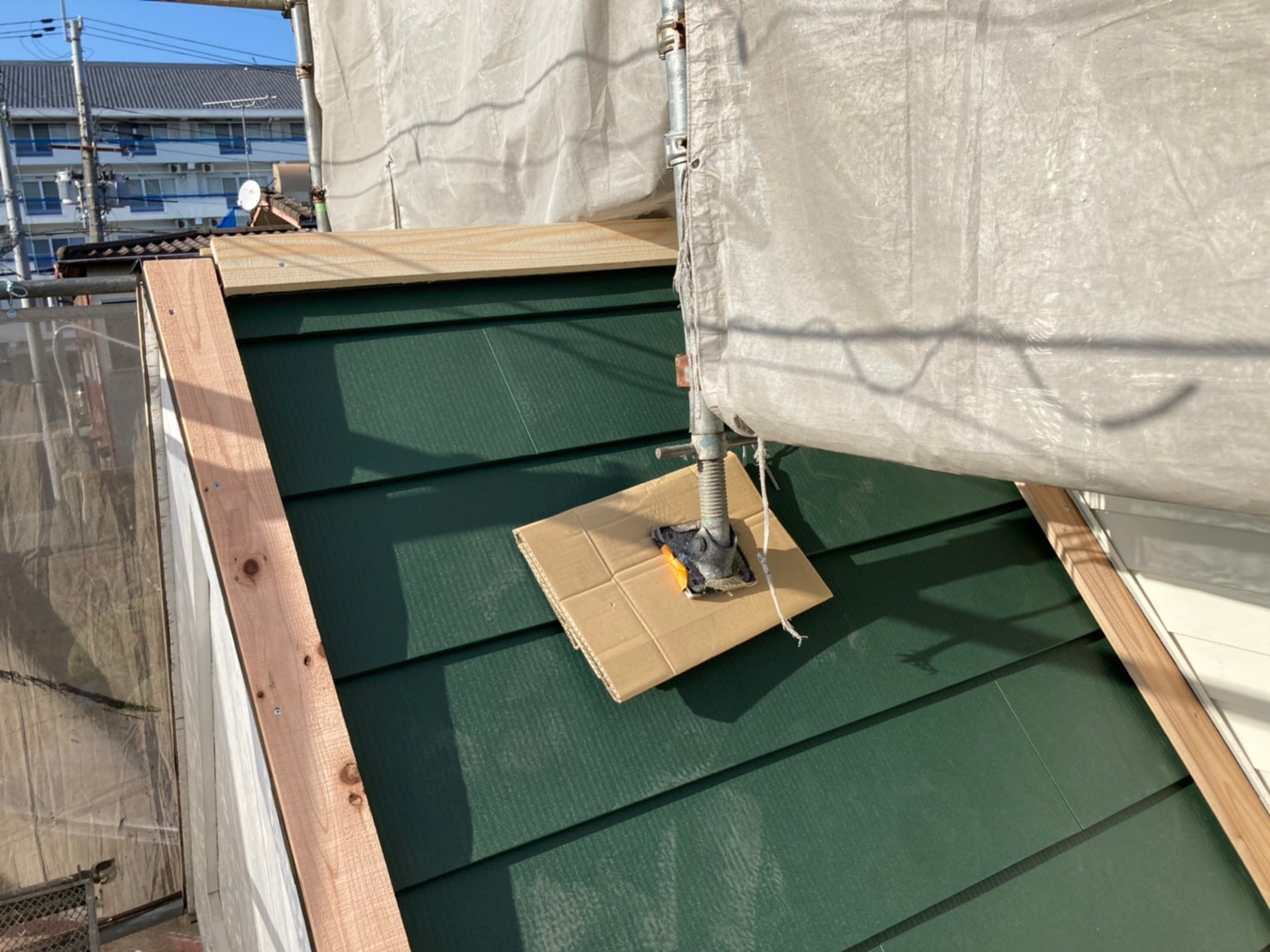

31.2022年04月02日

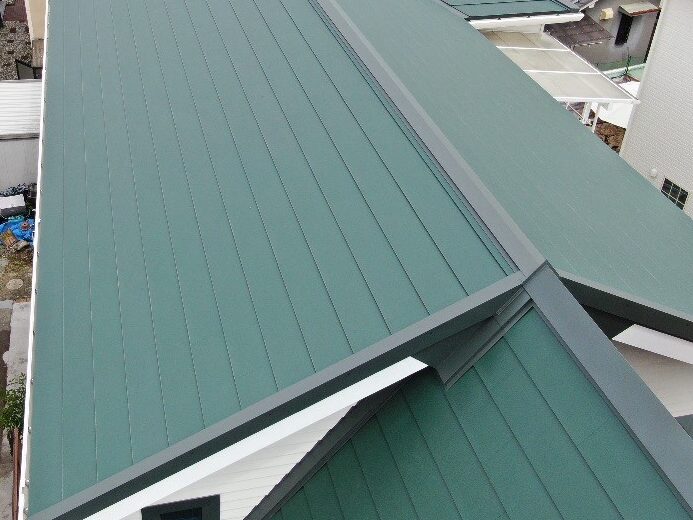

屋根葺き替え工事(大屋根)

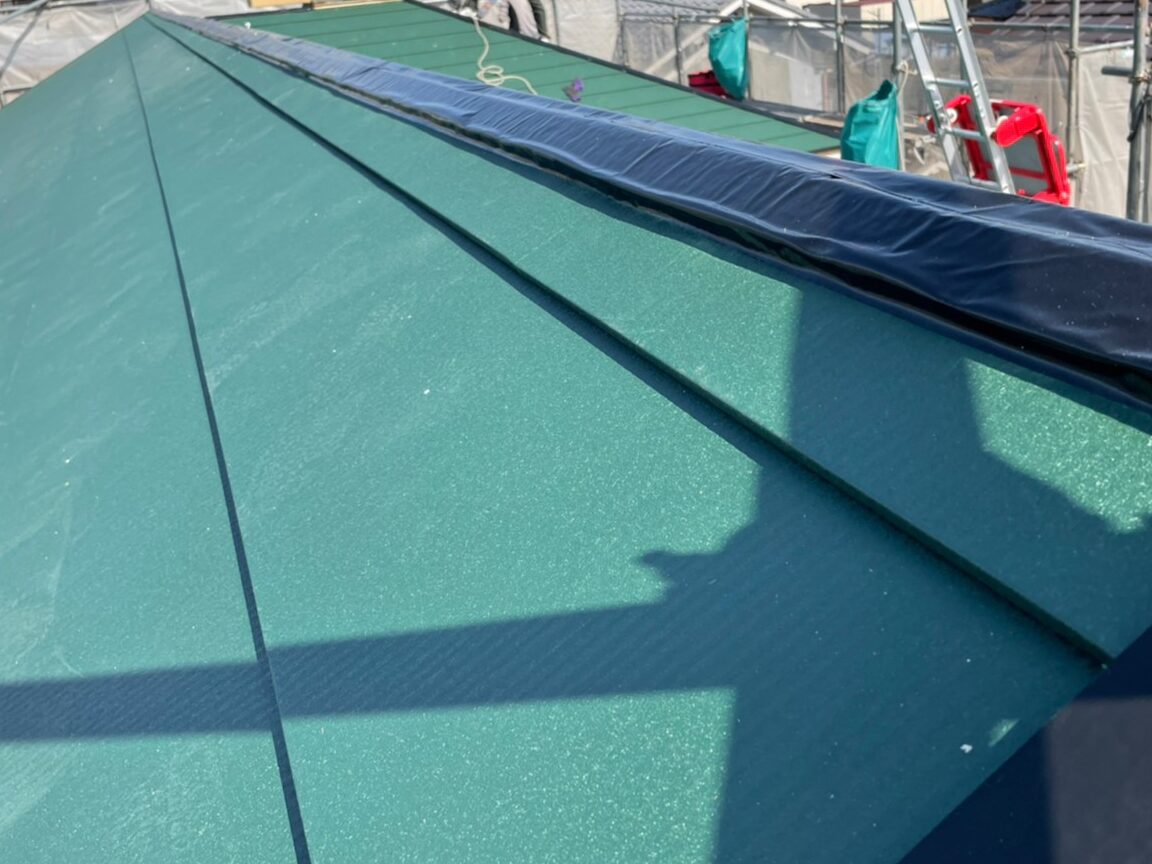

屋根材を葺いていきます。
32.2022年04月02日
屋根葺き替え工事(下屋南面)
下屋も下葺き材まで同様に施工しました。
33.2022年04月02日
屋根葺き替え工事(下屋南面)
軒先に水切りを取り付けていきます。
34.2022年04月02日
屋根葺き替え工事(下屋北面)
下屋も下葺き材まで同様に施工しました。
35.2022年04月02日
屋根葺き替え工事(下屋北面)
軒先に水切りを取り付けていきます。
36.2022年04月04日
屋根葺き替え工事(大屋根)
屋根材を葺いていきます。

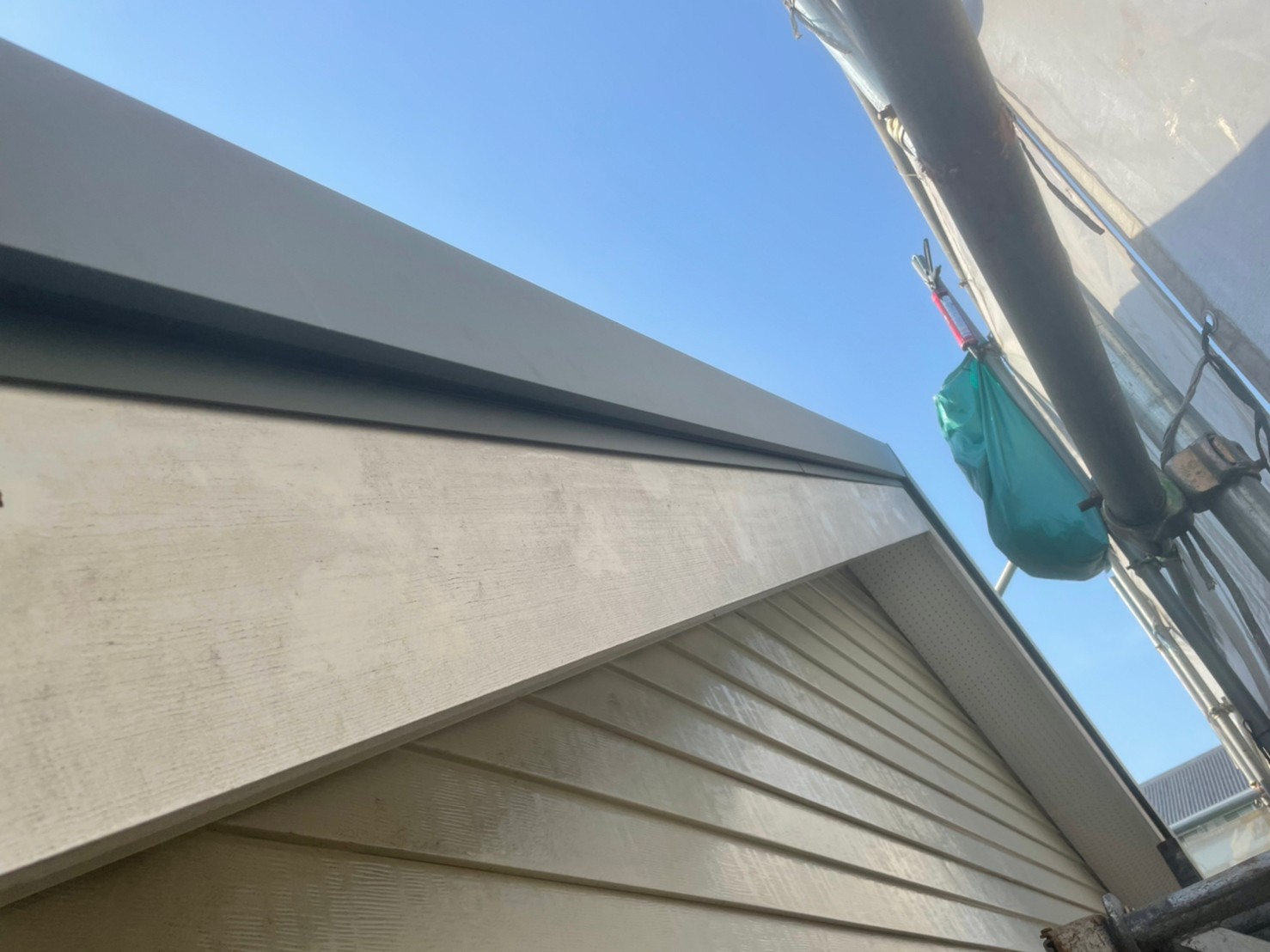

37.2022年04月04日
屋根葺き替え工事(大屋根)
屋根材の端は、棟際の下地木材に沿って立ち上げて取り付けました。
38.2022年04月04日
屋根葺き替え工事(大屋根)
屋根材を葺き上げていきます。
39.2022年04月05日
屋根葺き替え工事(大屋根)
屋根材を葺き上げていきます。
40.2022年04月05日
屋根葺き替え工事(大屋根)
棟部分に防水テープを貼っていきます。
41.2022年04月05日
屋根葺き替え工事(大屋根)

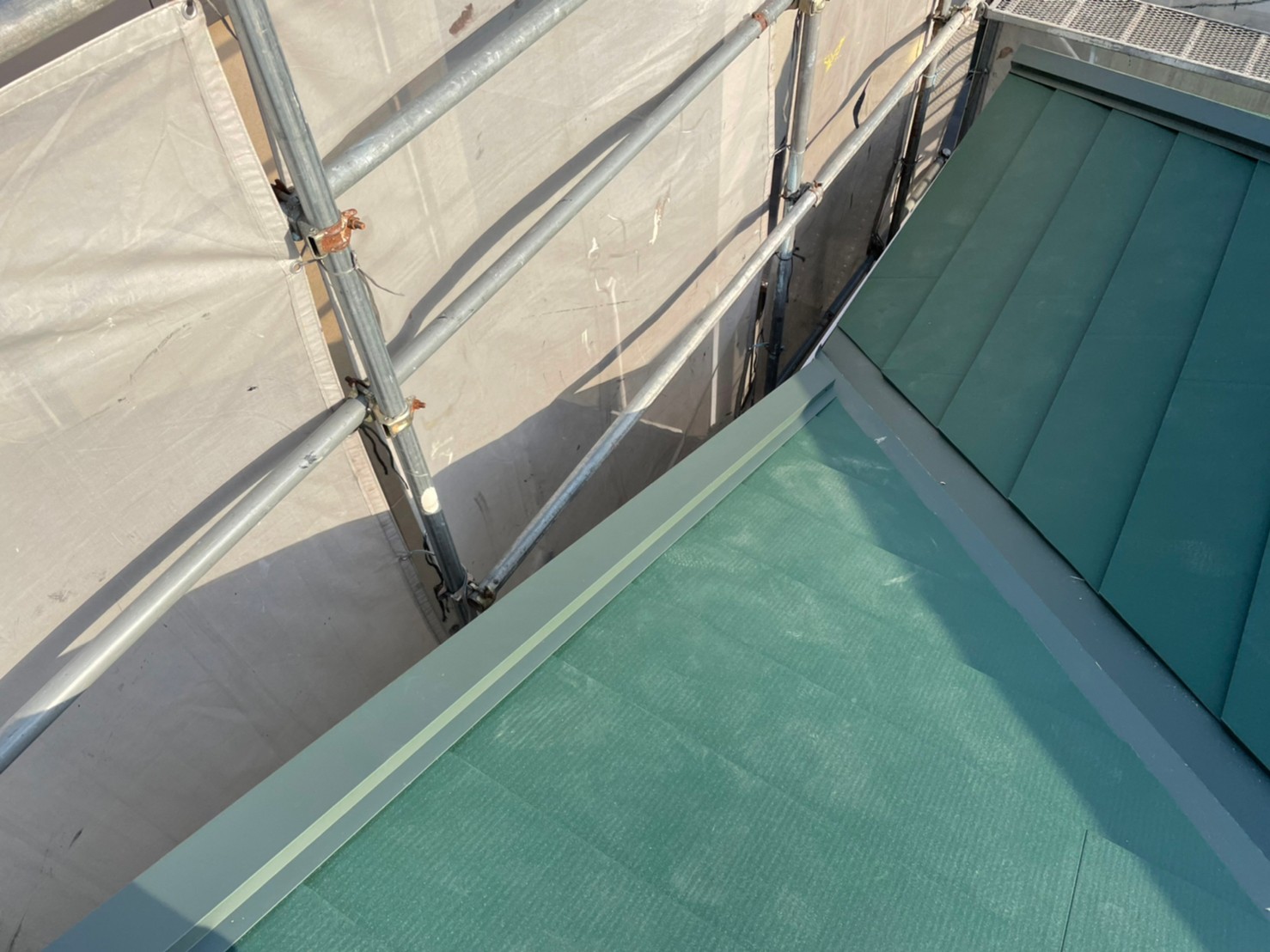

屋根材を葺き上げました。
42.2022年04月05日
屋根葺き替え工事(煙突屋根部分)
ケラバに下地木材、捨て水切りを取り付けていきます。
43.2022年04月05日
屋根葺き替え工事(煙突屋根部分)
壁際にも下地木材、捨て水切りを取り付けていきます。
44.2022年04月05日
屋根葺き替え工事(煙突屋根部分)
軒先から屋根材を葺き上げていきます。
45.2022年04月05日
屋根葺き替え工事(煙突屋根部分)
屋根材を葺き上げました。
46.2022年04月05日
屋根葺き替え工事(下屋北面)
壁際に下地木材を取り付けていきます。
47.2022年04月05日
屋根葺き替え工事(下屋北面)
軒先から屋根材を葺き上げていきます。
48.2022年04月05日
屋根葺き替え工事(下屋北面)
屋根材を葺き上げました。
49.2022年04月05日
屋根葺き替え工事(下屋北面)
壁際の下地木材に防水テープを貼っていきます。

50.2022年04月06日
屋根葺き替え工事(玄関屋根)

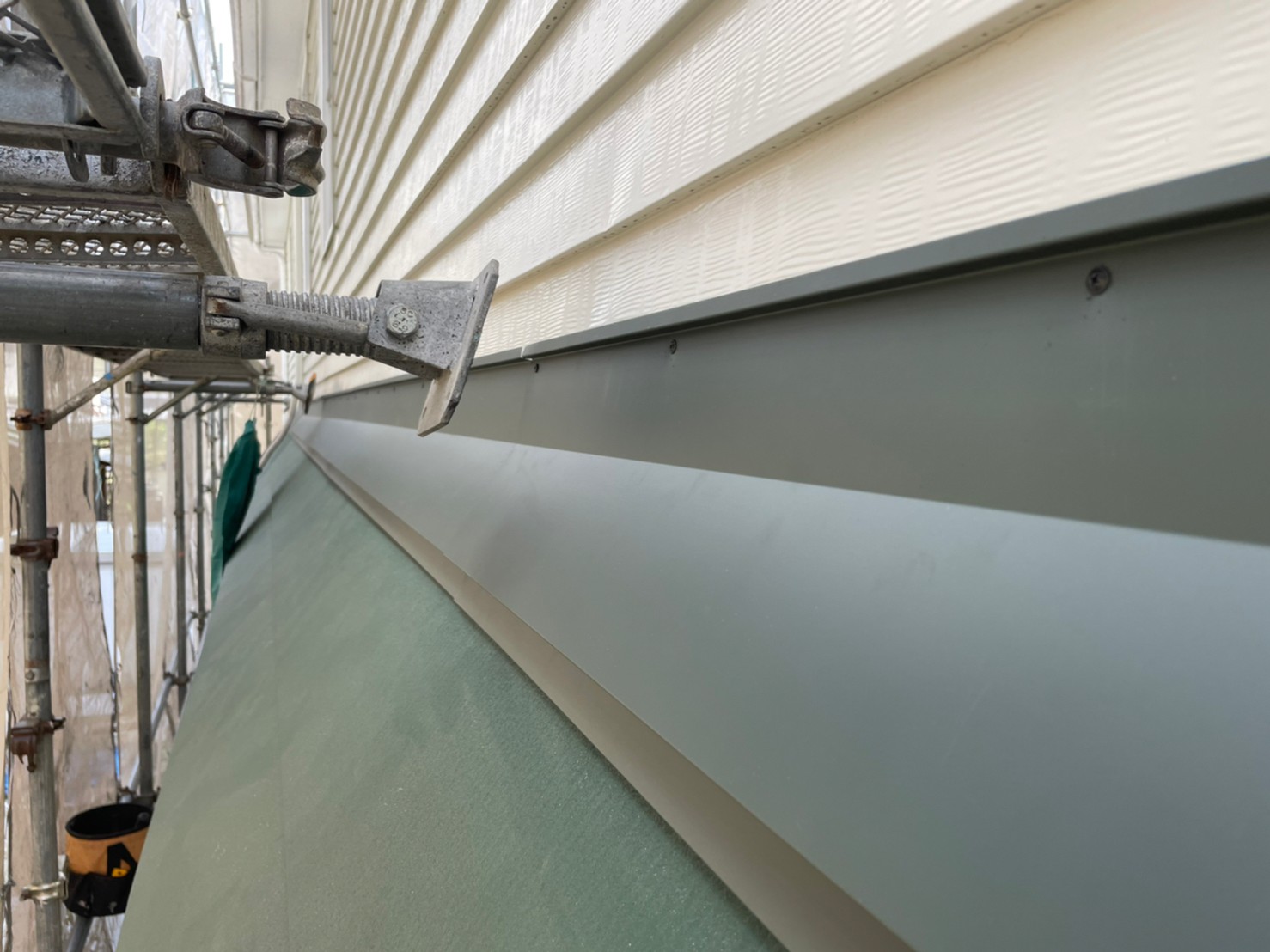

軒先に水切りを取り付けていきます。
51.2022年04月06日
屋根葺き替え工事(玄関屋根)
ケラバに下地木材を取り付けていきます。
52.2022年04月06日
屋根葺き替え工事(玄関屋根)
軒先の水切りに防水テープを貼っていきます。
53.2022年04月06日
屋根葺き替え工事(玄関屋根)
ケラバに捨て水切りを取り付けていきます。
54.2022年04月07日
屋根葺き替え工事(大屋根)

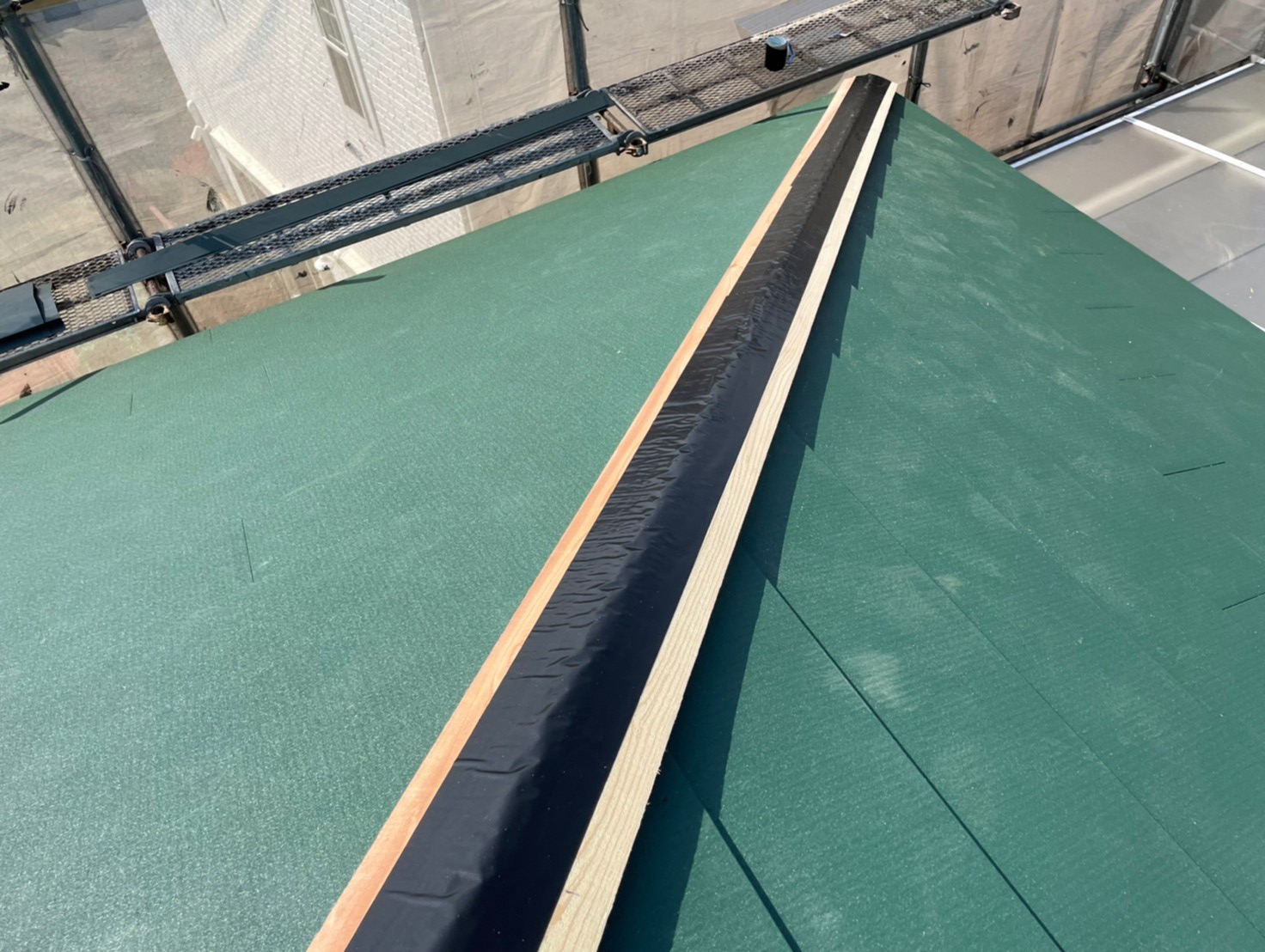

棟に下地木材を取り付けていきます。
55.2022年04月07日
屋根葺き替え工事(大屋根)
棟に下地木材を取り付けていきます。
56.2022年04月07日
屋根葺き替え工事(大屋根)
ケラバにも下地木材を取り付けていきます。
57.2022年04月07日
屋根葺き替え工事(大屋根)
棟に防水テープを貼っていきます。
58.2022年04月07日
屋根葺き替え工事(大屋根)
棟に防水テープを貼っていきます。
59.2022年04月07日
屋根葺き替え工事(大屋根)

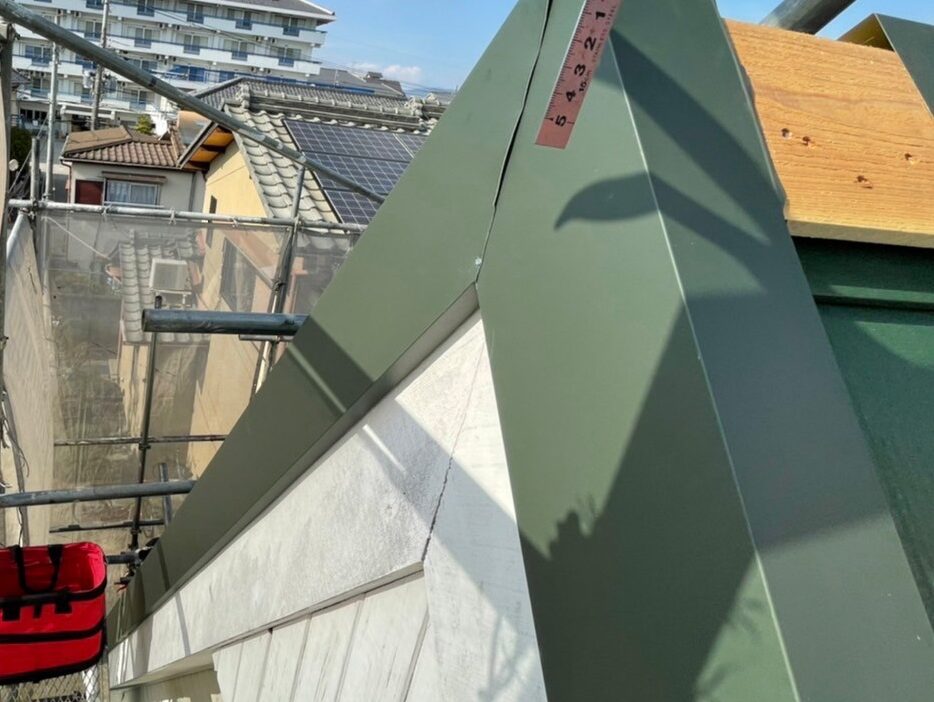

換気棟を取り付けていきます。
60.2022年04月07日
屋根葺き替え工事(大屋根)

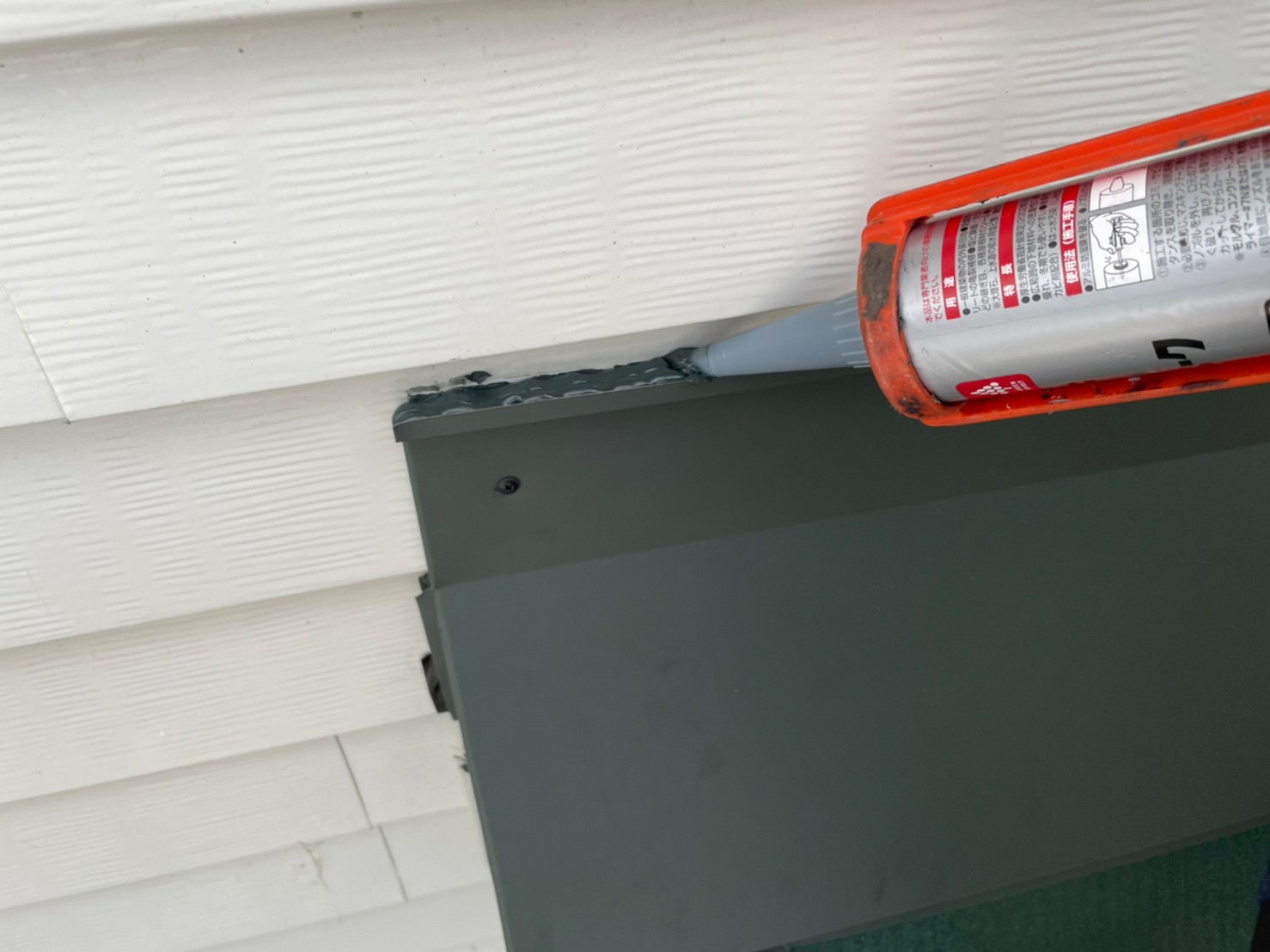

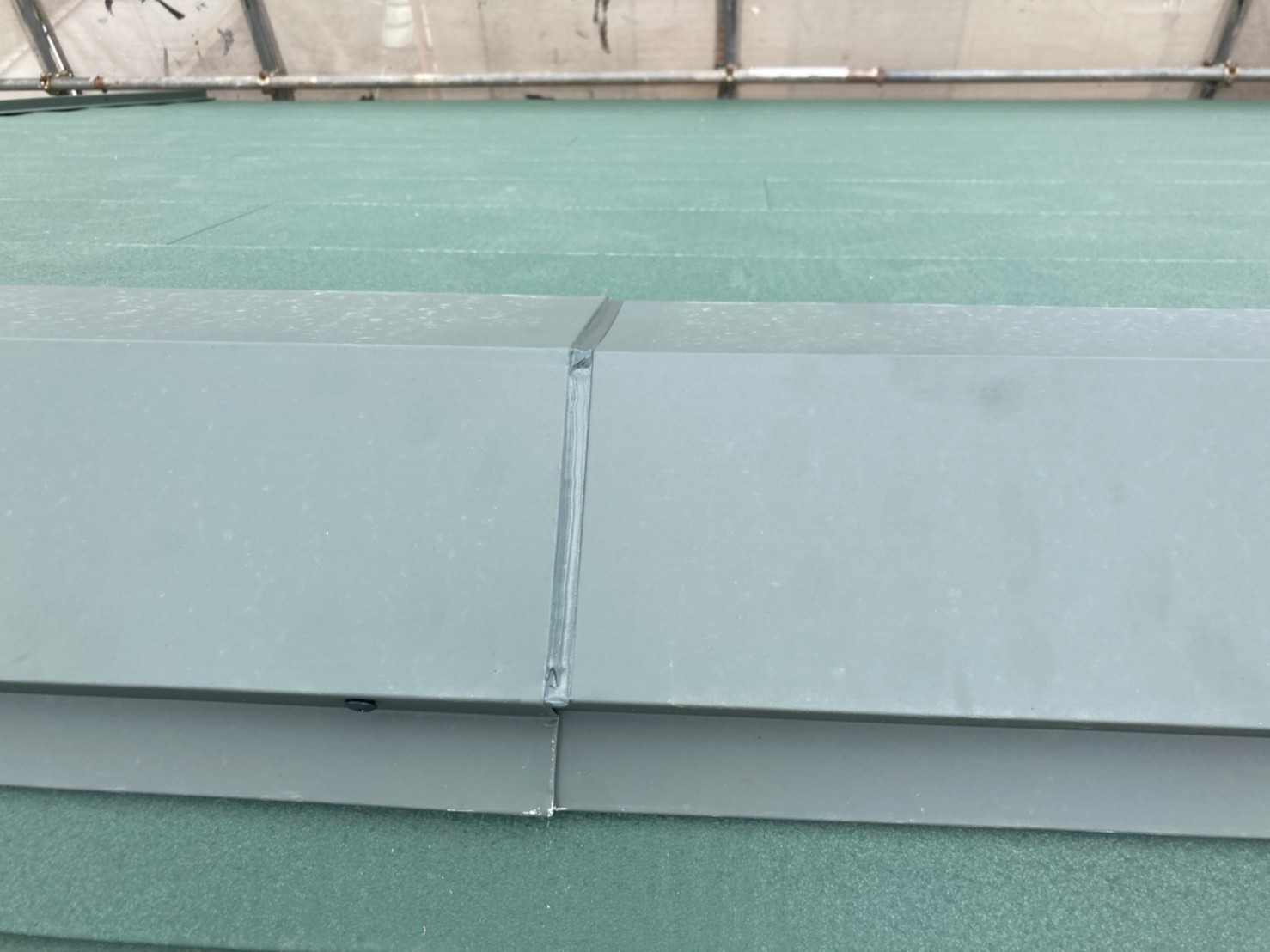

棟板金を取り付けていきます。継手にはシーリング材をたっぷり塗っていきます。
61.2022年04月07日
屋根葺き替え工事(大屋根)
棟板金を取り付けていきます。
62.2022年04月07日
屋根葺き替え工事(大屋根)
ケラバに板金を取り付けていきます。
63.2022年04月07日
屋根葺き替え工事(大屋根)
ケラバに板金を取り付けていきます。
64.2022年04月07日
屋根葺き替え工事(大屋根)
ケラバに板金を取り付けていきます。
65.2022年04月07日
屋根葺き替え工事(大屋根)
ケラバに板金を取り付けていきます。
66.2022年04月07日
屋根葺き替え工事(大屋根)
ケラバに板金を取り付けました。
67.2022年04月07日
屋根葺き替え工事(大屋根)
ケラバに板金を取り付けました。
68.2022年04月08日
屋根葺き替え工事(煙突屋根部分)
屋根材を葺き上げていきます。
69.2022年04月08日
屋根葺き替え工事(煙突屋根部分)
屋根材を葺き上げました。
70.2022年04月09日
屋根葺き替え工事(煙突屋根部分)
屋根材を葺き上げました。
71.2022年04月09日
屋根葺き替え工事(玄関屋根)
棟、ケラバに下地木材を取り付けていきます。
72.2022年04月09日
屋根葺き替え工事(下屋北面)
壁際、ケラバに下地木材を取り付けていきます。
73.2022年04月11日
水切り加工
折曲機で加工して、完成した水切りです。
74.2022年04月11日

屋根葺き替え工事(煙突屋根部分)

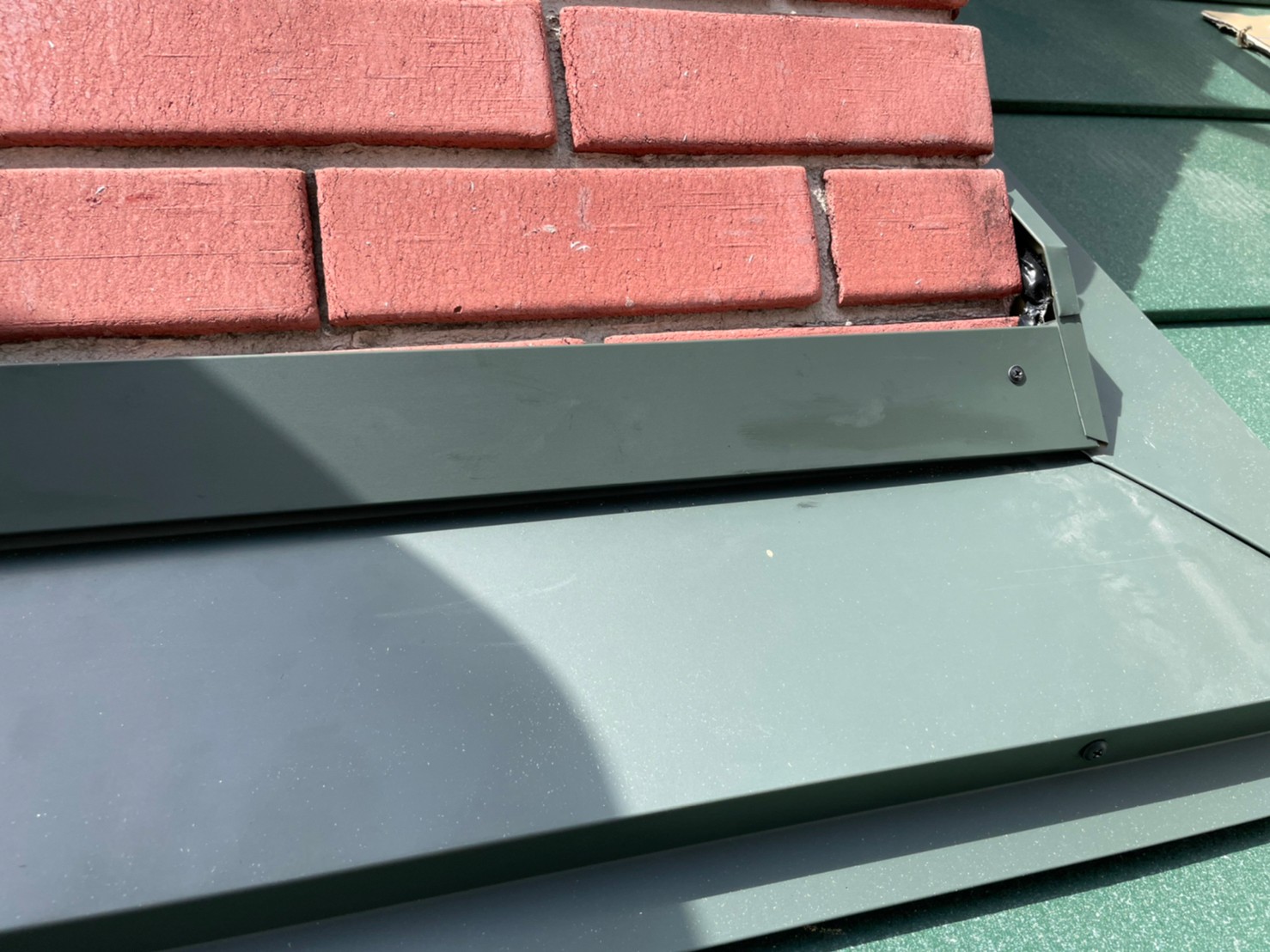

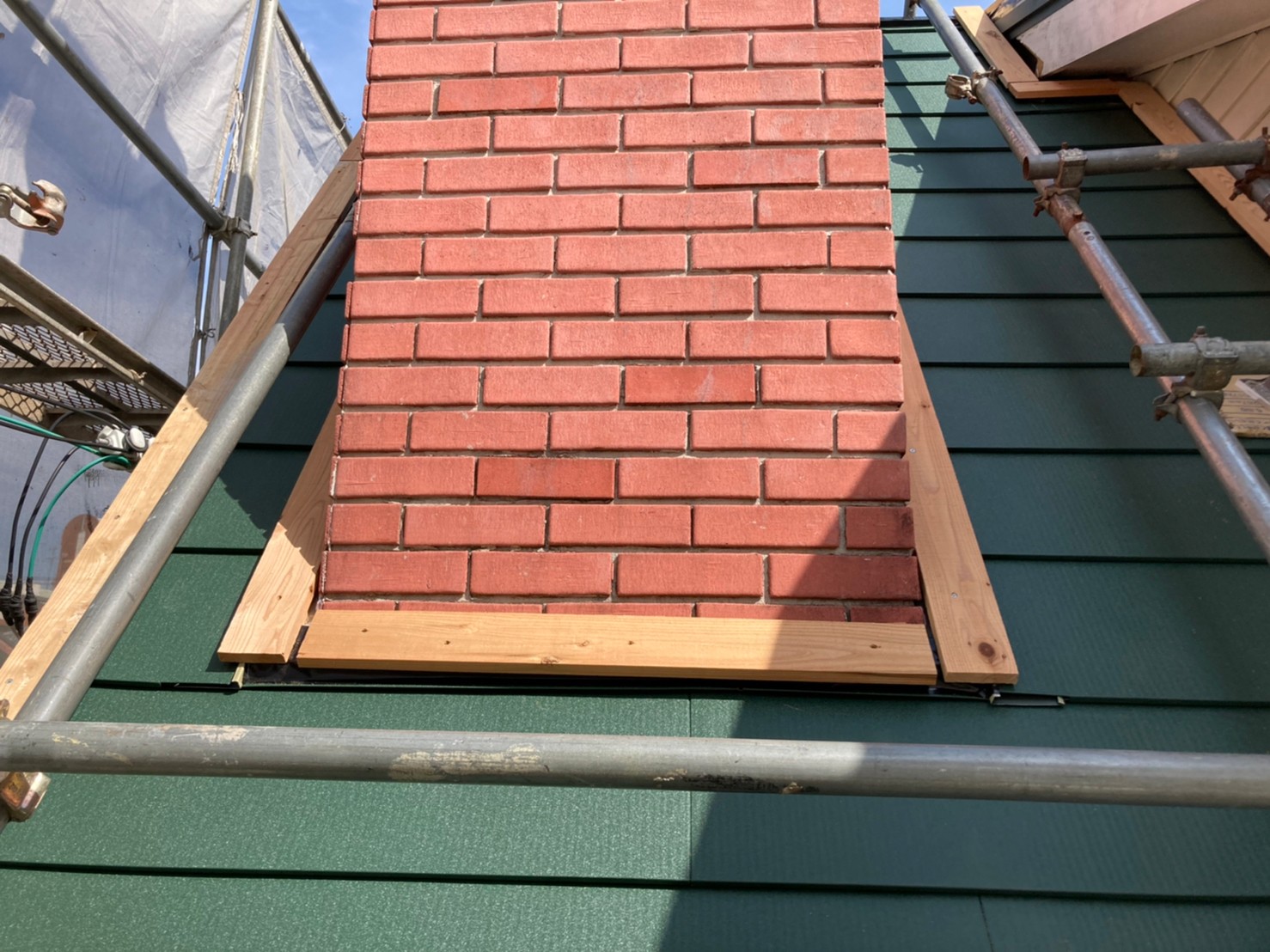

煙突の回りに下地木材を取り付けていきます。
75.2022年04月11日
屋根葺き替え工事(煙突屋根部分)
下地木材に水切りを取り付けていきます。

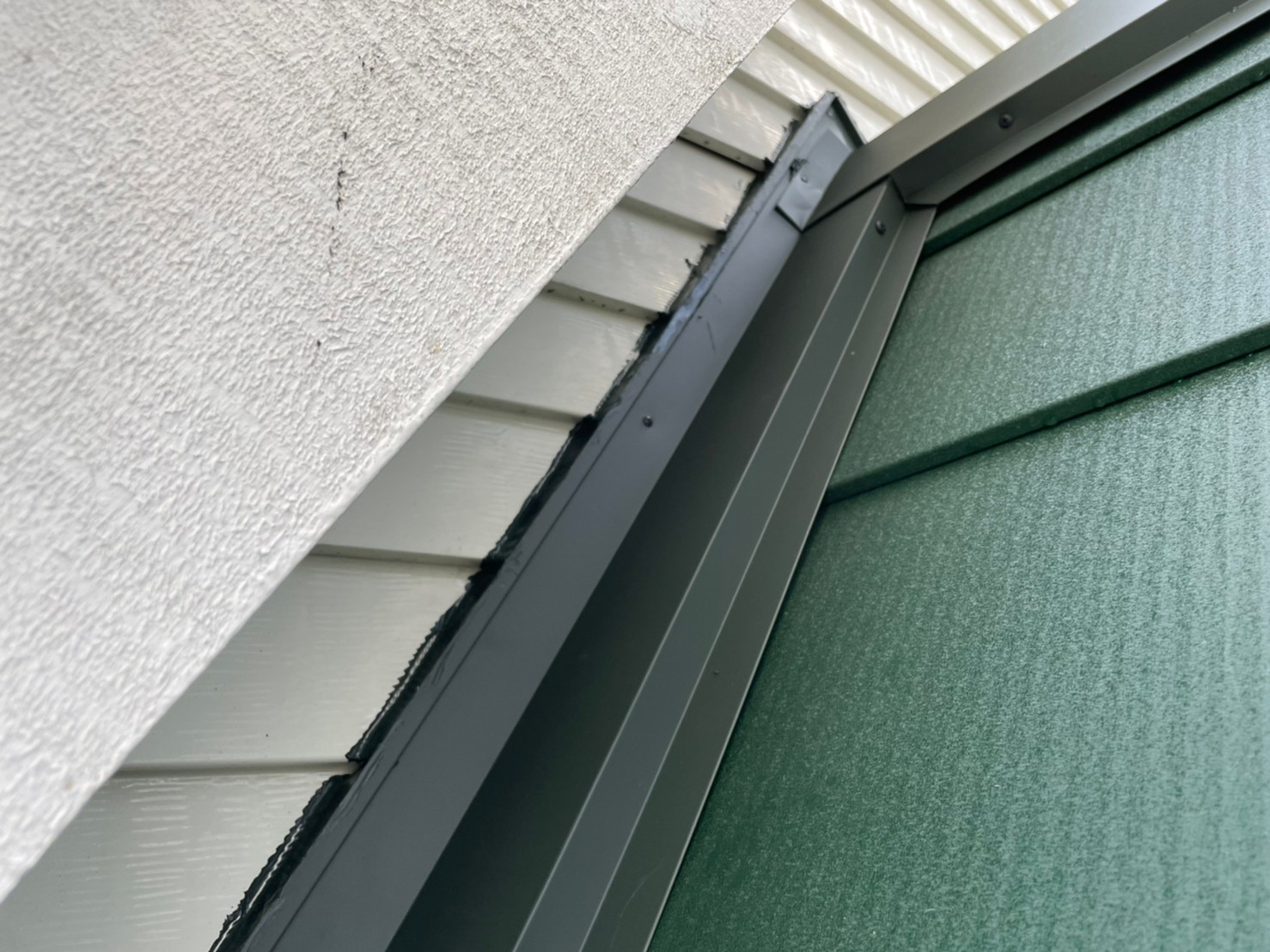

76.2022年04月11日
屋根葺き替え工事(煙突屋根部分)

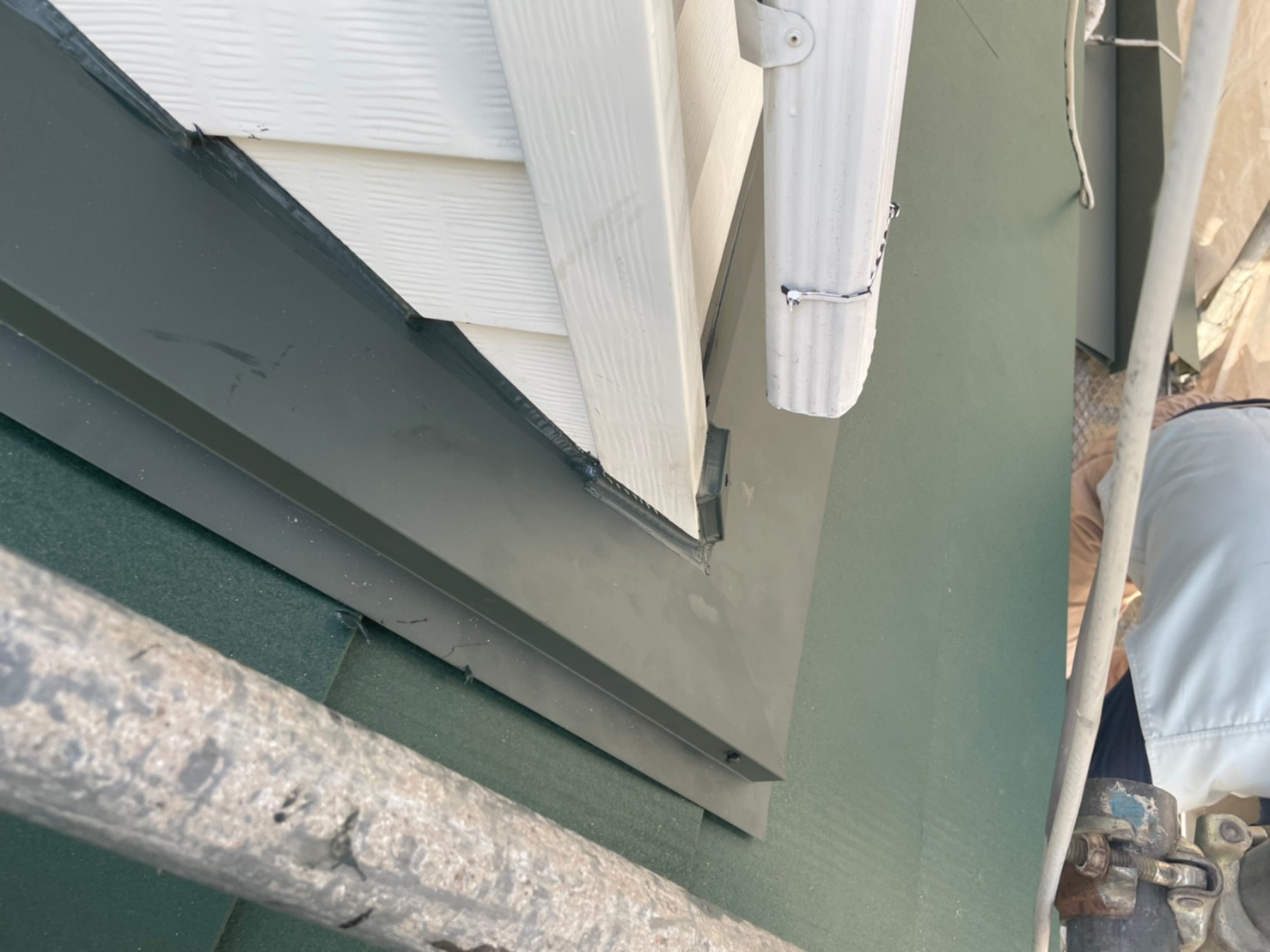

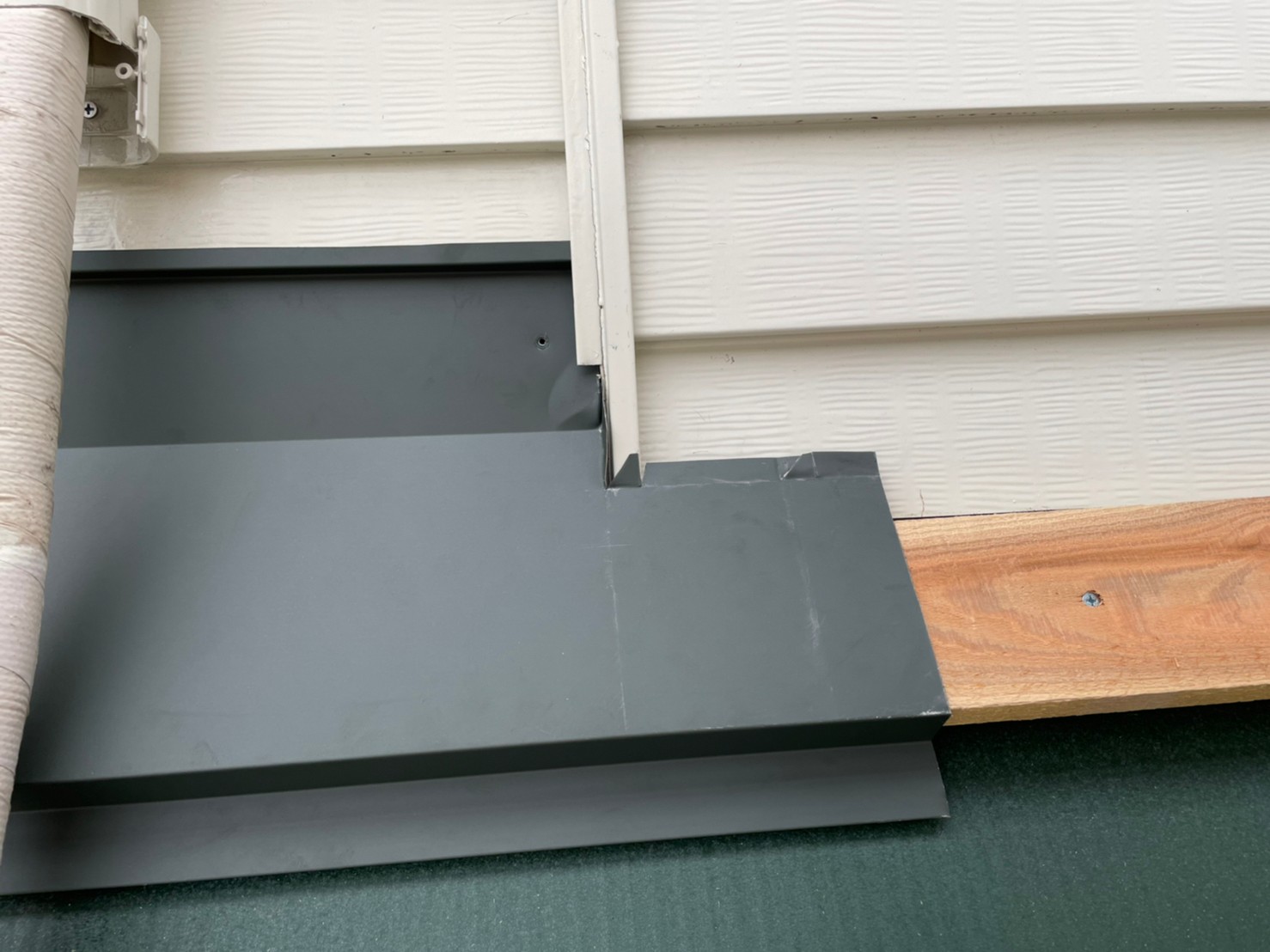

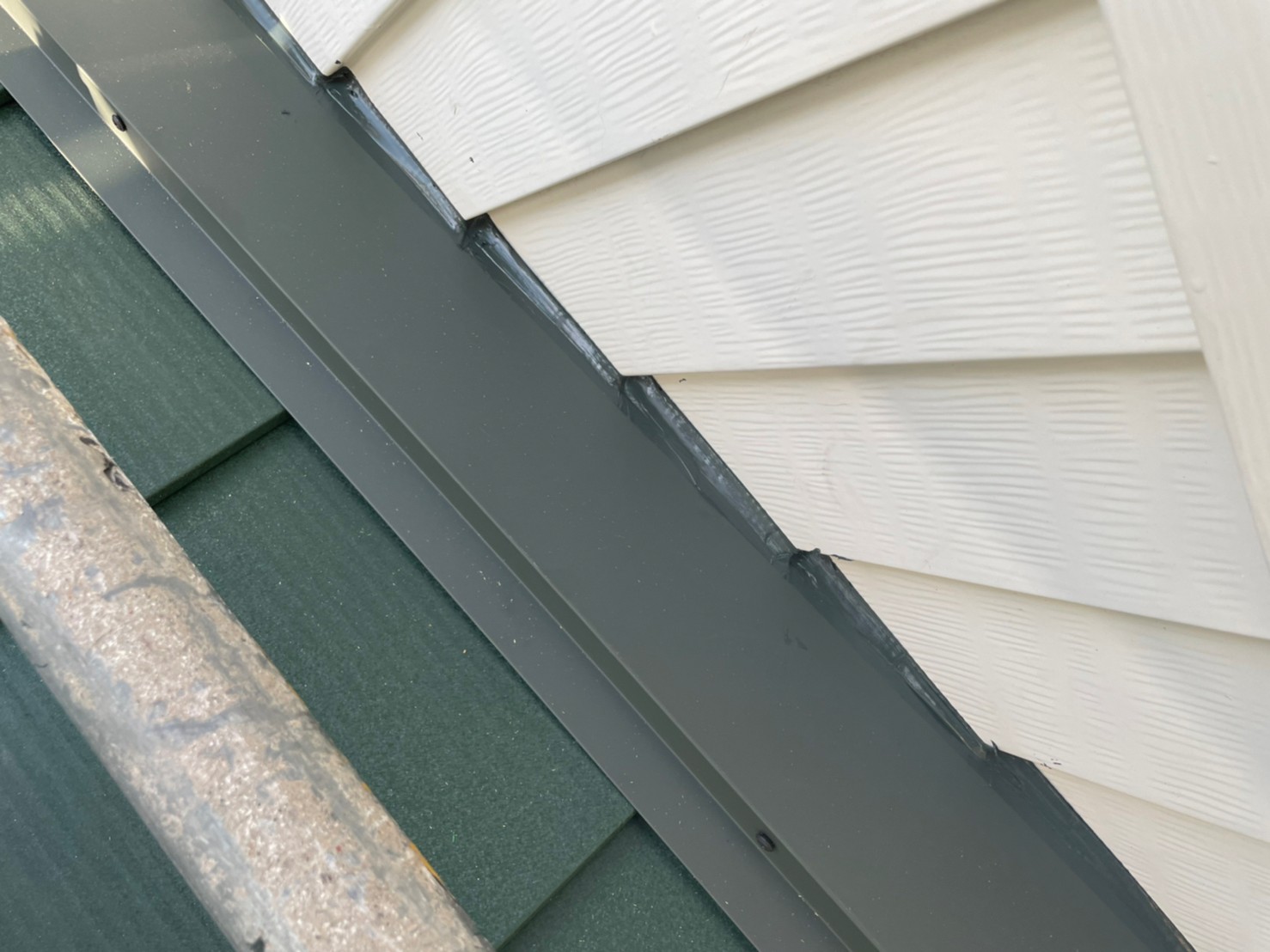

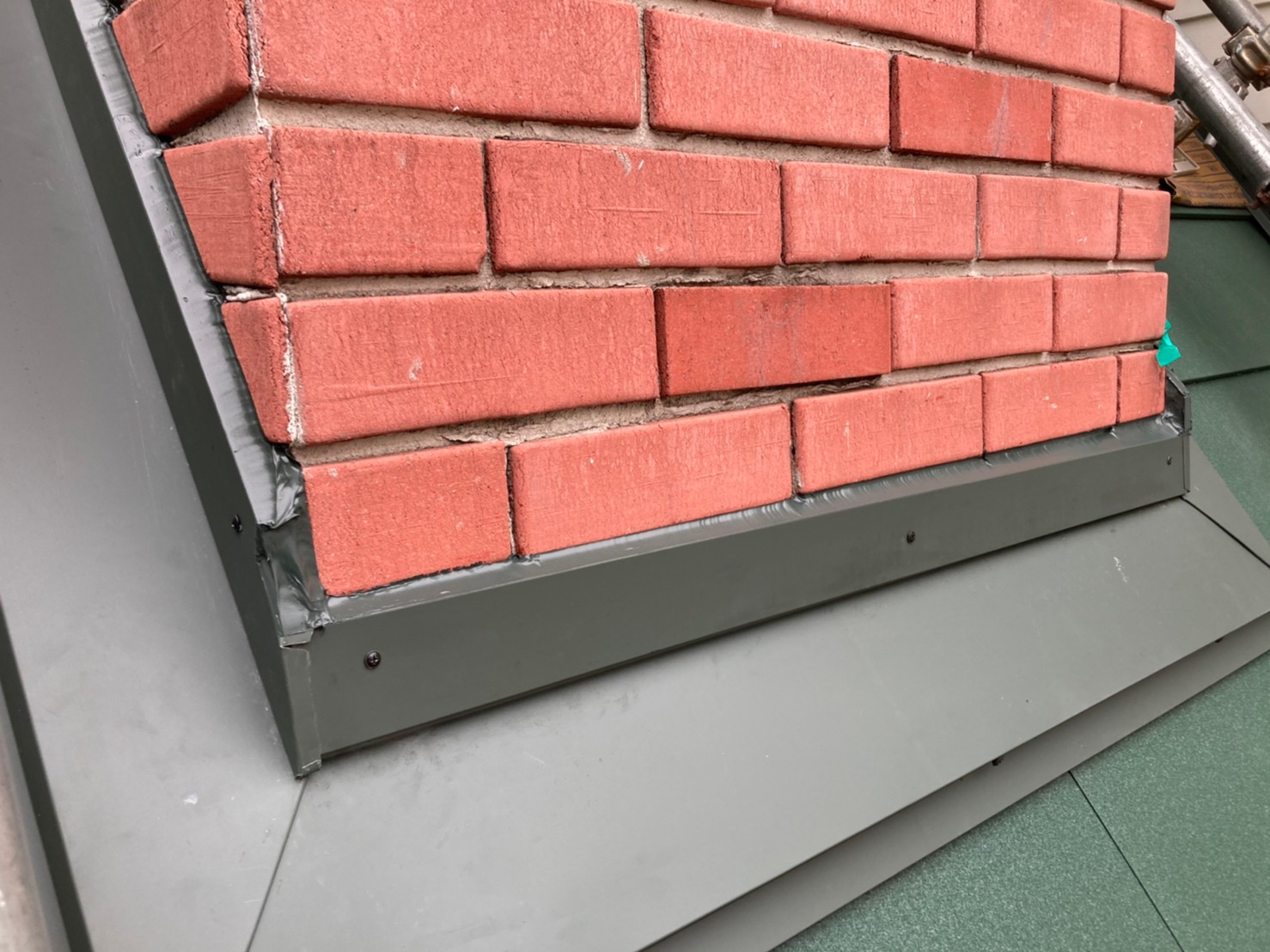

屋根と外壁との取り合い部分に壁際水切りを取り付けていきます。
77.2022年04月11日
屋根葺き替え工事(下屋南面)
ケラバに板金を取り付けていきます。
78.2022年04月11日
屋根葺き替え工事(下屋南面)
継手にシーリング材を塗っていきます。
79.2022年04月11日
屋根葺き替え工事(下屋南面)

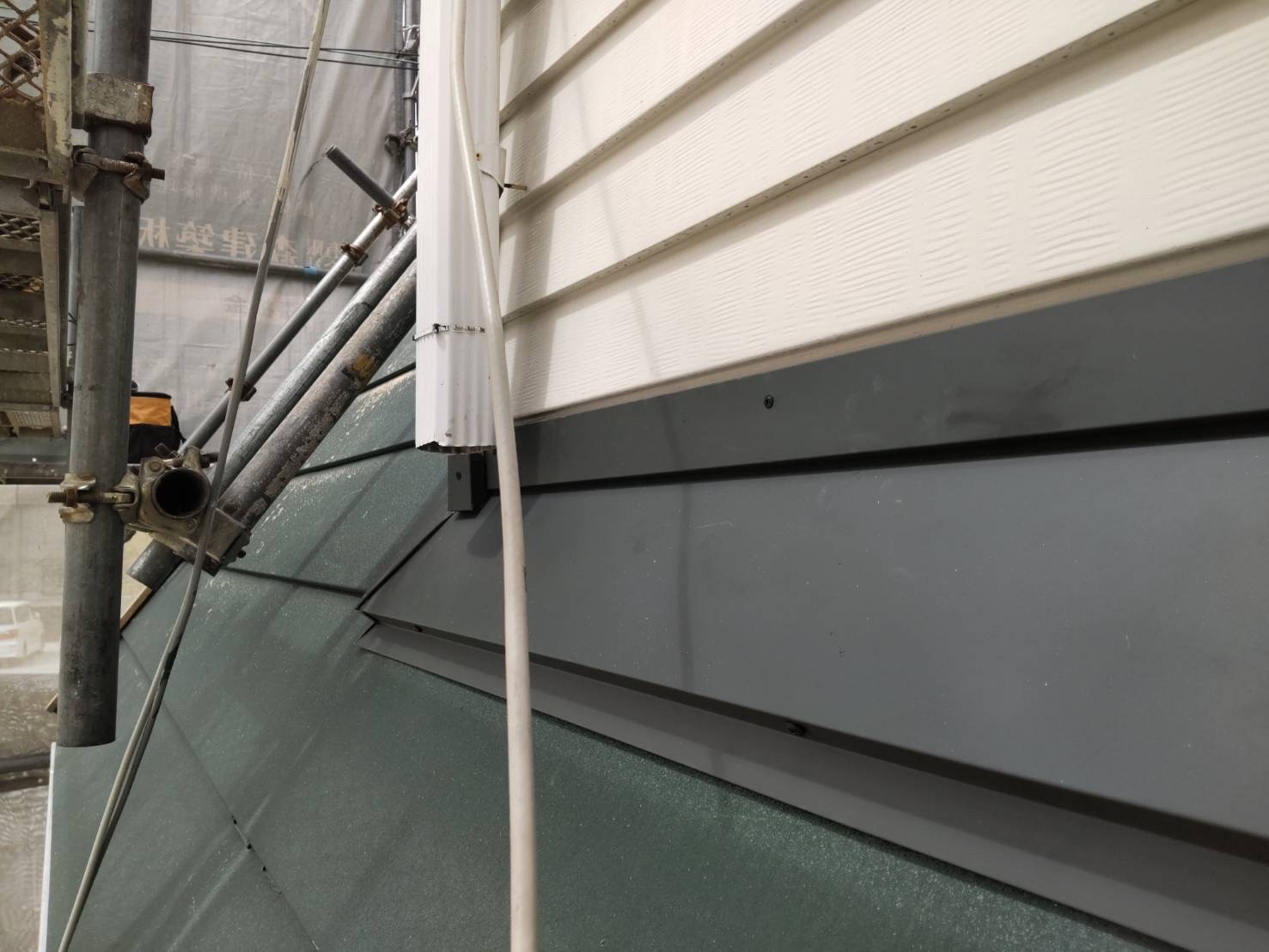

下屋と壁際の取り合い部分に壁際水切りを取り付けていきます。
80.2022年04月11日
屋根葺き替え工事(下屋南面)
下屋と壁際の取り合い部分に壁際水切りを取り付けていきます。
81.2022年04月12日
屋根葺き替え工事(下屋南面)

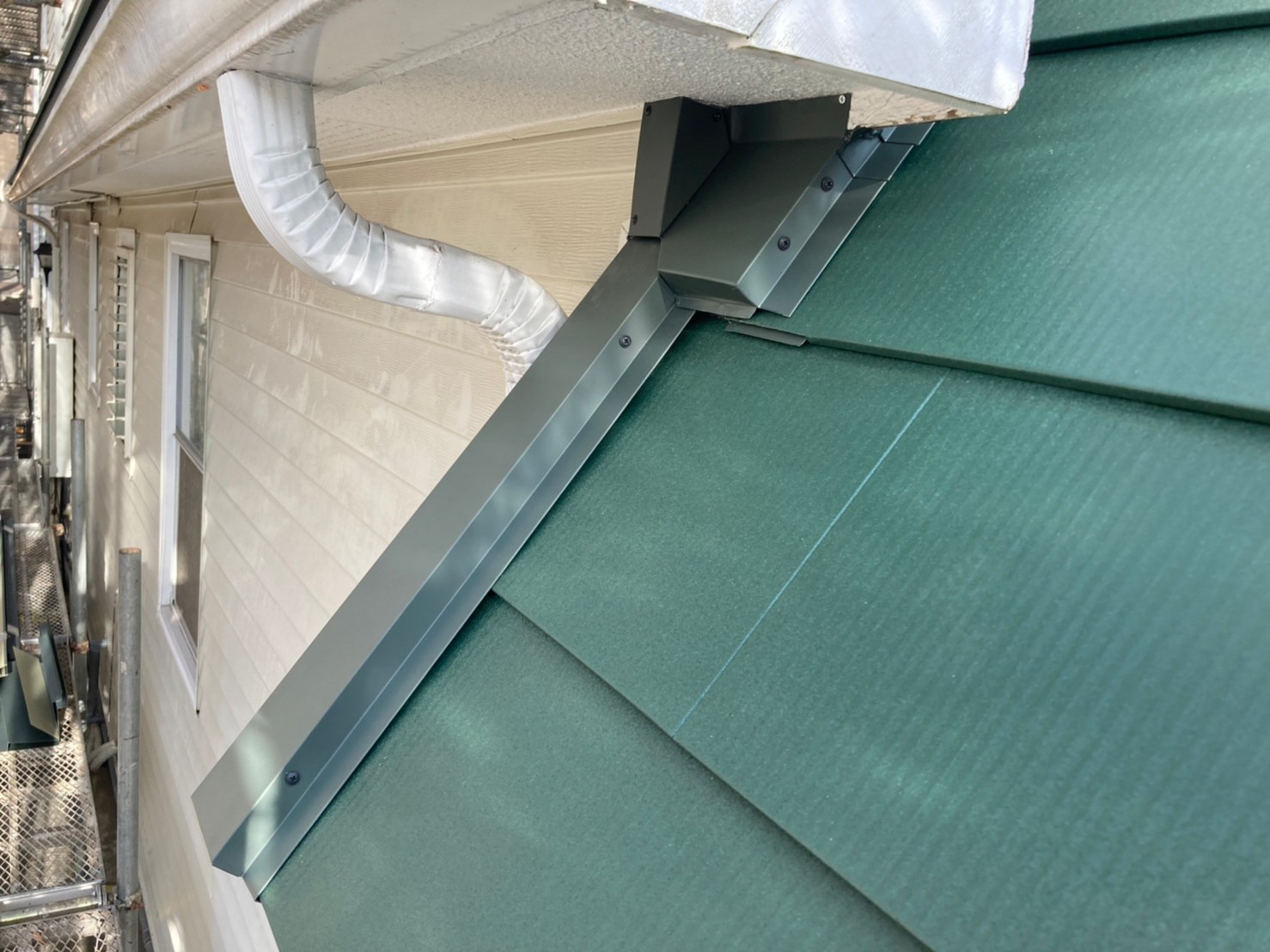

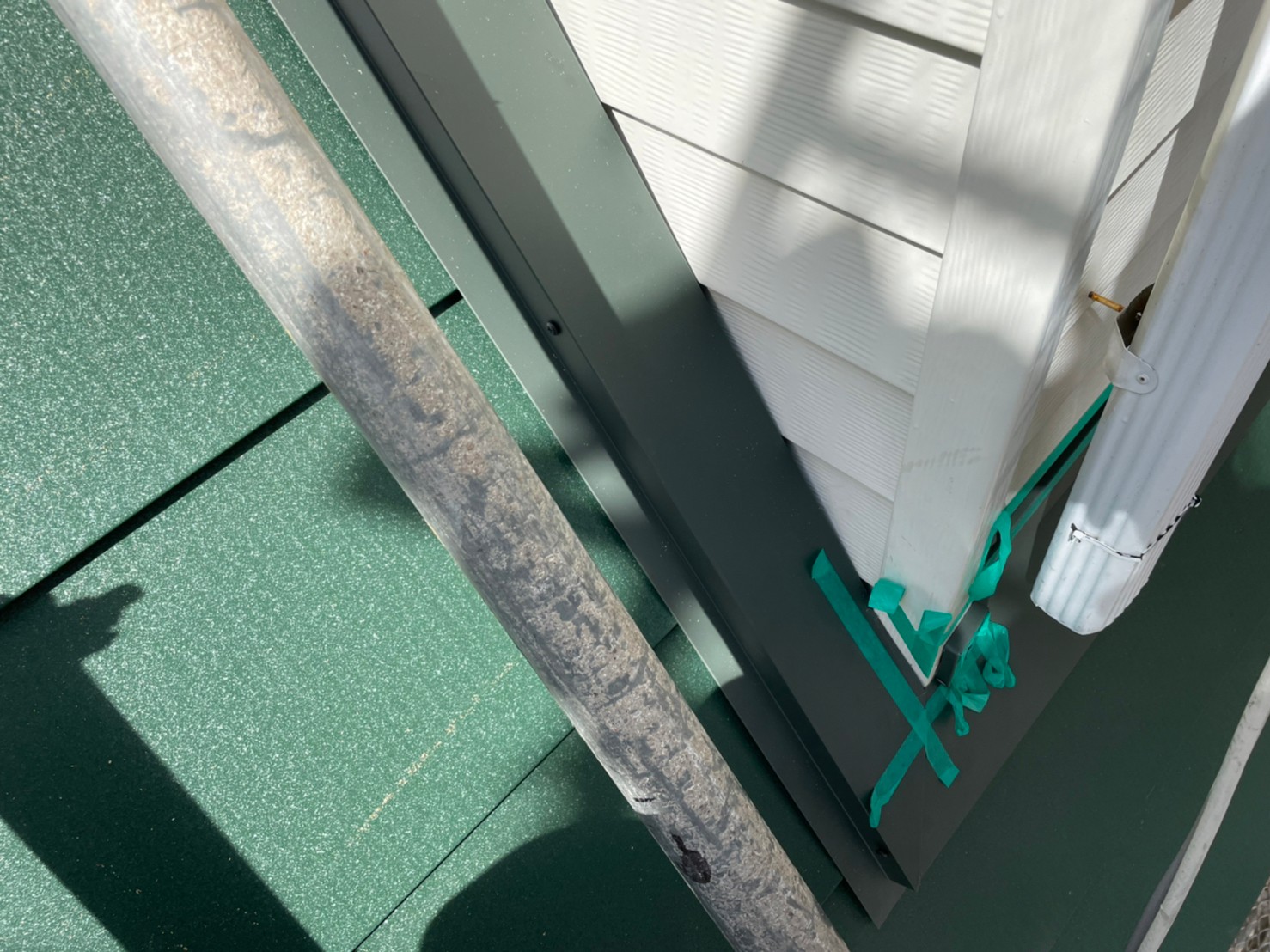

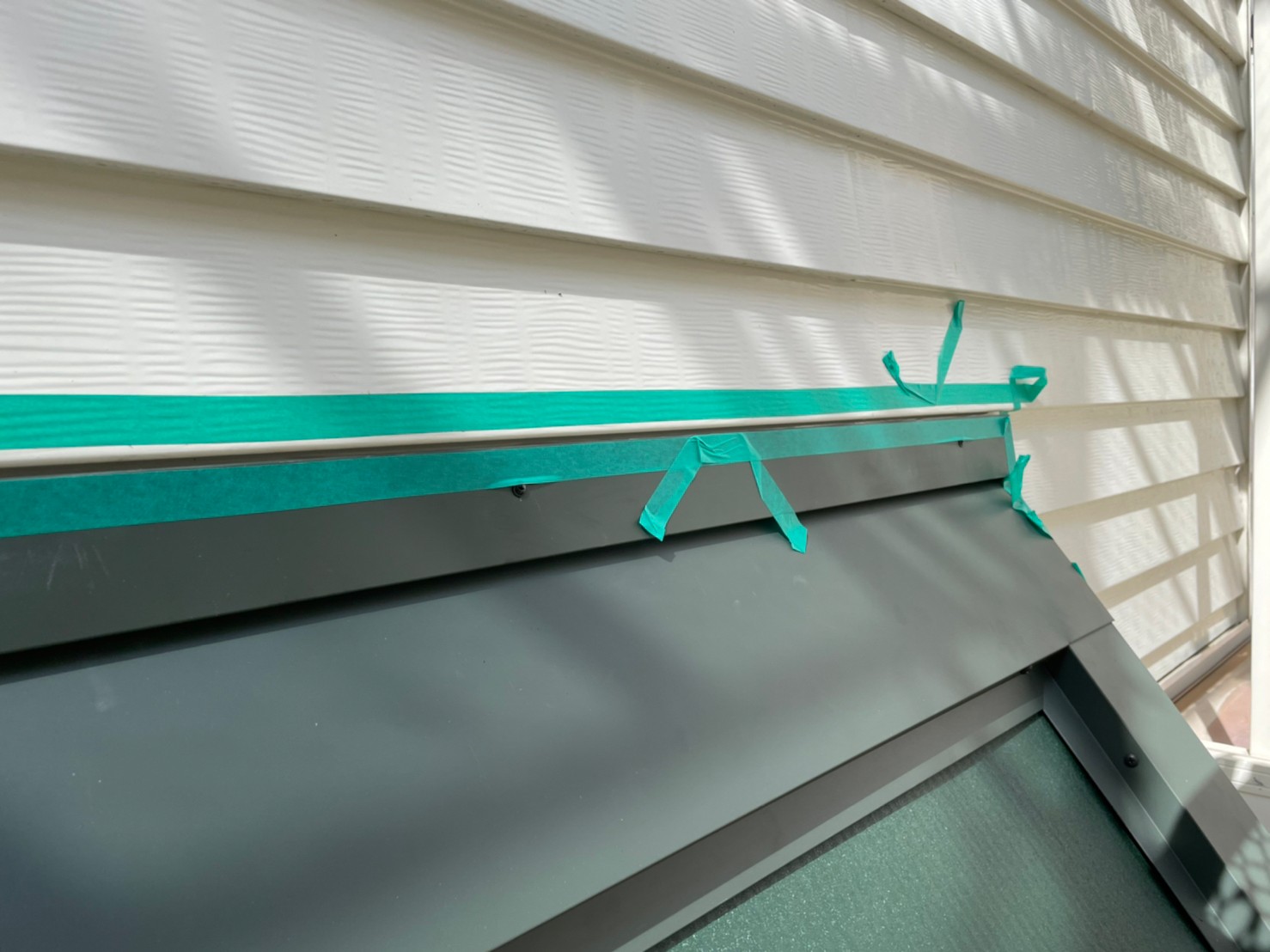

壁際水切りを取り付け、シーリング材を充填していきます。
82.2022年04月12日

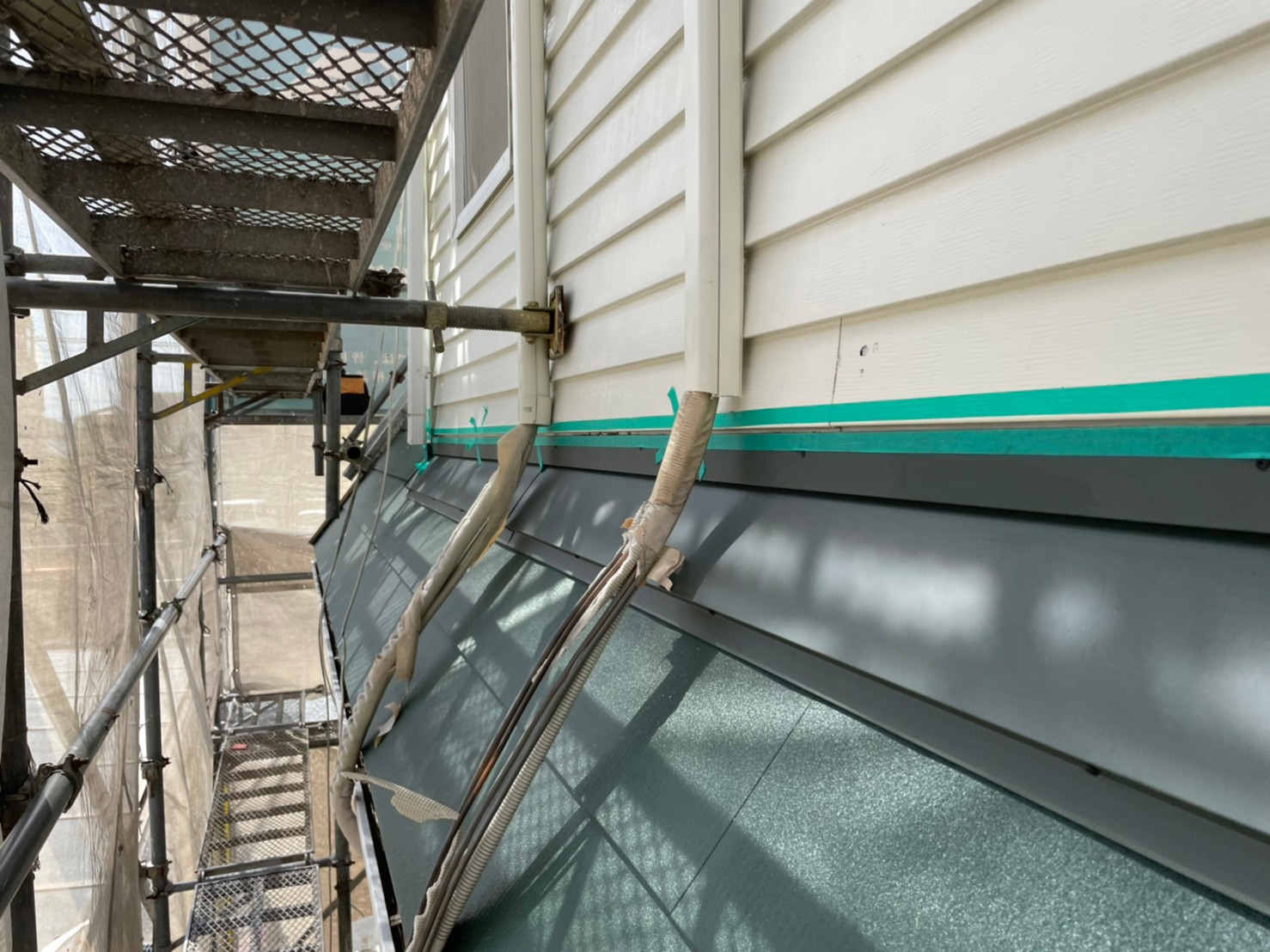

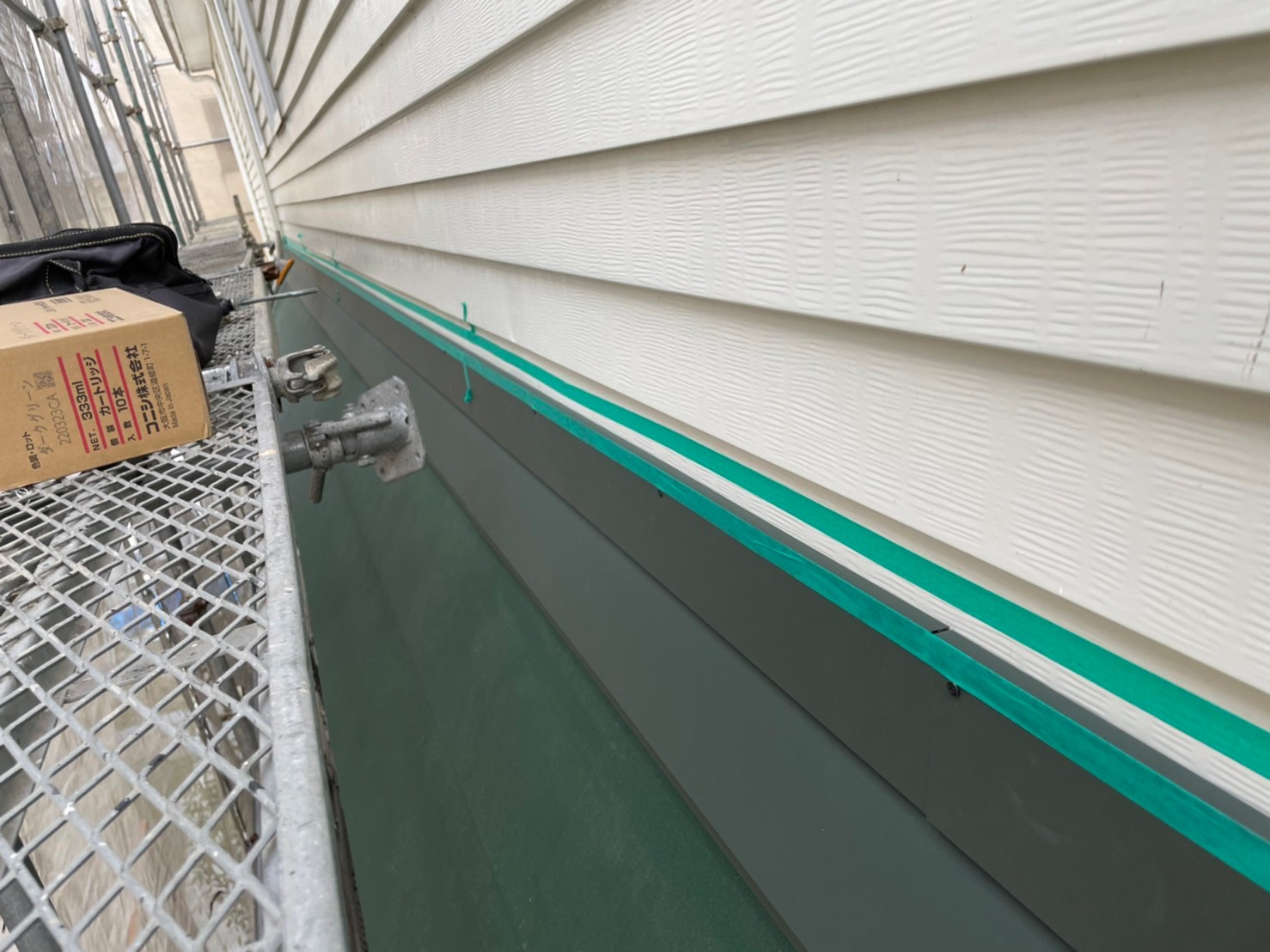

屋根葺き替え工事(下屋南面)

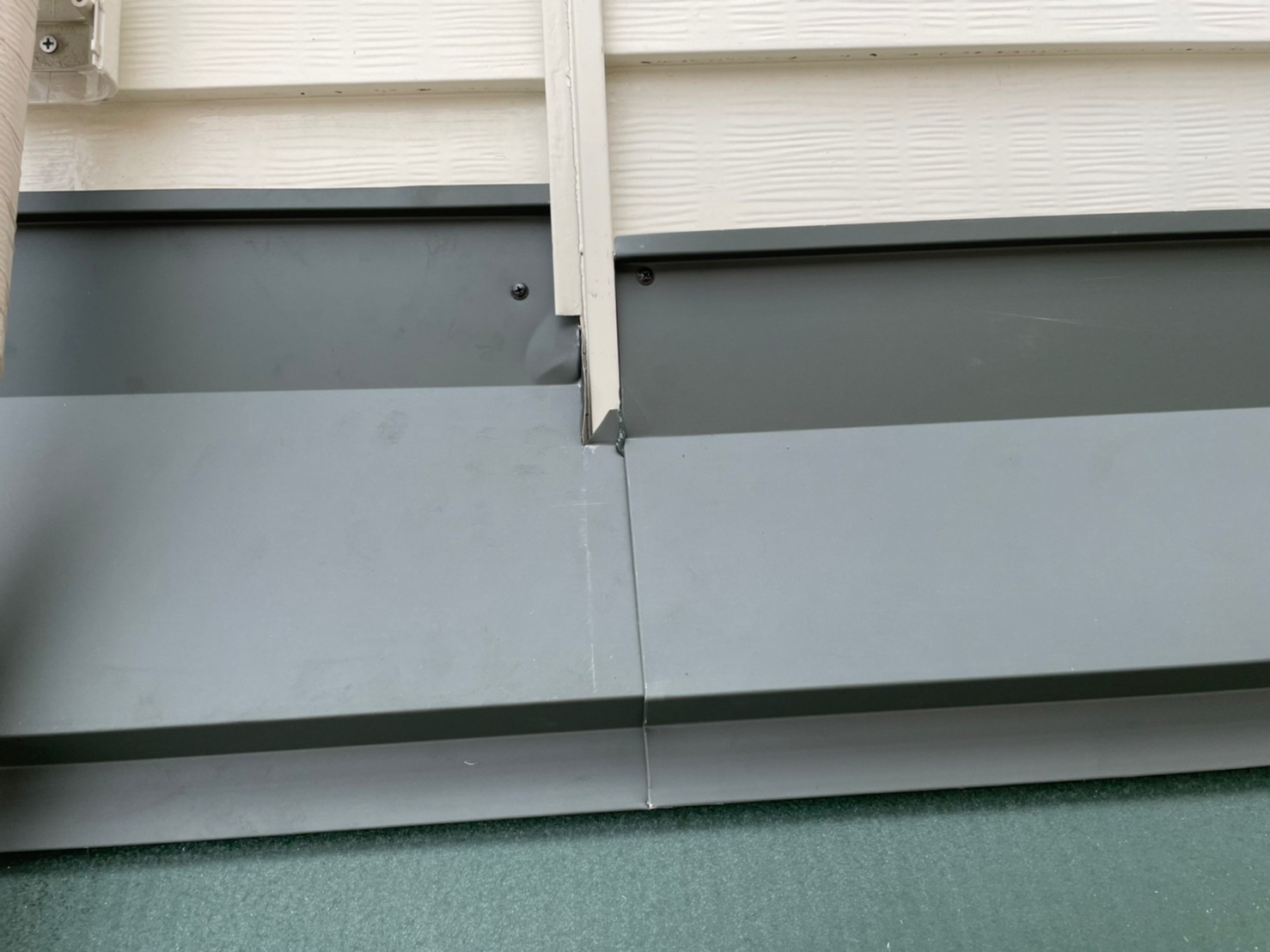

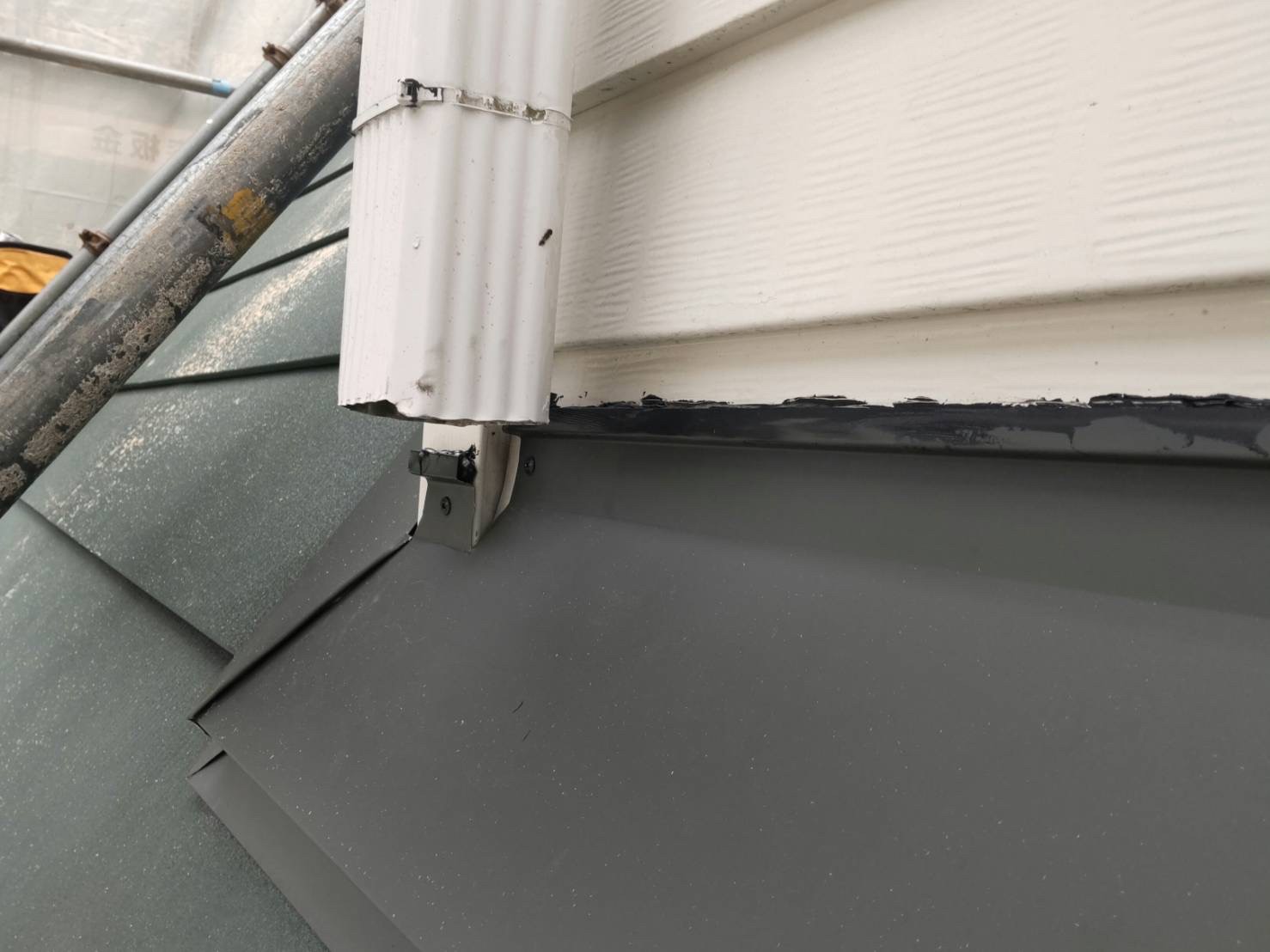

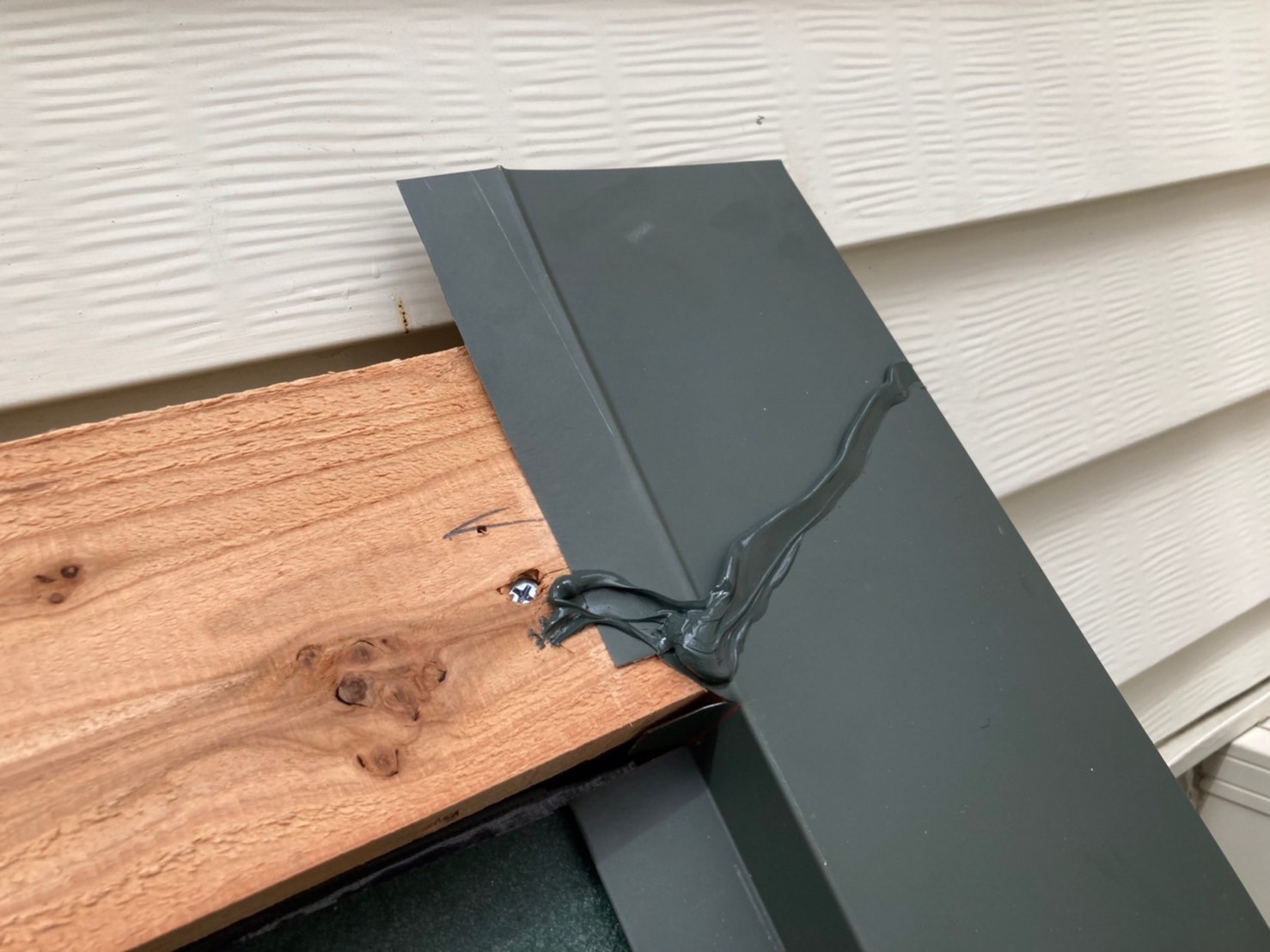

雨水の浸入を防ぐため、壁際にさらに壁際水切りをビスで固定し取り付けました(二重水切り)。

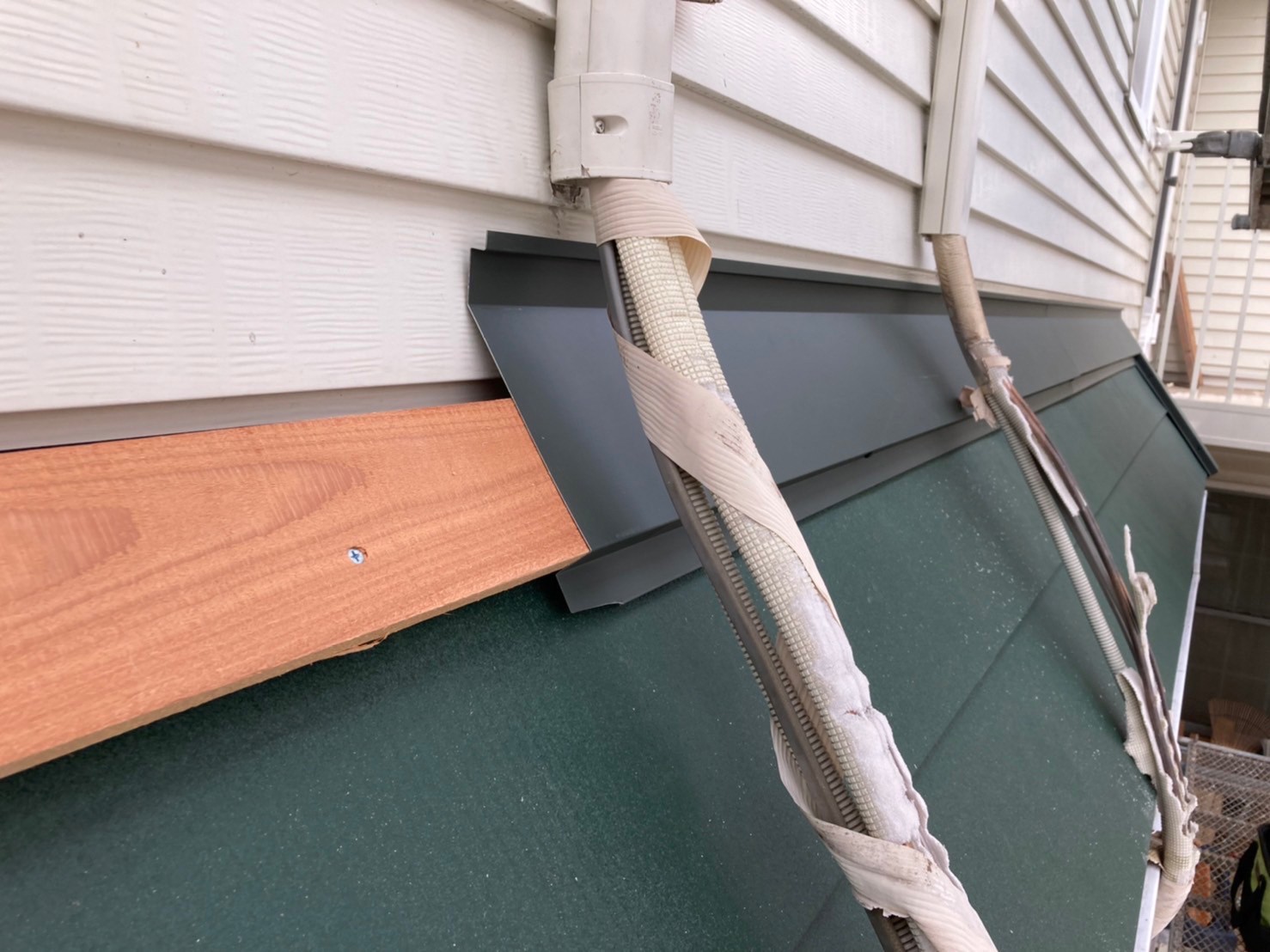

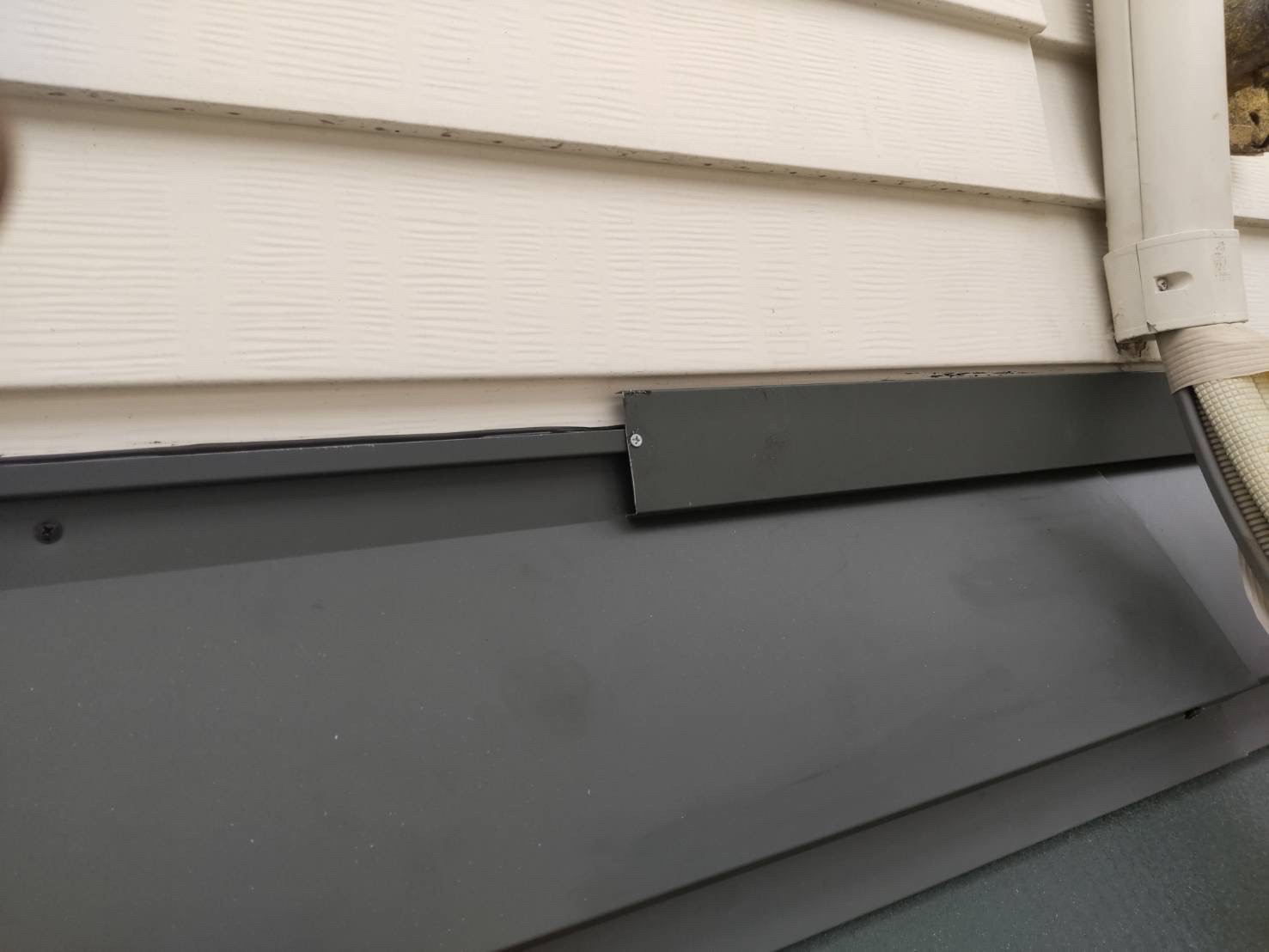

83.2022年04月12日
屋根葺き替え工事(下屋南面)
壁際水切りを取り付けていきます(二重水切り)
84.2022年04月12日
屋根葺き替え工事(下屋南面)

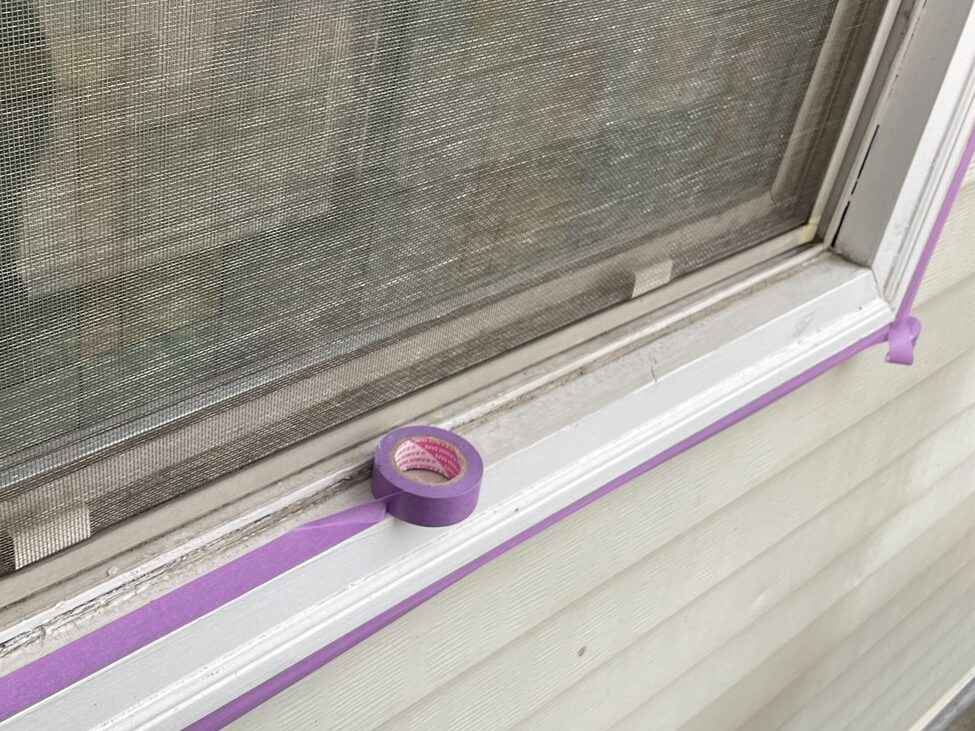

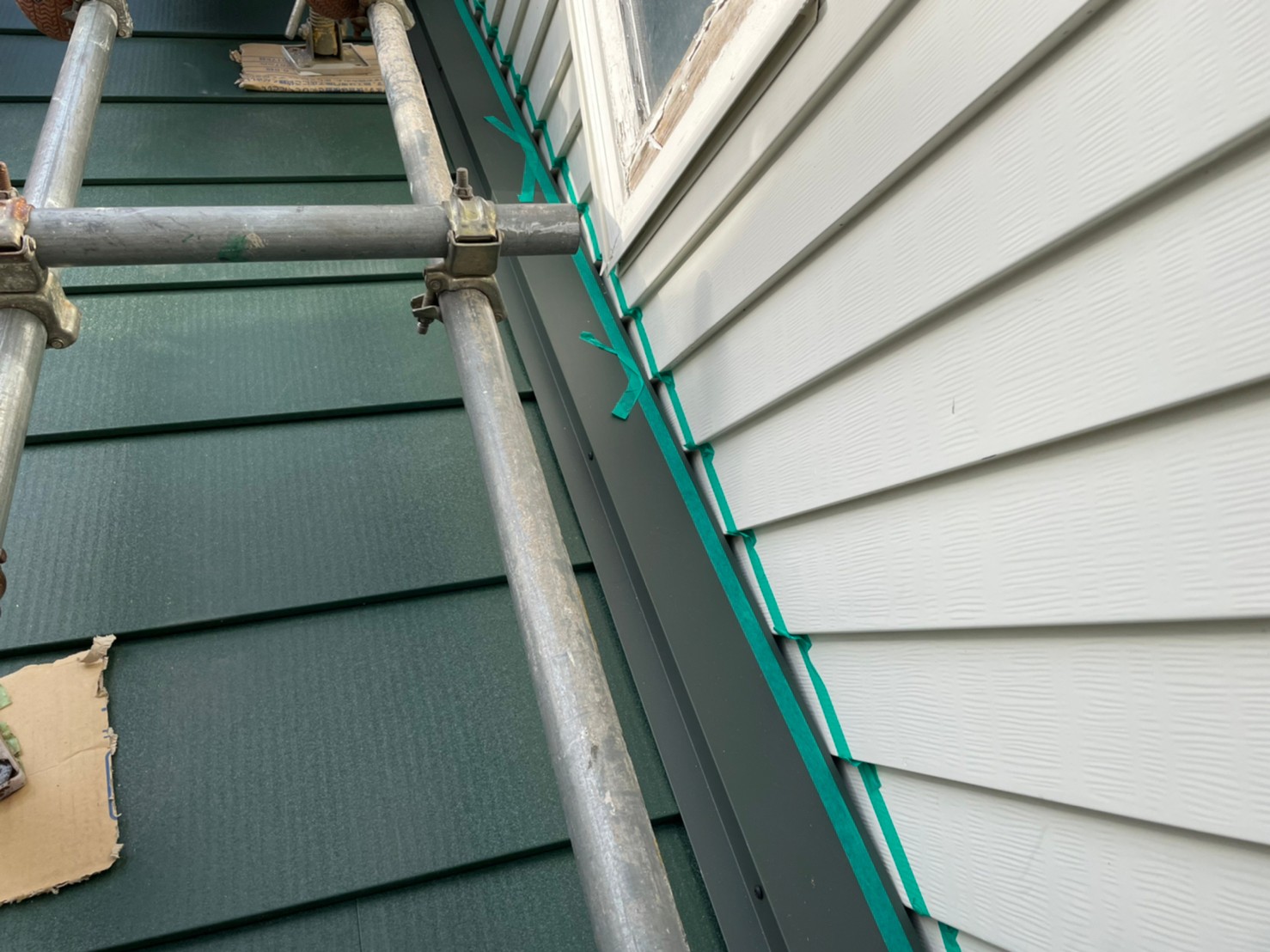

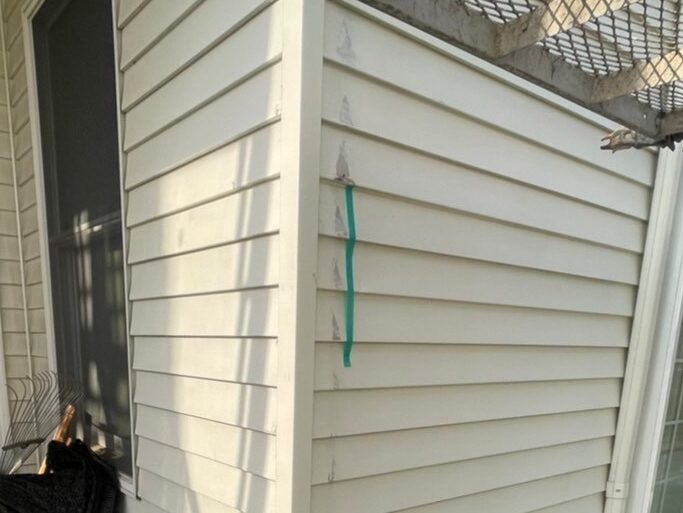

外壁との取り合い部分をマスキングテープで養生していきます。
85.2022年04月12日
屋根葺き替え工事(下屋南面)
外壁との取り合い部分をマスキングテープで養生していきます。
86.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
取り合い部分に水切りを取り付けていきます。
87.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
取り合い部分に水切りを取り付けていきます。
88.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
壁際水切りを取り付けていきます。
89.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
シーリング材の付きをよくするプライマーを塗布していきます。
90.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
プライマーを塗布しました。
91.2022年04月12日
屋根葺き替え工事(煙突屋根部分)

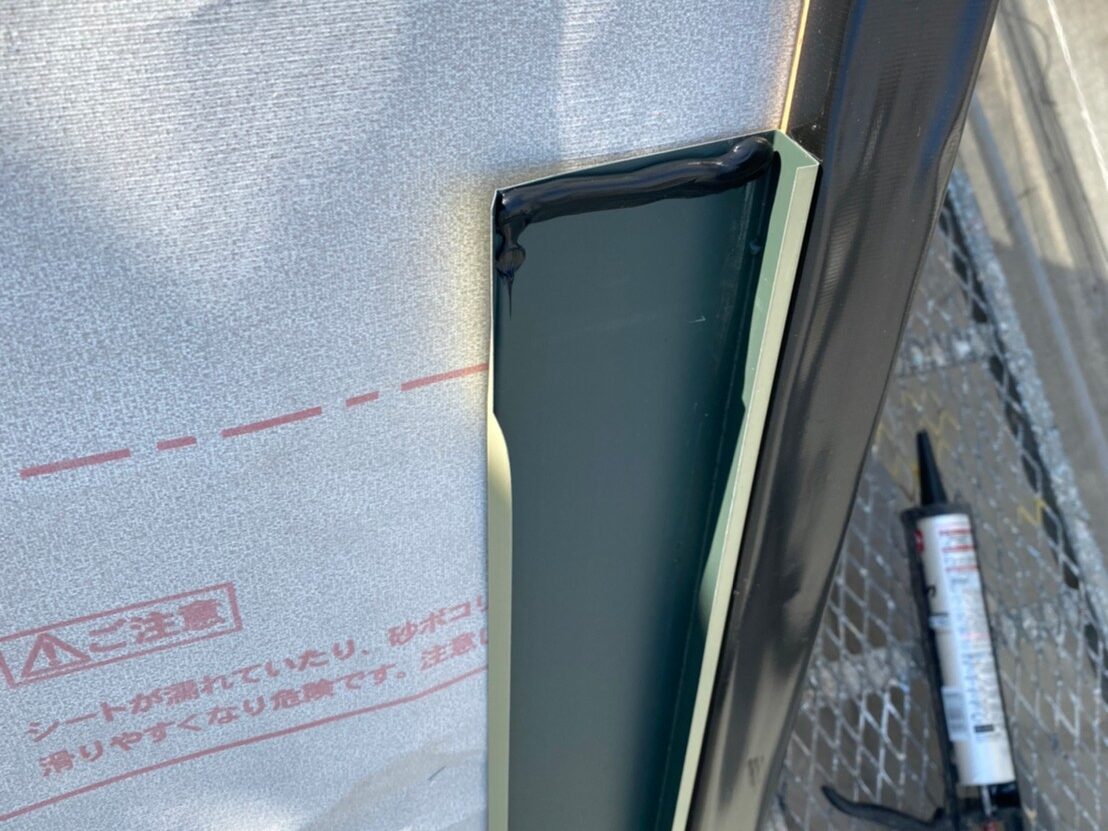

シーリング材を充填しました。
92.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
雨水の浸入を防ぐため、壁際にさらに壁際水切りをビスで固定し取り付けました(二重水切り)。
93.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
外壁との取り合い部分をマスキングテープで養生していきます。
94.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
外壁との取り合い部分をマスキングテープで養生していきます。
95.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
シーリング材を充填しました。
96.2022年04月12日
屋根葺き替え工事(煙突屋根部分)
シーリング材を充填しました。
97.2022年04月12日
屋根葺き替え工事(玄関屋根)
既存の状態です。
98.2022年04月12日
屋根葺き替え工事(玄関屋根)
ケラバ、壁際に水切りを取り付けていきます。
99.2022年04月12日
屋根葺き替え工事(玄関屋根)
ケラバに水切りを取り付けました。
100.2022年04月13日

水切り加工
スリッター(ガルバリウム切断機)で平板(ひらいた)を切断します。
101.2022年04月13日
水切り加工
折曲機で加工していきます。
102.2022年04月13日
水切り加工

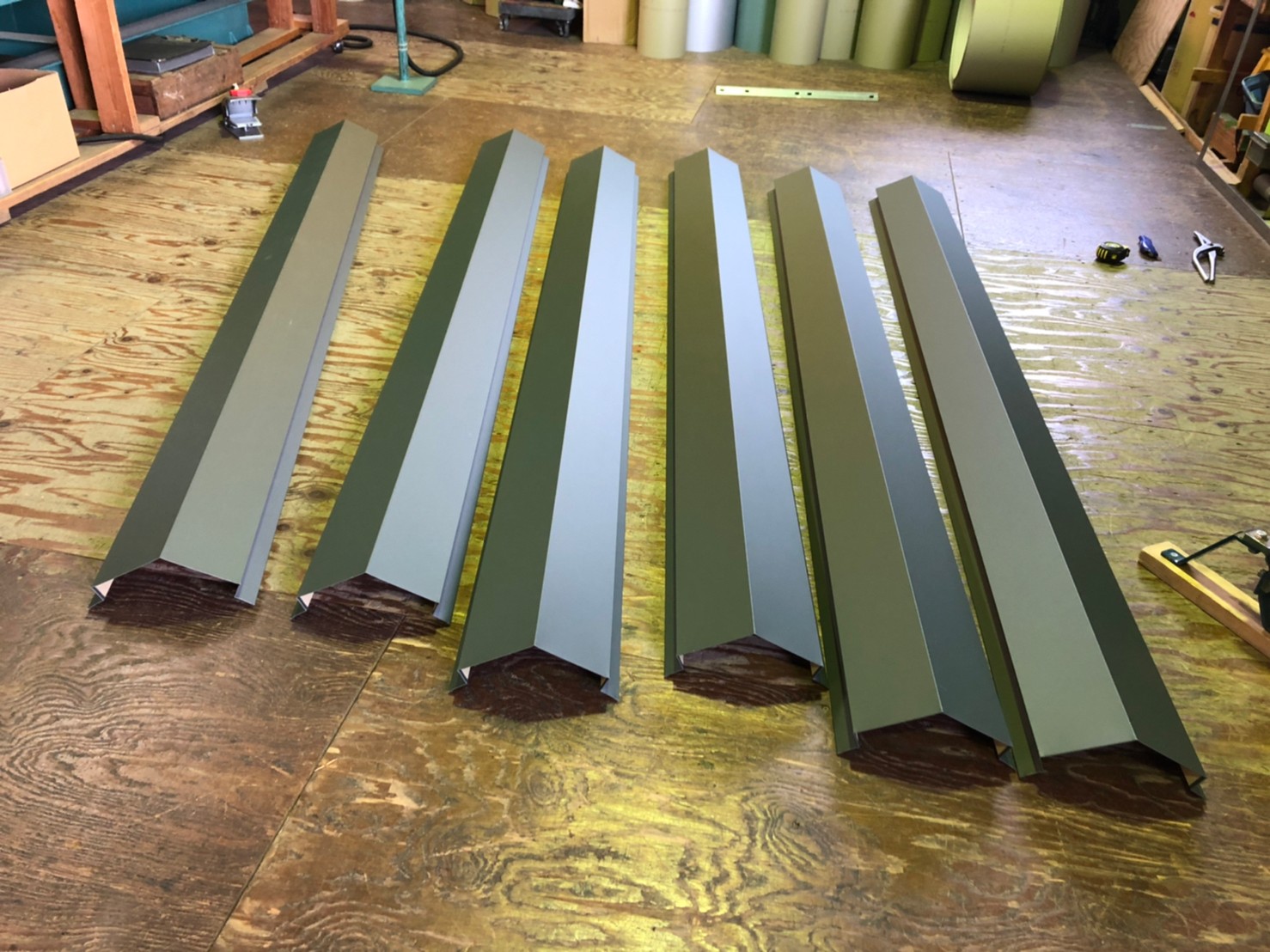

完成した棟板金です。
103.2022年04月13日
水切り加工
完成した棟板金です。
104.2022年04月13日
屋根葺き替え工事(煙突屋根部分)
棟板金を取り付けていきます。
105.2022年04月13日
屋根葺き替え工事(煙突屋根部分)
棟板金を取り付けていきます。
106.2022年04月13日
屋根葺き替え工事(煙突屋根部分)
ケラバに板金を取り付けていきます。
107.2022年04月13日
屋根葺き替え工事(下屋北面)
壁際に下地木材を取り付けました。
108.2022年04月13日
屋根葺き替え工事(下屋北面)
下地木材に壁際水切りを取り付けていきます。
109.2022年04月13日
屋根葺き替え工事(下屋北面)
壁際水切りを取り付けていきます。
110.2022年04月13日
屋根葺き替え工事(下屋北面)
壁際水切りを取り付けました。
111.2022年04月13日
屋根葺き替え工事(下屋北面)

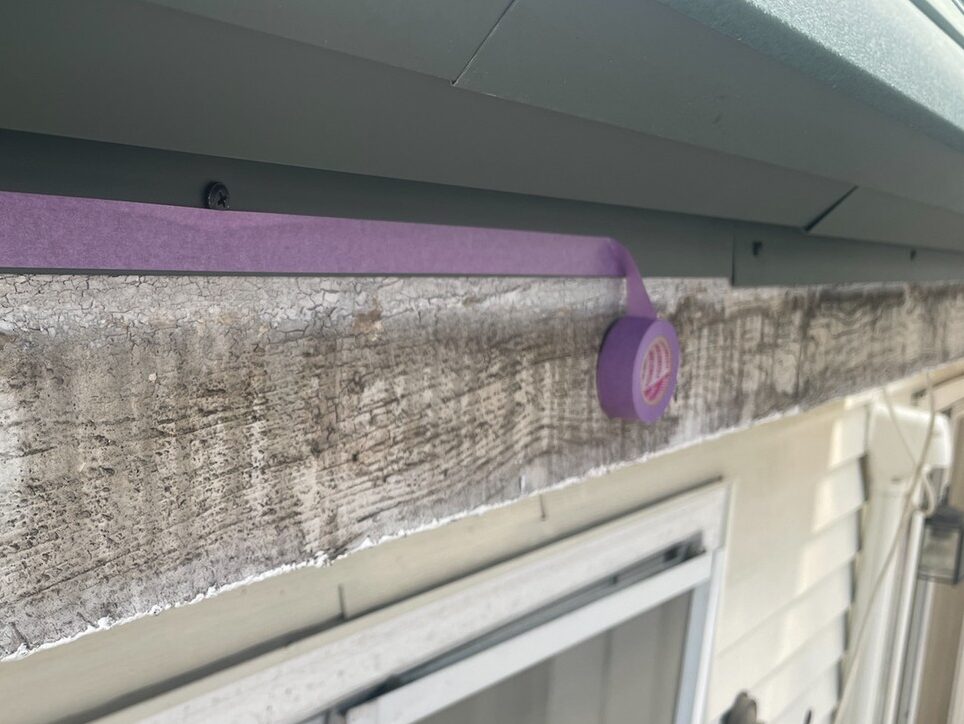

シーリング材の付きを良くするプライマーを塗布していきます。
112.2022年04月13日
屋根葺き替え工事(下屋北面)
シーリング材を充填していきます。
113.2022年04月13日
屋根葺き替え工事(下屋北面)
シーリング材を充填しました。
114.2022年04月13日
屋根葺き替え工事(玄関屋根)
壁際水切りの既存の状態です。
115.2022年04月13日
屋根葺き替え工事(玄関屋根)
壁際水切りの既存の状態です。
116.2022年04月13日
屋根葺き替え工事(玄関屋根)
シーリング材の付きを良くするプライマーを塗布していきます。
117.2022年04月13日
屋根葺き替え工事(玄関屋根)
シーリング材を充填しました。
118.2022年04月14日
屋根葺き替え工事(大屋根)
棟板金の継手にシーリング材を充填しました。
119.2022年04月14日
屋根葺き替え工事(大屋根)
棟板金の継手にシーリング材を充填しました。
120.2022年04月14日
屋根葺き替え工事(煙突屋根部分)
棟板金を取り付けていきます。
121.2022年04月14日
屋根葺き替え工事(煙突屋根部分)
棟板金を取り付けました。
122.2022年04月14日
屋根葺き替え工事(下屋北面)
壁際水切り、既存の状態です。
123.2022年04月14日
屋根葺き替え工事(下屋北面)
二重水切りを取り付けました。
124.2022年04月14日
屋根葺き替え工事(下屋南面)
壁際水切り、既存の状態です。
125.2022年04月14日
屋根葺き替え工事(下屋南面)
二重水切りを取り付けました。
126.2022年04月14日
屋根葺き替え工事(煙突屋根部分)
壁際水切り、既存の状態です。
127.2022年04月14日
屋根葺き替え工事(煙突屋根部分)
二重水切りを取り付けました。
128.2022年04月14日
屋根葺き替え工事(下屋北面)
マスキングテープで養生していきます。
129.2022年04月14日
屋根葺き替え工事(下屋北面)
シーリング材の付きを良くするプライマーを塗布していきます。
130.2022年04月14日
屋根葺き替え工事(下屋北面)

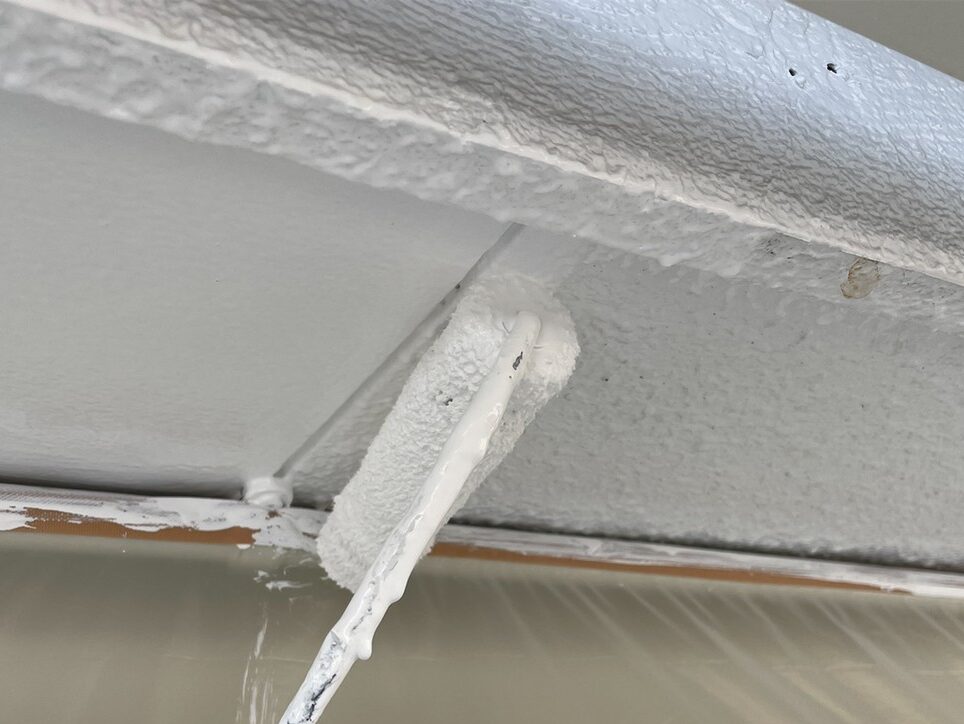

シーリング材を充填し、マスキングテープを撤去しました。
131.2022年04月15日
屋根葺き替え工事(煙突屋根部分)

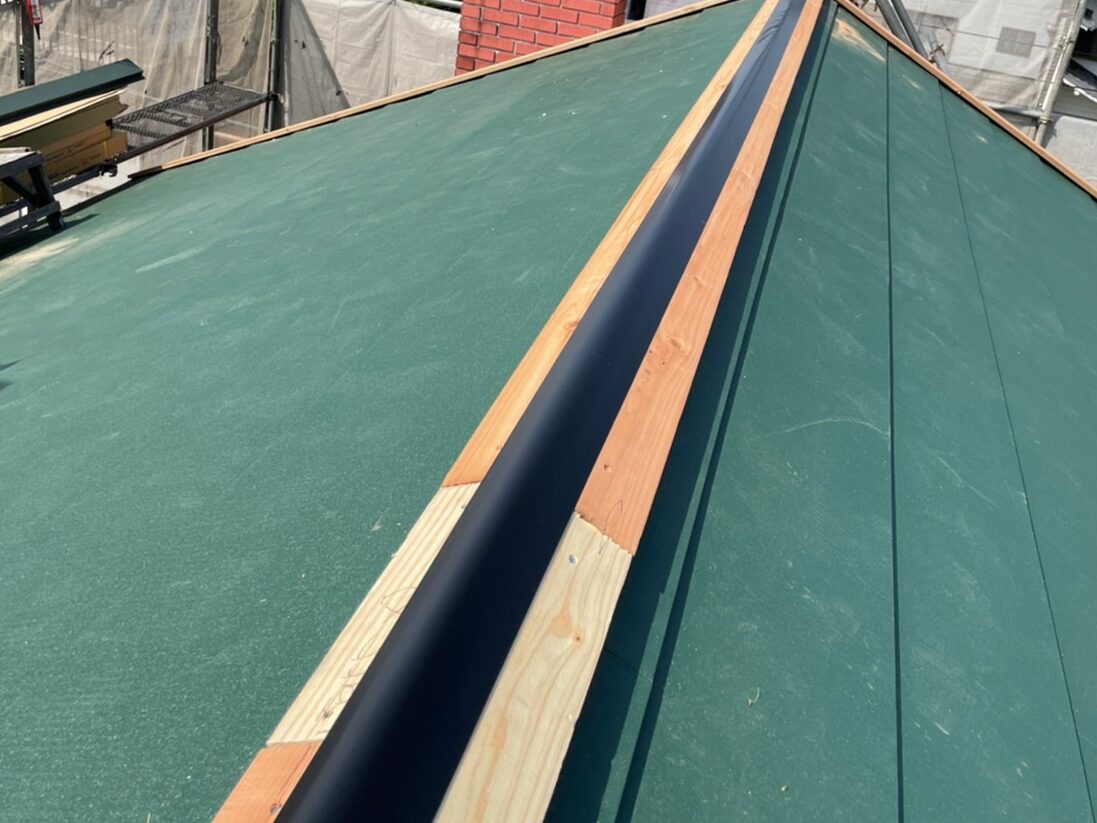

二重水切りにシーリング材を充填しました。
132.2022年04月15日
屋根葺き替え工事(煙突屋根部分)
二重水切りにシーリング材を充填しました。
133.2022年04月15日
雨とい交換工事

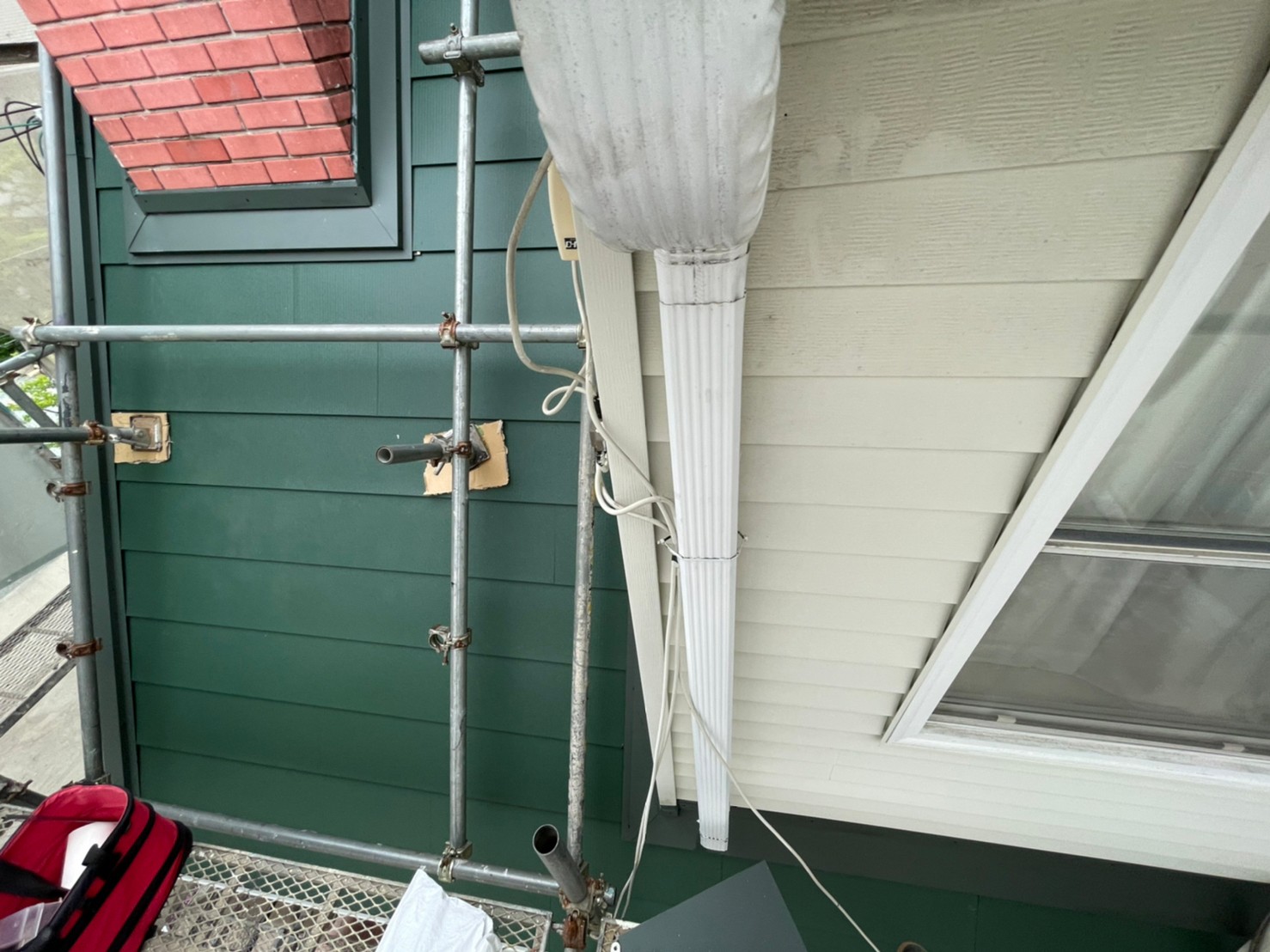

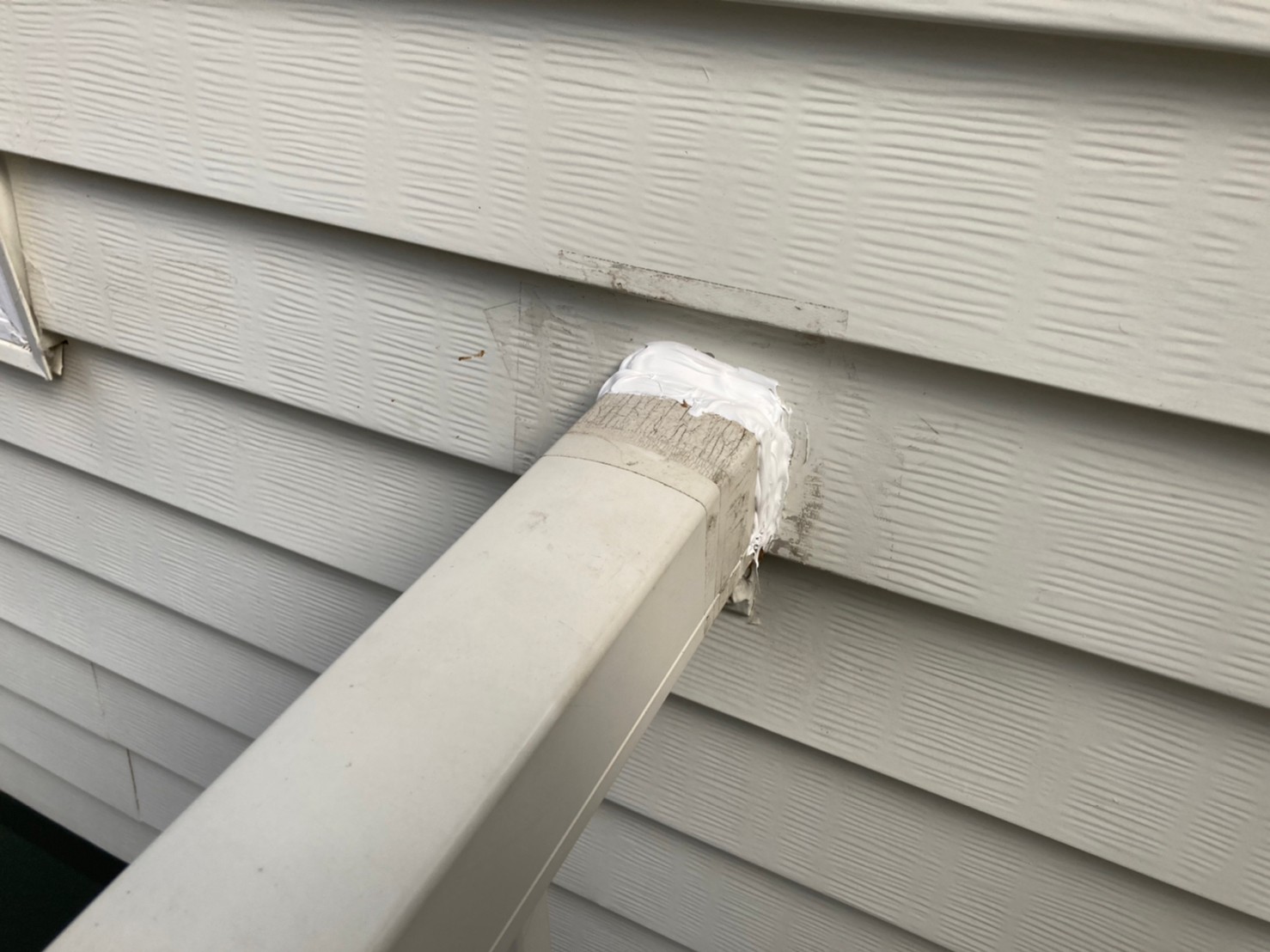

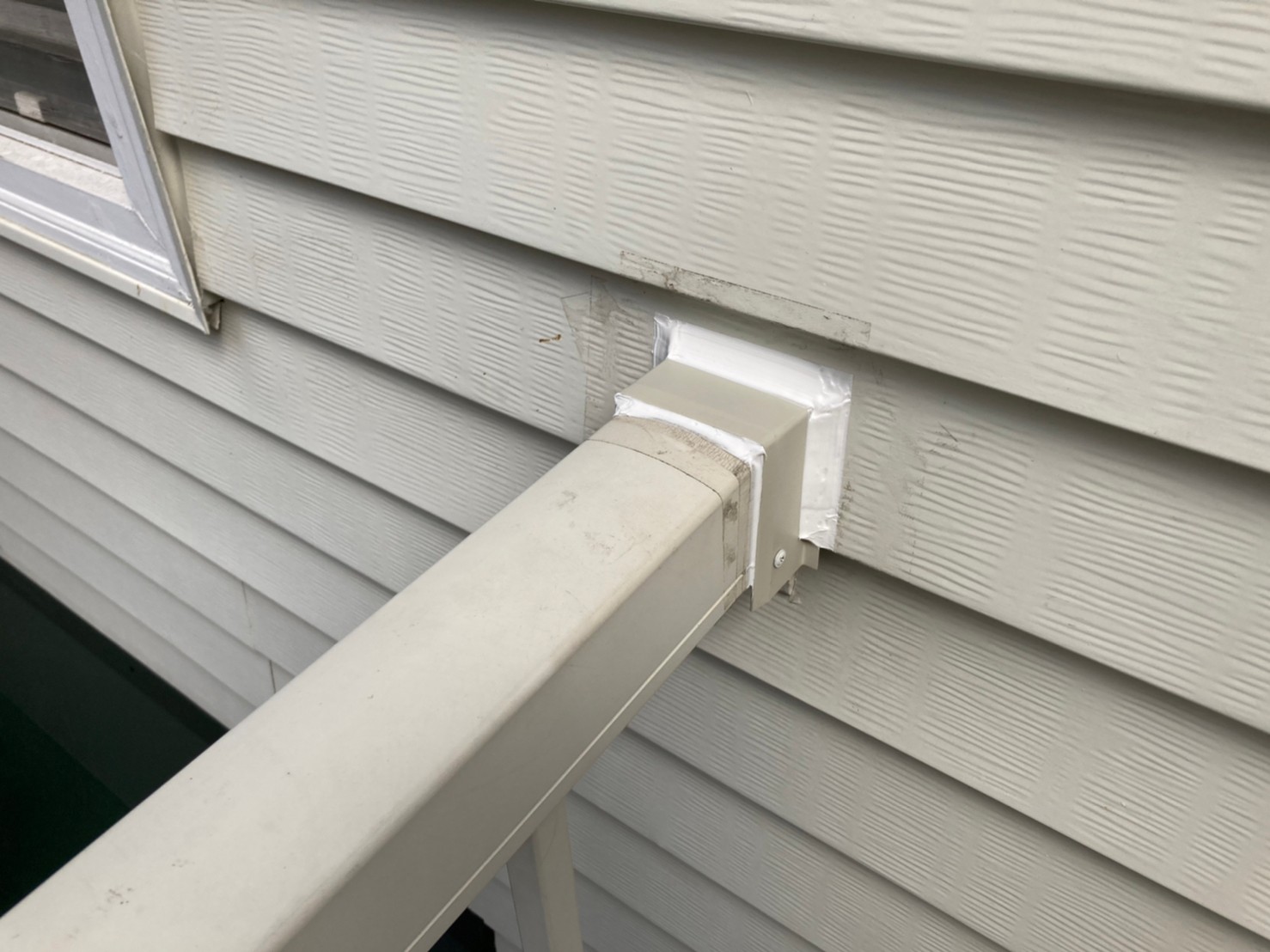

軒とい、既存の状態です。
134.2022年04月15日
雨とい交換工事
軒といを撤去しました。
135.2022年04月15日
雨とい交換工事
別箇所軒とい、既存の状態です。
136.2022年04月15日
雨とい交換工事
軒といを撤去しました。
137.2022年04月15日
雨とい交換工事
たてとい、既存の状態です。
138.2022年04月15日
雨とい交換工事
たてといを撤去しました。

139.2022年04月18日

板金工事
小窓回り、既存の状態です。
140.2022年04月18日
板金工事
板金を取り付けました。
141.2022年04月18日
屋根葺き替え工事(大屋根)

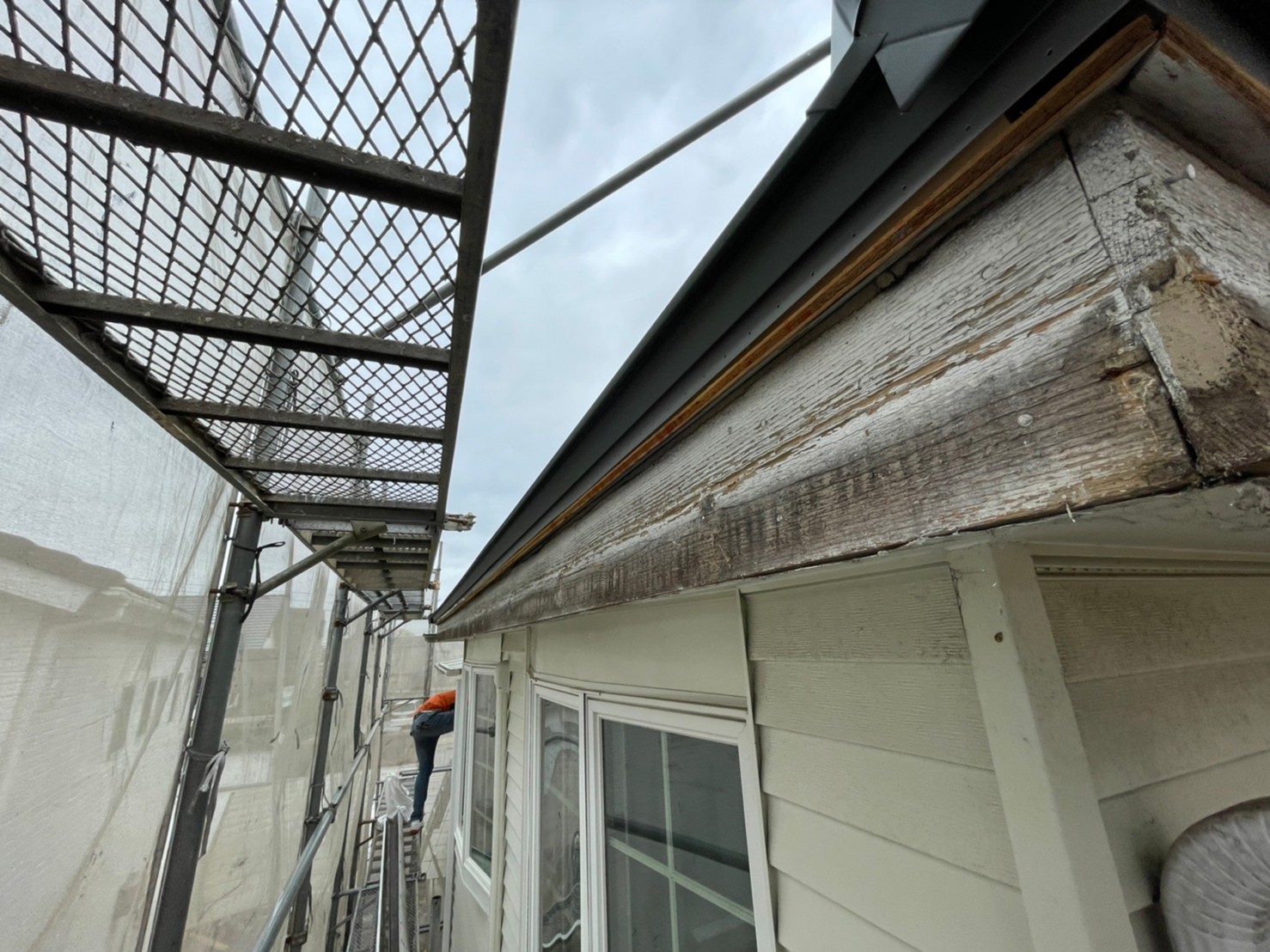

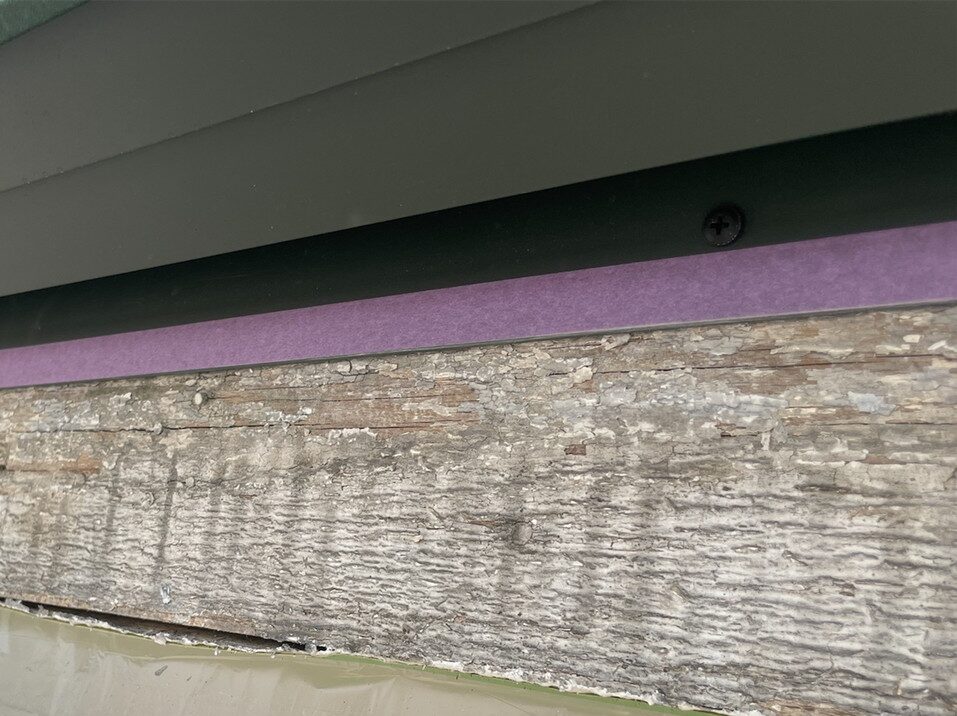

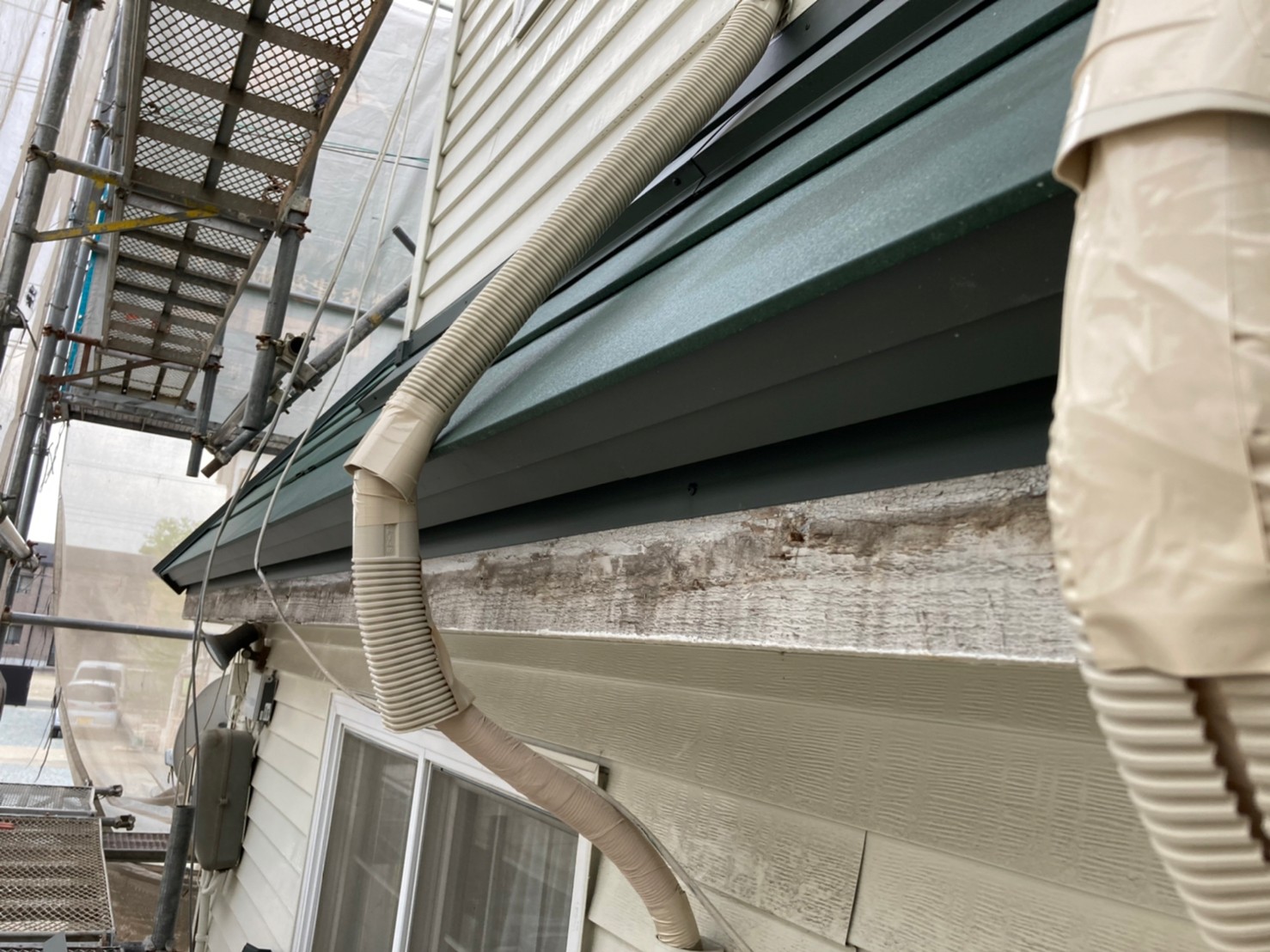

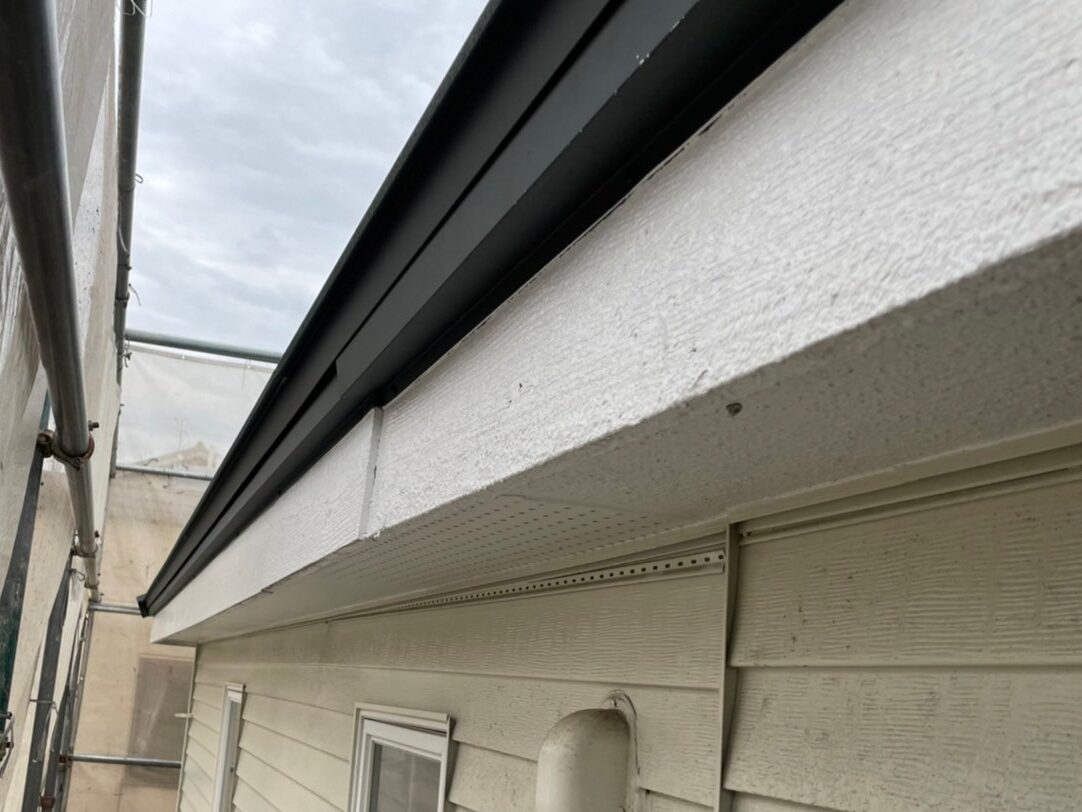

軒先と鼻隠しの取り合い部分、既存の状態です。
142.2022年04月18日

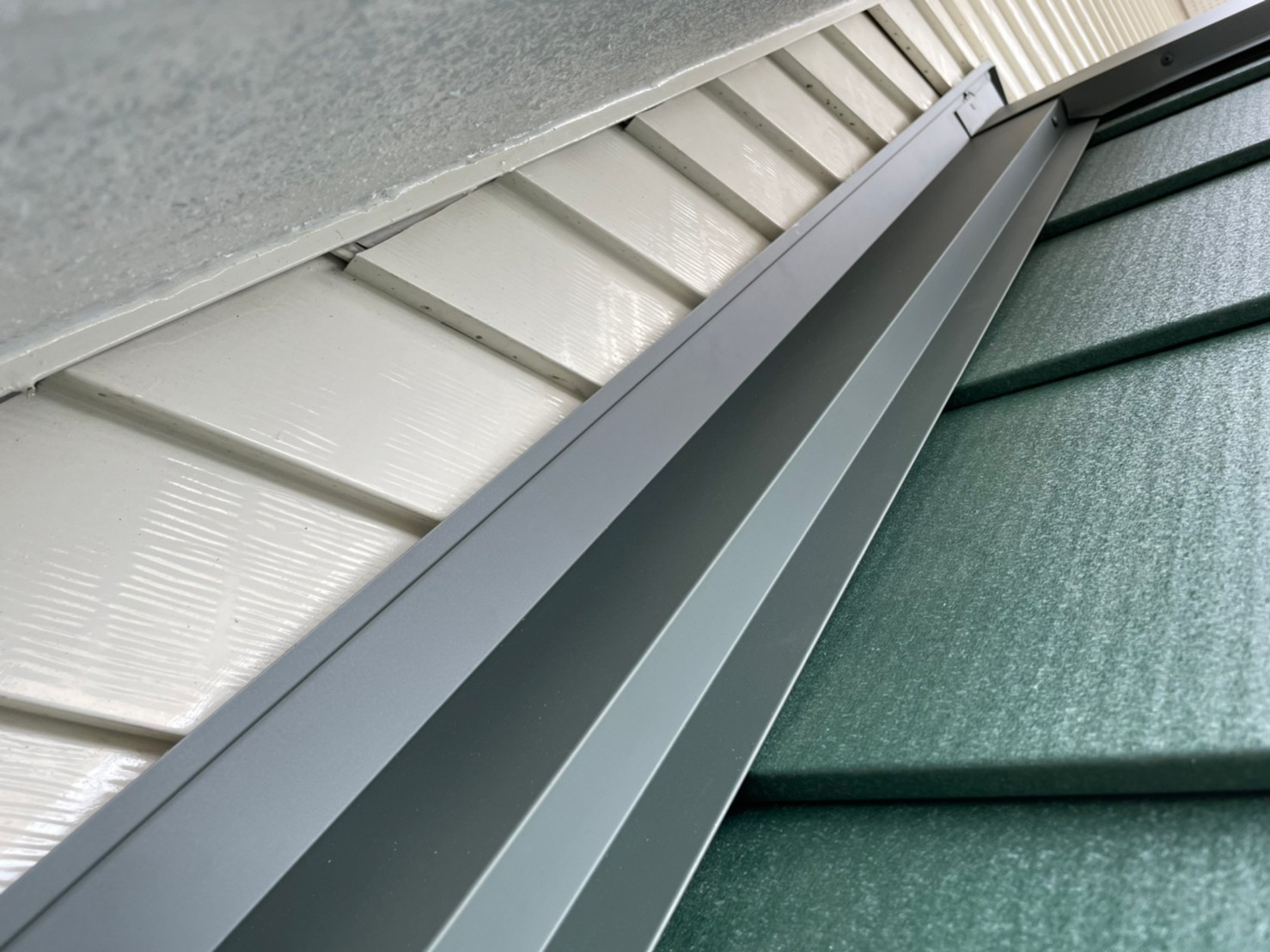

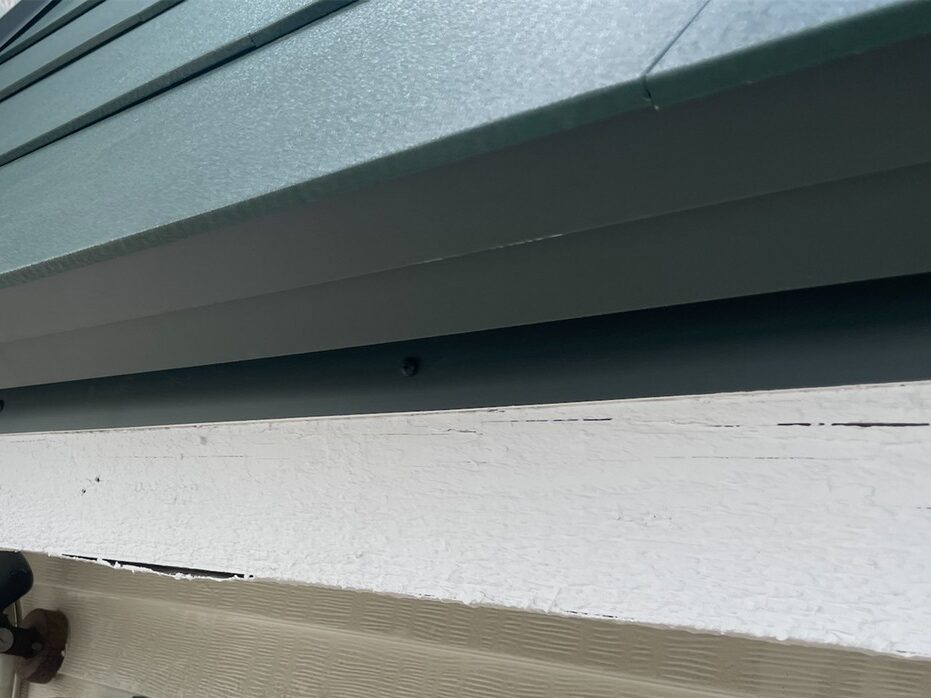

屋根葺き替え工事(大屋根)

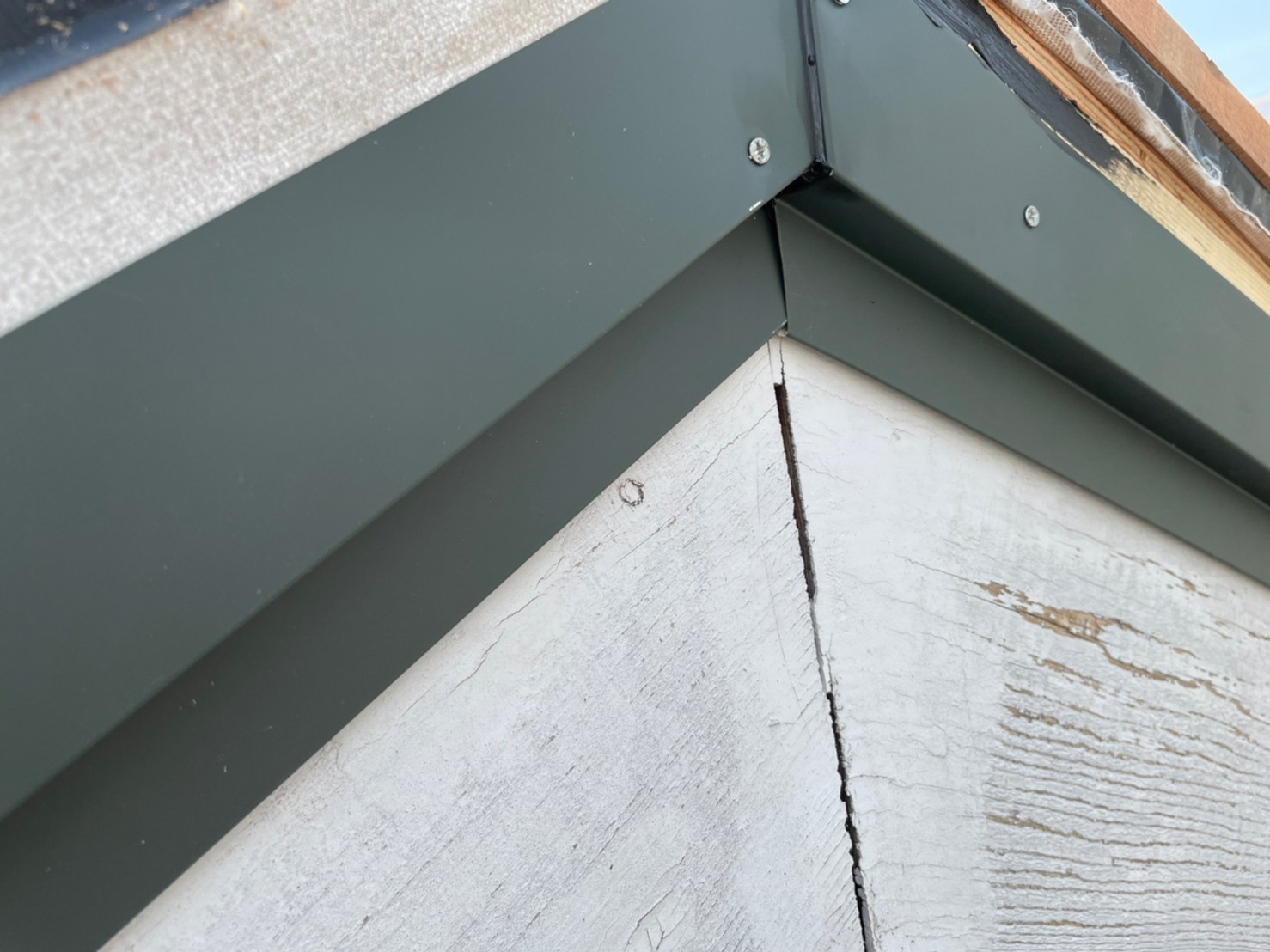

軒先と鼻隠しの取り合い部分に板金を取り付けました。
143.2022年04月18日
屋根葺き替え工事(下屋南面)
軒先と鼻隠しの取り合い部分に板金を取り付けました。
144.2022年04月19日
板金工事
バルコニー手摺、既存の状態です。
145.2022年04月19日
板金工事

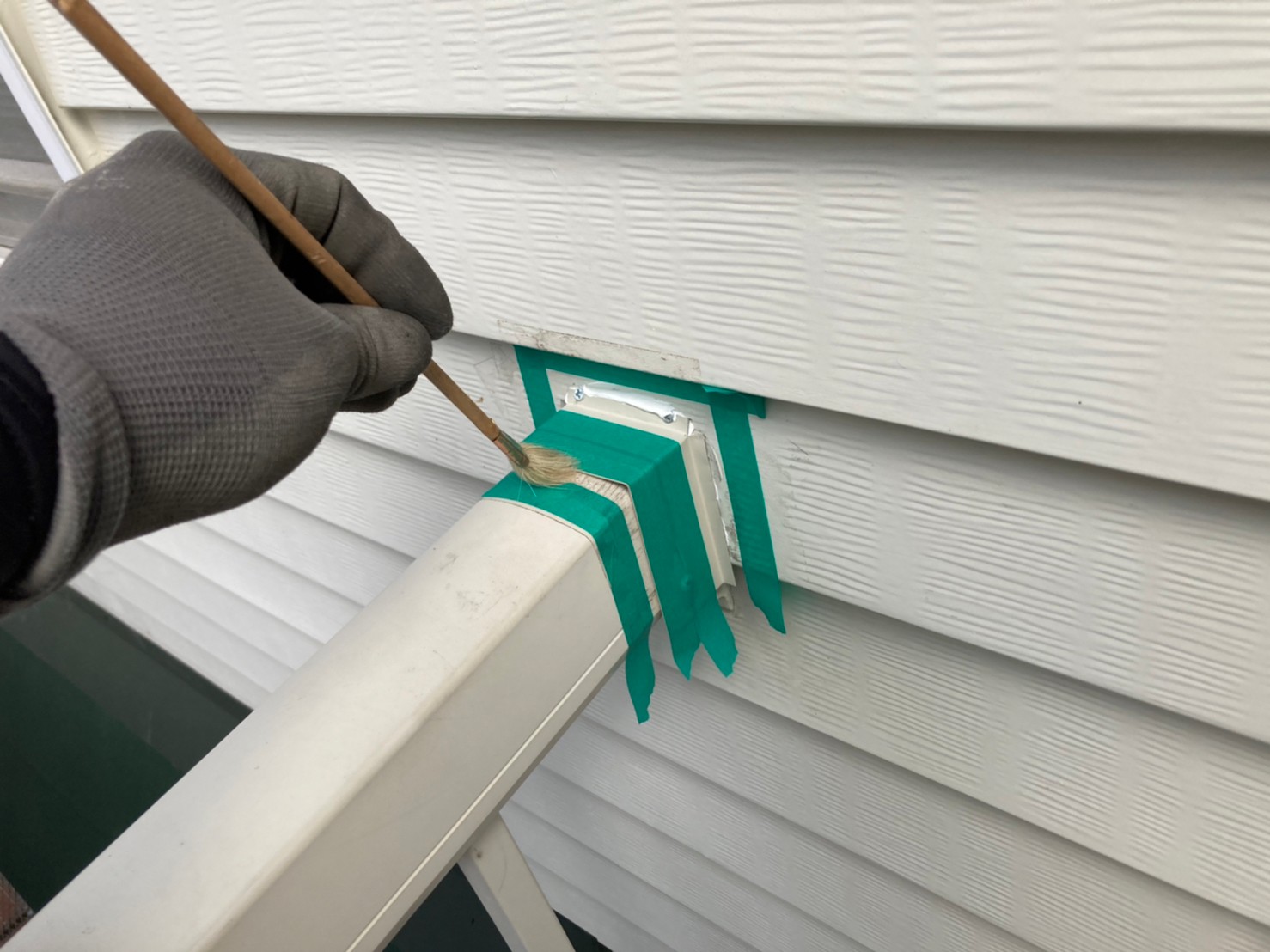

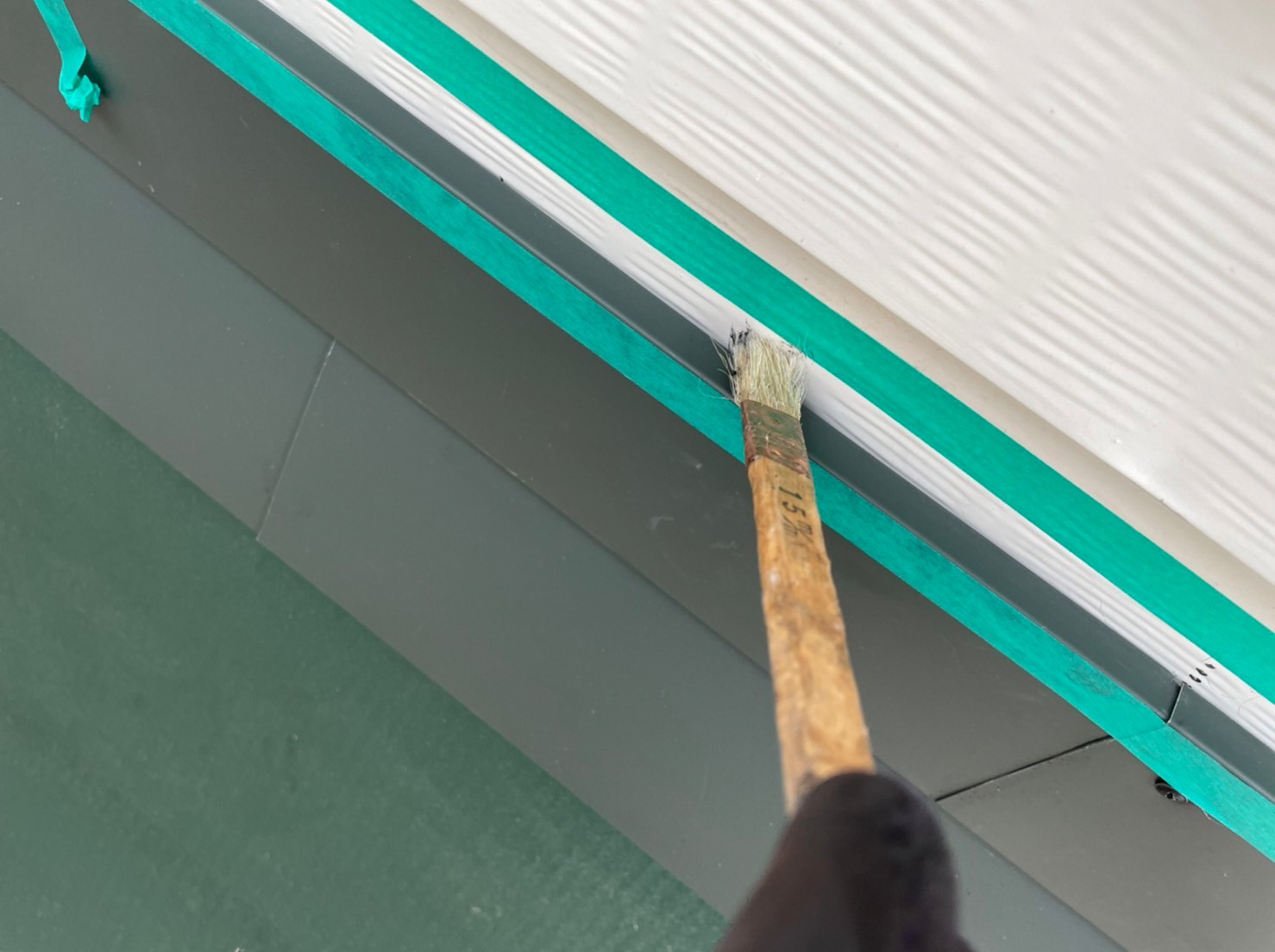

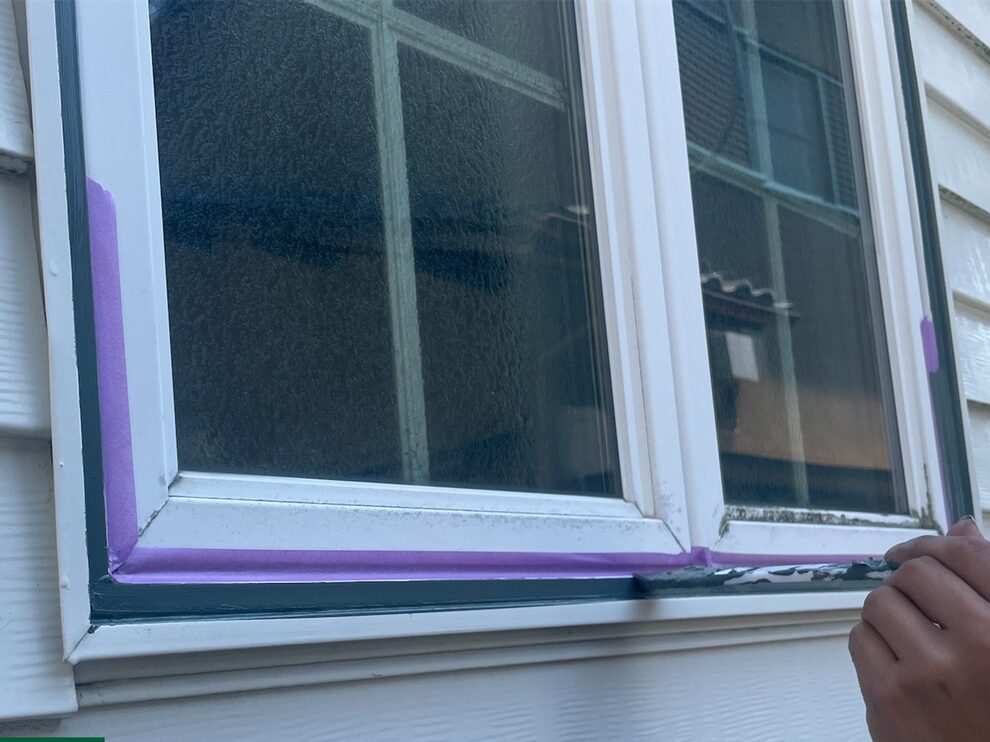

シーリング材を充填していきます。

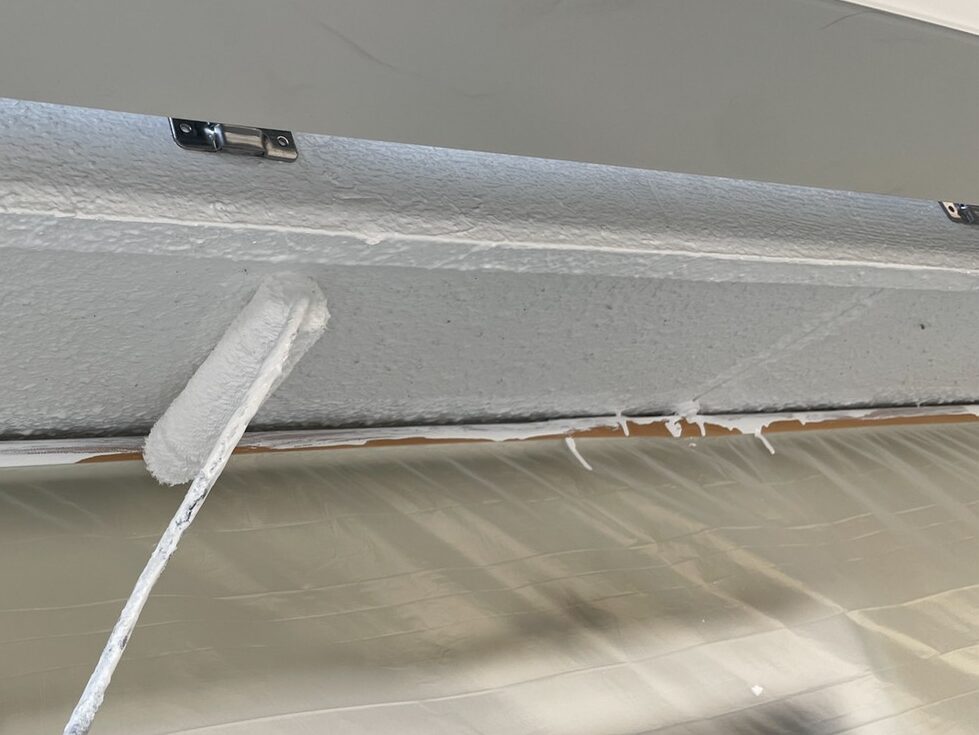

146.2022年04月19日
板金工事
板金を取り付けました。
147.2022年04月19日
板金工事

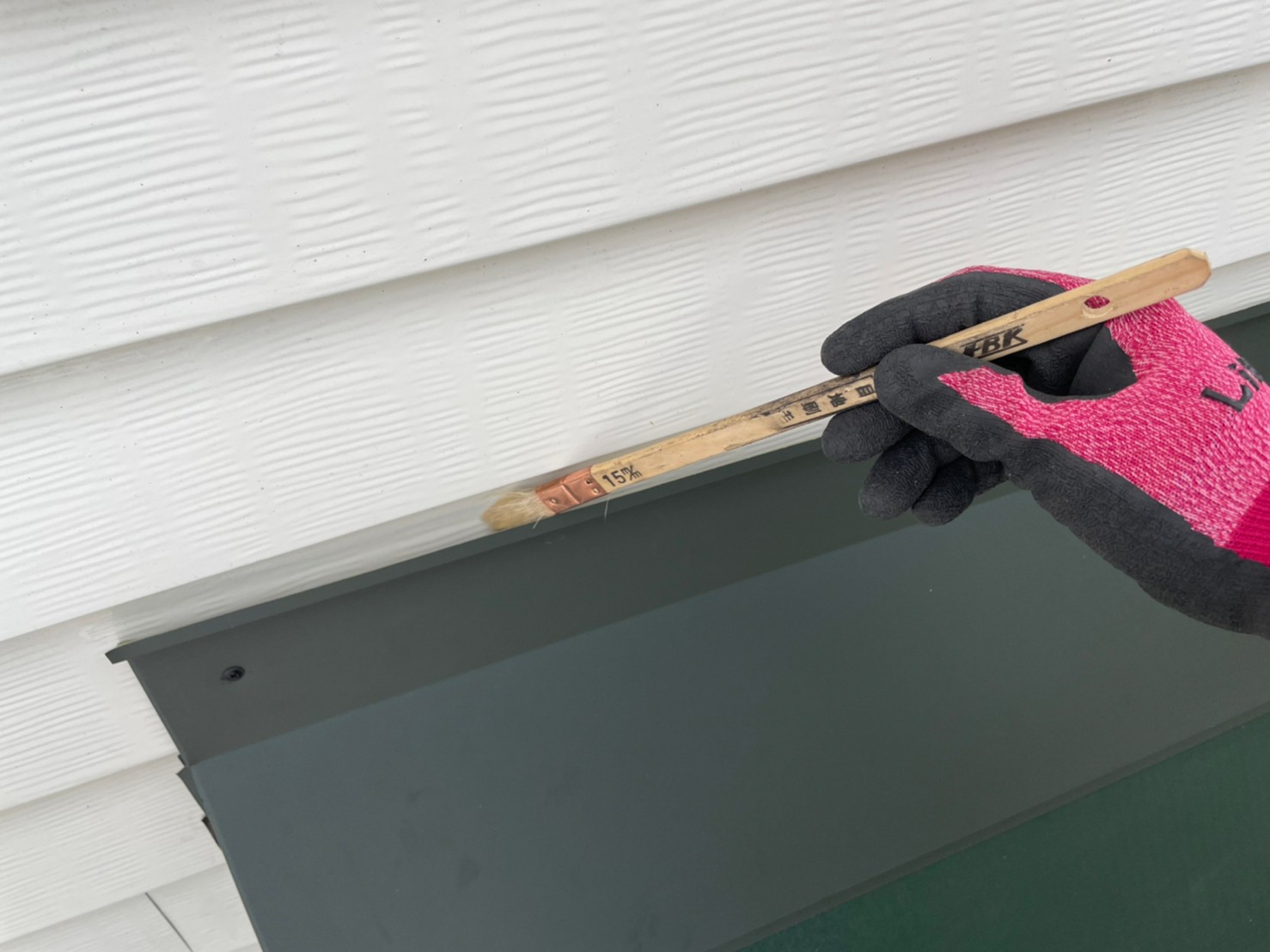

マスキングテープで養生し、シーリング材の付きをよくするプライマーを塗布していきます。
148.2022年04月19日

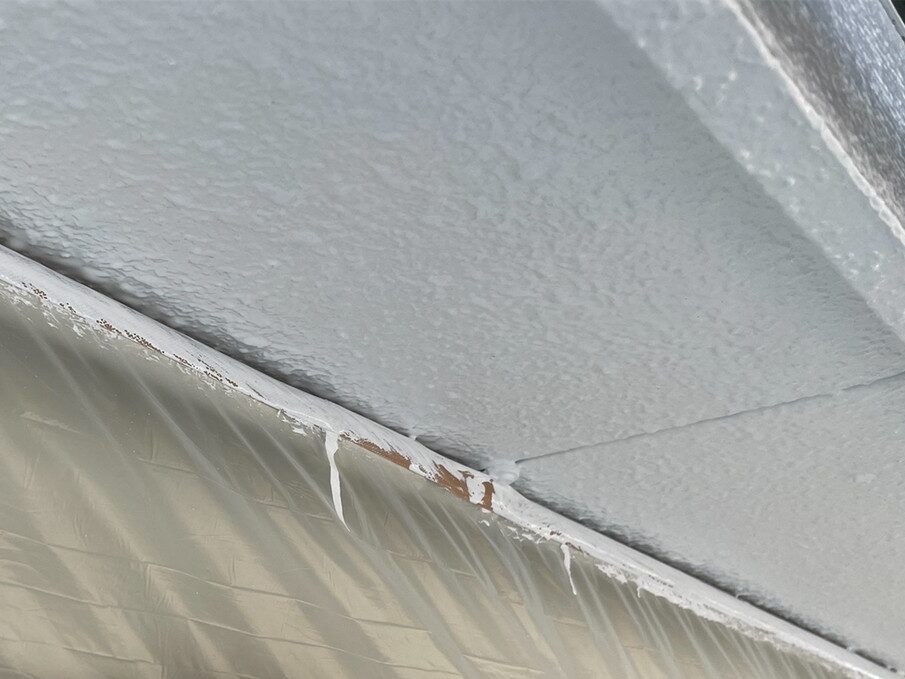

板金工事
シーリング材を充填し、綺麗にならしました。
149.2022年04月19日
板金工事
別箇所も同様に施工しました。
150.2022年04月19日
板金工事
マスキングテープで養生し、シーリング材の付きをよくするプライマーを塗布していきます。
151.2022年04月19日
板金工事
シーリング材を充填し、綺麗にならしました。
152.2022年04月20日

塗装工事

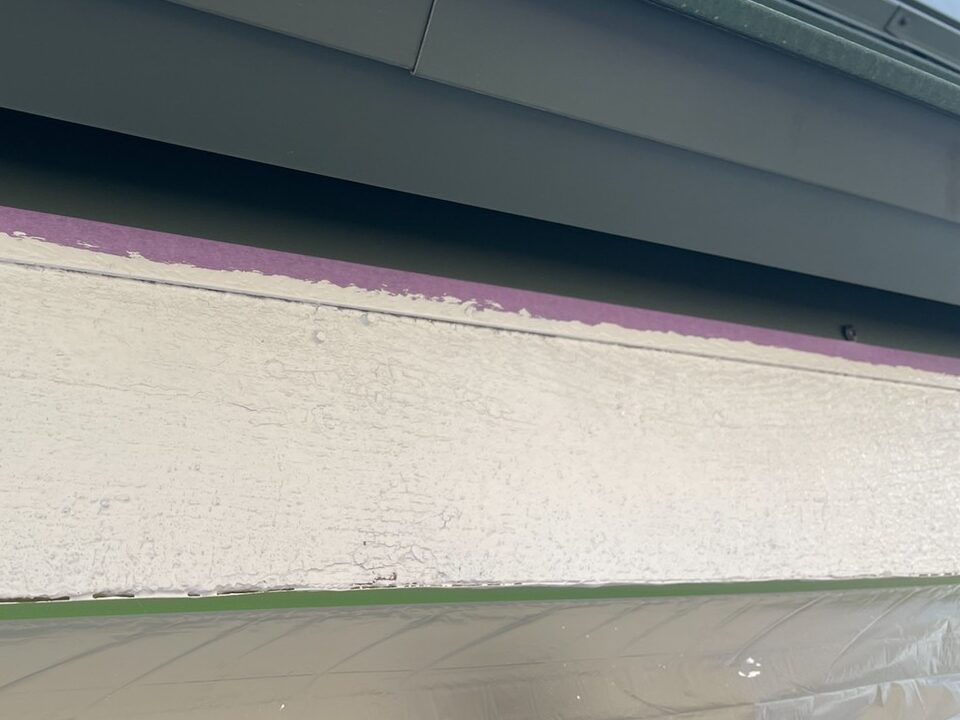

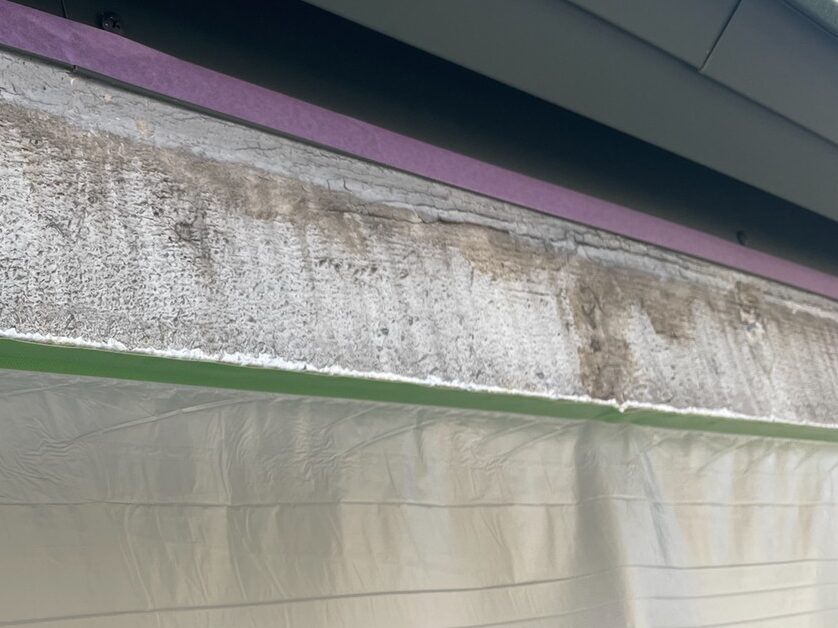

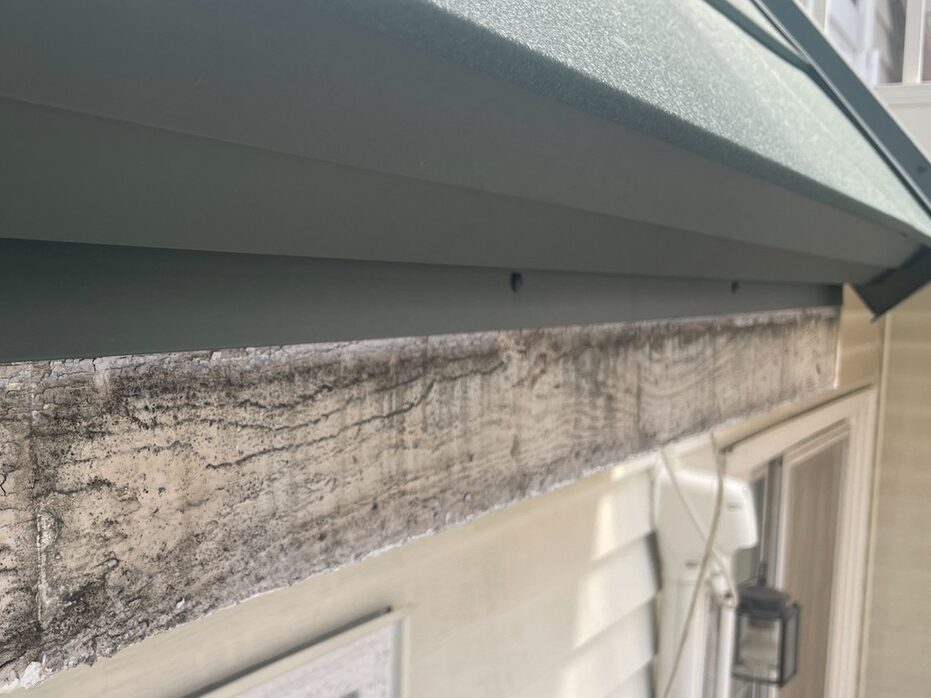

鼻隠し、既存の状態です。
153.2022年04月20日

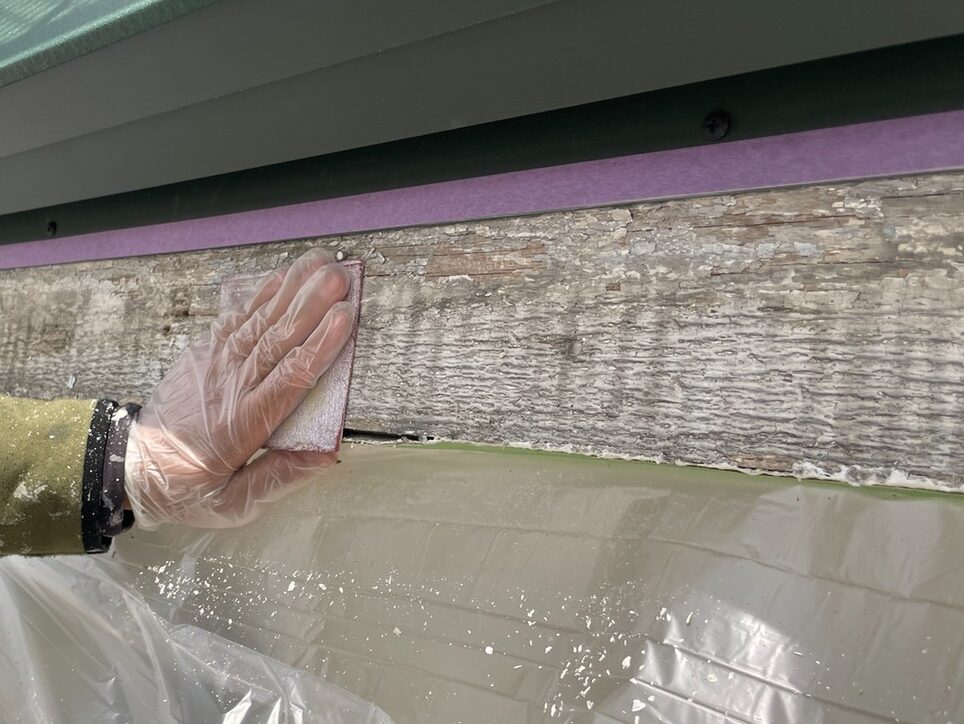

塗装工事

塗装しない箇所を養生していきます。
154.2022年04月20日
塗装工事
養生しました。
155.2022年04月20日
塗装工事

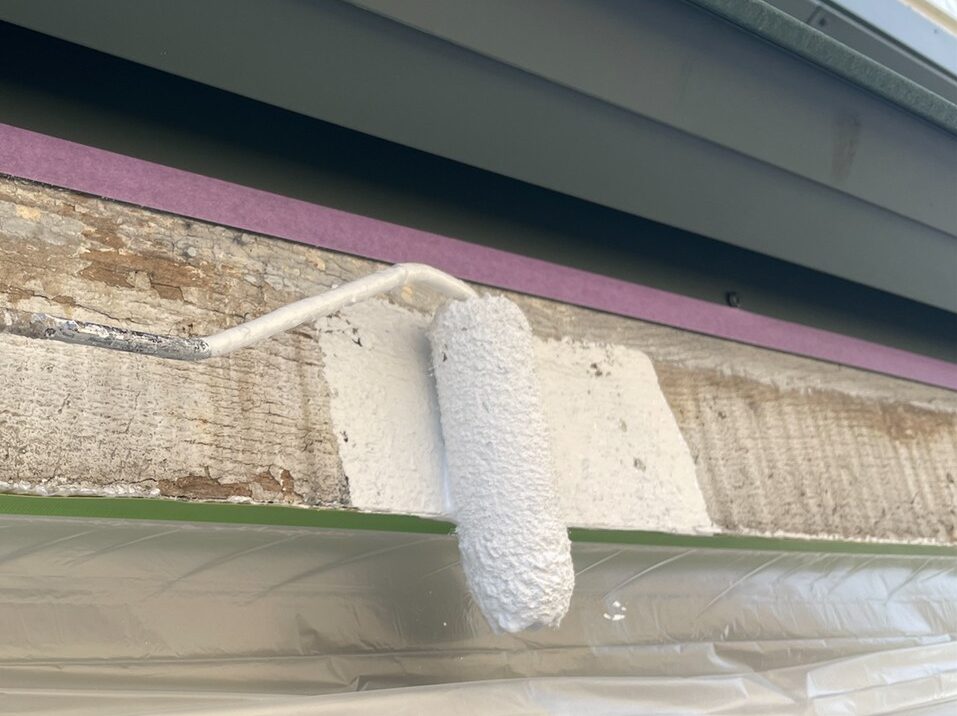

ケレン掛けしていきます。
156.2022年04月20日
塗装工事
ケレン掛けしました。
157.2022年04月20日
塗装工事
サニービルドを下塗りしていきます。
158.2022年04月20日
塗装工事
下塗りしました。
159.2022年04月21日
塗装工事
ファインウレタンを上塗りしていきます。
160.2022年04月21日
塗装工事
上塗りしました。
161.2022年04月21日
塗装工事
たてとい撤去後の塗り残し箇所を塗装していきます。
162.2022年04月21日
塗装工事
プリーズコートで塗装していきます。
163.2022年04月21日
塗装工事
塗装しました。
164.2022年04月21日
雨とい交換工事
下屋、既存の状態です。
165.2022年04月21日
雨とい交換工事

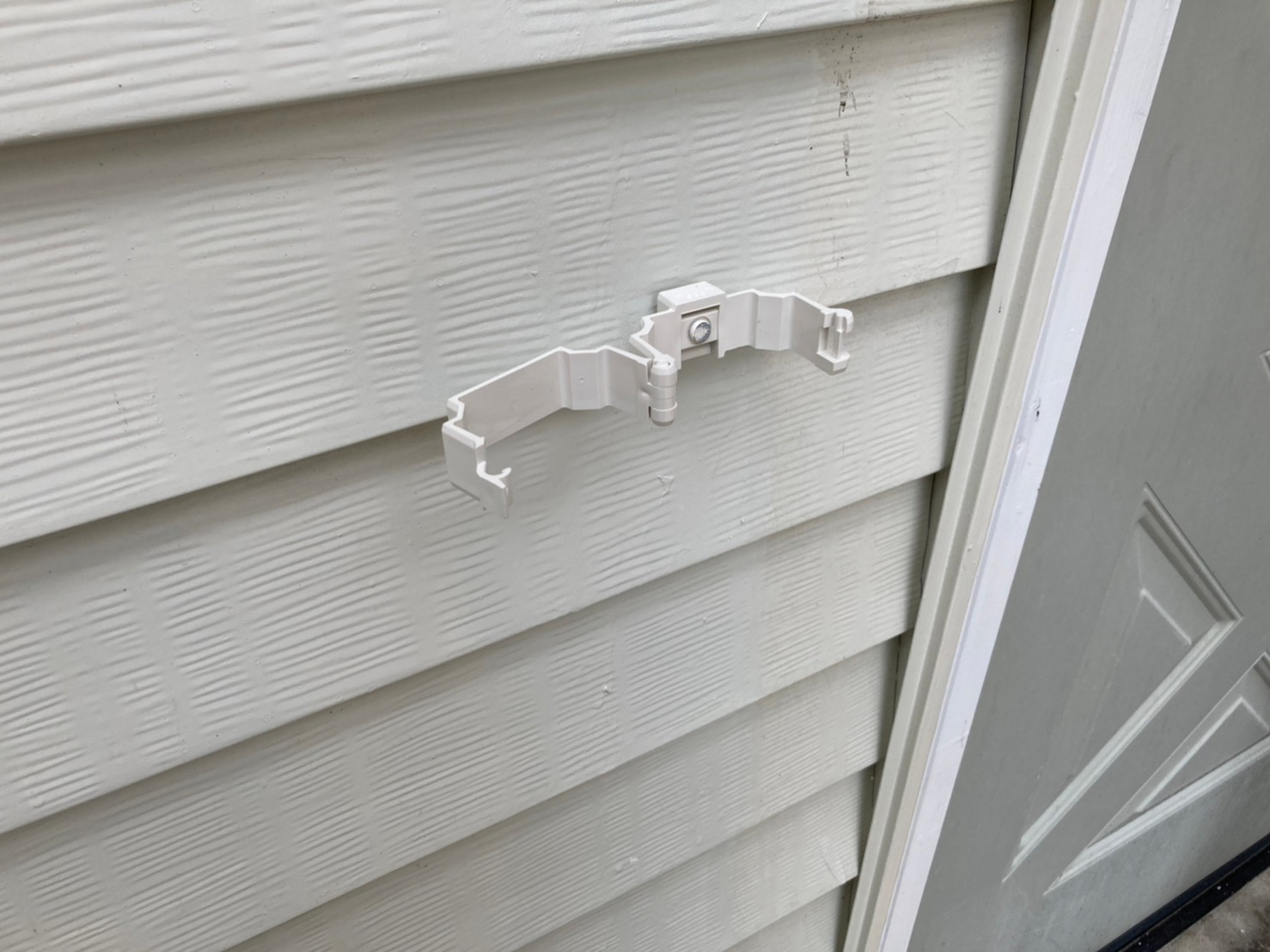

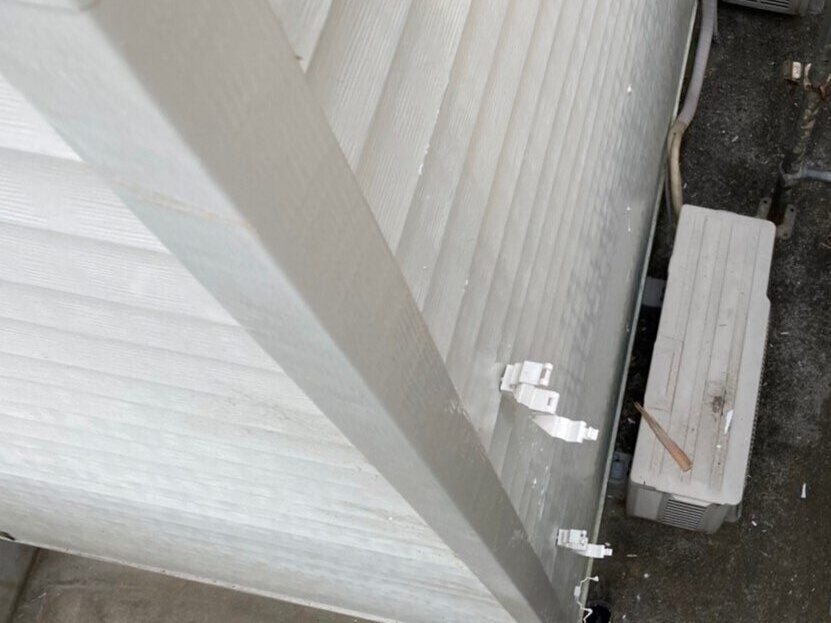

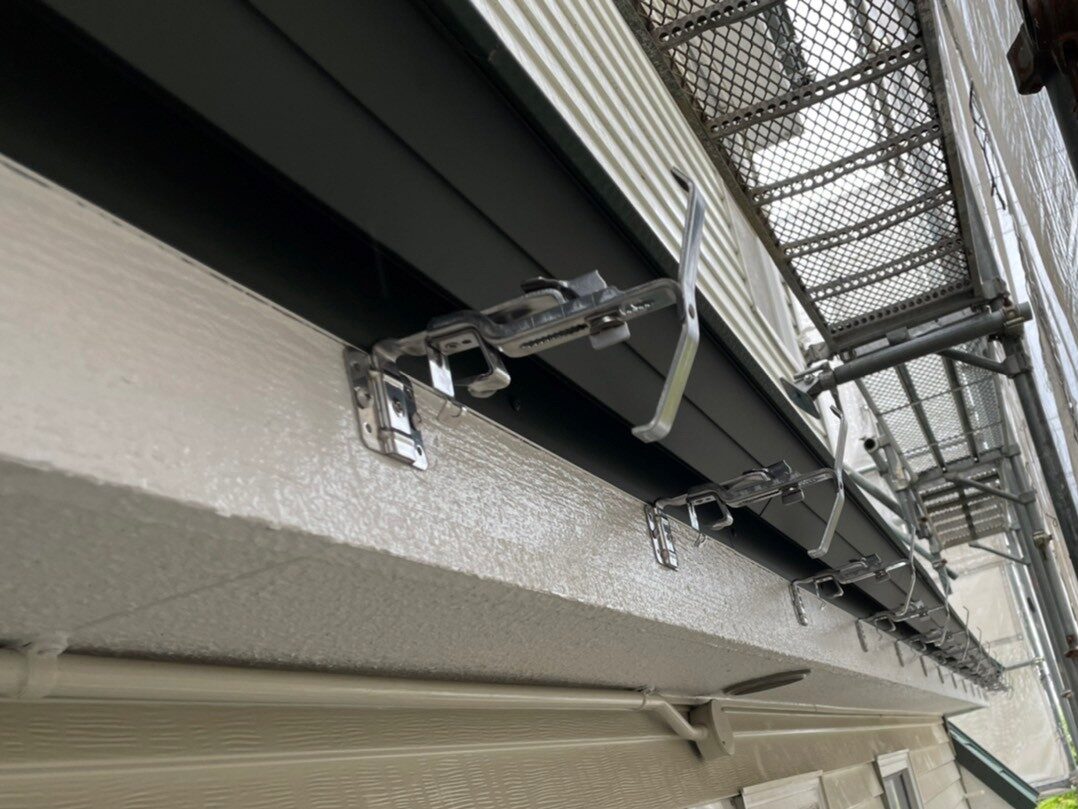

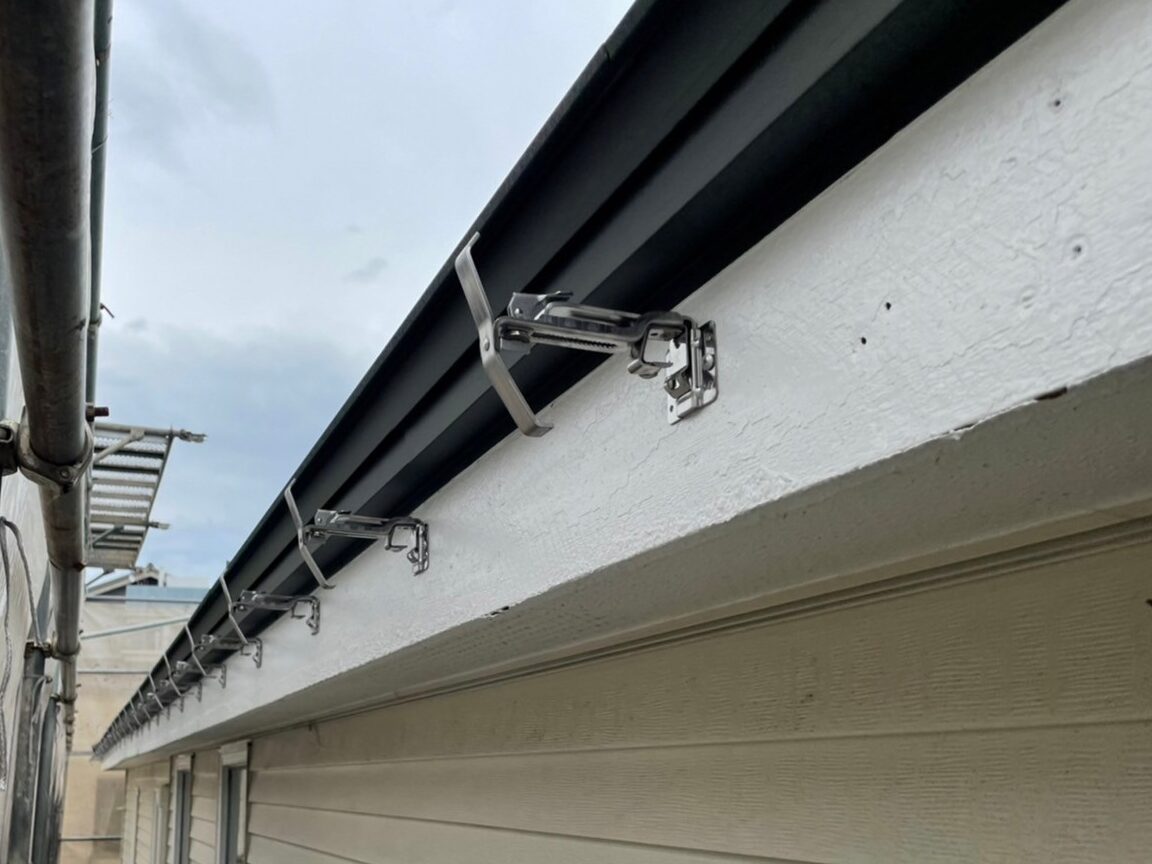

とい受け金具を取り付けていきます。

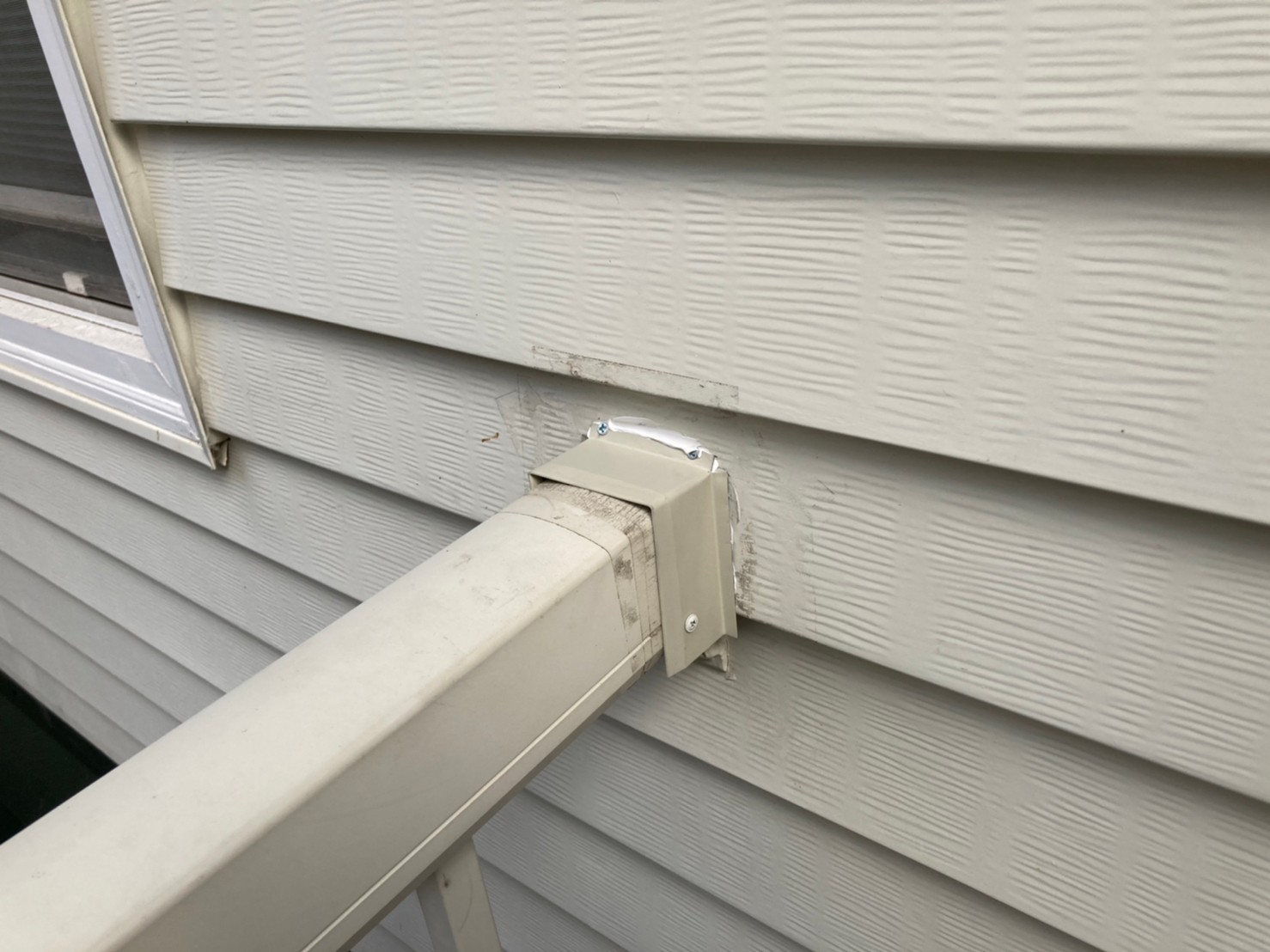

166.2022年04月21日
雨とい交換工事
大屋根、既存の状態です。

167.2022年04月21日
雨とい交換工事
とい受け金具を取り付けていきます。
168.2022年04月21日
雨とい交換工事
控え金具を取り付けていきます。
169.2022年04月21日
雨とい交換工事
控え金具を取り付けていきます。
170.2022年04月22日
雨とい交換工事

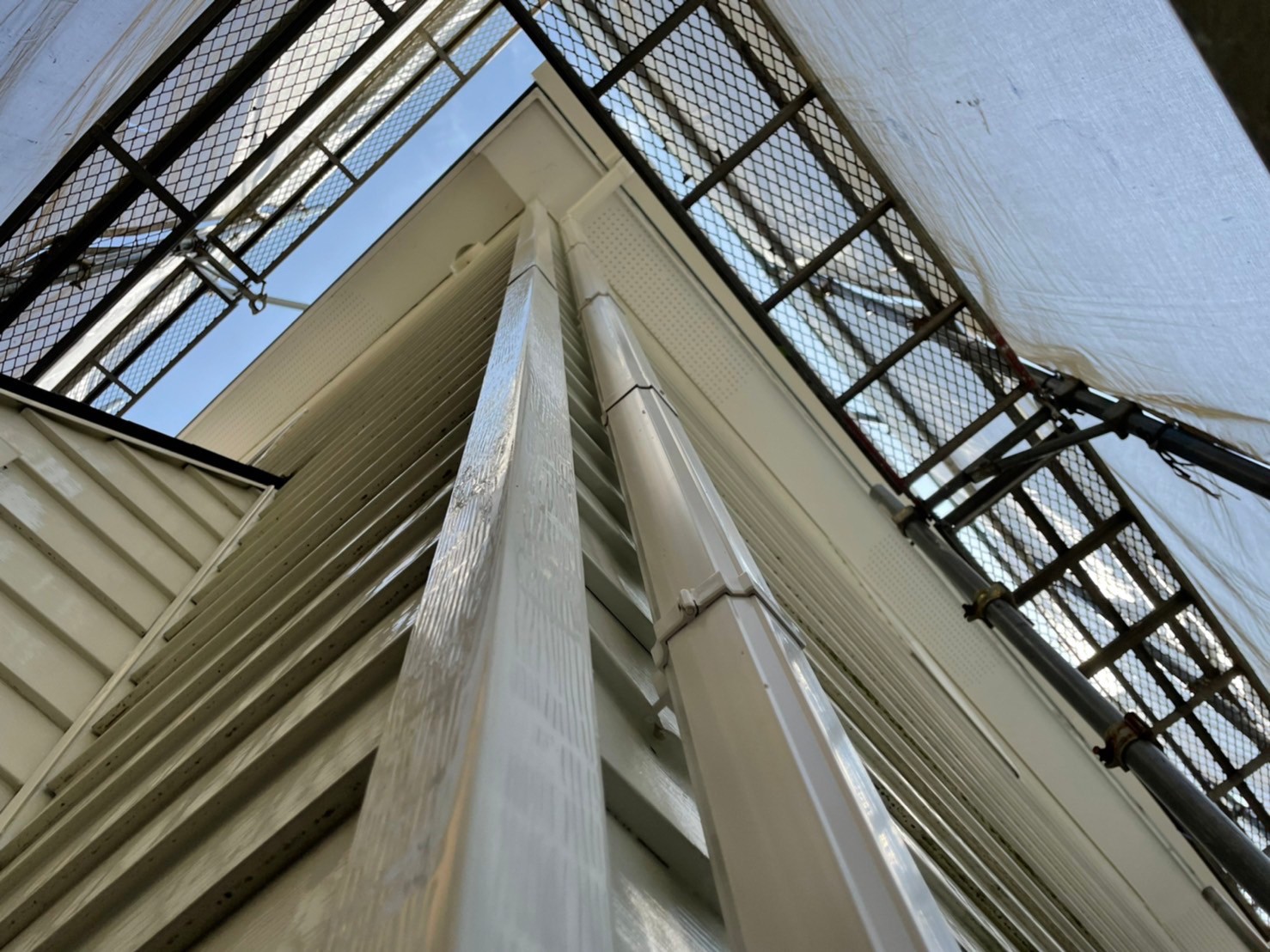

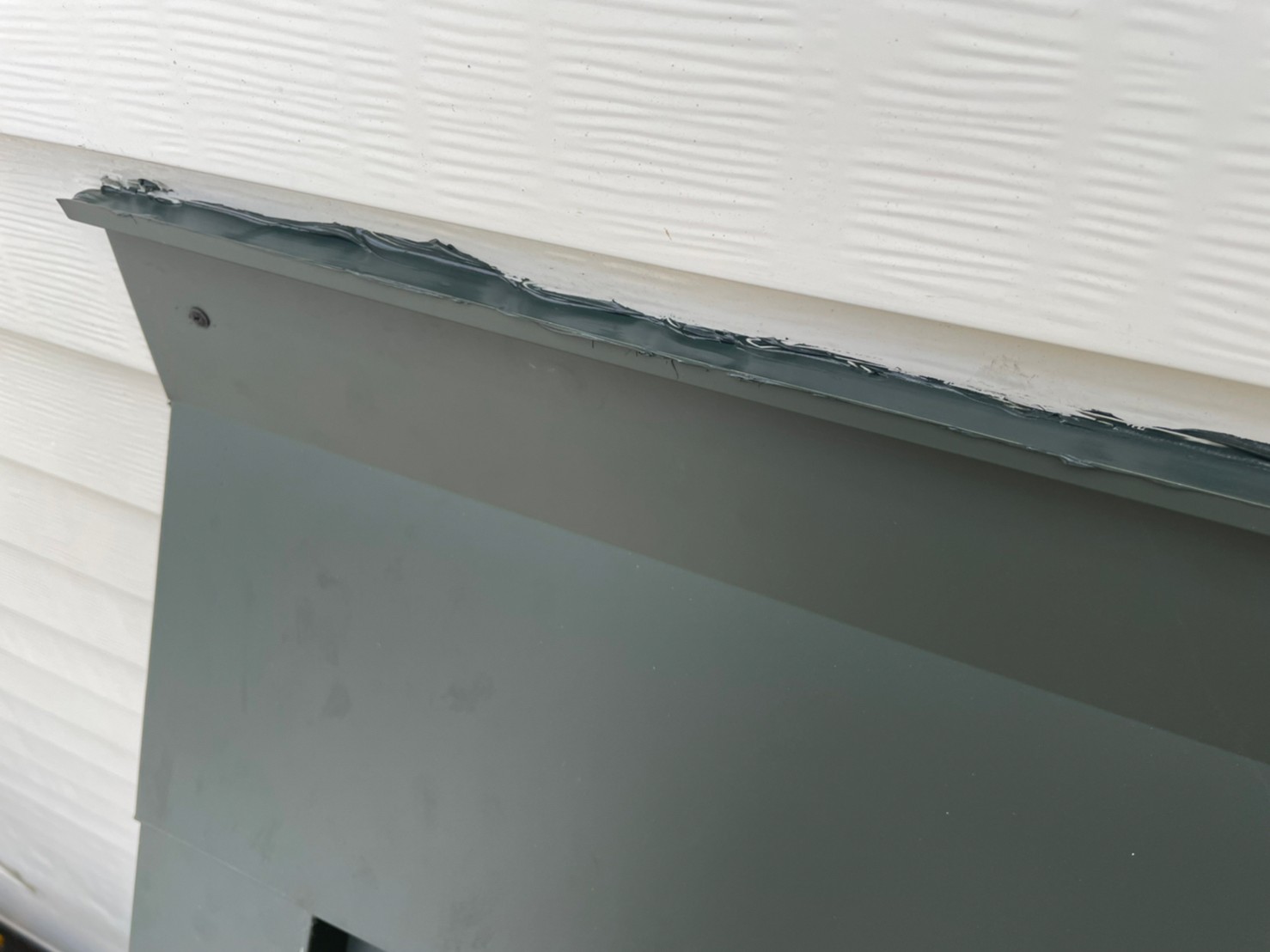

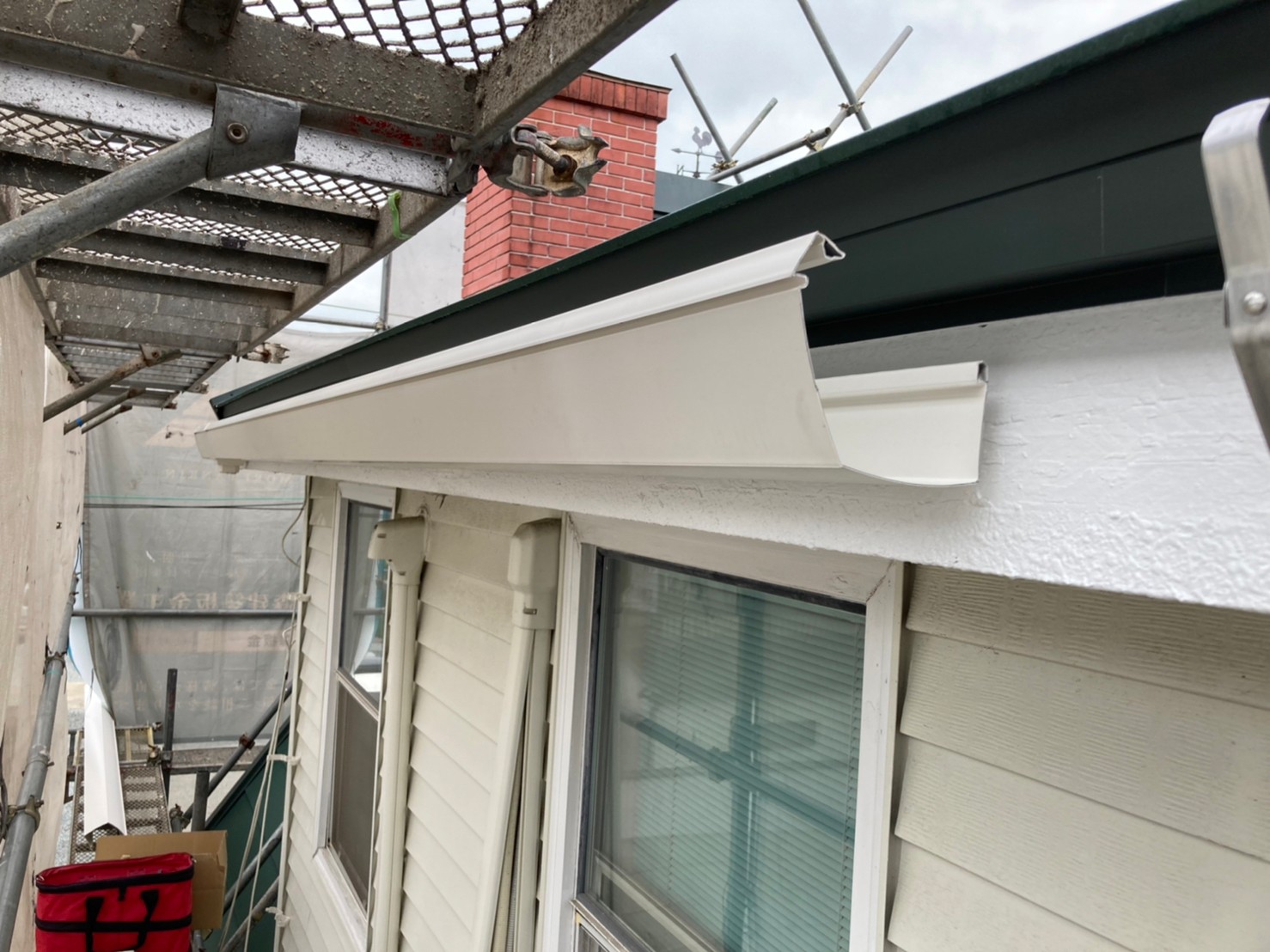

軒といを取り付けていきます。
171.2022年04月22日
雨とい交換工事

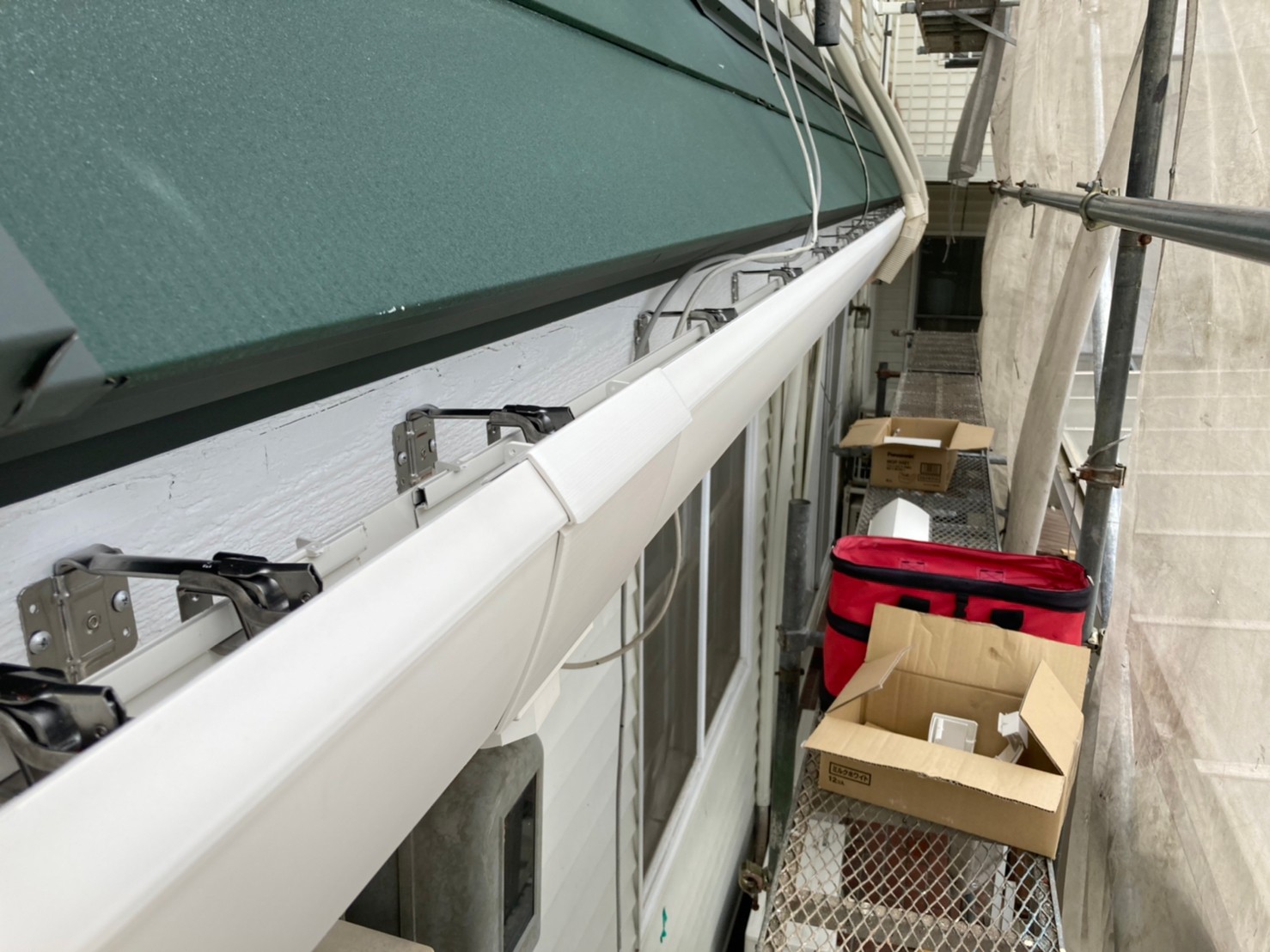

軒といを取り付けました。
172.2022年04月22日
雨とい交換工事
軒とい、集水器を取り付けました。
173.2022年04月22日
雨とい交換工事
軒といを取り付けました。
174.2022年04月22日
雨とい交換工事
たてといを取り付けていきます。
175.2022年04月22日
雨とい交換工事
集水器にたてといを取り付けていきます。
176.2022年04月22日
雨とい交換工事
排水管にたてといを繋げました。
177.2022年04月23日
塗装工事
塗装しない箇所を養生していきます。
178.2022年04月23日
塗装工事
養生しました。
179.2022年04月23日
塗装工事

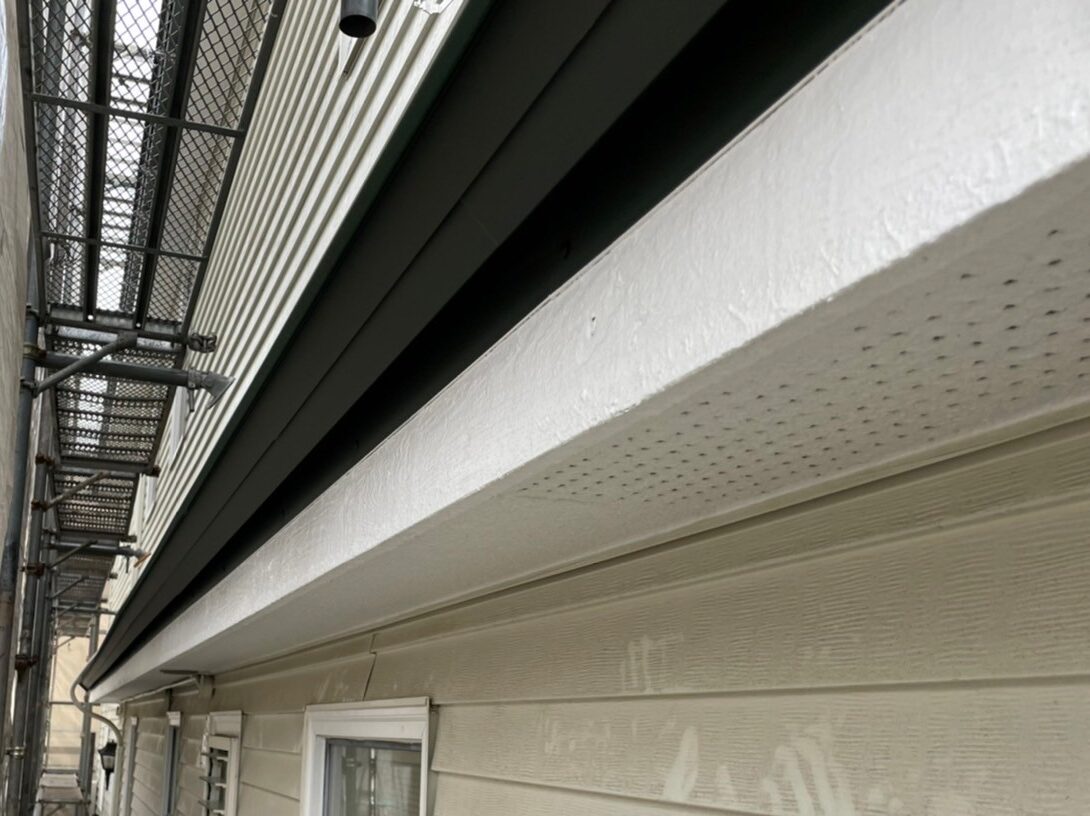

軒天をファインウレタンで上塗りしていきます。
180.2022年04月23日
塗装工事
別箇所、ファインウレタンで上塗りしていきます。
181.2022年04月23日
塗装工事
上塗りしました。
182.2022年04月23日
塗装工事
上塗りしました。
183.2022年04月28日
塗装工事
塗装しない箇所を養生していきます。
184.2022年04月28日
塗装工事
養生しました。
185.2022年04月28日
塗装工事
プリーズコートを上塗りしていきます。
186.2022年04月28日
塗装工事
上塗りしました。
187.2022年04月30日
足場工事
足場、養生シートを撤去しました。
188.2022年04月30日
足場工事
足場、養生シートを撤去しました。
189.2022年05月02日
木製建具取り付け工事
木製建具、既存の状態です。
190.2022年05月02日
木製建具取り付け工事
撤去しました。
191.2022年05月02日
木製建具取り付け工事

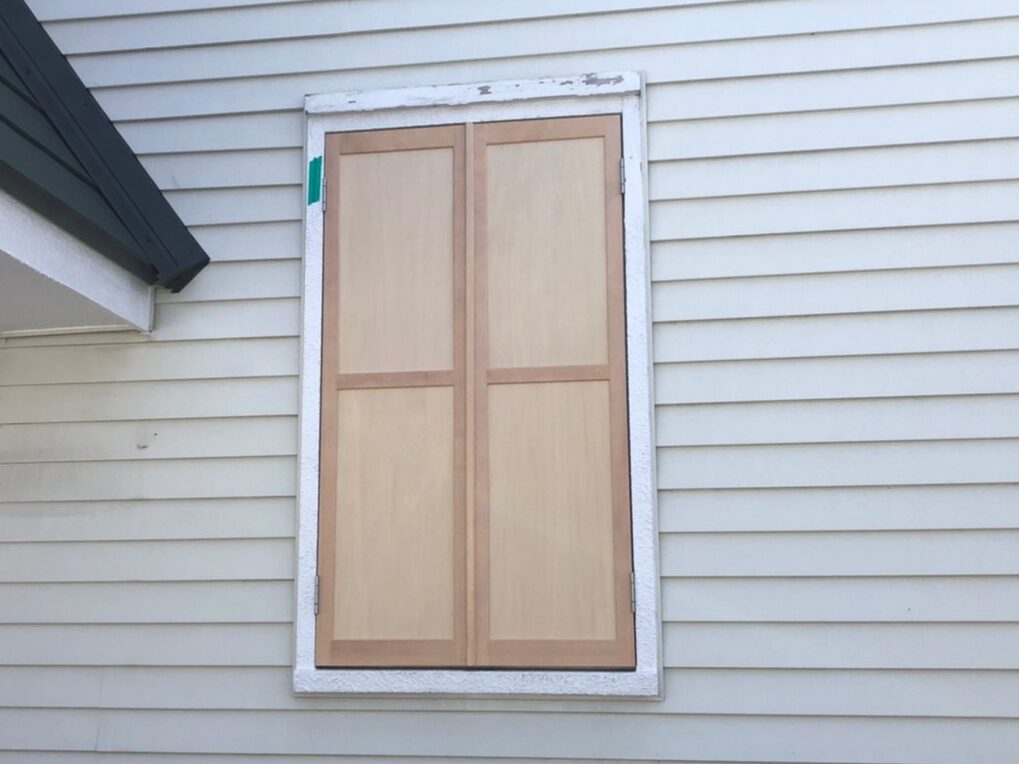

新たな木製建具を取り付けました。
192.2022年05月02日
木製建具取り付け工事
木製建具を取り付けました。
193.2022年05月03日
塗装工事
マスキングテープで養生し、プリーズコートで上塗りしていきます。
194.2022年05月03日
塗装工事
上塗りしていきます。
195.2022年05月03日
塗装工事
塗装工事完了です。
196.2022年05月03日
塗装工事
塗装工事完了です。
197.2022年05月06日
最終確認
確認し工事完了です。

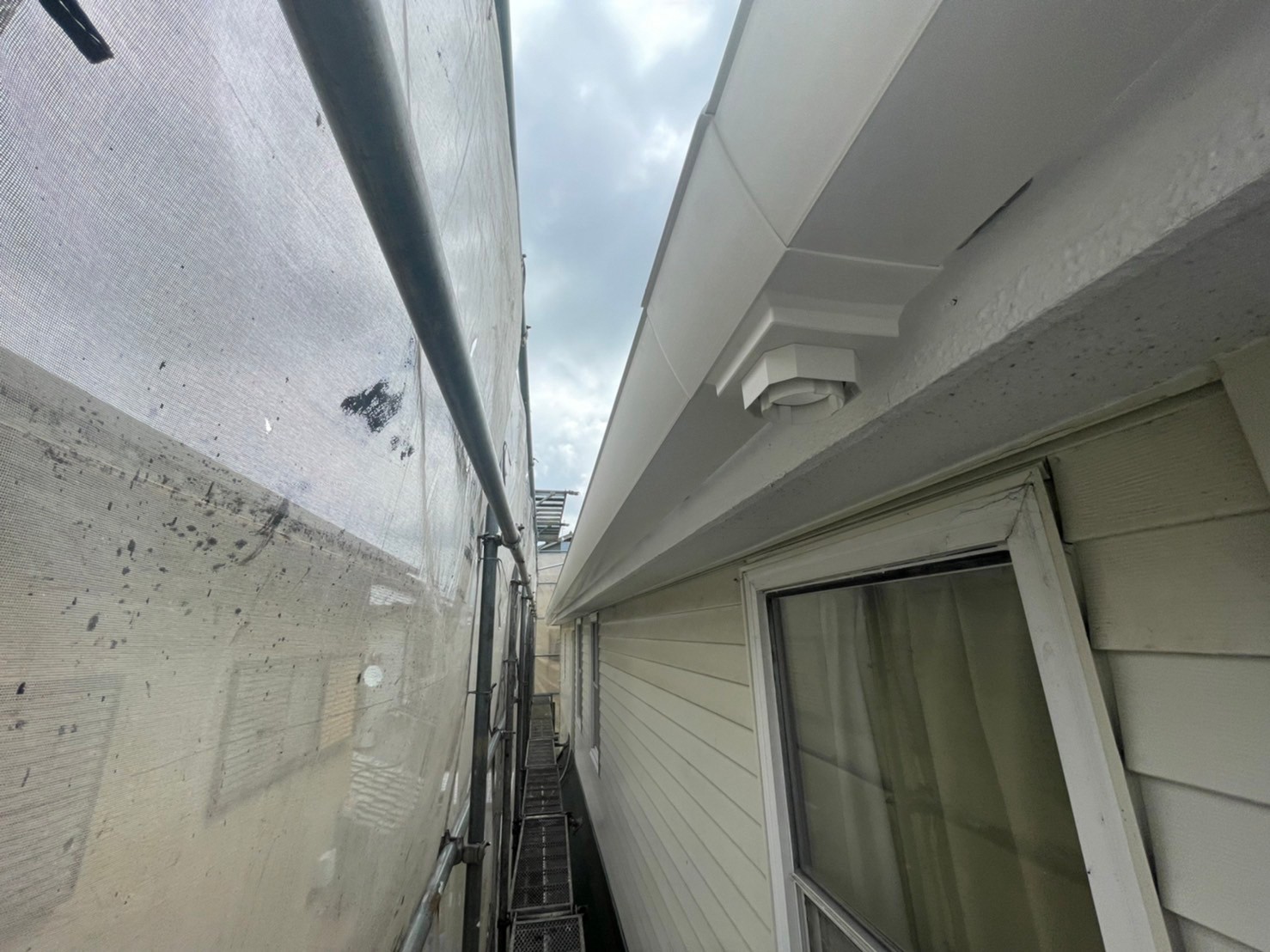

198.2022年05月06日
最終確認
確認し工事完了です。
199.2022年05月06日
最終確認
確認し工事完了です。
