R5.3/7~3/28 八尾市 D様邸 屋根改修工事

工事主任:西田班、松本班

 工事データ
 構造  木造3階建て
 お問い合わせ内容  3階の壁を伝って雨染みがある。屋根は瓦、20年前にリフォーム、5年前に塗装済
 工事内容  屋根葺き替え工事
 工期  約20日間
  • 建築中のレポート

1.2023年03月07日
カーポート脱着工事
カーポート屋根を一旦撤去しました。(工事完了後に復旧します。)
2.2023年03月07日
カーポート脱着工事
カーポート屋根をきれいに清掃していきます。
3.2023年03月07日
カーポート脱着工事
きれいに清掃しました。
4.2023年03月07日
カーポート脱着工事
雨とい、既存の状態です。
5.2023年03月07日
カーポート脱着工事
雨といをきれいに清掃しました。
6.2023年03月08日
足場工事
足場を設置し、養生シートを取り付けました。
7.2023年03月08日
足場工事
足場を設置し、養生シートを取り付けました。
8.2023年03月09日
屋根葺き替え工事
大屋根、既存の状態です。
9.2023年03月09日
屋根葺き替え工事
既存の屋根材、下葺き材を撤去しました。
10.2023年03月09日
屋根葺き替え工事
新たな下葺き材(タイベックルーフライナー)を張りました。
11.2023年03月09日
屋根葺き替え工事
玄関側下屋根、既存の状態です。
12.2023年03月09日
屋根葺き替え工事
既存の屋根材を撤去していきます。
13.2023年03月09日
屋根葺き替え工事
新たな下地木材を取り付けました。
14.2023年03月09日
屋根葺き替え工事
新たな下葺き材を張りました。
15.2023年03月09日
屋根葺き替え工事
新たな下葺き材を張りました。
16.2023年03月09日
屋根葺き替え工事
通路側下屋根、既存の屋根材を撤去し、一旦、ブルーシートで養生しました。
17.2023年03月09日
水切り加工
自社工場にてオリジナルの板金を製作、加工していきます。スリッター(ガルバリウム切断機)で平板(ひらいた)を切断します。
18.2023年03月09日
水切り加工
折曲機で加工し、完成した水切りです。
19.2023年03月09日
水切り加工
完成した水切りです。
20.2023年03月10日
屋根葺き替え工事
大屋根、軒先水切りを取り付けました。
21.2023年03月10日
屋根葺き替え工事
ケラバに下地木材を取り付け、捨て水切りを取り付けていきます。継手にはシーリング材を入れます。
22.2023年03月10日
屋根葺き替え工事
捨て水切りを取り付けました。
23.2023年03月10日
屋根葺き替え工事
天窓周りに水切りを取り付け、防水テープを貼りました。
24.2023年03月10日
屋根葺き替え工事
雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼りました。
25.2023年03月10日
屋根葺き替え工事
腐食部分、既存の状態です。
26.2023年03月10日
屋根葺き替え工事
腐食部分の下地木材を撤去し、新たな下地木材を取り付けました。
27.2023年03月10日
屋根葺き替え工事
玄関側下屋根、軒先水切りを取り付け、さらに上から防水テープを貼りました。棟、壁際、ケラバに下地木材を取り付け、捨て水切りを取り付けました。
28.2023年03月11日
屋根葺き替え工事

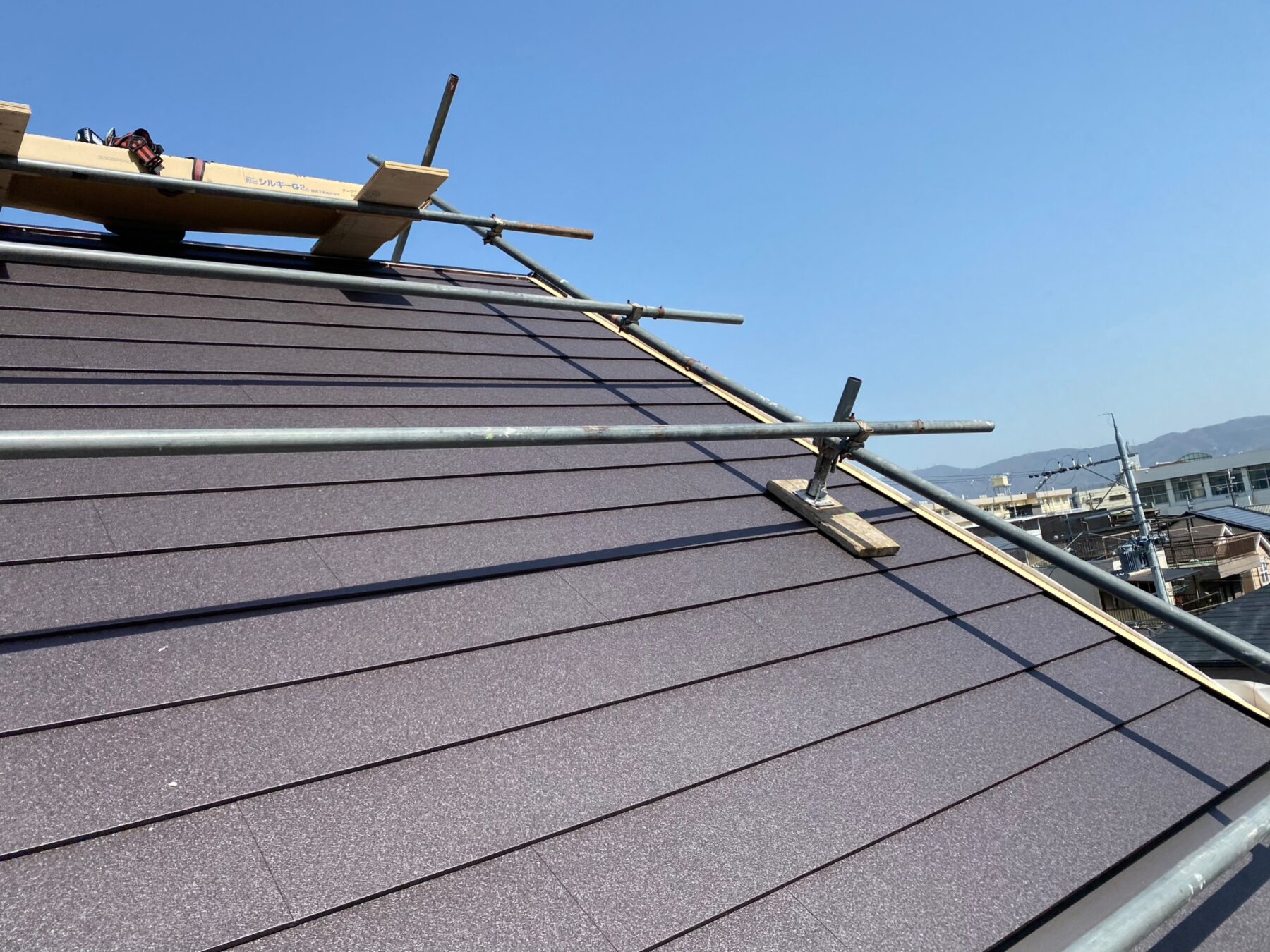

大屋根、新たな屋根材(シルキーG2)を葺き上げました。
29.2023年03月11日
屋根葺き替え工事
新たな屋根材を葺き上げました。
30.2023年03月11日
屋根葺き替え工事
新たな屋根材を葺き上げました。
31.2023年03月11日
屋根葺き替え工事
玄関側下屋根、新たな屋根材を葺き上げました。
32.2023年03月13日
屋根葺き替え工事
通路側下屋根、既存の下地木材をビスで補強しました。
33.2023年03月13日
屋根葺き替え工事
既存の下地木材をビスで補強しました。
34.2023年03月13日
屋根葺き替え工事
針葉樹板(12㎜)を取り付けていきます。

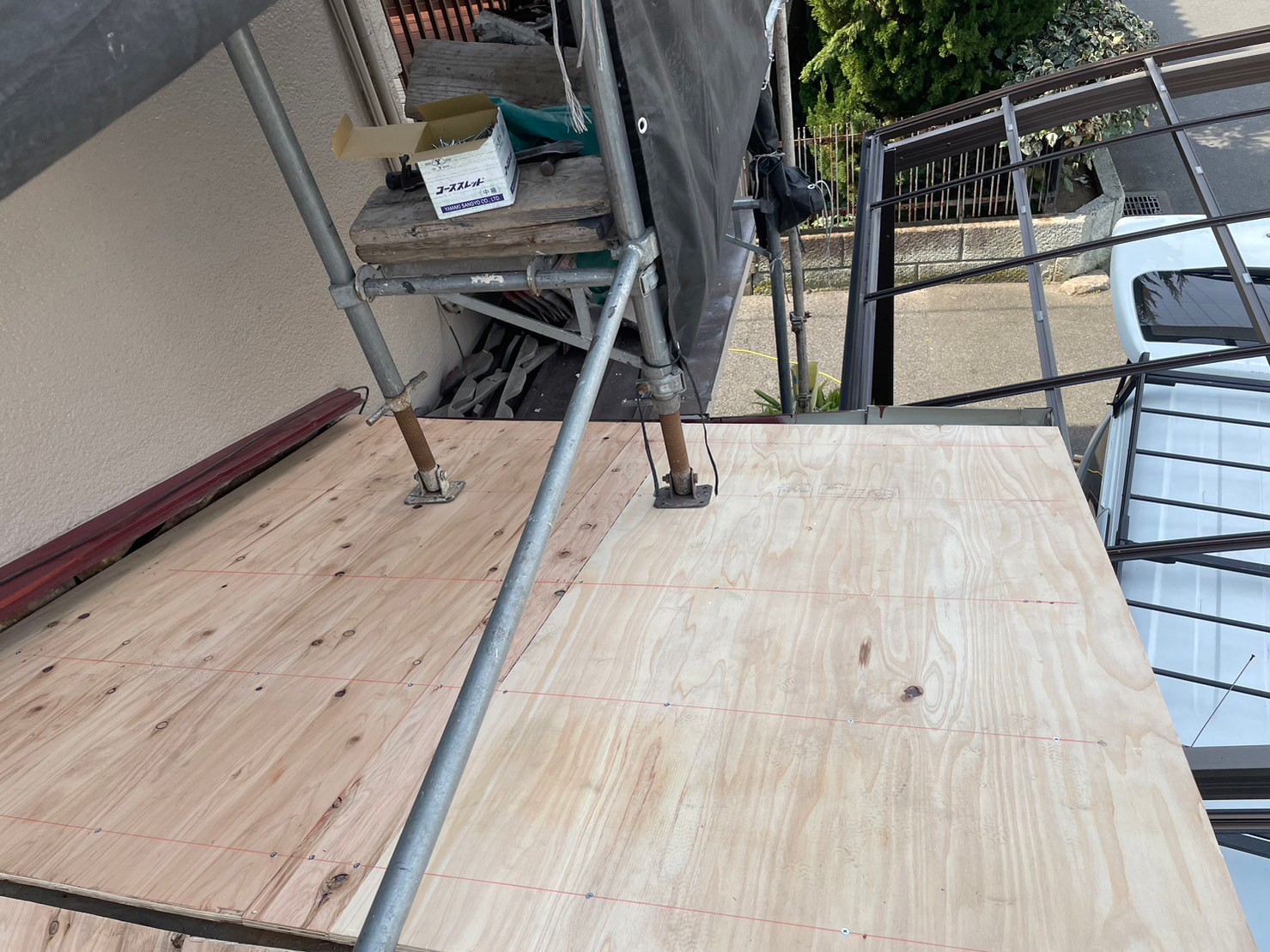

35.2023年03月13日
屋根葺き替え工事
針葉樹板(12㎜)を取り付けました。
36.2023年03月13日
屋根葺き替え工事

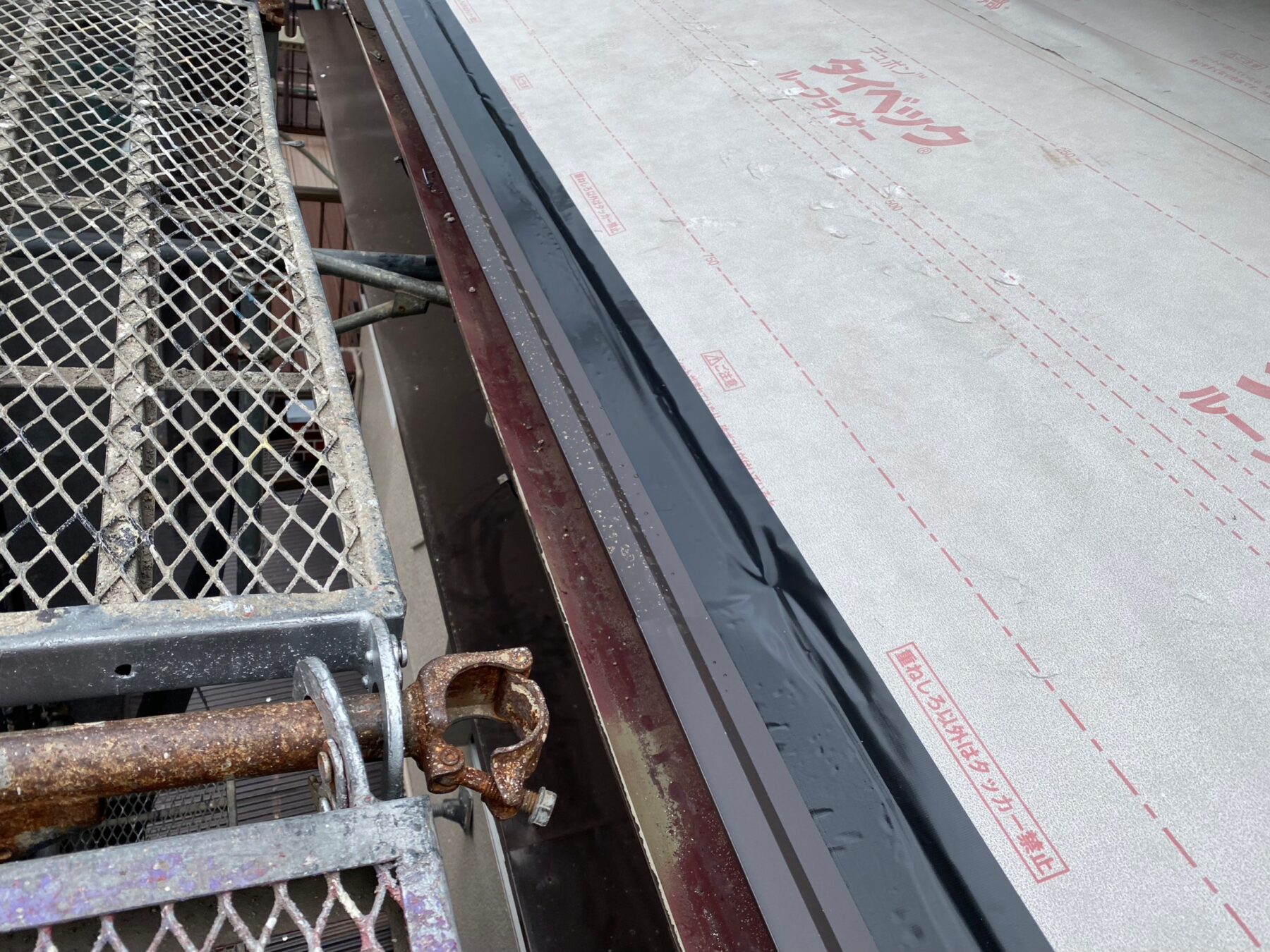

新たな下葺き材(タイベックルーフライナー)を張りました。
37.2023年03月13日
屋根葺き替え工事
軒先水切りを取り付け、さらに上から防水テープを貼りました。
38.2023年03月13日
屋根葺き替え工事
ケラバに下地木材を取り付け、捨て水切りを取り付けました。
39.2023年03月14日
屋根葺き替え工事
新たな屋根材を葺き上げました。
40.2023年03月14日
屋根葺き替え工事
壁際にガルバ強化下地(タフベース)を取り付けました。
41.2023年03月14日
屋根葺き替え工事
ケラバにタフベースを取り付けました。
42.2023年03月14日
屋根葺き替え工事
大屋根、ケラバにタフベースを取り付けました。
43.2023年03月15日
水切り加工
自社工場にてオリジナルの水切りを製作、加工していきます。
44.2023年03月15日
水切り加工
スリッター(ガルバリウム切断機)で平板(ひらいた)を切断します。
45.2023年03月15日
水切り加工

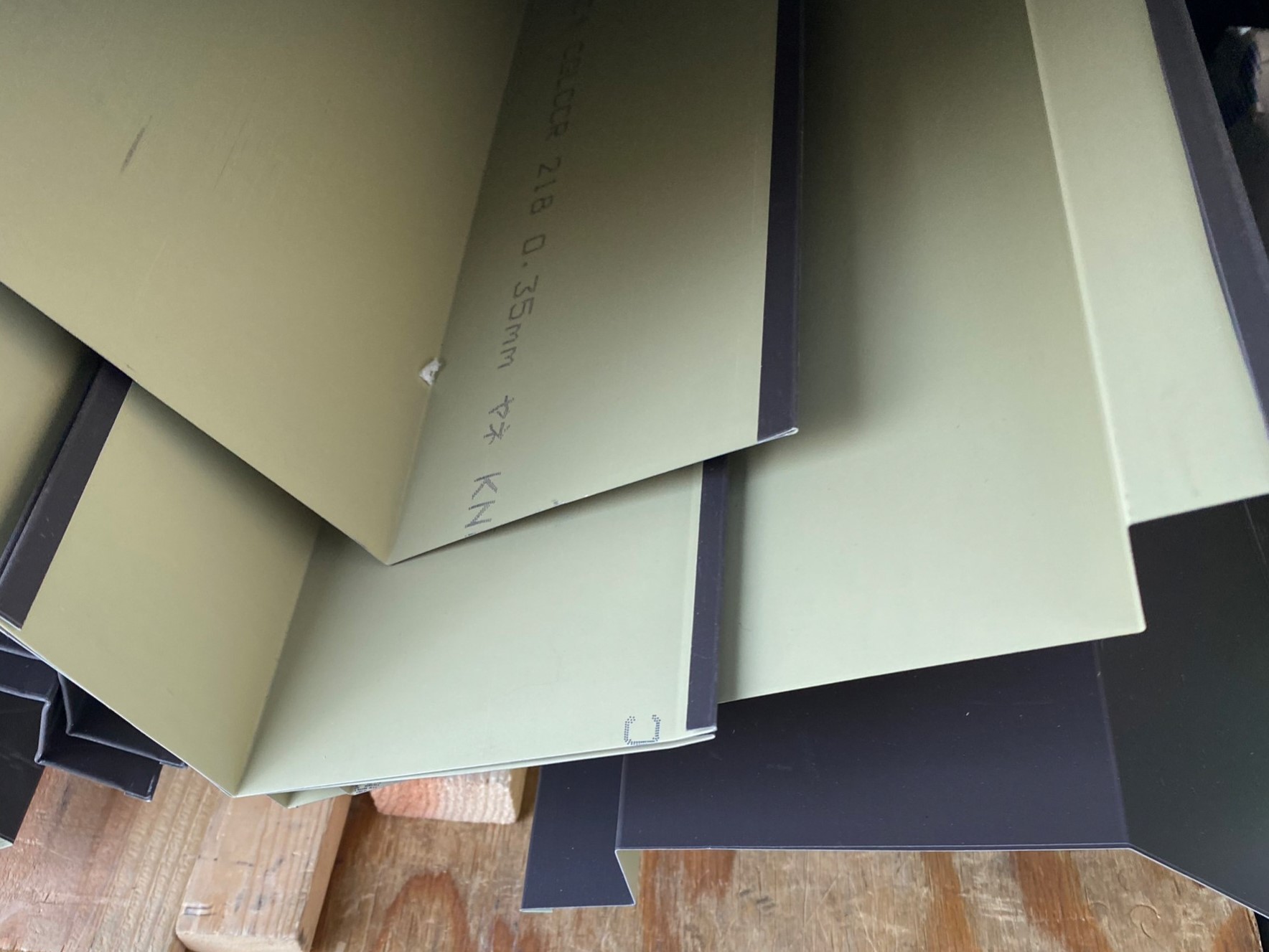

折曲機で加工し、完成した水切りです。
46.2023年03月16日
屋根葺き替え工事
大屋根、ケラバに水切りを取り付けました。
47.2023年03月16日
屋根葺き替え工事
棟板金を取り付けていきます。継手にはシーリング材を入れます。
48.2023年03月16日
屋根葺き替え工事
棟板金を取り付けました。
49.2023年03月16日
屋根葺き替え工事
棟板金を取り付けました。
50.2023年03月16日
屋根葺き替え工事
天窓、シーリング材を充填し、ポリカ平板を張りました。
51.2023年03月16日
屋根葺き替え工事
ポリカ平板を張りました。
52.2023年03月16日
屋根葺き替え工事
シーリング材を充填し、水切りを取り付けていきます。
53.2023年03月16日
屋根葺き替え工事
天窓周りに水切りを取り付けました。
54.2023年03月16日
屋根葺き替え工事
玄関側下屋根、棟板金、ケラバ水切りを取り付けました。
55.2023年03月16日
屋根葺き替え工事
棟板金、壁際水切りを取り付けました。
56.2023年03月16日
屋根葺き替え工事
壁際水切りを取り付けました。
57.2023年03月16日
屋根葺き替え工事
シーリング材の付きをよくするプライマー(下地剤)を塗布していきます。
58.2023年03月16日
屋根葺き替え工事
壁際水切りと外壁の取り合い部分に、プライマー(下地剤)を塗布していきます。
59.2023年03月16日
屋根葺き替え工事
シーリング材を充填します。
60.2023年03月16日
屋根葺き替え工事
シーリング材を充填します。
61.2023年03月16日
屋根葺き替え工事
雨水の浸入を防ぐため、壁際にさらに水切り(二重水切り)を取り付け、シーリング処理し、屋根葺き替え工事完了です。
62.2023年03月17日
屋根葺き替え工事
大屋根、屋根葺き替え工事完了です。
63.2023年03月17日
屋根葺き替え工事
通路側下屋根、ケラバ水切り、壁際水切りを取り付けました。
64.2023年03月17日
屋根葺き替え工事
ケラバ水切り、壁際水切りを取り付けました。
65.2023年03月17日
屋根葺き替え工事
壁際水切りと外壁の取り合い部分に、シーリング材を充填します。
66.2023年03月17日
屋根葺き替え工事
雨水の浸入を防ぐため、壁際にさらに水切り(二重水切り)を取り付けていきます。
67.2023年03月17日
屋根葺き替え工事
二重水切りを取り付け、マスキングテープで養生し、プライマーを塗布していきます。
68.2023年03月17日
屋根葺き替え工事
シーリング材を充填し、マスキングテープを撤去しました。
69.2023年03月17日
屋根葺き替え工事
通路側下屋根、屋根葺き替え工事完了です。
70.2023年03月20日
雨とい工事
軒とい、既存の状態です。
71.2023年03月20日
雨とい工事
既存の軒といを撤去しました。水糸を張り、勾配を確認しながら新たなとい受け金具を取り付けていきます。
72.2023年03月20日
雨とい工事
新たな軒とい、集水器を取り付けました。
73.2023年03月20日
雨とい工事
別箇所、既存の軒といを撤去しました。
74.2023年03月20日
雨とい工事
既存のとい受け金具を撤去しました。
75.2023年03月20日
雨とい工事
新たな軒とい、集水器を取り付けました。
76.2023年03月20日
雨とい工事
軒といに水を流し、雨水の流れを確認します。
77.2023年03月20日
雨とい工事
下屋根、既存の軒といを撤去しました。水糸を張り、勾配を確認しながら新たなとい受け金具を取り付けていきます。
78.2023年03月20日
雨とい工事
新たな軒といを取り付けました。
79.2023年03月20日
雨とい工事
新たな軒とい、集水器を取り付けました。
80.2023年03月20日
雨とい工事
軒とい、既存の状態です。
81.2023年03月20日
雨とい工事
既存の軒といを撤去しました。
82.2023年03月21日
玄関屋根板金工事
既存の玄関屋根の上に、下地木材を取り付けていきます。
83.2023年03月21日
玄関屋根板金工事
針葉樹板(12㎜)を取り付けました。
84.2023年03月21日
玄関屋根板金工事
針葉樹板(12㎜)を取り付けました。
85.2023年03月21日
玄関屋根板金工事
新たな下葺き材(タイベックルーフライナー)を張りました。
86.2023年03月24日
玄関屋根板金工事
壁際に下地木材を取り付け、新たな屋根材(たてひら)を葺いていきます。
87.2023年03月24日
玄関屋根板金工事
壁際部分、雨水の浸入を防ぐため、ケミカル面戸を取り付けました。
88.2023年03月24日
玄関屋根板金工事
面戸水切りを取り付けました。
89.2023年03月24日
玄関屋根板金工事
壁際水切りを取り付けました。
90.2023年03月24日
玄関屋根板金工事
壁際水切りを取り付けました。
91.2023年03月24日
玄関屋根板金工事
外壁と壁際水切りとの取り合い部分に、シーリング材を充填します。
92.2023年03月24日
玄関屋根板金工事
シーリング材の付きをよくするプライマー(下地剤)を塗布していきます。
93.2023年03月24日
玄関屋根板金工事
雨水の浸入を防ぐため、壁際にさらに水切り(二重水切り)を取り付け、マスキングテープで養生し、プライマーを塗布していきます。
94.2023年03月24日
玄関屋根板金工事
プライマーを塗布しました。
95.2023年03月24日
玄関屋根板金工事
シーリング材を充填し、マスキングテープを撤去しました。
96.2023年03月24日
玄関屋根板金工事
玄関屋根板金工事完了です。
97.2023年03月24日
雨とい工事
新たな軒とい、集水器を取り付けました。
98.2023年03月24日
雨とい工事
新たな軒とい、集水器を取り付けました。
99.2023年03月25日
足場工事
足場を解体しました。
100.2023年03月25日
足場工事
足場を解体しました。
101.2023年03月28日
カーポート脱着工事
カーポート屋根を復旧しました。
102.2023年03月28日
カーポート脱着工事
カーポート屋根を復旧しました。
103.2023年03月29日
最終確認
工事完了です。
104.2023年03月29日
最終確認
工事完了です。
105.2023年03月29日
最終確認
工事完了です。
