羽曳野市 S様邸 ポリカ張り替え及び下屋根カバー工事

工事主任:戎井班、鵜城班

 工事データ
 お問い合わせ内容  風で2階ベランダ屋根の板が外れた。
 工事内容  ポリカ張り替え、下屋根カバー、ドア交換工事
 工期  約1週間
  • 建築中のレポート

1.2022年11月14日
玄関庇カバー工事
玄関庇、既存の状態です。
2.2022年11月14日
玄関庇カバー工事
既存の状態です。
3.2022年11月14日
玄関庇カバー工事
既存の庇を撤去し、下地木材(針葉樹板12㎜)を取り付けていきます。
4.2022年11月14日
玄関庇カバー工事
下地木材を取り付けました。
5.2022年11月14日
玄関庇カバー工事
新たな下葺き材(タイベックルーフライナー)を張りました。
6.2022年11月14日
玄関庇カバー工事
新たな下葺き材を張りました。
7.2022年11月14日
ポリカ張り替え工事
ポリカ屋根、既存の状態です。
8.2022年11月14日
ポリカ張り替え工事
既存の状態です。
9.2022年11月14日
ポリカ張り替え工事
既存のポリカ屋根を撤去していきます。
10.2022年11月14日
ポリカ張り替え工事
既存のポリカ屋根を撤去しました。
11.2022年11月14日
ポリカ張り替え工事
雨といを清掃しました。
12.2022年11月14日
ポリカ張り替え工事
新たなポリカ屋根に張り替えました。
13.2022年11月14日
雨とい掛け替え工事
たてとい、既存の状態です。
14.2022年11月14日
雨とい掛け替え工事
既存のたてといを撤去しました。
15.2022年11月14日
雨とい掛け替え工事
既存の軒といを撤去しました。
16.2022年11月14日
雨とい掛け替え工事
既存の軒といを撤去しました。
17.2022年11月16日
屋根カバー工事(下屋根)
下屋根、既存の状態です。
18.2022年11月16日
屋根カバー工事(下屋根)
既存の状態です。
19.2022年11月16日
屋根カバー工事(下屋根)
既存の屋根材の軒先をカットしていきます。
20.2022年11月16日
屋根カバー工事(下屋根)
既存の屋根材の軒先をカットしていきます。
21.2022年11月16日
屋根カバー工事(下屋根)
鉄製デッキを撤去し、新たな下葺き材(アスファルトフェルト)を張っていきます。
22.2022年11月16日
屋根カバー工事(下屋根)
継手には防水テープを貼ります。
23.2022年11月16日
屋根カバー工事(下屋根)
壁際に下地木材を取り付けていきます。
24.2022年11月16日
屋根カバー工事(下屋根)
軒先水切りを取り付けていきます。
25.2022年11月16日
屋根カバー工事(下屋根)
軒先水切り、ケラバ水切りを取り付けていきます。
26.2022年11月16日
屋根カバー工事(下屋根)
瓦棒に防水テープを貼ります。
27.2022年11月16日
屋根カバー工事(下屋根)
棟に下地木材を取り付けていきます。
28.2022年11月16日
屋根カバー工事(下屋根)
軒先水切り、ケラバ水切りの上から防水テープを貼りました。
29.2022年11月17日
屋根カバー工事(下屋根)
新たな屋根材(平板板金)を取り付けていきます。
30.2022年11月17日
屋根カバー工事(下屋根)
新たな屋根材を取り付けていきます。
31.2022年11月17日
屋根カバー工事(下屋根)
新たな屋根材を取り付けていきます。
32.2022年11月17日
屋根カバー工事(下屋根)
瓦棒屋根にも新たな屋根材(平板板金)を取り付けていきます。
33.2022年11月17日
屋根カバー工事(下屋根)
雨水の浸入を防ぐため、棟際、瓦棒箇所は屋根材を折り立てています。
34.2022年11月17日
屋根カバー工事(下屋根)
棟に防水テープを貼りました。
35.2022年11月18日
屋根カバー工事(下屋根)

壁際に下地木材を取り付けました。
36.2022年11月18日
屋根カバー工事(下屋根)

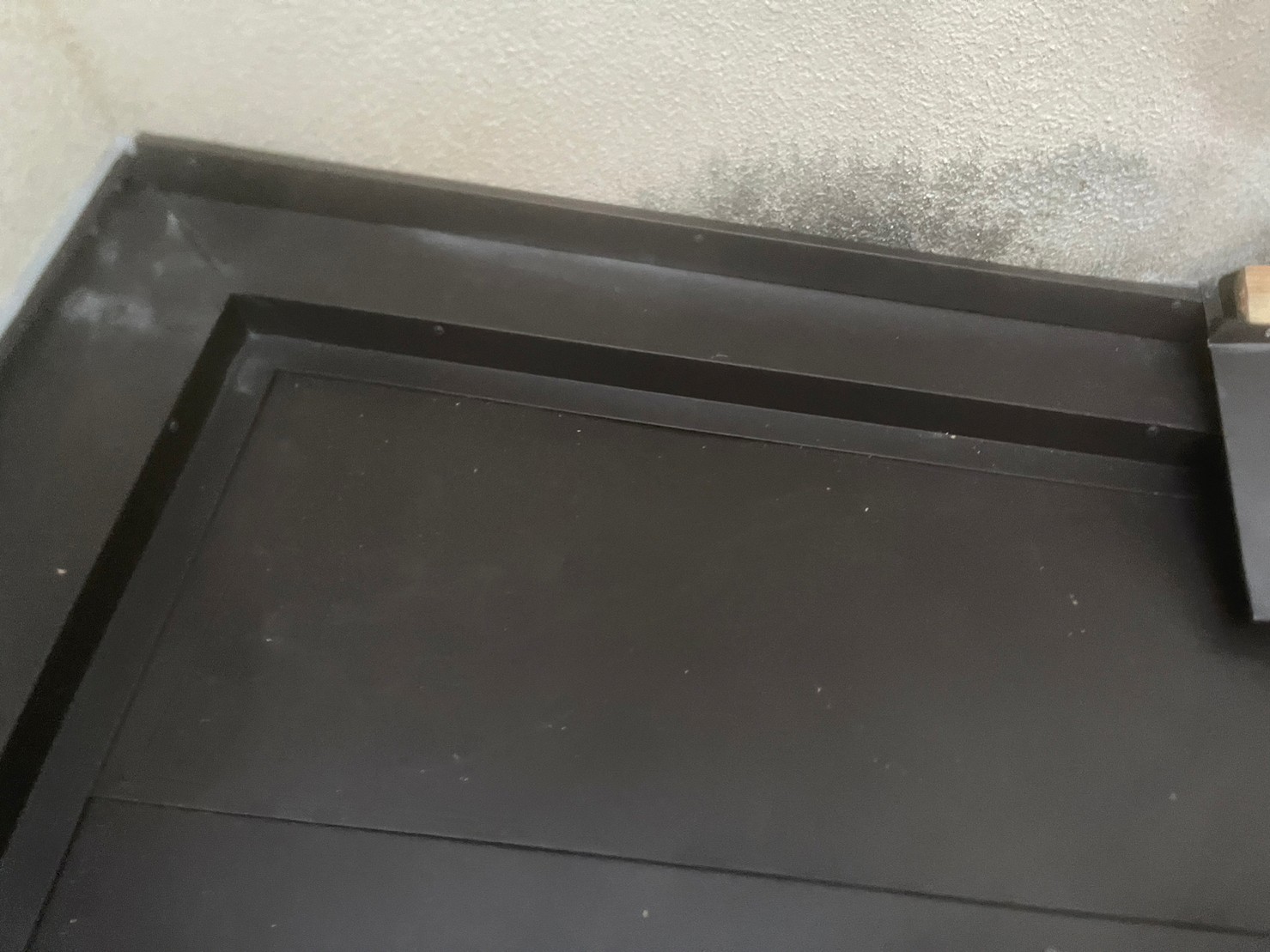

壁際に水切りを取り付け、壁と水切りの取り合いにシーリング材を充填しました。
37.2022年11月18日
屋根カバー工事(下屋根)
雨水の浸入を防ぐため、壁際にさらに水切り(二重水切り)を取り付けました。
38.2022年11月18日
玄関庇カバー工事
壁際に下地木材を取り付け、平板板金を取り付けていきます。
39.2022年11月18日
玄関庇カバー工事
雨水の浸入を防ぐため、壁際は平板板金を折り立てています。
40.2022年11月18日
玄関庇カバー工事
平板板金を取り付けていきます。
41.2022年11月18日
玄関庇カバー工事
平板板金を取り付けていきます。
42.2022年11月18日
玄関庇カバー工事
平板板金を取り付けました。
43.2022年11月19日
屋根カバー工事(下屋根)
壁際に二重水切りを取り付けました。
44.2022年11月19日
屋根カバー工事(下屋根)
壁際水切り、棟板金、瓦棒カバーを取り付けていきます。
45.2022年11月19日
屋根カバー工事(下屋根)
壁際と二重水切りとの取り合い部分をマスキングテープで養生します。
46.2022年11月19日
屋根カバー工事(下屋根)
シーリング材を充填します。
47.2022年11月19日
屋根カバー工事(下屋根)
シーリング材を充填し、マスキングテープを撤去しました。
48.2022年11月19日
屋根カバー工事(下屋根)
マスキングテープを撤去しました。
49.2022年11月19日
屋根カバー工事(下屋根)
鉄製デッキ撤去後の穴をシーリング処理しました。
50.2022年11月19日
屋根カバー工事(下屋根)
鉄製デッキ撤去後の穴をシーリング処理しました。
51.2022年11月19日
屋根カバー工事(下屋根)
鉄製デッキ撤去後の穴をシーリング処理しました。
52.2022年11月19日
屋根カバー工事(下屋根)
マスキングテープを撤去しました。
53.2022年11月19日
屋根カバー工事(下屋根)
マスキングテープを撤去しました。
54.2022年11月19日
屋根カバー工事(下屋根)
マスキングテープを撤去しました。
55.2022年11月19日
雨とい掛け替え工事
水糸を張り、勾配を確認しながら新たなとい受け金具を取り付けていきます。
56.2022年11月19日
雨とい掛け替え工事
新たな軒といを取り付けていきます。
57.2022年11月20日
雨とい掛け替え工事
別箇所、水糸を張り、勾配を確認しながら新たなとい受け金具を取り付けていきます。
58.2022年11月20日
雨とい掛け替え工事
新たな軒といを取り付けました。
59.2022年11月20日
雨とい掛け替え工事
新たな軒といを取り付けました。
60.2022年11月20日
雨とい掛け替え工事
新たな軒とい、たてとい、集水器を取り付けました。
61.2022年11月20日
雨とい掛け替え工事
新たなたてといを取り付けました。
62.2022年11月20日
玄関庇カバー工事
壁際に下地木材を取り付けていきます。
63.2022年11月20日
玄関庇カバー工事
壁際水切り、二重水切りを取り付け、外壁との取り合い部分をシーリング処理しました。
64.2022年11月20日
玄関庇カバー工事
壁際水切り、二重水切りを取り付け、外壁との取り合い部分をシーリング処理しました。
65.2022年11月20日
玄関庇カバー工事
壁際水切り、二重水切りを取り付け、外壁との取り合い部分をシーリング処理しました。
66.2022年11月20日
玄関庇カバー工事
壁際水切り、二重水切りを取り付け、外壁との取り合い部分をシーリング処理しました。
67.2022年11月20日
玄関庇カバー工事
壁際水切り、二重水切りを取り付け、外壁との取り合い部分をシーリング処理しました。
68.2022年12月12日
玄関ドアリモ工事
玄関ドア、既存の状態です。
69.2022年12月12日
玄関ドアリモ工事
新たなドアに取り替えました。
70.2022年12月13日
最終確認
工事完了です。
71.2022年12月13日
最終確認
工事完了です。
72.2022年12月13日
最終確認
工事完了です。
73.2022年12月13日
最終確認
工事完了です。
74.2022年12月13日
最終確認
工事完了です。
75.2022年12月13日
最終確認
工事完了です。

屋根工事・雨漏り修理事例検索エンジン「屋根サーチ」は、屋根の修理、葺き替え工事、雨漏り修理、外壁塗装などの工事の実例を、豊富な写真で紹介する検索エンジンです。
