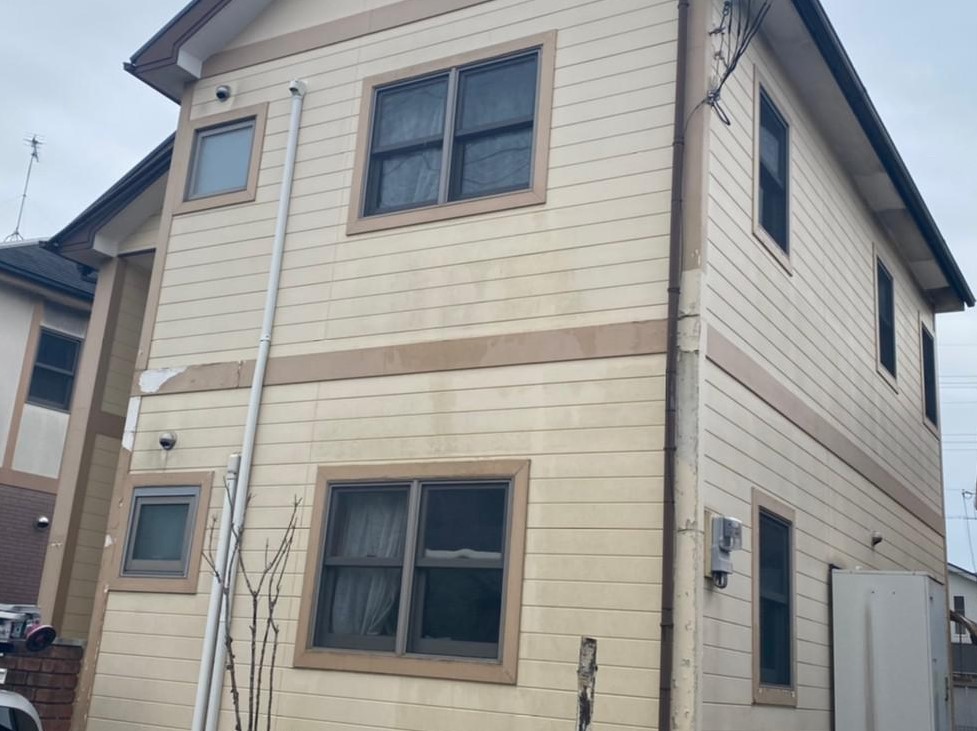

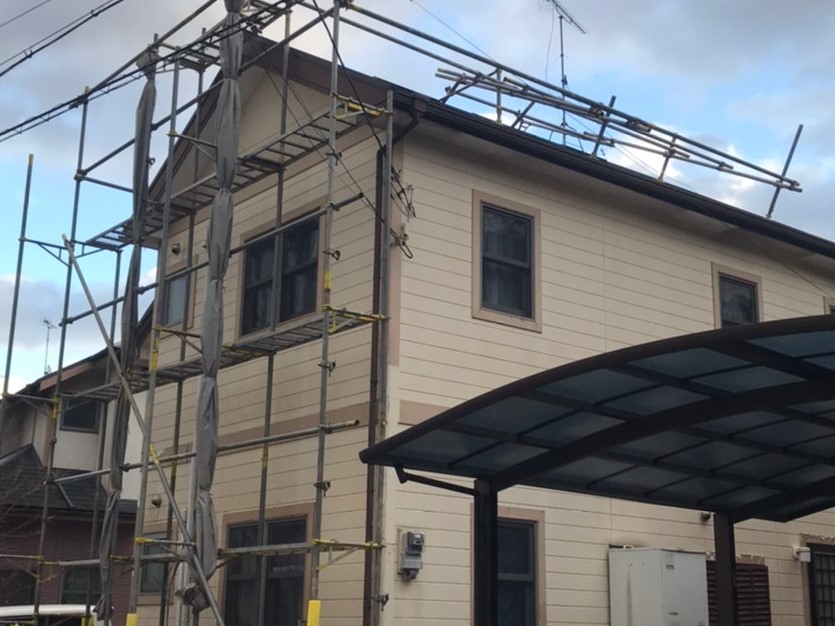

五條市 M様邸 一面 サイディング張替え工事
Case Study - 施工完了
Case Study - ただいま施行中

工事データ
-
築年数
築20~25年
-
構造
2階建て 屋根:カラーベスト 外壁:サイディング
-
お問合わせ内容

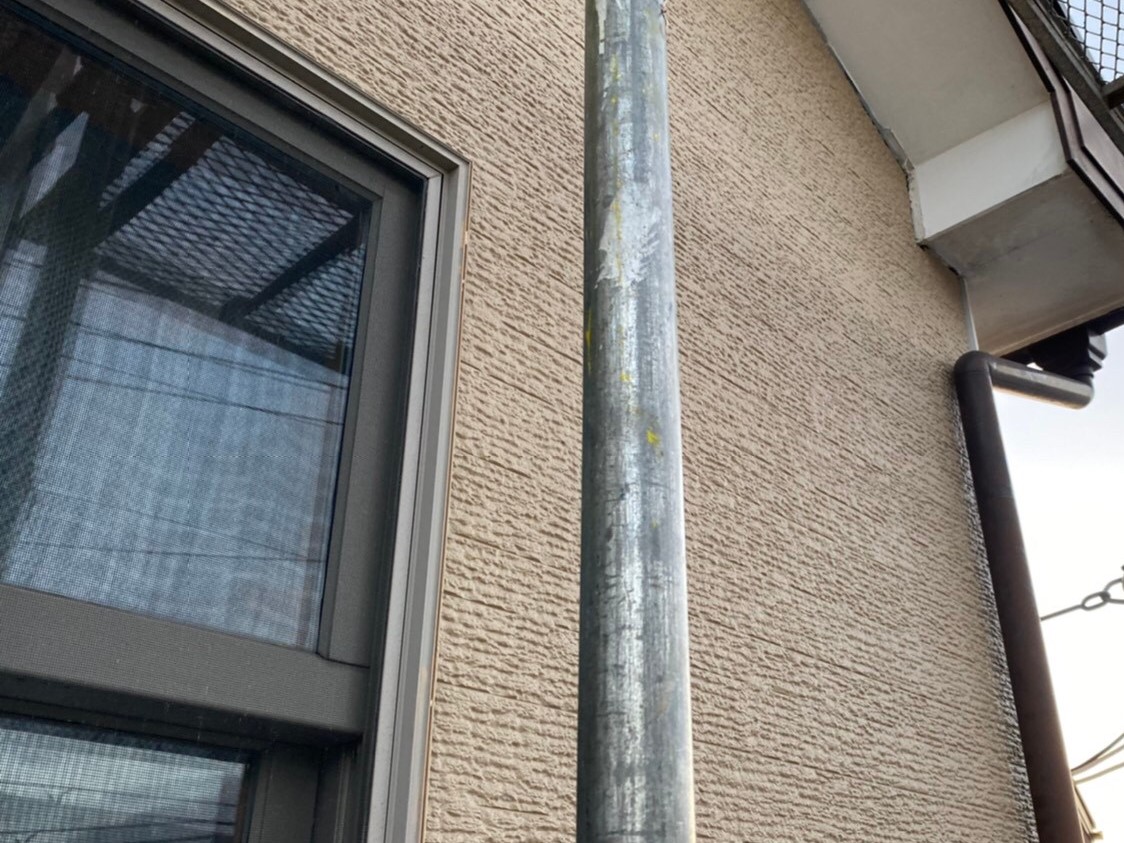

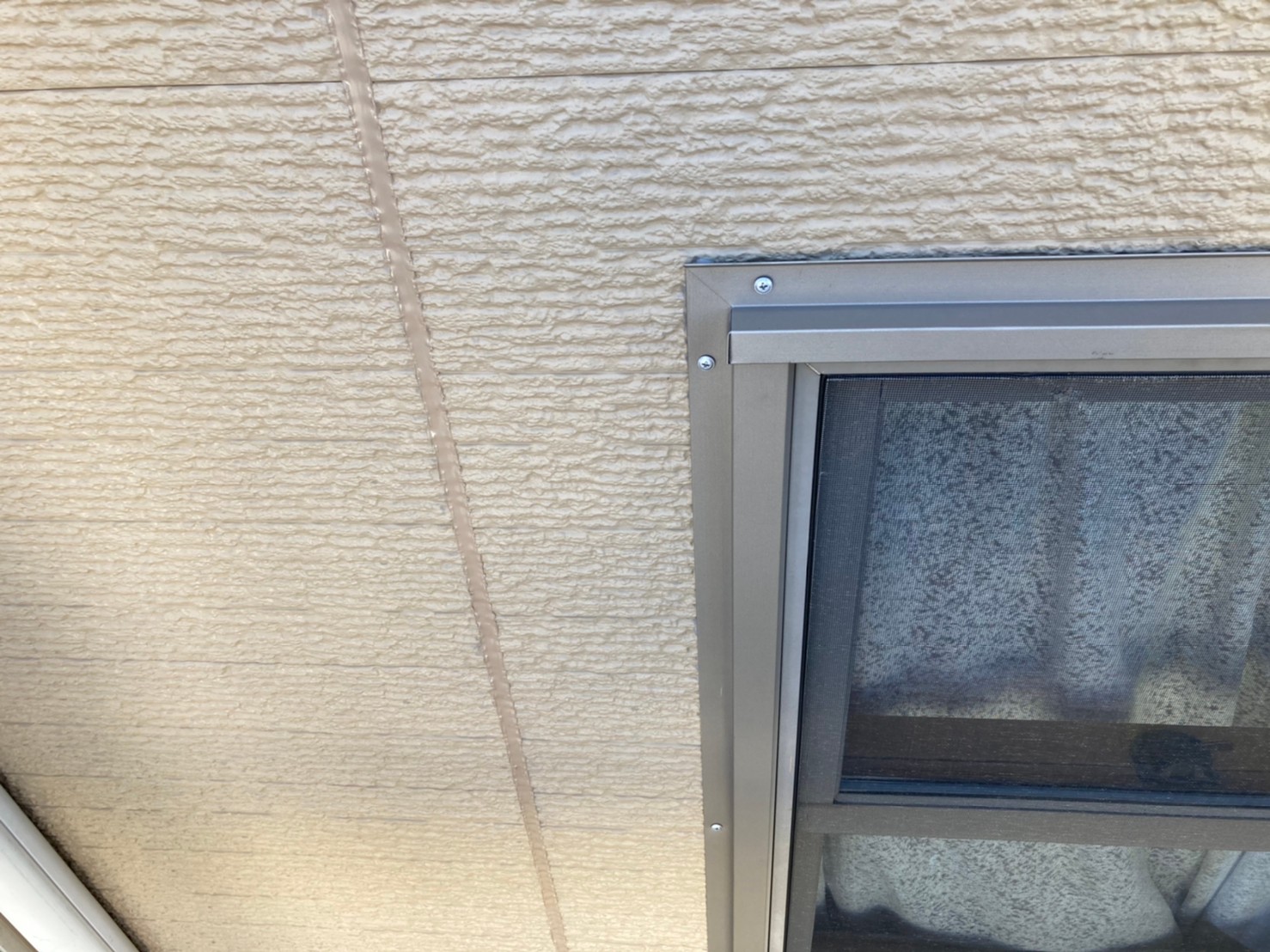

1年以上前より、2階の屋根裏と1階の和室窓枠から雨漏りしている。
-
工事内容
外壁サイディング張替え工事(1面)、水切り取り付け工事、屋根修理工事
-
工期
約19日
施工詳細

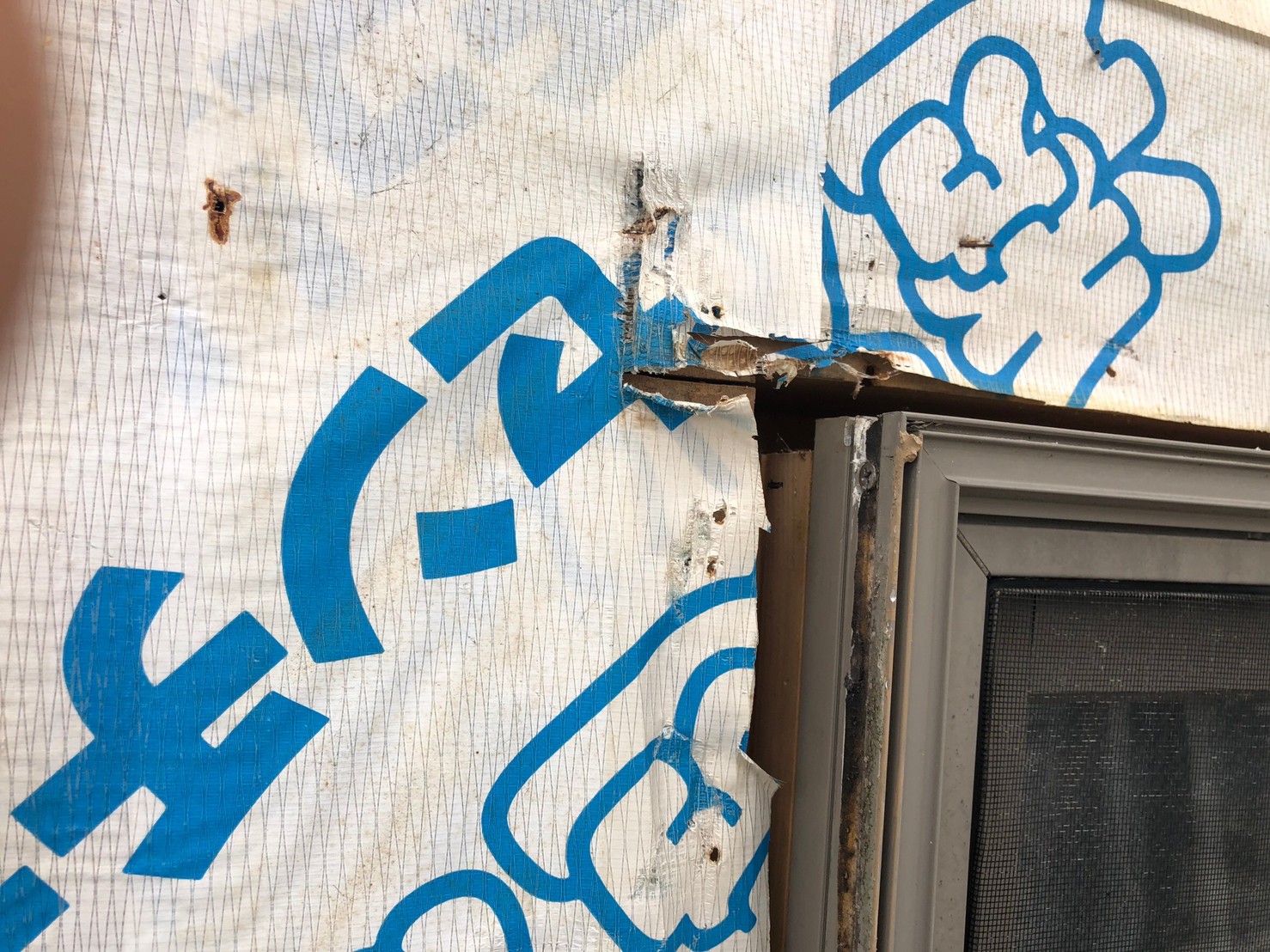

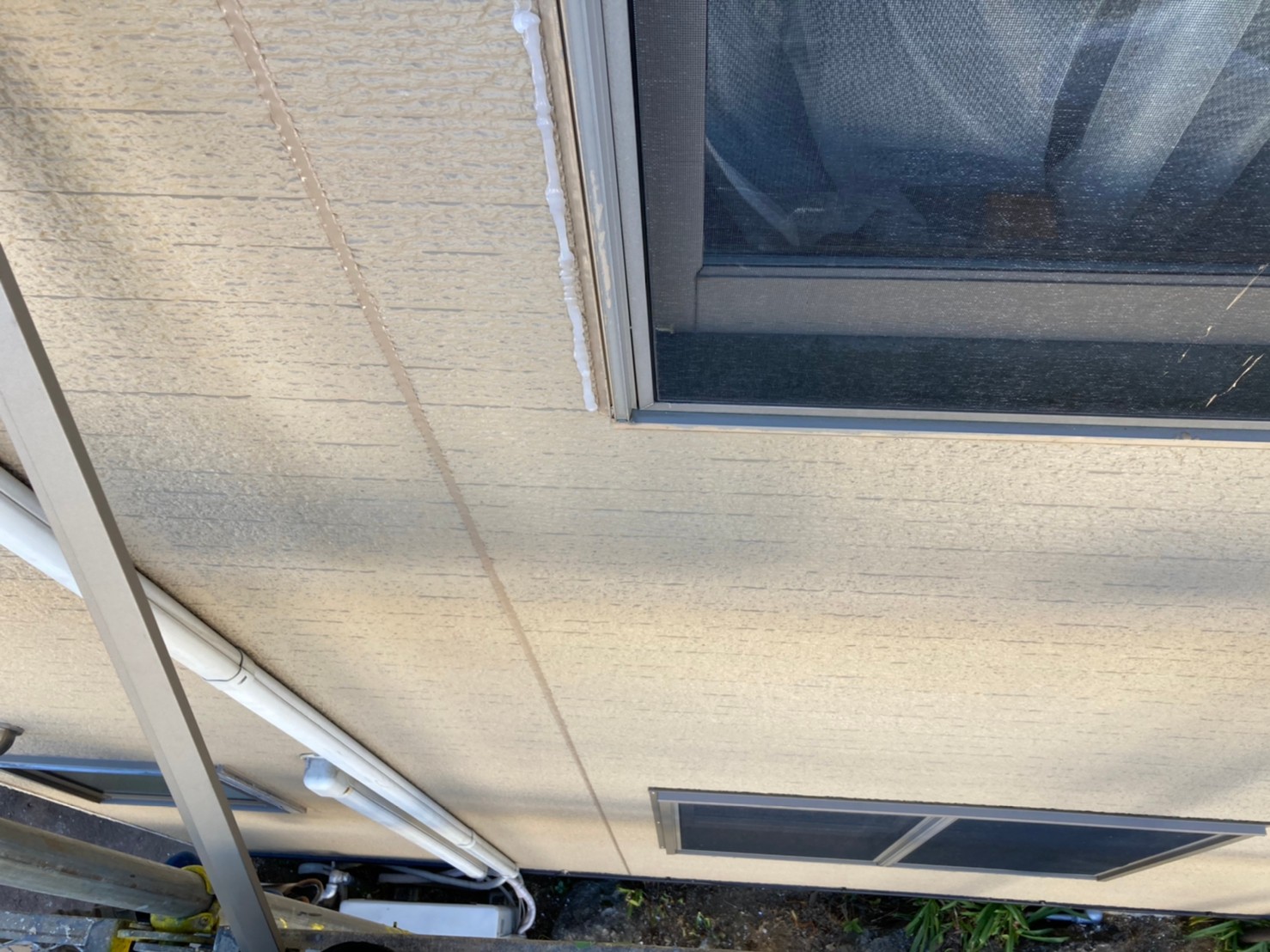

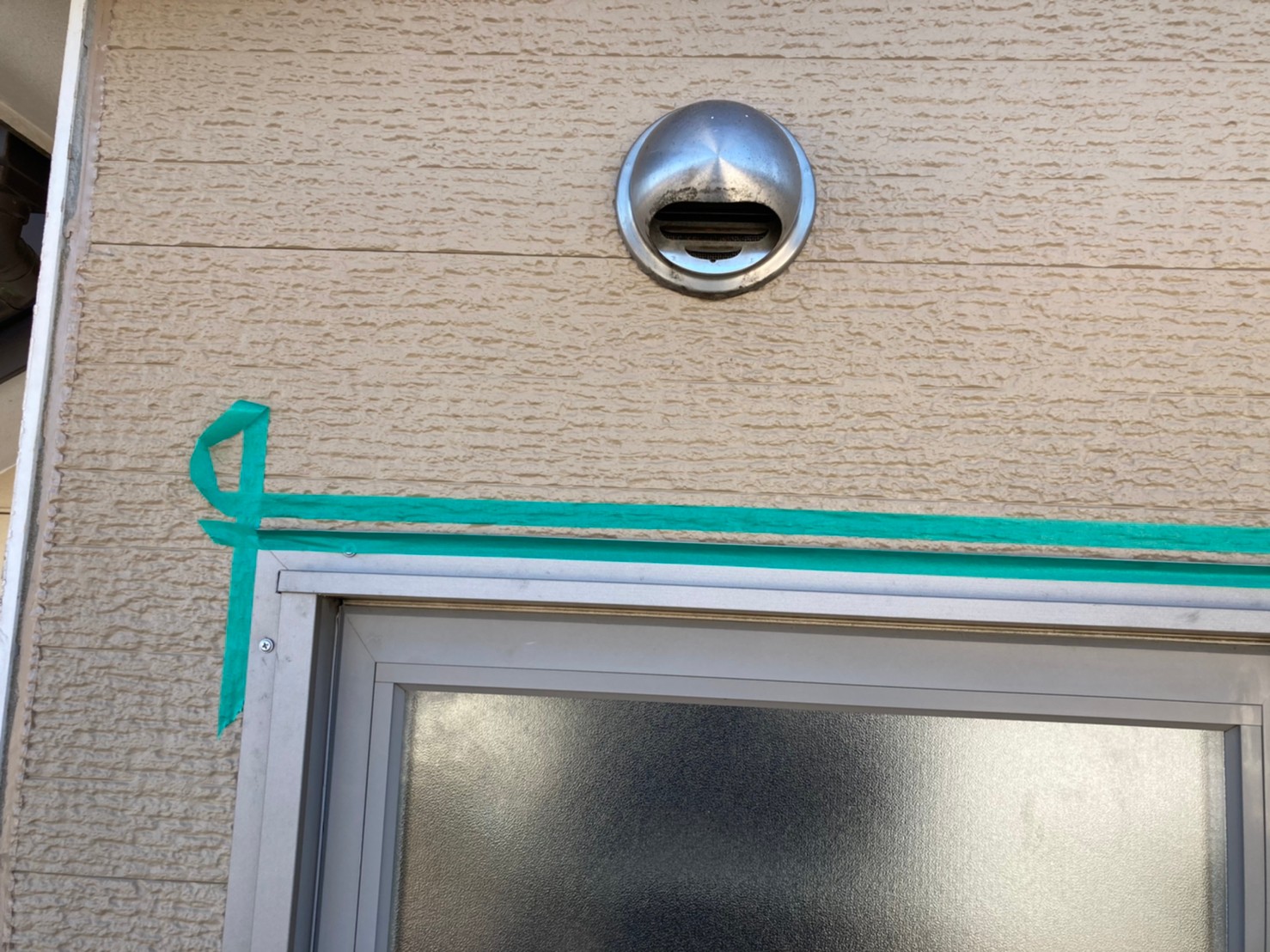

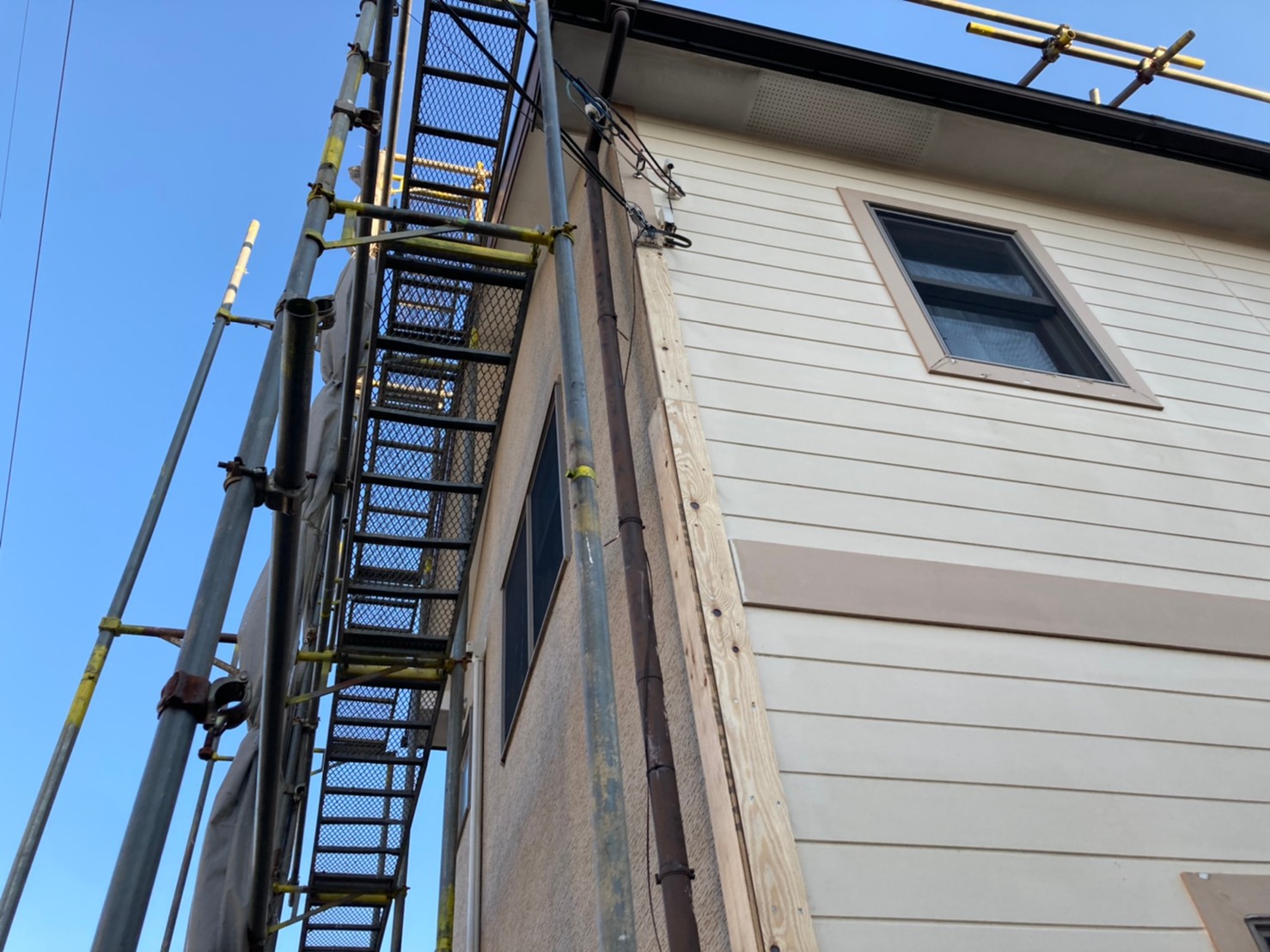

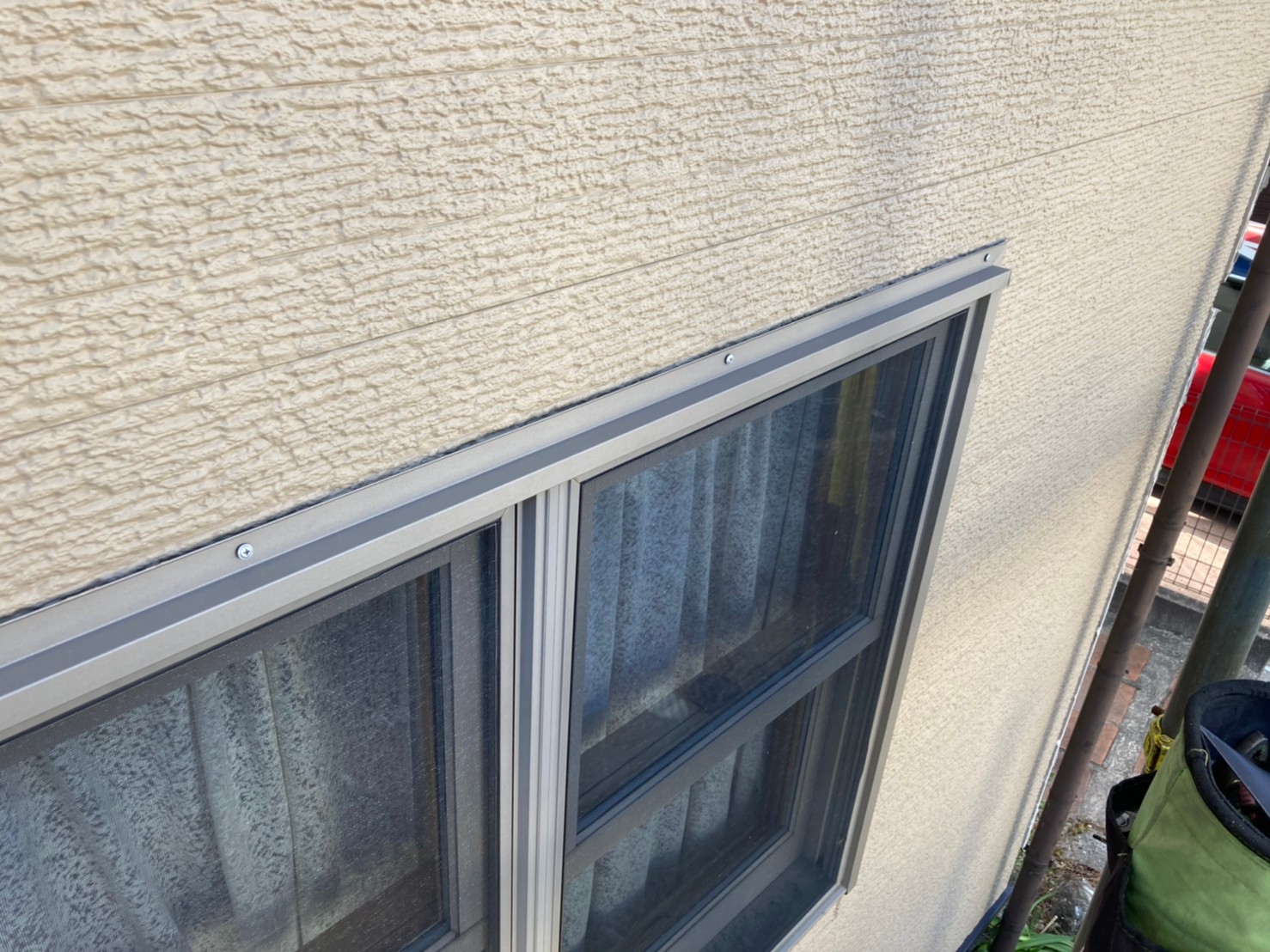

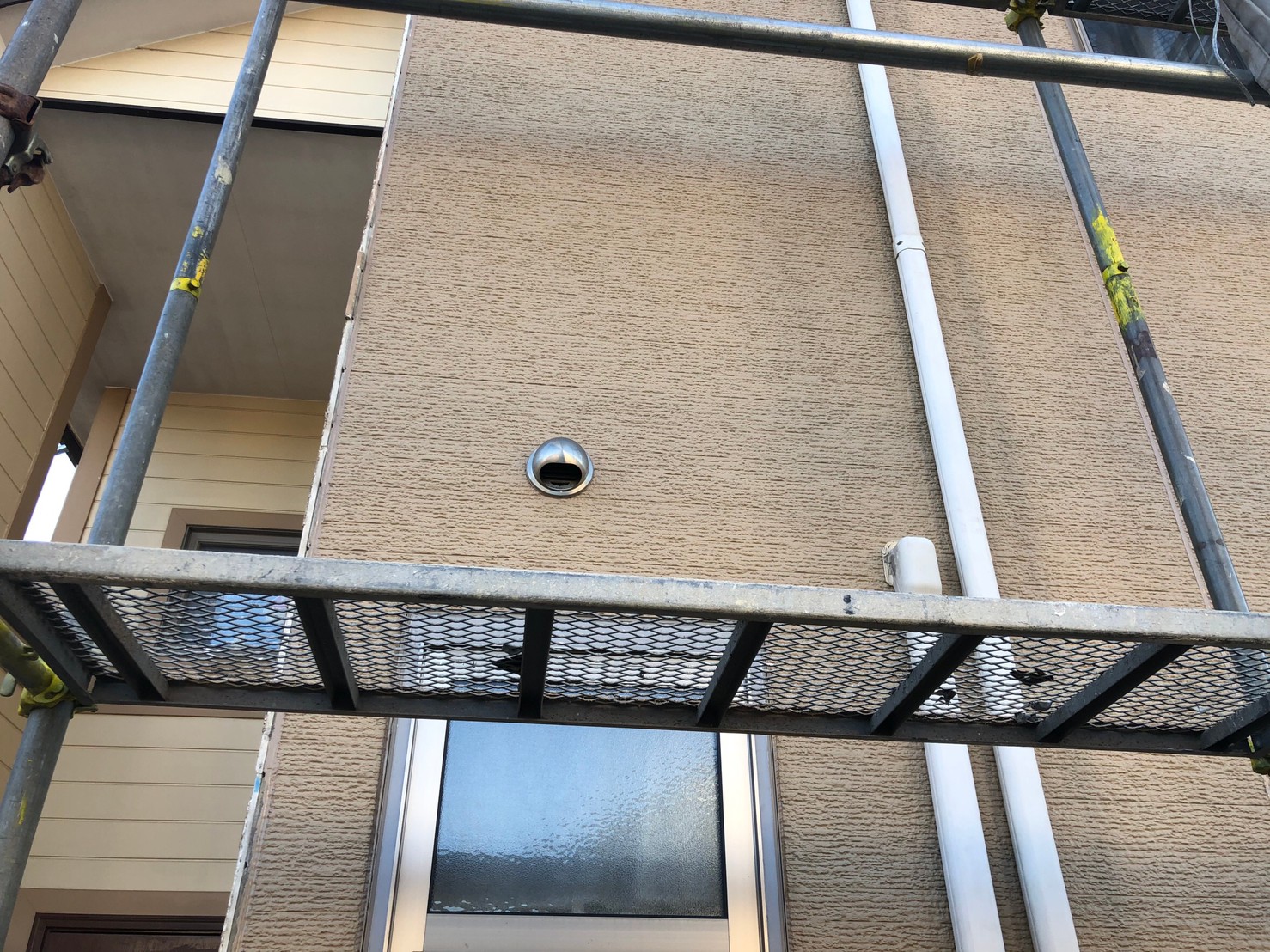

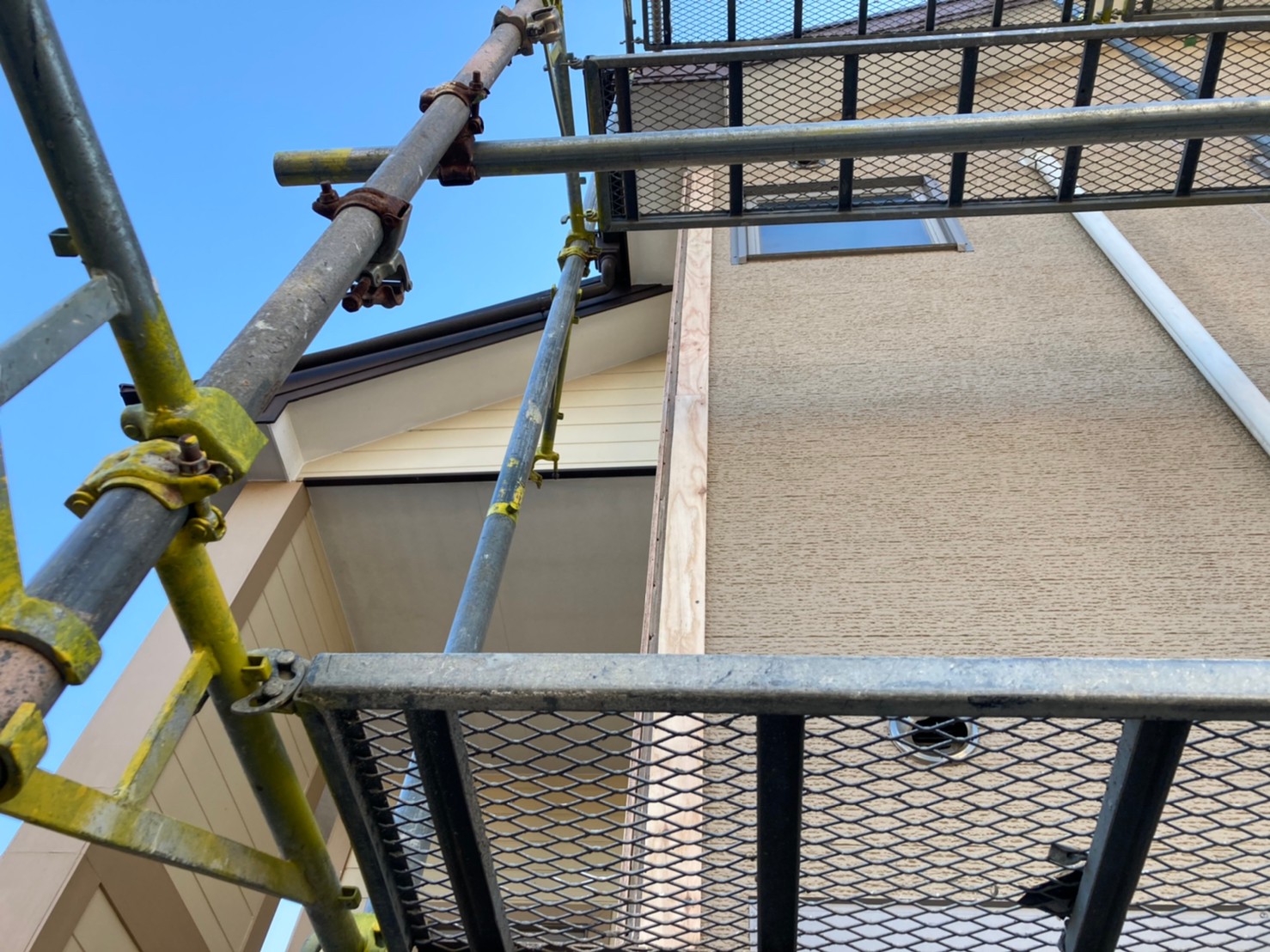

1. 2020-11-28
足場工事

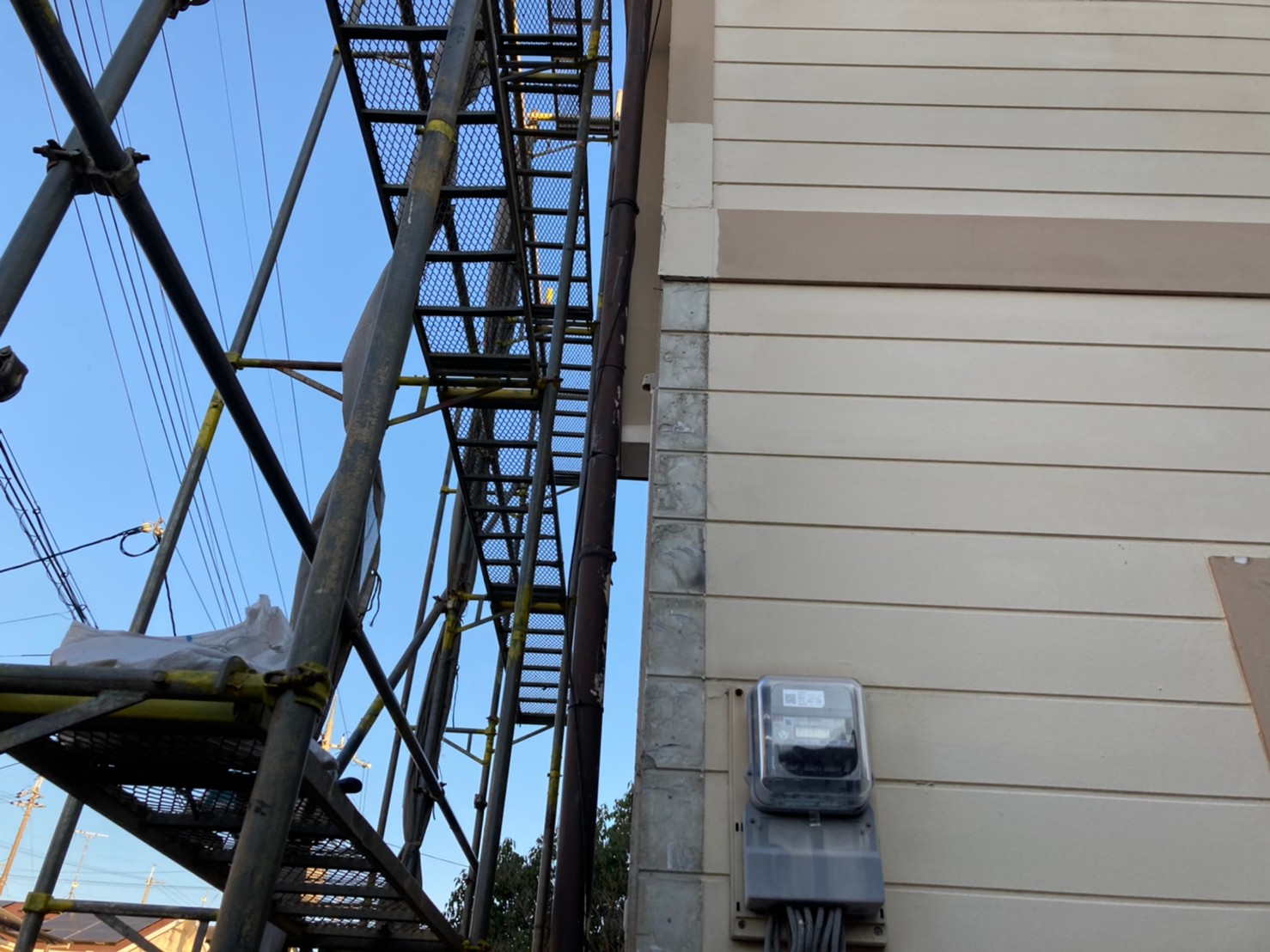

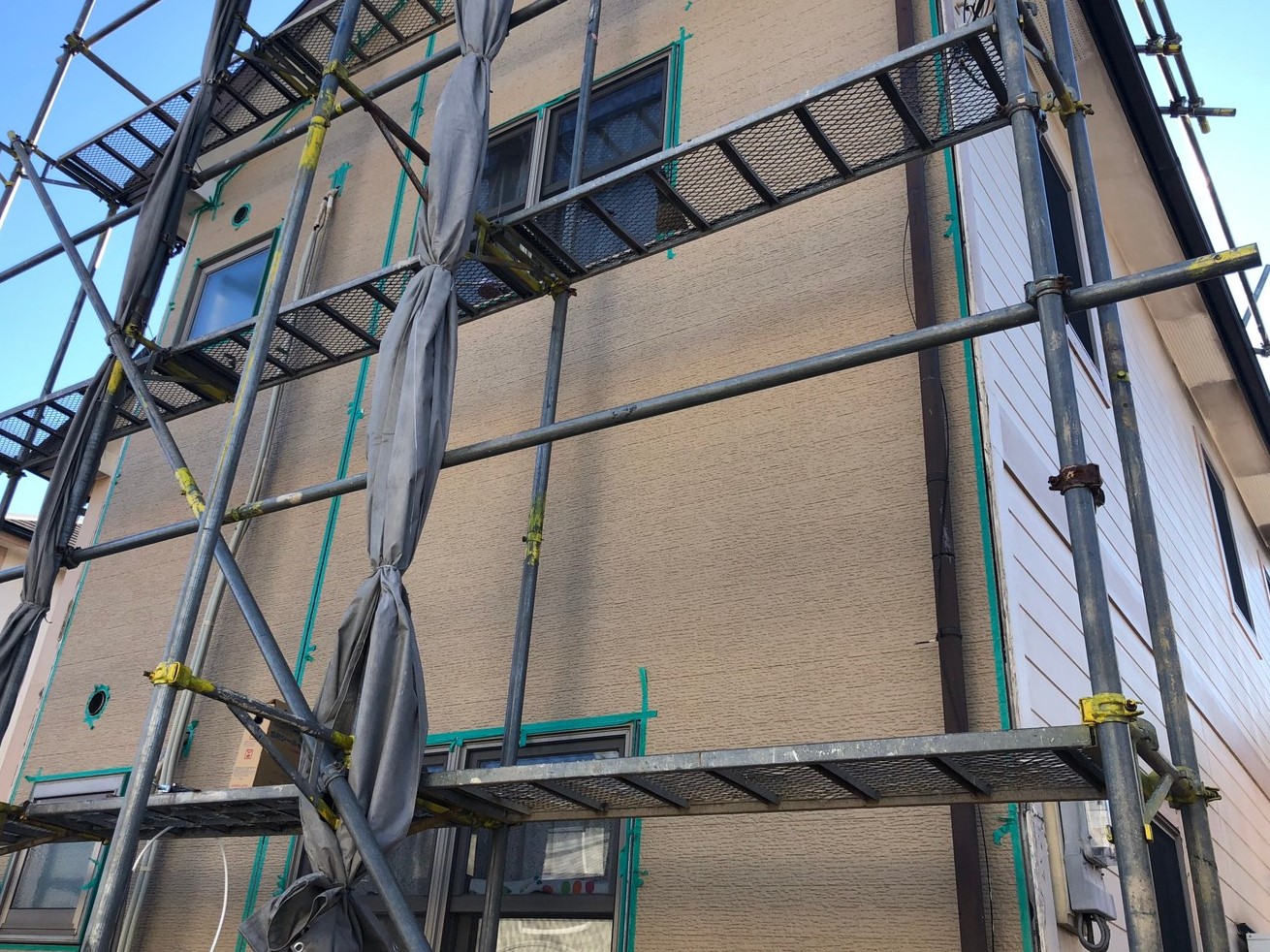

足場を設置しました。
2. 2020-11-28
足場工事
足場を設置しました。
3. 2020-11-30
サイディング張替え工事

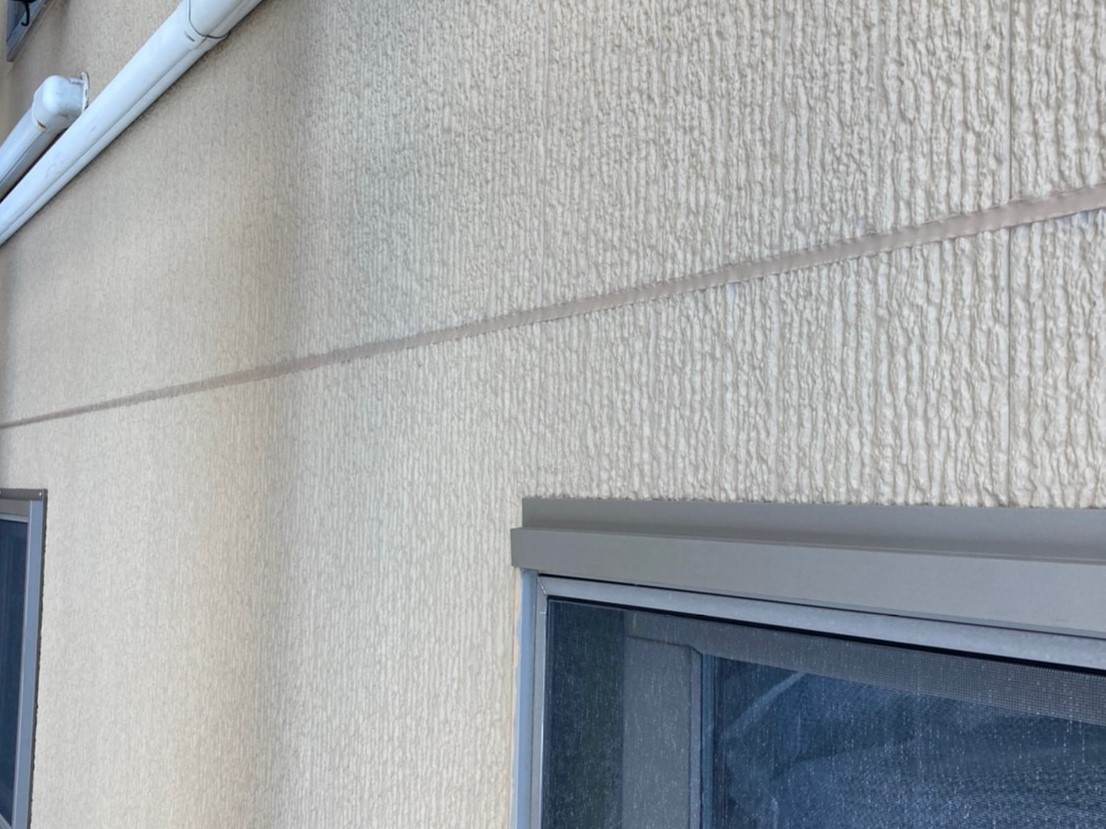

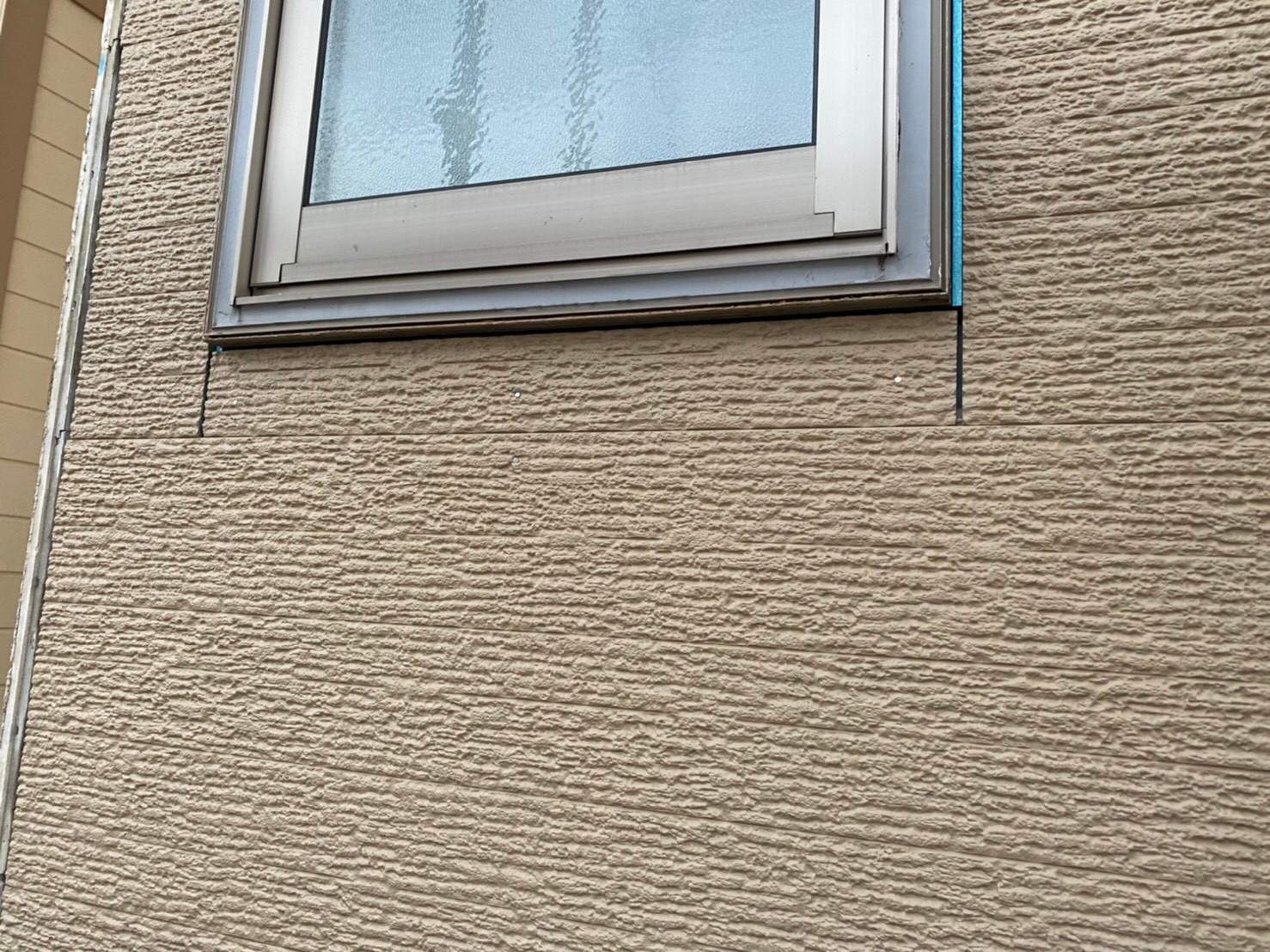

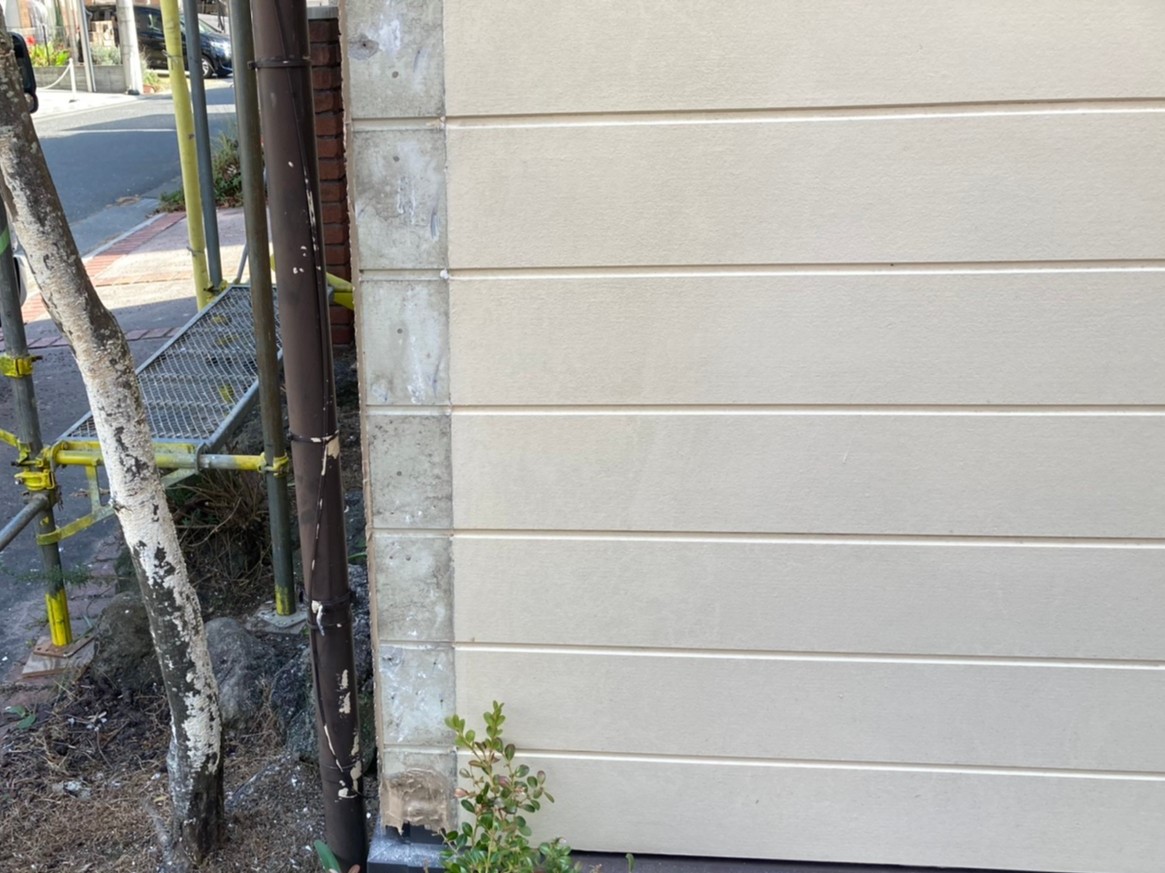

外壁、既存の状態です。
4. 2020-11-30
サイディング張替え工事

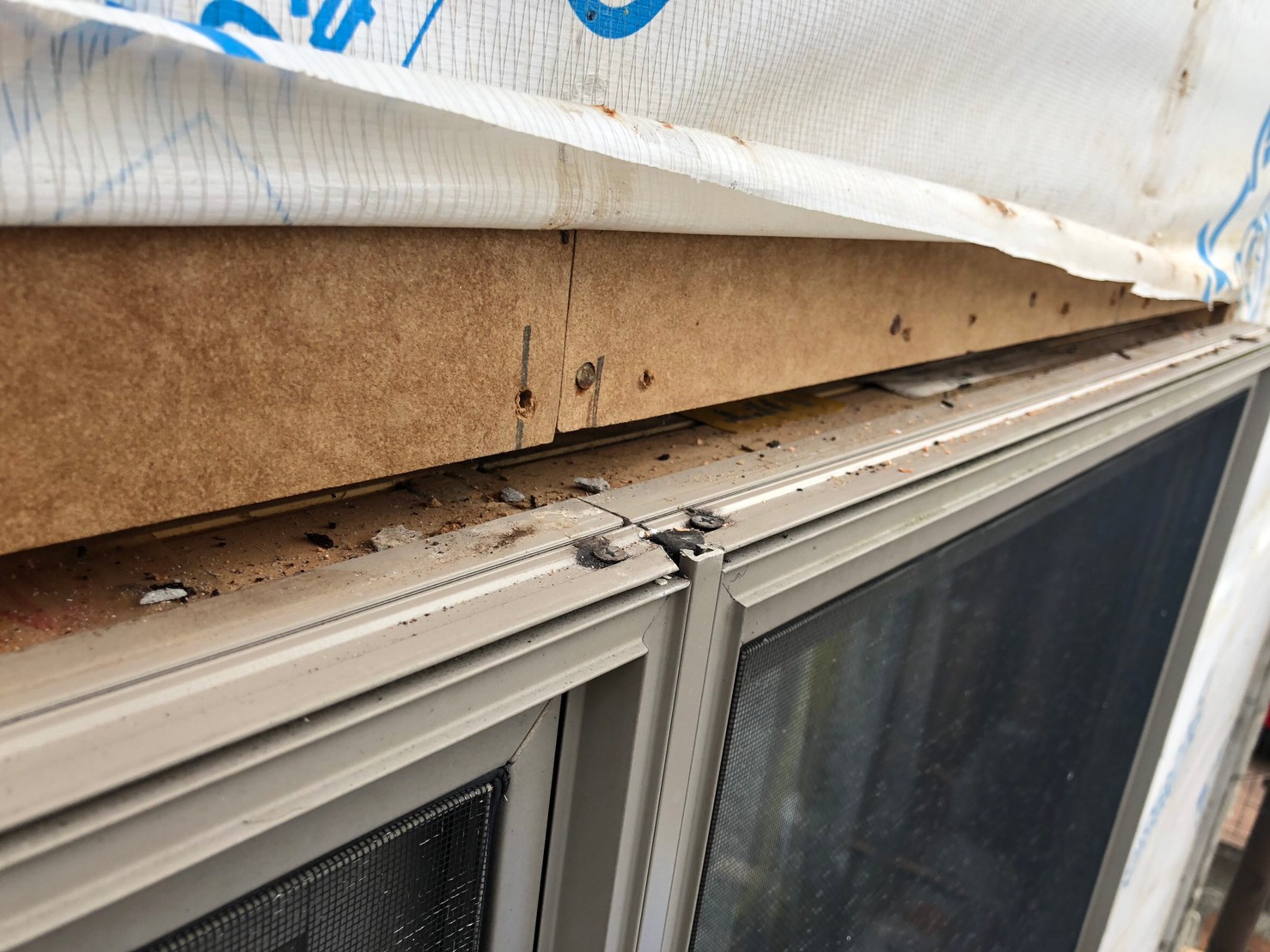

既存の幕板、窓枠飾り、サイディングを撤去しました。
5. 2020-11-30
サイディング張替え工事

既存の窓枠飾り、サイディングを撤去しました。
6. 2020-11-30
サイディング張替え工事
既存の窓枠飾り、サイディングを撤去しました。
7. 2020-11-30
サイディング張替え工事

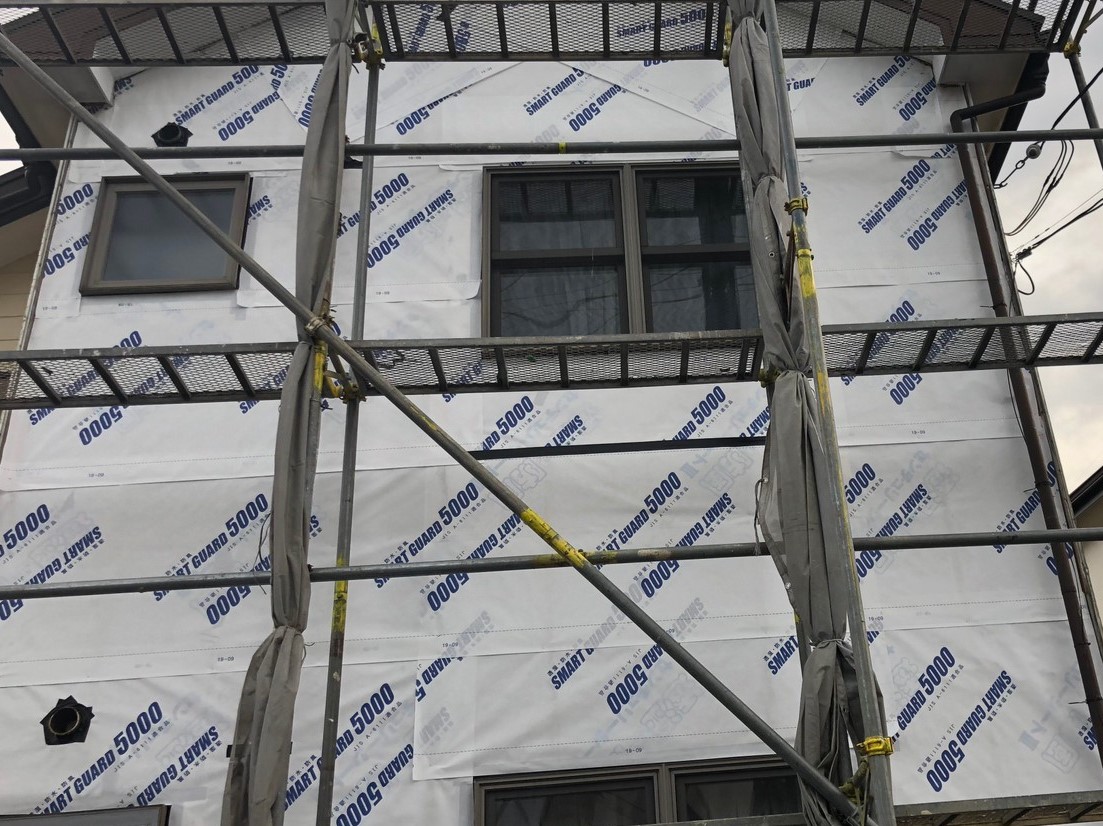

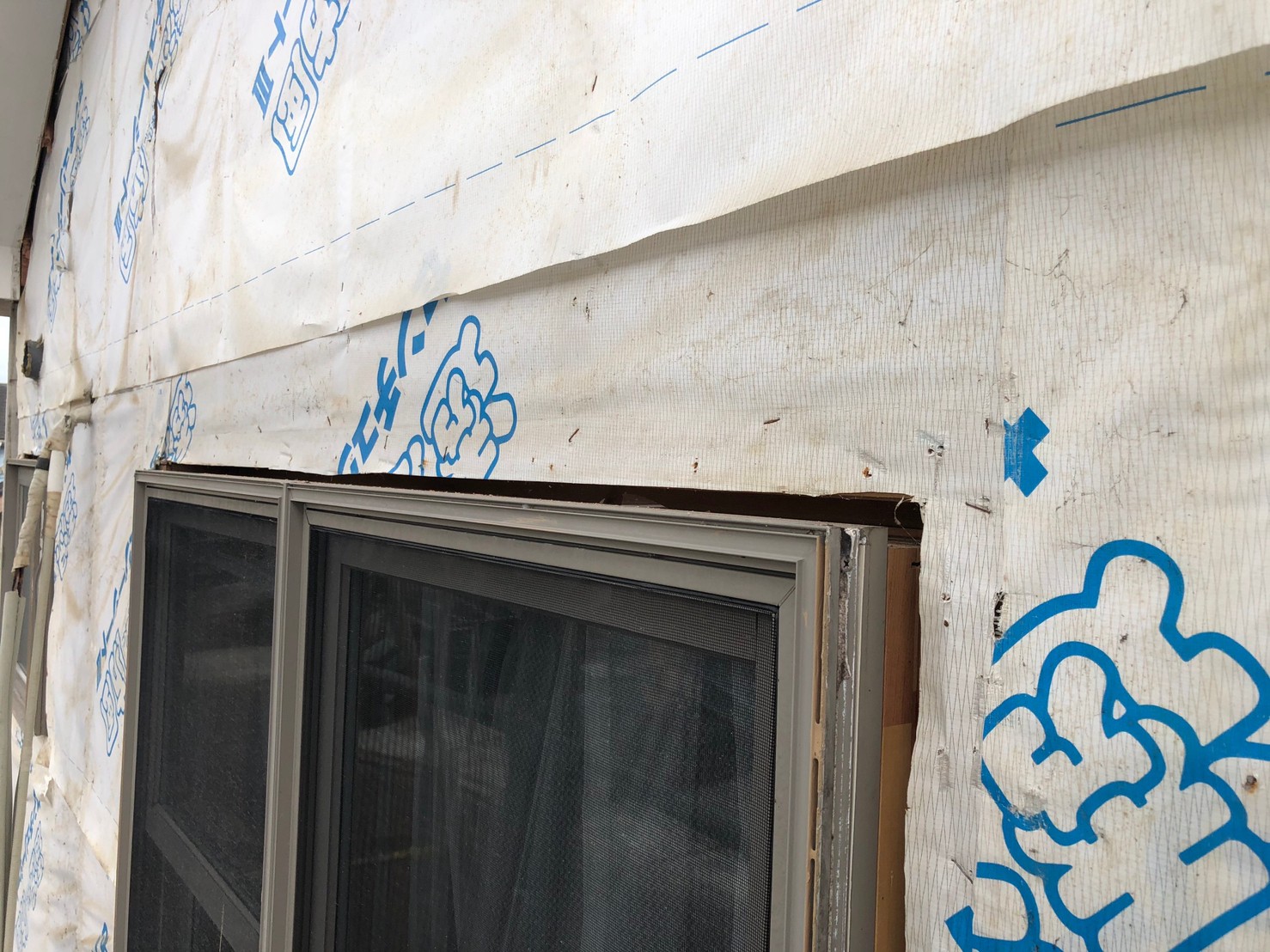

既存の透湿シートの上から、新たな透湿シートを張りました。
8. 2020-11-30
サイディング張替え工事
既存の透湿シートの上から、新たな透湿シートを張りました。
9. 2020-12-01
サイディング張替え工事
新たなサイディングを張っていきます。
10. 2020-12-01
サイディング張替え工事
新たなサイディングを張っていきます。
11. 2020-12-01
サイディング張替え工事
新たなサイディングを張っていきます。
12. 2020-12-01
サイディング張替え工事
新たなサイディングを張っていきます。
13. 2020-12-01
サイディング張替え工事
新たなサイディングを張っていきます。
14. 2020-12-01
サイディング張替え工事
新たなサイディングを張っていきます。
15. 2020-12-01
サイディング張替え工事

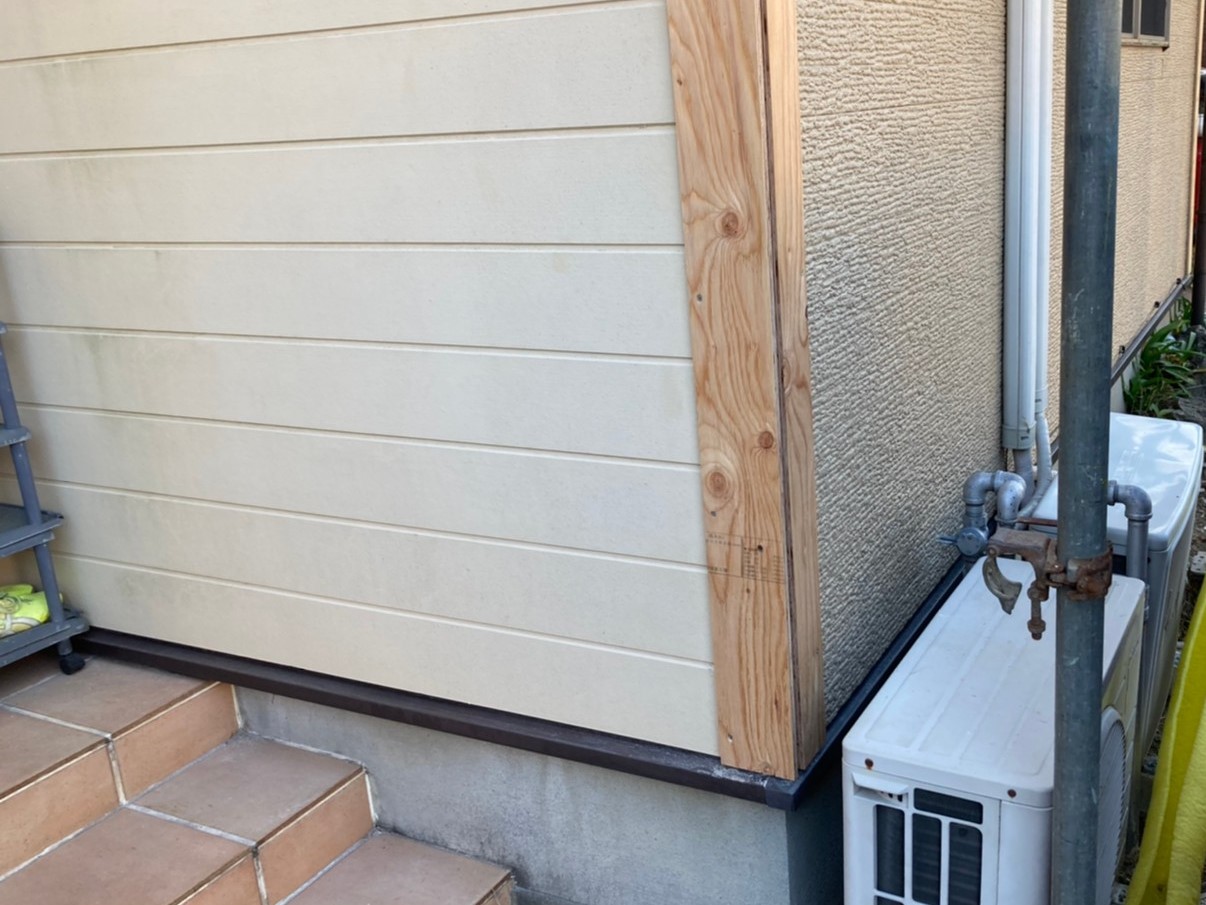

新たなサイディングを張りました。
16. 2020-12-02
サイディング張替え工事

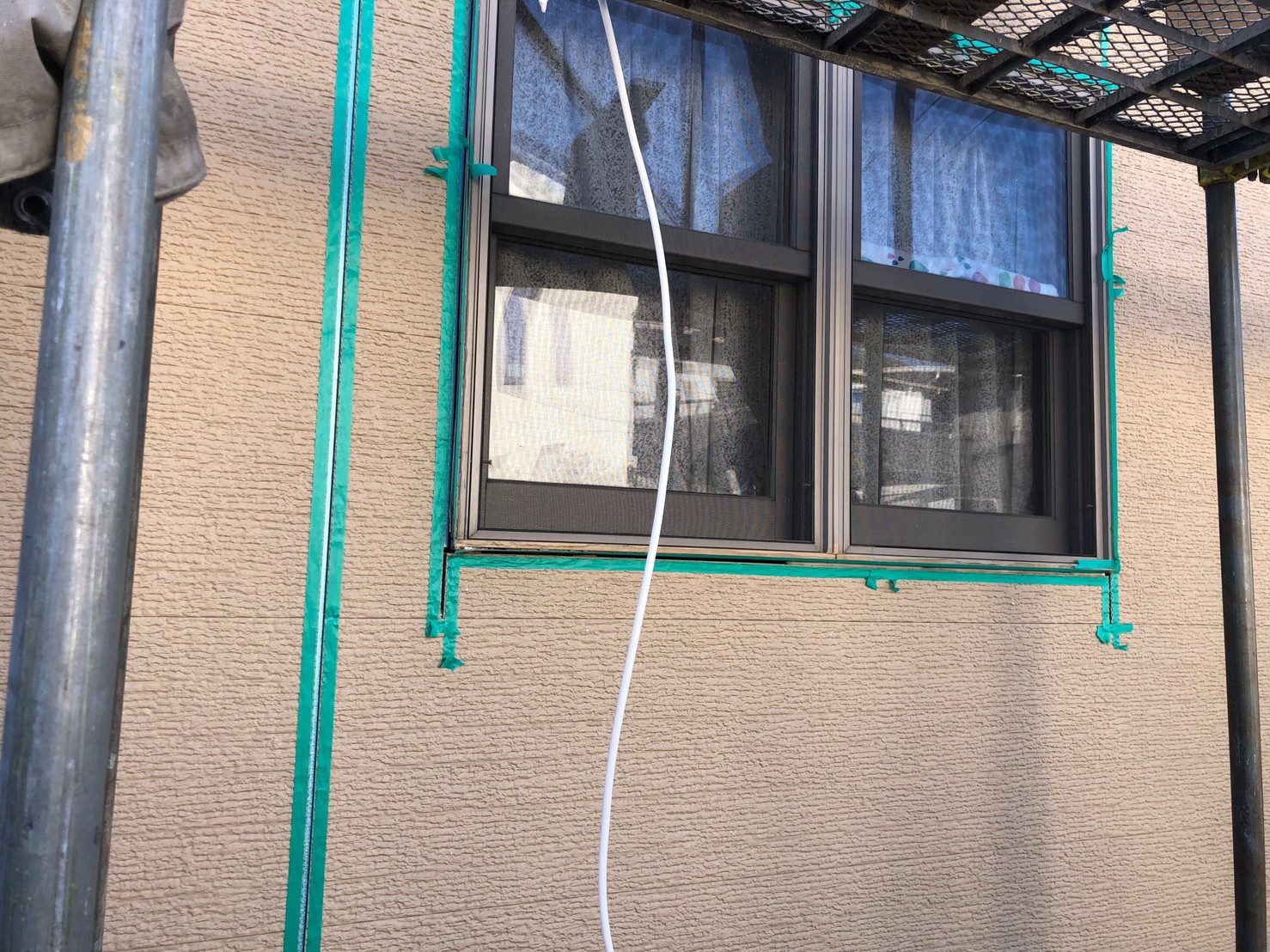

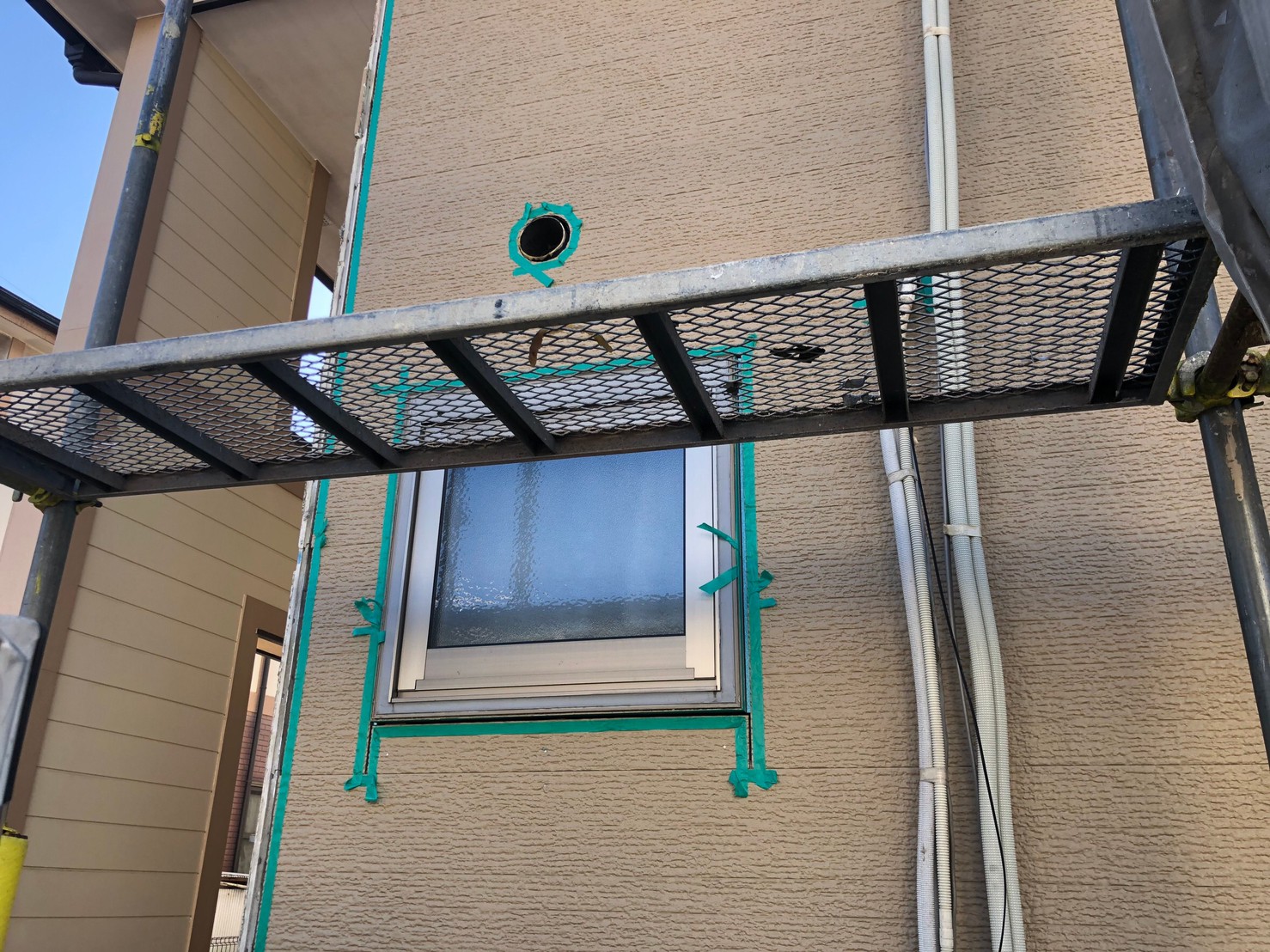

コーキングを入れるため、マスキングテープで養生していきます。
17. 2020-12-02
サイディング張替え工事
目地やサッシ廻りをマスキングテープで養生していきます。
18. 2020-12-02
サイディング張替え工事
マスキングテープで養生しました。
19. 2020-12-02
サイディング張替え工事

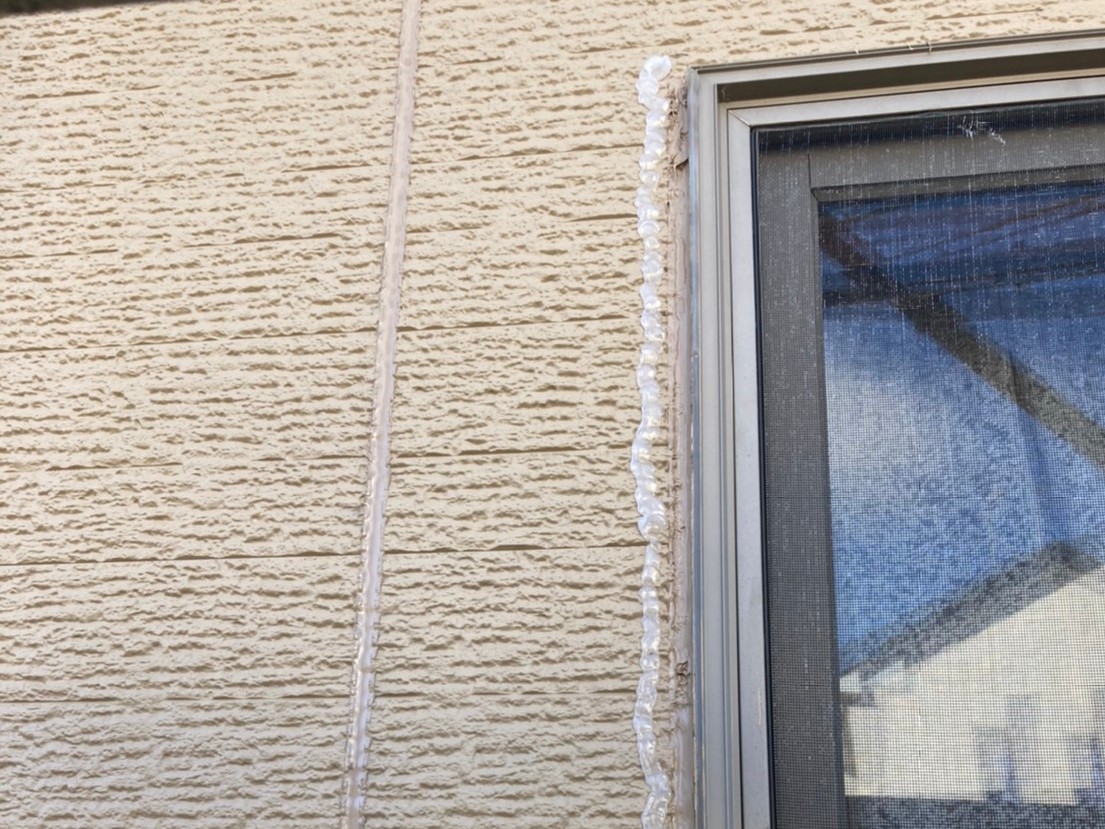

コーキングを入れ、平らに均し、マスキングテープを撤去しました。
20. 2020-12-02
サイディング張替え工事
コーキングを入れ、平らに均し、マスキングテープを撤去しました。
21. 2020-12-02
サイディング張替え工事

コーキングを入れ、平らに均し、マスキングテープを撤去しました。
22. 2020-12-02
サイディング張替え工事
コーキングを入れ、平らに均し、マスキングテープを撤去しました。
23. 2020-12-02
サイディング張替え工事
コーキングを入れ、平らに均し、マスキングテープを撤去しました。
24. 2020-12-04
水切り取り付け工事

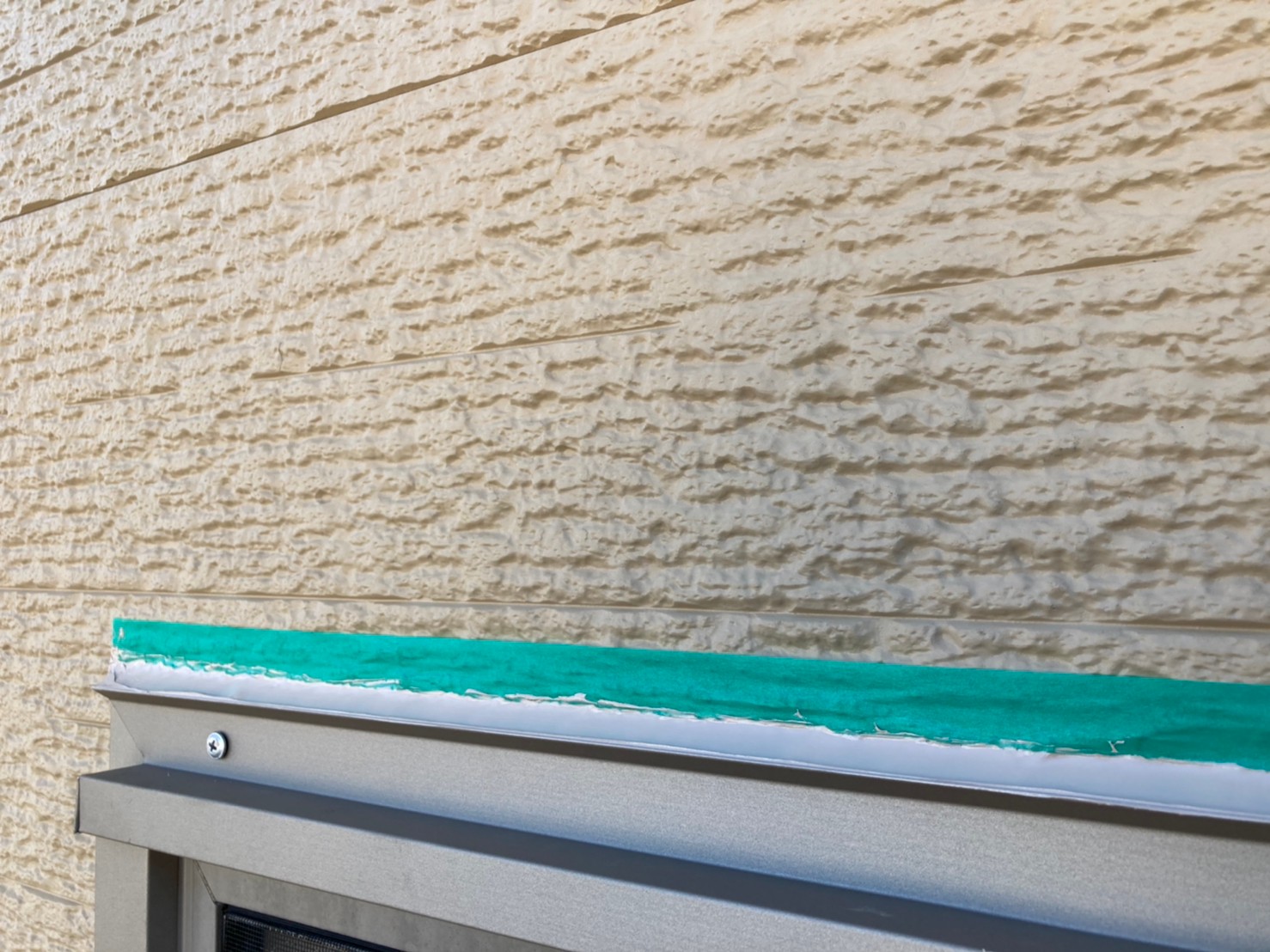

サッシ廻りに水切りを取り付けていきます。
25. 2020-12-04
水切り取り付け工事

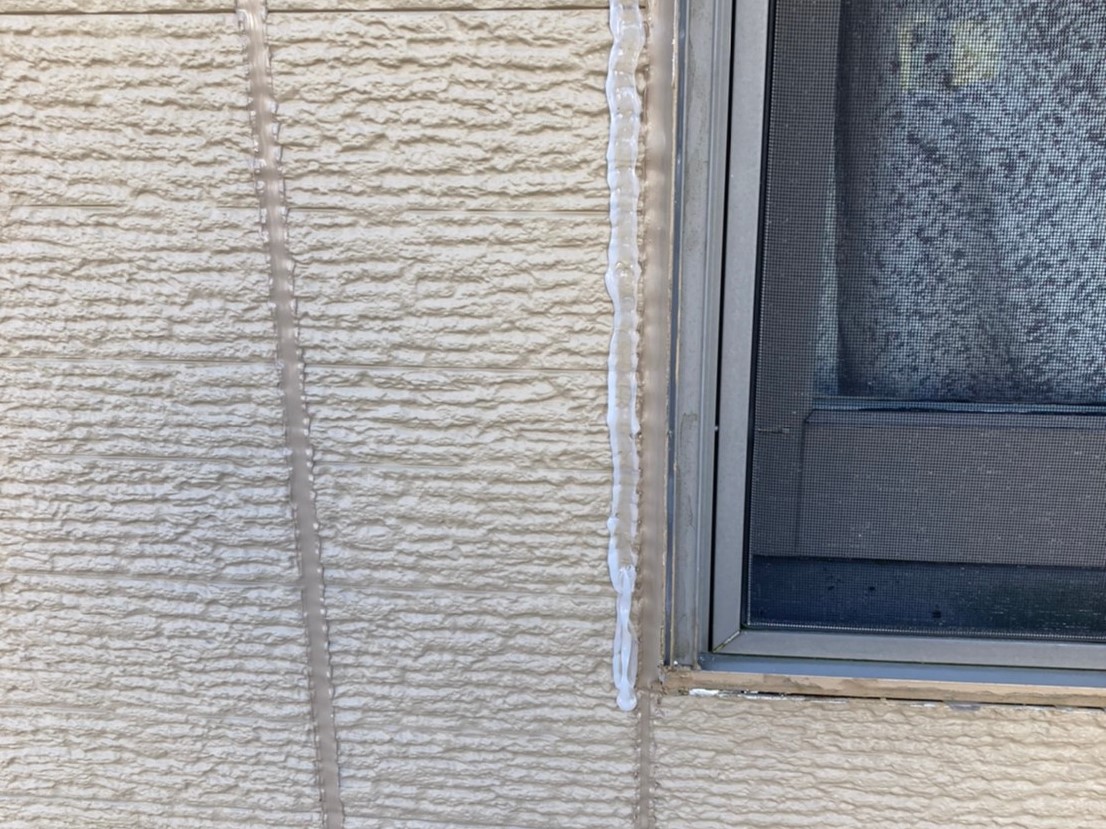

コーキングを入れます。
26. 2020-12-04
水切り取り付け工事
コーキングを入れます。
27. 2020-12-04
水切り取り付け工事
水切りを取り付けていきます。
28. 2020-12-04
水切り取り付け工事
水切りを取り付けていきます。
29. 2020-12-04
水切り取り付け工事
水切りを取り付けていきます。
30. 2020-12-04
水切り取り付け工事
水切りを取り付けていきます。
31. 2020-12-04
水切り取り付け工事

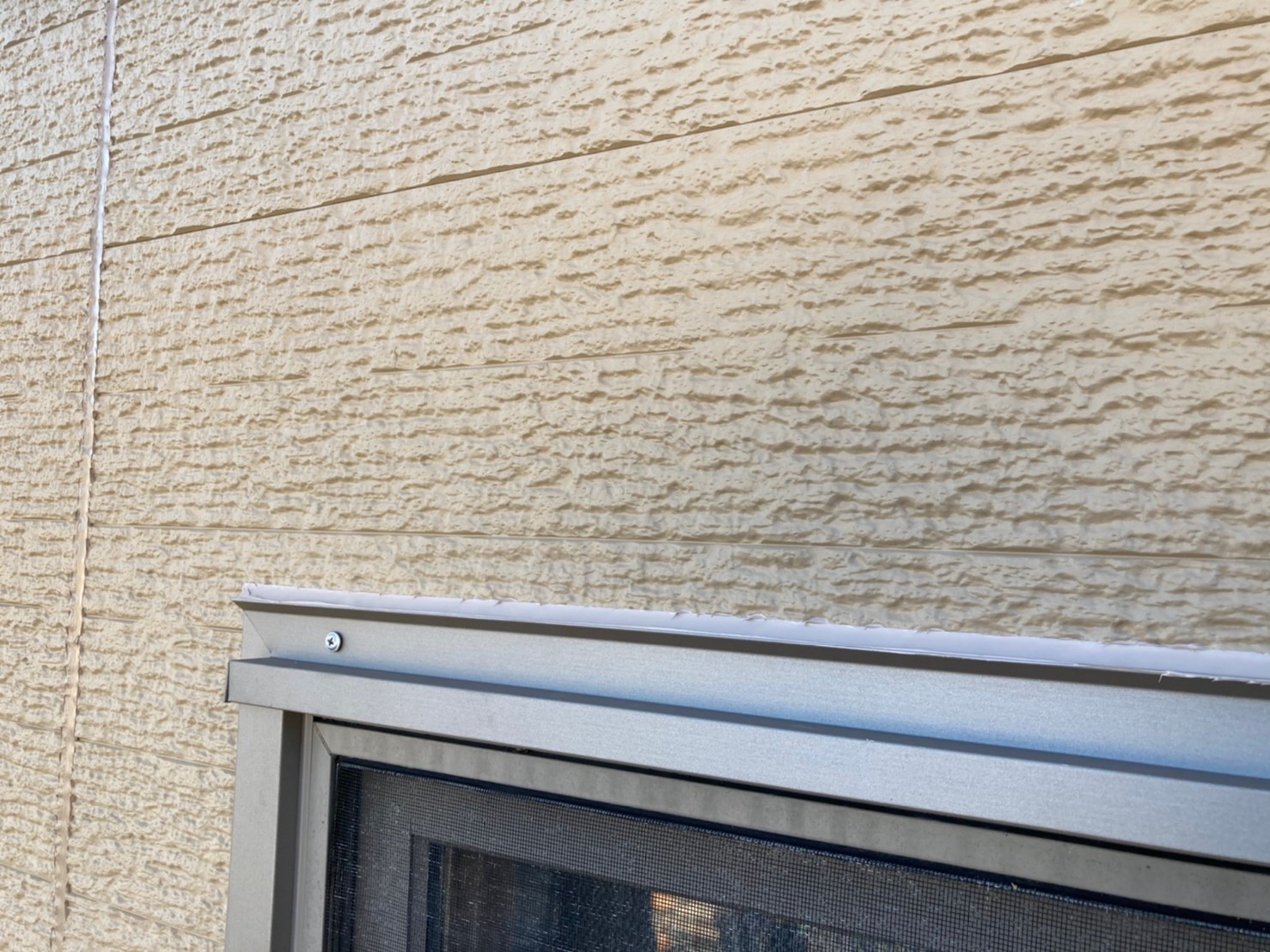

ビスでしっかりと固定します。
32. 2020-12-04
水切り取り付け工事
別箇所、コーキングを入れます。
33. 2020-12-04
水切り取り付け工事
コーキングを入れます。
34. 2020-12-04
水切り取り付け工事
水切りを取り付けていきます。
35. 2020-12-04
水切り取り付け工事
水切りを取り付けていきます。
36. 2020-12-04
水切り取り付け工事

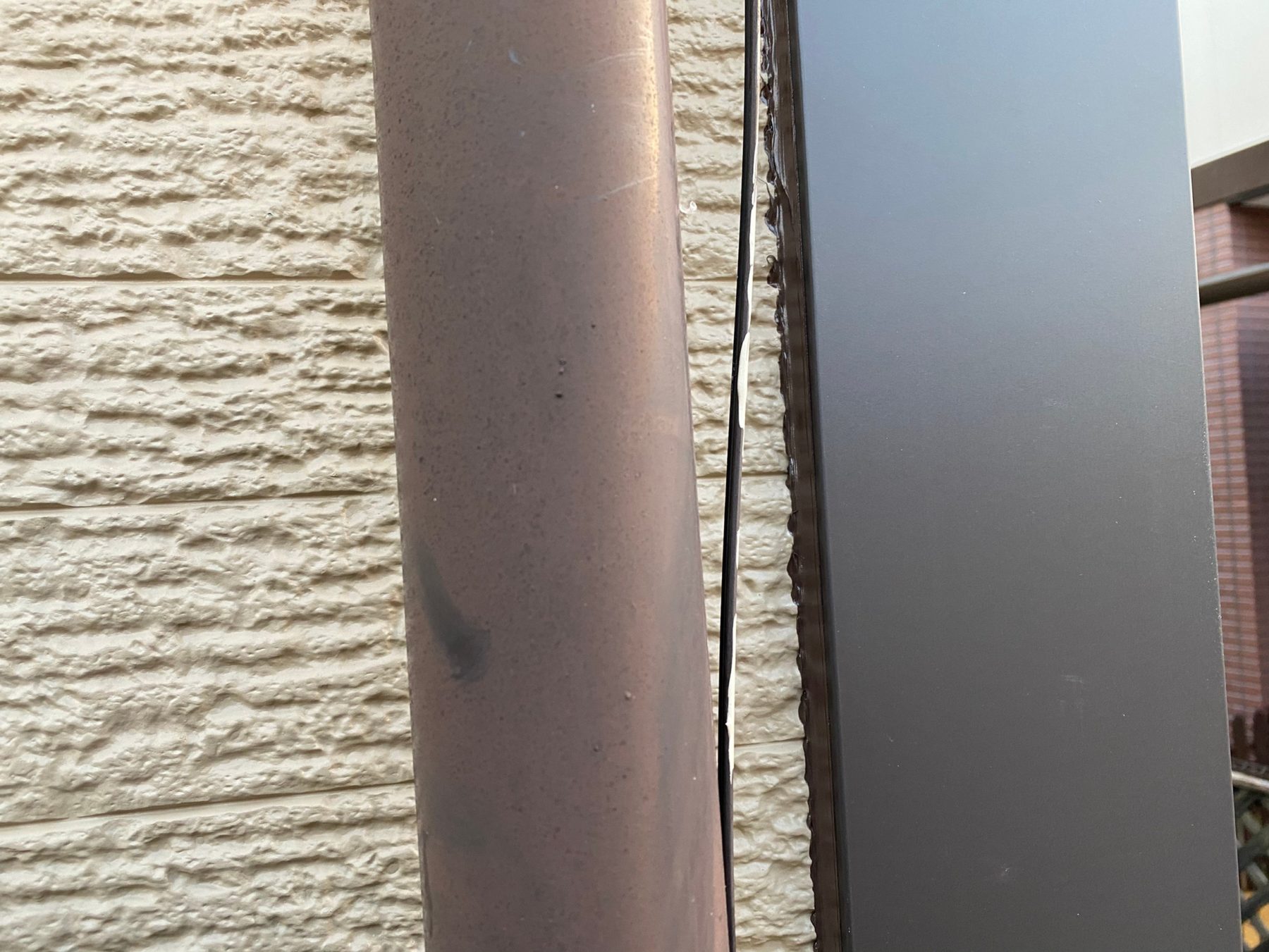

別箇所、水切りを取り付けました。外壁と水切りとの取り合い部分をマスキングテープで養生していきます。
37. 2020-12-04
水切り取り付け工事

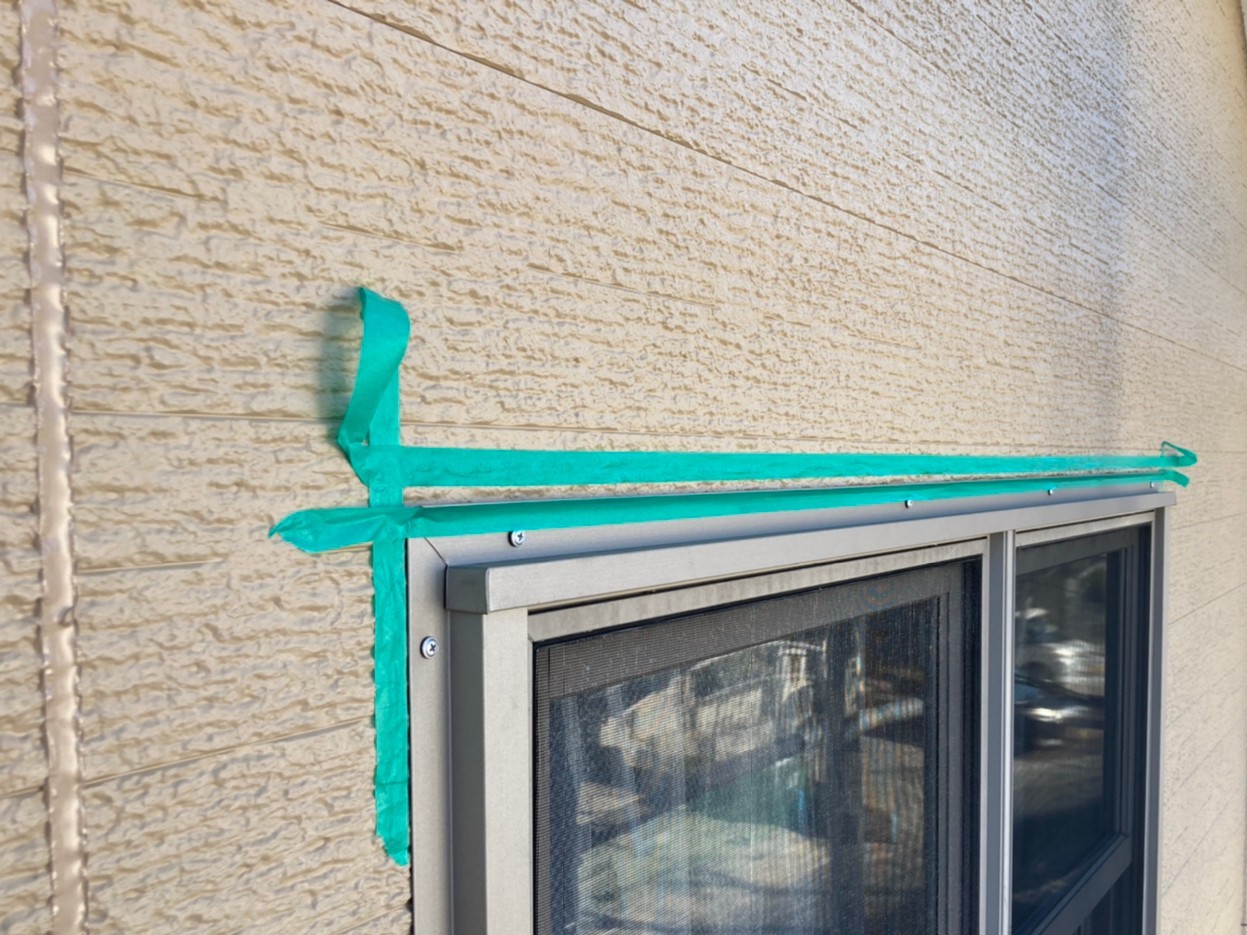

マスキングテープで養生していきます。
38. 2020-12-04
水切り取り付け工事

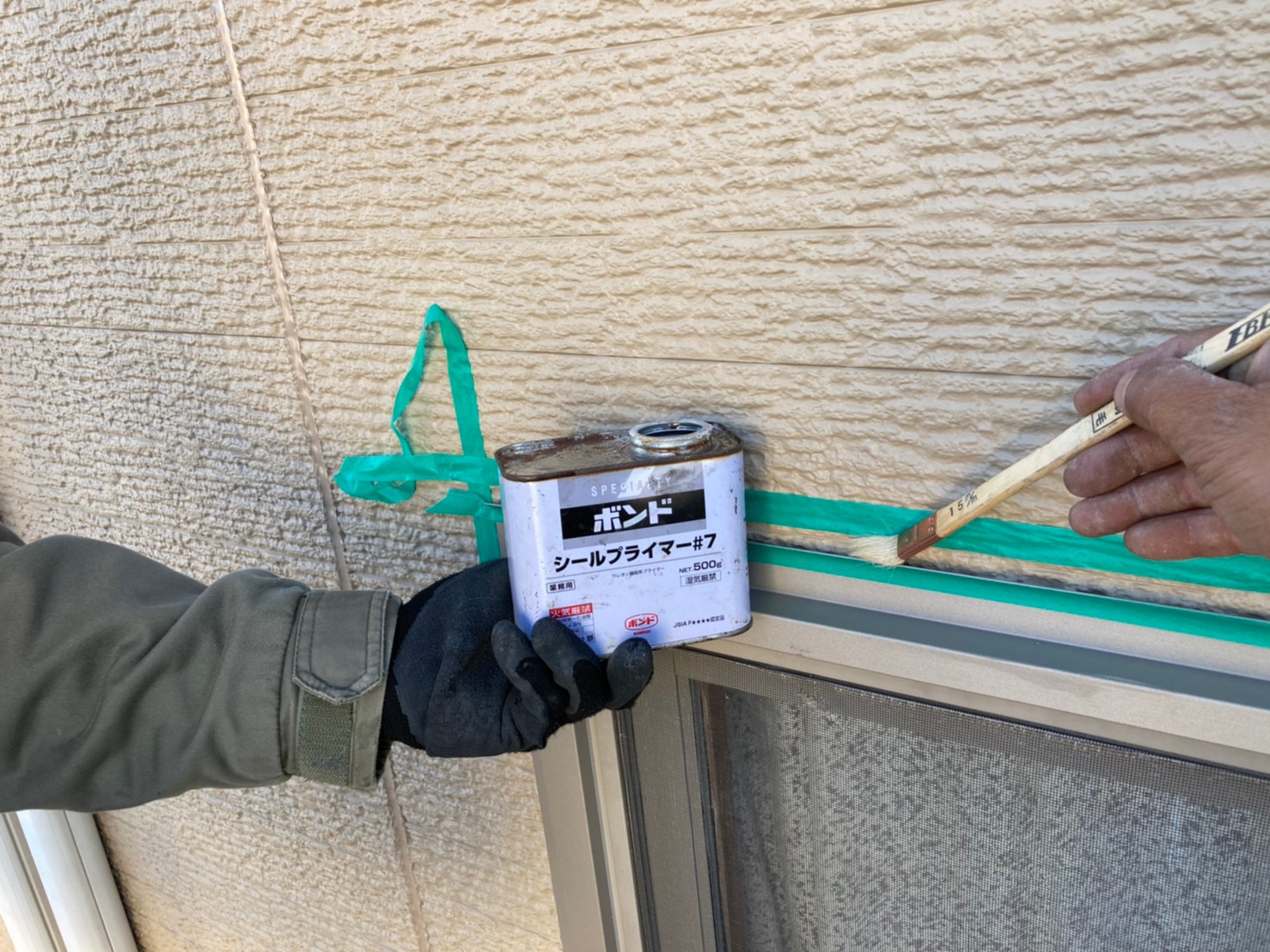

コーキングの付きをよくするプライマーを塗布していきます。
39. 2020-12-04
水切り取り付け工事
プライマーを塗布しました。
40. 2020-12-04
水切り取り付け工事

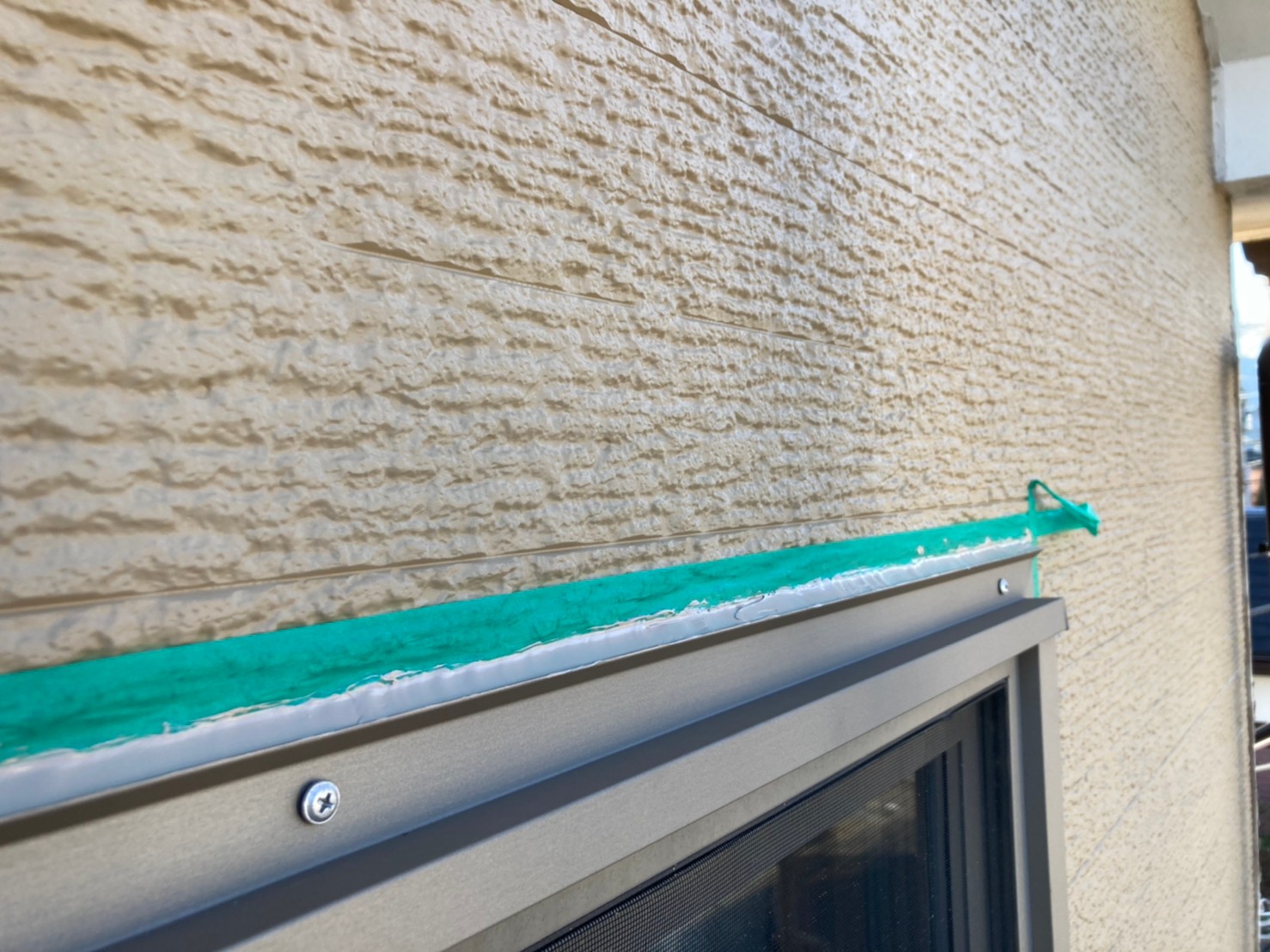

コーキングを充填し平らに均しました。

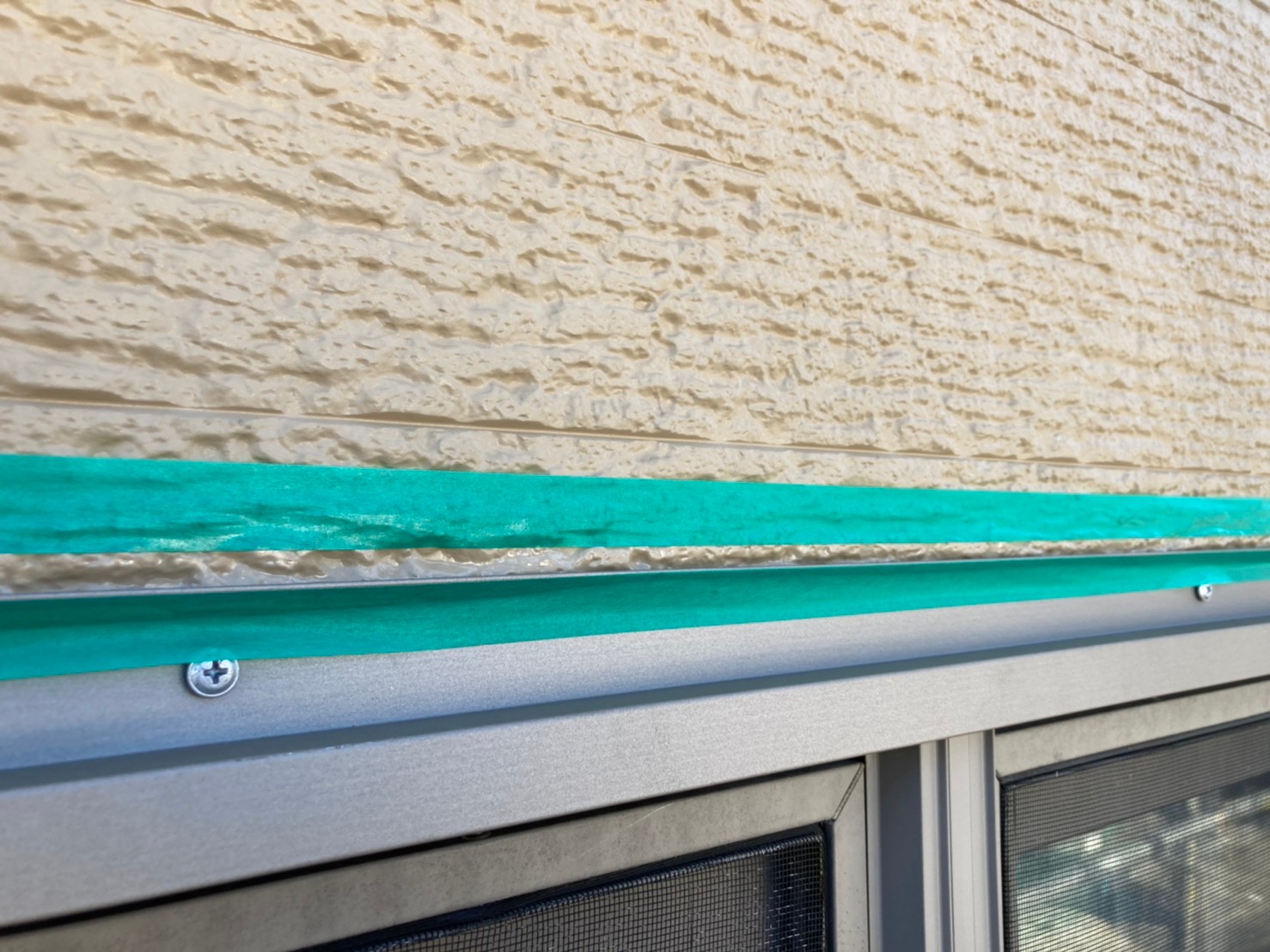

41. 2020-12-04
水切り取り付け工事
コーキングを充填し平らに均しました。
42. 2020-12-04
水切り取り付け工事
マスキングテープを撤去しました。
43. 2020-12-04
水切り取り付け工事
マスキングテープを撤去しました。
44. 2020-12-04
水切り取り付け工事
マスキングテープを撤去しました。
45. 2020-12-04
水切り取り付け工事

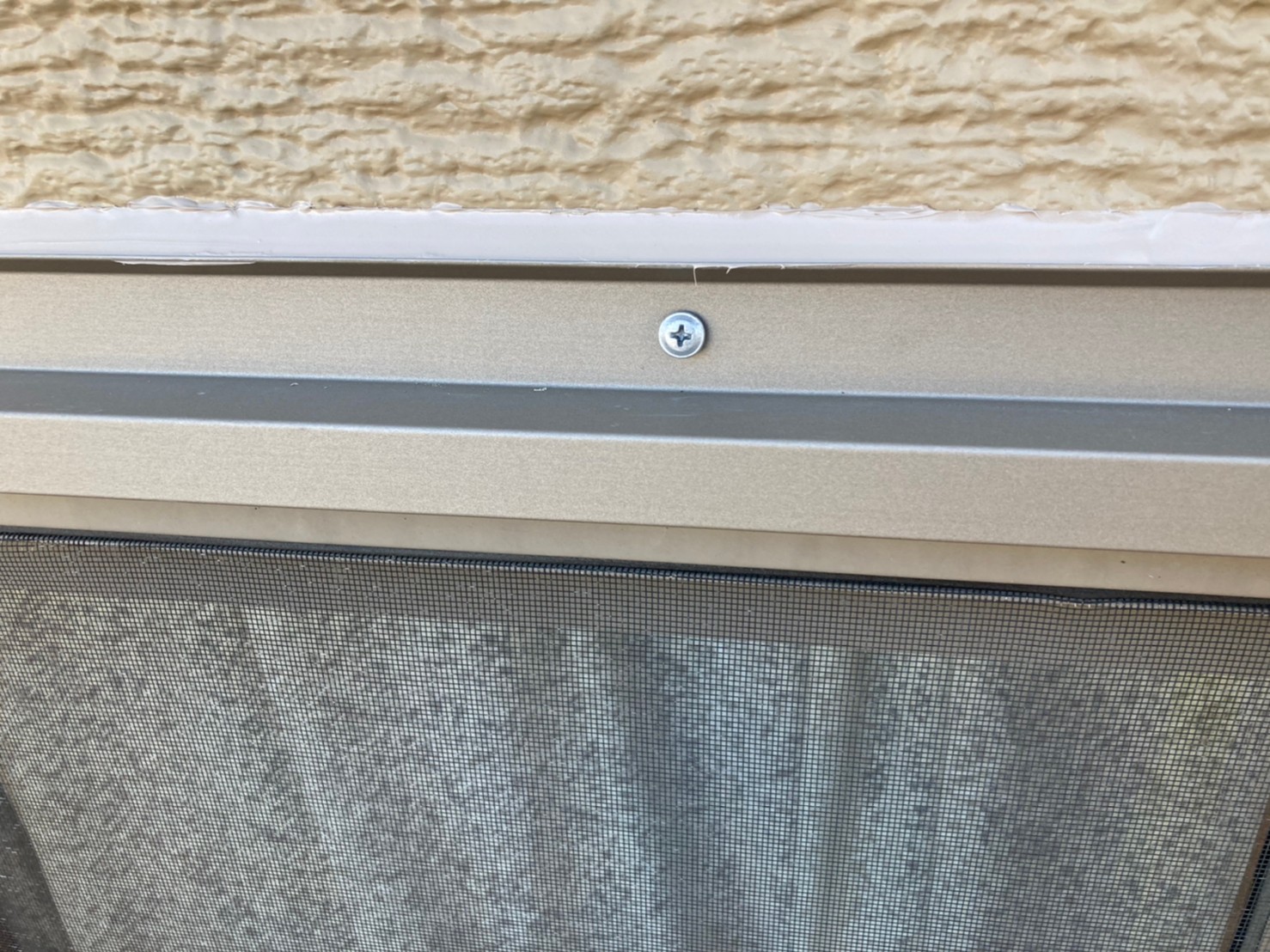

水切りの色に合わせて、ビス頭をタッチアップしました。
46. 2020-12-04
水切り取り付け工事

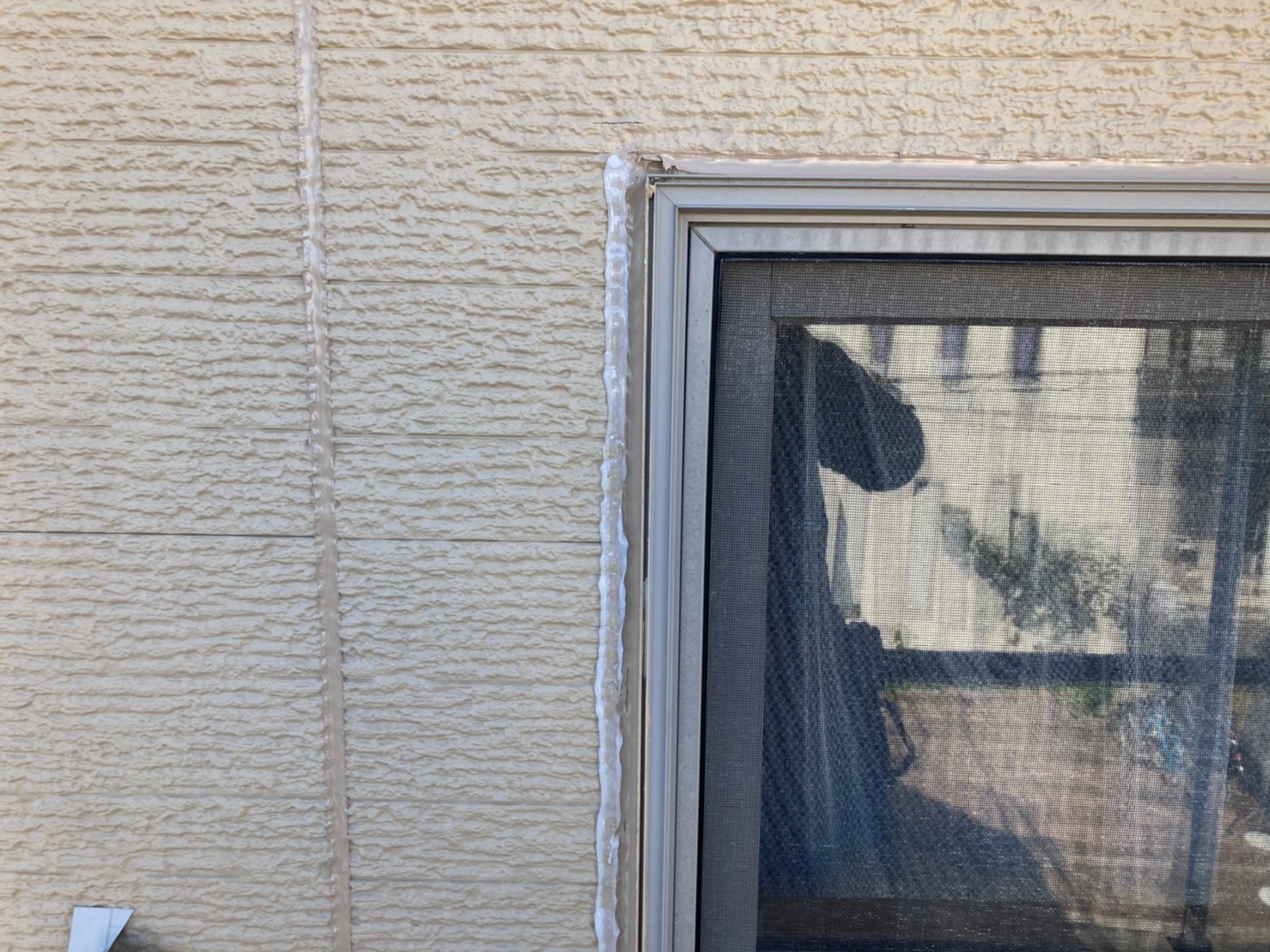

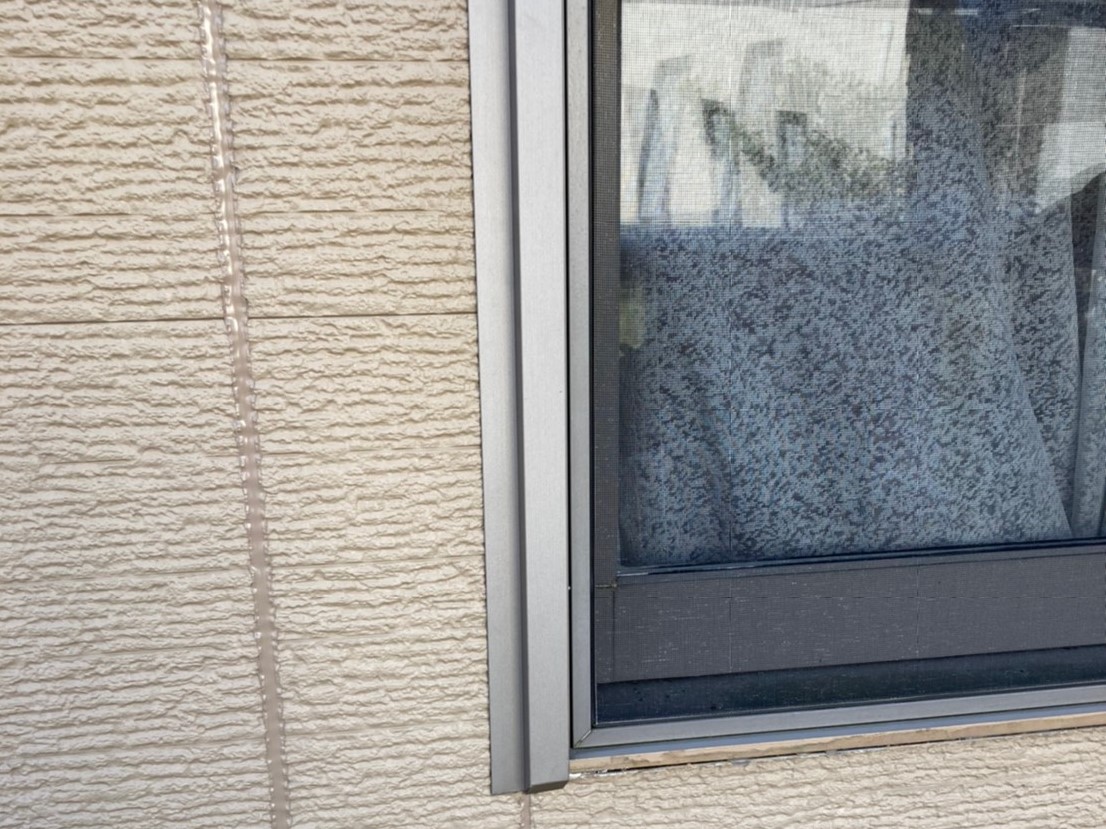

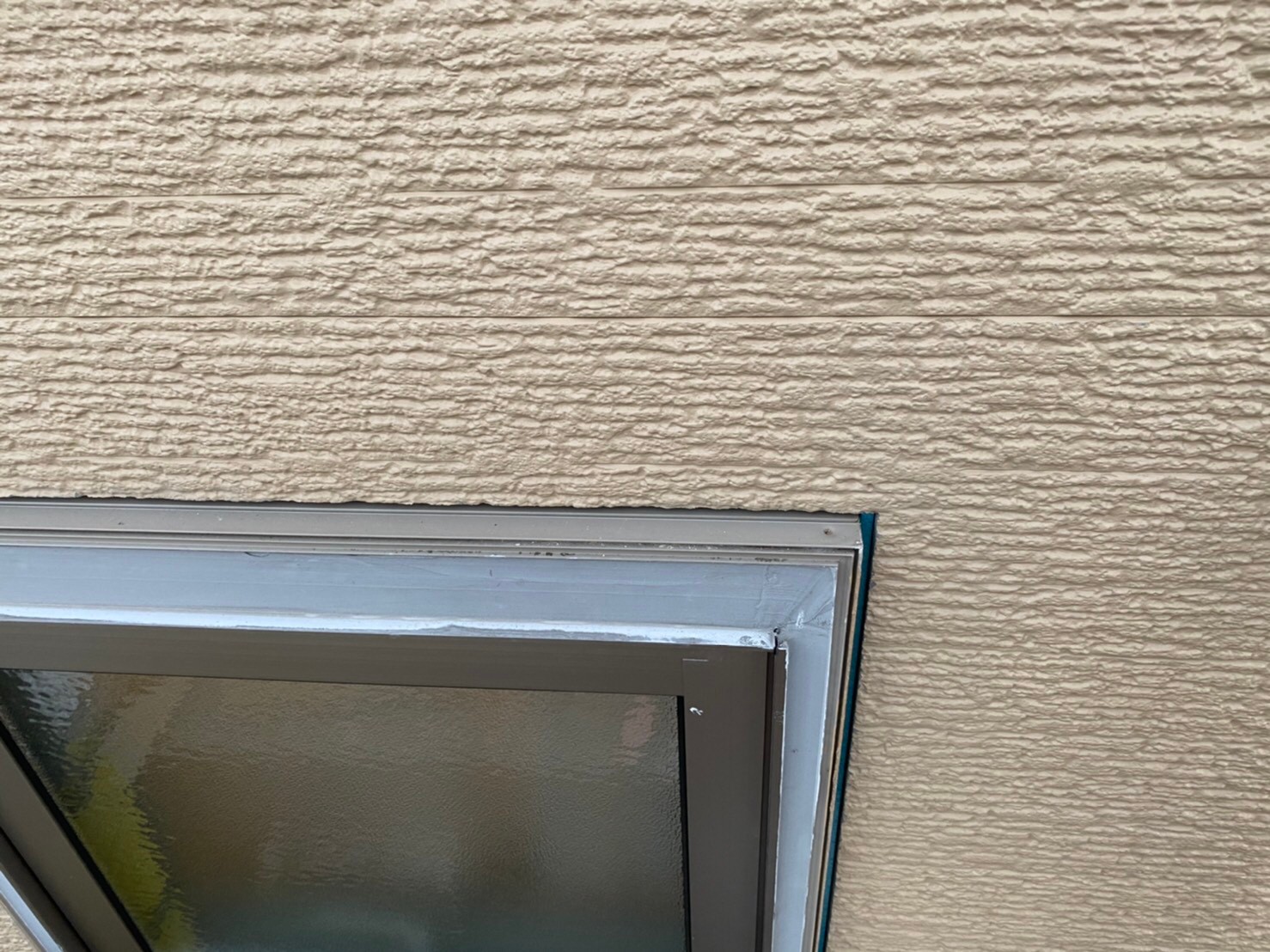

サッシ廻りに水切りを取り付け、コーキングを充填し平らに均しました。
47. 2020-12-04
水切り取り付け工事
サッシ廻りに水切りを取り付け、コーキングを充填し平らに均しました。
48. 2020-12-04
水切り取り付け工事
サッシ廻りに水切りを取り付け、コーキングを充填し平らに均しました。
49. 2020-12-04
水切り取り付け工事

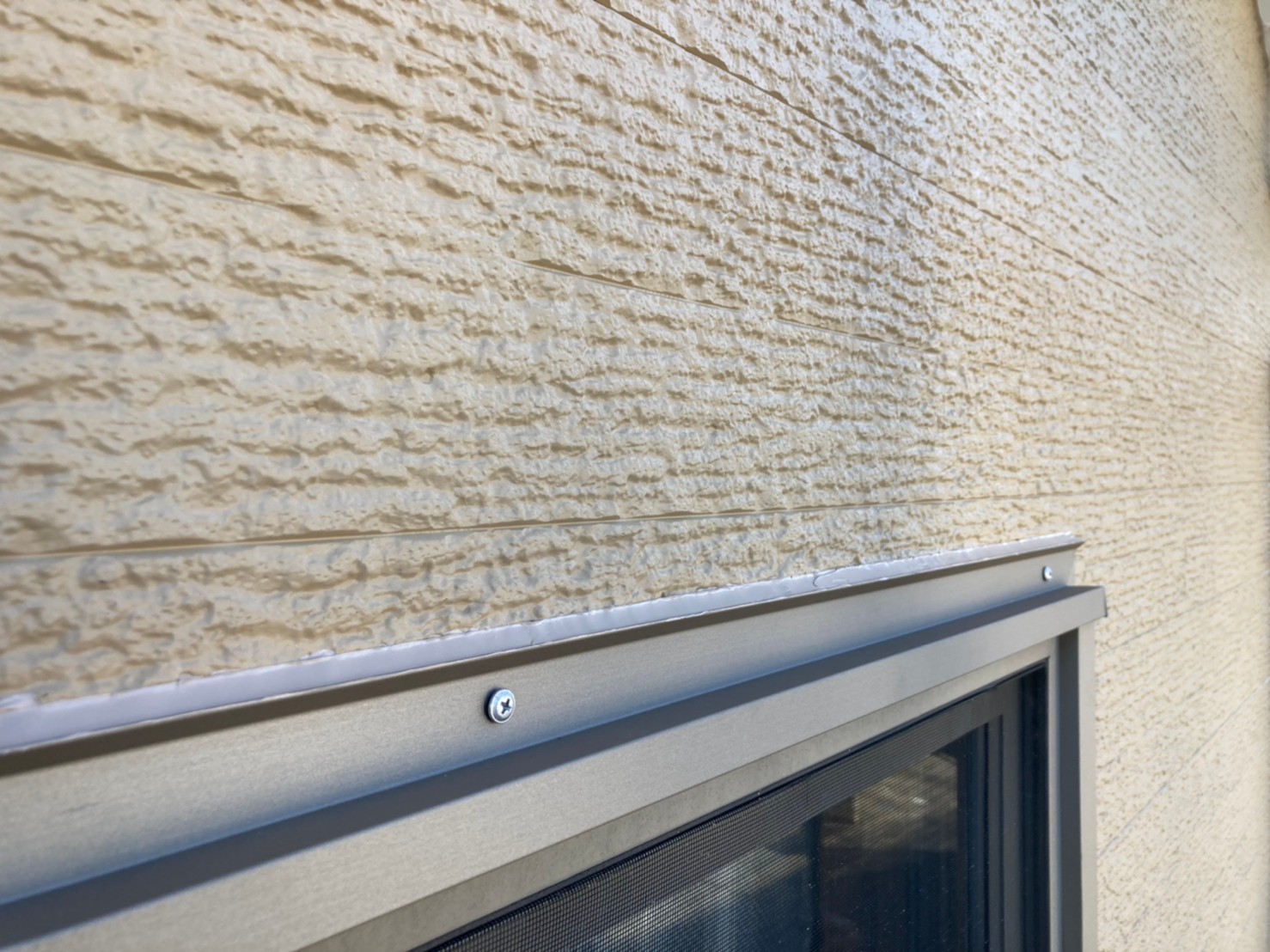

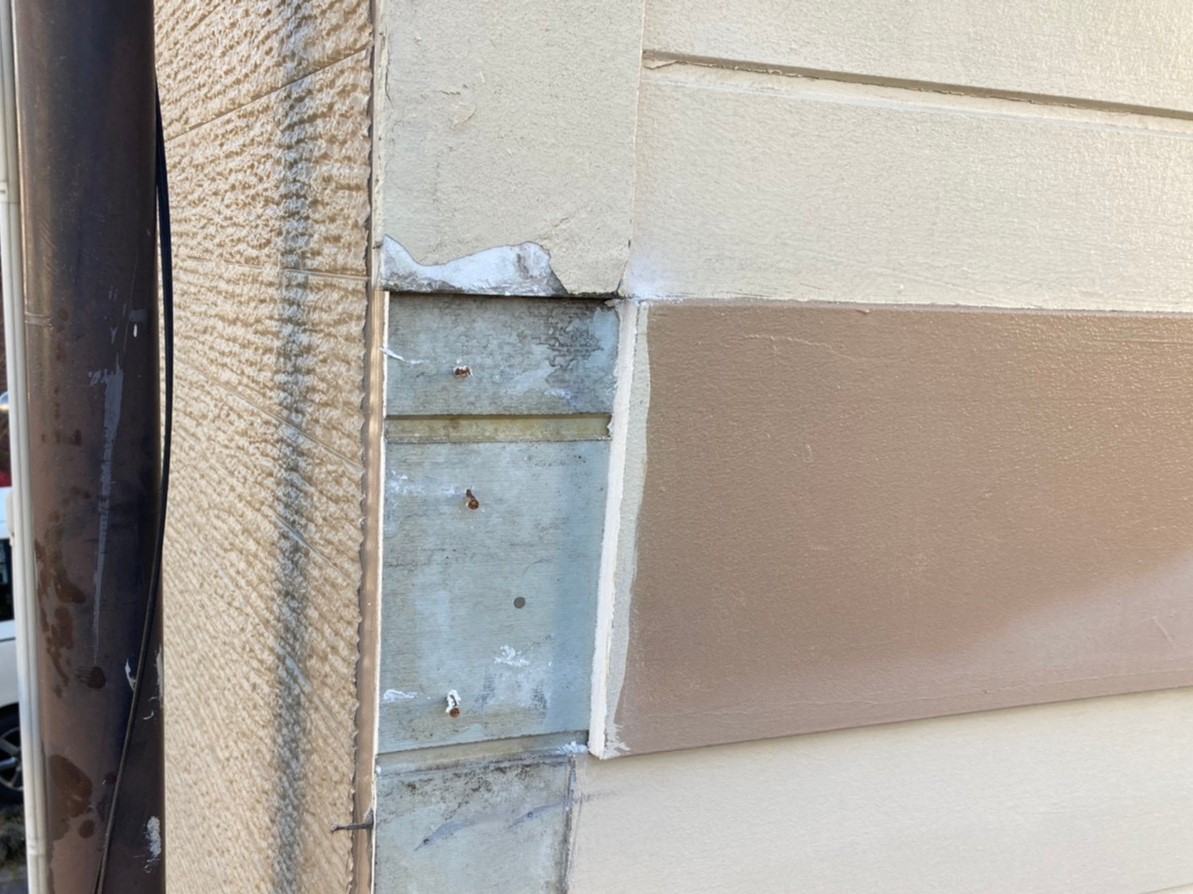

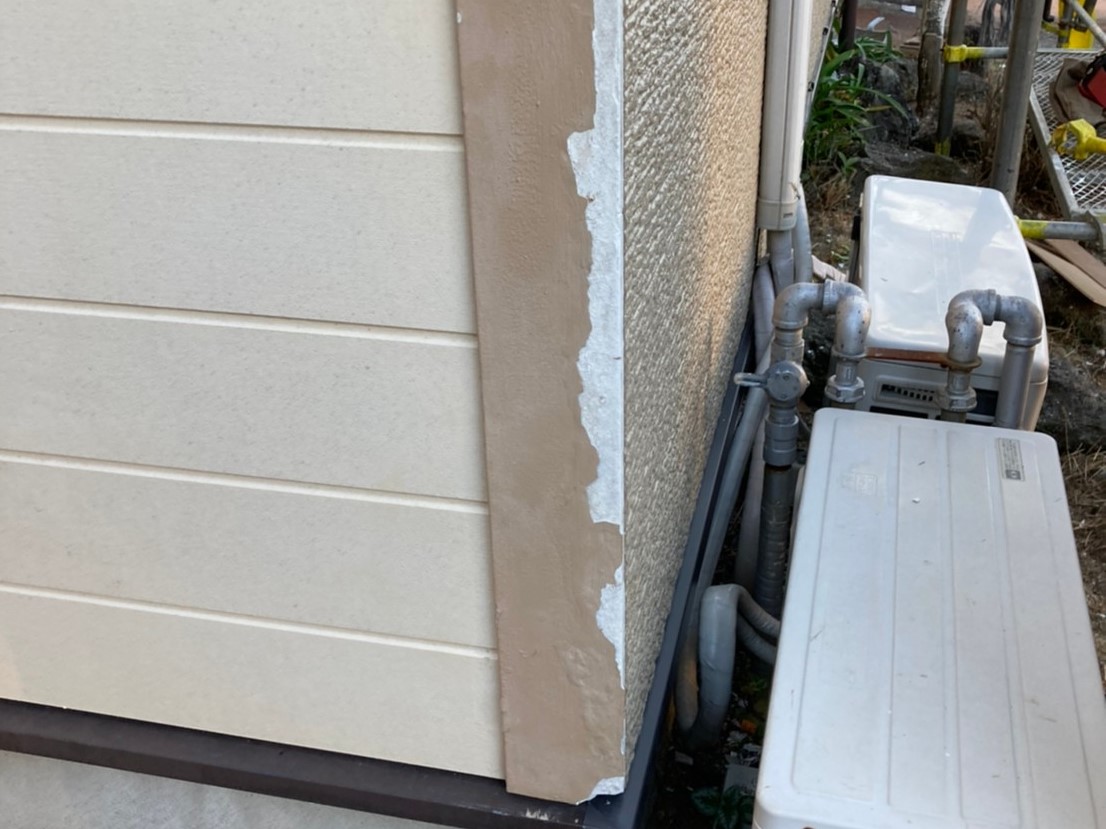

外壁 出隅、既存の状態です。

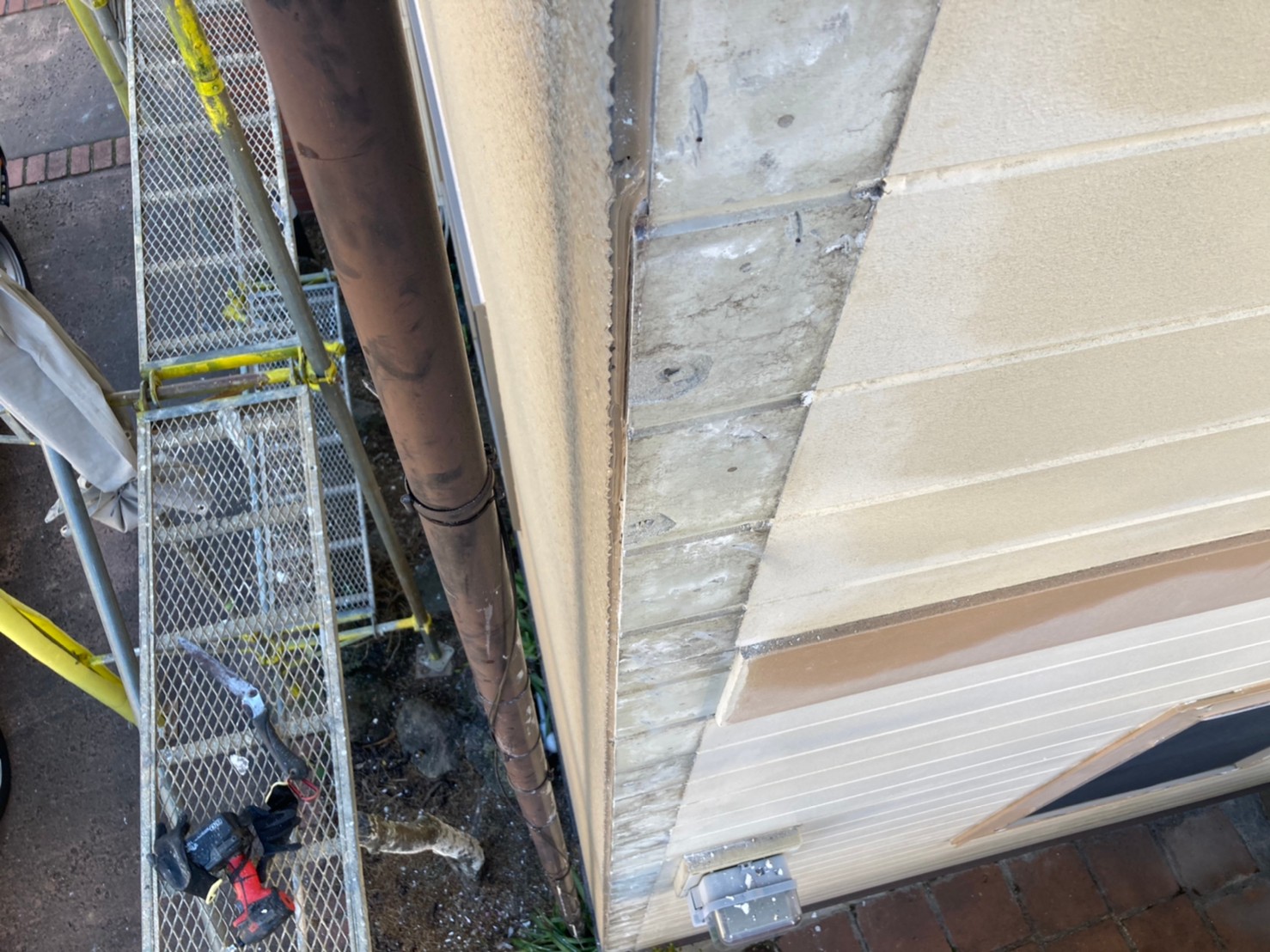

50. 2020-12-04
水切り取り付け工事
既存のボードを撤去していきます。
51. 2020-12-04
水切り取り付け工事
既存のボードを撤去していきます。
52. 2020-12-04
水切り取り付け工事
既存のボードを撤去していきます。
53. 2020-12-05
水切り取り付け工事
引き続き、既存のボードを撤去していきます。
54. 2020-12-05
水切り取り付け工事
幕板との取り合い部分に切り込みを入れます。
55. 2020-12-05
水切り取り付け工事

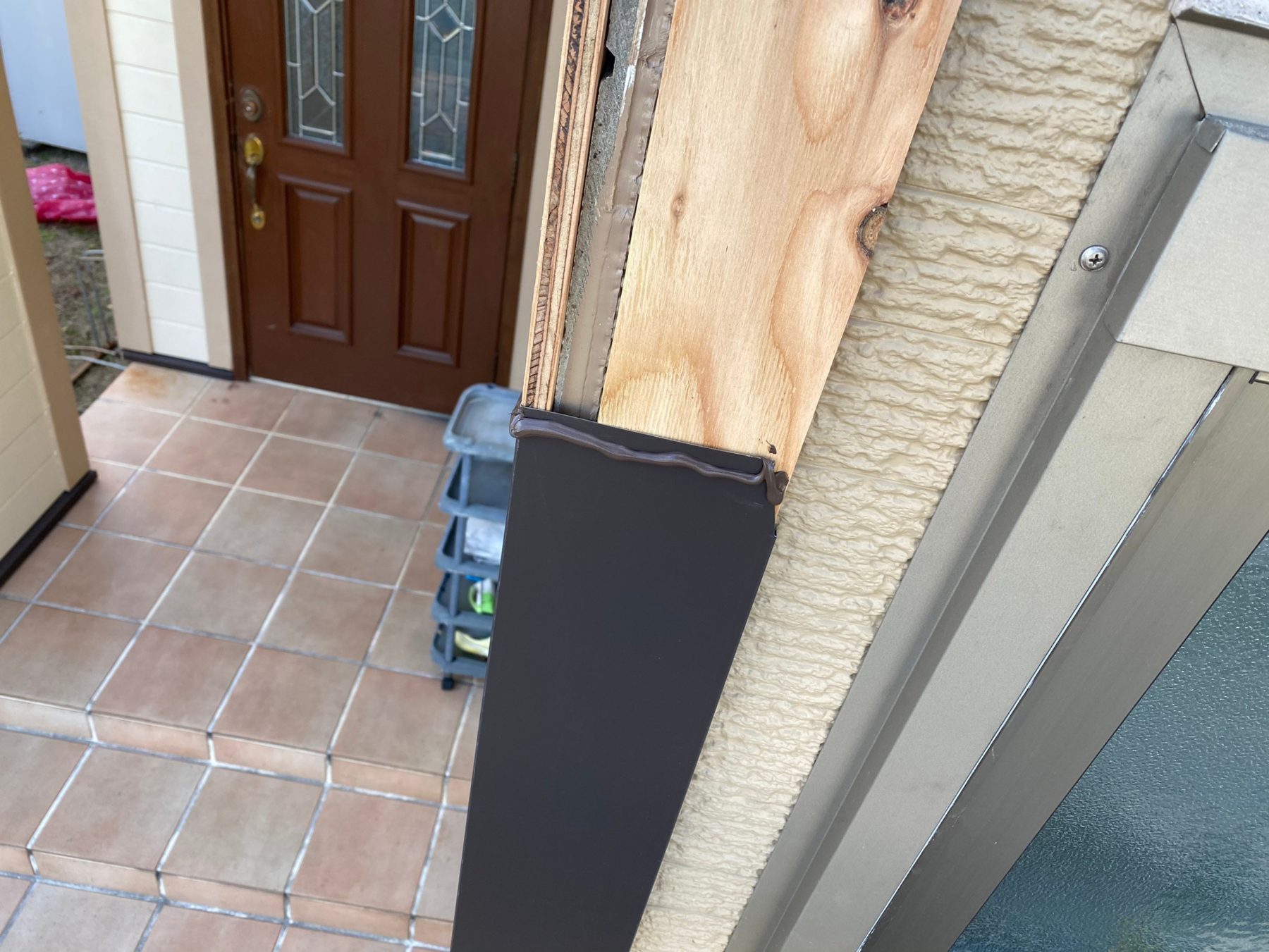

ボードを撤去していきます。
56. 2020-12-05
水切り取り付け工事
既存のボードを撤去していきます。
57. 2020-12-05
水切り取り付け工事
既存のボードを撤去しました。
58. 2020-12-05
水切り取り付け工事
既存のボードを撤去しました。
59. 2020-12-05
水切り取り付け工事

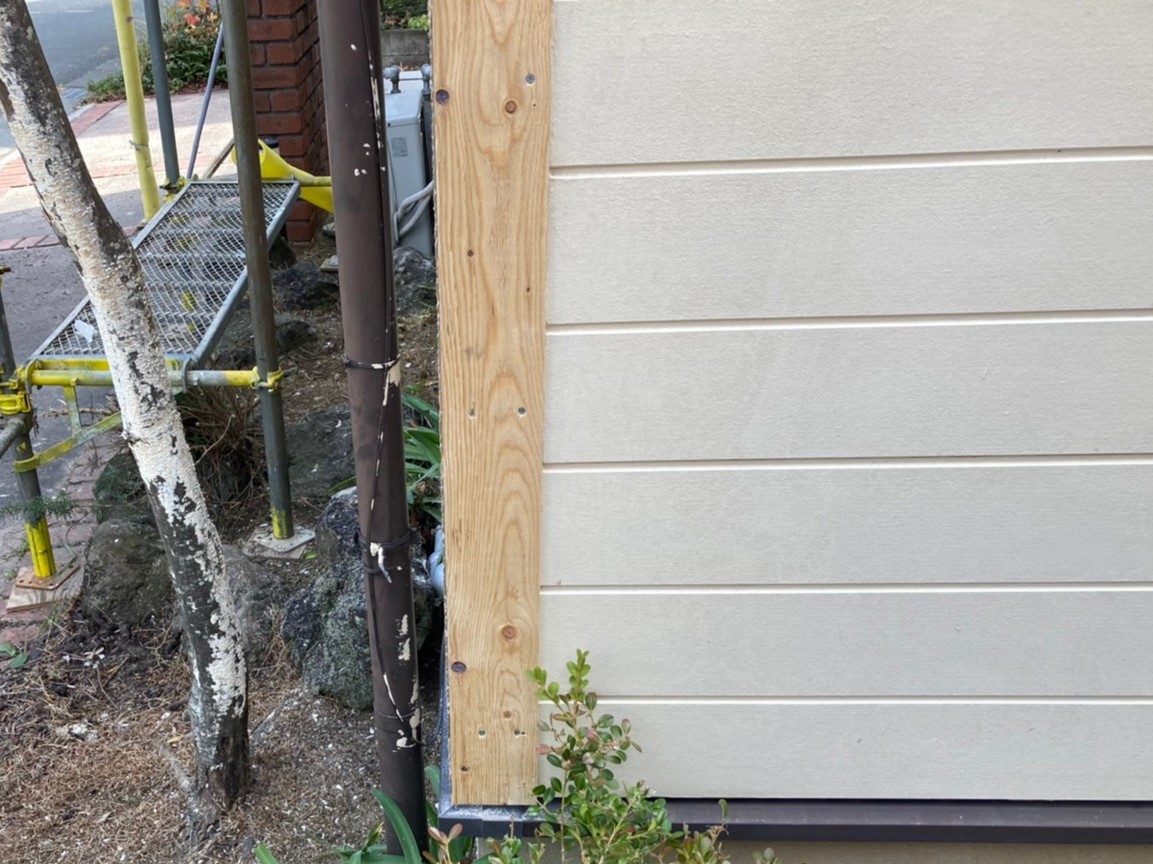

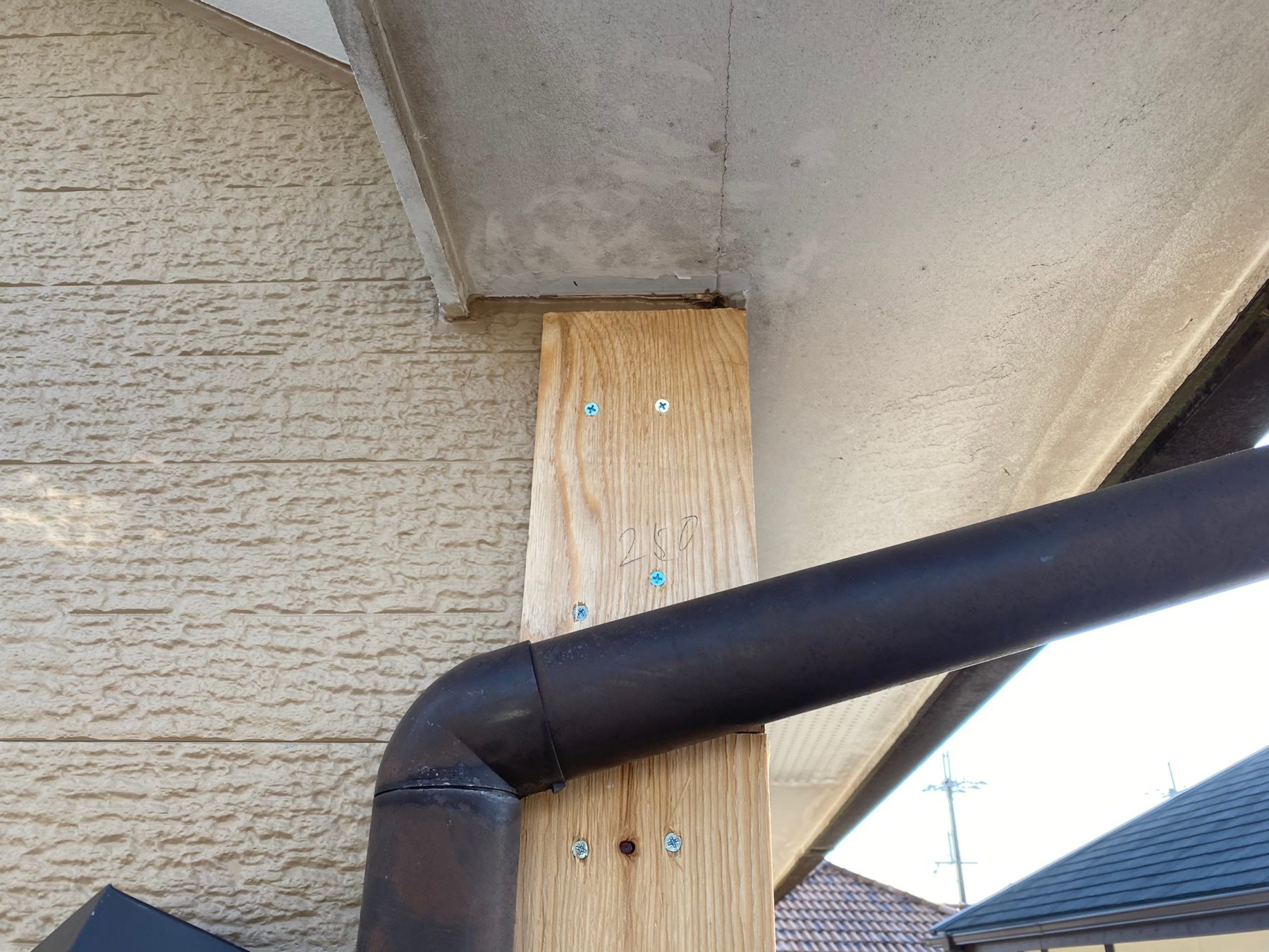

下地木材を取り付けていきます。
60. 2020-12-05
水切り取り付け工事
下地木材を取り付けていきます。
61. 2020-12-05
水切り取り付け工事
下地木材を取り付けていきます。
62. 2020-12-05
水切り取り付け工事
下地木材を取り付けていきます。
63. 2020-12-05
水切り取り付け工事
下地木材を取り付けていきます。
64. 2020-12-05
水切り取り付け工事
下地木材を取り付けました。
65. 2020-12-05
水切り取り付け工事
下地木材を取り付けました。
66. 2020-12-05
水切り取り付け工事
下地木材を取り付けました。
67. 2020-12-07
屋根修理工事

屋根、既存の状態です。
68. 2020-12-07
屋根修理工事
屋根、既存の状態です。
69. 2020-12-07
屋根修理工事
施工箇所の棟板金を撤去しました。
70. 2020-12-07
屋根修理工事
棟板金、ケラバ板金を撤去後、施工箇所の屋根材と下葺き材を撤去していきます。
71. 2020-12-07
屋根修理工事
棟板金、ケラバ板金を撤去後、施工箇所の屋根材と下葺き材を撤去していきます。
72. 2020-12-07
屋根修理工事

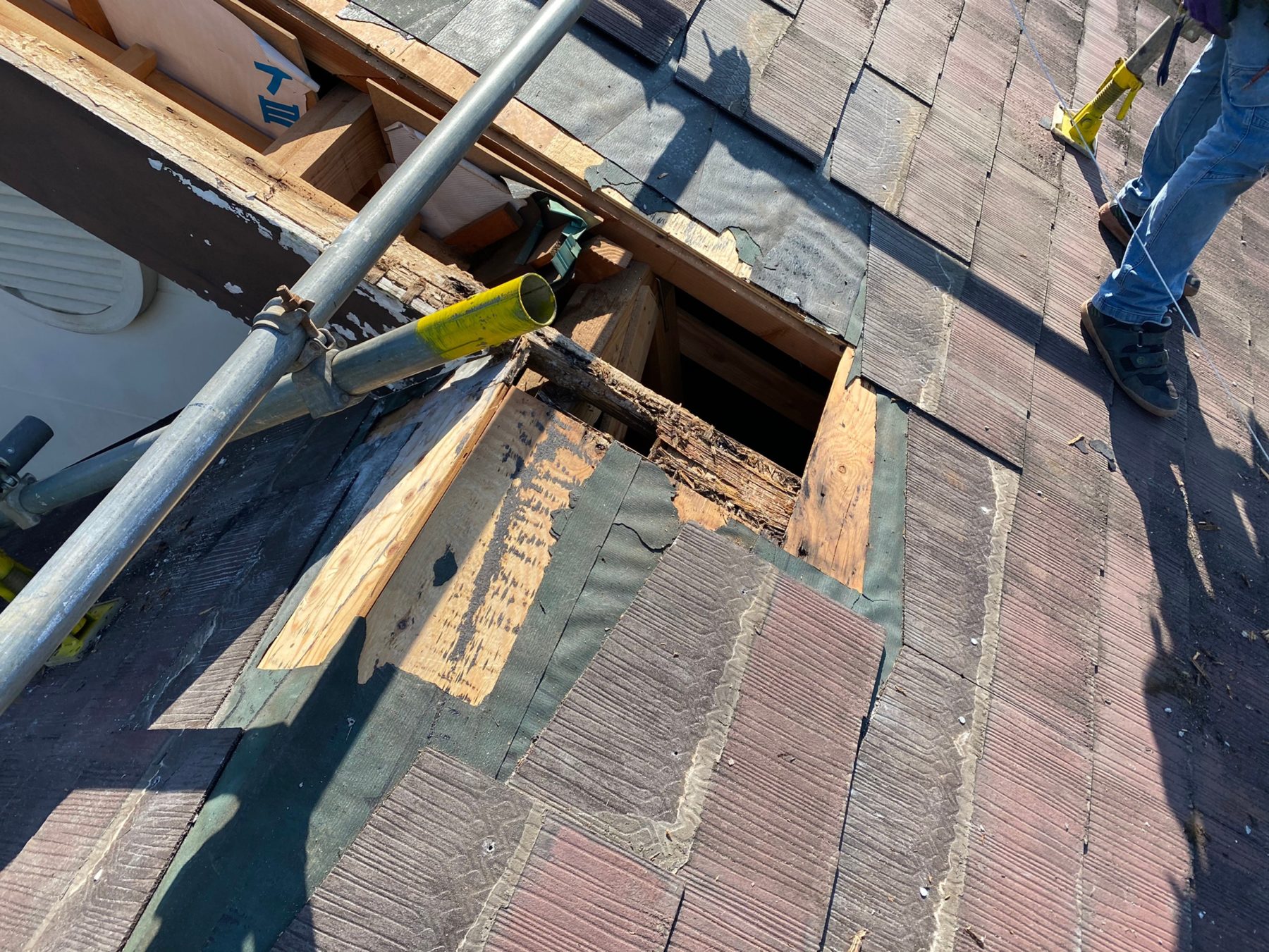

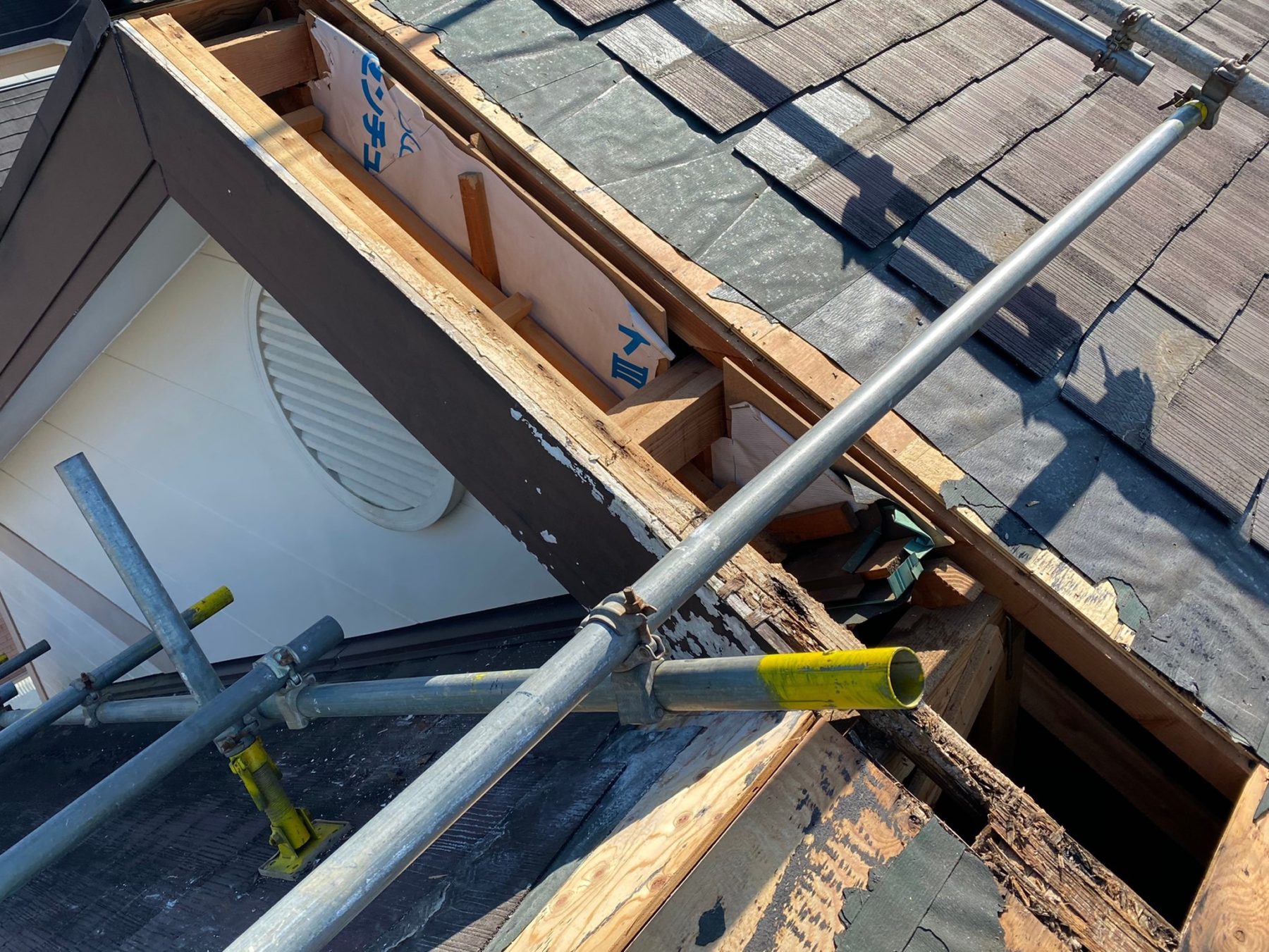

雨水が浸入し、腐食していた既存下地を撤去します。
73. 2020-12-07
屋根修理工事

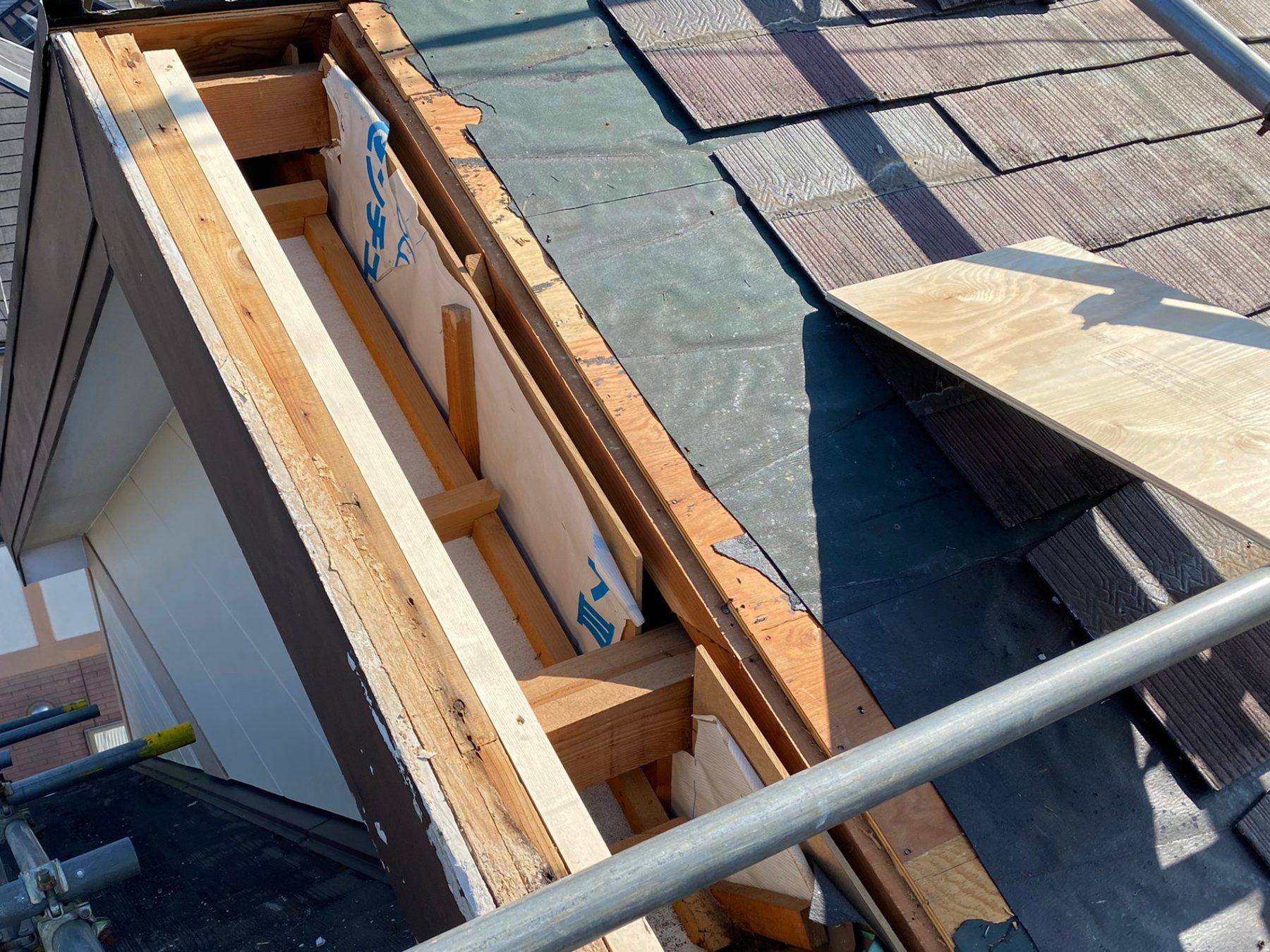

雨水が浸入し、腐食していた既存下地を撤去します。
74. 2020-12-07
屋根修理工事
新たな下地木材を取り付け、補強していきます。
75. 2020-12-07
屋根修理工事
新たな下地木材を取り付け、補強していきます。

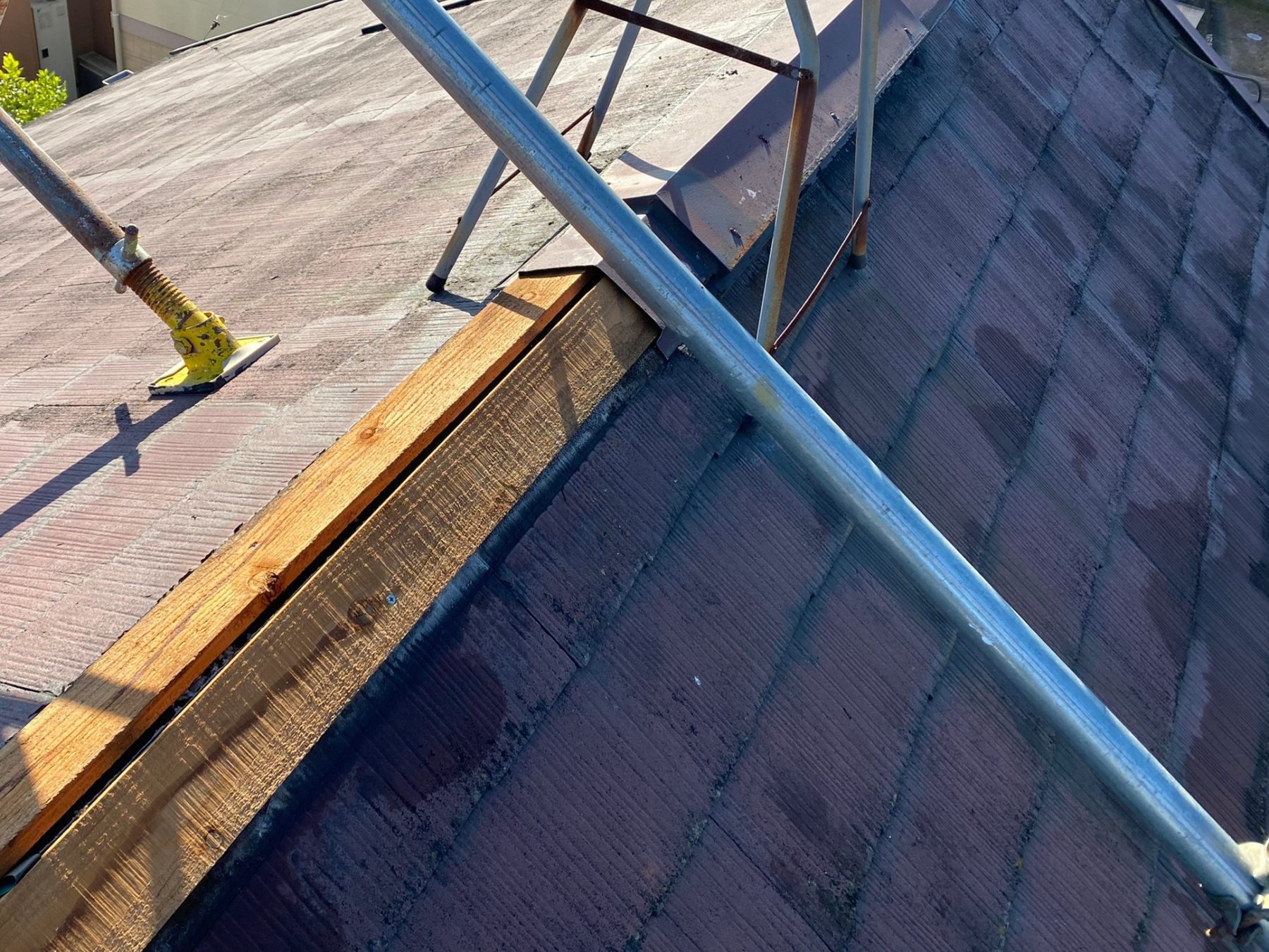

76. 2020-12-07

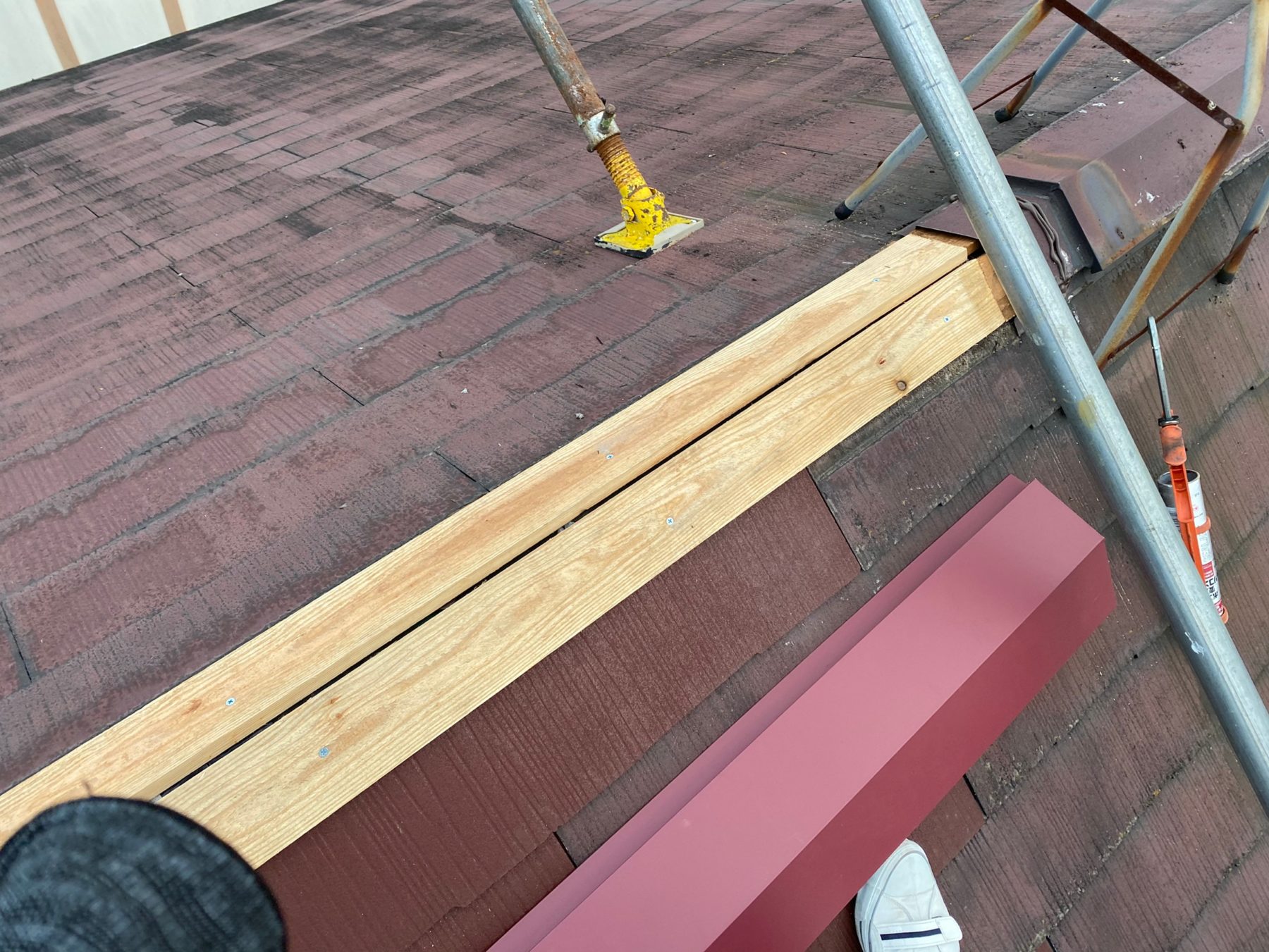

屋根修理工事

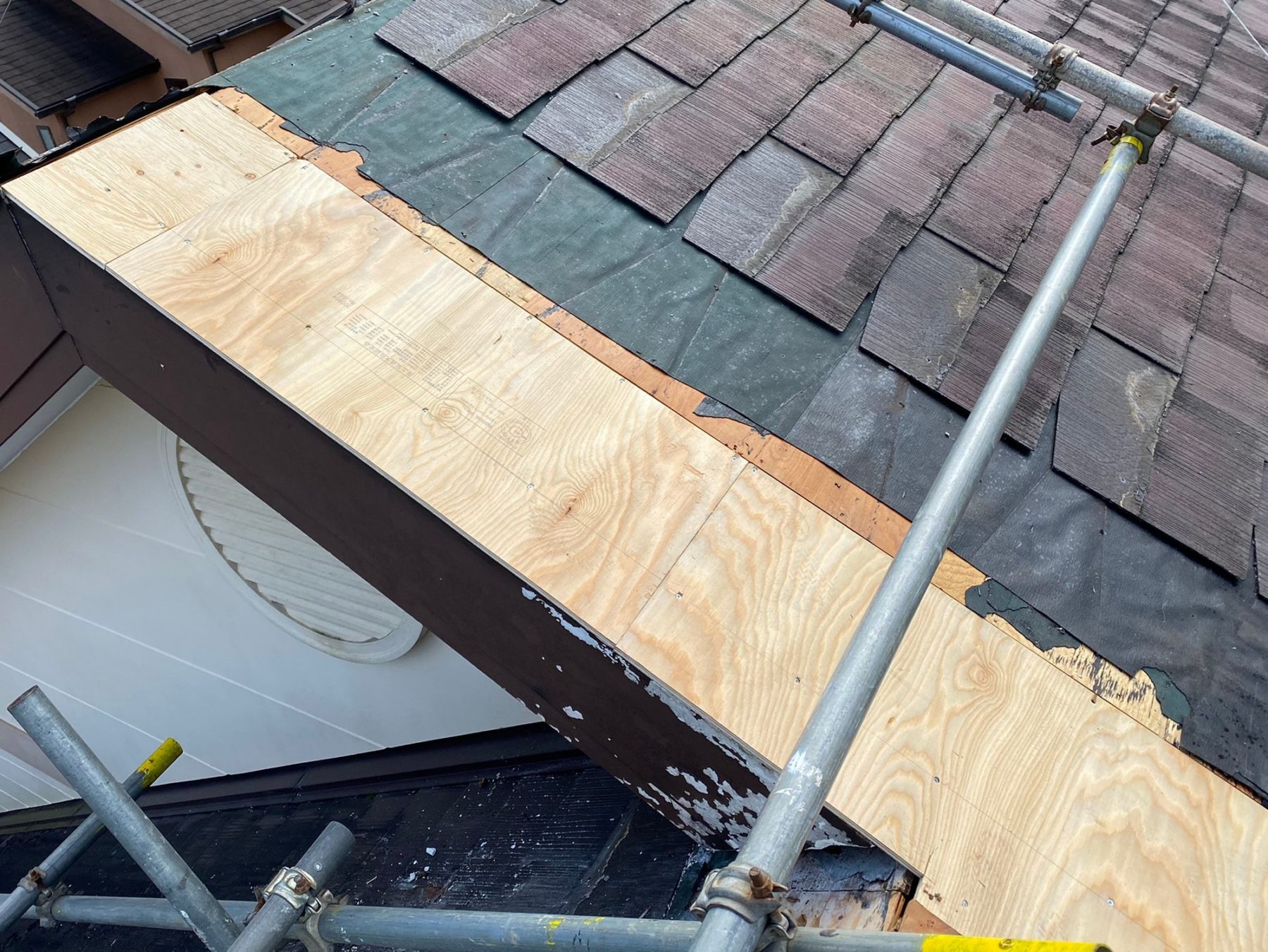

さらに上から針葉樹板を張っていきます。
77. 2020-12-07
屋根修理工事
針葉樹板を張っていきます。
78. 2020-12-07
屋根修理工事

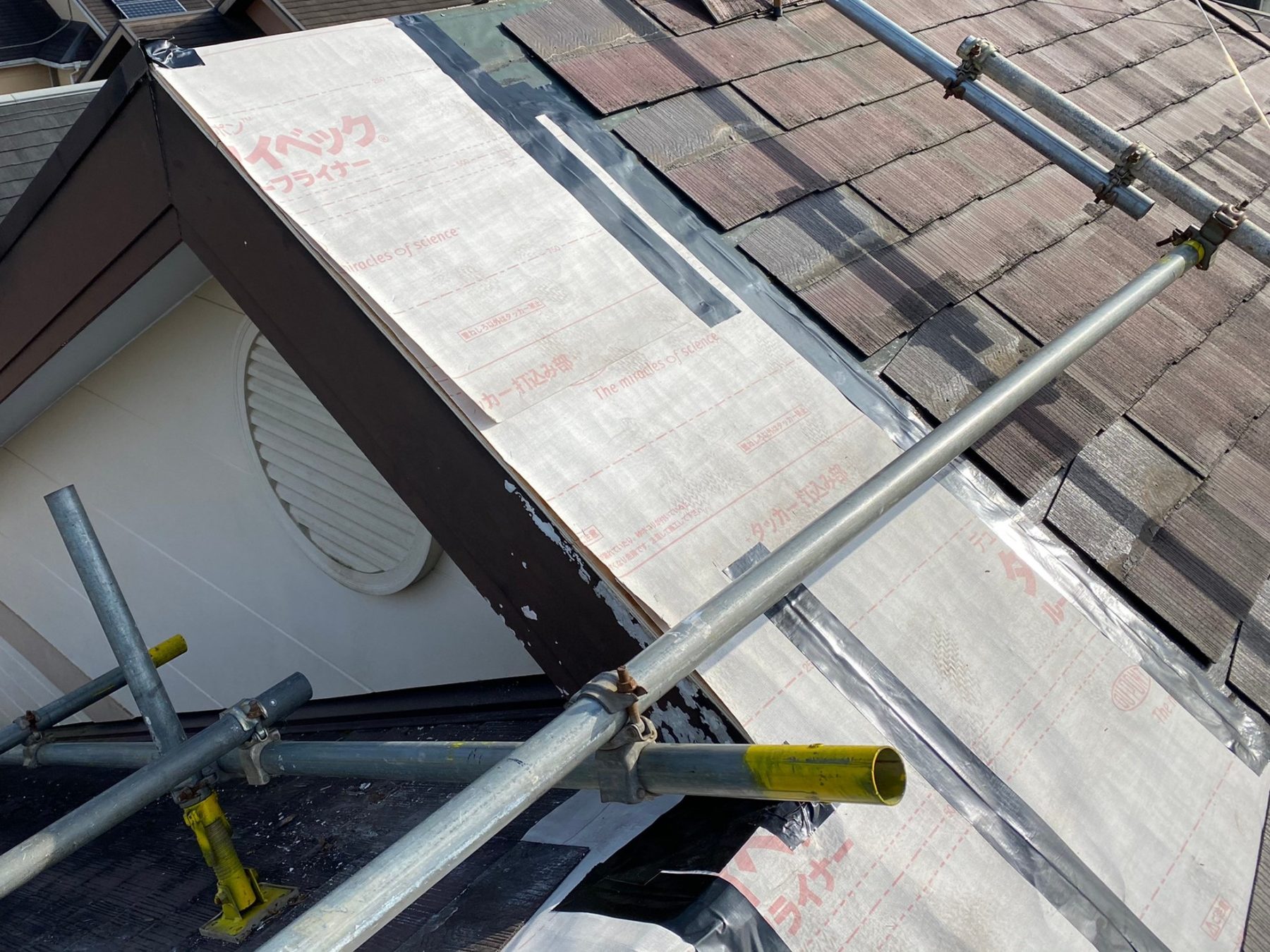

さらに上から新たな下葺き材(タイベックルーフライナー)を張りました。下葺き材の継ぎ目には防水テープを貼っていきます。
79. 2020-12-07

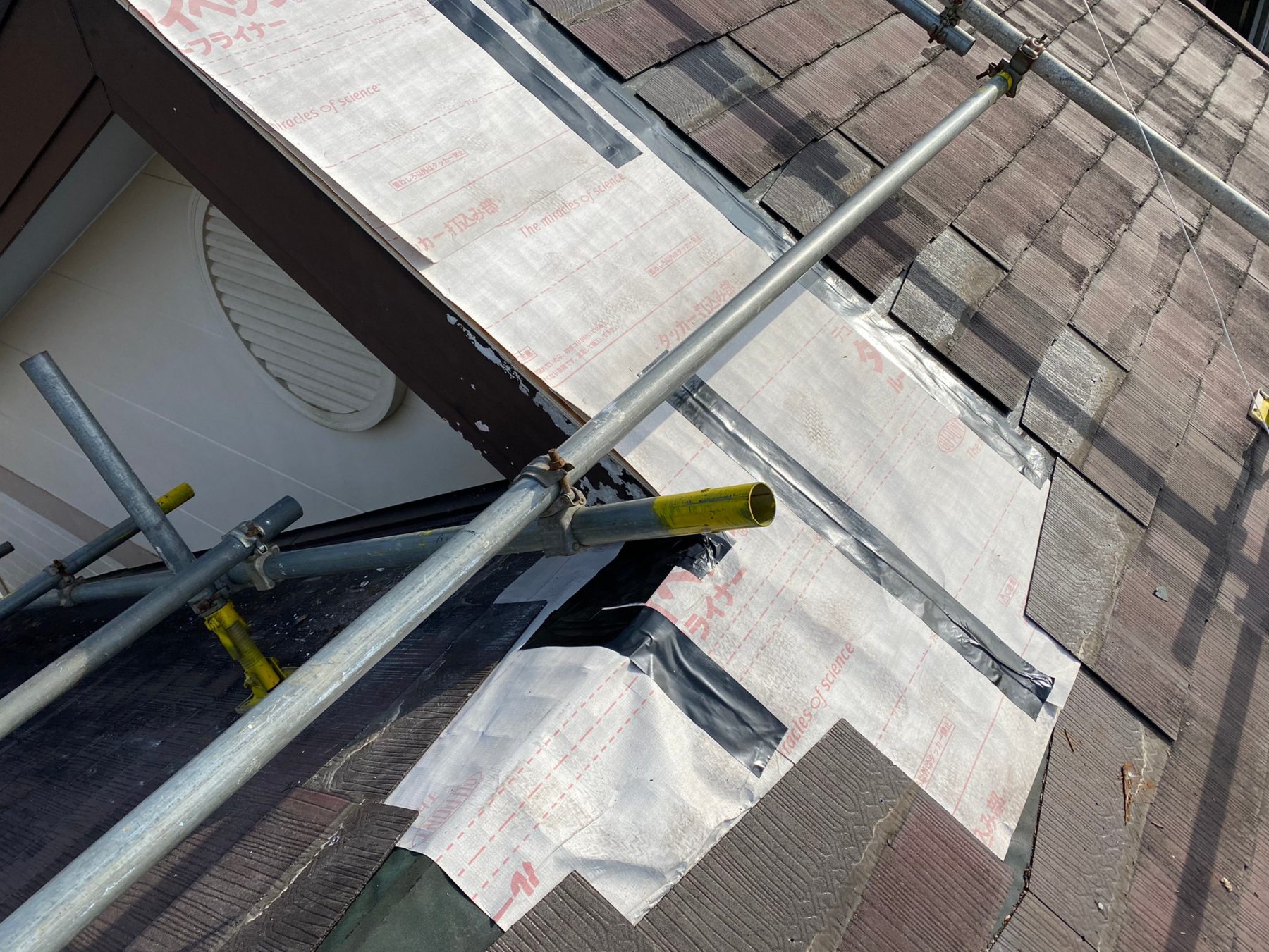

屋根修理工事
下葺き材を張りました。下葺き材の上から防水テープを貼りました。
80. 2020-12-07

屋根修理工事

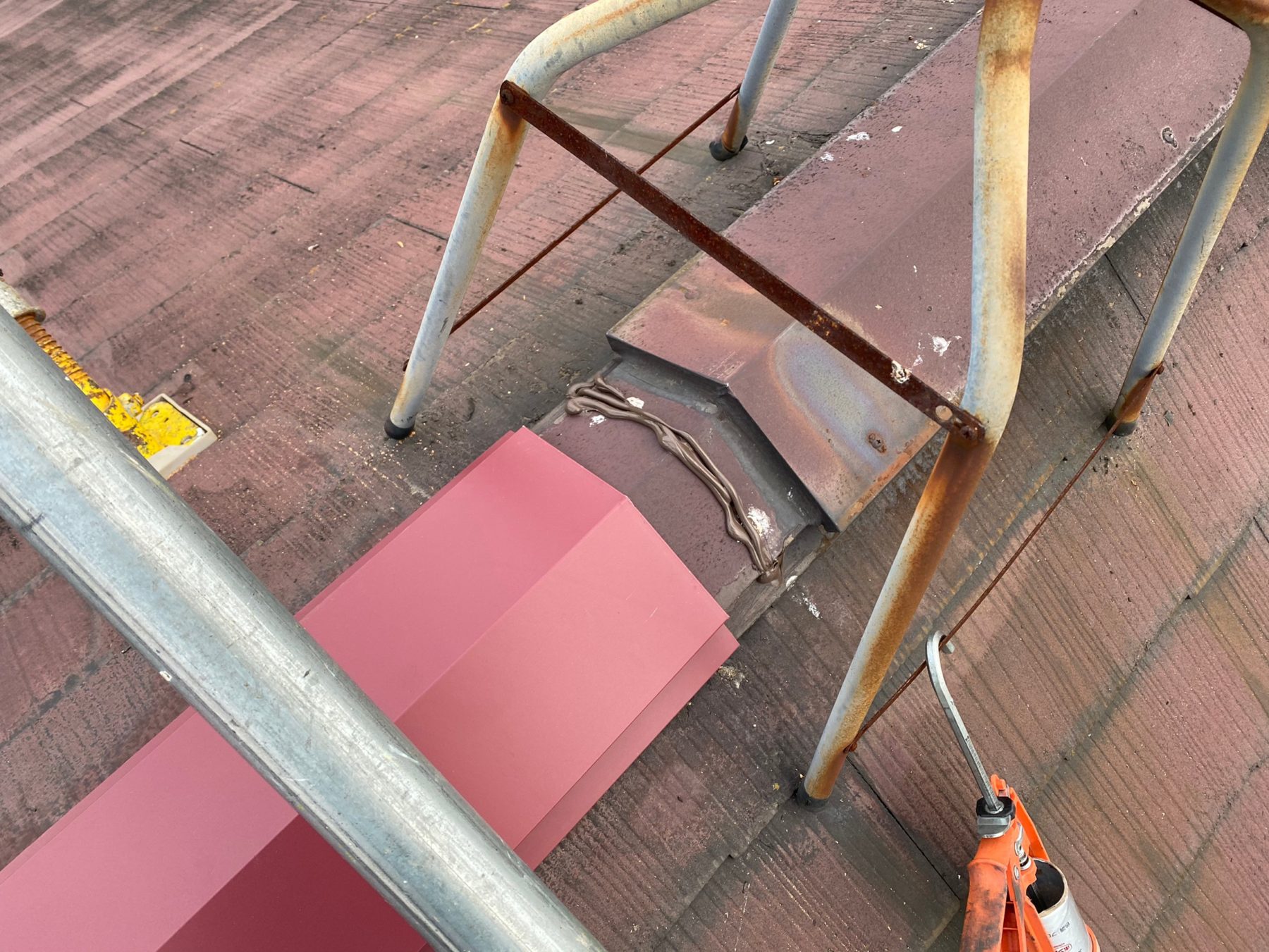

ケラバに下地木材、捨て水切りを施工後、ケラバ板金を取り付けました。新たな屋根材を取り付けていきます。
81. 2020-12-07
屋根修理工事
棟に下地木材を取り付けていきます。
82. 2020-12-07
屋根修理工事
コーキングを入れ、新たな棟板金を取り付けていきます。
83. 2020-12-07
屋根修理工事
ビスでしっかりと固定します。
84. 2020-12-07
屋根修理工事

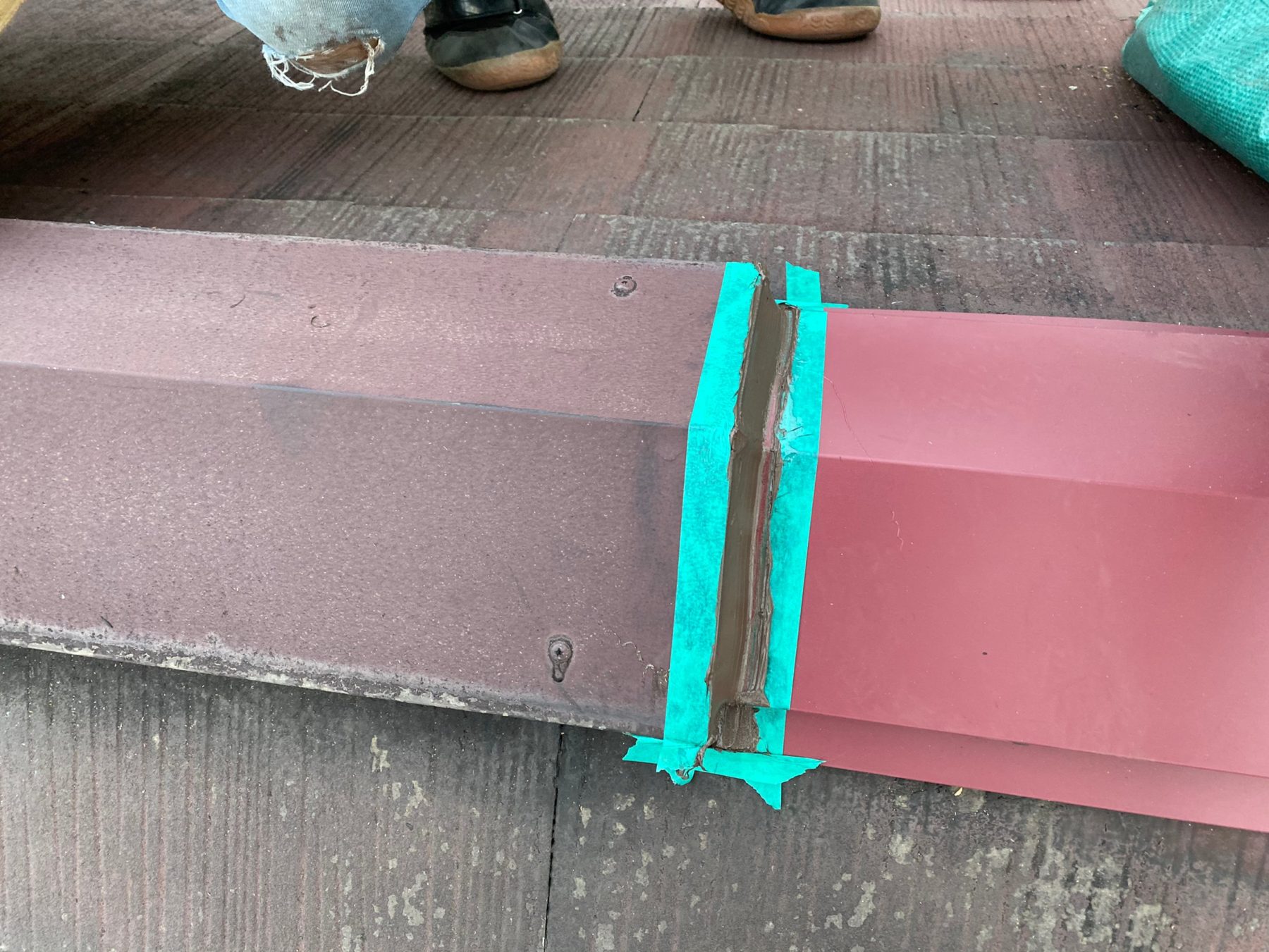

既存の棟板金と新たな棟板金の継ぎ手をマスキングテープで養生し、コーキングを入れます。
85. 2020-12-07
屋根修理工事
棟板金を復旧しました。
86. 2020-12-07
屋根修理工事
ケラバ板金と棟板金の継ぎ手部分にコーキングを入れます。
87. 2020-12-07
屋根修理工事
棟板金、ケラバ板金、新たな屋根材を取り付けました。
88. 2020-12-08
水切り取り付け工事
引き続き、下地木材を取り付けていきます。
89. 2020-12-08
水切り取り付け工事
下地木材を取り付けました。
90. 2020-12-08
水切り取り付け工事
下地木材を取り付けました。
91. 2020-12-08
水切り取り付け工事
コーキングを入れ、水切りを取り付けていきます。
92. 2020-12-08
水切り取り付け工事
水切りを取り付けていきます。
93. 2020-12-08
水切り取り付け工事
別箇所、水切りを取り付けていきます。
水切り取り付け工事
水切りを取り付けていきます。
95. 2020-12-08
水切り取り付け工事

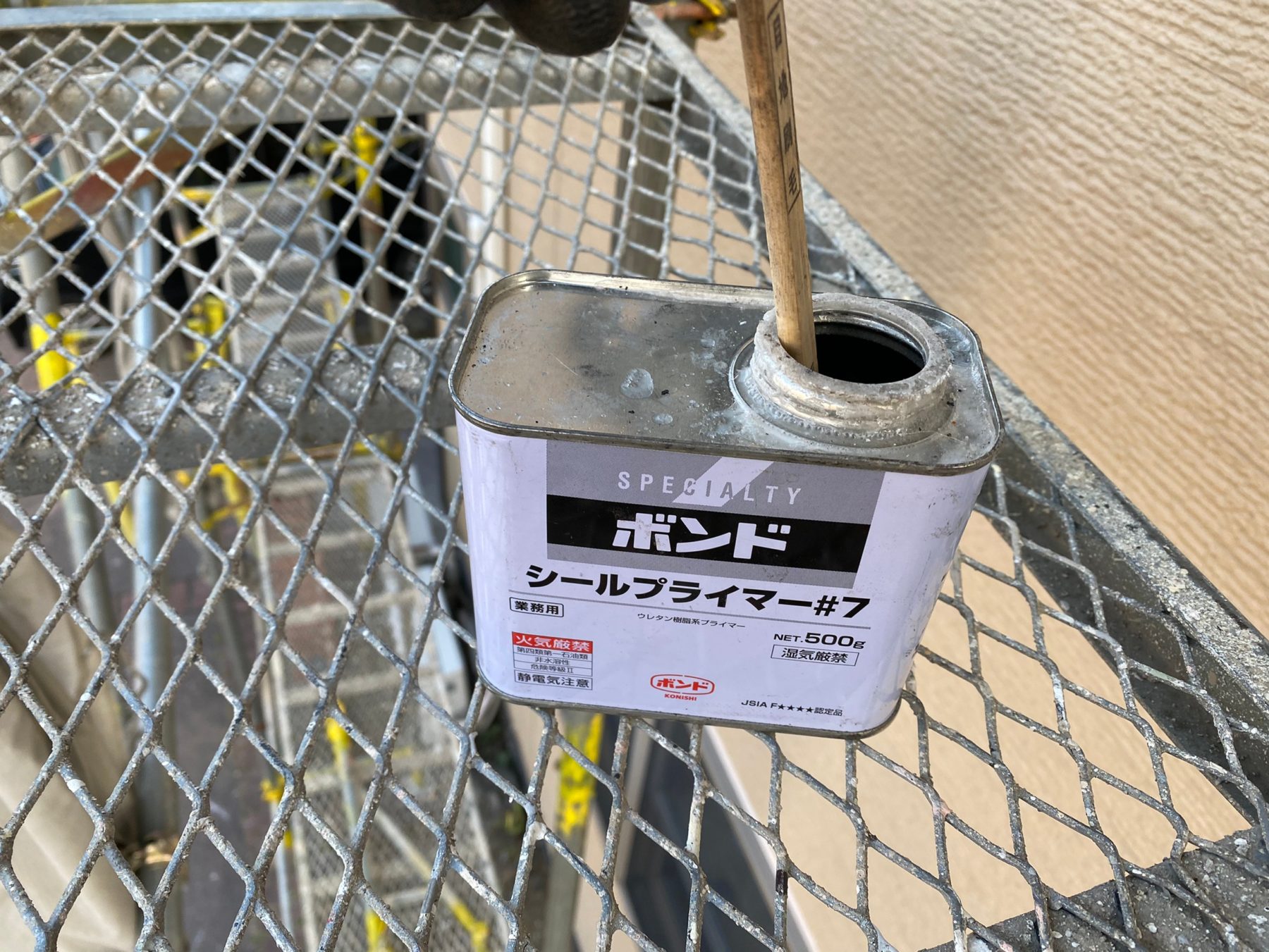

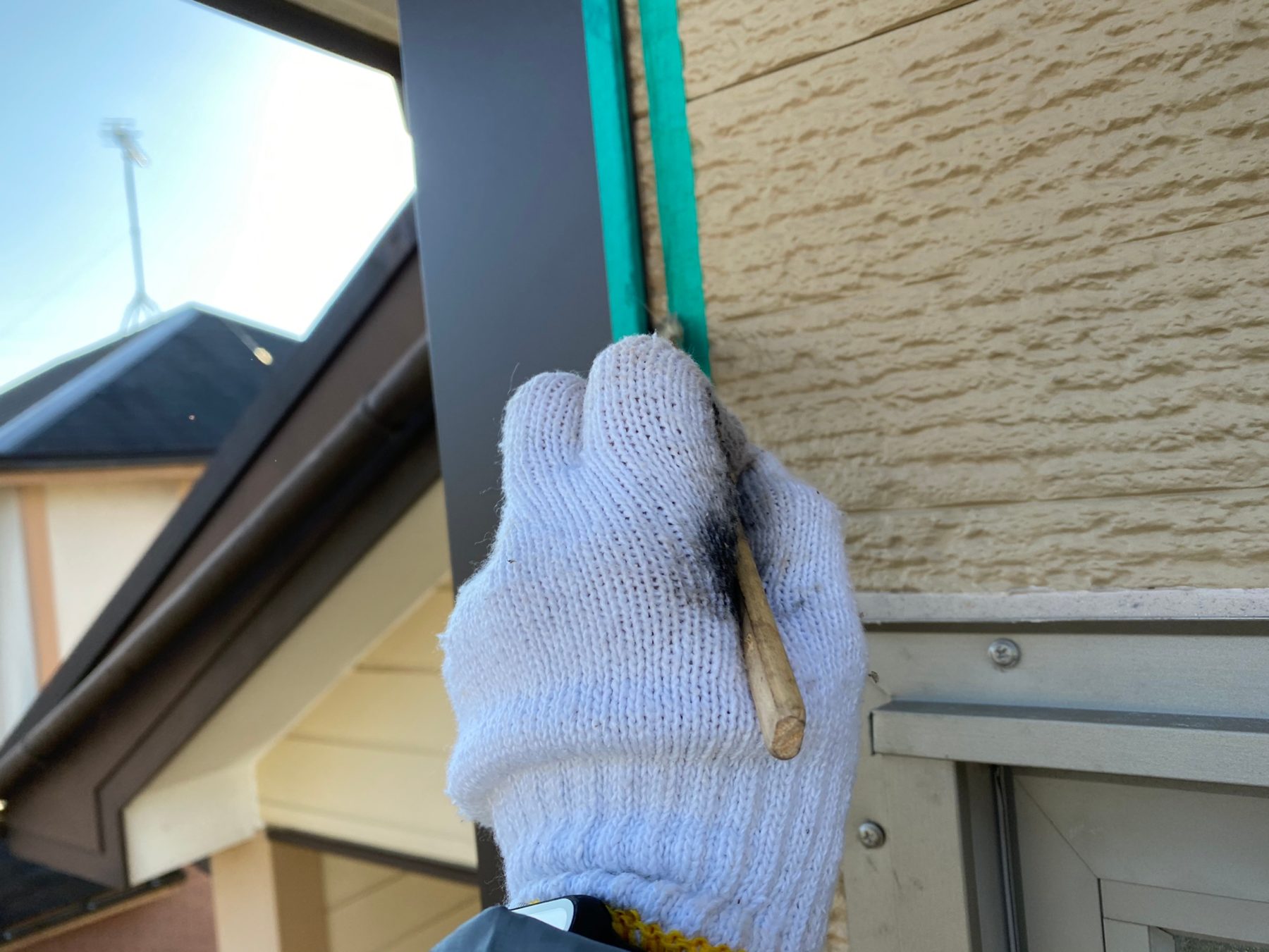

コーキングの付きをよくするプライマーを塗布していきます。
96. 2020-12-08
水切り取り付け工事
外壁と水切りとの取り合い部分をマスキングテープで養生し、プライマーを塗布していきます。
97. 2020-12-08
水切り取り付け工事

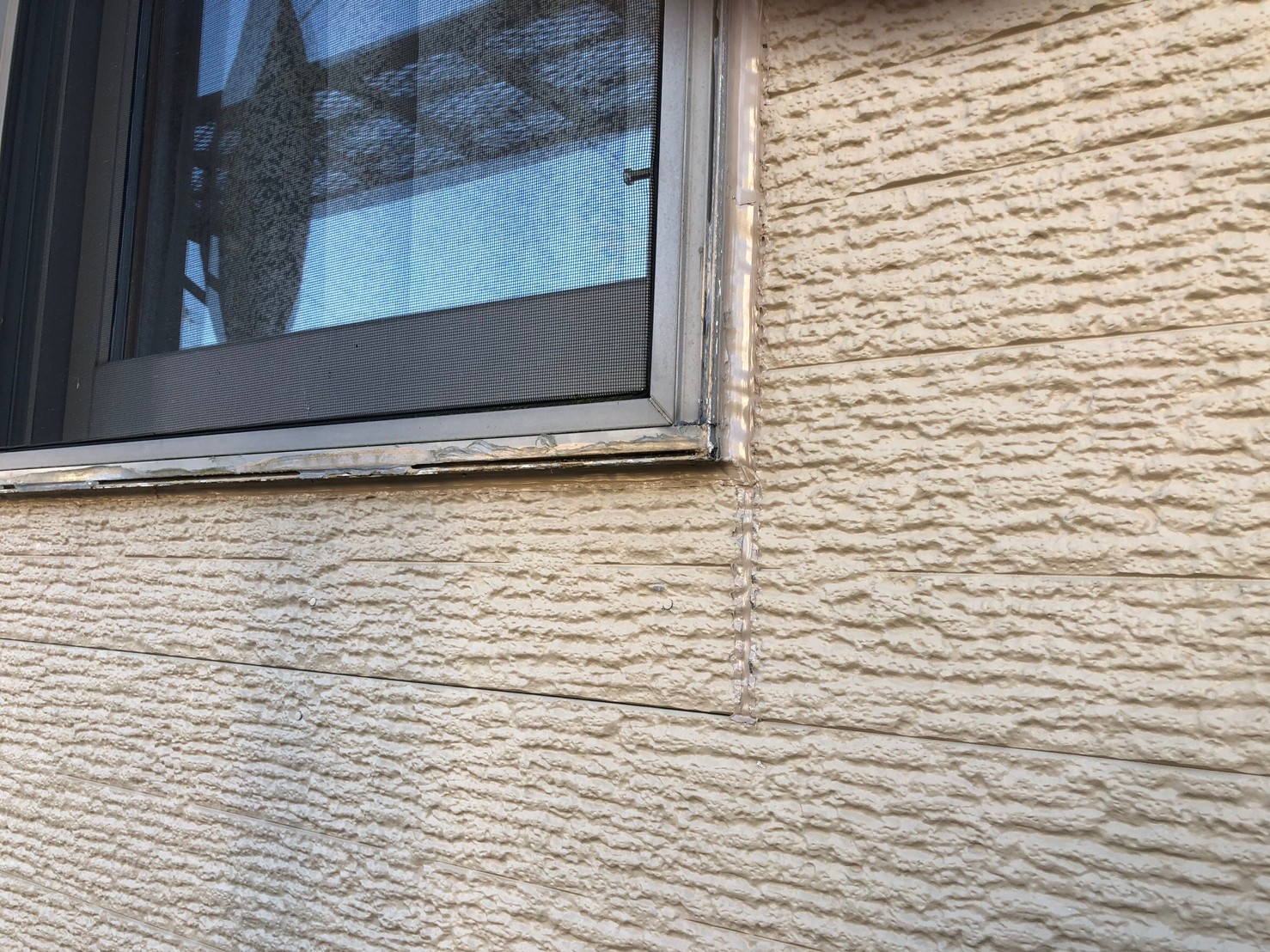

コーキングを充填し平らに均しました。マスキングテープを撤去しました。
98. 2020-12-08
水切り取り付け工事
コーキングを充填し平らに均しました。マスキングテープを撤去しました。

99. 2020-12-10
水切り取り付け工事
別箇所、引き続き、外壁と水切りとの取り合い部分をマスキングテープで養生し、プライマーを塗布していきます。
100. 2020-12-10
水切り取り付け工事
外壁と水切りとの取り合い部分をマスキングテープで養生し、プライマーを塗布していきます。
101. 2020-12-10
水切り取り付け工事
コーキングを充填し平らに均しました。マスキングテープを撤去しました。
102. 2020-12-10
水切り取り付け工事
コーキングを充填し平らに均しました。マスキングテープを撤去しました。
103. 2020-12-10
水切り取り付け工事
コーキングを充填し平らに均しました。マスキングテープを撤去しました。
104. 2020-12-10
その他工事

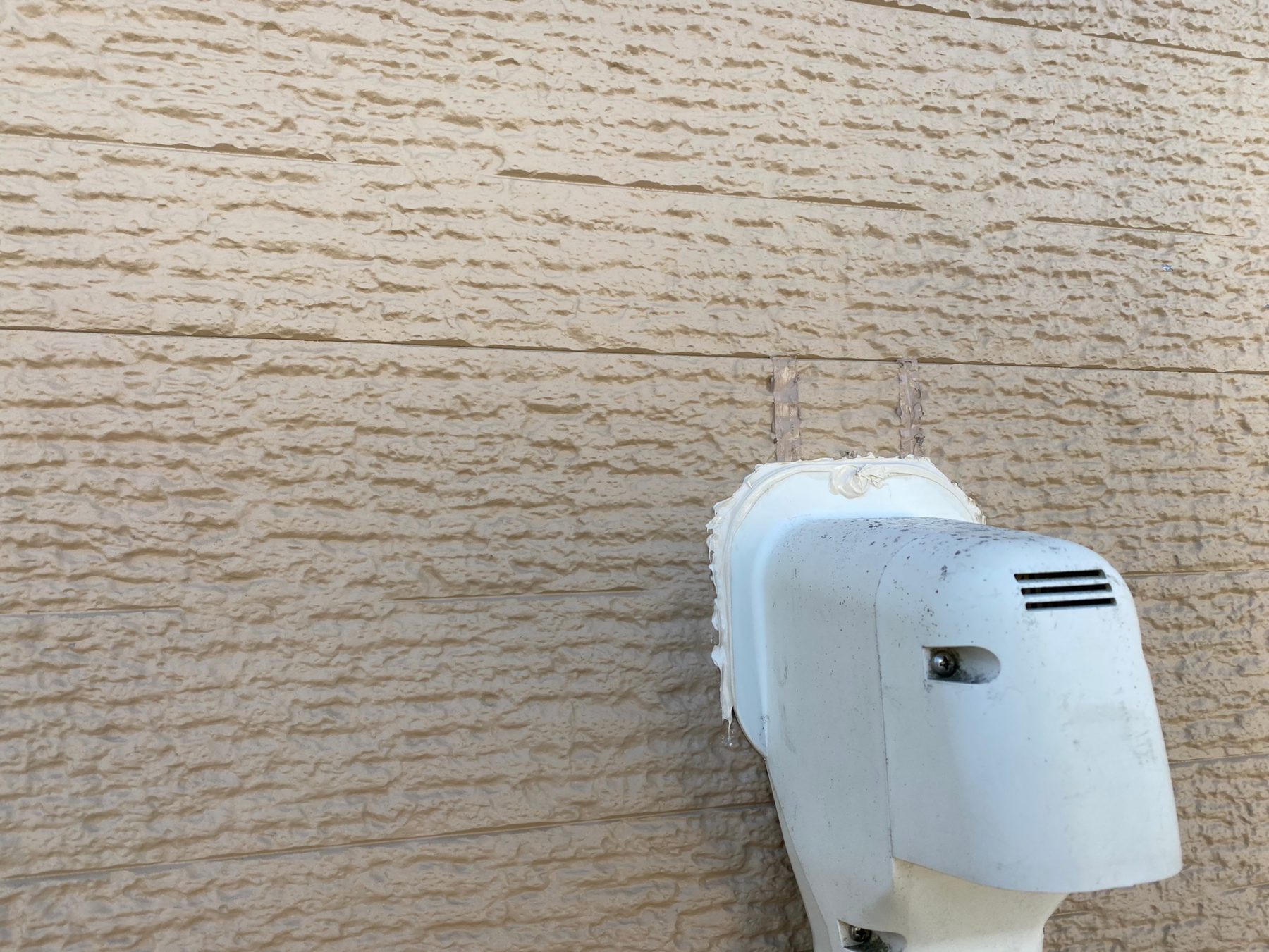

エアコンの配管カバー廻りをコーキング処理しました。
105. 2020-12-10
その他工事

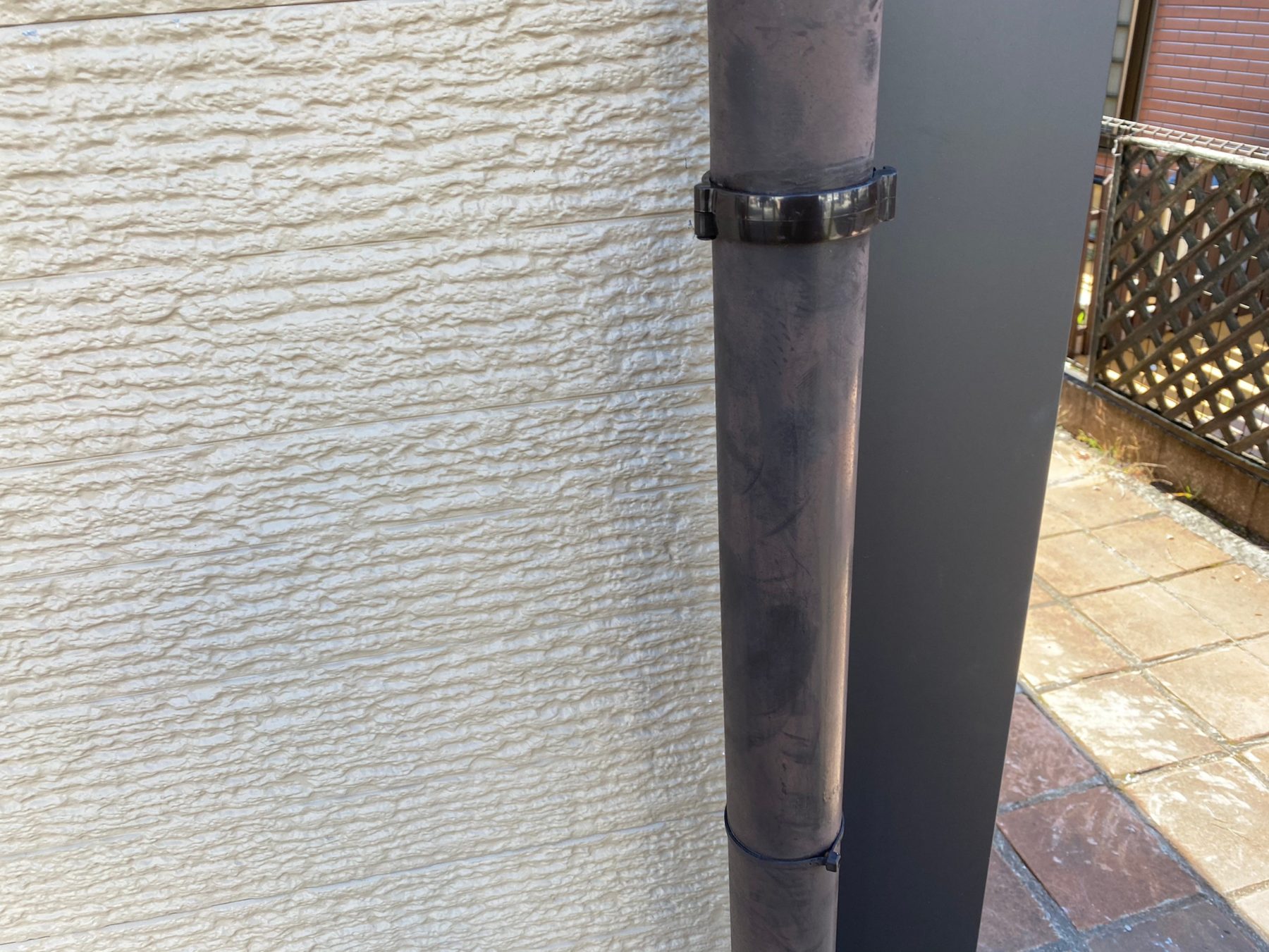

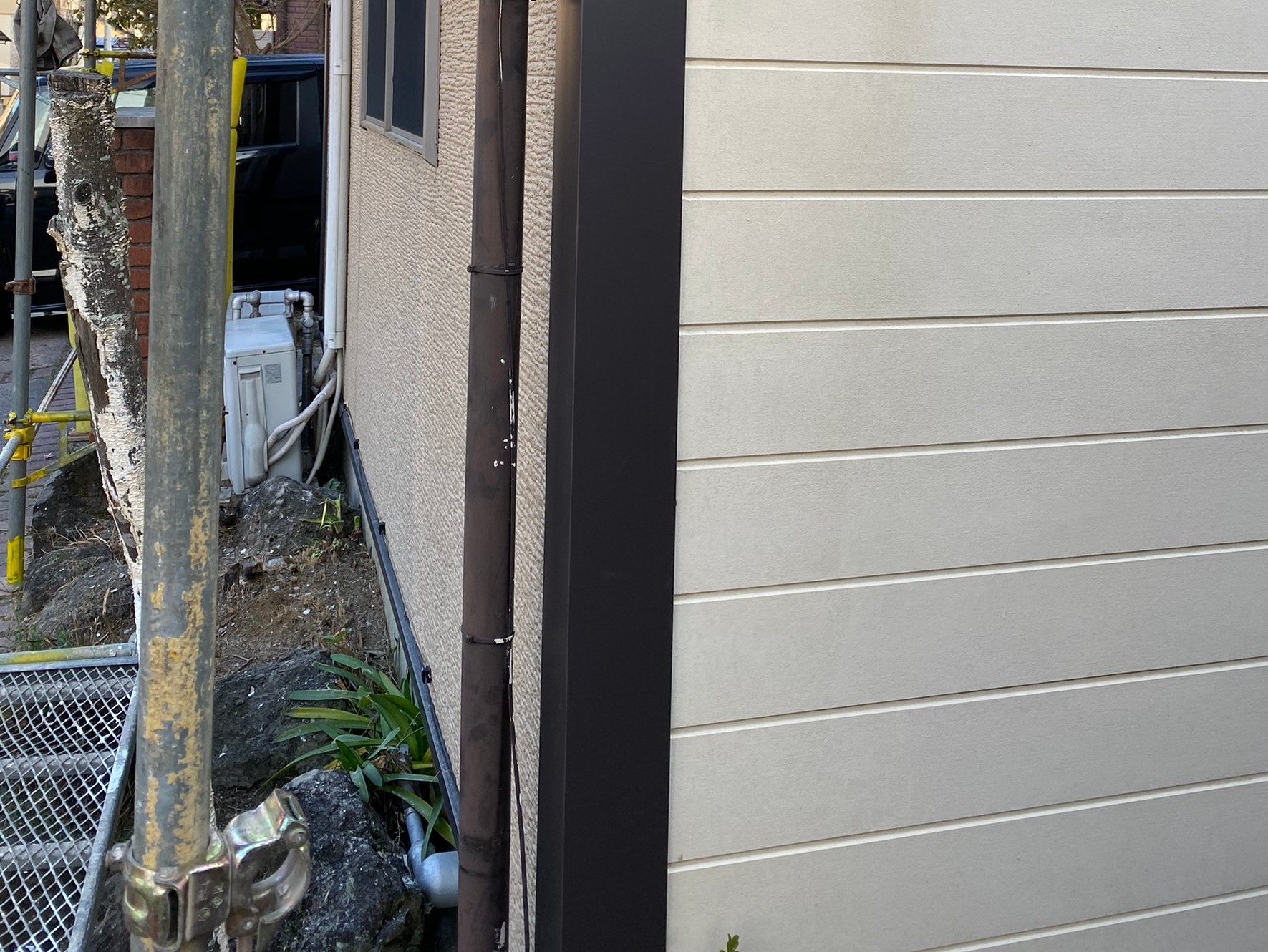

新たな控え金具で竪樋を外壁にしっかりと固定しました。

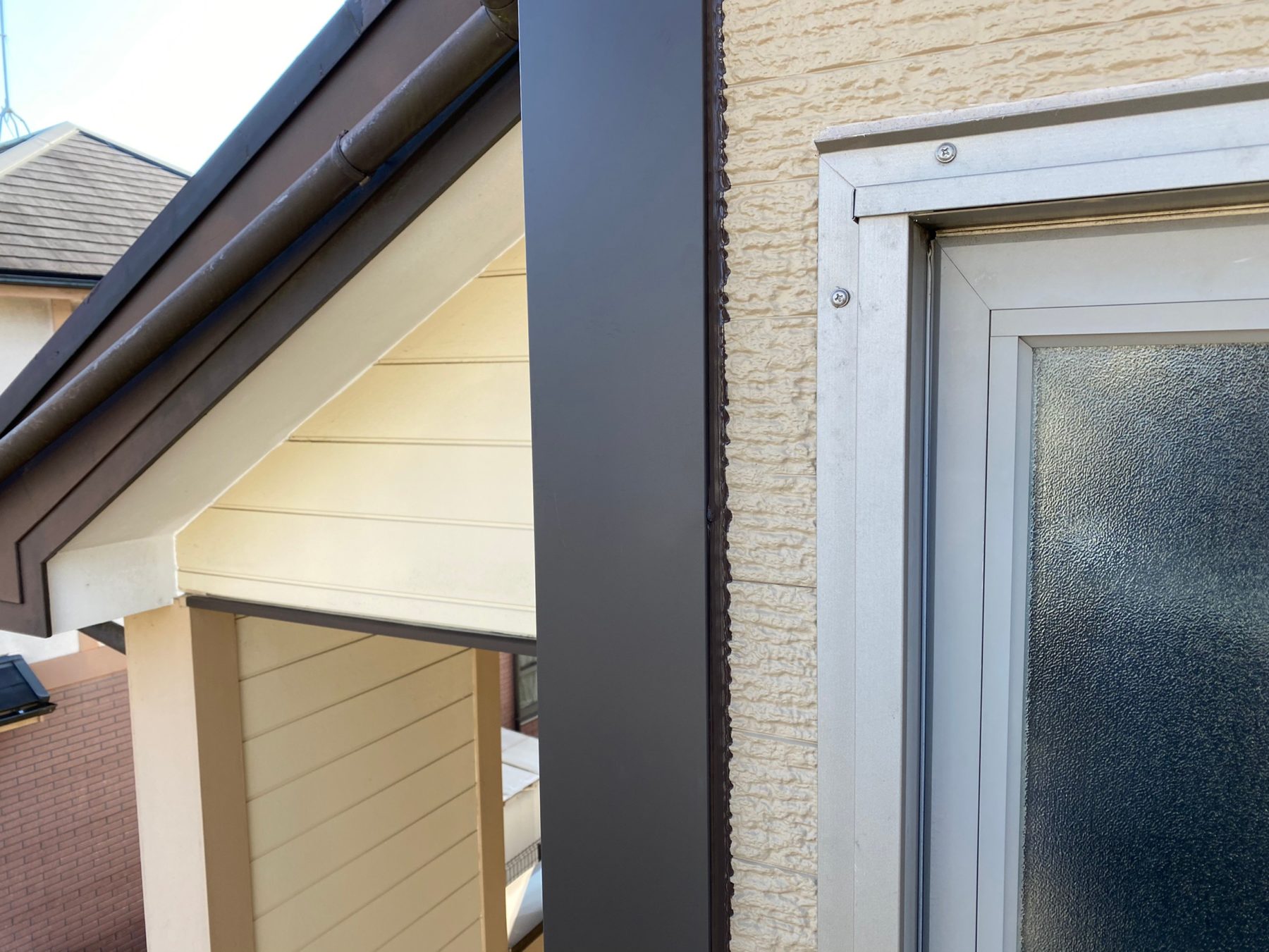

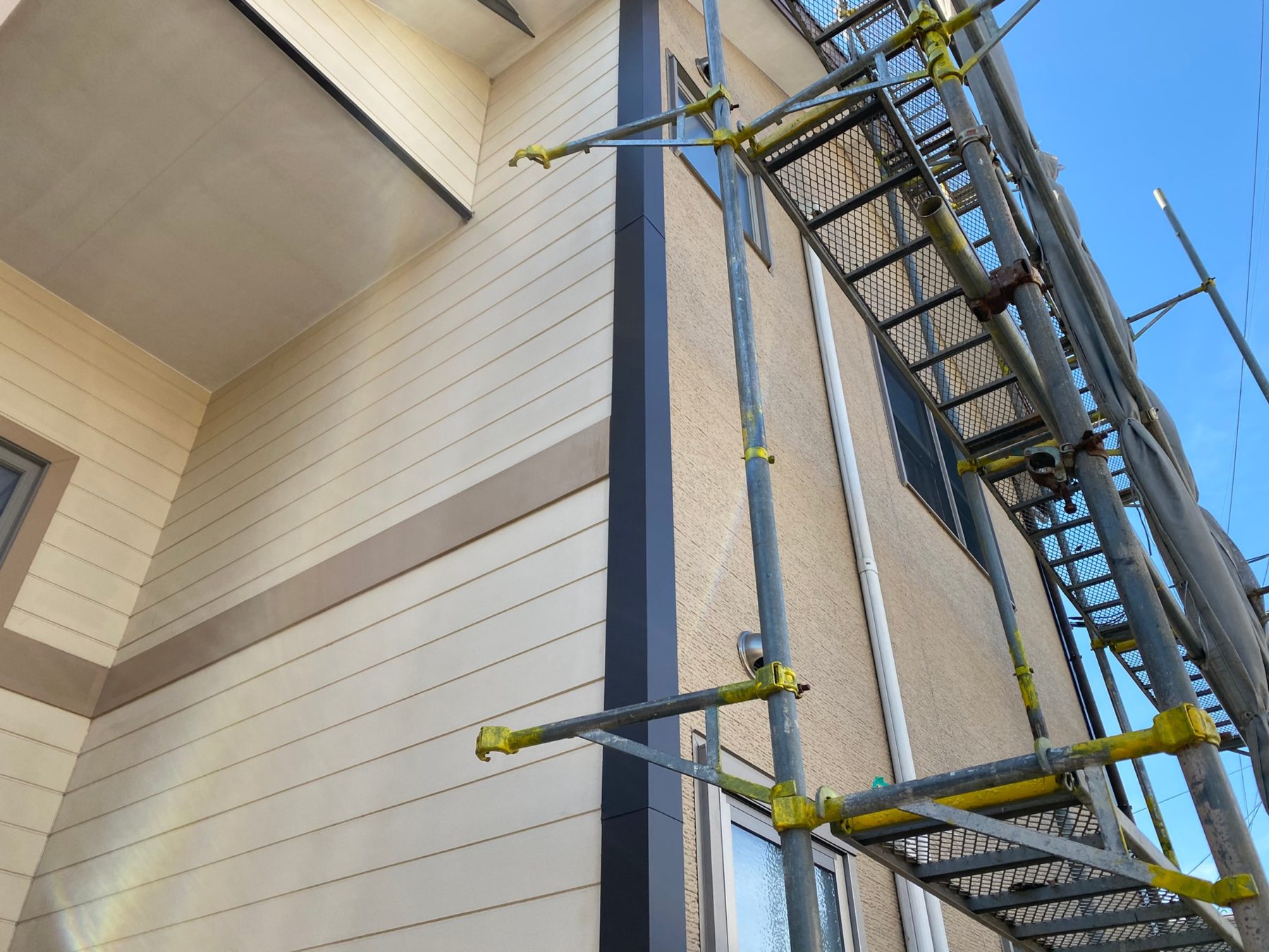

106. 2020-12-10
その他工事
新たな控え金具で竪樋を外壁にしっかりと固定しました。

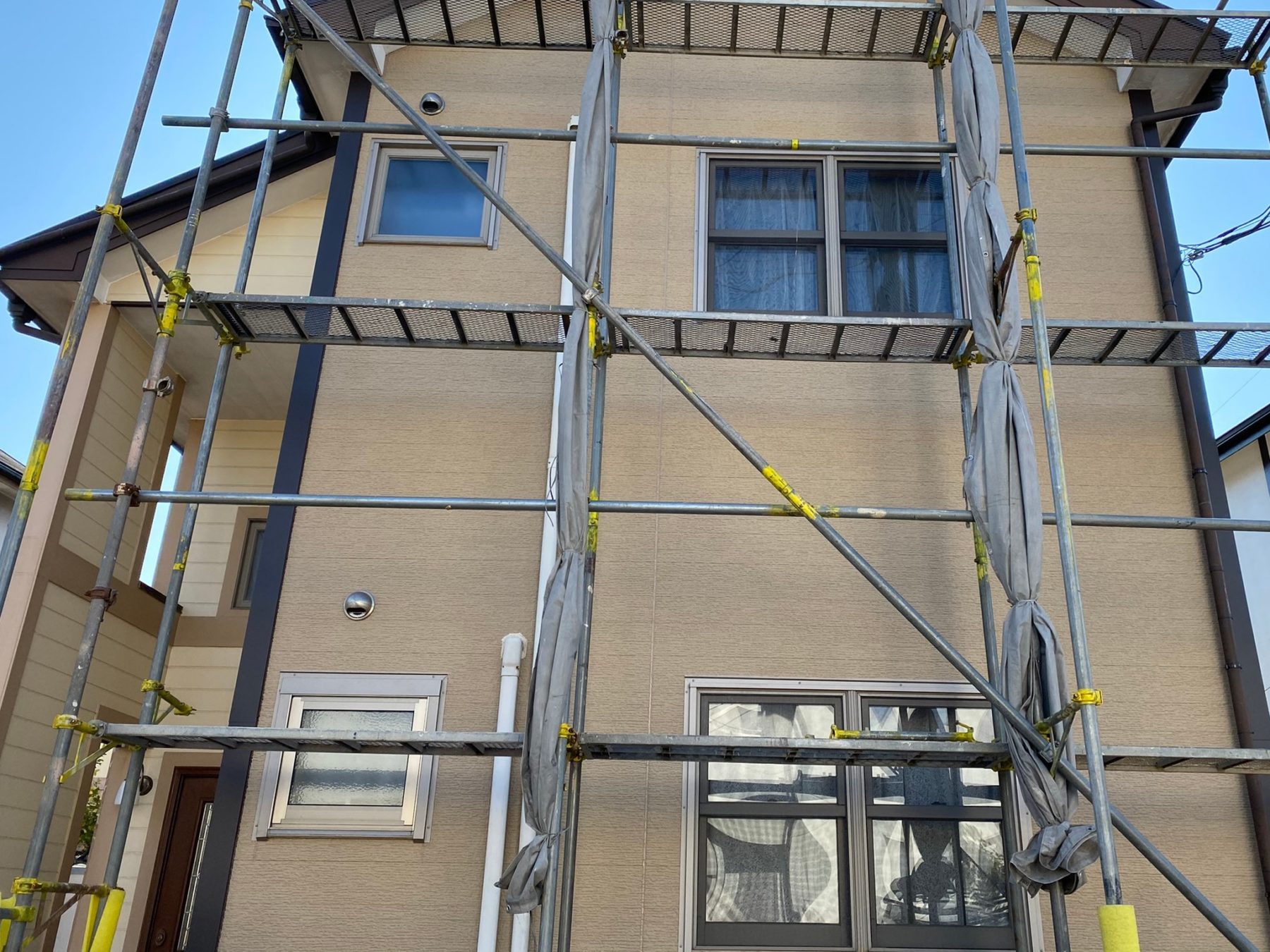

工事完工です。
108. 2020-12-16
足場工事
足場を解体しました。
109. 2020-12-16
足場工事
足場を解体しました。
110. 2020-12-16
現場担当
私達が自信を持って施工いたしました。
111. 2020-12-16
現場担当
私達が自信を持って施工いたしました。
その他施工事例
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R.7 6/30 東成区 石澤様邸 屋根修理工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R7.6/27~6/28 大東市 J様邸 屋根ラバーロック工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.6/12〜18 阿倍野区 O様 庇工事
-
- 工事内容
-
- 屋根工事
- 雨とい工事
- その他の工事
- 施工エリア
- 奈良
R7.6/9~6/25 桜井市 S様邸 屋根・とい修理工事
-
- 工事内容
-
- 屋根・外壁塗装工事
- その他の工事
- 施工エリア
- 大阪
R7.6/13-6/21 東大阪市 U様邸 板金工事
-
- 工事内容
-
- 屋根工事
- 外壁工事
- 施工エリア
- 奈良
R7.6/3~6/5 大和高田市 N様邸 雨漏り修理工事
-
- 工事内容
-
- 外壁工事
- その他の工事
- 施工エリア
- 奈良
R7.6/5~6/21 香芝市 I様邸 しっくいその他補修工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.6/4~6/7 大和高田市 K様邸 屋根カバー工事
