八尾市 梶木様邸 外壁塗装・防水工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
大阪
-
工事主任
現場主任:鍵山
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2017年08月01日

外壁塗装工事(アステック)

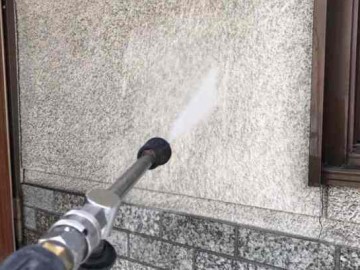

高圧洗浄をしていきます。
2. 2017年08月01日

外壁塗装工事(アステック)

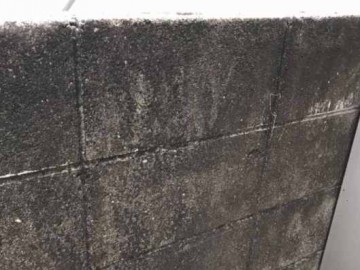

外構のブロック部分、既存の状態です。
3. 2017年08月01日

外壁塗装工事(アステック)
高圧洗浄しました。
4. 2017年08月03日

外壁塗装工事(アステック)

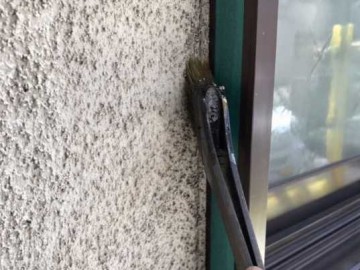

コーキングの着きを良くするために、まずプライマーを塗ります。
5. 2017年08月03日

外壁塗装工事(アステック)

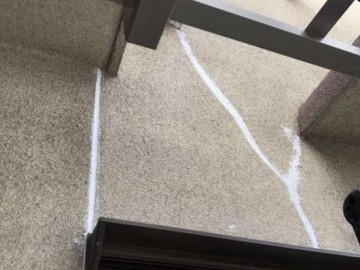

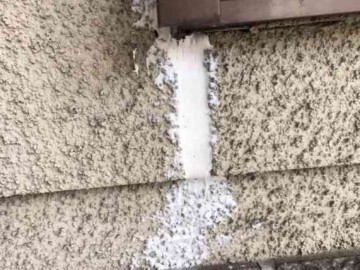

コーキングを入れました。
6. 2017年08月03日

外壁塗装工事(アステック)

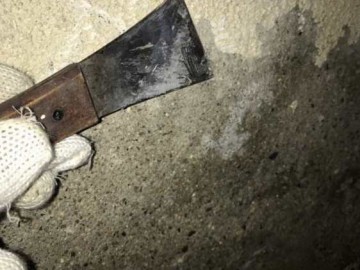

クラック(ヒビ割れ)を補修していきます。
7. 2017年08月03日

外壁塗装工事(アステック)

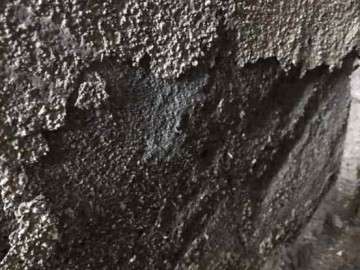

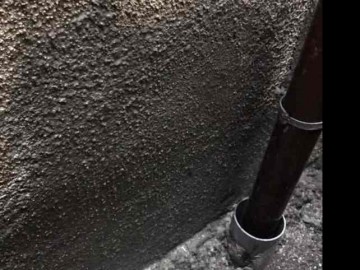

外壁部分の浮きを確認します。
8. 2017年08月03日

外壁塗装工事(アステック)
浮いている部分を撤去してきます。
9. 2017年08月03日

外壁塗装工事(アステック)

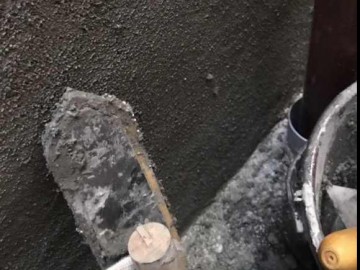

モルタルで補修します。
10. 2017年08月03日

外壁塗装工事(アステック)
モルタルを使用し、補修しました。
11. 2017年08月04日

外壁塗装工事(アステック)
モルタル部にカチオンシーラーを塗っていきます。
12. 2017年08月05日

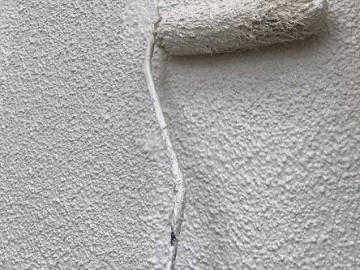

外壁塗装工事(アステック)

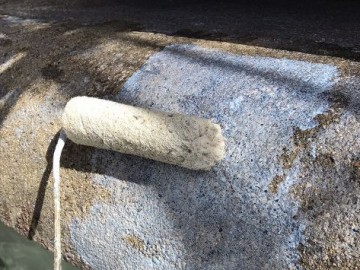

マスチック柄付けを行っていきます。
13. 2017年08月07日

外壁塗装工事(アステック)

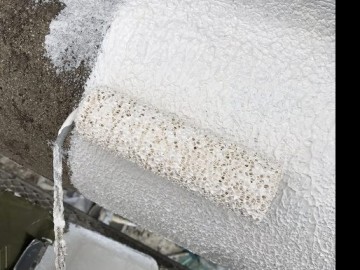

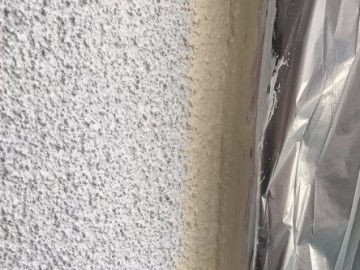

エピテックフィラーAEを下塗りしていきます。
14. 2017年08月08日

外壁塗装工事(アステック)
④EC5000PCM-IRを細部刷毛塗りしていきます。
15. 2017年08月08日

外壁塗装工事(アステック)

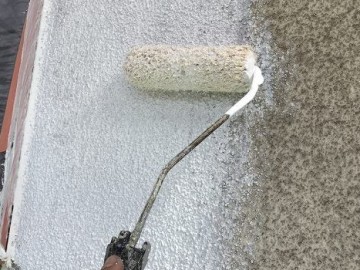

⑤EC5000PCM-IRを中塗りしていきます。
16. 2017年08月08日

ベランダメッシュウレタン防水工事

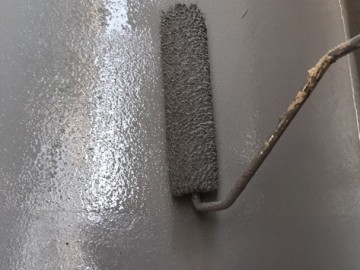

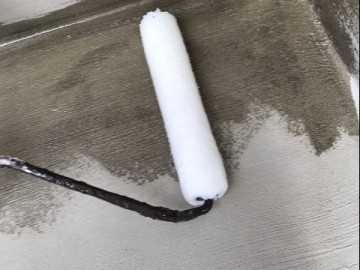

カチオンで下地を調整していきます。
17. 2017年08月08日

ベランダメッシュウレタン防水工事

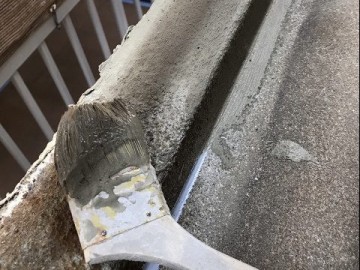

プライマーを塗っていきます。
18. 2017年08月08日

雨戸塗装工事

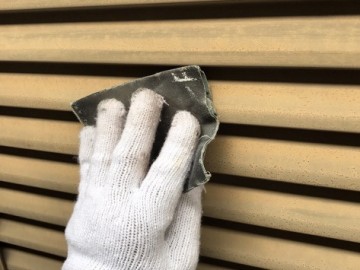

雨戸部分のケレン掛けを行います。
19. 2017年08月09日

雨戸塗装工事

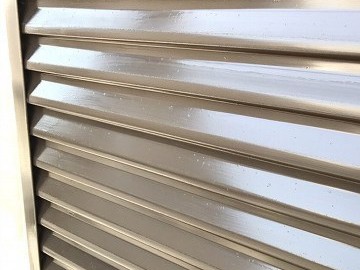

ウレタン塗料を塗りました。
20. 2017年08月09日

外壁塗装工事(アステック)

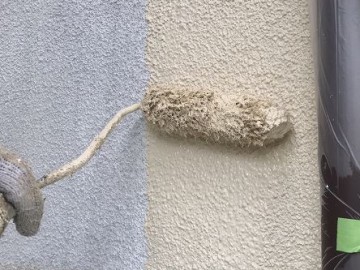

⑥EC5000PCM-IRを上塗りしていきます。
21. 2017年08月09日

ベランダメッシュウレタン防水工事

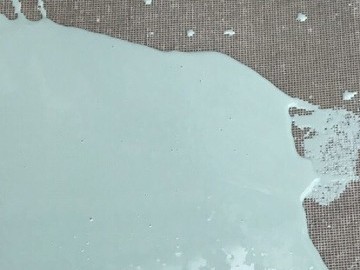

メッシュクロスを敷いて、ウレタン塗料を塗っていきます。
22. 2017年08月09日

ベランダメッシュウレタン防水工事
ウレタン塗料2回目です。塗り重ねていきます。
23. 2017年08月10日

ベランダメッシュウレタン防水工事
トップコートを塗っていきます。
24. 2017年08月10日

ベランダメッシュウレタン防水工事
防水工事完成です。
25. 2017年08月10日

工事担当:鍵山
私が責任を持って施工しました。
