堺市 E様邸 外壁塗装工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
大阪
-
工事主任
長坂現場
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細

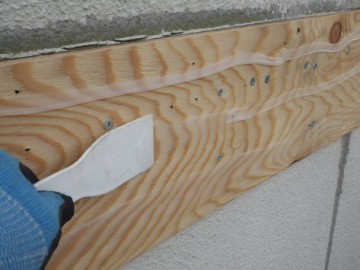

1. 2015年11月23日

幕板板金工事

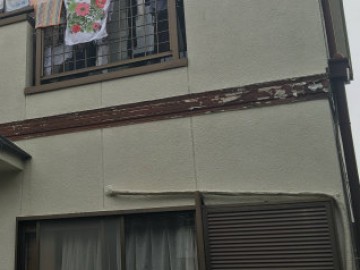

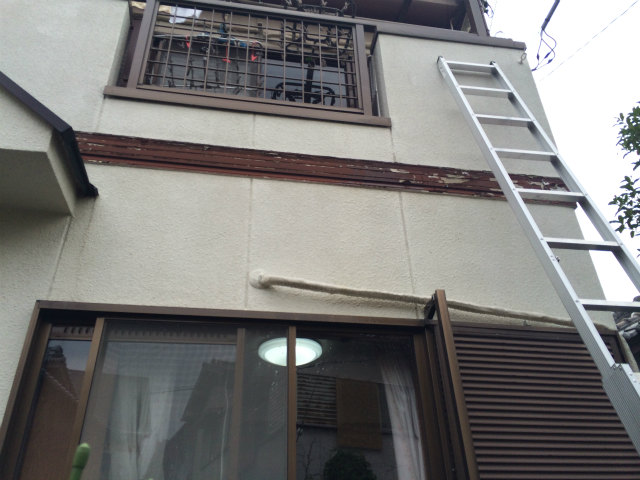

既存の状態です
2. 2015年11月23日

幕板板金工事

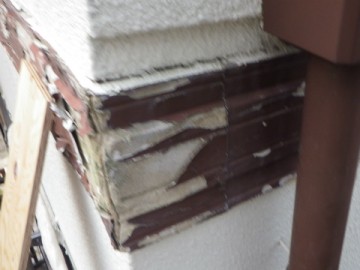

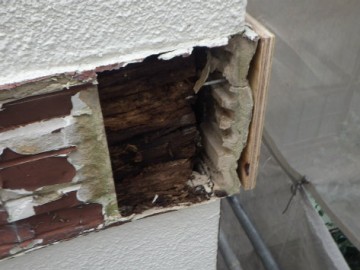

既存の幕板です 傷みが酷い箇所の幕板を撤去します
3. 2015年11月23日

幕板板金工事
コーナー部分の幕板をカットして撤去します
4. 2015年11月23日

幕板板金工事

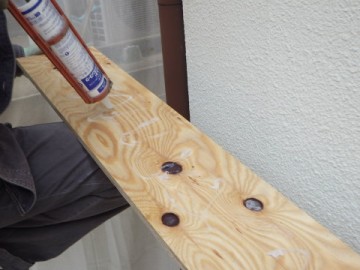

予め下地木材の裏にコーキングを塗っておきます
5. 2015年11月23日

幕板板金工事

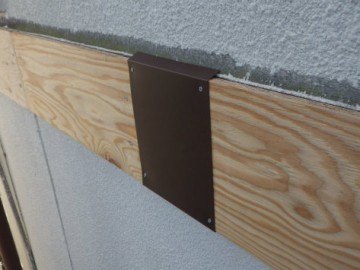

下地木材を既存の幕板の上から圧着固定していきます
6. 2015年11月23日

幕板板金工事

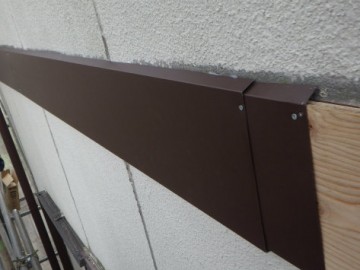

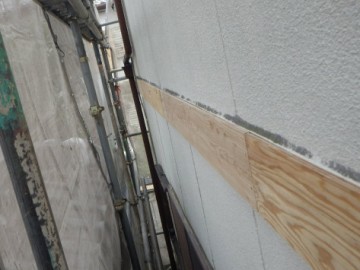

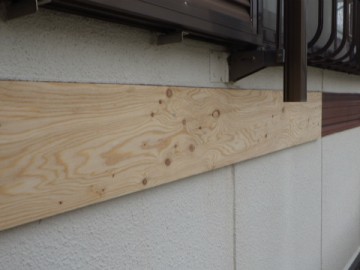

下地木材取付け完了です
7. 2015年11月24日

幕板板金工事
裏にコーキングを塗った板金を幕板の下地木材に圧着固定します
8. 2015年11月24日

幕板板金工事

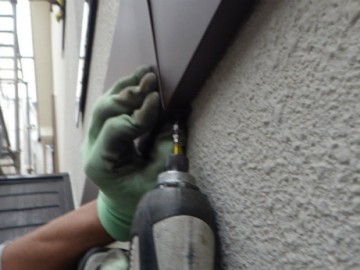

圧着固定した板金をビスでしっかりと固定します
9. 2015年11月24日

幕板板金工事
下地木材にもコーキングを塗っておきます
10. 2015年11月24日

幕板板金工事
先に取り付けた板金の上に継手がくるように下地木材に板金を巻いていきます
11. 2015年11月24日

幕板板金工事

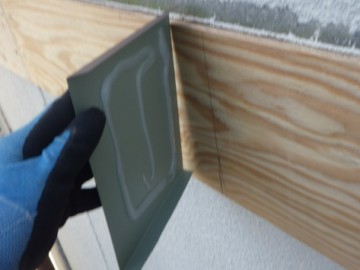

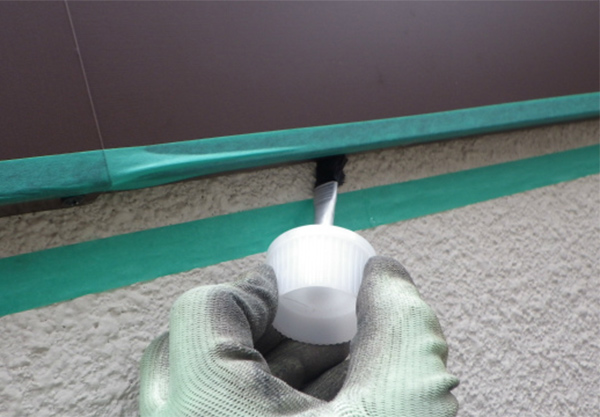

継手にコーキングを入れます
12. 2015年11月24日

幕板板金工事
コーキングを入れた継手に上から板金を当てます(当てる板金の裏にもしっかりとコーキングを入れています)
13. 2015年11月24日

幕板板金工事
上下をしっかりとビス止めします
14. 2015年11月24日

幕板板金工事

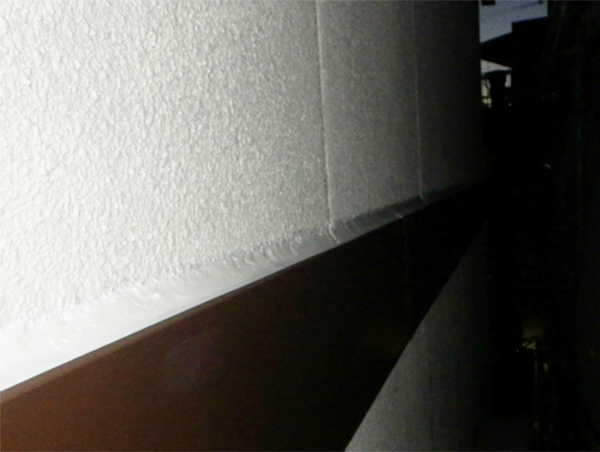

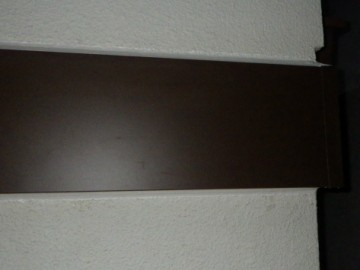

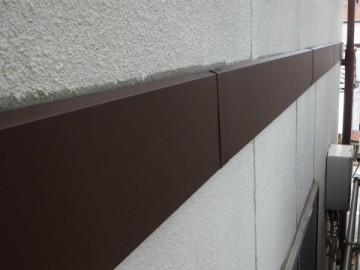

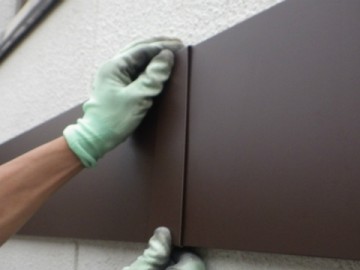

幕板板金巻き完了です
15. 2015年11月24日

幕板板金工事

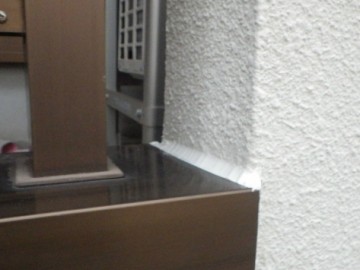

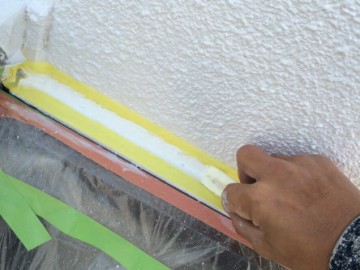

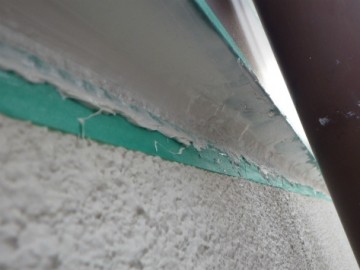

幕板板金と外壁の取り合い部分にマスキングテープを貼り、コーキングの付きを良くするプライマーを塗布していきます
16. 2015年11月24日

幕板板金工事

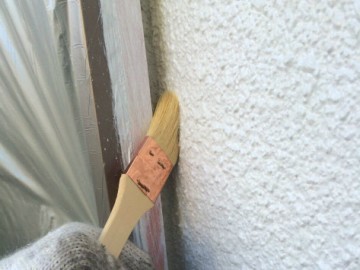

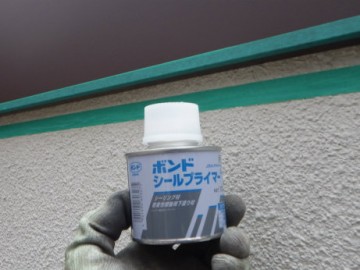

取合い部分にプライマーを塗布します
17. 2015年11月24日

幕板板金工事
プライマー塗布後コーキングを充填し、ヘラで均します
18. 2015年11月24日

幕板板金工事
幕板の上部の同様にコーキングを充填しました
19. 2015年11月24日

その他工事
ベランダ笠木と壁の取り合い部分にコーキングを充填しました
20. 2015年11月24日

幕板板金工事
幕板上部、笠木の取り合い部分にコーキングを充填しました
21. 2015年11月24日

その他工事

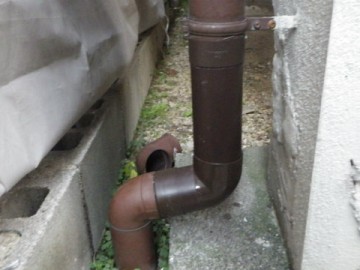

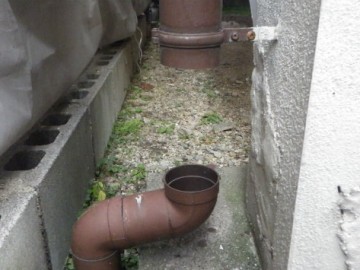

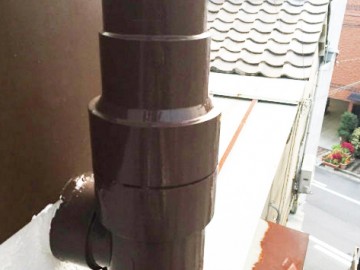

樋を補修します
22. 2015年11月24日

その他工事
ジョイント部分を取り替えました
23. 2015年11月24日

幕板板金工事
幕板板金工事完了です
24. 2015年11月25日

外壁塗装工事

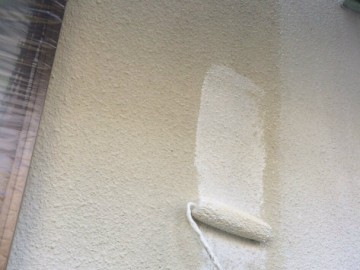

下塗剤(エピテックフィラーAE)を塗装していきます
25. 2015年11月25日

外壁塗装工事

クラックをコーキングで補修しておきます
26. 2015年11月25日

外壁塗装工事

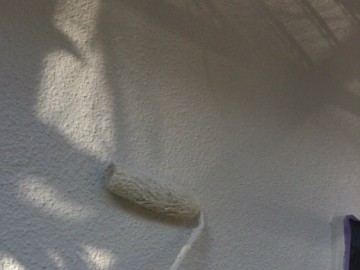

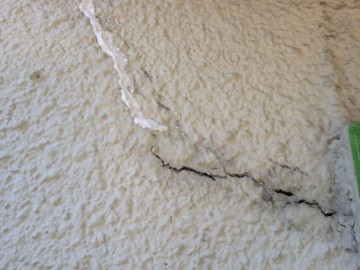

外壁のクラック(亀裂)です
27. 2015年11月25日

外壁塗装工事

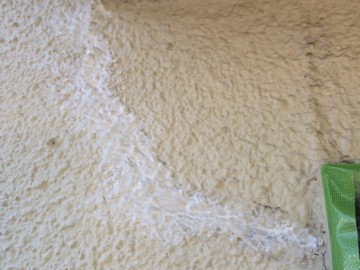

高圧洗浄機で外壁の汚れを落とします
28. 2015年11月26日

外壁塗装工事

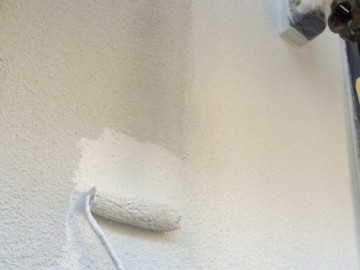

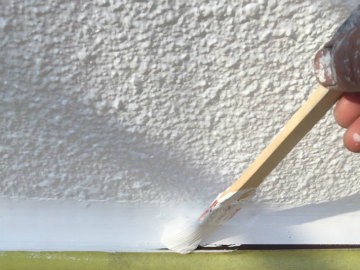

上塗り剤(EC2000F-IR)を塗布します(1回目)
29. 2015年11月27日

外壁塗装工事
2回目上塗りします
30. 2015年11月28日

外壁塗装工事
上塗りを3回重ね塗りしました。
31. 2015年11月28日

外壁塗装工事
細かな部分は刷毛で線出しをしていきます
32. 2015年11月28日

外壁塗装工事

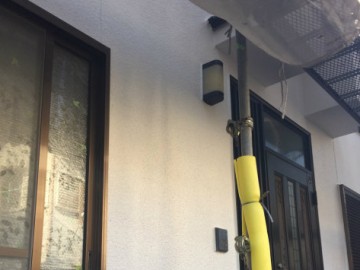

外壁塗装完了です
33. 2015年11月30日

その他工事
サッシ廻りにコーキングの付きを良くするプライマーを塗布します
34. 2015年11月30日

その他工事
サッシ廻りにコーキングを充填しヘラで平らに均します
35. 2015年11月30日

その他工事

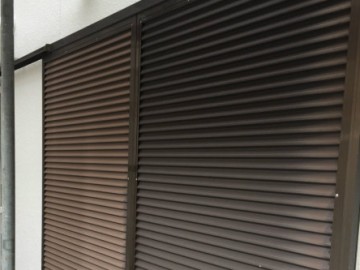

既存の雨戸です

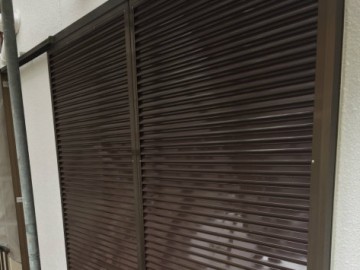

36. 2015年11月30日

その他工事

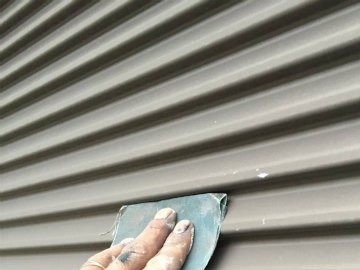

ケレン(旧塗膜の除去)を行い下地を調整しておきます
37. 2015年11月30日

その他工事
ウレタン塗料を塗布し雨戸完成です
38. 2015年11月30日

その他工事
樋もウレタン塗装をしました
39. 2015年11月30日

その他工事

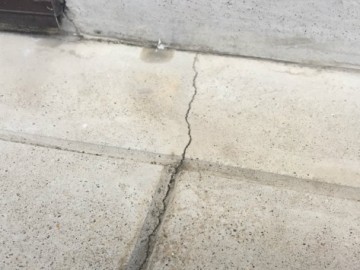

ベランダ床面のクラックです
40. 2015年11月30日

その他工事
目地にコーキングを入れクラックを補修しました
41. 2015年12月04日

外壁塗装工事
工事完工です
