堺市 コーポ様物件 屋根カバー工事 | 施工完了実績

堺市 コーポ様物件 屋根カバー工事

Case Study - 施工完了

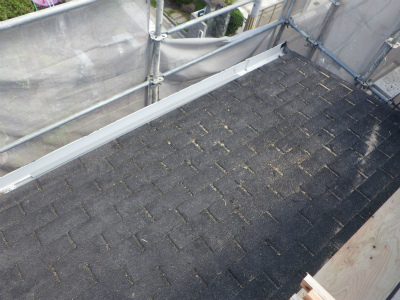

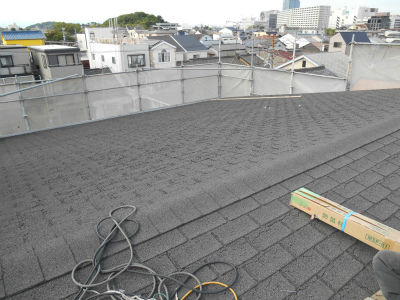

Case Study - ただいま施工中

堺市 コーポ様物件 屋根カバー工事

  1. 施工状況

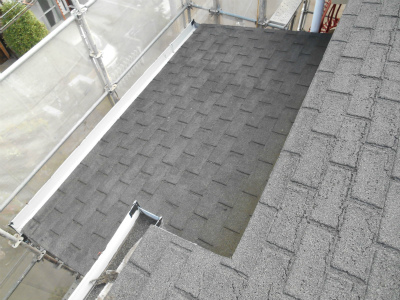

    施工完了

  2. 工事内容

  3. 施工エリア

    大阪

  4. 工事主任

    西田現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

  1. 1. 2014年08月27日

    屋根カバー工事

    屋根カバー工事

    既存の状態を確認します

  2. 2. 2014年08月27日

    屋根カバー工事

    屋根カバー工事

    既存の状態を確認します

  3. 3. 2014年08月27日

    下地工事

    下地工事

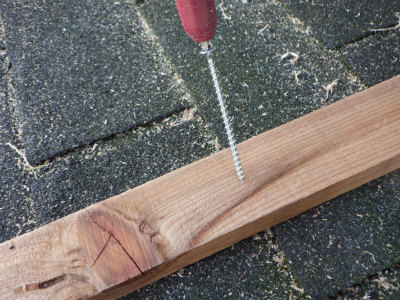

    下地木材を取り付けていきます 写真はケラバ部分です

  4. 4. 2014年08月27日

    下地工事

    下地工事

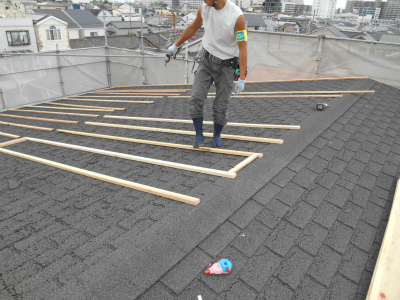

    下地木材をどんどん取り付けていきます

  5. 5. 2014年08月27日

    下地工事

    下地工事

    軒先には防鼠材を取付けています

  6. 6. 2014年08月27日

    下地工事

    下地工事

    先に取り付けた下地木材にコンパネを固定していきます 新たな屋根の土台(野地板)になります

  7. 7. 2014年08月27日

    下地工事

    下地工事

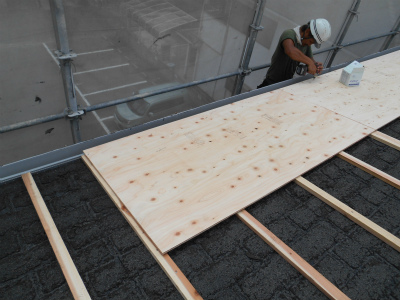

    コンパネをどんどん取り付けていきます

  8. 8. 2014年08月27日

    下地工事

    下地工事

    反対側も同様に施工し、どんどんコンパネを取り付けていきます

  9. 9. 2014年08月27日

    下地工事

    下地工事

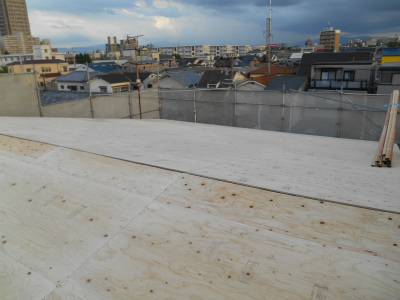

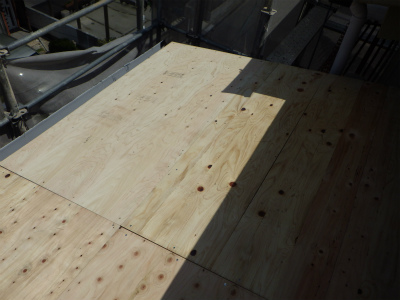

    屋根全体にコンパネを取付けました

  10. 10. 2014年08月28日

    下地工事

    下地工事

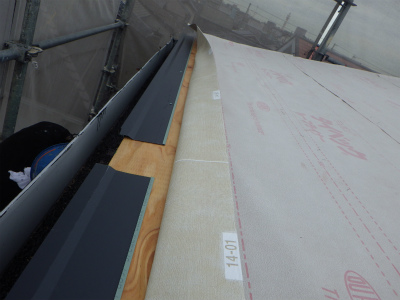

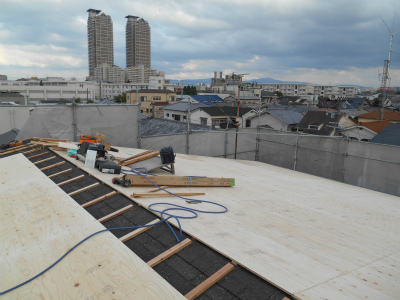

    軒先に水切りを作り付けていきます

  11. 11. 2014年08月28日

    下地工事

    下地工事

    ケラバ部分に捨て水切りを作り付けていきます 捨て水切りとは、屋根材の下に取付けるもので、雨水の浸入を防ぎ、雨漏りを未然に防ぐ役割があります

  12. 12. 2014年08月28日

    下地工事

    下地工事

    捨て水切りは下地木材にサイズを合わせ、折り返しています 捨て水切りに直接ビスを打ち込まず、板金を加工し、取り付ける為の部材を作り付けています

  13. 13. 2014年08月28日

    下地工事

    下地工事

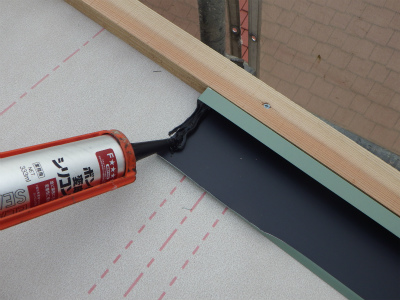

    捨て水切りの継手部分にはコーキングをたっぷり入れ、雨水の浸入に備えます

  14. 14. 2014年08月28日

    下地工事

    下地工事

    捨て水切りを継ぎました

  15. 15. 2014年08月28日

    下地工事

    下地工事

    反対側も同様に施工します

  16. 16. 2014年08月28日

    下地工事

    下地工事

    大棟に下地木材を取り付けます

  17. 17. 2014年08月29日

    屋根工事

    屋根工事

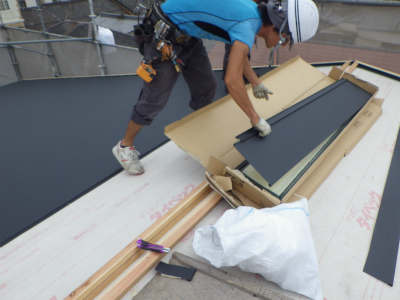

    軒先からMFシルキー(屋根材)を取り付けていきます

  18. 18. 2014年08月29日

    屋根工事

    屋根工事

    軒先からMFシルキー(屋根材)を取り付けていきます

  19. 19. 2014年08月29日

    屋根工事

    屋根工事

    MFシルキーをどんどん取り付けていきます

  20. 20. 2014年08月29日

    屋根工事

    屋根工事

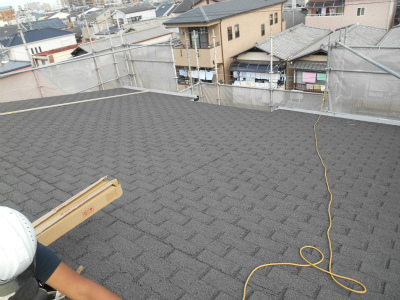

    半面にMFシルキーを取付けました

  21. 21. 2014年08月30日

    下地工事

    下地工事

    落ち屋根に取り掛かります 既存の状態を確認します

  22. 22. 2014年08月30日

    下地工事

    下地工事

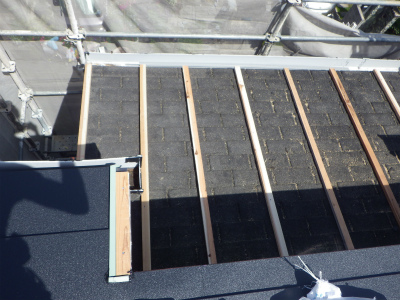

    下地木材を取り付けていきます

  23. 23. 2014年08月30日

    下地工事

    下地工事

    長いビスで、既存の屋根材(カラーベスト)を貫き、野地板までしっかり固定しておきます

  24. 24. 2014年08月30日

    下地工事

    下地工事

    軒先に換気面戸を取り付けます

  25. 25. 2014年08月30日

    下地工事

    下地工事

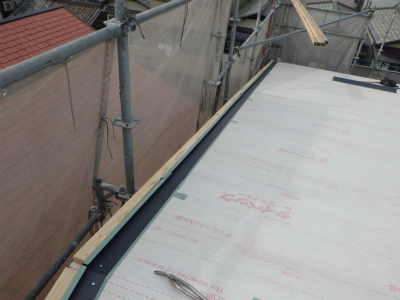

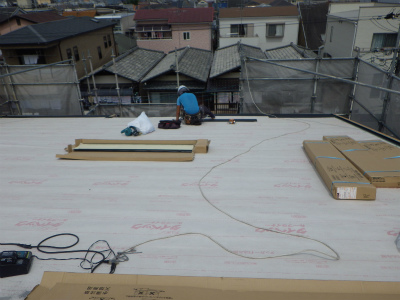

    コンパネを取り付けていきます

  26. 26. 2014年08月30日

    下地工事

    下地工事

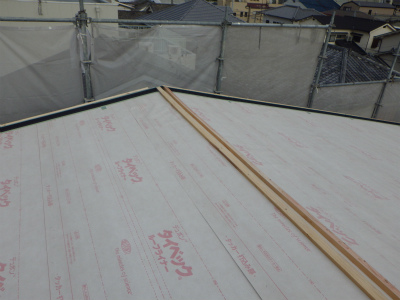

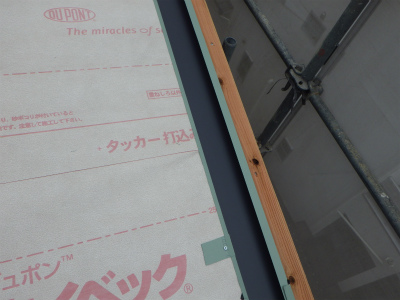

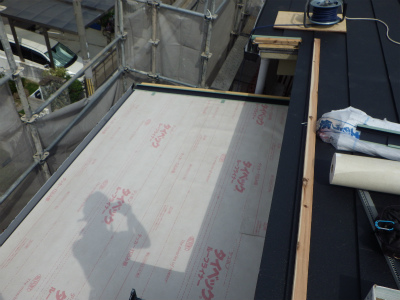

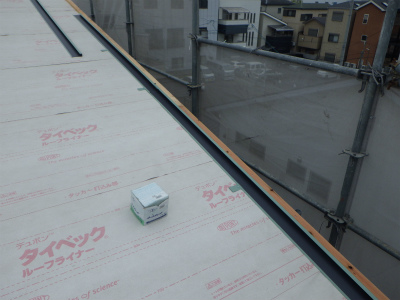

    タイベックルーフライナー(下葺材)を取り付けた後、ケラバ部分に捨て水切りを作り付けています

  27. 27. 2014年08月30日

    屋根工事

    屋根工事

    軒先からMFシルキーを取付け、落ち屋根全体に取付けができました

  28. 28. 2014年08月30日

    大屋根工事

    大屋根工事

    残る半面にも、軒先からMFシルキーをどんどん取り付けていきます

  29. 29. 2014年08月30日

    大屋根工事

    大屋根工事

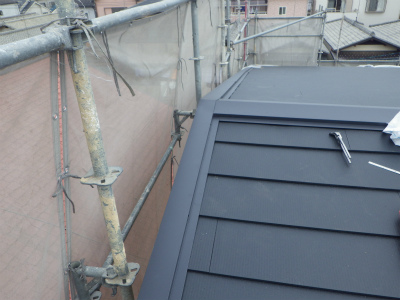

    大屋根全体にMFシルキーを取り付けができました

  30. 30. 2014年09月01日

    大屋根工事

    大屋根工事

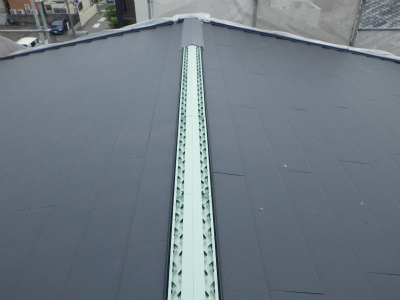

    ケラバ部分に防水テープを取り付けていきます

  31. 31. 2014年09月01日

    大屋根工事

    大屋根工事

    片側に防水テープを取付けました

  32. 32. 2014年09月01日

    大屋根工事

    大屋根工事

    大棟に防水テープを取付け、ケラバ部分にはタフモックを取付けました

  33. 33. 2014年09月01日

    大屋根工事

    大屋根工事

    ケラバ部分に下地木材を取り付けています

  34. 34. 2014年09月01日

    大屋根工事

    大屋根工事

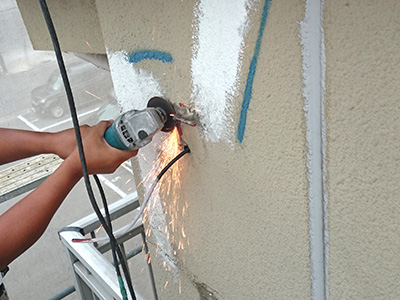

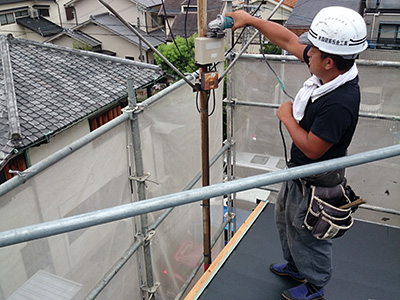

    アンテナを撤去していきます

  35. 35. 2014年09月01日

    大屋根工事

    大屋根工事

    アンテナを撤去していきます

  36. 36. 2014年09月01日

    樋工事

    樋工事

    受け金具(軒樋 取付け金具)を撤去していきます

  37. 37. 2014年09月01日

    樋工事

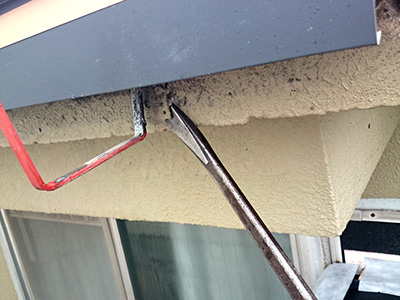

    樋工事

    受け金具を撤去しました

  38. 38. 2014年09月01日

    樋工事

    樋工事

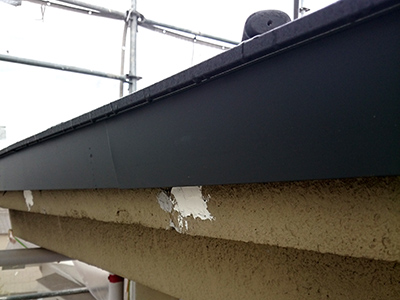

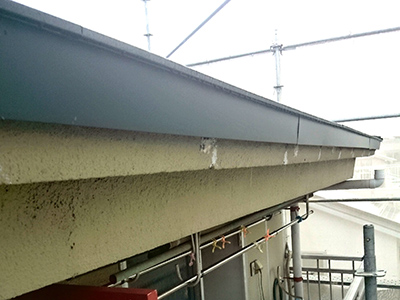

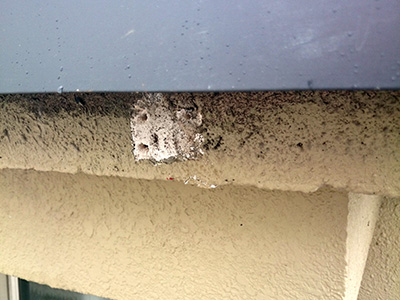

    受け金具跡にコーキングを入れ、補修しておきます

  39. 39. 2014年09月01日

    樋工事

    樋工事

    他の箇所も同様に施工します

  40. 40. 2014年09月02日

    屋根工事

    屋根工事

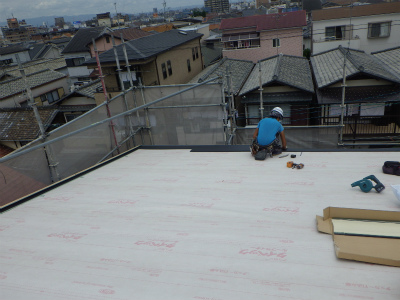

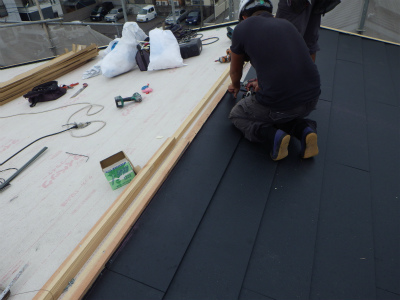

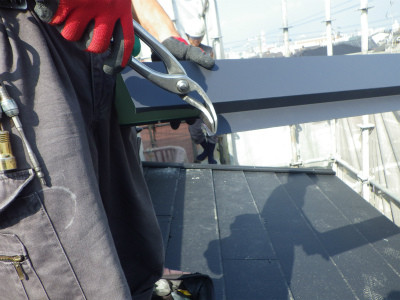

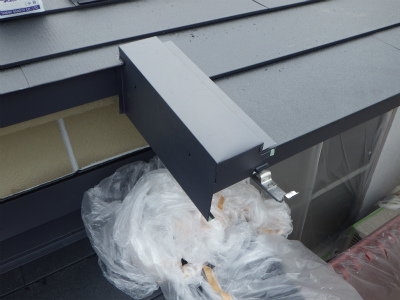

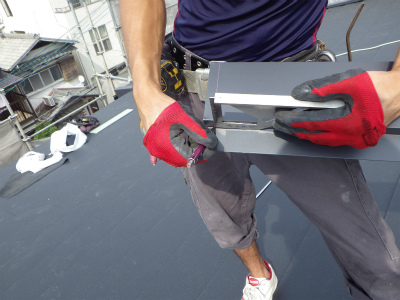

    これから取り付ける水切りを、その場で加工し微調整しています

  41. 41. 2014年09月02日

    屋根工事

    屋根工事

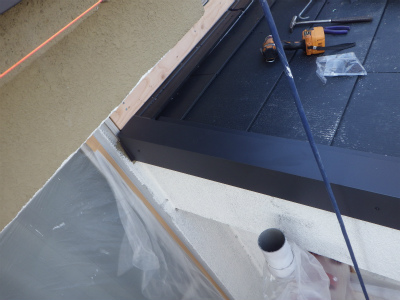

    加工ができた水切りを取り付けます

  42. 42. 2014年09月02日

    屋根工事

    屋根工事

    熨斗水切りを作り付けていきます

  43. 43. 2014年09月02日

    屋根工事

    屋根工事

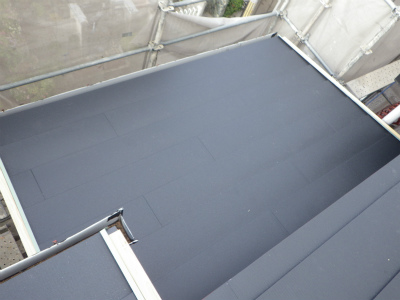

    落ち屋根 ケラバ部分に水切りを作り付けました

  44. 44. 2014年09月02日

    屋根工事

    屋根工事

    細かな水切りは、すべて その場で微調整をしながら作り付けていきます

  45. 45. 2014年09月02日

    屋根工事

    屋根工事

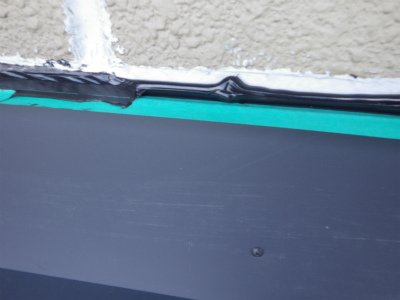

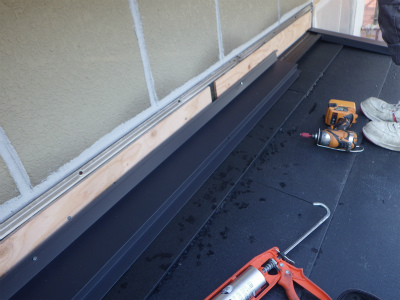

    熨斗水切り 及び 壁との隙間にコーキングを入れ、埋めています

  46. 46. 2014年09月02日

    樋工事

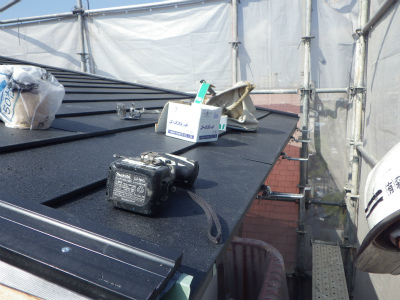

    樋工事

    受け金具を取り付けていきます

  47. 47. 2014年09月02日

    樋工事

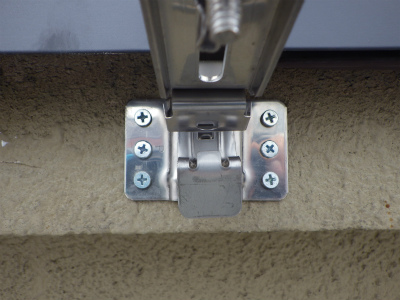

    樋工事

    受け金具は6本のビスでガッチリ固定していきます

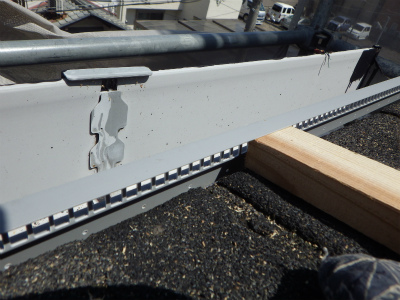

  48. 48. 2014年09月02日

    樋工事

    樋工事

    受け金具をどんどん取り付けていきます

  49. 49. 2014年09月02日

    樋工事

    樋工事

    軒樋 及び エルボを取付け、繋げていきます

  50. 50. 2014年09月02日

    樋工事

    樋工事

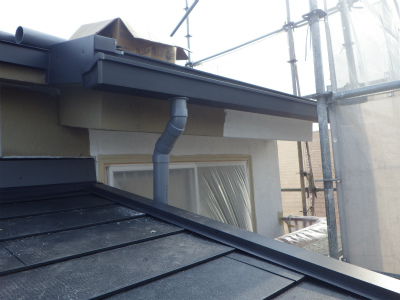

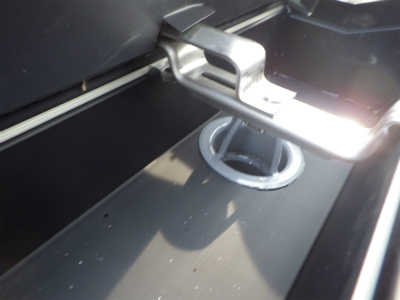

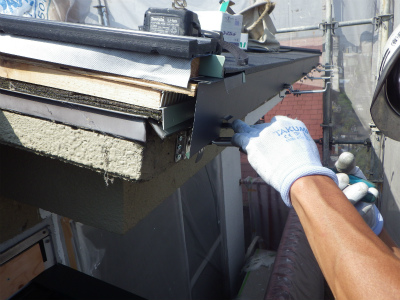

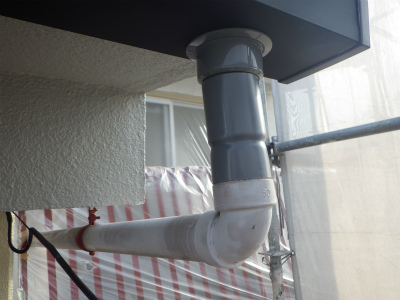

    雨水はエルボ、たて樋へと流れていきます

  51. 51. 2014年09月02日

    樋工事

    樋工事

    大屋根から落ち屋根へ、雨水はスムーズに流れるよう適切に樋を取り付けています

  52. 52. 2014年09月03日

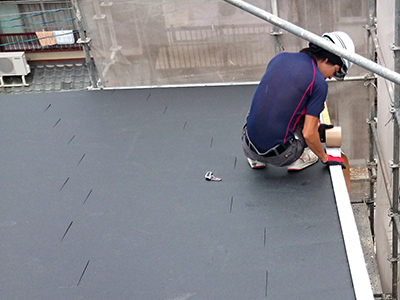

    大屋根工事

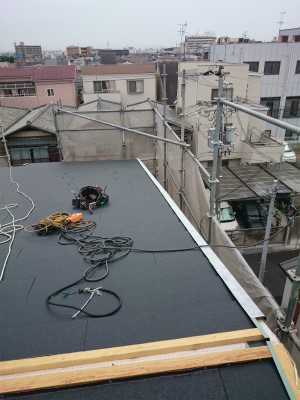

    大屋根工事

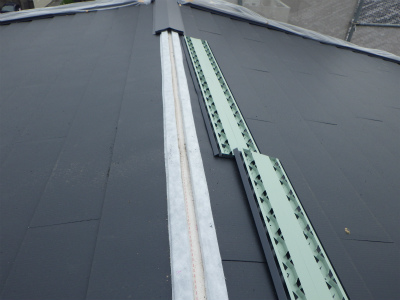

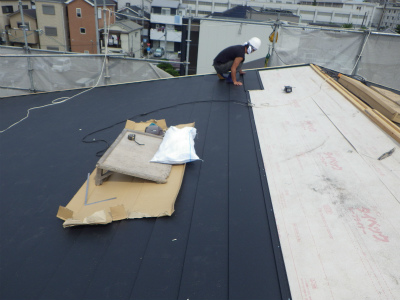

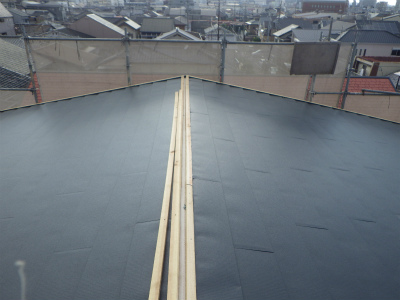

    ケラバ部分を板金で包み、大棟にカバーを取り付けていきます

  53. 53. 2014年09月03日

    大屋根工事

    大屋根工事

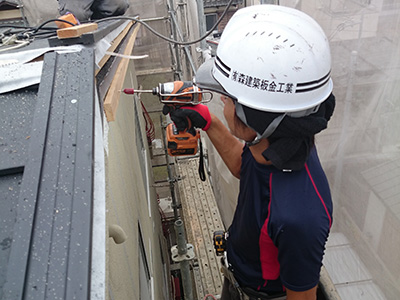

    大棟に換気棟を取付ける準備をします

  54. 54. 2014年09月03日

    大屋根工事

    大屋根工事

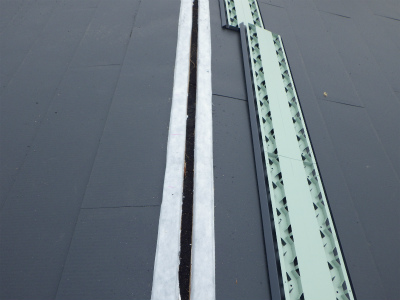

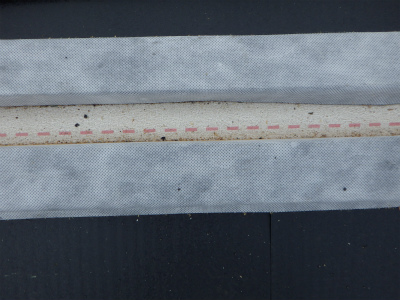

    大棟を近づいて確認すると、このような状態です ピンクの点線は下葺材、両脇には下地木材を取付けた防水テープです

  55. 55. 2014年09月03日

    大屋根工事

    大屋根工事

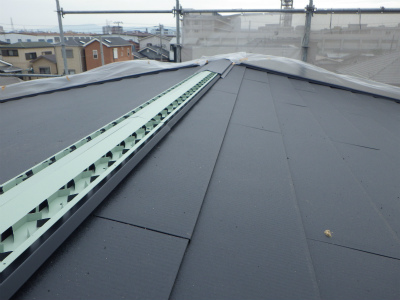

    下葺材に切込みを入れ、換気口が確保できました

  56. 56. 2014年09月03日

    大屋根工事

    大屋根工事

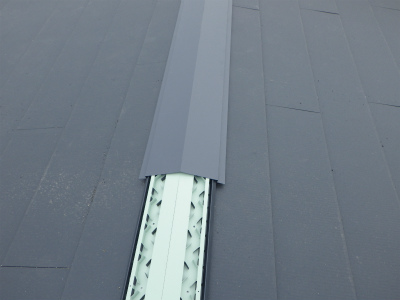

    換気棟を取付けました

  57. 57. 2014年09月03日

    大屋根工事

    大屋根工事

    換気棟を取り付けました

  58. 58. 2014年09月03日

    大屋根工事

    大屋根工事

    大棟カバーを被せていきます

  59. 59. 2014年09月03日

    大屋根工事

    大屋根工事

    継手部分にはコーキングをたっぷり入れ、ビスでがっちり固定します

  60. 60. 2014年09月03日

    仕上げ

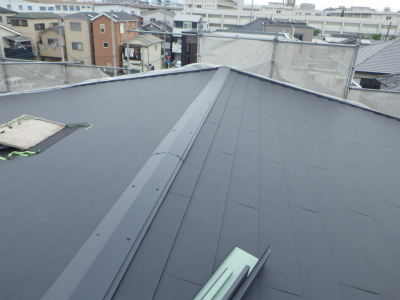

    仕上げ

    完工です

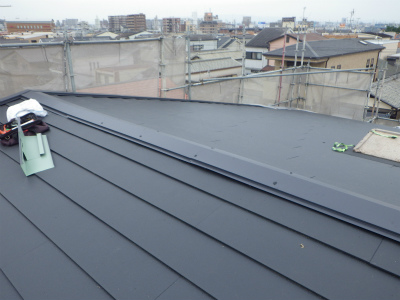

  61. 61. 2014年09月03日

    仕上げ

    仕上げ

    完工です

  62. 62. 2014年09月03日

    現場主任

    現場主任

    私が自信を持って仕上げました
