大和高田市 M様邸 | 施工完了実績

大和高田市 M様邸

Case Study - 施工完了

Case Study - ただいま施工中

大和高田市 M様邸

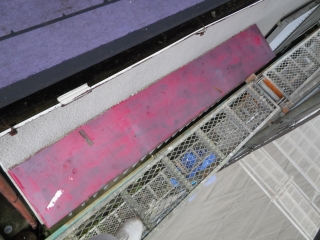

  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    大瀧現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

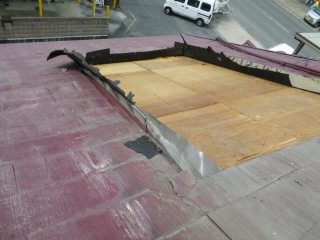

  1. 1. 2011年07月01日

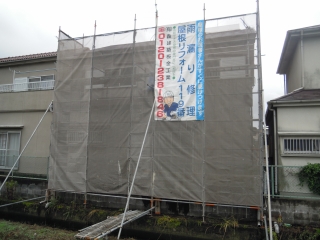

    足場工事

    足場工事

    足場を組んで行きます。

  2. 2. 2011年07月04日

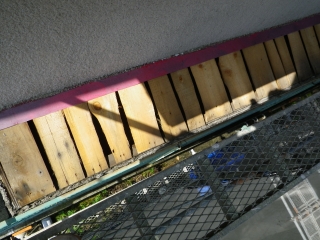

    下地工事

    下地工事

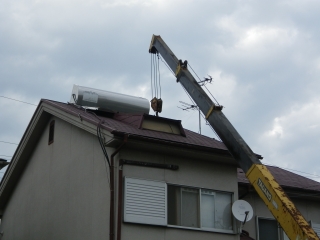

    ソーラーを一時撤去します。

  3. 3. 2011年07月04日

    下地工事

    下地工事

    立ち上がりを撤去します。

  4. 4. 2011年07月04日

    下地工事

    下地工事

    撤去した部分にコンパネでふたをします。

  5. 5. 2011年07月04日

    下地工事

    下地工事

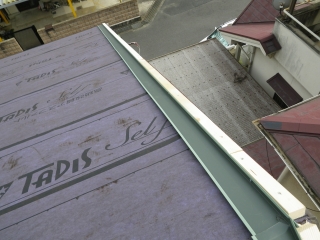

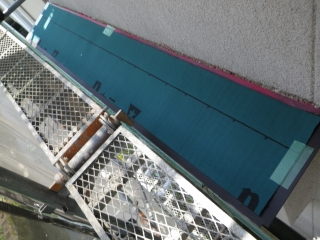

    屋根全体に下葺き材を貼っていきます。

  6. 6. 2011年07月04日

    下地工事

    下地工事

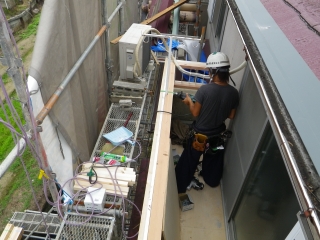

    ベランダに防水の下地を施工します。

  7. 7. 2011年07月04日

    ベランダ下地工事

    ベランダ下地工事

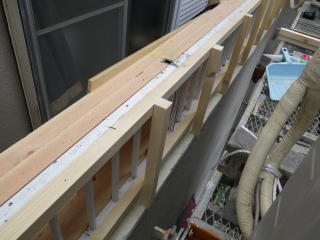

    木材を打っていきます。

  8. 8. 2011年07月04日

    ベランダ下地工事

    ベランダ下地工事

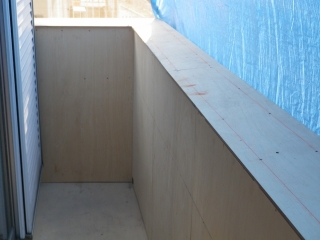

    ベランダの下地完成です。

  9. 9. 2011年07月04日

    下地工事

    下地工事

    役物を取り付けていきます。

  10. 10. 2011年07月05日

    下地工事

    下地工事

    庇部分です。

  11. 11. 2011年07月05日

    下地工事

    下地工事

    古い庇を撤去します。

  12. 12. 2011年07月05日

    下地工事

    下地工事

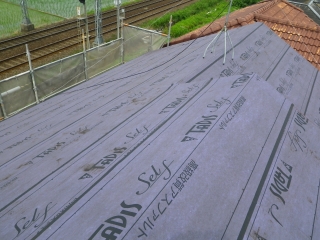

    下葺き材を張ります。

  13. 13. 2011年07月05日

    下地工事

    下地工事

    屋根材を張ります。

  14. 14. 2011年07月06日

    下地工事

    下地工事

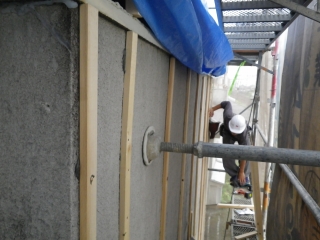

    外壁に木材を打っていきます。

  15. 15. 2011年07月06日

    下屋工事

    下屋工事

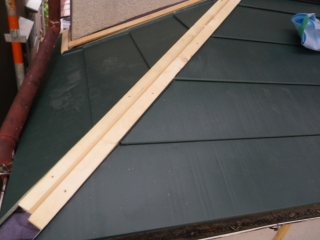

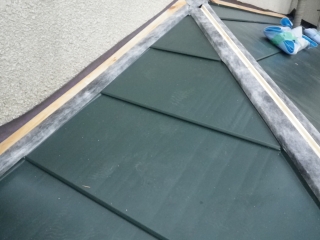

    屋根材を張り木材を打ちます。

  16. 16. 2011年07月06日

    下屋工事

    下屋工事

    木材と際に透湿シートを張ります。

  17. 17. 2011年07月08日

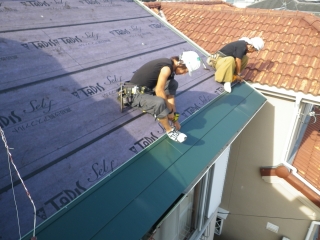

    本体工事

    本体工事

    屋根材を順に張って行きます。

  18. 18. 2011年07月08日

    板金工事

    板金工事

    張り終えたら、際に役物を取り付けます。

  19. 19. 2011年07月08日

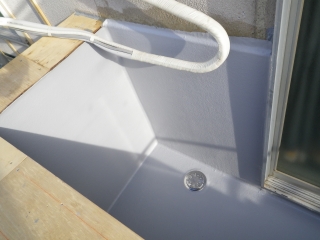

    防水工事

    防水工事

    ベランダを防水工事しました。

  20. 20. 2011年07月09日

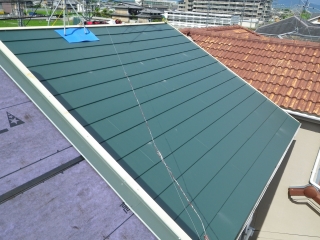

    本体工事

    本体工事

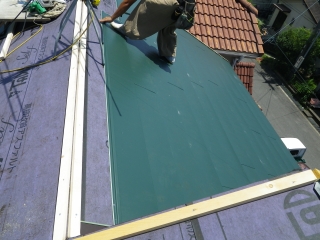

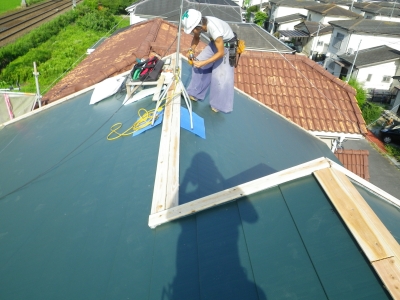

    大屋根も同じく、屋根材を張り木材を打ちます。

  21. 21. 2011年07月09日

    本体工事

    本体工事

    張りあがりました。

  22. 22. 2011年07月09日

    外壁工事

    外壁工事

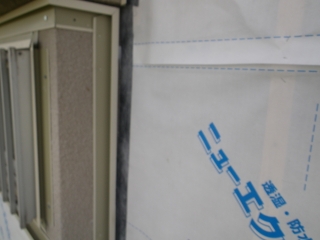

    透湿シートを張っていきます。

  23. 23. 2011年07月09日

    外壁工事

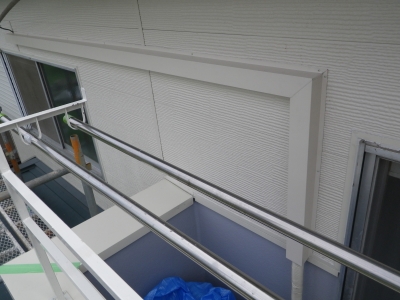

    外壁工事

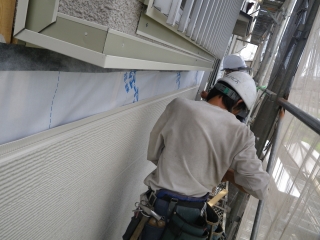

    壁材を施工していきます。

  24. 24. 2011年07月11日

    外壁工事

    外壁工事

    壁材を張りあげていきます。

  25. 25. 2011年07月12日

    外壁工事

    外壁工事

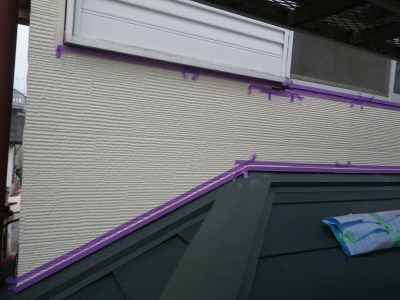

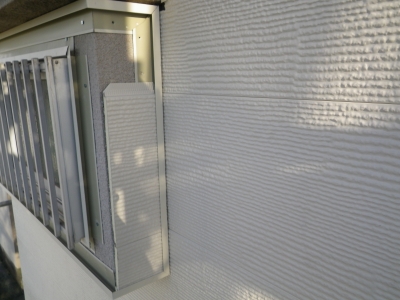

    際にコーキングを打っていきます。

  26. 26. 2011年07月13日

    本体工事

    本体工事

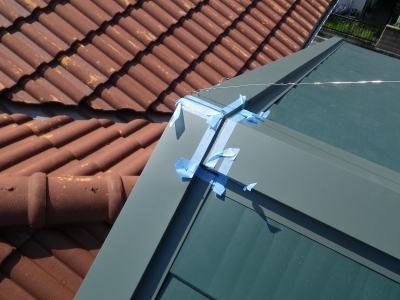

    屋根全体に役物を取り付けるための、木材を打ちます。

  27. 27. 2011年07月14日

    本体工事

    本体工事

    役物を取り付けます。

  28. 28. 2011年07月16日

    本体工事

    本体工事

    役物の境目にコーキングを打ちます。

  29. 29. 2011年07月16日

    外壁工事

    外壁工事

    壁材を張り終えました。

  30. 30. 2011年07月20日

    トユ工事

    トユ工事

    トユを取り付けます。

  31. 31. 2011年07月20日

    板金工事

    板金工事

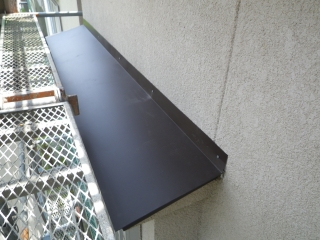

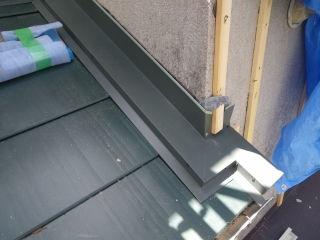

    防水を施工したベランダです。

  32. 32. 2011年07月20日

    板金工事

    板金工事

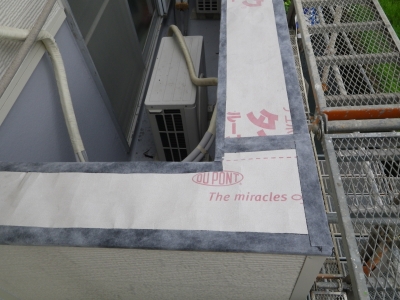

    木材部分に下葺き材を張ります。

  33. 33. 2011年07月20日

    板金工事

    板金工事

    板金をかぶせます。

  34. 34. 2011年07月20日

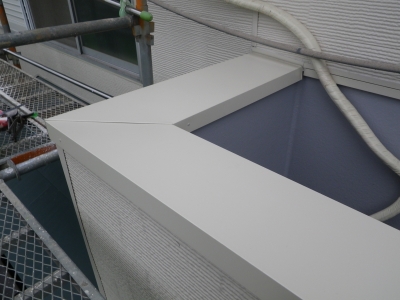

    ベランダ完了

    ベランダ完了

    工事完了です。

  35. 35. 2011年07月22日

    ベランダ

    ベランダ

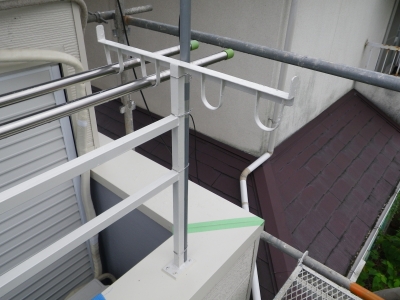

    手すりを復旧します。

  36. 36. 2011年07月22日

    復旧工事

    復旧工事

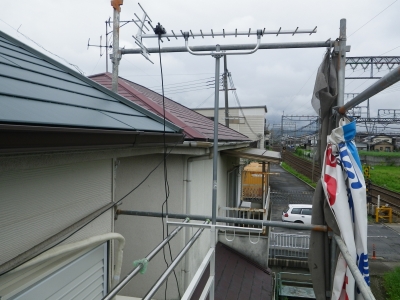

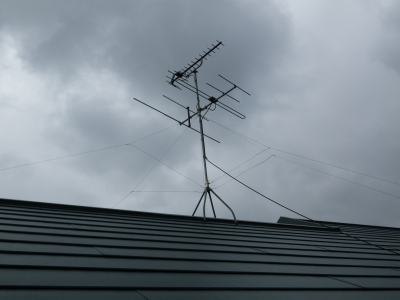

    アンテナを復旧させました。

  37. 37. 2011年07月22日

    復旧工事

    復旧工事

    控えのアンテナを取り外します。

  38. 38. 2011年07月22日

    外壁工事

    外壁工事

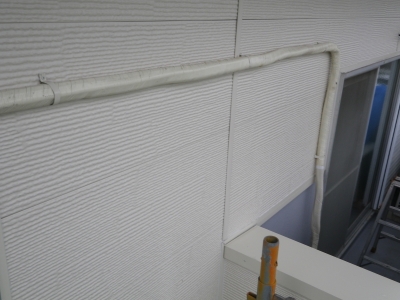

    クーラーの配管を取り付けます。

  39. 39. 2011年07月22日

    外壁工事

    外壁工事

    配管カバーを施工します。

  40. 40. 2011年07月22日

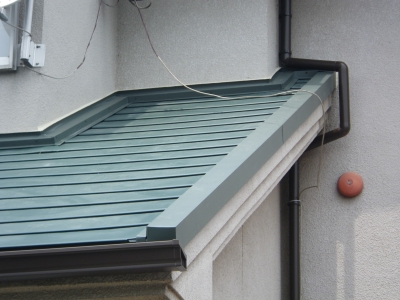

    板金工事

    板金工事

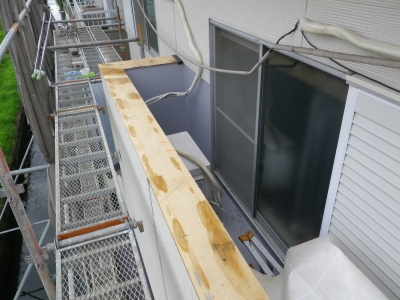

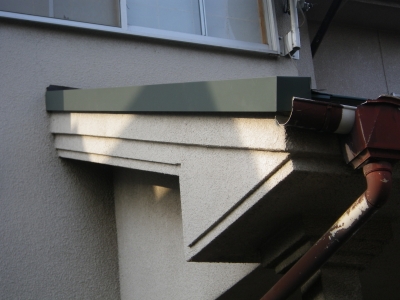

    玄関左のケラバを施工しました。

  41. 41. 2011年07月23日

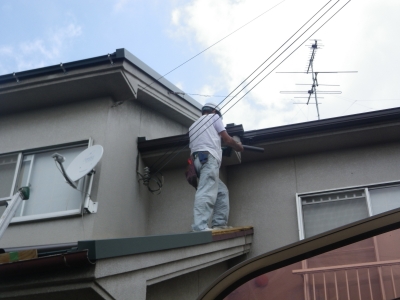

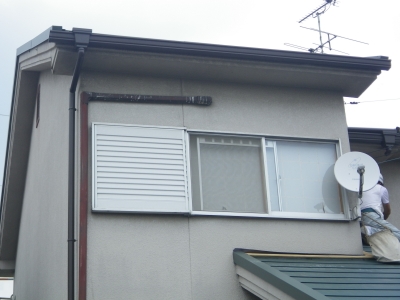

    トユ工事

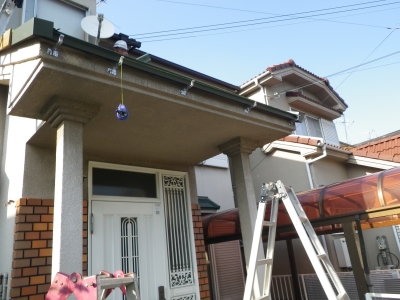

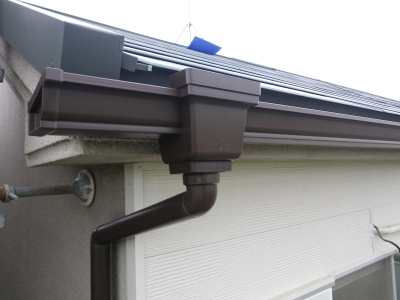

    トユ工事

    トユを新しくします。

  42. 42. 2011年07月23日

    トユ工事

    トユ工事

    トユ架け替え工事完了。

  43. 43. 2011年07月23日

    ベランダ工事

    ベランダ工事

    物干しの控えを取り付けました。

  44. 44. 2011年07月23日

    トユ工事

    トユ工事

    玄関のトユも架け替えています。

  45. 45. 2011年07月23日

    板金工事

    板金工事

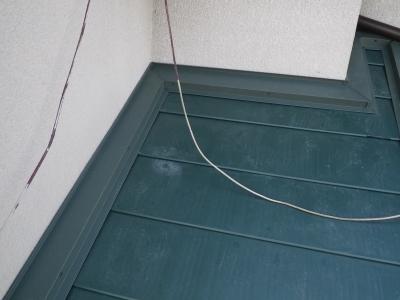

    壁際に水切りを取り付けました。

  46. 46. 2011年07月24日

    板金工事

    板金工事

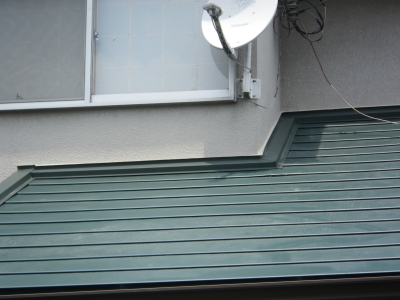

    玄関屋根に、ケラバを取り付けました。

  47. 47. 2011年07月24日

    雑工事

    雑工事

    配管カバーを取り付けます。

  48. 48. 2011年07月24日

    雑工事

    雑工事

    取り付け完了です。

  49. 49. 2011年07月24日

    雑工事

    雑工事

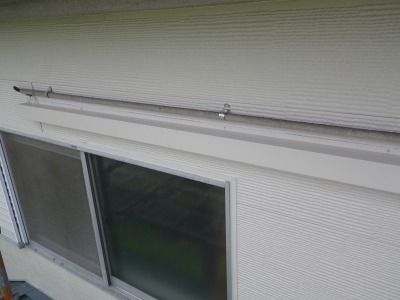

    パイプを固定します。

  50. 50. 2011年07月24日

    板金工事

    板金工事

    玄関上水切り三角コーキングで工事完了です。
