大淀町S様邸 屋根葺き替え工事 | 施工完了実績

大淀町S様邸 屋根葺き替え工事

Case Study - 施工完了

Case Study - ただいま施工中

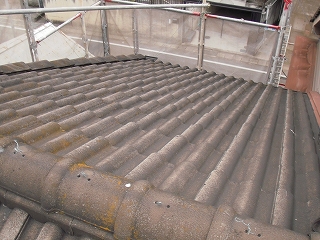

大淀町S様邸 屋根葺き替え工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    西田現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

  1. 1. 2012年06月13日

    屋根工事

    屋根工事

    葺き替え工事をします。

  2. 2. 2012年06月13日

    下地工事

    下地工事

    既存の瓦をめくり撤去します。

  3. 3. 2012年06月13日

    下地工事

    下地工事

    既存の下葺き材を撤去します。

  4. 4. 2012年06月13日

    下地工事

    下地工事

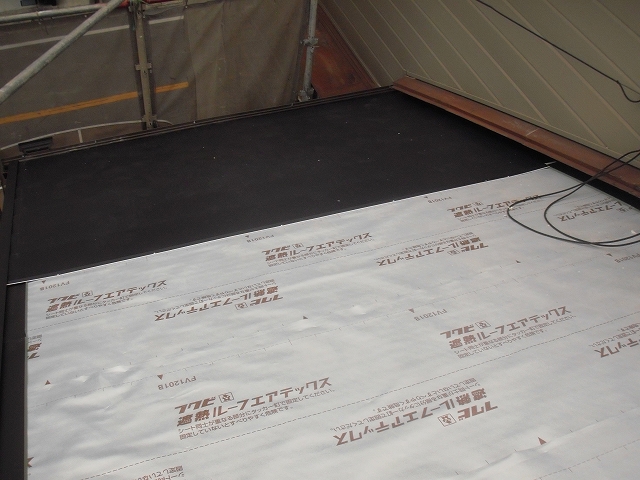

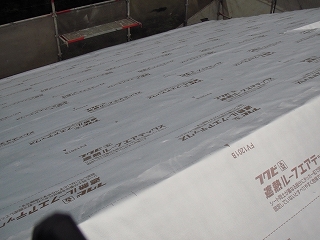

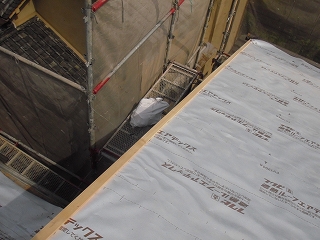

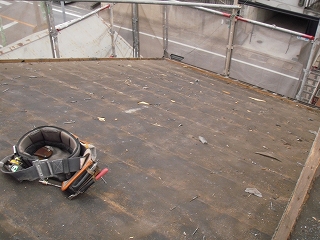

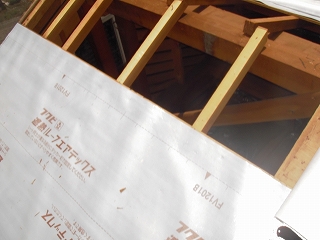

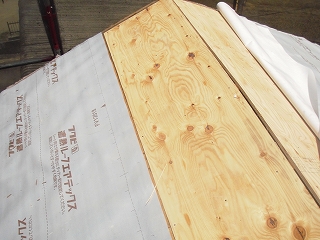

    新しく遮熱ルーフィング(下葺き材)を張ります。

  5. 5. 2012年06月14日

    下地工事

    下地工事

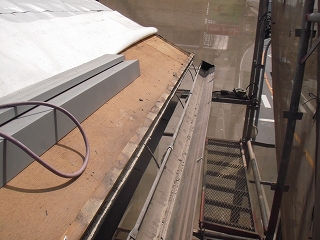

    棟際の下地を撤去しています。

  6. 6. 2012年06月14日

    下地工事

    下地工事

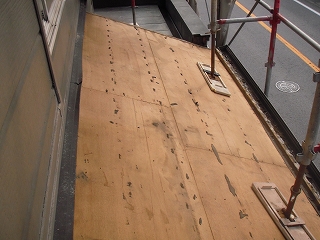

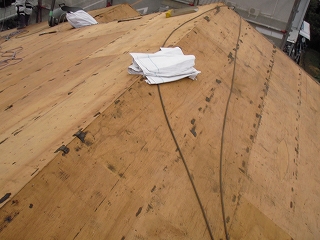

    新しくコンパネを張ります。

  7. 7. 2012年06月14日

    下地工事

    下地工事

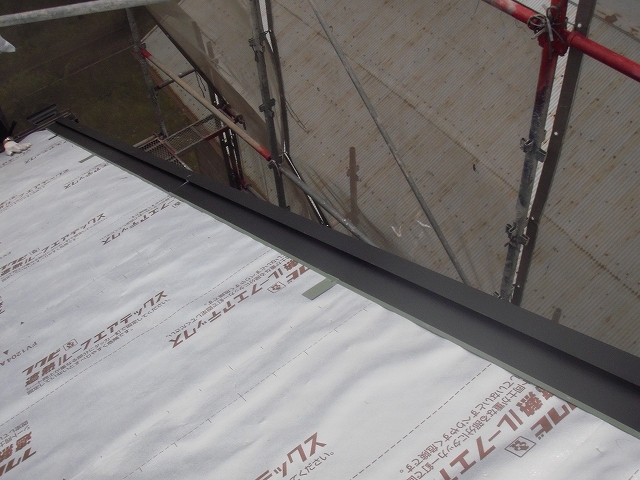

    軒先にケラバ水切りの下地を施工します。

  8. 8. 2012年06月14日

    下地工事

    下地工事

    既存の破風板を下地の高さに合わせてカットしています。

  9. 9. 2012年06月15日

    下地工事

    下地工事

    役物を取り付けます。

  10. 10. 2012年06月15日

    屋根工事

    屋根工事

    ヨコダン(屋根材)を張っていきます。

  11. 11. 2012年06月16日

    屋根工事

    屋根工事

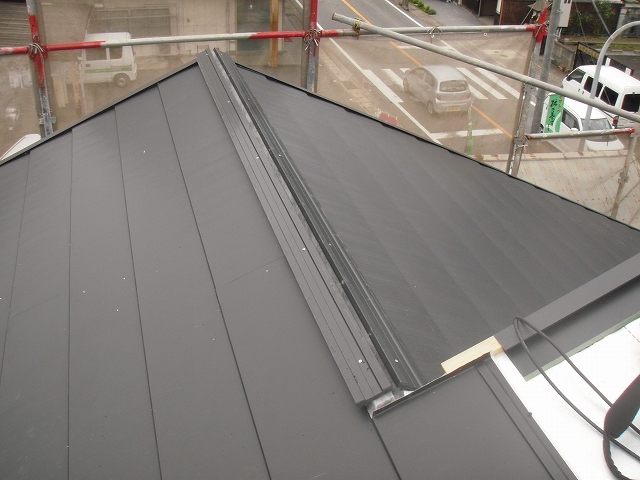

    破風板の下地を施工します。

  12. 12. 2012年06月18日

    屋根工事

    屋根工事

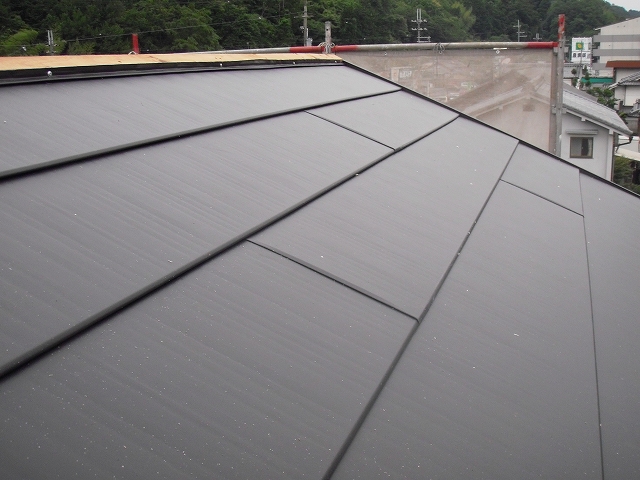

    ヨコダンを張り上げます。

  13. 13. 2012年06月18日

    棟工事

    棟工事

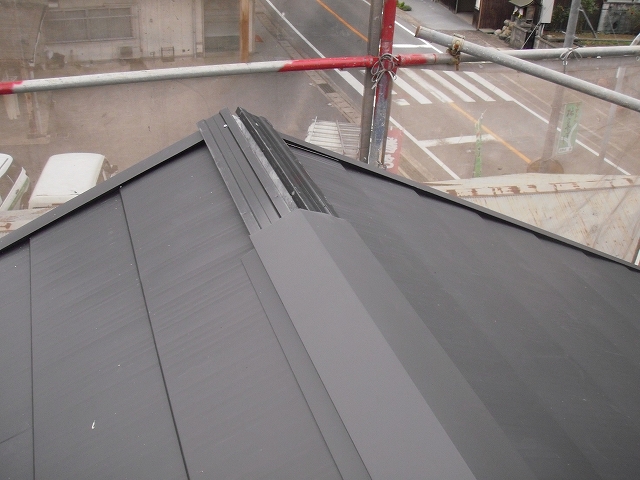

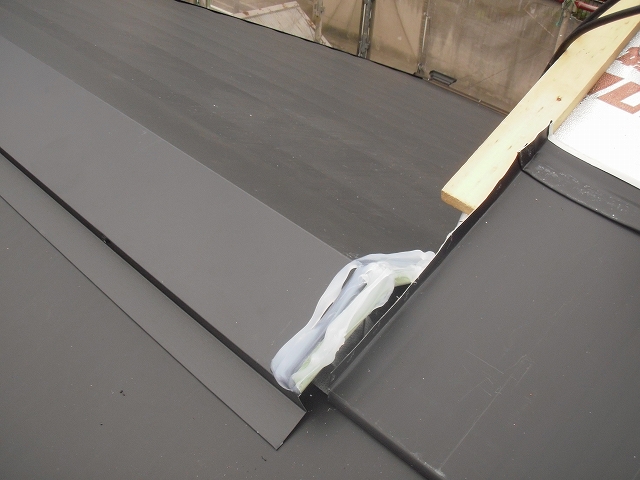

    棟部分に防水テープを貼ります。

  14. 14. 2012年06月18日

    棟工事

    棟工事

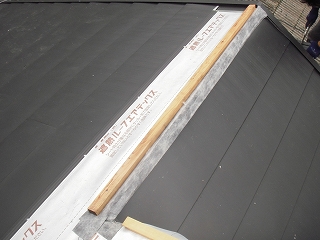

    タフモック(棟下地)を取り付けます。

  15. 15. 2012年06月18日

    棟工事

    棟工事

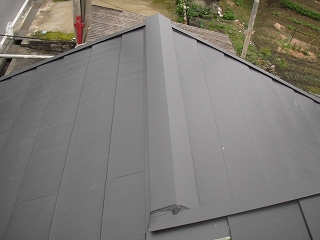

    棟を被せます。

  16. 16. 2012年06月18日

    棟工事

    棟工事

    継ぎ手にはコーキングを入れています。

  17. 17. 2012年06月20日

    棟工事

    棟工事

    別の棟部分にも下地を施工します。

  18. 18. 2012年06月20日

    棟工事

    棟工事

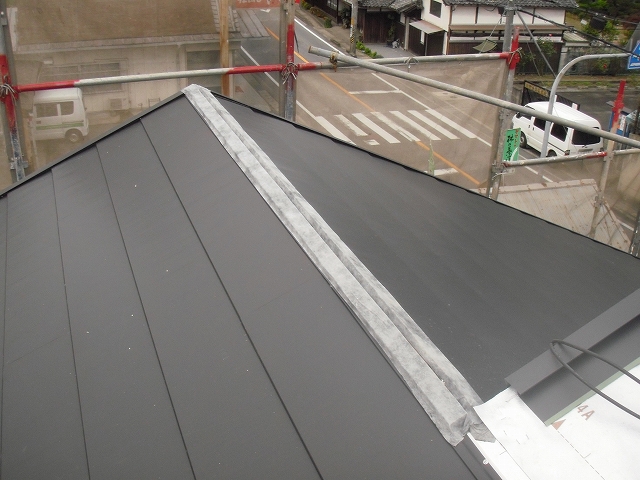

    棟を被せます。

  19. 19. 2012年06月20日

    屋根工事

    屋根工事

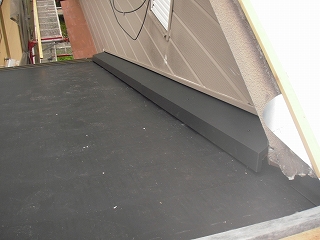

    壁際に水切りを取り付けます。

  20. 20. 2012年06月20日

    屋根工事

    屋根工事

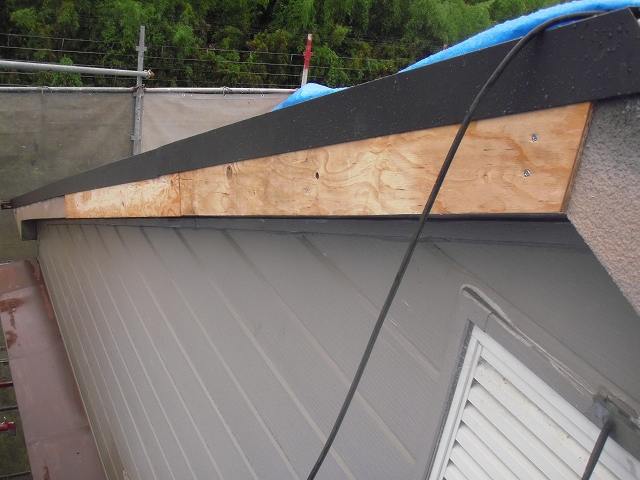

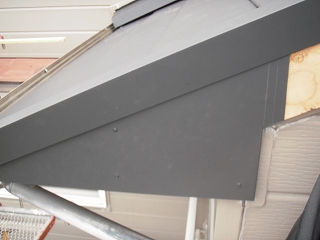

    破風板を取り付けます。

  21. 21. 2012年06月22日

    下屋庇工事

    下屋庇工事

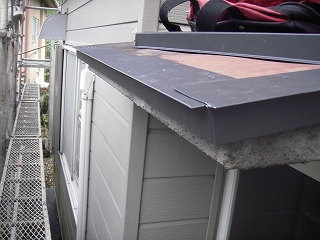

    唐草(役物)を取り付けます。

  22. 22. 2012年06月22日

    下屋庇工事

    下屋庇工事

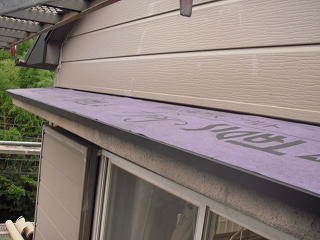

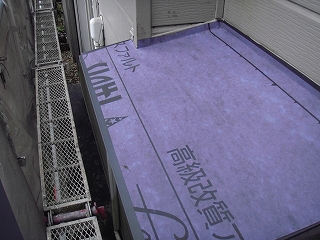

    粘着ゴムアス(下葺き材)を張ります。

  23. 23. 2012年06月22日

    下屋庇工事

    下屋庇工事

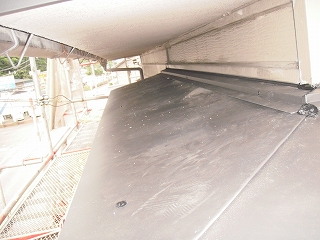

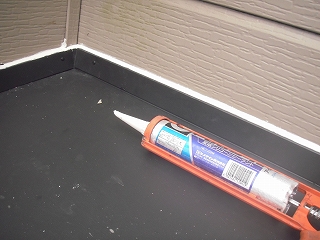

    鈑金を被せ、壁際にコーキングを入れています。

  24. 24. 2012年06月23日

    下屋庇工事

    下屋庇工事

    同じく粘着ゴムアスを張ります。

  25. 25. 2012年06月23日

    下屋庇工事

    下屋庇工事

    同じく鈑金を被せます。

  26. 26. 2012年06月23日

    下屋庇工事

    下屋庇工事

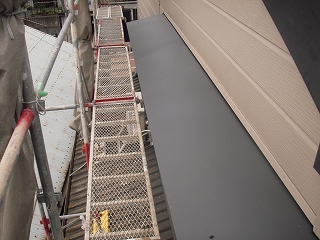

    この庇の壁際には水切りを取り付けています。

  27. 27. 2012年06月23日

    ウェザーカバー交換工事

    ウェザーカバー交換工事

    既存のウェザーカバーを撤去します。

  28. 28. 2012年06月23日

    ウェザーカバー交換工事

    ウェザーカバー交換工事

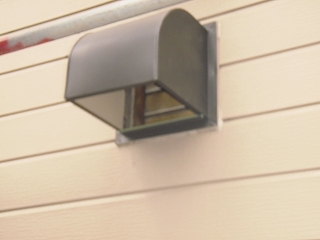

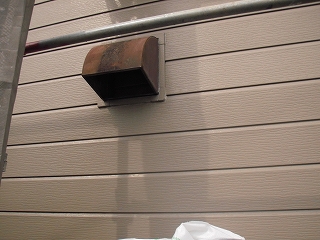

    取り付け部分にコーキングを入れ、新しくウェザーカバーを取り付けます。

  29. 29. 2012年06月23日

    ウェザーカバー交換工事

    ウェザーカバー交換工事

    取り付け完了です。

  30. 30. 2012年06月25日

    下屋工事

    下屋工事

    下屋にも同じ工事を施工していきます。

  31. 31. 2012年06月25日

    下地工事

    下地工事

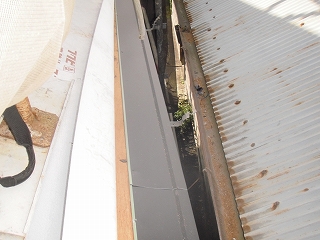

    既存の瓦をめくり、撤去します。

  32. 32. 2012年06月25日

    下地工事

    下地工事

    既存の下葺き材も同じく撤去します。

  33. 33. 2012年06月25日

    下地工事

    下地工事

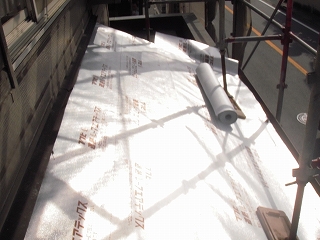

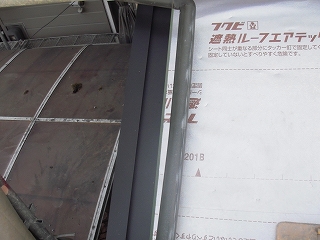

    新しく遮熱ルーフィング(下葺き材)を張ります。

  34. 34. 2012年06月25日

    下地工事

    下地工事

    壁際立ち上がり部分にも遮熱ルーフィングを張ります。

  35. 35. 2012年06月26日

    下地工事

    下地工事

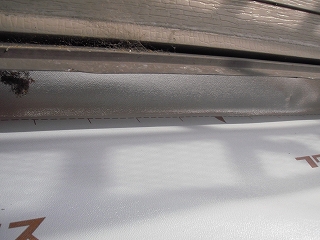

    ケラバを取り付けます。

  36. 36. 2012年06月26日

    下地工事

    下地工事

    ケラバの終いを施工します。

  37. 37. 2012年06月26日

    下地工事

    下地工事

    唐草(役物)を取り付けます。

  38. 38. 2012年06月26日

    下屋工事

    下屋工事

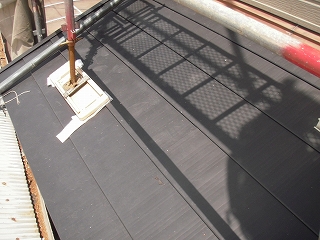

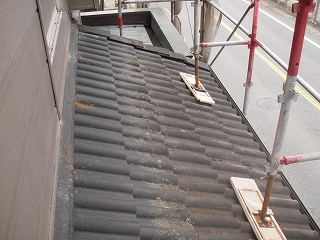

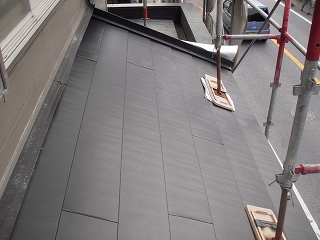

    屋根材を張っていきます。

  39. 39. 2012年06月26日

    下屋工事

    下屋工事

    屋根材を張り上げます。

  40. 40. 2012年06月26日

    下屋工事

    下屋工事

    反対面も同様に屋根材を張り上げます。

  41. 41. 2012年06月27日

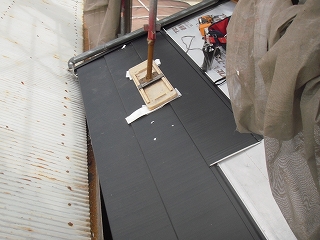

    下屋工事

    下屋工事

    壁際に水切りを取り付けます。

  42. 42. 2012年06月27日

    下屋工事

    下屋工事

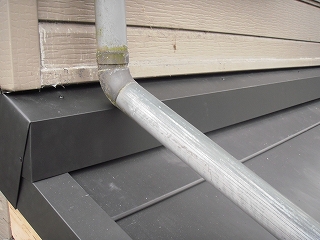

    水切りを取り付けます。

  43. 43. 2012年06月28日

    下屋工事

    下屋工事

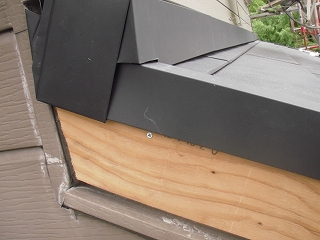

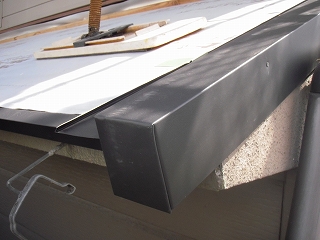

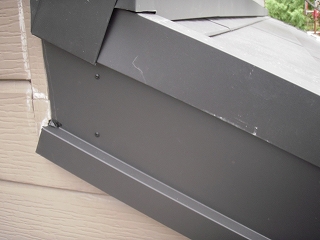

    下屋の破風板を取り付けます。

  44. 44. 2012年06月28日

    下屋工事

    下屋工事

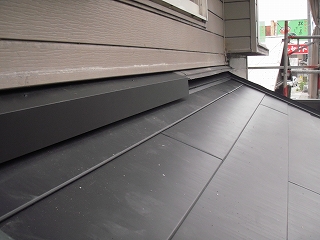

    破風板を取り付けます。

  45. 45. 2012年06月29日

    コーキング打ち替え工事

    コーキング打ち替え工事

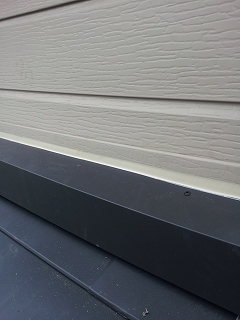

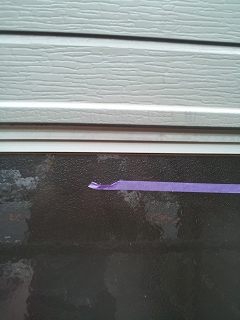

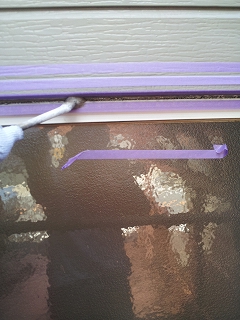

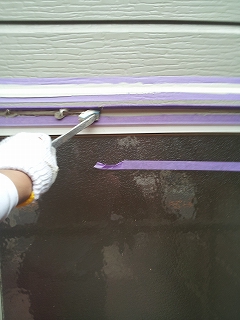

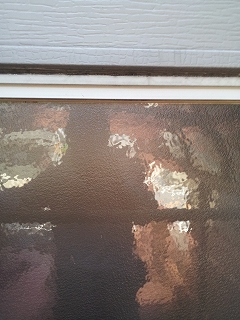

    コーキングを打ち替えます。

  46. 46. 2012年06月29日

    コーキング打ち替え工事

    コーキング打ち替え工事

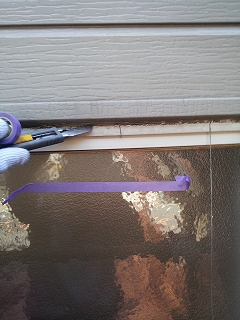

    既存のコーキングを撤去します。

  47. 47. 2012年06月29日

    コーキング打ち替え工事

    コーキング打ち替え工事

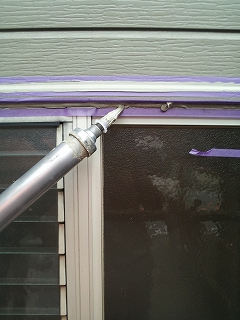

    コーキング材の付きをよくするために、プライマーを塗ります。

  48. 48. 2012年06月29日

    コーキング打ち替え工事

    コーキング打ち替え工事

    コーキング材を入れます。

  49. 49. 2012年06月29日

    コーキング打ち替え工事

    コーキング打ち替え工事

    コーキング材を均します。

  50. 50. 2012年06月29日

    コーキング打ち替え工事

    コーキング打ち替え工事

    マスキングテープを撤去し完了です。

  51. 51. 2012年06月29日

    コーキング打ち替え工事

    コーキング打ち替え工事

    他も数か所同じようにコーキングを打ち替えています。

  52. 52. 2012年07月05日

    トユ工事

    トユ工事

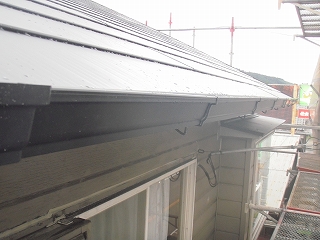

    トユを新しく架け替えました。

  53. 53. 2012年07月05日

    現場担当

    現場担当

    私が担当しました。
