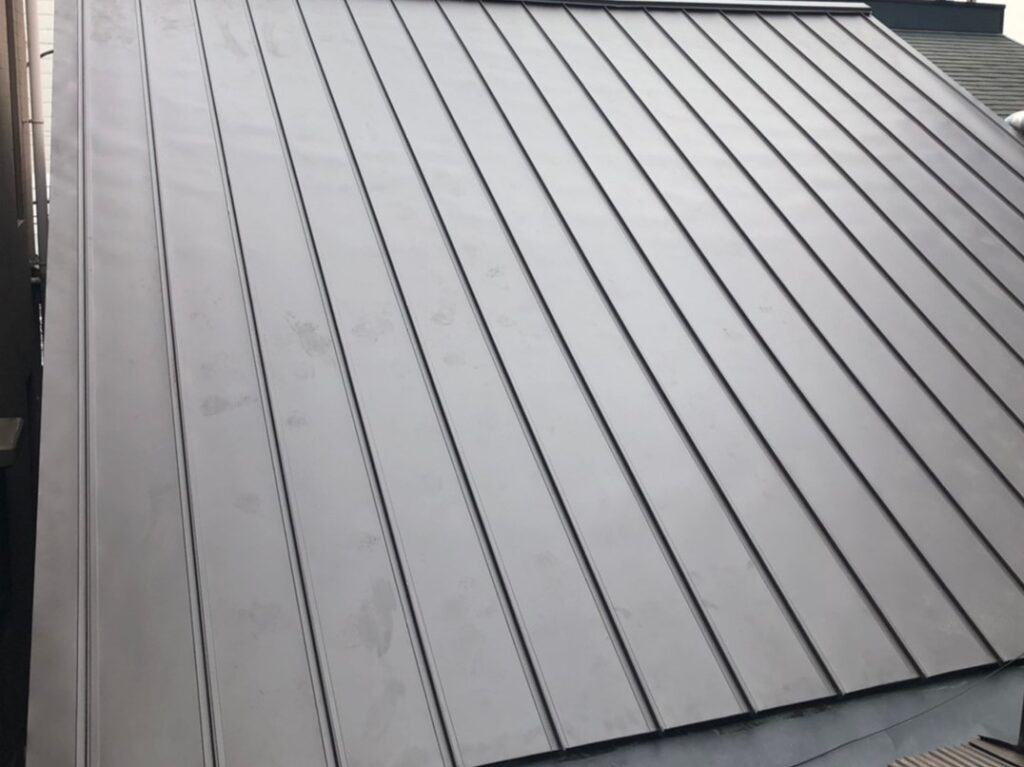

大阪市 Jeeno様 屋根葺き替え工事:タテヒラ葺き
Case Study - 施工完了
Case Study - ただいま施行中

-
施工状況
施工完了
-
工事内容
-
施工エリア
大阪
-
工事主任
北村班
工事データ
-
築年数
-
構造
瓦屋根
-
お問合わせ内容
屋根修理
-
工事内容
屋根葺き替え工事(タテヒラ)、パラペット工事
-
工期
約18日
施工詳細
1. 2020-10-05
足場工事
足場を設置しました。
2. 2020-10-06
足場工事
足場にタワー(瓦揚げ機)を設置しました。
3. 2020-10-06
屋根葺き替え工事
既存の状態です。
4. 2020-10-06
屋根葺き替え工事
既存の状態です。
5. 2020-10-06
屋根葺き替え工事
既存の状態です。
6. 2020-10-06
屋根葺き替え工事
既存の棟板金を撤去しました。既存の瓦を撤去していきます。
7. 2020-10-06
屋根葺き替え工事
既存の瓦を撤去していきます。
8. 2020-10-06
屋根葺き替え工事
タワーを使用し瓦を運びます。
9. 2020-10-06
屋根葺き替え工事
既存の瓦を撤去していきます。
10. 2020-10-06
屋根葺き替え工事
既存の瓦を撤去していきます。
11. 2020-10-06
屋根葺き替え工事
既存の瓦を撤去しました。
12. 2020-10-06
屋根葺き替え工事
既存の瓦を撤去しました。
13. 2020-10-06
屋根葺き替え工事
既存の瓦を撤去しました。
14. 2020-10-06
屋根葺き替え工事
既存のケラバ板金も撤去していきます。
15. 2020-10-06
屋根葺き替え工事
土台の土も撤去していきます。
16. 2020-10-06
屋根葺き替え工事
土台の土も撤去していきます。
17. 2020-10-06
屋根葺き替え工事
土台の土も撤去していきます。
18. 2020-10-06
屋根葺き替え工事
土台の土を撤去し、きれいに清掃していきます。
19. 2020-10-06
屋根葺き替え工事
土台の土を撤去しました。
20. 2020-10-06
屋根葺き替え工事
土台の土を撤去しました。
21. 2020-10-06
屋根葺き替え工事
別箇所、ケラバ板金を撤去しました。
22. 2020-10-06
屋根葺き替え工事
ケラバ板金を撤去しました。
23. 2020-10-06
屋根葺き替え工事
一旦、雨養生しました。
24. 2020-10-06
屋根葺き替え工事
一旦、雨養生しました。
25. 2020-10-06
足場工事
足場登り防止シートを取り付けました。
26. 2020-10-07
屋根葺き替え工事
下地木材をビスでしっかりと固定し取り付けていきます。
27. 2020-10-07
屋根葺き替え工事
下地木材を取り付けました。
28. 2020-10-07
屋根葺き替え工事
下地木材を取り付けました。
29. 2020-10-07
屋根葺き替え工事
下地木材を取り付けました。
30. 2020-10-07
屋根葺き替え工事
ブルーシートで養生し、台風対策としてシートが飛ばないように木材で固定しました。
31. 2020-10-11
屋根葺き替え工事
別箇所、引き続き、下地木材を取り付けていきます。
32. 2020-10-11
屋根葺き替え工事
ビスでしっかりと固定していきます。
33. 2020-10-11
屋根葺き替え工事
下地木材を取り付けました。
34. 2020-10-11
屋根葺き替え工事
針葉樹板を釘でしっかりと固定し取り付けていきます。
35. 2020-10-11
屋根葺き替え工事
針葉樹板を取り付けていきます。
36. 2020-10-11
屋根葺き替え工事
針葉樹板を取り付けていきます。
37. 2020-10-11
屋根葺き替え工事
針葉樹板を取り付けました。
38. 2020-10-11
屋根葺き替え工事
針葉樹板を取り付けました。
39. 2020-10-11
屋根葺き替え工事
針葉樹板を取り付けました。
40. 2020-10-11
屋根葺き替え工事
ケラバの隙間の空いている箇所に板金を取り付けるため、下地木材を取り付けていきます。
41. 2020-10-11
屋根葺き替え工事
ケラバに下地木材を取り付けました。
42. 2020-10-11
屋根葺き替え工事
別箇所、ケラバに下地木材を取り付けていきます。ビスでしっかりと固定します。
43. 2020-10-11
屋根葺き替え工事
ケラバに下地木材を取り付けました。
44. 2020-10-11
屋根葺き替え工事
さらに上から新たな下葺き材(タイベックルーフライナー)を張っていきます。
45. 2020-10-11
屋根葺き替え工事
下葺き材を張っていきます。
46. 2020-10-11
屋根葺き替え工事
下葺き材を張りました。
47. 2020-10-11
屋根葺き替え工事
既存の笠木板金の破損箇所をカットし、上から針葉樹板を取り付けていきます。
48. 2020-10-11
屋根葺き替え工事
針葉樹板を取り付けました。
49. 2020-10-11
屋根葺き替え工事
針葉樹板を取り付けました。
50. 2020-10-11
屋根葺き替え工事
さらに上から新たな下葺き材(タイベックルーフライナー)を張りました。
51. 2020-10-12
屋根葺き替え工事
サビ防止のため、谷にも下葺き材を張っていきます。
52. 2020-10-12
屋根葺き替え工事
雨水の浸入を防ぐため、防水テープを貼りました。
53. 2020-10-12
屋根葺き替え工事
下葺き材を貼りました。
54. 2020-10-12
屋根葺き替え工事
ケラバ板金を取り付けていきます。継ぎ手にはコーキングを入れます。
55. 2020-10-12
屋根葺き替え工事
しっかりと圧着させました。
56. 2020-10-12
屋根葺き替え工事
ケラバ板金を取り付けました。
57. 2020-10-12
屋根葺き替え工事
ケラバ板金を取り付けました。
58. 2020-10-12
屋根葺き替え工事
反対側もケラバ板金を取り付けていきます。継ぎ手にはコーキングを入れます。
59. 2020-10-12
屋根葺き替え工事
ケラバ板金を取り付けていきます。
60. 2020-10-12
屋根葺き替え工事
ケラバ板金を取り付けました。
61. 2020-10-12
屋根葺き替え工事
ケラバ板金を取り付けました。
62. 2020-10-12
屋根葺き替え工事
軒先水切りを取り付けていきます。
63. 2020-10-12
屋根葺き替え工事
ビスでしっかりと固定します。
64. 2020-10-12
屋根葺き替え工事
ケラバに水切りを取り付けていきます。
65. 2020-10-12
屋根葺き替え工事
ケラバに水切りを取り付けました。
66. 2020-10-12
屋根葺き替え工事
雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼っていきます。
67. 2020-10-12
屋根葺き替え工事
軒先水切り、ケラバ水切りの上から防水テープを貼りました。
68. 2020-10-12
屋根葺き替え工事
軒先水切り、ケラバ水切りの上から防水テープを貼りました。
69. 2020-10-13
屋根葺き替え工事
既存の谷ドレンに新たに銅板のドレンを取り付けました。
70. 2020-10-13
屋根葺き替え工事
さらに上から銅サビ防止のコーキングを入れました。
71. 2020-10-13
屋根葺き替え工事
平板板金を専用の工具で加工し、谷を取り付けていきます。
72. 2020-10-13
屋根葺き替え工事
谷板金を取り付けました。
73. 2020-10-13
屋根葺き替え工事
谷板金を取り付けました。
74. 2020-10-13
屋根葺き替え工事
谷板金を取り付けました。
75. 2020-10-13
屋根葺き替え工事
谷板金の継ぎ目とドレン廻りをマスキングテープで養生します。
76. 2020-10-13
屋根葺き替え工事
コーキングを充填しました。
77. 2020-10-13
屋根葺き替え工事
笠木と屋根があたる箇所に捨て谷を取り付けていきます。継ぎ手にはコーキングを入れます。
78. 2020-10-13
屋根葺き替え工事
捨て谷に穴を開けないように吊り子と呼ばれる部材でしっかりと固定します。
79. 2020-10-13
屋根葺き替え工事
捨て谷を取り付けました。
80. 2020-10-13
屋根葺き替え工事
新たな屋根材(タテヒラ)を葺いていきます。
81. 2020-10-13
屋根葺き替え工事
屋根材を葺いていきます。
82. 2020-10-14
屋根葺き替え工事
谷と波板の隙間に下地木材を取り付けていきます。
83. 2020-10-14
屋根葺き替え工事
谷と波板の隙間に下地木材を取り付け、防水テープを貼りました。
84. 2020-10-14
屋根葺き替え工事
谷と波板の隙間に下地木材を取り付け、防水テープを貼りました。
85. 2020-10-14
屋根葺き替え工事
谷と波板の隙間に下地木材を取り付け、防水テープを貼りました。
86. 2020-10-14
笠木板金工事
笠木に捨て水切りを取り付け、コーキングを入れます。
87. 2020-10-14
笠木板金工事
笠木に捨て水切りを取り付け、コーキングを入れます。
88. 2020-10-14
笠木板金工事
笠木に捨て水切りを取り付け、コーキングを入れます。
89. 2020-10-14
笠木板金工事
しっかりと圧着させて笠木板金を取り付けていきます。
90. 2020-10-14
笠木板金工事
笠木板金を取り付けていきます。
91. 2020-10-14
笠木板金工事
笠木板金を取り付けました。
92. 2020-10-14
屋根葺き替え工事
引き続き、屋根材を葺いていきます。
93. 2020-10-14
屋根葺き替え工事
ビスでしっかりと固定します。
94. 2020-10-14
屋根葺き替え工事
新たな屋根材を屋根全体に葺いていきます。
95. 2020-10-14
屋根葺き替え工事
新たな屋根材を屋根全体に葺いていきます。
96. 2020-10-14
笠木板金工事
笠木板金を取り付けました。繋ぎ目には上からもコーキングを入れるため、マスキングテープを貼ります。
97. 2020-10-14
笠木板金工事
コーキングを入れていきます。
98. 2020-10-14
笠木板金工事
マスキングテープを撤去しました。
99. 2020-10-14
笠木板金工事
マスキングテープを撤去しました。
100. 2020-10-14
笠木板金工事
マスキングテープを撤去しました。
101. 2020-10-15
屋根葺き替え工事
谷の端にコーキングを入れ、エンドキャップ板金を取り付けていきます。
102. 2020-10-15
屋根葺き替え工事
エンドキャップ板金を取り付けました。
103. 2020-10-15
屋根葺き替え工事
エンドキャップ板金を取り付けました。
104. 2020-10-15
屋根葺き替え工事
別箇所、雨水の浸入を防ぐため、谷と波板の隙間に板金を取り付けます。
105. 2020-10-15
屋根葺き替え工事
継ぎ手にはコーキングを入れます。
106. 2020-10-15
屋根葺き替え工事
板金を立ち上げて取り付けていきます。
107. 2020-10-15
屋根葺き替え工事
板金を立ち上げて取り付けました。
108. 2020-10-15
屋根葺き替え工事
板金を立ち上げて取り付けました。
109. 2020-10-15
笠木板金工事
笠木下に板金をビスでしっかりと固定し取り付けていきます。
110. 2020-10-15
笠木板金工事
継ぎ目にはコーキングを入れます。
111. 2020-10-15
笠木板金工事
しっかりと圧着させます。
112. 2020-10-15
笠木板金工事
笠木下に板金を取り付けました。ビス頭には同色の塗料を塗布しました。
113. 2020-10-15
屋根葺き替え工事
引き続き、屋根材を葺いていきます。
114. 2020-10-15
屋根葺き替え工事
新たな屋根材を葺き上げました。
115. 2020-10-15
屋根葺き替え工事
新たな屋根材を葺き上げました。
116. 2020-10-15
屋根葺き替え工事
新たな屋根材を葺き上げました。
117. 2020-10-15
屋根葺き替え工事
新たな屋根材を葺き上げました。
118. 2020-10-15
屋根葺き替え工事
棟部分、ケミカル面戸を取り付けました。
119. 2020-10-15
屋根葺き替え工事
雨水の浸入を防ぐため、棟の下地木材の上から防水テープを貼っていきます。
120. 2020-10-15
屋根葺き替え工事
防水テープを貼りました。
121. 2020-10-16
屋根葺き替え工事
棟に下地木材を取り付けていきます。
122. 2020-10-16
屋根葺き替え工事
雨水の浸入を防ぐため、水切り(エプロン面戸)を取り付けていきます。
123. 2020-10-16
屋根葺き替え工事
水切りを取り付けました。
124. 2020-10-16
屋根葺き替え工事
棟板金を取り付けていきます。ビスでしっかりと固定します。
125. 2020-10-16
屋根葺き替え工事
継ぎ手にはコーキングを入れます。
126. 2020-10-16
屋根葺き替え工事
棟板金を取り付けました。
127. 2020-10-16
屋根葺き替え工事
棟板金を取り付けました。
128. 2020-10-16
屋根葺き替え工事
きれいに清掃します。
129. 2020-10-16
屋根葺き替え工事
工事完工です。
130. 2020-10-16
屋根葺き替え工事
工事完工です。
131. 2020-10-16
屋根葺き替え工事
工事完工です。
132. 2020-10-16
屋根葺き替え工事
工事完工です。
133. 2020-10-17
足場工事
足場を解体しました。
134. 2020-10-17
足場工事
足場を解体しました。
135. 2020-10-17
現場担当
私が自信を持って施工いたしました。
その他施工事例
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R.7 6/30 東成区 石澤様邸 屋根修理工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R7.6/27~6/28 大東市 J様邸 屋根ラバーロック工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.6/12〜18 阿倍野区 O様 庇工事
-
- 工事内容
-
- 屋根工事
- 雨とい工事
- その他の工事
- 施工エリア
- 奈良
R7.6/9~6/25 桜井市 S様邸 屋根・とい修理工事
-
- 工事内容
-
- 屋根・外壁塗装工事
- その他の工事
- 施工エリア
- 大阪
R7.6/13-6/21 東大阪市 U様邸 板金工事
-
- 工事内容
-
- 屋根工事
- 外壁工事
- 施工エリア
- 奈良
R7.6/3~6/5 大和高田市 N様邸 雨漏り修理工事
-
- 工事内容
-
- 外壁工事
- その他の工事
- 施工エリア
- 奈良
R7.6/5~6/21 香芝市 I様邸 しっくいその他補修工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.6/4~6/7 大和高田市 K様邸 屋根カバー工事
