大阪市中央区 F様邸 シルキーG2葺き替え工事

Case Study - 施工完了

Case Study - ただいま施行中

大阪市中央区 F様邸 シルキーG2葺き替え工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    大阪

  4. 工事主任

    西田班

工事データ

  1. 築年数
  2. 構造

    木造3階建て

  3. お問合わせ内容

    強めの雨が降ってきた時に3階天井の一か所から初めて雨漏り

  4. 工事内容

    屋根葺き替え

  5. 工期

    約14日

施工詳細

  1. 1. 2021-10-30

    足場工事

    足場工事

    足場を組んでいきます。

  2. 2. 2021-10-30

    足場工事

    足場工事

    足場を組みました。

  3. 3. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    既存の状態です。

  4. 4. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    既存の状態です。

  5. 5. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    既存の状態です。

  6. 6. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    既存の瓦をめくっていきます。

  7. 7. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    土台の土、下葺材も撤去していきます。

  8. シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    瓦、土台の土、下葺材を撤去しました。

  9. 9. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    野地板をめくり屋根裏を清掃していきます。

  10. 10. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    屋根裏を清掃し、野地板を復旧していきます。

  11. 11. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    新たに下地木材を取り付けていきます。

  12. 12. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    下地木材を取り付けていきます。

  13. 13. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    下地木材を取り付け、軒先に通気面戸を取り付けていきます。

  14. 14. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    下地木材を取り付け、軒先に通気面戸を取り付けていきます。

  15. 15. 2021-11-02

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    養生しておきます。

  16. 16. 2021-11-03

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    軒先に通気面戸を取り付けました。

  17. 17. 2021-11-03

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    12mmの針葉樹板を取り付けていきます。

  18. 18. 2021-11-03

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    12mmの針葉樹板を取り付けていきます。

  19. 19. 2021-11-03

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    12mmの針葉樹板を取り付けていきます。

  20. 20. 2021-11-03

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    12mmの針葉樹板を取り付けました。

  21. 21. 2021-11-03

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    下葺材(タイベックルーフライナー)を敷きます。

  22. 22. 2021-11-03

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    軒先水切りを取り付けていきます。

  23. 23. 2021-11-03

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    軒先水切りを取り付けていきます。

  24. 24. 2021-11-03

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    棟、ケラバ、壁際に下地木材を取り付けていきます。

  25. 25. 2021-11-04

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    雨水が浸入しないように、軒先水切りと下葺材の取り合いに防水テープを貼ります。

  26. 26. 2021-11-04

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    ケラバに下地木材、捨て水切りを取り付けていきます。

  27. 27. 2021-11-04

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    屋根の形状に合わせて、捨て水切りに干渉する部分のシルキーG2の裏側の断熱材をカットします。

  28. 28. 2021-11-04

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    軒先からシルキーG2を葺いていきます。

  29. 29. 2021-11-04

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    シルキーG2を棟まで葺き上げます。

  30. 30. 2021-11-04

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    棟際はシルキーG2を折り立てて取り付けています。

  31. 31. 2021-11-04

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    反対面からも、どんどんシルキーG2を葺き上げていきます。棟の下地木材は、防水テープで養生しておきます。

  32. 32. 2021-11-05

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    ケラバに、さらに下地木材を取り付けていきます。

  33. 33. 2021-11-05

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    ケラバ、壁際に、さらに下地木材を取り付けていきます。

  34. 34. 2021-11-05

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    棟にも、さらに下地木材を取り付けました。棟の下地木材の隙間には防水テープを貼り、養生しておきます。

  35. 35. 2021-11-05

    シルキーG2葺き替え工事(加工)

    シルキーG2葺き替え工事(加工)

    自社工場にてオリジナルの水切りを作成、加工していきます。スリッター(ガルバリウム切断機)で平板を切断していきます。

  36. 36. 2021-11-05

    シルキーG2葺き替え工事(加工)

    シルキーG2葺き替え工事(加工)

    折曲機で加工していきます。

  37. 37. 2021-11-05

    シルキーG2葺き替え工事(加工)

    シルキーG2葺き替え工事(加工)

    水切りが出来上がりました。

  38. 38. 2021-11-07

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    ケラバに水切りを取り付けていきます。継ぎ手にはシーリング材を入れます。

  39. 39. 2021-11-07

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    ケラバを継いでいきます。

  40. 40. 2021-11-07

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    雨水の浸入を防ぐ「パッキン付ビス」です。

  41. 41. 2021-11-07

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    パッキン付ビスで、水切りを固定していきます。

  42. 42. 2021-11-07

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    棟板金を取り付けていきます。

  43. 43. 2021-11-07

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    ケラバ水切り、棟板金を取り付けていきます。

  44. 44. 2021-11-07

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    壁際にも水切りを取り付けていきます。

  45. 45. 2021-11-07

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    棟板金、水切りを取り付けていきます。

  46. 46. 2021-11-11

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    壁際水切りにシーリング処理していきます。

  47. 47. 2021-11-11

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    シーリング処理していきます。

  48. 48. 2021-11-11

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    水切りの上からさらに、水切りを取り付けました(二重水切り)。

  49. 49. 2021-11-11

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    シーリング材の付きを良くするプライマーです。

  50. 50. 2021-11-11

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    プライマーを塗布していきます。

  51. 51. 2021-11-11

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    シーリング処理しました。

  52. 52. 2021-11-11

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

    シーリング処理しました。

  53. 53. 2021-11-11

    シルキーG2葺き替え工事

    シルキーG2葺き替え工事

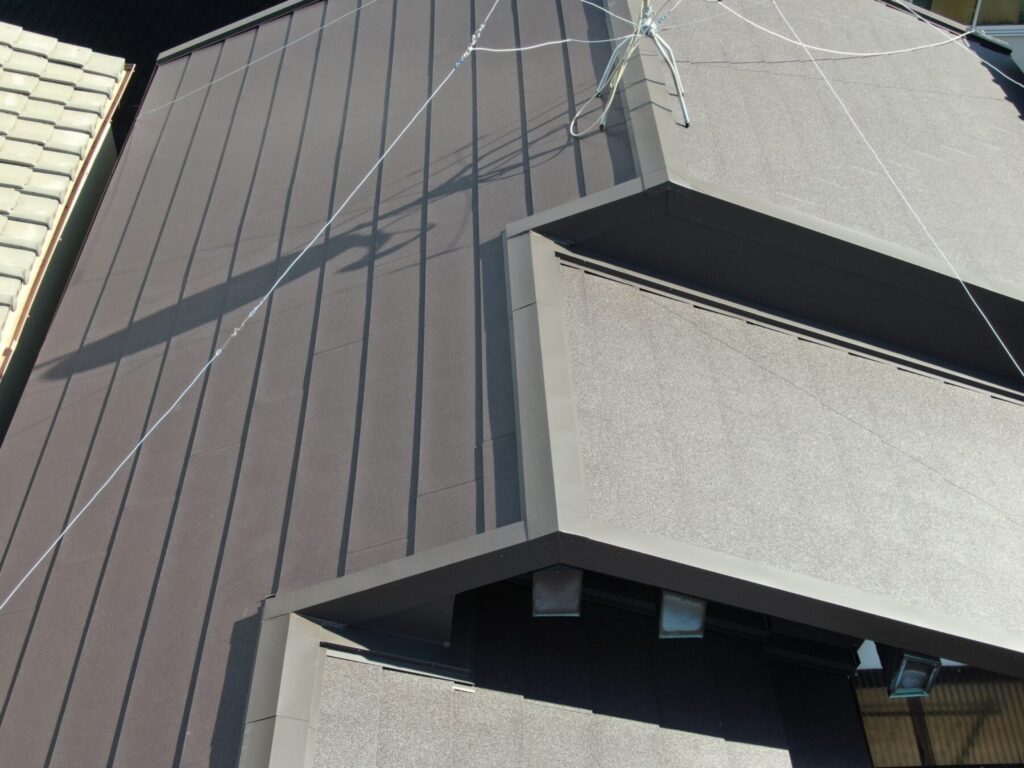

    葺き替え工事、完了です。

  54. 54. 2021-11-12

    確認

    確認

    確認していきます。

  55. 55. 2021-11-12

    確認

    確認

    確認していきます。

  56. 56. 2021-11-12

    確認

    確認

    確認していきます。

  57. 57. 2021-11-12

    確認

    確認

    確認していきます。

  58. 58. 2021-11-12

    確認

    確認

    確認していきます。

  59. 59. 2021-11-12

    確認

    確認

    確認していきます。

  60. 60. 2021-11-13

    足場工事

    足場工事

    足場を解体しました。

  61. 61. 2021-11-13

    足場工事

    足場工事

    足場を解体しました。

  62. 62. 2021-11-13

    現場担当

    現場担当

    私達が自信を持って施工いたしました。
