奈良市 K様邸 屋根、外壁、トユ、ベランダ工事 | 施工完了実績

奈良市 K様邸 屋根、外壁、トユ、ベランダ工事

Case Study - 施工完了

Case Study - ただいま施工中

奈良市 K様邸 屋根、外壁、トユ、ベランダ工事
  1. 施工状況

    施工完了

  2. 工事内容

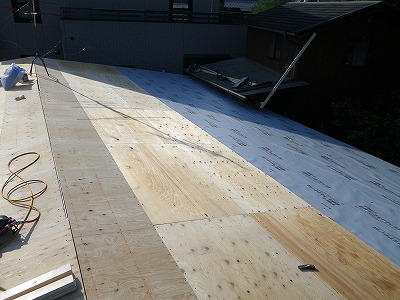

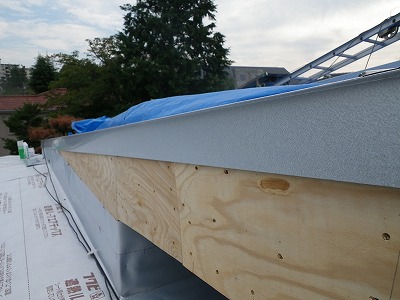

  3. 施工エリア

    奈良

  4. 工事主任

    中村現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

  1. 1. 2010年10月20日

    工事前

    工事前

    瓦棒→ガルバリュウムタテヒラ葺き かなり広いです。

  2. 2. 2010年10月20日

    解体工事

    解体工事

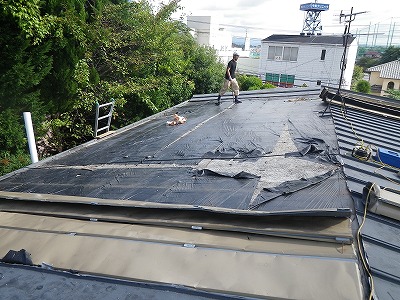

    既設の瓦棒をメクリます。

  3. 3. 2010年10月20日

    解体工事

    解体工事

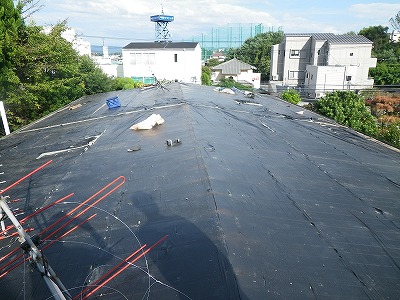

    瓦棒メクリ

  4. 4. 2010年10月20日

    解体工事

    解体工事

    メクリ完了

  5. 5. 2010年10月20日

    解体工事

    解体工事

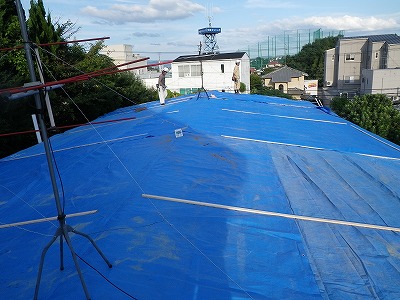

    ブルーシートを全体に被せ1日目工事終了です。

  6. 6. 2010年10月20日

    大工工事

    大工工事

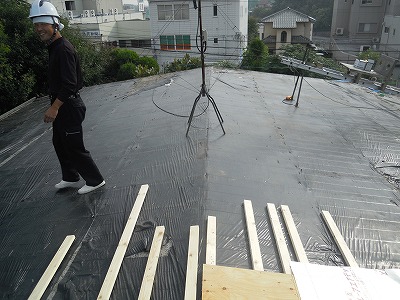

    新しく下地をします。

  7. 7. 2010年10月20日

    大工工事

    大工工事

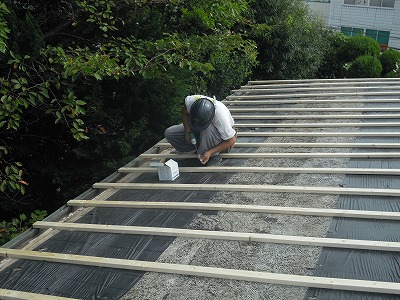

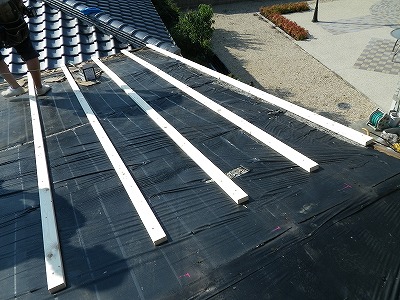

    60×30の木材を等間隔に並べビスで固定していきます。

  8. 8. 2010年10月20日

    大工工事

    大工工事

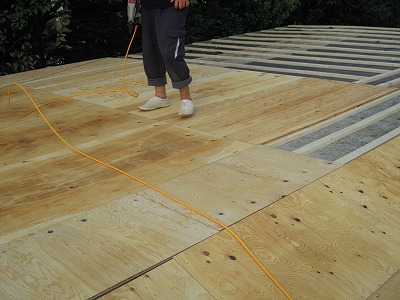

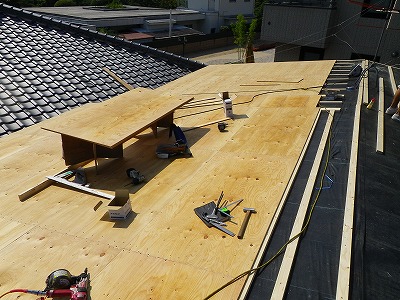

    並べた木材の上に12ミリの構造用合板を並べ釘で固定していきます。

  9. 9. 2010年10月20日

    大工工事

    大工工事

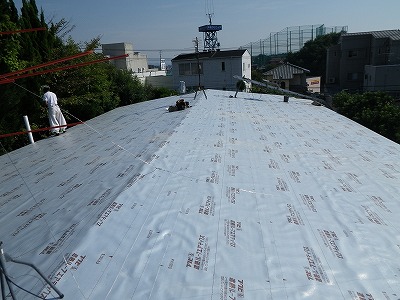

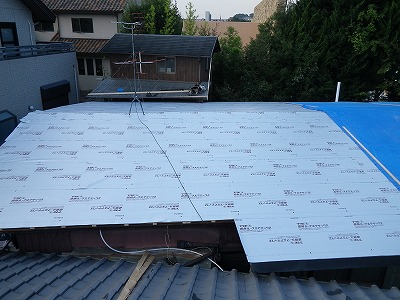

    構造用合板を貼り上げ下葺き材を敷きます。

  10. 10. 2010年10月20日

    大工工事

    大工工事

    大工工事1日目終了

  11. 11. 2010年10月20日

    大工工事

    大工工事

    大工工事2日目 残り半分の下地工事です。

  12. 12. 2010年10月20日

    大工工事

    大工工事

    1日目同様同じ材料、同じ仕様で工事します。

  13. 13. 2010年10月20日

    大工工事

    大工工事

    大工工事完了

  14. 14. 2010年10月20日

    板金工事

    板金工事

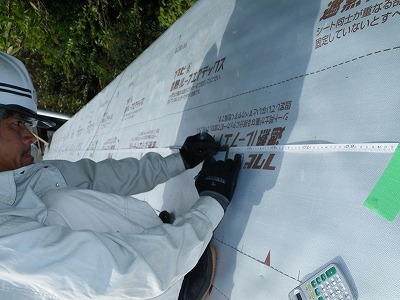

    役物を取り付けていきます。 現場で寸法を取り工場の機械で加工しています。

  15. 15. 2010年10月20日

    板金工事

    板金工事

    割り付け、スミ出し

  16. 16. 2010年10月20日

    板金工事

    板金工事

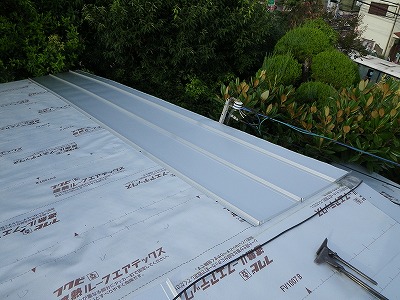

    ガルバリュウムタテヒラ葺き本体工事です。

  17. 17. 2010年10月20日

    板金工事

    板金工事

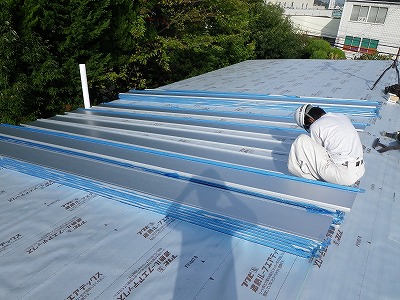

    1枚1枚手作業で加工し、本体を貼っていきます。

  18. 18. 2010年10月20日

    板金工事

    板金工事

    順番に貼っていきます。

  19. 19. 2010年10月20日

    板金工事

    板金工事

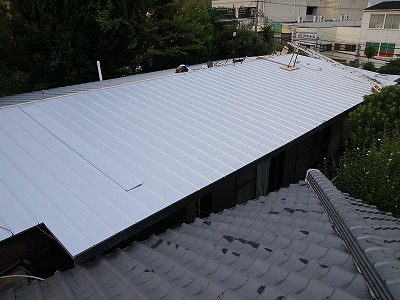

    貼りあがりはこんな感じです。

  20. 20. 2010年10月28日

    板金工事

    板金工事

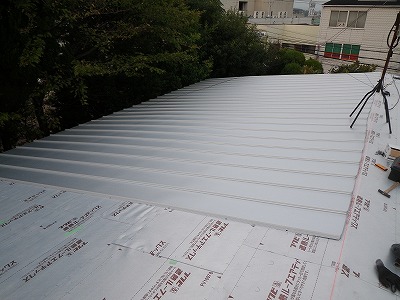

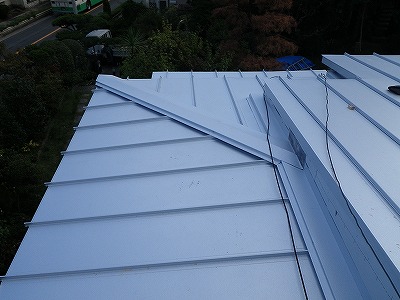

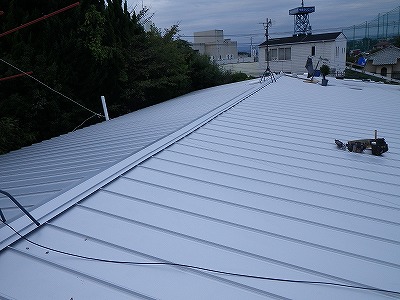

    大屋根棟を収めて完了

  21. 21. 2010年10月28日

    板金工事

    板金工事

    下屋も大屋根同様ガルバリュウムタテヒラ葺きです。 着々と進んでいます。

  22. 22. 2010年11月19日

    塗装工事

    塗装工事

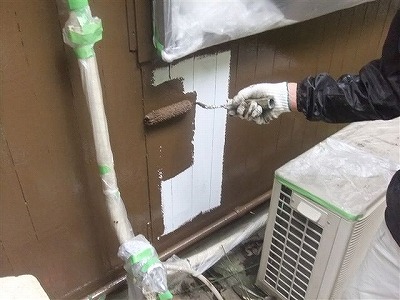

    下塗りです。

  23. 23. 2010年11月19日

    塗装工事

    塗装工事

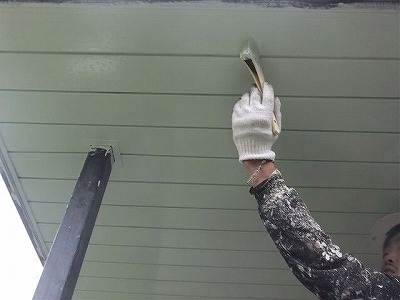

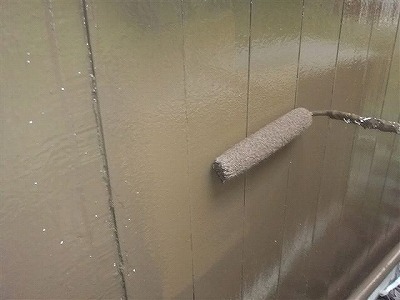

    中塗りです。

  24. 24. 2010年11月19日

    塗装工事

    塗装工事

    上塗りです。

  25. 25. 2010年11月19日

    塗装工事

    塗装工事

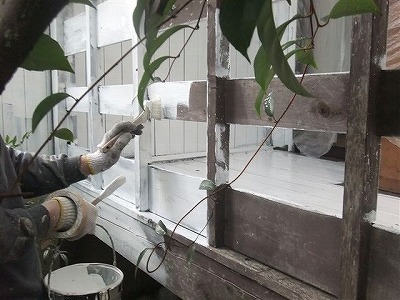

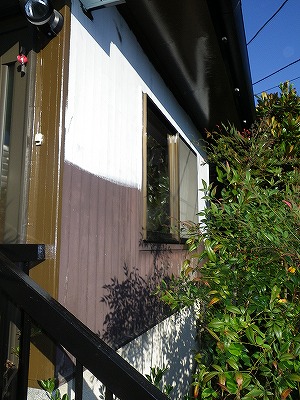

    玄関上の塗装工事です。

  26. 26. 2010年11月19日

    塗装工事

    塗装工事

    鉄部サビ止めです。

  27. 27. 2010年11月19日

    塗装工事

    塗装工事

    鉄部本塗りです。

  28. 28. 2010年11月19日

    雑工事

    雑工事

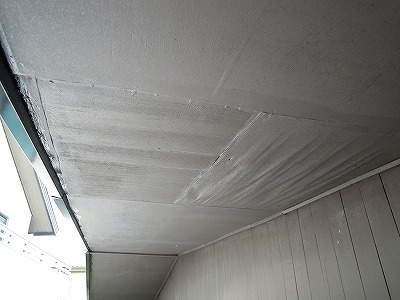

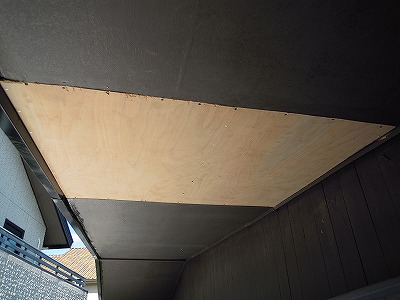

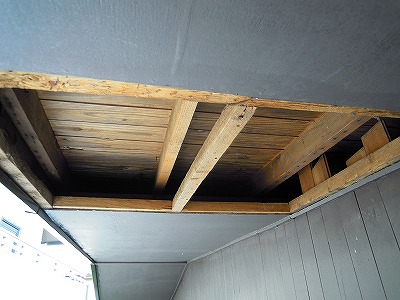

    水を吸いふやけていたのでメクリます。

  29. 29. 2010年11月19日

    雑工事

    雑工事

    メクリ完了。

  30. 30. 2010年11月19日

    雑工事

    雑工事

    張り替え完了。

  31. 31. 2010年11月19日

    ベランダ工事

    ベランダ工事

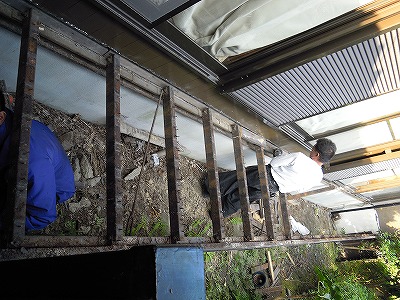

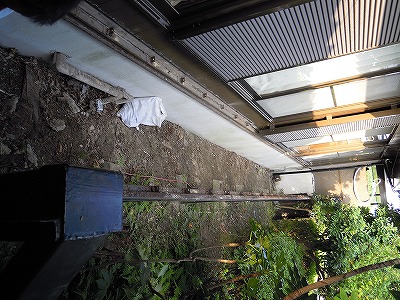

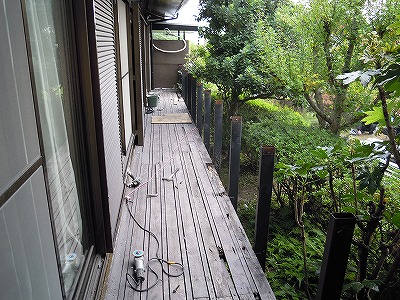

    ベランダ解体します。

  32. 32. 2010年11月19日

    ベランダ工事

    ベランダ工事

    解体してます。

  33. 33. 2010年11月19日

    ベランダ工事

    ベランダ工事

    吉田君です。

  34. 34. 2010年11月19日

    ベランダ工事

    ベランダ工事

    解体完了。

  35. 35. 2010年11月19日

    ベランダ工事

    ベランダ工事

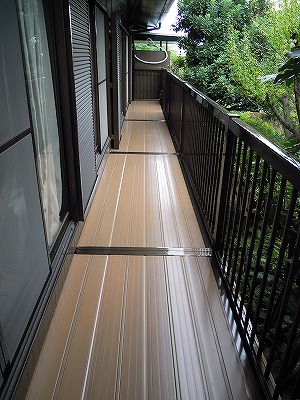

    アルミのベランダです。

  36. 36. 2010年11月19日

    板金工事

    板金工事

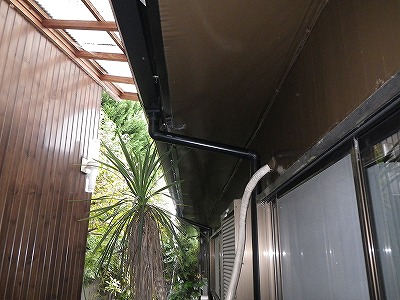

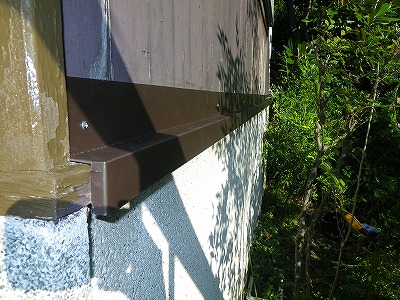

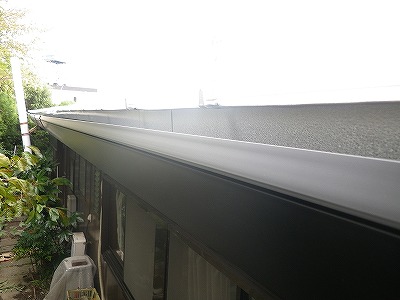

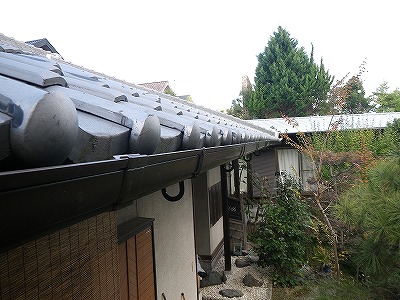

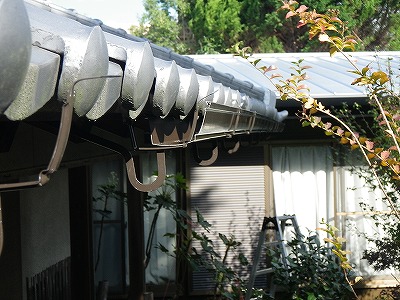

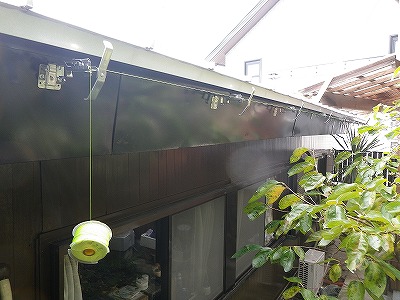

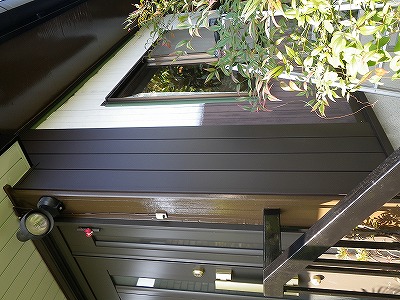

    とゆ工事です。 控えを打ちます。

  37. 37. 2010年11月19日

    板金工事

    板金工事

    トユを掛けていきます。

  38. 38. 2010年11月19日

    板金工事

    板金工事

    トユ工事完了。

  39. 39. 2010年11月19日

    板金工事

    板金工事

    ガルバリュウム鋼板を加工したスパンを貼ります。 工事前です。

  40. 40. 2010年11月19日

    板金工事

    板金工事

    役物(水切り、窓枠)を取り付けていきます。

  41. 41. 2010年11月19日

    板金工事

    板金工事

    スパンを貼っていきます。

  42. 42. 2010年11月19日

    板金工事

    板金工事

    スパン工事完了。

  43. 43. 2010年11月19日

    本宅工事

    本宅工事

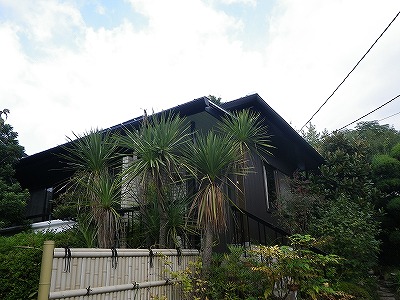

    本宅工事完了です。

  44. 44. 2010年11月19日

    板金工事

    板金工事

    はなれトユ掛け替え工事です。

  45. 45. 2010年11月19日

    板金工事

    板金工事

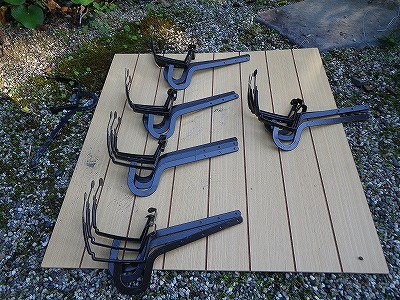

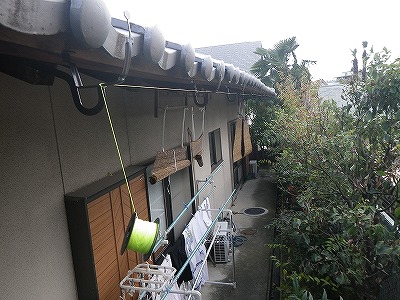

    トユの控えです。

  46. 46. 2010年11月19日

    板金工事

    板金工事

    水糸を張り勾配(角度)を見て取り付けていきます。

  47. 47. 2010年11月19日

    板金工事

    板金工事

    完成!!

  48. 48. 2010年11月19日

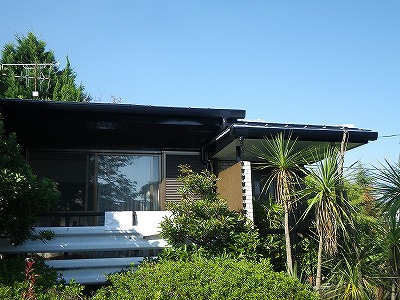

    工事完了

    工事完了

    全工事完了です! 約1カ月の工事でした!
