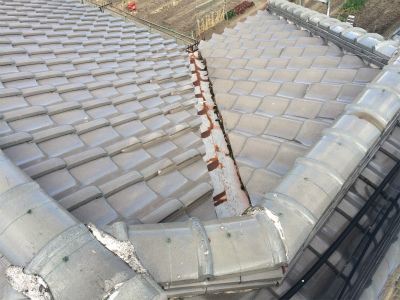

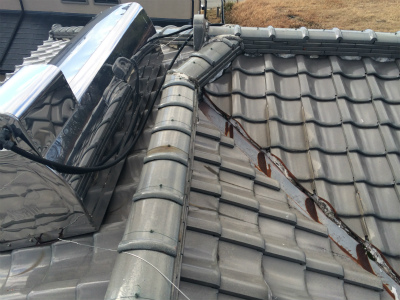

奈良市 F様邸 棟積替え/谷入替え工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
奈良
-
工事主任
RK現場
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2015年03月27日

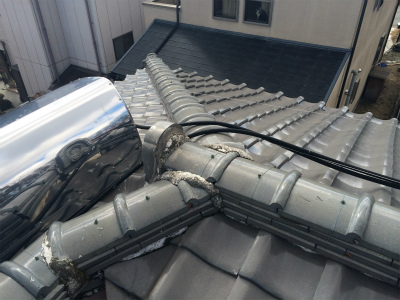

棟積み替え工事
既存の状態を確認します
2. 2015年03月27日

棟積み替え工事
既存の状態を確認します
3. 2015年03月27日

棟積み替え工事
既存の状態を確認します
4. 2015年03月27日

解体工事

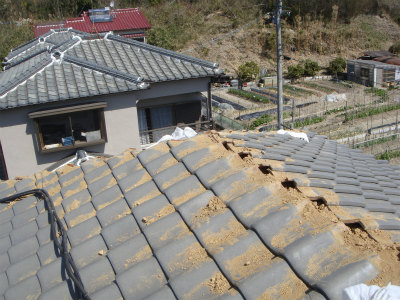

既存の瓦を撤去し、解体していきます
5. 2015年03月27日

解体工事

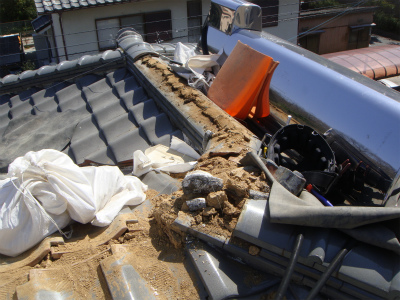

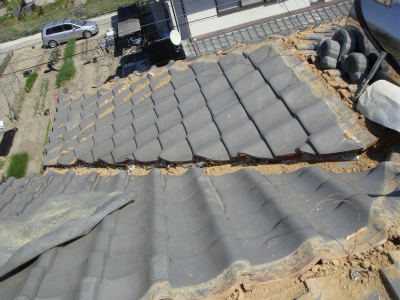

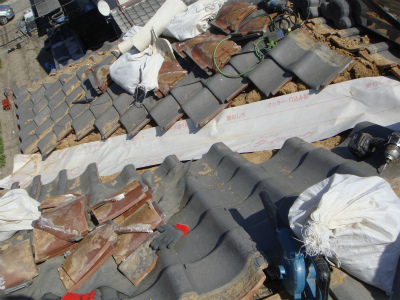

既存の屋根材を撤去し、土台の土を撤去していきます
6. 2015年03月27日

解体工事

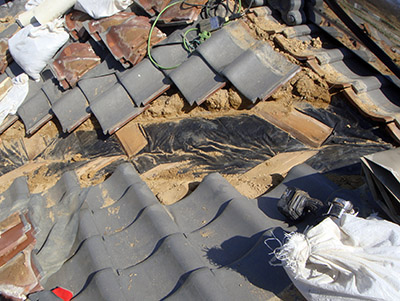

隅棟も同様に解体していきます
7. 2015年03月27日

解体工事
谷周りも解体していきます
8. 2015年03月27日

下地工事

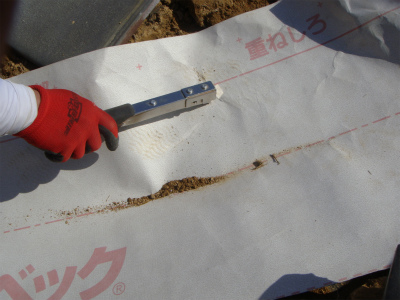

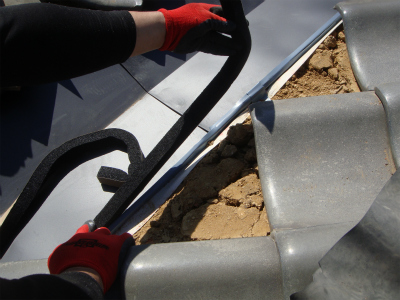

谷の土台にタイベックルーフライナー(下葺材)を取り付けていきます
9. 2015年03月27日

下地工事
タイベックルーフライナーを取り付けができました
10. 2015年03月28日

下地工事

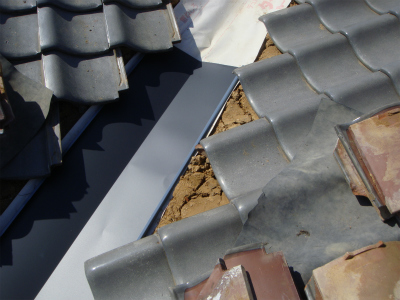

谷板を作り付けていきます
11. 2015年03月28日

下地工事

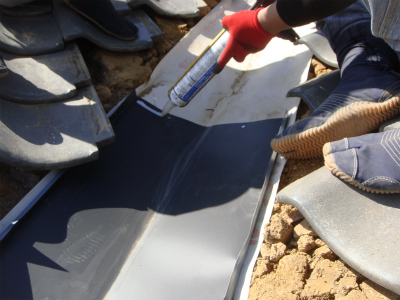

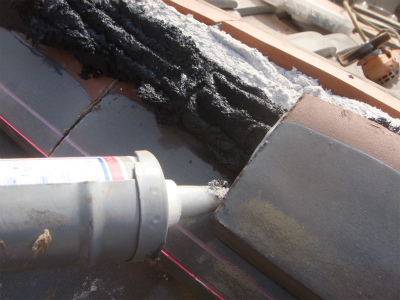

谷板の継手部分にはコーキングをたっぷり入れています
12. 2015年03月28日

下地工事

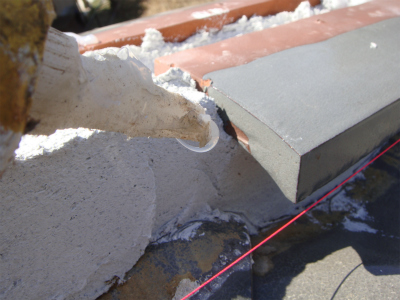

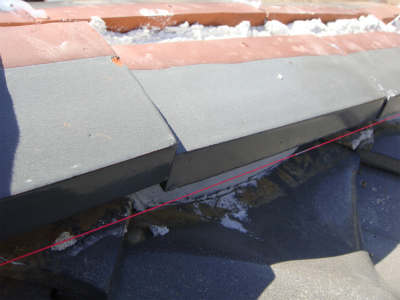

谷の両脇にはケミカル面戸を取り付けていきます
13. 2015年03月28日

屋根工事

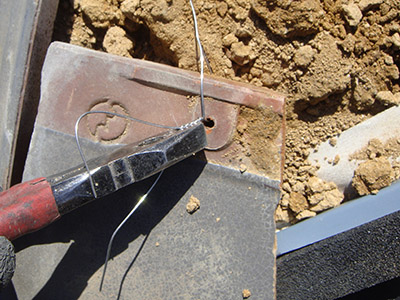

谷周りの瓦を復旧していきます 瓦は予め仕込んでおいたステンワイヤーで固定しながら復旧していきます
14. 2015年03月28日

屋根工事

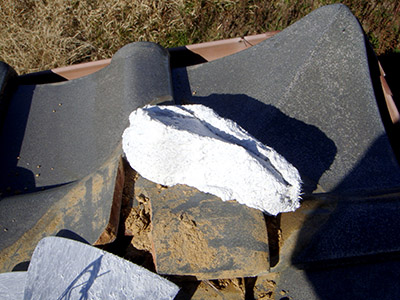

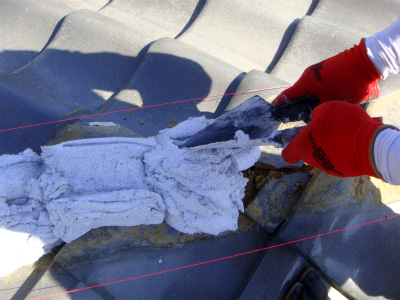

解体した隅棟です 漆喰を乗せます
15. 2015年03月28日

屋根工事

漆喰の上に鬼瓦を乗せます 水糸を張り、隅棟の仕上り寸法を確認します
16. 2015年03月28日

屋根工事

隅棟の根元に漆喰を詰めていきます
17. 2015年03月28日

屋根工事

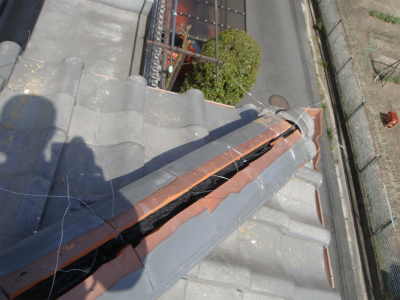

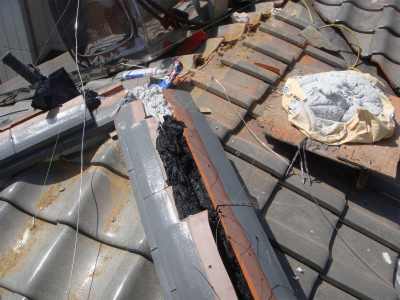

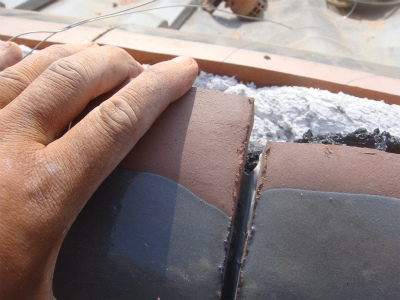

熨斗瓦を積んでいきます 熨斗瓦の継手部分にはコーキングを入れていきます
18. 2015年03月28日

屋根工事
熨斗瓦をどんどん並べていきます
19. 2015年03月30日

屋根工事
熨斗瓦2段目を積んでいきます 間には南蛮漆喰を詰めていきます
20. 2015年03月31日

屋根工事

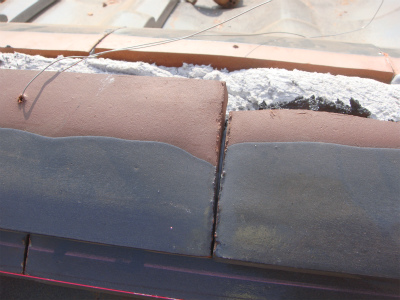

熨斗瓦を2段、3段と積んでいきます 熨斗瓦の間には南蛮漆喰をしっかり詰めています
21. 2015年03月31日

屋根工事
熨斗瓦にステンワイヤーを通しておきます
22. 2015年03月31日

屋根工事
熨斗瓦の継手部分にはコーキングを入れています
23. 2015年03月31日

屋根工事
熨斗瓦を継いでいきます
24. 2015年03月31日

屋根工事
熨斗瓦を継ぎました 他の箇所も同様に細かく施工していきます
25. 2015年03月31日

屋根工事
角度のある棟も施工していきます
26. 2015年04月02日

屋根工事

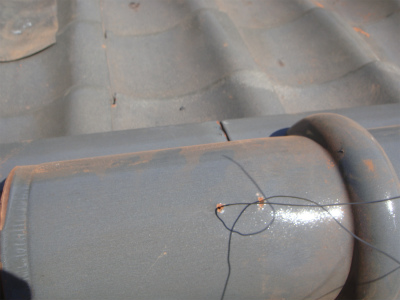

熨斗瓦に仕込んでおいたステンワイヤーを紐丸瓦の穴を通し、棟を固定していきます
27. 2015年04月02日

屋根工事
紐丸瓦を施工していきます 熨斗瓦に仕込んでおいたステンワイヤーを紐丸瓦の穴を通し、棟を固定していきます
28. 2015年04月02日

屋根工事
仕上げの工程です 瓦の継手部分にコーキングを入れていきます
29. 2015年04月02日

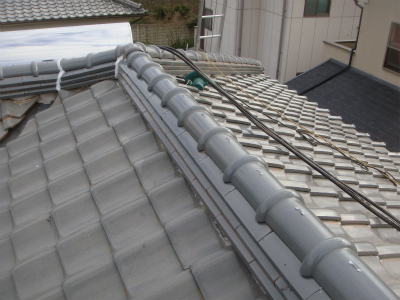

仕上げ

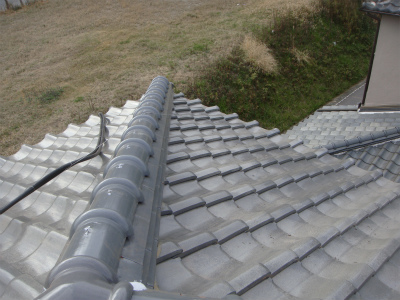

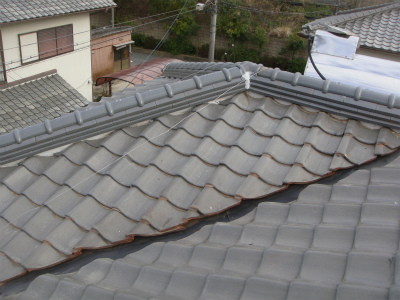

完工です
30. 2015年04月02日

仕上げ
完工です
31. 2015年04月02日

仕上げ
完工です
32. 2015年04月02日

仕上げ
完工です
