奈良市 M様邸 屋根葺き替え工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
奈良
-
工事主任
RK現場
工事データ
-
築年数
-
構造
-

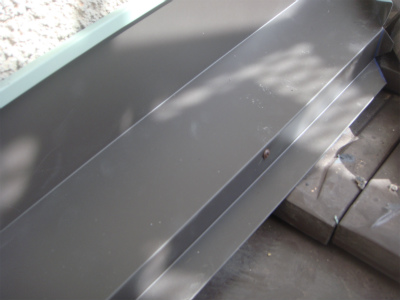

お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2015年03月10日

屋根葺き替え工事
既存の状態を確認します
2. 2015年03月10日

解体工事

既存の屋根材を撤去していきます

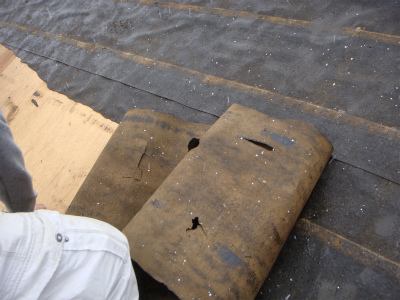

3. 2015年03月10日

解体工事
屋根材を撤去すると、瓦桟 及び 下葺材があらわになりました
4. 2015年03月10日

解体工事

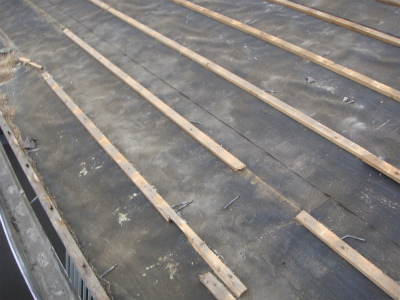

瓦桟を撤去し、下葺材を撤去していきます
5. 2015年03月10日

解体工事
下葺材を撤去していきます 良い状態の箇所は このようにコロコロと巻き取っていく事ができます
6. 2015年03月10日

下地工事

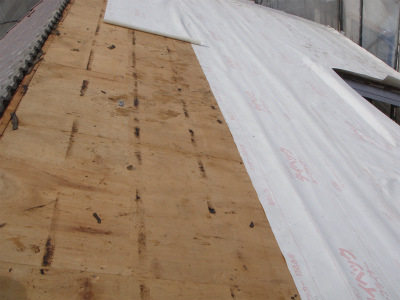

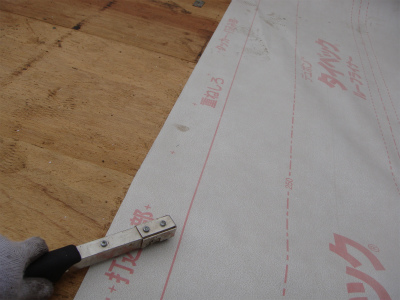

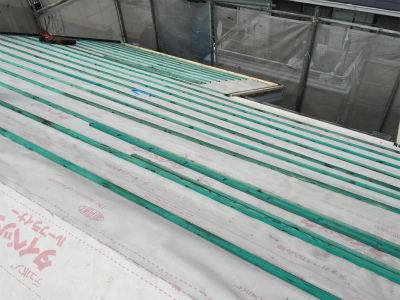

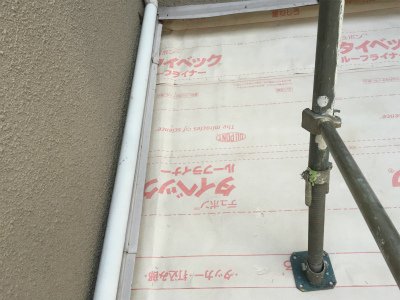

軒先からタイベックルーフライナー(下葺材)を取り付けていきます
7. 2015年03月10日

下地工事
タイベックルーフライナーをどんどん取り付けていきます
8. 2015年03月12日

下地工事
ケラバ部分に水切りを作り付けていきます
9. 2015年03月12日

下地工事

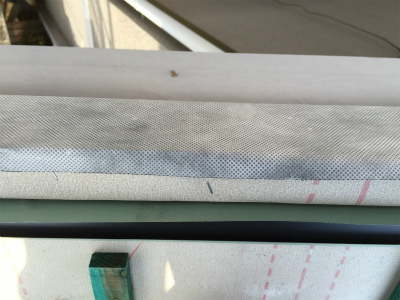

ケラバ部分の水切り取り付けが完了です
10. 2015年03月12日

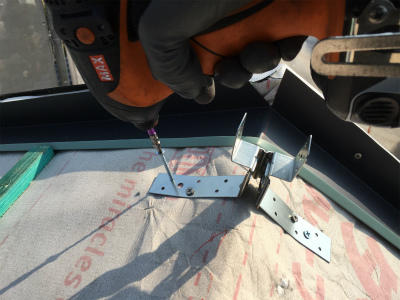

下地工事
瓦桟を作り付けていきます
11. 2015年03月13日

下地工事

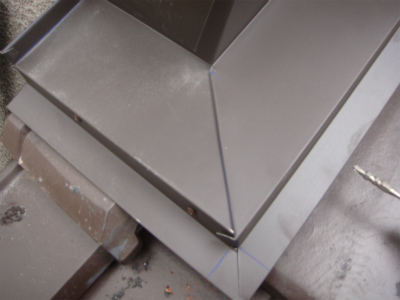

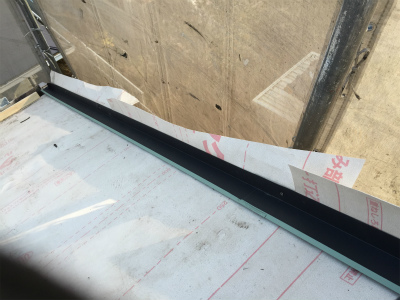

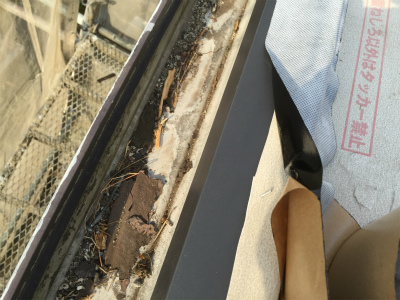

軒先に水切りを作り付けていきます
12. 2015年03月13日

下地工事
ケラバ水切り 及び ケラバ下地木材のとの隙間を防水テープをはります
13. 2015年03月13日

下地工事

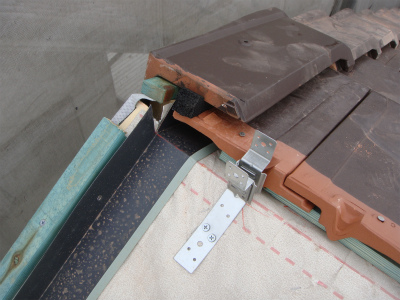

大棟の下地に、金具を作り付けておきます

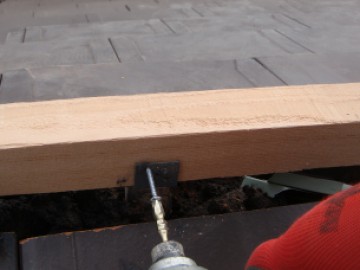

14. 2015年03月13日

屋根工事

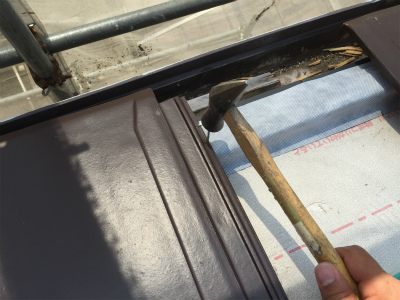

軒先の瓦がズレないようにL字型の釘を使い固定します
15. 2015年03月13日

屋根工事
L字型の釘を打ち込んでいきます
16. 2015年03月13日

屋根工事
下屋 タイベックルーフライナーを取付けました
17. 2015年03月13日

屋根工事

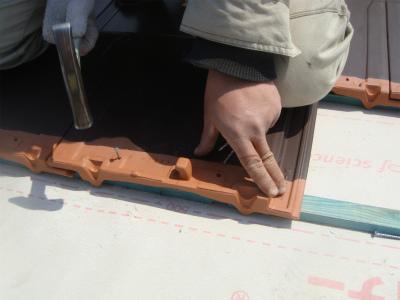

軒先から地瓦を取り付けていきます
18. 2015年03月13日

屋根工事

軒先から地瓦をどんどん取り付けていきます
19. 2015年03月16日

樋工事

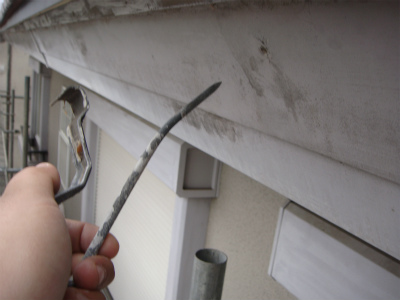

既存の樋 及び 受け金(樋 取付け金具)を撤去していきます
20. 2015年03月16日

樋工事
既存の樋 及び 受け金を撤去しました
21. 2015年03月16日

屋根工事
ケラバ部分にケミカル面戸を取り付けていきます
22. 2015年03月16日

屋根工事
ケラバ用瓦を取り付けていきます
23. 2015年03月16日

屋根工事
ビスでがっちり固定していきます
24. 2015年03月16日

屋根工事
ケラバ用瓦をどんどん取付けていきます
25. 2015年03月17日

樋工事

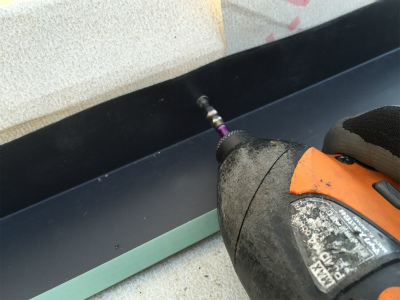

新たな受け金を作り付けていきます
26. 2015年03月17日

樋工事

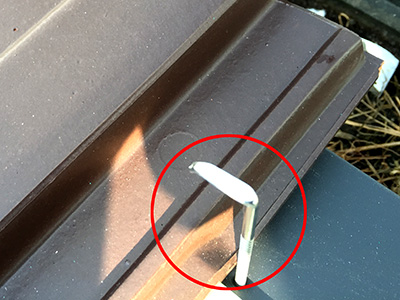

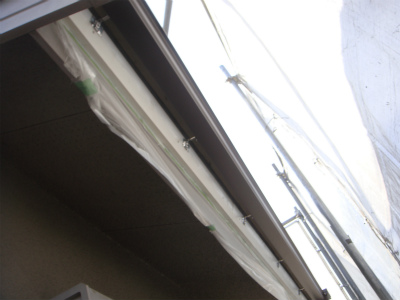

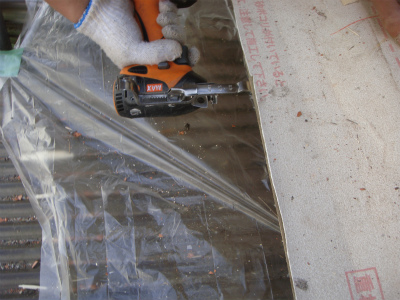

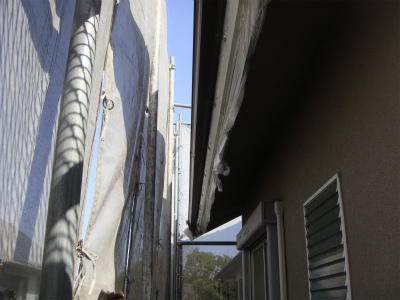

軒樋を施工します
27. 2015年03月17日

樋工事
軒樋を施工します
28. 2015年03月18日

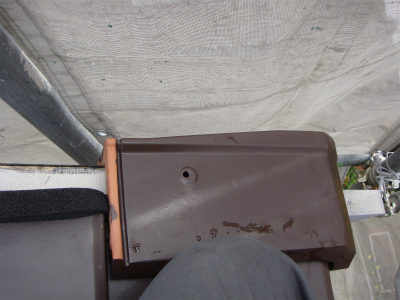

屋根工事

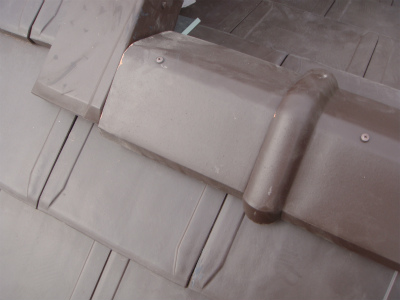

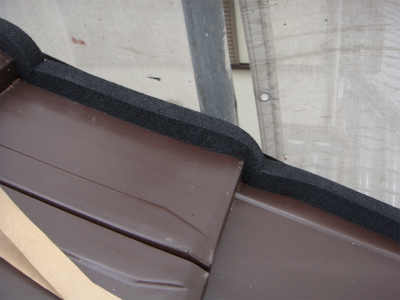

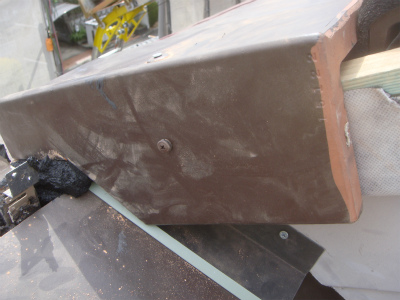

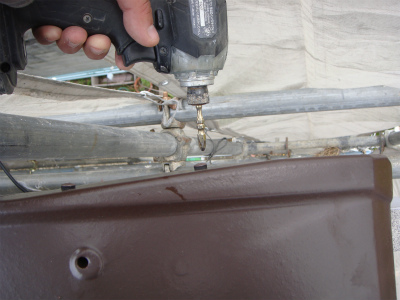

袖瓦を施工します
29. 2015年03月18日

屋根工事
袖瓦を施工します 一枚一枚ビスで留めます
30. 2015年03月18日

屋根工事
棟に下地木材を取付けます
31. 2015年03月18日

屋根工事

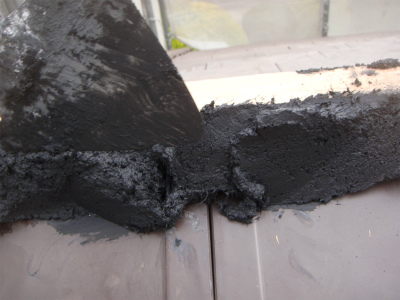

棟に南蛮を塗ります
32. 2015年03月18日

屋根工事
棟に丸瓦を乗せてビスで留めていきます
33. 2015年03月18日

屋根工事

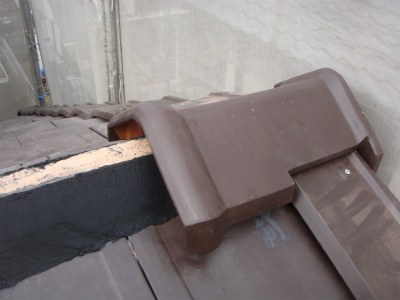

棟に丸瓦を施工します
34. 2015年03月20日

屋根工事

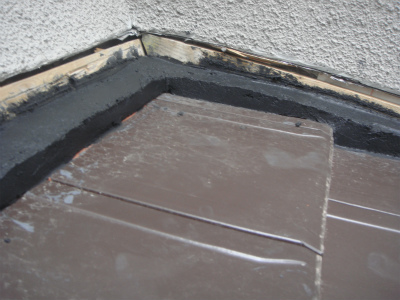

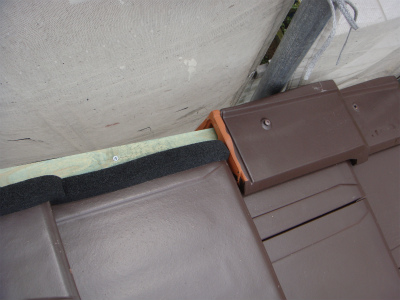

壁際 立上り部分に南蛮漆喰を詰めていきます
35. 2015年03月20日

屋根工事
南蛮漆喰の上にタフモックを取り付けていきます タフモックは経年や雨水の浸入などによる変質・劣化が起こりにくい樹脂製の下地材です
36. 2015年03月20日

屋根工事
タフモックに熨斗水切りを作り付けていきます
37. 2015年03月20日

屋根工事

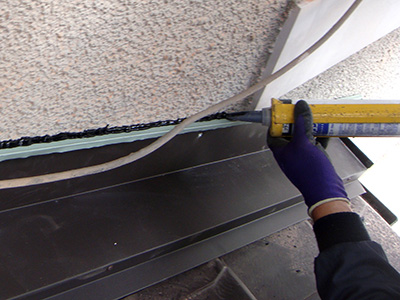

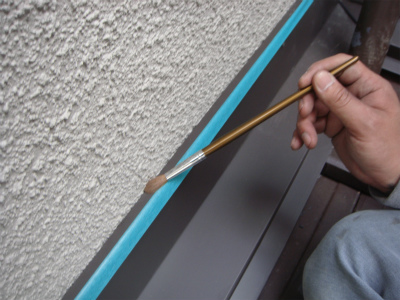

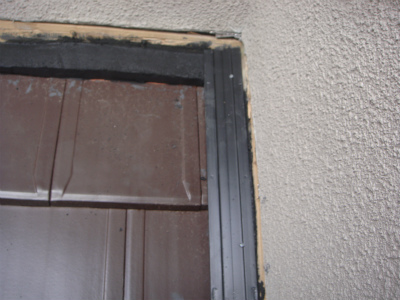

熨斗水切り 及び 壁との隙間にコーキングを充填していきます
38. 2015年03月20日

屋根工事
熨斗水切りの突合せ部分です 継手部分にはコーキングを入れていきます
39. 2015年03月20日

屋根工事
更に壁際に水切りを作り付け、プライマ塗布していきます
40. 2015年03月20日

屋根工事

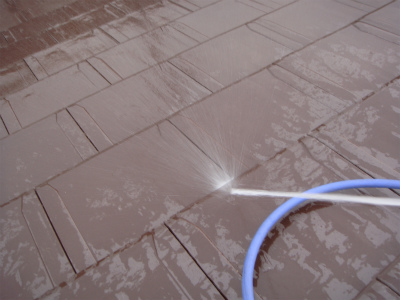

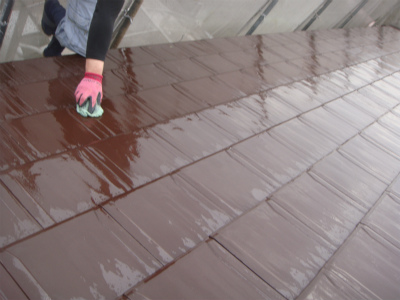

表面についた汚れを水洗いします
41. 2015年03月20日

屋根工事
入念に汚れを落とします
42. 2015年03月20日

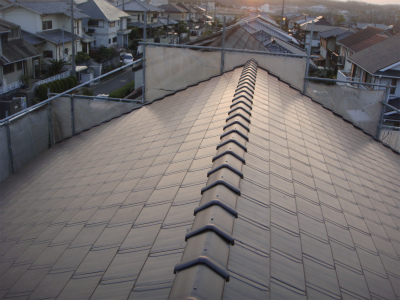

仕上げ
完工です
