奈良市 N様邸 屋根葺替え/外壁塗装工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
奈良
-
工事主任
大瀧現場
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細

1. 2014年12月22日

屋根葺き替え工事

既存の状態を確認します
2. 2014年12月22日

屋根葺き替え工事
既存の状態を確認します
3. 2014年12月22日

屋根葺き替え工事
既存の状態を確認します
4. 2014年12月22日

解体工事

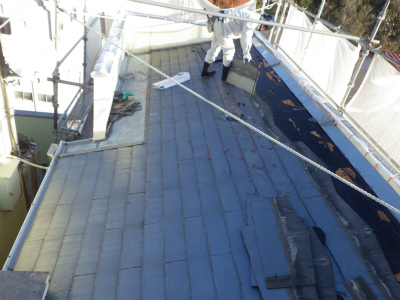

既存の屋根材(カラーベスト)を撤去していきます
5. 2014年12月22日

解体工事
既存の屋根材をどんどん撤去していきます
6. 2014年12月22日

解体工事

既存の屋根材 及び 下葺材を撤去しました 屋根の土台(野地板)があらわになりました
7. 2014年12月22日

解体工事
既存の野地板です 雨水の浸入により、変質が確認できます
8. 2014年12月22日

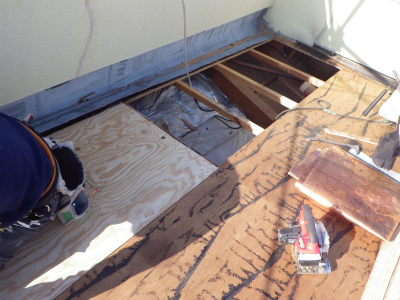

下地工事

新たなコンパネを作り付けていきます
9. 2014年12月22日

下地工事

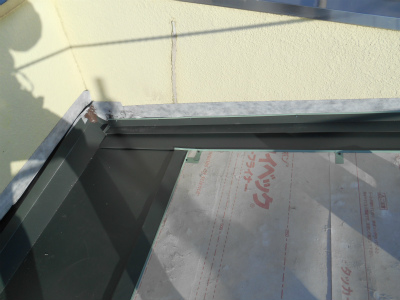

軒先に水切りを作り付けていきます
10. 2014年12月22日

下地工事

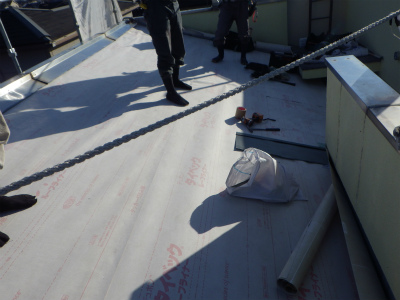

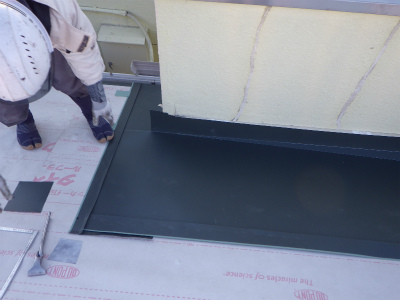

軒先よりタイベックルーフライナーを取り付けていきます
11. 2014年12月22日

下地工事

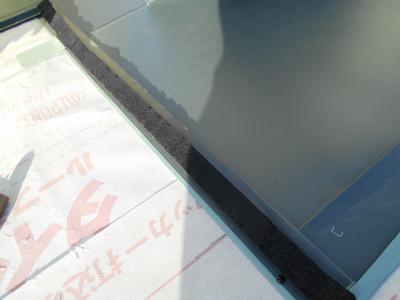

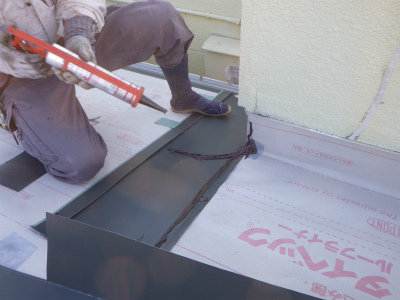

谷を施工していきます 谷周りの継手部分には入念にコーキングを入れています
12. 2014年12月22日

下地工事
谷板を作り付けてました
13. 2014年12月22日

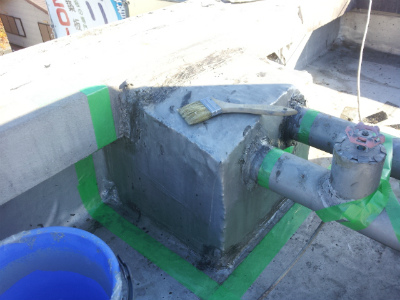

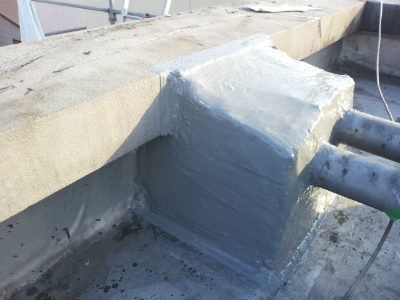

ウレタン防水工事

既存の状態を確認します
14. 2014年12月22日

ウレタン防水工事

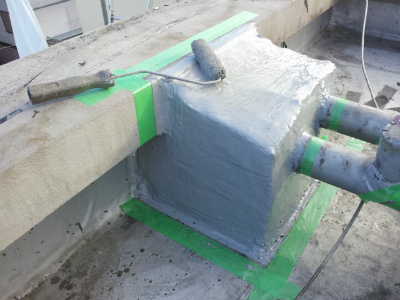

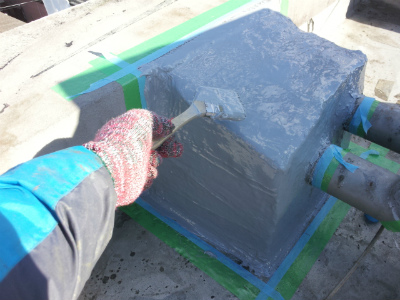

プライマを塗布します
15. 2014年12月22日

ウレタン防水工事
ウレタン防水層を中塗りしていきます
16. 2014年12月23日

下地工事
壁際 立ち上がり部分に水切りを作り付けていきます
17. 2014年12月23日

下地工事
壁際 立ち上がり部分に水切りを作り付けていきます
18. 2014年12月23日

下地工事
谷板の脇にケミカル面戸を取り付けていきます 谷より雨水があふれ出る事に備える為です
19. 2014年12月23日

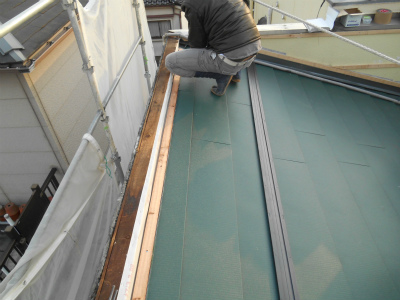

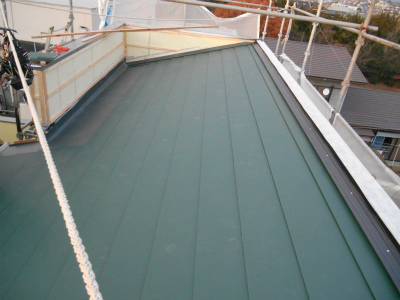

屋根工事

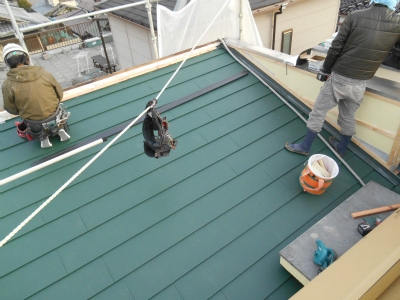

細かく入り組んだ箇所こそ入念にMFシルキーを取り付けていきます
20. 2014年12月23日

屋根工事

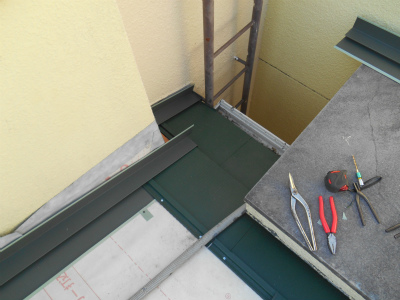

MFシルキーを軒先から取り付けていきます
21. 2014年12月23日

外壁工事

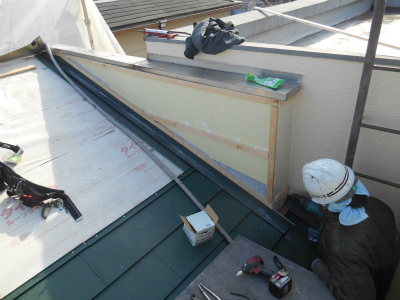

外壁に下地木材を作り付けていきます
22. 2014年12月23日

屋根工事

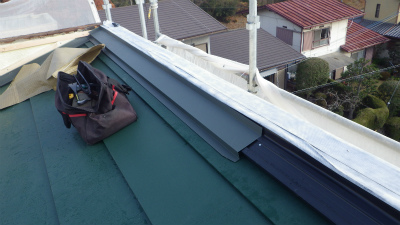

どんどんMFシルキーを取り付けていきます
23. 2014年12月23日

屋根工事
大棟に下地木材を取付けていきます
24. 2014年12月23日

屋根工事
下地木材にタフモックを取付けました タフモックは経年や雨水の浸入などによる変質・劣化が起こりにくい樹脂製の下地材です
25. 2014年12月23日

屋根工事

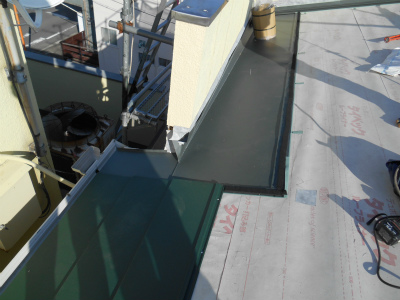

タフモックを取り付けていない大棟部分には防水テープを取り付けています
26. 2014年12月23日

ウレタン防水工事
トップコートを塗布します
27. 2014年12月23日

ウレタン防水工事
トップコートが乾き、養生を撤去し完了です
28. 2014年12月24日

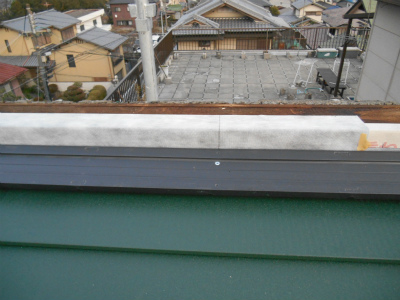

屋根工事

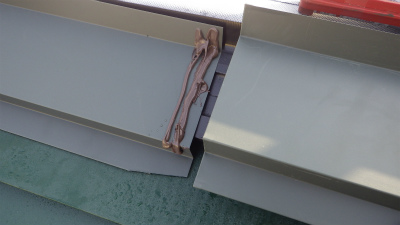

大棟のタフモックに熨斗水切りを作り付けていきます
29. 2014年12月24日

屋根工事

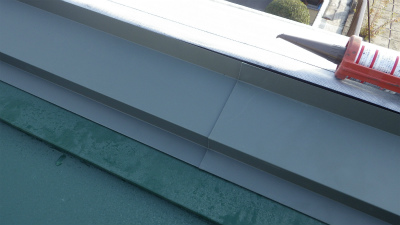

大棟の継手部分にコーキングを入れ、熨斗水切りを継いでいきます
30. 2014年12月24日

屋根工事
熨斗水切りを継ぎました この後、ビスでがっちり固定しています
31. 2014年12月24日

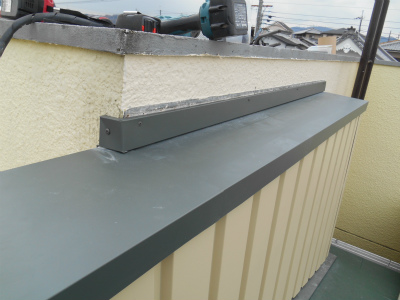

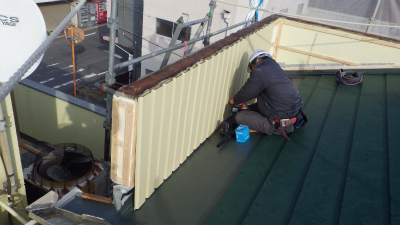

外壁工事

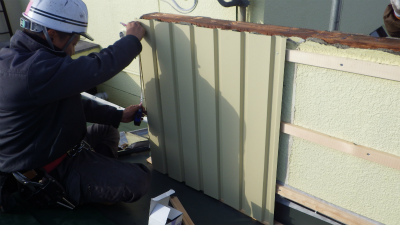

予め作り付けておいた下地木材に外壁材を取付けていきます
32. 2014年12月24日

外壁工事
外壁材をどんどん取り付けていきます
33. 2014年12月25日

外壁工事
笠木を作り付けていきます
34. 2014年12月25日

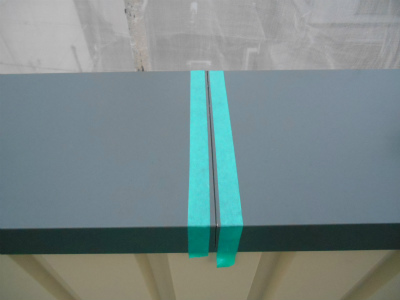

外壁工事
笠木 継手部分にはコーキングを入れています
35. 2014年12月25日

外壁工事
水切りカバーを作り付けます
36. 2014年12月25日

外壁工事

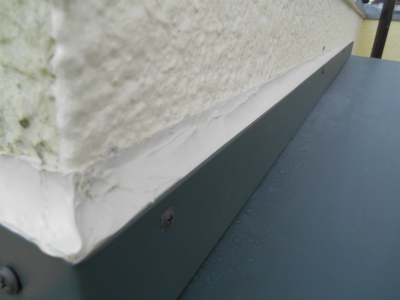

壁と水切りとの隙間にコーキングを入念に入れています
37. 2014年12月25日

外壁工事

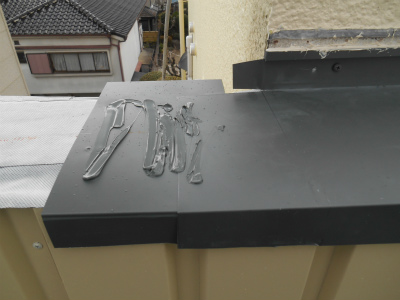

笠木 付宛部分にもコーキングを入れていきます
38. 2014年12月25日

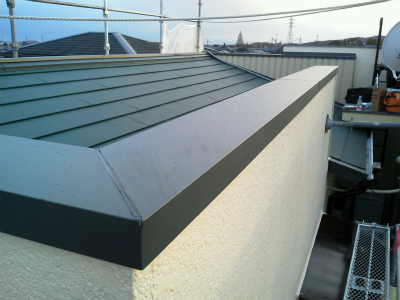

仕上げ

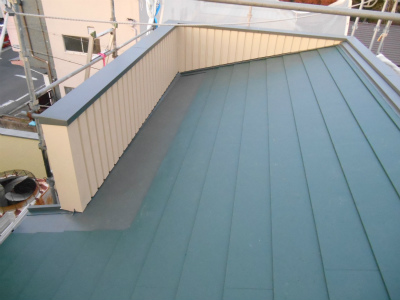

完工です
39. 2014年12月25日

仕上げ

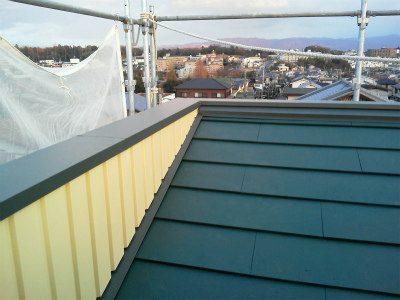

完工です
40. 2014年12月25日

仕上げ
完工です
41. 2014年12月25日

現場担当
私が自信を持って仕上げました
