広陵町 H様邸 屋根カバー・樋架け替え工事 | 施工完了実績

広陵町 H様邸 屋根カバー・樋架け替え工事

Case Study - 施工完了

Case Study - ただいま施工中

広陵町 H様邸 屋根カバー・樋架け替え工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    大瀧現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

  1. 1. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

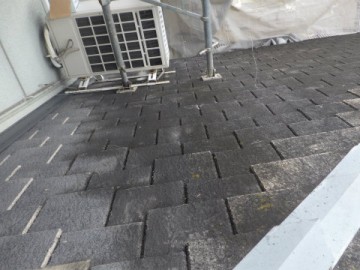

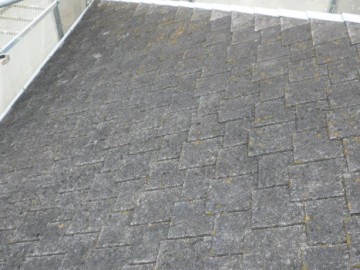

    大屋根 既存の状態を確認します

  2. 2. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

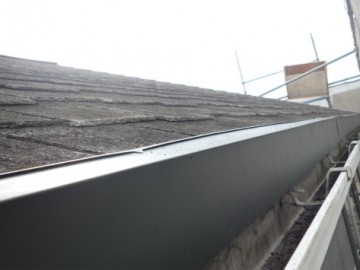

    既存の状態を確認します

  3. 3. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

    既存の状態を確認します

  4. 4. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

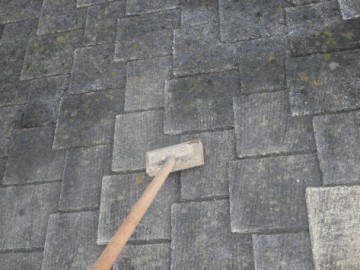

    既存の屋根材をブラシで擦り、ケレンがけします(下地調整)

  5. 5. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

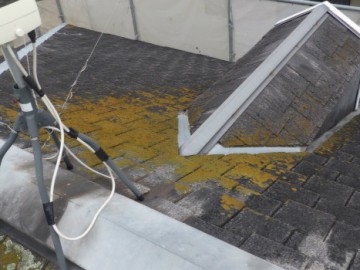

    続いて下屋 既存の状態を確認します

  6. 6. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

    壁際の状態も確認しておきます

  7. 7. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

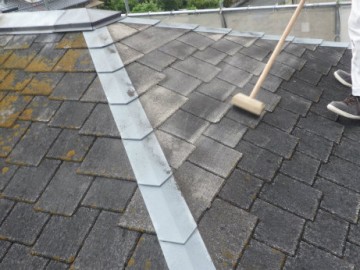

    大屋根と同様にケレンがけを行います

  8. 8. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

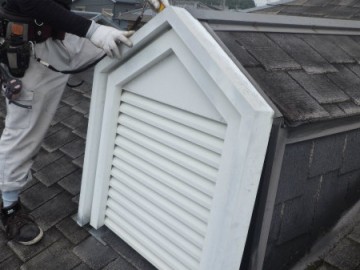

    大屋根 ドーマーの枠を一旦解体します

  9. 9. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

    続いて、軒先に水切り(ゼロスターター)を取り付けます

  10. 10. 2016年09月24日

    屋根カバー工事

    屋根カバー工事

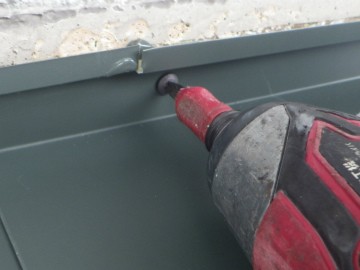

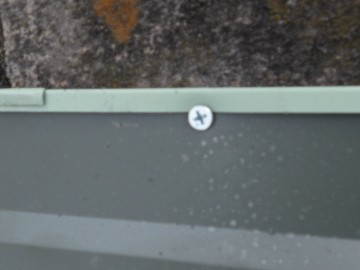

    水切りはビスでしっかりと固定します

  11. 11. 2016年09月26日

    屋根カバー工事

    屋根カバー工事

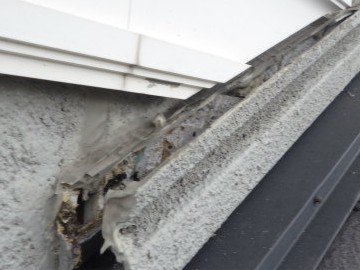

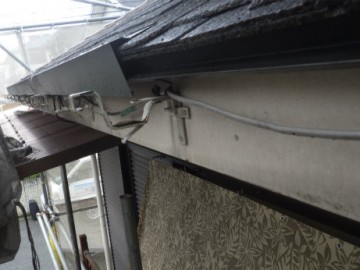

    下屋 既存の壁際水切りを撤去します

  12. 12. 2016年09月26日

    屋根カバー工事

    屋根カバー工事

    既存 水切り土台の部材も撤去します

  13. 13. 2016年09月26日

    屋根カバー工事

    屋根カバー工事

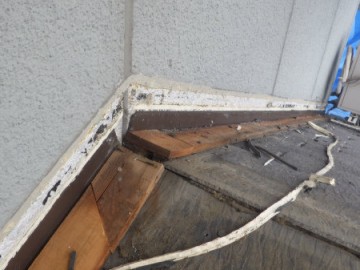

    既存 壁際の部材を全て撤去しました

  14. 14. 2016年09月26日

    樋架け替え工事

    樋架け替え工事

    続いて、既存の樋を撤去していきます

  15. 15. 2016年09月26日

    樋架け替え工事

    樋架け替え工事

    既存の軒樋を撤去します

  16. 16. 2016年09月26日

    樋架け替え工事

    樋架け替え工事

    樋受け金具も撤去します

  17. 17. 2016年09月26日

    樋架け替え工事

    樋架け替え工事

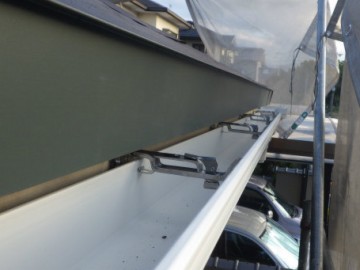

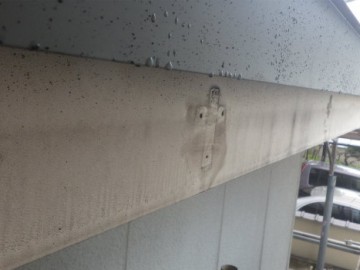

    既存 受け金具の穴にコーキング処理を施し塞ぎました

  18. 18. 2016年09月26日

    樋架け替え工事

    樋架け替え工事

    縦樋も同様に撤去し、控え金具の穴をコーキング処理し塞ぎました

  19. 19. 2016年09月26日

    屋根カバー工事

    屋根カバー工事

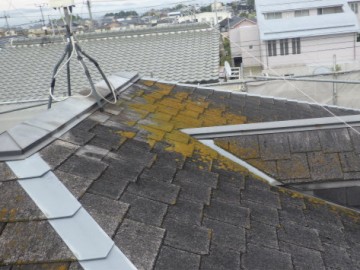

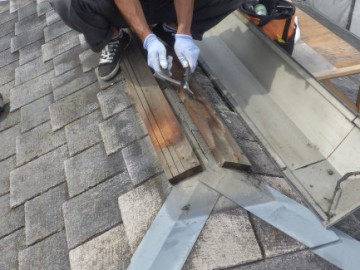

    屋根の施工に戻ります 既存の棟部材を全て撤去していきます

  20. 20. 2016年09月26日

    屋根カバー工事

    屋根カバー工事

    既存の棟部材を全て撤去します

  21. 21. 2016年09月26日

    屋根カバー工事

    屋根カバー工事

    換気棟設置箇所に換気孔を開けておきます

  22. 22. 2016年09月26日

    屋根カバー工事

    屋根カバー工事

    軒先から下葺き材(粘着ゴムアスルーフィング)を取り付けていきます

  23. 23. 2016年09月26日

    屋根カバー工事

    屋根カバー工事

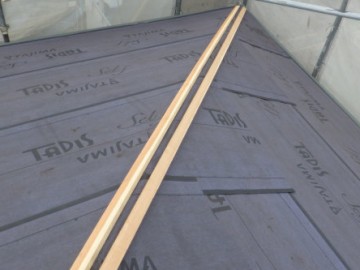

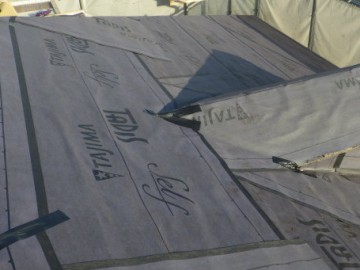

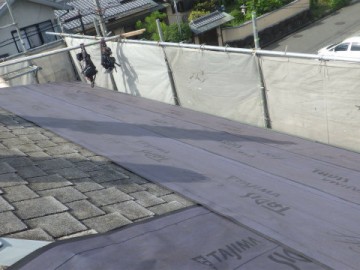

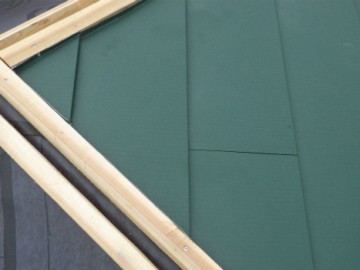

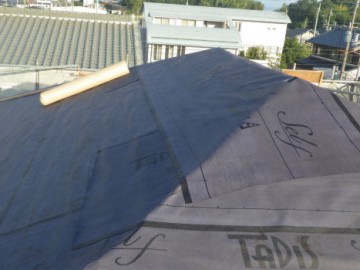

    屋根全体に下葺き材を取り付けます

  24. 24. 2016年09月26日

    屋根カバー工事

    屋根カバー工事

    下葺き材はタッカーで留めています

  25. 25. 2016年09月27日

    屋根カバー工事

    屋根カバー工事

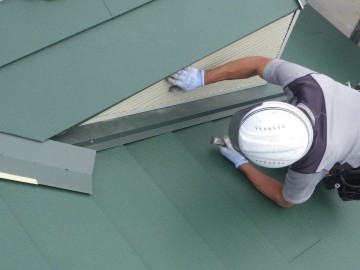

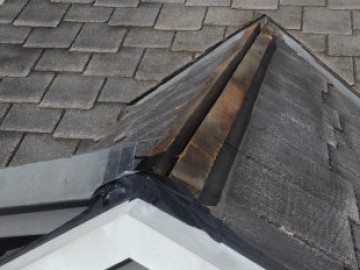

    大屋根とドーマーの取り合い部分に谷板を作り付けていきます

  26. 26. 2016年09月27日

    屋根カバー工事

    屋根カバー工事

    谷板に直接穴は開けず、吊子といわれる部材で固定します

  27. 27. 2016年09月27日

    屋根カバー工事

    屋根カバー工事

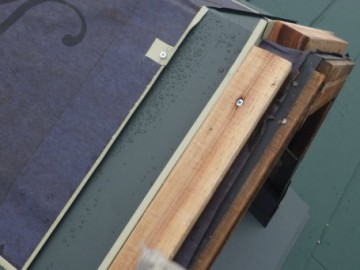

    大屋根と下屋、すべての棟に下地木材を取り付けていきます 木材はビスで固定します

  28. 28. 2016年09月27日

    樋掛け替え工事

    樋掛け替え工事

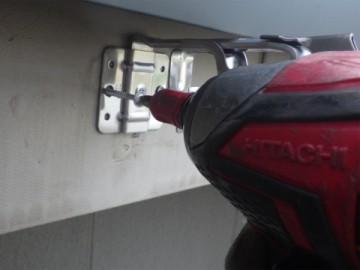

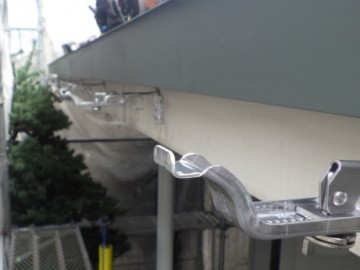

    新たな樋受け金具を取り付けていきます

  29. 29. 2016年09月27日

    樋架け替え工事

    樋架け替え工事

    軒先全体に新たな樋受け金具を取り付けました

  30. 30. 2016年09月27日

    樋架け替え工事

    樋架け替え工事

    新たな軒樋を取り付けます

  31. 31. 2016年09月27日

    樋架け替え工事

    樋架け替え工事

    樋の継手にはジョイントと言われる部材を取り付け繋いでいきます ジョイントにはコーキングを充填しています

  32. 32. 2016年09月27日

    樋架け替え工事

    樋架け替え工事

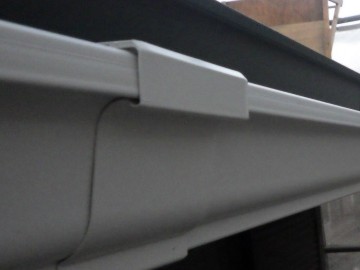

    軒樋取り付け完了です

  33. 33. 2016年09月28日

    屋根カバー工事

    屋根カバー工事

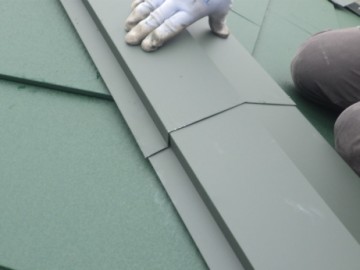

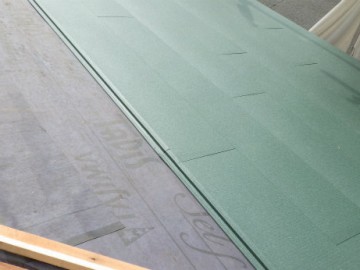

    軒先から新たな屋根材(MFシルキー)を取り付けていきます

  34. 34. 2016年09月28日

    屋根カバー工事

    屋根カバー工事

    屋根材の棟際部分は立ち上げ、ビスで固定します 屋根材は棟の形状に合わせ加工し取り付けています

  35. 35. 2016年09月28日

    屋根カバー工事

    屋根カバー工事

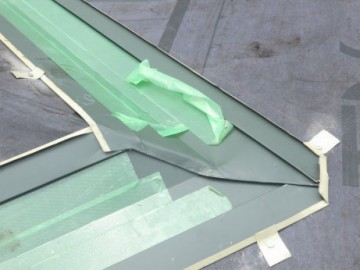

    ドーマー廻りです 下地木材を取り付け、両脇には捨て水切りを取り付けます

  36. 36. 2016年09月28日

    屋根カバー工事

    屋根カバー工事

    両脇に捨て水切りを取り付けます

  37. 37. 2016年09月28日

    屋根カバー工事

    屋根カバー工事

    捨て水切りの上から屋根材を取り付けます

  38. 38. 2016年09月29日

    屋根カバー工事

    屋根カバー工事

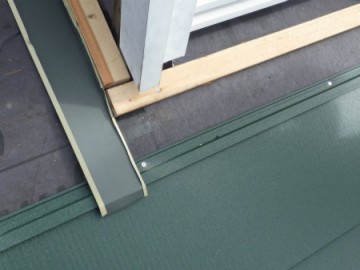

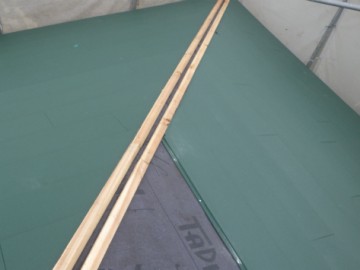

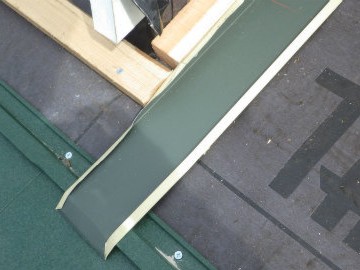

    ドーマーの雨戸や枠を取り外し、ドーマー両脇に取り付けておいた下地木材の上からタフモック(下地材)を取り付けます

  39. 39. 2016年09月29日

    屋根カバー工事

    屋根カバー工事

    ドーマー前面部分の屋根材の上から板金カバーを取り付けます

  40. 40. 2016年09月29日

    屋根カバー工事

    屋根カバー工事

    ドーマーの軒先に水切りを取り付け、ケラバに下地木材と捨て水切りを取り付けます 軒先水切りと木材はビスで固定し、ケラバ捨て水切りは吊子で固定します

  41. 41. 2016年09月29日

    屋根カバー工事

    屋根カバー工事

    反対側のケラバも同様に軒先水切り、下地木材、ケラバ捨て水切りを取り付けました

  42. 42. 2016年09月29日

    屋根カバー工事

    屋根カバー工事

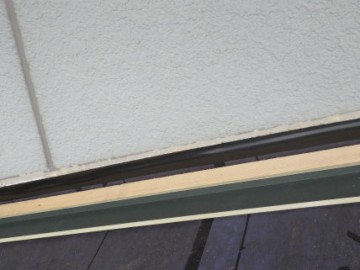

    下屋です 壁際下地木材を取り付け、壁際に防水テープを貼り、捨て水切りを取り付けます

  43. 43. 2016年09月29日

    屋根カバー工事

    屋根カバー工事

    反対側も同様に取り付けました

  44. 44. 2016年09月30日

    屋根カバー工事

    屋根カバー工事

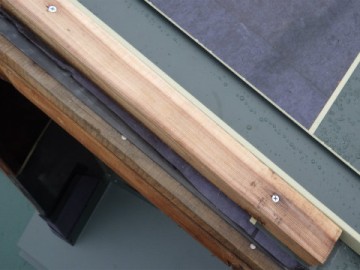

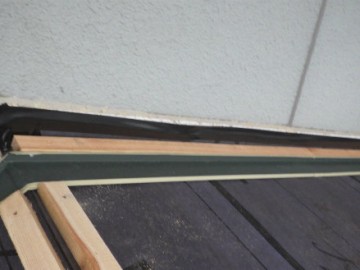

    大屋根です 棟に防水テープを施工します

  45. 45. 2016年09月30日

    屋根カバー工事

    屋根カバー工事

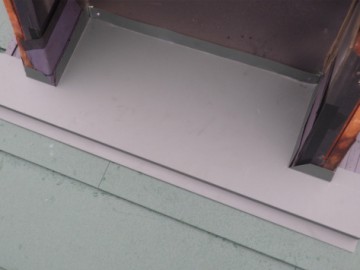

    換気棟設置箇所には切込みを入れ換気孔を開け、際にはケミカル面戸を取り付けました

  46. 46. 2016年09月30日

    屋根カバー工事

    屋根カバー工事

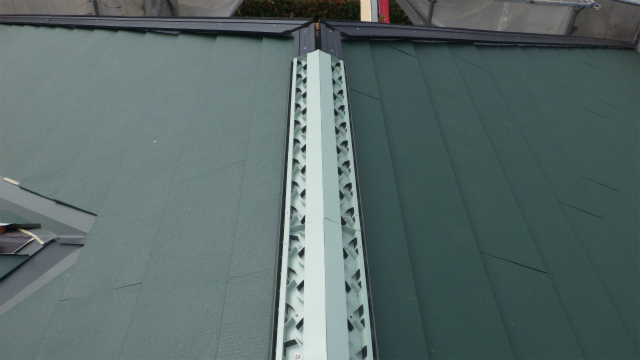

    続いて、換気棟を被せ取付けました

  47. 47. 2016年09月30日

    屋根カバー工事

    屋根カバー工事

    ドーマーの壁部分に サイディングを貼ります

  48. 48. 2016年09月30日

    屋根カバー工事

    屋根カバー工事

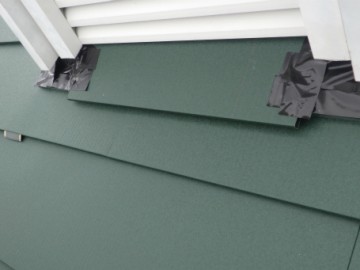

    ドーマーに水切りカバーを取付け 雨戸やカバーを復旧しています

  49. 49. 2016年09月30日

    屋根カバー工事

    屋根カバー工事

    ドーマーの雨戸や廻りのカバーを復旧しました

  50. 50. 2016年10月01日

    屋根カバー工事

    屋根カバー工事

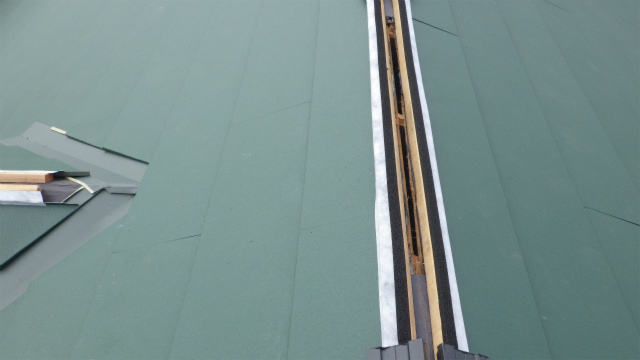

    棟の施工に戻ります タフモックを取り付け、上から棟板金を被せます 板金の継手にはコーキングを充填し、板金同士を圧着固定していきます

  51. 51. 2016年10月01日

    屋根カバー工事

    屋根カバー工事

    板金同士を圧着固定していきます

  52. 52. 2016年10月01日

    屋根カバー工事

    屋根カバー工事

    換気棟には換気棟用のカバー板金を取り付け、パッキン付ビスで固定します

  53. 53. 2016年10月01日

    屋根カバー工事

    屋根カバー工事

    各板金の継手には細部からの雨水の浸入に備えて、しっかりとコーキングを充填しておきます

  54. 54. 2016年10月01日

    屋根カバー工事

    屋根カバー工事

    棟のコーキング処理完了です

  55. 55. 2016年10月01日

    屋根カバー工事

    屋根カバー工事

    下屋です 大屋根同様、軒先から新たな屋根材を取り付けていきます

  56. 56. 2016年10月01日

    屋根カバー工事

    屋根カバー工事

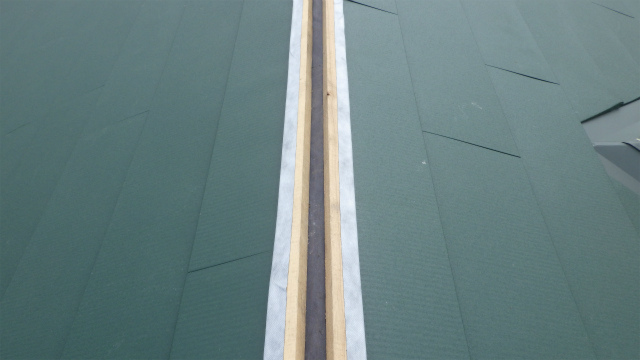

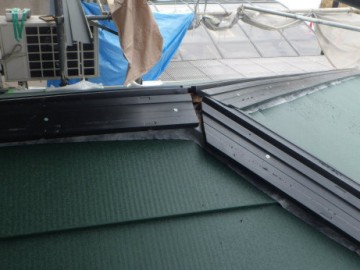

    棟際まで新たな屋根材を取り付け、棟際に防水テープを貼ります

  57. 57. 2016年10月04日

    屋根カバー工事

    屋根カバー工事

    続いてタフモックを取り付けビスで固定します

  58. 58. 2016年10月04日

    屋根カバー工事

    屋根カバー工事

    壁際にもタフモックを取り付け、ビスで固定します

  59. 59. 2016年10月04日

    屋根カバー工事

    屋根カバー工事

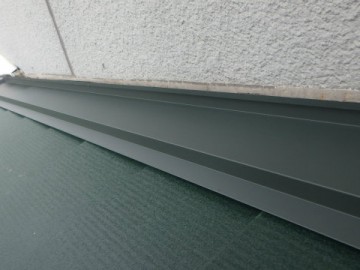

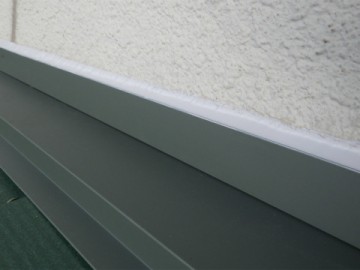

    壁際水切りを取り付けていきます

  60. 60. 2016年10月04日

    屋根カバー工事

    屋根カバー工事

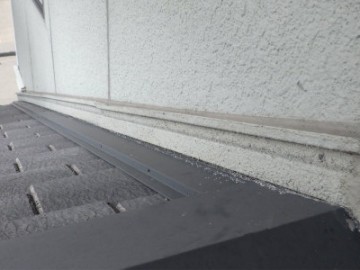

    水切りの継手部分にコーキングを充填します

  61. 61. 2016年10月04日

    屋根カバー工事

    屋根カバー工事

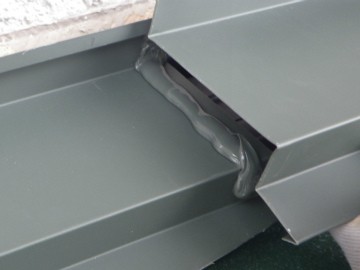

    充填したコーキングで、水切り同士を圧着固定しながら継いでいきます

  62. 62. 2016年10月04日

    屋根カバー工事

    屋根カバー工事

    ビスを打ち水切りを固定します

  63. 63. 2016年10月04日

    屋根カバー工事

    屋根カバー工事

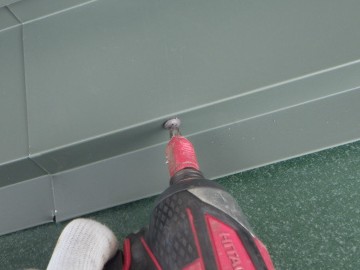

    壁との取合い部分にもビスを打ち固定します

  64. 64. 2016年10月04日

    樋架け替え工事

    樋架け替え工事

    樋工事に移ります 縦樋設置箇所に控え金具を取り付けます 金具はビスでしっかりと固定します

  65. 65. 2016年10月04日

    樋架け替え工事

    樋架け替え工事

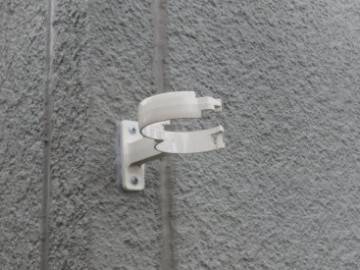

    縦樋設置箇所に一列に控え金具を取り付けました

  66. 66. 2016年10月05日

    屋根カバー工事

    屋根カバー工事

    下屋 壁際の施工に戻ります 前日に取り付けた壁際水切りと外壁との取り合い部分にコーキングを充填します

  67. 67. 2016年10月05日

    屋根カバー工事

    屋根カバー工事

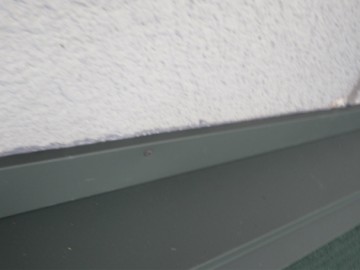

    壁との取合い部分にコーキングを充填しました

  68. 68. 2016年10月05日

    屋根カバー工事

    屋根カバー工事

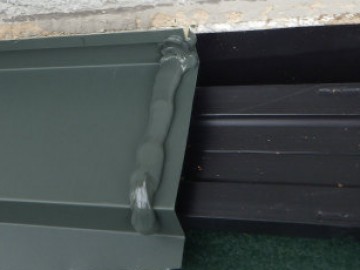

    上からさらに水切り(二重水切り)を取り付け、ビスでしっかりと固定します

  69. 69. 2016年10月05日

    屋根カバー工事

    屋根カバー工事

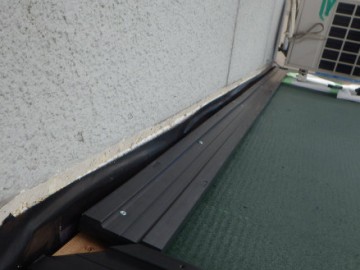

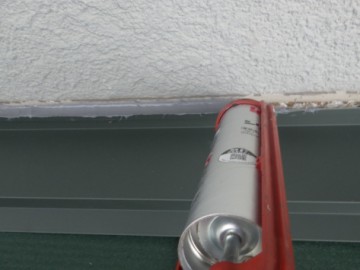

    壁際にマスキングテープを貼り養生し、コーキングの付きを良くするプライマーを塗布します

  70. 70. 2016年10月05日

    屋根カバー工事

    屋根カバー工事

    続いてコーキングを充填しヘラで綺麗に均し、壁際水切りと壁との細かな隙間をしっかりと塞ぎました マスキングテープを撤去し、下屋 壁際の処理完了です

  71. 71. 2016年10月05日

    樋架け替え工事

    樋架け替え工事

    最後に軒樋とたて樋を繋ぎ、完工です
