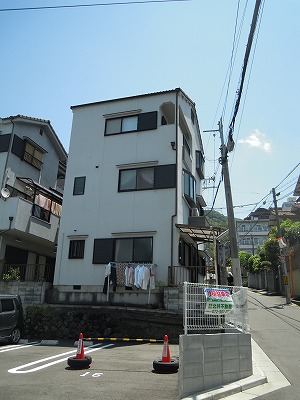

東大阪市 O様邸 屋根外壁工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
大阪
-
工事主任
中村現場
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2010年08月03日

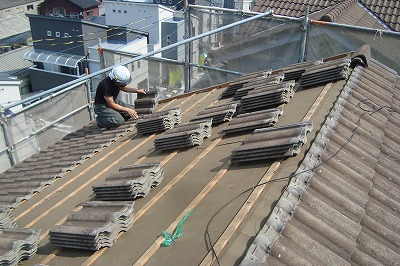

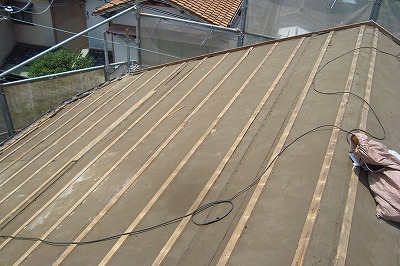

瓦めくり
瓦→カラーベスト葺き替え工事です。 写真は瓦めくりです。
2. 2010年08月03日

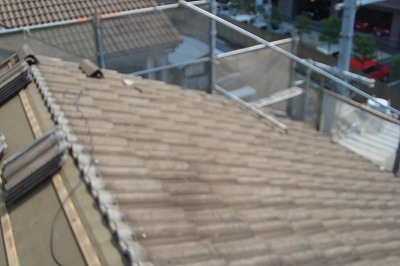

瓦めくり
屋根の形は切り妻屋根。 土は乗っていません。
3. 2010年08月03日

瓦めくり
瓦撤去完了です。
4. 2010年08月03日

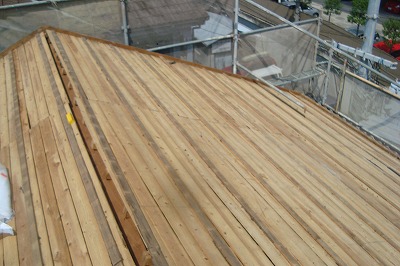

解体工事
既存の瓦桟、防水紙も撤去します。
5. 2010年08月03日

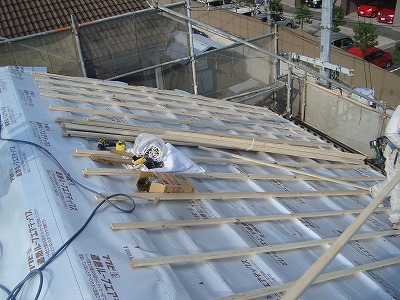

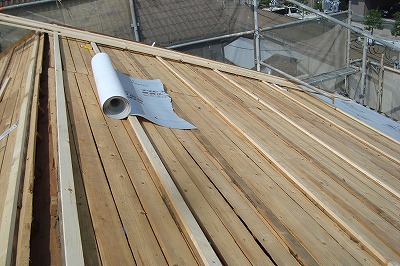

木工事
胴ぶち(木材)を等間隔に並べ固定していきます。
6. 2010年08月03日

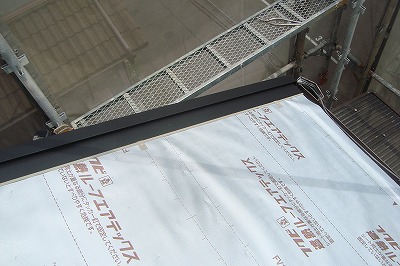

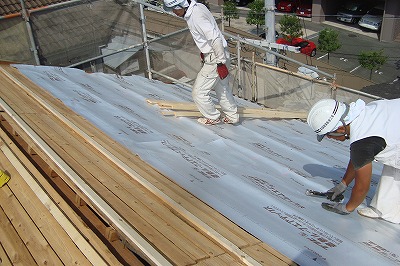

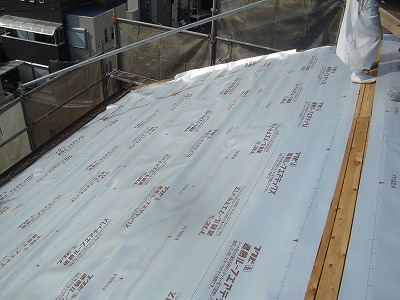

防水工事
フクビ 遮熱ルーフエアテックスを使用しています。
7. 2010年08月03日

防水工事
防水紙を両面張り上げます。
8. 2010年08月03日

木工事
通気工法の為胴ぶちを縦に入れ空気層を作ります。
9. 2010年08月03日

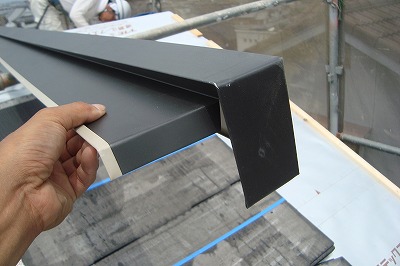

板金工事
通気水切りを作ります。 工場の機械で加工します。
10. 2010年08月03日

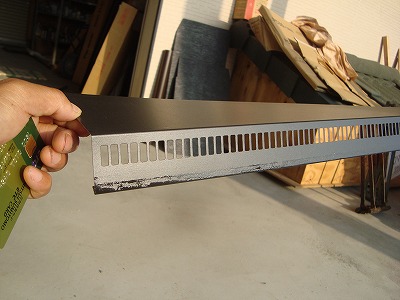

板金工事
通気水切り取り付け。 縦のスリットから空気が入ります。
11. 2010年08月03日

木工事

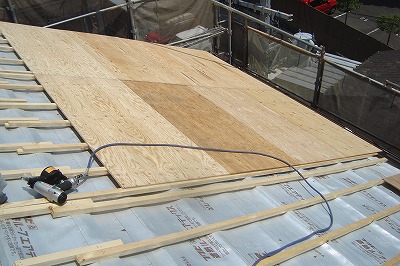

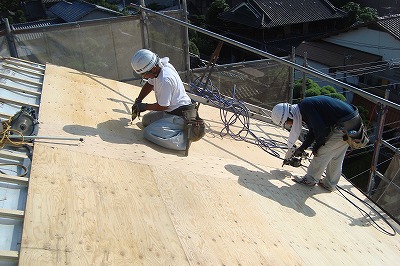

構造用合板12ミリを貼っていきます。
12. 2010年08月03日

木工事
屋根の上はとても暑いですが頑張っています!
13. 2010年08月03日

現場用のカメラも暑さにやられているみたいです。
14. 2010年08月03日

木工事

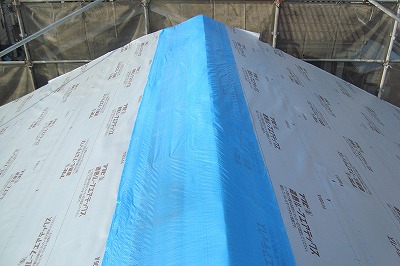

構造用合板を貼り終え、遮熱ルーフエアテックスを貼ります。 捨てで張っているので2重張りしています。
15. 2010年08月03日

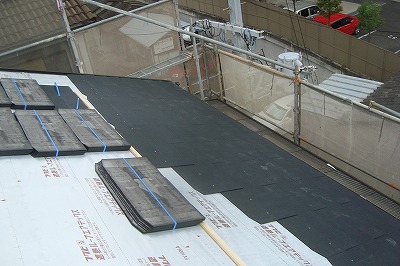

本体工事

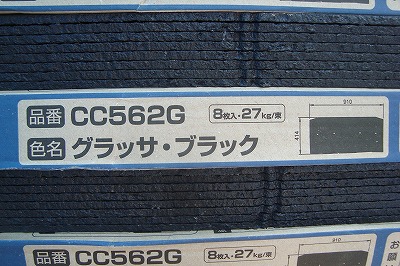

カラーベスト コロニアルグラッサ(黒)を使用します。
16. 2010年08月03日

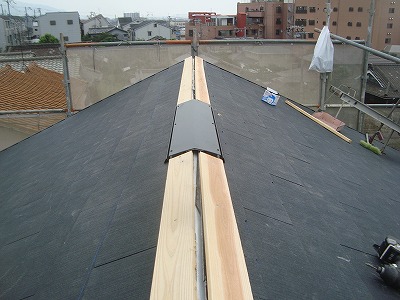

板金工事
工場で作った役物を現場で加工し、取り付けていきます。
17. 2010年08月03日

板金工事
役物取り付けです。

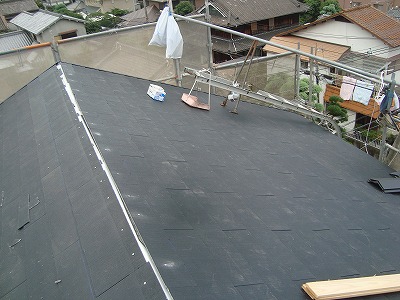

18. 2010年08月03日

本体工事
カラーベストを貼り出します。
19. 2010年08月03日

本体工事
両面張り上げます。
20. 2010年08月03日

板金工事

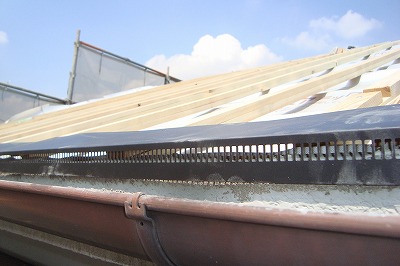

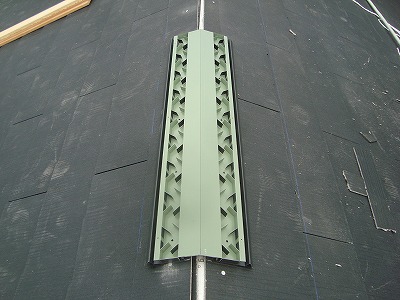

換気棟を取り付けます。 換気棟とは、屋根と下地の中の通気性を良くする屋根材です。 水下の方に通気水切りを入れ、木工事で空気層を作っているので、通気水切りから入った空気が換気棟から出ていく仕組みになっています。
21. 2010年08月03日

板金工事
貫(木材)を固定します。 棟の下地です。
22. 2010年08月03日

板金工事

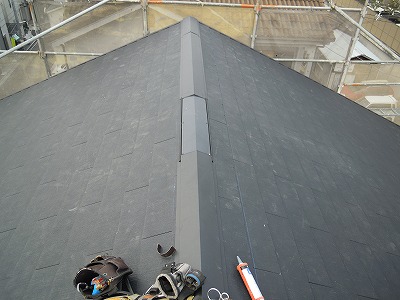

棟を収めます。
23. 2010年08月03日

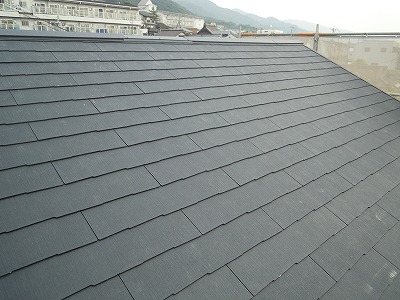

屋根工事完了
屋根工事完了です。
24. 2010年08月09日

外壁塗装工事

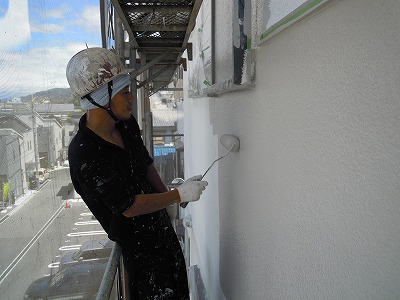

外壁塗装工事中です。
25. 2010年08月09日

外壁塗装工事

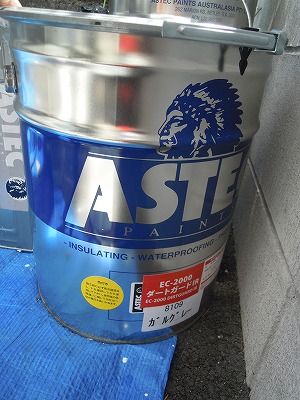

アステックを使用しています。 この塗料は耐水性能、遮熱性能を持った塗料です。 森板金お勧めの塗料です。
26. 2010年08月09日

外壁塗装工事
下地調整をし、アンダーフィーラーを塗り、アステックを塗ります。

27. 2010年08月21日

塗装工事
塗装工事終了しました。
28. 2010年08月21日

足場工事
足場解体完了です。 工事終了
29. 2010年08月21日

工事終了
記念写真です。
