橿原市T様邸 屋根・外壁工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2012年01月30日

足場工事
足場を組むために、ポリカを外しています。
2. 2012年01月30日

下屋工事
棟を撤去します。
3. 2012年01月31日

下屋工事

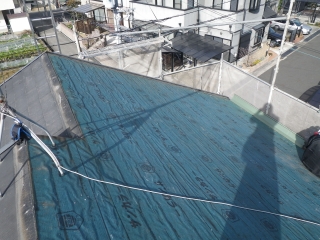

カラーベストをめくります。
4. 2012年01月31日

下地工事
下葺き材もめくり、下地を出します。
5. 2012年01月31日

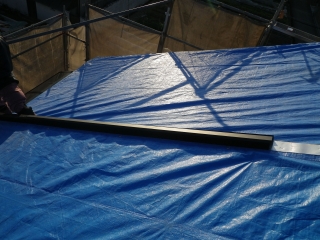

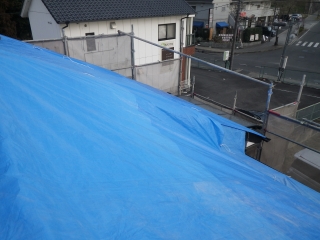

養生
シートで養生しています。
6. 2012年02月02日

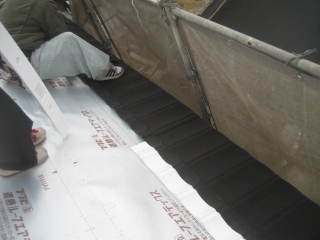

下地工事
軒先に下葺き材を張ります。
7. 2012年02月02日

下地工事

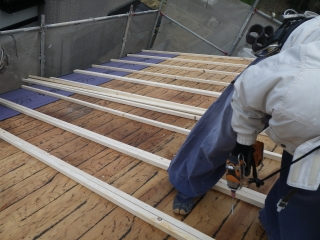

木材で下地を打って行きます。
8. 2012年02月02日

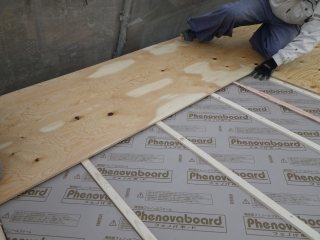

下地工事
フェノバボードを入れます。
9. 2012年02月02日

下地工事

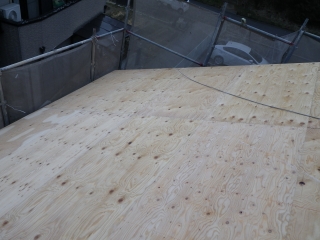

コンパネを張ります。
10. 2012年02月02日

下地工事
コンパネを張り上げます。
11. 2012年02月02日

下地工事

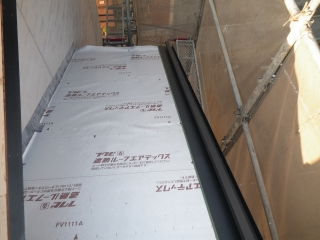

下葺き材を張ります。
12. 2012年02月03日

板金工事
役物を取り付けます。
13. 2012年02月03日

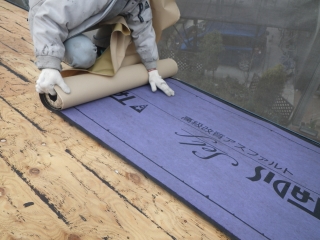

下地工事
全体に同じ下地を施工します。
14. 2012年02月03日

養生
シートをかぶせ養生します。
15. 2012年02月04日

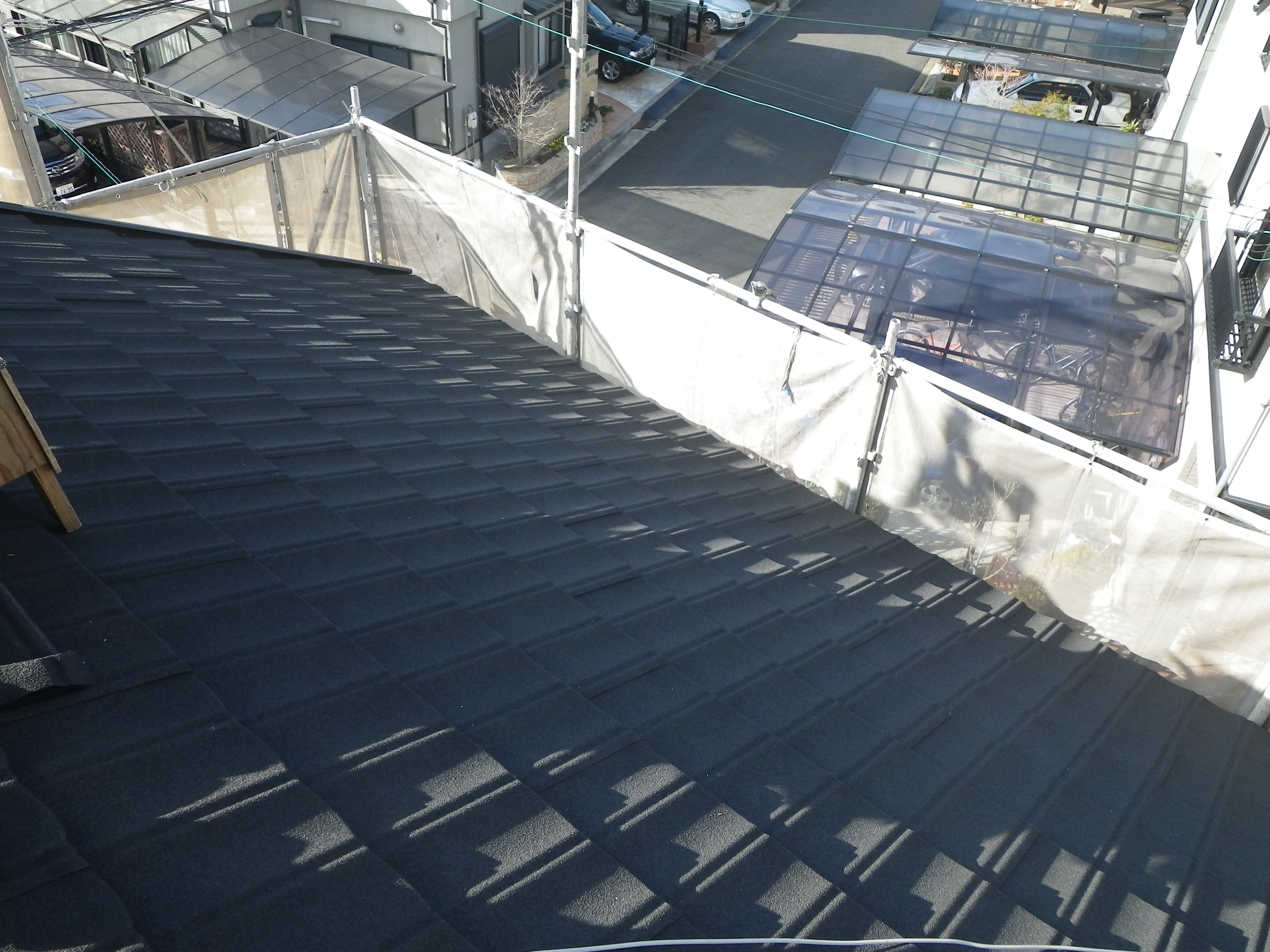

屋根工事

屋根材を張っていきます。
16. 2012年02月04日

屋根工事

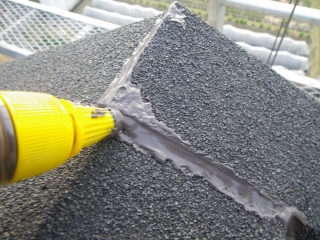

役物を取り付けます。
17. 2012年02月04日

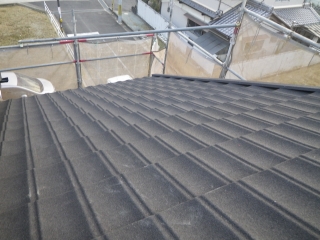

屋根工事

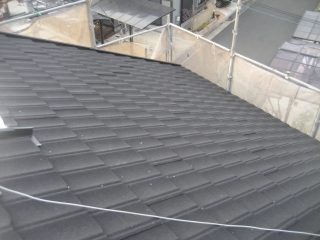

屋根材を張り上げます。
18. 2012年02月08日

屋根工事
反対側も屋根材を張っていきます。
19. 2012年02月09日

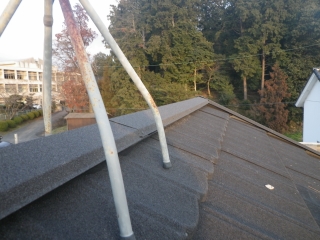

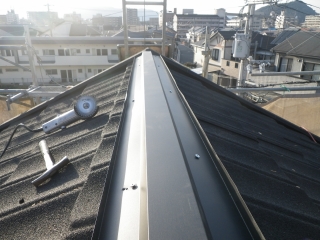

棟工事
棟下地を施工します。
20. 2012年02月09日

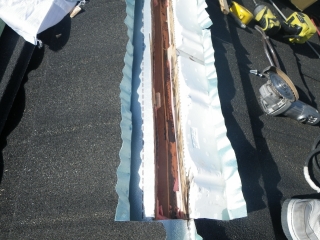

棟工事
換気棟を取り付けます。
21. 2012年02月09日

棟工事
棟をかぶせて棟工事完了です。
22. 2012年02月10日

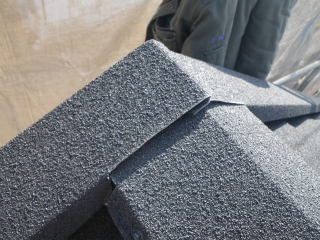

袖工事

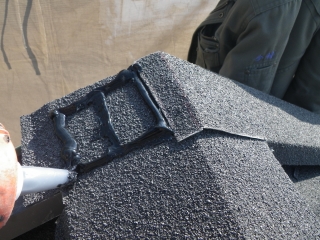

袖にコーキングを入れます。
23. 2012年02月10日

袖工事
ケラバをかぶせます。
24. 2012年02月10日

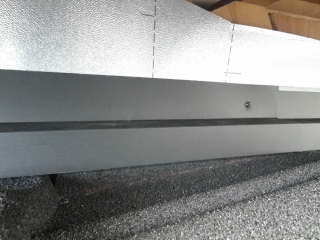

屋根工事
水切りを取り付けます。
25. 2012年02月10日

屋根工事
サイディングを張ります。
26. 2012年02月10日

屋根工事
袖をタッチアップします。
27. 2012年02月10日

屋根工事
タッチアップした部分を隠します。
28. 2012年02月10日

屋根工事
完了です。
29. 2012年02月10日

現場担当
私が担当しました。
