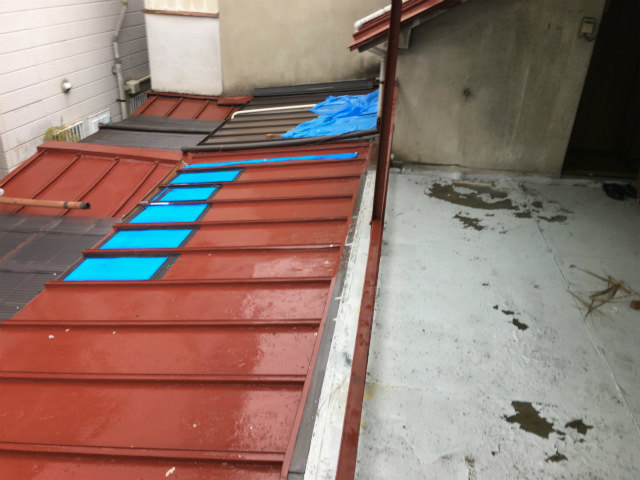

此花区 座波様邸 屋根、外壁、防水工事 | 施工完了実績

此花区 座波様邸 屋根、外壁、防水工事

Case Study - 施工完了

Case Study - ただいま施工中

此花区 座波様邸 屋根、外壁、防水工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    大阪

  4. 工事主任

    的場現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

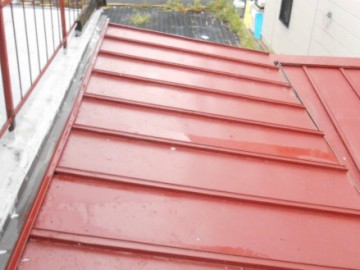

  1. 1. 2016年10月17日

    屋根カバー工事

    屋根カバー工事

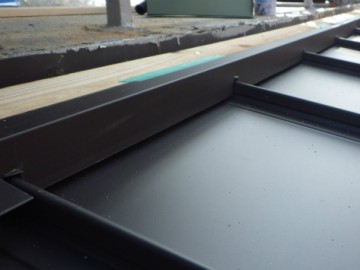

    屋根 既存の状態を確認します

  2. 2. 2016年10月17日

    屋根カバー工事

    屋根カバー工事

    既存の状態を確認します

  3. 3. 2016年10月17日

    屋根カバー工事

    屋根カバー工事

    既存の屋根材(瓦棒)の上から垂木を取り付け下地を施工していきます

  4. 4. 2016年10月17日

    屋根カバー工事

    屋根カバー工事

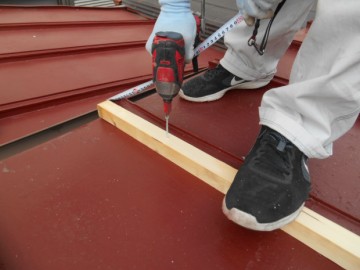

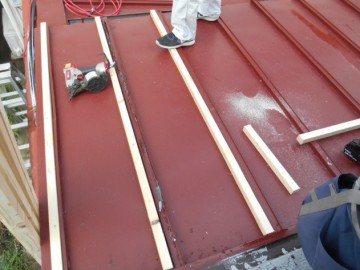

    垂木はビスでしっかりと固定します

  5. 5. 2016年10月17日

    屋根カバー工事

    屋根カバー工事

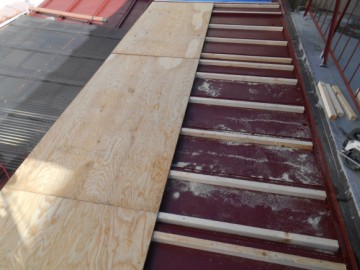

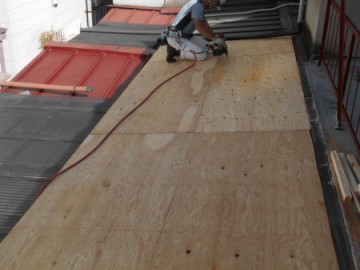

    全体に垂木を施工した上から下地板(針葉樹)を張っていきます

  6. 6. 2016年10月17日

    屋根カバー工事

    屋根カバー工事

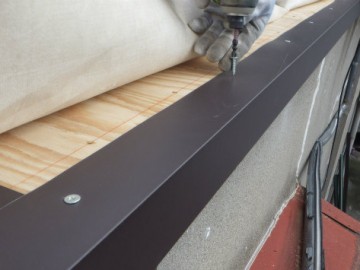

    全体に下地板を張りビスでしっかりと固定します

  7. 7. 2016年10月17日

    屋根カバー工事

    屋根カバー工事

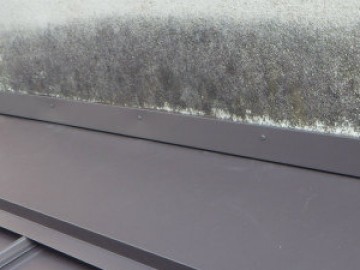

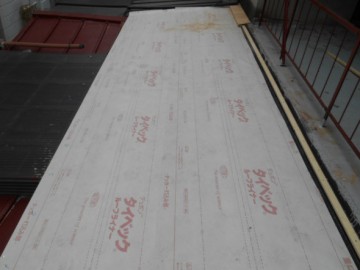

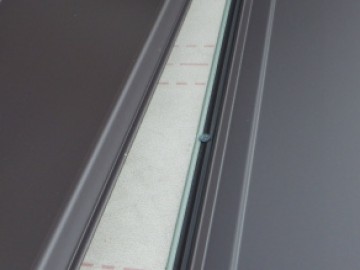

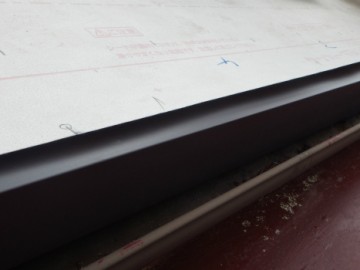

    上から下葺き材(タイベックルーフライナー)を張りタッカーで固定します 屋根の水上部分には下地木材を取り付けビスで固定しました

  8. 8. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

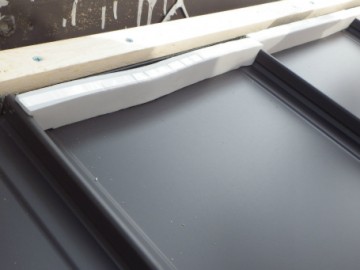

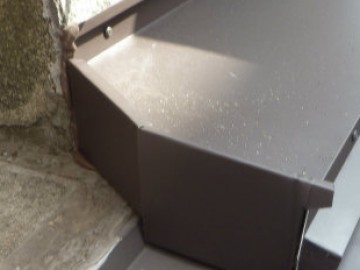

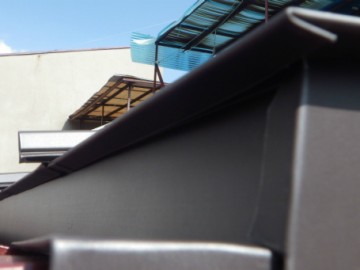

    ケラバに水切りを取り付けビスで固定します

  9. 9. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    軒先にも水切りを取り付けビスで固定しました

  10. 10. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

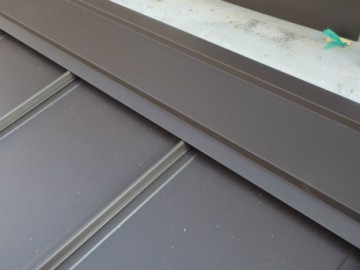

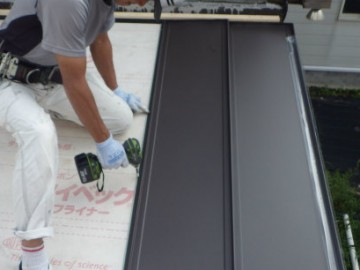

    屋根端から新たな屋根材(タテヒラ)を施工していきます タテヒラは水上部分を立ち上げ加工しています

  11. 11. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    ビスでしっかりと固定しながら取り付けていきます

  12. 12. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    タテヒラのケラバや軒先部分は内に折り込み仕舞います

  13. 13. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    水上部分にケミカル面戸を取り付けます

  14. 14. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

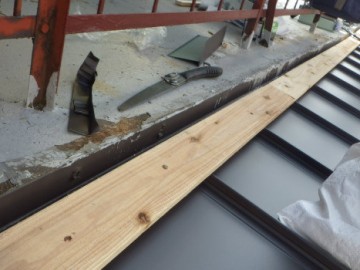

    上からさらに下地板を取り付けます

  15. 15. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    水上にタテヒラの形状に合わせ加工した板金の面戸を取り付けます

  16. 16. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

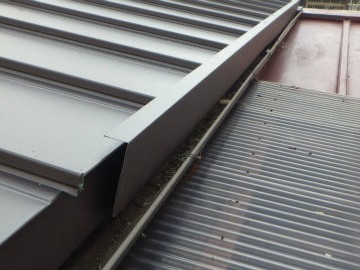

    上から水切りを被せ取り付けます

  17. 17. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

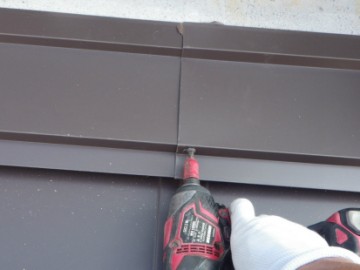

    水切りの継手にはコーキングをたっぷりと入れ水切り同士を圧着固定し継いでいきます

  18. 18. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    ビスを打ちさらにしっかりと固定します

  19. 19. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    水切り端は板金でカバーしていきます まずはたっぷりコーキングを充填します

  20. 20. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

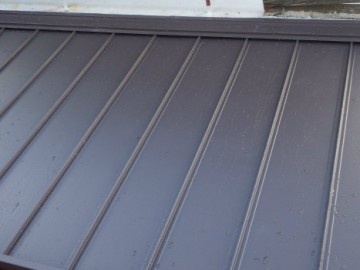

    カバー板金を取り付け圧着固定しました

  21. 21. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

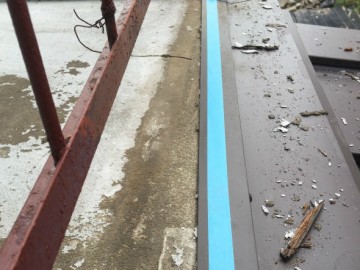

    外壁との取り合い部分の水切りには二重水切りを施工する為、まずはプライマー(下地剤)を塗布します

  22. 22. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    コーキングを充填します

  23. 23. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

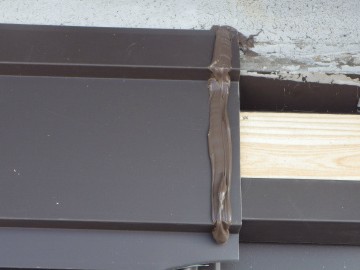

    上からさらに水切り(二重水切り)を取り付けビスで固定しました

  24. 24. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    二重水切りの上からさらにプライマー、コーキングを塗布しヘラで綺麗に均しました

  25. 25. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

    水上部分の水切り処理完了です

  26. 26. 2016年10月18日

    屋根カバー工事

    屋根カバー工事

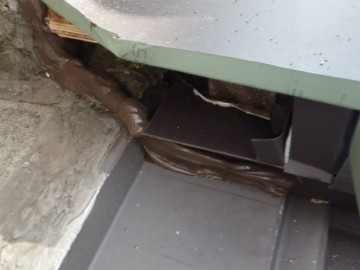

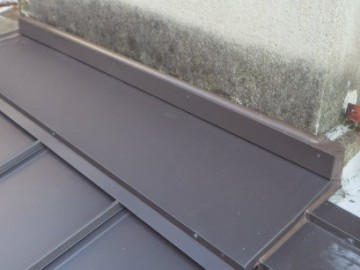

    軒先部分に雨水が樋を飛び越え落ちるのを防止する為の板金を取り付けました

  27. 27. 2016年10月19日

    外壁塗装工事

    外壁塗装工事

    外壁塗装を施工していきます ベランダ外壁既存の状態です

  28. 28. 2016年10月19日

    外壁塗装工事

    外壁塗装工事

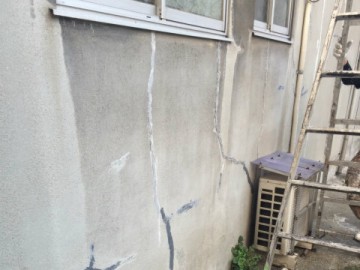

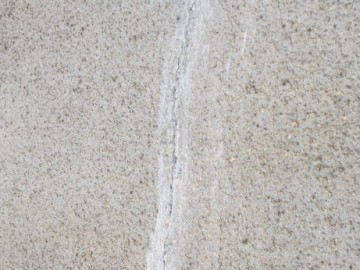

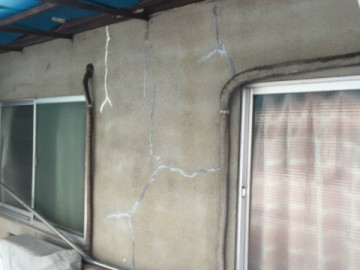

    外壁既存の状態です クラック(ヒビ割れ)や汚れが目立ちます

  29. 29. 2016年10月19日

    外壁塗装工事

    外壁塗装工事

    既設の劣化しているコーキングを撤去していきます

  30. 30. 2016年10月19日

    外壁塗装工事

    外壁塗装工事

    既設のコーキングを撤去しました

  31. 31. 2016年10月19日

    外壁塗装工事

    外壁塗装工事

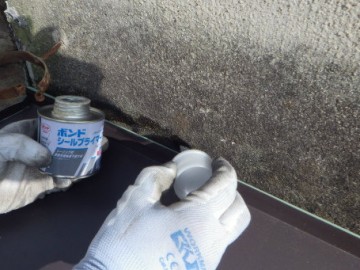

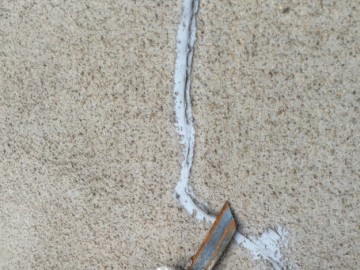

    続いて、外壁クラックに新たにコーキング処理を施し補修しました

  32. 32. 2016年10月19日

    外壁塗装工事

    外壁塗装工事

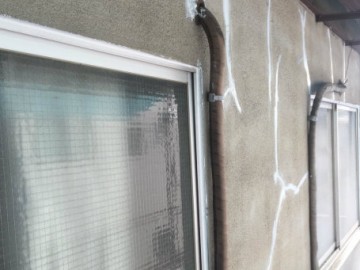

    サッシ廻りにもコーキング処理を施しました

  33. 33. 2016年10月19日

    外壁塗装工事

    外壁塗装工事

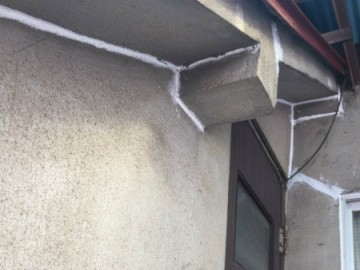

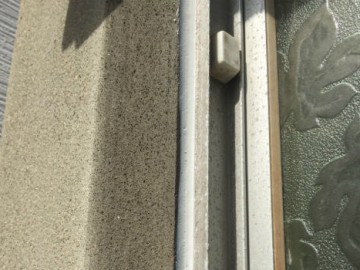

    軒裏の入隅部分にもコーキング処理を施しました

  34. 34. 2016年10月20日

    外壁塗装工事

    外壁塗装工事

    屋根水上に取り付けた水切りと外壁の取り合い部分にコーキングを充填する為マスキングで養生します

  35. 35. 2016年10月20日

    外壁塗装工事

    外壁塗装工事

    プライマーを塗りコーキングを充填し、ヘラで平に均しマスキングを撤去しました

  36. 36. 2016年10月20日

    外壁塗装工事

    外壁塗装工事

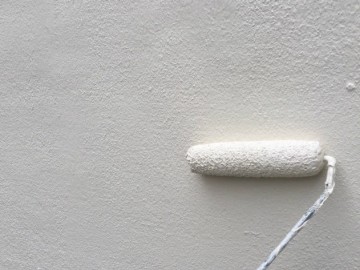

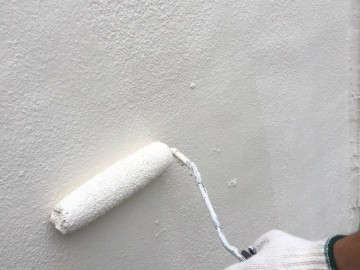

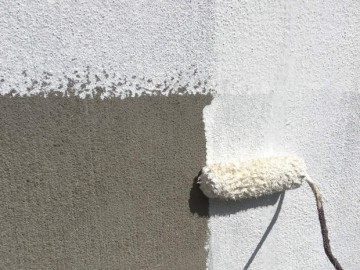

    外壁を塗装していきます エポパワーシーラーを下塗りします

  37. 37. 2016年10月20日

    外壁塗装工事

    外壁塗装工事

    アステック塗料(EC2000f-IR)を中塗りします

  38. 38. 2016年10月24日

    外壁塗装工事

    外壁塗装工事

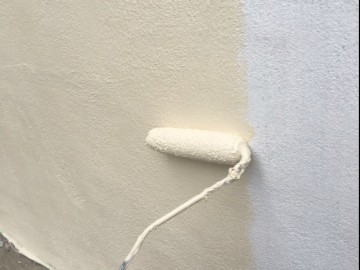

    上塗りします

  39. 39. 2016年10月24日

    外壁塗装工事

    外壁塗装工事

    上塗り(2回目)します

  40. 40. 2016年10月24日

    土間防水工事

    土間防水工事

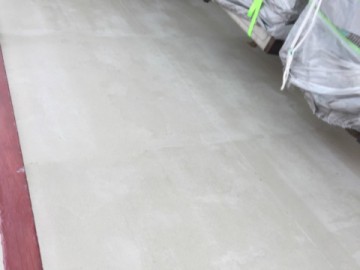

    既存の状態を確認します

  41. 41. 2016年10月24日

    土間防水工事

    土間防水工事

    既存防水塗膜にケレンがけを行い下地を調整します

  42. 42. 2016年10月24日

    土間防水工事

    土間防水工事

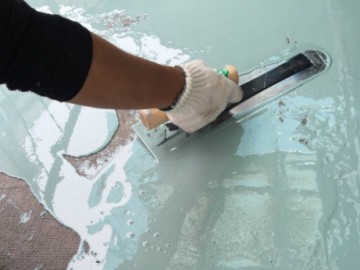

    ケレン後カチオンしごきを行い下地塗膜を平滑にします

  43. 43. 2016年10月24日

    土間防水工事

    土間防水工事

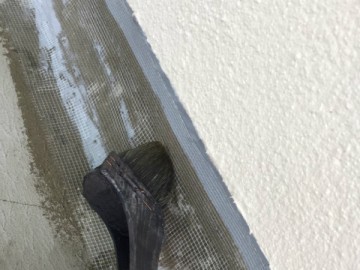

    立ち上がり部分からメッシュクロスを敷きプライマー(下地剤)を塗布していきます 土間と壁の取り合い部分にはコーキングを充填しておきました

  44. 44. 2016年10月24日

    ベランダ防水工事

    ベランダ防水工事

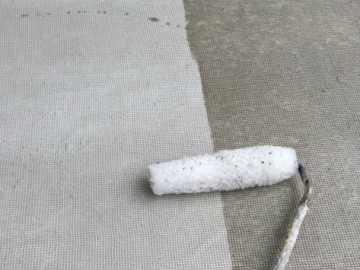

    続いて土間全体にもメッシュクロスを敷きプライマーを塗布します

  45. 45. 2016年10月24日

    土間防水工事

    土間防水工事

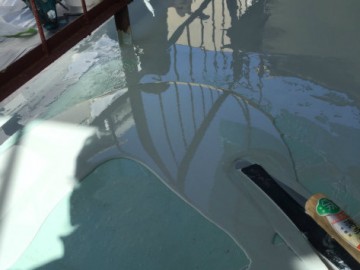

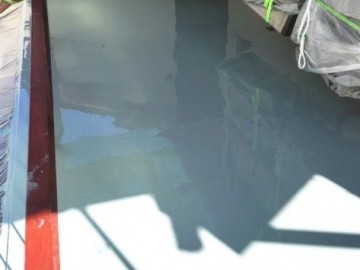

    ウレタン塗膜を流し込みます(1回目)

  46. 46. 2016年10月24日

    土間防水工事

    土間防水工事

    ウレタン塗膜を流し込みます(2回目)

  47. 47. 2016年10月24日

    土間防水工事

    土間防水工事

    土間全体にウレタン塗膜を2層塗りしました

  48. 48. 2016年10月28日

    土間防水工事

    土間防水工事

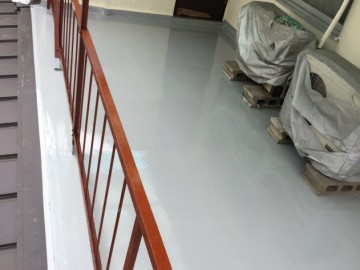

    土間全面に仕上げのトップコートを塗布し、防水工事 完了です

  49. 49. 2016年10月28日

    外壁塗装工事

    外壁塗装工事

    庇 既存の状態です

  50. 50. 2016年10月28日

    外壁塗装工事

    外壁塗装工事

    ウレタン塗料を塗布し工事完工です

  51. 51. 2016年10月28日

    現場担当

    現場担当

    私が自信を持って施工しました
