河内長野市 S様 和瓦→Rooga葺き替え工事 | 施工完了実績

河内長野市 S様 和瓦→Rooga葺き替え工事

Case Study - 施工完了

Case Study - ただいま施工中

河内長野市 S様 和瓦→Rooga葺き替え工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    大阪

  4. 工事主任

    森嶋現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

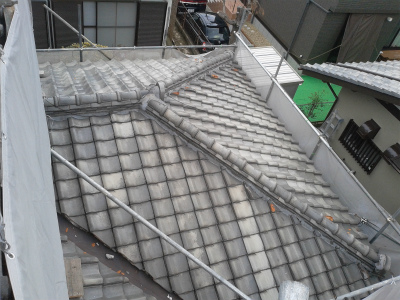

  1. 1. 2014年04月05日

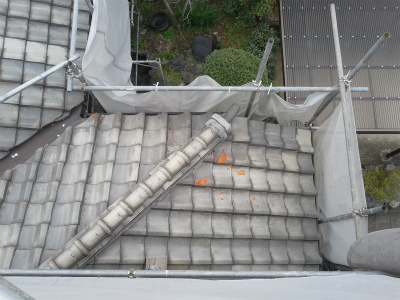

    和瓦→Rooga葺き替え工事

    和瓦→Rooga葺き替え工事

    既存の状態を確認します

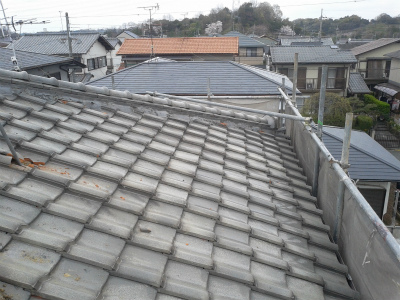

  2. 2. 2014年04月05日

    和瓦→Rooga葺き替え工事

    和瓦→Rooga葺き替え工事

    既存の状態を確認します

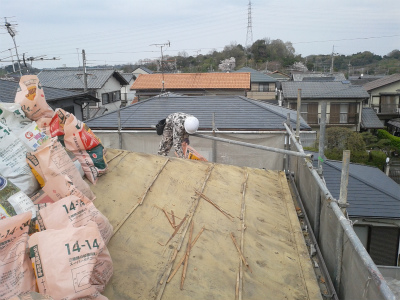

  3. 3. 2014年04月05日

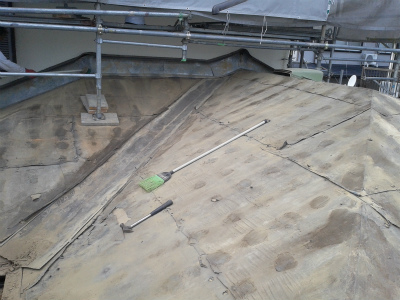

    解体工事

    解体工事

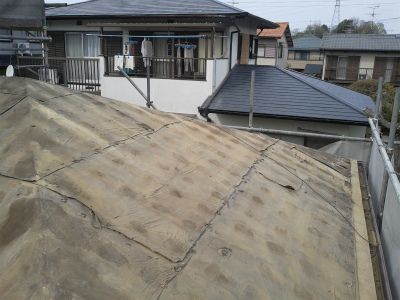

    既存の屋根材(和瓦)を撤去していきます

  4. 4. 2014年04月07日

    解体工事

    解体工事

    既存の屋根材(和瓦)を撤去していきます

  5. 5. 2014年04月07日

    解体工事

    解体工事

    下葺材となっていた土を丁寧に撤去します

  6. 6. 2014年04月07日

    解体工事

    解体工事

    下葺材となっていた土を丁寧に撤去します

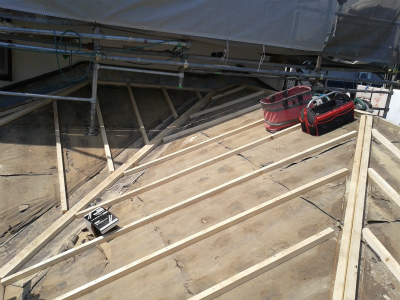

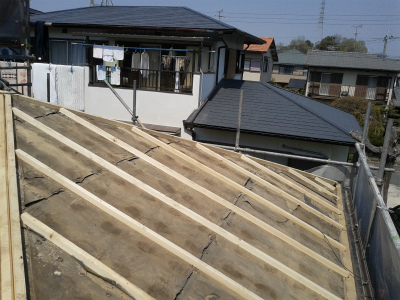

  7. 7. 2014年04月08日

    下地工事

    下地工事

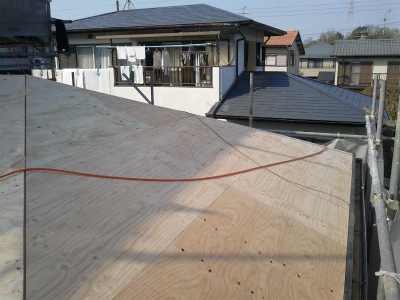

    下地木材を取り付けていきます

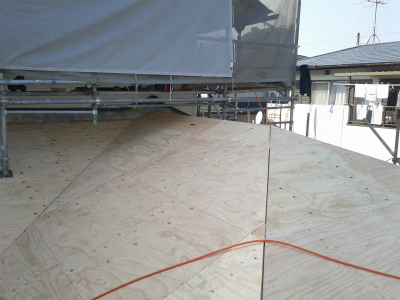

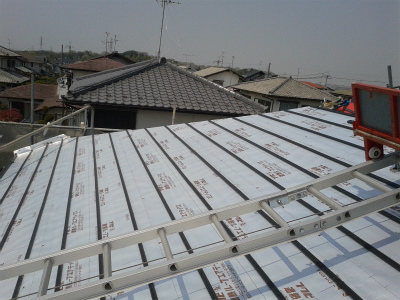

  8. 8. 2014年04月08日

    下地工事

    下地工事

    下地木材を取り付けていきます

  9. 9. 2014年04月08日

    下地工事

    下地工事

    コンパネを取り付けていきます

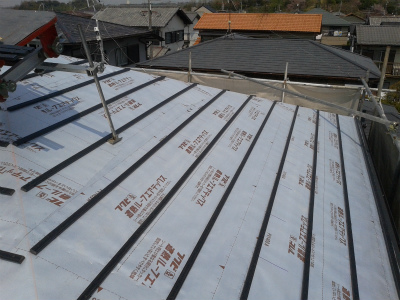

  10. 10. 2014年04月08日

    下地工事

    下地工事

    コンパネを取り付けていきます

  11. 11. 2014年04月08日

    下地工事

    下地工事

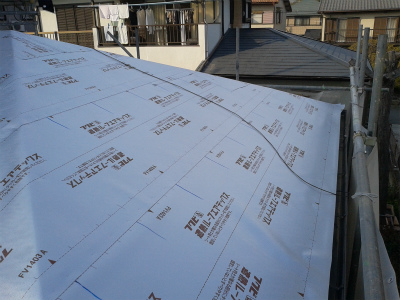

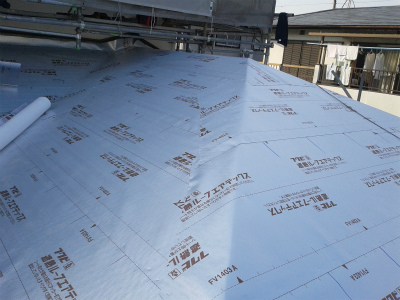

    遮熱ルーフエアテックス(下葺材)を取り付けていきます

  12. 12. 2014年04月08日

    下地工事

    下地工事

    遮熱ルーフエアテックス(下葺材)を取り付けていきます

  13. 13. 2014年04月10日

    下地工事

    下地工事

    瓦桟をどんどん取り付けていきます

  14. 14. 2014年04月10日

    下地工事

    下地工事

    瓦桟をどんどん取り付けていきます

  15. 15. 2014年04月10日

    屋根工事

    屋根工事

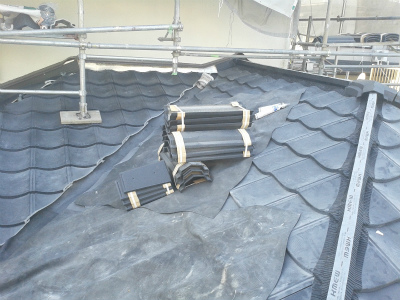

    Roogaを屋根に上げ、取り付ける準備をしておきます

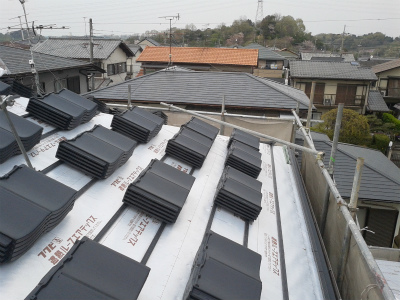

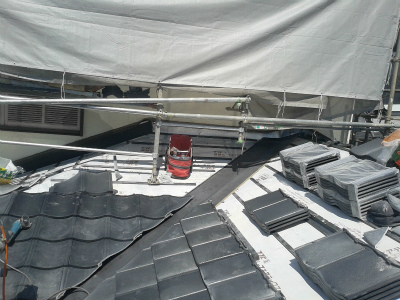

  16. 16. 2014年04月15日

    屋根工事

    屋根工事

    谷を作り付け、Roogaを取り付けていきます

  17. 17. 2014年04月15日

    屋根工事

    屋根工事

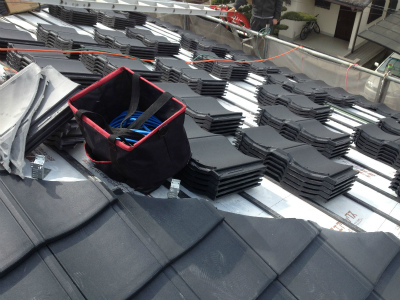

    Roogaをどんどん取り付けていきます

  18. 18. 2014年04月15日

    屋根工事

    屋根工事

    隅棟、大棟と仕上げていきます

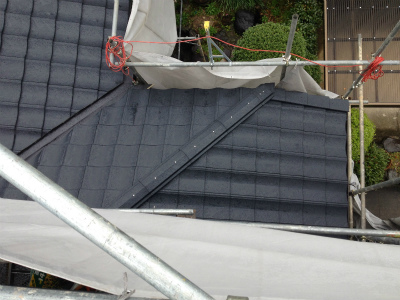

  19. 19. 2014年04月25日

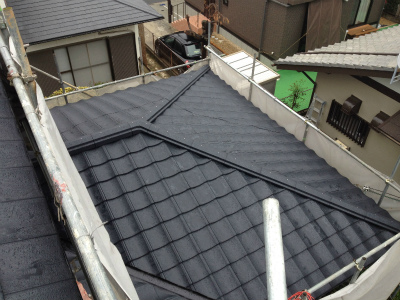

    仕上げ

    仕上げ

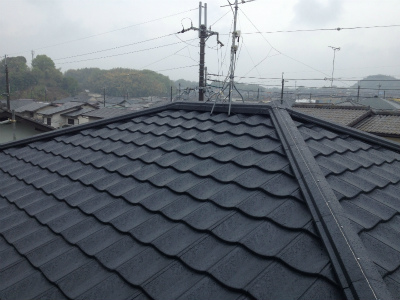

    完工です

  20. 20. 2014年04月25日

    仕上げ

    仕上げ

    完工です

  21. 21. 2014年04月25日

    仕上げ

    仕上げ

    完工です
