泉南市 M様邸 外部改修工事
Case Study - 施工完了
Case Study - ただいま施行中

工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2022-04-25
足場工事
足場を組みました。
2. 2022-04-26
足場工事
強風予報のため養生シートをめくっておきます。
3. 2022-04-27
屋根葺き替え工事(大屋根)
既存の状態です。
4. 2022-04-27
屋根葺き替え工事(大屋根)
既存の瓦をめくっていきます。
5. 2022-04-27
屋根葺き替え工事(大屋根)
どんどんめくっていきます。
6. 2022-04-27
屋根葺き替え工事(大屋根)
土台の土を撤去しました。野地板をめくり、不必要な補強垂木も撤去していきます。
7. 2022-04-27
屋根葺き替え工事(大屋根)
屋根裏を清掃していきます。
8. 2022-04-27
屋根葺き替え工事(大屋根)
屋根裏を清掃していきます。
9. 2022-04-27
屋根葺き替え工事(大屋根)
屋根裏を清掃しました。
10. 2022-04-27
屋根葺き替え工事(大屋根)
野地板を復旧していきます。
11. 2022-04-27
屋根葺き替え工事(大屋根)
復旧しました。
12. 2022-04-28
屋根葺き替え工事(大屋根)
野地板の上に下地木材を取り付け、間にフェノバボード(断熱材)を取り付けていきます。
13. 2022-04-28
屋根葺き替え工事(大屋根)
下地木材と断熱材の隙間を塞ぐように防水テープを貼っていきます。
14. 2022-04-28
屋根葺き替え工事(大屋根)
軒先に通気面戸を取り付けました。
15. 2022-04-28
屋根葺き替え工事(大屋根)
フェノバボードの上から針葉樹板を張っていきます。
16. 2022-04-28
屋根葺き替え工事(大屋根)
針葉樹板の上から下葺き材(タイベックルーフライナー)を張っていきます。
17. 2022-04-28
屋根葺き替え工事(大屋根)
下葺き材を張りました。
18. 2022-04-29
屋根葺き替え工事(大屋根)
通気面戸と鼻隠しの取り合いに、水切りを取り付けていきます。
19. 2022-04-29
屋根葺き替え工事(大屋根)
水切りを取り付けました。
20. 2022-04-29
屋根葺き替え工事(大屋根)
軒先水切りを取り付けました。
21. 2022-04-29
屋根葺き替え工事(大屋根)
軒先水切りに防水テープを貼りました。
22. 2022-04-30
屋根葺き替え工事(大屋根)
ケラバに捨て水切りを取り付けます。
23. 2022-04-30
屋根葺き替え工事(大屋根)
ケラバに捨て水切りを取り付けます。
24. 2022-04-30
屋根葺き替え工事(大屋根)
軒先から新たな屋根材(シルキーG2)を葺いていきます。
25. 2022-04-30
屋根葺き替え工事(大屋根)
新たな屋根材を葺いていきます。
26. 2022-04-30
屋根葺き替え工事(大屋根)
どんどん葺いていきます。棟に下地木材を取り付けていきます。
27. 2022-04-30
屋根葺き替え工事(大屋根)
棟まで葺き上げました。棟際は屋根材を折り立てて取り付けています。
28. 2022-04-30
屋根葺き替え工事(大屋根)
下地木材に防水テープを貼りました。
29. 2022-05-02
屋根葺き替え工事(大屋根)
換気棟設置箇所に通気用の切れ目を入れておきます。
屋根葺き替え工事(大屋根)
換気棟設置箇所に板金を取り付けます。
31. 2022-05-02
屋根葺き替え工事(大屋根)
換気棟を設置し、その他の棟には下地木材を取り付けます。
32. 2022-05-02
屋根葺き替え工事(大屋根)
ケラバにもさらに下地木材を取り付けていきます。
33. 2022-05-02
屋根葺き替え工事(大屋根)
ケラバ水切りを取り付けていきます。
34. 2022-05-02
屋根葺き替え工事(大屋根)
ケラバ水切りを取り付けました。棟との継手にシーリング材を入れていきます。
35. 2022-05-02
屋根葺き替え工事(大屋根)
棟板金を取り付けていきます。
36. 2022-05-02
屋根葺き替え工事(大屋根)
棟板金の継手にもシーリング材を入れて継いでいきます。
37. 2022-05-02
屋根葺き替え工事(大屋根)
棟に板金を取り付けていきます。
38. 2022-05-02
屋根葺き替え工事(大屋根)
換気棟にも棟板金を取り付けました。
39. 2022-05-02
屋根葺き替え工事(大屋根)
継手には上からもシーリング処理しました。

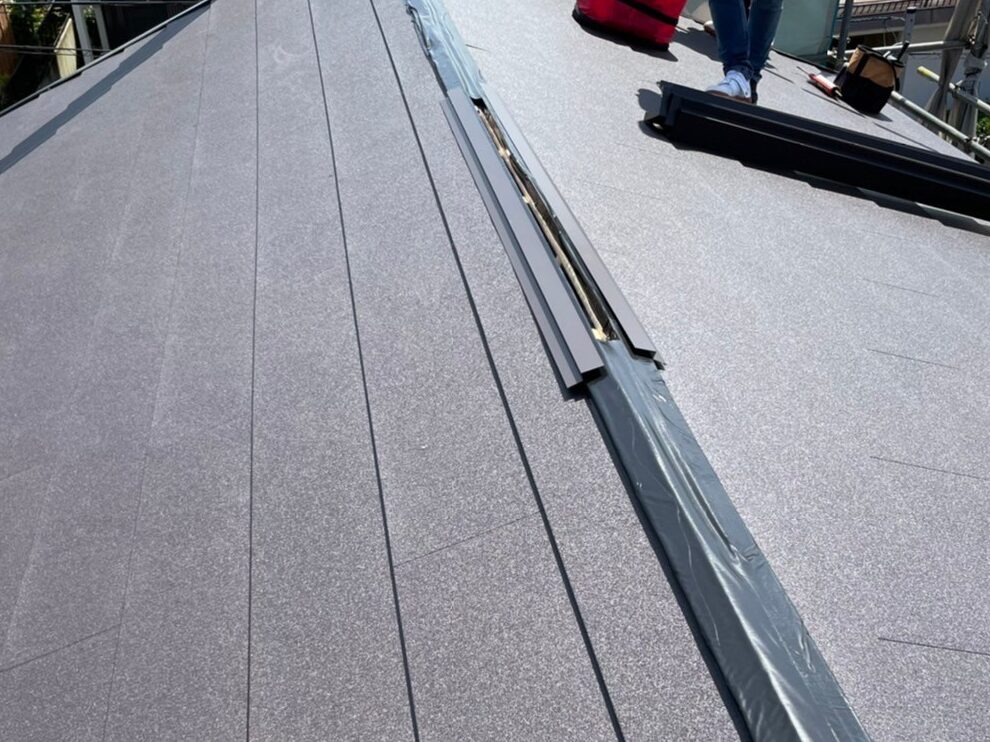

40. 2022-05-06
雨とい工事
既存の状態です。
41. 2022-05-06
雨とい工事
既存の状態です。
42. 2022-05-06
雨とい工事
既存の状態です。
43. 2022-05-06
雨とい工事
既存の状態です。
44. 2022-05-06
雨とい工事
雨といを撤去していきます。
45. 2022-05-06
雨とい工事
雨といを撤去していきます。
46. 2022-05-06
雨とい工事
雨といを撤去していきます。
47. 2022-05-06
雨とい工事
雨といを撤去していきます。
48. 2022-05-06
雨とい工事
とい受け金具も撤去していきます。
49. 2022-05-06
雨とい工事
とい受け金具も撤去していきます。
50. 2022-05-06
雨とい工事
水糸を張り、新たなとい受け金具を取り付けていきます。
51. 2022-05-06
雨とい工事
新たなとい受け金具を取り付けていきます。
52. 2022-05-06
雨とい工事
新たなとい受け金具を取り付けていきます。
53. 2022-05-06
雨とい工事
新たな控え金具を取り付けていきます。
54. 2022-05-06
雨とい工事
新たな軒といを取り付けていきます。
55. 2022-05-06
雨とい工事
新たな軒とい、集水器を取り付けていきます。
56. 2022-05-06
雨とい工事
集水器からたてといを繋いでいきます。
57. 2022-05-06
雨とい工事
たてといを取り付けました。
58. 2022-05-14
屋根葺き替え工事(下屋)
既存の瓦をめくっていきます。
59. 2022-05-14
屋根葺き替え工事(下屋)
土台の土を撤去します。
60. 2022-05-14
屋根葺き替え工事(下屋)
瓦をめくり、土台の土を撤去しました。
61. 2022-05-14
屋根葺き替え工事(下屋)
下葺き材をめくりました。
62. 2022-05-14
屋根葺き替え工事(下屋)
下葺き材をめくりました。
63. 2022-05-14
屋根葺き替え工事(下屋)
下葺き材をめくりました。
64. 2022-05-14
屋根葺き替え工事(下屋)
下葺き材をめくりました。
65. 2022-05-14
屋根葺き替え工事(下屋)
ブルーシートを被せ養生しておきます。
66. 2022-05-14
屋根葺き替え工事(下屋)
ブルーシートを被せ養生しておきます。
67. 2022-05-16
屋根葺き替え工事(下屋)
下地木材を取り付けていきます。
68. 2022-05-16
屋根葺き替え工事(下屋)
フェノバボード(断熱材)を並べ、下地木材との隙間に防水テープを貼っていきます。
69. 2022-05-16
屋根葺き替え工事(下屋)
さらに下地木材を取り付けていきます。
70. 2022-05-17
屋根葺き替え工事(下屋)
下地木材を取り付けていきます。
71. 2022-05-17
屋根葺き替え工事(下屋)
フェノバボード、下地木材を取り付けていきます。
72. 2022-05-17
屋根葺き替え工事(下屋)
下地木材を取り付けました。
73. 2022-05-17
屋根葺き替え工事(下屋)
針葉樹板を張っていきます。
74. 2022-05-17
屋根葺き替え工事(下屋)
針葉樹板を張っていきます。
75. 2022-05-17
屋根葺き替え工事(下屋)
針葉樹板を張りました。
76. 2022-05-17
屋根葺き替え工事(下屋)
下葺き材を張りました。
77. 2022-05-17
屋根葺き替え工事(下屋)
下葺き材を張りました。
78. 2022-05-17
屋根葺き替え工事(下屋)
下葺き材を張りました。
79. 2022-05-18
屋根葺き替え工事(下屋)
軒先水切りを取り付けました。
80. 2022-05-18
屋根葺き替え工事(下屋)
軒先水切りに防水テープを貼りました。
81. 2022-05-18
屋根葺き替え工事(下屋)
既存の壁際水切りを撤去していきます。
82. 2022-05-18
屋根葺き替え工事(下屋)
壁際水切りを撤去しました。
83. 2022-05-18
屋根葺き替え工事(下屋)
壁際水切りを撤去しました。
84. 2022-05-18
屋根葺き替え工事(大屋根)
既存のアンテナを撤去します。
85. 2022-05-18
屋根葺き替え工事(大屋根)
新たなアンテナを設置しました。
86. 2022-05-19
屋根葺き替え工事(下屋)
ケラバ、棟に下地木材を取り付けました。
87. 2022-05-19
屋根葺き替え工事(下屋)
捨て水切りを取り付けていきます。継手にはシーリング材を入れます。
88. 2022-05-19
屋根葺き替え工事(下屋)
捨て水切りを継ぎました。
89. 2022-05-19
屋根葺き替え工事(下屋)
壁際にも下地木材を取り付けます。
90. 2022-05-19
屋根葺き替え工事(下屋)
捨て水切りを取り付けました。
91. 2022-05-19
屋根葺き替え工事(下屋)
軒先から新たな屋根材(シルキーG2)を葺いていきます。
92. 2022-05-20
屋根葺き替え工事(下屋)
新たな屋根材を葺いていきます。
93. 2022-05-20
屋根葺き替え工事(下屋)
棟まで葺き上げました。棟の下地木材に防水テープを貼りました。
94. 2022-05-20
屋根葺き替え工事(下屋)
壁際まで葺き上げました。壁際は屋根材を折り立てて取り付けています。
95. 2022-05-20
屋根葺き替え工事(下屋)
屋根材を葺き上げました。
96. 2022-05-20
屋根葺き替え工事(下屋)
壁際の下地木材に防水テープを貼りました。
97. 2022-05-23
屋根葺き替え工事(下屋)
棟の下地木材にも防水テープを貼りました。
98. 2022-05-23
屋根葺き替え工事(下屋)
壁際にさらに下地木材を取り付けていきます。
99. 2022-05-23
屋根葺き替え工事(下屋)
壁際にさらに下地木材を取り付けていきます。
100. 2022-05-23
屋根葺き替え工事(下屋)
ケラバにもさらに下地木材を取り付けていきます。
101. 2022-05-23
屋根葺き替え工事(下屋)
ケラバ、棟にさらに下地木材を取り付けていきます。
102. 2022-05-23
屋根葺き替え工事(下屋)
別箇所、谷板を取り付けていきます。
103. 2022-05-24
屋根葺き替え工事(下屋)
ケラバ水切りを取り付けていきます。継手にはシーリング材を入れます。
104. 2022-05-24
屋根葺き替え工事(下屋)
ケラバ水切りを継いでいきます。
105. 2022-05-24
屋根葺き替え工事(下屋)
壁際水切りを取り付けていきます。継手にはシーリング材を入れます。
106. 2022-05-24
屋根葺き替え工事(下屋)
壁際水切りを継いでいきます。
107. 2022-05-24
屋根葺き替え工事(下屋)
壁際水切りを継いでいきます。
108. 2022-05-24
屋根葺き替え工事(下屋)
壁際水切りを取り付けていきます。
109. 2022-05-24
屋根葺き替え工事(下屋)
壁際水切りを取り付けていきます。
110. 2022-05-24
屋根葺き替え工事(下屋)
別箇所、新たな屋根材を葺いていきます。
111. 2022-05-24
雨とい工事
既存の状態です。
112. 2022-05-24
雨とい工事
軒とい、とい受け金具を撤去していきます。
113. 2022-05-24
雨とい工事
軒といを撤去しました。
114. 2022-05-24
雨とい工事
とい受け金具を撤去しました。
115. 2022-05-24
雨とい工事
既存の状態です。
116. 2022-05-24
雨とい工事
たてとい、控え金具を撤去していきます。
117. 2022-05-25
屋根葺き替え工事(下屋)
壁際水切りを取り付けていきます。
118. 2022-05-25
屋根葺き替え工事(下屋)
壁際水切りを取り付けていきます。
119. 2022-05-25
屋根葺き替え工事(下屋)
壁際水切りを取り付けていきます。
120. 2022-05-25
屋根葺き替え工事(下屋)
シーリング材の付きを良くするプライマーを塗布していきます。
121. 2022-05-25
屋根葺き替え工事(下屋)
シーリング処理していきます。
122. 2022-05-25
屋根葺き替え工事(下屋)
シーリング処理していきます。
123. 2022-05-25
屋根葺き替え工事(下屋)
換気棟設置箇所に通気用の切れ目を入れておきます。
124. 2022-05-25
屋根葺き替え工事(下屋)
換気棟を設置しました。
125. 2022-05-25
屋根葺き替え工事(下屋)
さらに壁際水切りを取り付けていきます(二重水切り)。継手にはシーリング材を入れます。
126. 2022-05-25
屋根葺き替え工事(下屋)
二重水切りを取り付けていきます。
127. 2022-05-25
屋根葺き替え工事(下屋)
二重水切りを取り付けていきます。
128. 2022-05-25
屋根葺き替え工事(下屋)
二重水切りを取り付けていきます。
129. 2022-05-26
屋根葺き替え工事(下屋)
壁際水切りと隅棟の取り合いにシーリング材を入れます。
130. 2022-05-26
屋根葺き替え工事(下屋)
棟板金を取り付けていきます。
131. 2022-05-26
屋根葺き替え工事(下屋)
二重水切りを取り付けていきます。
132. 2022-05-26
屋根葺き替え工事(下屋)
二重水切りを取り付けていきます。
133. 2022-05-26
屋根葺き替え工事(下屋)
二重水切りを取り付けていきます。
134. 2022-05-26
屋根葺き替え工事(下屋)
二重水切りを取り付けていきます。
135. 2022-05-26
屋根葺き替え工事(下屋)
棟板金を取り付けていきます。
136. 2022-05-26
屋根葺き替え工事(下屋)
棟板金を取り付けていきます。
137. 2022-05-26
屋根葺き替え工事(下屋)
ケラバ水切りを取り付けました。
138. 2022-05-26
屋根葺き替え工事(下屋)
プライマーを塗布していきます。
139. 2022-05-26
屋根葺き替え工事(下屋)
シーリング処理しました。
140. 2022-05-26
屋根葺き替え工事(下屋)
シーリング処理しました。
141. 2022-05-27
屋根葺き替え工事
破風の上部に板金を取り付けていきます。
142. 2022-05-27
屋根葺き替え工事
板金を取り付けていきます。
143. 2022-05-27
屋根葺き替え工事
板金を取り付けました。
144. 2022-05-27
雨とい工事
とい受け金具を取り付けていきます。
145. 2022-05-27
雨とい工事
水糸を張り、とい受け金具を取り付けていきます。
146. 2022-05-27
雨とい工事
軒といに穴をあけ、集水器をセットします。
147. 2022-05-27
雨とい工事
軒といを取り付けていきます。
148. 2022-05-27
雨とい工事
軒といを取り付けていきます。
149. 2022-05-27
雨とい工事
集水器、軒といを取り付けていきます。
150. 2022-05-27
雨とい工事
集水器、軒といを取り付けました。
151. 2022-05-28
屋根カバー工事
既存の状態です。
152. 2022-05-28
屋根カバー工事
既存の屋根材の上から針葉樹板を張っていきます。
153. 2022-05-28
屋根カバー工事
既存の屋根材の上から針葉樹板を張っていきます。
154. 2022-05-28
屋根カバー工事
下葺き材を張りました。
155. 2022-05-28
屋根カバー工事
軒先水切りを取り付け、防水テープを貼りました。
156. 2022-05-28
屋根カバー工事
新たな屋根材(平板板金)を葺いていきます。
157. 2022-05-28
屋根カバー工事
新たな屋根材を葺きました。
158. 2022-05-30
屋根カバー工事
壁際にシーリング処理しました。
159. 2022-05-30
屋根カバー工事
二重水切りを取り付けていきます。
160. 2022-05-30
屋根カバー工事
プライマーを塗布していきます。
161. 2022-05-30
屋根カバー工事
シーリング処理しました。
162. 2022-05-30
屋根カバー工事
シーリング処理しました。
163. 2022-05-30
屋根葺き替え工事
屋根をきれいにしていきます。
164. 2022-05-30
屋根葺き替え工事
清掃しました。
165. 2022-05-30
屋根葺き替え工事
清掃しました。
166. 2022-05-30
屋根葺き替え工事
清掃しました。
167. 2022-05-30
屋根葺き替え工事
清掃しました。
168. 2022-05-31
足場工事
足場を解体しました。
169. 2022-06-01
ポリカ張替え工事
既存の状態です。
170. 2022-06-01
ポリカ張替え工事
既存のポリカ屋根をめくりました。
171. 2022-06-01
ポリカ張替え工事
溝をきれいにしていきます。
172. 2022-06-01
ポリカ張替え工事
溝を清掃しました。
173. 2022-06-01
ポリカ張替え工事
新たなポリカ波板を取り付けていきます。
174. 2022-06-01
ポリカ張替え工事
新たなポリカ波板を取り付けました。
175. 2022-06-01
ポリカ張替え工事
カーポート、既存の状態です。
176. 2022-06-01
ポリカ張替え工事
既存のポリカ屋根をめくりました。
177. 2022-06-01
ポリカ張替え工事
溝をきれいにしていきます。
178. 2022-06-01
ポリカ張替え工事
溝をきれいにしていきます。
179. 2022-06-01
ポリカ張替え工事
清掃しました。
180. 2022-06-01
ポリカ張替え工事
新たなポリカ波板を取り付けました。
181. 2022-06-01
確認
確認し、工事完工です。
182. 2022-06-01
確認
確認し、工事完工です。
183. 2022-06-01
確認
確認し、工事完工です。
184. 2022-06-01
確認
確認し、工事完工です。
その他施工事例
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 施工エリア
- 奈良
R7.8/18~8/28 大和高田市 近畿食糧株式会社様 屋根・笠木補修工事
-
- 工事内容
-
- 防水工事(ベランダ・陸屋根)
- 施工エリア
- 大阪
R7.8/7-9 松原市 T様邸 ベランダ防水工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 施工エリア
- 大阪
R7.8/1~8/4 北区 O様 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- その他の工事
- 施工エリア
- 奈良
R7.7/10~7/22 奈良市 M様邸 石付金属屋根洗浄工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 和歌山
R7.7/19 橋本市 G様 遮熱工事
-
- 工事内容
-
- 雨とい工事
- 雨とい掃除
- 施工エリア
- 大阪
R7.7/19 貝塚市 B様邸 雨とい修理、掃除作業
-
- 工事内容
-
- 屋根工事
- 外壁工事
- 施工エリア
- 和歌山
R7.7/19~7/23 紀の川市 K様 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- 外壁工事
- 雨とい工事
- 施工エリア
- 奈良
R7.7/18~7/21 天理市 吉井様 屋根、外壁、雨とい部分修理工事
