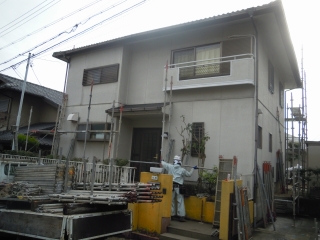

王寺町K様 屋根・外壁工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2012年01月21日

足場工事
足場を施工します。
2. 2012年01月24日

下地工事

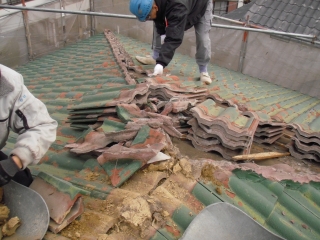

瓦をめくり、余分な土を撤去します。
3. 2012年01月24日

下地工事
下葺き材を撤去します。
4. 2012年01月24日

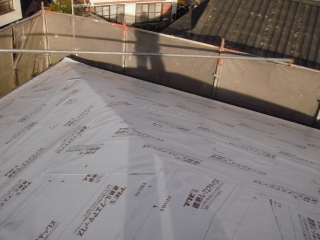

下地工事
新しい下葺き材を張ります。
5. 2012年01月25日

屋根工事
屋根材を張っていきます。
6. 2012年01月25日

屋根工事
棟の際部分を立ち上げています。

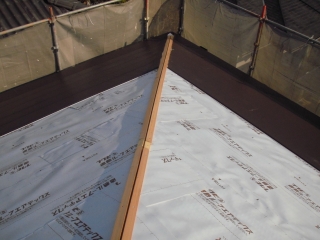

7. 2012年01月26日

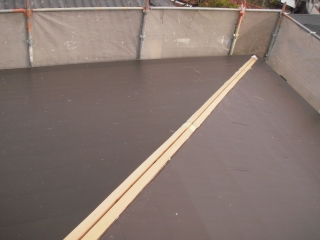

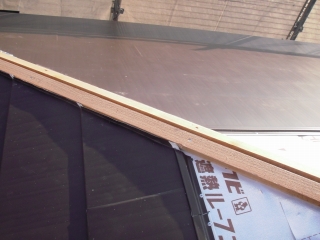

屋根工事
屋根材を張り上げて行きます。
8. 2012年01月27日

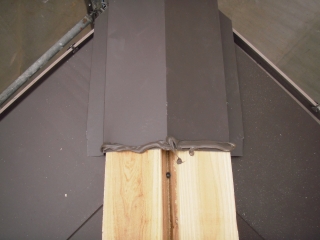

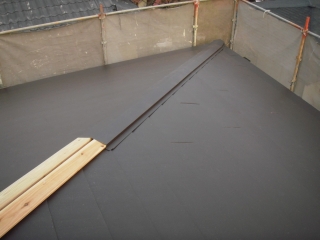

棟工事
棟水切りを被せます。
9. 2012年01月28日

棟工事
継ぎ手にはコーキングを入れています。
10. 2012年01月28日

屋根工事
大屋根の工事完了です。
11. 2012年01月28日

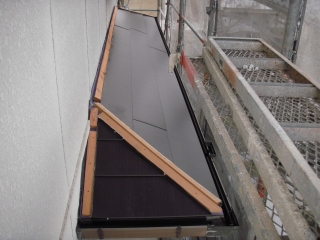

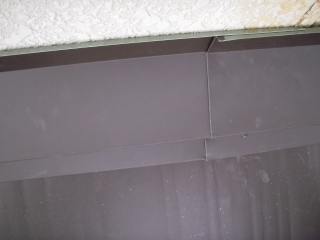

下屋工事
下屋も同じように瓦を撤去します。
12. 2012年01月28日

下屋工事
下葺き材を張ります。

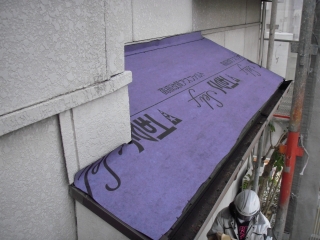

13. 2012年01月30日

下屋工事
役物を取り付けます。
14. 2012年01月30日

下屋工事

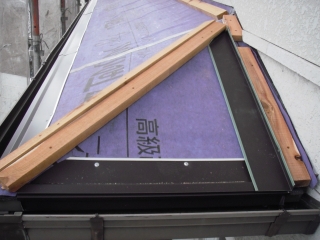

屋根材を張ります。
15. 2012年01月31日

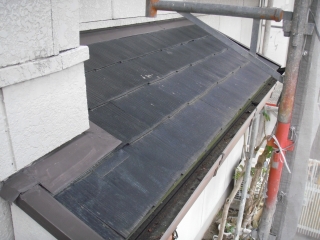

下屋工事

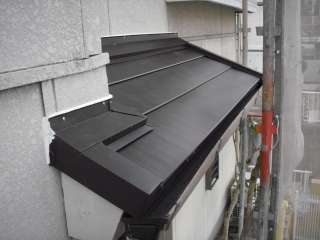

ケラバを取り付けます。
16. 2012年01月31日

下屋工事
壁際、水切りを取り付けます。
17. 2012年01月31日

下屋工事
全体に役物を取り付けます。
18. 2012年02月01日

塗装工事

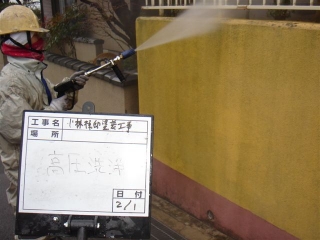

高圧洗浄で汚れを落とします。
19. 2012年02月01日

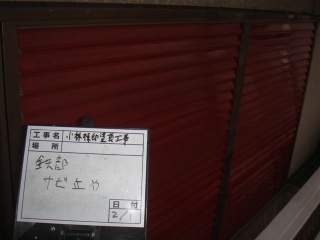

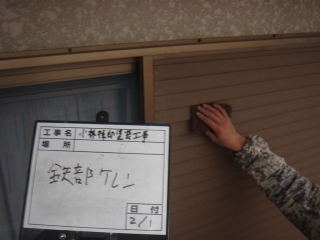

塗装工事

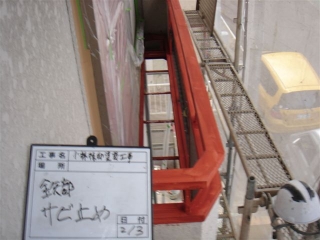

鉄部の下地処理をします。

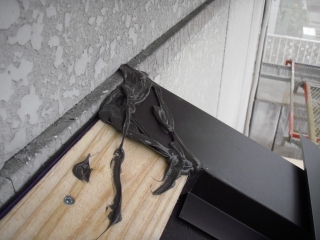

20. 2012年02月01日

塗装工事
さび止めを塗装します。
21. 2012年02月03日

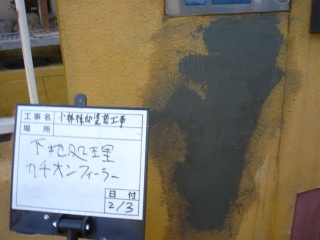

下地処理

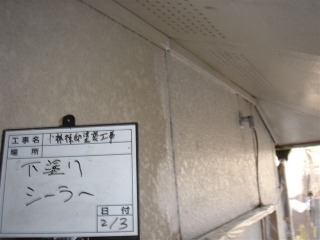

下地処理をします。
22. 2012年02月03日

塗装工事
鉄部さび止めを塗装します。
23. 2012年02月03日

塗装工事
下塗りします。
24. 2012年02月04日

塗装工事
中塗りします。
25. 2012年02月04日

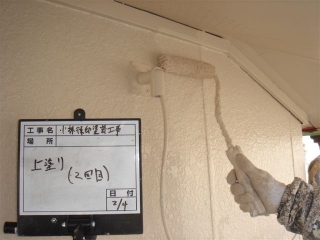

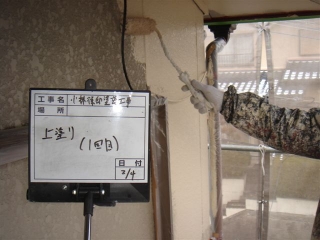

塗装工事
上塗りします。
26. 2012年02月09日

塗装工事

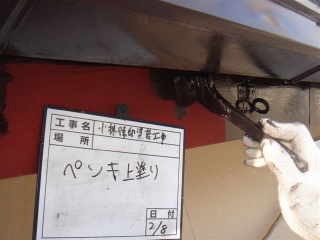

鉄部を上塗りします。
27. 2012年02月10日

塗装工事
玄関扉にさび止めを塗装します。
28. 2012年02月10日

塗装工事
中塗りし、上塗りします。
29. 2012年02月13日

雑工事

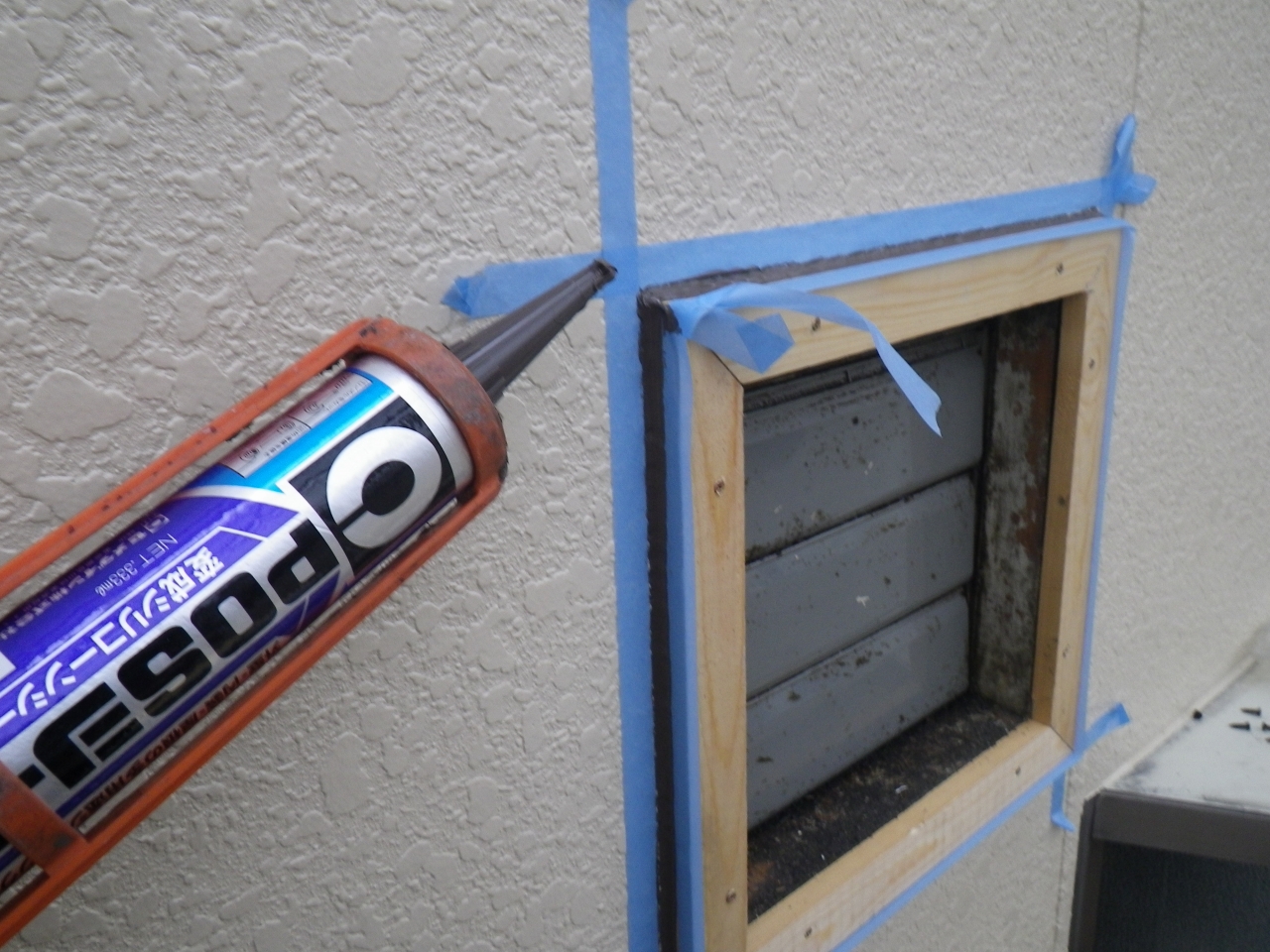

下地が腐食していたので新しく下地を施工し、際にコーキングを入れます。
30. 2012年02月13日

雑工事
新しく水切りを施工します。
31. 2012年02月13日

雑工事

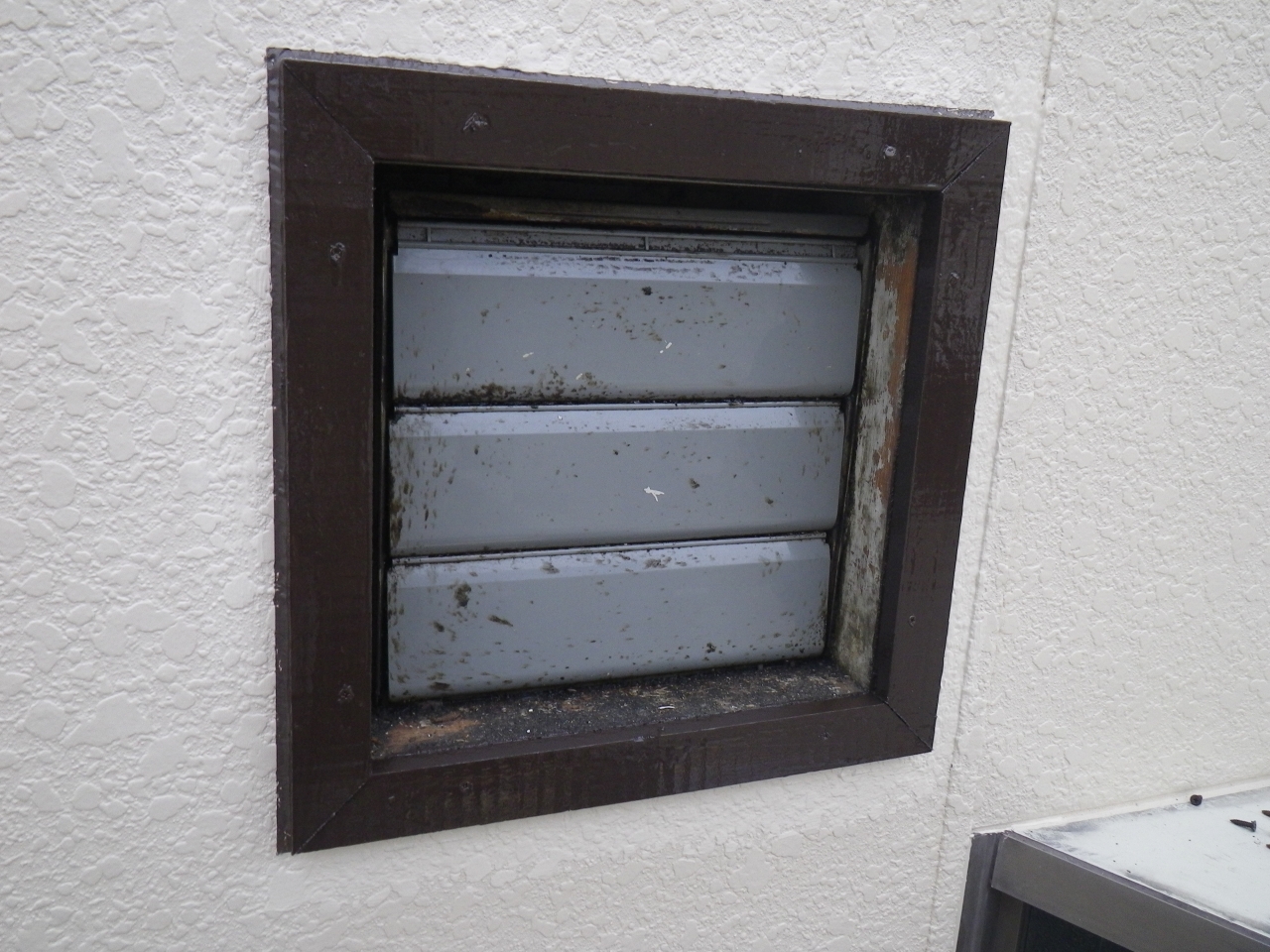

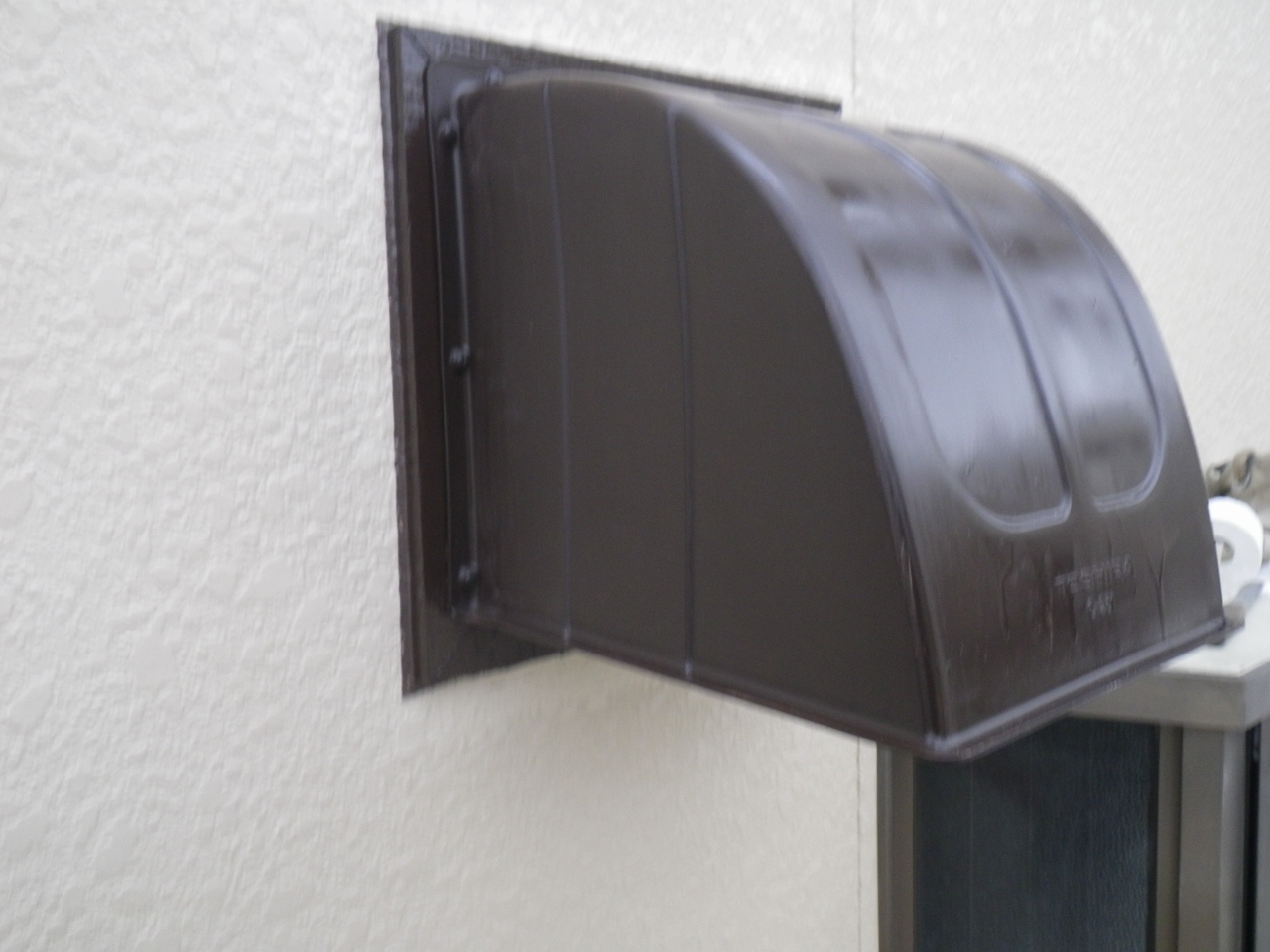

フードを取り付けます。
32. 2012年02月14日

工事完了
工事完了です。
33. 2012年02月14日

現場担当
私が担当しました。
