生駒市M様邸 屋根・外壁工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2012年02月28日

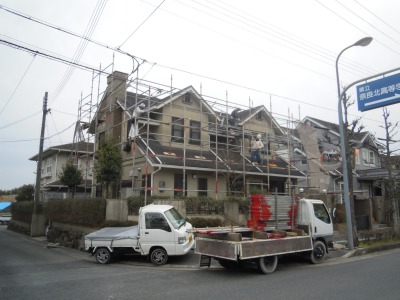

足場工事
足場を組みます。

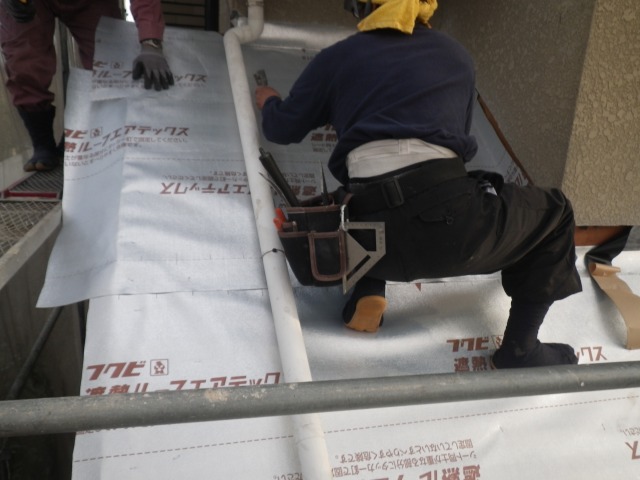

2. 2012年03月01日

外壁工事

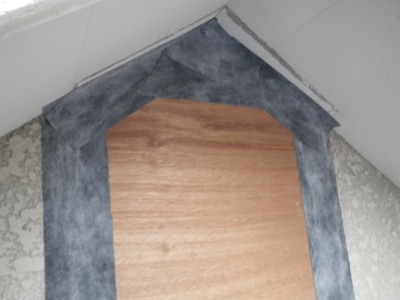

施工前の状態です。
3. 2012年03月01日

外壁工事
撤去します。
4. 2012年03月01日

外壁工事
コンパネを張り、防水テープを張ります。
5. 2012年03月02日

外壁工事

水切り上の壁をカットします。
6. 2012年03月02日

外壁工事
カットした部分を撤去し、防水テープを張ります。
7. 2012年03月03日

屋根工事
屋根を葺き替えます。
8. 2012年03月03日

屋根工事
屋根材をめくります。
9. 2012年03月03日

屋根工事
古い下葺き材もめくります。

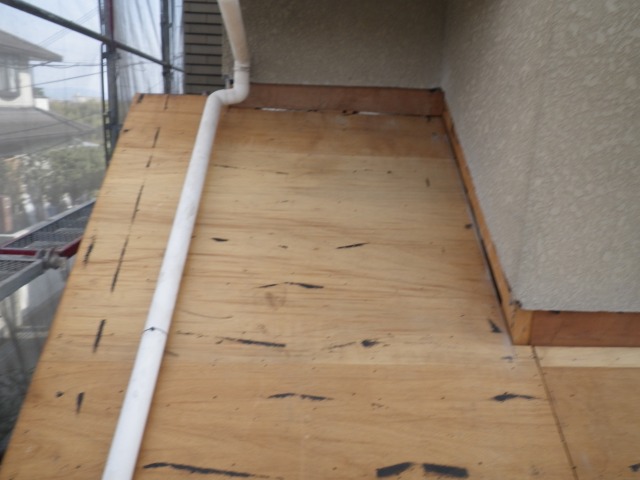

10. 2012年03月03日

屋根工事

新しく下葺き在を張ります。
11. 2012年03月06日

屋根工事
ケラバを取り付けます。
12. 2012年03月06日

屋根工事
役物を取り付けます。
13. 2012年03月06日

屋根工事
屋根材を張っていきます。
14. 2012年03月07日

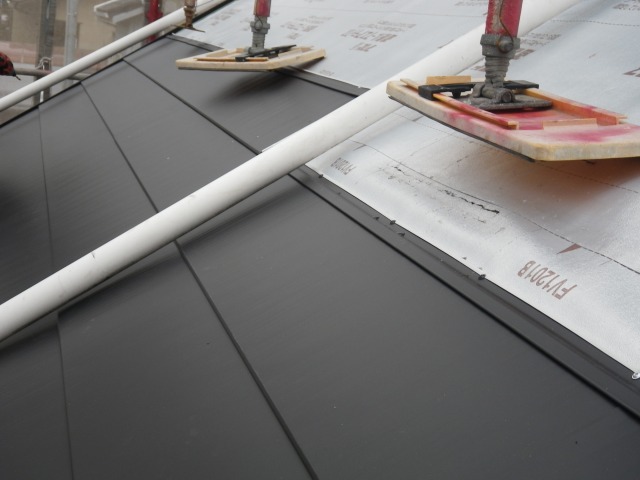

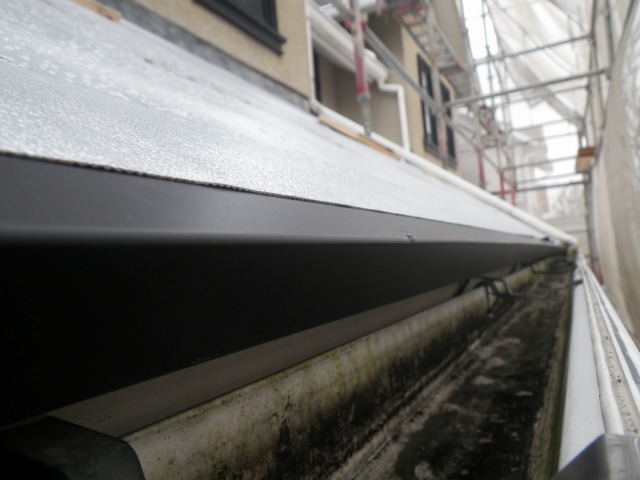

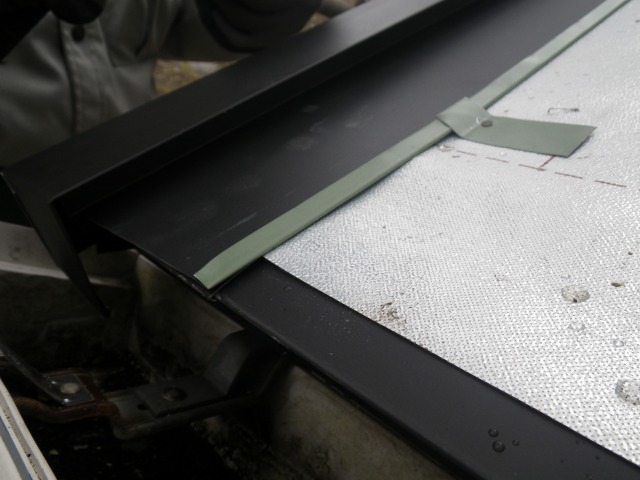

屋根工事

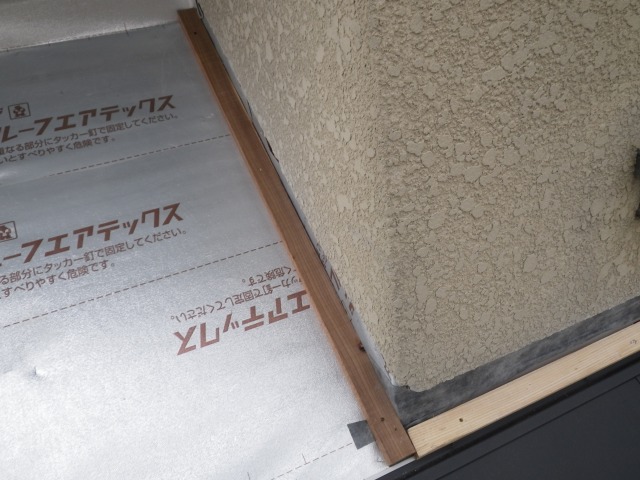

水切り下地を施行します。
15. 2012年03月07日

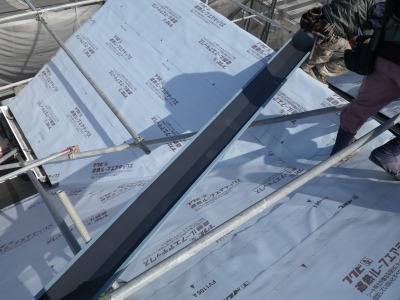

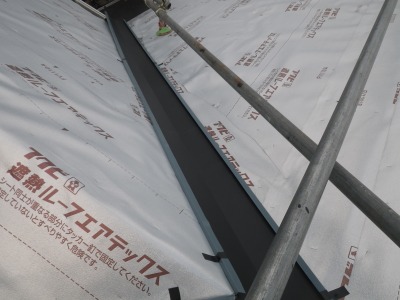

屋根工事
防水テープを張ります。
16. 2012年03月10日

矢切工事

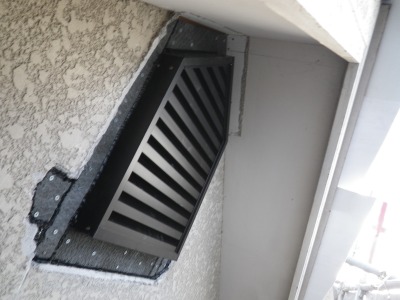

矢切工事をします。
17. 2012年03月10日

矢切工事

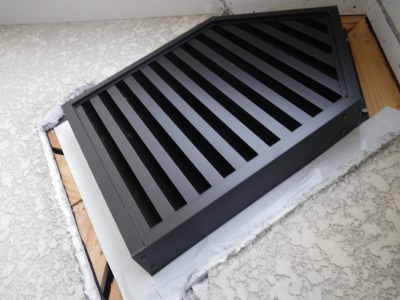

矢切を取り付けます。
18. 2012年03月10日

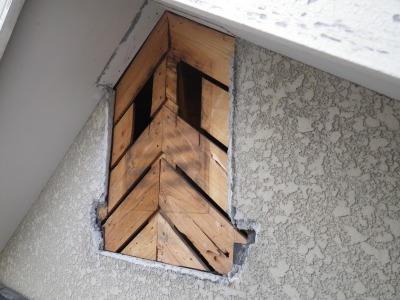

矢切工事
ラスカット(下地)を取り付けます。

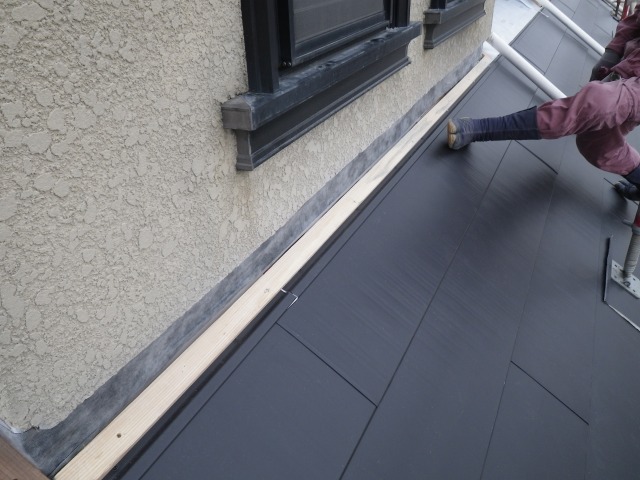

19. 2012年03月13日

屋根工事
水切りを取り付けます。
20. 2012年03月13日

屋根工事
タフモックを取り付けます。

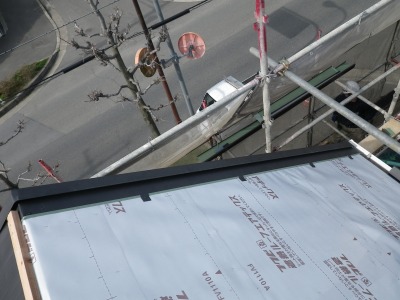

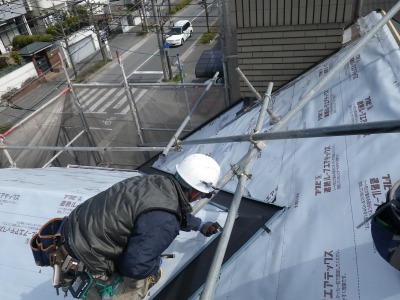

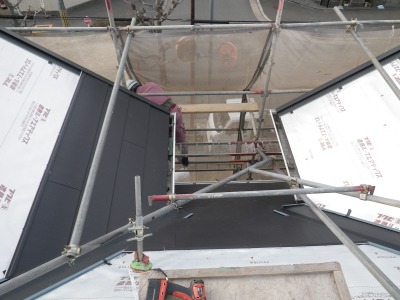

21. 2012年03月14日

屋根工事
屋根材を全体に張っていきます。
22. 2012年03月15日

屋根工事
大屋根に屋根材を張っていきます。

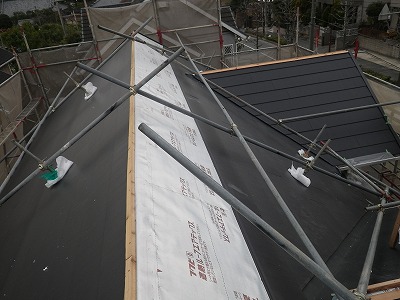

23. 2012年03月16日

屋根工事

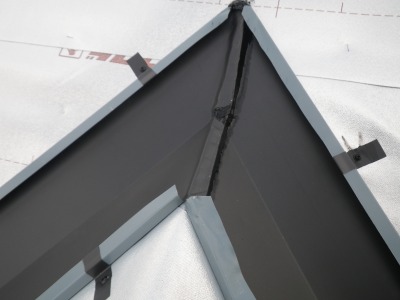

谷を入れます。
24. 2012年03月16日

屋根工事
数か所同じように谷を入れます。

25. 2012年03月19日

屋根工事
タフモック(役物)を取り付けます。
26. 2012年03月19日

屋根工事
水切りを取り付けます。
27. 2012年03月19日

屋根・外壁工事

際の壁部分を左官で仕上げます。
28. 2012年03月20日

屋根工事
大屋根も同様に下葺き材を張ります。
29. 2012年03月20日

屋根工事
谷を入れます。

30. 2012年03月20日

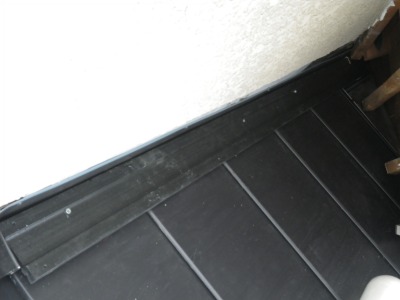

屋根工事
ケラバを取り付けます。
31. 2012年03月20日

屋根工事
横だん(屋根材)を張っていきます。
32. 2012年03月22日

屋根工事
屋根材を張り上げます。
33. 2012年03月22日

屋根工事
約物を取り付けます。
34. 2012年03月22日

屋根工事
大屋根全体に屋根材を張り上げます。
35. 2012年03月24日

屋根工事
タフモック(棟下地)を取り付けます。

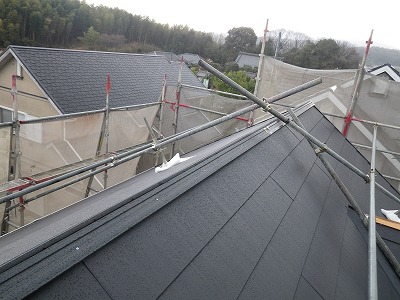

36. 2012年03月26日

屋根工事
棟の下地を施工します。
37. 2012年03月26日

屋根工事
棟をかぶせます。
38. 2012年03月26日

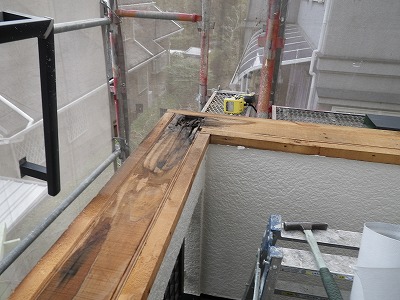

笠木工事
劣化した笠木を撤去します。
39. 2012年03月26日

笠木工事
防水シートを張ります。
40. 2012年03月28日

屋根工事

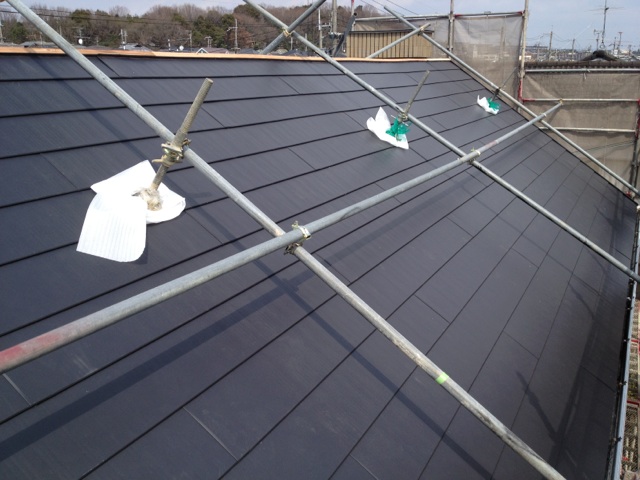

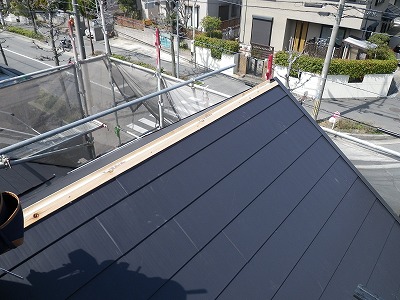

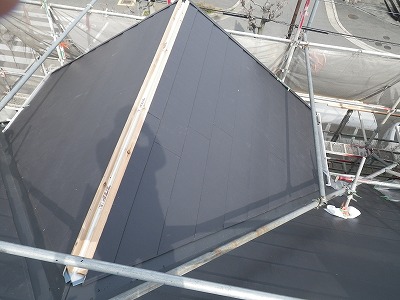

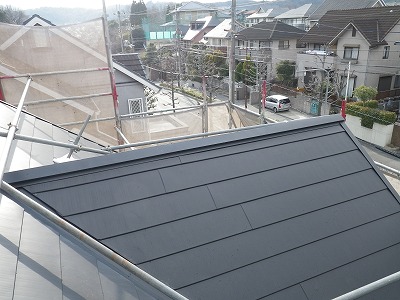

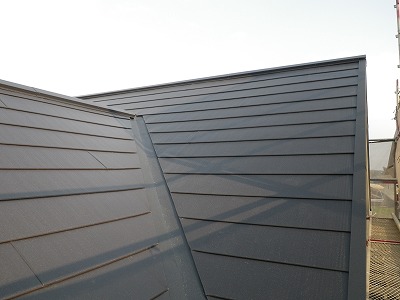

屋根工事完了です。

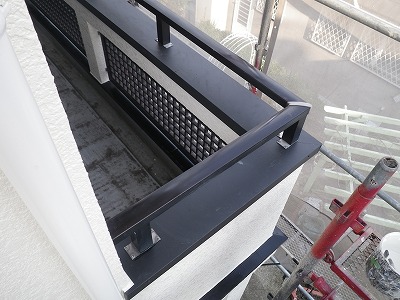

41. 2012年03月28日

笠木工事
笠木工事完了です。
