神戸市須磨区 N様邸 屋根葺き替え工事 | 施工完了実績

神戸市須磨区 N様邸 屋根葺き替え工事

Case Study - 施工完了

Case Study - ただいま施工中

神戸市須磨区 N様邸 屋根葺き替え工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    兵庫

  4. 工事主任

    大瀧現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

  1. 1. 2011年09月13日

    下地工事

    下地工事

    余分な土を撤去します。

  2. 2. 2011年09月14日

    下地工事

    下地工事

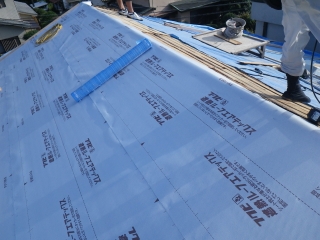

    古い下葺き材を撤去し、下地を出します。

  3. 3. 2011年09月14日

    養生

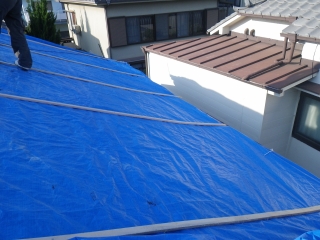

    養生

    下地の木材が雨に濡れてしまわないよう、養生します。

  4. 4. 2011年09月15日

    下地工事

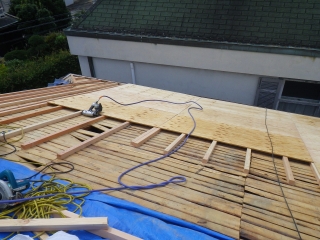

    下地工事

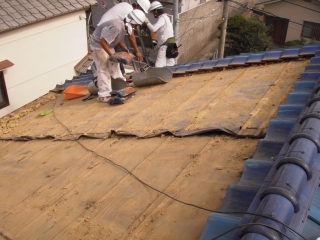

    胴縁を打って行きます。

  5. 5. 2011年09月15日

    下地工事

    下地工事

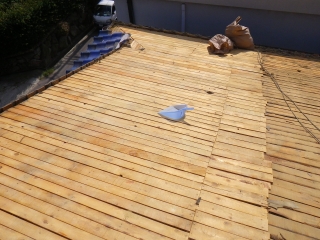

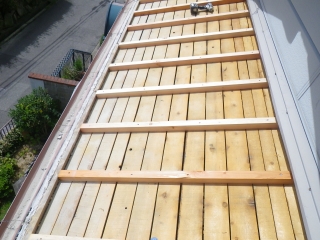

    コンパネを張っていきます。

  6. 6. 2011年09月15日

    下地工事

    下地工事

    下葺き材を張ります。

  7. 7. 2011年09月16日

    下地工事

    下地工事

    反対側も同じく胴縁を打ち、コンパネを張ります。

  8. 8. 2011年09月22日

    下地工事

    下地工事

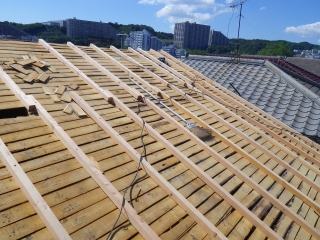

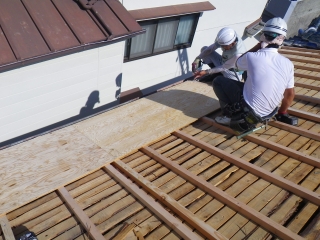

    こちらにも木材で下地を打ちます。

  9. 9. 2011年09月22日

    下地工事

    下地工事

    同じく、コンパネを張り、下葺き材を張っていきます。

  10. 10. 2011年09月24日

    本体工事

    本体工事

    軒先スターターで屋根材を張っていきます。

  11. 11. 2011年09月24日

    本体工事

    本体工事

    屋根材を張り上げていきます。

  12. 12. 2011年09月25日

    本体工事

    本体工事

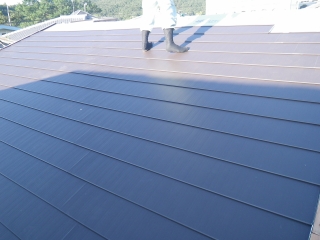

    反対側も屋根材を張り上げていきます。

  13. 13. 2011年09月26日

    雑工事

    雑工事

    綺麗に掃除しました。

  14. 14. 2011年09月26日

    下地工事

    下地工事

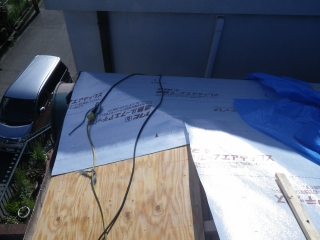

    役物を取り付ける為の下地を施工します。

  15. 15. 2011年09月26日

    下地工事

    下地工事

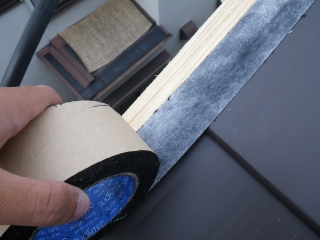

    防水テープを張ります。

  16. 16. 2011年09月27日

    入母屋部分本体工事

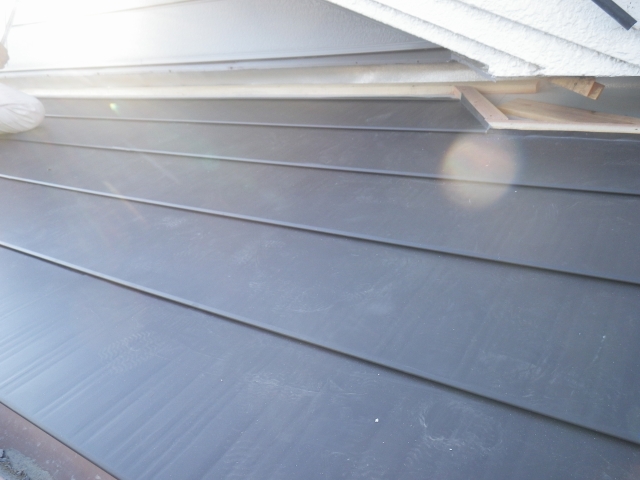

    入母屋部分本体工事

    屋根材を張っていきます。

  17. 17. 2011年09月27日

    下地工事

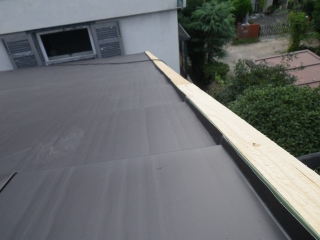

    下地工事

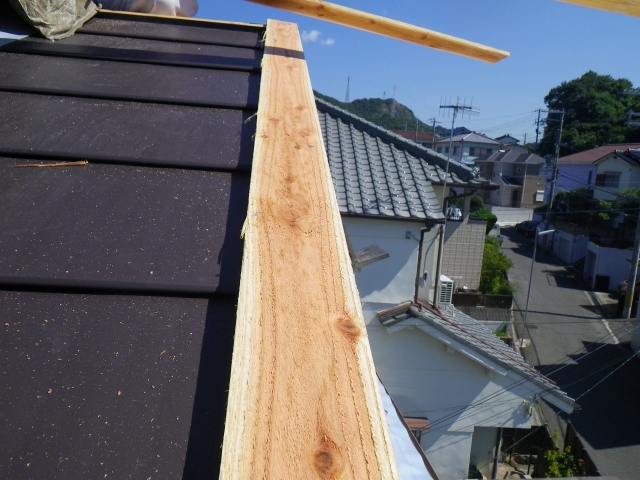

    ケラバ部分の下地を打ちます。

  18. 18. 2011年09月28日

    棟工事

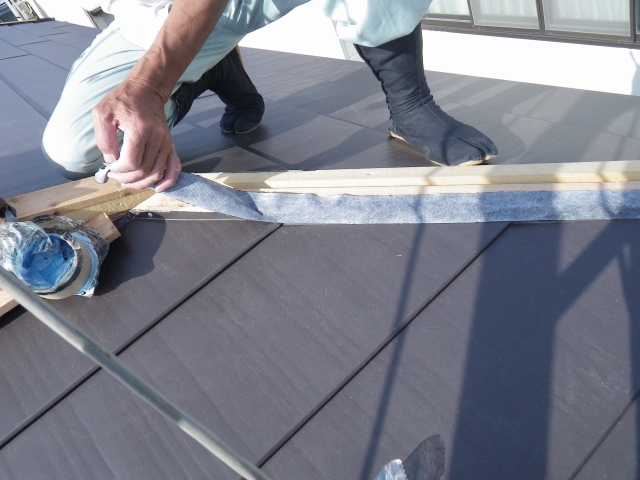

    棟工事

    棟の下地にも防水テープを張ります。

  19. 19. 2011年09月28日

    板金工事

    板金工事

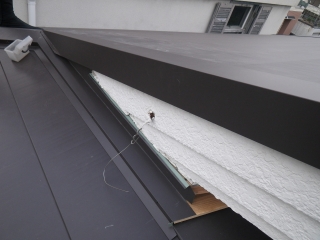

    ケラバ部分に役物を取り付けます。

  20. 20. 2011年09月29日

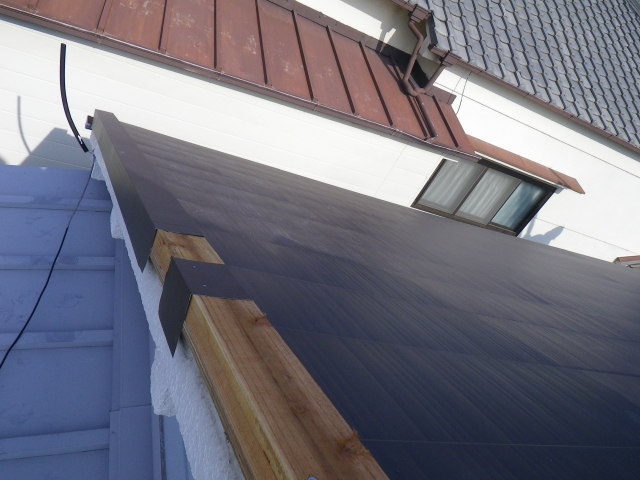

    板金工事

    板金工事

    取り付けました。

  21. 21. 2011年09月30日

    板金工事

    板金工事

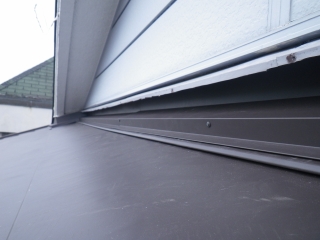

    ノシ部分の水切りを取り付けます。

  22. 22. 2011年09月30日

    防水工事

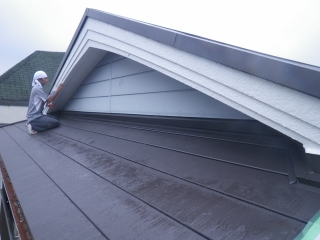

    防水工事

    際にコーキングを入れます。

  23. 23. 2011年09月30日

    掃除

    掃除

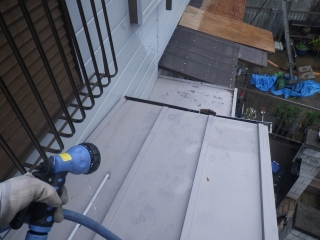

    汚した箇所の掃除も忘れずに…

  24. 24. 2011年09月30日

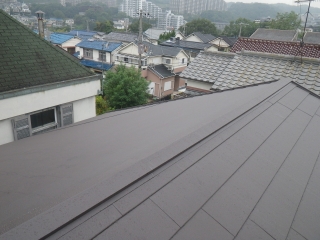

    工事完了

    工事完了

    全ての工事完了です。

  25. 25. 2011年10月11日

    内装工事

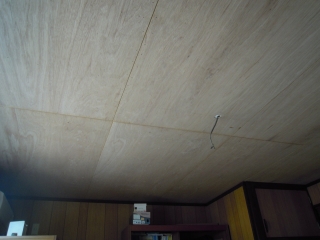

    内装工事

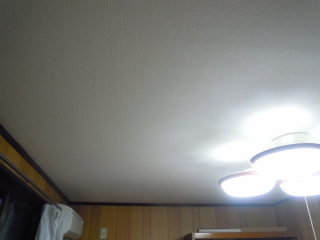

    天井に下地を施工します。

  26. 26. 2011年10月11日

    内装工事

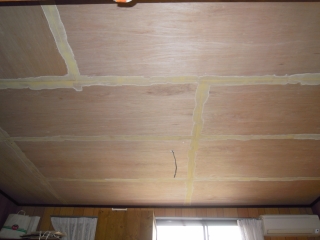

    内装工事

    下地の継ぎ目部分をパテで埋めます。

  27. 27. 2011年10月11日

    内装工事

    内装工事

    クロスを張り仕上げます。

  28. 28. 2011年10月11日

    内装工事

    内装工事

    同様の工事で洗面所もクロスを張り替えています。
