西宮市 O様邸 外壁工事 | 施工完了実績

西宮市 O様邸 外壁工事

Case Study - 施工完了

Case Study - ただいま施工中

西宮市 O様邸 外壁工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    兵庫

  4. 工事主任

    大瀧現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

  1. 1. 2016年05月07日

    外壁工事

    外壁工事

    既存の状態です

  2. 2. 2016年05月07日

    外壁工事

    外壁工事

    既存の状態です

  3. 3. 2016年05月07日

    外壁工事

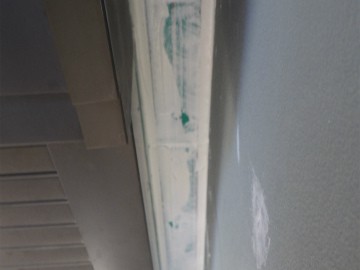

    外壁工事

    既存の状態です

  4. 4. 2016年05月07日

    外壁工事

    外壁工事

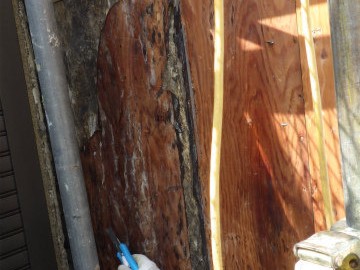

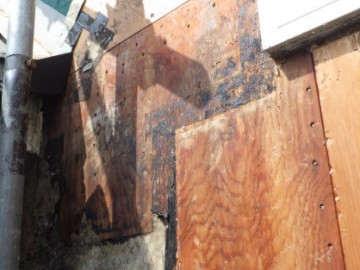

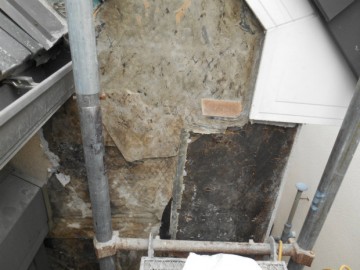

    既存の外壁材(モルタル)を剥がし撤去していきます

  5. 5. 2016年05月07日

    外壁工事

    外壁工事

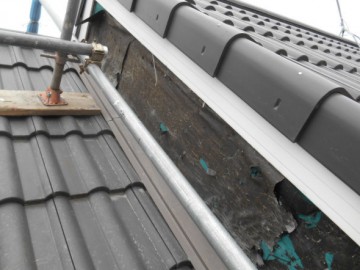

    既存の下葺き材を撤去していきます

  6. 6. 2016年05月07日

    外壁工事

    外壁工事

    撤去していきます

  7. 7. 2016年05月07日

    外壁工事

    外壁工事

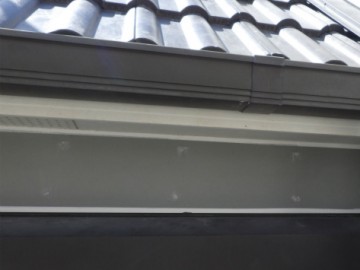

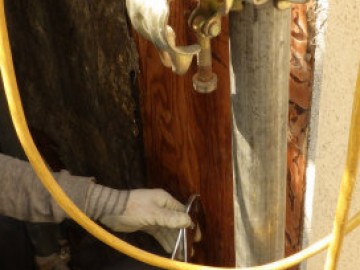

    壁側の軒先部分に壁止まり水切りを取り付けます

  8. 8. 2016年05月07日

    外壁工事

    外壁工事

    既存の下葺き材を撤去します

  9. 9. 2016年05月07日

    外壁工事

    外壁工事

    既存の下葺き材を撤去します

  10. 10. 2016年05月07日

    外壁工事

    外壁工事

    既存の外壁材をすべて撤去しました

  11. 11. 2016年05月07日

    外壁工事

    外壁工事

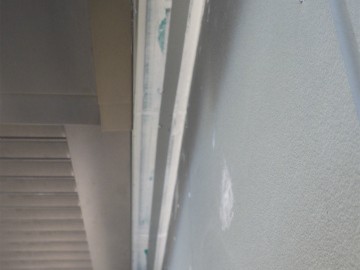

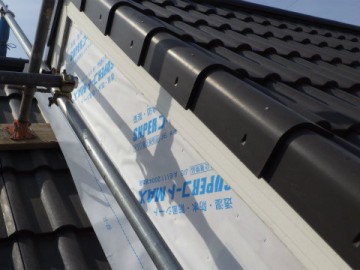

    続いて、新たに透湿シートを取り付けます

  12. 12. 2016年05月09日

    外壁工事

    外壁工事

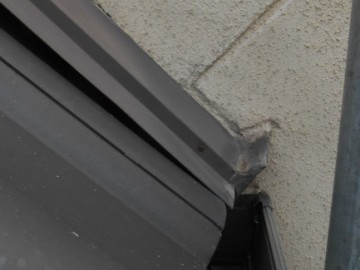

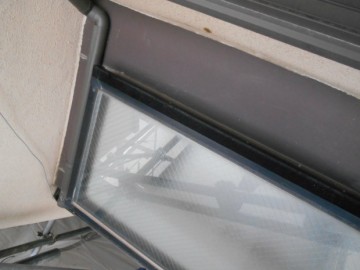

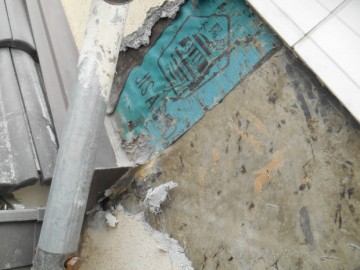

    天窓付近の既存の外壁材を削り、撤去していきます

  13. 13. 2016年05月09日

    外壁工事

    外壁工事

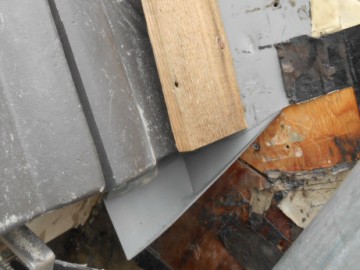

    外壁材を撤去しました

  14. 14. 2016年05月09日

    外壁工事

    外壁工事

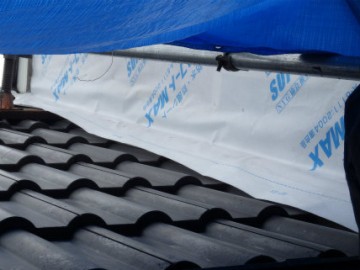

    天窓廻りに下葺き材(タイベックルーフライナー)を立ち上げて取り付けていきます

  15. 15. 2016年05月09日

    板金工事

    板金工事

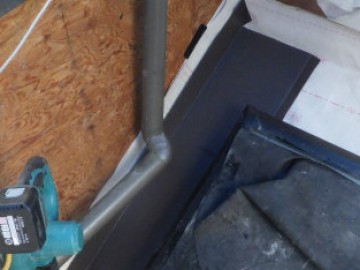

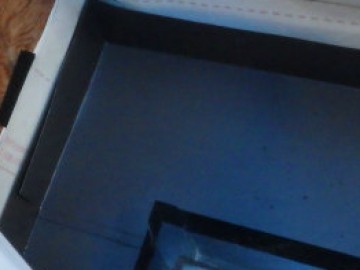

    続いて天窓廻りに水切りを取り付けていきます

  16. 16. 2016年05月09日

    板金工事

    板金工事

    水切りを取り付けていきます

  17. 17. 2016年05月09日

    板金工事

    板金工事

    継手にはコーキングを入れていきます

  18. 18. 2016年05月09日

    板金工事

    板金工事

    コーキングの上から水切りを被せ取り付けていきます

  19. 19. 2016年05月10日

    外壁工事

    外壁工事

    既存の状態です

  20. 20. 2016年05月10日

    外壁工事

    外壁工事

    既存の状態です

  21. 21. 2016年05月10日

    外壁工事

    外壁工事

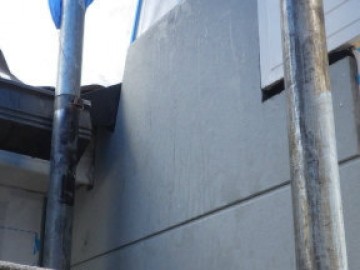

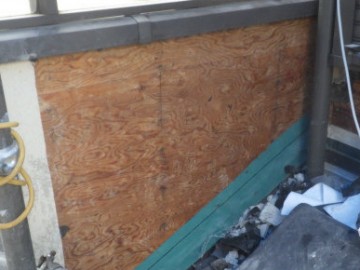

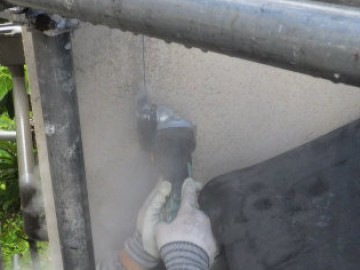

    既存の外壁材を剥がし撤去していきます

  22. 22. 2016年05月10日

    外壁工事

    外壁工事

    既存の外壁材を撤去します

  23. 23. 2016年05月10日

    外壁工事

    外壁工事

    既存の外壁材を撤去します

  24. 24. 2016年05月10日

    外壁工事

    外壁工事

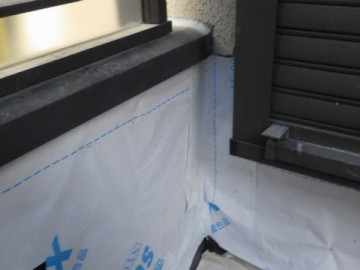

    続いて外壁に透湿シートを取り付けます

  25. 25. 2016年05月10日

    外壁工事

    外壁工事

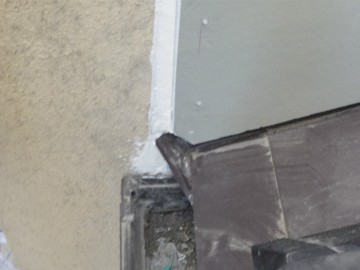

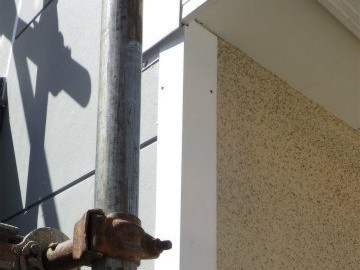

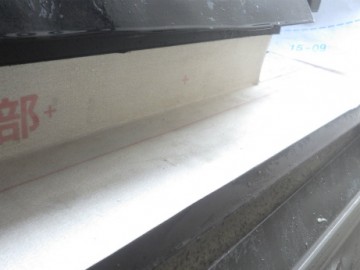

    内角部分に水切りを取り付けます

  26. 26. 2016年05月10日

    外壁工事

    外壁工事

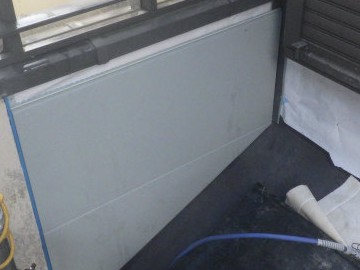

    続いて外壁材を取り付けていきます

  27. 27. 2016年05月10日

    外壁工事

    外壁工事

    外壁材を取り付けていきます

  28. 28. 2016年05月11日

    外壁工事

    外壁工事

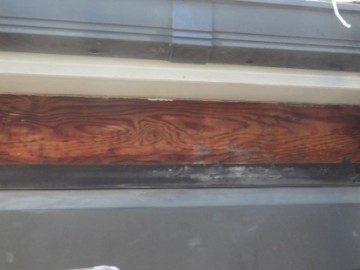

    外壁材を取り付けていきます ビスでしっかりと固定します

  29. 29. 2016年05月11日

    外壁塗装工事

    外壁塗装工事

    続いて壁際に水切りを取り付けていきます

  30. 30. 2016年05月11日

    外壁工事

    外壁工事

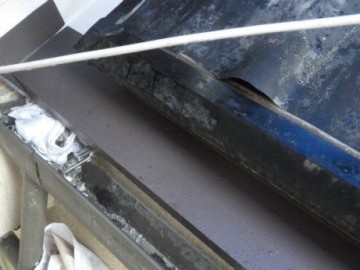

    水切りを取り付けます

  31. 31. 2016年05月11日

    外壁工事

    外壁工事

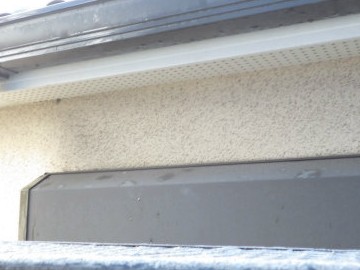

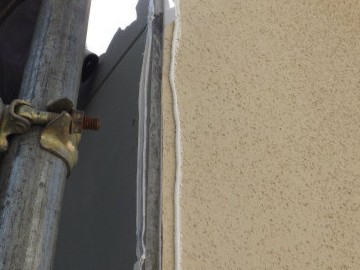

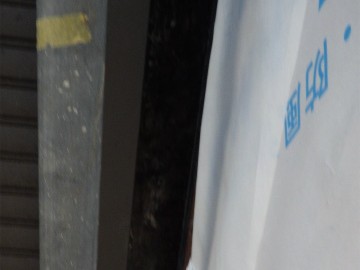

    継手にはコーキングを入れ圧着させていきます

  32. 32. 2016年05月11日

    外壁工事

    外壁工事

    水切りを取り付けていきます

  33. 33. 2016年05月11日

    外壁工事

    外壁工事

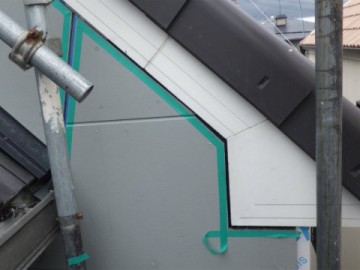

    続いて隙間をコーキング処理をしていく為、予めマスキングテープを貼っておきます

  34. 34. 2016年05月11日

    外壁工事

    外壁工事

    施工箇所に予めマスキングテープを貼っておきます

  35. 35. 2016年05月11日

    外壁工事

    外壁工事

    コーキングの付きを良くする為、プライマーを塗布していきます

  36. 36. 2016年05月12日

    外壁工事

    外壁工事

    コーキングを充填していきます

  37. 37. 2016年05月12日

    外壁工事

    外壁工事

    コーキングを充填しヘラで平らに均し、マスキングテープを撤去していきます

  38. 38. 2016年05月12日

    外壁工事

    外壁工事

    コーキングを充填しました

  39. 39. 2016年05月12日

    外壁工事

    外壁工事

    コーキングを充填しました

  40. 40. 2016年05月12日

    外壁工事

    外壁工事

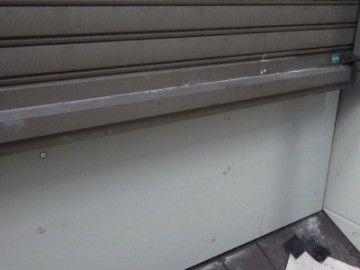

    細部にもコーキングを充填し、綺麗に仕舞いました

  41. 41. 2016年05月12日

    外壁工事

    外壁工事

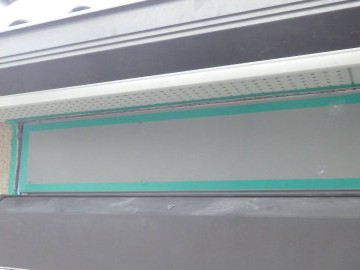

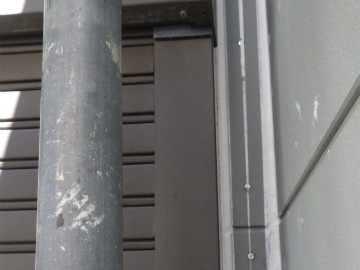

    続いて外壁の取り合い部に、L字型の板金を取り付けていきます

  42. 42. 2016年05月12日

    外壁工事

    外壁工事

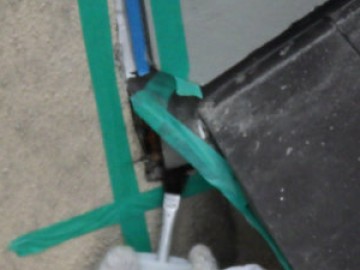

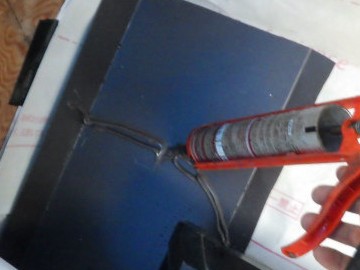

    コーキングを入れます

  43. 43. 2016年05月12日

    外壁工事

    外壁工事

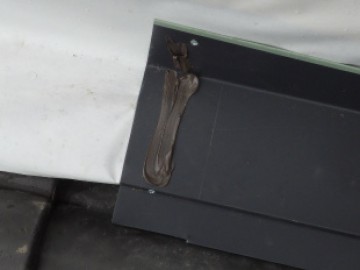

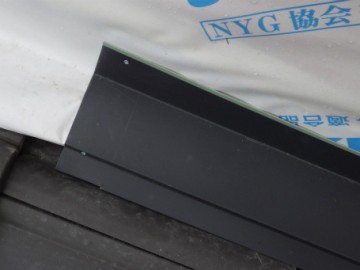

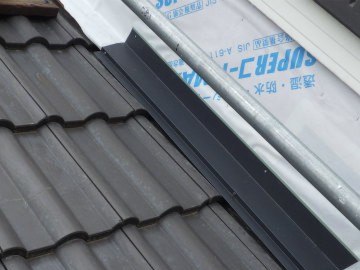

    上からL字型の板金を被せ圧着させました

  44. 44. 2016年05月12日

    破風板金工事

    破風板金工事

    続いて破風に板金を巻いて(覆って)いきます

  45. 45. 2016年05月12日

    破風板金工事

    破風板金工事

    破風板金を取り付けます 板金はビスでしっかりと固定します

  46. 46. 2016年05月12日

    破風板金工事

    破風板金工事

    継手にはコーキングを入れておきます

  47. 47. 2016年05月12日

    破風板金工事

    破風板金工事

    破風板金を取り付けていきます

  48. 48. 2016年05月12日

    破風板金工事

    破風板金工事

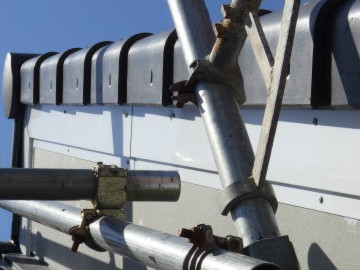

    破風全体に板金を取り付け、完了です

  49. 49. 2016年05月12日

    外壁工事

    外壁工事

    完了です

  50. 50. 2016年05月12日

    外壁工事

    外壁工事

    完了です

  51. 51. 2016年05月12日

    外壁工事

    外壁工事

    完了です

  52. 52. 2016年05月16日

    外壁塗装工事

    外壁塗装工事

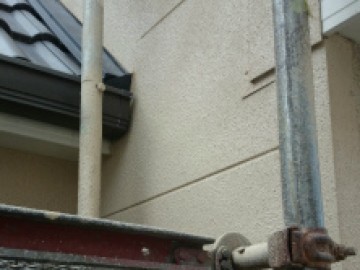

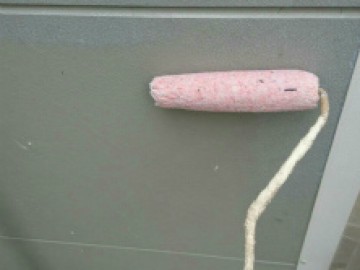

    外壁材(無塗装サイディング)にシーラーを下塗りしていきます

  53. 53. 2016年05月16日

    外壁塗装工事

    外壁塗装工事

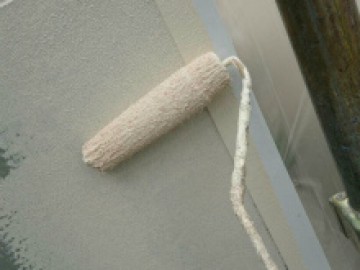

    中塗りしていきます

  54. 54. 2016年05月16日

    外壁塗装工事

    外壁塗装工事

    外壁にリシン(仕上げ剤)を吹付けます

  55. 55. 2016年05月16日

    外壁塗装工事

    外壁塗装工事

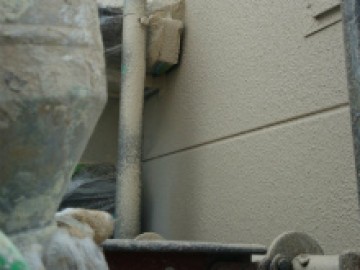

    全体にリシンを吹付け、塗装完了です

  56. 56. 2016年05月16日

    外壁塗装工事

    外壁塗装工事

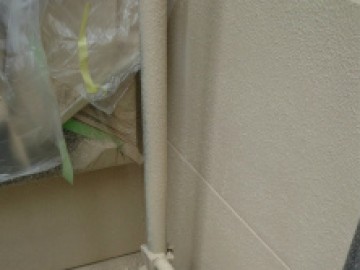

    塗装完了です

  57. 57. 2016年05月16日

    外壁工事

    外壁工事

    完工です

  58. 58. 2016年05月16日

    外壁工事

    外壁工事

    完工です

  59. 59. 2016年05月16日

    現場担当

    現場担当

    私が自信を持って施工しました
