足立区 安孫子様邸 外壁雨漏り修理工事 | 施工完了実績

足立区 安孫子様邸 外壁雨漏り修理工事

Case Study - 施工完了

Case Study - ただいま施工中

足立区 安孫子様邸 外壁雨漏り修理工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    関東地方

  4. 工事主任

    齋藤現場

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

  1. 1. 2017年12月16日

    外壁工事

    外壁工事

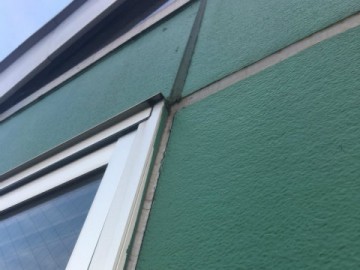

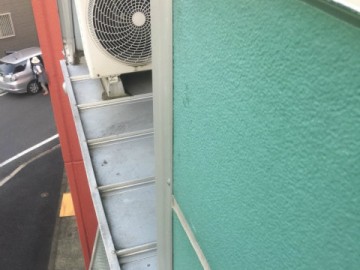

    外壁 既存の状態を確認します

  2. 2. 2017年12月16日

    外壁工事

    外壁工事

    既存の状態を確認します

  3. 3. 2017年12月16日

    外壁工事

    外壁工事

    足場を設置し、工事を開始します

  4. 4. 2017年12月17日

    外壁工事

    外壁工事

    既存の外壁材を撤去します

  5. 5. 2017年12月17日

    外壁工事

    外壁工事

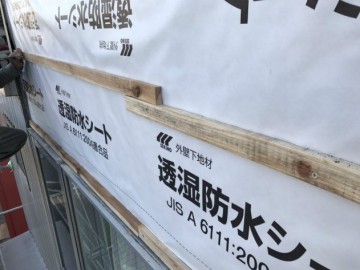

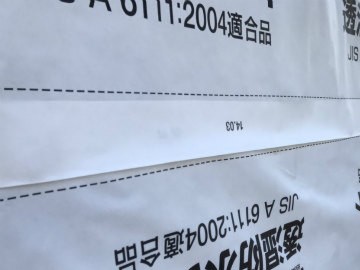

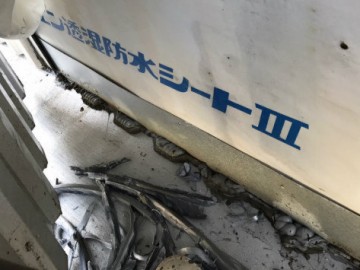

    外壁材を撤去した後、透湿シートを張っていきます

  6. 6. 2017年12月17日

    外壁工事

    外壁工事

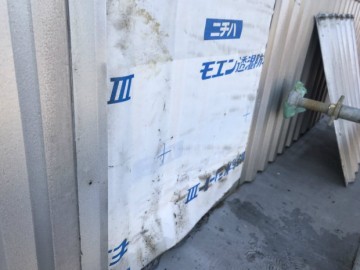

    透湿シートを張っていきます

  7. 7. 2017年12月17日

    外壁工事

    外壁工事

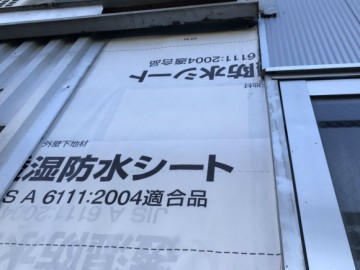

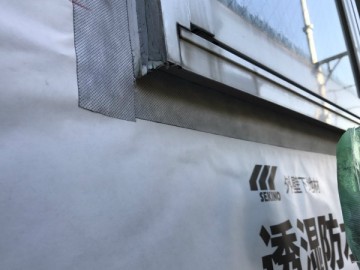

    窓廻りには防水シートを貼ります

  8. 8. 2017年12月17日

    外壁工事

    外壁工事

    続いて、木下地を取り付けます

  9. 9. 2017年12月18日

    外壁工事

    外壁工事

    新たな外壁材(スリムウェーブ)を取り付けていきます 角部分には新たな水切りを取り付けます

  10. 10. 2017年12月18日

    外壁工事

    外壁工事

    こちらは別箇所です 一部のサイディングを一旦取り外します

  11. 11. 2017年12月18日

    外壁工事

    外壁工事

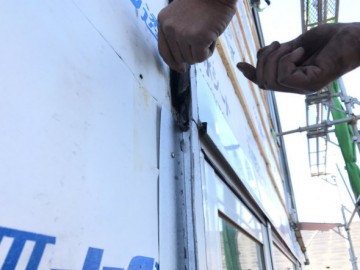

    こちらは別箇所外壁サイディングの下部の写真です 既設コーキングを撤去していきます

  12. 12. 2017年12月18日

    外壁工事

    外壁工事

    既設コーキングを撤去していきます

  13. 13. 2017年12月18日

    外壁工事

    外壁工事

    窓廻りの既設コーキングも撤去していきます

  14. 14. 2017年12月18日

    外壁工事

    外壁工事

    既設の透湿シートや下地なども撤去します

  15. 15. 2017年12月18日

    外壁工事

    外壁工事

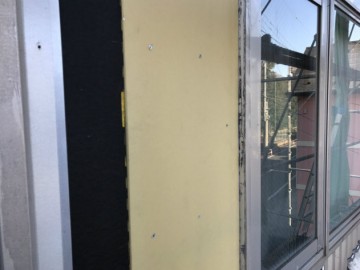

    新たな下地材を取り付け、ビスで固定します

  16. 16. 2017年12月18日

    外壁工事

    外壁工事

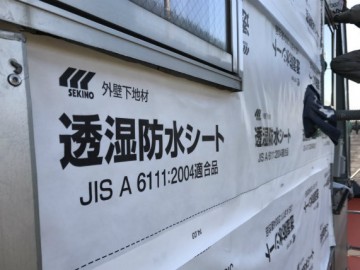

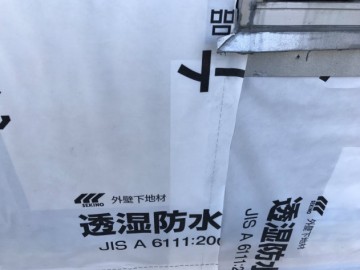

    透湿シートを張ります

  17. 17. 2017年12月18日

    外壁工事

    外壁工事

    透湿シートを張ります

  18. 18. 2017年12月18日

    外壁工事

    外壁工事

    外壁材を復旧し、ビスで固定していきます

  19. 19. 2017年12月18日

    外壁工事

    外壁工事

    ビス箇所はコーキングで保護しています

  20. 20. 2017年12月19日

    外壁工事

    外壁工事

    続いて、窓廻りなどにもコーキング処理を施します

  21. 21. 2017年12月19日

    外壁工事

    外壁工事

    コーキング処理を施します

  22. 22. 2017年12月19日

    外壁工事

    外壁工事

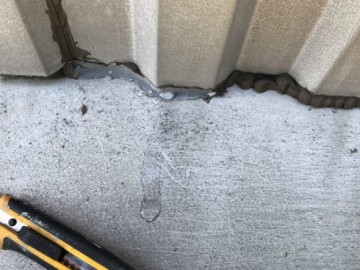

    必用箇所全てにコーキング処理を施し外壁工事完了です

  23. 23. 2017年12月20日

    塗装工事

    塗装工事

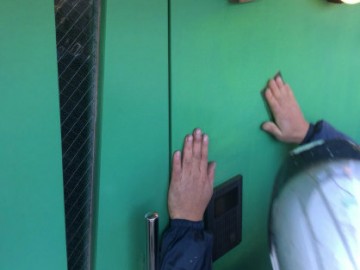

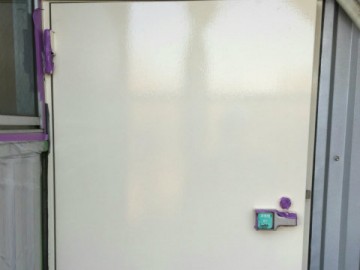

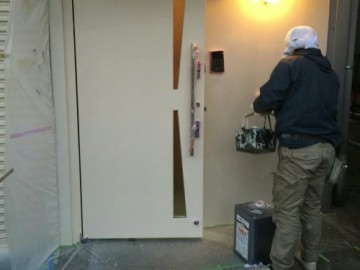

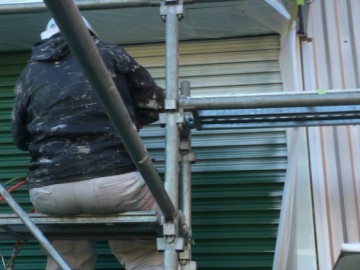

    続いてドアやシャッターを塗装していきます まずは必要箇所にマスキングテープを貼り養生しておきます

  24. 24. 2017年12月20日

    塗装工事

    塗装工事

    まずは、塗装箇所をケレンがけします

  25. 25. 2017年12月20日

    塗装工事

    塗装工事

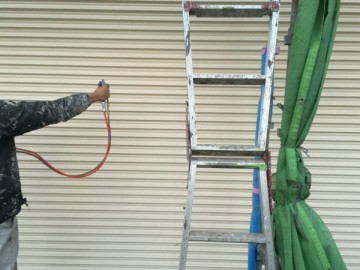

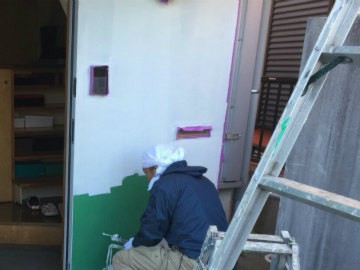

    下塗りしていきます

  26. 26. 2017年12月20日

    塗装工事

    塗装工事

    下塗りしていきます

  27. 27. 2017年12月20日

    塗装工事

    塗装工事

    下塗りしていきます

  28. 28. 2017年12月20日

    塗装工事

    塗装工事

    下塗りしました

  29. 29. 2017年12月21日

    塗装工事

    塗装工事

    上塗りします

  30. 30. 2017年12月21日

    塗装工事

    塗装工事

    上塗りします

  31. 31. 2017年12月21日

    塗装工事

    塗装工事

    上塗りします

  32. 32. 2017年12月21日

    塗装工事

    塗装工事

    上塗りします

  33. 33. 2017年12月21日

    塗装工事

    塗装工事

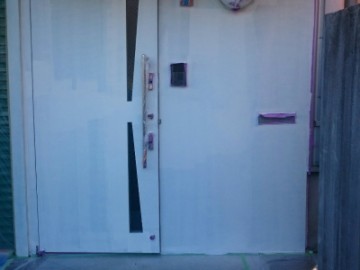

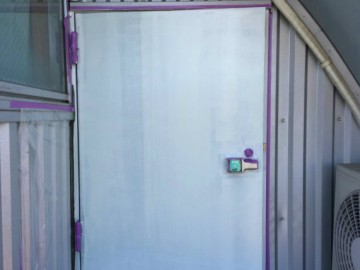

    最後に養生テープを撤去し、塗装工事完了です

  34. 34. 2017年12月21日

    塗装工事

    塗装工事

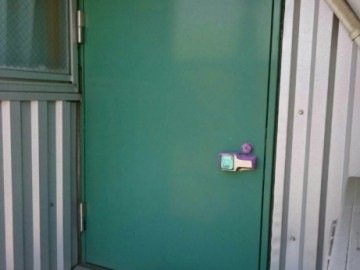

    塗装工事完了です

  35. 35. 2017年12月21日

    塗装工事

    塗装工事

    塗装工事完了です

  36. 36. 2017年12月25日

    塗装工事

    塗装工事

    足場を撤去し、工事完工です

  37. 37. 2017年12月25日

    現場担当

    現場担当

    私が自信を持って施工しました
