R5.7/14~8/12 大阪市 Y様邸 外部改修工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
大阪
-
工事主任
澤田班、森班、清水班、別井班、戸田班、髙木班
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2023-07-14

不用品撤去、解体
既存の状態です。
2. 2023-07-14

不用品撤去、解体
既存の状態です。

不用品撤去、解体
既存の状態です。
4. 2023-07-14

足場設置
足場を設置し、養生シートを取り付けました。
5. 2023-07-15

不用品撤去、解体
鉄骨躯体を撤去しました。
6. 2023-07-15

不用品撤去、解体
不要な植物を撤去しました。
7. 2023-07-15

不用品撤去、解体
庇を撤去しました。
8. 2023-07-15

不用品撤去、解体
貯水槽、室外機を撤去しました。
9. 2023-07-15

不用品撤去、解体
裏側にあった煙突と配管を撤去しました。
10. 2023-07-17

通気緩衝ウレタン防水工事(塔屋)
貯水槽を撤去した後の凹み部分をモルタルで補修していきます。
11. 2023-07-17

通気緩衝ウレタン防水工事(塔屋)
まずケレンがけして清掃します。
12. 2023-07-17

通気緩衝ウレタン防水工事(塔屋)
専用の接着剤を塗布します。
13. 2023-07-17

通気緩衝ウレタン防水工事(塔屋)
モルタルを塗っていきます。
14. 2023-07-17

通気緩衝ウレタン防水工事(塔屋)
モルタルで左官し補修しました。
15. 2023-07-18

不用品撤去、解体
花壇を解体しました。
16. 2023-07-18

不用品撤去、解体
不用品を撤去しました。
17. 2023-07-18

不用品撤去、解体
不用品を撤去しました。
18. 2023-07-19

塗装工事
既存の状態です。
19. 2023-07-19

塗装工事
既存の状態です。
20. 2023-07-19

塗装工事
手すりを補修し、補修箇所にサビ止めを塗布しました。
21. 2023-07-19

塗装工事
手すりを補修し、補修箇所にサビ止めを塗布しました。
22. 2023-07-19

通気緩衝ウレタン防水工事(塔屋)
養生しておきます。
23. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
既存の状態です。
24. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
ケレン掛けして下地を整えていきます。
25. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
清掃します。
26. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
カチオンフィラーを塗布し、下地を整えていきます。
27. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
プライマーを塗布していきます。
28. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
入隅出隅にシーリング材を充填していきます。
29. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
QVシートを貼り付けていきます。
30. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
転圧しながらQVシートを貼り付けました。
31. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
継手にQVテープを貼っていきます。
32. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
端にはMVテープを貼っていきます。
33. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
脱気筒設置箇所に穴をあけます。
34. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
脱気筒を取り付けシーリング材を充填しました。
35. 2023-07-20

通気緩衝ウレタン防水工事(塔屋)
立ち上がり部分から高伸長形防水材サラセーヌKを塗布していきます。
36. 2023-07-21

通気緩衝ウレタン防水工事(塔屋)
次に高強度形防水材サラセーヌAを塗布していきます。
37. 2023-07-21

通気緩衝ウレタン防水工事(塔屋)
高強度形防水材サラセーヌAを塗布しました。
38. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
既存の状態です。
39. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
ケレン掛けして下地を整えていきます。
40. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
清掃します。
41. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
カチオンフィラーを塗布し、下地を整えていきます。
42. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
プライマーを塗布していきます。
43. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
亀裂箇所、入隅出隅にシーリング材を充填していきます。
44. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
手すりなどの取り合い箇所にもシーリング材を充填していきます。
45. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
ドレンを取り付け、シーリング処理しました。
46. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
QVシートを貼り付けていきます。
47. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
転圧しながらQVシートを貼り付け、継手にQVテープを貼っていきます。
48. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
継手にQVテープを貼り、脱気筒を取り付けました。
49. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
端にはMVテープを貼っていきます。
50. 2023-07-21

通気緩衝ウレタン防水工事(バルコニー)
高伸長形防水材サラセーヌKを塗布していきます。
51. 2023-07-21

ウレタン防水工事(洗濯場)
既存の状態です。
52. 2023-07-21

ウレタン防水工事(洗濯場)
ケレン掛けして下地を整えていきます。
53. 2023-07-21

ウレタン防水工事(洗濯場)
清掃します。
54. 2023-07-21

ウレタン防水工事(洗濯場)
カチオンフィラーを塗布していきます。
55. 2023-07-21

ウレタン防水工事(洗濯場)
プライマーを塗布していきます。
56. 2023-07-21

ウレタン防水工事(洗濯場)
入隅にシーリング材を充填していきます。
57. 2023-07-21

ウレタン防水工事(洗濯場)
高伸長形防水材サラセーヌKを塗布していきます。
58. 2023-07-22

通気緩衝ウレタン防水工事(塔屋)
トップコートを塗布していきます。
59. 2023-07-22

通気緩衝ウレタン防水工事(塔屋)
トップコートを塗布し、完了です。
60. 2023-07-22

通気緩衝ウレタン防水工事(バルコニー)
高強度形防水材サラセーヌAを塗布していきます。
61. 2023-07-22

通気緩衝ウレタン防水工事(バルコニー)
脱気筒の位置を変更しました。
62. 2023-07-22

ウレタン防水工事(洗濯場)
高強度形防水材サラセーヌAを塗布していきます。
63. 2023-07-24

通気緩衝ウレタン防水工事(バルコニー)
トップコートを塗布していきます。
64. 2023-07-24

通気緩衝ウレタン防水工事(バルコニー)
トップコートを塗布し、完了です。
65. 2023-07-24

ウレタン防水工事(洗濯場)
トップコートを塗布していきます。
66. 2023-07-24

ウレタン防水工事(洗濯場)
トップコートを塗布し、完了です。
67. 2023-07-25

製作
自社工場にてオリジナルの水切りを製作していきます。折曲機で加工していきます。
68. 2023-07-25

製作
L字板金、軒先水切りが出来上がりました。
69. 2023-07-25

屋根カバー工事
既存の状態です。
70. 2023-07-25

雨とい工事
既存の状態です。
71. 2023-07-25

雨とい工事
既存の軒といを撤去しました。
72. 2023-07-25

雨とい工事
とい受け金具も撤去しました。
73. 2023-07-25

屋根カバー工事
既存の屋根に下地木材を取り付けていきます。
74. 2023-07-25

屋根カバー工事
下地木材を取り付けました。
75. 2023-07-25

雨とい工事
下地木材に新たなとい受け金具を取り付けていきます。水糸を引いて勾配を確認しています。
76. 2023-07-25

屋根カバー工事
軒先にL字板金を取り付けていきます。
77. 2023-07-25

屋根カバー工事
針葉樹板を張っていきます。
78. 2023-07-25

屋根カバー工事
針葉樹板を張りました。
79. 2023-07-25

屋根カバー工事
下葺き材(粘着ゴムアスルーフィング)を張りました。
80. 2023-07-25

屋根カバー工事
軒先水切りを取り付けていきます。
81. 2023-07-25

屋根カバー工事
軒先水切りに防水テープを貼りました。
82. 2023-07-25

屋根カバー工事
アンテナを撤去しました。
83. 2023-07-25

屋根カバー工事
屋根材(タテヒラ)を葺き上げました。
84. 2023-07-26

製作
片棟・ケラバ水切り、ガルバ強化下地(タフベース)を製作しました。
85. 2023-07-26

屋根カバー工事
片棟、ケラバに下地木材を取り付けていきます。
86. 2023-07-26

屋根カバー工事
水上部分にケミカル面戸を取り付けます。
87. 2023-07-26

屋根カバー工事
上から面戸水切りを取り付けていきます。
88. 2023-07-26

屋根カバー工事
ケラバ、片棟の側面にタフベースを取り付けていきます。
89. 2023-07-26

屋根カバー工事
ケラバ、片棟の側面にタフベースを取り付けていきます。
90. 2023-07-26

屋根カバー工事
タフベースに防水テープを貼りました。
91. 2023-07-26

屋根カバー工事
ケラバ、片棟にもタフベースを取り付けていきます。
92. 2023-07-26

屋根カバー工事
タフベースの上から水切りを取り付けていきます。
93. 2023-07-26

屋根カバー工事
片棟、ケラバに水切りを取り付けました。
94. 2023-07-26

屋根カバー工事
軒先の屋根材を挟み込んで下に折り込みました。
95. 2023-07-26

屋根カバー工事
軒先キャップを取り付けました。
96. 2023-07-26

笠木工事
塔屋の笠木に下地木材を取り付けました。
97. 2023-07-27

外壁工事
塔屋上、既存の状態です。
98. 2023-07-27

外壁工事
施工箇所に下地木材を取り付けていきます。
99. 2023-07-27

外壁工事
下地木材を取り付けていきます。
100. 2023-07-27

外壁工事
裏面、既存の状態です。
101. 2023-07-27

外壁工事
下地木材にシーリング材を充填します。
102. 2023-07-27

外壁工事
施工箇所に下地木材を取り付けていきます。
103. 2023-07-28

外壁工事
階段面、既存の状態です。
104. 2023-07-28

外壁工事
下地木材を取り付けました。
105. 2023-07-28

外壁工事
側面、既存の状態です。
106. 2023-07-28

外壁工事
下地木材を取り付けていきます。
107. 2023-07-28

外壁工事
クラック(亀裂箇所)にプライマーを塗布し、防水テープを貼りました。
108. 2023-07-28

外壁工事
防水テープを貼りました。
109. 2023-07-29

外壁工事
板金の先に軒先水切りを取り付けていきます。
110. 2023-07-29

外壁工事
軒先水切りに防水テープを貼りました。
111. 2023-07-29

外壁工事
板金の上から水切りを取り付けました。
112. 2023-07-29

外壁工事
配管との取り合いはシーリング処理しています。
113. 2023-07-29

外壁工事
塔屋上、側面に下地木材を取り付けていきます。
114. 2023-07-29

外壁工事
クラックに防水テープを貼っています。
115. 2023-07-29

配管工事
既存の状態です。
116. 2023-07-29

配管工事
既存の状態です。
117. 2023-07-29

配管工事
新たな配管を取り付けていきます。
118. 2023-07-29

配管工事
新たな配管を取り付けていきます。
119. 2023-07-29

配管工事
新たな配管を取り付けました。
120. 2023-07-31

外壁工事
側面、プリント鋼板を仮張りします。
121. 2023-07-31

外壁工事
裏面、プリント鋼板を仮張りします。
122. 2023-07-31

製作
自社工場にてオリジナルの水切りを製作していきます。スリッター(ガルバリウム切断機)で平板を切断していきます。
123. 2023-07-31

製作
平板を切断しました。折曲機で加工していきます。
124. 2023-07-31

製作
各種、水切りが出来上がりました。
125. 2023-08-01

外壁工事
お隣との取り合いに水切りを取り付けていきます。
126. 2023-08-01

外壁工事
水切りに防水テープを貼りました。
127. 2023-08-01

外壁工事
別箇所、お隣との取り合いに水切りを取り付けていきます。

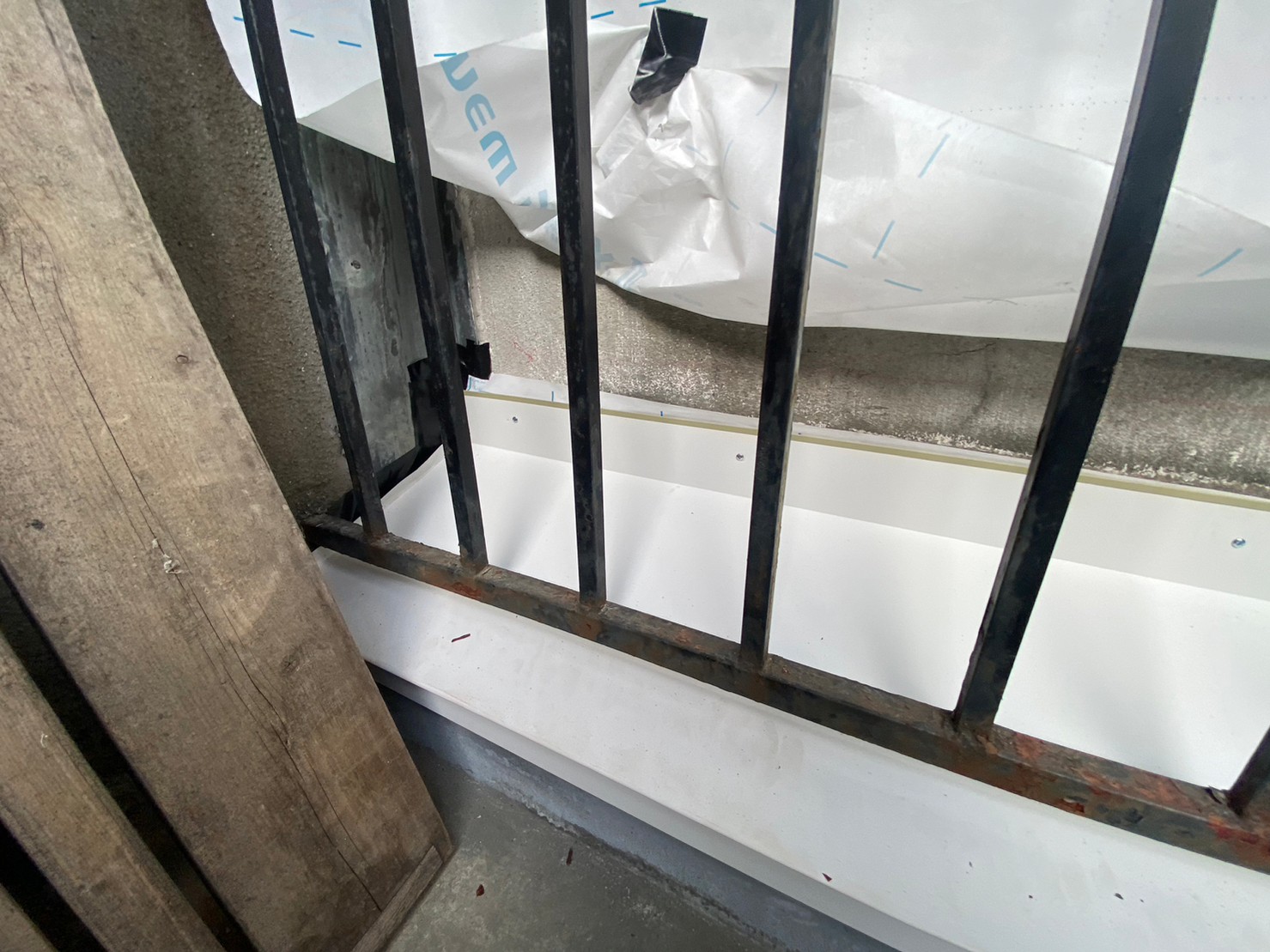

外壁工事
別箇所、お隣との取り合いに水切りを取り付けていきます。
129. 2023-08-02

外壁工事
正面、下地木材を取り付けていきます。
130. 2023-08-02

外壁工事
クラック(亀裂箇所)にプライマーを塗布し、防水テープを貼りました。
131. 2023-08-02

外壁工事
裏面、防水テープを貼りました。
132. 2023-08-02

外壁工事
防水テープを貼りました。
133. 2023-08-02

外壁工事
さらに下地木材を取り付けていきます。
134. 2023-08-02

外壁工事
下地木材を取り付けていきます。。
135. 2023-08-02

外壁工事
側面、プライマーを塗布し、防水テープを貼りました。
136. 2023-08-03

外壁工事
裏面、下地木材を取り付けていきます。
137. 2023-08-04

外壁工事
正面、電気配線を切り防水テープを貼りました。
138. 2023-08-04

外壁工事
透湿シートを張りました。
139. 2023-08-04

外壁工事
裏面、透湿シートを張りました。
140. 2023-08-04

外壁工事
透湿シートを張りました。
141. 2023-08-04

外壁工事
パイプ、配管の取り合いに防水テープを貼りました。
142. 2023-08-04

外壁工事
側面、さらに下地木材を取り付けていきます。
143. 2023-08-04

外壁工事
クラック(亀裂箇所)にプライマーを塗布し防水テープを貼っていきます。
144. 2023-08-04

外壁工事
透湿シートを張り、サッシ周りに水切りを取り付けていきます。
145. 2023-08-04

外壁工事
サッシ周りに水切りを取り付けていきます。
146. 2023-08-04

外壁工事
サッシ周りに水切りを取り付けていきます。
147. 2023-08-05

外壁工事
正面、サッシ周りに見切りを取り付けました。
148. 2023-08-05

外壁工事
見切りを取り付けました。
149. 2023-08-05

外壁工事
裏面、外壁にシーリング材を充填し、水切りを取り付けていきます。
150. 2023-08-05

外壁工事
コーナーに水切りを取り付けていきます。
151. 2023-08-05

外壁工事
水切りにシーリング材を充填し、上から見切りを取り付けていきます。
152. 2023-08-05

外壁工事
見切りを取り付けていきます。
153. 2023-08-05

外壁工事
見切りを取り付けていきます。
154. 2023-08-05

外壁工事
プリント鋼板を取り付けていきます。
155. 2023-08-05

外壁工事
プリント鋼板を取り付けていきます。
156. 2023-08-07

外壁工事
正面、プリント鋼板を取り付けていきます。
157. 2023-08-07

外壁工事
側面、プリント鋼板を取り付けていきます。
158. 2023-08-07

外壁工事
側面、プリント鋼板を取り付けていきます。
159. 2023-08-07

外壁工事
裏面、プリント鋼板を取り付けていきます。
160. 2023-08-08

外壁工事
側面、プリント鋼板を取り付けていきます。
161. 2023-08-08

外壁工事
正面、プリント鋼板を取り付けていきます。
162. 2023-08-08

外壁工事
配管を取り付けます。
163. 2023-08-08

外壁工事
雨といを取り付けていきます。
164. 2023-08-08

外壁工事
控え金具を取り付けていきます。
165. 2023-08-08

外壁工事
たてといを取り付けました。
166. 2023-08-08

外壁工事
裏面、控え金具を取り付けました。
167. 2023-08-08

塗装工事
ケレン掛けして下地を整えていきます。
168. 2023-08-08

塗装工事
ケレン掛けして下地を整えていきます。
169. 2023-08-08

塗装工事
サビ止めを塗布していきます。
170. 2023-08-08

塗装工事
サビ止めを塗布していきます。
171. 2023-08-08

塗装工事
サビ止めを塗布しました。
172. 2023-08-08

塗装工事
サビ止めを塗布しました。
173. 2023-08-08

塗装工事
ウレタン塗料を塗布していきます。
174. 2023-08-08

塗装工事
ウレタン塗料を塗布していきます。
175. 2023-08-08

塗装工事
ウレタン塗料を塗布しました。
176. 2023-08-08

塗装工事
ウレタン塗料を塗布しました。
177. 2023-08-09

塗装工事
さらにウレタン塗料を上塗りしていきます。
178. 2023-08-09

塗装工事
さらにウレタン塗料を上塗りしていきます。
179. 2023-08-09

塗装工事
上塗りしました。
180. 2023-08-09

塗装工事
上塗りしました。
181. 2023-08-09

塗装工事
バルコニー手すり、ケレン掛けして下地を整えていきます。
182. 2023-08-09

塗装工事
ケレン掛けして下地を整えていきます。
183. 2023-08-09

塗装工事
サビ止めを塗布していきます。
184. 2023-08-09

塗装工事
サビ止めを塗布していきます。
185. 2023-08-09

塗装工事
ウレタン塗料を塗布していきます。
186. 2023-08-09

塗装工事
ウレタン塗料を塗布していきます。
187. 2023-08-09

塗装工事
さらにウレタン塗料を上塗りしていきます。
188. 2023-08-09

塗装工事
ウレタン塗料を上塗りしていきます。
189. 2023-08-09

塗装工事
ガレージ軒天、既存の状態です。
190. 2023-08-09

塗装工事
塗料が付かないように養生しました。
191. 2023-08-09

塗装工事
ケレン掛けして下地を整えていきます。
192. 2023-08-09

塗装工事
ケレン掛けして下地を整えていきます。
193. 2023-08-09

塗装工事
サビ止めを塗布していきます。
194. 2023-08-09

塗装工事
サビ止めを塗布しました。
195. 2023-08-09

塗装工事
サビ止めを塗布しました。
196. 2023-08-09

板金工事
塔屋立ち上がり箇所、既存の状態です。
197. 2023-08-09

板金工事
立ち上がり箇所に下地木材を取り付けていきます。
198. 2023-08-09

板金工事
立ち上がり箇所に下地木材を取り付けます。
199. 2023-08-09

板金工事
板金を取り付けました。
200. 2023-08-09

外壁工事
コーナーに板金を取り付けました。
201. 2023-08-09

外壁工事
側面、プリント鋼板を取り付けていきます。
202. 2023-08-09

外壁工事
プリント鋼板を取り付けていきます。
203. 2023-08-09

外壁工事
集水器にシーリング材を充填します。
204. 2023-08-09

外壁工事
集水器を取り付け、雨といを繋いでいきます。
205. 2023-08-09

外壁工事
雨といを繋いでいきます。
206. 2023-08-10

塗装工事
ガレージ軒天、ウレタン塗料を塗布していきます。
207. 2023-08-10

塗装工事
ウレタン塗料を塗布していきます。
208. 2023-08-10

塗装工事
さらにウレタン塗料を上塗りしていきます。
209. 2023-08-10

塗装工事
ウレタン塗料を上塗りしていきます。
210. 2023-08-10

塗装工事
上塗りしました。
211. 2023-08-10

塗装工事
コーナーに板金を取り付けました。
212. 2023-08-10

外壁工事
コーナーに板金を取り付けました。
213. 2023-08-10

外壁工事
笠木にシーリング材を充填します。
214. 2023-08-10

板金工事
笠木板金を取り付けていきます。
215. 2023-08-10

外壁工事
笠木板金を取り付けました。
216. 2023-08-10

板金工事
塔屋、笠木に下地木材を取り付けていきます。
217. 2023-08-10

板金工事
笠木板金を取り付けました。
218. 2023-08-10

シーリング工事
既存外壁との取り合い(施工箇所)にマスキングテープを貼ります。
219. 2023-08-10

シーリング工事
取り合い箇所にマスキングテープを貼ります。
220. 2023-08-10

シーリング工事
シーリング材の付きを良くするプライマーを塗布していきます。
221. 2023-08-10

シーリング工事
シーリング材を充填していきます。
222. 2023-08-10

シーリング工事
シーリング材を平らにならしていきます。
223. 2023-08-10

シーリング工事
シーリング処理しました。
224. 2023-08-10

シーリング工事
シーリング処理しました。
225. 2023-08-10

シーリング工事
シーリング処理しました。
226. 2023-08-10

外壁工事
裏面、ガス管をカバーしていきます。
227. 2023-08-10

外壁工事
防水テープを貼ります。
228. 2023-08-10

外壁工事
上からカバーの板金を取り付けていきます。
229. 2023-08-10

外壁工事
ガス管を板金でカバーしました。
230. 2023-08-10

外壁工事
ガス管を板金でカバーしました。
231. 2023-08-10

外壁工事
既存の水切りの穴を補修していきます。シーリング材を充填します。
232. 2023-08-10

外壁工事
板金を被せてシーリング処理しました。
233. 2023-08-11

外壁工事
サッシ周りに水切りを取り付けていきます。
234. 2023-08-11

外壁工事
水切りを取り付けました。
235. 2023-08-11

外壁工事
換気フードを取り付けていきます。
236. 2023-08-11

外壁工事
換気フードを取り付け、シーリング処理しました。
237. 2023-08-11

外壁工事
集水器を取り付け、雨といを繋いでいきます。
238. 2023-08-11

外壁工事
雨といを繋いでいきます。
239. 2023-08-11

外壁工事
角パイプを復旧していきます。
240. 2023-08-11

外壁工事
各パイプを復旧していきます。
241. 2023-08-11

外壁工事
復旧しました。
242. 2023-08-11

シーリング工事
取り合い箇所にマスキングテープを貼り、プライマーを塗布します。
243. 2023-08-11

シーリング工事
取り合い箇所にマスキングテープを貼り、プライマーを塗布します。
244. 2023-08-11

シーリング工事
シーリング材を充填していきます。
245. 2023-08-11

シーリング工事
シーリング材を充填していきます。
246. 2023-08-11

シーリング工事
シーリング処理しました。
247. 2023-08-11

波板張替え工事
波板屋根の土台を新たに取り付けました。
248. 2023-08-11

波板張替え工事
土台に波板を取り付けていきます。波板専用ビスで固定していきます。
249. 2023-08-11

波板張替え工事
波板を張替えました。
250. 2023-08-11

波板張替え工事
ケラバに板金を取り付けていきます。
251. 2023-08-11

波板張替え工事
反対側のケラバにも板金を取り付けました。
252. 2023-08-11

室内工事
既存の状態です。
253. 2023-08-11

室内工事
既存の状態です。
254. 2023-08-11

室内工事
電気カバーを外し、天井クロスをめくりました。
255. 2023-08-11

室内工事
天井板を張り、継手に専用のりを塗ります。
256. 2023-08-11

室内工事
新たにクロスを貼りました。
257. 2023-08-11

室内工事
新たにクロスを貼り、電気カバーを復旧しました。
258. 2023-08-12

清掃
汚れを拭きとっていきます。
259. 2023-08-12

清掃
きれいになりました。
260. 2023-08-12

清掃
清掃し、きれいになりました。
261. 2023-08-12

足場工事
足場を解体し、工事完工です。
