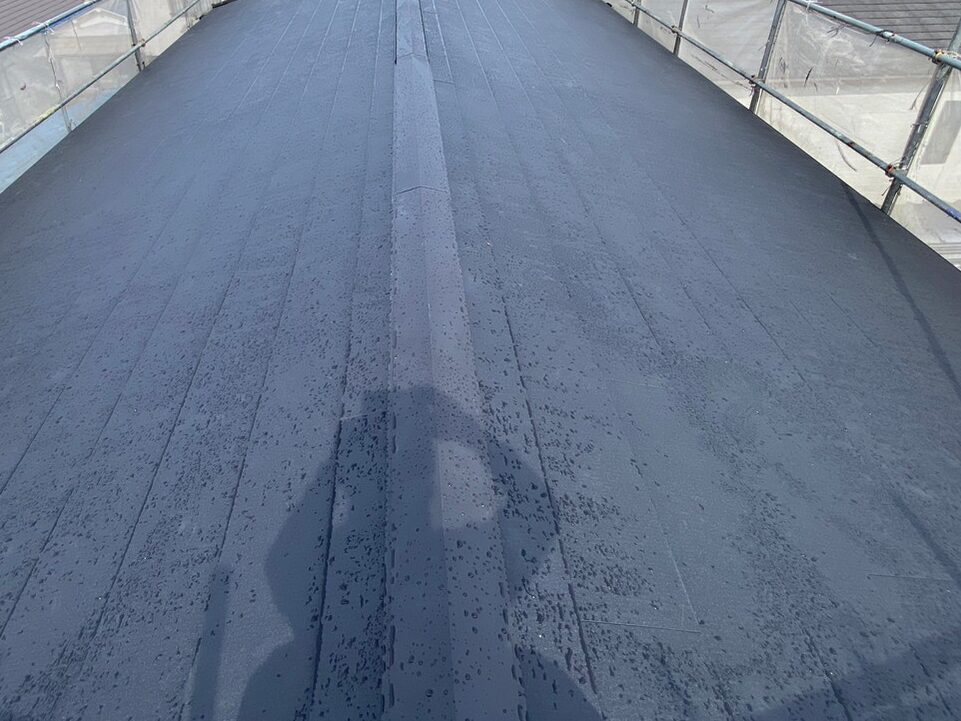

R5.4/22~4/29 守口市 N様邸 雨漏り修理工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
築26年
-
構造
3階建て 屋根スレート 切妻
-
お問合わせ内容
3階のお部屋の天井から、壁に伝って雨漏りしている。
-
工事内容
屋根カバー工事
-
工期
約1週間
施工詳細
1. 2023-04-22

足場工事
足場を組んでいきます。
2. 2023-04-22

足場工事
養生シートを被せました。
3. 2023-04-24

屋根カバー工事
スリッター(ガルバリウム切断機)で平板を切断していきます。
4. 2023-04-24

屋根カバー工事
折曲機で加工し、棟板金が出来上がりました。
5. 2023-04-24

屋根カバー工事
既存の状態です。
6. 2023-04-24

屋根カバー工事
一部の屋根材、下葺き材が剥き出しになっています。
7. 2023-04-24

屋根カバー工事
施工箇所の屋根材をめくります。
8. 2023-04-24

屋根カバー工事
下地を撤去しました。
9. 2023-04-24

屋根カバー工事
新たに下地板(針葉樹板)を張りました。
10. 2023-04-24

屋根カバー工事
上から針葉樹板を張り、高さ調整しました。
11. 2023-04-24

屋根カバー工事
棟板金を撤去していきます。
12. 2023-04-24

屋根カバー工事
棟板金を撤去しました。
13. 2023-04-24

屋根カバー工事
下地木材も撤去しました。
14. 2023-04-24

屋根カバー工事
ケラバ水切りも撤去していきます。
15. 2023-04-24

屋根カバー工事
ケラバ水切りを撤去しました。
16. 2023-04-24

屋根カバー工事
通気孔をカットしました。
17. 2023-04-24

屋根カバー工事
ケレン掛けして下地を整えていきます。
18. 2023-04-24

屋根カバー工事
ケレン掛けして下地を整えていきます。
19. 2023-04-24

屋根カバー工事
軒先から下地材(粘着ゴムアスルーフィング)を張っていきます。
20. 2023-04-24

屋根カバー工事
下地材(粘着ゴムアスルーフィング)を張りました。
21. 2023-04-24

屋根カバー工事
棟に下地木材を取り付けました。
22. 2023-04-25

屋根カバー工事
切断した平板を折曲機で加工していきます。
23. 2023-04-25

屋根カバー工事
水切りが出来上がりました。
24. 2023-04-25

屋根カバー工事
ケラバにも下地木材を取り付けました。
25. 2023-04-25

屋根カバー工事
下地木材に沿って捨て水切りを取り付けていきます。継手にはシーリング材を充填します。
26. 2023-04-25

屋根カバー工事
捨て水切りを取り付けました。
27. 2023-04-25

屋根カバー工事
下地木材に防水テープを貼りました。
28. 2023-04-27

屋根カバー工事
軒先から屋根材(シルキーG2)を葺いていきます。
29. 2023-04-27

屋根カバー工事
反対面からも屋根材を葺いていきます。
30. 2023-04-27

屋根カバー工事
棟まで葺き上げました。棟際は屋根材を折り立てて取り付けています。
31. 2023-04-27

屋根カバー工事
棟に防水テープを貼りました。
32. 2023-04-27

屋根カバー工事
破風にガルバ強化下地(タフベース)を取り付けていきます。
33. 2023-04-27

屋根カバー工事
ケラバにもガルバ強化下地を取り付けていきます。
34. 2023-04-27

屋根カバー工事
ガルバ強化下地を取り付けました。
35. 2023-04-27

屋根カバー工事
換気棟設置箇所に板金を取り付けました。
36. 2023-04-27

屋根カバー工事
下葺き材と防水テープをカットし、通気孔を開けました。
37. 2023-04-28

屋根カバー工事
換気棟設置箇所以外の棟にガルバ強化下地を取り付けました。
38. 2023-04-28

屋根カバー工事
換気棟を設置しました。
39. 2023-04-28

屋根カバー工事
棟板金を取り付けていきます。継手にはシーリング材を充填します。
40. 2023-04-28

屋根カバー工事
棟板金を取り付けていきます。
41. 2023-04-28

屋根カバー工事
換気棟にも棟板金を取り付けました。
42. 2023-04-28

屋根カバー工事
ケラバ水切りを取り付けていきます。
43. 2023-04-28

屋根カバー工事
反対面からもケラバ水切りを取り付けていきます。
44. 2023-04-28

屋根カバー工事
取り合い箇所をきれいに仕舞いました。
45. 2023-04-28

屋根カバー工事
ケラバ水切りを取り付けました。
46. 2023-04-28

屋根カバー工事
取り合い箇所にマスキングテープを貼ります。
47. 2023-04-28

屋根カバー工事
シーリング処理しました。
48. 2023-04-28

清掃
水を流して汚れを落としていきます。
49. 2023-04-28

清掃
水を流してキレイにしていきます。
50. 2023-04-28

清掃
水を流して汚れを落としていきます。
51. 2023-04-28

清掃
汚れを落としていきます。
52. 2023-04-28

清掃
清掃しました。
53. 2023-04-28

清掃
玄関周りも水を流してキレイにしていきます。
54. 2023-04-28

清掃
ベランダも水を流してキレイにしていきます。
55. 2023-04-29

足場工事
足場を解体し、工事完工です。
56. 2023-04-29
現場担当
私達が自信を持って施工しました。
