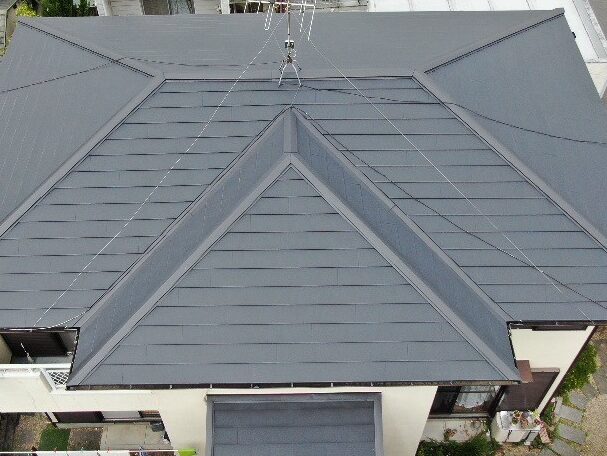

R5.4/8~4/22 奈良市H様邸 外部工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
奈良
-
工事主任
益永、西田班
工事データ
-
築年数
築34年
-
構造
木造2階建て、スレート屋根
-
お問合わせ内容
別業者さんから屋根の1番高いところの端が浮いて間が開いていると教えられたのでこれを機に瓦に吹き替えたいと思ってます。
-
工事内容
シルキーG2カバー工事
-
工期
約2週間
施工詳細
1. 2023-04-08

その他工事
波板が足場工事に干渉するため一旦めくります。
2. 2023-04-08

その他工事
波板を一旦めくりました。
3. 2023-04-08

足場工事
足場を組み、養生シートを被せました。
4. 2023-04-10

屋根カバー工事
既存の状態です。
5. 2023-04-10

屋根カバー工事
既存の状態です。
6. 2023-04-10

屋根カバー工事
ケレン掛けして下地を整えていきます。
7. 2023-04-10

屋根カバー工事
棟板金を撤去し、軒先から下地材(粘着ゴムアスルーフィング)を張っていきます。
8. 2023-04-10

屋根カバー工事
軒先水切りを取り付けました。
9. 2023-04-10

屋根カバー工事
軒先水切りに防水テープを貼りました。ケラバに下地木材を取り付けていきます。
10. 2023-04-10

屋根カバー工事
隅棟にも下地木材を取り付けました。谷板を取り付けていきます。
11. 2023-04-10

屋根カバー工事
隅棟にも下地木材を取り付けました。谷板を取り付けていきます。
12. 2023-04-11

屋根カバー工事(製作)
自社工場にて、スリッター(ガルバリウム切断機)で平板を切断していきます。
13. 2023-04-11

屋根カバー工事(製作)
折曲機で加工していきます。
14. 2023-04-11

屋根カバー工事(製作)
棟板金が出来上がりました。
15. 2023-04-11

屋根カバー工事(製作)
ケラバ水切りが出来上がりました。
16. 2023-04-11

屋根カバー工事(製作)
捨て水切りが出来上がりました。
17. 2023-04-11

屋根カバー工事
屋根材(シルキーG2)を葺いていきます。
18. 2023-04-11

屋根カバー工事
屋根材(シルキーG2)を葺いていきます。
19. 2023-04-13

屋根カバー工事
全ての棟に防水テープを貼っていきます。
20. 2023-04-13

屋根カバー工事
棟に強化下地(タフベース)を取り付けていきます。
21. 2023-04-14

屋根カバー工事
棟板金を取り付けていきます。継手にはシーリング材を充填します。
22. 2023-04-14

屋根カバー工事
棟板金を継いでいきます。
23. 2023-04-14

屋根カバー工事
棟板金を取り付けました。
24. 2023-04-14

屋根カバー工事(下屋)
既存の状態です。
25. 2023-04-14

屋根カバー工事(下屋)
壁際水切りを撤去しました。
26. 2023-04-14

屋根カバー工事(下屋)
下葺き材を張りました。
27. 2023-04-14

屋根カバー工事(下屋)
軒先水切りを取り付け、防水テープを貼りました。
28. 2023-04-14

屋根カバー工事(下屋)
屋根材を葺きます。
29. 2023-04-14

屋根カバー工事(下屋)
壁際に下地木材を取り付け、防水テープを貼りました。
30. 2023-04-14

屋根カバー工事(下屋)
ケラバ水切り、壁際水切りを取り付けました。
31. 2023-04-14

屋根カバー工事(下屋)
壁際にシーリング処理します。
32. 2023-04-14

屋根カバー工事(下屋)
さらに壁際水切りを取り付けました(二重水切り)。
33. 2023-04-14

屋根カバー工事(下屋)
シーリング材の付きを良くするプライマーを塗布していきます。
34. 2023-04-14

屋根カバー工事(下屋)
シーリング処理しました。
35. 2023-04-14

雨とい工事
既存の状態です。
36. 2023-04-14

雨とい工事
既存の雨とい、とい受け金具を撤去しました。
37. 2023-04-14

雨とい工事
新たなとい受け金具を取り付けました。
38. 2023-04-18

雨とい工事
軒といを取り付けました。
39. 2023-04-18

雨とい工事
軒といを取り付けました。
40. 2023-04-18

雨とい工事
集水器からたて樋を取り付けました。
41. 2023-04-20

清掃
水を流してキレイにしていきます。
42. 2023-04-20

清掃
水を流してキレイにしていきます。
43. 2023-04-20

清掃
水を流してキレイにしていきます。
44. 2023-04-20

確認
確認していきます。
45. 2023-04-20

確認
確認していきます。
46. 2023-04-22

足場工事
足場を解体しました。
47. 2023-04-22

その他工事
ポリカ波板を復旧していきます。
48. 2023-04-22

その他工事
溝部分を清掃します。
49. 2023-04-22

その他工事
ポリカ波板を取り付けていきます。
50. 2023-04-22

その他工事
ポリカ波板を取り付けていきます。
51. 2023-04-22

その他工事
ポリカ波板を復旧しました。
52. 2023-04-24

確認
確認し、工事完工です。
53. 2023-04-24

現場担当
私達が自信を持って施工しました。
54. 2023-04-24

現場担当
私達が自信を持って施工しました。
