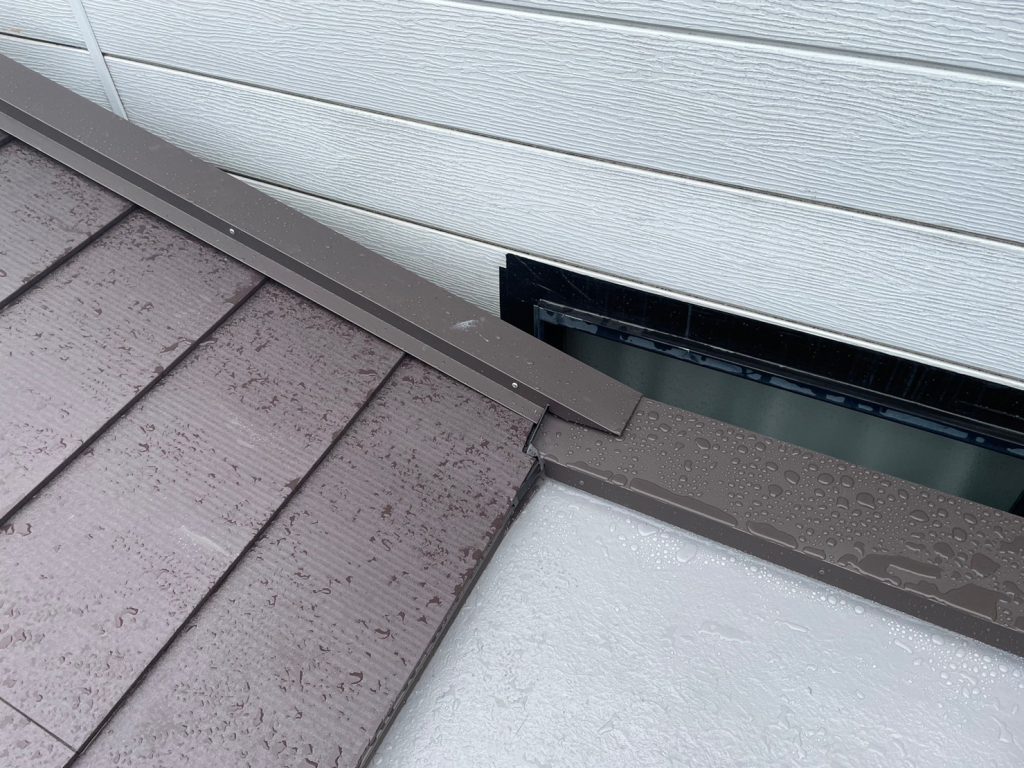

R5.5/31~6/14 吹田市 A様 雨漏り修理工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
-
構造
-
お問合わせ内容
雨漏りしているので見てほしい
-
工事内容
屋根カバー、ケラバ交換、一部外壁カバー、FRP防水工事
-
工期
約半月
施工詳細
1. 2023-05-31

足場工事
足場を組んでいきます。
2. 2023-05-31

足場工事
足場を組みました。
3. 2023-06-01

外壁工事
既存の状態です。
4. 2023-06-01

外壁工事
施工箇所に下地木材を取り付けていきます。
5. 2023-06-01

外壁工事
下地木材を取り付けていきます。
6. 2023-06-01

外壁工事
下地木材を取り付けていきます。
7. 2023-06-01

外壁工事
下地木材を取り付けていきます。
8. 2023-06-01

外壁工事
下地木材を取り付けていきます。
9. 2023-06-03

外壁工事
下地木材を取り付けていきます。
10. 2023-06-03

外壁工事
下地木材を取り付けていきます。
11. 2023-06-03

外壁工事
下地木材を取り付けていきます。
12. 2023-06-03

外壁工事
水切りを取り付けていきます。
13. 2023-06-03

外壁工事
水切りを取り付けていきます。
14. 2023-06-03

外壁工事
水切りを取り付けていきます。
15. 2023-06-05

外壁工事
土台水切りを取り付けます。
16. 2023-06-05

外壁工事
透湿シートを張っていきます。
17. 2023-06-05

外壁工事
透湿シートを張っていきます。
18. 2023-06-05

外壁工事
水切りを取り付けます。
19. 2023-06-05

外壁工事
見切りを取り付けていきます。
20. 2023-06-05

外壁工事
見切りを取り付けていきます。
21. 2023-06-05

外壁工事
見切りを取り付けていきます。
22. 2023-06-05

陸屋根工事
既存の状態です。
23. 2023-06-05

陸屋根工事
既存の状態です。
24. 2023-06-05

陸屋根工事
笠木板金を撤去していきます。
25. 2023-06-05

陸屋根工事
笠木板金を撤去しました。
26. 2023-06-05

陸屋根工事
新たに針葉樹板を張り、下地を作ります。
27. 2023-06-05

陸屋根工事
笠木にも針葉樹板を張っていきます。
28. 2023-06-05

陸屋根工事
立ち上がり部分にも針葉樹板を張っていきます。
29. 2023-06-05

陸屋根工事
上からケイカル板を取り付けていきます。
30. 2023-06-05

陸屋根工事
立ち上がり部分にもケイカル板を取り付けていきます。
31. 2023-06-05

陸屋根工事
立ち上がり部分にもケイカル板を取り付けていきます。
32. 2023-06-05

陸屋根工事
養生しておきます。
33. 2023-06-06

外壁工事
サイディングを張っていきます。
34. 2023-06-06

外壁工事
サイディングを張っていきます。
35. 2023-06-06

外壁工事
サイディングを張っていきます。
36. 2023-06-06

ケラバ工事
既存の状態です。
37. 2023-06-06

ケラバ工事
干渉する屋根材を一旦めくっていきます。
38. 2023-06-06

ケラバ工事
屋根材をめくりました。
39. 2023-06-06

ケラバ工事
水切りも撤去していきます。
40. 2023-06-06

ケラバ工事
養生しておきます。
41. 2023-06-07

その他工事
お隣との取り合いに下地木材を取り付けました。
42. 2023-06-07

その他工事
水切りを取り付けていきます。
43. 2023-06-07

その他工事
水切りを取り付けました。
44. 2023-06-07

その他工事
外壁に透湿シートを張りました。
45. 2023-06-07

外壁工事
見切りを取り付けていきます。
46. 2023-06-07

外壁工事
サイディングを張っていきます。
47. 2023-06-07

外壁工事
サイディングを張っていきます。
48. 2023-06-07

陸屋根工事
ドレン取り付け箇所に穴をあけました。
49. 2023-06-07

陸屋根工事
ケレン掛けして下地を整えていきます。
50. 2023-06-07

陸屋根工事
清掃します。
51. 2023-06-07

陸屋根工事
プライマーを塗布していきます。
52. 2023-06-07

陸屋根工事
入隅にシーリング処理していきます。
53. 2023-06-07

陸屋根工事
各取り合い箇所にもシーリング処理します。
54. 2023-06-07

陸屋根工事
新たなドレンを取り付け、シーリング処理しました。
55. 2023-06-07

陸屋根工事
ガラス繊維マットを張り、ポリエステル樹脂を塗布しながら脱泡していきます。
56. 2023-06-07

陸屋根工事
ガラス繊維マットを張り、ポリエステル樹脂を塗布しながら脱泡していきます。
57. 2023-06-07

陸屋根工事
トップコートを塗布していきます。
58. 2023-06-07

陸屋根工事
トップコートを塗布しました。
59. 2023-06-07

陸屋根工事
ストレーナーを取り付けました。
60. 2023-06-08

外壁工事
サイディングを張っていきます。
61. 2023-06-08

外壁工事
サイディングを張っていきます。
62. 2023-06-08

屋根カバー工事
既存の状態です。
63. 2023-06-08

屋根カバー工事
棟板金を撤去していきます。
64. 2023-06-08

屋根カバー工事
下地木材も撤去します。
65. 2023-06-08

屋根カバー工事
ケラバ板金、下地木材を撤去しました。下葺き材(粘着ゴムアスルーフィング)を張っていきます。
66. 2023-06-08

屋根カバー工事
下葺き材を張っていきます。
67. 2023-06-08

屋根カバー工事
下葺き材を張りました。
68. 2023-06-08

屋根カバー工事
軒先水切りを取り付け、防水テープを貼りました。
69. 2023-06-08

ケラバ工事
軒先水切りを取り付け、防水テープを貼りました。
70. 2023-06-09

製作
自社工場にてオリジナルの水切りを製作していきます。
71. 2023-06-09

製作
スリッター(ガルバリウム切断機)で平板を切断していきます。
72. 2023-06-09

製作
折曲機で加工していきます。
73. 2023-06-09

製作
捨て水切りが出来上がりました。
74. 2023-06-09

製作
ケラバ水切りが出来上がりました。
75. 2023-06-09

屋根カバー工事
ケラバに下地木材を取り付けていきます。
76. 2023-06-09

屋根カバー工事
ケラバに下地木材を取り付けていきます。
77. 2023-06-09

屋根カバー工事
棟にも下地木材を取り付けていきます。
78. 2023-06-09

屋根カバー工事
下地木材に沿って捨て水切りを取り付けます。
79. 2023-06-09

屋根カバー工事
下地木材に沿って捨て水切りを取り付けました。
80. 2023-06-09

ケラバ工事
ケラバに下地木材、捨て水切りを取り付けました。
81. 2023-06-09

ケラバ工事
ケラバに下地木材、捨て水切りを取り付けました。
82. 2023-06-10

ケラバ工事
笠木との取り合い箇所に板金を取り付けていきます。
83. 2023-06-10

ケラバ工事
板金を取り付けました。
84. 2023-06-10

ケラバ工事
ケラバ、棟にも下地木材を取り付けました。
85. 2023-06-10

屋根カバー工事
笠木との取り合いに板金を取り付けていきます。
86. 2023-06-10

屋根カバー工事
板金を取り付けました。
87. 2023-06-12

ケラバ工事
屋根材を復旧していきます。
88. 2023-06-12

ケラバ工事
屋根材を復旧していきます。
89. 2023-06-12

ケラバ工事
屋根材を復旧していきます。
90. 2023-06-12

屋根カバー工事
新たな屋根材(シルキーG2)を葺いていきます。
91. 2023-06-12

屋根カバー工事
新たな屋根材を葺き上げました。
92. 2023-06-13

外壁工事
破風に水切りを取り付けます。
93. 2023-06-13

屋根カバー工事
棟にガルバ強化下地(タフベース)を取り付けます。
94. 2023-06-13

屋根カバー工事
ケラバにもタフベースを取り付けました。
95. 2023-06-13

屋根カバー工事
ケラバ水切りを取り付けました。
96. 2023-06-13

屋根カバー工事
反対側もケラバ水切りを取り付けました。
97. 2023-06-13

外壁工事
コーナー材を取り付けます。
98. 2023-06-13

ケラバ工事
ケラバにタフベースを取り付けました。
99. 2023-06-13

ケラバ工事
棟にもタフベースを取り付けました。
100. 2023-06-13

ケラバ工事
ケラバ水切りを取り付けていきます。
101. 2023-06-13

ケラバ工事
ケラバ水切りを取り付けました。
102. 2023-06-14

陸屋根工事
笠木に捨て水切りを取り付けていきます。
103. 2023-06-14

陸屋根工事
捨て水切りにシーリング材を充填します。
104. 2023-06-14

陸屋根工事
笠木板金を圧着させ、パッキン付ビスで固定していきます。
105. 2023-06-14

陸屋根工事
笠木板金を取り付けました。
106. 2023-06-14

陸屋根工事
反対側にの笠木にも捨て水切りを取り付けました。
107. 2023-06-14

陸屋根工事
シーリング材を充填します。
108. 2023-06-14

陸屋根工事
笠木板金を取り付けていきます。
109. 2023-06-14

陸屋根工事
笠木板金を取り付けました。
110. 2023-06-14

屋根カバー工事
棟板金を取り付けました。
111. 2023-06-14

屋根カバー工事
棟板金を取り付けました。
112. 2023-06-14

ケラバ工事
棟板金を取り付けていきます。
113. 2023-06-14

ケラバ工事
継手にはシーリング材を充填します。
114. 2023-06-14

ケラバ工事
棟板金を取り付けていきます。
115. 2023-06-14

ケラバ工事
棟板金を取り付けました。
116. 2023-06-16

足場工事
足場を解体しました。
