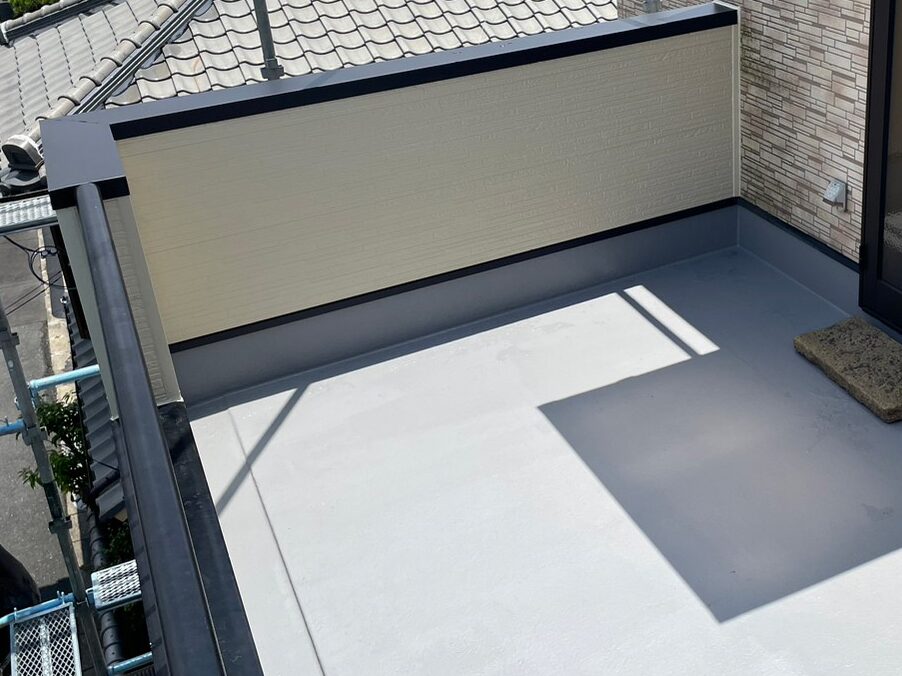

R5.6/17~7/3 奈良市 W様邸 雨漏り修理工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
奈良
-
工事主任
益永、田代班、森班
工事データ
-
築年数
-
構造
-
お問合わせ内容
去年8月頃に別の会社で雨漏りの修理をしてもらったがまた雨漏り
-
工事内容
ベランダ防水、内壁張り替え、笠木板金工事
-
工期
約2週間
施工詳細
1. 2023-06-17

足場工事
足場を組み、養生シートを被せました。
2. 2023-06-19

サイディング工事
既存の状態です。
3. 2023-06-19

サイディング工事
既存の笠木を撤去していきます。
4. 2023-06-19

サイディング工事
既存の笠木を撤去していきます。
5. 2023-06-19

サイディング工事
取付物を撤去していきます。
6. 2023-06-19

サイディング工事
取付物を撤去していきます。
7. 2023-06-19

サイディング工事
手すりのカバーを撤去していきます。
8. 2023-06-19

サイディング工事
既存のサイディングを撤去していきます。
9. 2023-06-19

サイディング工事
サイディングを撤去していきます。
10. 2023-06-19

サイディング工事
撤去箇所をブルーシートで養生しておきます。
11. 2023-06-19

サイディング工事
撤去箇所をブルーシートで養生しておきます。
12. 2023-06-20

防水工事
床面、既存の状態です。
13. 2023-06-20

防水工事
下地の弱っている箇所は下地材を入れ替えました。
14. 2023-06-20

防水工事
立ち上がり部分に針葉樹板を張っていきます。
15. 2023-06-20

防水工事
立ち上がり部分にケイカル板を張り、床面には下地木材を取り付けていきます。
16. 2023-06-20

防水工事
針葉樹板を張りました。
17. 2023-06-20

防水工事
上からケイカル板を取り付けました。
18. 2023-06-20

防水工事
ブルーシートで養生しておきます。
19. 2023-06-21

防水工事
ケレン掛けして下地を整えていきます。
20. 2023-06-21

防水工事
清掃しました。
21. 2023-06-21

防水工事
プライマーを塗布していきます。
22. 2023-06-21

防水工事
入隅出隅にシーリング材を充填していきます。
23. 2023-06-21

防水工事
入隅出隅にシーリング材を充填していきます。
24. 2023-06-21

防水工事
ポリエステル樹脂を下塗りしていきます。
25. 2023-06-21

防水工事
ガラス繊維マットを張っていきます。
26. 2023-06-21

防水工事
ポリエステル樹脂を塗りながら脱泡していきます。
27. 2023-06-21

防水工事
ガラス繊維マットを脱泡しながら張りました。
28. 2023-06-22

サイディング工事
自社工場にて土台水切りを製作しました。
29. 2023-06-23

防水工事
トップコートを塗布していきます。
30. 2023-06-23

防水工事
トップコートを塗布しました。
31. 2023-06-23

防水工事
排水口にストレーナーを取り付けました。
32. 2023-06-27

サイディング工事
土台水切りを取り付けていきます。
33. 2023-06-27

サイディング工事
土台水切りを取り付けていきます。
34. 2023-06-27

サイディング工事
土台水切りを取り付けました。
35. 2023-06-27

サイディング工事
下地木材を取り付けていきます。
36. 2023-06-27

サイディング工事
下地木材を取り付けていきます。
37. 2023-06-27

サイディング工事
下地木材を取り付けました。
38. 2023-06-27

サイディング工事
下地木材を取り付けました。
39. 2023-06-27

サイディング工事
水切りを取り付けました。
40. 2023-06-27

サイディング工事
透湿シートを張っていきます。
41. 2023-06-27

サイディング工事
透湿シートを張りました。
42. 2023-06-27

サイディング工事
コーナーに水切りを取り付けていきます。
43. 2023-06-27

サイディング工事
出隅に水切りを取り付けました。
44. 2023-06-27

サイディング工事
出隅に水切りを取り付けました。
45. 2023-06-28

サイディング工事
シーリング材を充填します。
46. 2023-06-28

サイディング工事
見切りを取り付けていきます。
47. 2023-06-28

サイディング工事
見切りを取り付けました。
48. 2023-06-28

サイディング工事
入隅に水切りを取り付けました。
49. 2023-06-28

サイディング工事
入隅に水切りを取り付けました。
50. 2023-06-28

サイディング工事
サイディングを取り付けていきます。
51. 2023-06-28

サイディング工事
サイディングを取り付けていきます。
52. 2023-06-28

サイディング工事
サイディングを取り付けていきます。
53. 2023-06-28

サイディング工事
サイディングを取り付けていきます。
54. 2023-06-28

サイディング工事
入隅の水切りにシーリング材を充填します。
55. 2023-06-28

サイディング工事
見切りを取り付けました。
56. 2023-06-29

サイディング工事
笠木を復旧します。
57. 2023-06-29

サイディング工事
外壁との取り合いにシーリング材を充填します。
58. 2023-06-29

サイディング工事
外壁との取り合いにシーリング材を充填します。
59. 2023-06-29

サイディング工事
シーリング処理しました。
60. 2023-06-29

サイディング工事
シーリング処理しました。
61. 2023-06-29

サイディング工事
サイディングを取り付けていきます。
62. 2023-06-29

サイディング工事
サイディングを取り付けました。
63. 2023-06-29

サイディング工事
コーナーカバーを取り付けていきます。
64. 2023-06-29

サイディング工事
シーリング材を充填します。
65. 2023-06-29

サイディング工事
コーナーカバーを取り付けました。
66. 2023-06-29

サイディング工事
笠木に捨て水切りを取り付けます。
67. 2023-06-29

サイディング工事
捨て水切りにシーリング材を充填します。
68. 2023-06-29

サイディング工事
新たな笠木板金を取り付けていきます。
69. 2023-06-29

サイディング工事
笠木板金をパッキン付ビスで固定していきます。
70. 2023-06-29

サイディング工事
笠木板金を取り付けていきます。
71. 2023-06-30

サイディング工事
捨て水切りにシーリング材を充填します。
72. 2023-06-30

サイディング工事
笠木板金を取り付けました。
73. 2023-06-30

サイディング工事
壁際にシーリング材の付きを良くするプライマーを塗布していきます。
74. 2023-06-30

サイディング工事
シーリング材を充填します。
75. 2023-06-30

サイディング工事
シーリング処理しました。
76. 2023-06-30

サイディング工事
板金の取り合いにもシーリング処理しました。
77. 2023-07-02

サイディング工事
手すりを復旧しました。
78. 2023-07-02

サイディング工事
手すりを復旧しました。
79. 2023-07-02

サイディング工事
各取り合い箇所にマスキングテープを貼ります。
80. 2023-07-02

サイディング工事
各取り合い箇所にマスキングテープを貼ります。
81. 2023-07-02

サイディング工事
シーリング材の付きを良くするプライマーを塗布していきます。
82. 2023-07-02

サイディング工事
シーリング処理しました。
83. 2023-07-02

サイディング工事
シーリング処理しました。
84. 2023-07-02

足場工事
足場を解体し、工事完工です。
