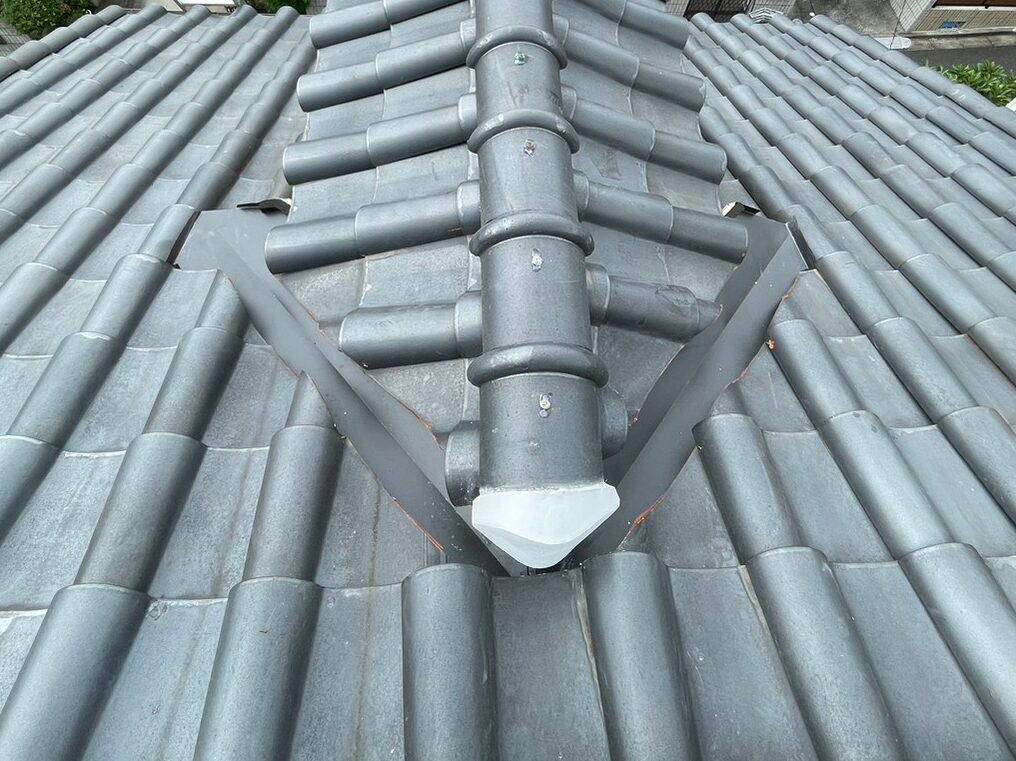

R5.7/10~7/11 柏原市 I 様邸 雨漏り修理工事:屋根修理
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
25年~30年
-
構造
木造2階建て
-
お問合わせ内容
雨が降った翌々日に1階リビング天井にシミとクロスの浮き、2階洋室の天井と外壁側の壁との境目にシミができていた
-
工事内容
谷板交換、シーリング工事、雨とい清掃
-
工期
3日
施工詳細
1. 2023-07-10

谷入れ替え工事
既存の状態です。
2. 2023-07-10

谷入れ替え工事
谷周りの瓦を一旦めくっていきます。
3. 2023-07-10

谷入れ替え工事
土台の土を撤去し、既存の谷板を撤去していきます。
4. 2023-07-10

谷入れ替え工事
新たに下葺き材(タイベックルーフライナー)を張ります。
5. 2023-07-10

谷入れ替え工事
端部分に漆喰材(モルロック)を詰めます。
6. 2023-07-10

谷入れ替え工事
谷板の端を固定します。
7. 2023-07-10

谷入れ替え工事
谷板を取り付けていきます。
8. 2023-07-10

谷入れ替え工事
継手にはシーリング材を充填します。
9. 2023-07-10

谷入れ替え工事
谷板に穴をあけないように「吊り子」という部材を使用して固定していきます。谷板を取り付けました。
10. 2023-07-10

谷入れ替え工事
継手にシーリング処理しました。
11. 2023-07-10

谷入れ替え工事
谷板周りにシーラーを貼りました。
12. 2023-07-10

谷入れ替え工事
谷板周りに漆喰材(モルロック)を詰めます。
13. 2023-07-10

谷入れ替え工事
瓦を復旧していきます。
14. 2023-07-10

谷入れ替え工事
漆喰材を詰めて瓦を復旧していきます。
15. 2023-07-10

谷入れ替え工事
反対側も漆喰材を詰めていきます。
16. 2023-07-10

谷入れ替え工事
瓦を復旧していきます。
17. 2023-07-10

谷入れ替え工事
養生しておきます。
18. 2023-07-10

雨とい清掃
既存の状態です。雨といが詰まっています。
19. 2023-07-10

雨とい清掃
詰まりの原因を取り除いていきます。
20. 2023-07-10

雨とい清掃
詰まりが取れ、きれいになりました。
21. 2023-07-11

谷入れ替え工事
棟に漆喰材を詰めます。
22. 2023-07-11

谷入れ替え工事
棟瓦を被せ、ステンレス線で固定しました。
23. 2023-07-11

谷入れ替え工事
棟端は漆喰材を巻き直しています。
24. 2023-07-11

谷入れ替え工事
拭き掃除をしていきます。
25. 2023-07-11

谷入れ替え工事
拭き掃除をしていきます。
26. 2023-07-11

谷入れ替え工事
谷入れ替え工事、完了です。
27. 2023-07-11

シーリング工事
既存の状態です。
28. 2023-07-11

シーリング工事
既存の状態です。
29. 2023-07-11

シーリング工事
シーリング材の付きを良くするプライマーを塗布していきます。
30. 2023-07-11

シーリング工事
シーリング材を充填し、平らにならしました。
31. 2023-07-11

シーリング工事
シーリング処理しました。
32. 2023-07-12

確認
確認していきます。
33. 2023-07-12

確認
確認し、工事完工です。
