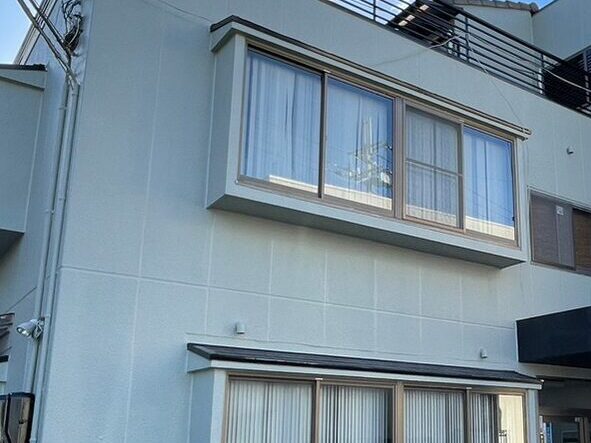

R5.7/14~8/10 八尾市 N様 外部改修工事:塗装
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
-
構造
3階建て
-
お問合わせ内容
2階出窓周りから雨が沁みてくる
-
工事内容
シーリング増し打ち、水切り取り付け、外壁塗装工事
-
工期
約1か月
施工詳細
1. 2023-07-14

足場工事
足場を組んでいきます。
2. 2023-07-14

足場工事
足場を組んでいきます。
3. 2023-07-15

足場工事
養生シートを被せました。
4. 2023-07-18

板金工事
1階、既存の状態です。
5. 2023-07-18

板金工事
壁際水切りを取り付けていきます。
6. 2023-07-18

板金工事
壁際水切りを取り付け、シーリング処理しました。
7. 2023-07-18

板金工事
さらに壁際水切りを取り付けていきます(二重水切り)。
8. 2023-07-18

板金工事
二重水切りを取り付けました。
9. 2023-07-18

板金工事
シーリング処理しました。
10. 2023-07-18

板金工事
シーリング処理しました。
11. 2023-07-18

板金工事
2階、既存の状態です。
12. 2023-07-18

板金工事
壁際にガルバ強化下地(タフベース)を取り付けます。
13. 2023-07-18

板金工事
壁際水切りを取り付けていきます。
14. 2023-07-18

板金工事
シーリング材の付きを良くするプライマーを塗布していきます。
15. 2023-07-18

板金工事
シーリング処理しました。
16. 2023-07-18

板金工事
二重水切りを取り付けました。
17. 2023-07-18

板金工事
シーリング処理しました。
18. 2023-07-18

外壁塗装工事
高圧洗浄で汚れを落としていきます。
19. 2023-07-18

外壁塗装工事
高圧洗浄で汚れを落としていきます。
20. 2023-07-18

塗装工事
鉄部、ケレン掛けして下地を整えていきます。
21. 2023-07-18

塗装工事
サビ止めを下塗りしていきます。
22. 2023-07-18

塗装工事
下塗りしました。
23. 2023-07-18

塗装工事
ケレン掛けして下地を整えていきます。
24. 2023-07-18

塗装工事
サビ止めを下塗りしていきます。
25. 2023-07-18

塗装工事
下塗りしました。
26. 2023-07-18

塗装工事
ケレン掛けして下地を整えていきます。
27. 2023-07-18

塗装工事
サビ止めを下塗りしていきます。
28. 2023-07-18

塗装工事
下塗りしました。
29. 2023-07-18

塗装工事
ケレン掛けし、サビ止めを下塗りしました。
30. 2023-07-19

外壁塗装工事
塗料が付かないように養生しておきます。
31. 2023-07-19

外壁塗装工事
塗料が付かないように養生しておきます。
32. 2023-07-20

外壁塗装工事
シーラーを下塗りしていきます。
33. 2023-07-20

外壁塗装工事
シーラーを下塗りしていきます。
34. 2023-07-20

外壁塗装工事
シーラーを下塗りしていきます。
35. 2023-07-21

外壁塗装工事
塗料やシーリング材が付かないように養生しておきます。
36. 2023-07-21

外壁塗装工事
塗料やシーリング材が付かないように養生しておきます。
37. 2023-07-21

外壁塗装工事
施工箇所にシーリング材の付きを良くするプライマーを塗布していきます。
38. 2023-07-21

外壁塗装工事
シーリング材を充填していきます。
39. 2023-07-21

外壁塗装工事
平らにならしていきます。
40. 2023-07-21

外壁塗装工事
シーリング処理していきます。
41. 2023-07-21

外壁塗装工事
シーリング処理していきます。
42. 2023-07-21

外壁塗装工事
シーリング処理していきます。
43. 2023-07-22

外壁塗装工事
プライマーを塗布していきます。
44. 2023-07-22

外壁塗装工事
シーリング材を充填していきます。
45. 2023-07-22

外壁塗装工事
平らにならしていきます。
46. 2023-07-22

外壁塗装工事
シーリング処理しました。
47. 2023-07-22

外壁塗装工事
サッシ周りにもシーリング材を増し打ちしました。
48. 2023-07-22

外壁塗装工事
シーリング材を増し打ちしました。
49. 2023-07-27

外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
50. 2023-07-27

外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
51. 2023-07-27

外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
52. 2023-07-27

外壁塗装工事
下塗りしました。
53. 2023-07-28

外壁塗装工事
シリコンREVO1000-IRを中塗りしていきます。
54. 2023-07-28

外壁塗装工事
シリコンREVO1000-IRを中塗りしていきます。
55. 2023-07-29

外壁塗装工事
シリコンREVO1000-IRを上塗りしていきます。
56. 2023-07-29

外壁塗装工事
シリコンREVO1000-IRを上塗りしていきます。
57. 2023-07-29

外壁塗装工事
上塗りしました。(計4回塗り)
58. 2023-07-29

外壁塗装工事
上塗りしました。(計4回塗り)
59. 2023-07-31

塗装工事
ウレタン塗料を中塗りしていきます。
60. 2023-07-31

塗装工事
ウレタン塗料を上塗りしていきます。
61. 2023-07-31

塗装工事
ウレタン塗装しました。
62. 2023-07-31

塗装工事
ウレタン塗料を中塗りしていきます。
63. 2023-08-31

塗装工事
ウレタン塗料を上塗りしていきます。
64. 2023-07-31

塗装工事
ウレタン塗料を中塗りしていきます。
65. 2023-07-31

塗装工事
ケレン掛けして下地を整えていきます。
66. 2023-07-31

塗装工事
ウレタン塗料を中塗りしていきます。
67. 2023-07-31

塗装工事
ウレタン塗料を上塗りしていきます。
68. 2023-07-31

塗装工事
ウレタン塗装しました。
69. 2023-07-31

塗装工事
サビ止めを下塗りし、ウレタン塗料を中塗りしていきます。
70. 2023-07-31

塗装工事
ウレタン塗料を上塗りしていきます。
71. 2023-07-31

塗装工事
ウレタン塗装しました。
72. 2023-08-01

塗装工事
ウレタン塗料を上塗りしていきます。
73. 2023-08-01

塗装工事
ウレタン塗装しました。
74. 2023-08-01

外壁塗装工事
シリコンREVO1000-IRを上塗りしていきます。
75. 2023-08-01

外壁塗装工事
上塗りしました。(計4回塗り)
76. 2023-08-05

シーリング工事
既存のシーリング材を撤去しました。
77. 2023-08-05

シーリング工事
既存のシーリング材を撤去しました。
78. 2023-08-05

シーリング工事
各所、既存のシーリング材を撤去しました。
79. 2023-08-05

シーリング工事
施工箇所にマスキングテープを貼りました。
80. 2023-08-05

シーリング工事
シーリング材の付きを良くするプライマーを塗布していきます。
81. 2023-08-05

シーリング工事
シーリング材を充填します。
82. 2023-08-05

シーリング工事
ヘラで平らにならしていきます。
83. 2023-08-05

シーリング工事
シーリング処理しました。
84. 2023-08-05

シーリング工事
シーリング処理しました。
85. 2023-08-05

シーリング工事
シーリング処理しました。
86. 2023-08-05

シーリング工事
シーリング処理しました。
87. 2023-08-05

シーリング工事
シーリング処理しました。
88. 2023-08-05

シーリング工事
シーリング処理しました。
89. 2023-08-10

復旧
軒といを復旧していきます。
90. 2023-08-07

復旧
軒といを復旧しました。
91. 2023-08-10

ポリカ張り替え工事
既存の状態です。
92. 2023-08-10

ポリカ張り替え工事
既存の波板を撤去しました。
93. 2023-08-10

ポリカ張り替え工事
軒といを清掃していきます。
94. 2023-08-10

ポリカ張り替え工事
清掃しました。
95. 2023-08-10

ポリカ張り替え工事
新たにポリカ波板を取り付けました。
96. 2023-08-10

足場工事
足場を解体しました。
97. 2023-08-10

足場工事
足場を解体し、工事完工です。
