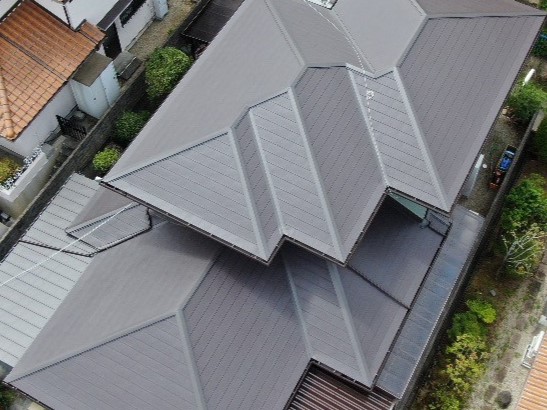

R5.7/14~8/30 奈良市 K様邸 外部改修工事 | 施工完了実績

R5.7/14~8/30 奈良市 K様邸 外部改修工事

Case Study - 施工完了

Case Study - ただいま施工中

R5.7/14~8/30 奈良市 K様邸 外部改修工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    有澤、的場班、戸田班

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容

    以前弊社が工事した物件を物件を購入。アフター点検を兼ねて現状の確認をご依頼

  4. 工事内容

    屋根葺き替え、外壁、付帯部塗装工事

  5. 工期

    1か月半

施工詳細

  1. 1. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    裏庭側ポリカ屋根、既存の状態です。

  2. 2. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    既存の状態です。

  3. 3. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    既存のポリカ屋根を撤去していきます。

  4. 4. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    既存のポリカ屋根を撤去しました。

  5. 5. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    既存のポリカ屋根を撤去しました。

  6. 6. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    雨とい、既存の状態です。

  7. 7. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    既存の状態です。

  8. 8. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    雨といをきれいに清掃していきます。

  9. 9. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    きれいに清掃していきます。

  10. 10. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    きれいに清掃しました。

  11. 11. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    きれいに清掃しました。

  12. 12. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    車庫側ポリカ屋根、既存の状態です。

  13. 13. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    既存の状態です。

  14. 14. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    既存のポリカ屋根を撤去しました。

  15. 15. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    既存のポリカ屋根を撤去しました。

  16. 16. 2023-07-14

    ポリカ波板張り替え

    ポリカ波板張り替え

    既存のポリカ屋根を撤去しました。

  17. 17. 2023-07-15

    足場工事

    足場工事

    足場を設置し、養生シートを取り付けました。

  18. 18. 2023-07-15

    足場工事

    足場工事

    足場を設置し、養生シートを取り付けました。

  19. 19. 2023-07-18

    屋根工事

    屋根工事

    大屋根、既存の状態です。

  20. 20. 2023-07-18

    屋根工事

    屋根工事

    既存の棟を撤去していきます。

  21. 21. 2023-07-18

    屋根工事

    屋根工事

    既存の棟を撤去していきます。

  22. 22. 2023-07-18

    屋根工事

    屋根工事

    既存の棟を撤去していきます。

  23. 23. 2023-07-18

    屋根工事

    屋根工事

    既存の屋根材を撤去していきます。

  24. 24. 2023-07-18

    屋根工事

    屋根工事

    既存の屋根材を撤去していきます。

  25. 25. 2023-07-18

    屋根工事

    屋根工事

    既存の屋根材を撤去していきます。

  26. 26. 2023-07-18

    屋根工事

    屋根工事

    既存の下葺き材を撤去しました。

  27. 27. 2023-07-18

    屋根工事

    屋根工事

    既存の下葺き材を撤去しました。

  28. 28. 2023-07-18

    屋根工事

    屋根工事

    既存の下葺き材を撤去しました。

  29. 29. 2023-07-18

    屋根工事

    屋根工事

    新たな下葺き材(タイベックルーフライナー)を張っていきます。

  30. 30. 2023-07-18

    屋根工事

    屋根工事

    新たな下葺き材を張っていきます。

  31. 31. 2023-07-18

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  32. 32. 2023-07-18

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  33. 33. 2023-07-18

    屋根工事

    屋根工事

    下屋根、既存の状態です。

  34. 34. 2023-07-18

    屋根工事

    屋根工事

    既存の状態です。

  35. 35. 2023-07-18

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    緩勾配部、既存の状態です。

  36. 36. 2023-07-18

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    既存の緩勾配部の屋根材を撤去しました。

  37. 37. 2023-07-18

    屋根工事

    屋根工事

    既存の屋根材、下葺き材を撤去しました。

  38. 38. 2023-07-18

    屋根工事

    屋根工事

    既存の屋根材、下葺き材を撤去しました。緩勾配部をブルーシート養生しました。

  39. 39. 2023-07-18

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  40. 40. 2023-07-18

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  41. 41. 2023-07-18

    水切り加工

    水切り加工

    自社工場にてオリジナルの谷板を製作、加工していきます。スリッター(ガルバリウム切断機)で平板(ひらいた)を切断します。

  42. 42. 2023-07-18

    水切り加工

    水切り加工

    折曲機で加工し、完成した谷板です。

  43. 43. 2023-07-19

    足場工事

    足場工事

    残り部分、足場を設置し、養生シートを取り付けました。

  44. 44. 2023-07-19

    足場工事

    足場工事

    足場を設置し、養生シートを取り付けました。

  45. 45. 2023-07-19

    屋根工事

    屋根工事

    大屋根、軒先水切りを取り付けていきます。

  46. 46. 2023-07-19

    屋根工事

    屋根工事

    雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼ります。

  47. 47. 2023-07-19

    屋根工事

    屋根工事

    棟に下地木材を取り付けていきます。

  48. 48. 2023-07-19

    屋根工事

    屋根工事

    棟に下地木材を取り付けていきます。

  49. 49. 2023-07-19

    屋根工事

    屋根工事

    下地木材の上から防水テープを貼っていきます。

  50. 50. 2023-07-20

    屋根工事

    屋根工事

    シーリング材を充填し、新たな谷板を取り付けていきます。

  51. 51. 2023-07-20

    屋根工事

    屋根工事

    新たな谷板を取り付けていきます。

  52. 52. 2023-07-20

    屋根工事

    屋根工事

    新たな谷板を取り付けました。

  53. 53. 2023-07-20

    屋根工事

    屋根工事

    新たな谷板を取り付けました。

  54. 54. 2023-07-20

    屋根工事

    屋根工事

    軒先から新たな屋根材(シルキーG2)を葺いていきます。

  55. 55. 2023-07-20

    屋根工事

    屋根工事

    棟際の屋根材は雨水が浸入しないように下地木材に沿って立ち上げます。

  56. 56. 2023-07-21

    屋根工事

    屋根工事

    引き続き、新たな屋根材を葺いていきます。

  57. 57. 2023-07-21

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  58. 58. 2023-07-21

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  59. 59. 2023-07-21

    水切り加工

    水切り加工

    自社工場にてオリジナルの棟板金を製作、加工していきます。スリッター(ガルバリウム切断機)で平板(ひらいた)を切断し、折曲機で加工していきます。

  60. 60. 2023-07-21

    水切り加工

    水切り加工

    完成した棟板金です。

  61. 61. 2023-07-22

    屋根工事

    屋根工事

    引き続き、新たな屋根材を葺いていきます。

  62. 62. 2023-07-22

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  63. 63. 2023-07-24

    屋根工事

    屋根工事

    新たな屋根材を葺き上げました。

  64. 64. 2023-07-24

    屋根工事

    屋根工事

    新たな屋根材を葺き上げました。

  65. 65. 2023-07-24

    屋根工事

    屋根工事

    屋根材の端と棟下地木材を覆うように防水テープを貼りました。

  66. 66. 2023-07-24

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    緩勾配部、既存の瓦棒を撤去していきます。

  67. 67. 2023-07-24

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    既存の瓦棒を撤去しました。

  68. 68. 2023-07-24

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    既存の下葺き材を撤去しました。

  69. 69. 2023-07-24

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    針葉樹板を張り付けていきます。

  70. 70. 2023-07-24

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    針葉樹板を張り付けました。

  71. 71. 2023-07-24

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    新たな下葺き材を張りました。

  72. 72. 2023-07-24

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    新たな下葺き材を張りました。

  73. 73. 2023-07-25

    屋根工事

    屋根工事

    大屋根、棟にガルバ強化下地(タフベース)を取り付けました。

  74. 74. 2023-07-25

    屋根工事

    屋根工事

    タフベースを取り付けました。

  75. 75. 2023-07-25

    屋根工事

    屋根工事

    さらに上から防水テープを貼ります。

  76. 76. 2023-07-25

    屋根工事

    屋根工事

    棟板金を取り付けていきます。継手にはシーリング材を入れます。

  77. 77. 2023-07-25

    屋根工事

    屋根工事

    棟板金を取り付けていきます。

  78. 78. 2023-07-25

    屋根工事

    屋根工事

    棟板金を取り付けていきます。

  79. 79. 2023-07-25

    屋根工事

    屋根工事

    棟板金を取り付けていきます。

  80. 80. 2023-07-26

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    緩勾配部、軒先水切りを取り付けていきます。

  81. 81. 2023-07-26

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼ります。

  82. 82. 2023-07-26

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    壁際に下地木材を取り付けていきます。

  83. 83. 2023-07-26

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    壁際に下地木材を取り付けていきます。

  84. 84. 2023-07-26

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    新たな屋根材(ガルバリウムタテヒラ)を葺いていきます。

  85. 85. 2023-07-26

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    新たな屋根材を葺き上げました。

  86. 86. 2023-07-26

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    新たな屋根材を葺き上げました。

  87. 87. 2023-07-26

    屋根工事

    屋根工事

    下屋根、軒先水切りを取り付け、上から防水テープを貼ります。

  88. 88. 2023-07-26

    屋根工事

    屋根工事

    棟に下地木材を取り付けていきます。

  89. 89. 2023-08-01

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    緩勾配部、壁際の屋根材は雨水が浸入しないように下地木材に沿って立ち上げます。

  90. 90. 2023-08-01

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    ケミカル面戸を取り付けていきます。

  91. 91. 2023-08-01

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    壁際にガルバ強化下地(タフベース)を取り付けていきます。

  92. 92. 2023-08-01

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    タフベースを取り付けていきます。

  93. 93. 2023-08-01

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    面戸水切りを取り付けていきます。

  94. 94. 2023-08-01

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    面戸水切りを取り付けていきます。

  95. 95. 2023-08-01

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    壁際水切りを取り付けていきます。

  96. 96. 2023-08-01

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    壁際水切りを取り付けていきます。

  97. 97. 2023-08-01

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    壁際水切りを取り付けていきます。

  98. 98. 2023-08-01

    屋根工事

    屋根工事

    下屋根、軒先水切りを取り付け、さらに上から防水テープを貼っていきます。

  99. 99. 2023-08-01

    屋根工事

    屋根工事

    防水テープを貼り、新たな屋根材(シルキーG2)を葺いていきます。

  100. 100. 2023-08-02

    屋根工事

    屋根工事

    既存の壁際水切りを撤去します。

  101. 101. 2023-08-02

    屋根工事

    屋根工事

    既存壁際水切りを撤去し、壁際に谷板金を取り付けました。

  102. 102. 2023-08-02

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  103. 103. 2023-08-02

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  104. 104. 2023-08-02

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。棟の下地木材と屋根端を覆うように防水テープを貼っていきます。

  105. 105. 2023-08-03

    水切り加工

    水切り加工

    水切りが完成しました。

  106. 106. 2023-08-03

    水切り加工

    水切り加工

    水切りが完成しました。

  107. 107. 2023-08-03

    屋根工事

    屋根工事

    新たな谷板を取り付けていきます。

  108. 108. 2023-08-03

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  109. 109. 2023-08-04

    屋根工事

    屋根工事

    引き続き、新たな屋根材を葺いていきます。

  110. 110. 2023-08-04

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  111. 111. 2023-08-04

    屋根工事

    屋根工事

    棟の下地木材と屋根端を覆うように防水テープを貼っていきます。

  112. 112. 2023-08-05

    屋根工事

    屋根工事

    棟,、壁際にガルバ強化下地(タフベース)を取り付けていきます。

  113. 113. 2023-08-05

    屋根工事

    屋根工事

    タフベースを取り付けていきます。

  114. 114. 2023-08-05

    屋根工事

    屋根工事

    タフベースを取り付けていきます。

  115. 115. 2023-08-05

    屋根工事

    屋根工事

    壁際水切りを取り付けていきます。

  116. 116. 2023-08-05

    屋根工事

    屋根工事

    壁際水切りを取り付けていきます。

  117. 117. 2023-08-05

    屋根工事

    屋根工事

    壁際水切りを取り付けていきます。

  118. 118. 2023-08-08

    屋根工事

    屋根工事

    棟板金を取り付けていきます。

  119. 119. 2023-08-08

    屋根工事

    屋根工事

    棟板金を取り付けていきます。

  120. 120. 2023-08-08

    屋根工事

    屋根工事

    棟板金、壁際水切りを取り付けていきます。

  121. 121. 2023-08-08

    屋根工事

    屋根工事

    シーリング材の付きをよくするプライマー(下地剤)を塗布していきます。

  122. 122. 2023-08-08

    屋根工事

    屋根工事

    外壁と壁際水切りとの取り合い部分にプライマーを塗布していきます。

  123. 123. 2023-08-08

    屋根工事

    屋根工事

    シーリング材を充填します。

  124. 124. 2023-08-08

    屋根工事

    屋根工事

    シーリング材を充填します。

  125. 125. 2023-08-08

    屋根工事

    屋根工事

    シーリング材を充填します。

  126. 126. 2023-08-09

    屋根工事

    屋根工事

    雨水の浸入を防ぐため、壁際にさらに水切り(二重水切り)を取り付けていきます。

  127. 127. 2023-08-09

    屋根工事

    屋根工事

    シーリング材の付きをよくするプライマー(下地剤)を塗布していきます。

  128. 128. 2023-08-09

    屋根工事

    屋根工事

    外壁と二重水切りとの取り合い部分をマスキングテープで養生し、プライマーを塗布していきます。

  129. 129. 2023-08-09

    屋根工事

    屋根工事

    シーリング処理しました。

  130. 130. 2023-08-09

    屋根工事

    屋根工事

    シーリング処理しました。

  131. 131. 2023-08-09

    屋根工事

    屋根工事

    シーリング処理しました。

  132. 132. 2023-08-09

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    軒先キャップを取り付け、軒といを復旧しました。

  133. 133. 2023-08-09

    緩勾配部タテヒラ葺き工事

    緩勾配部タテヒラ葺き工事

    軒とい、集水器を復旧しました。

  134. 134. 2023-08-09

    屋根工事

    屋根工事

    屋根工事完了です。

  135. 135. 2023-08-09

    屋根工事

    屋根工事

    屋根工事完了です。

  136. 136. 2023-08-09

    屋根工事

    屋根工事

    屋根工事完了です。

  137. 137. 2023-08-09

    屋根工事

    屋根工事

    屋根工事完了です。

  138. 138. 2023-08-09

    屋根工事

    屋根工事

    屋根工事完了です。

  139. 139. 2023-08-16

    高圧洗浄

    高圧洗浄

    高圧洗浄していきます。

  140. 140. 2023-08-16

    高圧洗浄

    高圧洗浄

    高圧洗浄していきます。

  141. 141. 2023-08-16

    高圧洗浄

    高圧洗浄

    高圧洗浄していきます。

  142. 142. 2023-08-17

    養生

    養生

    塗装箇所以外を養生しました。

  143. 143. 2023-08-17

    養生

    養生

    塗装箇所以外を養生しました。

  144. 144. 2023-08-18

    使用塗料

    使用塗料

    こちらの塗料を使用します。

  145. 145. 2023-08-18

    使用塗料

    使用塗料

    こちらの塗料を使用します。

  146. 146. 2023-08-18

    使用塗料

    使用塗料

    こちらの塗料を使用します。

  147. 147. 2023-08-18

    使用塗料

    使用塗料

    こちらの塗料を使用します。

  148. 148. 2023-08-18

    使用塗料

    使用塗料

    こちらの塗料を使用します。

  149. 149. 2023-08-19

    塗装工事

    塗装工事

    外壁 吸い込み,剝離防止の為、シーラーを塗布していきます。

  150. 150. 2023-08-19

    塗装工事

    塗装工事

    シーラーを塗布していきます。

  151. 151. 2023-08-19

    塗装工事

    塗装工事

    ホワイトフィラーAⅡを下塗りしていきます。

  152. 152. 2023-08-19

    塗装工事

    塗装工事

    ホワイトフィラーAⅡを下塗りしました。

  153. 153. 2023-08-19

    塗装工事

    塗装工事

    ホワイトフィラーAⅡを下塗りしました。

  154. 154. 2023-08-19

    塗装工事

    塗装工事

    ホワイトフィラーAⅡを下塗りしました。

  155. 155. 2023-08-19

    塗装工事

    塗装工事

    超低汚染リファイン1000Si-IRを中塗りしていきます。

  156. 156. 2023-08-19

    塗装工事

    塗装工事

    超低汚染リファイン1000Si-IRを中塗りしていきます。

  157. 157. 2023-08-19

    付帯部塗装工事

    付帯部塗装工事

    軒天、ケレンがけをし、下地を整えていきます。

  158. 158. 2023-08-19

    付帯部塗装工事

    付帯部塗装工事

    ケレンがけをし、下地を整えていきます。

  159. 159. 2023-08-20

    付帯部塗装工事

    付帯部塗装工事

    ケンエースG-Ⅱを上塗り(1回目)していきます。

  160. 160. 2023-08-20

    付帯部塗装工事

    付帯部塗装工事

    ケンエースG-Ⅱを上塗り(1回目)していきます。

  161. 161. 2023-08-20

    付帯部塗装工事

    付帯部塗装工事

    ケンエースG-Ⅱを上塗り(2回目)していきます。

  162. 162. 2023-08-20

    付帯部塗装工事

    付帯部塗装工事

    ケンエースG-Ⅱを上塗り(2回目)していきます。

  163. 163. 2023-08-20

    付帯部塗装工事

    付帯部塗装工事

    ケンエースG-Ⅱを上塗り(2回目)しました。

  164. 164. 2023-08-20

    付帯部塗装工事

    付帯部塗装工事

    ケンエースG-Ⅱを上塗り(2回目)しました。

  165. 165. 2023-08-20

    使用塗料

    使用塗料

    こちらの塗料を使用しました。

  166. 166. 2023-08-20

    使用塗料

    使用塗料

    こちらの塗料を使用しました。

  167. 167. 2023-08-20

    塗装工事

    塗装工事

    外壁、超低汚染リファイン1000Si-IRを上塗りしていきます。

  168. 168. 2023-08-20

    塗装工事

    塗装工事

    超低汚染リファイン1000Si-IRを上塗りしていきます。

  169. 169. 2023-08-21

    付帯部塗装工事

    付帯部塗装工事

    軒とい、ケレンがけをし、下地を整えていきます。

  170. 170. 2023-08-21

    付帯部塗装工事

    付帯部塗装工事

    庇、ケレンがけをし、下地を整えていきます。

  171. 171. 2023-08-21

    付帯部塗装工事

    付帯部塗装工事

    たてとい、ケレンがけをし、下地を整えていきます。

  172. 172. 2023-08-21

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布していきます。

  173. 173. 2023-08-21

    付帯部塗装工事

    付帯部塗装工事

    といバンド、サビ止めを塗布していきます。

  174. 174. 2023-08-21

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布しました。

  175. 175. 2023-08-21

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布しました。

  176. 176. 2023-08-21

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  177. 177. 2023-08-21

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  178. 178. 2023-08-22

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  179. 179. 2023-08-22

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  180. 180. 2023-08-22

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(2回目)していきます。

  181. 181. 2023-08-22

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(2回目)していきます。

  182. 182. 2023-08-22

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(2回目)していきます。

  183. 183. 2023-08-22

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(2回目)しました。

  184. 184. 2023-08-22

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(2回目)しました。

  185. 185. 2023-08-22

    他塗装工事

    他塗装工事

    ガレージ上屋根(折半屋根)、既存の状態です。

  186. 186. 2023-08-22

    他塗装工事

    他塗装工事

    ケレンがけをし、下地を整えていきます。

  187. 187. 2023-08-22

    他塗装工事

    他塗装工事

    きれいに清掃していきます。

  188. 188. 2023-08-22

    他塗装工事

    他塗装工事

    サビ止めを塗布していきます。

  189. 189. 2023-08-22

    他塗装工事

    他塗装工事

    サビ止めを塗布しました。

  190. 190. 2023-08-22

    他塗装工事

    他塗装工事

    サビ止めを塗布しました。

  191. 191. 2023-08-23

    付帯部塗装工事

    付帯部塗装工事

    雨戸、既存の状態です。

  192. 192. 2023-08-23

    付帯部塗装工事

    付帯部塗装工事

    ケレンがけをし、下地を整えていきます。

  193. 193. 2023-08-23

    付帯部塗装工事

    付帯部塗装工事

    きれいに清掃していきます。

  194. 194. 2023-08-23

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布していきます。

  195. 195. 2023-08-23

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布しました。

  196. 196. 2023-08-23

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  197. 197. 2023-08-23

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(1回目)しました。

  198. 198. 2023-08-23

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(1回目)しました。

  199. 199. 2023-08-23

    付帯部塗装工事

    付帯部塗装工事

    こちらの塗料を使用しました。

  200. 200. 2023-08-24

    付帯部塗装工事

    付帯部塗装工事

    雨戸、既存の状態です。

  201. 201. 2023-08-24

    付帯部塗装工事

    付帯部塗装工事

    ケレンがけをし、下地を整えていきます。

  202. 202. 2023-08-24

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布していきます。

  203. 203. 2023-08-24

    付帯部塗装工事

    付帯部塗装工事

    サビ止めを塗布しました。

  204. 204. 2023-08-24

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  205. 205. 2023-08-24

    他塗装工事

    他塗装工事

    ガレージ上屋根(折半屋根)、ウレタン塗料を上塗り(1回目)していきます。

  206. 206. 2023-08-24

    他塗装工事

    他塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  207. 207. 2023-08-24

    他塗装工事

    他塗装工事

    ウレタン塗料を上塗り(1回目)しました。

  208. 208. 2023-08-25

    他塗装工事

    他塗装工事

    塀、塗装箇所以外を養生し、エポパワーシーラーを下塗りしていきます。

  209. 209. 2023-08-25

    他塗装工事

    他塗装工事

    エポパワーシーラーを下塗りしていきます。

  210. 210. 2023-08-25

    他塗装工事

    他塗装工事

    エポパワーシーラーを下塗りしました。

  211. 211. 2023-08-25

    他塗装工事

    他塗装工事

    エポパワーシーラーを下塗りしました。

  212. 212. 2023-08-25

    他塗装工事

    他塗装工事

    塀専用塗料(エクスファイン)を中塗りしていきます。

  213. 213. 2023-08-25

    他塗装工事

    他塗装工事

    塀専用塗料(エクスファイン)を中塗りしていきます。

  214. 214. 2023-08-25

    他塗装工事

    他塗装工事

    塀専用塗料(エクスファイン)を上塗りしていきます。

  215. 215. 2023-08-25

    他塗装工事

    他塗装工事

    塀専用塗料(エクスファイン)を上塗りしていきます。

  216. 216. 2023-08-25

    付帯部塗装工事

    付帯部塗装工事

    雨戸、ウレタン塗料を上塗り(2回目)していきます。

  217. 217. 2023-08-25

    付帯部塗装工事

    付帯部塗装工事

    ウレタン塗料を上塗り(2回目)していきます。

  218. 218. 2023-08-26

    他塗装工事

    他塗装工事

    ガレージ上屋根(折半屋根)、

  219. 219. 2023-08-26

    他塗装工事

    他塗装工事

    ウレタン塗料を上塗り(2回目)していきます。

  220. 220. 2023-08-26

    他塗装工事

    他塗装工事

    ウレタン塗料を上塗り(2回目)しました。

  221. 221. 2023-08-26

    他塗装工事

    他塗装工事

    ウレタン塗料を上塗り(2回目)しました。

  222. 222. 2023-08-26

    雑工事

    雑工事

    玄関横木格子、ケレンがけをし、下地を整えていきます。

  223. 223. 2023-08-26

    雑工事

    雑工事

    ケレンがけをし、下地を整えていきます。

  224. 224. 2023-08-26

    雑工事

    雑工事

    キシラデコールを上塗り(1回目)していきます。

  225. 225. 2023-08-26

    雑工事

    雑工事

    キシラデコールを上塗り(1回目)していきます。

  226. 226. 2023-08-26

    雑工事

    雑工事

    キシラデコールを上塗り(1回目)しました。

  227. 227. 2023-08-26

    雑工事

    雑工事

    キシラデコールを上塗り(2回目)していきます。

  228. 228. 2023-08-26

    雑工事

    雑工事

    キシラデコールを上塗り(2回目)していきます。

  229. 229. 2023-08-26

    雑工事

    雑工事

    キシラデコールを上塗り(2回目)しました。

  230. 230. 2023-08-26

    雑工事

    雑工事

    キシラデコールを上塗り(2回目)しました。

  231. 231. 2023-08-26

    雑工事

    雑工事

    こちらの塗料を使用しました。

  232. 232. 2023-08-28

    塗装工事

    塗装工事

    外壁とサッシとの取り合い部分をマスキングテープで養生し、ライン出し(塗装部分の端をまっすぐきれいに仕上げる処理)していきます。

  233. 233. 2023-08-28

    塗装工事

    塗装工事

    外壁とサッシとの取り合い部分をマスキングテープで養生し、ライン出ししていきます。

  234. 234. 2023-08-28

    塗装工事

    塗装工事

    ライン出ししました。

  235. 235. 2023-08-28

    塗装工事

    塗装工事

    ライン出ししました。

  236. 236. 2023-08-28

    塗装工事

    塗装工事

    ライン出ししました。

  237. 237. 2023-08-28

    塗装工事

    塗装工事

    ライン出ししました。

  238. 238. 2023-08-28

    塗装工事完了

    塗装工事完了

    塗装工事完了です。

  239. 239. 2023-08-28

    塗装工事完了

    塗装工事完了

    塗装工事完了です。

  240. 240. 2023-08-28

    塗装工事完了

    塗装工事完了

    塗装工事完了です。

  241. 241. 2023-08-28

    塗装工事完了

    塗装工事完了

    塗装工事完了です。

  242. 242. 2023-08-29

    足場工事

    足場工事

    足場を解体しました。

  243. 243. 2023-08-29

    足場工事

    足場工事

    足場を解体しました。

  244. 244. 2023-08-29

    足場工事

    足場工事

    足場を解体しました。

  245. 245. 2023-08-30

    ポリカ波板張り替え

    ポリカ波板張り替え

    裏庭側ポリカ屋根、新たなポリカを取り付けていきます。

  246. 246. 2023-08-30

    ポリカ波板張り替え

    ポリカ波板張り替え

    新たなポリカを取り付けました。

  247. 247. 2023-08-30

    ポリカ波板張り替え

    ポリカ波板張り替え

    新たなポリカを取り付けました。

  248. 248. 2023-08-30

    ポリカ波板張り替え

    ポリカ波板張り替え

    車庫側ポリカ屋根、新たなポリカを取り付けていきます。

  249. 249. 2023-08-30

    ポリカ波板張り替え

    ポリカ波板張り替え

    新たなポリカを取り付けました。

  250. 250. 2023-08-31

    清掃

    清掃

    きれいに清掃していきます。

  251. 251. 2023-08-31

    清掃

    清掃

    きれいに清掃していきます。

  252. 252. 2023-08-31

    最終確認

    最終確認

    工事完了です。

  253. 253. 2023-08-31

    最終確認

    最終確認

    工事完了です。

  254. 254. 2023-08-31

    最終確認

    最終確認

    工事完了です。

  255. 255. 2023-08-31

    最終確認

    最終確認

    工事完了です。

  256. 256. 2023-08-31

    最終確認

    最終確認

    工事完了です。
