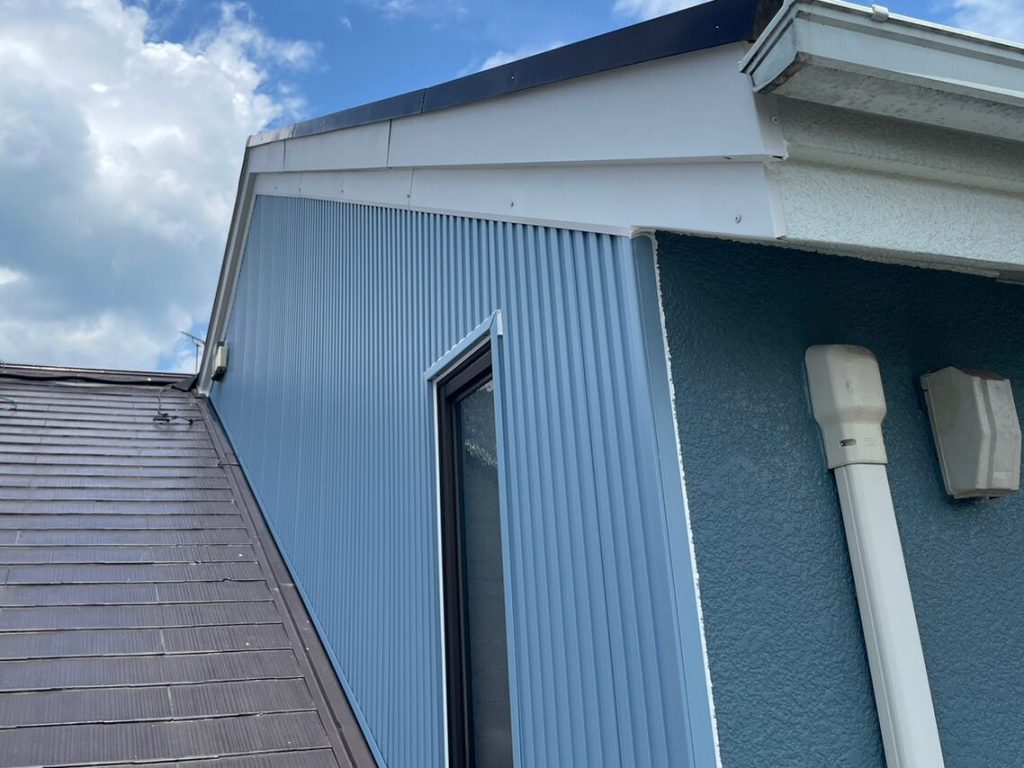

R5.7/31~8/4 吉野郡 K様邸 雨漏り修理工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
築30年程
-
構造
2階建て外壁モルタル 屋根カラーベスト
-
お問合わせ内容
一階リビングで壁つたいに雨水が流れてくる。 通常の雨では雨漏りせず、横殴りの雨のとき漏ってくる。
-
工事内容
壁金属サイディングカバー、破風板金工事
-
工期
5日間
施工詳細
1. 2023-07-31

サイディング工事
既存の状態です。
2. 2023-07-31

サイディング工事
下地木材を取り付けていきます。
3. 2023-07-31

サイディング工事
サッシ周りにも下地木材を取り付けました。
4. 2023-07-31

サイディング工事
施工箇所に下地木材を取り付けました。
5. 2023-07-31

サイディング工事
透湿シートを張っていきます。
6. 2023-07-31

サイディング工事
透湿シートを張りました。
7. 2023-08-01

サイディング工事
既存外壁との取り合いにシーリング材を充填します。
8. 2023-08-01

サイディング工事
水切りを取り付け、ビスで固定していきます。
9. 2023-08-01

サイディング工事
水切りを取り付けました。
10. 2023-08-01

サイディング工事
サッシ周りにも水切りを取り付けていきます。
11. 2023-08-01

サイディング工事
シーリング材を充填します。
12. 2023-08-01

サイディング工事
水切りを取り付けていきます。
13. 2023-08-01

サイディング工事
上部にもシーリング材を充填します。
14. 2023-08-01

サイディング工事
水切りを取り付けました。
15. 2023-08-01

サイディング工事
水切りの上から見切りを取り付けていきます。
16. 2023-08-01

サイディング工事
見切りを取り付けました。
17. 2023-08-01

サイディング工事
金属サイディングを取り付けていきます。
18. 2023-08-01

サイディング工事
金属サイディングを取り付けていきます。
19. 2023-08-02

サイディング工事
金属サイディングを取り付けていきます。
20. 2023-08-02

サイディング工事
金属サイディングを取り付けていきます。
21. 2023-08-02

サイディング工事
金属サイディングを取り付けました。
22. 2023-08-02

サイディング工事
破風下に板金を取り付けていきます。
23. 2023-08-02

サイディング工事
破風下に板金を取り付けました。
24. 2023-08-03

サイディング工事
破風板金を取り付けていきます。破風板金にシーリング材を充填します。
25. 2023-08-03

サイディング工事
破風板金を取り付けていきます。
26. 2023-08-03

サイディング工事
反対側からも破風板金を取り付けていきます。
27. 2023-08-03

サイディング工事
破風板金を取り付けました。

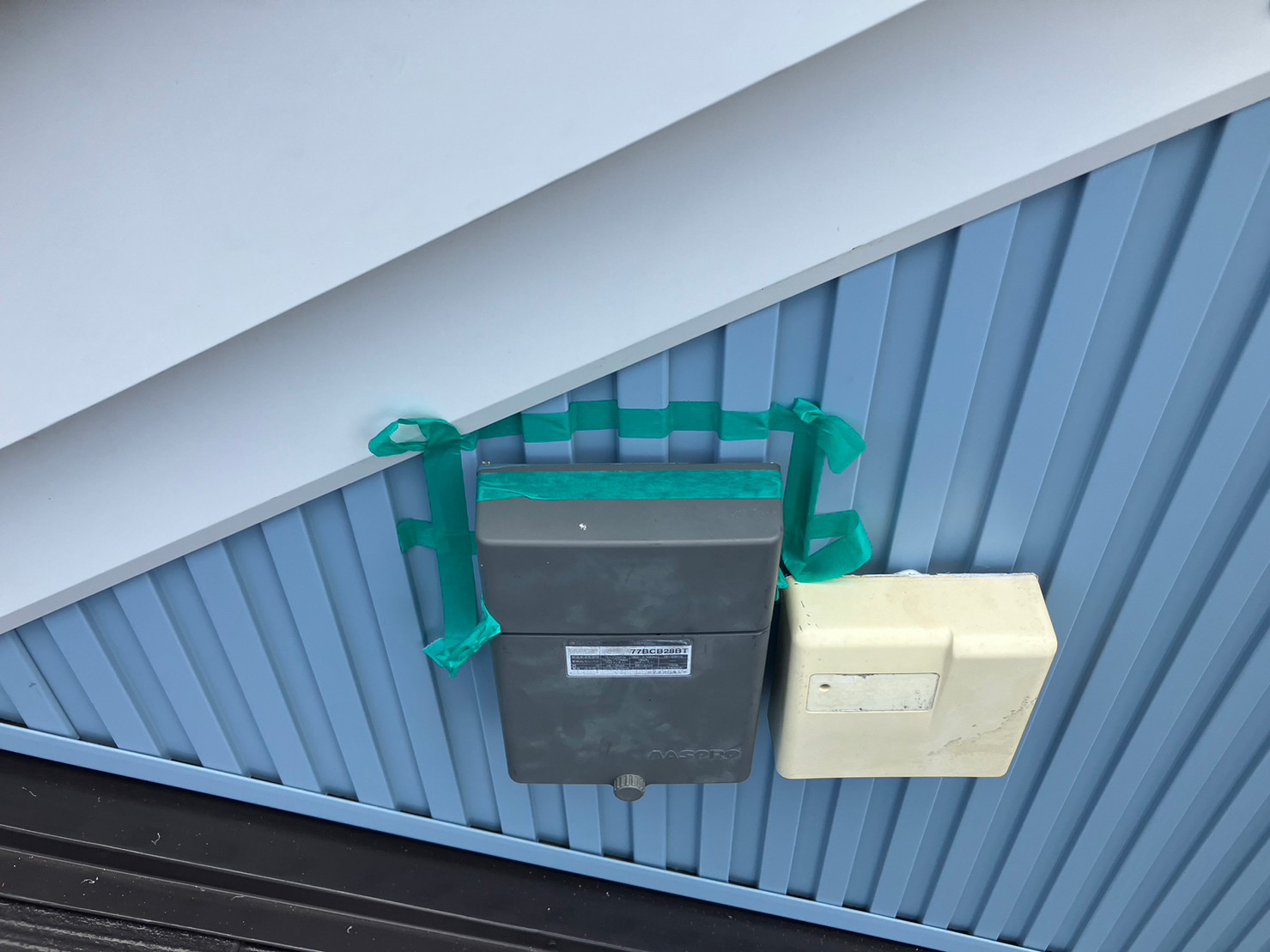

サイディング工事
各取り合い箇所にマスキングテープを貼ります。

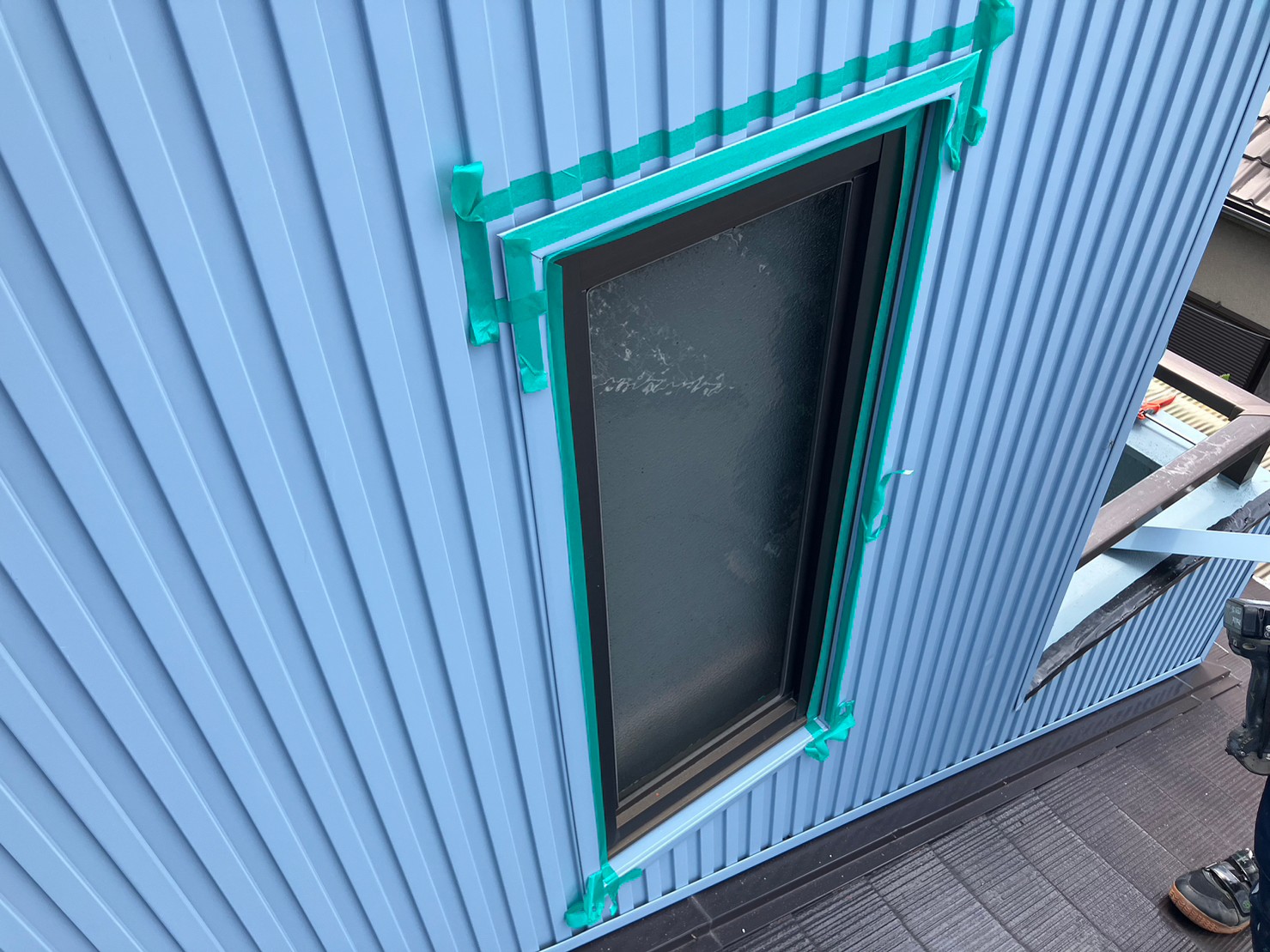

サイディング工事
各取り合い箇所にマスキングテープを貼ります。
30. 2023-08-03

サイディング工事
各取り合い箇所にマスキングテープを貼ります。
31. 2023-08-03

サイディング工事
シーリング材の付きを良くするプライマーを塗布していきます。
32. 2023-08-03

サイディング工事
シーリング材を充填していきます。
33. 2023-08-03

サイディング工事
シーリング処理しました。
34. 2023-08-03

サイディング工事
シーリング処理しました。
35. 2023-08-03

サイディング工事
シーリング処理しました。
36. 2023-08-03

サイディング工事
確認し、工事完工です。
