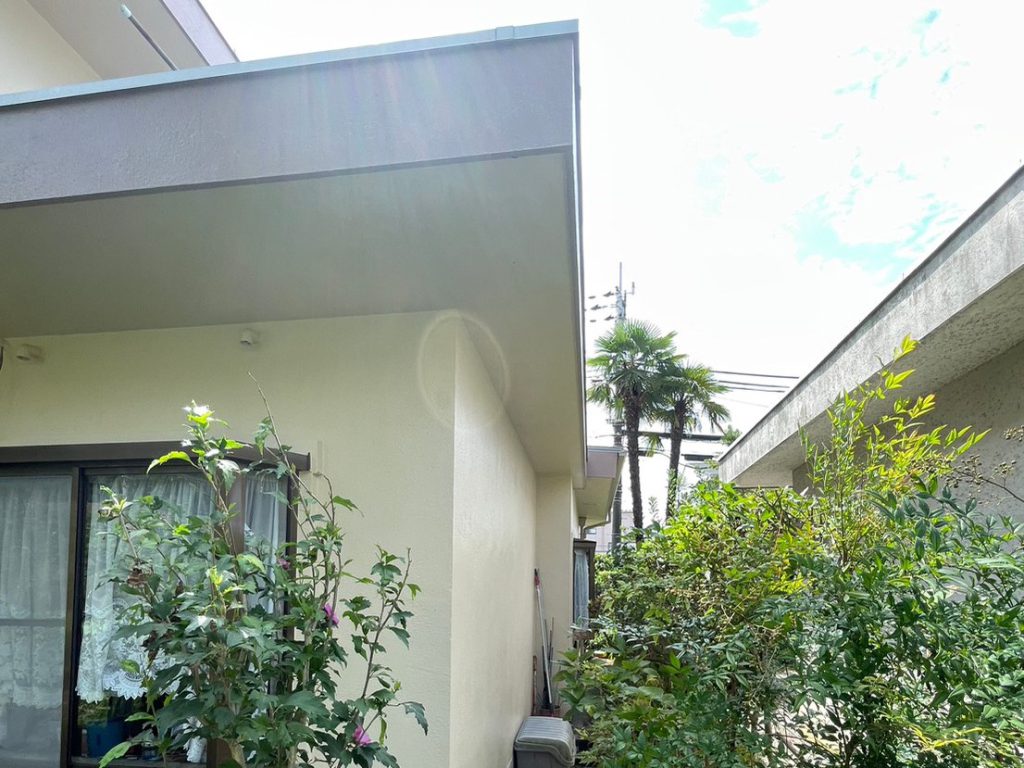

R5.7/8~8/8 奈良市 K様邸 外部改修工事
Case Study - 施工完了
Case Study - ただいま施工中
-
施工状況
施工完了
-
工事内容
-
施工エリア
奈良
-
工事主任
森班、向井班、田代班、西田班
工事データ
-
築年数
築50年程
-
構造
-
お問合わせ内容
2階の壁が湿っている。 雨漏り特定してもらって、必要な見積りをしてほしい。
-
工事内容
外部改修工事
-
工期
約1か月
施工詳細
1. 2023-07-08

足場工事
足場を設置し、養生シートを取り付けました。
2. 2023-07-08

足場工事
足場を設置し、養生シートを取り付けました。
3. 2023-07-10

高圧洗浄
軒天、外壁、既存の状態です。
4. 2023-07-10

高圧洗浄
既存の状態です。
5. 2023-07-10

高圧洗浄
軒天、高圧洗浄していきます。
6. 2023-07-10

高圧洗浄
外壁、高圧洗浄していきます。
7. 2023-07-10

高圧洗浄
高圧洗浄していきます。
8. 2023-07-10

高圧洗浄
高圧洗浄していきます。
9. 2023-07-12

防水工事
こちらの材料を使用します。
10. 2023-07-12

防水工事
屋上、既存の状態です。
11. 2023-07-12

防水工事
既存の床面シート、ドレンを撤去していきます。
12. 2023-07-12

防水工事
ケレン掛けして下地を整えていきます。
13. 2023-07-12

防水工事
きれいに掃除していきます。
14. 2023-07-12

防水工事
凹凸をなくすため、カチオンフィラーを塗布していきます。
15. 2023-07-12

防水工事
シーリング材を充填し、新たな改修用ドレンを取り付けます。
16. 2023-07-12

防水工事
シーリング材を充填し、新たな改修用ドレンを取り付けます。
17. 2023-07-12

防水工事
改修用ドレンを取り付け、周囲にシーリング処理しました。
18. 2023-07-12

防水工事
プライマーを塗布していきます。
19. 2023-07-12

防水工事
床面に QV シートを張っていきます。
20. 2023-07-12

防水工事
シーリング処理していきます。
21. 2023-07-12

防水工事
隅には端末処理用のMBテープを貼ります。
22. 2023-07-12

防水工事
シートの継手には専用のジョイントテープを貼ります。
23. 2023-07-12

防水工事
QVシートを張りました。ローラーでしっかりと圧着していきます。
24. 2023-07-12

防水工事
目地に防水塗料を塗布し、目止めします。(目止めとは、隙間や凹凸に材料を塗布して平滑にすることです。)
25. 2023-07-14

防水工事
こちらの材料を使用します。
26. 2023-07-14

防水工事
こちらの材料を使用します。
27. 2023-07-14

防水工事
こちらの材料を使用します。
28. 2023-07-14

防水工事
既存アスファルト防水とウレタン防水との密着性を高めるため、MDベースを塗布していきます。
29. 2023-07-14

防水工事
既存アスファルト防水とウレタン防水との補強、膜厚を確保するため、メッシュクロスを貼っていきます。
30. 2023-07-14

防水工事
脱気筒を取り付けていきます。
31. 2023-07-14

防水工事
脱気筒を取り付け、シーリング処理しました。
32. 2023-07-14

防水工事
立面、高伸長形防水材(サラセーヌK)を中塗りしていきます。
33. 2023-07-14

防水工事
平場、高伸長形防水材(サラセーヌK)を中塗りしていきます。
34. 2023-07-15

防水工事
高伸長形防水材(サラセーヌK)を中塗りしました。
35. 2023-07-15

防水工事
立面、高強度形防水材(サラセーヌA)を上塗りしていきます。
36. 2023-07-15

防水工事
平場、高強度形防水材(サラセーヌA)を上塗りしていきます。
37. 2023-07-15

塗装工事
こちらの塗料を使用します。
38. 2023-07-15

塗装工事
こちらの塗料を使用します。
39. 2023-07-15

外壁塗装工事
軒天 欠損部分、既存の状態です。
40. 2023-07-15

外壁塗装工事
補修箇所にプライマーを塗布していきます。
41. 2023-07-15

外壁塗装工事
カチオンフィラーを塗布していきます。
42. 2023-07-15

外壁塗装工事
平らにならしていきます。
43. 2023-07-15

外壁塗装工事
下地補修しました。
44. 2023-07-15

外壁塗装工事
クラック(亀裂部分)既存の状態です。
45. 2023-07-15

外壁塗装工事
シーリング材を充填します。
46. 2023-07-15

外壁塗装工事
平らにならしていきます。
47. 2023-07-15

外壁塗装工事
シーリング処理しました。
48. 2023-07-15

外壁塗装工事
シーリング処理しました。
49. 2023-07-15

外壁塗装工事
シーリング処理しました。
50. 2023-07-15

塗装工事
雨とい、既存の状態です。
51. 2023-07-15

塗装工事
といバンド部分、ケレンがけをし、下地を整えていきます。
52. 2023-07-15

塗装工事
サビ止めを塗布していきます。
53. 2023-07-15

塗装工事
サビ止めを塗布しました。
54. 2023-07-14

塗装工事
雨戸、既存の状態です。
55. 2023-07-15

塗装工事
ケレンがけをし、下地を整えていきます。
56. 2023-07-15

塗装工事
サビ止めを塗布していきます。
57. 2023-07-15

塗装工事
サビ止めを塗布しました。
58. 2023-07-15

塗装工事
サビ止めを塗布しました。
59. 2023-07-15

塗装工事
窓柵、既存の状態です。
60. 2023-07-15

塗装工事
ケレンがけをし、下地を整えていきます。
61. 2023-07-15

塗装工事
サビ止めを塗布していきます。
62. 2023-07-15

塗装工事
サビ止めを塗布しました。
63. 2023-07-15

塗装工事
庇、既存の状態です。
64. 2023-07-15

塗装工事
ケレンがけをし、下地を整えていきます。
65. 2023-07-15

塗装工事
サビ止めを塗布していきます。
66. 2023-07-15

塗装工事
サビ止めを塗布しました。
67. 2023-07-15

外壁塗装工事
塗装箇所以外を養生しました。
68. 2023-07-16

防水工事
立面、トップコートを塗布していきます。
69. 2023-07-16

防水工事
平場、トップコートを塗布していきます。
70. 2023-07-16

防水工事
トップコートを塗布しました。
71. 2023-07-16

防水工事
こちらの塗料を使用しました。
72. 2023-07-17

外壁塗装工事
軒天、吸い込み,剝離防止の為、シーラーを塗布していきます。
73. 2023-07-17

外壁塗装工事
シーラーを塗布しました。
74. 2023-07-17

外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
75. 2023-07-17

外壁塗装工事
ホワイトフィラーAⅡを下塗りしました。
76. 2023-07-17

外壁塗装工事
外壁、ケレンがけをし、下地を整えていきます。
77. 2023-07-17

外壁塗装工事
吸い込み,剝離防止の為、シーラーを塗布していきます。
78. 2023-07-17

外壁塗装工事
シーラーを塗布していきます。
79. 2023-07-17

外壁塗装工事
シーラーを塗布しました。
80. 2023-07-17

外壁塗装工事
シーラーを塗布しました。
81. 2023-07-17

外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
82. 2023-07-17

外壁塗装工事
ホワイトフィラーAⅡを下塗りしていきます。
83. 2023-07-17

外壁塗装工事
ホワイトフィラーAⅡを下塗りしました。
84. 2023-07-17

外壁塗装工事
ホワイトフィラーAⅡを下塗りしました。
85. 2023-07-18

外壁塗装工事
軒天、超低汚染リファイン1000Si-IRを中塗りしていきます。
86. 2023-07-18

外壁塗装工事
外壁、超低汚染リファイン1000Si-IRを中塗りしていきます。
87. 2023-07-18

外壁塗装工事
超低汚染リファイン1000Si-IRを中塗りしました。
88. 2023-07-18

外壁塗装工事
超低汚染リファイン1000Si-IRを中塗りしました。
89. 2023-07-18

外壁塗装工事
超低汚染リファイン1000Si-IRを上塗りしていきます。
90. 2023-07-18

外壁塗装工事
超低汚染リファイン1000Si-IRを上塗りしました。
91. 2023-07-18

外壁塗装工事
超低汚染リファイン1000Si-IRを中塗りしていきます。
92. 2023-07-18

外壁塗装工事
超低汚染リファイン1000Si-IRを中塗りしました。
93. 2023-07-18

外壁塗装工事
超低汚染リファイン1000Si-IRを上塗りしていきます。
94. 2023-07-18

外壁塗装工事
超低汚染リファイン1000Si-IRを上塗りしました。
95. 2023-07-18

塗装工事
雨とい、ウレタン塗料を上塗り(1回目)していきます。
96. 2023-07-18

塗装工事
ウレタン塗料を上塗り(1回目)しました。
97. 2023-07-18

塗装工事
ウレタン塗料を上塗り(2回目)していきます。
98. 2023-07-18

塗装工事
窓柵、ウレタン塗料を上塗り(1回目)していきます。
99. 2023-07-18

塗装工事
ウレタン塗料を上塗り(1回目)しました。
100. 2023-07-18

塗装工事
ウレタン塗料を上塗り(2回目)していきます。
101. 2023-07-19

塗装工事
雨戸、ウレタン塗料を上塗り(1回目)していきます。
102. 2023-07-19

塗装工事
ウレタン塗料を上塗り(1回目)しました。
103. 2023-07-19

塗装工事
ウレタン塗料を上塗り(2回目)していきます。
104. 2023-07-19

塗装工事
ウレタン塗料を上塗り(2回目)しました。
105. 2023-07-19

塗装工事
庇、ウレタン塗料を上塗り(1回目)していきます。
106. 2023-07-19

塗装工事
ウレタン塗料を上塗り(1回目)しました。
107. 2023-07-19

塗装工事
ウレタン塗料を上塗り(2回目)していきます。
108. 2023-07-19

塗装工事
ウレタン塗料を上塗り(2回目)しました。
109. 2023-07-20

塗装工事
雨とい、ウレタン塗料を上塗り(2回目)しました。
110. 2023-07-20

塗装工事
窓柵、ウレタン塗料を上塗り(2回目)しました。
111. 2023-07-21

足場工事
足場の一部を解体しました。
112. 2023-07-21

足場工事
足場の一部を解体しました。
113. 2023-07-22

防水工事
こちらの材料を使用します。
114. 2023-07-22

防水工事
下周り、既存の状態です。
115. 2023-07-22

防水工事
既存の床面シートを撤去していきます。
116. 2023-07-22

防水工事
ケレン掛けして下地を整えていきます。
117. 2023-07-22

防水工事
きれいに掃除していきます。
118. 2023-07-22

防水工事
凹凸をなくすため、カチオンフィラーを塗布していきます。
119. 2023-07-22

防水工事
プライマーを塗布していきます。
120. 2023-07-22

防水工事
入隅をシーリング処理しました。
121. 2023-07-22

防水工事
平場に QV シートを張っていきます。
122. 2023-07-22

防水工事
シートの継手には専用のジョイントテープを貼ります。
123. 2023-07-22

防水工事
隅には端末処理用のMBテープを貼ります。
124. 2023-07-22

防水工事
ローラーでしっかりと圧着していきます。
125. 2023-07-22

防水工事
目地に防水塗料を塗布し、目止めします。(目止めとは、隙間や凹凸に材料を塗布して平滑にすることです。)
126. 2023-07-22

防水工事
既存のドレンを撤去していきます。

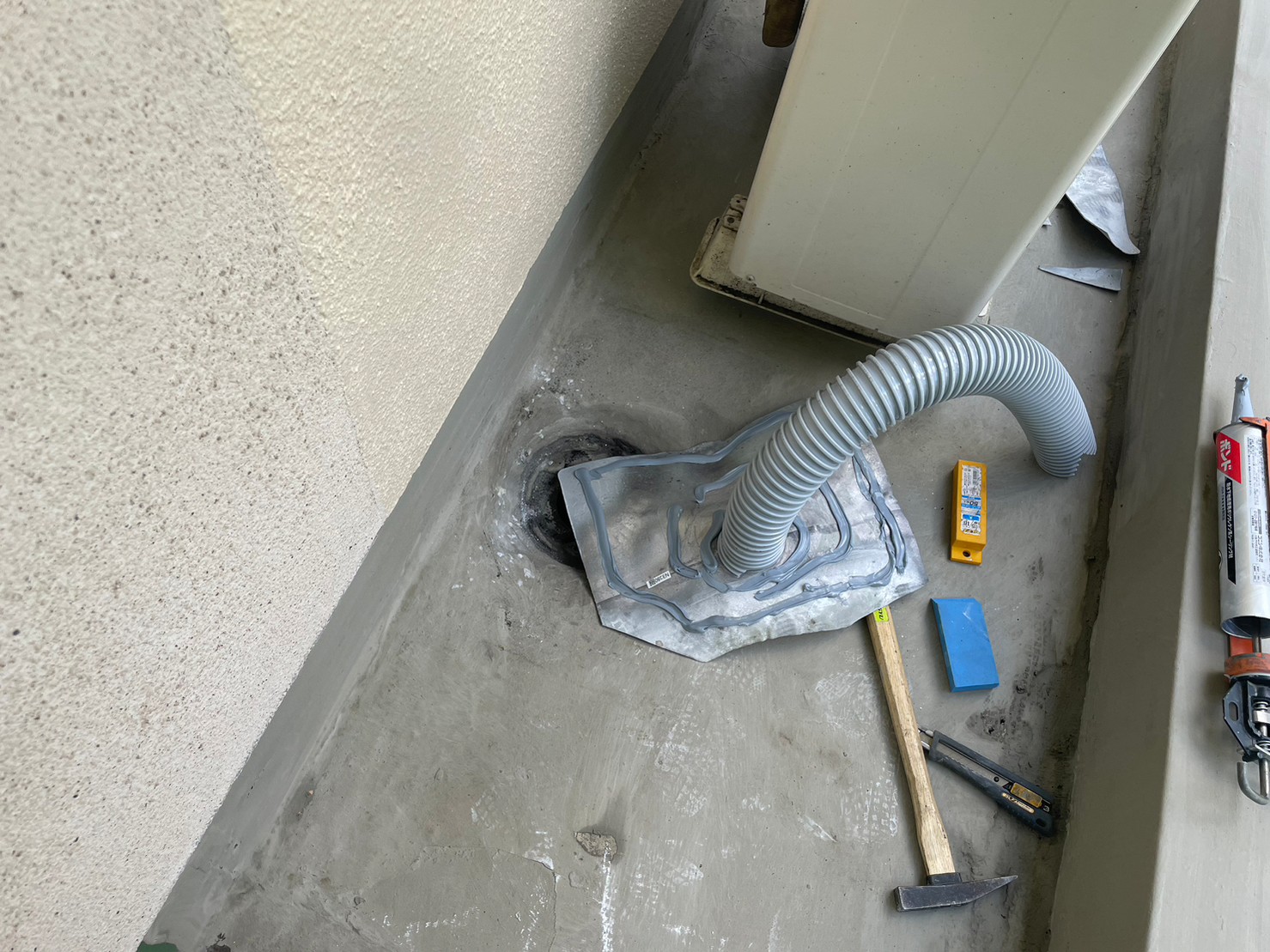

防水工事
シーリング材を充填し、新たな改修用ドレンを取り付けます。
128. 2023-07-22

防水工事
改修用ドレンを取り付け、周囲にシーリング処理しました。
129. 2023-07-23

防水工事
下周り、脱気筒を取り付けていきます。
130. 2023-07-23

防水工事
脱気筒を取り付け、シーリング処理しました。
131. 2023-07-23

防水工事
立面、高伸長形防水材(サラセーヌK)を中塗りしていきます。
132. 2023-07-23

防水工事
平場、高伸長形防水材(サラセーヌK)を中塗りしていきます。
133. 2023-07-23

防水工事
面台、既存の状態です。
134. 2023-07-23

防水工事
ケレン掛けして下地を整えていきます。
135. 2023-07-23

防水工事
きれいに掃除していきます。
136. 2023-07-23

防水工事
凹凸をなくすため、カチオンフィラーを塗布していきます。
137. 2023-07-23

防水工事
プライマーを塗布していきます。
138. 2023-07-23

防水工事
高伸長形防水材(サラセーヌK)を中塗りしていきます。
139. 2023-07-24

防水工事
高強度形防水材(サラセーヌA)を上塗りしていきます。
140. 2023-07-24

防水工事
立面、高強度形防水材(サラセーヌA)を上塗りしていきます。
141. 2023-07-24

防水工事
平場、高強度形防水材(サラセーヌA)を上塗りしていきます。
142. 2023-07-24

防水工事
高強度形防水材(サラセーヌA)を上塗りしました。
143. 2023-07-25

防水工事
立面、トップコートを塗布していきます。
144. 2023-07-25

防水工事
平場、トップコートを塗布していきます。
145. 2023-07-25

防水工事
トップコートを塗布しました。
146. 2023-07-25

防水工事
トップコートを塗布しました。
147. 2023-07-25

防水工事
トップコートを塗布しました。
148. 2023-07-25

防水工事
面台、トップコートを塗布していきます。
149. 2023-07-25

防水工事
トップコートを塗布しました。
150. 2023-07-28

増築部分屋根改修工事
増築部分屋根、既存の状態です。
151. 2023-07-28

増築部分屋根改修工事
既存の状態です。
152. 2023-07-28

増築部分屋根改修工事
既存の防水を撤去しました。
153. 2023-07-28

増築部分屋根改修工事
部分的に既存防水層の下地木材を撤去していきます。
154. 2023-07-28

増築部分屋根改修工事
既存防水層の下地木材を撤去していきます。
155. 2023-07-28

増築部分屋根改修工事
既存の下地をめくって中の状態を確認したあと、必要箇所を補強して下地板を復旧します。
156. 2023-07-28

増築部分屋根改修工事
既存下地板を復旧し、新たな屋根下地板を取り付けていきます。
157. 2023-07-28

増築部分屋根改修工事
針葉樹板を取り付けていきます。
158. 2023-07-28

増築部分屋根改修工事
針葉樹板を取り付けました。
159. 2023-07-28

増築部分屋根改修工事
新たな下葺き材(タイベックルーフライナー)を張っていきます。
160. 2023-07-28

増築部分屋根改修工事
新たな下葺き材を張りました。
161. 2023-07-28

増築部分屋根改修工事
新たな下葺き材を張りました。
162. 2023-07-31

水切り加工
自社工場にてオリジナルの水切りを製作、加工していきます。スリッター(ガルバリウム切断機)で平板(ひらいた)を切断します。
163. 2023-07-31

増築部分屋根改修工事
折曲機で加工し、完成した水切りを取り付けました。
164. 2023-07-31

増築部分屋根改修工事
軒先、ケラバに水切りを取り付け、雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼ります。
165. 2023-07-31

増築部分屋根改修工事
軒先水切りの上から防水テープを貼ります。
166. 2023-08-01

増築部分屋根改修工事
新たな屋根材(ガルバリウムタテヒラ)を葺いていきます。
167. 2023-08-01

増築部分屋根改修工事
新たな屋根材を葺いていきます。
168. 2023-08-01

増築部分屋根改修工事
棟に下地木材を取り付け、ケミカル面戸を取り付けていきます。
169. 2023-08-01

増築部分屋根改修工事
さらに上から、ガルバ強化下地(タフベース)を取り付けていきます。
170. 2023-08-01

増築部分屋根改修工事
タフベースを取り付けていきます。
171. 2023-08-01

増築部分屋根改修工事
面戸水切りを取り付けていきます。
172. 2023-08-01

増築部分屋根改修工事
棟板金を取り付けていきます。
173. 2023-08-01

増築部分屋根改修工事
棟板金を取り付けていきます。
174. 2023-08-01

増築部分屋根改修工事
棟板金を取り付けていきます。
175. 2023-08-01

増築部分屋根改修工事
棟板金を取り付けました。
176. 2023-08-02

増築部分屋根改修工事
ケラバに板金を取り付けていきます。
177. 2023-08-02

増築部分屋根改修工事
ケラバに板金を取り付けていきます。
178. 2023-08-02

増築部分屋根改修工事
ケラバに板金を取り付け、増築部分屋根改修工事完了です。
179. 2023-08-02

増築部分屋根改修工事
増築部分屋根改修工事完了です。
180. 2023-08-02

雨とい工事
水糸を引き勾配を調整しながら、新たなとい受け金具を取り付けていきます。
181. 2023-08-02

雨とい工事
新たな軒とい、たてとい、集水器を取り付けました。
182. 2023-08-02

雨とい工事
新たなたてといを取り付け、集水器と繋げました。
183. 2023-08-02

雨とい工事
雨とい工事完了です。
184. 2023-08-08

足場工事
足場を解体しました。
185. 2023-08-08

足場工事
足場を解体しました。
186. 2023-08-16

最終確認
工事完了です。
187. 2023-08-16

最終確認
工事完了です。
