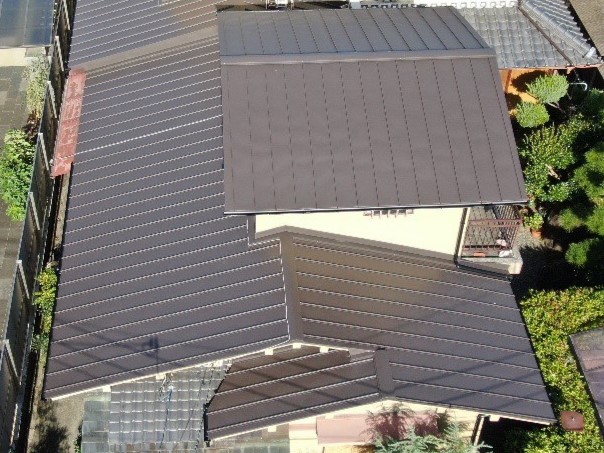

R5.8/16~8/31 橿原市 M様邸 屋根改修工事 | 施工完了実績

R5.8/16~8/31 橿原市 M様邸 屋根改修工事

Case Study - 施工完了

Case Study - ただいま施工中

R5.8/16~8/31 橿原市 M様邸 屋根改修工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    的場班

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

  1. 1. 2023-08-16

    足場工事

    足場工事

    お隣様側に足場を設置し、養生シートを取り付けました。

  2. 2. 2023-08-17

    屋根工事

    屋根工事

    大屋根、既存の状態です。

  3. 3. 2023-08-17

    屋根工事

    屋根工事

    下屋根、既存の状態です。

  4. 4. 2023-08-17

    屋根工事

    屋根工事

    既存の状態です。

  5. 5. 2023-08-17

    屋根工事

    屋根工事

    既存のカバー屋根材(かわらU)を撤去していきます。

  6. 6. 2023-08-17

    屋根工事

    屋根工事

    既存のカバー屋根材(かわらU)を撤去していきます。

  7. 7. 2023-08-17

    屋根工事

    屋根工事

    既存下地木材も撤去し、スレート屋根材をケレン清掃しました。

  8. 8. 2023-08-17

    屋根工事

    屋根工事

    スレート屋根材をケレン清掃しました。

  9. 9. 2023-08-17

    屋根工事

    屋根工事

    新たな下葺き材(タディスセルフカバー)を張っていきます。

  10. 10. 2023-08-17

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  11. 11. 2023-08-17

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  12. 12. 2023-08-17

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  13. 13. 2023-08-18

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  14. 14. 2023-08-18

    屋根工事

    屋根工事

    谷周りの瓦を一旦撤去しました。

  15. 15. 2023-08-18

    屋根工事

    屋根工事

    土台の土、既存の谷板を撤去し、新たな下葺き材(タイベックルーフライナー)を張り、継手部分に防水テープを貼りました。

  16. 16. 2023-08-18

    屋根工事

    屋根工事

    谷水切りを取り付けていきます。

  17. 17. 2023-08-18

    屋根工事

    屋根工事

    雨水の浸入を防ぎ、瓦の隙間を調整するため、シーラーを取り付けます。

  18. 18. 2023-08-18

    屋根工事

    屋根工事

    漆喰材(モルロック)を詰め、瓦を復旧していきます。

  19. 19. 2023-08-18

    屋根工事

    屋根工事

    高さ調整のためモルロックを詰め、瓦を復旧していきます。

  20. 20. 2023-08-18

    屋根工事

    屋根工事

    瓦が下がってしまう箇所は穴を開け、ステンレス線で固定し復旧しています。

  21. 21. 2023-08-18

    屋根工事

    屋根工事

    瓦を復旧しました。

  22. 22. 2023-08-18

    屋根工事

    屋根工事

    壁際、漆喰材(モルロック)で補修していきます。

  23. 23. 2023-08-18

    屋根工事

    屋根工事

    漆喰材(モルロック)で補修しました。

  24. 24. 2023-08-18

    屋根工事

    屋根工事

    大屋根、軒先水切りを取り付け、雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼りました。

  25. 25. 2023-08-18

    屋根工事

    屋根工事

    ケラバ水切り、軒先水切りの上から防水テープを貼りました。

  26. 26. 2023-08-18

    屋根工事

    屋根工事

    新たな屋根材(ガルバリウムタテヒラ)を葺き上げました。

  27. 27. 2023-08-18

    屋根工事

    屋根工事

    新たな屋根材(ガルバリウムタテヒラ)を葺き上げました。

  28. 28. 2023-08-19

    屋根工事

    屋根工事

    下屋根、新たな屋根材(ガルバリウムタテヒラ)を葺いていきます。

  29. 29. 2023-08-21

    屋根工事

    屋根工事

    下屋根、引き続き新たな屋根材(ガルバリウムタテヒラ)を葺いていきます。

  30. 30. 2023-08-21

    屋根工事

    屋根工事

    棟際の屋根材は雨水が浸入しないように下地木材に沿って立ち上げます。

  31. 31. 2023-08-23

    屋根工事

    屋根工事

    棟際の際の下地木材と屋根端を覆うように防水テープを貼っていきます。

  32. 32. 2023-08-23

    屋根工事

    屋根工事

    引き続き、新たな屋根材(ガルバリウムタテヒラ)を葺いていきます。

  33. 33. 2023-08-23

    屋根工事

    屋根工事

    新たな屋根材(ガルバリウムタテヒラ)を葺いていきます。

  34. 34. 2023-08-23

    屋根工事

    屋根工事

    新たな屋根材(ガルバリウムタテヒラ)を葺いていきます。

  35. 35. 2023-08-24

    雨とい工事

    雨とい工事

    雨とい、既存の状態です。

  36. 36. 2023-08-24

    雨とい工事

    雨とい工事

    既存の状態です。

  37. 37. 2023-08-24

    雨とい工事

    雨とい工事

    既存の雨といを撤去しました。

  38. 38. 2023-08-24

    水切り加工

    水切り加工

    自社で水切りを加工、製作しました。

  39. 39. 2023-08-24

    水切り加工

    水切り加工

    自社で水切りを加工、製作しました。

  40. 40. 2023-08-24

    水切り加工

    水切り加工

    自社で水切りを加工、製作しました。

  41. 41. 2023-08-25

    屋根工事

    屋根工事

    新たな屋根材(ガルバリウムタテヒラ)を葺き上げました。

  42. 42. 2023-08-25

    屋根工事

    屋根工事

    ケミカル面戸を取り付けていきます。

  43. 43. 2023-08-25

    屋根工事

    屋根工事

    ケミカル面戸を取り付けていきます。

  44. 44. 2023-08-25

    屋根工事

    屋根工事

    さらに上から、ガルバ強化下地(タフベース)を取り付けていきます。

  45. 45. 2023-08-25

    屋根工事

    屋根工事

    面戸水切りを取り付けていきます。

  46. 46. 2023-08-26

    屋根工事

    屋根工事

    壁際水切りを取り付けていきます。

  47. 47. 2023-08-26

    屋根工事

    屋根工事

    壁際水切りを取り付けていきます。

  48. 48. 2023-08-26

    屋根工事

    屋根工事

    壁際水切りを取り付けていきます。

  49. 49. 2023-08-28

    屋根工事

    屋根工事

    棟板金を取り付けていきます。

  50. 50. 2023-08-28

    屋根工事

    屋根工事

    シーリング材の付きをよくするプライマー(下地剤)を塗布していきます。

  51. 51. 2023-08-28

    屋根工事

    屋根工事

    プライマーを塗布していきます。

  52. 52. 2023-08-28

    屋根工事

    屋根工事

    シーリング材を充填します。

  53. 53. 2023-08-28

    雨とい工事

    雨とい工事

    新たなとい受け金具を取り付けました。

  54. 54. 2023-08-29

    屋根工事

    屋根工事

    雨水の浸入を防ぐため、壁際にさらに水切り(二重水切り)を取り付けていきます。

  55. 55. 2023-08-29

    屋根工事

    屋根工事

    シーリング材の付きをよくするプライマー(下地剤)を塗布していきます。

  56. 56. 2023-08-29

    屋根工事

    屋根工事

    外壁と二重水切りとの取り合い部分をマスキングテープで養生し、プライマーを塗布していきます。

  57. 57. 2023-08-29

    雨とい工事

    雨とい工事

    新たな軒といを取り付けていきます。

  58. 58. 2023-08-29

    雨とい工事

    雨とい工事

    軒とい、既存の状態です。

  59. 59. 2023-08-29

    雨とい工事

    雨とい工事

    既存の軒といに新たな集水器を取り付けました。

  60. 60. 2023-08-31

    屋根工事

    屋根工事

    大屋根、棟板金を取り付けました。

  61. 61. 2023-08-31

    屋根工事

    屋根工事

    棟板金を取り付けました。

  62. 62. 2023-08-31

    雨とい工事

    雨とい工事

    新たな軒といを取り付けました。

  63. 63. 2023-08-31

    雨とい工事

    雨とい工事

    別箇所 軒とい、既存の状態です。

  64. 64. 2023-08-31

    雨とい工事

    雨とい工事

    既存の軒とい、とい受け金具を撤去しました。

  65. 65. 2023-08-31

    雨とい工事

    雨とい工事

    新たな軒といを取り付けました。

  66. 66. 2023-08-31

    足場工事

    足場工事

    足場を解体しました。

  67. 67. 2023-08-31

    足場工事

    足場工事

    足場を解体しました。

  68. 68. 2023-09-01

    最終確認

    最終確認

    工事完了です。

  69. 69. 2023-09-01

    最終確認

    最終確認

    工事完了です。

  70. 70. 2023-09-01

    最終確認

    最終確認

    工事完了です。

  71. 71. 2023-09-01

    最終確認

    最終確認

    工事完了です。

  72. 72. 2023-09-01

    最終確認

    最終確認

    工事完了です。

  73. 73. 2023-09-01

    最終確認

    最終確認

    工事完了です。

  74. 74. 2023-09-01

    最終確認

    最終確認

    工事完了です。
