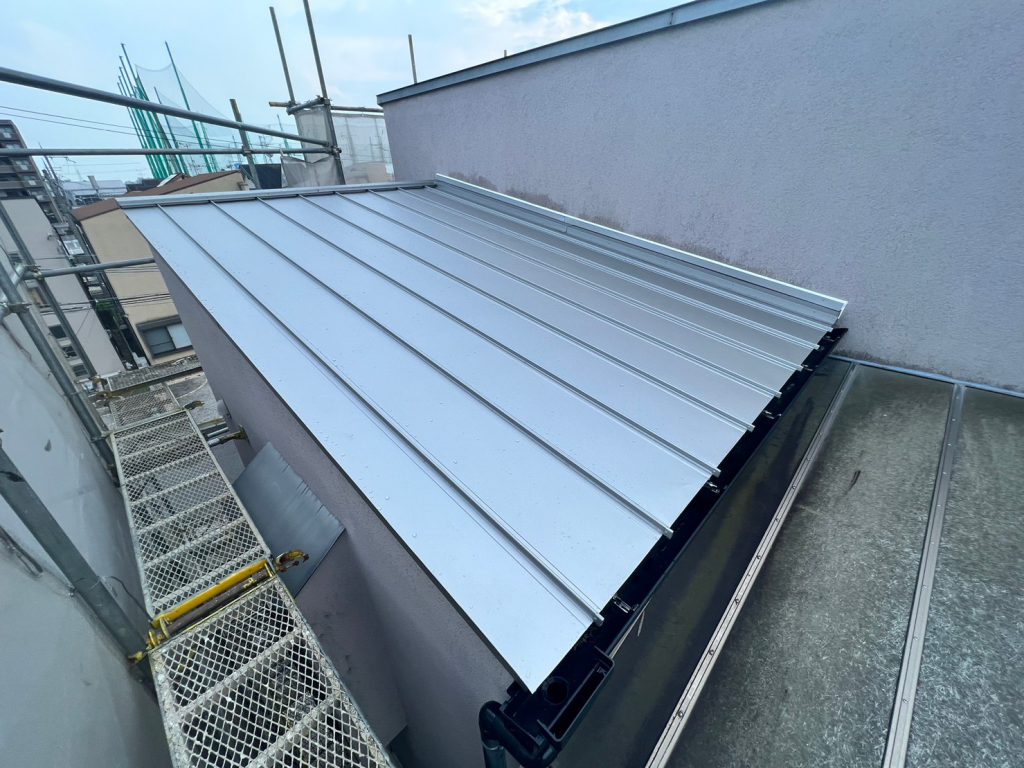

R5.8/3~8/11 大和郡山市 K様邸 雨漏り修理工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
-
構造
-
お問合わせ内容
-
工事内容
-
工期
施工詳細
1. 2023-08-03

足場工事
足場を設置し、養生シートを取り付けました。
2. 2023-08-03

足場工事
足場を設置し、養生シートを取り付けました。
3. 2023-08-04

屋根たてひらカバー工事
屋根、既存の状態です。
4. 2023-08-04

屋根たてひらカバー工事
屋根、既存の状態です。
5. 2023-08-04

屋根たてひらカバー工事
既存の棟を撤去していきます。
6. 2023-08-04

屋根たてひらカバー工事
既存の棟を撤去しました。
7. 2023-08-04

屋根たてひらカバー工事
既存屋根に下地木材を取り付けていきます。
8. 2023-08-04

屋根たてひらカバー工事
既存屋根に下地木材を取り付けていきます。
9. 2023-08-04

屋根たてひらカバー工事
針葉樹板(12㎜)を取り付けていきます。
10. 2023-08-04

屋根たてひらカバー工事
針葉樹板(12㎜)を取り付けました。
11. 2023-08-04

屋根たてひらカバー工事
新たな下葺き材(タイベックルーフライナー)を張りました。
12. 2023-08-04

屋根たてひらカバー工事
新たな下葺き材を張りました。
13. 2023-08-04

屋根たてひらカバー工事
壁際に下地木材を取り付けていきます。
14. 2023-08-04

屋根たてひらカバー工事
棟、壁際に下地木材を取り付けていきます。
15. 2023-08-04

屋根たてひらカバー工事
棟に下地木材を取り付けました。
16. 2023-08-05

雨とい部分仕舞工事
とい受け金具、既存の状態です。
17. 2023-08-05

雨とい部分仕舞工事
既存のとい受け金具を撤去しました。
18. 2023-08-05

木下地及び鼻隠し板金カバー工事
鼻隠し部分に下地木材を取り付け、板金を取り付けました。
19. 2023-08-05

雨とい部分仕舞工事
別箇所、とい受け金具、既存の状態です。
20. 2023-08-05

木下地及び鼻隠し板金カバー工事
既存のとい受け金具を撤去し、鼻隠し部分に下地木材を取り付け、板金を取り付けていきます。
21. 2023-08-05

木下地及び鼻隠し板金カバー工事
板金を取り付けました。
22. 2023-08-05

木下地及び鼻隠し板金カバー工事
板金を取り付けました。
23. 2023-08-07

屋根たてひらカバー工事
軒先水切りを取り付けていきます。
24. 2023-08-07

屋根たてひらカバー工事
軒先水切り、ケラバ水切りを取り付けていきます。
25. 2023-08-07

屋根たてひらカバー工事
軒先水切りの上から防水テープを貼ります。
26. 2023-08-07

屋根たてひらカバー工事
屋根の形状に合わせて屋根材をカットしていきます。
27. 2023-08-07

屋根たてひらカバー工事
新たな屋根材(たてひら)を葺いていきます。
28. 2023-08-07

屋根たてひらカバー工事
新たな屋根材(たてひら)を葺いていきます。
29. 2023-08-07

屋根たてひらカバー工事
新たな屋根材(たてひら)を葺いていきます。
30. 2023-08-08

屋根たてひらカバー工事
壁際にガルバ強化下地(タフベース)を取り付けました。
31. 2023-08-08

屋根たてひらカバー工事
棟にケミカル面戸、面戸水切りを取り付け、上からタフベースを取り付けました。
32. 2023-08-08

屋根たてひらカバー工事
壁際水切りを取り付けていきます。
33. 2023-08-08

屋根たてひらカバー工事
外壁と壁際水切りとの取り合い部分に、シーリング材の付きをよくするプライマー(下地剤)を塗布していきます。
34. 2023-08-08

屋根たてひらカバー工事
シーリング材を充填します。
35. 2023-08-08

屋根たてひらカバー工事
シーリング材を充填します。
36. 2023-08-08

屋根たてひらカバー工事
棟板金を取り付けていきます。
37. 2023-08-08

屋根たてひらカバー工事
棟板金を取り付けていきます。
38. 2023-08-08

屋根たてひらカバー工事
雨水の浸入を防ぐため、壁際にさらに水切り(二重水切り)を取り付け、マスキングテープで養生します。
39. 2023-08-08

屋根たてひらカバー工事
二重水切りを取り付け、マスキングテープで養生します。
40. 2023-08-08

屋根たてひらカバー工事
シーリング処理しました。
41. 2023-08-08

屋根たてひらカバー工事
シーリング処理しました。
42. 2023-08-08

屋根たてひらカバー工事
軒先キャップを取り付けました。
43. 2023-08-08

雨とい部分仕舞工事
水糸を引き勾配を調整しながら、新たなとい受け金具を取り付けていきます。
44. 2023-08-08

雨とい部分仕舞工事
別箇所、新たなとい受け金具を取り付けていきます。
45. 2023-08-09

雨とい部分仕舞工事
軒とい、集水器を取り付けました。
46. 2023-08-09

雨とい部分仕舞工事
軒といを取り付けました。
47. 2023-08-09

雨とい部分仕舞工事
軒とい、集水器を取り付け、工事完了です。
48. 2023-08-09

雨とい部分仕舞工事
別箇所 軒とい、集水器を取り付けました。
49. 2023-08-09

雨とい部分仕舞工事
軒といを取り付け、工事完了です。
50. 2023-08-09

庇取り付け工事
既存の状態です。
51. 2023-08-09

庇取り付け工事
新たな庇を取り付け、水切りを取り付けました。外壁との取り合い部分をマスキングテープで養生します。
52. 2023-08-09

庇取り付け工事
シーリング処理し、工事完了です。
53. 2023-08-10

最終確認
工事完了です。
54. 2023-08-10

最終確認
工事完了です。
55. 2023-08-10

最終確認
工事完了です。
56. 2023-08-10

最終確認
工事完了です。
57. 2023-08-11

足場工事
足場を解体しました。
58. 2023-08-11

足場工事
足場を解体しました。
