R5.9/9~10/6 八尾市 O様邸、S様邸 外部改修工事 | 施工完了実績

R5.9/9~10/6 八尾市 O様邸、S様邸 外部改修工事

Case Study - 施工完了

Case Study - ただいま施工中

R5.9/9~10/6 八尾市 O様邸、S様邸 外部改修工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    大阪

  4. 工事主任

    北村班、向井班、森班

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容
  4. 工事内容
  5. 工期

施工詳細

  1. 1. 2023-09-07

    水切り加工

    水切り加工

    自社工場にてオリジナルの水切りを製作、加工していきます。スリッター(ガルバリウム切断機)で平板(ひらいた)を切断し、折曲機で加工します。

  2. 2. 2023-09-07

    水切り加工

    水切り加工

    完成した水切りです。

  3. 3. 2023-09-07

    水切り加工

    水切り加工

    完成した水切りです。

  4. 4. 2023-09-09

    足場工事

    足場工事

    足場を設置し、養生シートを取り付けました。

  5. 5. 2023-09-09

    足場工事

    足場工事

    足場を設置し、養生シートを取り付けました。

  6. 6. 2023-09-11

    屋根工事

    屋根工事

    大屋根、既存の状態です。

  7. 7. 2023-09-11

    屋根工事

    屋根工事

    既存の状態です。

  8. 8. 2023-09-11

    屋根工事

    屋根工事

    ケレンがけして下地を整えていきます。

  9. 9. 2023-09-11

    屋根工事

    屋根工事

    ケレンがけしました。

  10. 10. 2023-09-11

    屋根工事

    屋根工事

    既存の棟、下地木材を撤去していきます。

  11. 11. 2023-09-11

    屋根工事

    屋根工事

    既存の棟、下地木材を撤去していきます。

  12. 12. 2023-09-11

    屋根工事

    屋根工事

    新たな下葺き材(タディスセルフカバー)を張っていきます。

  13. 13. 2023-09-11

    屋根工事

    屋根工事

    新たな下葺き材を張っていきます。

  14. 14. 2023-09-12

    屋根工事

    屋根工事

    引き続き、新たな下葺き材を張っていきます。

  15. 15. 2023-09-12

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  16. 16. 2023-09-12

    屋根工事

    屋根工事

    換気棟取り付け箇所に換気口を開けました。

  17. 17. 2023-09-12

    屋根工事

    屋根工事

    さらに上から防水テープを貼りました。

  18. 18. 2023-09-13

    屋根工事

    屋根工事

    別箇所、換気棟取り付け箇所に換気口を開けました。

  19. 19. 2023-09-13

    屋根工事

    屋根工事

    さらに上から防水テープを貼りました。

  20. 20. 2023-09-13

    屋根工事

    屋根工事

    軒先水切りを43㎜のダンバビスで固定し取り付けていきます。

  21. 21. 2023-09-13

    屋根工事

    屋根工事

    軒先水切りを取り付けていきます。

  22. 22. 2023-09-13

    屋根工事

    屋根工事

    雨水の浸入を防ぐため、軒先水切りの上から防水テープを貼ります。

  23. 23. 2023-09-13

    屋根工事

    屋根工事

    軒先水切りの上から防水テープを貼ります。

  24. 24. 2023-09-13

    屋根工事

    屋根工事

    新たな谷板を取り付けていきます。谷板に直接穴を開けないように、吊り子と呼ばれる部材を43㎜のダンバビスでしっかりと固定します。

  25. 25. 2023-09-13

    屋根工事

    屋根工事

    谷板に防水テープを貼ります。

  26. 26. 2023-09-13

    屋根工事

    屋根工事

    谷板に防水テープを貼りました。

  27. 27. 2023-09-13

    屋根工事

    屋根工事

    棟に下地木材を75㎜のビスで固定し取り付けていきます。

  28. 28. 2023-09-13

    屋根工事

    屋根工事

    棟に下地木材を取り付けていきます。

  29. 29. 2023-09-13

    屋根工事

    屋根工事

    下地木材の上から防水テープを貼ります。

  30. 30. 2023-09-14

    水切り加工

    水切り加工

    自社で棟板金を加工、製作しました。

  31. 31. 2023-09-14

    水切り加工

    水切り加工

    自社で棟板金を加工、製作しました。

  32. 32. 2023-09-14

    屋根工事

    屋根工事

    軒先から新たな屋根材(シルキーG2)を43㎜のダンバビスで固定し葺いていきます。

  33. 33. 2023-09-14

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  34. 34. 2023-09-14

    屋根工事

    屋根工事

    棟際の屋根材は雨水が浸入しないように下地木材に沿って立ち上げます。

  35. 35. 2023-09-14

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  36. 36. 2023-09-14

    屋根工事

    屋根工事

    棟の下地木材と屋根端を覆うように防水テープを貼っていきます。

  37. 37. 2023-09-14

    屋根工事

    屋根工事

    棟の下地木材と屋根端を覆うように防水テープを貼っていきます。

  38. 38. 2023-09-15

    屋根工事

    屋根工事

    引き続き、新たな屋根材を葺いていきます。

  39. 39. 2023-09-15

    屋根工事

    屋根工事

    新たな屋根材を葺いていきます。

  40. 40. 2023-09-15

    シーリング工事

    シーリング工事

    クラック(亀裂)既存の状態です。

  41. 41. 2023-09-15

    シーリング工事

    シーリング工事

    サッシ周り、既存の状態です。

  42. 42. 2023-09-15

    シーリング工事

    シーリング工事

    既存の状態です。

  43. 43. 2023-09-15

    シーリング工事

    シーリング工事

    きれいに清掃していきます。

  44. 44. 2023-09-15

    シーリング工事

    シーリング工事

    きれいに清掃していきます。

  45. 45. 2023-09-15

    シーリング工事

    シーリング工事

    きれいに清掃していきます。

  46. 46. 2023-09-15

    シーリング工事

    シーリング工事

    シーリング材の付きをよくするプライマー(下地剤)を塗布していきます。

  47. 47. 2023-09-15

    シーリング工事

    シーリング工事

    マスキングテープで養生し、プライマーを塗布していきます。

  48. 48. 2023-09-15

    シーリング工事

    シーリング工事

    プライマーを塗布していきます。

  49. 49. 2023-09-16

    シーリング工事

    シーリング工事

    シーリング材を充填します。

  50. 50. 2023-09-16

    シーリング工事

    シーリング工事

    平らにならしていきます。

  51. 51. 2023-09-16

    シーリング工事

    シーリング工事

    シーリング処理し、マスキングテープを撤去しました。

  52. 52. 2023-09-16

    シーリング工事

    シーリング工事

    シーリング処理しました。

  53. 53. 2023-09-16

    シーリング工事

    シーリング工事

    シーリング処理しました。

  54. 54. 2023-09-16

    シーリング工事

    シーリング工事

    シーリング処理しました。

  55. 55. 2023-09-16

    屋根工事

    屋根工事

    引き続き、新たな屋根材を葺いていきます。

  56. 56. 2023-09-16

    屋根工事

    屋根工事

    新たな屋根材を葺き上げました。

  57. 57. 2023-09-16

    屋根工事

    屋根工事

    新たな屋根材を葺き上げました。

  58. 58. 2023-09-16

    屋根工事

    屋根工事

    新たな屋根材を葺き上げました。

  59. 59. 2023-09-16

    屋根工事

    屋根工事

    棟にガルバ強化下地(タフベース)を25㎜のコーススレッドビスで固定し取り付けていきます。

  60. 60. 2023-09-16

    屋根工事

    屋根工事

    タフベースを取り付けていきます。

  61. 61. 2023-09-18

    屋根工事

    屋根工事

    タフベースを取り付けました。

  62. 62. 2023-09-18

    屋根工事

    屋根工事

    タフベースを取り付けました。

  63. 63. 2023-09-18

    屋根工事

    屋根工事

    さらに上から防水テープを貼ります。

  64. 64. 2023-09-18

    屋根工事

    屋根工事

    棟板金をステンレスパッキン付きビスで固定し取り付けていきます。継手にはシーリング材を入れます。

  65. 65. 2023-09-18

    屋根工事

    屋根工事

    棟板金を取り付けていきます。

  66. 66. 2023-09-18

    屋根工事

    屋根工事

    換気棟取り付け箇所に水切りをランスタッチビスで固定し取り付け、換気口を開けました。

  67. 67. 2023-09-18

    屋根工事

    屋根工事

    換気棟を取り付けました。

  68. 68. 2023-09-18

    屋根工事

    屋根工事

    棟板金を取り付けていきます。

  69. 69. 2023-09-18

    屋根工事

    屋根工事

    棟板金を取り付けました。

  70. 70. 2023-09-18

    屋根工事

    屋根工事

    棟板金の継手部分をマスキングテープで養生します。

  71. 71. 2023-09-18

    屋根工事

    屋根工事

    棟板金の継手部分をシーリング処理しました。

  72. 72. 2023-09-18

    屋根工事

    屋根工事

    シーリング処理しました。

  73. 73. 2023-09-18

    屋根工事

    屋根工事

    シーリング処理しました。

  74. 74. 2023-09-18

    屋根工事

    屋根工事

    シーリング処理しました。

  75. 75. 2023-09-18

    屋根工事

    屋根工事

    シーリング処理しました。

  76. 76. 2023-09-22

    高圧洗浄

    高圧洗浄

    高圧洗浄していきます。

  77. 77. 2023-09-22

    高圧洗浄

    高圧洗浄

    高圧洗浄していきます。

  78. 78. 2023-09-22

    高圧洗浄

    高圧洗浄

    高圧洗浄していきます。

  79. 79. 2023-09-22

    高圧洗浄

    高圧洗浄

    高圧洗浄していきます。

  80. 80. 2023-09-22

    塗装工事

    塗装工事

    換気フード、既存の状態です。

  81. 81. 2023-09-22

    塗装工事

    塗装工事

    ケレンがけをし、下地を整えていきます。

  82. 82. 2023-09-22

    塗装工事

    塗装工事

    サビ止めを塗布していきます。

  83. 83. 2023-09-22

    塗装工事

    塗装工事

    サビ止めを塗布しました。

  84. 84. 2023-09-22

    塗装工事

    塗装工事

    庇、既存の状態です。

  85. 85. 2023-09-22

    塗装工事

    塗装工事

    既存の状態です。

  86. 86. 2023-09-22

    塗装工事

    塗装工事

    ケレンがけをし、下地を整えていきます。

  87. 87. 2023-09-22

    塗装工事

    塗装工事

    ケレンがけをし、下地を整えていきます。

  88. 88. 2023-09-22

    塗装工事

    塗装工事

    サビ止めを塗布していきます。

  89. 89. 2023-09-22

    塗装工事

    塗装工事

    サビ止めを塗布していきます。

  90. 90. 2023-09-22

    塗装工事

    塗装工事

    サビ止めを塗布しました。

  91. 91. 2023-09-22

    塗装工事

    塗装工事

    サビ止めを塗布しました。

  92. 92. 2023-09-22

    塗装工事

    塗装工事

    たてとい、既存の状態です。

  93. 93. 2023-09-22

    塗装工事

    塗装工事

    既存の状態です。

  94. 94. 2023-09-22

    塗装工事

    塗装工事

    ケレンがけをし、下地を整えていきます。

  95. 95. 2023-09-22

    塗装工事

    塗装工事

    ケレンがけをし、下地を整えていきます。

  96. 96. 2023-09-22

    塗装工事

    塗装工事

    といバンド、サビ止めを塗布していきます。

  97. 97. 2023-09-22

    塗装工事

    塗装工事

    サビ止めを塗布していきます。

  98. 98. 2023-09-22

    塗装工事

    塗装工事

    サビ止めを塗布しました。

  99. 99. 2023-09-22

    塗装工事

    塗装工事

    サビ止めを塗布しました。

  100. 100. 2023-09-25

    塗装工事

    塗装工事

    塗装箇所以外を養生しました。

  101. 101. 2023-09-25

    塗装工事

    塗装工事

    塗装箇所以外を養生しました。

  102. 102. 2023-09-26

    塗装工事

    塗装工事

    塗装箇所以外を養生しました。

  103. 103. 2023-09-26

    塗装工事

    塗装工事

    塗装箇所以外を養生しました。

  104. 104. 2023-09-26

    使用塗料

    使用塗料

    こちらの塗料を使用します。

  105. 105. 2023-09-26

    使用塗料

    使用塗料

    こちらの塗料を使用します。

  106. 106. 2023-09-26

    塗装工事

    塗装工事

    ガレージ軒天、既存の状態です。

  107. 107. 2023-09-26

    塗装工事

    塗装工事

    ケンエースG-Ⅱを上塗り(1回目)していきます。

  108. 108. 2023-09-26

    塗装工事

    塗装工事

    ケンエースG-Ⅱを上塗り(1回目)しました。

  109. 109. 2023-09-26

    塗装工事

    塗装工事

    ケンエースG-Ⅱを上塗り(2回目)していきます。

  110. 110. 2023-09-26

    塗装工事

    塗装工事

    ケンエースG-Ⅱを上塗り(2回目)しました。

  111. 111. 2023-09-26

    塗装工事

    塗装工事

    別箇所 ガレージ軒天、既存の状態です。

  112. 112. 2023-09-26

    塗装工事

    塗装工事

    ケンエースG-Ⅱを上塗り(1回目)していきます。

  113. 113. 2023-09-26

    塗装工事

    塗装工事

    ケンエースG-Ⅱを上塗り(1回目)しました。

  114. 114. 2023-09-26

    塗装工事

    塗装工事

    ケンエースG-Ⅱを上塗り(2回目)していきます。

  115. 115. 2023-09-26

    塗装工事

    塗装工事

    ケンエースG-Ⅱを上塗り(2回目)しました。

  116. 116. 2023-09-26

    塗装工事

    塗装工事

    鼻隠し、既存の状態です。

  117. 117. 2023-09-26

    塗装工事

    塗装工事

    ホワイトフィラーAⅡを下塗りしていきます。

  118. 118. 2023-09-26

    塗装工事

    塗装工事

    ホワイトフィラーAⅡを下塗りし、といバンドにサビ止めを塗布しました。

  119. 119. 2023-09-26

    塗装工事

    塗装工事

    別箇所 鼻隠し、既存の状態です。

  120. 120. 2023-09-26

    塗装工事

    塗装工事

    ホワイトフィラーAⅡを下塗りしていきます。

  121. 121. 2023-09-26

    塗装工事

    塗装工事

    ホワイトフィラーAⅡを下塗りしました。

  122. 122. 2023-09-26

    外壁塗装工事

    外壁塗装工事

    既存の状態です。

  123. 123. 2023-09-26

    外壁塗装工事

    外壁塗装工事

    ホワイトフィラーAⅡを下塗りしていきます。

  124. 124. 2023-09-26

    外壁塗装工事

    外壁塗装工事

    ホワイトフィラーAⅡを下塗りしました。

  125. 125. 2023-09-27

    外壁塗装工事

    外壁塗装工事

    別箇所、既存の状態です。

  126. 126. 2023-09-27

    外壁塗装工事

    外壁塗装工事

    サーモテックメタルプライマーを下塗りしていきます。

  127. 127. 2023-09-27

    外壁塗装工事

    外壁塗装工事

    サーモテックメタルプライマーを下塗りしました。

  128. 128. 2023-09-27

    外壁塗装工事

    外壁塗装工事

    シリコンREVO1000-IRを中塗りしていきます。

  129. 129. 2023-09-27

    外壁塗装工事

    外壁塗装工事

    シリコンREVO1000-IRを中塗りしました。

  130. 130. 2023-09-28

    外壁塗装工事

    外壁塗装工事

    別箇所、シリコンREVO1000-IRを中塗りしていきます。

  131. 131. 2023-09-28

    外壁塗装工事

    外壁塗装工事

    シリコンREVO1000-IRを中塗りしました。

  132. 132. 2023-09-28

    塗装工事

    塗装工事

    鼻隠し、シリコンREVO1000-IRを中塗りしていきます。

  133. 133. 2023-09-28

    塗装工事

    塗装工事

    シリコンREVO1000-IRを中塗りしていきます。

  134. 134. 2023-09-28

    塗装工事

    塗装工事

    シリコンREVO1000-IRを中塗りしました。

  135. 135. 2023-09-28

    塗装工事

    塗装工事

    シリコンREVO1000-IRを中塗りしました。

  136. 136. 2023-09-28

    塗装工事

    塗装工事

    シリコンREVO1000-IRを上塗りしていきます。

  137. 137. 2023-09-28

    塗装工事

    塗装工事

    シリコンREVO1000-IRを上塗りしていきます。

  138. 138. 2023-09-29

    外壁塗装工事

    外壁塗装工事

    シリコンREVO1000-IRを上塗りしていきます。

  139. 139. 2023-09-29

    外壁塗装工事

    外壁塗装工事

    別箇所、シリコンREVO1000-IRを上塗りしていきます。

  140. 140. 2023-09-29

    使用塗料

    使用塗料

    こちらの塗料を使用しました。

  141. 141. 2023-10-02

    塗装工事

    塗装工事

    雨戸、既存の状態です。

  142. 142. 2023-10-02

    塗装工事

    塗装工事

    既存の状態です。

  143. 143. 2023-10-02

    塗装工事

    塗装工事

    ケレンがけをし、下地を整えていきます。

  144. 144. 2023-10-02

    塗装工事

    塗装工事

    ケレンがけをし、下地を整えていきます。

  145. 145. 2023-10-02

    塗装工事

    塗装工事

    サビ止めを塗布していきます。

  146. 146. 2023-10-02

    塗装工事

    塗装工事

    サビ止めを塗布していきます。

  147. 147. 2023-10-02

    塗装工事

    塗装工事

    サビ止めを塗布しました。

  148. 148. 2023-10-02

    塗装工事

    塗装工事

    サビ止めを塗布しました。

  149. 149. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  150. 150. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  151. 151. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(1回目)しました。

  152. 152. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(1回目)しました。

  153. 153. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(2回目)していきます。

  154. 154. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(2回目)していきます。

  155. 155. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(2回目)しました。

  156. 156. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(2回目)しました。

  157. 157. 2023-10-02

    塗装工事

    塗装工事

    たてとい、ウレタン塗料を上塗り(1回目)していきます。

  158. 158. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(1回目)していきます。

  159. 159. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(1回目)しました。

  160. 160. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(1回目)しました。

  161. 塗装工事

    塗装工事

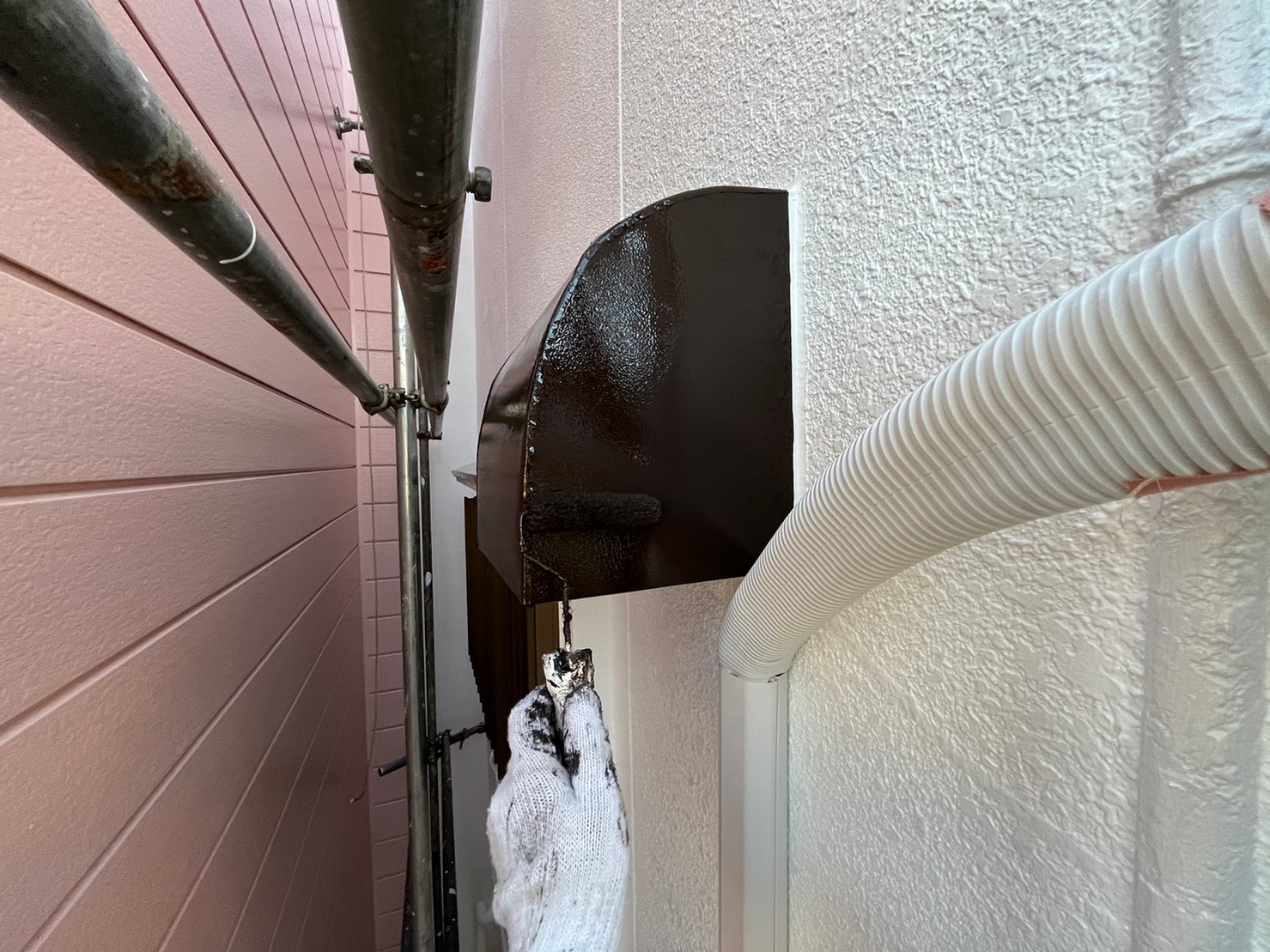

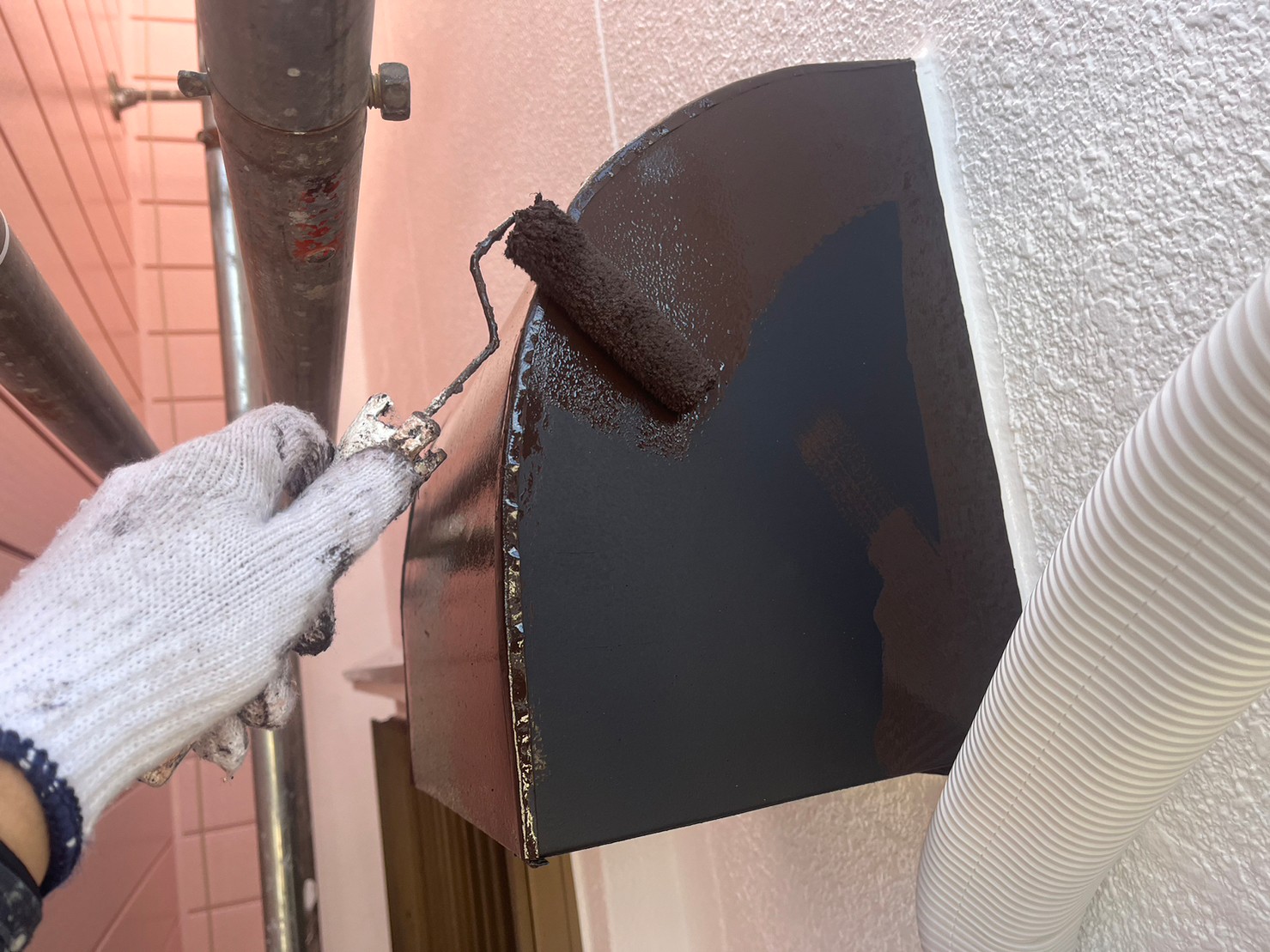

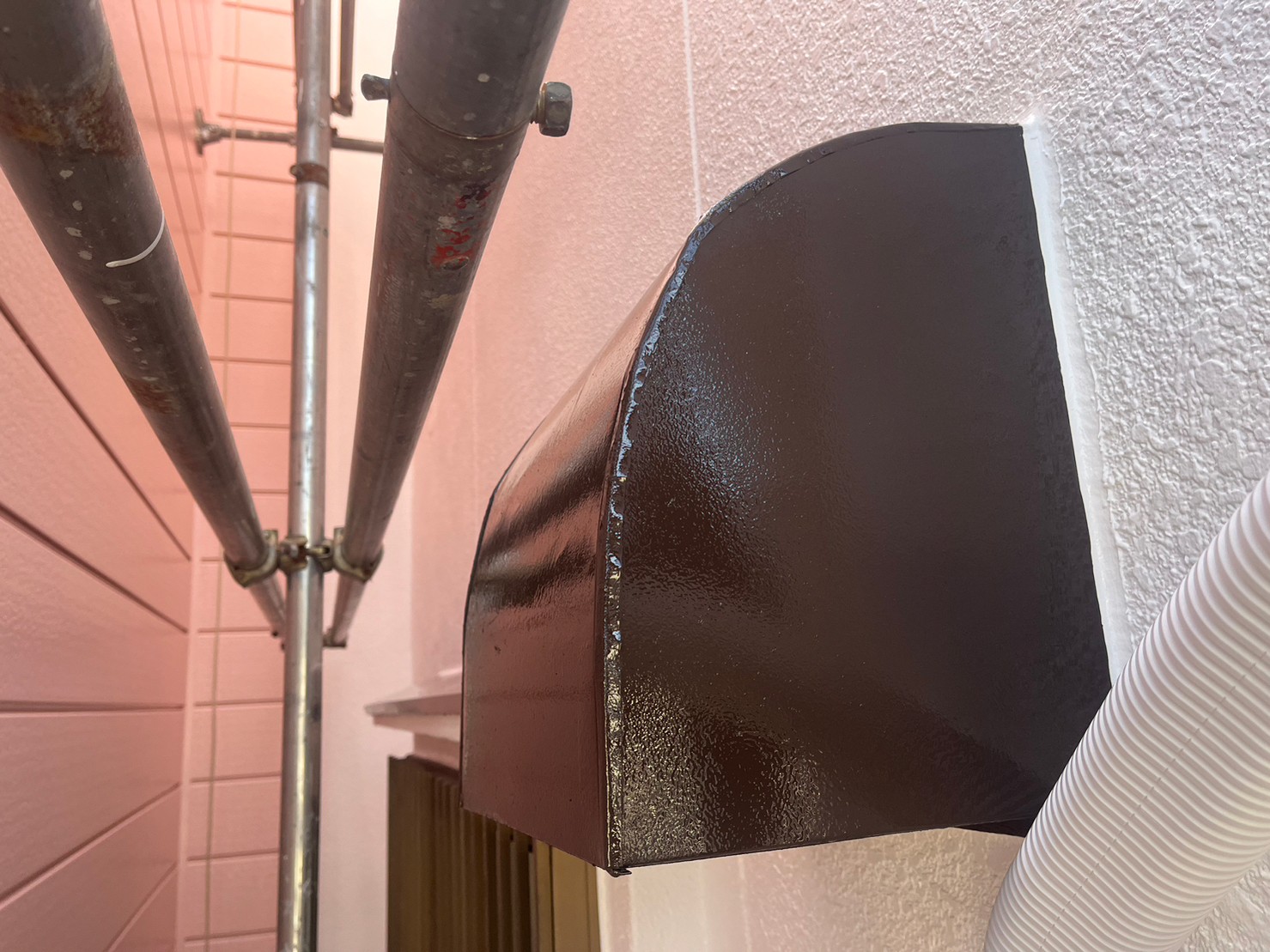

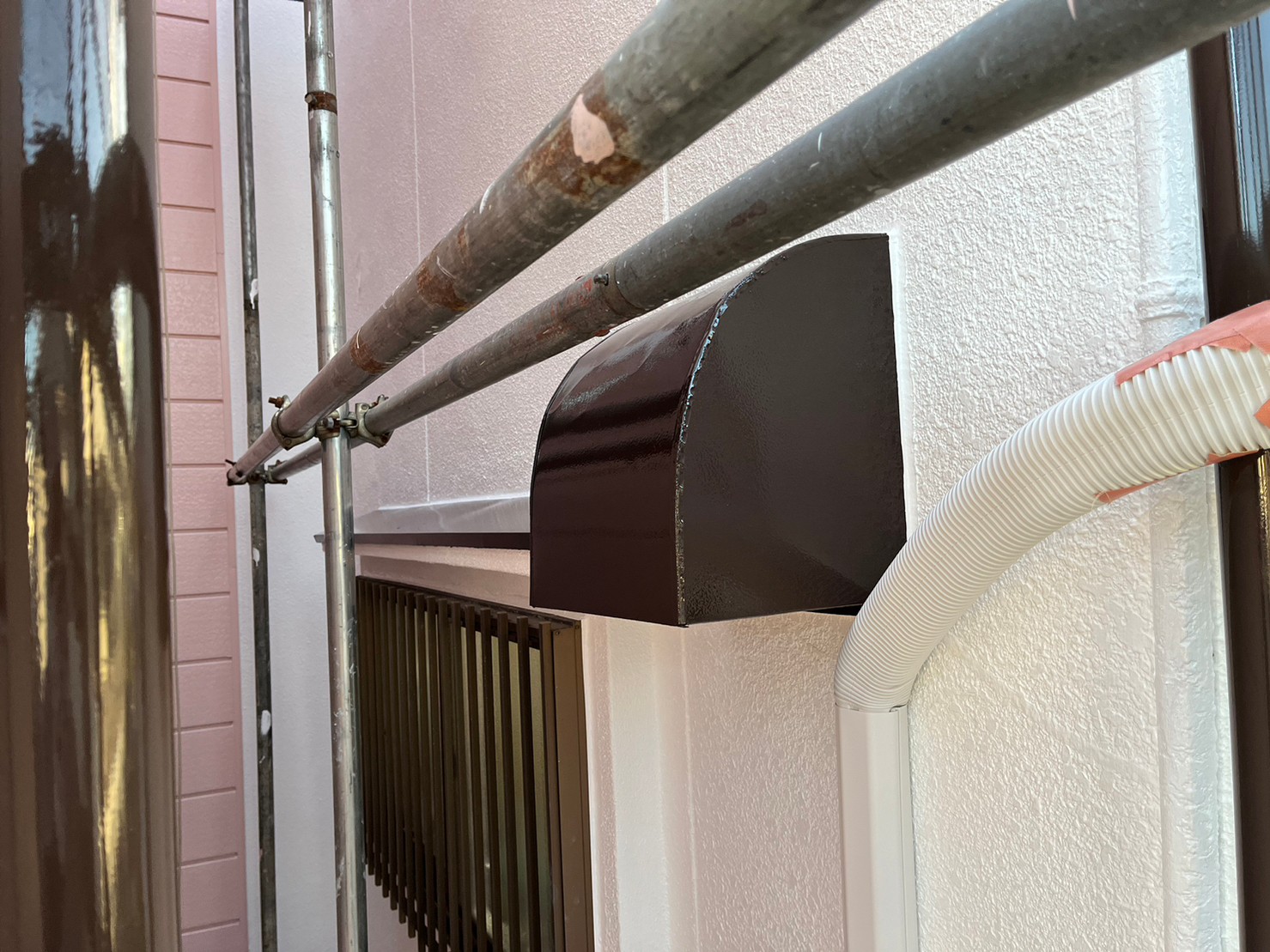

    換気フード、

  162. 塗装工事

    塗装工事

  163. 塗装工事

    塗装工事

  164. 塗装工事

    塗装工事

  165. 165. 2023-10-02

    塗装工事

    塗装工事

    庇、ウレタン塗料を上塗り(1回目)していきます。

  166. 166. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(1回目)しました。

  167. 167. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(2回目)していきます。

  168. 168. 2023-10-02

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(2回目)しました。

  169. 169. 2023-10-03

    塗装工事

    塗装工事

    たてとい、ウレタン塗料を上塗り(2回目)していきます。

  170. 170. 2023-10-03

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(2回目)していきます。

  171. 171. 2023-10-03

    塗装工事

    塗装工事

    ウレタン塗料を上塗り(2回目)しました。

  172. 172. 2023-10-03

    塗装工事

    塗装工事

    鼻隠し、シリコンREVO1000-IRを上塗りしました。

  173. 173. 2023-10-03

    外壁塗装工事

    外壁塗装工事

    外壁、シリコンREVO1000-IRを上塗りしました。

  174. 174. 2023-10-03

    外壁塗装工事

    外壁塗装工事

    シリコンREVO1000-IRを上塗りしました。

  175. 175. 2023-10-04

    塗装工事

    塗装工事

    鼻隠し、シリコンREVO1000-IRを上塗りしました。

  176. 176. 2023-10-06

    足場解体前確認

    足場解体前確認

    工事完了です。

  177. 177. 2023-10-06

    足場解体前確認

    足場解体前確認

    工事完了です。

  178. 178. 2023-10-06

    足場解体前確認

    足場解体前確認

    工事完了です。

  179. 179. 2023-10-06

    足場解体前確認

    足場解体前確認

    工事完了です。

  180. 180. 2023-10-06

    足場解体前確認

    足場解体前確認

    工事完了です。

  181. 181. 2023-10-06

    足場工事

    足場工事

    足場を解体しました。

  182. 182. 2023-10-06

    足場工事

    足場工事

    足場を解体しました。
