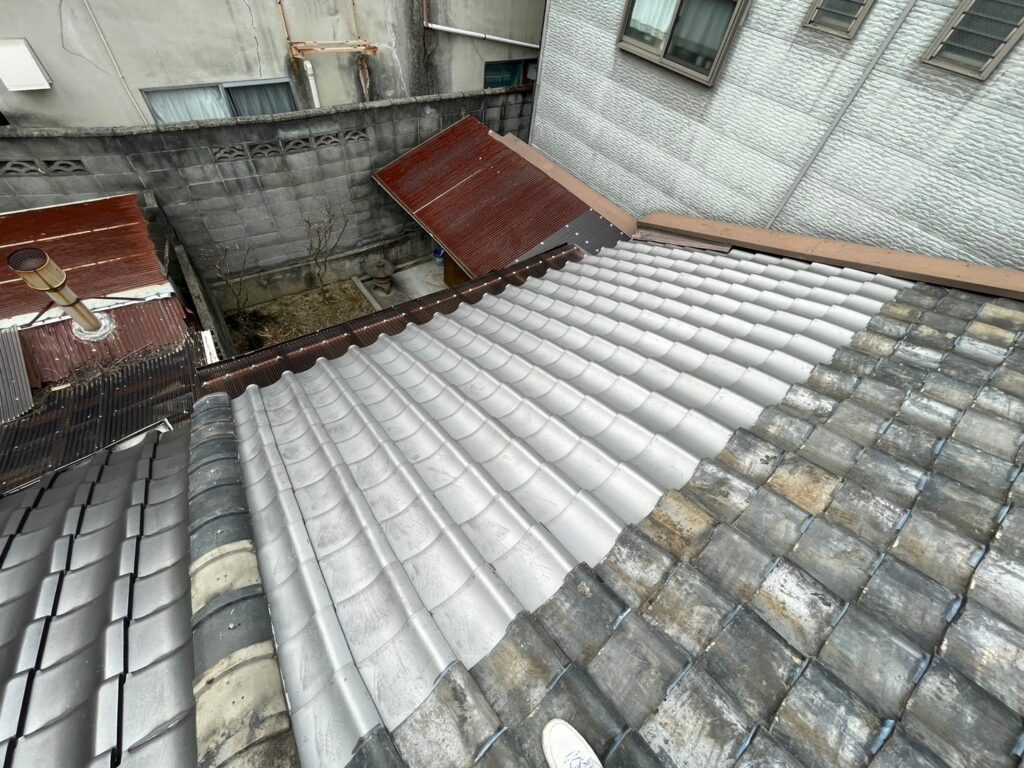

R6.1/26~2/1 京都市 G様邸 瓦屋根、庇、雨とい工事

Case Study - 施工完了

Case Study - ただいま施行中

R6.1/26~2/1 京都市 G様邸 瓦屋根、庇、雨とい工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    京都

  4. 工事主任

    柏木班

工事データ

  1. 築年数

    -

  2. 構造

    -

  3. お問合わせ内容

    屋根補修依頼

  4. 工事内容

    瓦屋根補修、ポリカ張り替え、雨とい工事

  5. 工期

    8日

施工詳細

  1. 1. 2024年01月26日

    屋根工事

    屋根工事

    大屋根、既存の状態です。

  2. 2. 2024年01月26日

    屋根工事

    屋根工事

    崩れている屋根の箇所の瓦を撤去していきます。

  3. 3. 2024年01月26日

    屋根工事

    屋根工事

    崩れている屋根の箇所の瓦を撤去していきます。

  4. 4. 2024年01月26日

    屋根工事

    屋根工事

    土台の土、既存の下葺き材、垂木を撤去していきます。

  5. 5. 2024年01月26日

    屋根工事

    屋根工事

    屋根裏、既存の状態です。

  6. 6. 2024年01月26日

    屋根工事

    屋根工事

    きれいに清掃していきます。

  7. 7. 2024年01月26日

    屋根工事

    屋根工事

    きれいに清掃しました。

  8. 8. 2024年01月26日

    屋根工事

    屋根工事

    きれいに清掃しました。

  9. 9. 2024年01月26日

    屋根工事

    屋根工事

    新しい垂木を取り付けていきます。

  10. 10. 2024年01月26日

    屋根工事

    屋根工事

    針葉樹板(12㎜)を張っていきます。

  11. 11. 2024年01月26日

    屋根工事

    屋根工事

    新たな下葺き材(タイベックルーフライナー)を張っていきます。

  12. 12. 2024年01月26日

    屋根工事

    屋根工事

    新たな下葺き材を張りました。

  13. 13. 2024年01月27日

    屋根工事

    屋根工事

    瓦のズレがひどい箇所の瓦を突き上げ、ズレを直します。

  14. 14. 2024年01月27日

    屋根工事

    屋根工事

    瓦のズレがひどい箇所の瓦を突き上げ、ズレを直します。

  15. 15. 2024年01月27日

    屋根工事

    屋根工事

    瓦のズレがひどい箇所の瓦を突き上げ、ズレを直します。

  16. 16. 2024年01月27日

    屋根工事

    屋根工事

    ズレ防止のため、瓦の山部分にシーリング材を充填します。(ラバーロック)

  17. 17. 2024年01月27日

    屋根工事

    屋根工事

    ラバーロックしました。

  18. 18. 2024年01月27日

    屋根工事

    屋根工事

    隣との接点に捨て水切りを取り付けていきます。直接穴を開けないように、吊り子と呼ばれる部材をビスでしっかりと固定します。

  19. 19. 2024年01月27日

    屋根工事

    屋根工事

    瓦を止める為の桟木を取り付けました。

  20. 20. 2024年01月27日

    屋根工事

    屋根工事

    軒先にL型板金施工し、瓦用面戸取り付けました。

  21. 21. 2024年01月27日

    屋根工事

    屋根工事

    瓦を並べてる為の墨付けをしました。

  22. 22. 2024年01月27日

    屋根工事

    屋根工事

    瓦を並べてる為の墨付けをしました。

  23. 23. 2024年01月29日

    新設ポリカ工事

    新設ポリカ工事

    ポリカ、既存の状態です。

  24. 24. 2024年01月29日

    新設ポリカ工事

    新設ポリカ工事

    既存のポリカを撤去し、傷んでいる下地木材を補修しました。

  25. 25. 2024年01月29日

    新設ポリカ工事

    新設ポリカ工事

    既存のポリカを撤去し、傷んでいる下地木材を補修しました。

  26. 26. 2024年01月29日

    屋根工事

    屋根工事

    いぶし瓦を51㎜のステンレスビスで固定し葺いていきます。

  27. 27. 2024年01月29日

    屋根工事

    屋根工事

    いぶし瓦を葺いていきます。

  28. 28. 2024年01月29日

    屋根工事

    屋根工事

    いぶし瓦を葺き上げました。

  29. 29. 2024年01月29日

    屋根工事

    屋根工事

    ズレ防止のため、瓦の横方向にシーリング材を充填します。(ラバーロック)

  30. 30. 2024年01月29日

    屋根工事

    屋根工事

    ラバーロックしました。

  31. 31. 2024年01月30日

    屋根工事

    屋根工事

    隣との接点部分の瓦を一旦撤去します。

  32. 32. 2024年01月30日

    屋根工事

    屋根工事

    漆喰材(シルガード)を置きなおし、高さを調整します。

  33. 33. 2024年01月30日

    屋根工事

    屋根工事

    漆喰材(シルガード)を置きなおし、高さを調整します。

  34. 34. 2024年01月30日

    屋根工事

    屋根工事

    ステンレス線で固定し、瓦を復旧しました。

  35. 35. 2024年01月30日

    正面雨とい交換工事

    正面雨とい交換工事

    正面雨とい、既存の状態です。

  36. 36. 2024年01月30日

    正面雨とい交換工事

    正面雨とい交換工事

    控え金具を取り付け、たてといを取り付けました。

  37. 37. 2024年01月30日

    正面雨とい交換工事

    正面雨とい交換工事

    たてといを取り付け、軒といに繋げました。

  38. 38. 2024年01月30日

    正面雨とい交換工事

    正面雨とい交換工事

    たてといを取り付け、軒といに繋げました。

  39. 39. 2024年01月30日

    新設ポリカ工事

    新設ポリカ工事

    新たなポリカを専用のビスで固定し、取り付けていきます。

  40. 40. 2024年01月30日

    新設ポリカ工事

    新設ポリカ工事

    新たなポリカを専用のビスで固定し、取り付けていきます。

  41. 41. 2024年01月30日

    新設ポリカ工事

    新設ポリカ工事

    新たなポリカを取り付けました。

  42. 42. 2024年02月03日

    最終確認

    最終確認

    工事完了です。

  43. 43. 2024年02月03日

    最終確認

    最終確認

    工事完了です。

  44. 44. 2024年02月03日

    最終確認

    最終確認

    工事完了です。
