R7.1/7~1/30 貝塚市 三和合繊株式会社様 部分外部改修工事
Case Study - 施工完了
Case Study - ただいま施行中

工事データ
-
築年数
ー
-
構造
ー
-
お問合わせ内容
事務所の壁が少し漏れてるかもしれない
-
工事内容
外壁北面塗装、東面角波カバー工事、付帯部塗装工事
-
工期
約20日
施工詳細
1. 2025年01月07日
足場工事
足場を設置し養生シートを取り付けました。
2. 2025年01月07日
足場工事
足場を設置し養生シートを取り付けました。
3. 2025年01月10日
シーリング工事
クラック(亀裂)部分、既存の状態です。
4. 2025年01月10日
シーリング工事
クラック部分をVカットしました。
5. 2025年01月10日
シーリング工事
シーリング箇所をマスキングテープで養生します。
6. 2025年01月10日
シーリング工事
シーリング材の付きをよくするプライマーを塗布します。
7. 2025年01月10日
シーリング工事
シーリング材を充填します。
8. 2025年01月10日
シーリング工事
平らにならしていきます。
9. 2025年01月10日
シーリング工事
シーリング処理し、マスキングテープを撤去しました。
10. 2025年01月10日
シーリング工事
シーリング処理しました。
11. 2025年01月10日
シーリング工事
シーリング処理しました。
12. 2025年01月11日
東面角波カバー工事
既存外壁にシーリング材を充填します。
13. 2025年01月11日
東面角波カバー工事
胴縁下地材を取り付けていきます。
14. 2025年01月11日
東面角波カバー工事
さらに上から透湿シートを張っていきます。
15. 2025年01月11日
東面角波カバー工事
透湿シートを張っていきます。
16. 2025年01月11日
東面角波カバー工事
雨水が浸入しないように透湿シートは笠木で折り返して張りました。
17. 2025年01月13日
正面横亀裂部分ハット型板金取り付け工事
ハット型板金取り付け部分にシーリング材を充填します。
18. 2025年01月13日
正面横亀裂部分ハット型板金取り付け工事
下地木材を取り付けていきます。
19. 2025年01月13日
正面横亀裂部分ハット型板金取り付け工事
透湿シートを張り、シーリング材を充填します。
20. 2025年01月13日
正面横亀裂部分ハット型板金取り付け工事
ハット型板金を取り付け、マスキングテープで養生します。
21. 2025年01月13日
正面横亀裂部分ハット型板金取り付け工事
ハット型板金を取り付け、マスキングテープで養生します。
22. 2025年01月13日
正面横亀裂部分ハット型板金取り付け工事
シーリング処理し、マスキングテープを撤去しました。
23. 2025年01月13日
正面横亀裂部分ハット型板金取り付け工事
シーリング処理し、マスキングテープを撤去しました。
24. 2025年01月14日
正面横亀裂部分ハット型板金取り付け工事
ハット型板金をALCビスで本止めしました。
25. 2025年01月14日
正面横亀裂部分ハット型板金取り付け工事
ハット型板金をALCビスで本止めしました。
26. 2025年01月14日
東面角波カバー工事
換気フードまわりに水切りを取り付けていきます。
27. 2025年01月14日
東面角波カバー工事
マスキングテープで養生しシーリング処理していきます。
28. 2025年01月14日
東面角波カバー工事
見切りを取り付けていきます。
29. 2025年01月14日
東面角波カバー工事
見切りを取り付け、シーリング処理しました。
30. 2025年01月14日
東面角波カバー工事
サッシまわり、シーリング材を充填します。
31. 2025年01月14日
東面角波カバー工事
水切りを取り付けました。

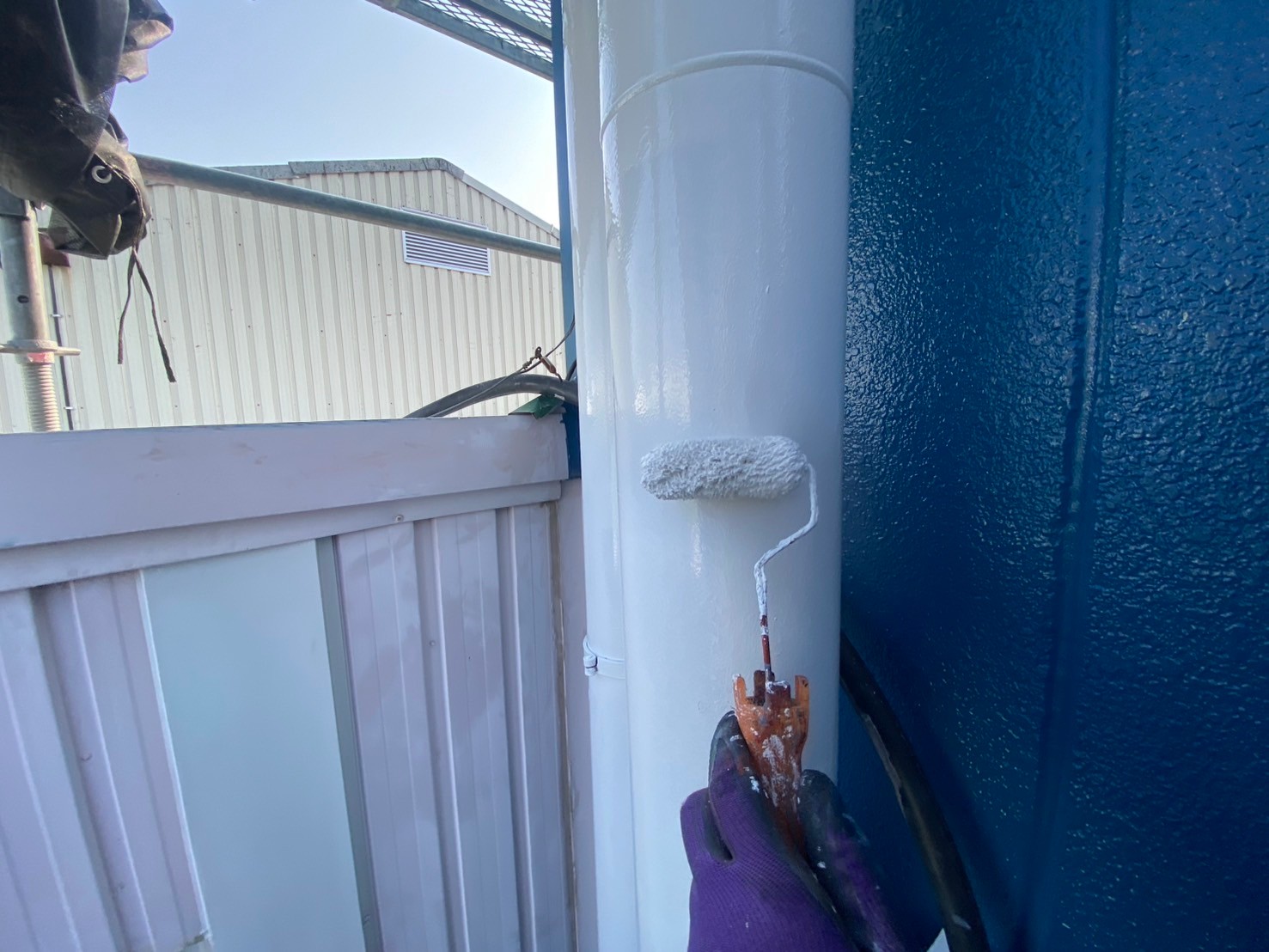

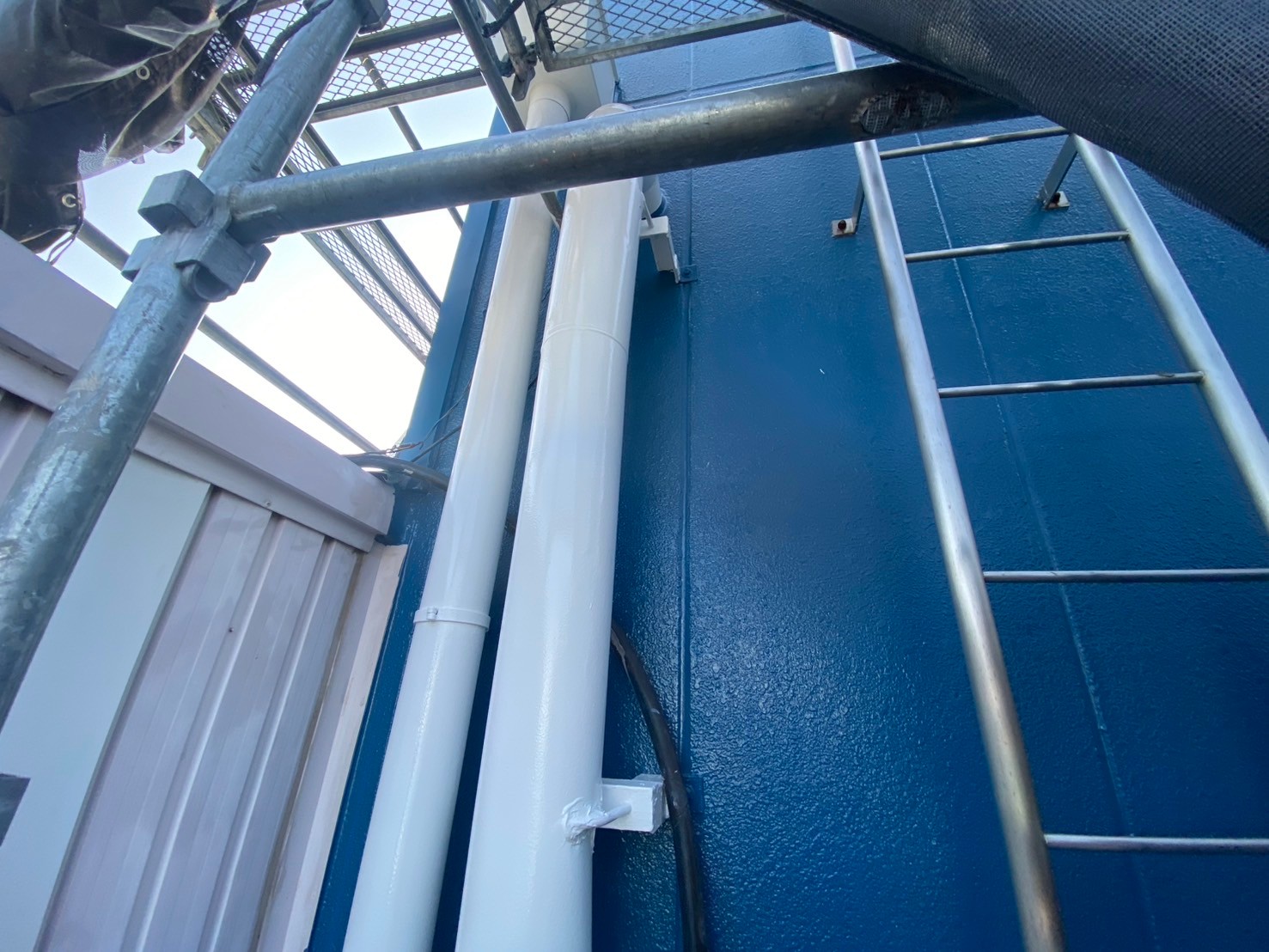

32. 2025年01月14日
東面角波カバー工事
見切りを取り付けました。
33. 2025年01月14日
東面角波カバー工事
見切りを取り付けました。
34. 2025年01月14日

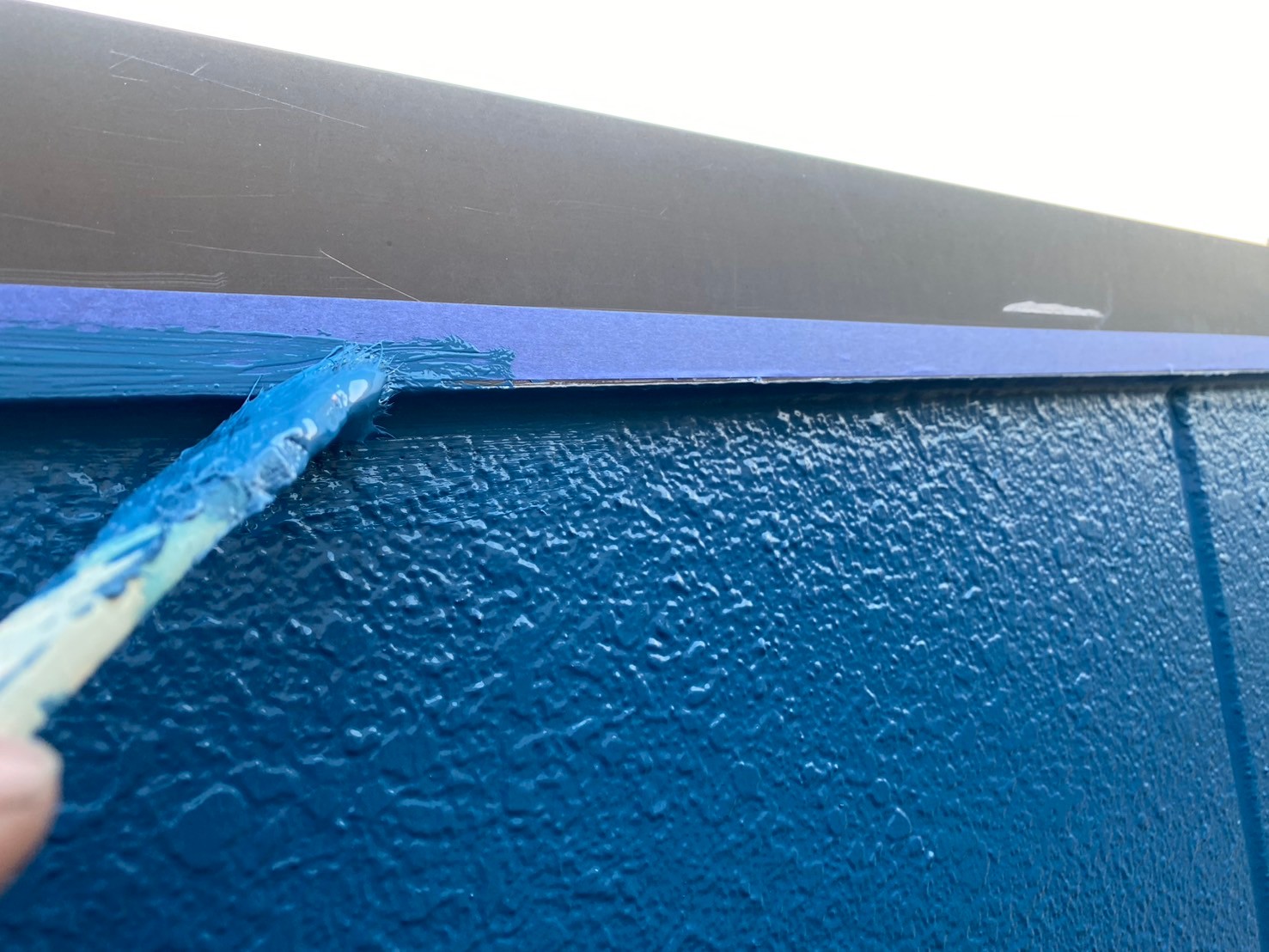

東面角波カバー工事

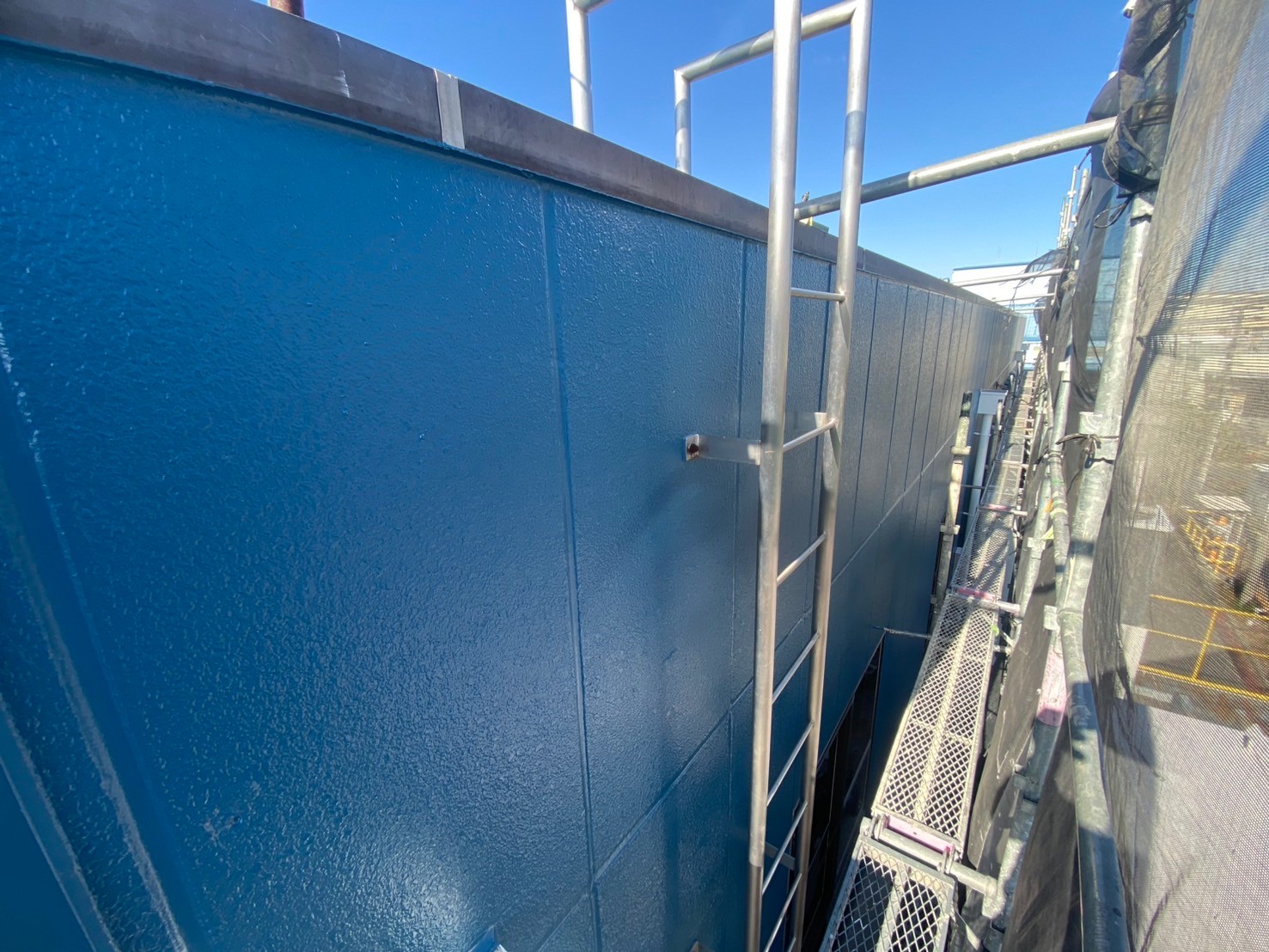

防水テープを貼ります。
35. 2025年01月14日
東面角波カバー工事
雨水の浸入を防ぐため、防水テープを貼ります。
36. 2025年01月15日
東面角波カバー工事
角波(0.35㎜)を張っていきます。既存換気フードまわりや、庇まわりは角波をカット、加工し張っていきます。
37. 2025年01月15日
東面角波カバー工事
笠木との取り合い部分に防水テープを貼ります。
38. 2025年01月16日
東面角波カバー工事
角波(0.35㎜)をビスで本止めしています。
39. 2025年01月16日
東面角波カバー工事
角波(0.35㎜)をビスで本止めしています。
40. 2025年01月17日
東面角波カバー工事
コーナーにシーリング材を充填します。
41. 2025年01月17日
東面角波カバー工事
下地木材を取り付け、さらに上から透湿シートを張っていきます。
42. 2025年01月17日
東面角波カバー工事
下地木材を取り付け、さらに上から透湿シートを張りました。
43. 2025年01月17日
東面角波カバー工事
コーナーに水切りを取り付けました。
44. 2025年01月17日
東面角波カバー工事
コーナーに水切りを取り付けました。
45. 2025年01月17日
東面角波カバー工事
外壁と、コーナーとの取り合い部分をマスキングテープで養生します。
46. 2025年01月17日
東面角波カバー工事
シーリング材の付きをよくするプライマーを塗布します。
47. 2025年01月17日
東面角波カバー工事
シーリング処理し、マスキングテープを撤去しました。
48. 2025年01月17日
東面角波カバー工事
シーリング処理し、マスキングテープを撤去しました。
49. 2025年01月17日
東面角波カバー工事
シーリング処理し、マスキングテープを撤去しました。
50. 2025年01月17日
笠木取り付け工事
既存笠木にシーリング材を充填します。
51. 2025年01月17日
笠木取り付け工事
下地木材をビスで固定し取り付けていきます。
52. 2025年01月17日
笠木取り付け工事
こちらのビスを使用します。
53. 2025年01月17日
笠木取り付け工事
下地木材をビスで固定し取り付けました。
54. 2025年01月17日
笠木取り付け工事
透湿シートを張りました。
55. 2025年01月18日
笠木取り付け工事

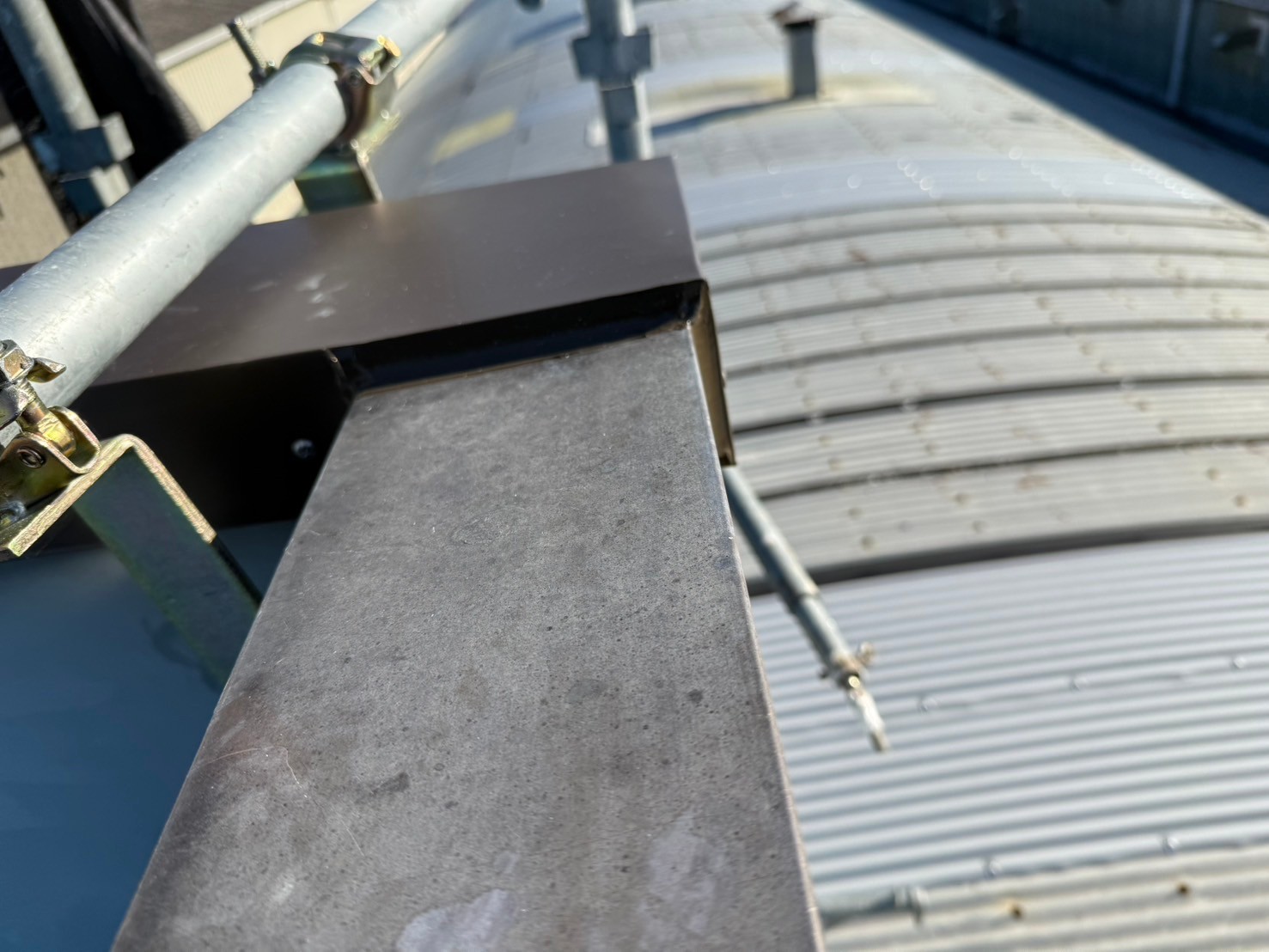

笠木板金固定のため、水切りを取り付けていきます。
56. 2025年01月18日
笠木取り付け工事
笠木板金にシーリング材を充填します。
57. 2025年01月18日
笠木取り付け工事
笠木板金を取り付けていきます。継手にはシーリング材を充填します。
58. 2025年01月18日
笠木取り付け工事
笠木板金を取り付け、継手部分をマスキングテープで養生し、シーリング材を充填します。
59. 2025年01月18日
笠木取り付け工事
シーリング処理し、マスキングテープを撤去しました。
60. 2025年01月18日
笠木取り付け工事

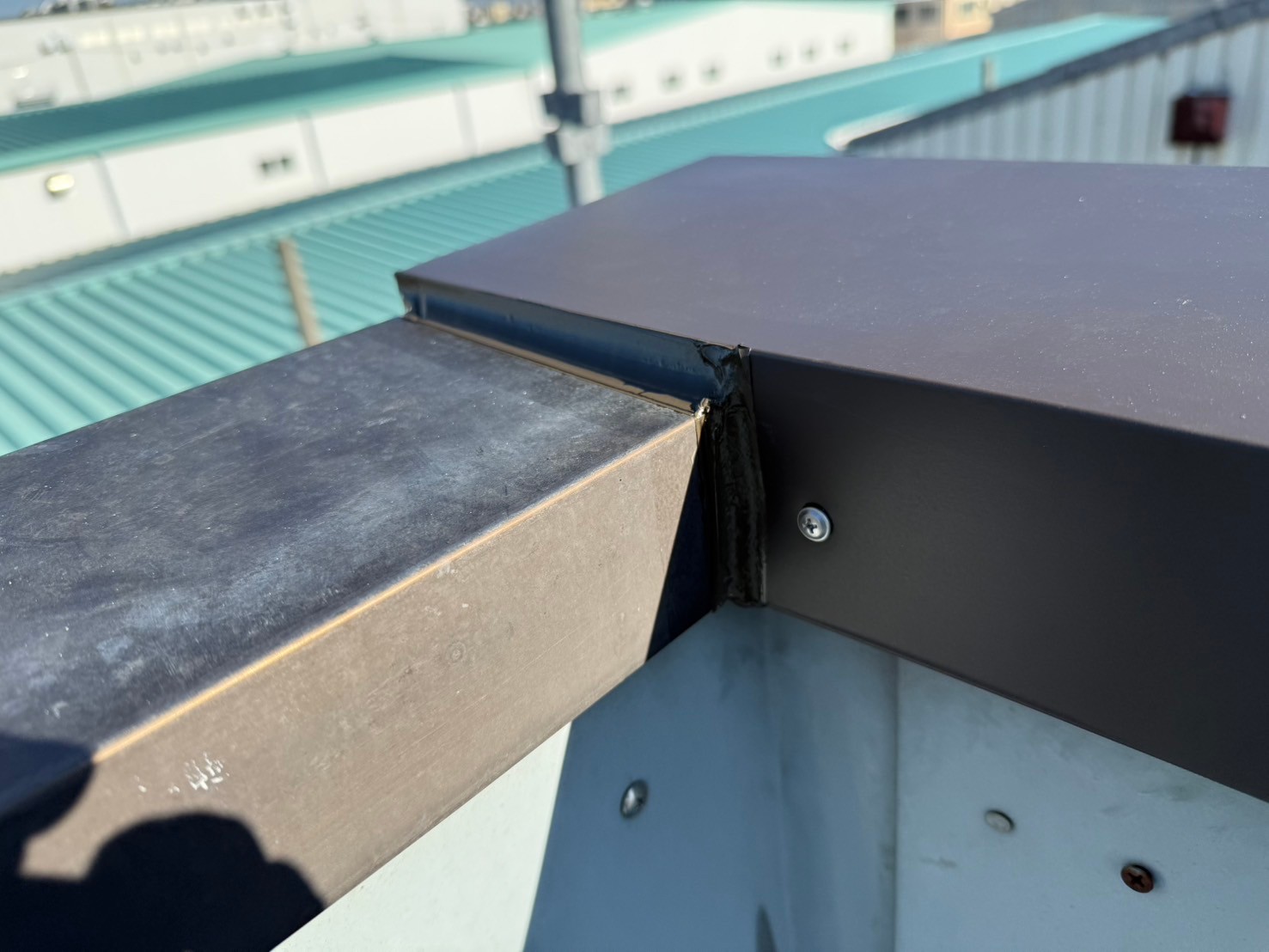

笠木板金を取り付けました。
61. 2025年01月18日
笠木取り付け工事
既存の笠木との取り合い部分をマスキングテープで養生し、シーリング材の付きを良くするプライマーを塗布していきます。
62. 2025年01月18日
笠木取り付け工事
シーリング処理し、マスキングテープを撤去しました。
63. 2025年01月18日
笠木取り付け工事
シーリング処理し、マスキングテープを撤去しました。
64. 2025年01月18日
笠木取り付け工事

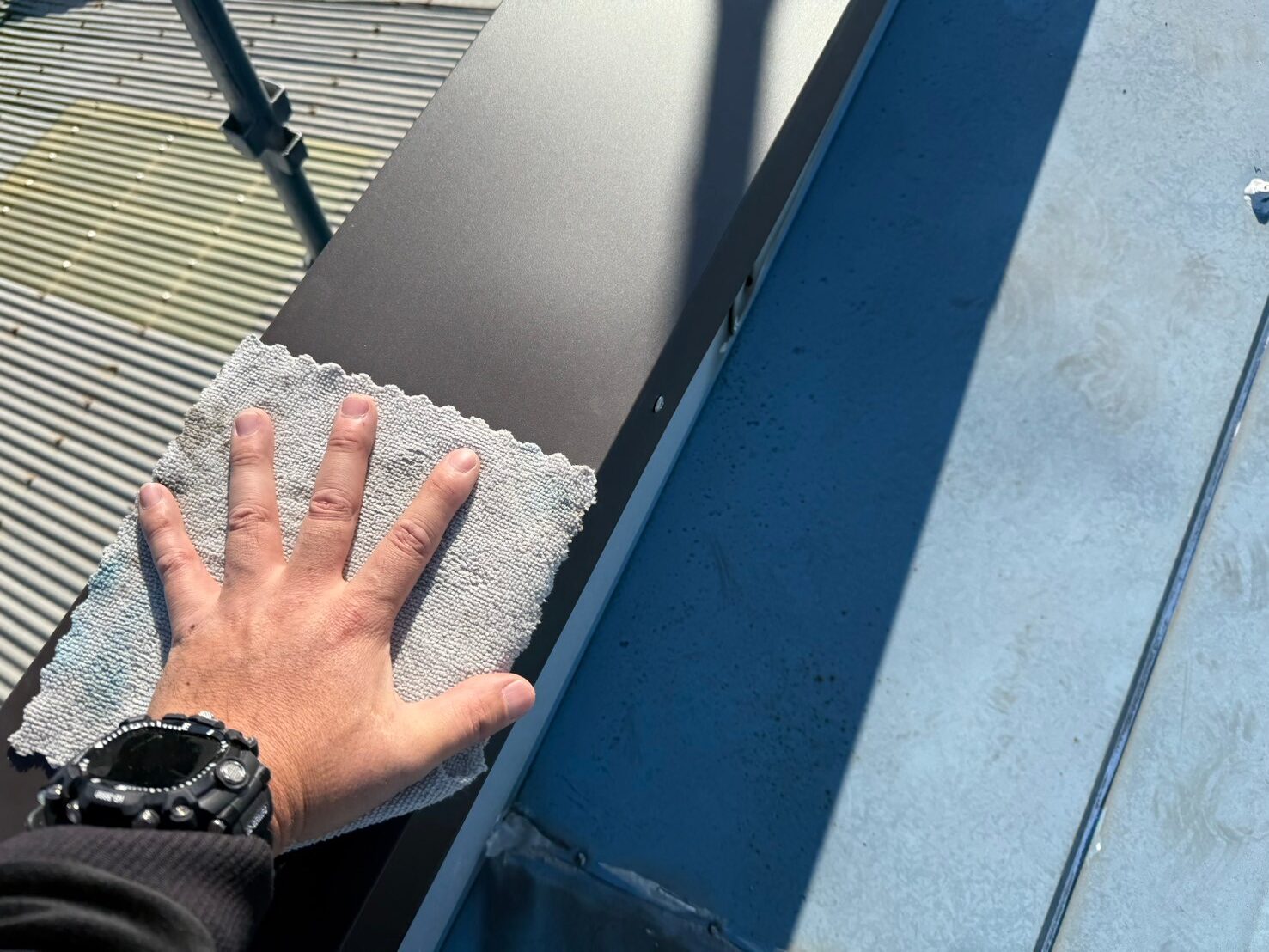

清掃していきます。
65. 2025年01月20日
高圧洗浄

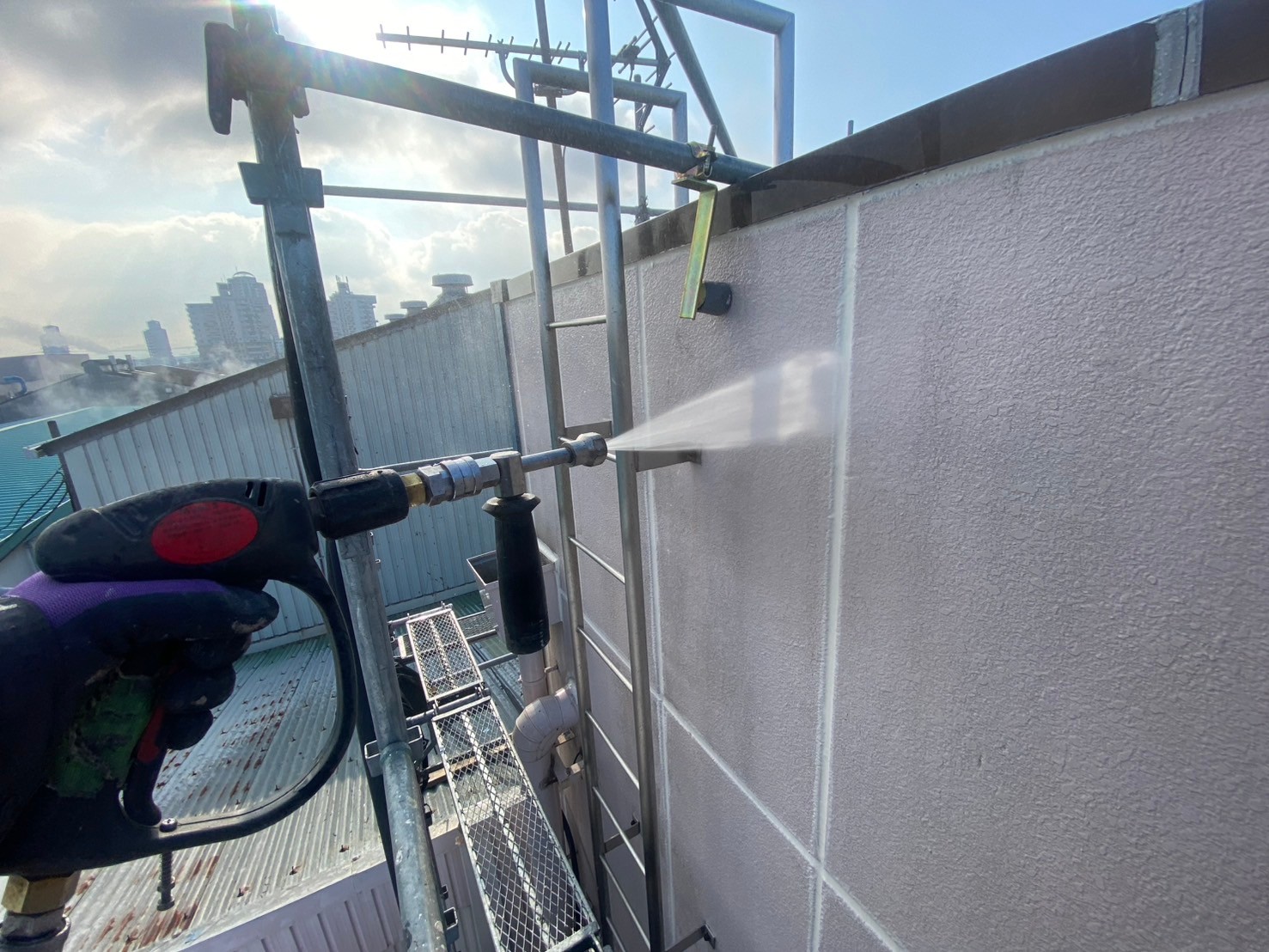

高圧洗浄していきます。
66. 2025年01月20日
高圧洗浄
高圧洗浄していきます。
67. 2025年01月21日
外壁塗装工事

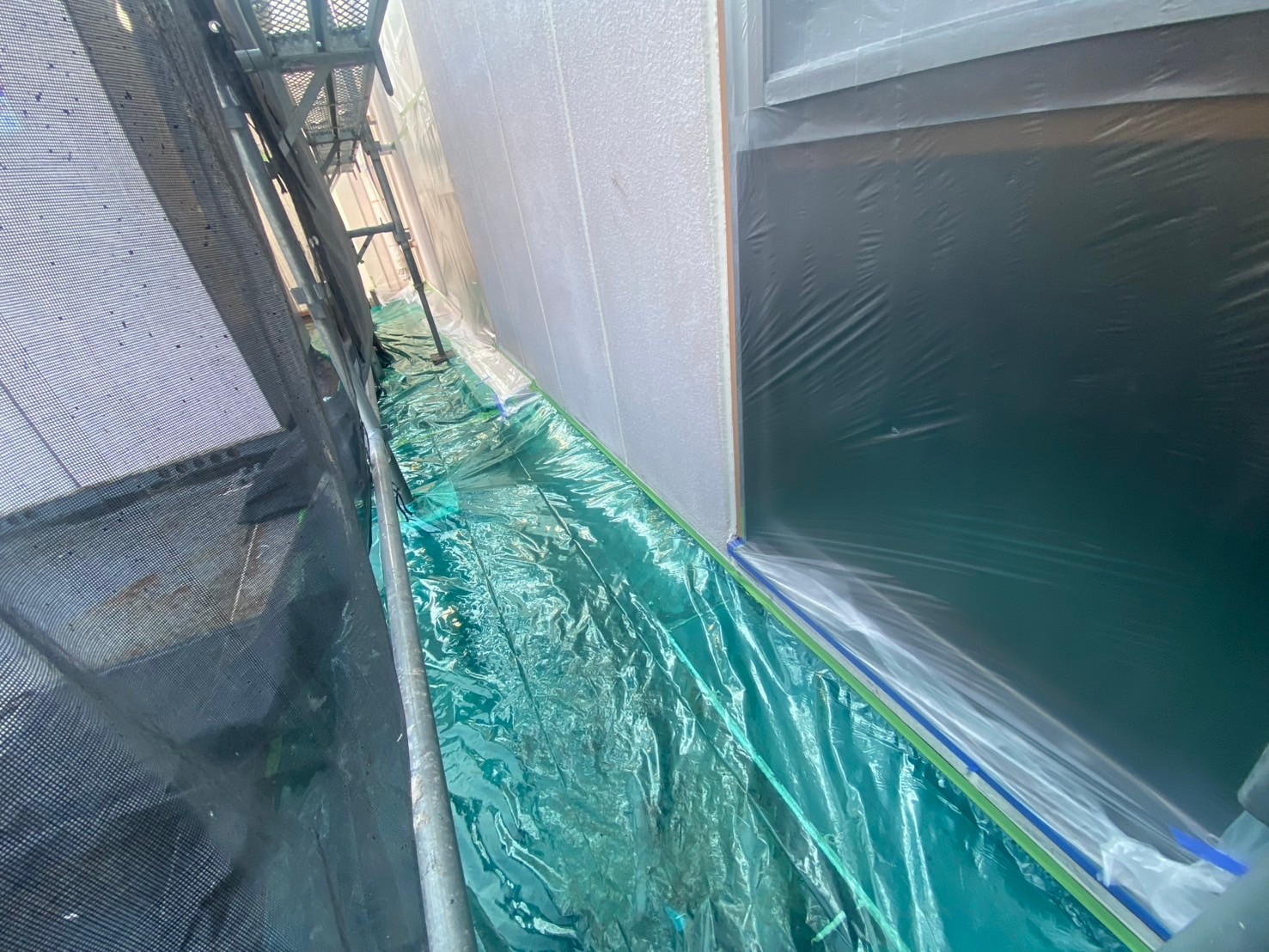

塗装箇所以外を養生しました。

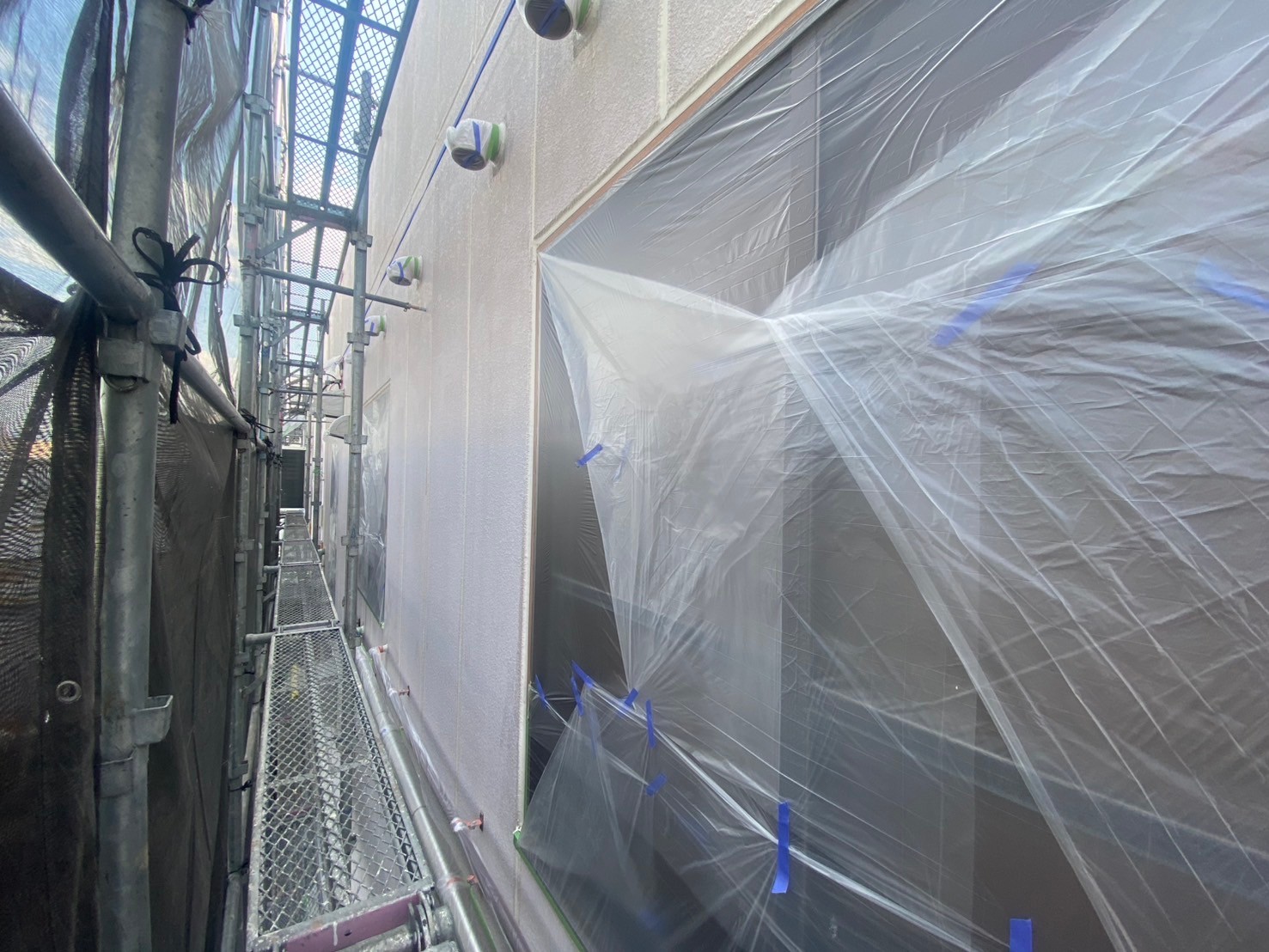

68. 2025年01月21日
外壁塗装工事
塗装箇所以外を養生しました。
69. 2025年01月21日
外壁塗装工事

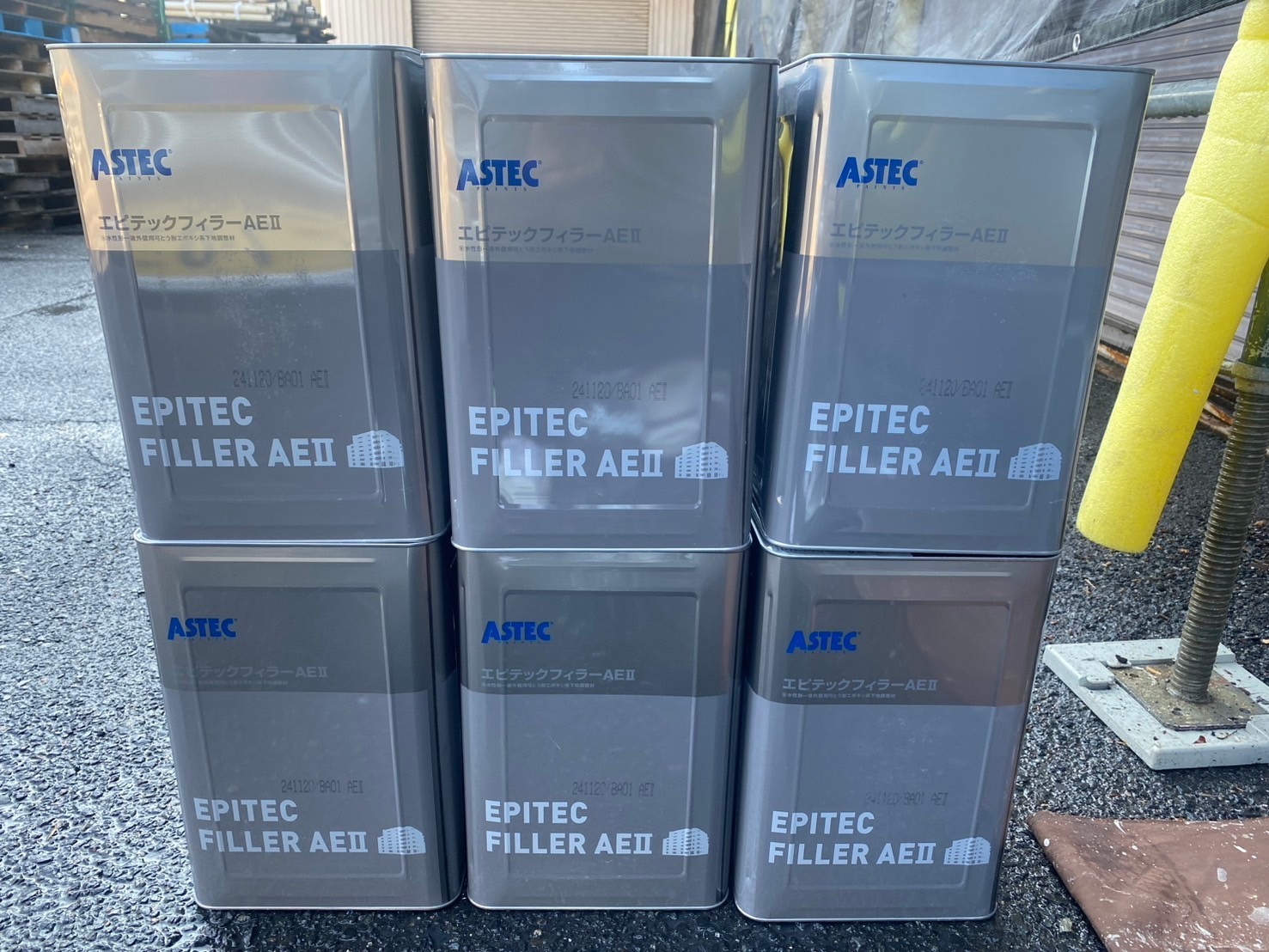

こちらの塗料を使用します。
70. 2025年01月21日
外壁塗装工事

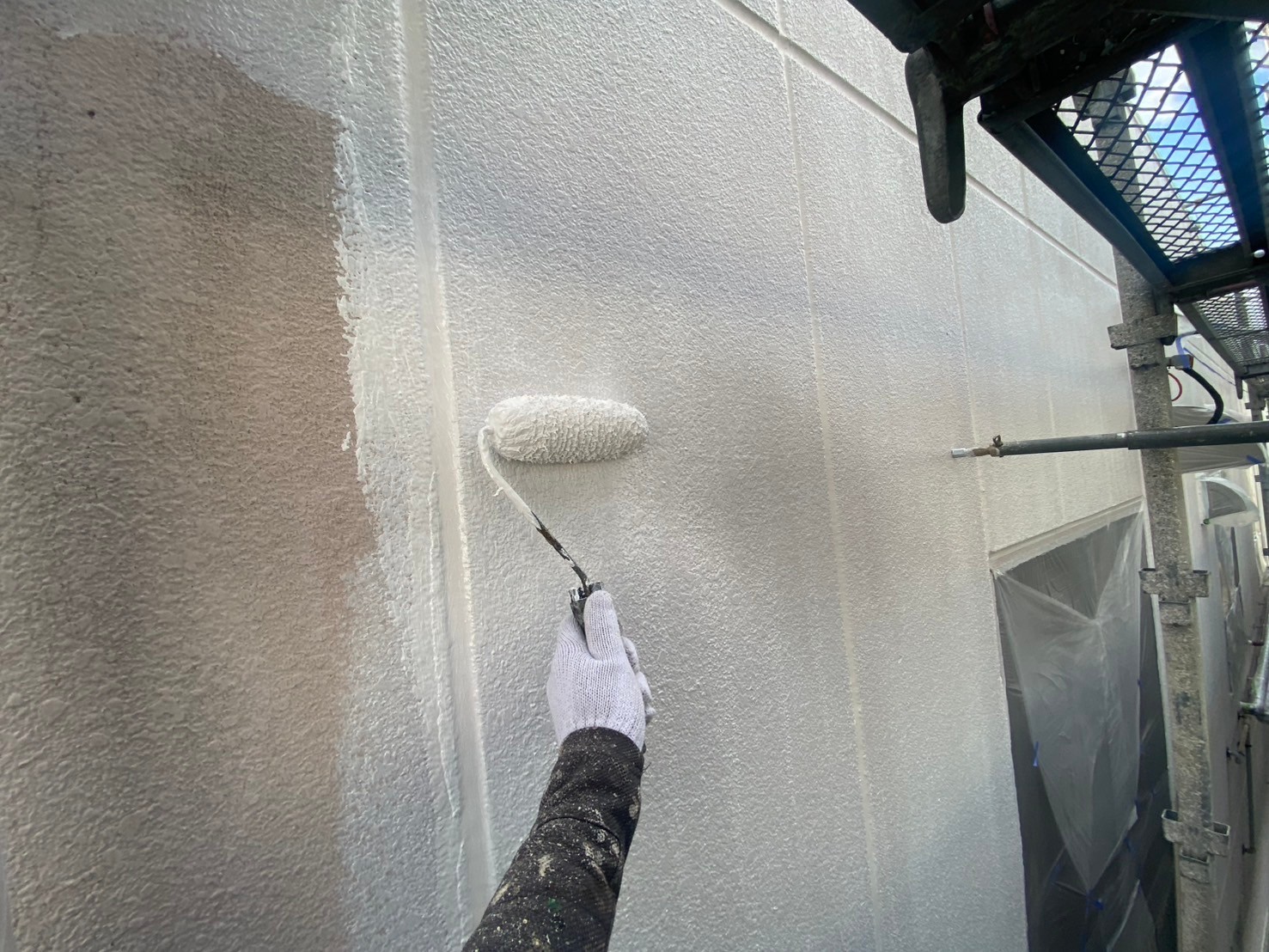

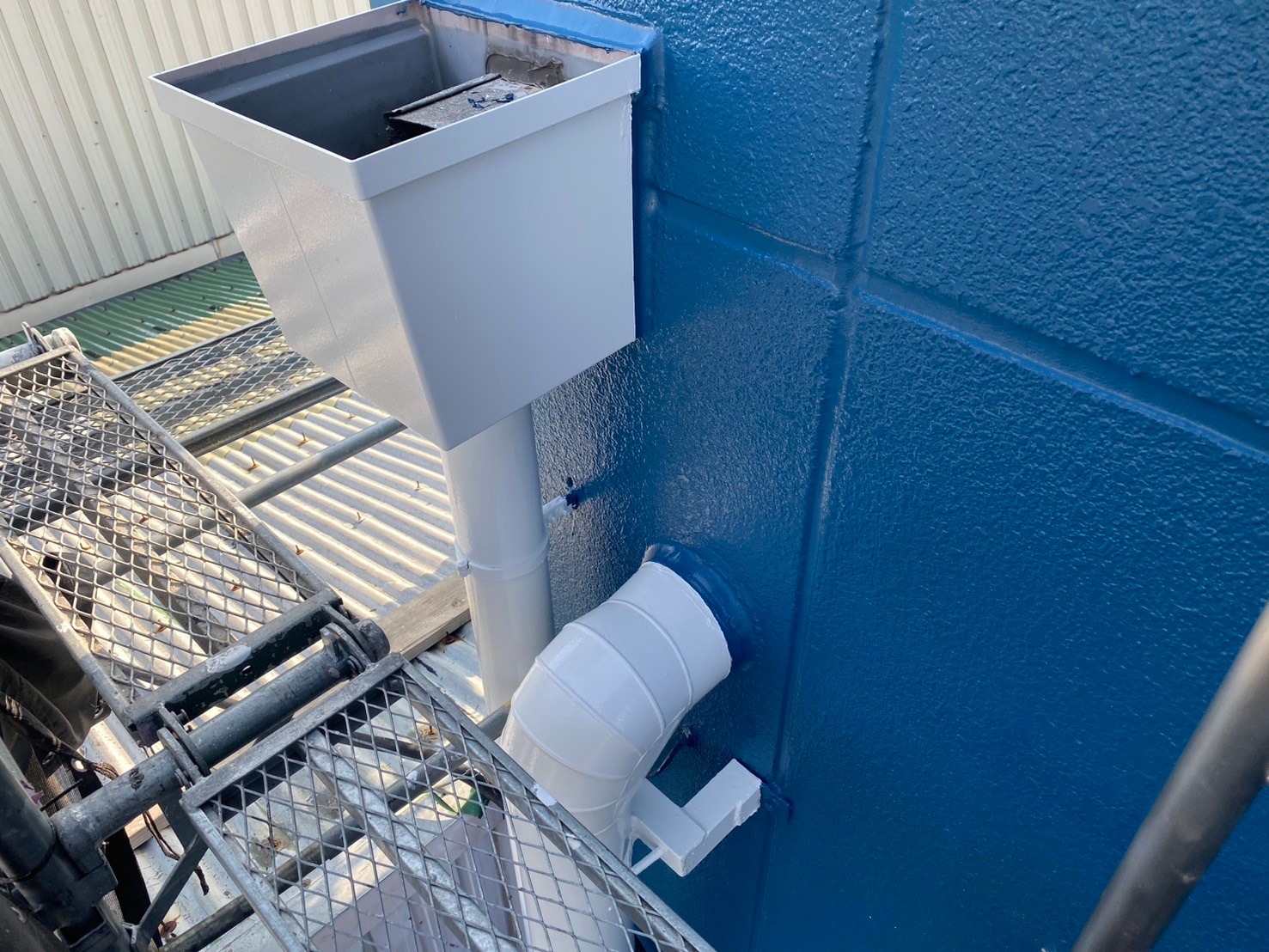

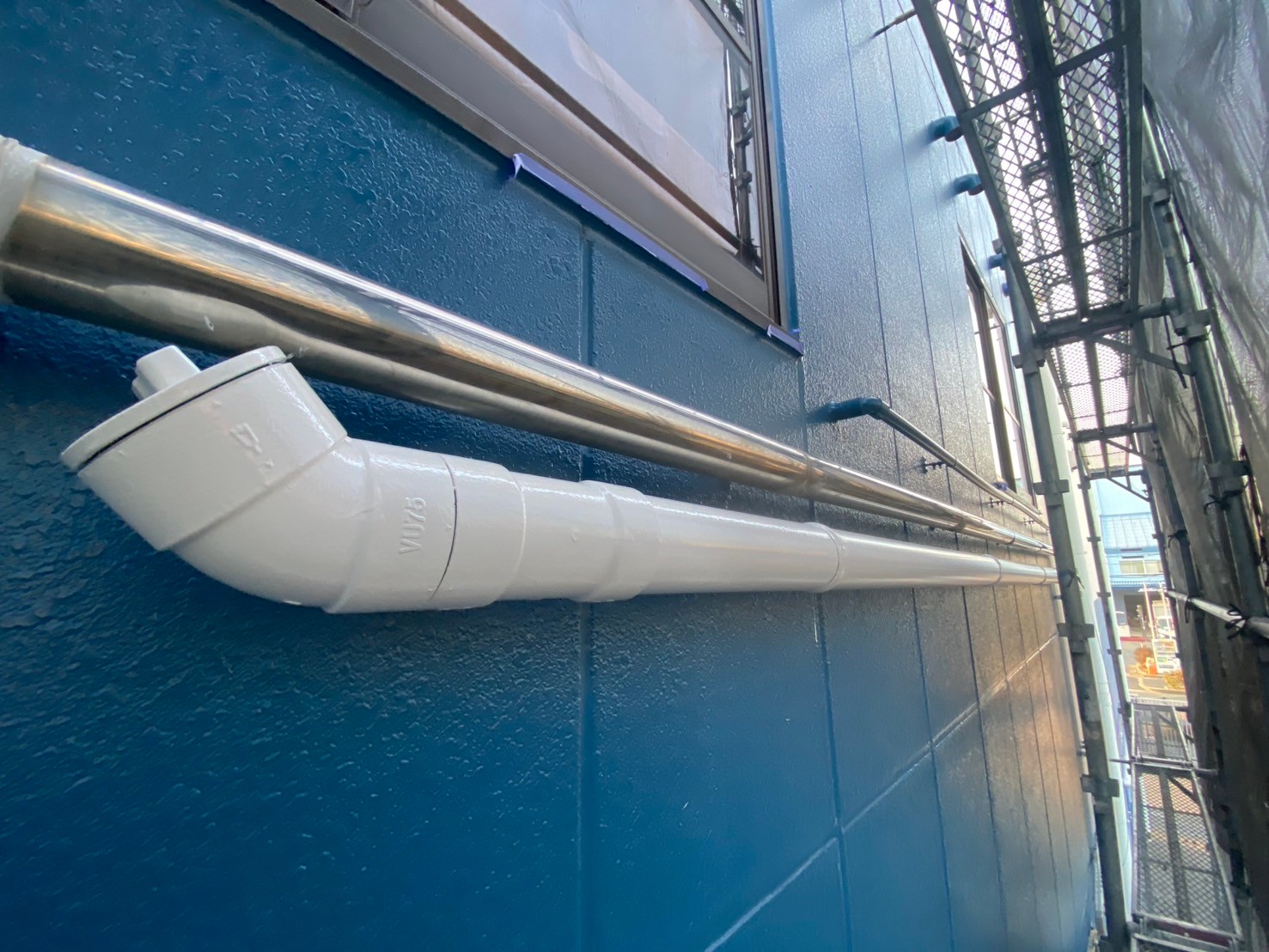

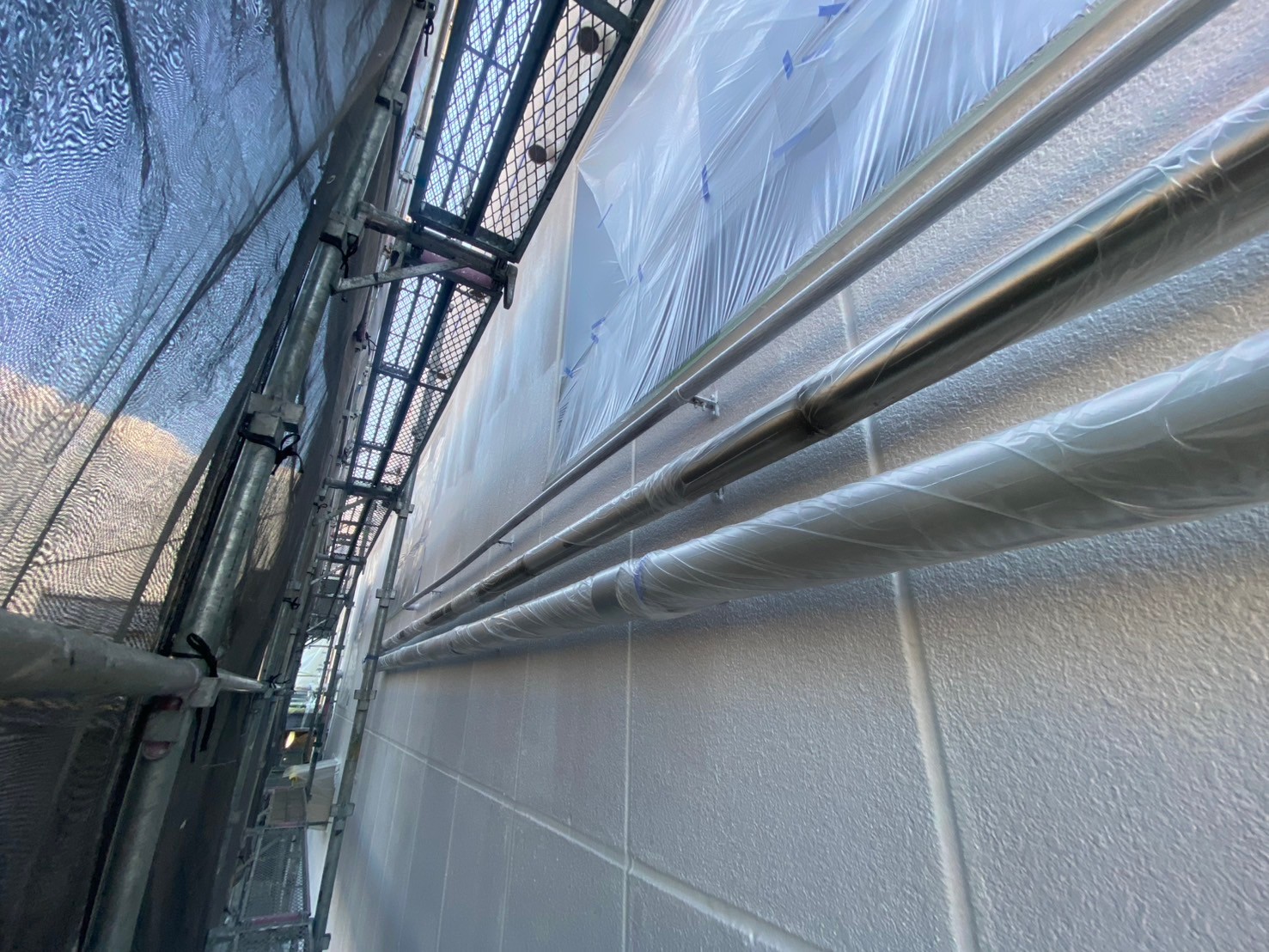

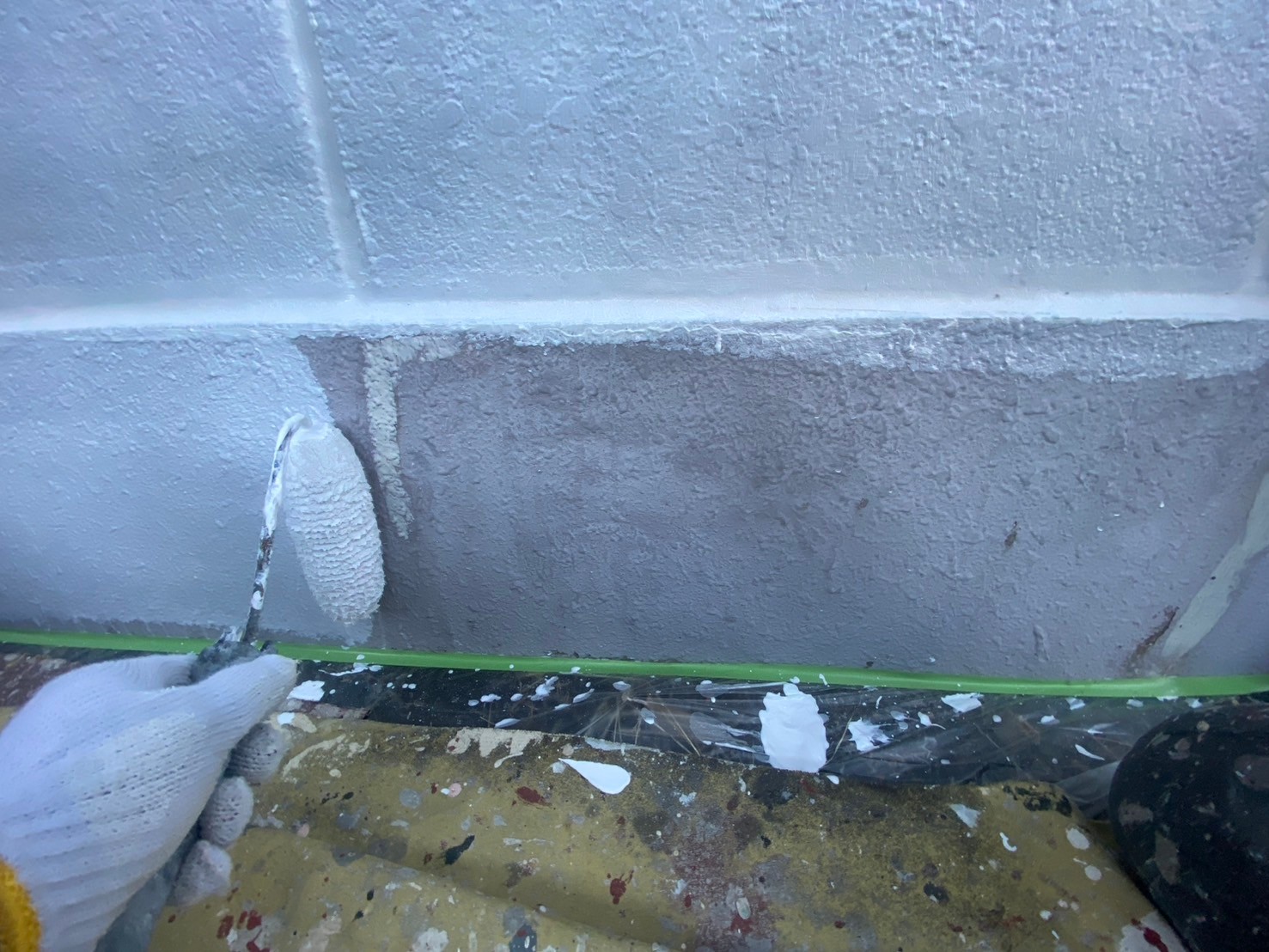

エピテックフィラーAEⅡを下塗りしていきます。

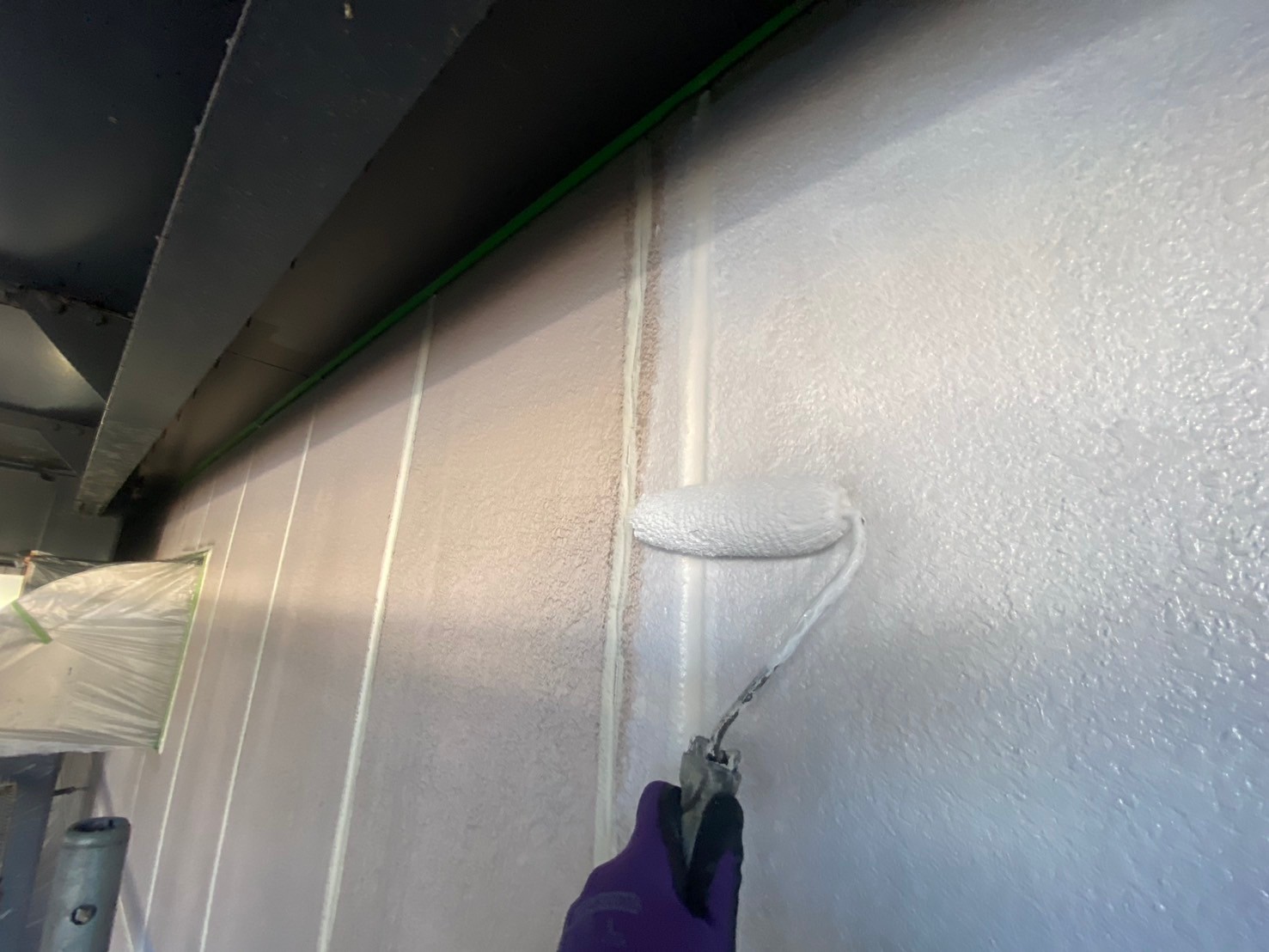

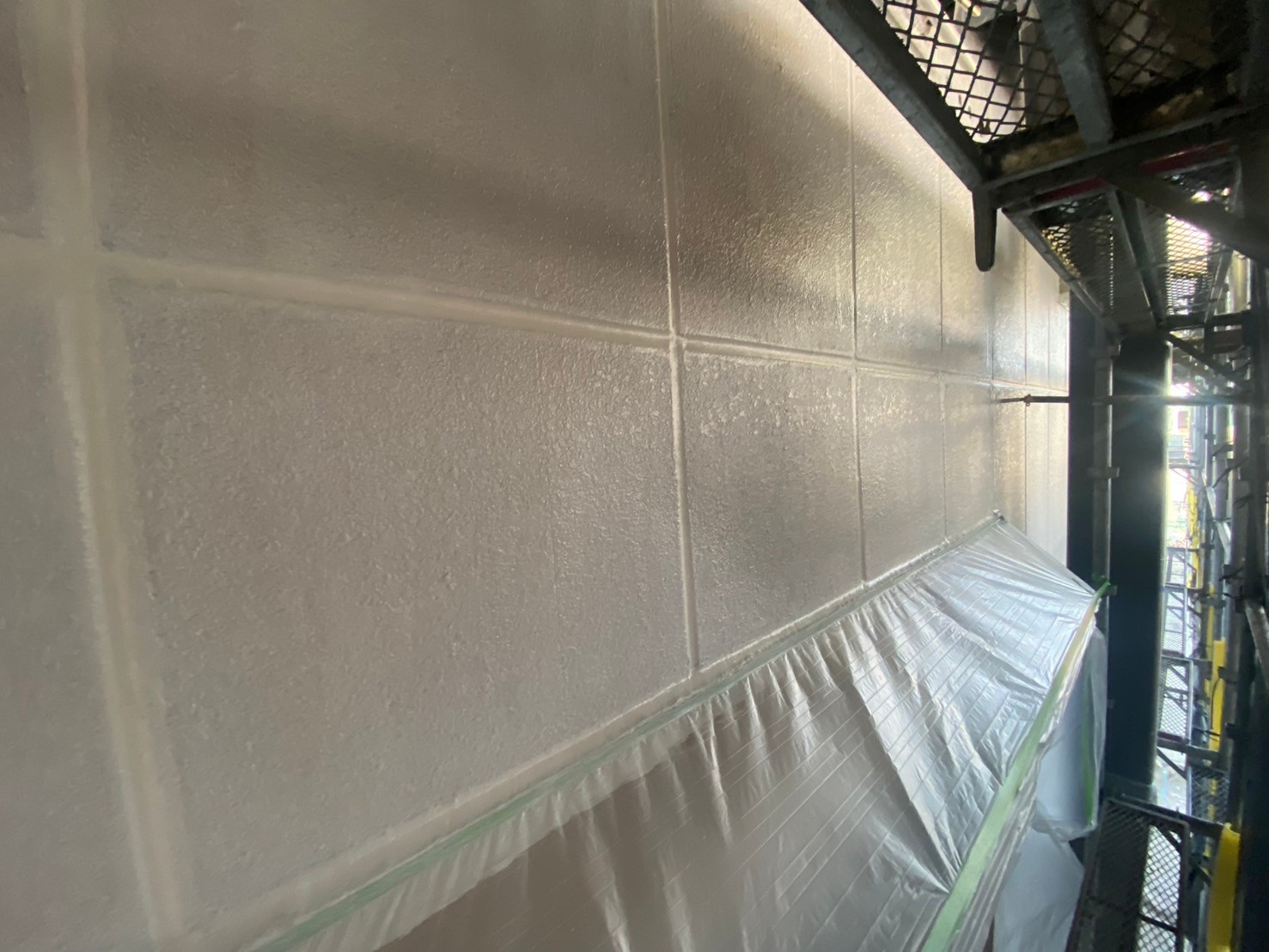

71. 2025年01月21日

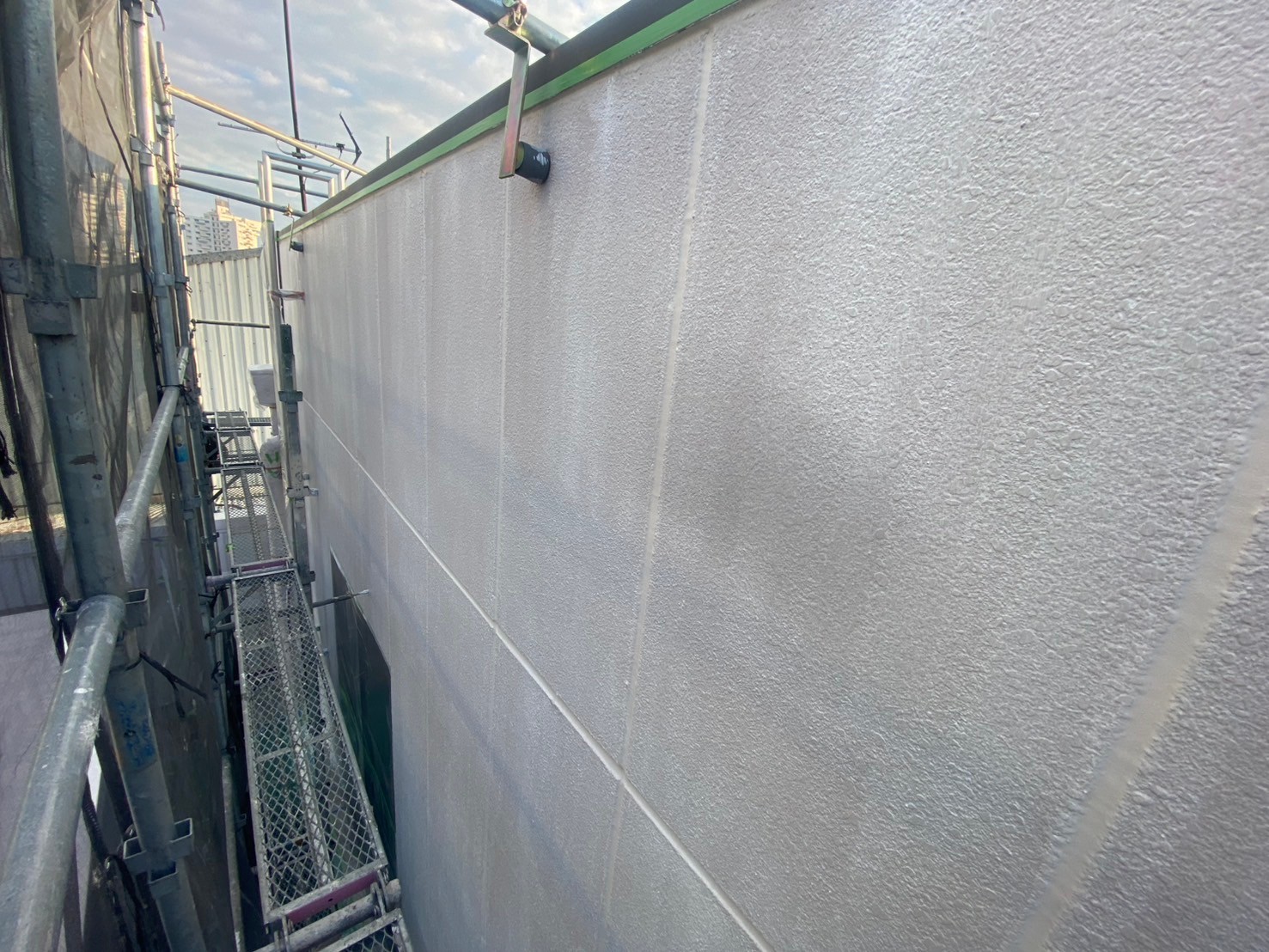

外壁塗装工事
エピテックフィラーAEⅡを下塗りしていきます。

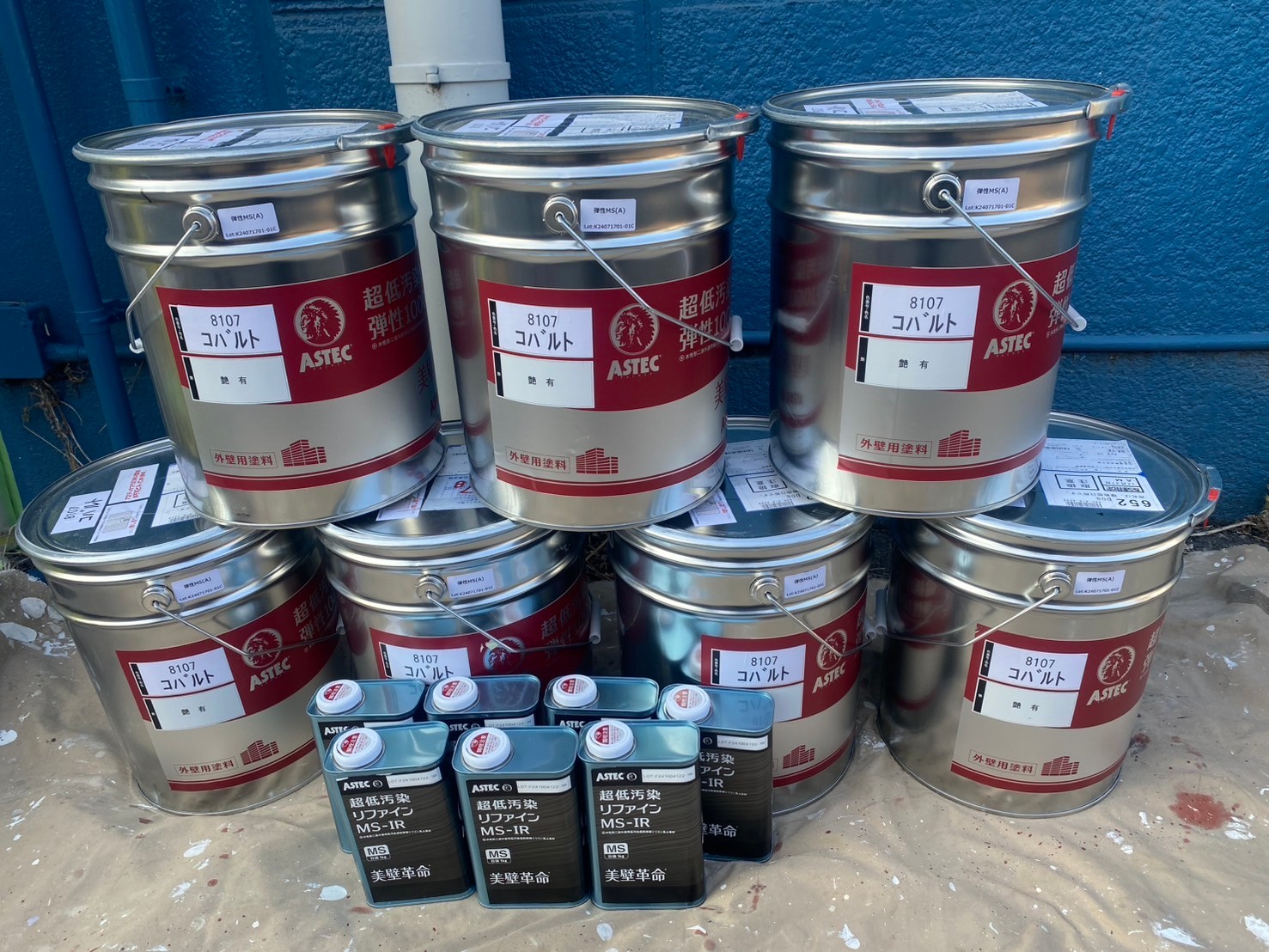

72. 2025年01月21日
外壁塗装工事
エピテックフィラーAEⅡを下塗りしていきます。
73. 2025年01月21日
外壁塗装工事
エピテックフィラーAEⅡを下塗りしていきます。
74. 2025年01月22日
外壁塗装工事
引き続き、エピテックフィラーAEⅡを下塗りしていきます。
75. 2025年01月22日
外壁塗装工事
エピテックフィラーAEⅡを下塗りしました。
76. 2025年01月22日
外壁塗装工事

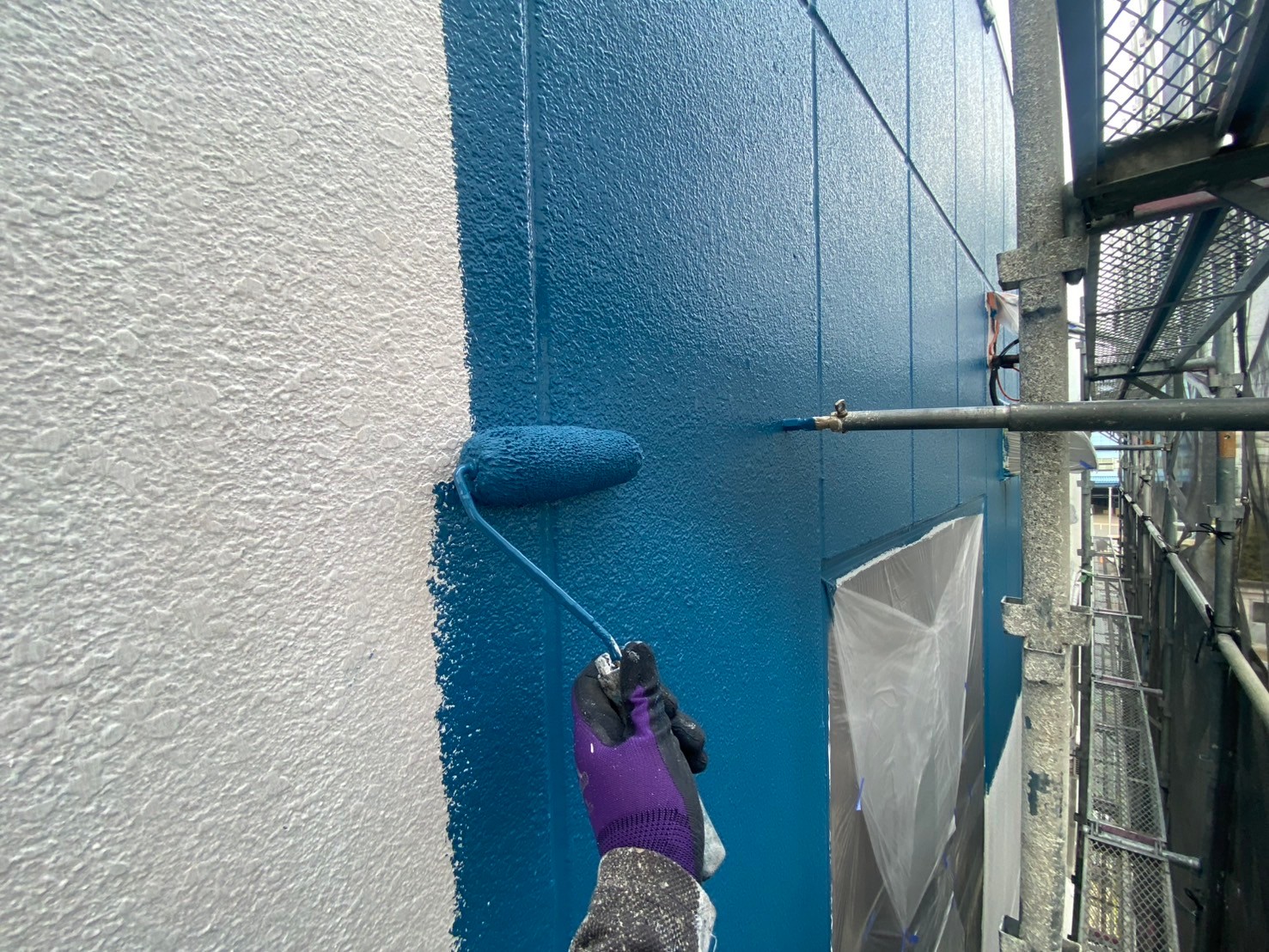

超低汚染リファイン弾性1000MS-IRを中塗りしていきます(1回目)。
77. 2025年01月22日
外壁塗装工事
超低汚染リファイン弾性1000MS-IRを中塗りしていきます(1回目)。
78. 2025年01月22日
外壁塗装工事
超低汚染リファイン弾性1000MS-IRを中塗りしていきます(2回目)。
79. 2025年01月22日
外壁塗装工事
超低汚染リファイン弾性1000MS-IRを中塗りしていきます(2回目)。
80. 2025年01月23日
外壁塗装工事

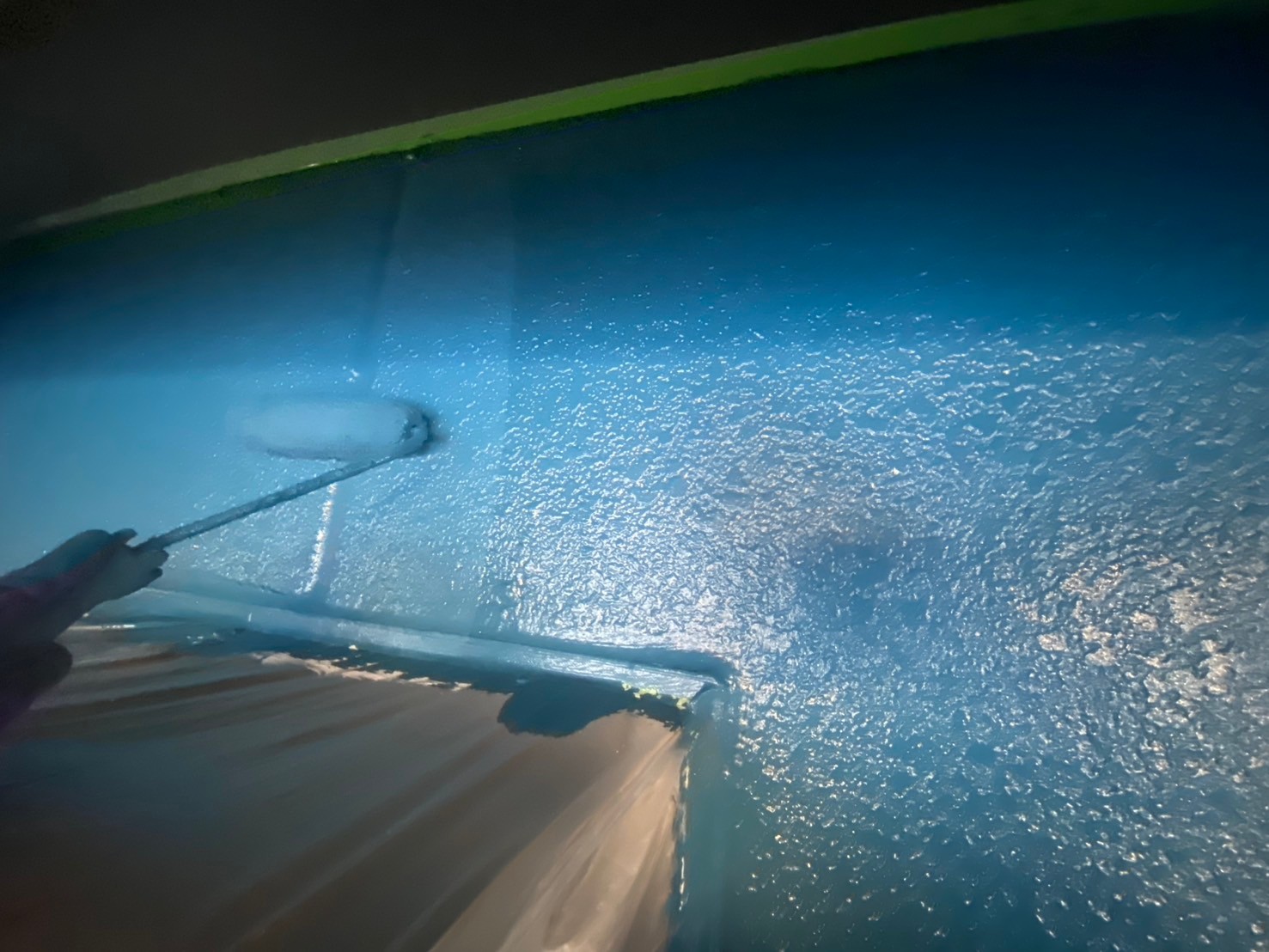

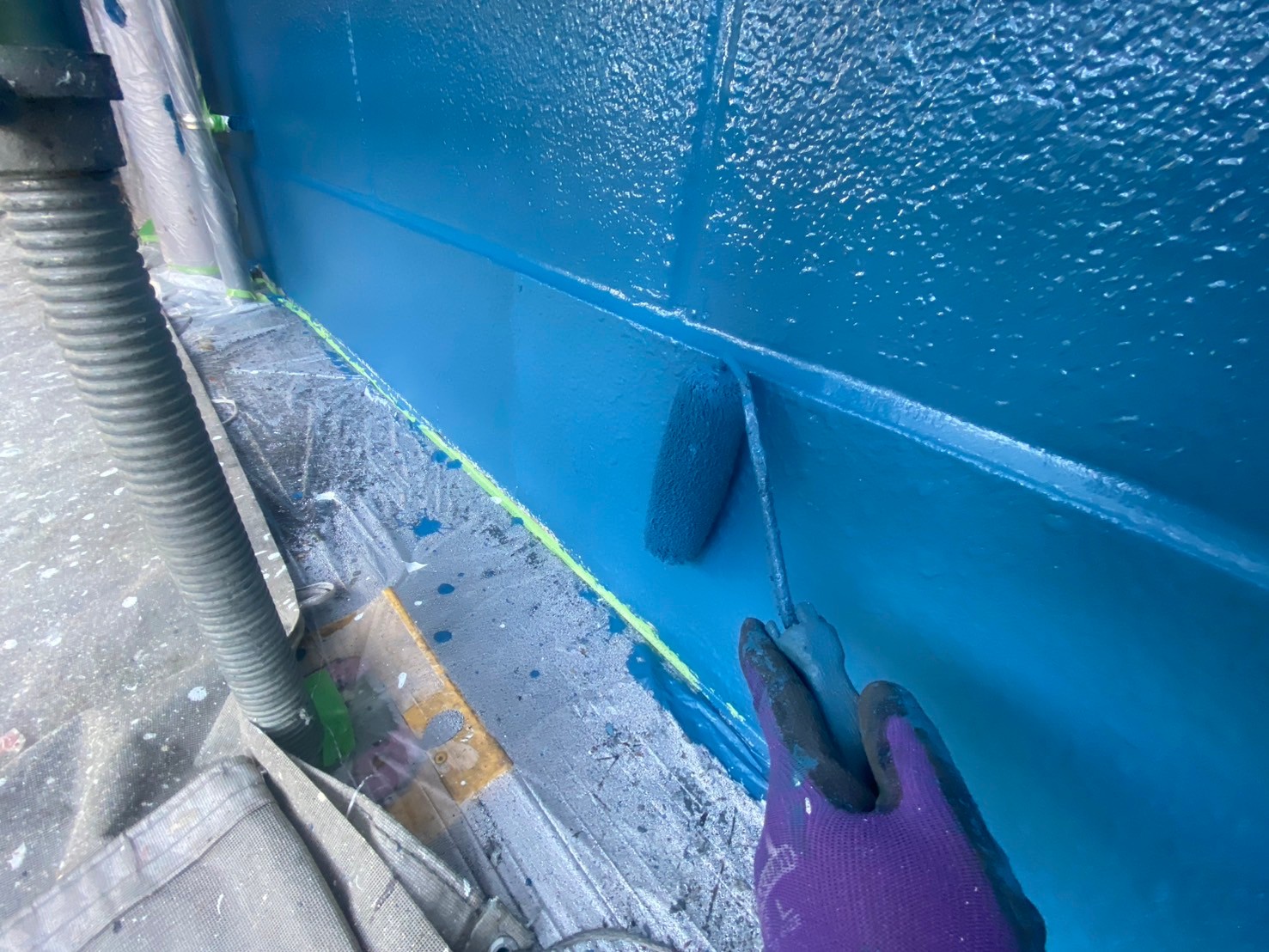

超低汚染リファイン弾性1000MS-IRを上塗りしていきます(1回目)。

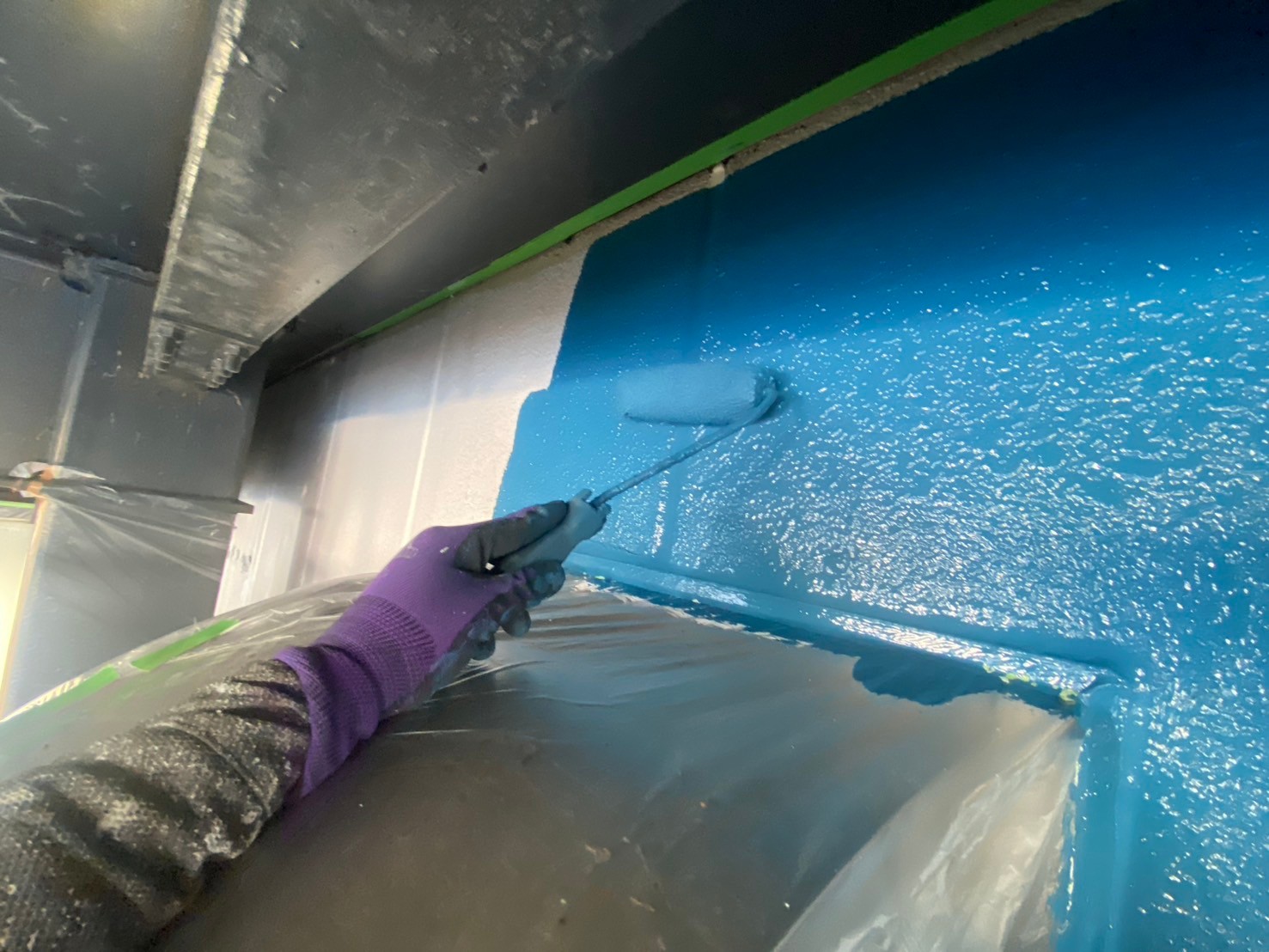

81. 2025年01月23日
外壁塗装工事

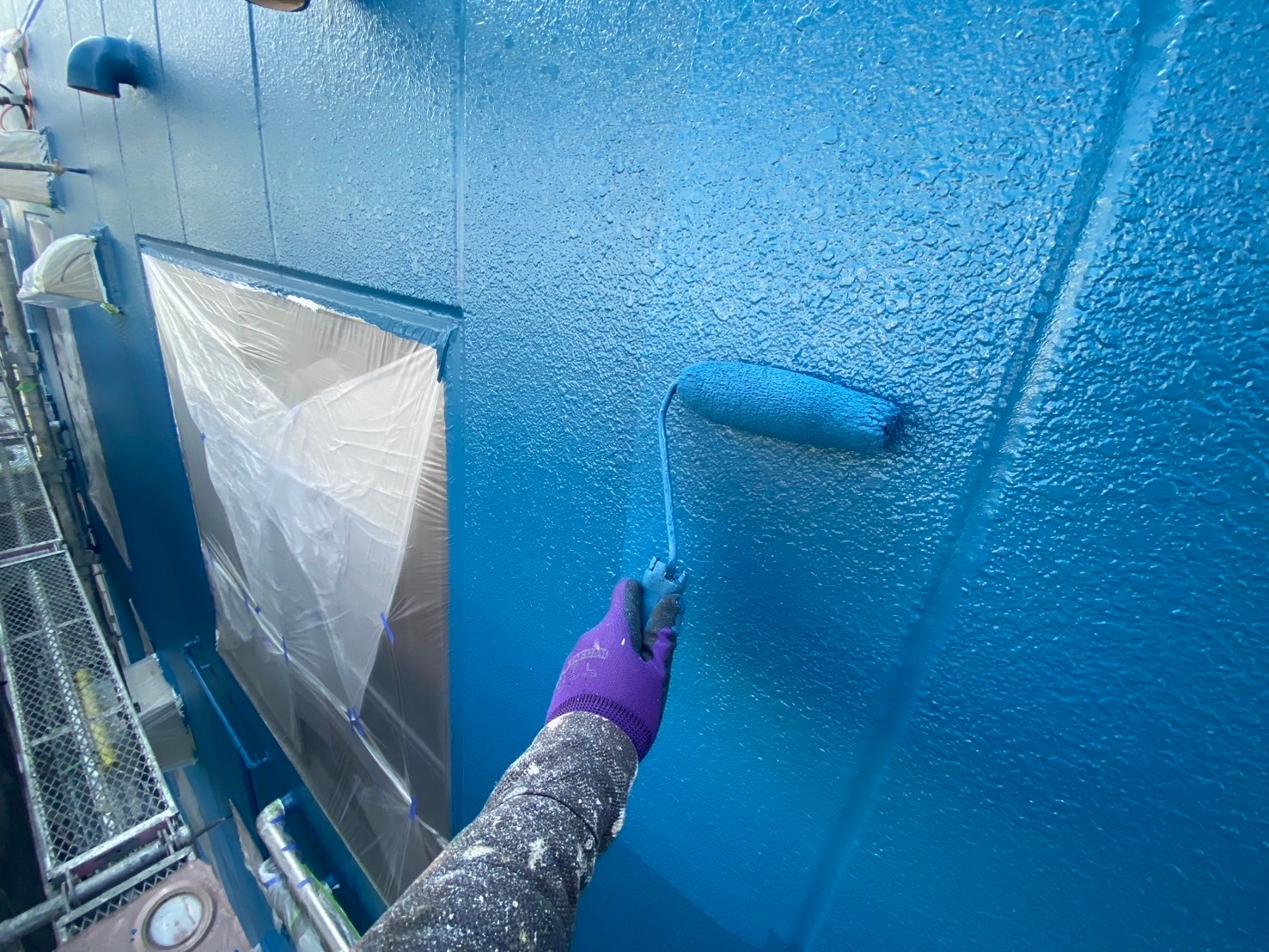

超低汚染リファイン弾性1000MS-IRを上塗りしていきます(1回目)。

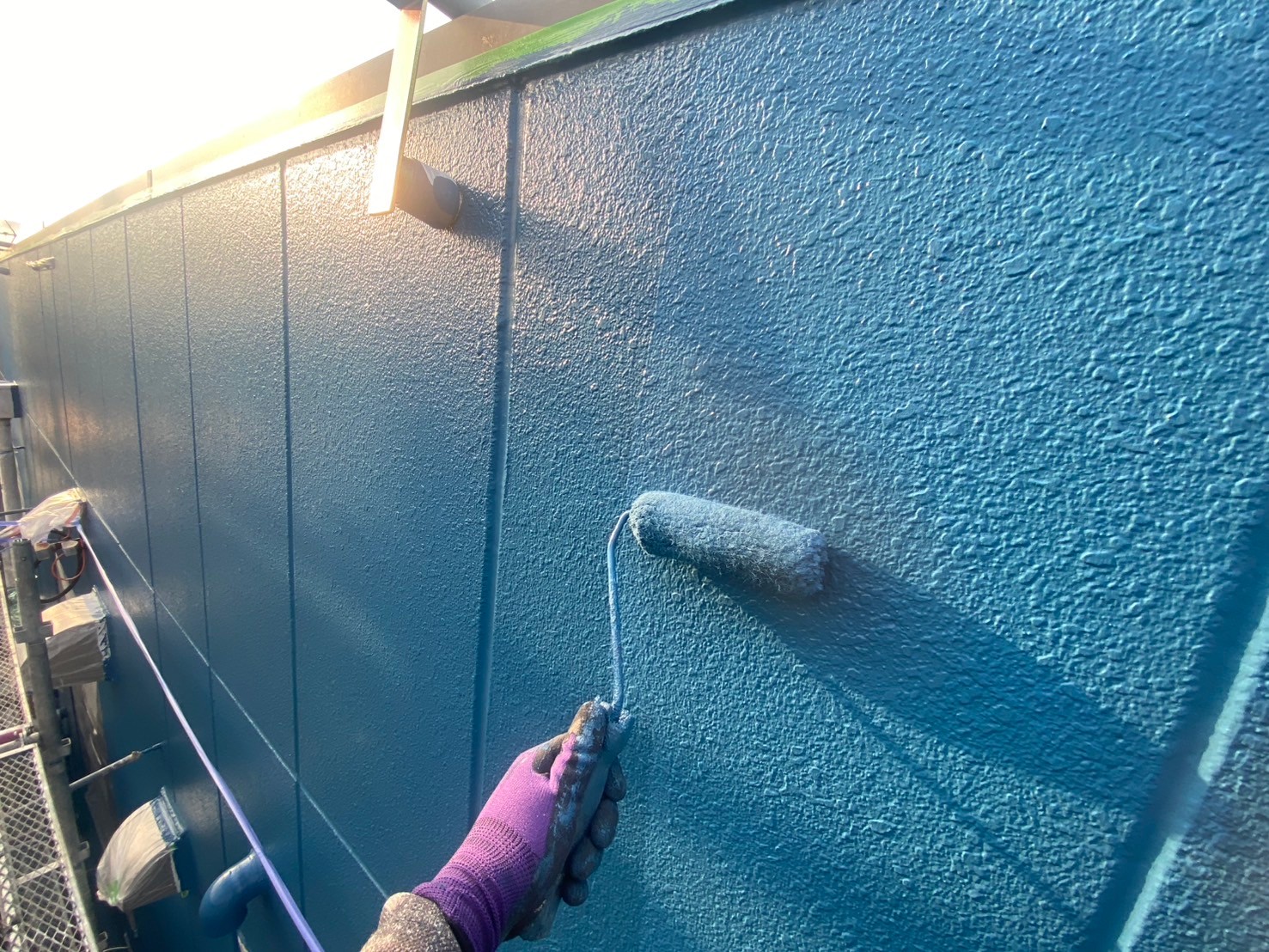

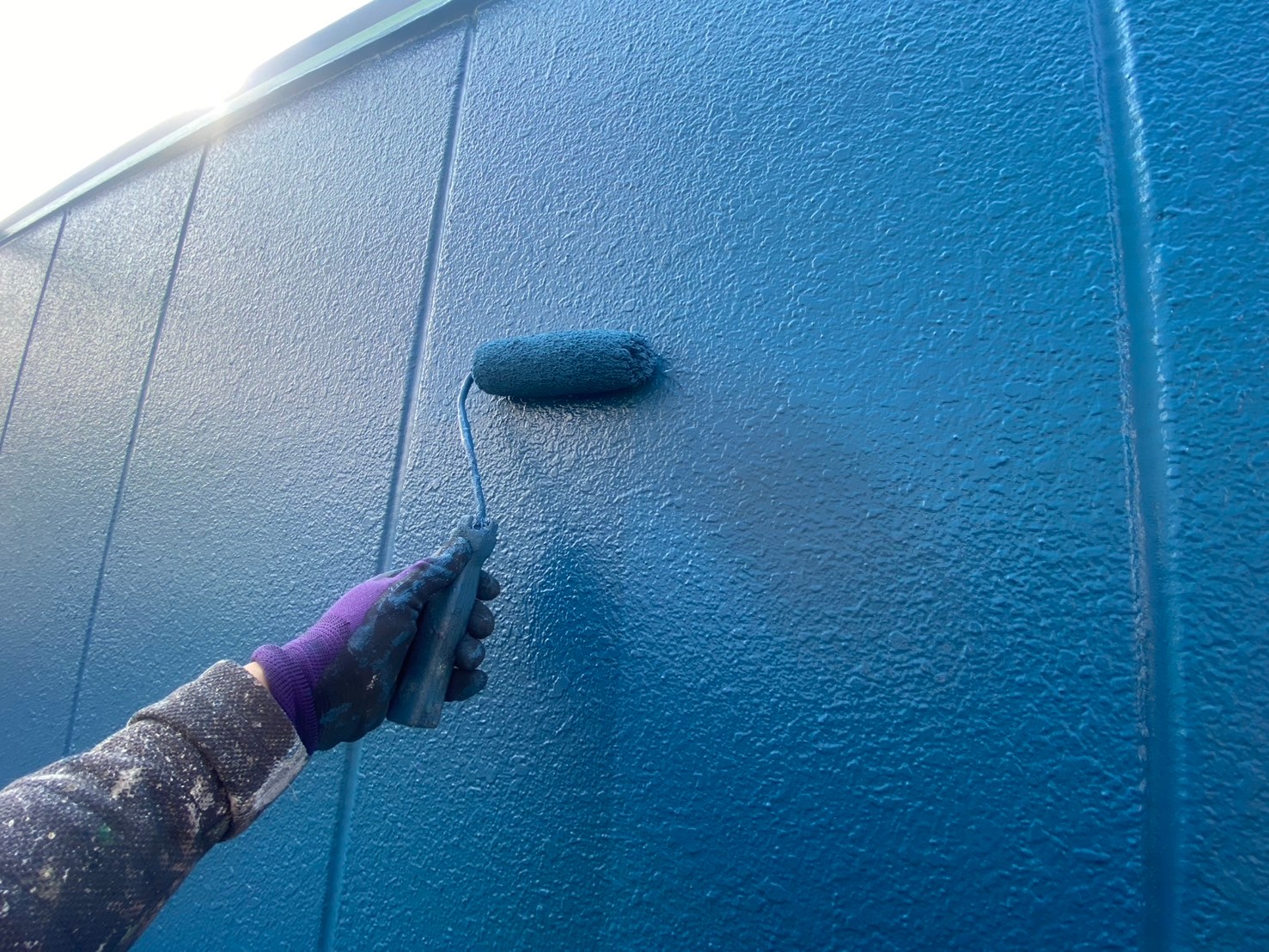

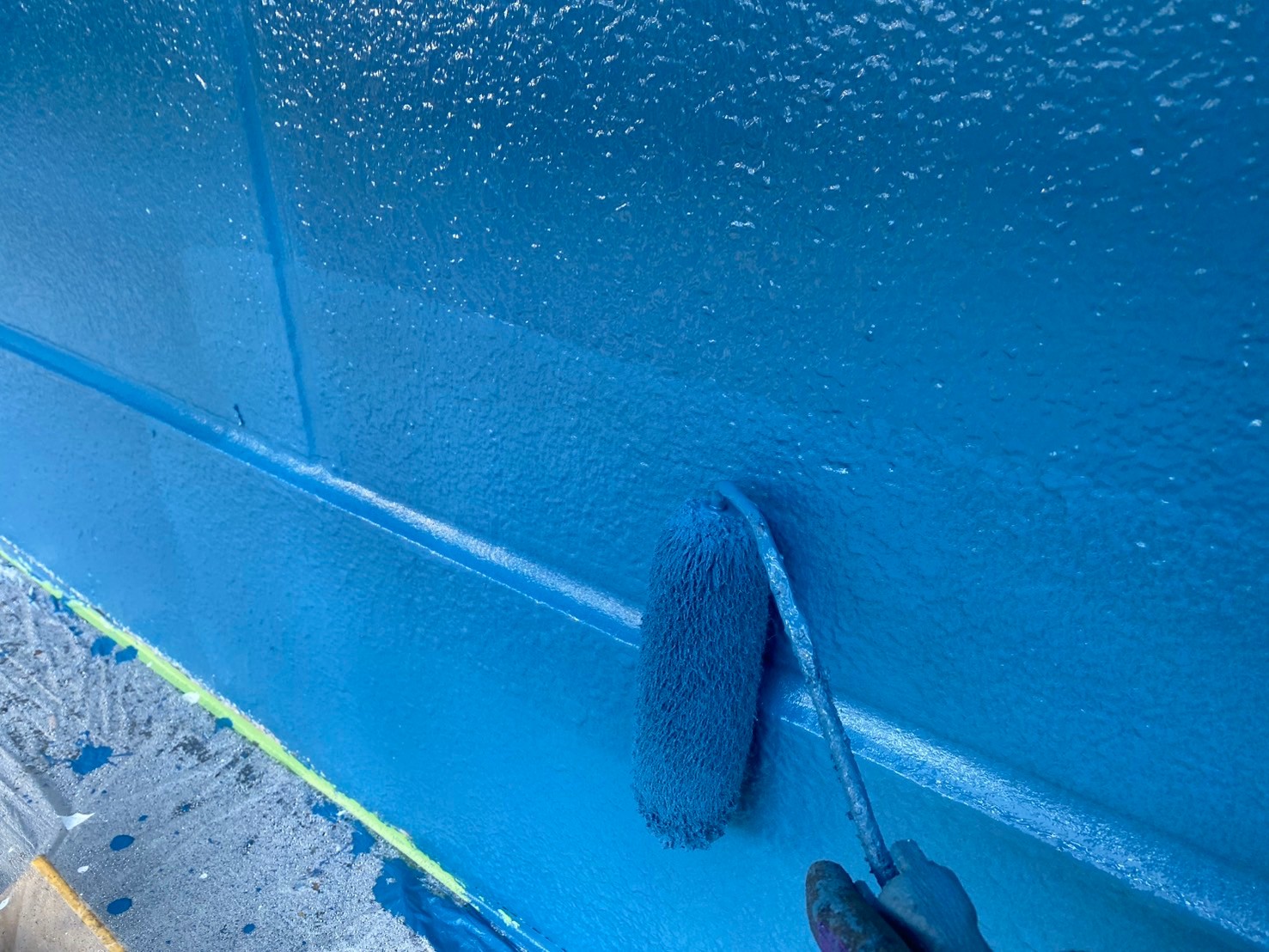

82. 2025年01月23日
外壁塗装工事

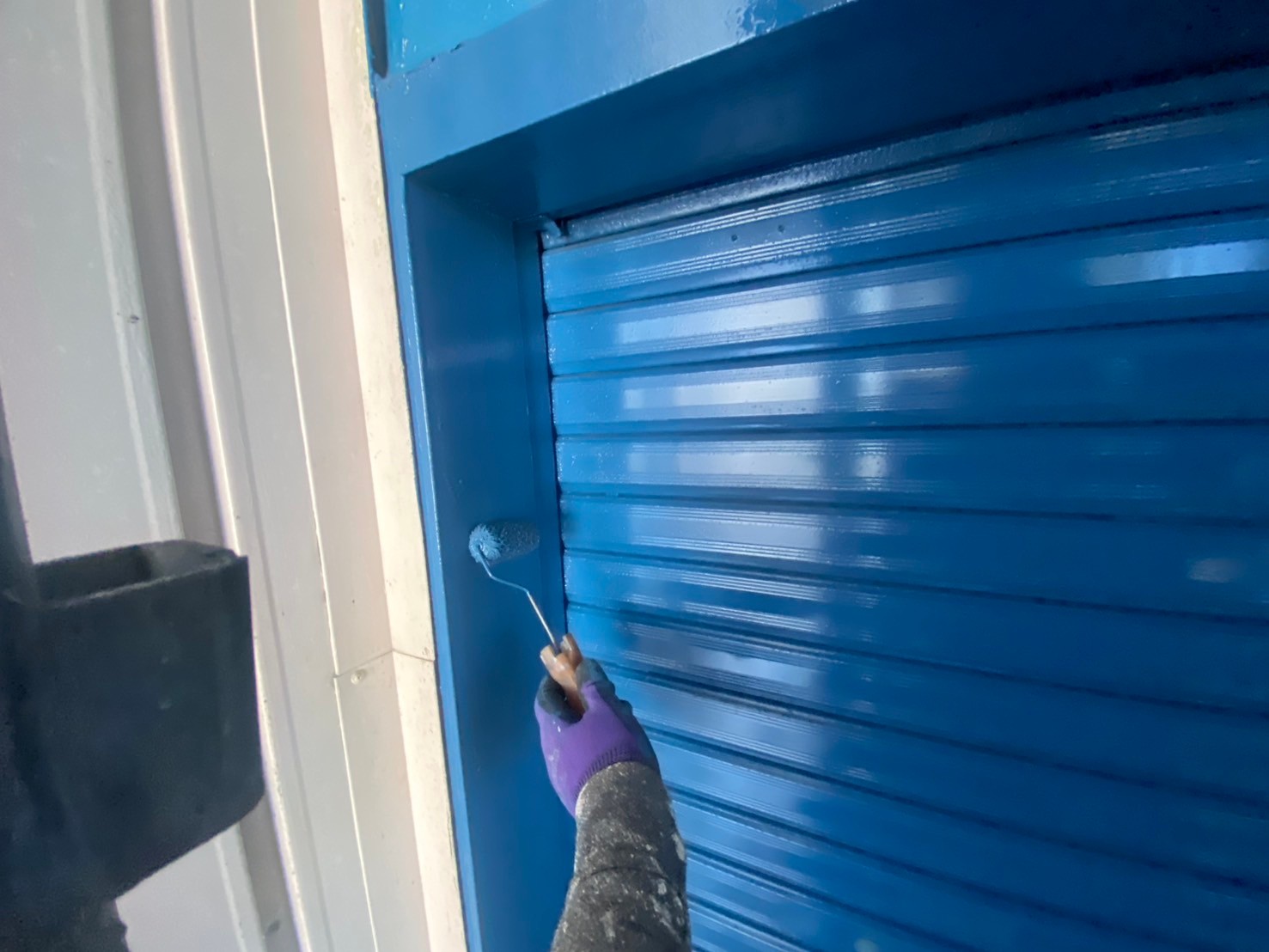

超低汚染リファイン弾性1000MS-IRを上塗りしていきます(2回目)。
83. 2025年01月23日
外壁塗装工事
超低汚染リファイン弾性1000MS-IRを上塗りしていきます(2回目)。
84. 2025年01月23日
外壁塗装工事
こちらの塗料を使用しました。
85. 2025年01月24日
塗装工事(付帯部)

シャッターボックス、既存の状態です。
86. 2025年01月24日
塗装工事(付帯部)
配管、既存の状態です。
87. 2025年01月24日
塗装工事(付帯部)

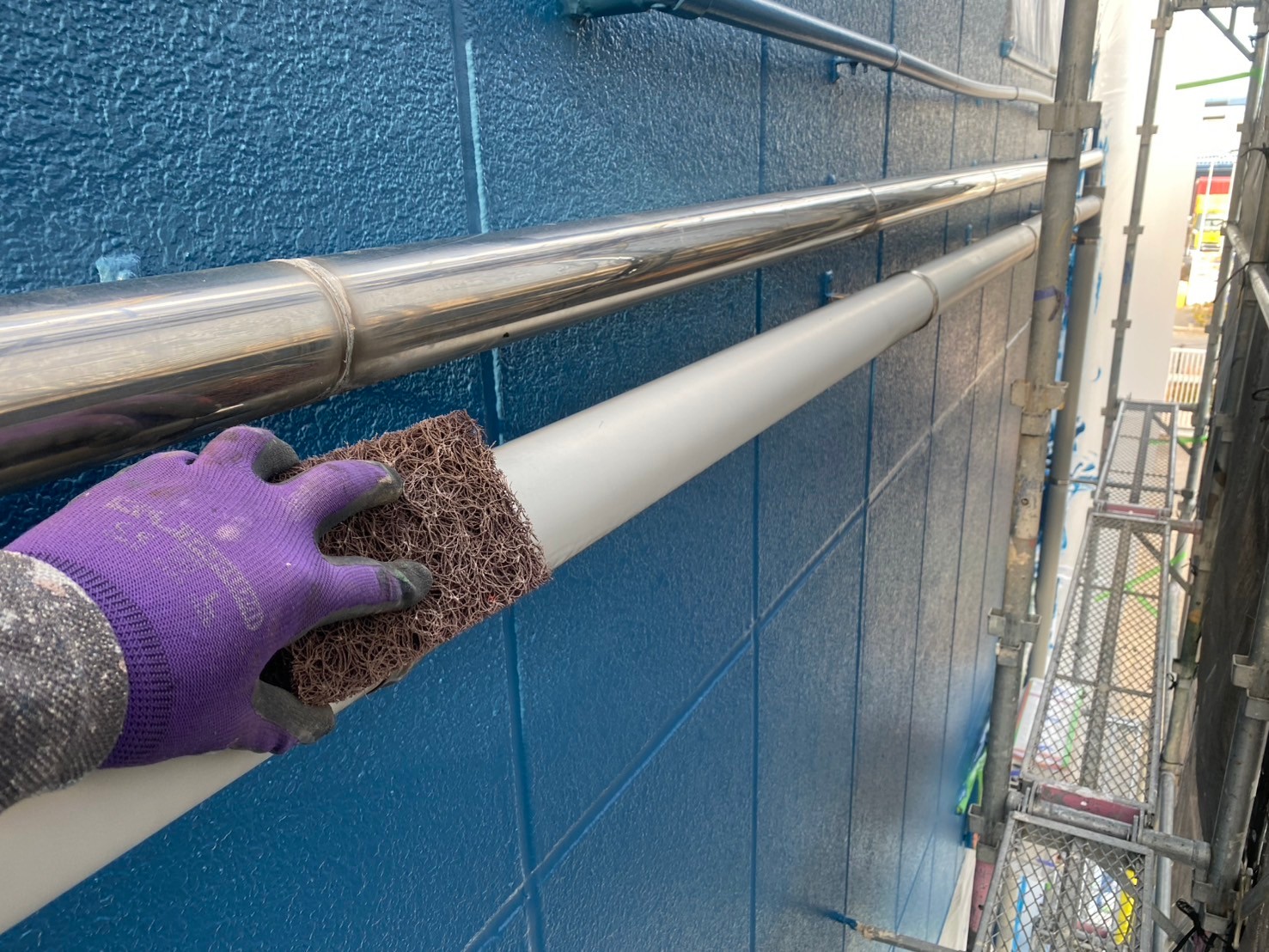

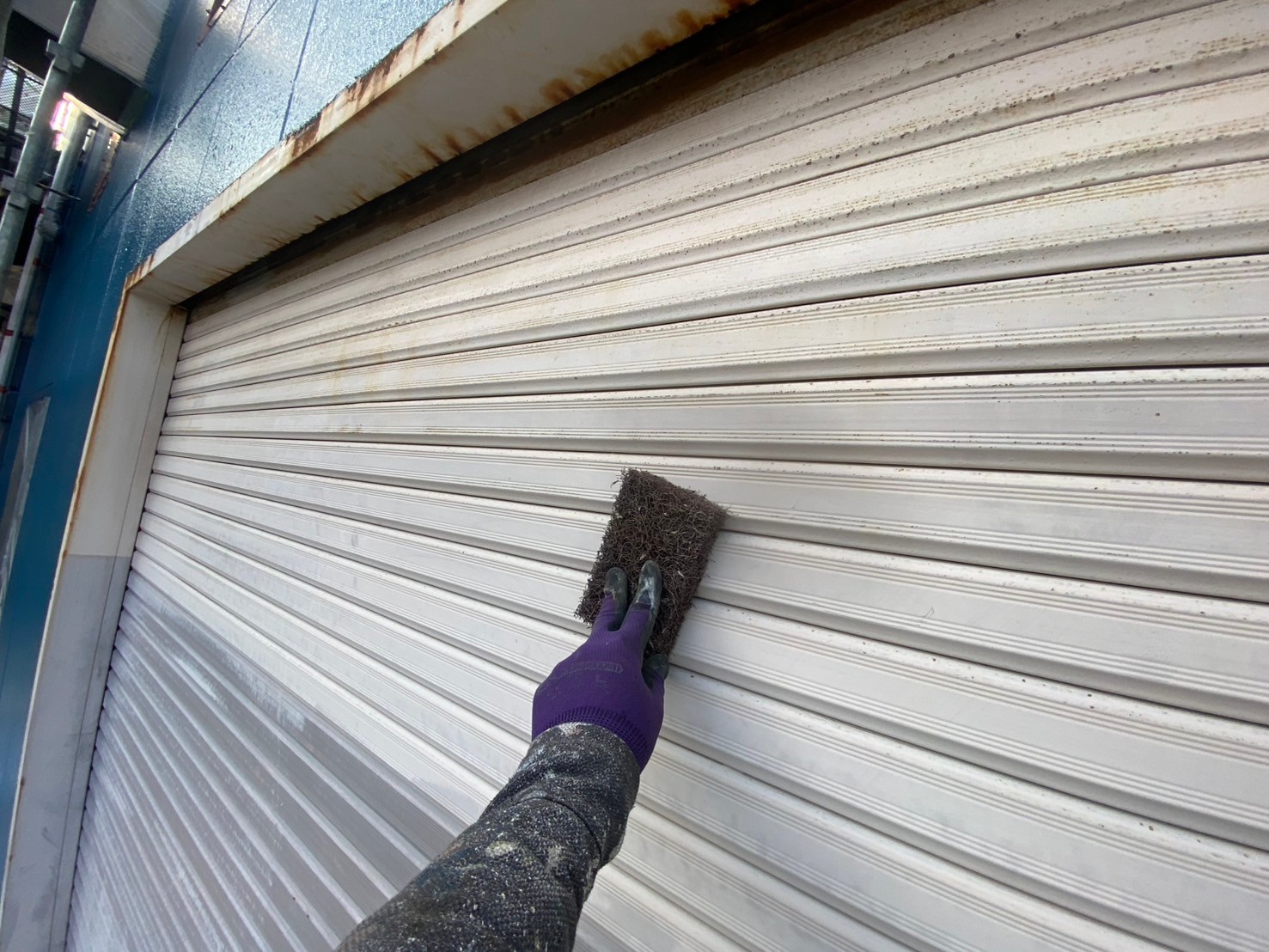

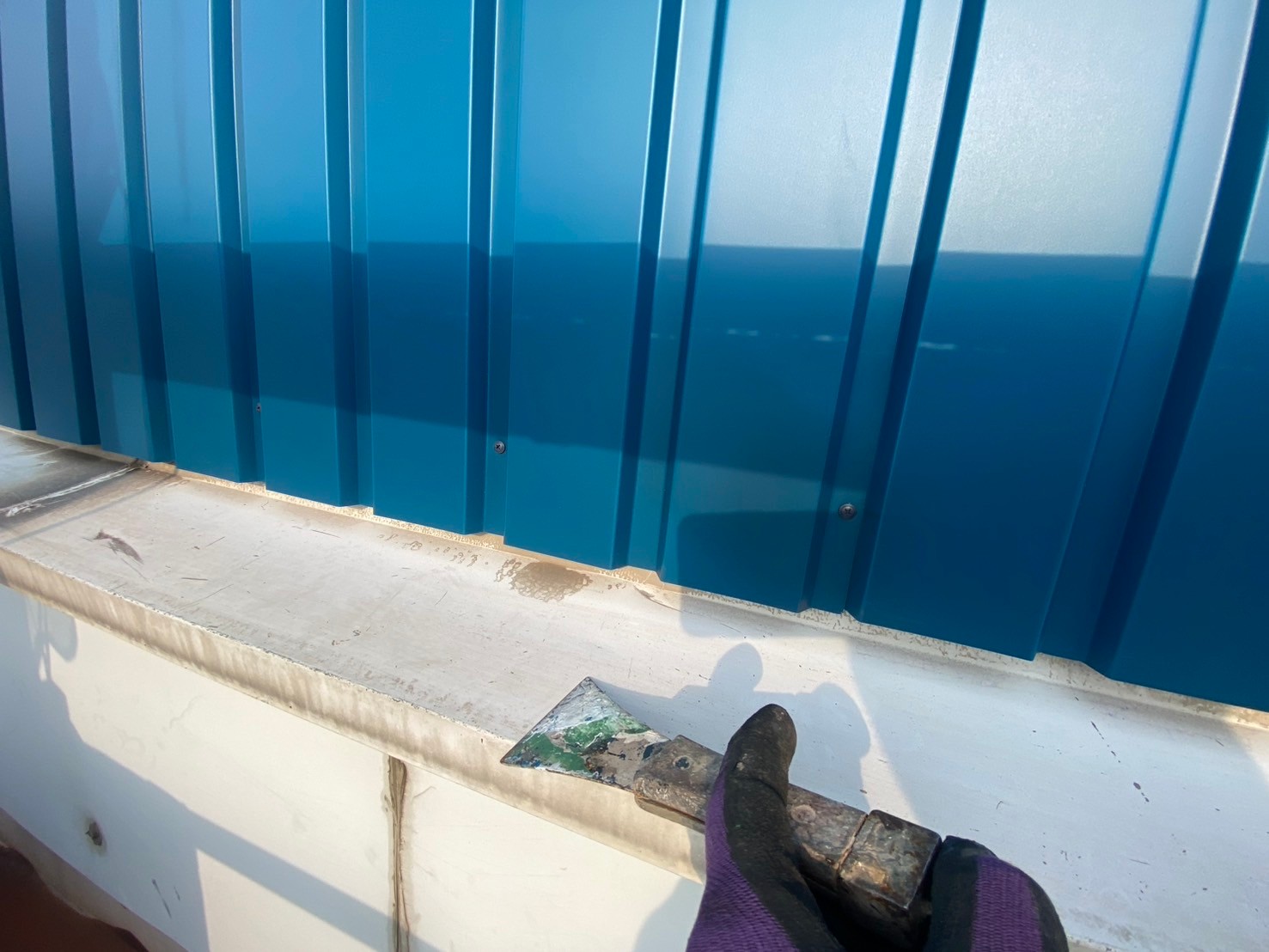

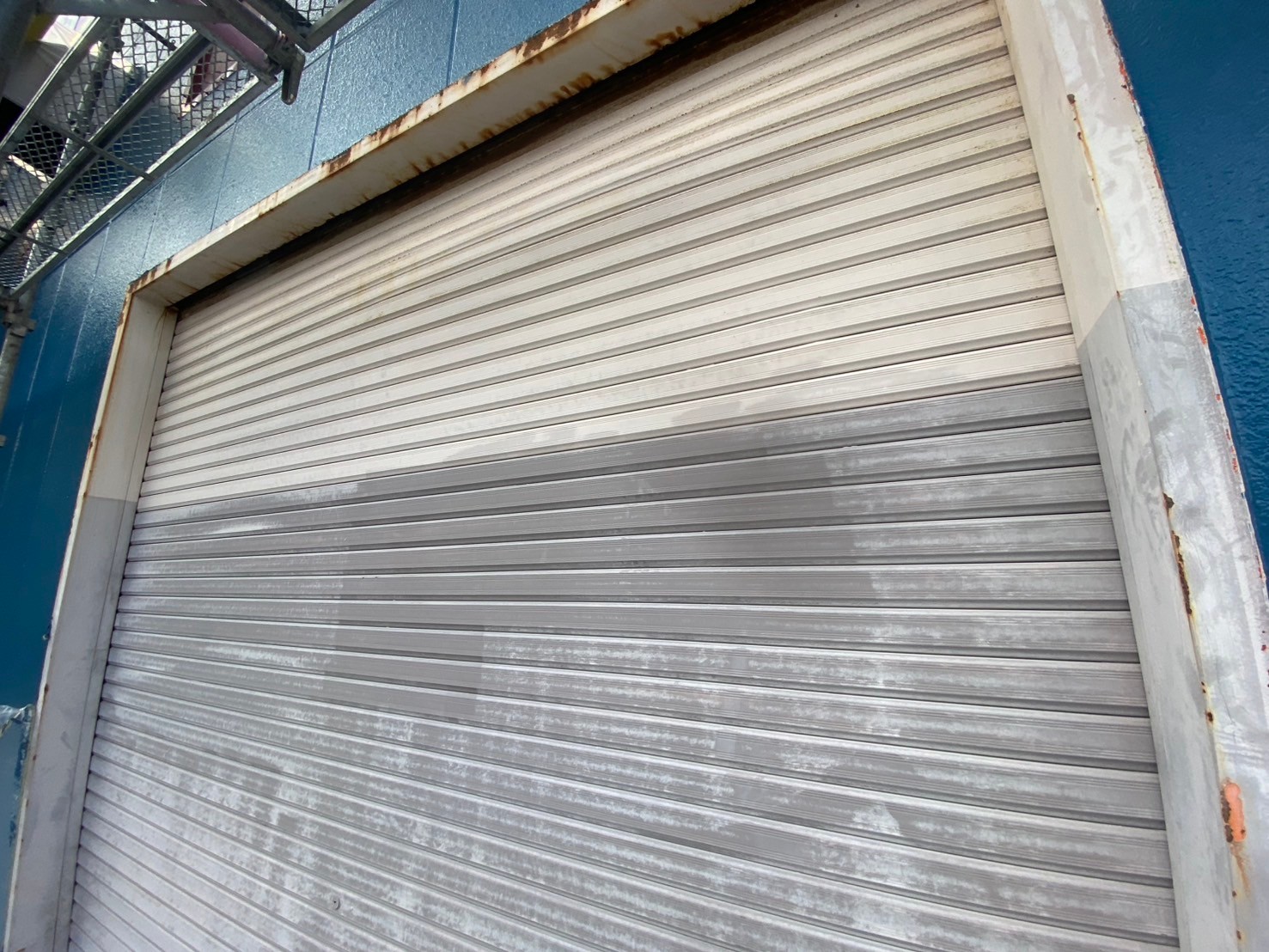

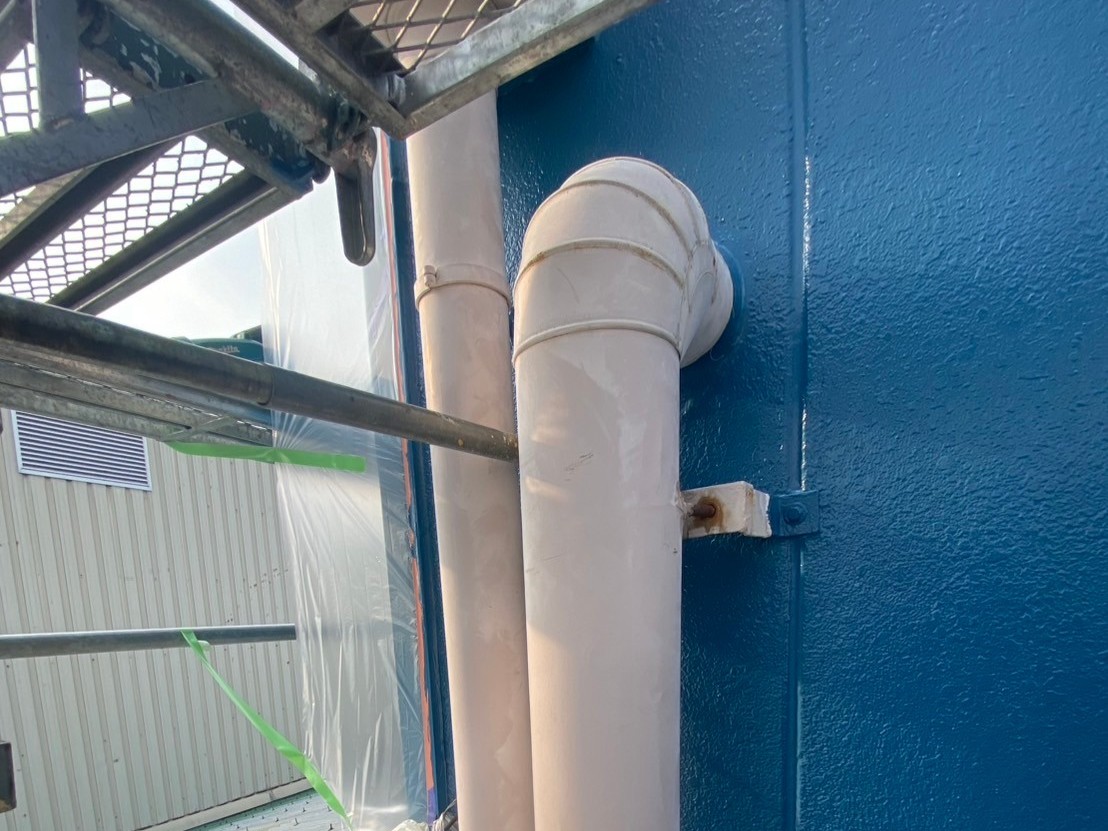

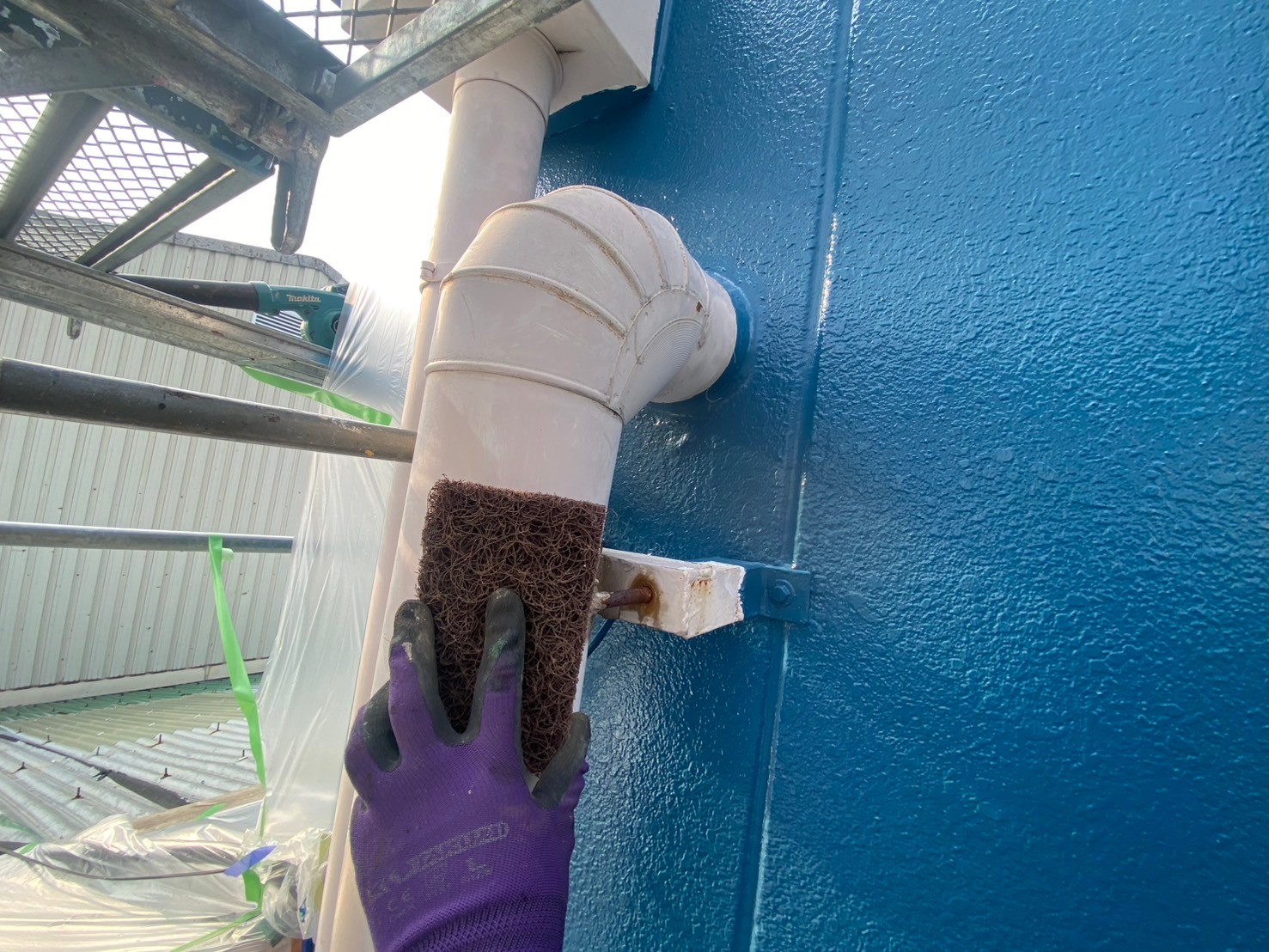

ケレンがけをし、下地を整えていきます。
88. 2025年01月24日
塗装工事(付帯部)
ケレンがけをし、下地を整えていきます。
89. 2025年01月24日
塗装工事(付帯部)
ケレンがけをし、下地を整えていきます。
90. 2025年01月24日
塗装工事(付帯部)
ケレンがけをし、下地を整えていきます。
91. 2025年01月24日
塗装工事(付帯部)
ケレンがけをし、下地を整えていきます。
92. 2025年01月24日
塗装工事(付帯部)

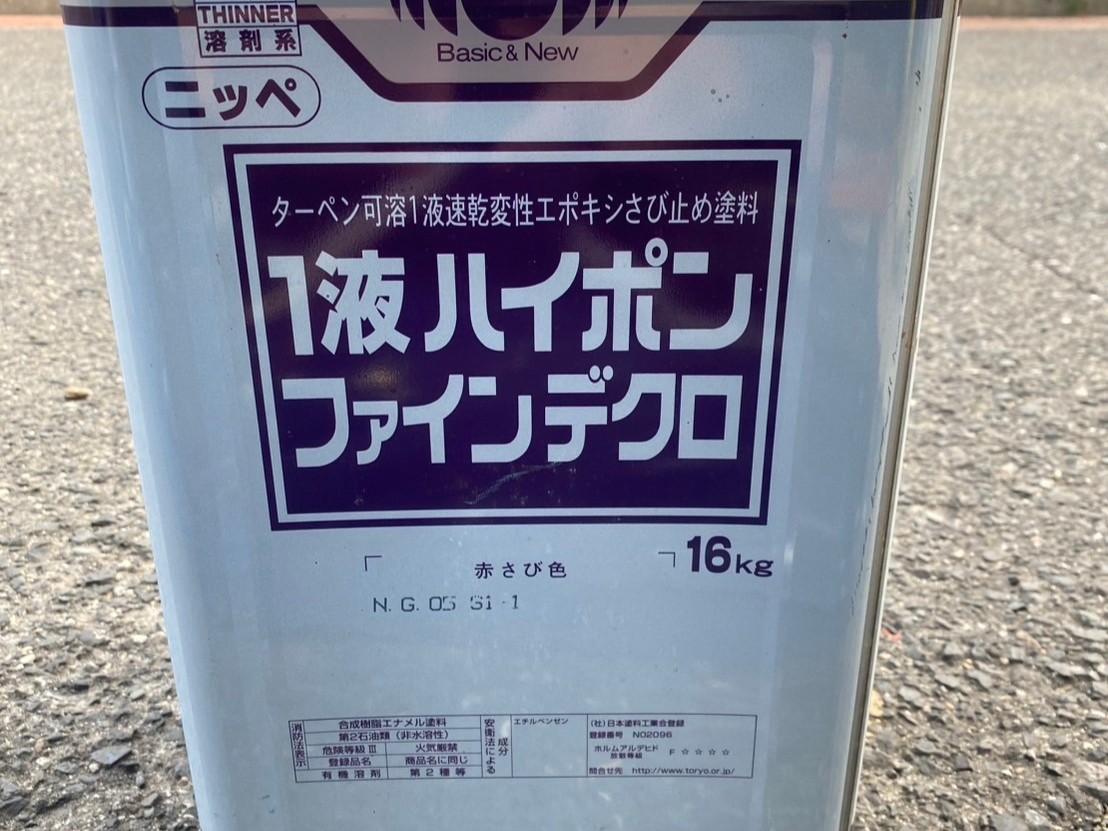

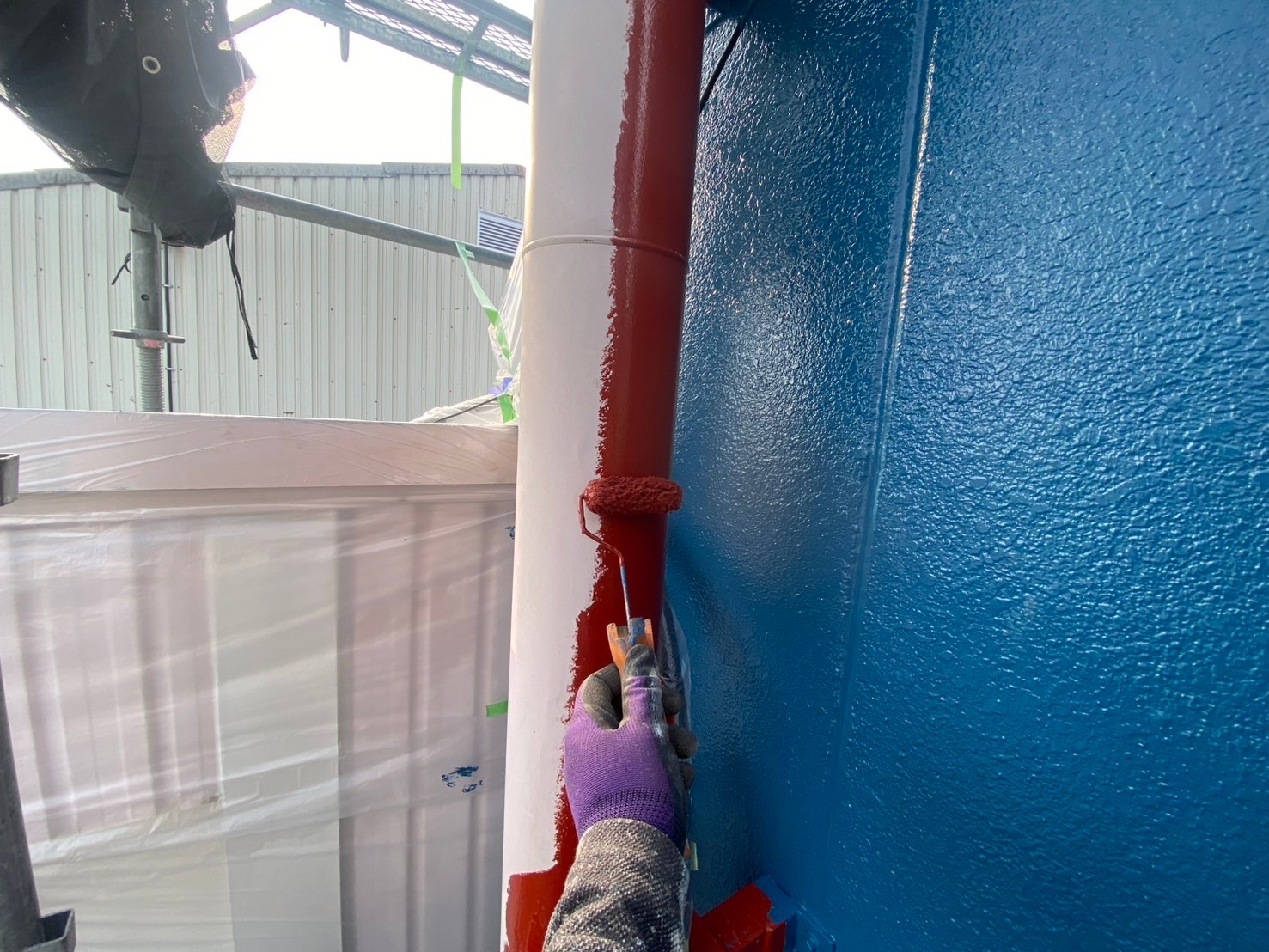

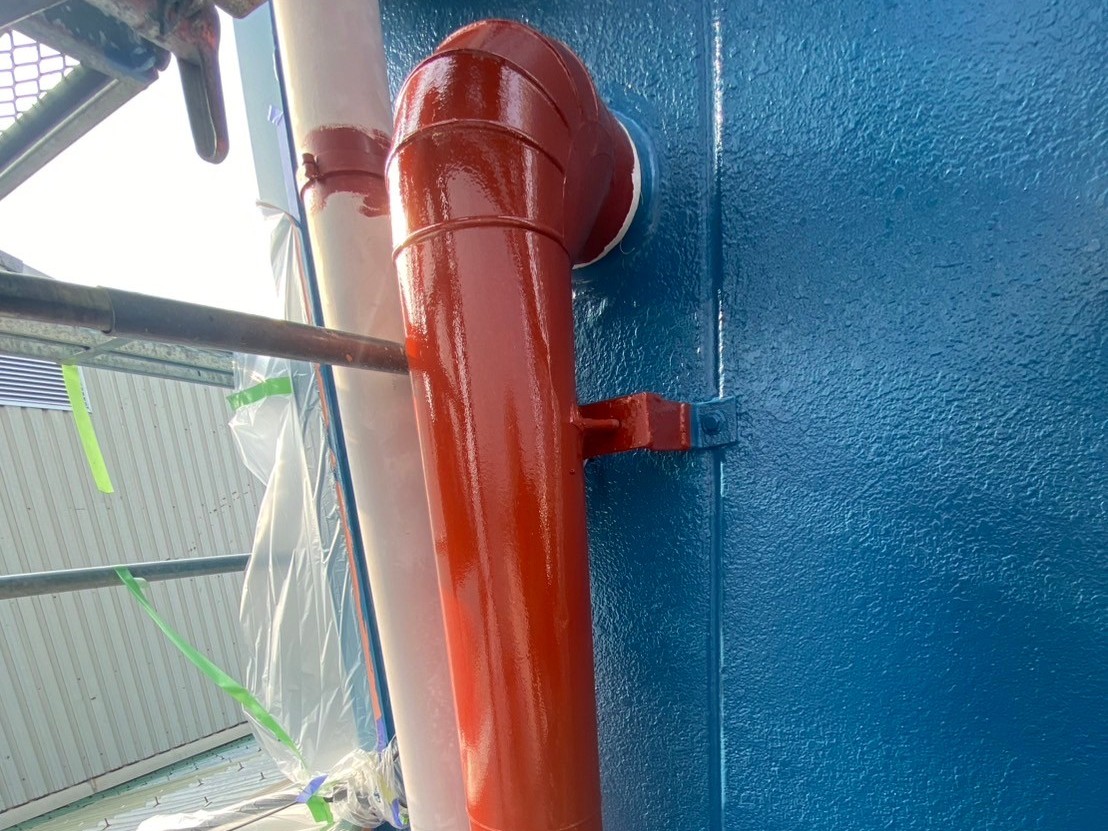

サビ止めを塗布していきます。
93. 2025年01月24日
塗装工事(付帯部)
サビ止めを塗布していきます。
94. 2025年01月24日
塗装工事(付帯部)
サビ止めを塗布していきます。
95. 2025年01月24日
塗装工事(付帯部)
サビ止めを塗布しました。
96. 2025年01月24日
塗装工事(付帯部)
サビ止めを塗布しました。
97. 2025年01月24日
塗装工事(付帯部)
サビ止めを塗布しました。
98. 2025年01月24日
塗装工事(付帯部)

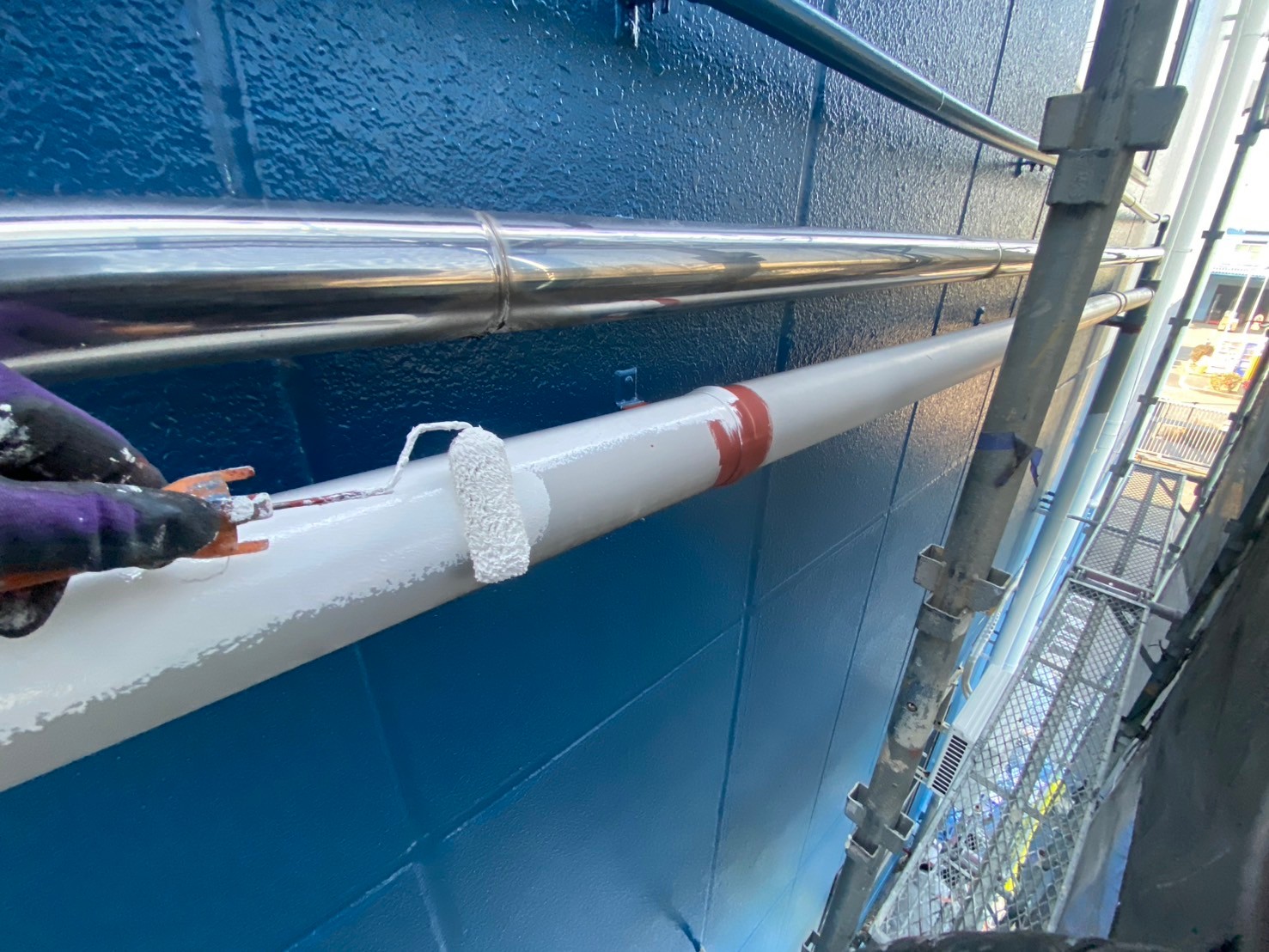

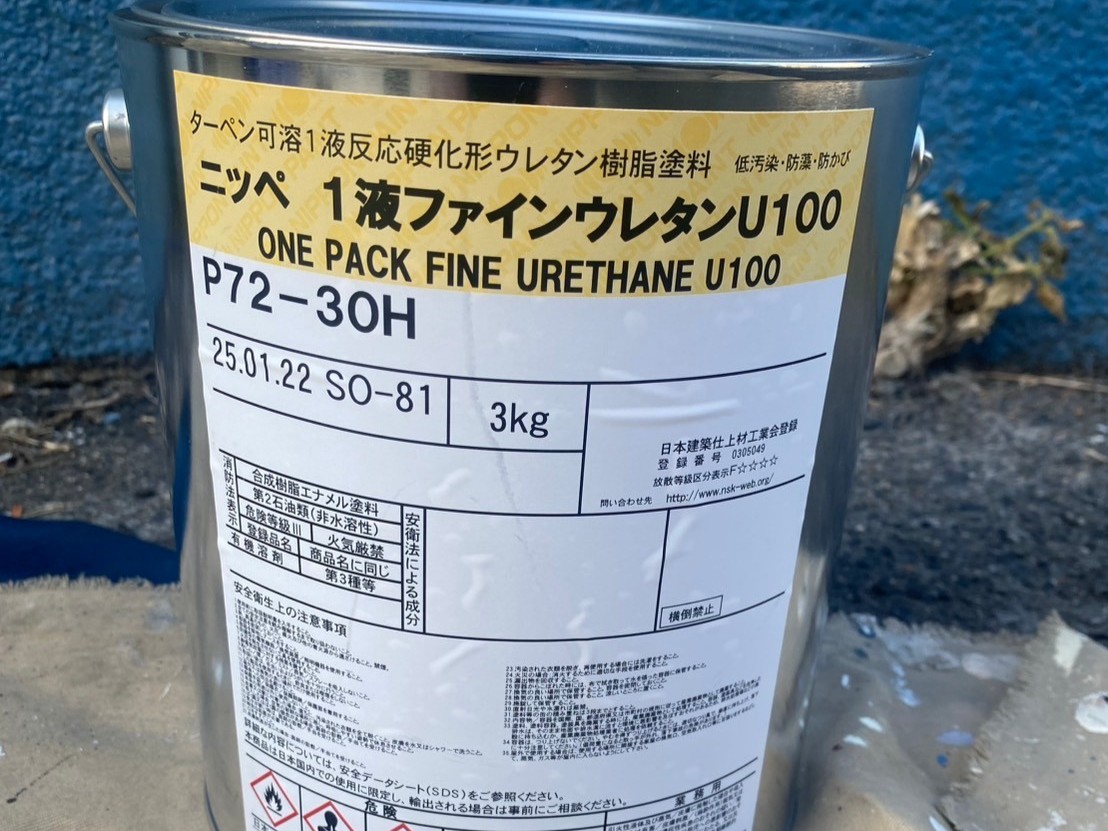

ファインウレタンU100を中塗りしていきます。
99. 2025年01月24日
塗装工事(付帯部)
ファインウレタンU100を中塗りしていきます。
100. 2025年01月24日
塗装工事(付帯部)
ファインウレタンU100を中塗りしていきます。
101. 2025年01月24日
塗装工事(付帯部)

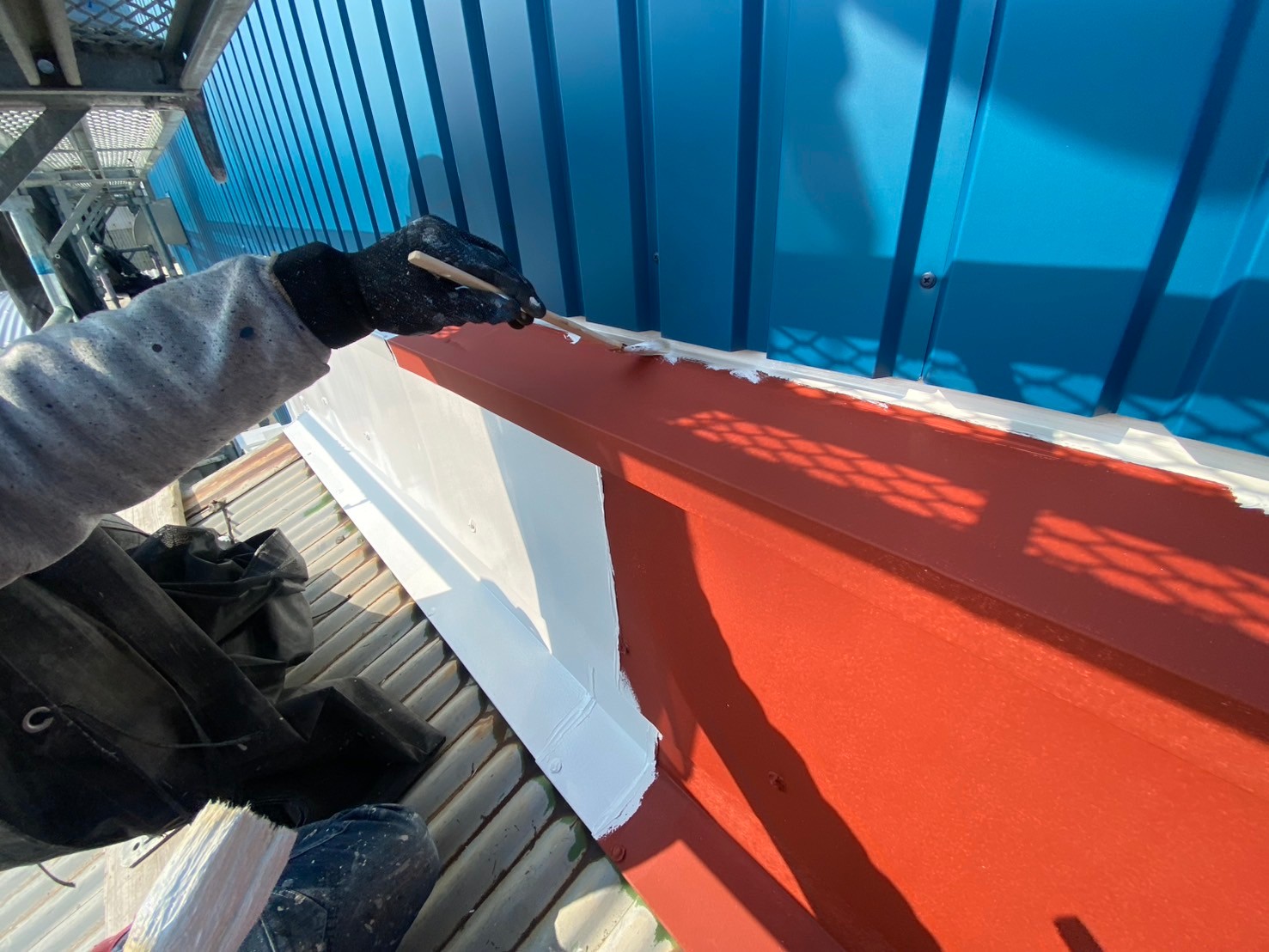

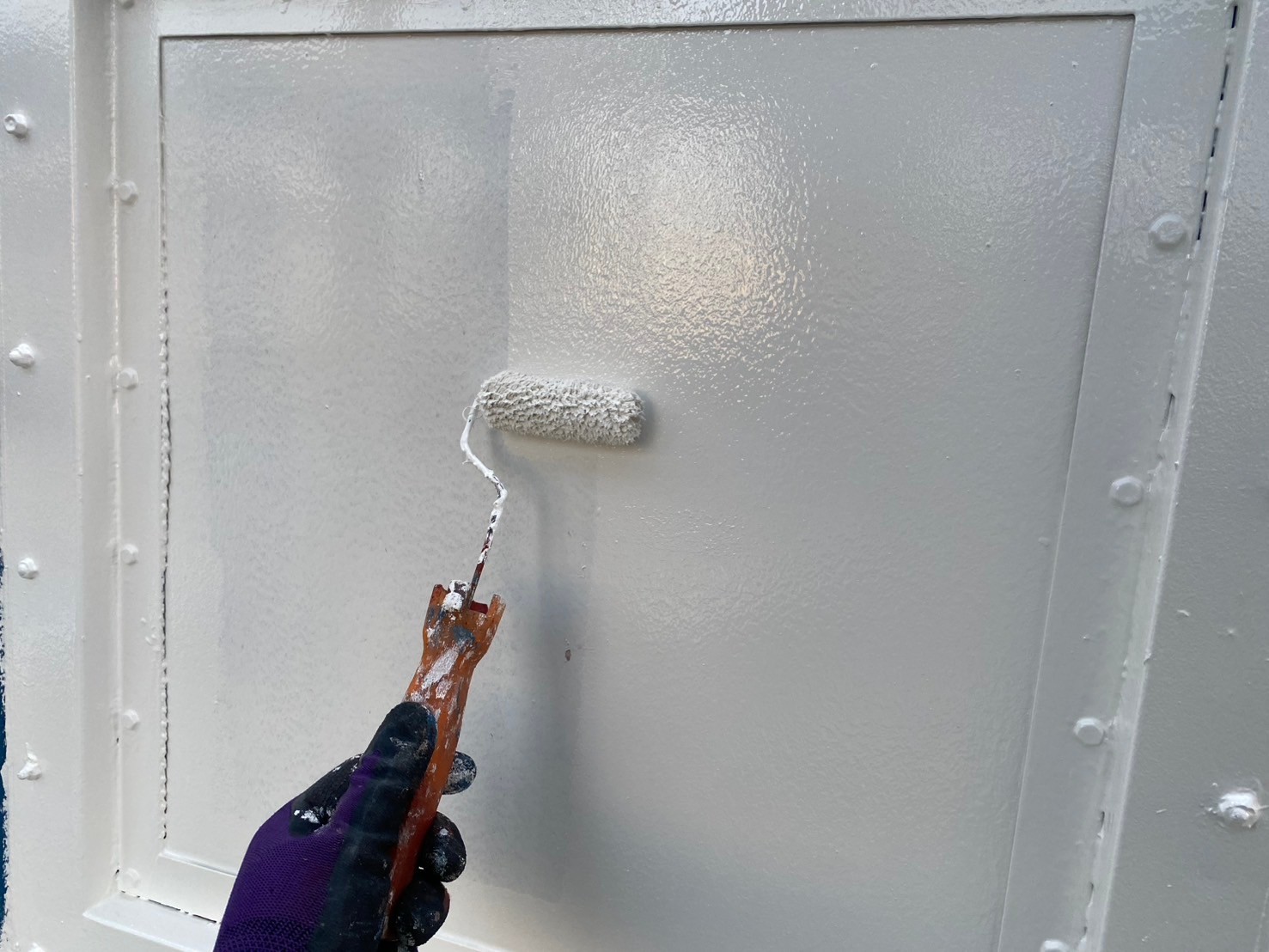

ファインウレタンU100を上塗りしていきます。
102. 2025年01月24日
塗装工事(付帯部)
ファインウレタンU100を上塗りしていきます。
103. 2025年01月24日
塗装工事(付帯部)
ファインウレタンU100を上塗りしていきます。
104. 2025年01月24日

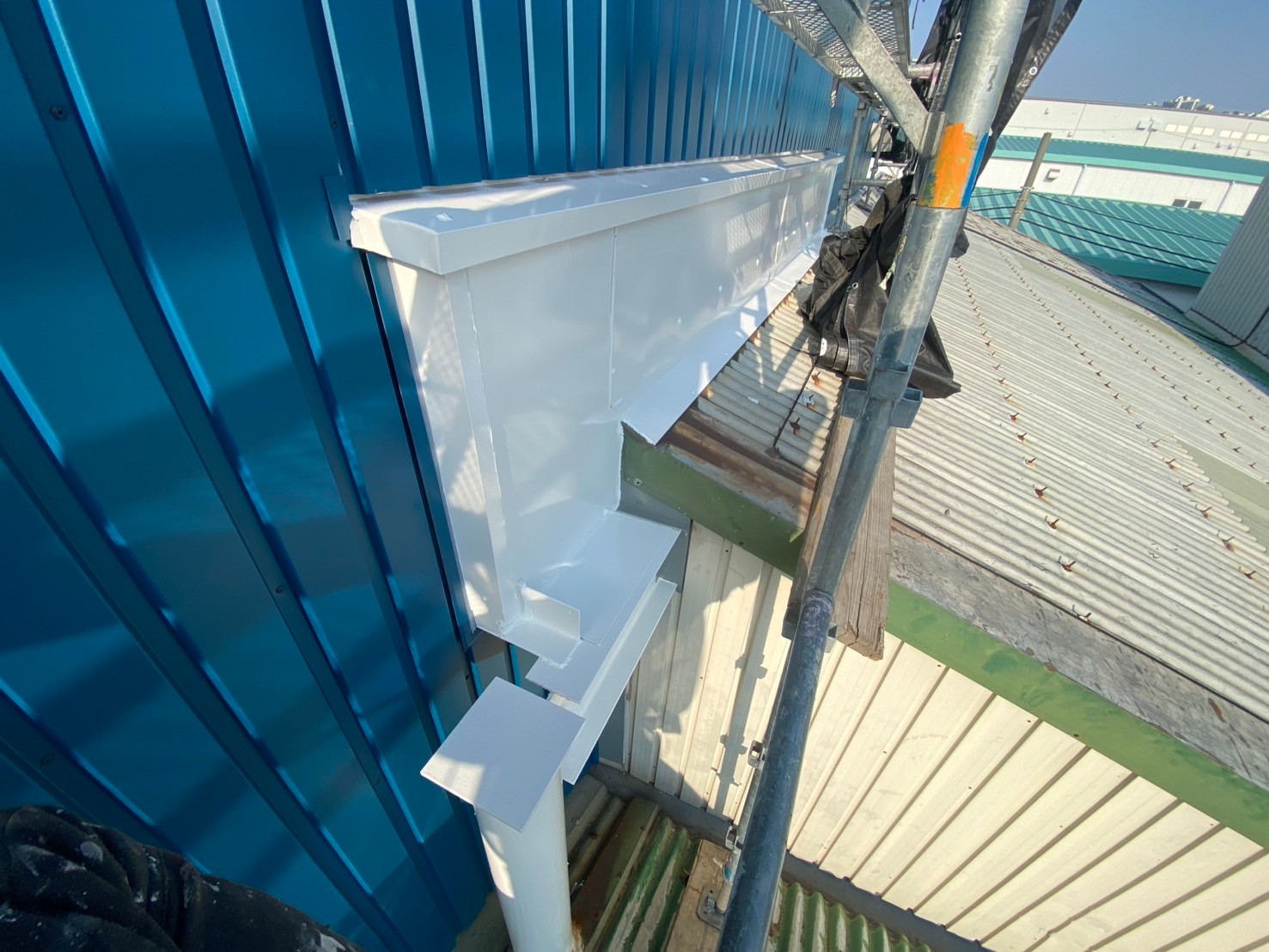

塗装工事(付帯部)

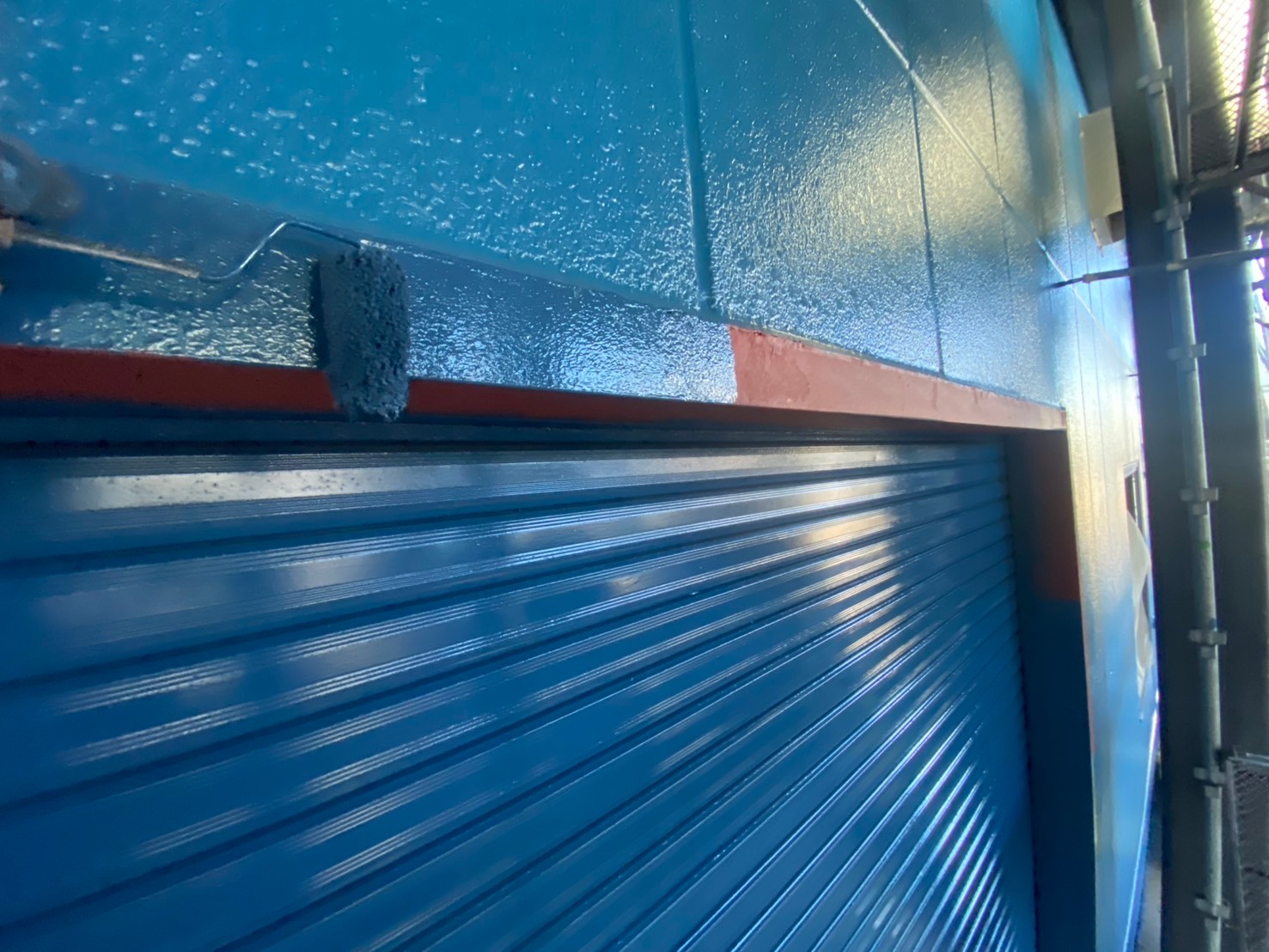

ファインウレタンU100を上塗りしました。
105. 2025年01月24日
塗装工事(付帯部)
ファインウレタンU100を上塗りしました。
106. 2025年01月24日
塗装工事(付帯部)
ファインウレタンU100を上塗りしました。
107. 2025年01月24日
塗装工事(付帯部)
ファインウレタンU100を上塗りしました。
108. 2025年01月24日
塗装工事(付帯部)
ファインウレタンU100を上塗りしました。
109. 2025年01月25日
塗装工事(付帯部)

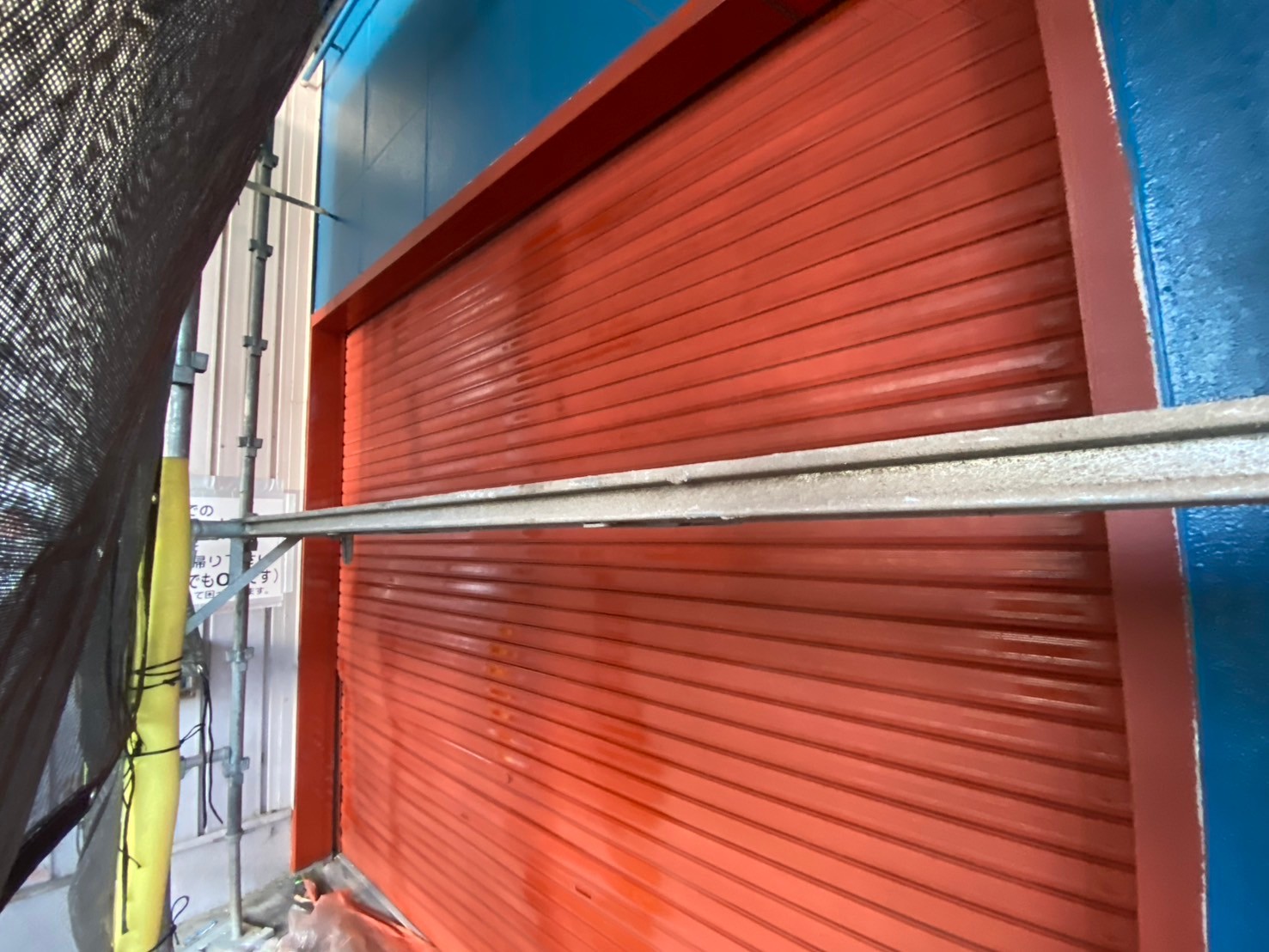

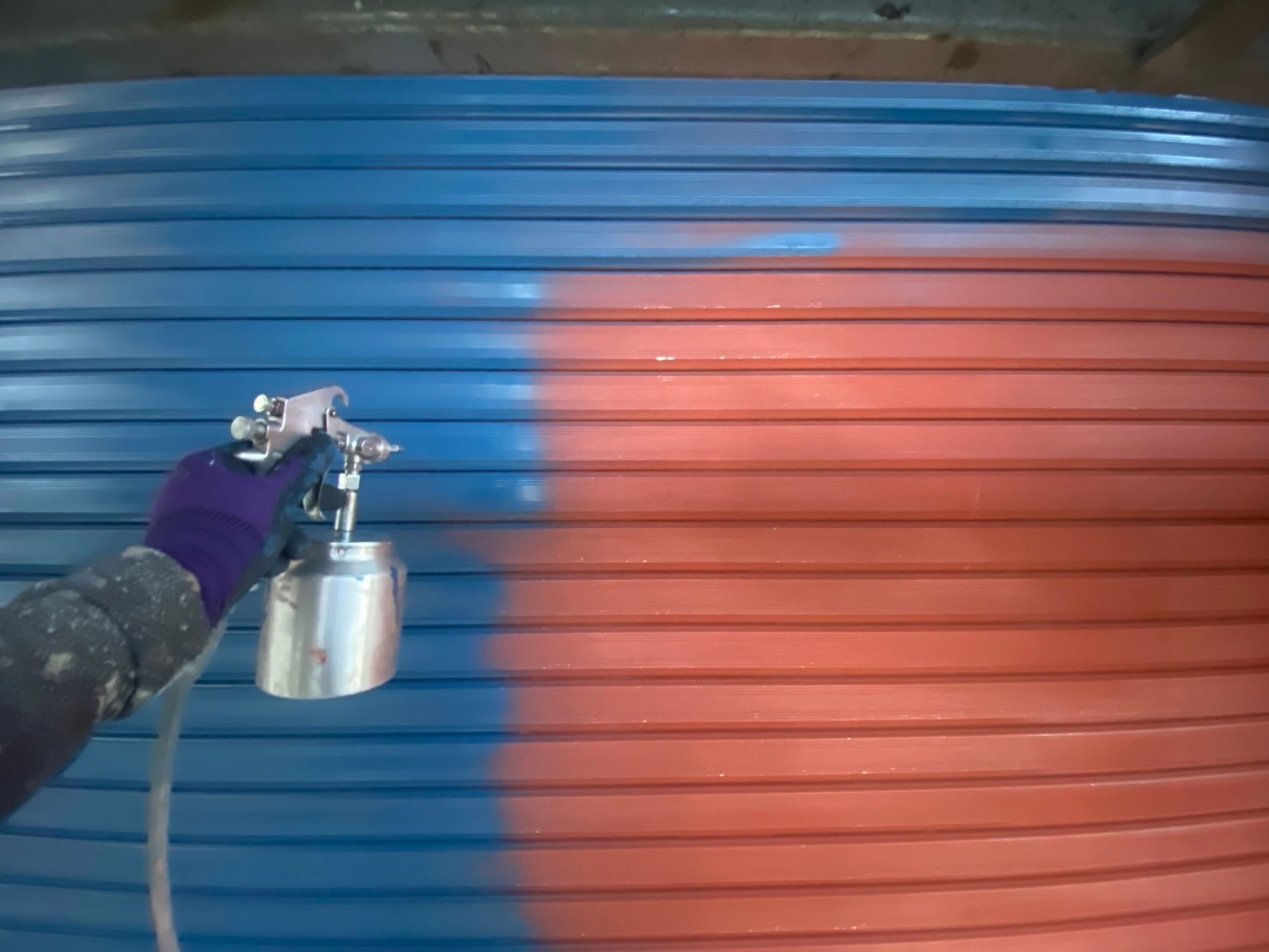

シャッターボックス、ファインウレタンU100を中塗りしていきます。
110. 2025年01月25日
塗装工事(付帯部)
ファインウレタンU100を中塗りしていきます。
111. 2025年01月25日
塗装工事(付帯部)
ファインウレタンU100を上塗りしていきます。

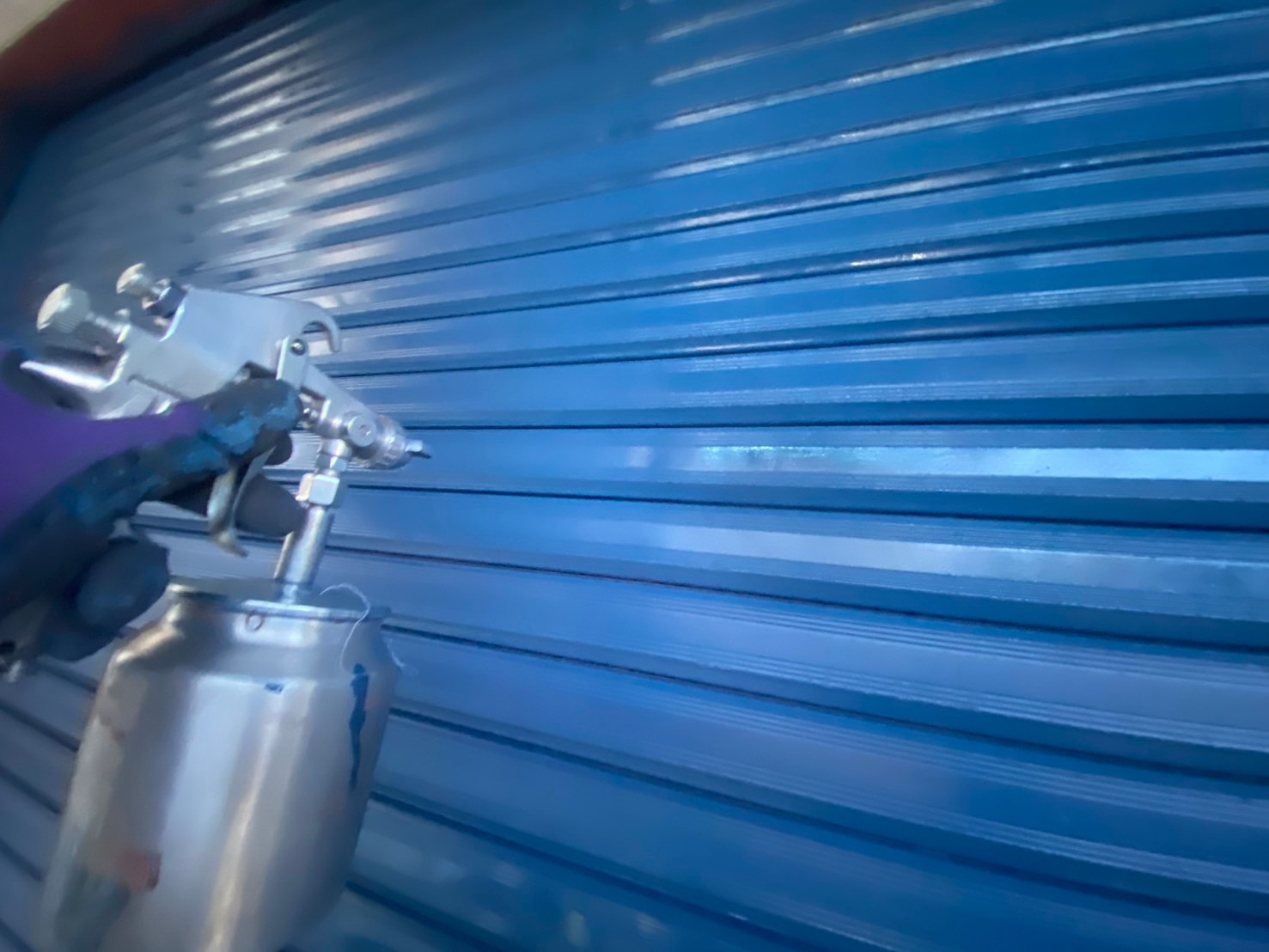

112. 2025年01月25日
塗装工事(付帯部)
ファインウレタンU100を上塗りしていきます。
113. 2025年01月25日
塗装工事(付帯部)
マスキングテープで養生し、ライン出し(塗装部分の端をまっすぐ綺麗に仕上げる処理)していきます。
114. 2025年01月25日
塗装工事(付帯部)
マスキングテープを撤去していきます。
115. 2025年01月25日
塗装工事(付帯部)

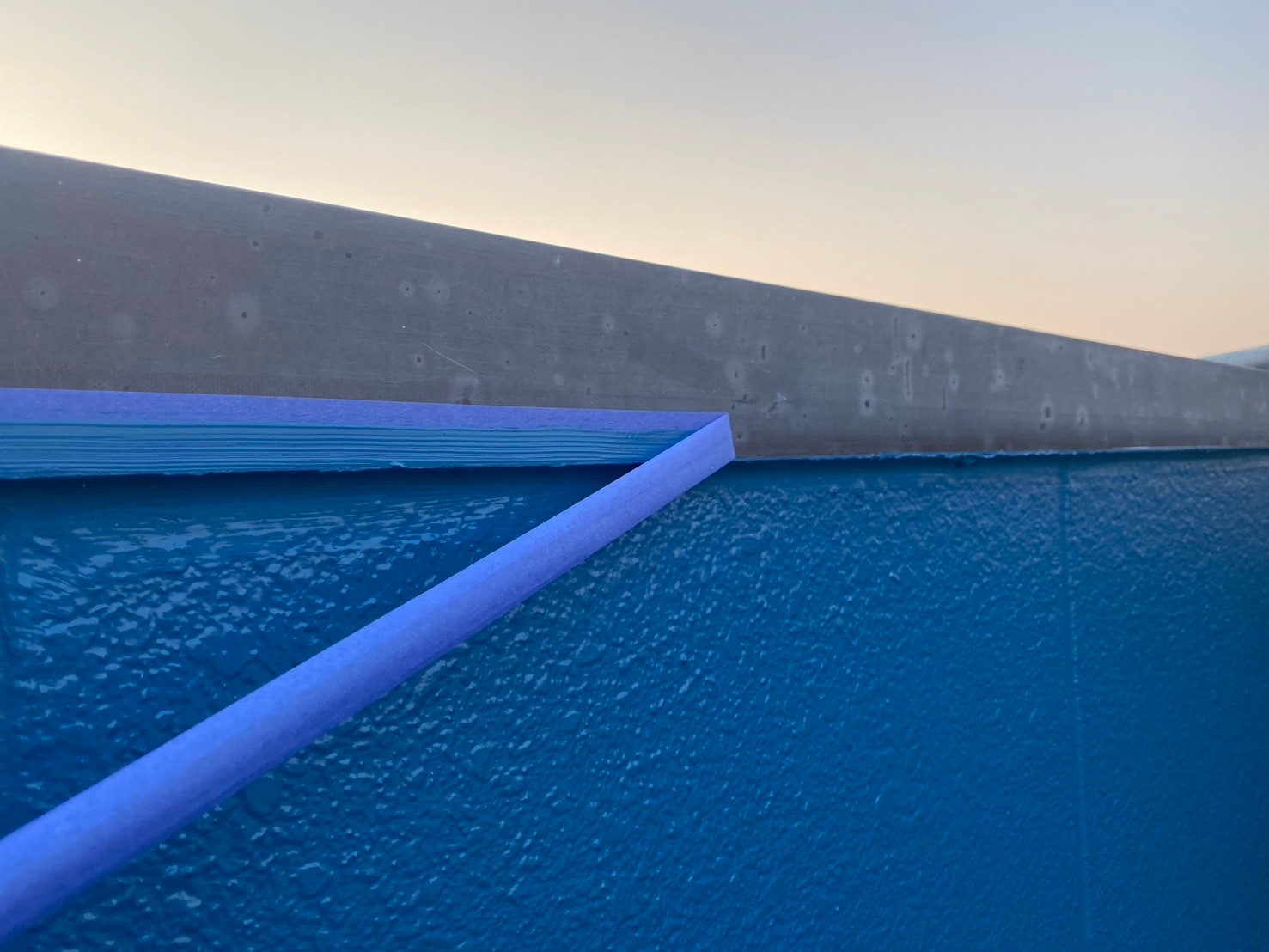

ライン出ししました。
116. 2025年01月25日
塗装工事(付帯部)

清掃していきます。
117. 2025年01月24日
塗装工事(付帯部)

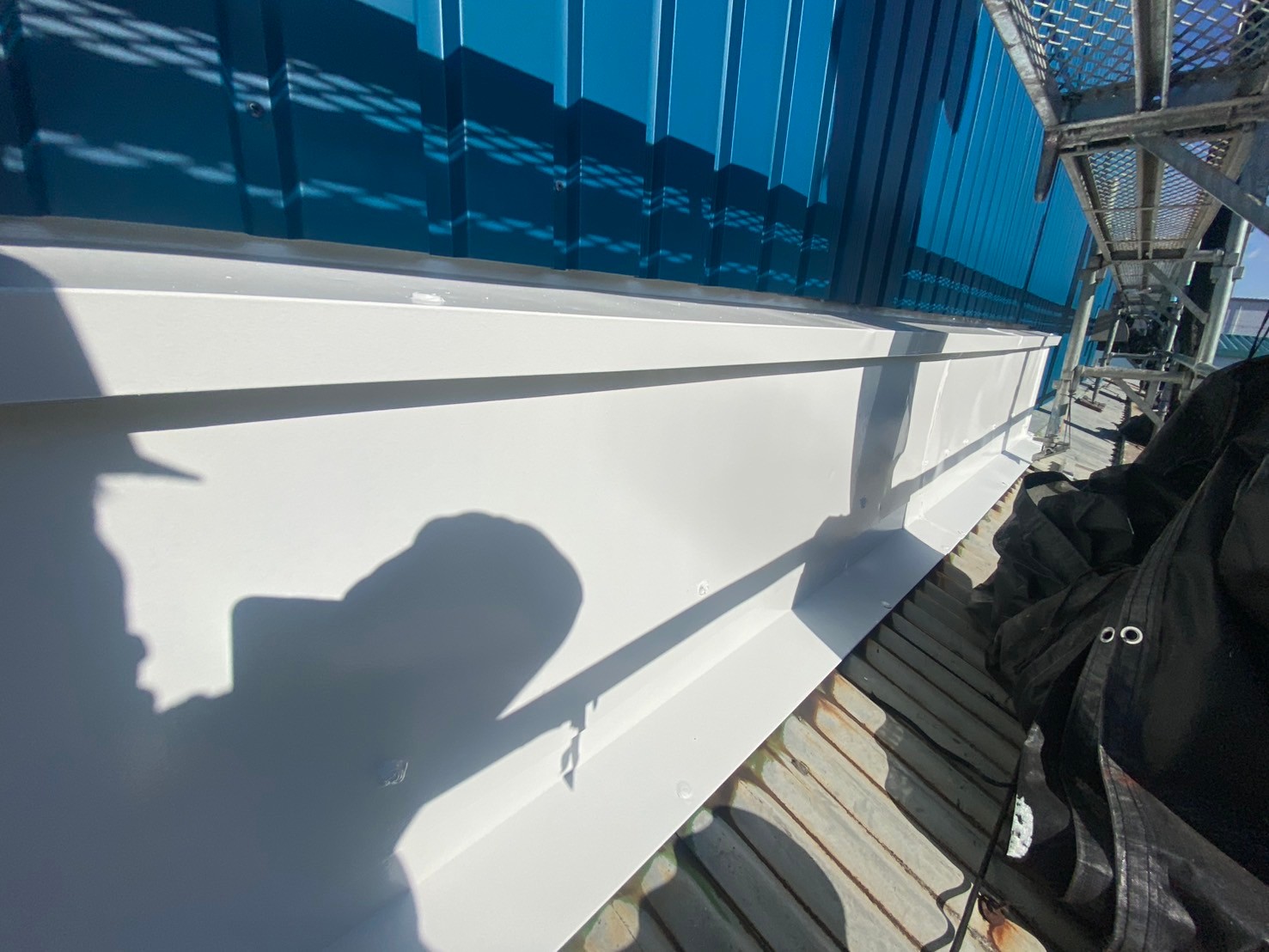

塗装工事(付帯部)工事完了です。
118. 2025年01月25日
塗装工事(付帯部)
塗装工事(付帯部)工事完了です。
119. 2025年01月25日
塗装工事(付帯部)
塗装工事(付帯部)工事完了です。
120. 2025年01月25日
塗装工事(付帯部)

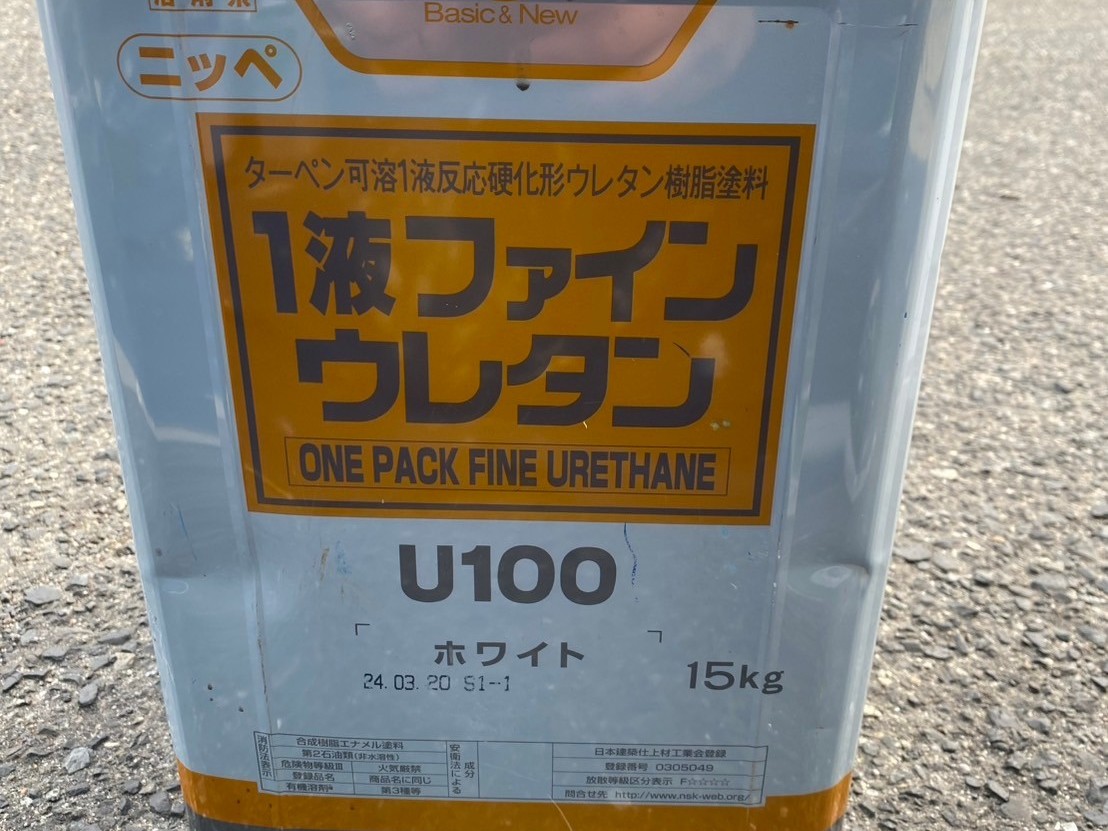

こちらの塗料を使用しました。
121. 2025年01月25日
塗装工事(付帯部)
こちらの塗料を使用しました。
122. 2025年01月25日
塗装工事(付帯部)
こちらの塗料を使用しました。
123. 2025年01月30日
足場工事

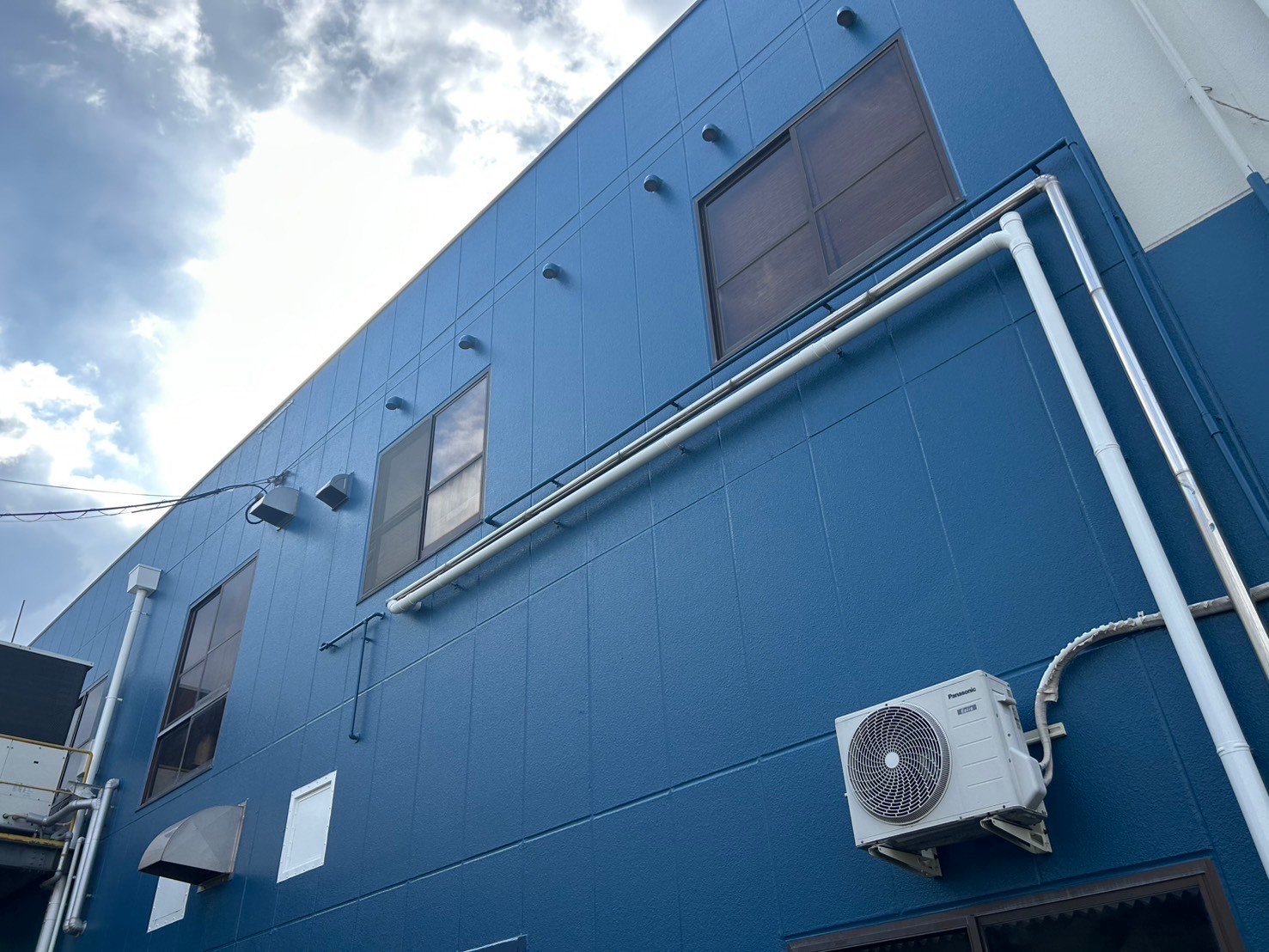

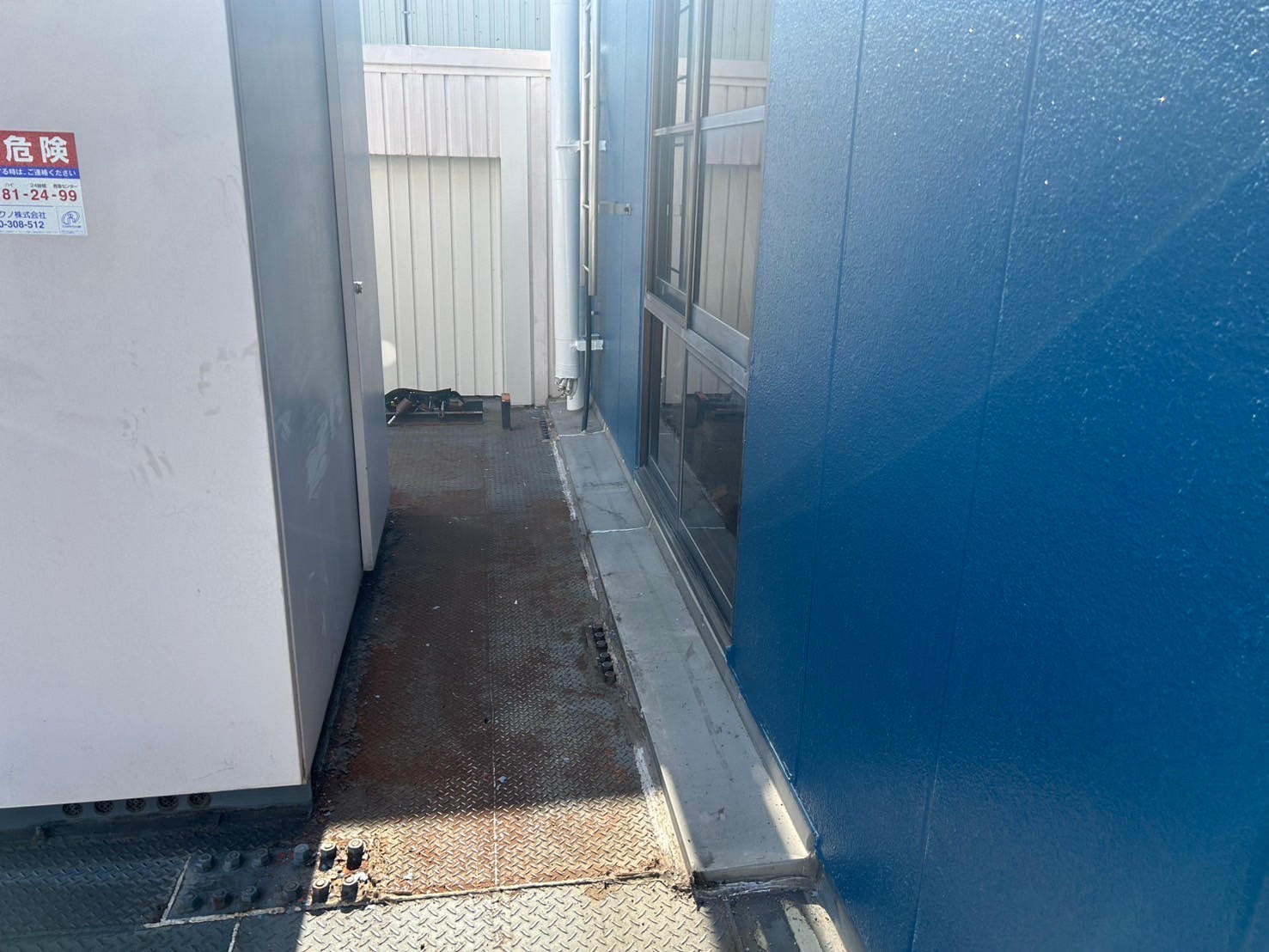

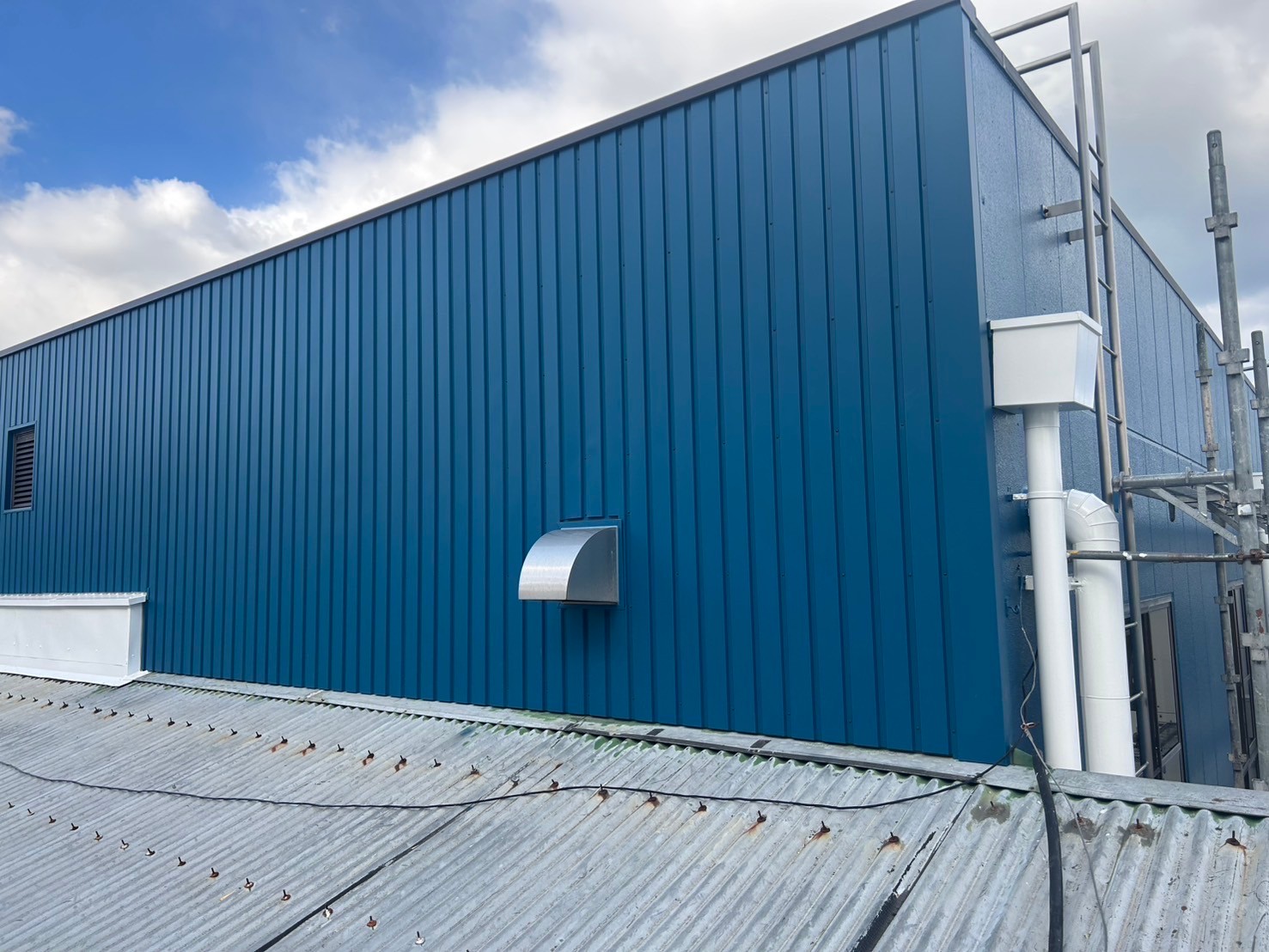

足場を解体しました。
124. 2025年01月30日
足場工事
足場を解体しました。
125. 2025年01月30日
足場工事
足場を解体しました。
126. 2025年02月01日

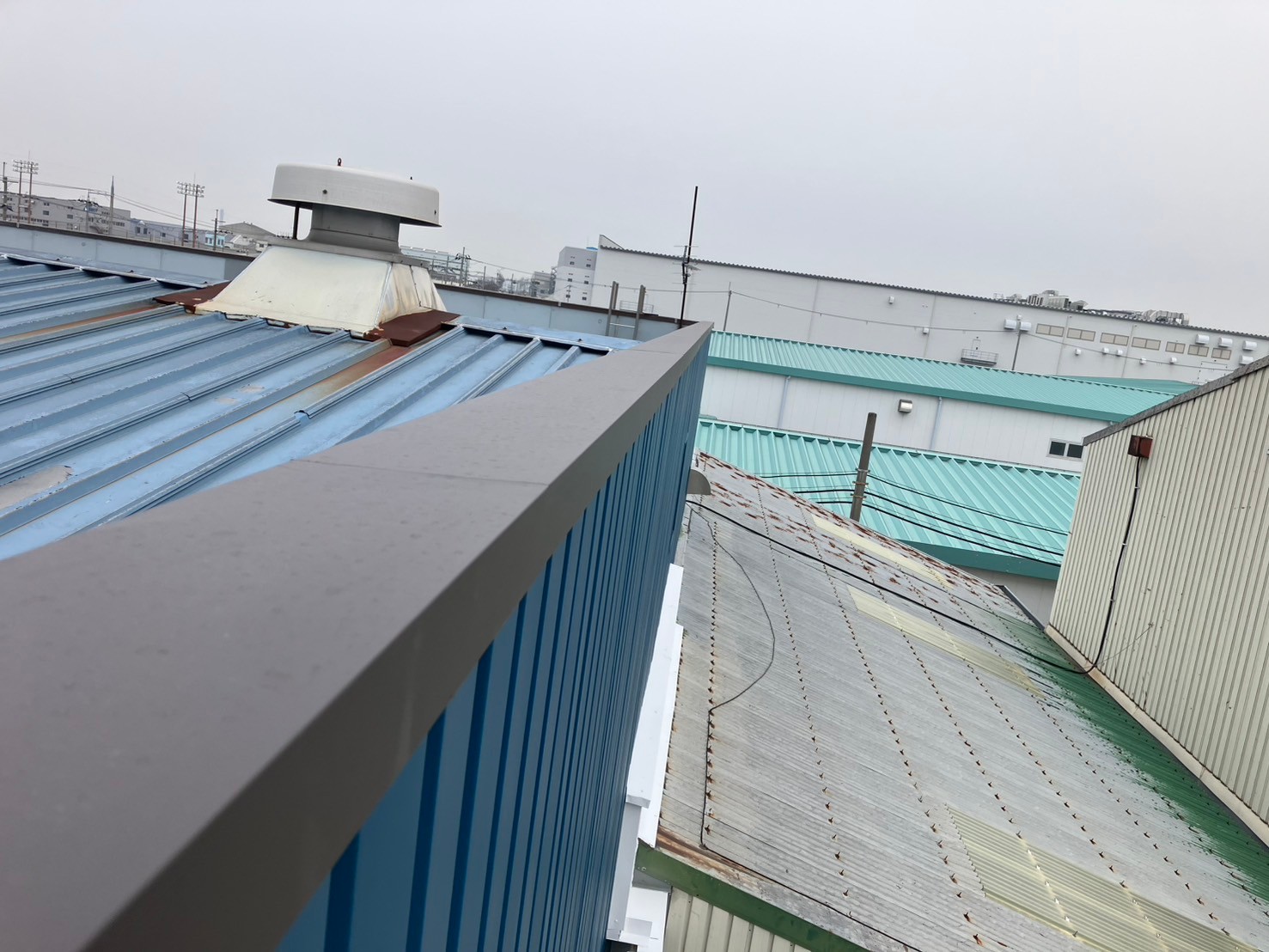

最終確認

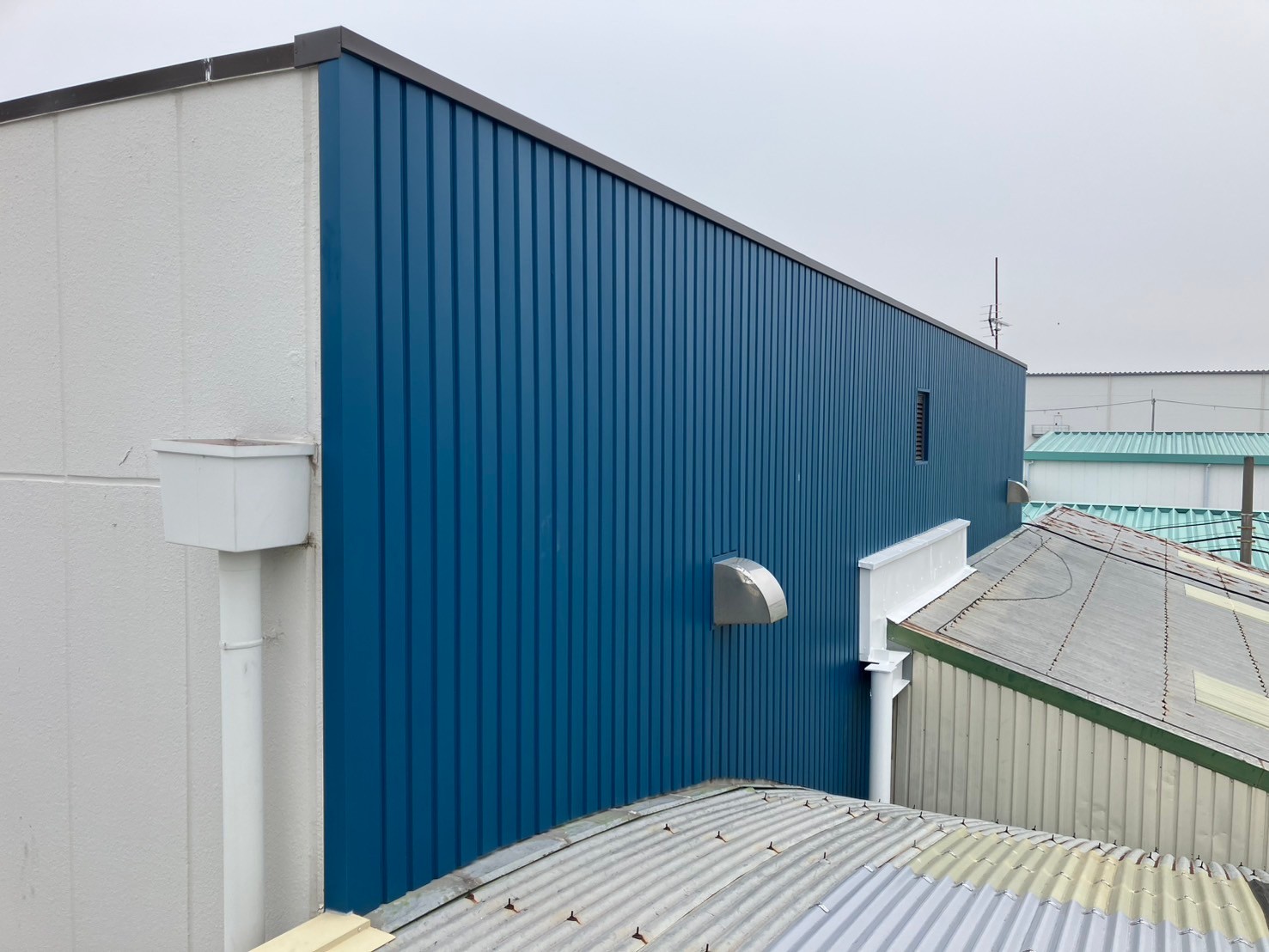

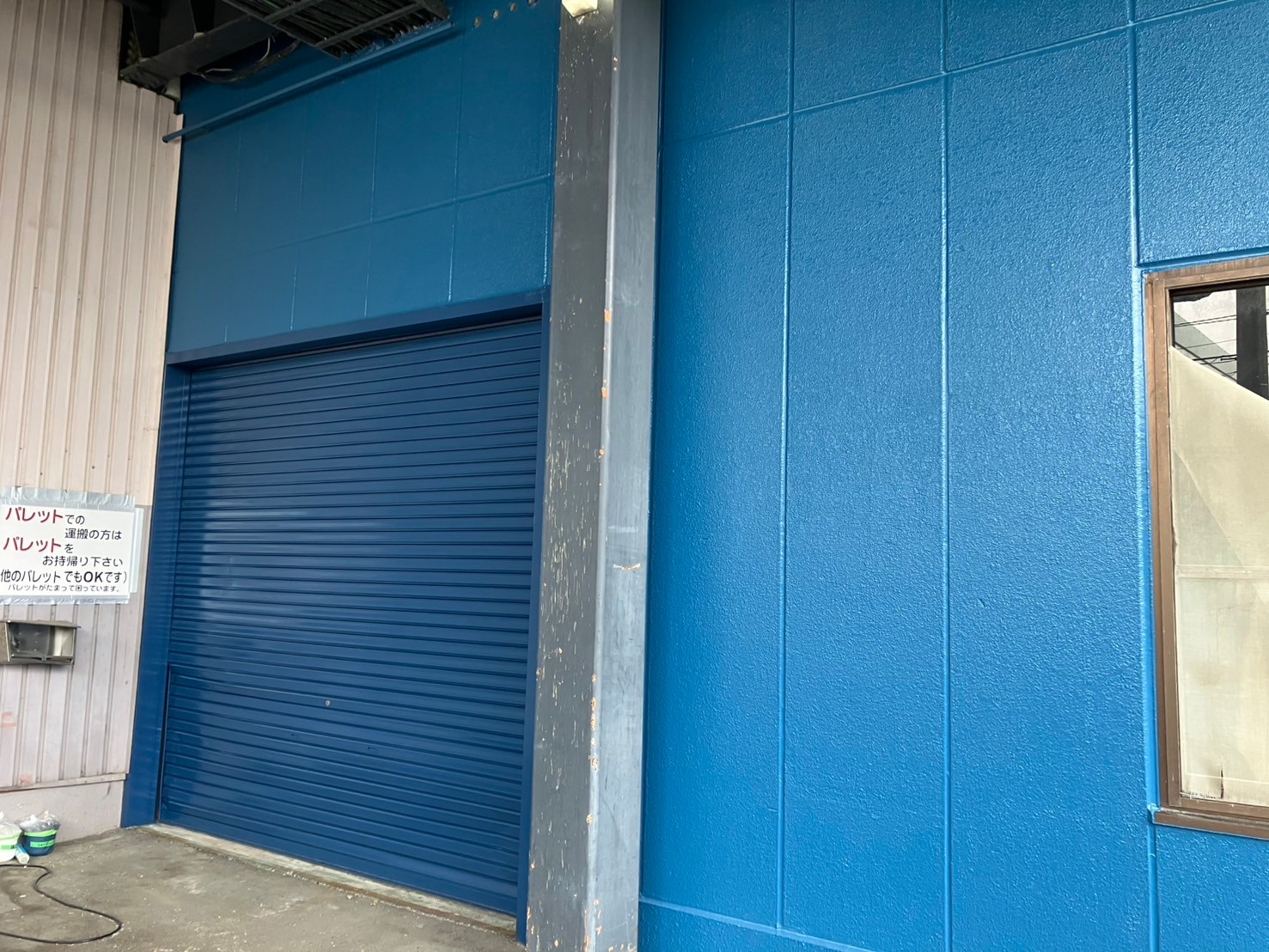

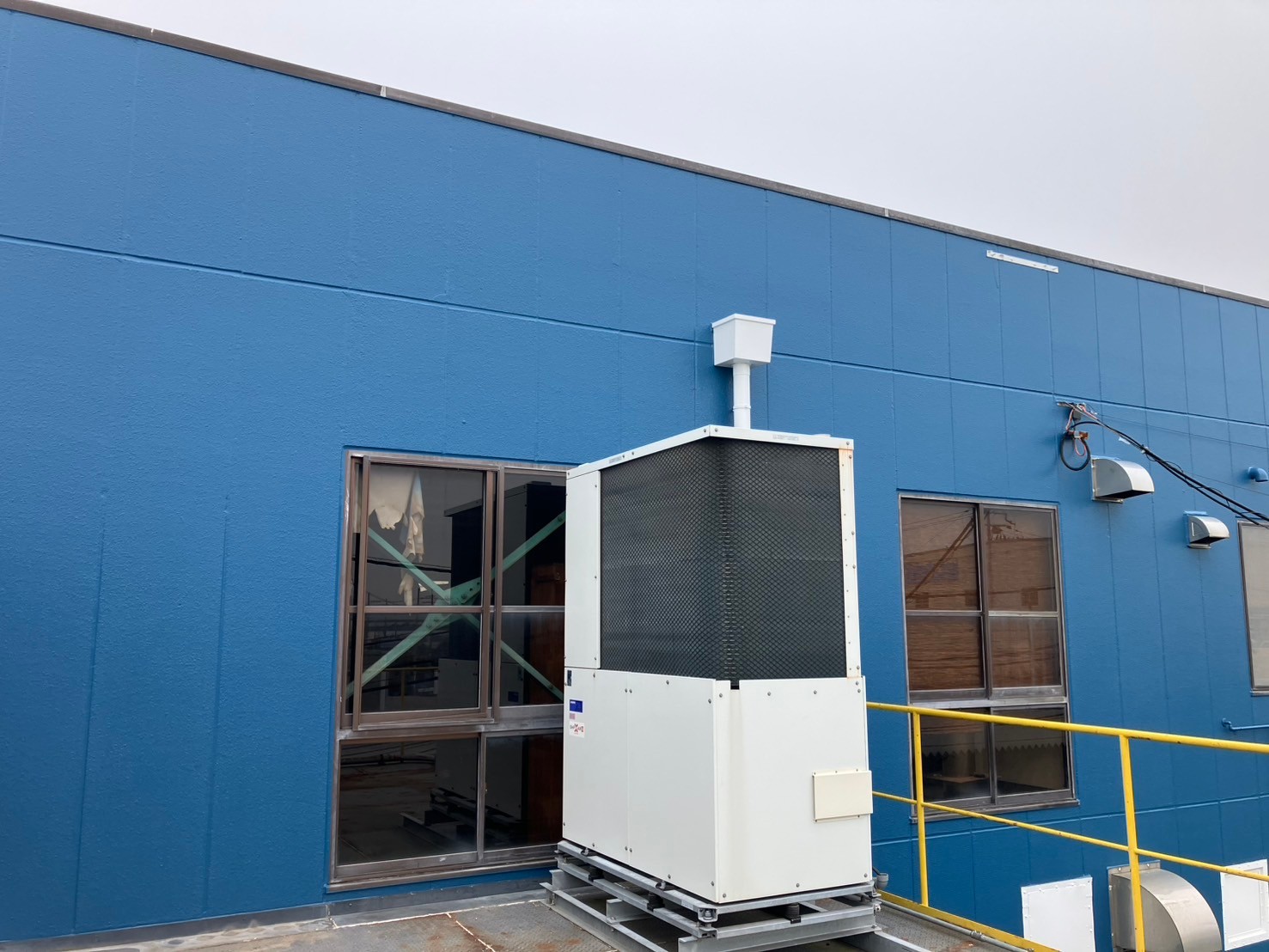

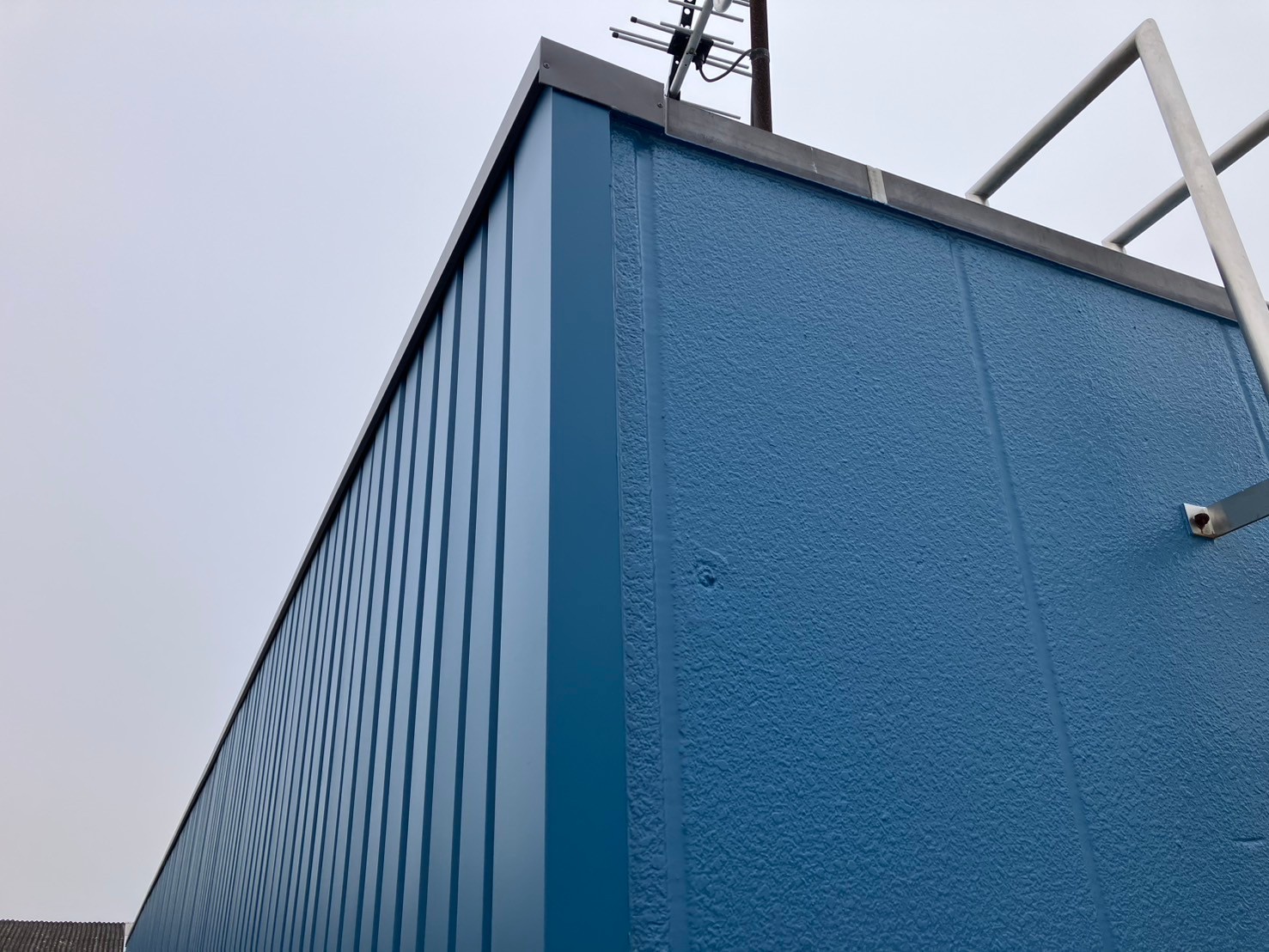

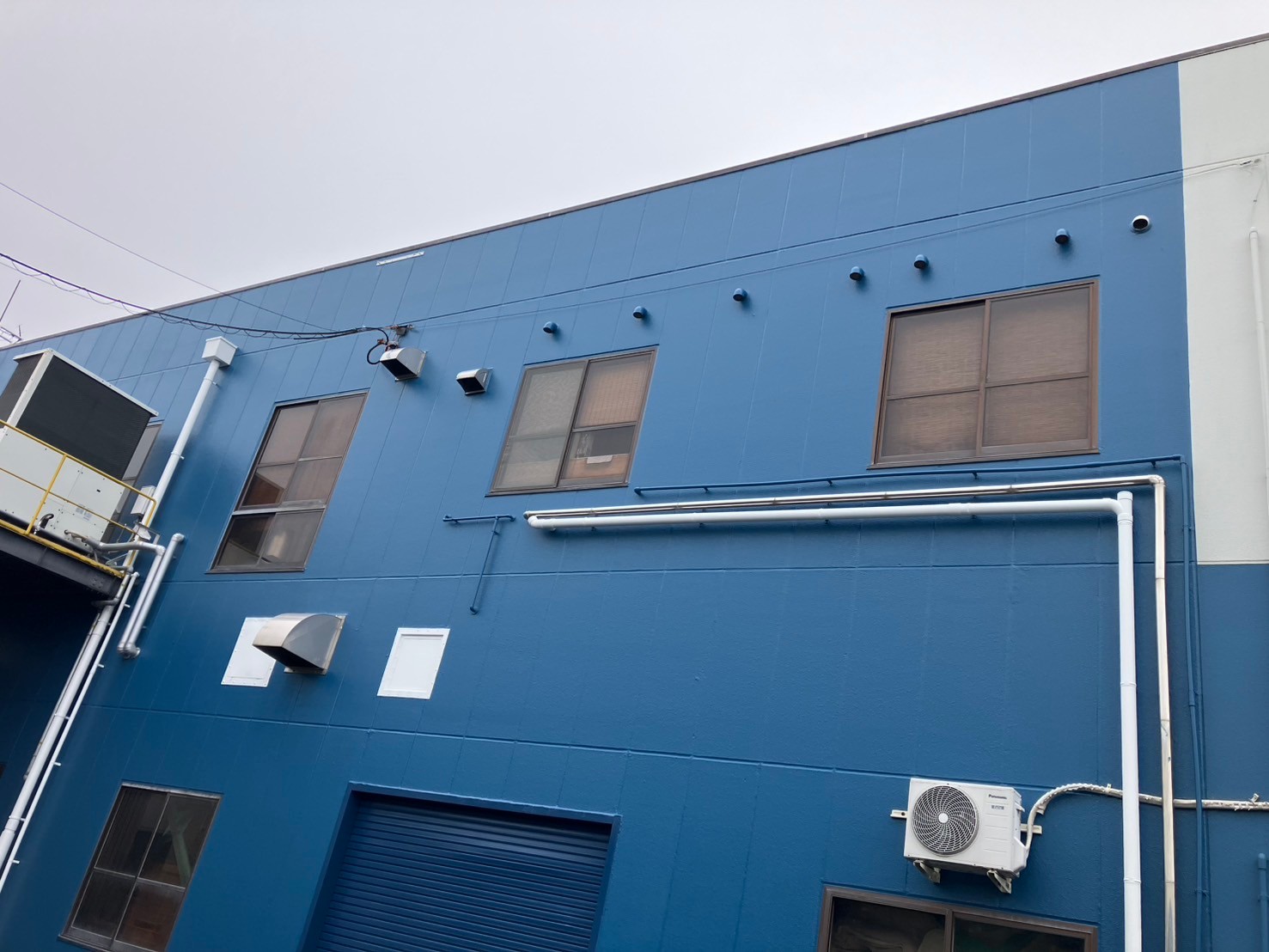

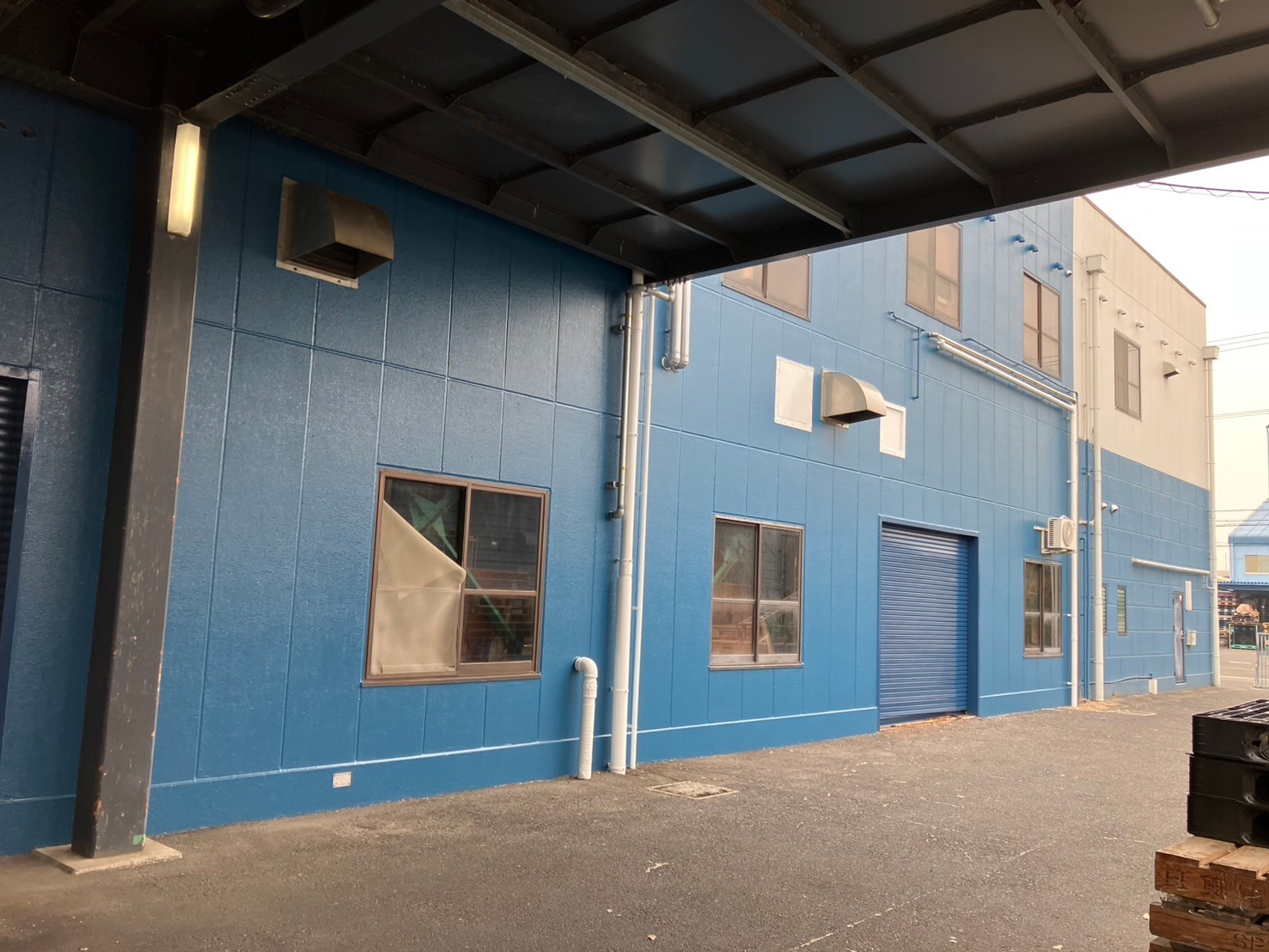

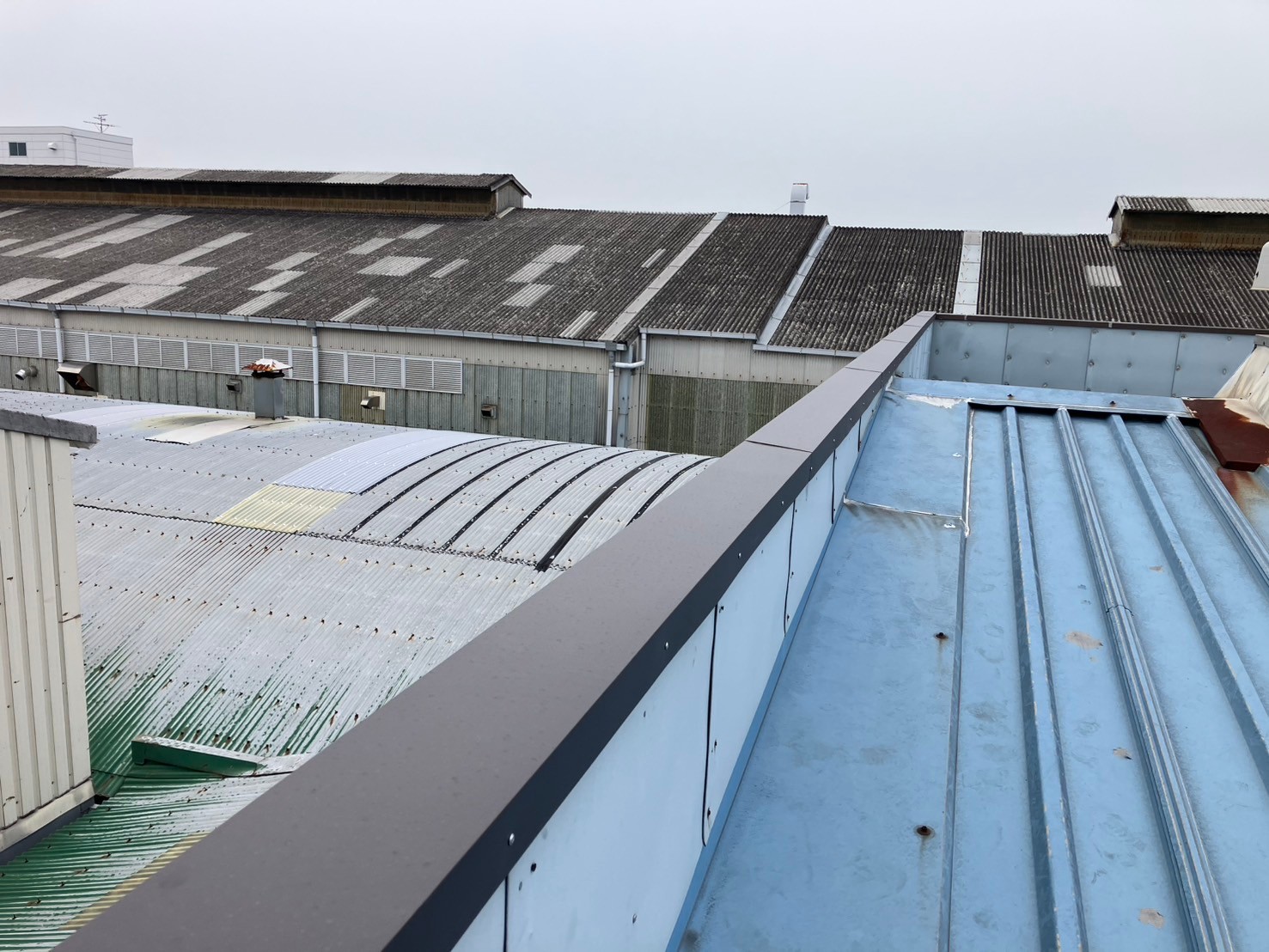

工事完了です。
127. 2025年02月01日
最終確認
工事完了です。
128. 2025年02月01日
最終確認
工事完了です。
129. 2025年02月01日
最終確認
工事完了です。
130. 2025年02月01日
最終確認
工事完了です。
131. 2025年02月01日
最終確認
工事完了です。
132. 2025年02月01日
最終確認
工事完了です。
133. 2025年02月01日
最終確認
工事完了です。
その他施工事例
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.6/12〜18 阿倍野区 O様 庇工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.6/4~6/7 大和高田市 K様邸 屋根カバー工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 関東地方
江戸川区 Y様邸 手摺り・笠木工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.5/21~5/24 東住吉市 吉中様邸 窓回りシーリング・板金工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.5/20~5/21 堺市 K様邸 庇・その他板金工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.5/12~5/17 大和高田市 H様 屋根葺き替え工事
-
- 工事内容
-
- 雨漏り修理
- 外壁工事
- 施工エリア
- 大阪
R7.5/7~5/10 柏原市 M様邸 雨漏り修理工事
-
- 工事内容
-
- 雨漏り修理
- 雨とい工事
- 施工エリア
- 大阪
R7.5/7~5/14 阿倍野区 F様 雨漏り修理工事
