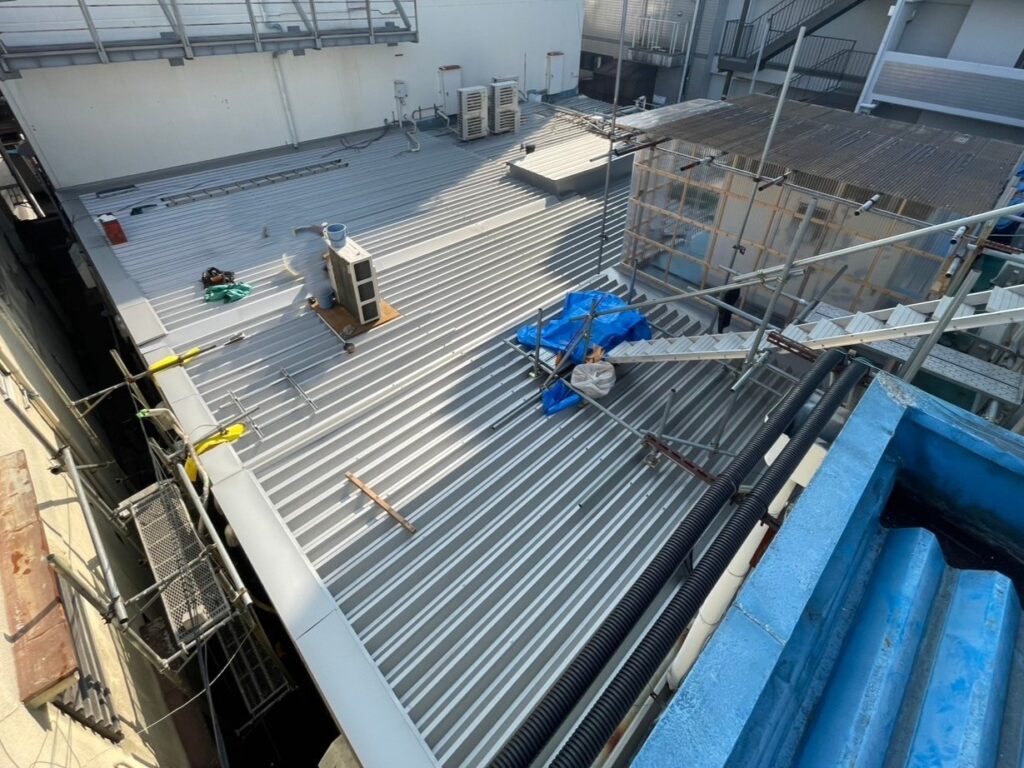

R6.10/21~11/25 大阪市浪速区 K様 雨漏り修理工事:屋根カバー工法
Case Study - 施工完了
Case Study - ただいま施行中

工事データ
-
築年数
ー
-
構造
ー
-
お問合わせ内容
屋根修理依頼
-
工事内容
屋根カバー、板金工事
-
工期
約1カ月
施工詳細
1. 2024年10月21日
昇降足場工事
足場を設置しました。
2. 2024年10月21日
屋根工事
屋根、既存の状態です。
3. 2024年10月21日
屋根工事
既存の状態です。
4. 2024年10月21日
屋根工事
干渉物を撤去していきます。
5. 2024年10月21日
屋根工事
干渉物を撤去しました。
6. 2024年10月21日
屋根工事
干渉物を撤去しました。
7. 2024年10月22日
屋根工事
既存屋根材と新たな屋根材を支え・接合する金具(タイトフレーム)を取り付けていきます。
8. 2024年10月22日
屋根工事
タイトフレームを取り付けていきます。
9. 2024年10月22日
屋根工事
高さを調節するため、金属垂木を専用の金具で取り付けていきます。
10. 2024年10月22日
屋根工事
高さを調節するため、金属垂木を専用の金具で取り付けていきます。
11. 2024年10月24日
屋根工事
ドーマー、シーリング材を充填し、下地木材を取り付けていきます。
12. 2024年10月24日
屋根工事
下地木材を取り付けました。
13. 2024年10月24日
屋根工事
下地木材を取り付け、シーリング材を充填します。
14. 2024年10月24日
屋根工事
下地木材を取り付け、シーリング材を充填しました。
15. 2024年10月25日
屋根工事
水上側、C型鋼を取り付けていきます。
16. 2024年10月25日
屋根工事
C型鋼を取り付けていきます。
17. 2024年10月25日
屋根工事
タイトフレームを取り付けていきます。
18. 2024年10月25日
屋根工事
タイトフレームを取り付けていきます。
19. 2024年10月26日
屋根工事
C型鋼にL型金具をダンバビスで固定し取り付けていきます。
20. 2024年10月26日
屋根工事
L型金具を取り付けていきます。
21. 2024年10月28日
屋根工事
新たな屋根材(88ルーフ)を葺いていきます。
22. 2024年10月28日
屋根工事
継手にはシーリング材を充填します。
23. 2024年10月28日
屋根工事
新たな屋根材を葺いていきます。
24. 2024年10月28日
屋根工事
新たな屋根材を葺いていきます。
25. 2024年10月29日
屋根工事
引き続き、新たな屋根材を葺いていきます。
26. 2024年10月29日
屋根工事
谷設置個所に針葉樹板を取り付けました。
27. 2024年10月29日
屋根工事
新たな下葺き材(タイベックルーフライナー)を張りました。
28. 2024年10月29日
屋根工事
谷板金を取り付けていきます。
29. 2024年10月31日
屋根工事
新たな屋根材を葺き上げました。
30. 2024年10月31日
屋根工事
新たな屋根材を葺き上げました。
31. 2024年10月31日
屋根工事
水切りを取り付けていきます。
32. 2024年10月31日
屋根工事
水切りを取り付けていきます。
33. 2024年10月31日
屋根工事
水切りを取り付けました。
34. 2024年10月31日
屋根工事
別箇所、針葉樹板を取り付けていきます。
35. 2024年10月31日
屋根工事
新たな屋根材を葺いていきます。
36. 2024年10月31日
屋根工事
キュービクル廻りに下地木材を取り付けていきます。
37. 2024年10月31日
屋根工事
キュービクル廻りに下地木材を取り付けていきます。
38. 2024年11月01日
屋根工事
引き続き、水切りを取り付けていきます。
39. 2024年11月01日
屋根工事
水切りを取り付けていきます。
40. 2024年11月01日
屋根工事
水切りを取り付けました。
41. 2024年11月01日
屋根工事
シーリング施工箇所をマスキングテープで養生します。
42. 2024年11月01日
屋根工事
シーリング材の付きをよくするプライマーを塗布します。
43. 2024年11月01日
屋根工事
シーリング材を充填し、平らにならしていきます。
44. 2024年11月11日
不用品撤去、脱着雑工事
室外機架台、既存の状態です。
45. 2024年11月11日
不用品撤去、脱着雑工事
既存の室外機架台を撤去しました。
46. 2024年11月11日
不用品撤去、脱着雑工事
キャットウォーク、既存の状態です。
47. 2024年11月11日
不用品撤去、脱着雑工事
既存のキャットウォークを撤去していきます。
48. 2024年11月12日
屋根工事
タイトフレームを取り付けていきます。
49. 2024年11月12日
屋根工事
高さを調節するため、金属垂木を専用の金具で取り付けていきます。
50. 2024年11月12日
屋根工事
高さを調節するため、金属垂木を専用の金具で取り付けていきます。
51. 2024年11月12日
屋根工事
C型鋼を取り付けていきます。
52. 2024年11月12日
屋根工事
C型鋼を取り付けていきます。
53. 2024年11月13日
屋根工事
キュービクルまわり、下地木材を取り付けていきます。
54. 2024年11月13日
屋根工事
下地木材を取り付けました。
55. 2024年11月13日
屋根工事
針葉樹板を取り付けました。
56. 2024年11月13日
屋根工事
引き続き、タイトフレームを取り付けていきます。
57. 2024年11月13日
屋根工事
タイトフレーム、C型鋼を取り付けていきます。
58. 2024年11月13日
屋根工事
新たな屋根材(88ルーフ)を葺いていきます。
59. 2024年11月14日
屋根工事
C型鋼にL型金具を取り付けていきます。
60. 2024年11月14日
屋根工事
引き続き、新たな屋根材(88ルーフ)を葺いていきます。
61. 2024年11月14日
屋根工事
新たな屋根材を葺いていきます。
62. 2024年11月15日
屋根工事
引き続き、新たな屋根材を葺いていきます。
63. 2024年11月15日
屋根工事
新たな屋根材を葺いていきます。
64. 2024年11月15日
屋根工事
ドーマー、水下に水切りを取り付けていきます。
65. 2024年11月15日
屋根工事
側面にも水切りを取り付けていきます。
66. 2024年11月16日
屋根工事
ドーマー、水上に下地木材を取り付けていきます。
67. 2024年11月16日
屋根工事
下地木材を取り付けました。
68. 2024年11月16日
屋根工事
新たな下葺き材(タイベックルーフライナー)を張っていきます。
69. 2024年11月16日
屋根工事
屋根材を中間用ビスで固定していきます。
70. 2024年11月16日
屋根工事
屋根材を中間用ビスで固定していきます。
71. 2024年11月18日
屋根工事
引き続き、新たな屋根材を葺いていきます。
72. 2024年11月18日
屋根工事
新たな屋根材を葺いていきます。
73. 2024年11月19日
屋根工事
ドーマー、水切りを取り付けていきます。
74. 2024年11月19日
屋根工事
水切りを取り付けていきます。
75. 2024年11月19日
屋根工事
壁際水切りを取り付けていきます。
76. 2024年11月19日
屋根工事
水切りを取り付けていきます。
77. 2024年11月19日
屋根工事
引き続き、新たな屋根材を葺いていきます。
78. 2024年11月20日
屋根工事
新たな屋根材を葺き上げ、水切りを取り付けました。
79. 2024年11月20日
屋根工事
新たな屋根材を葺き上げ、水切りを取り付けました。
80. 2024年11月20日
屋根工事
壁際水切りとの取り合い部分にシーリング材を充填します。
81. 2024年11月20日
屋根工事
雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付けました。
82. 2024年11月20日
屋根工事
二重水切りを取り付けました。
83. 2024年11月20日
屋根工事
二重水切りを取り付けました。
84. 2024年11月21日
屋根工事
外壁と壁際水切りとの取り合い部分をマスキングテープで養生します。
85. 2024年11月21日
屋根工事
シーリング材の付きをよくするプライマーを塗布します。
86. 2024年11月21日
屋根工事
シーリング処理しました。
87. 2024年11月21日
屋根工事
シーリング処理しました。
88. 2024年11月21日
屋根工事
引き続き、水切りを取り付けていきます。
89. 2024年11月21日
屋根工事
水切りを取り付けていきます。継手にはシーリング材を充填します。
90. 2024年11月21日
屋根工事
水切りを取り付けていきます。
91. 2024年11月22日
屋根工事
板金凹み箇所、既存の状態です。
92. 2024年11月22日
屋根工事
板金凹み箇所を補修しました。
93. 2024年11月22日
屋根工事
谷、水の流れを確認します。
94. 2024年11月22日
屋根工事
屋根工事完了です。
95. 2024年11月22日
屋根工事
屋根工事完了です。
96. 2024年11月22日
屋根工事
屋根工事完了です。
97. 2024年11月25日
昇降足場工事
足場を解体し、工事完工です。
その他施工事例
-
- 工事内容
-
- 雨とい掃除
- 施工エリア
- 大阪
R7.3/12 豊中市 S様 屋根及び雨とい掃除
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.3/17~3/24 大和高田市 S様邸 屋根修理工事
-
- 工事内容
-
- 雨とい工事
- 施工エリア
- 奈良
R7.3/10 生駒市 F様邸 雨とい修理工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 防水工事(ベランダ・陸屋根)
- 施工エリア
- 奈良
R7.3/5~3/18 大淀町 W様邸 陸屋根防水、その他工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.3/6 鶴見区 W様邸 ドアクローザー交換工事
-
- 工事内容
-
- 屋根工事
- 雨とい工事
- 施工エリア
- 奈良
R7.3/1 安堵町 K様邸 テラス屋根ポリカ張り替え、裏側雨とい修理工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.2/28 大和郡山市 I様邸 勝手口庇取り付け工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.2/20~3/3 桜井市 株式会社神山鉄工所様 部分屋根波板カバー工事
