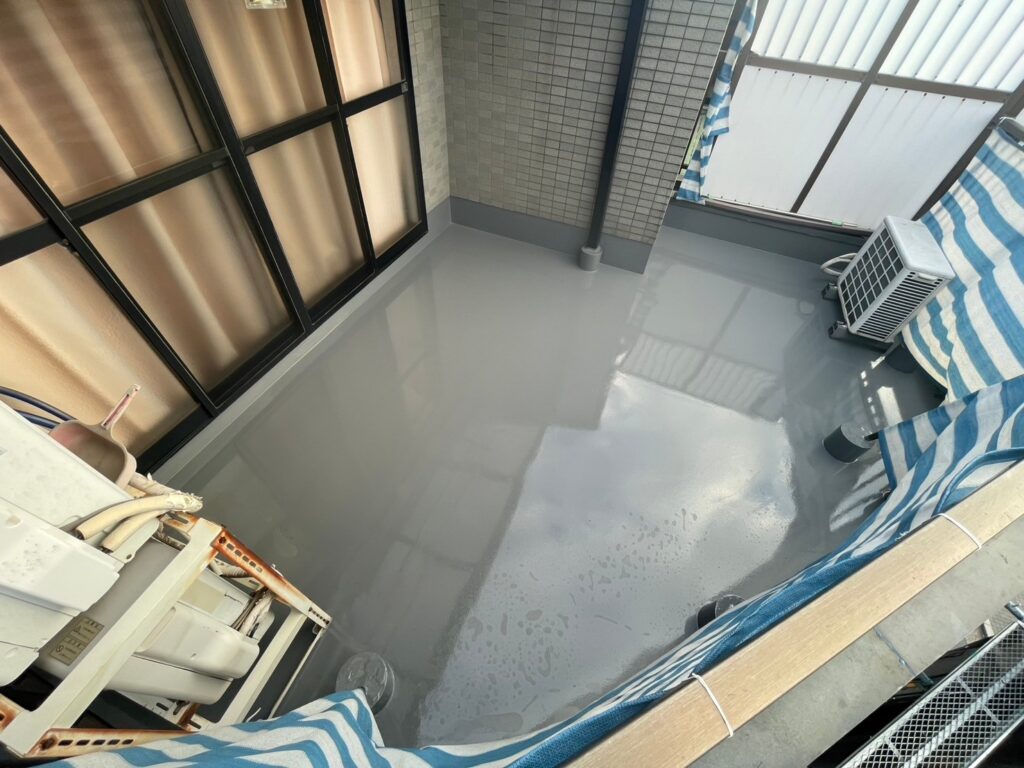

R6.10/23~11/12 大阪市 C様邸 外部改修工事
Case Study - 施工完了
Case Study - ただいま施行中

                    -
                    施工状況施工完了
-
                    工事内容
-
                    施工エリア大阪
-
                    工事主任的場班、森班
工事データ
-
                        築年数ー
-
                        構造ー
-
                        お問合わせ内容2階の出窓部分、3階出窓クロス染みており、 外壁にひびがあるので雨漏り診断のご依頼
-
                        工事内容屋根カバー、ベランダ防水、外壁塗装工事
-
                        工期約3週間
施工詳細
- 1. 2024年10月23日  - 足場工事- 足場を設置しました。
- 2. 2024年10月23日  - 足場工事- 足場を設置しました。
- 3. 2024年10月24日  - 屋根改修工事- 大屋根、既存の状態です。
- 4. 2024年10月24日  - 屋根改修工事- 既存の状態です。
- 5. 2024年10月24日  - 屋根改修工事- 軒先水切りを取り付けました。
- 6. 2024年10月24日  - 屋根改修工事- 軒先水切りを取り付けました。
- 7. 2024年10月24日  - 屋根改修工事- 既存の棟、下地木材を撤去しました。
- 8. 2024年10月24日  - 屋根改修工事- 新たな下葺き材(タディスセルフカバー)を張り、軒先から新たな屋根材(シルキーG2)を葺いていきます。
- 9. 2024年10月24日  - 屋根改修工事- 棟に下地木材を取り付けていきます。
- 10. 2024年10月24日  - 屋根改修工事- 棟、ケラバに下地木材を取り付けていきます。
- 11. 2024年10月24日  - 屋根改修工事- ケラバに捨て水切りを取り付けていきます。
- 12. 2024年10月24日  - 屋根改修工事- 新たな屋根材(シルキーG2)を葺いていきます。
- 13. 2024年10月24日  - 屋根改修工事- 棟際の屋根材は雨水が浸入しないように下地木材に沿って立ち上げます。
- 14. 2024年10月24日  - 屋根改修工事- 新たな屋根材を葺き上げ、棟の下地木材と屋根端を覆うように防水テープを貼りました。
- 15. 2024年10月24日  - 屋根改修工事- 換気棟取り付け箇所に換気口の切り込みを入れます。
- 16. 2024年10月24日  - 屋根改修工事- ケラバ、片棟にガルバ強化下地(タフベース)を取り付けていきます。
- 17. 2024年10月24日  - 屋根改修工事- 棟に換気棟を取り付けました。
- 18. 2024年10月24日  - 屋根改修工事- 棟板金を取り付けました。
- 19. 2024年10月24日  - 屋根改修工事- ケラバ板金を取り付けました。
- 20. 2024年10月30日  - シーリング工事- こちらの材料を使用しました。
- 21. 2024年10月30日  - シーリング工事- 窓回り、既存の状態です。
- 22. 2024年10月30日  - シーリング工事- 清掃していきます。
- 23. 2024年10月30日  - シーリング工事- シーリング施工箇所をマスキングテープで養生し、シーリング材の付きをよくするプライマーを塗布します。
- 24. 2024年10月30日  - シーリング工事- シーリング材を充填します。
- 25. 2024年10月30日  - シーリング工事- 平らにならしていきます。
- 26. 2024年10月30日  - シーリング工事- シーリング処理し、マスキングテープを撤去しました。
- 27. 2024年10月30日  - ベランダ防水工事- こちらの塗料を使用します。
- 28. 2024年10月30日  - ベランダ防水工事- ベランダ、既存の状態です。
- 29. 2024年10月30日  - ベランダ防水工事- ケレンがけをし、下地を整えていきます。
- 30. 2024年10月30日  - ベランダ防水工事- ブロワーできれいに掃除します。
- 31. 2024年10月30日  - ベランダ防水工事- カチオンを塗布していきます。
- 32. 2024年10月31日  - ベランダ防水工事- カチオンを塗布しました。
- 33. 2024年10月31日  - ベランダ防水工事- プライマーを塗布していきます。
- 34. 2024年10月31日  - ベランダ防水工事- 入隅をシーリング処理していきます。
- 35. 2024年10月31日  - ベランダ防水工事- シーリング処理していきます。
- 36. 2024年10月31日  - ベランダ防水工事- 高伸長形防水材(サラセーヌK)を中塗りしていきます。
- 37. 2024年11月06日  - ベランダ防水工事- 高伸長形防水材(サラセーヌK)を上塗りしていきます。
- 38. 2024年11月06日  - ベランダ防水工事- 高伸長形防水材(サラセーヌK)を上塗りしました。
- 39. 2024年11月06日  - シーリング工事- クラック(亀裂)、既存の状態です。
- 40. 2024年11月06日  - シーリング工事- 清掃していきます。
- 41. 2024年11月06日  - シーリング工事- シーリング材の付きをよくするプライマーを塗布します。
- 42. 2024年11月06日  - シーリング工事- シーリング材を充填します。
- 43. 2024年11月06日  - シーリング工事- 平らにならしていきます。
- 44. 2024年11月06日  - シーリング工事- シーリング処理しました。
- 45. 2024年11月06日  - シーリング工事- シーリング処理しました。
- 46. 2024年11月06日  - シーリング工事- シーリング処理しました。
- 47. 2024年11月07日  - ベランダ防水工事- トップコートを塗布していきます。
- 48. 2024年11月07日  - ベランダ防水工事- トップコートを塗布しました。
- 49. 2024年11月07日  - ベランダ防水工事- トップコートを塗布しました。
- 50. 2024年11月07日  - ベランダ防水工事- こちらの塗料を使用しました。
- 51. 2024年11月09日  - 高圧洗浄- 高圧洗浄していきます。
- 52. 2024年11月09日  - 高圧洗浄- 高圧洗浄していきます。
- 53. 2024年11月11日  - セブンS塗装工事- 外壁目地、既存の状態です。
- 54. 2024年11月11日  - セブンS塗装工事- 目地の亀裂にセメントを埋めて補修していきます。
- 55. 2024年11月11日  - セブンS塗装工事- 目地の亀裂にセメントを埋めて補修しました。
- 56. 2024年11月11日  - セブンS塗装工事- 外壁、既存の状態です。
- 57. 2024年11月11日  - セブンS塗装工事- 既存の状態です。
- 58. 2024年11月11日  - セブンS塗装工事- 既存シーリング材の上からファンデクリアを塗布していきます。
- 59. 2024年11月11日  - セブンS塗装工事- セブンSシーラーを下塗りしていきます。
- 60. 2024年11月11日  - セブンS塗装工事- セブンSシーラーを下塗りしていきます。
- 61. 2024年11月11日  - セブンS塗装工事- セブンSを上塗りしていきます。(1回目)
- 62. 2024年11月11日  - セブンS塗装工事- セブンSを上塗りしていきます。(1回目)
- 63. 2024年11月11日  - セブンS塗装工事- セブンSを上塗りしていきます。(2回目)
- 64. 2024年11月11日  - セブンS塗装工事- セブンSを上塗りしていきます。(2回目)
- 65. 2024年11月11日  - セブンS塗装工事- こちらの塗料を使用しました。
- 66. 2024年11月11日  - セブンS塗装工事- こちらの塗料を使用しました。
- 67. 2024年11月12日  - セブンS塗装工事- セブンSを上塗りしました。
- 68. 2024年11月12日  - セブンS塗装工事- セブンSを上塗りしました。
- 69. 2024年11月12日  - セブンS塗装工事- セブンSトップMを上塗りしていきます。(1回目)
- 70. 2024年11月12日  - セブンS塗装工事- セブンSトップMを上塗りしていきます。(1回目)
- 71. 2024年11月12日  - セブンS塗装工事- セブンSトップMを上塗りしていきます。(2回目)
- 72. 2024年11月12日  - セブンS塗装工事- セブンSトップMを上塗りしていきます。(2回目)
- 73. 2024年11月12日  - セブンS塗装工事- セブンSトップMを上塗りしました。(2回目)
- 74. 2024年11月12日  - セブンS塗装工事- セブンSトップMを上塗りしました。(2回目)
- 75. 2024年11月15日  - 足場工事- 足場を解体しました。
- 76. 2024年11月15日  - 足場工事- 足場を解体しました。
- 77. 2024年11月16日  - 最終確認- 工事完了です。
その他施工事例
-

                  - 工事内容
-
                        - その他の工事

 - 施工エリア
- 大阪
 R7.10/16 豊中市 M様 換気口部分板金取り付け工事
-

                  - 工事内容
-
                        - 雨漏り修理

 - 施工エリア
- 大阪
 R7.10/15 大阪市 某お客様 シーリング工事
-

                  - 工事内容
-
                        - 屋根工事
- 雨漏り修理
- 雨とい工事

 - 施工エリア
- 奈良
 R7.10/9 大和高田市 K様邸 雨漏り修理工事
-

                  - 工事内容
-
                        - 屋根工事

 - 施工エリア
- 奈良
 R7.10/3~10/6 大和高田市 近畿食糧株式会社様 一部屋根カバー工事
-

                  - 工事内容
-
                        - 屋根工事
- 雨漏り修理

 - 施工エリア
- 大阪
 R7.9/24~9/29 箕面市 I様邸 雨漏り修理工事
-

                  - 工事内容
-
                        - 屋根工事
- 雨とい工事

 - 施工エリア
- 大阪
 R7.9/22~9/30 堺市 M様邸 屋根、雨とい改修工事
-

                  - 工事内容
-
                        - 防水工事(ベランダ・陸屋根)

 - 施工エリア
- 大阪
 R7.9/22~10/2 西成区 玉出グリーンコーポ様 防水工事
-

                  - 工事内容
-
                        - 屋根工事

 - 施工エリア
- 奈良
 R7.9/17~9/27 葛城市 K様 屋根改修遮熱工事
