R6.5/10~5/31 香芝市 Y様邸 外部工事 | 施工完了実績

R6.5/10~5/31 香芝市 Y様邸 外部工事

Case Study - 施工完了

Case Study - ただいま施工中

R6.5/10~5/31 香芝市 Y様邸 外部工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    奈良

  4. 工事主任

    益永、柏木班

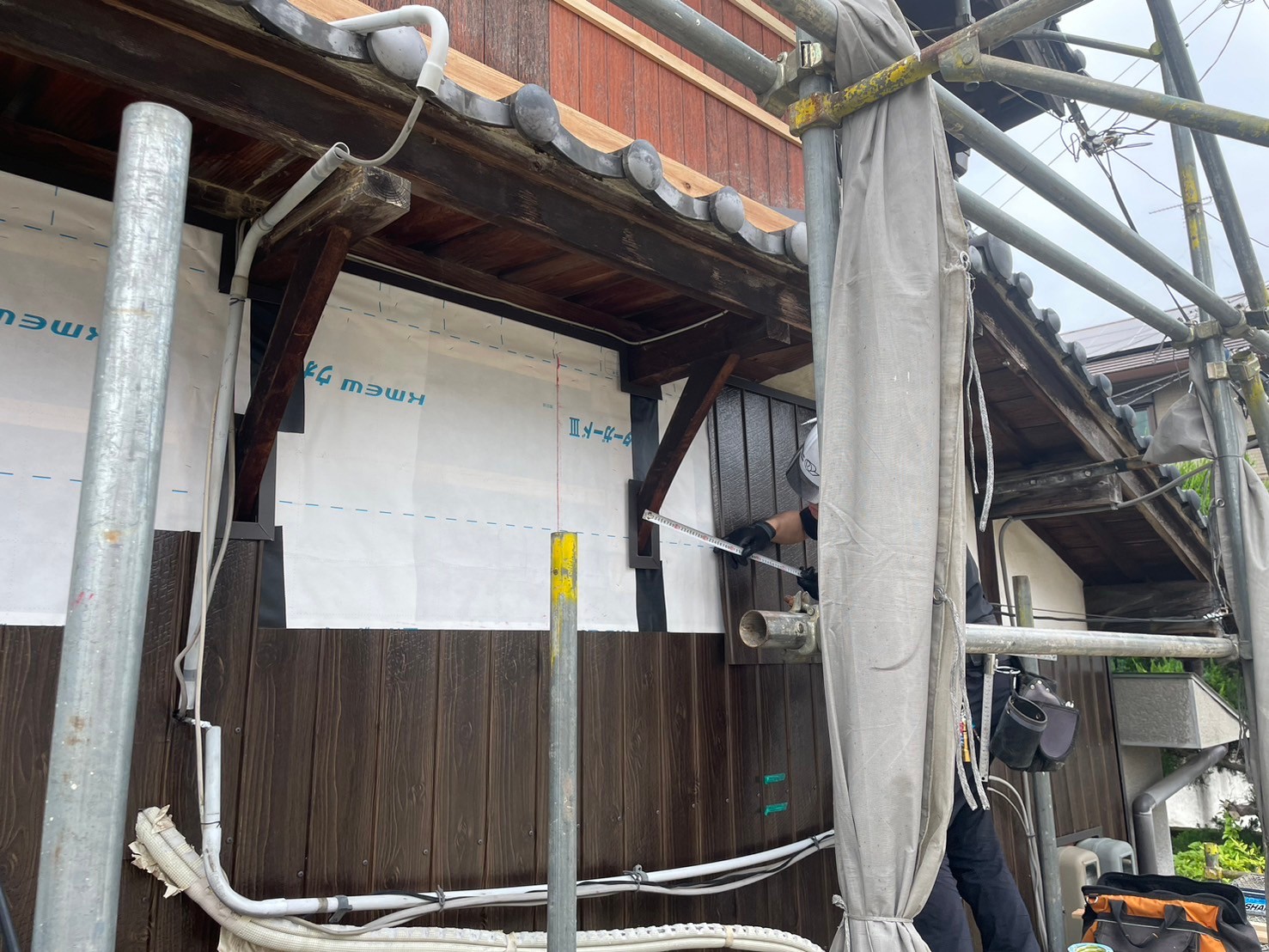

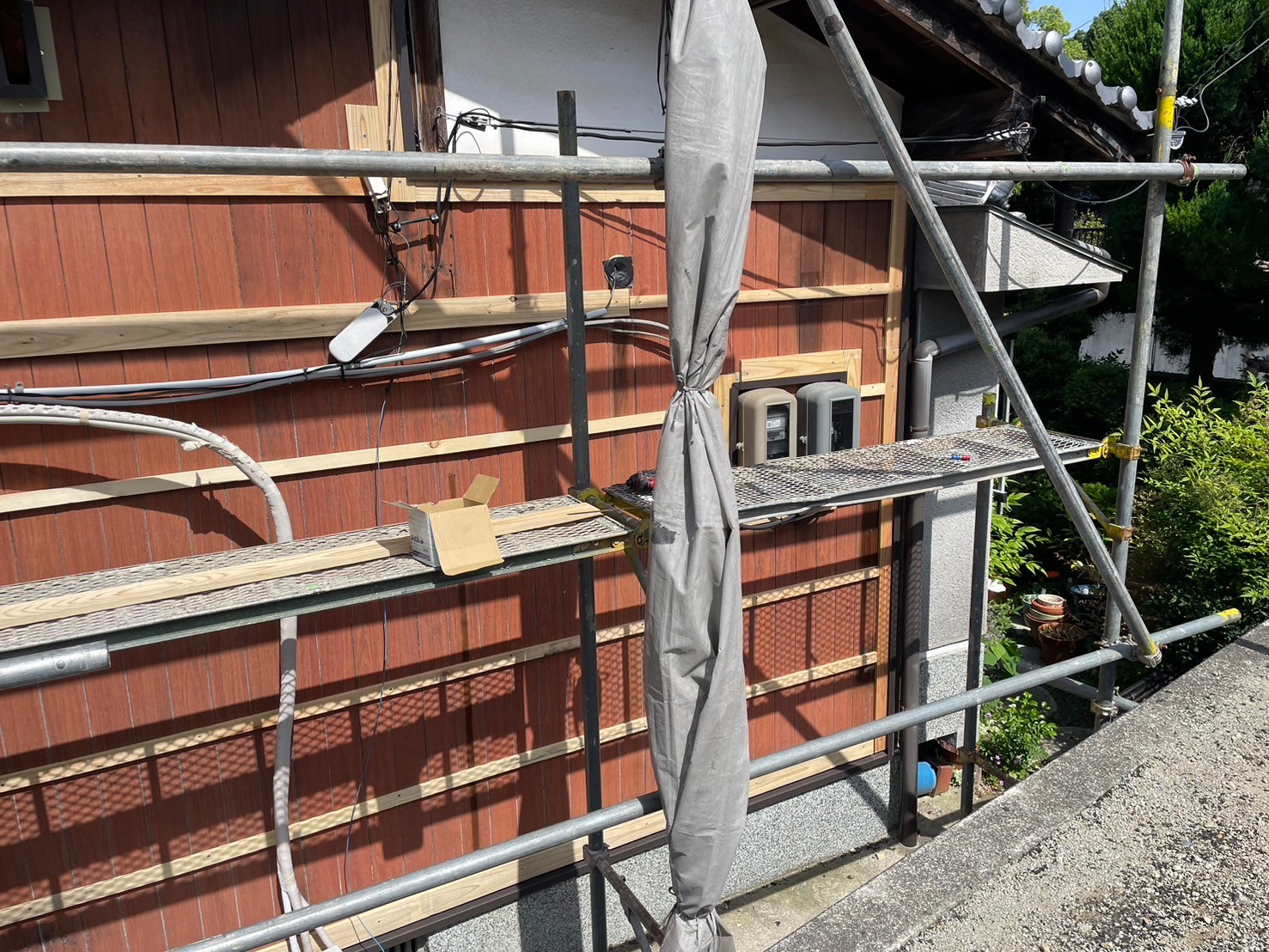

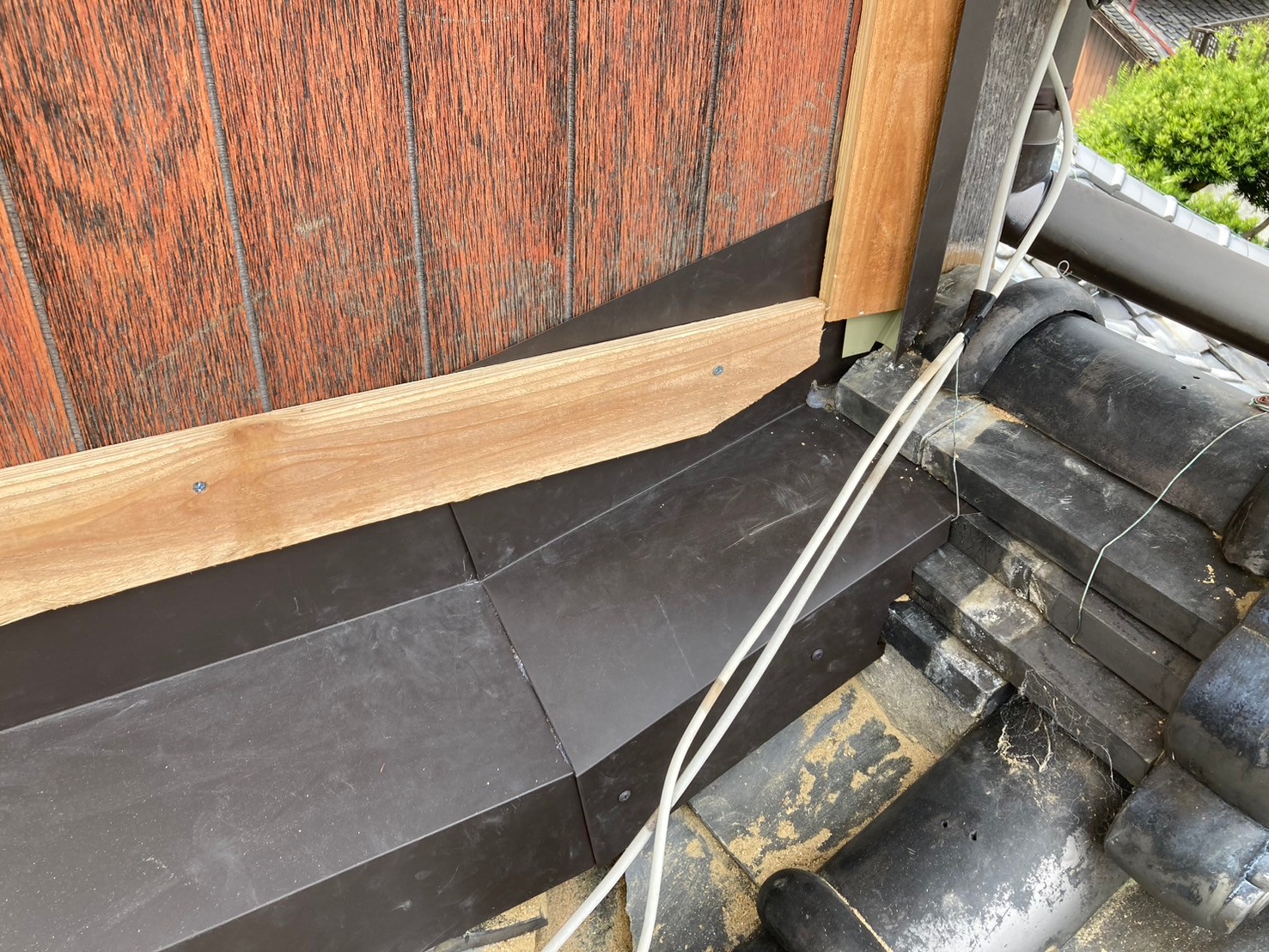

工事データ

  1. 築年数
  2. 構造
  3. お問合わせ内容

    雨漏り、地盤沈下

  4. 工事内容

    外壁補修、屋根葺き替え

  5. 工期

    約25日

施工詳細

  1. 1. 2024-05-10

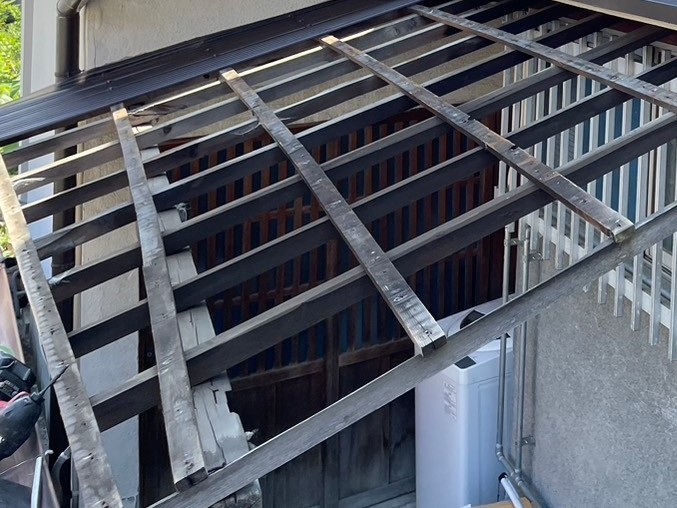

    撤去工事

    撤去工事

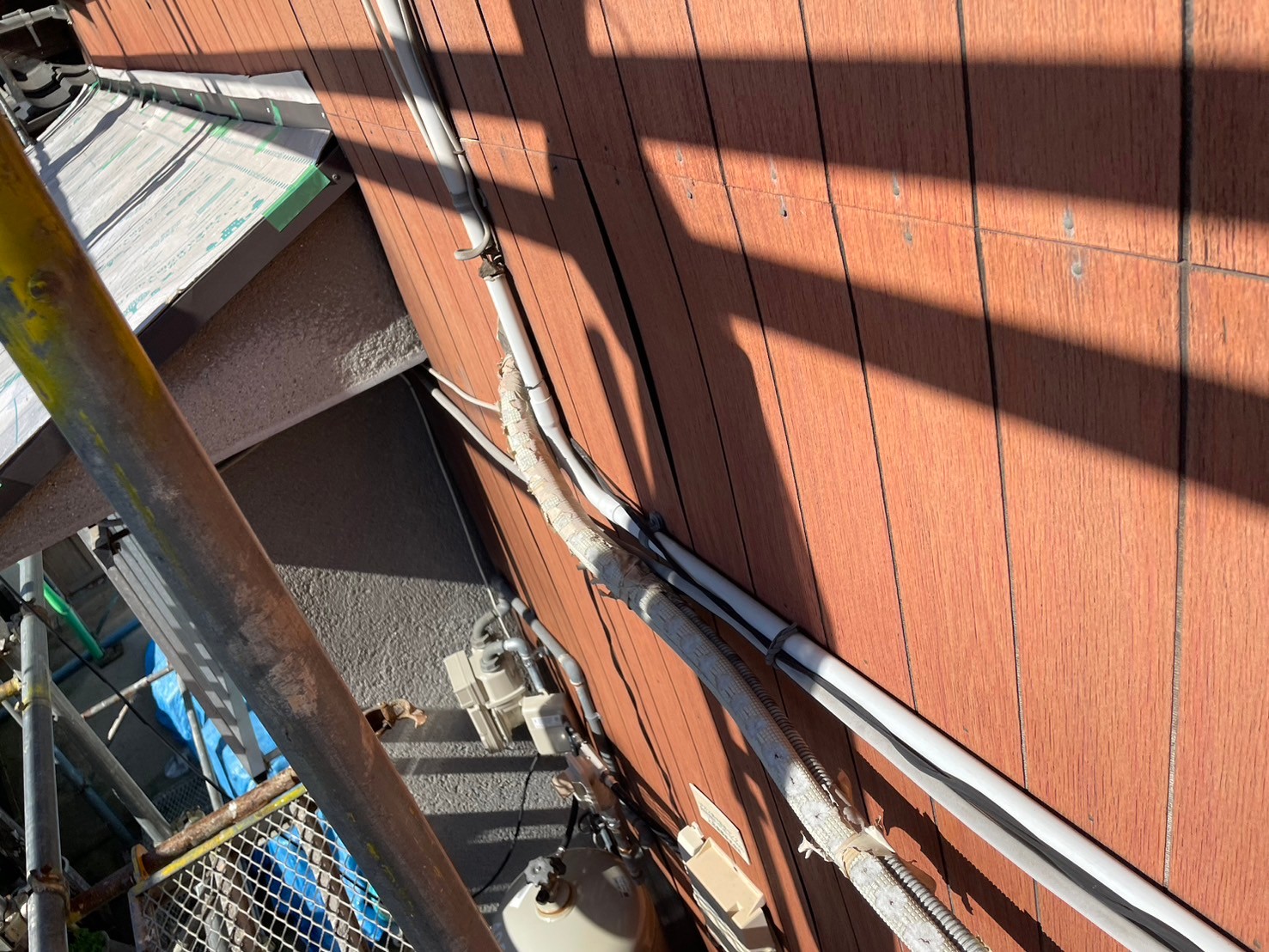

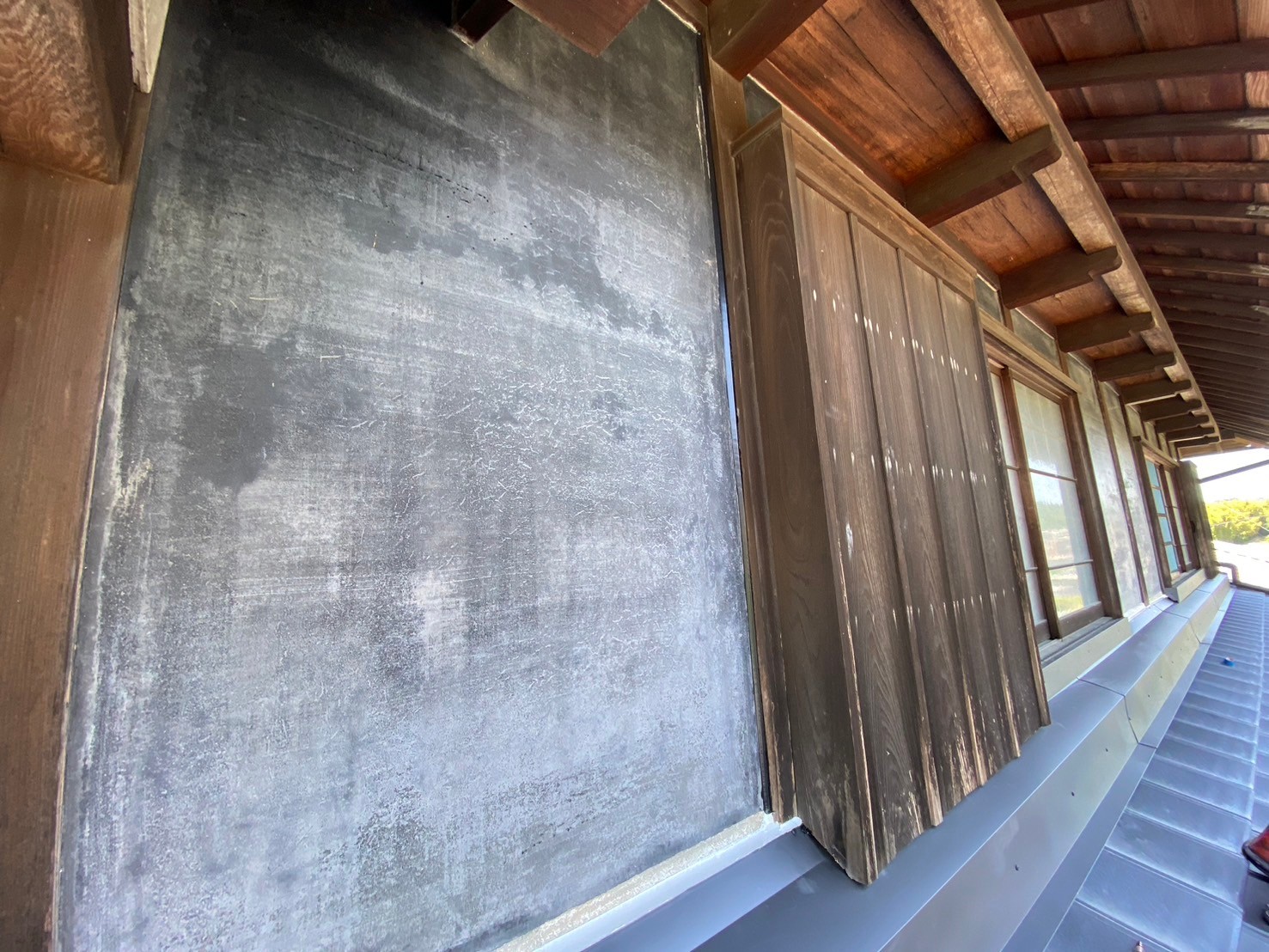

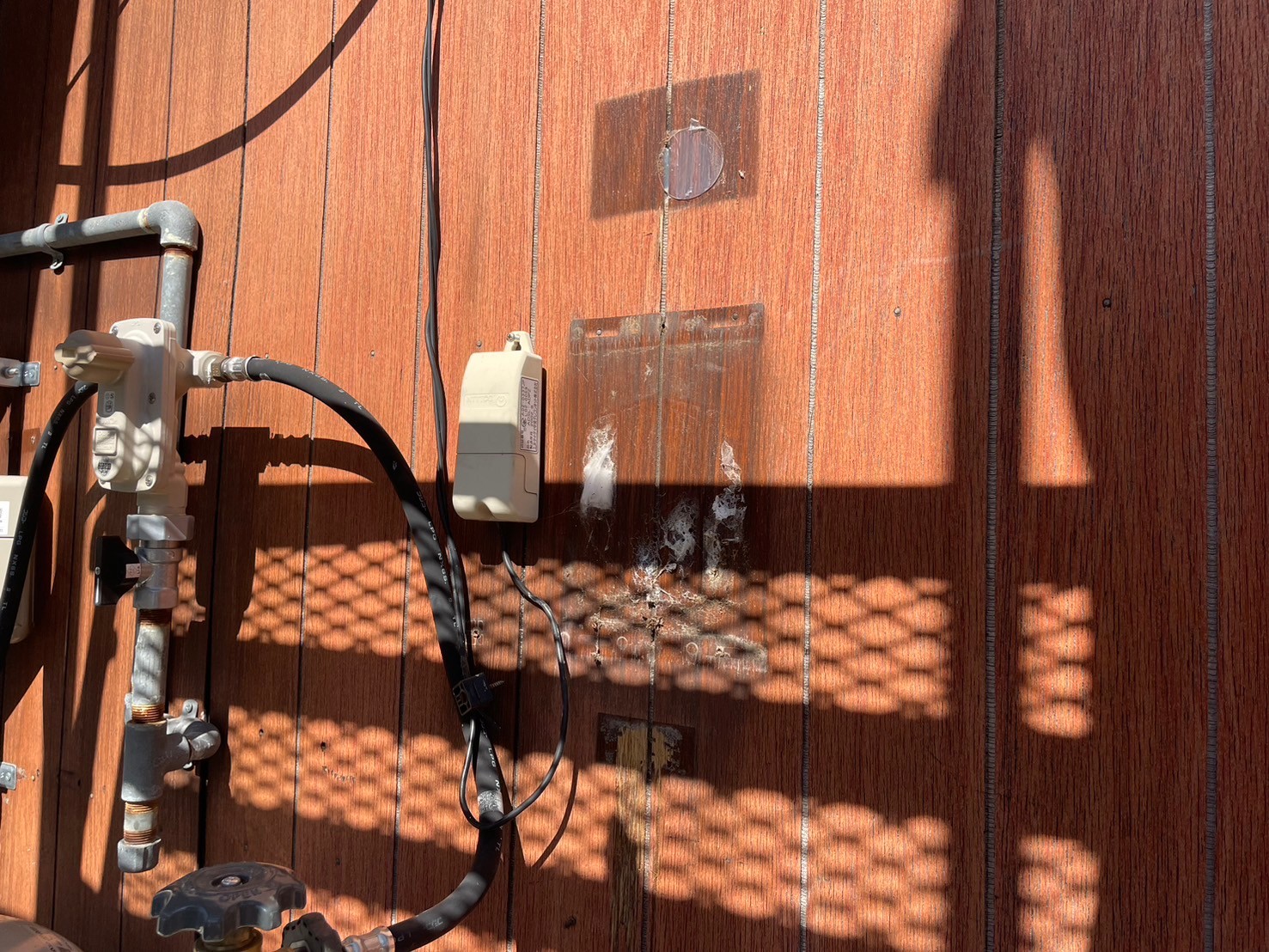

    既存の状態です。

  2. 2. 2024-05-10

    撤去工事

    撤去工事

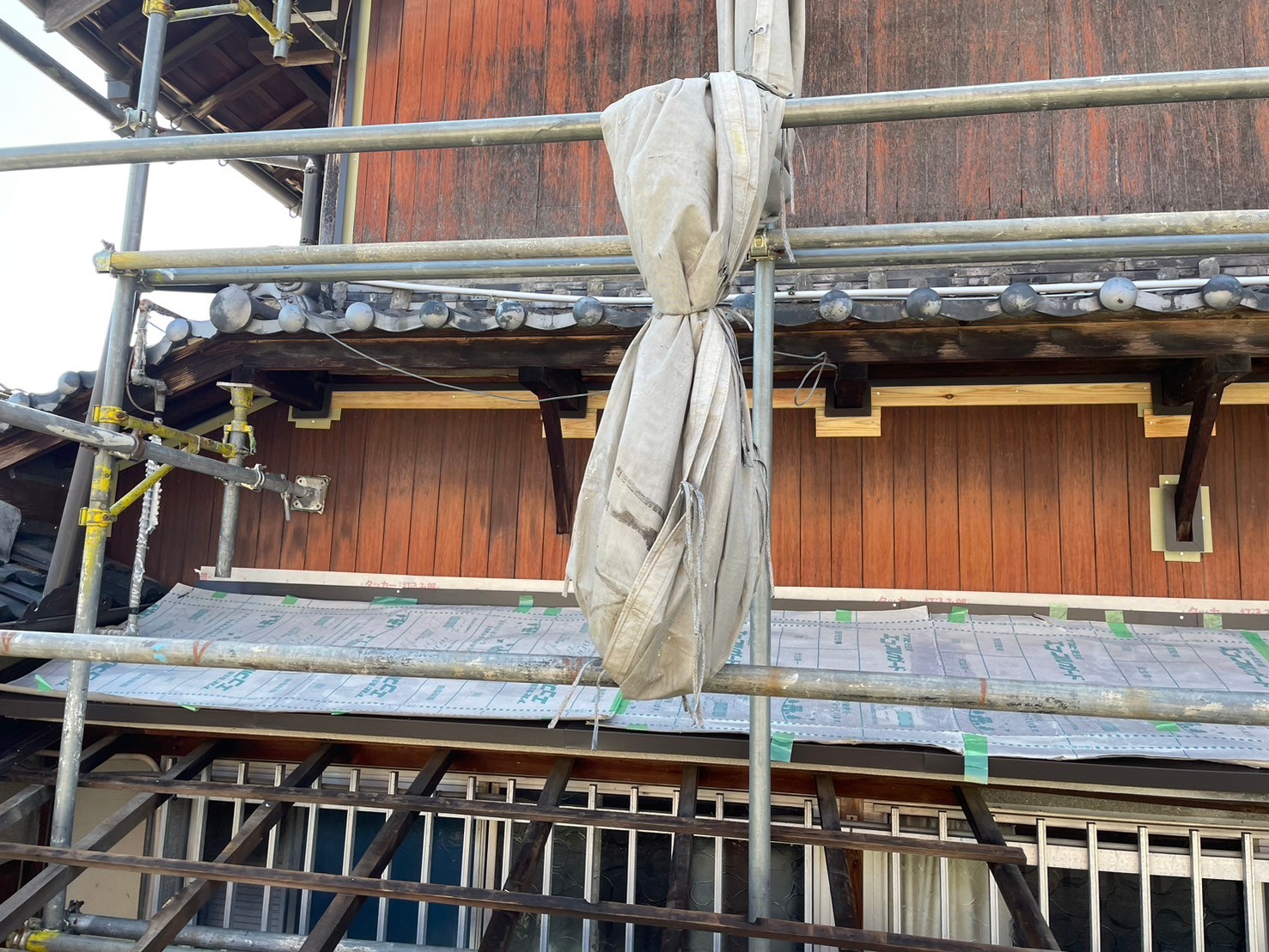

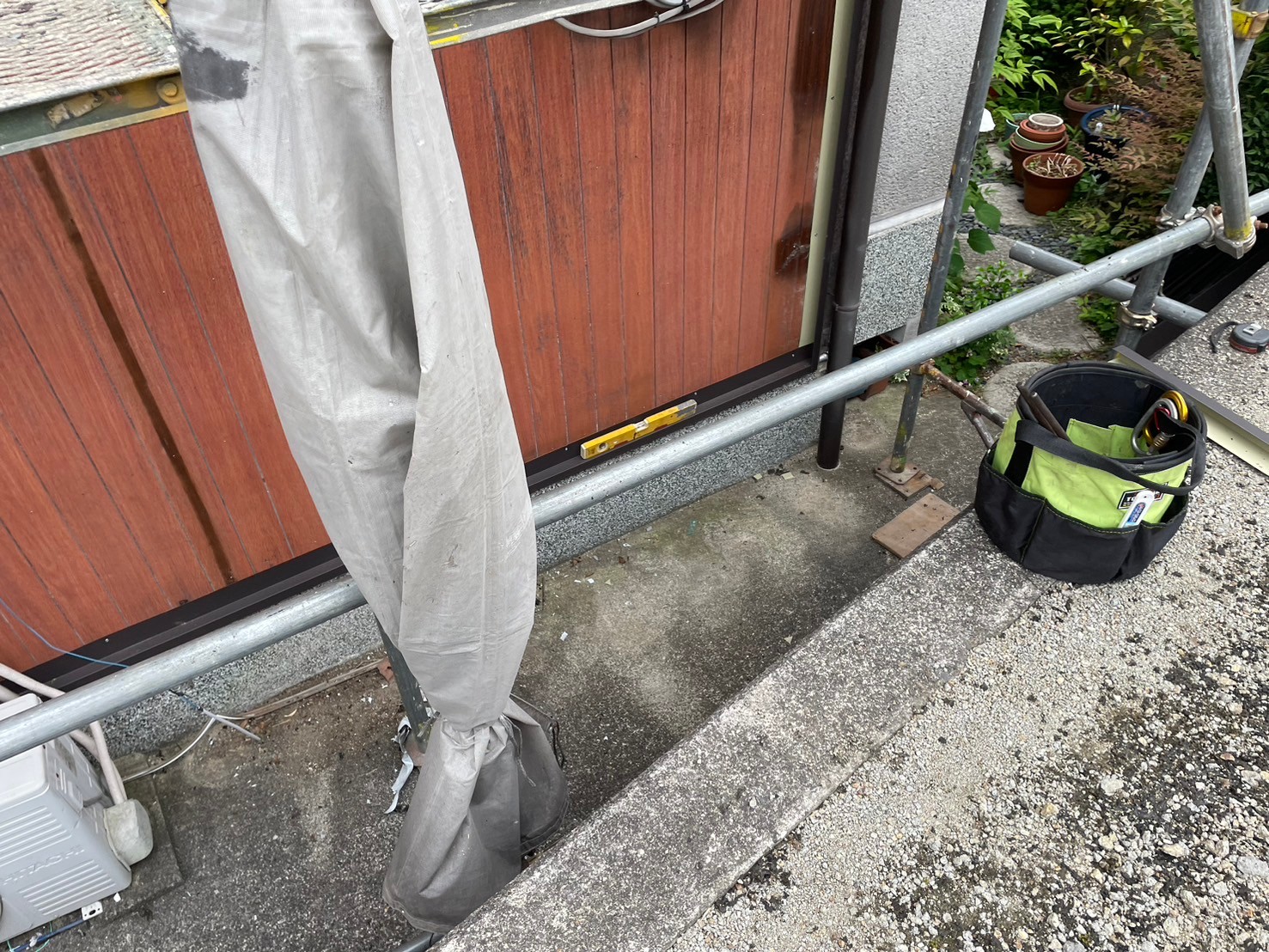

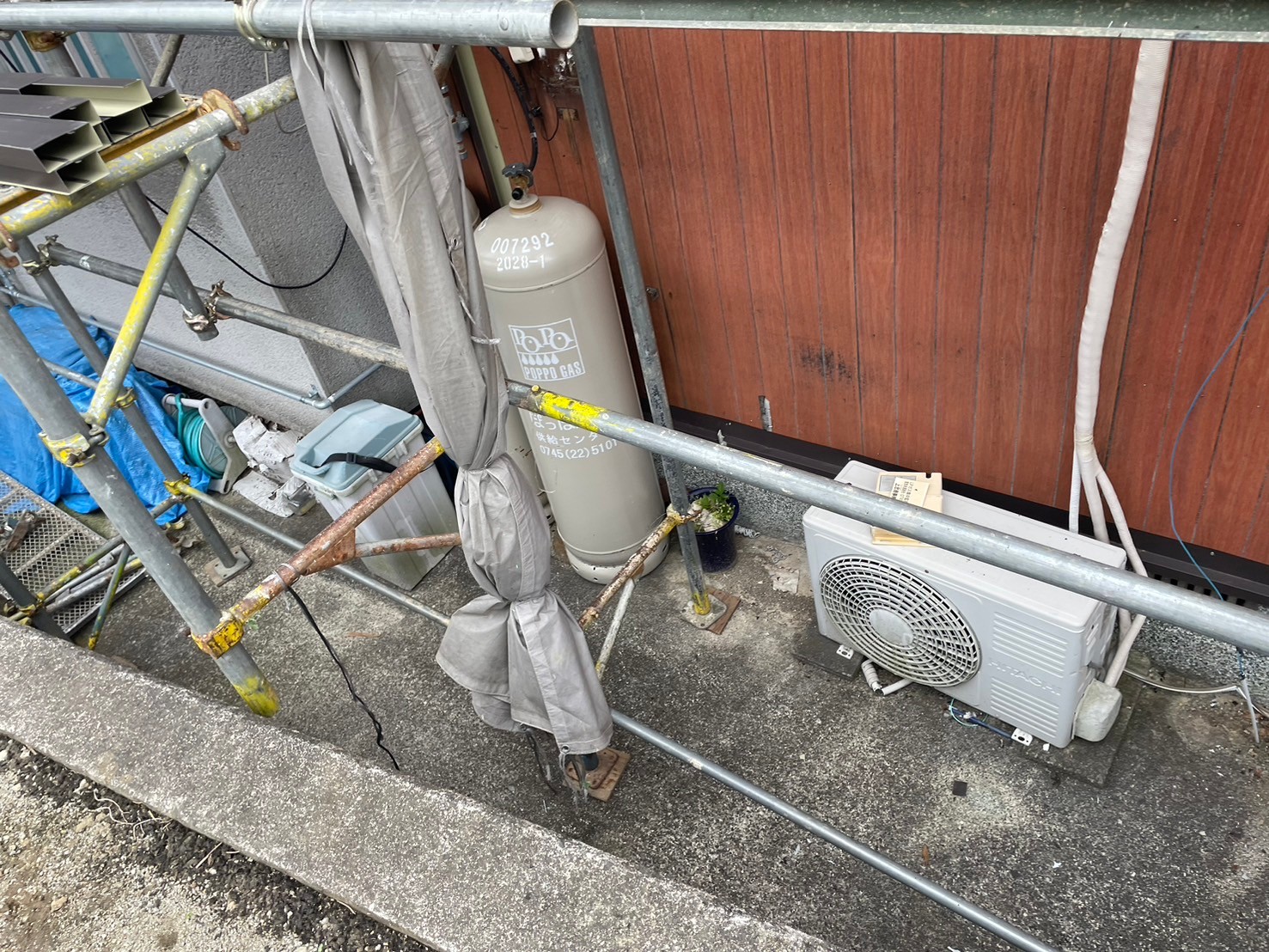

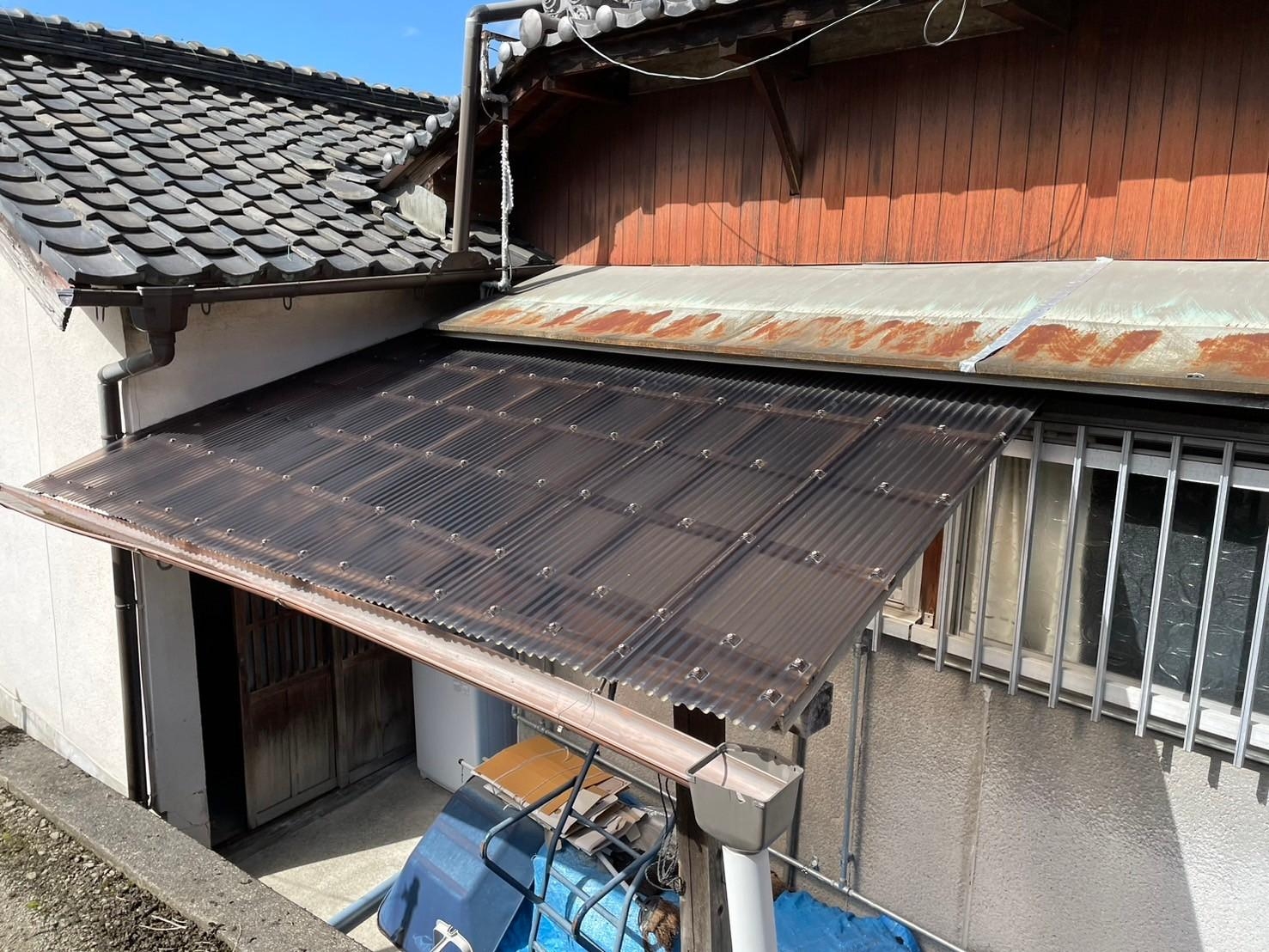

    足場に干渉するためポリカ波板を撤去しました。

  3. 3. 2024-05-10

    庇工事

    庇工事

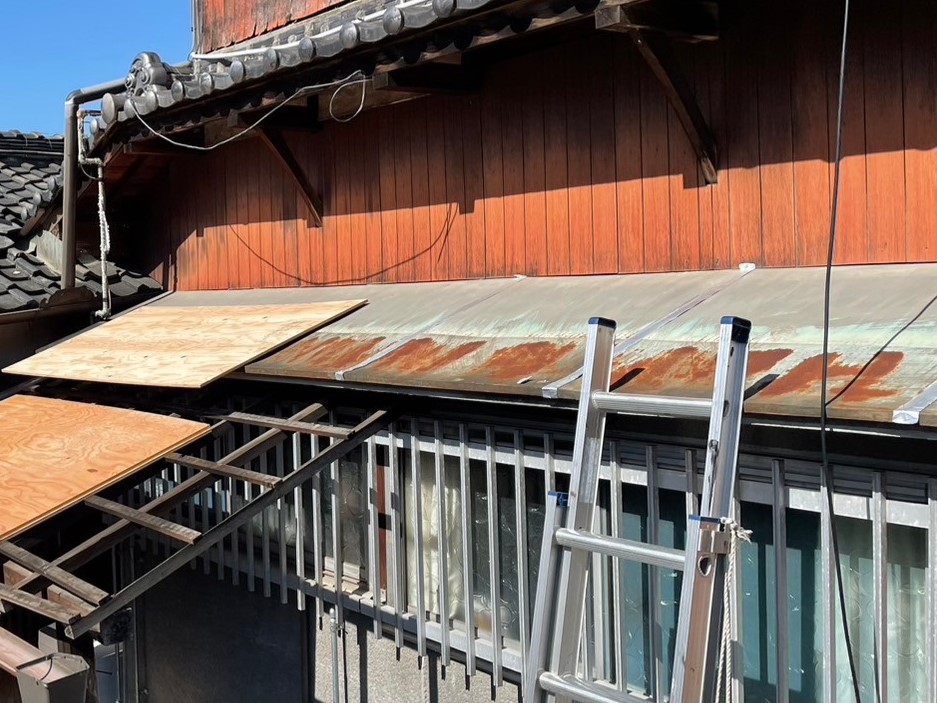

    既存の状態です。

  4. 4. 2024-05-10

    庇工事

    庇工事

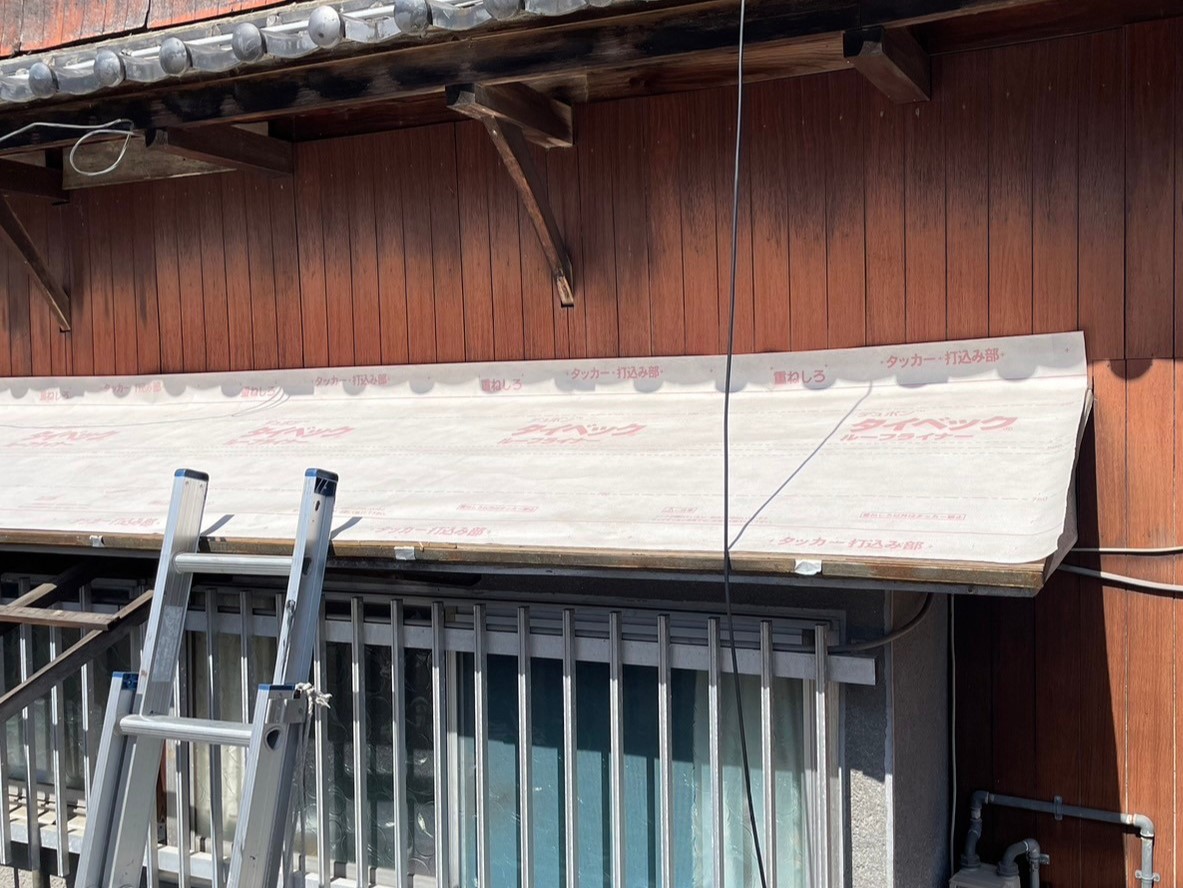

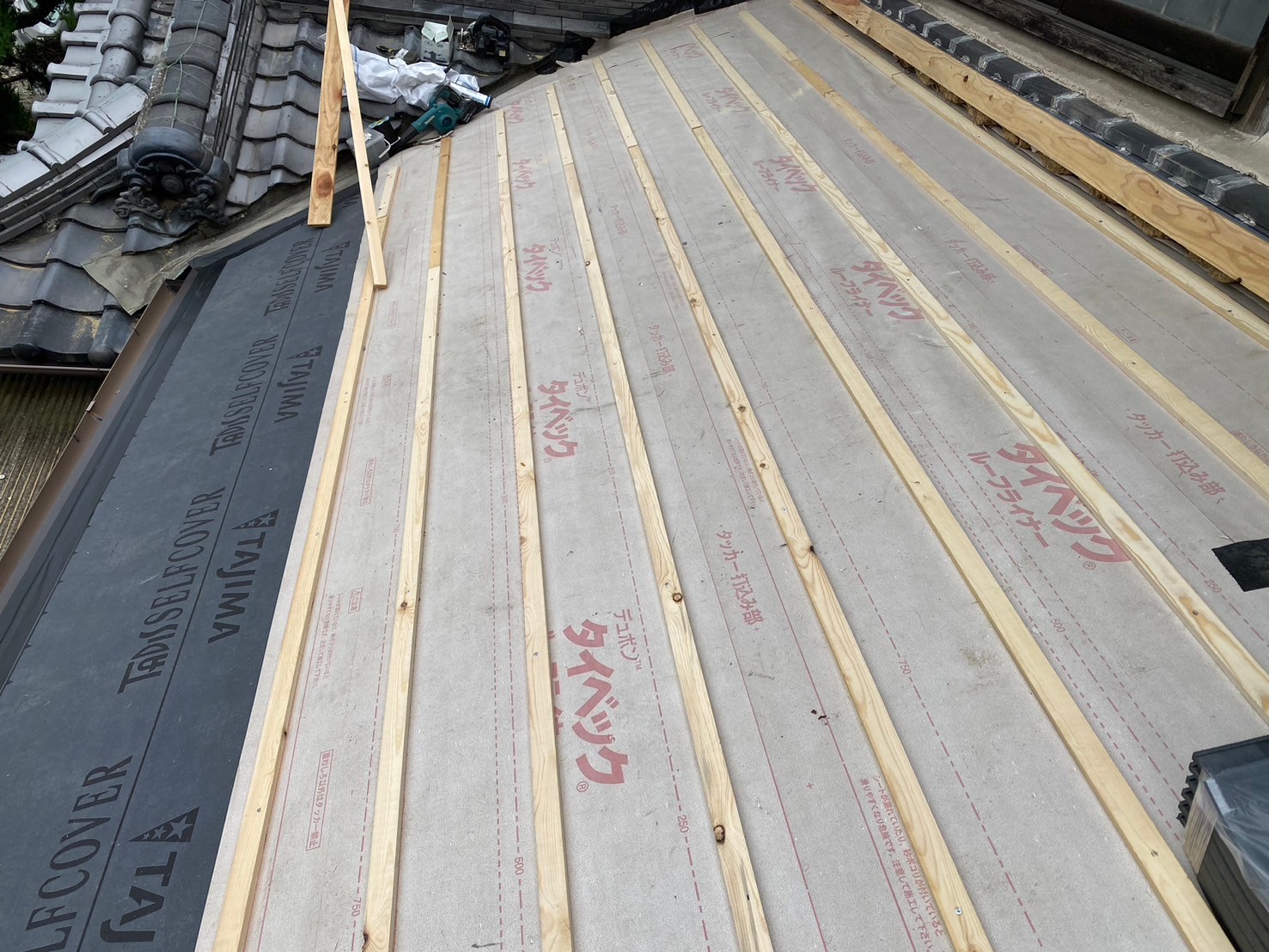

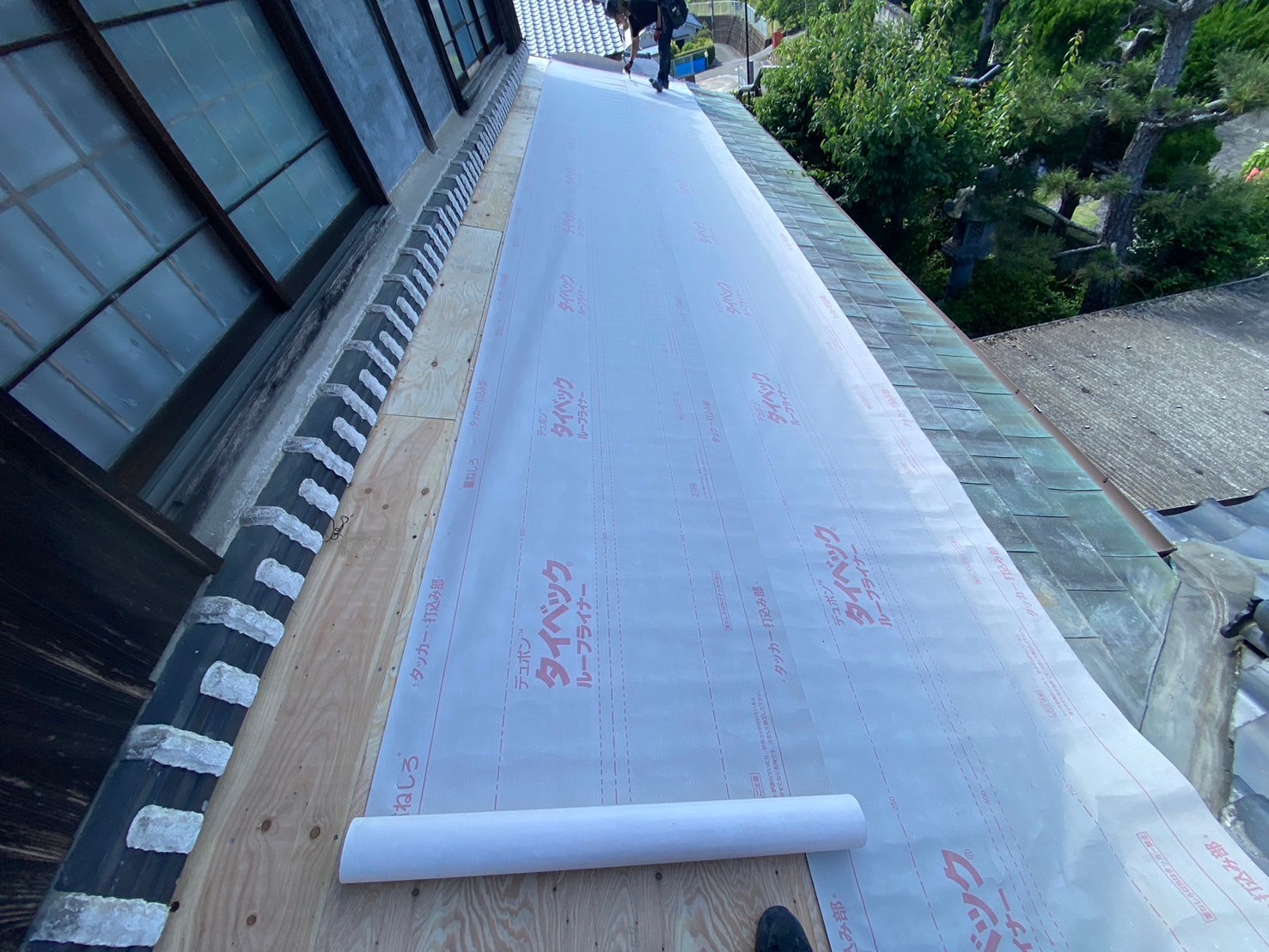

    下葺き材(タイベックルーフライナー)を張ります。

  5. 5. 2024-05-10

    庇工事

    庇工事

    庇板金を加工していきます。

  6. 6. 2024-05-10

    庇工事

    庇工事

    庇板金を取り付けていきます。

  7. 7. 2024-05-10

    庇工事

    庇工事

    庇板金を取り付けました

  8. 8. 2024-05-11

    足場工事

    足場工事

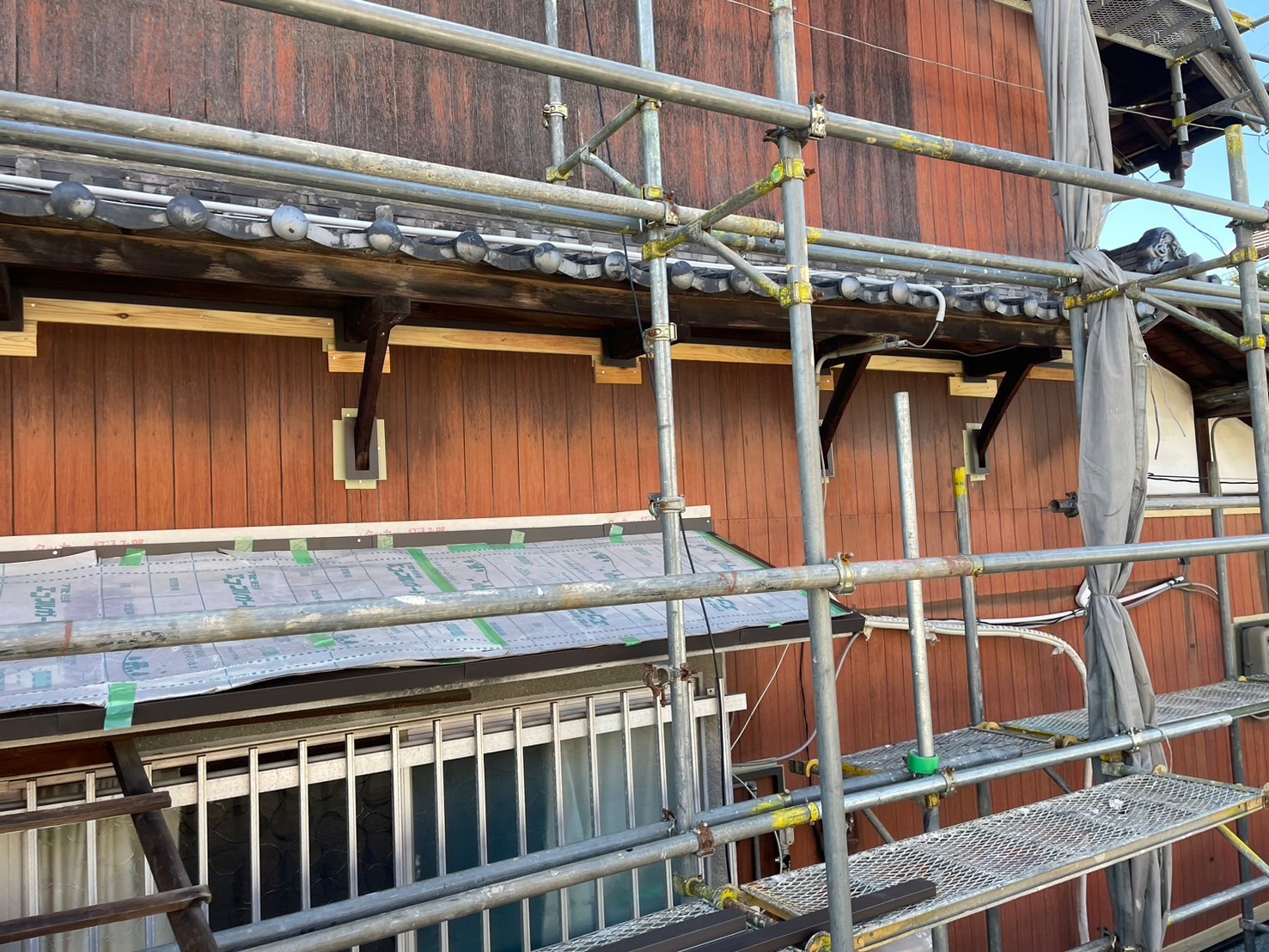

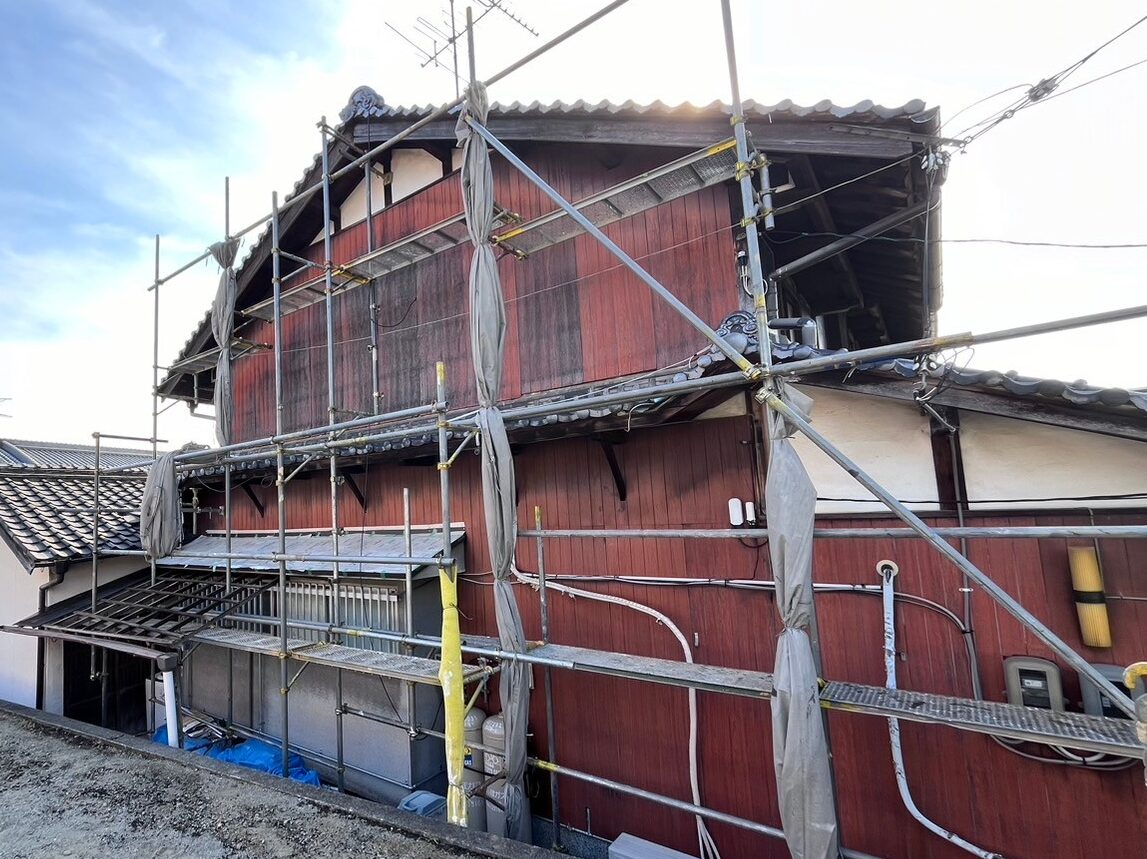

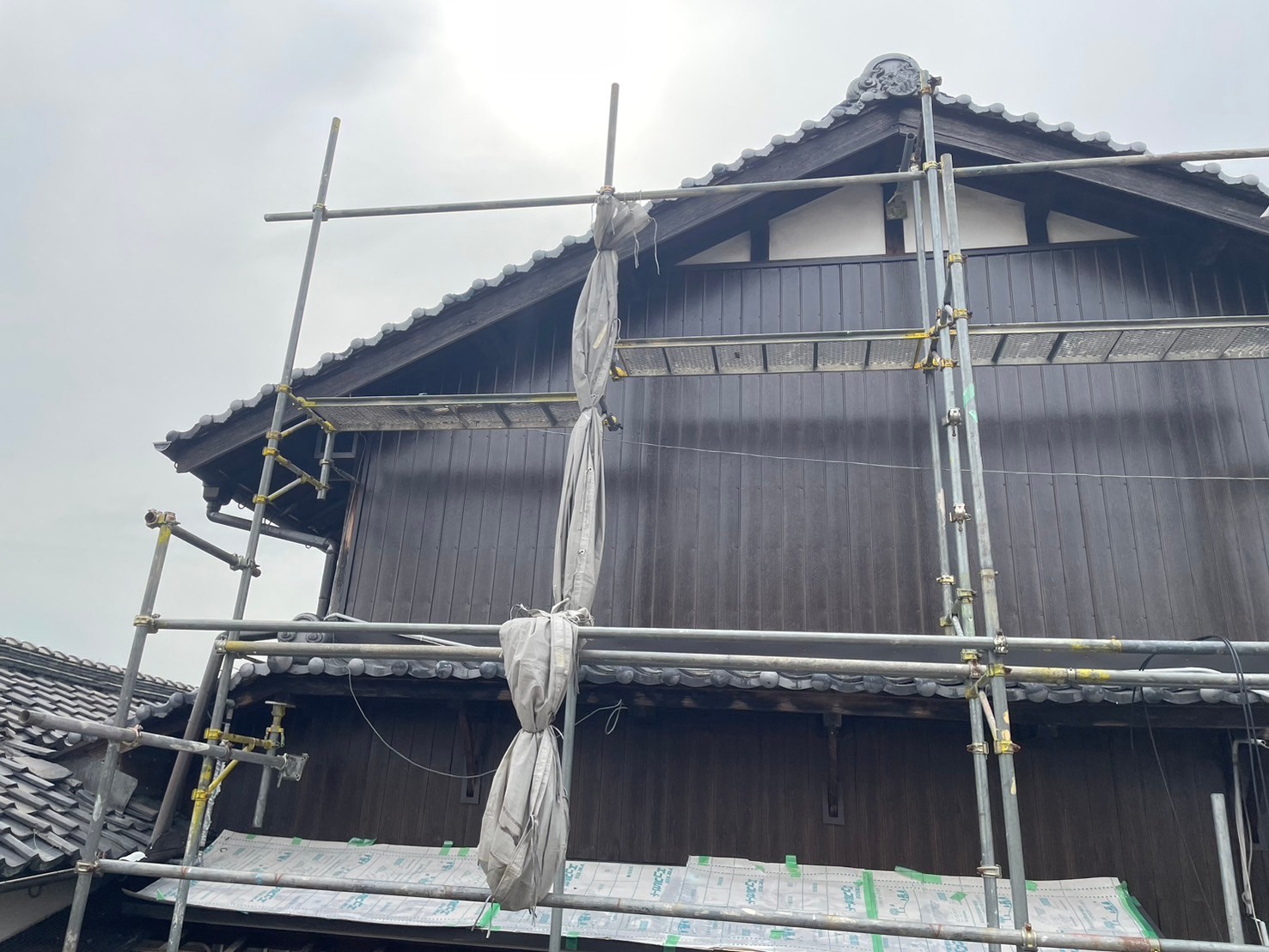

    足場を組みました。

  9. 9. 2024-05-14

    撤去工事

    撤去工事

    既存の状態です。

  10. 10. 2024-05-14

    撤去工事

    撤去工事

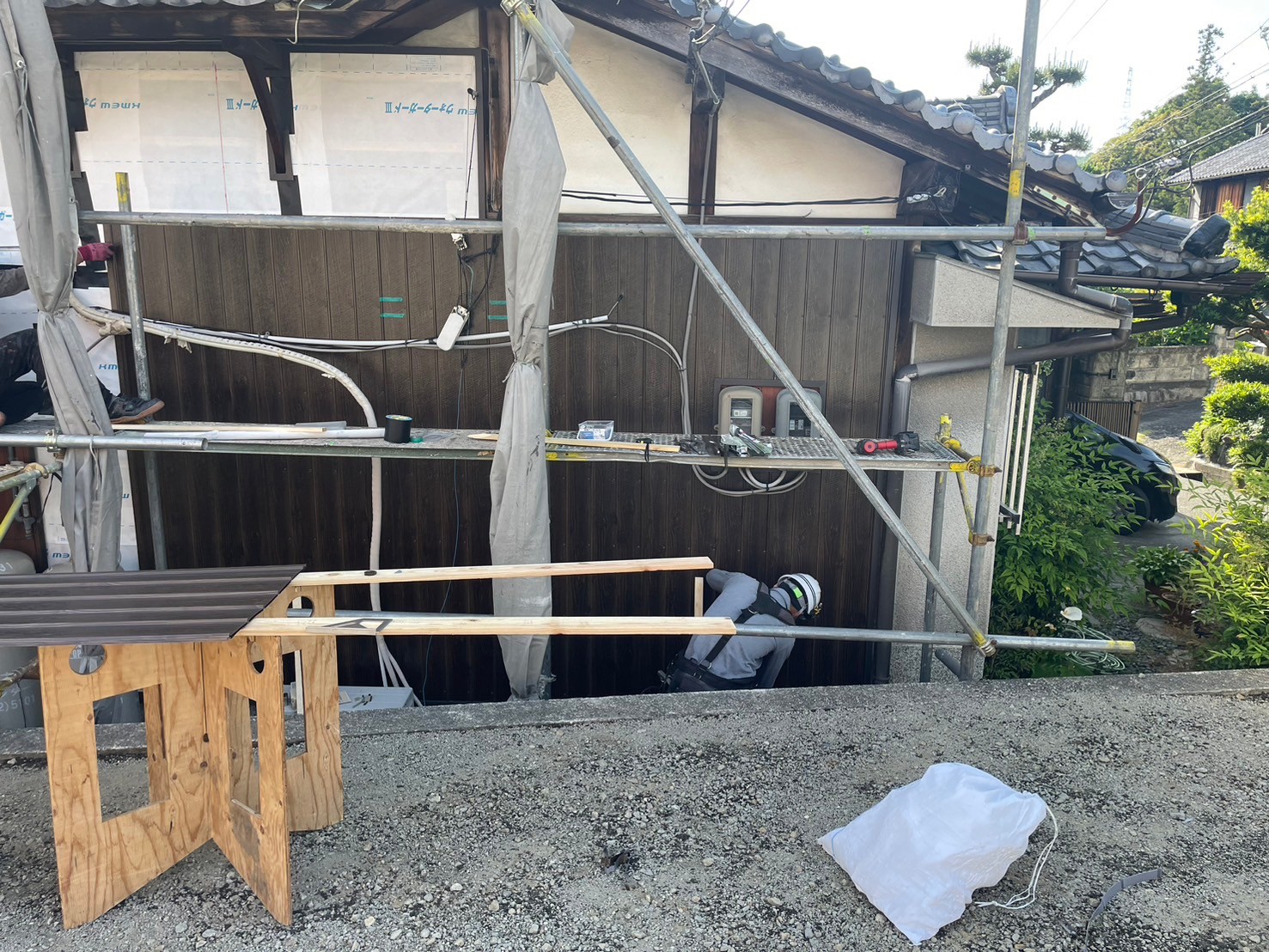

    工事に干渉する付帯物を撤去していきます。

  11. 11. 2024-05-14

    撤去工事

    撤去工事

    工事に干渉する付帯物を撤去していきます。

  12. 12. 2024-05-14

    撤去工事

    撤去工事

    工事に干渉する付帯物を撤去していきます。

  13. 13. 2024-05-14

    外壁工事

    外壁工事

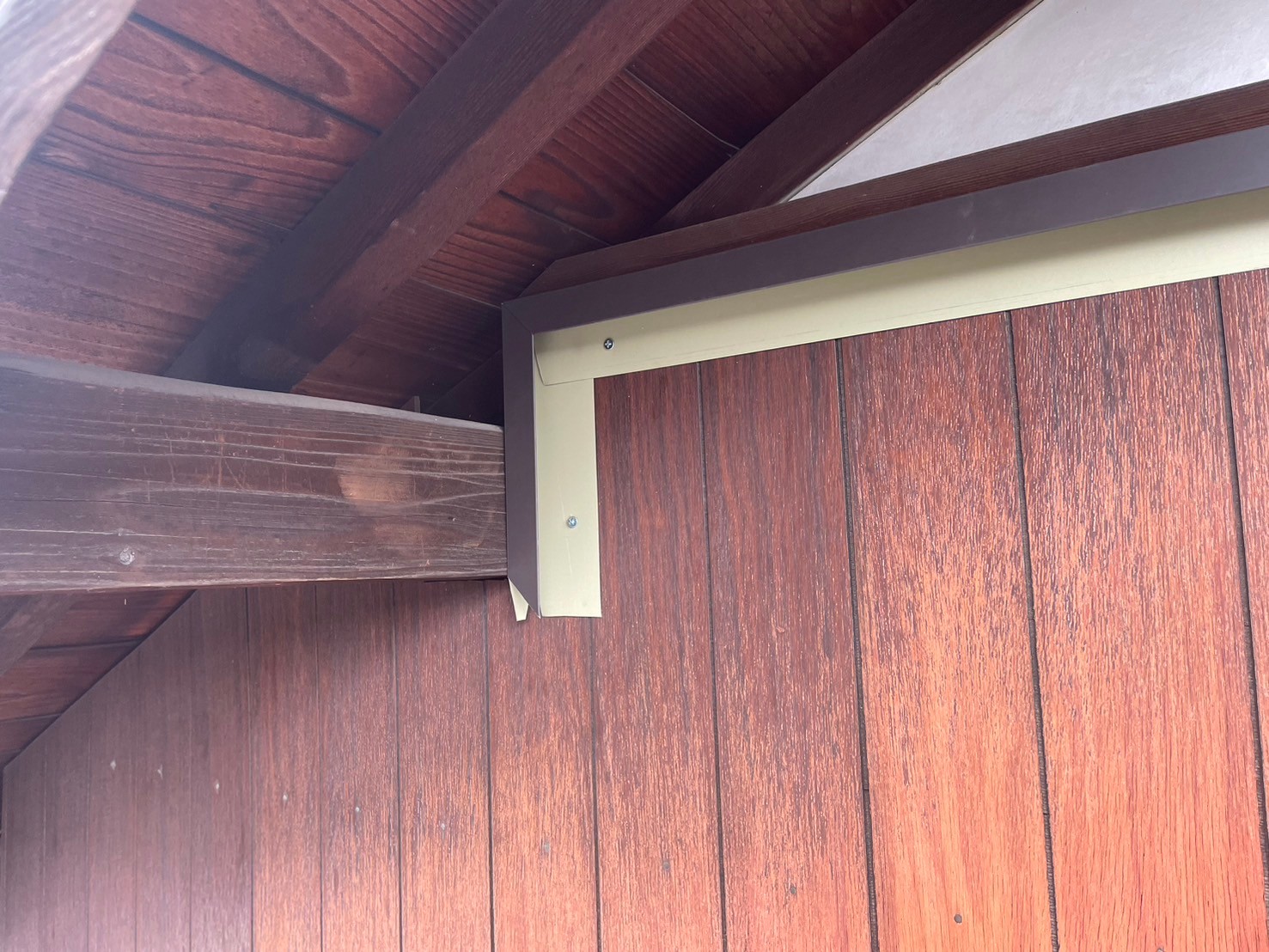

    外壁に見切りを取り付けていきます。

  14. 14. 2024-05-14

    外壁工事

    外壁工事

    外壁に見切りを取り付けていきます。

  15. 15. 2024-05-15

    撤去工事

    撤去工事

    既存の状態です。

  16. 16. 2024-05-15

    撤去工事

    撤去工事

    エアコンを撤去しました。

  17. 17. 2024-05-15

    外壁工事

    外壁工事

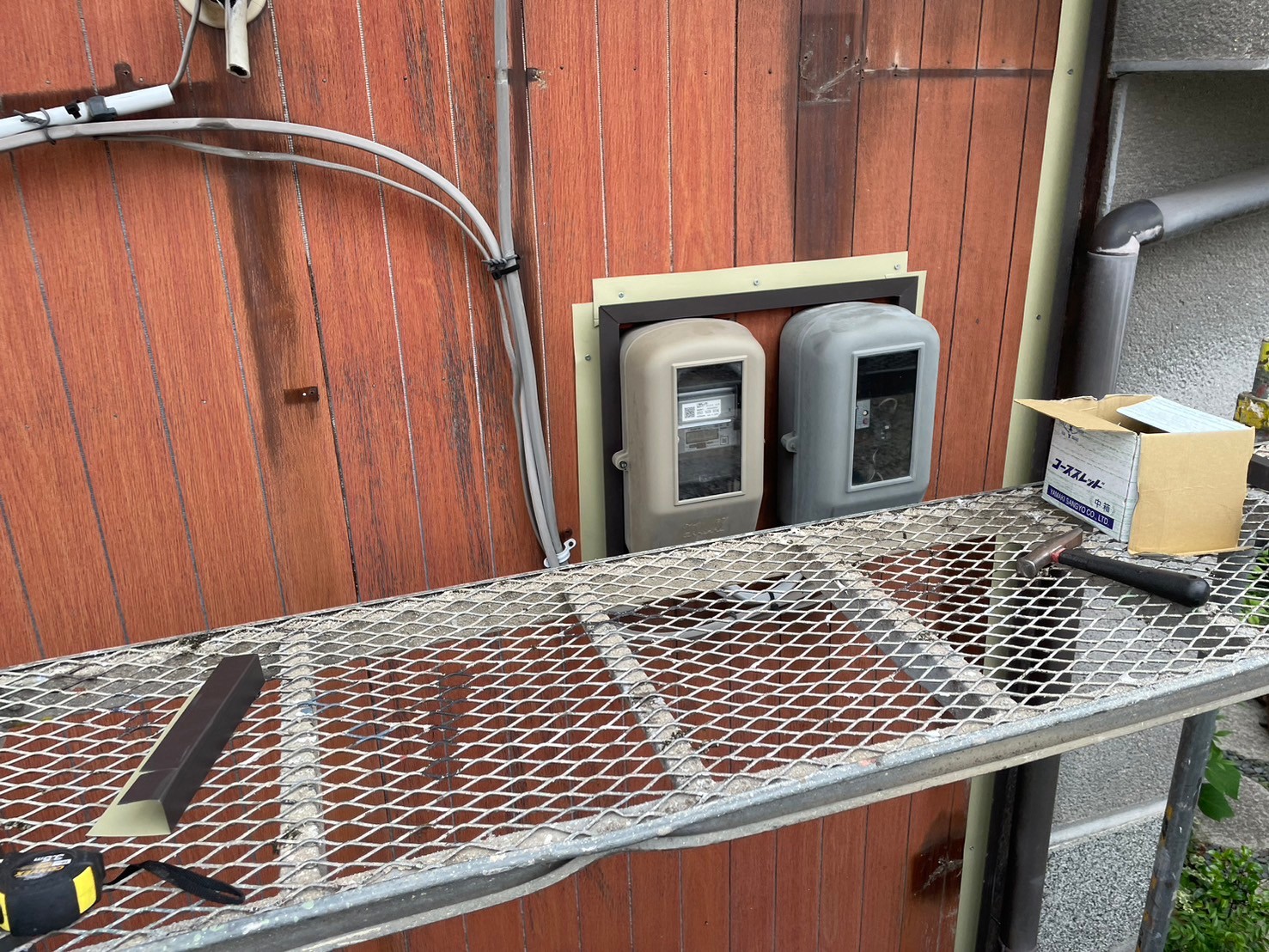

    見切りを取り付けていきます。

  18. 18. 2024-05-15

    外壁工事

    外壁工事

    見切りを取り付けていきます。

  19. 19. 2024-05-16

    外壁工事

    外壁工事

    見切りを取り付けていきます。

  20. 20. 2024-05-16

    外壁工事

    外壁工事

    見切りを取り付けていきます。

  21. 21. 2024-05-16

    外壁工事

    外壁工事

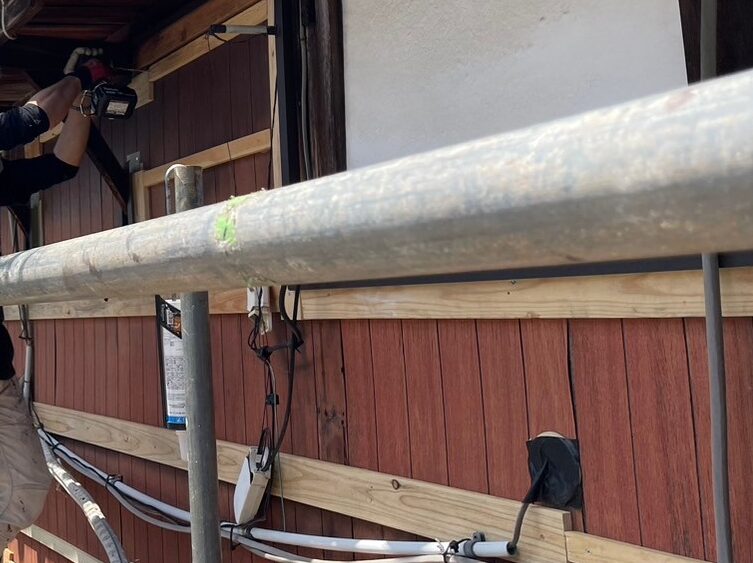

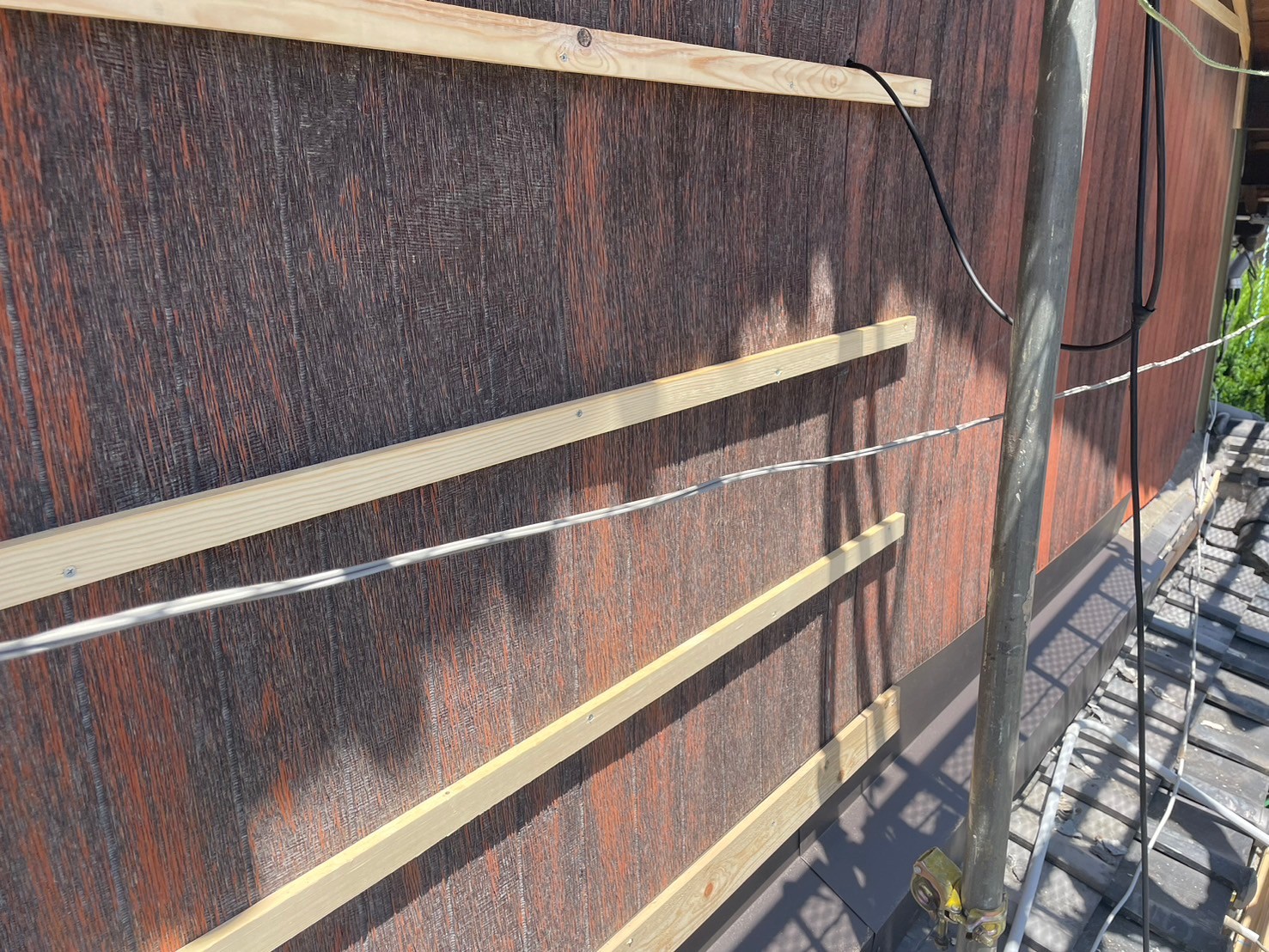

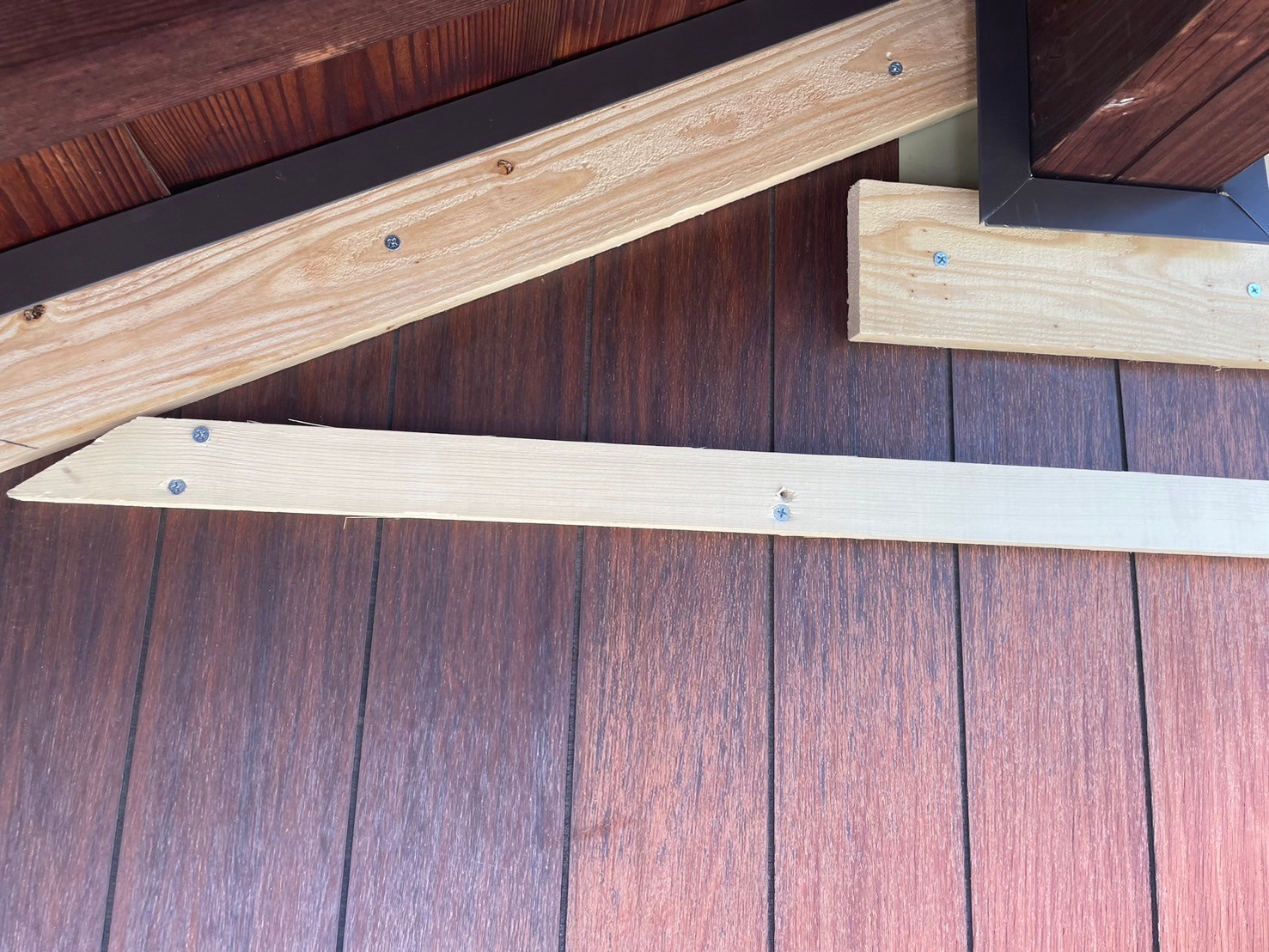

    下地木材を取り付けていきます。

  22. 22. 2024-05-16

    外壁工事

    外壁工事

    下地木材を取り付けていきます。

  23. 23. 2024-05-17

    外壁工事

    外壁工事

    下地木材を取り付けていきます。

  24. 24. 2024-05-17

    外壁工事

    外壁工事

    下地木材を取り付けていきます。

  25. 25. 2024-05-18

    外壁工事

    外壁工事

    下地木材を取り付けていきます。

  26. 26. 2024-05-18

    外壁工事

    外壁工事

    下地木材を取り付けていきます。

  27. 27. 2024-05-18

    外壁工事

    外壁工事

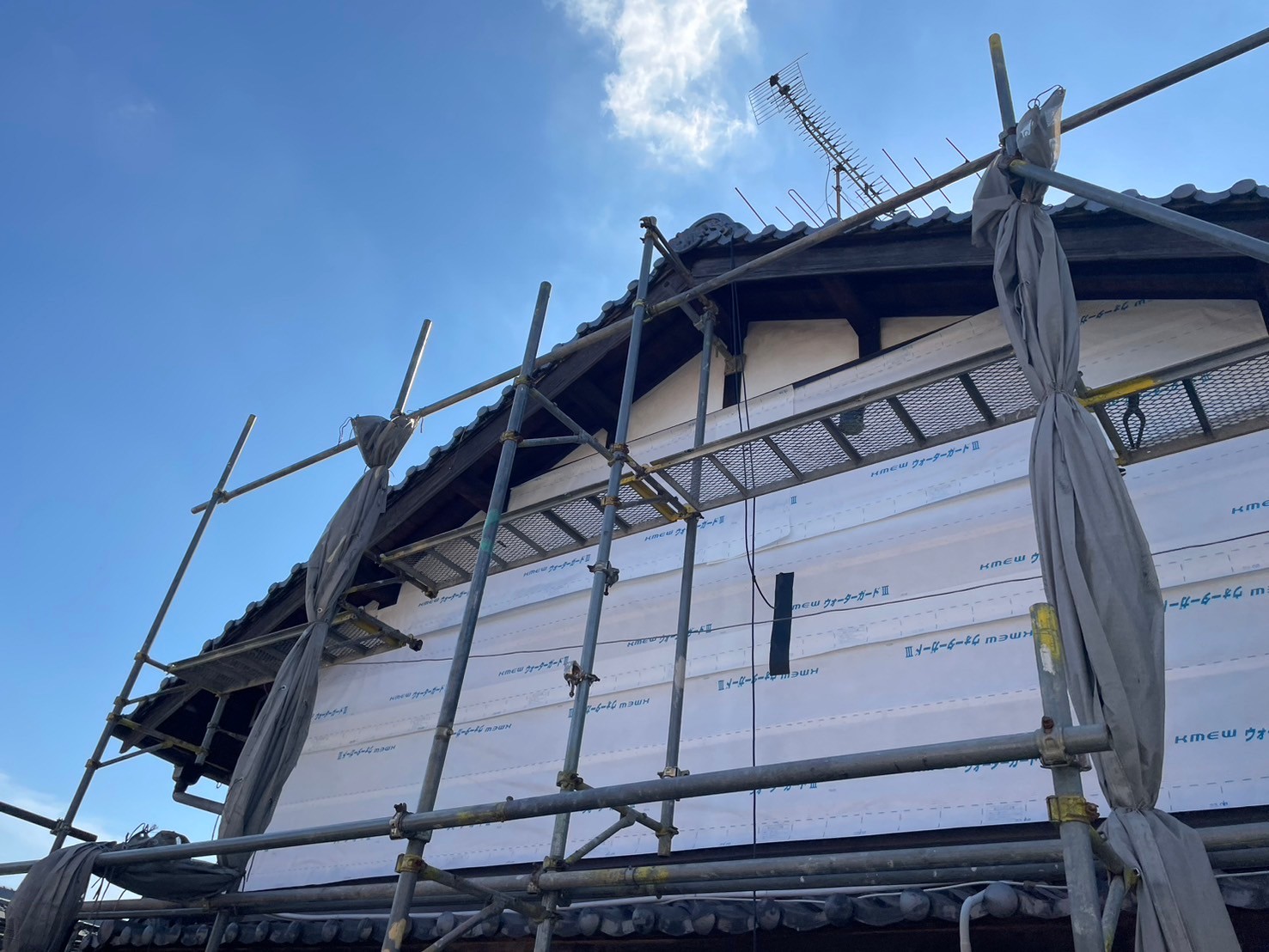

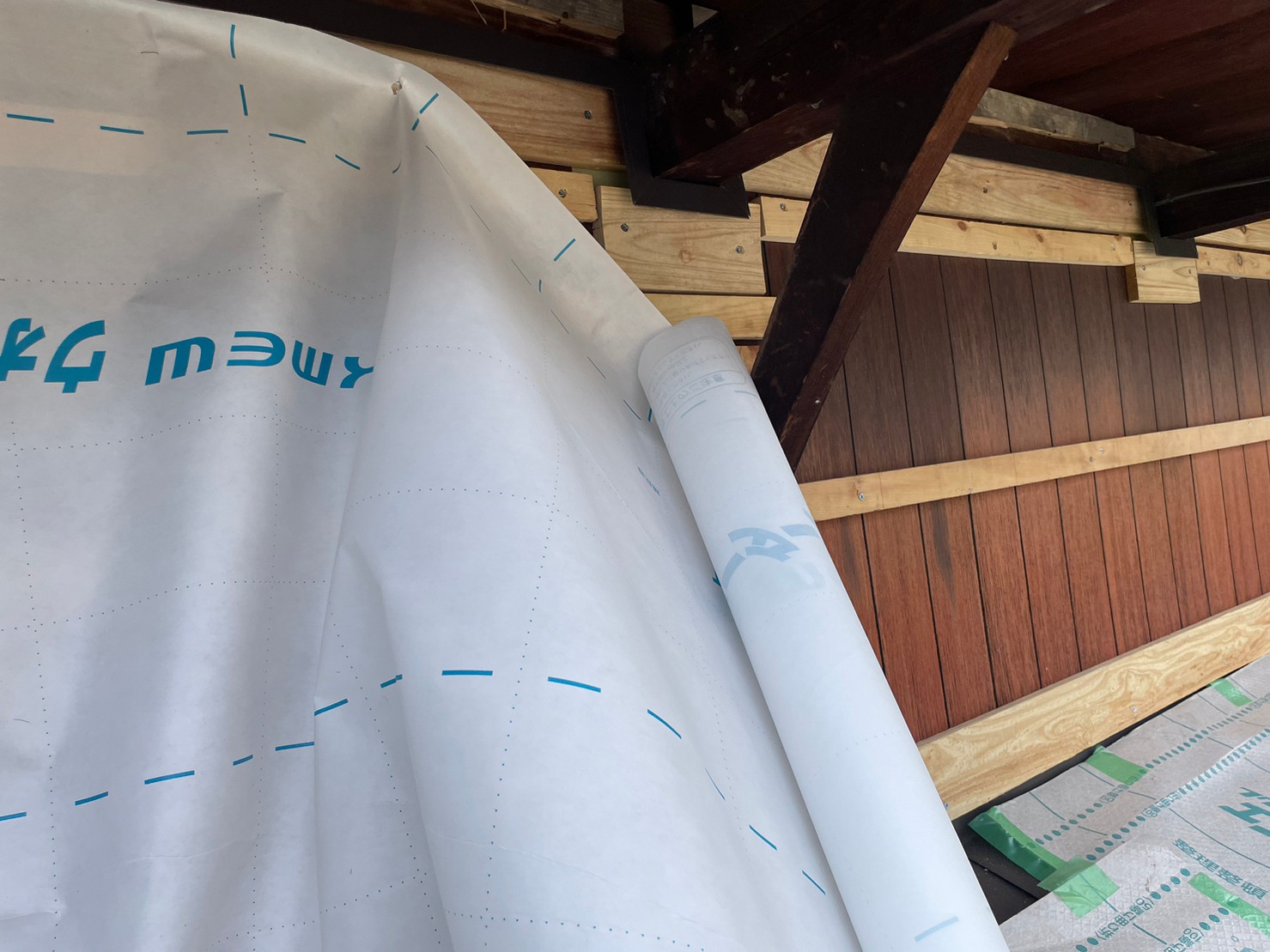

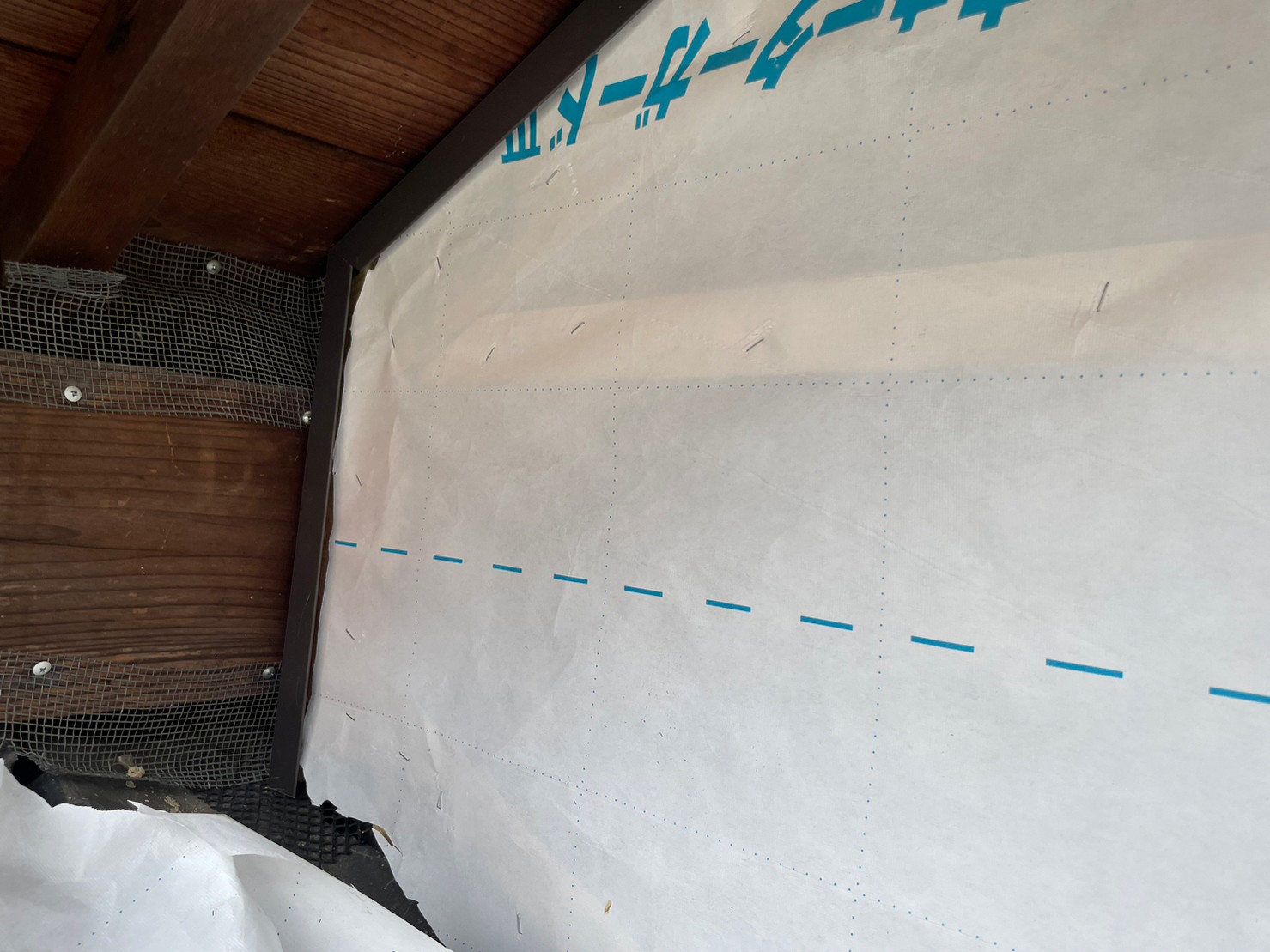

    透湿シートを張っていきます。

  28. 28. 2024-05-18

    外壁工事

    外壁工事

    透湿シートを張っていきます。

  29. 29. 2024-05-18

    外壁工事

    外壁工事

    透湿シートを張っていきます。

  30. 30. 2024-05-18

    外壁工事

    外壁工事

    透湿シートを張っていきます。

  31. 31. 2024-05-18

    外壁工事

    外壁工事

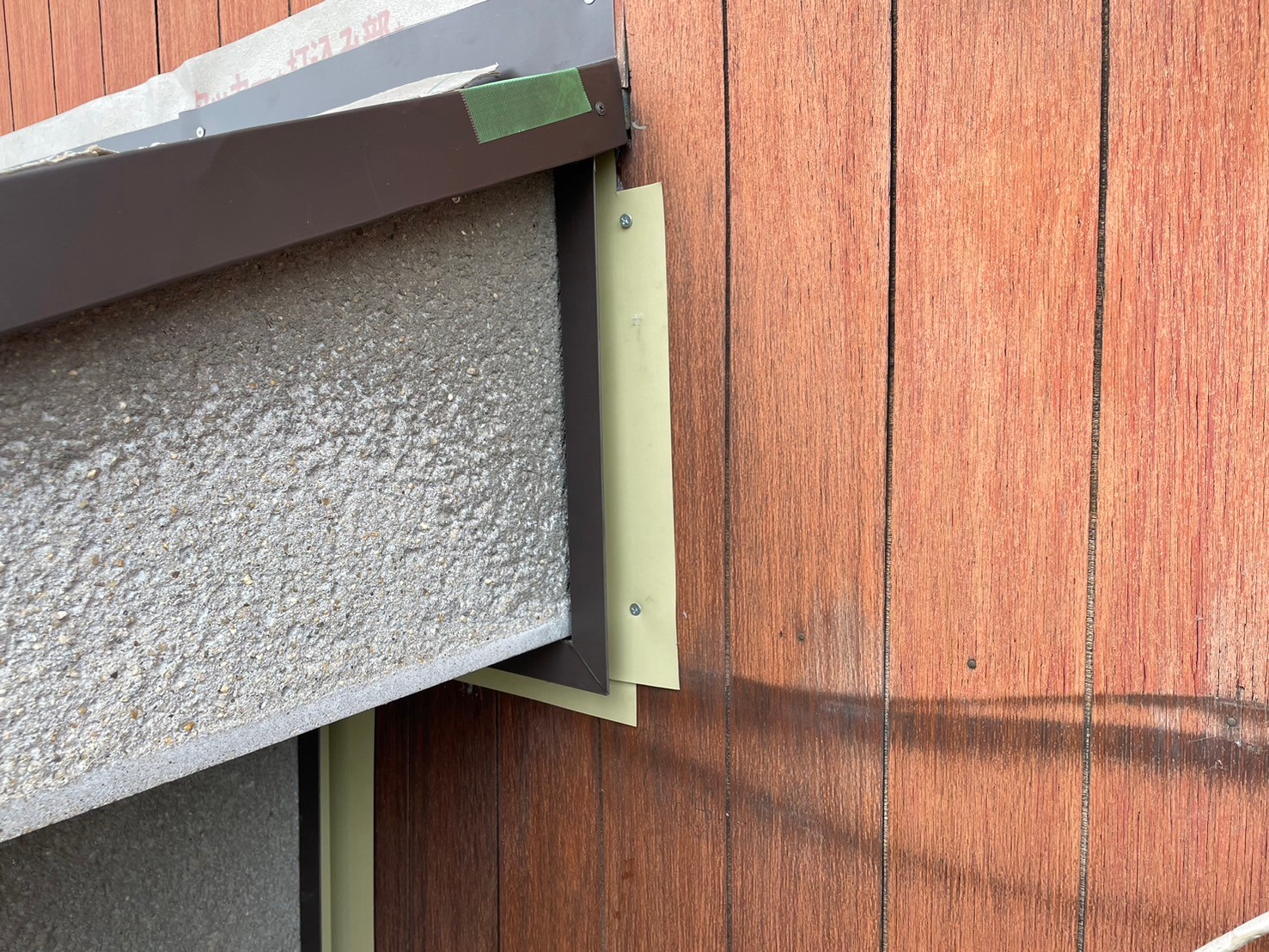

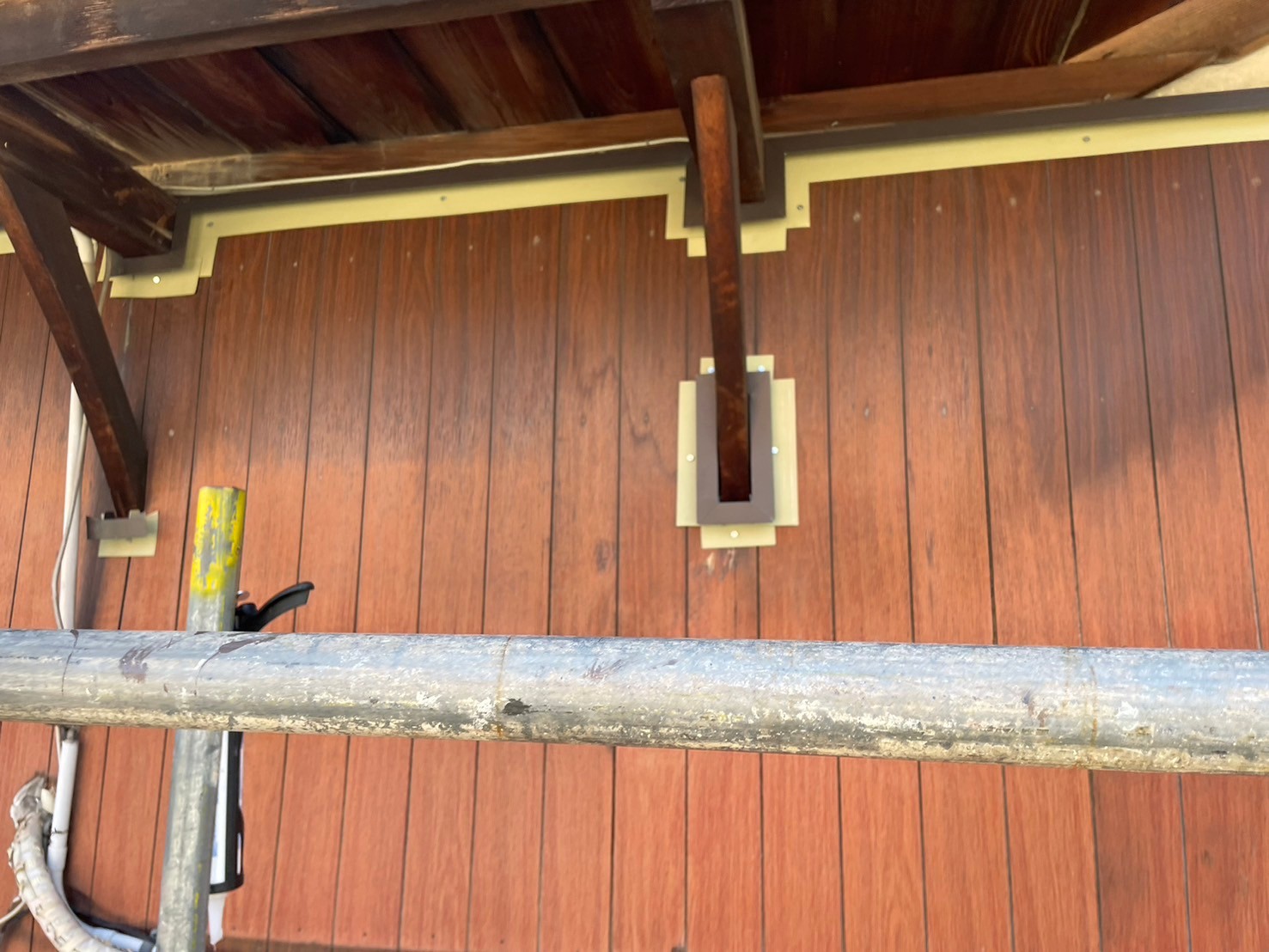

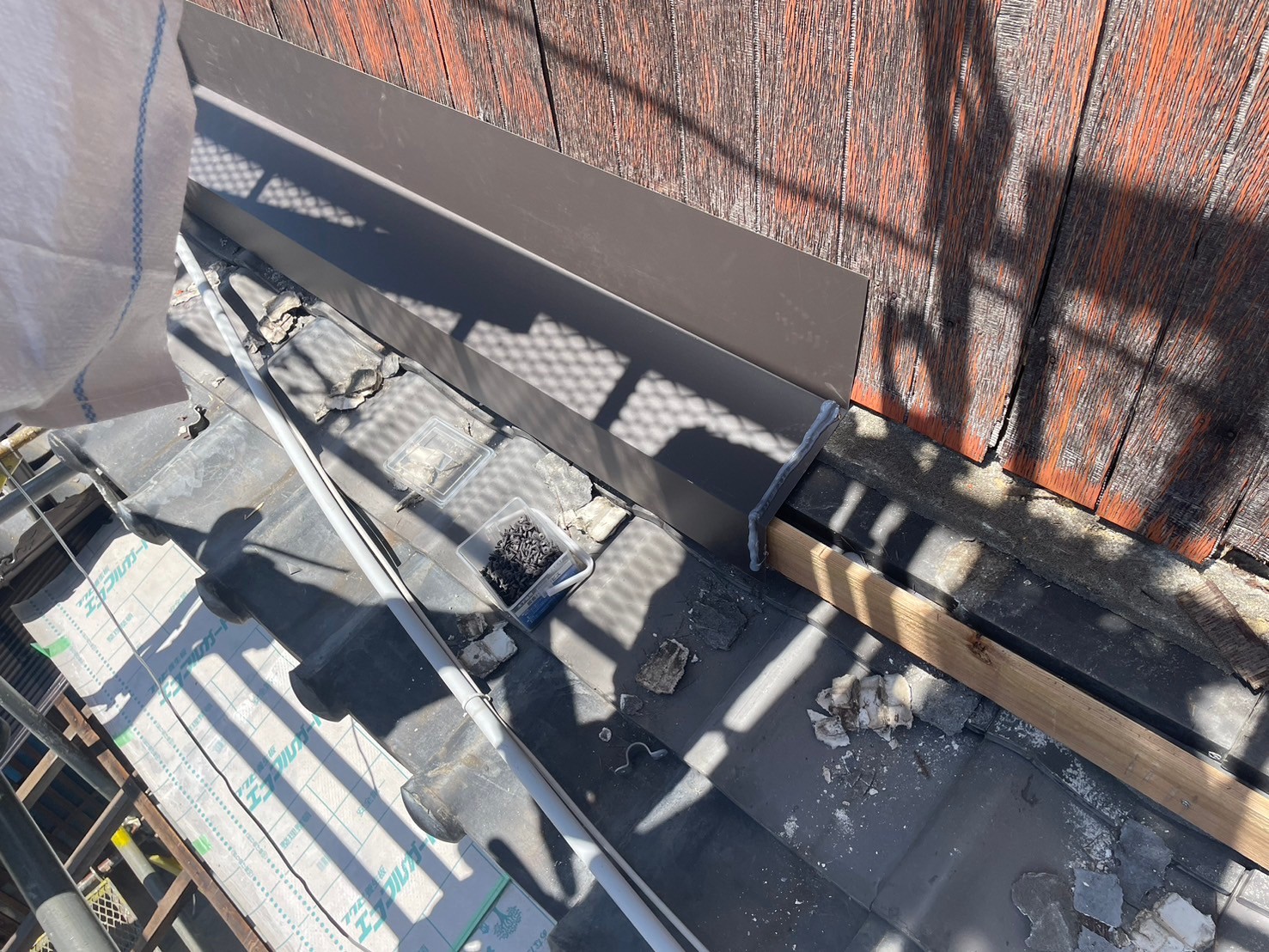

    壁際水切りを取り付けていきます。継手にシーリング材を充填します。

  32. 32. 2024-05-18

    外壁工事

    外壁工事

    プリント合板を張っていきます。

  33. 33. 2024-05-18

    外壁工事

    外壁工事

    プリント合板を張っていきます。

  34. 34. 2024-05-20

    外壁工事

    外壁工事

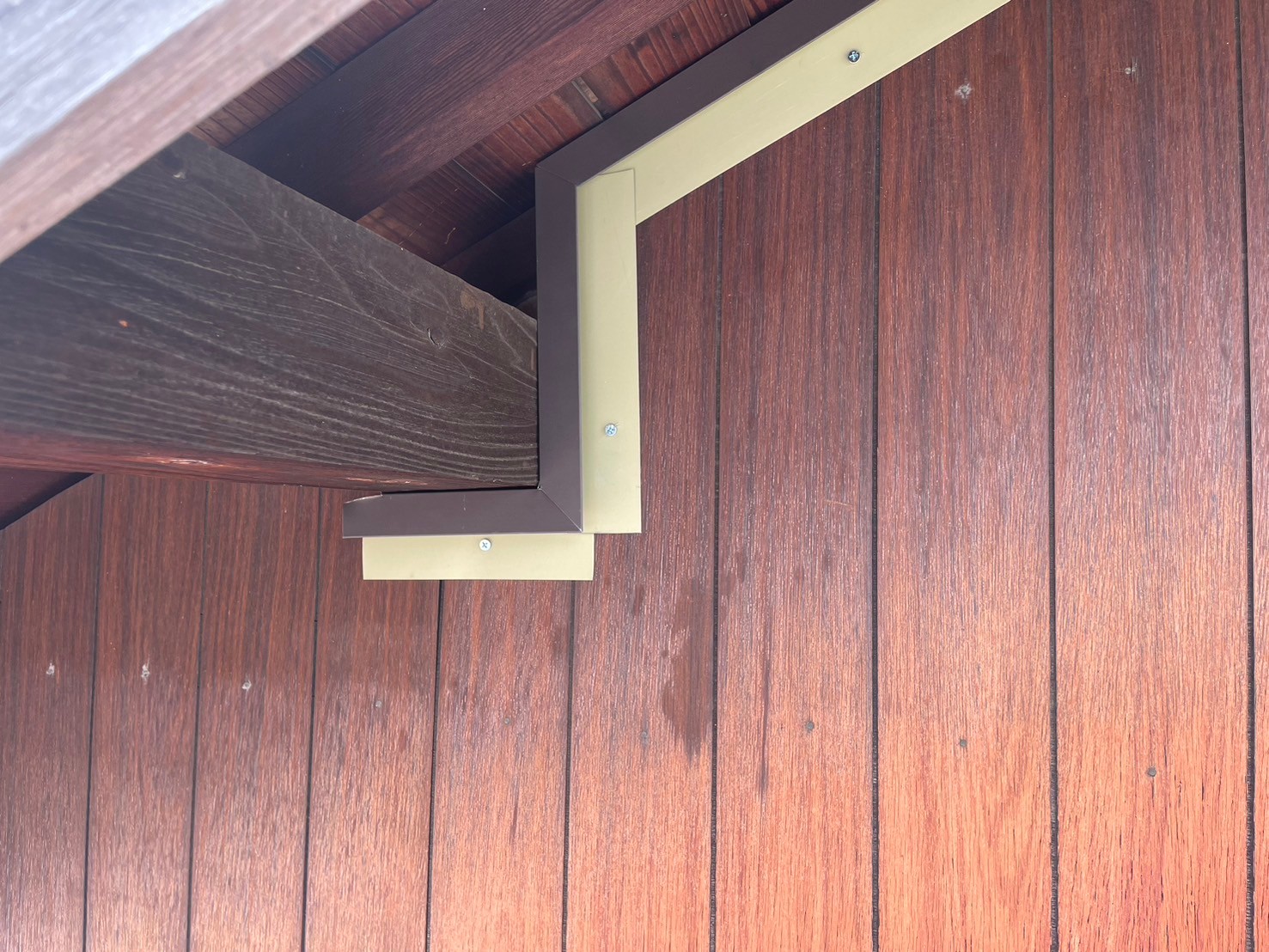

    壁際水切りを取り付けていきます。

  35. 35. 2024-05-20

    外壁工事

    外壁工事

    壁際水切りを取り付けていきます。

  36. 36. 2024-05-20

    外壁工事

    外壁工事

    プリント合板を張っていきます。

  37. 37. 2024-05-20

    外壁工事

    外壁工事

    プリント合板を張っていきます。

  38. 38. 2024-05-21

    外壁工事

    外壁工事

    プリント合板を張っていきます。

  39. 39. 2024-05-21

    外壁工事

    外壁工事

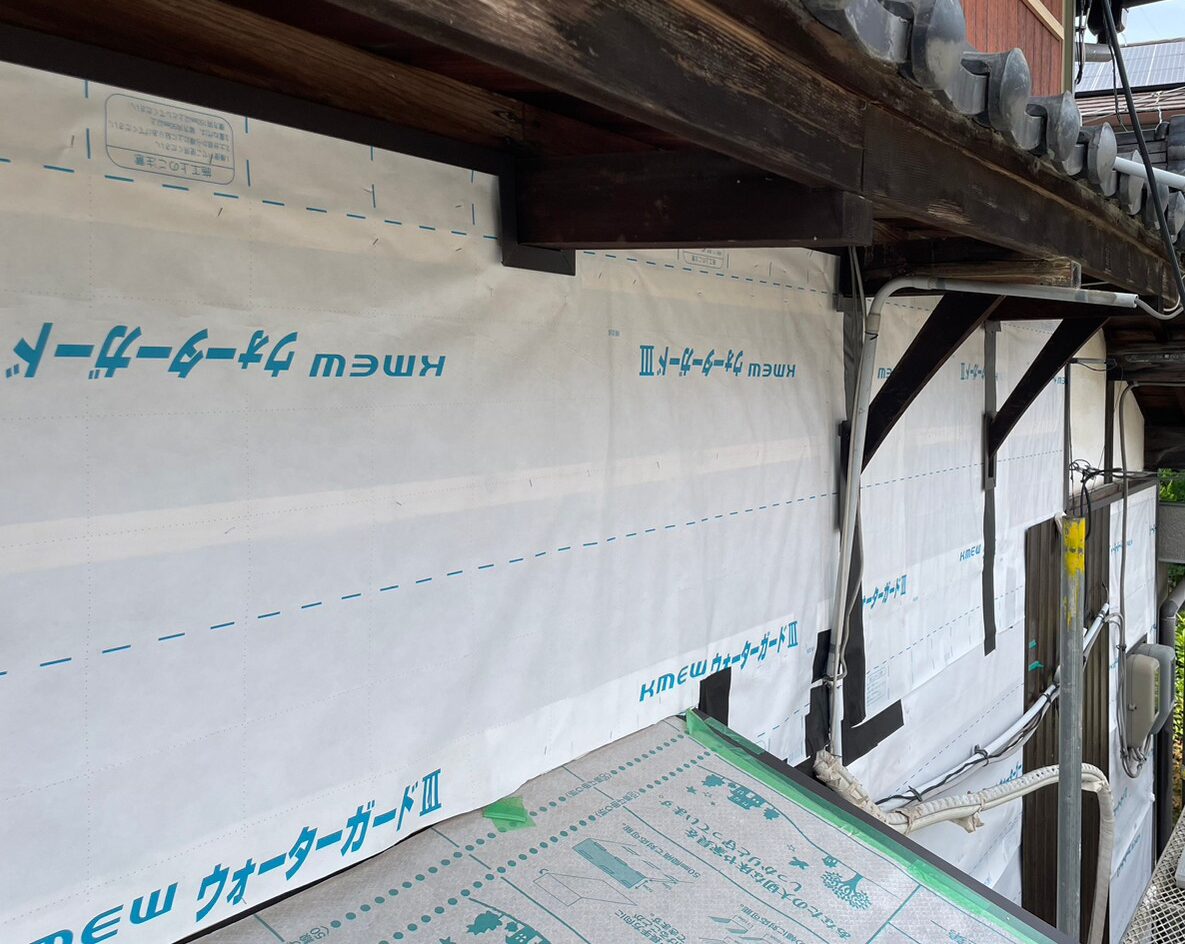

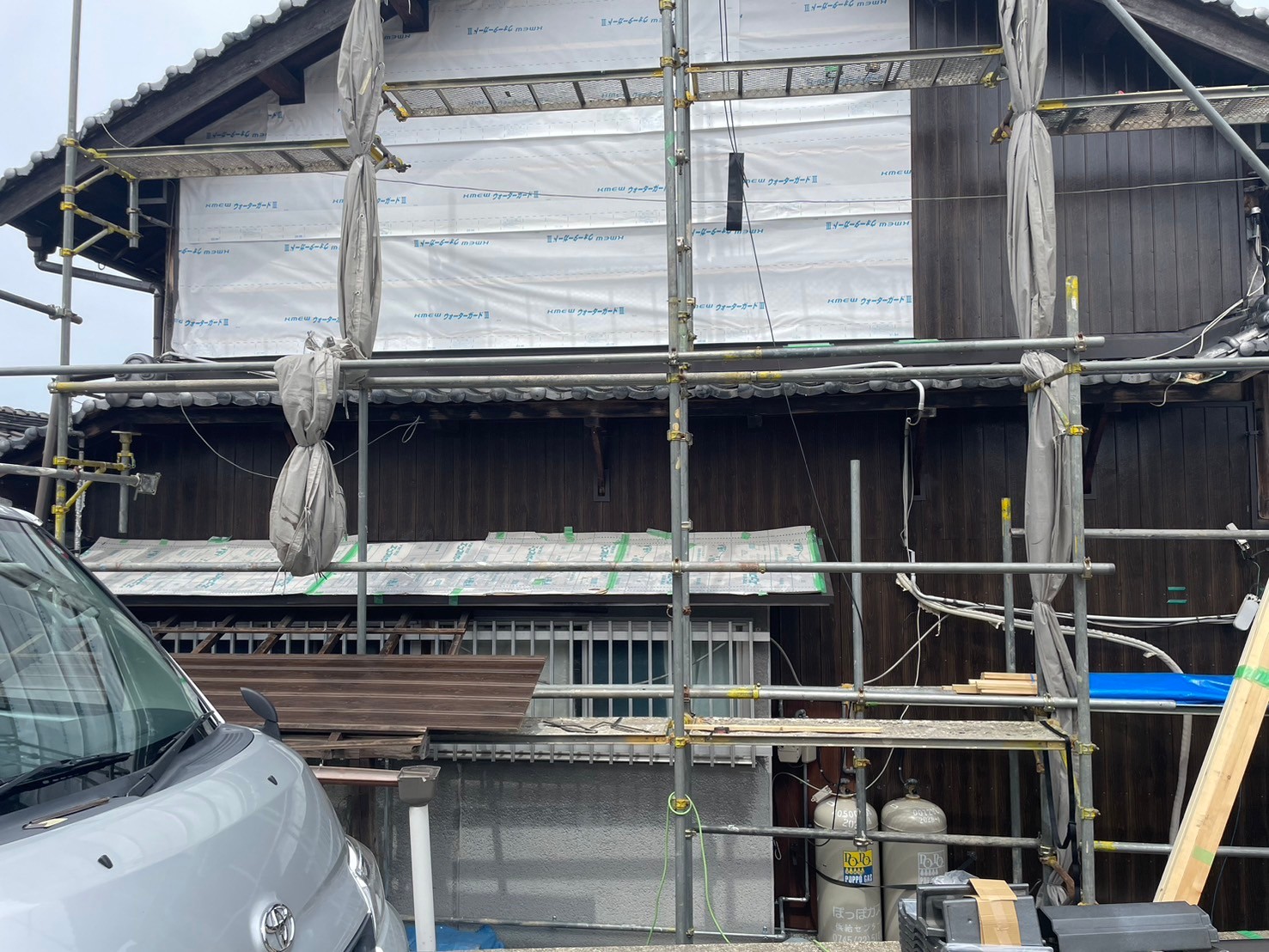

    2階、透湿シートを張りました。

  40. 40. 2024-05-21

    屋根工事

    屋根工事

    既存の状態です。

  41. 41. 2024-05-21

    屋根工事

    屋根工事

    既存の瓦を撤去していきます。

  42. 42. 2024-05-21

    屋根工事

    屋根工事

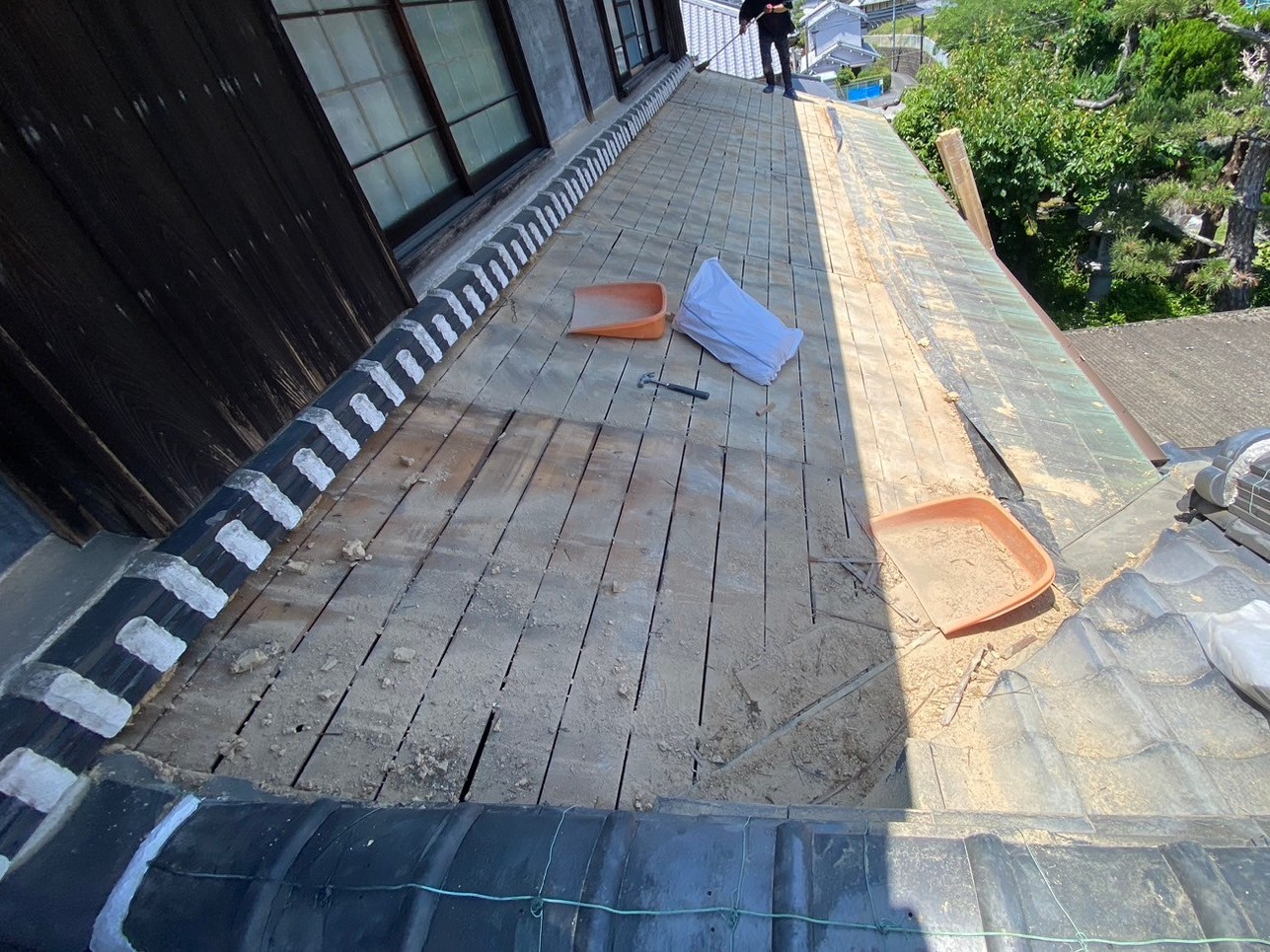

    土台の土を撤去し、清掃していきます。

  43. 43. 2024-05-21

    屋根工事

    屋根工事

    清掃しました。

  44. 44. 2024-05-21

    屋根工事

    屋根工事

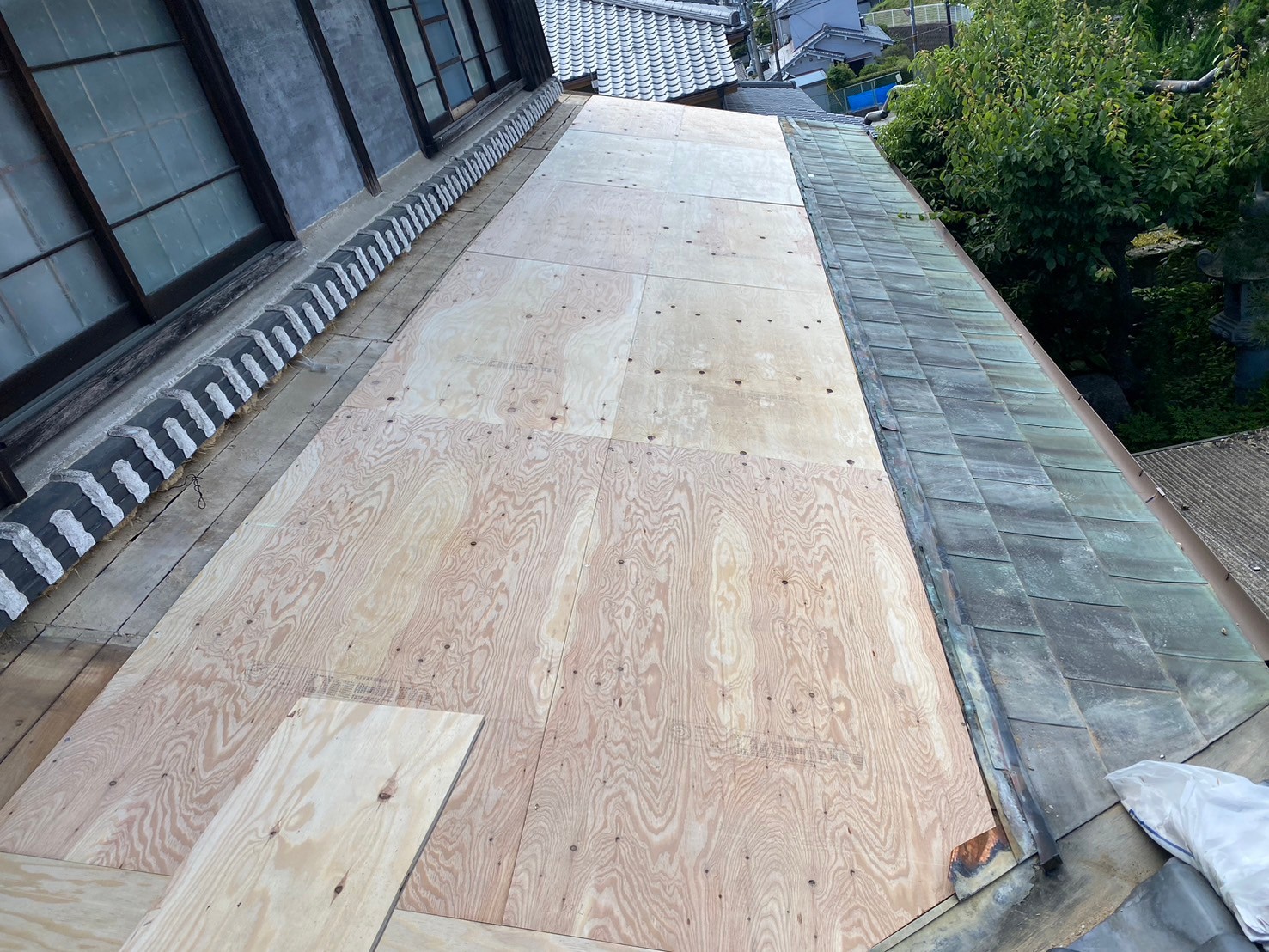

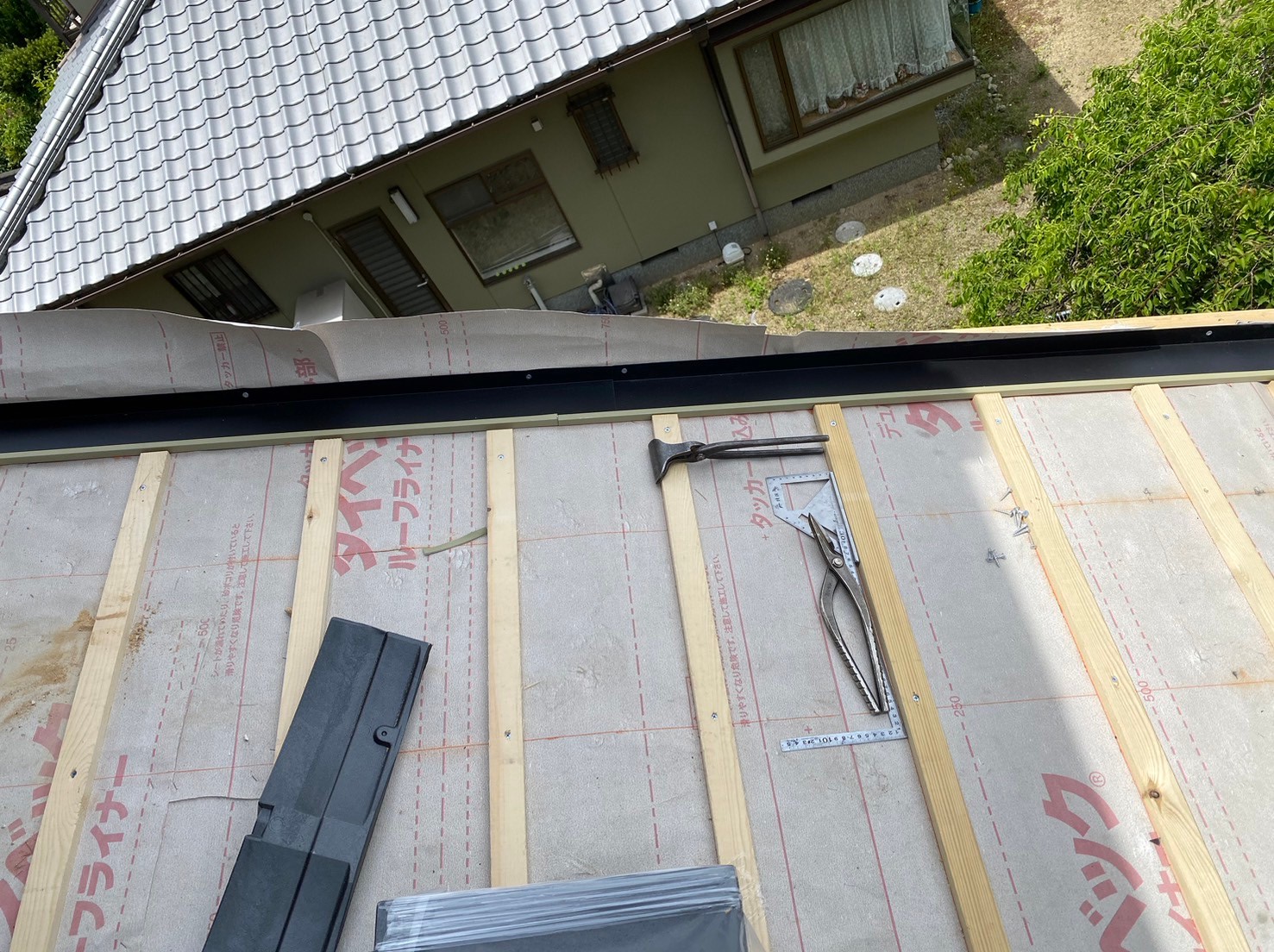

    針葉樹板を張りました。

  45. 45. 2024-05-21

    屋根工事

    屋根工事

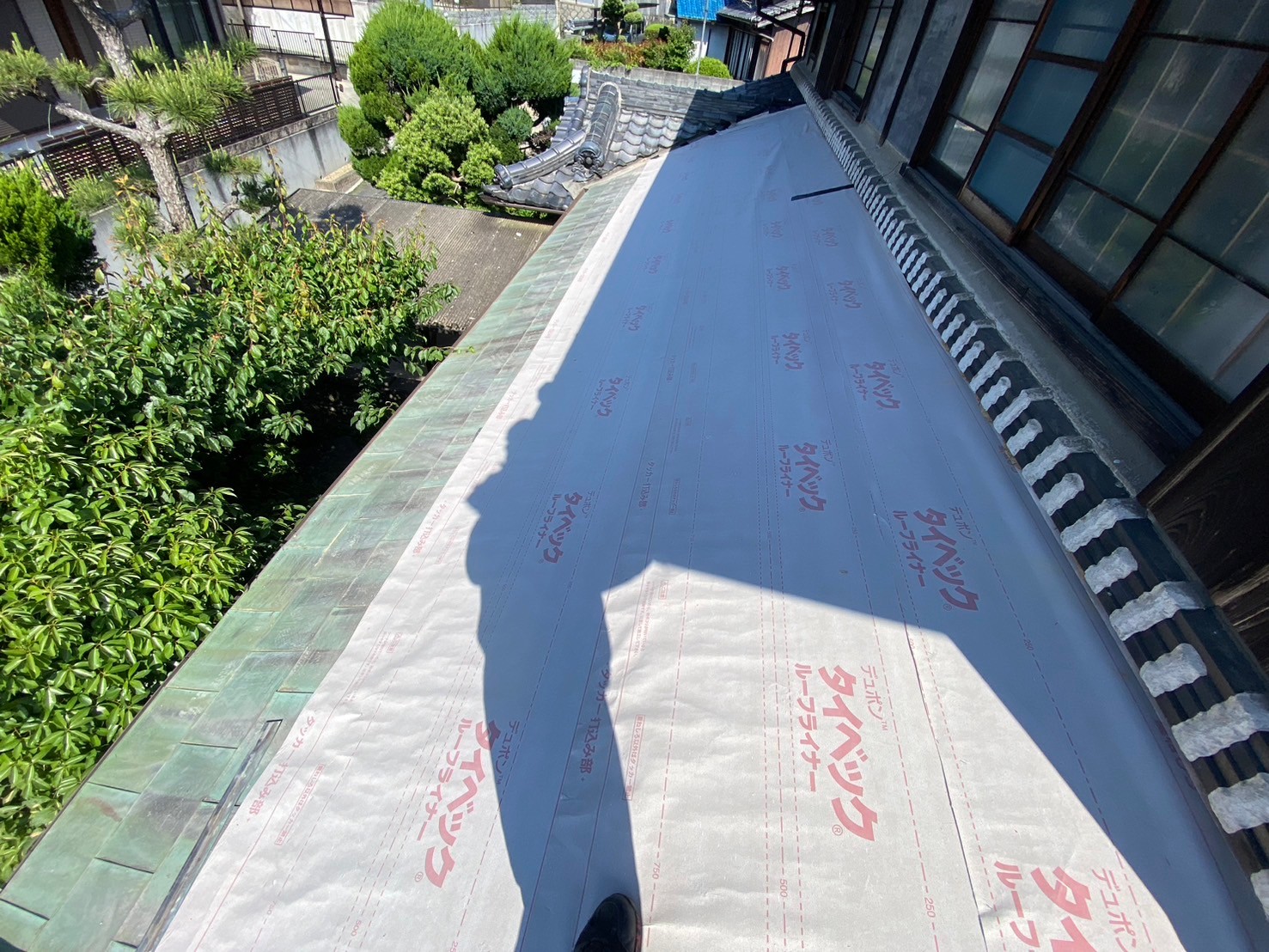

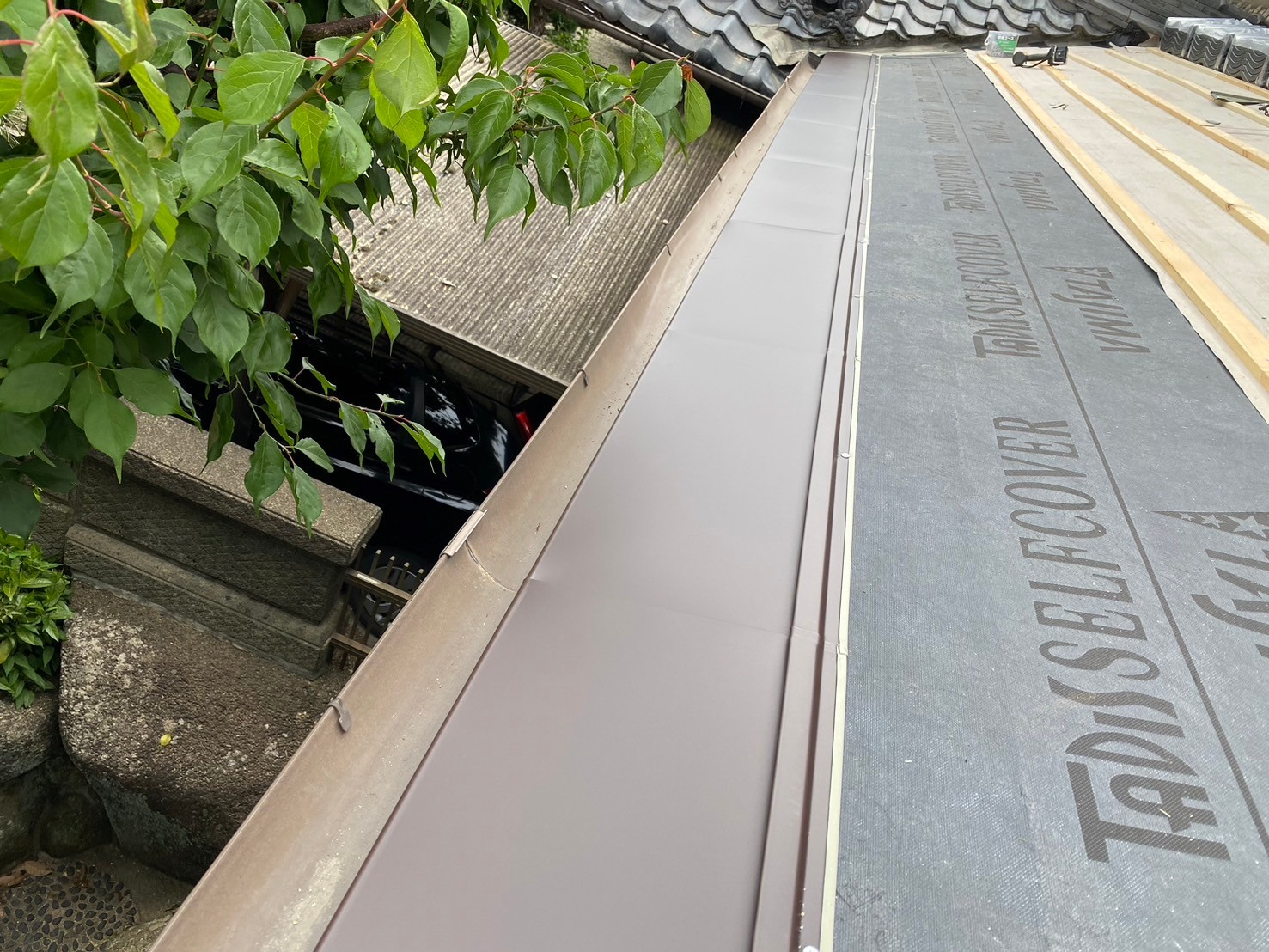

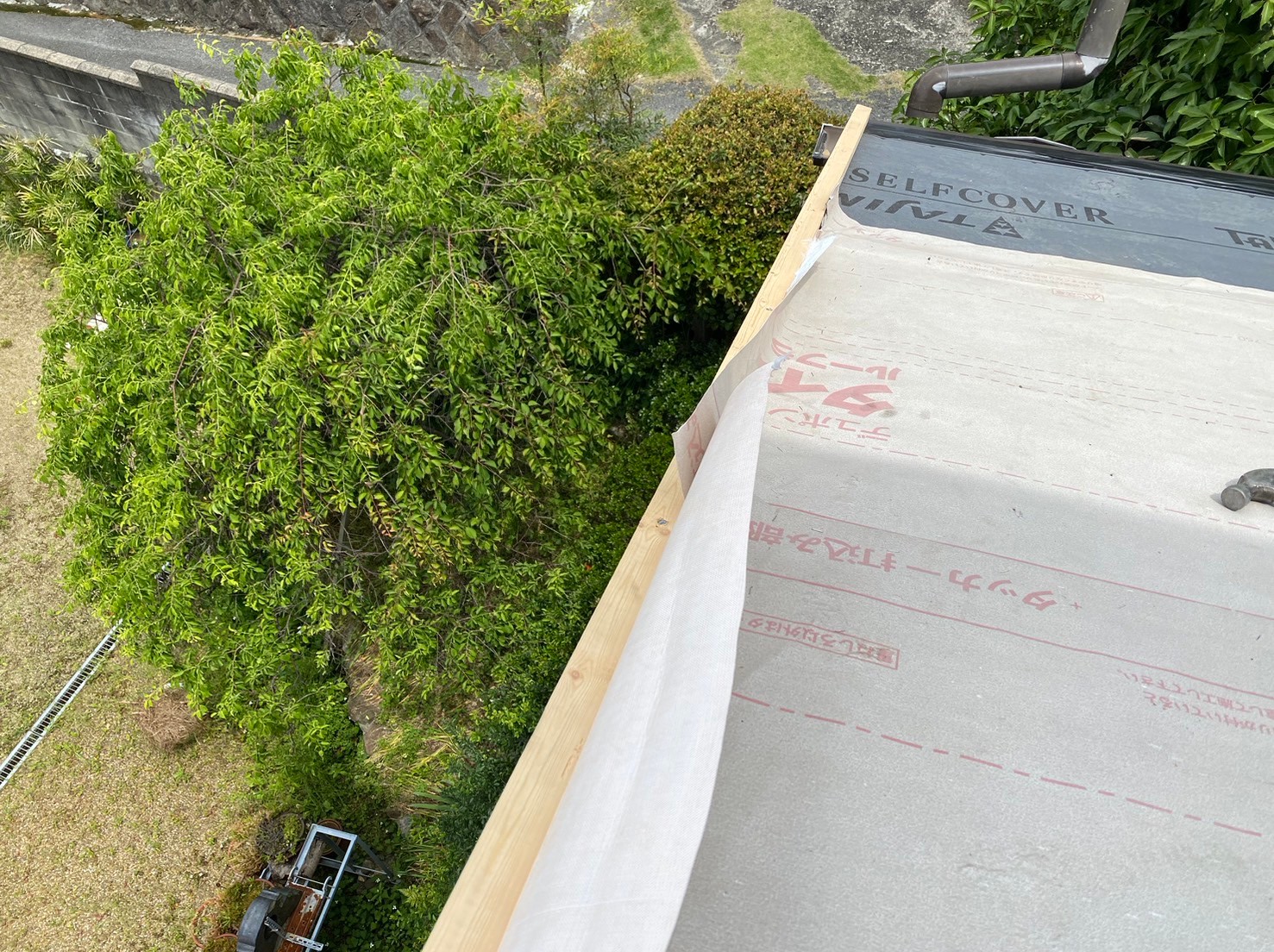

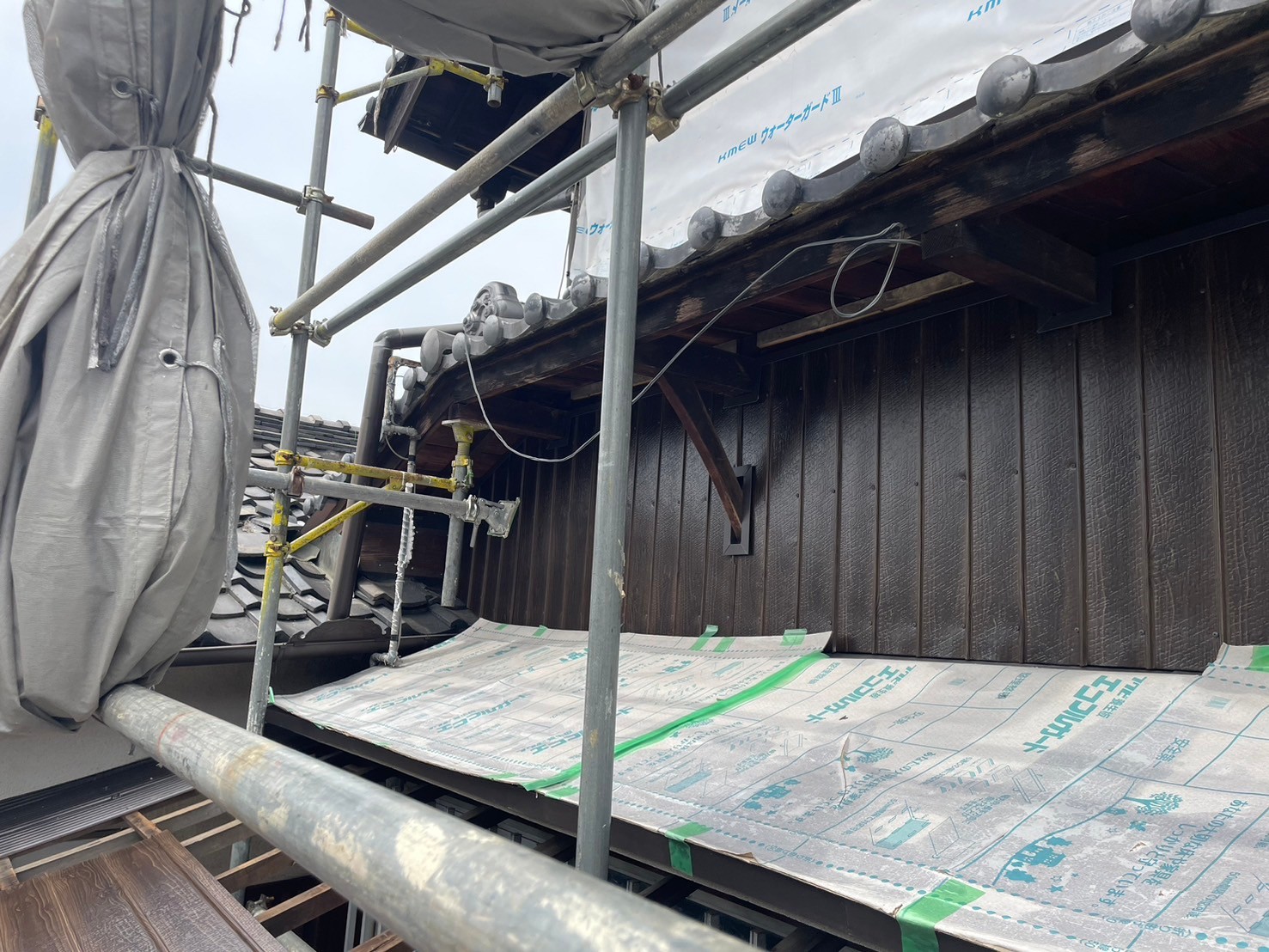

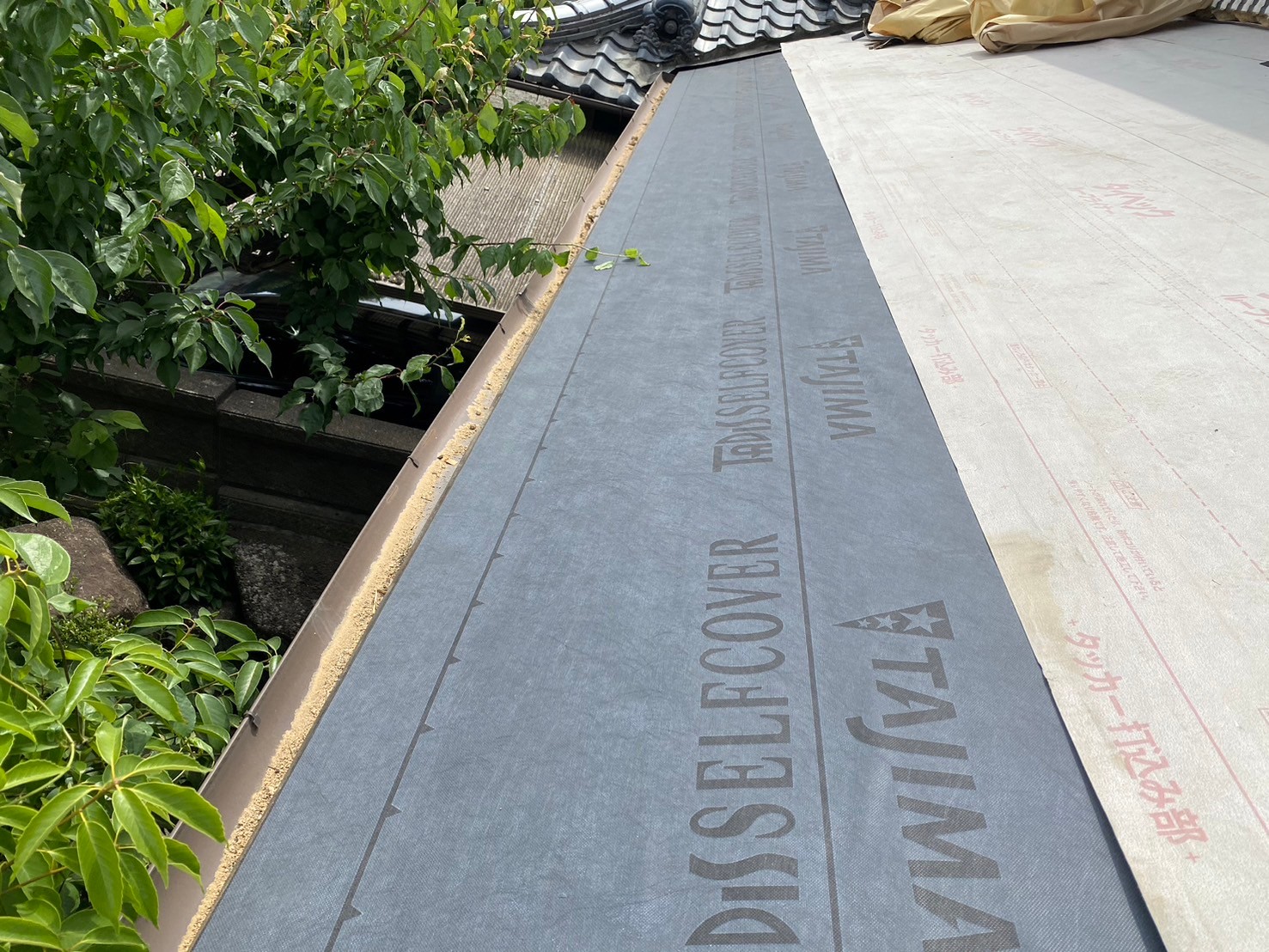

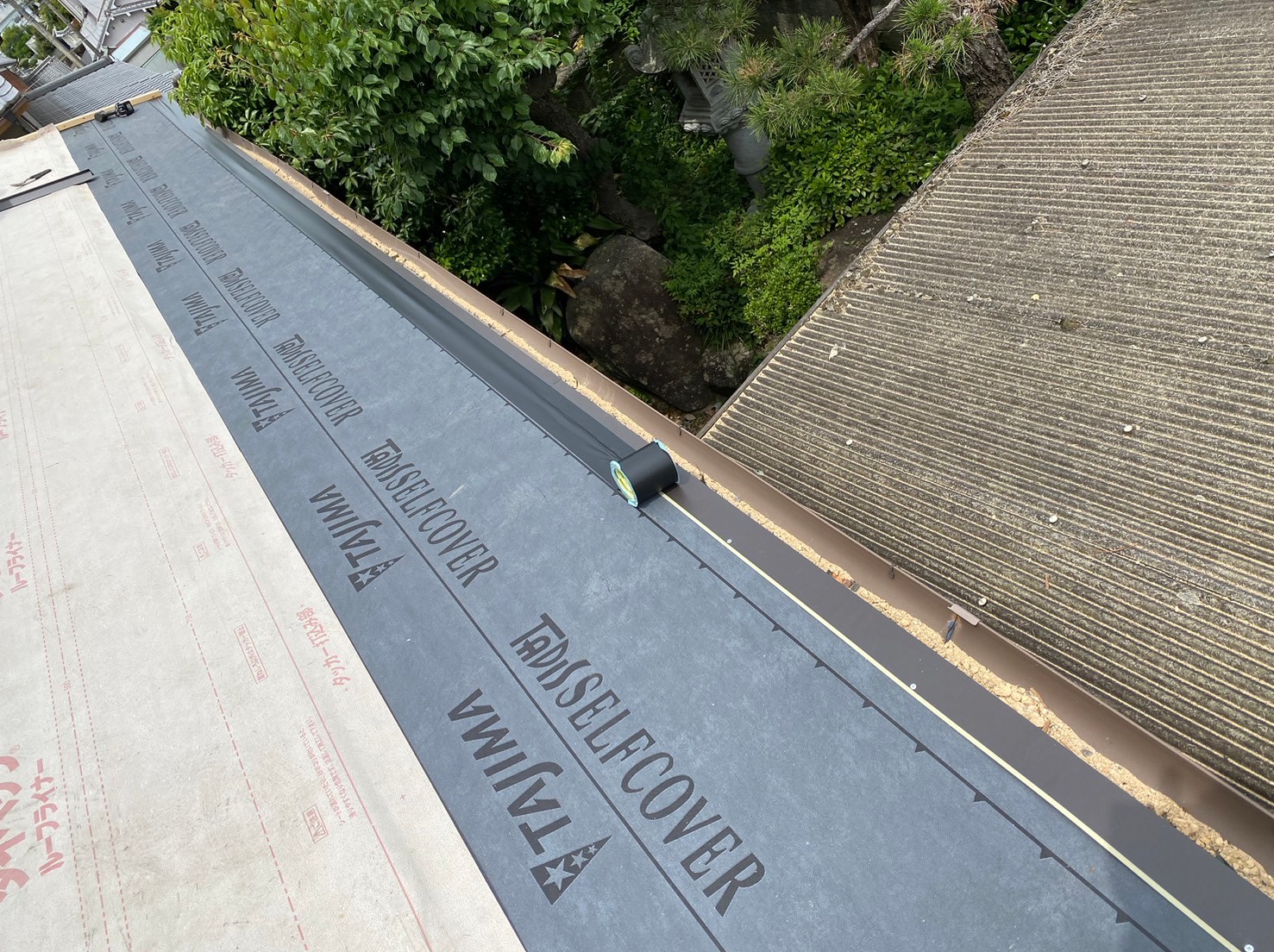

    下葺き材(タイベックルーフライナー)を張っていきます。

  46. 46. 2024-05-21

    屋根工事

    屋根工事

    下葺き材(タイベックルーフライナー)を張りました。

  47. 47. 2024-05-22

    外壁工事

    外壁工事

    2階、プリント合板を張っていきます。

  48. 48. 2024-05-22

    外壁工事

    外壁工事

    プリント合板を張りました。

  49. 49. 2024-05-22

    屋根工事

    屋根工事

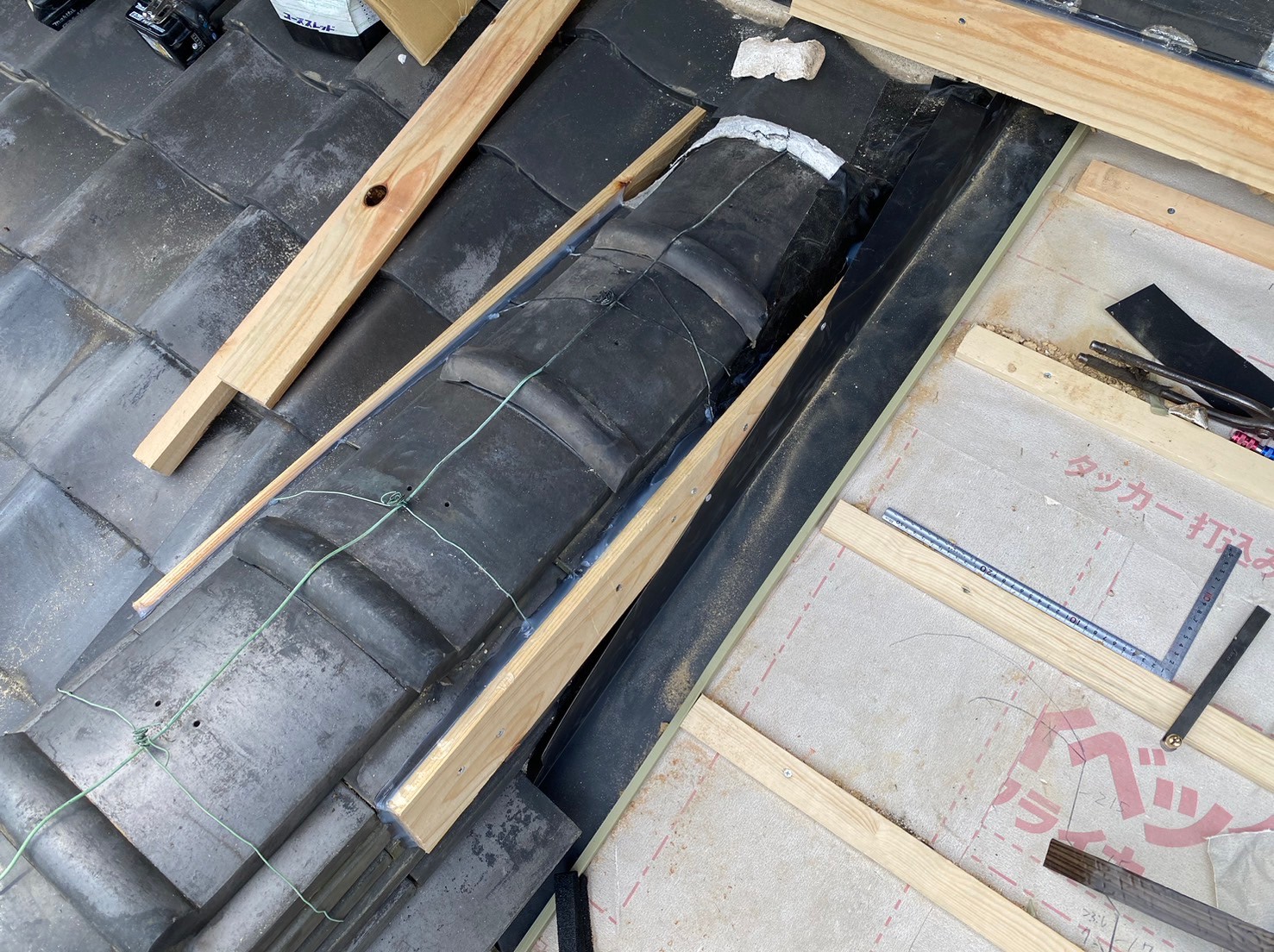

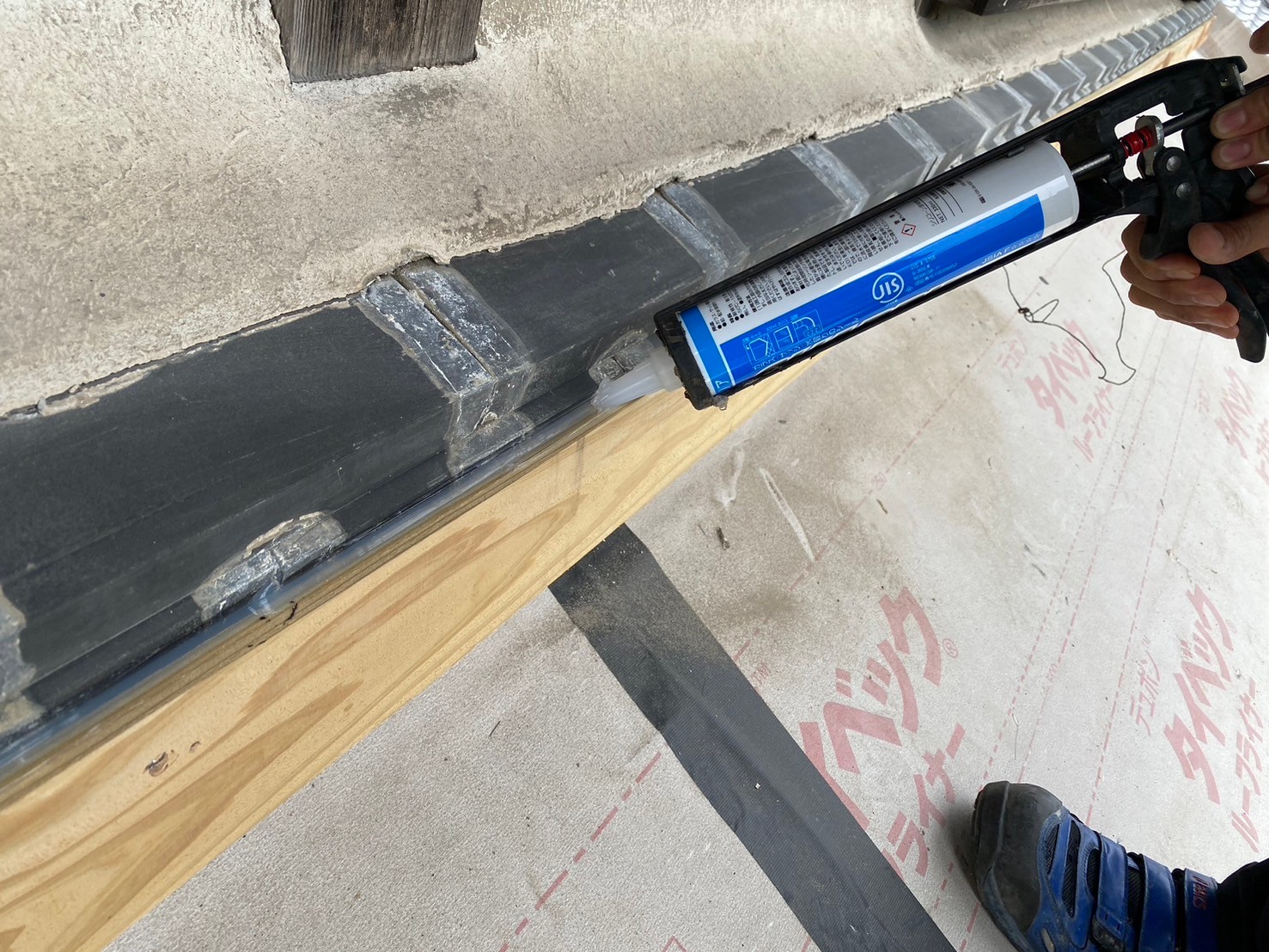

    熨斗瓦にシーリング材を充填します。

  50. 50. 2024-05-22

    屋根工事

    屋根工事

    下地木材を取り付け、隙間にシーリング材を充填していきます。

  51. 51. 2024-05-22

    屋根工事

    屋根工事

    ビスで固定しました。

  52. 52. 2024-05-22

    屋根工事

    屋根工事

    軒先をカットしていきます。

  53. 53. 2024-05-22

    屋根工事

    屋根工事

    軒先をカットしました。

  54. 54. 2024-05-22

    屋根工事

    屋根工事

    下葺き材(粘着ゴムアスルーフィング)を張ります。

  55. 55. 2024-05-22

    屋根工事

    屋根工事

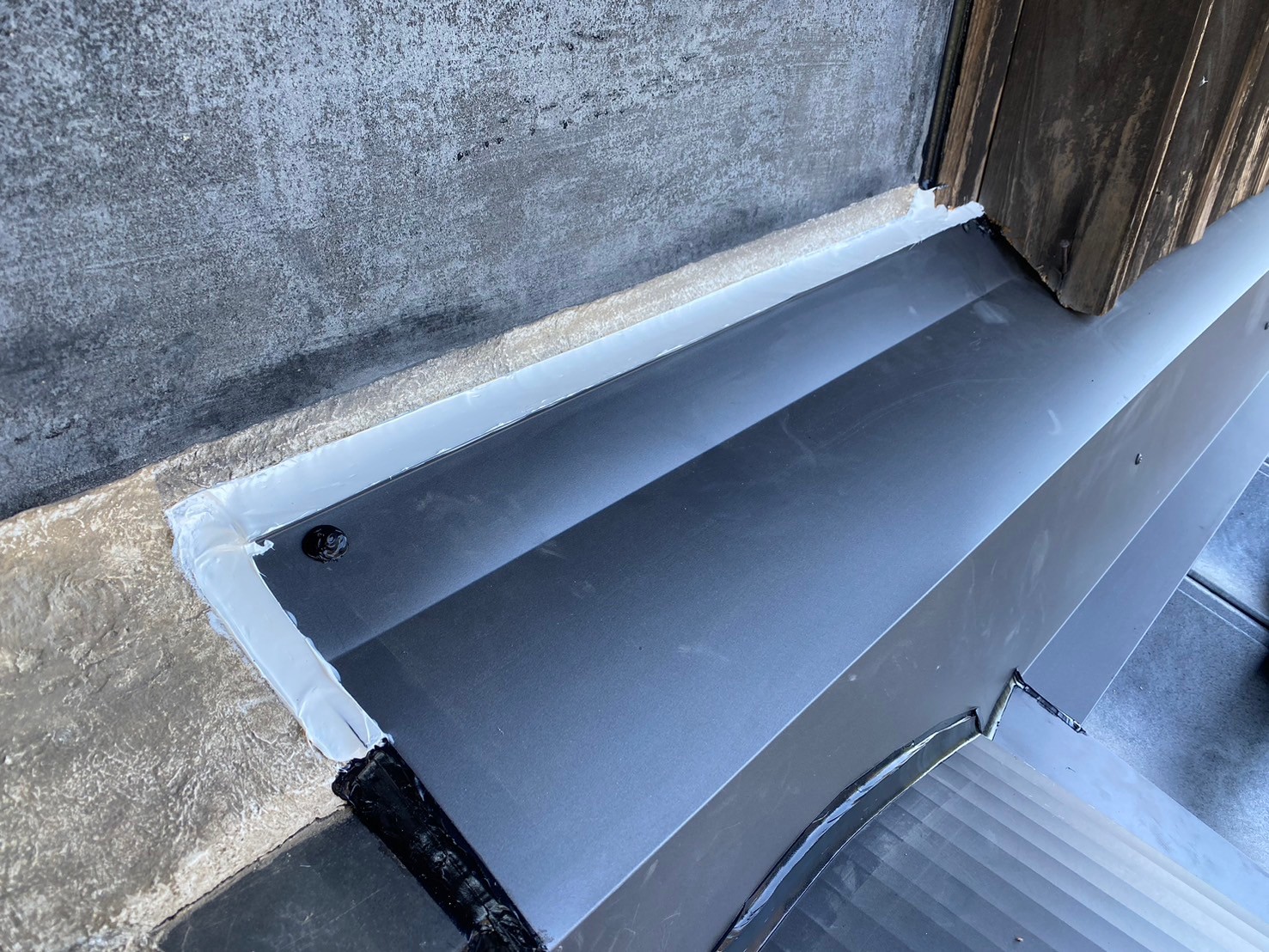

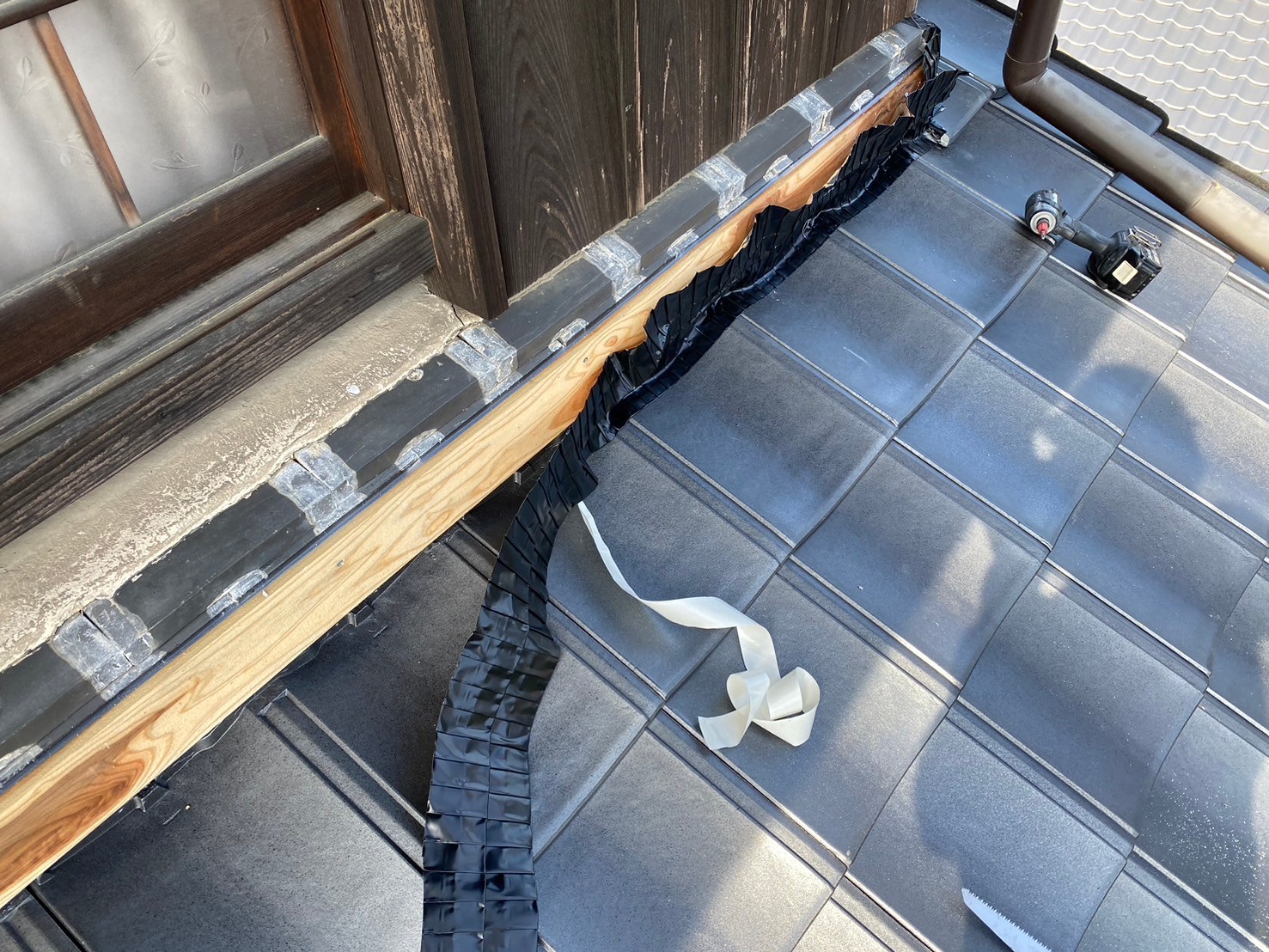

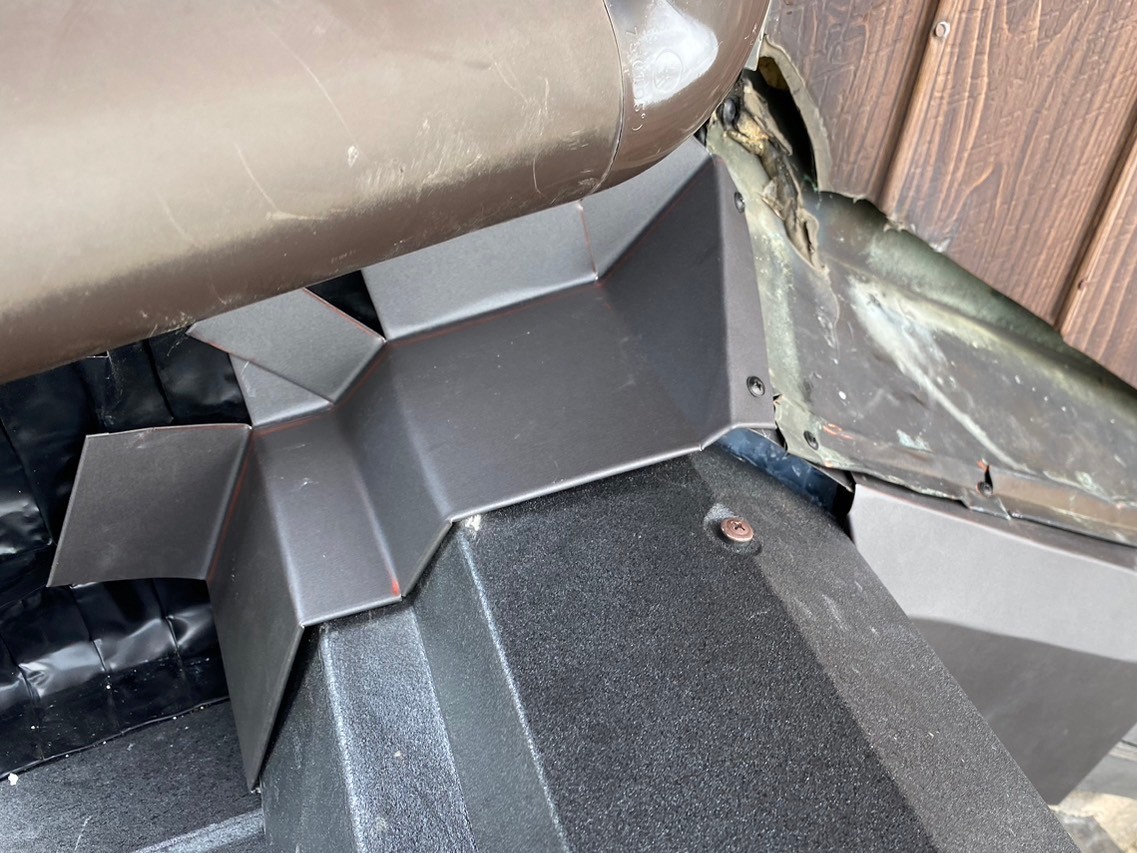

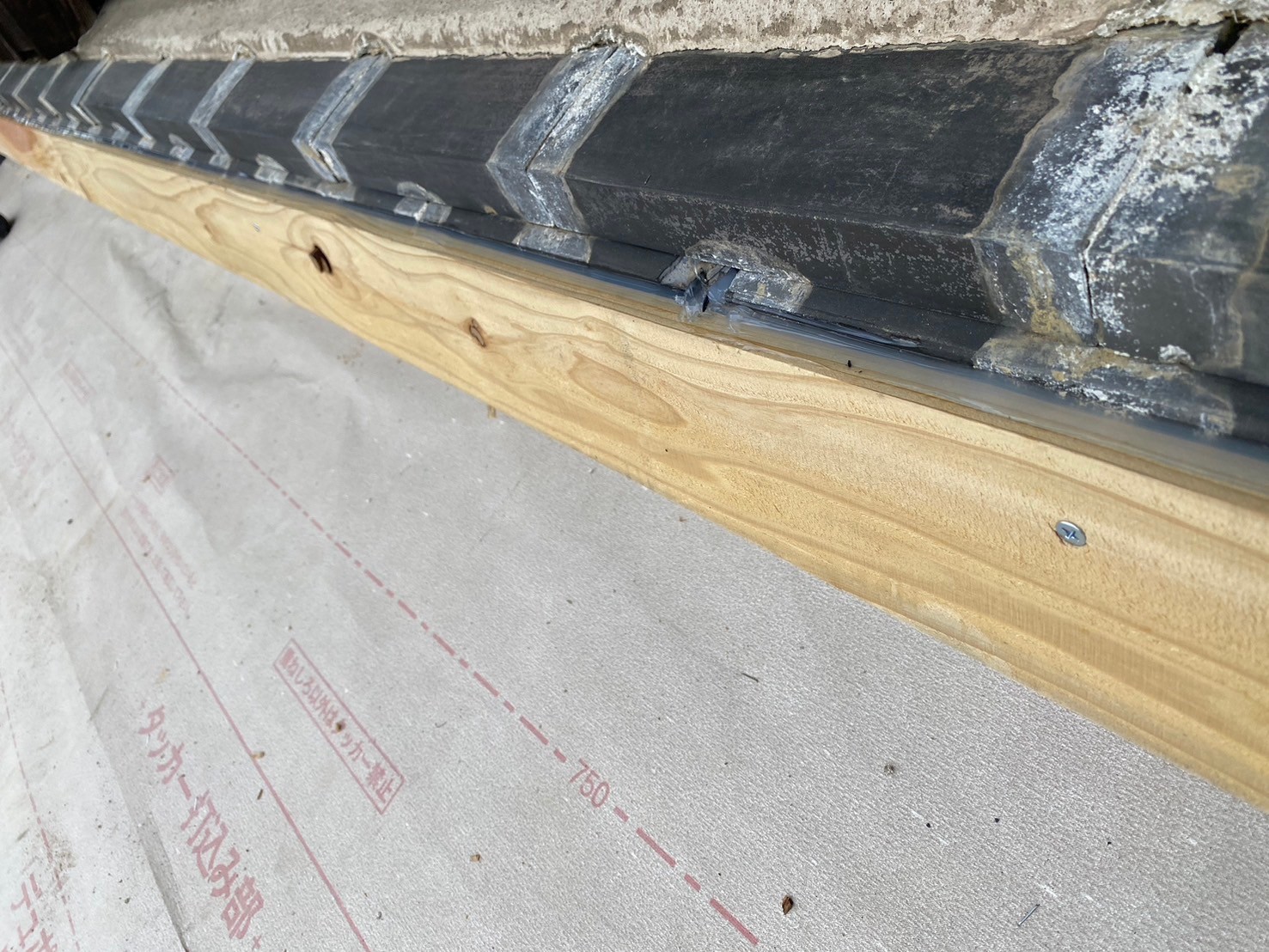

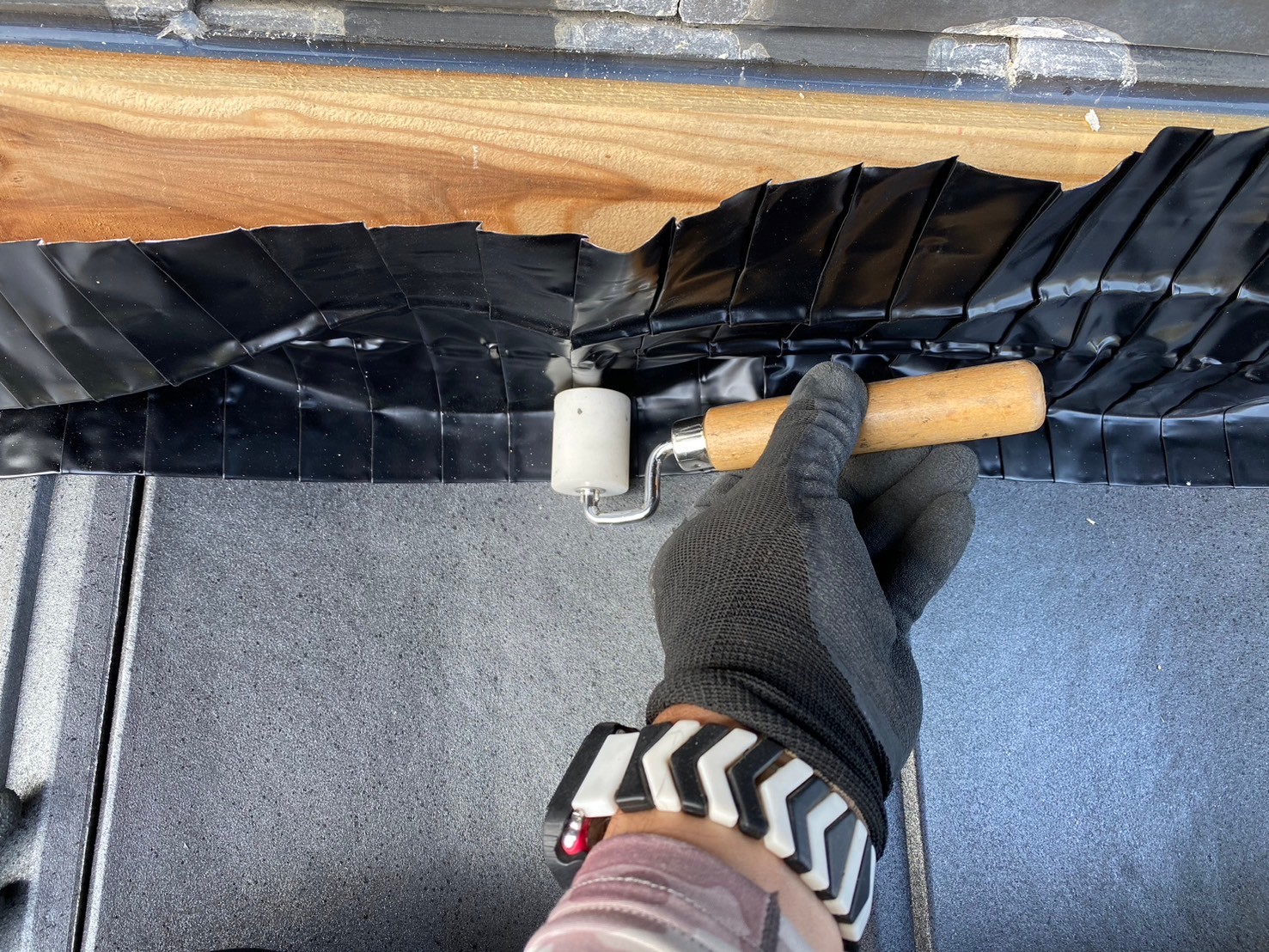

    軒先水切りを取り付け、防水テープを貼っていきます。

  56. 56. 2024-05-22

    屋根工事

    屋根工事

    ケラバに下地木材を取り付けました。

  57. 57. 2024-05-22

    屋根工事

    屋根工事

    桟木を取り付けていきます。

  58. 58. 2024-05-23

    屋根工事

    屋根工事

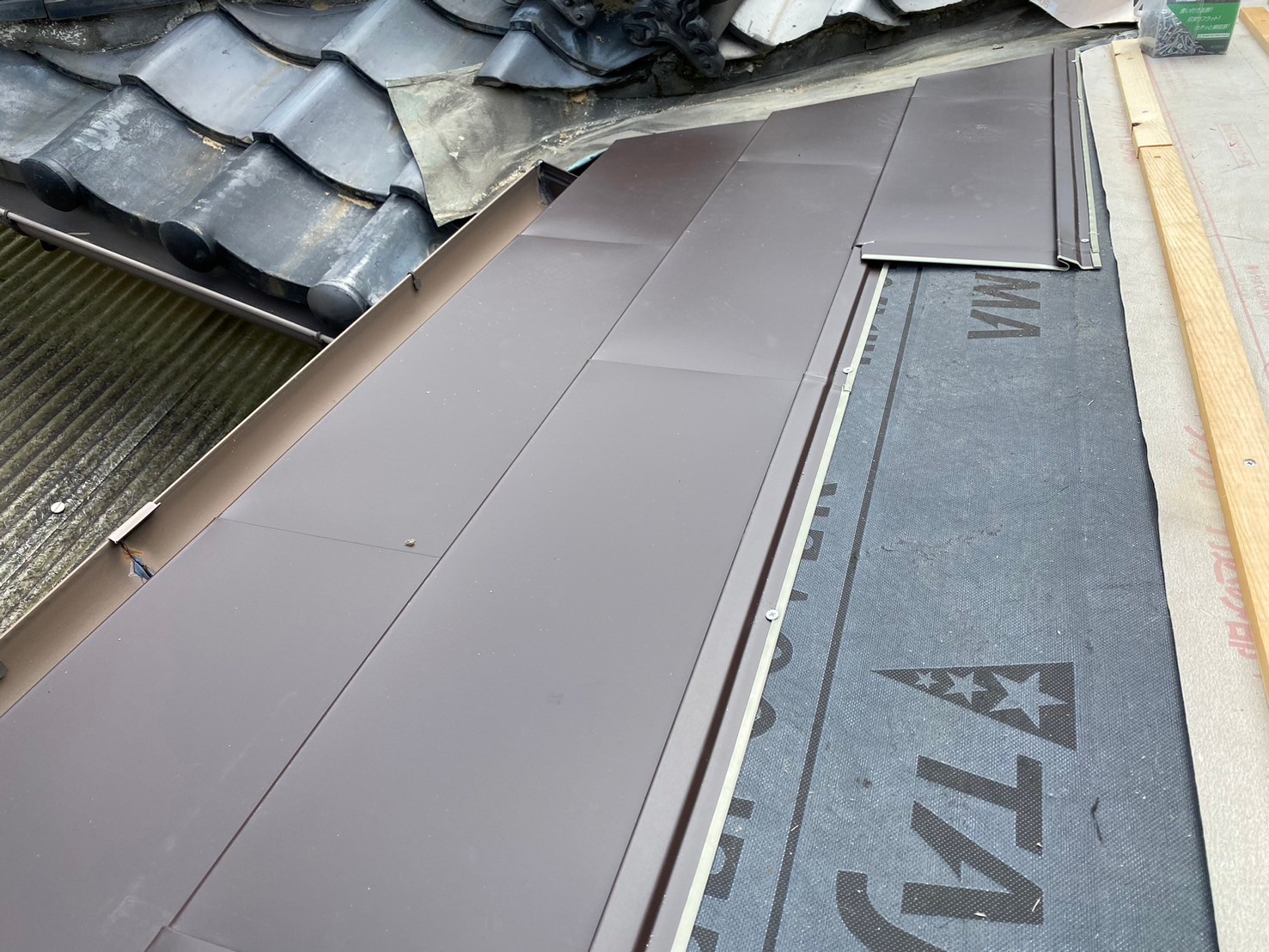

    軒先から平板板金を取り付けていきます。

  59. 59. 2024-05-23

    屋根工事

    屋根工事

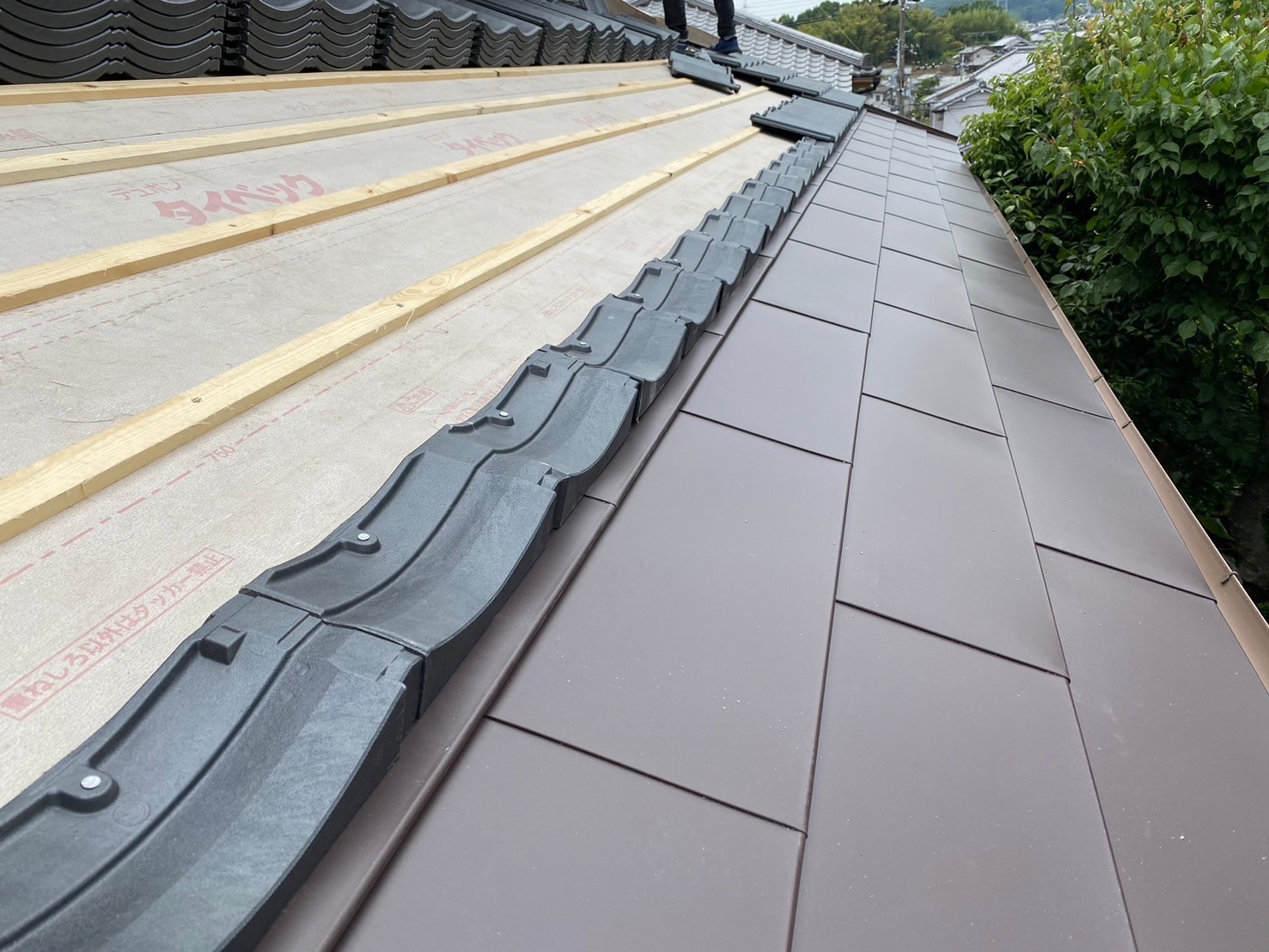

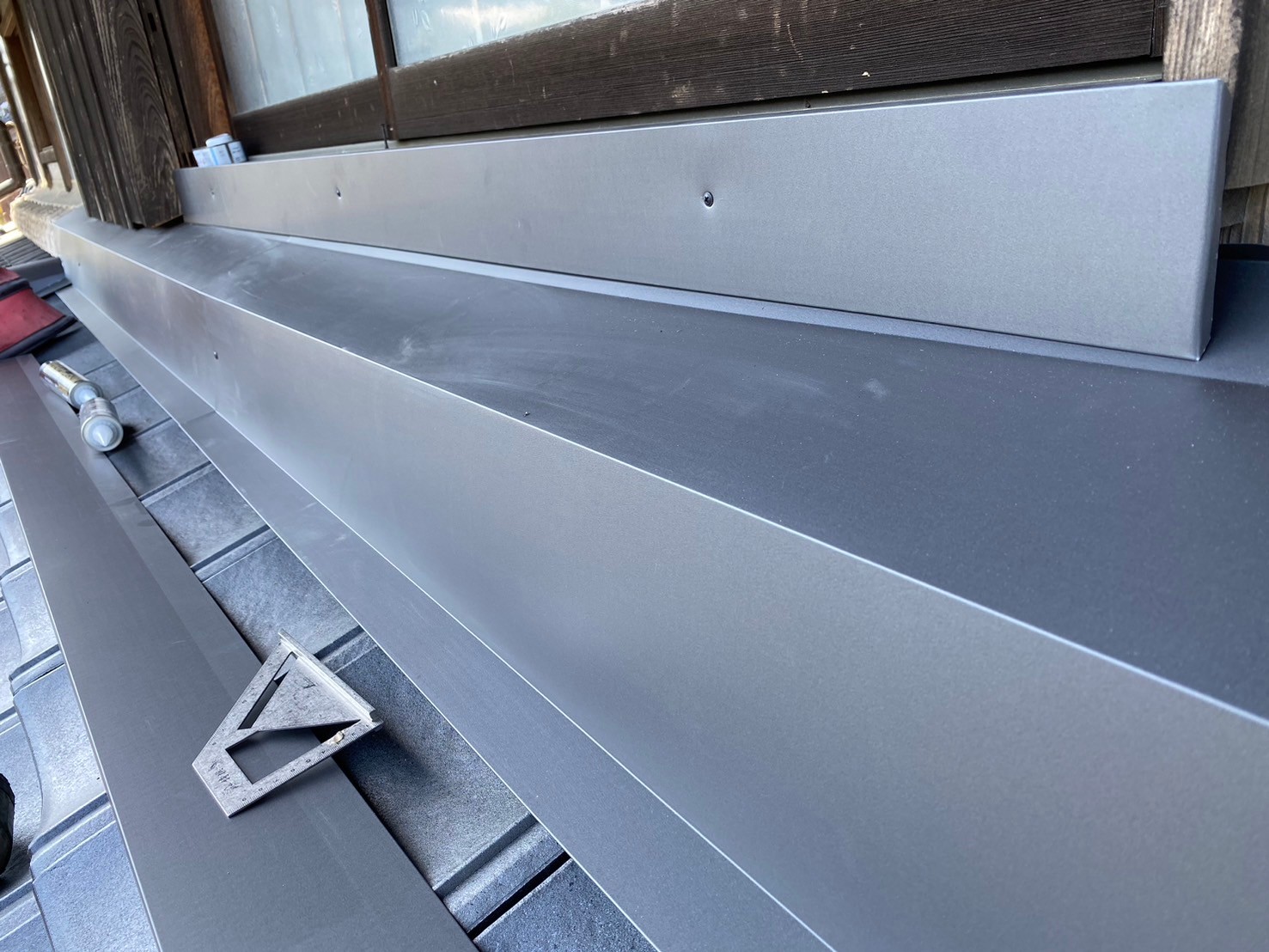

    平板板金を取り付けていきます。

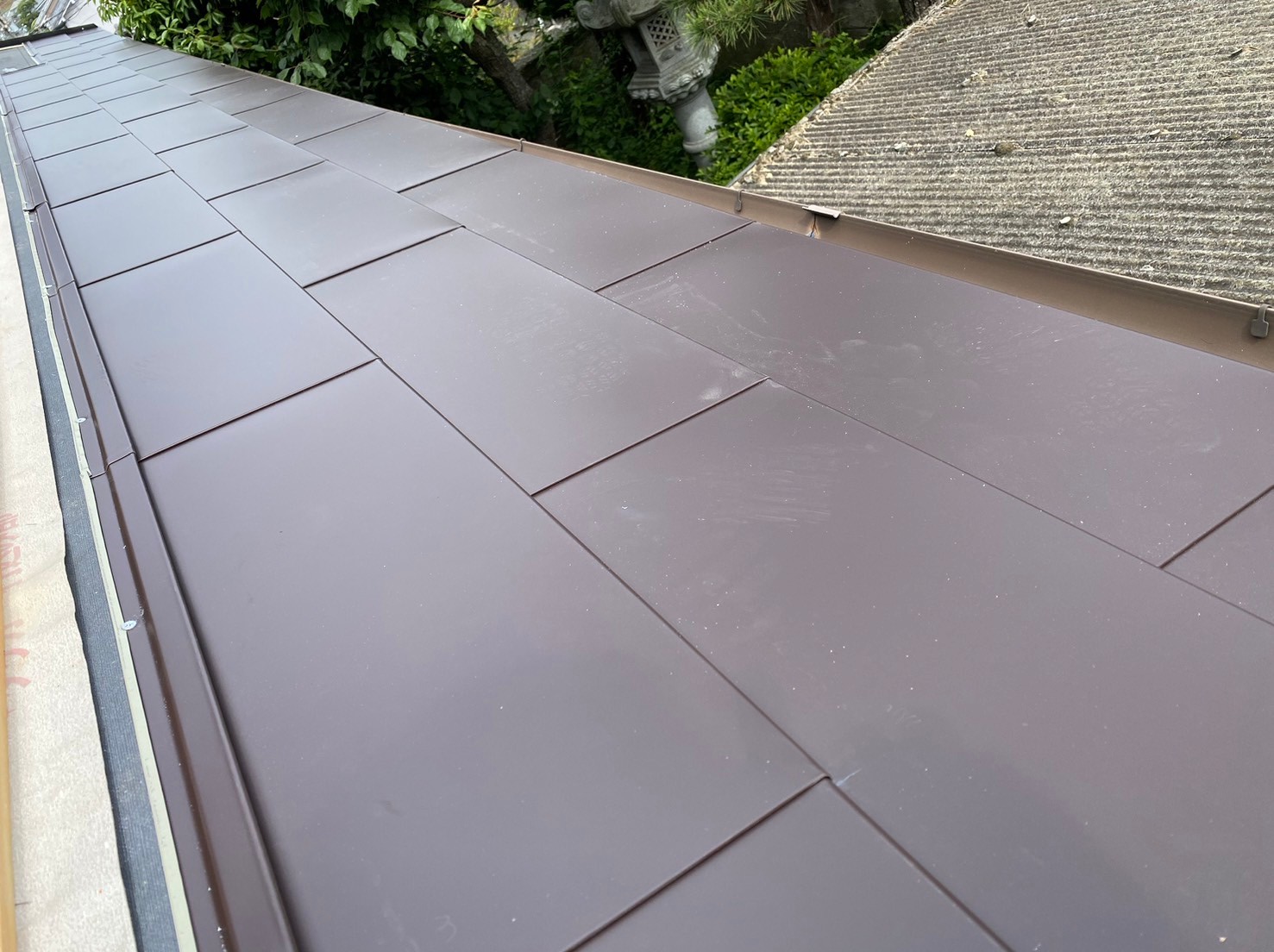

  60. 60. 2024-05-23

    屋根工事

    屋根工事

    平板板金を取り付けました。

  61. 61. 2024-05-23

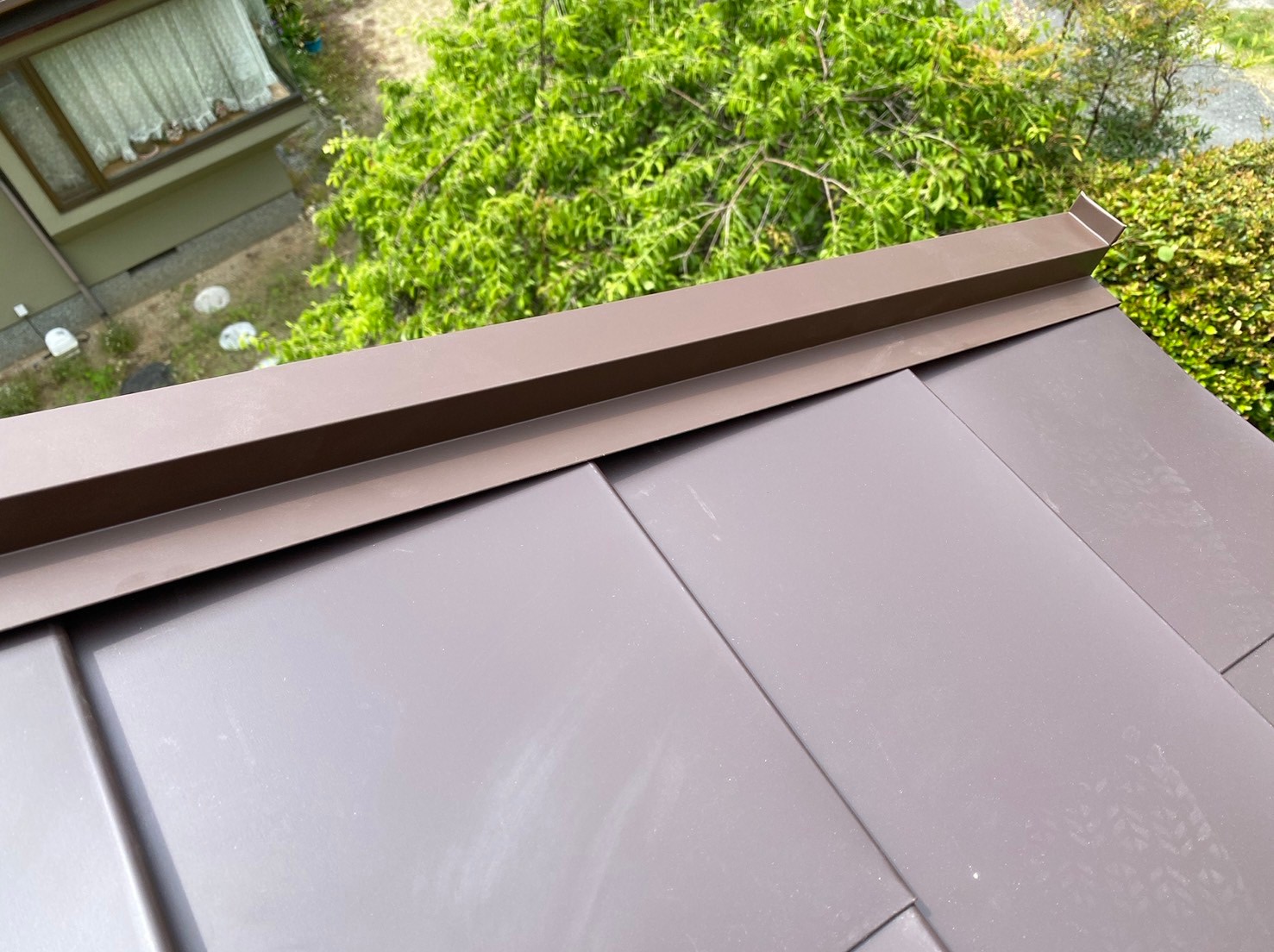

    屋根工事

    屋根工事

    ケラバ水切りを取り付けます。

  62. 62. 2024-05-23

    屋根工事

    屋根工事

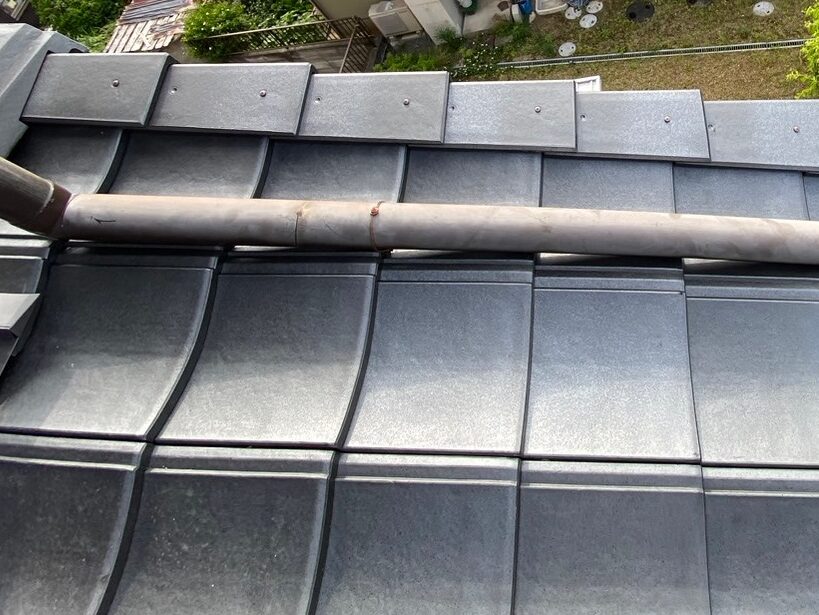

    既存棟との取り合い箇所にシーリング材を充填します。

  63. 63. 2024-05-23

    屋根工事

    屋根工事

    両側に下地木材を取り付けました。

  64. 64. 2024-05-23

    屋根工事

    屋根工事

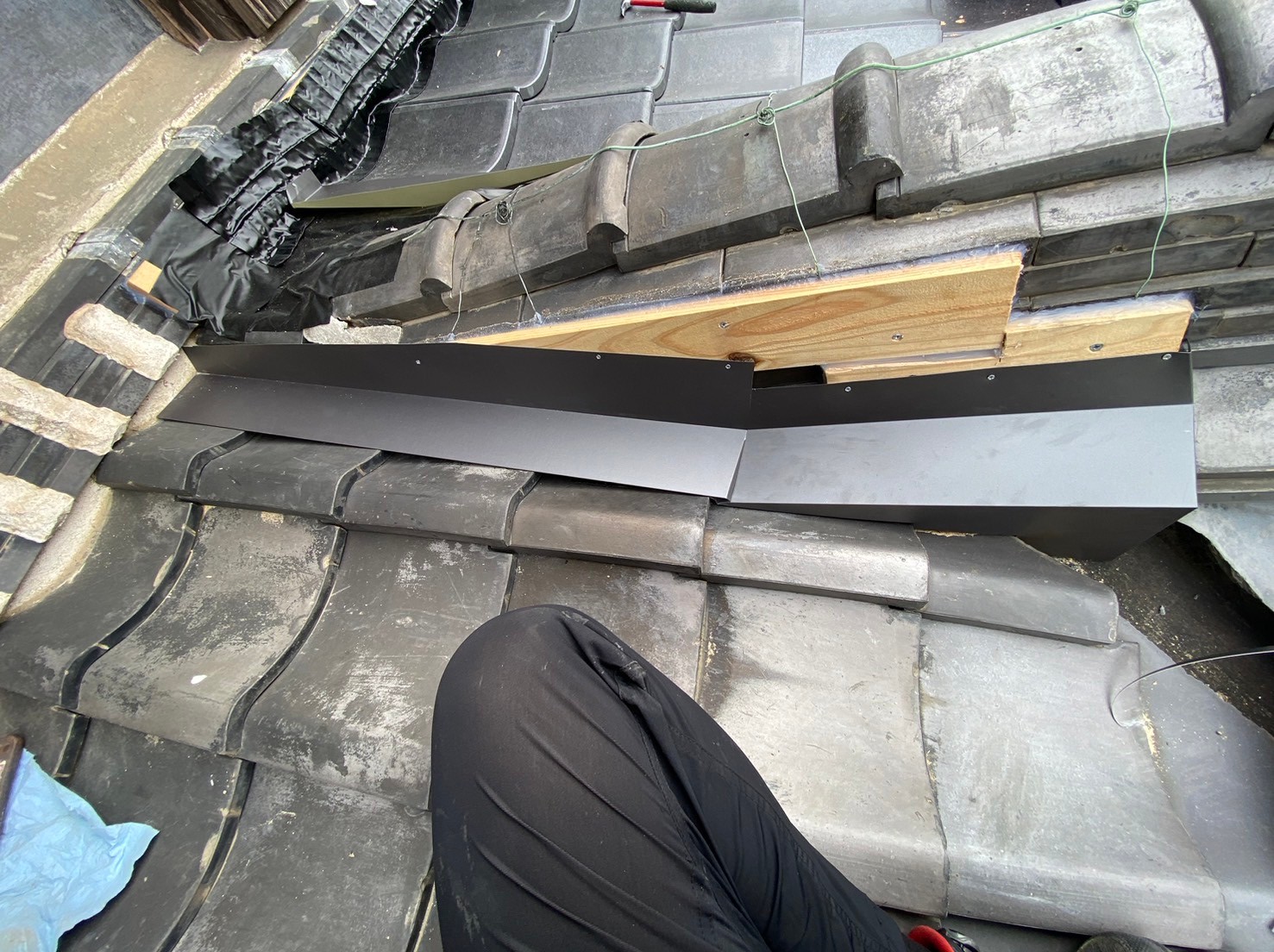

    ケラバ下地木材に沿って捨て水切りを取り付けます。

  65. 65. 2024-05-23

    屋根工事

    屋根工事

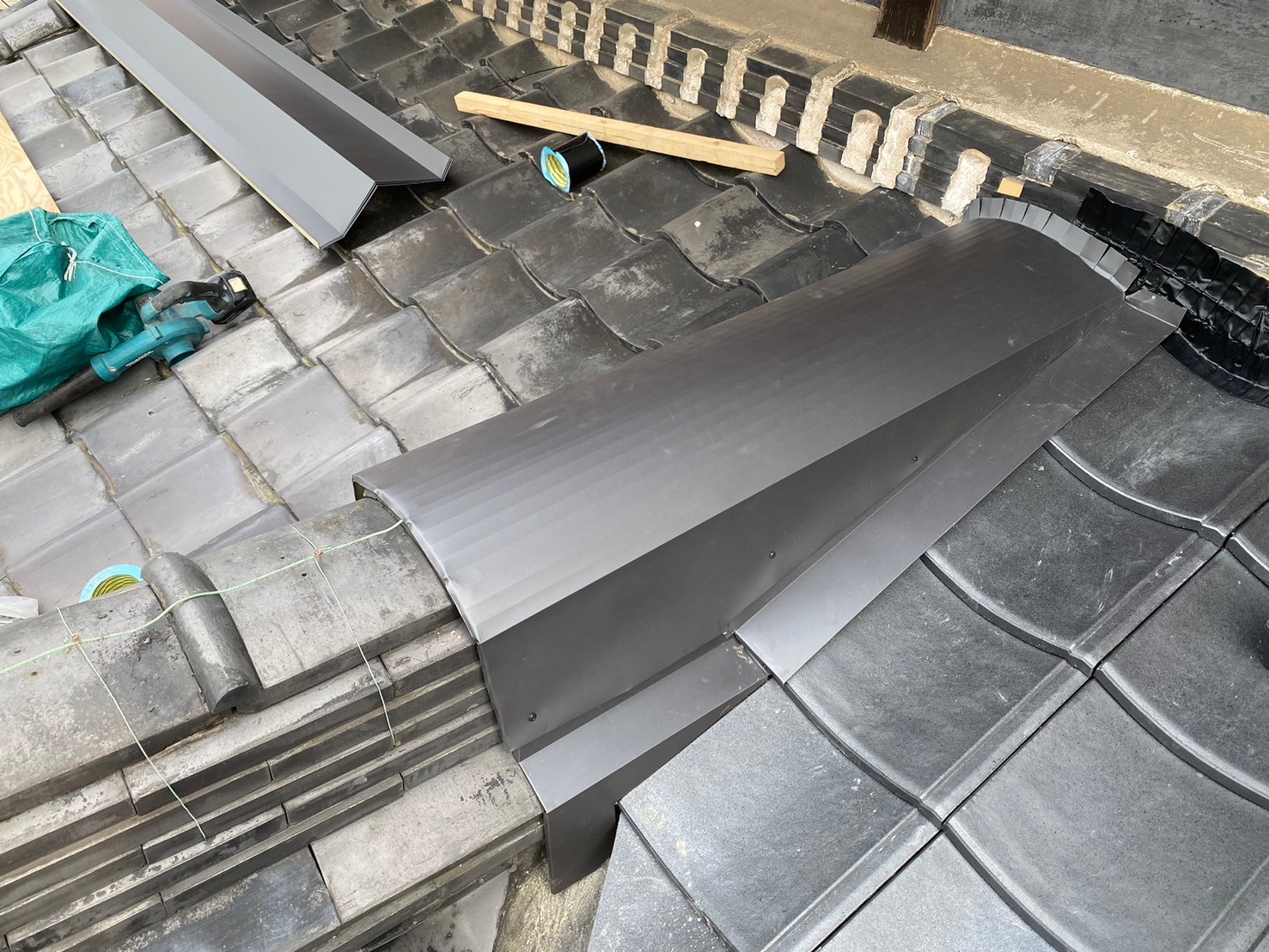

    屋根本体(ルーガ)を葺いていきます。

  66. 66. 2024-05-23

    屋根工事

    屋根工事

    屋根本体を葺いていきます。

  67. 67. 2024-05-23

    屋根工事

    屋根工事

    屋根本体を葺き上げました。

  68. 68. 2024-05-24

    屋根工事

    屋根工事

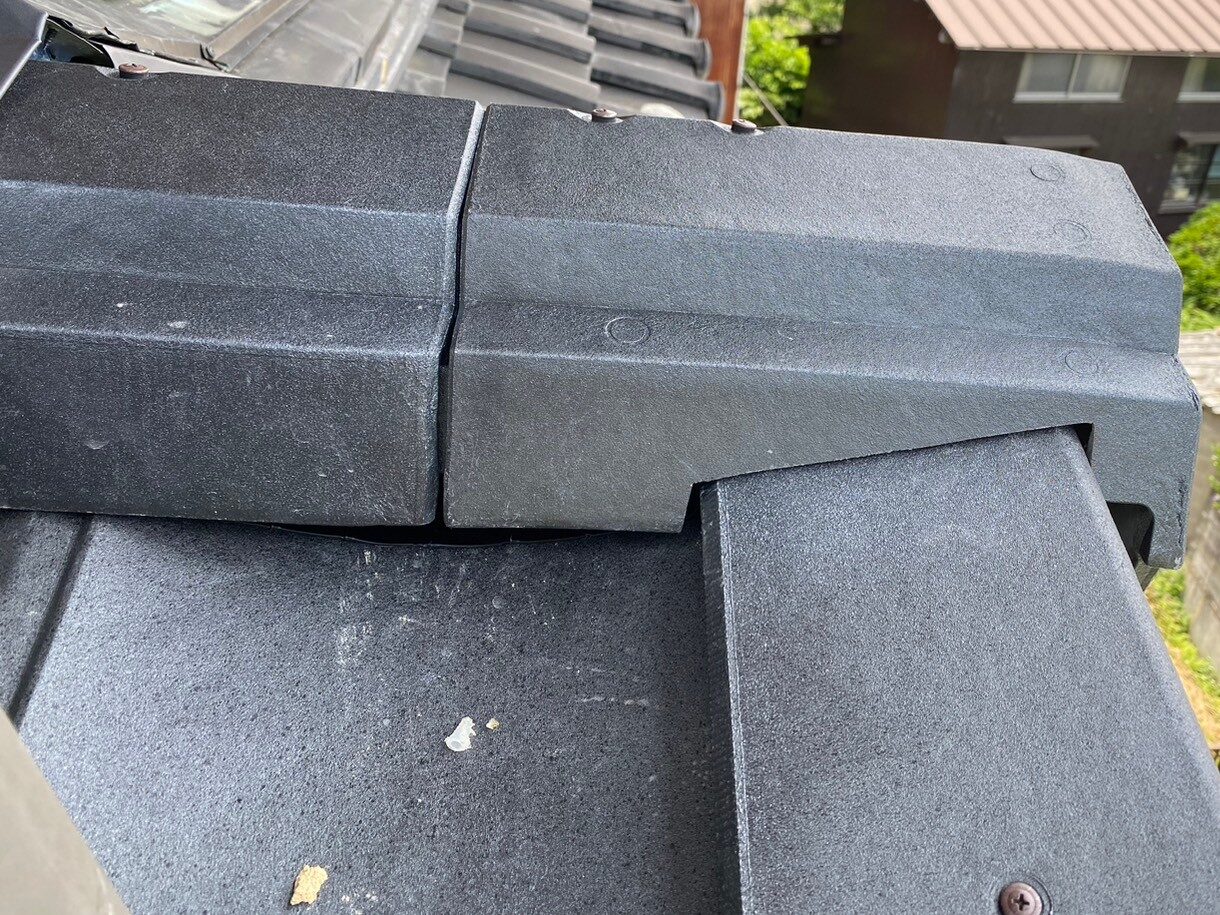

    ケラバ包みを取り付けていきます。

  69. 69. 2024-05-24

    屋根工事

    屋根工事

    棟包みをカットして取り付けました。

  70. 70. 2024-05-24

    屋根工事

    屋根工事

    既存棟に板金を取り付けていきます。継手にシーリング材を充填します。

  71. 71. 2024-05-24

    屋根工事

    屋根工事

    既存棟に板金を取り付けました。

  72. 72. 2024-05-24

    屋根工事

    屋根工事

    既存棟に板金を取り付けました。

  73. 73. 2024-05-24

    屋根工事

    屋根工事

    上から棟板金カバーを取り付けていきます。

  74. 74. 2024-05-24

    屋根工事

    屋根工事

    壁際に乾式面戸を貼っていきます。

  75. 75. 2024-05-24

    屋根工事

    屋根工事

    ローラーを使用して貼り付けていきます。

  76. 76. 2024-05-24

    屋根工事

    屋根工事

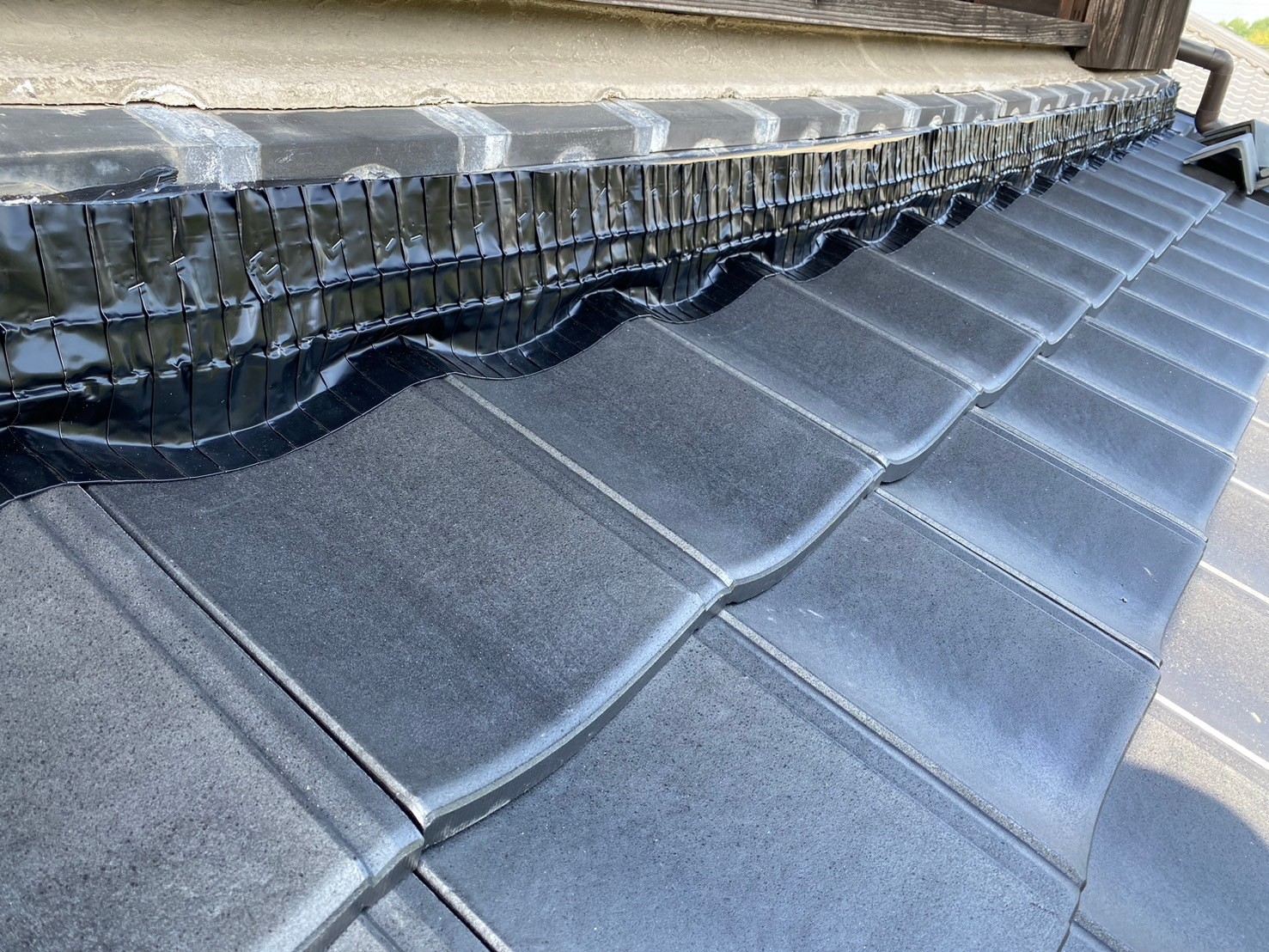

    乾式面戸を貼り付けました。

  77. 77. 2024-05-24

    屋根工事

    屋根工事

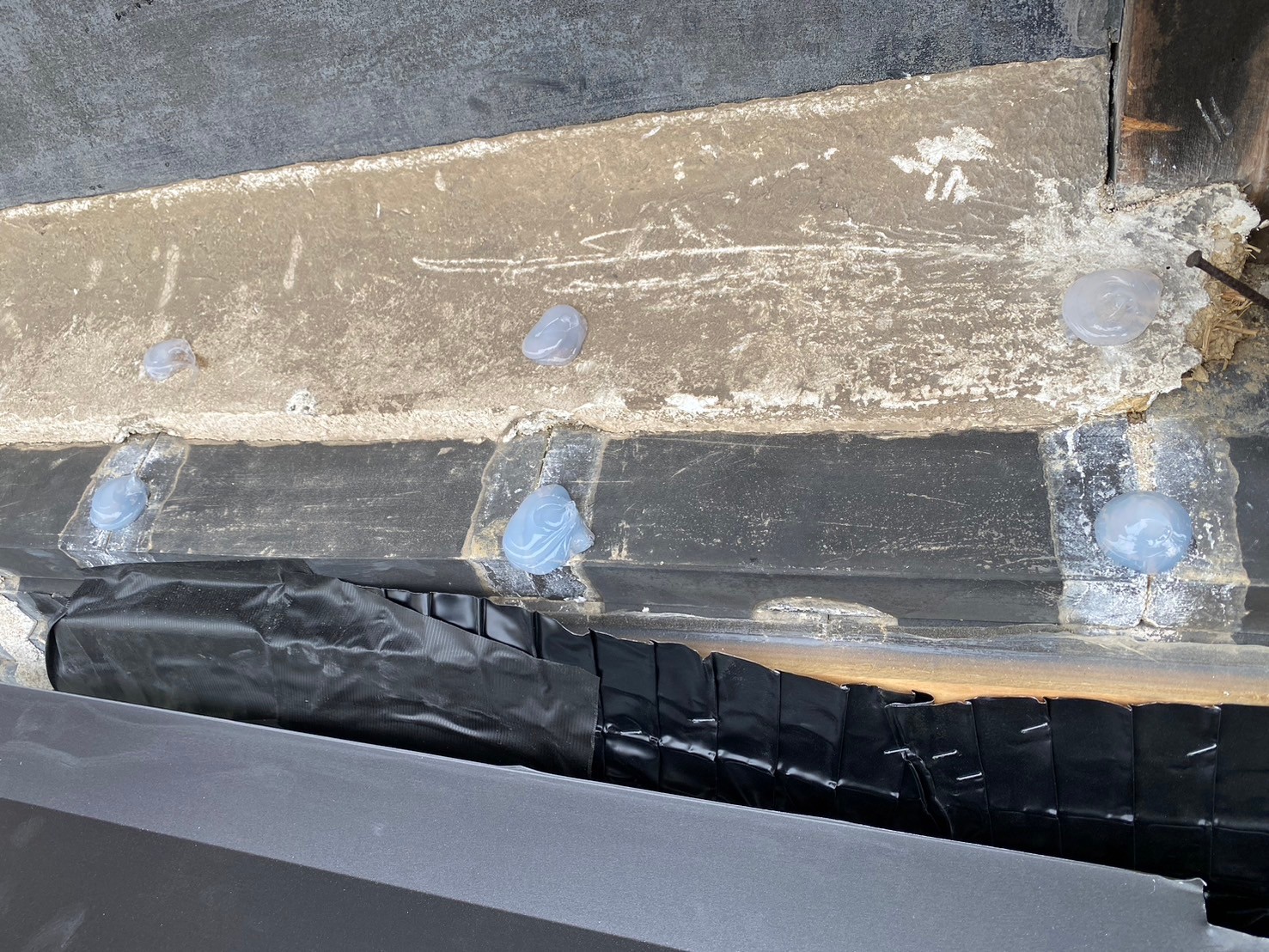

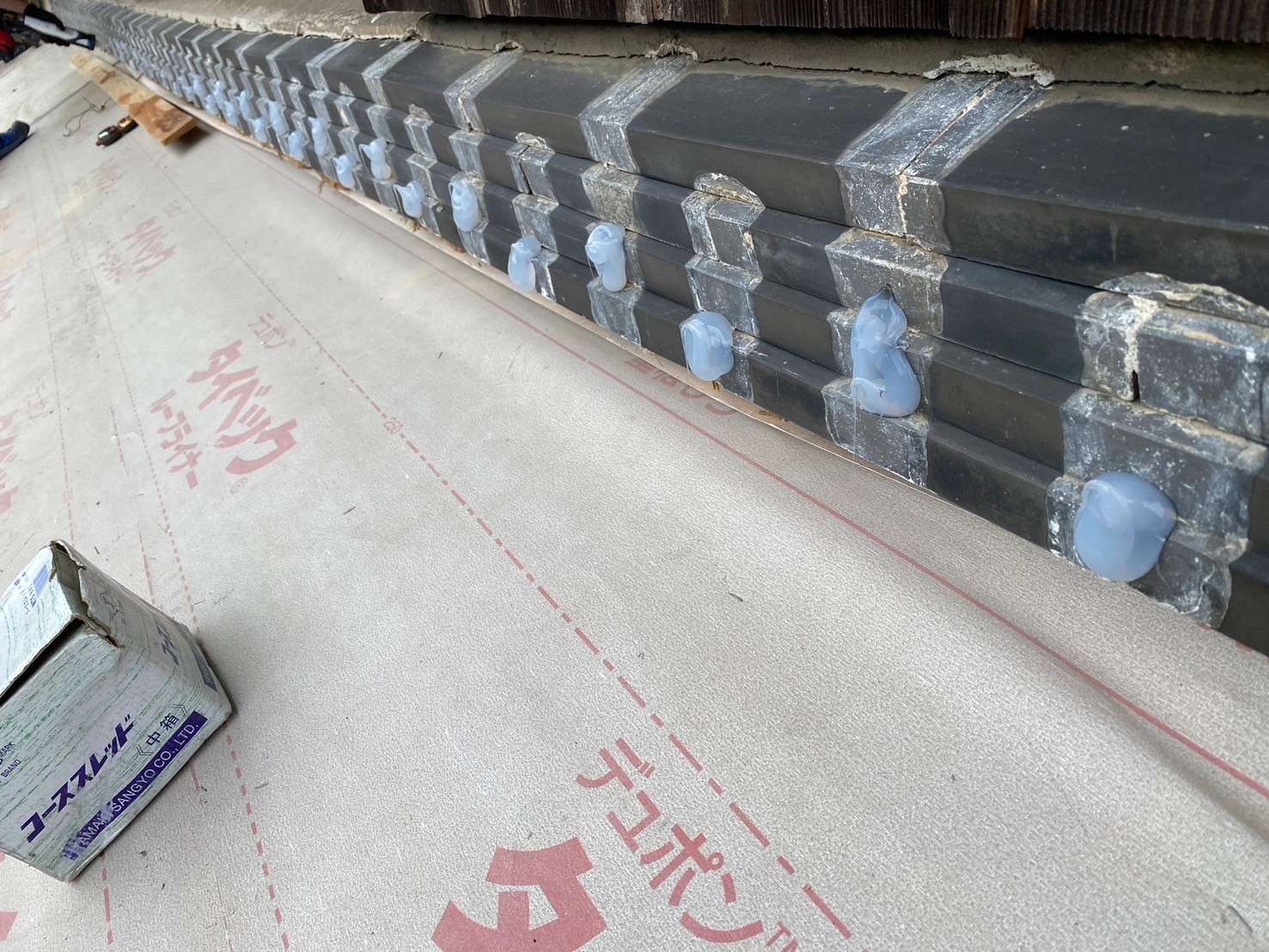

    熨斗瓦にシーリング材を充填します。

  78. 78. 2024-05-24

    屋根工事

    屋根工事

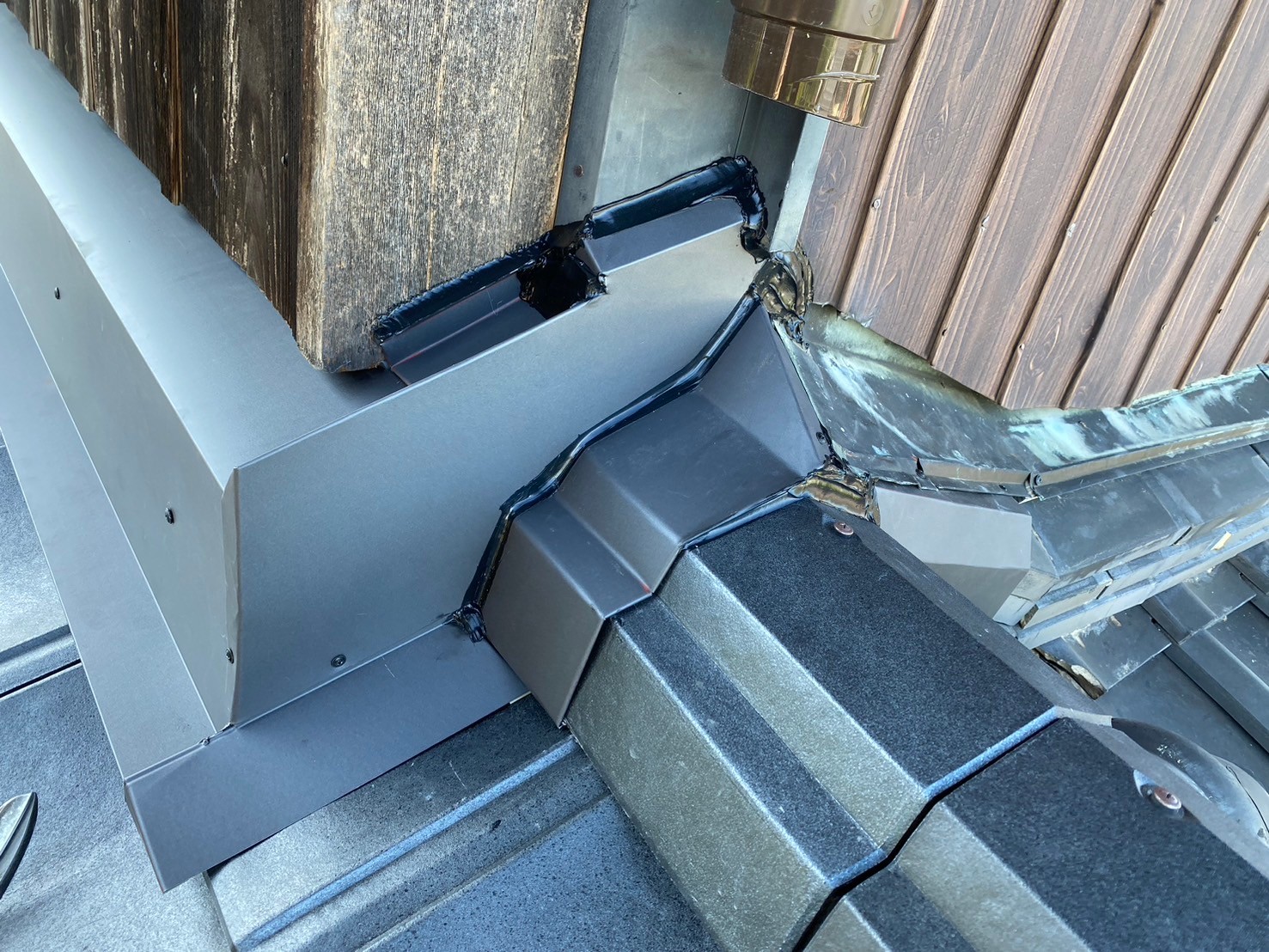

    壁際板金を取り付けていきます。継手にシーリング材を充填します。

  79. 79. 2024-05-24

    屋根工事

    屋根工事

    壁際板金を取り付けました。

  80. 80. 2024-05-25

    屋根工事

    屋根工事

    壁際板金をパッキン付きビスで固定しました。

  81. 81. 2024-05-25

    屋根工事

    屋根工事

    サッシ下に化粧板金を取り付けました。

  82. 82. 2024-05-25

    屋根工事

    屋根工事

    棟との取り合いに板金を取り付けました。

  83. 83. 2024-05-25

    屋根工事

    屋根工事

    棟との取り合いに板金を取り付けました。

  84. 84. 2024-05-25

    屋根工事

    屋根工事

    上から壁際板金を取り付け、シーリング処理しました。

  85. 85. 2024-05-25

    屋根工事

    屋根工事

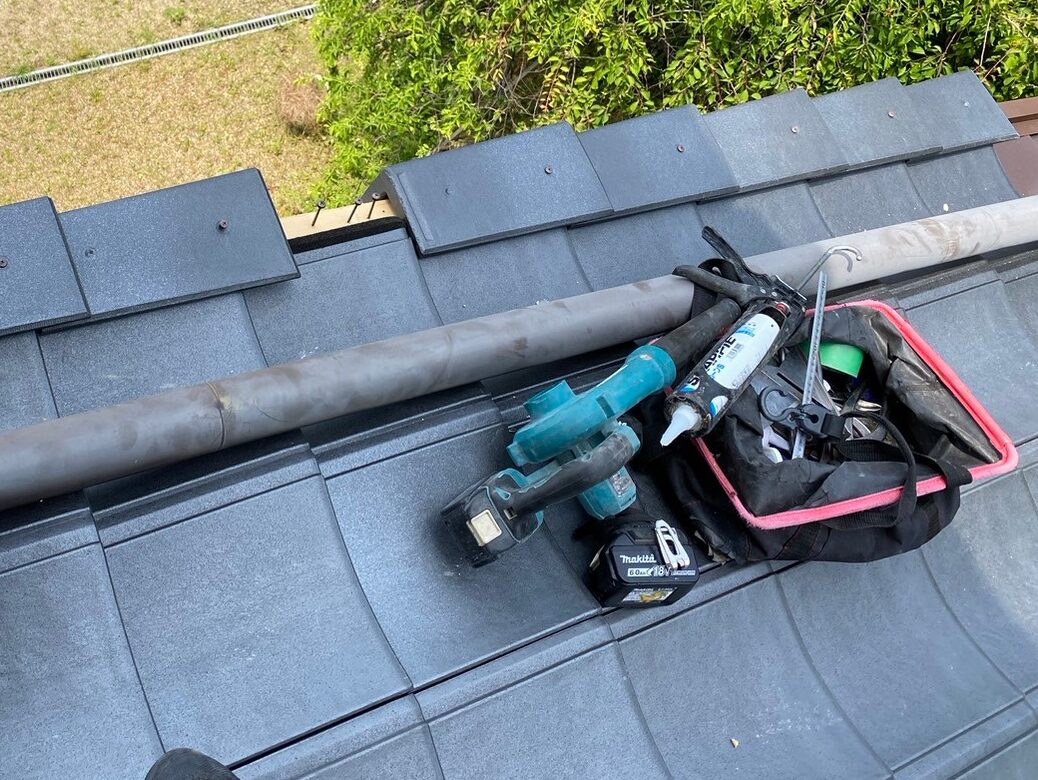

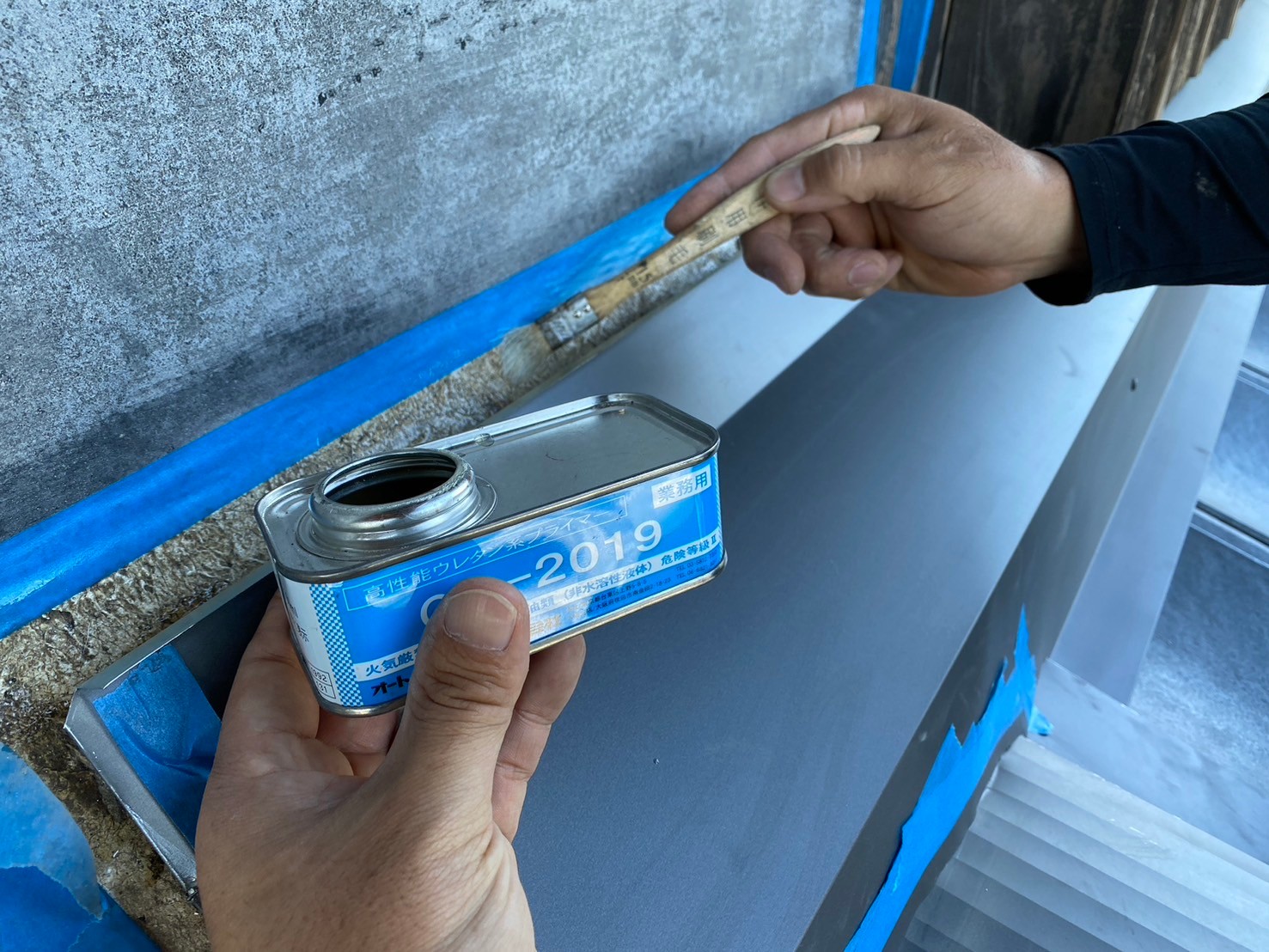

    施工箇所にマスキングテープを貼り、シーリング材の付きを良くするプライマーを塗布していきます。

  86. 86. 2024-05-25

    屋根工事

    屋根工事

    シーリング処理しました。

  87. 87. 2024-05-25

    屋根工事

    屋根工事

    シーリング処理しました。

  88. 88. 2024-05-25

    外壁工事

    外壁工事

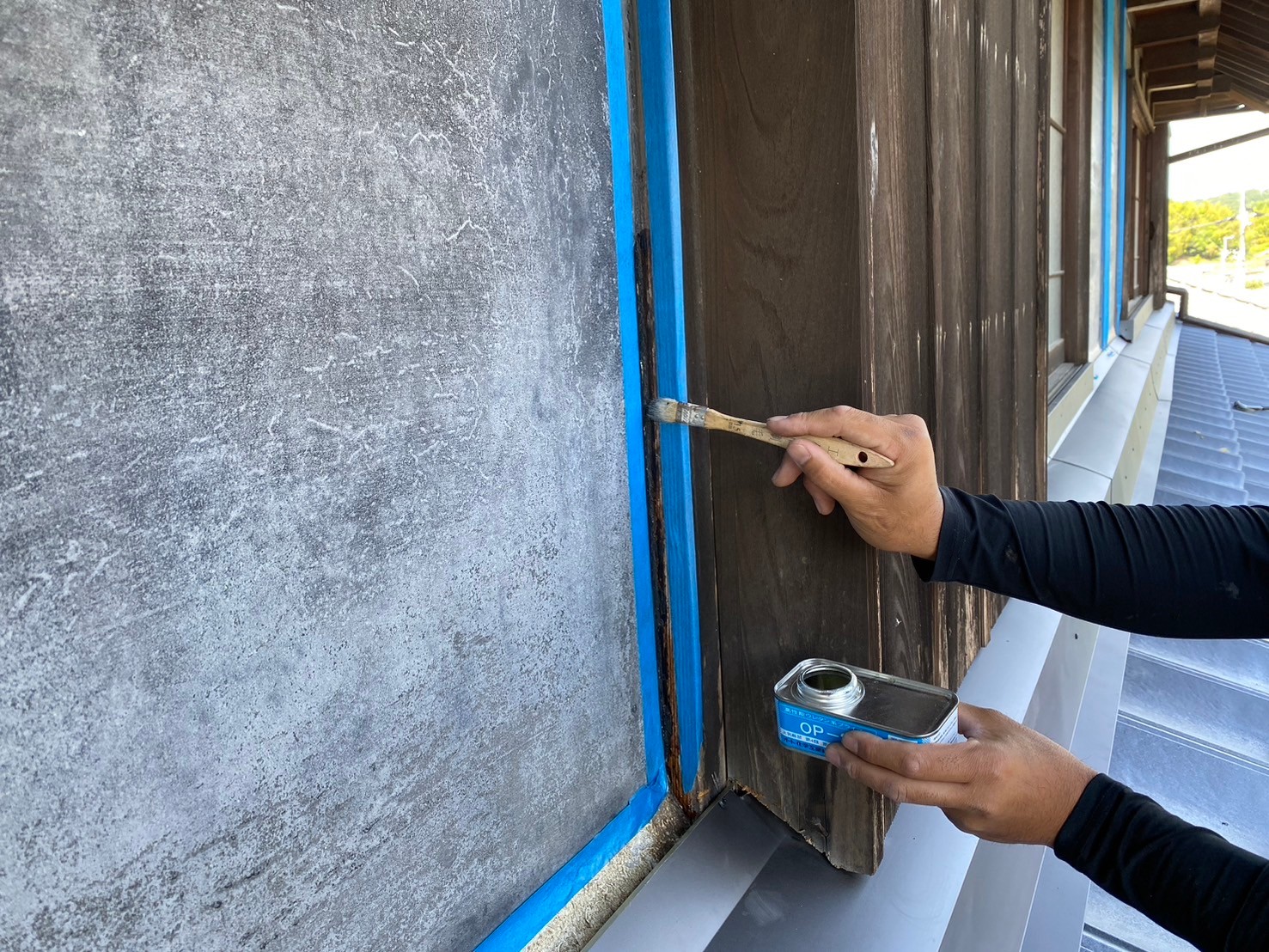

    プライマーを塗布していきます。

  89. 89. 2024-05-25

    外壁工事

    外壁工事

    シーリング処理しました。

  90. 90. 2024-05-25

    復旧工事

    復旧工事

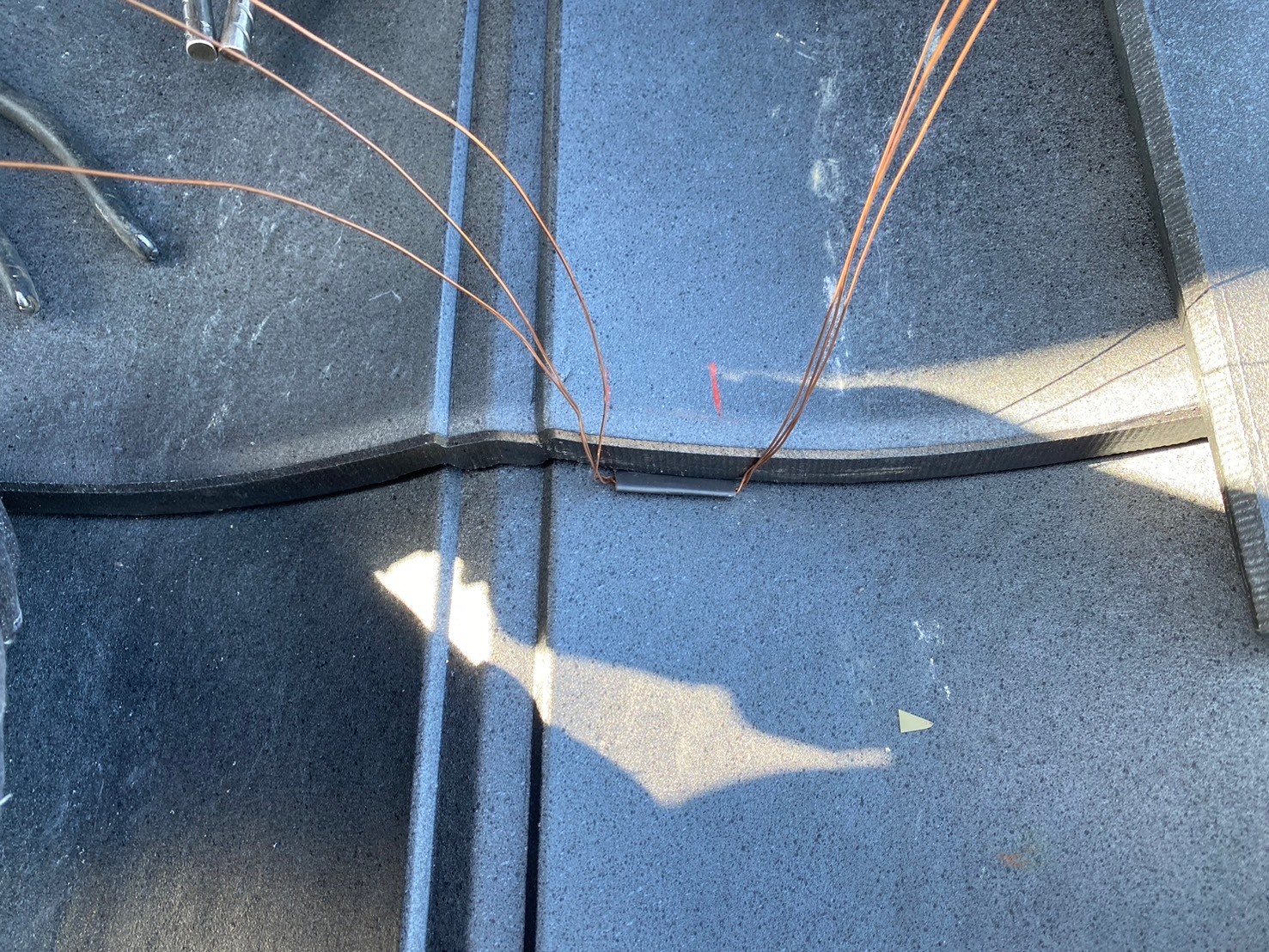

    銅線を仕込みます。

  91. 91. 2024-05-25

    復旧工事

    復旧工事

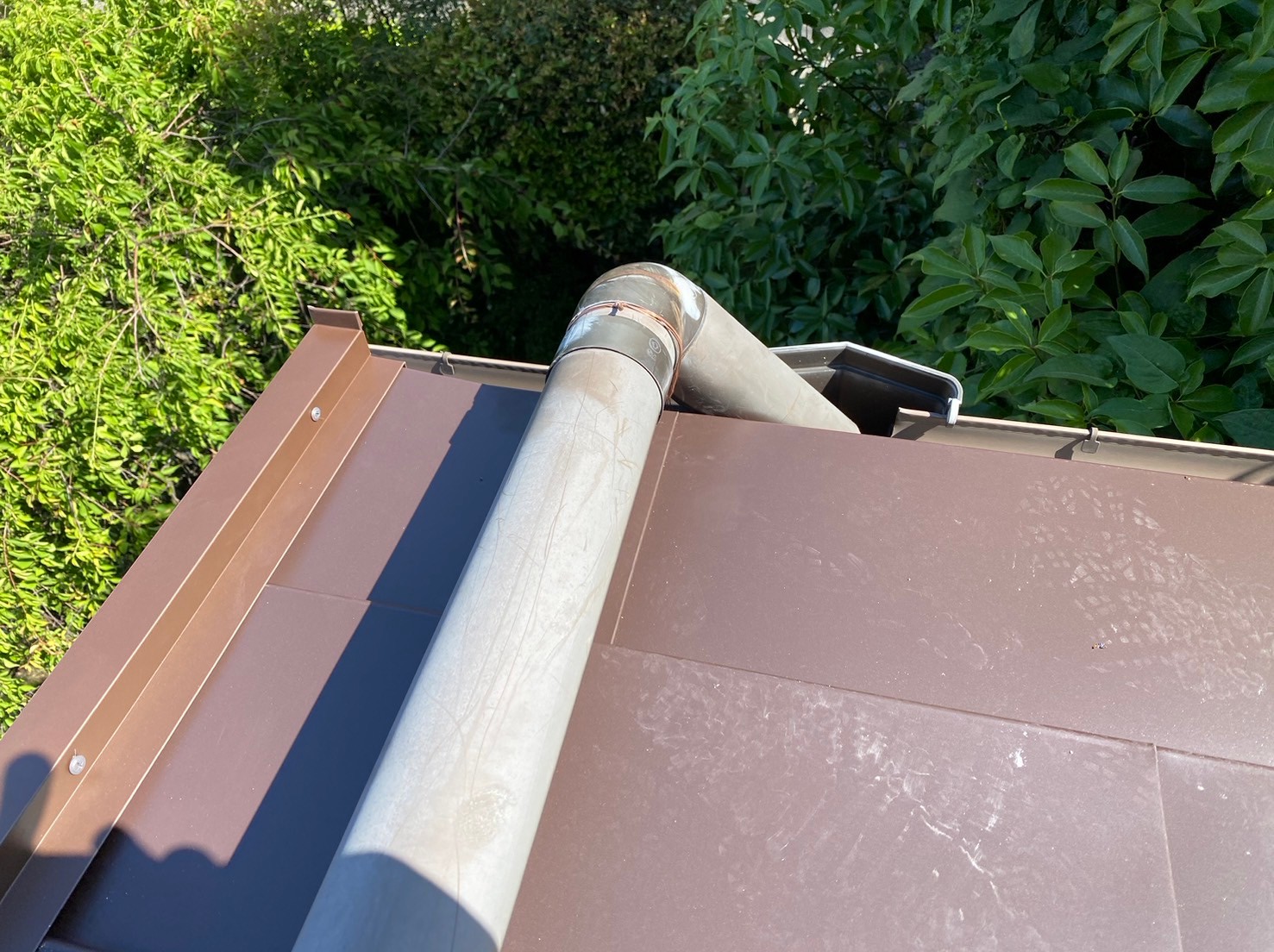

    はいといを復旧し、仕込んだ銅線で固定しました。

  92. 92. 2024-05-25

    復旧工事

    復旧工事

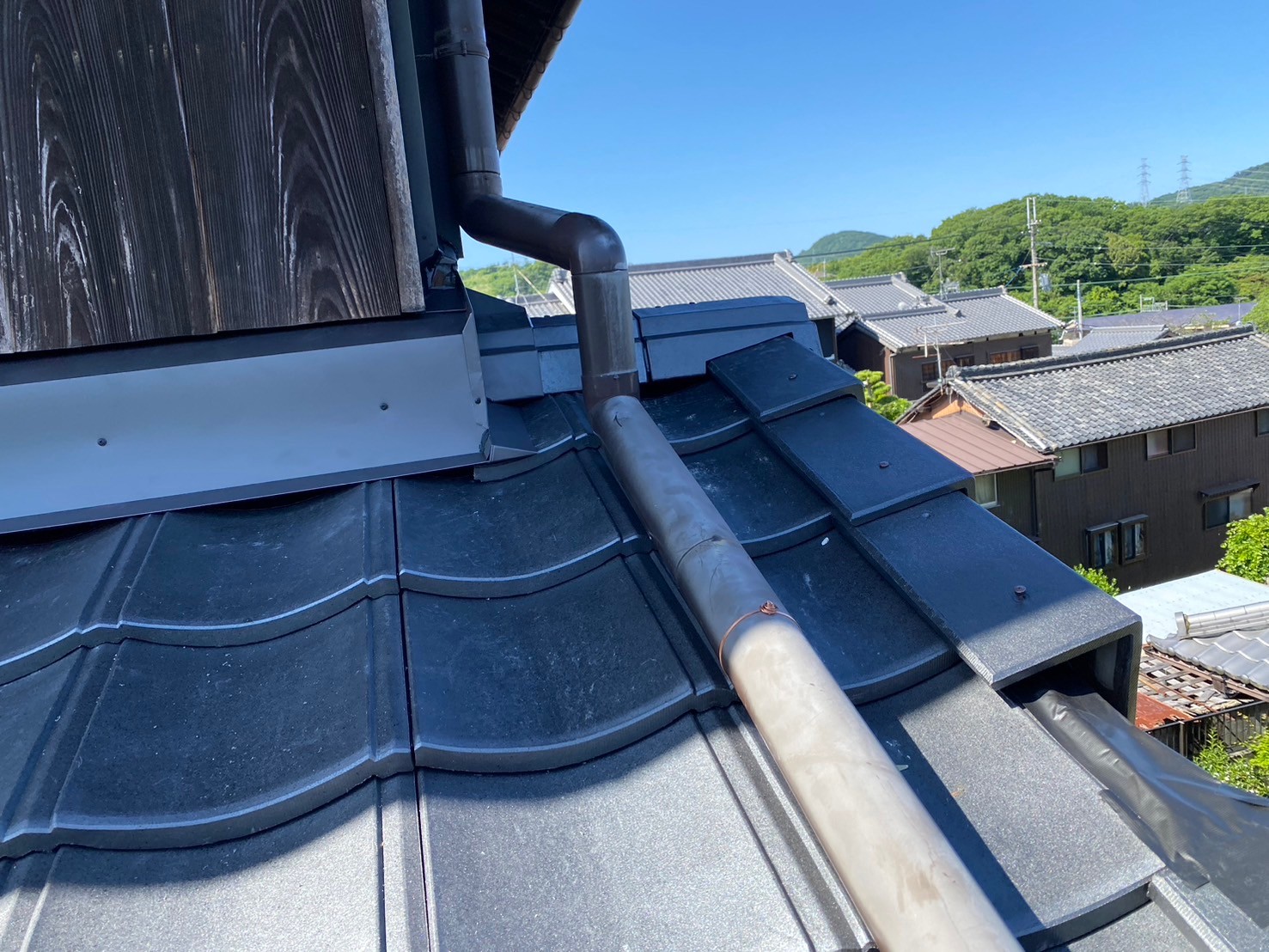

    はいといを軒といへ導きました。

  93. 93. 2024-05-25

    清掃

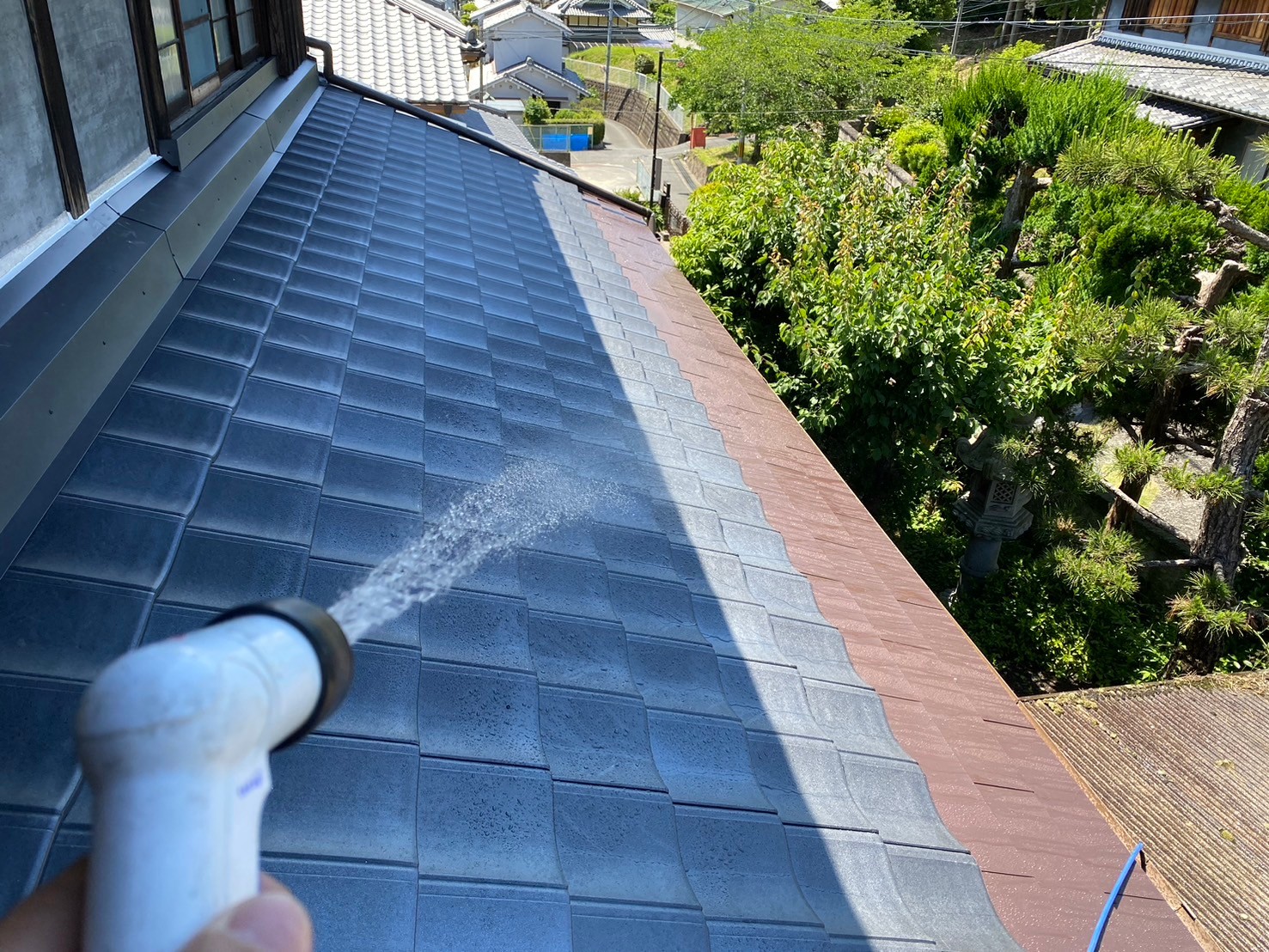

    清掃

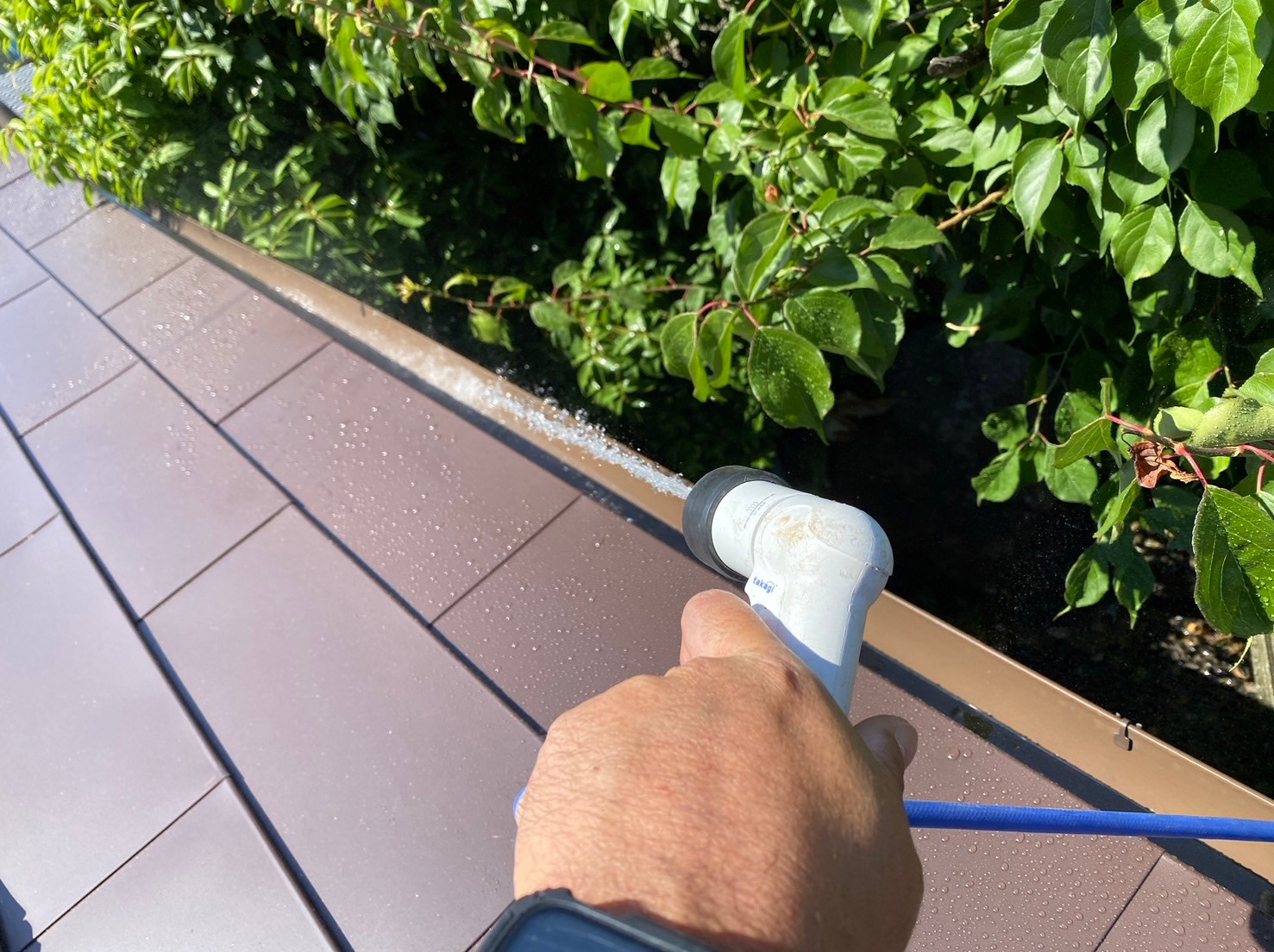

    水を流してきれいにしていきます。

  94. 94. 2024-05-25

    清掃

    清掃

    水を流してきれいにしていきます。

  95. 95. 2024-05-25

    確認

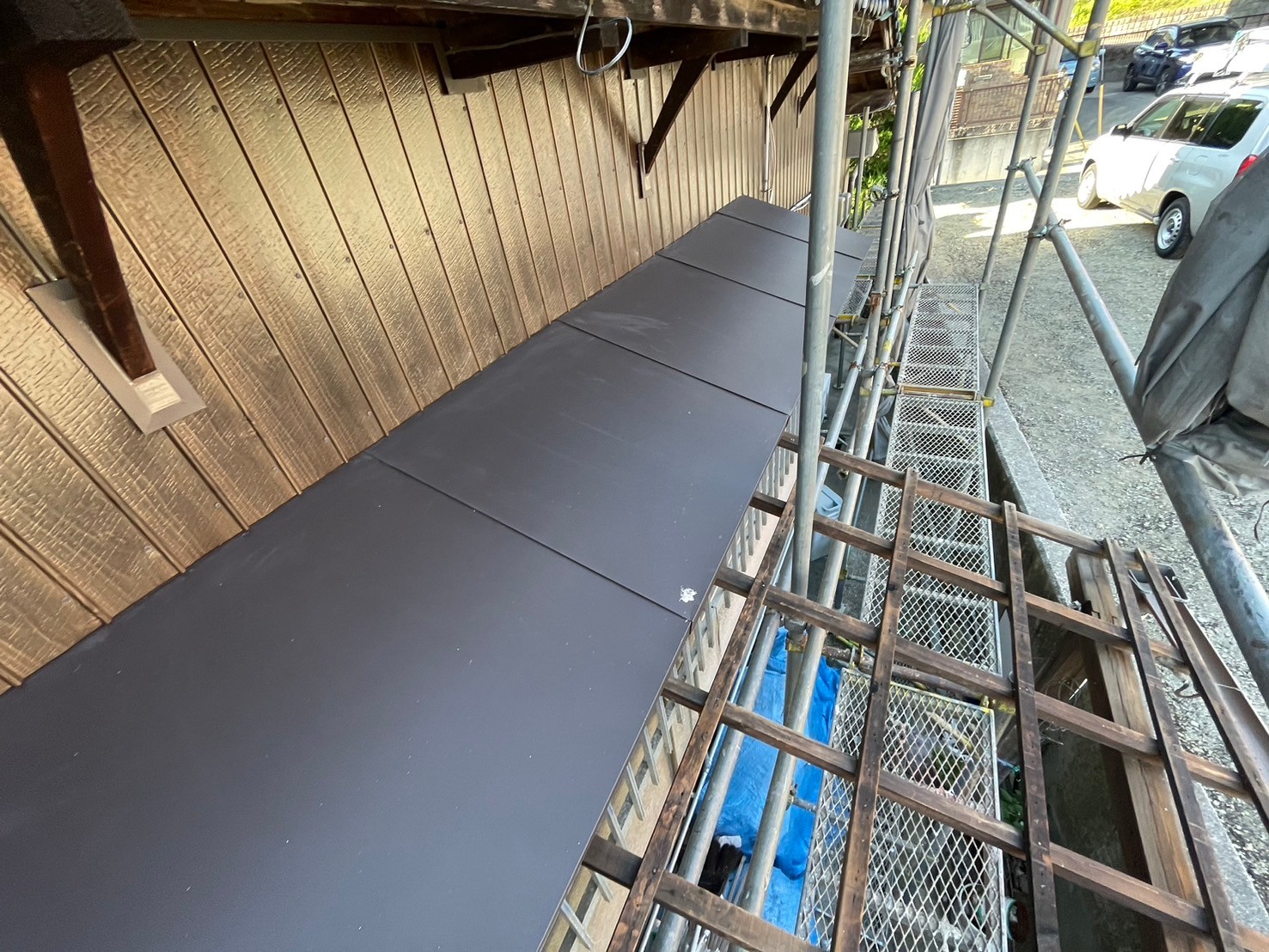

    確認

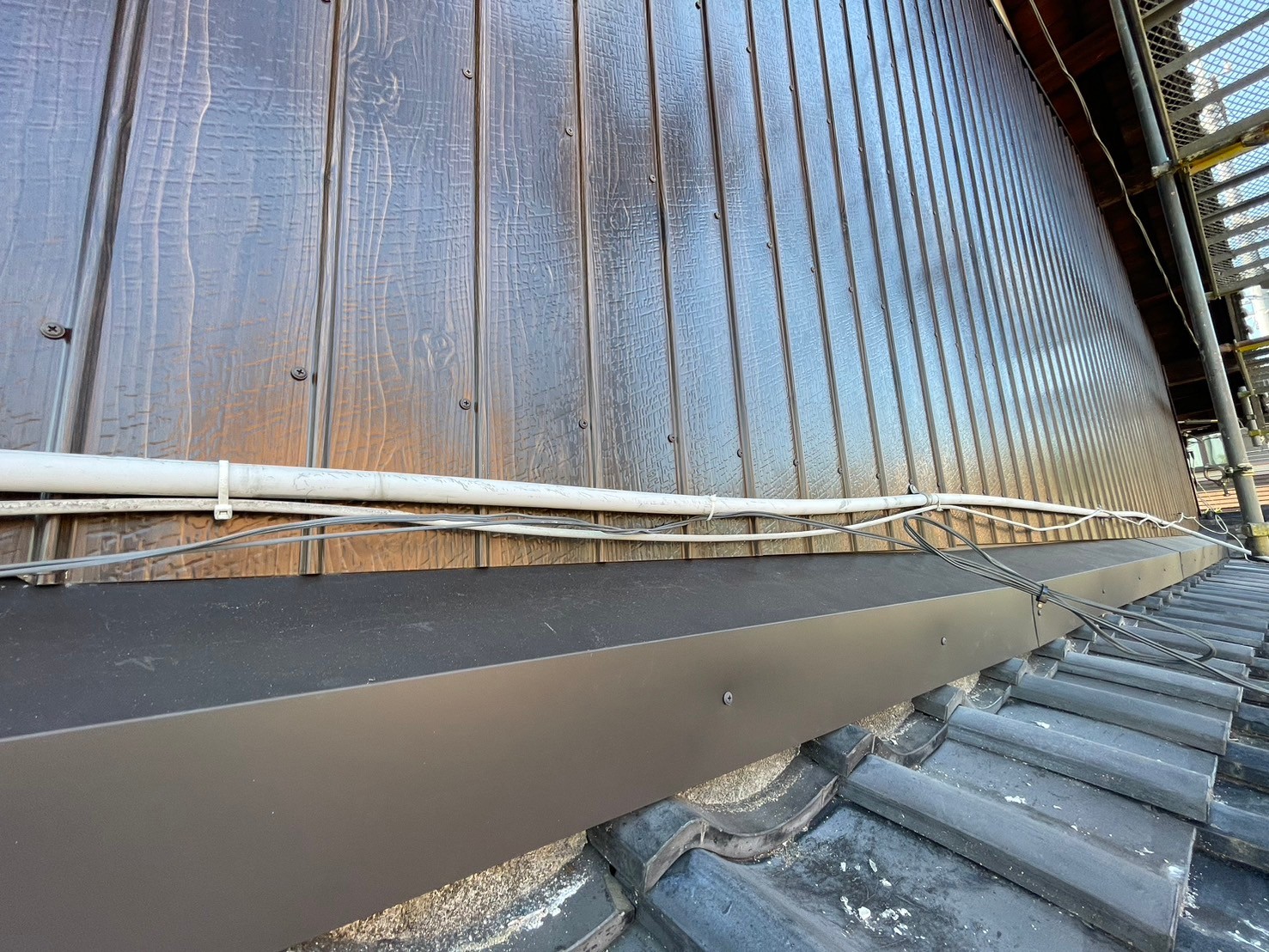

    確認していきます。

  96. 96. 2024-05-25

    確認

    確認

    確認していきます。

  97. 97. 2024-05-25

    確認

    確認

    確認していきます。

  98. 98. 2024-05-27

    屋根工事

    屋根工事

    残りのケラバ包みを取り付けました。

  99. 99. 2024-05-27

    足場工事

    足場工事

    足場を解体しました。

  100. 100. 2024-05-29

    復旧工事

    復旧工事

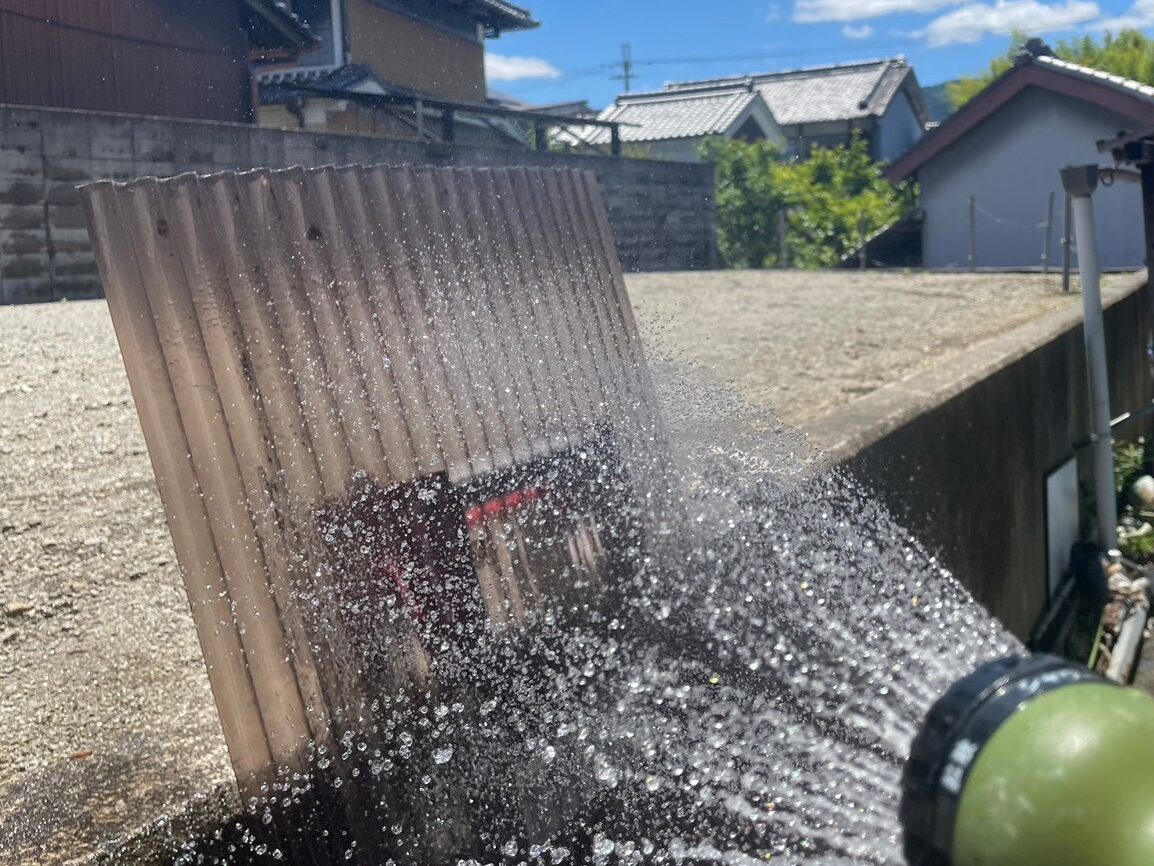

    ポリカ波板を洗います。

  101. 101. 2024-05-29

    復旧工事

    復旧工事

    ポリカ波板を復旧しました。

  102. 102. 2024-06-04

    確認

    確認

    確認し、工事完工です。
