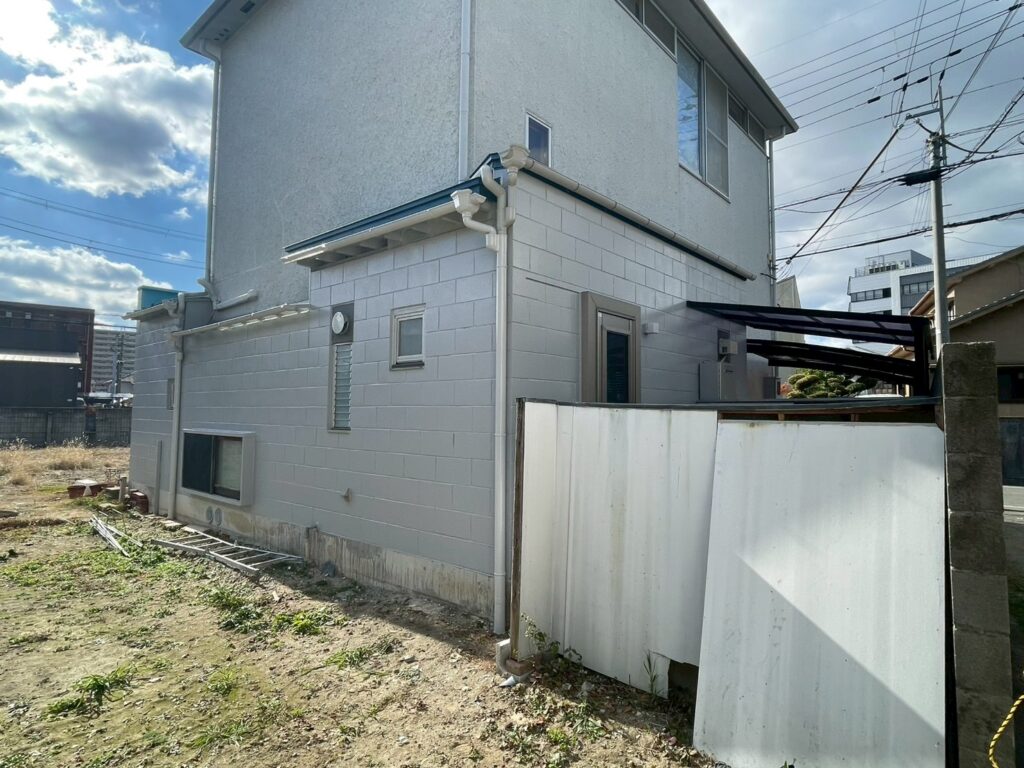

R7.11/22~12/9 尼崎市 K様邸 外部改修工事

Case Study - 施工完了

Case Study - ただいま施行中

R7.11/22~12/9 尼崎市 K様邸 外部改修工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    兵庫

  4. 工事主任

    的場班、戸田班、古谷班

工事データ

  1. 築年数

  2. 構造

  3. お問合わせ内容

    1階お風呂場の隣の洗面所の洗濯機の上から大雨の時だけ漏れます。

  4. 工事内容

    庇取付工事、雨とい工事、ブロック部分外壁塗装工事、付帯部塗装工事、洗面室シナべニア張替え工事

  5. 工期

    約10日

施工詳細

  1. 1. 2025年11月22日

    足場工事

    足場工事

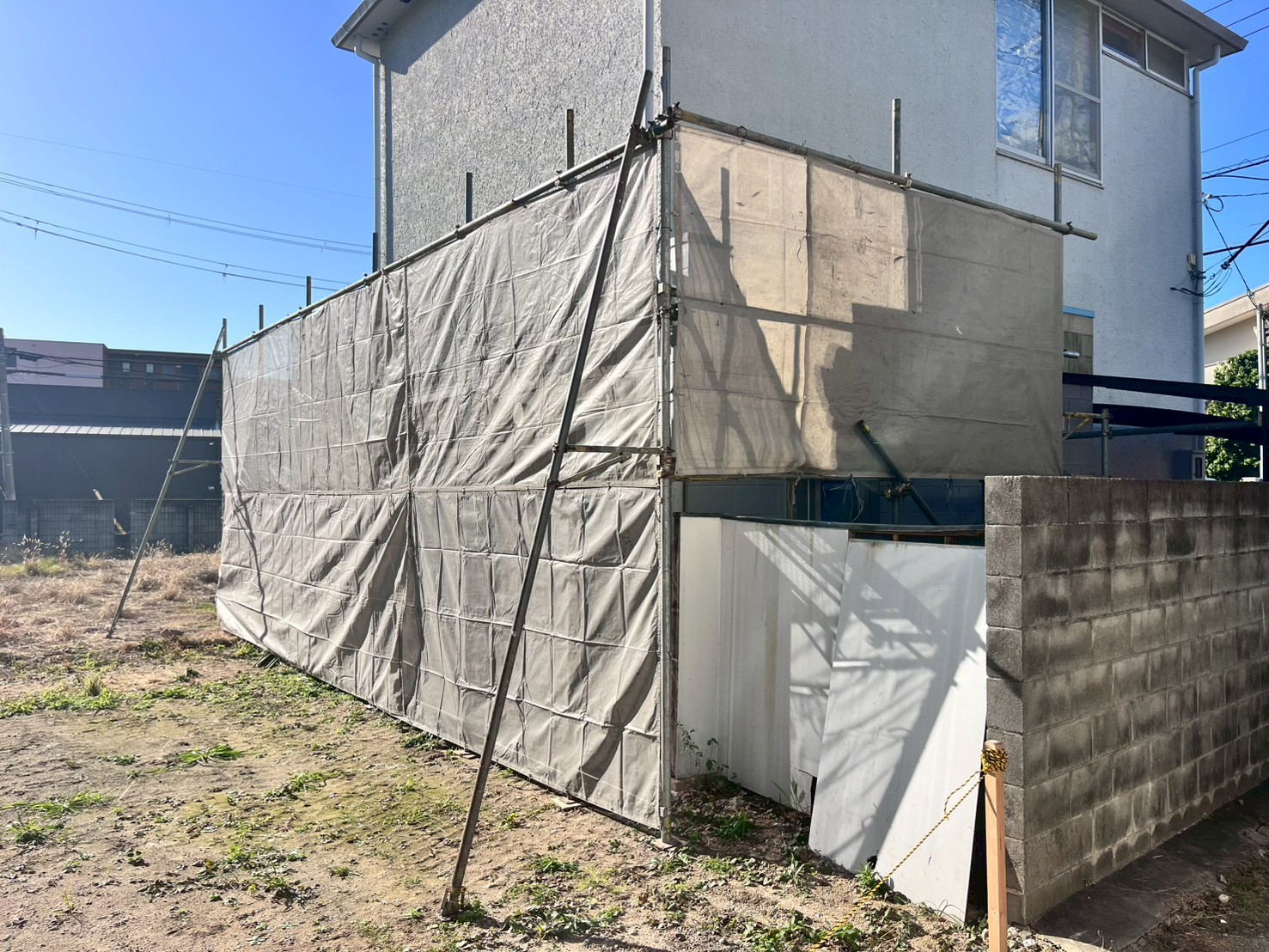

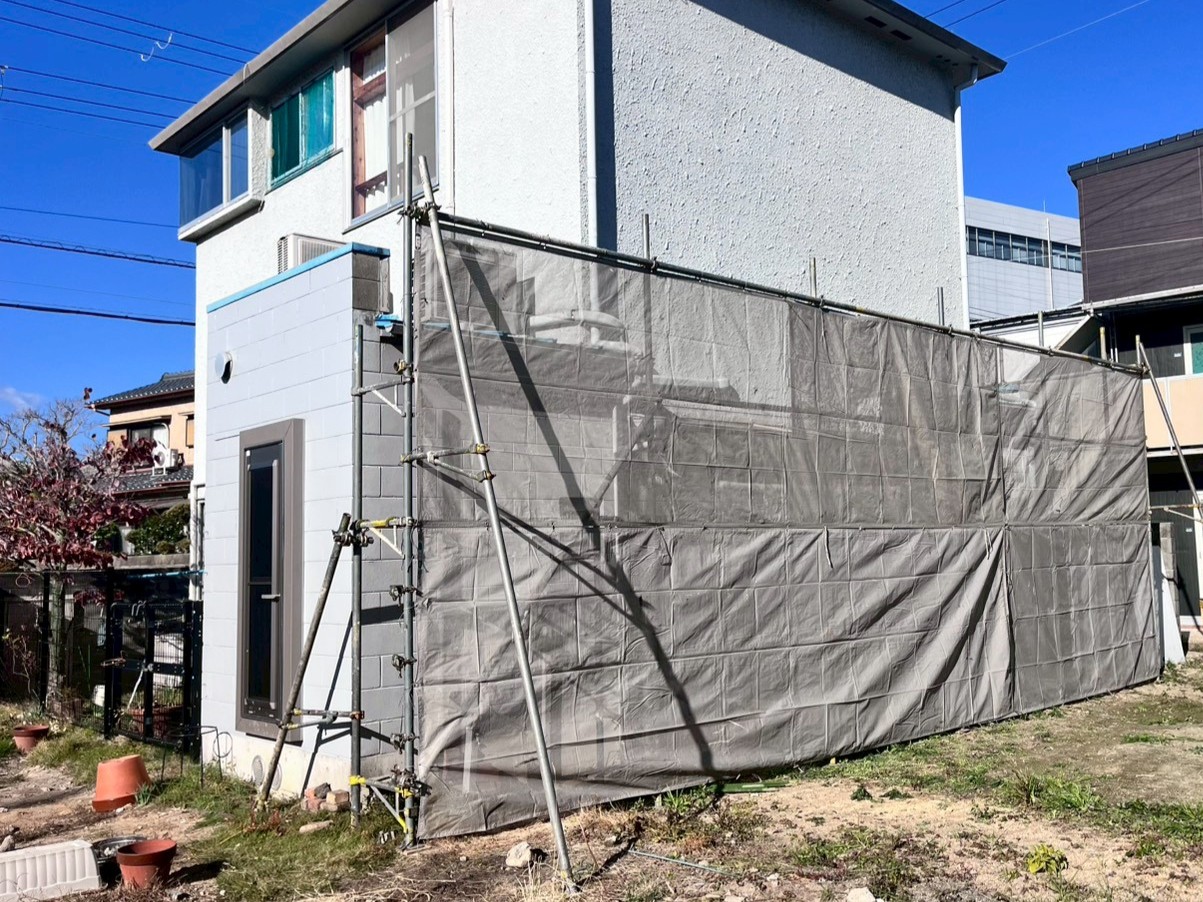

    足場を設置し、養生シートを取り付けました。

  2. 2. 2025年11月22日

    足場工事

    足場工事

    足場を設置し、養生シートを取り付けました。

  3. 3. 2025年11月24日

    塗装工事

    塗装工事

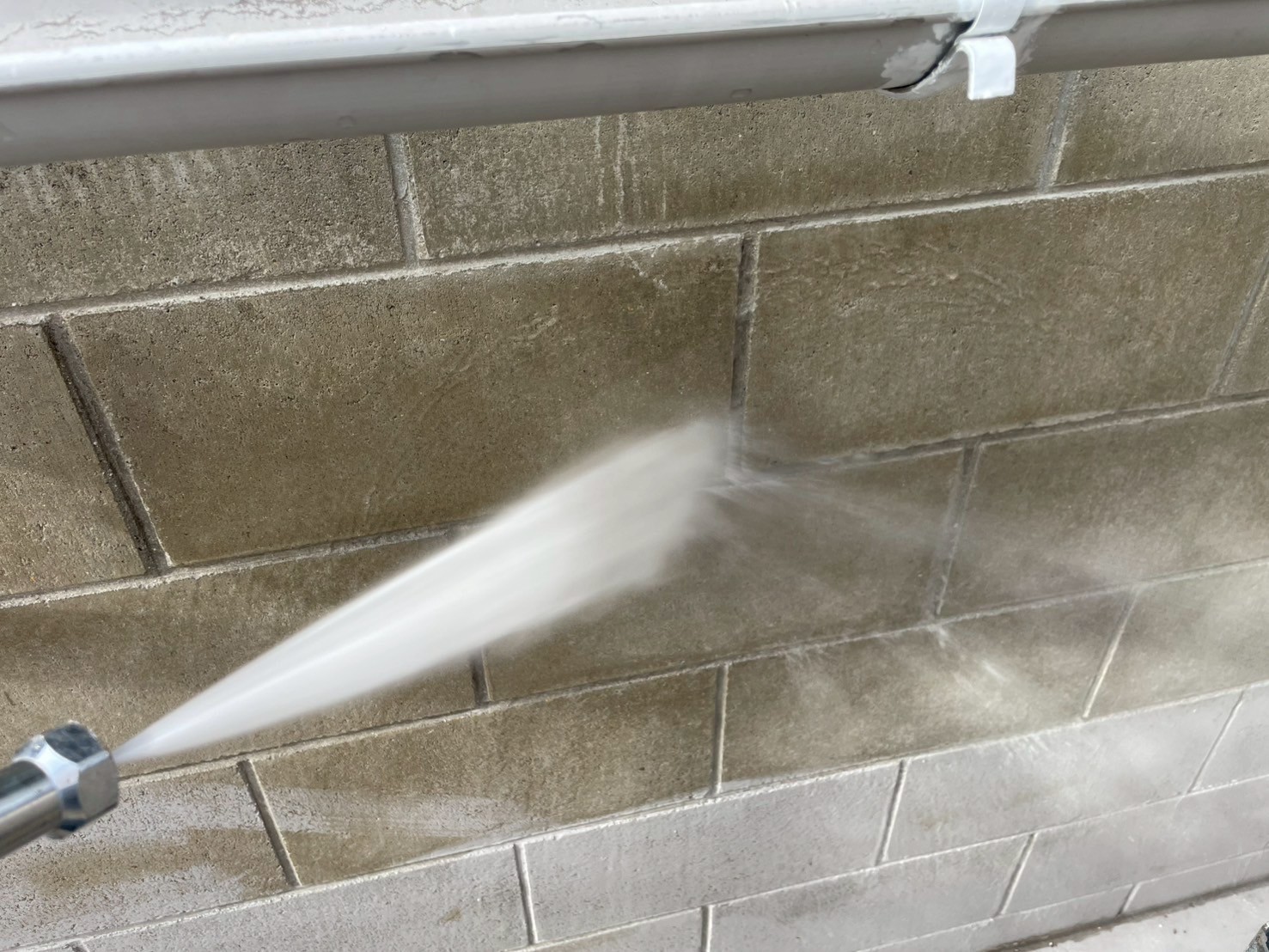

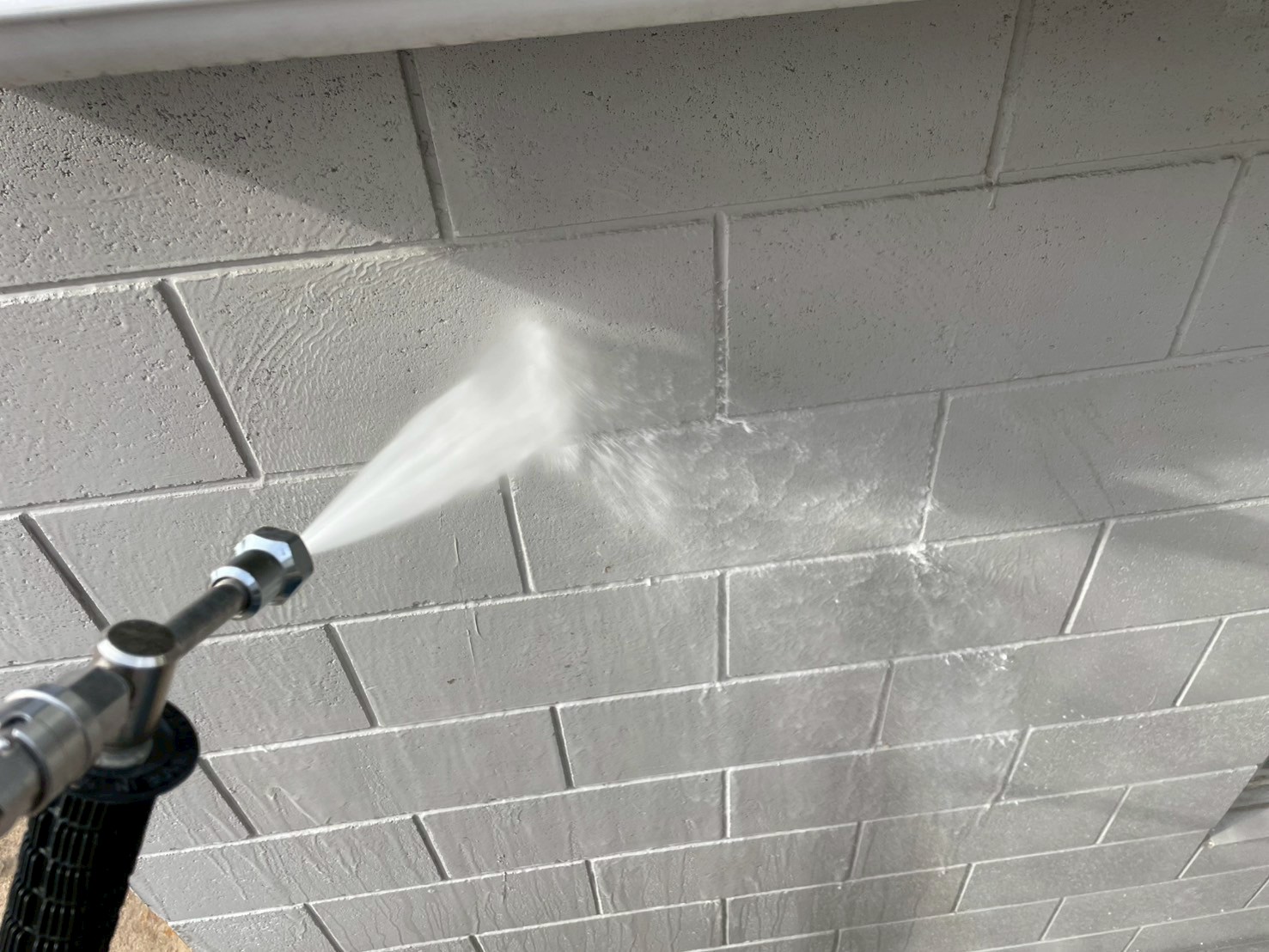

    高圧洗浄していきます。

  4. 4. 2025年11月24日

    塗装工事

    塗装工事

    高圧洗浄していきます。

  5. 5. 2025年11月24日

    塗装工事

    塗装工事

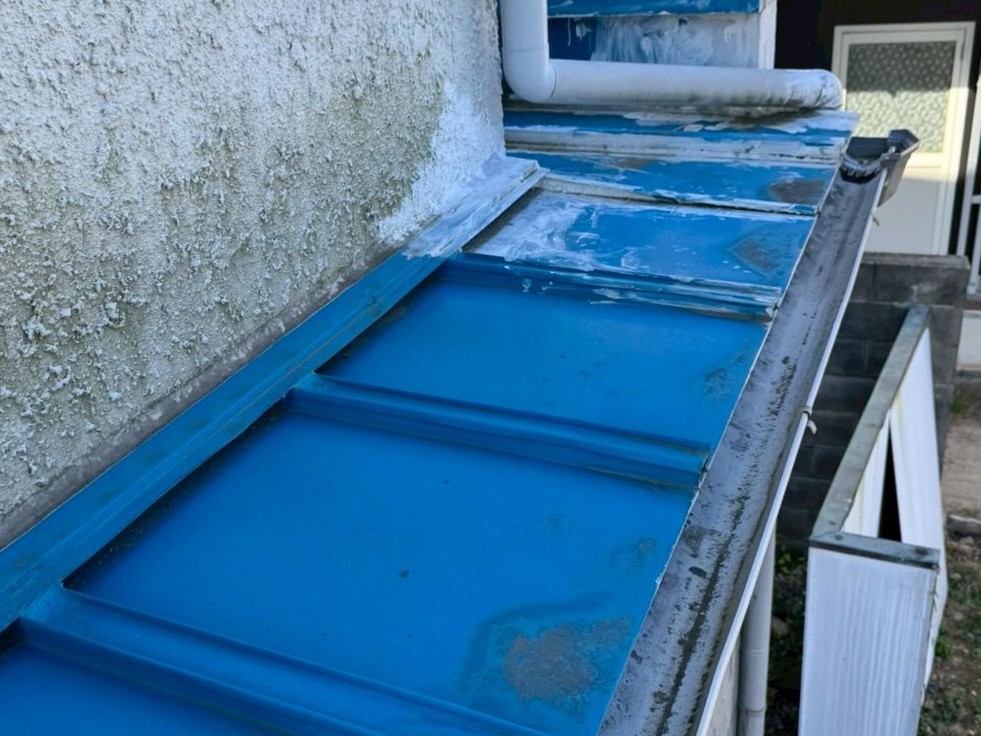

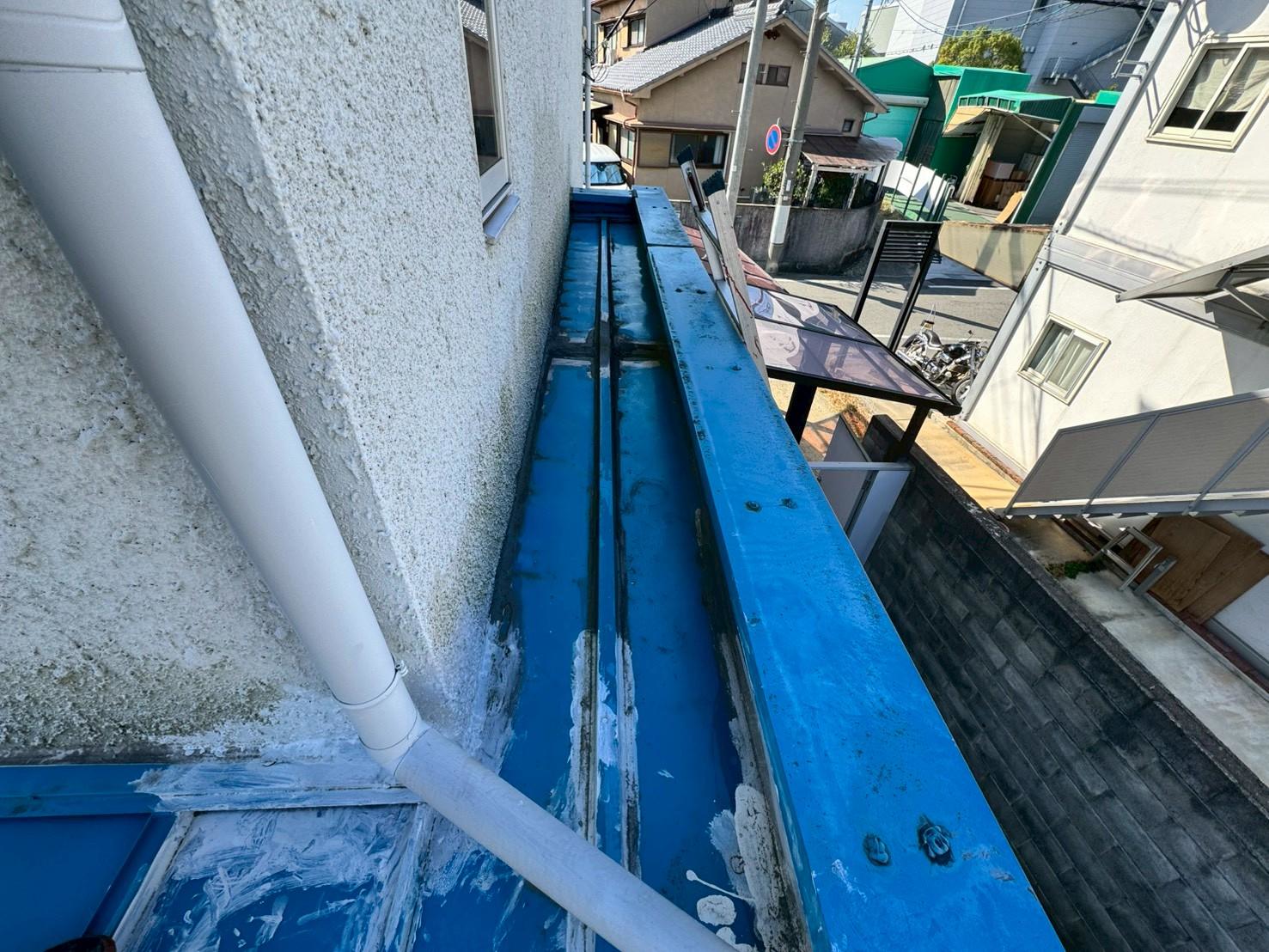

    雨とい、既存の状態です。

  6. 6. 2025年11月24日

    塗装工事

    塗装工事

    既存の状態です。

  7. 7. 2025年11月24日

    塗装工事

    塗装工事

    といバンド、ケレンがけをし、下地を整えていきます。

  8. 8. 2025年11月24日

    塗装工事

    塗装工事

    ケレンがけをし、下地を整えていきます。

  9. 9. 2025年11月24日

    塗装工事

    塗装工事

    サビ止めを塗布していきます。

  10. 10. 2025年11月24日

    塗装工事

    塗装工事

    サビ止めを塗布していきます。

  11. 11. 2025年11月24日

    塗装工事

    塗装工事

    サビ止めを塗布しました。

  12. 12. 2025年11月24日

    塗装工事

    塗装工事

    サビ止めを塗布しました。

  13. 13. 2025年11月26日

    塗装工事

    塗装工事

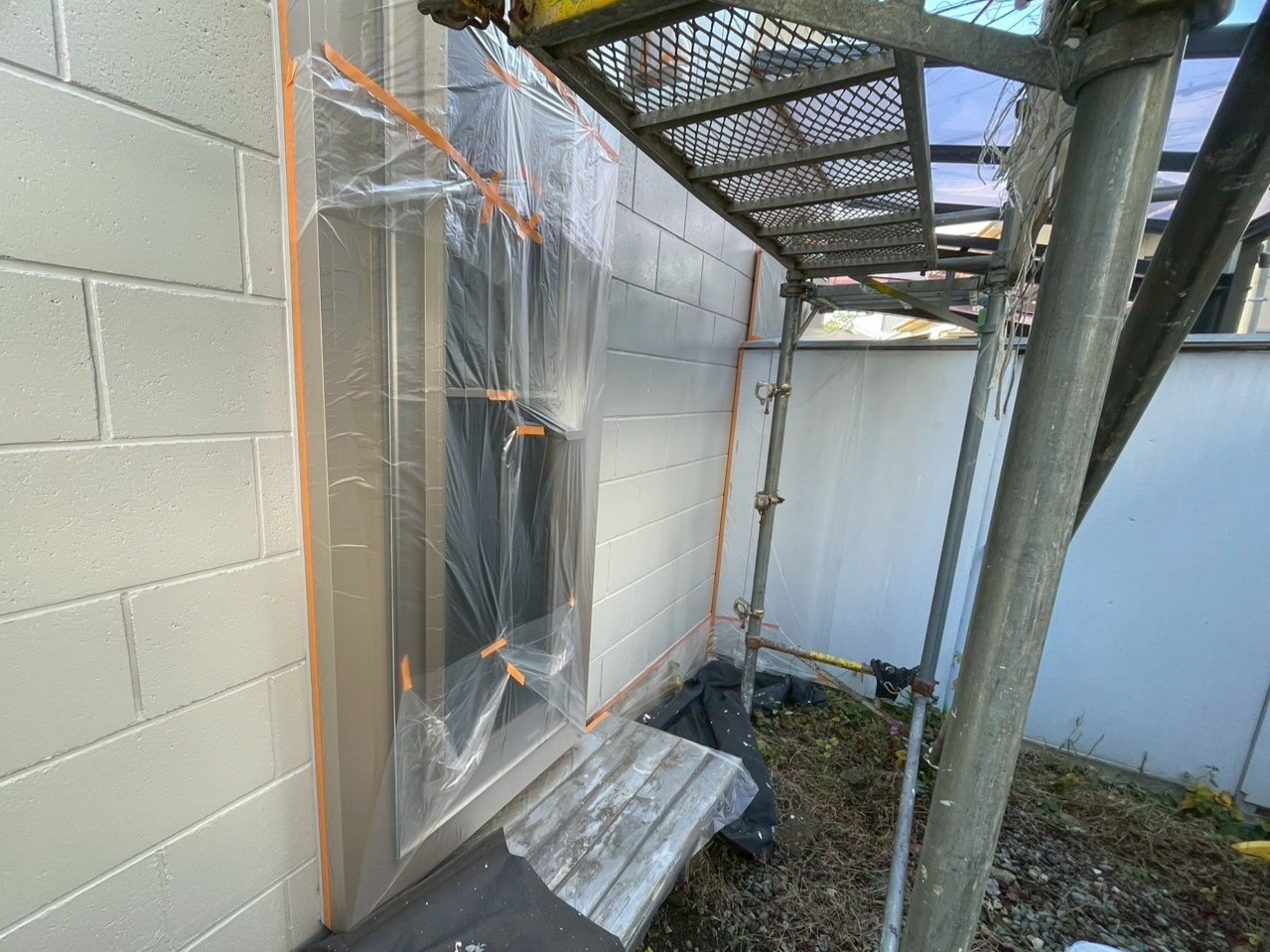

    塗装箇所以外を養生しました。

  14. 14. 2025年11月26日

    塗装工事

    塗装工事

    塗装箇所以外を養生しました。

  15. 15. 2025年11月26日

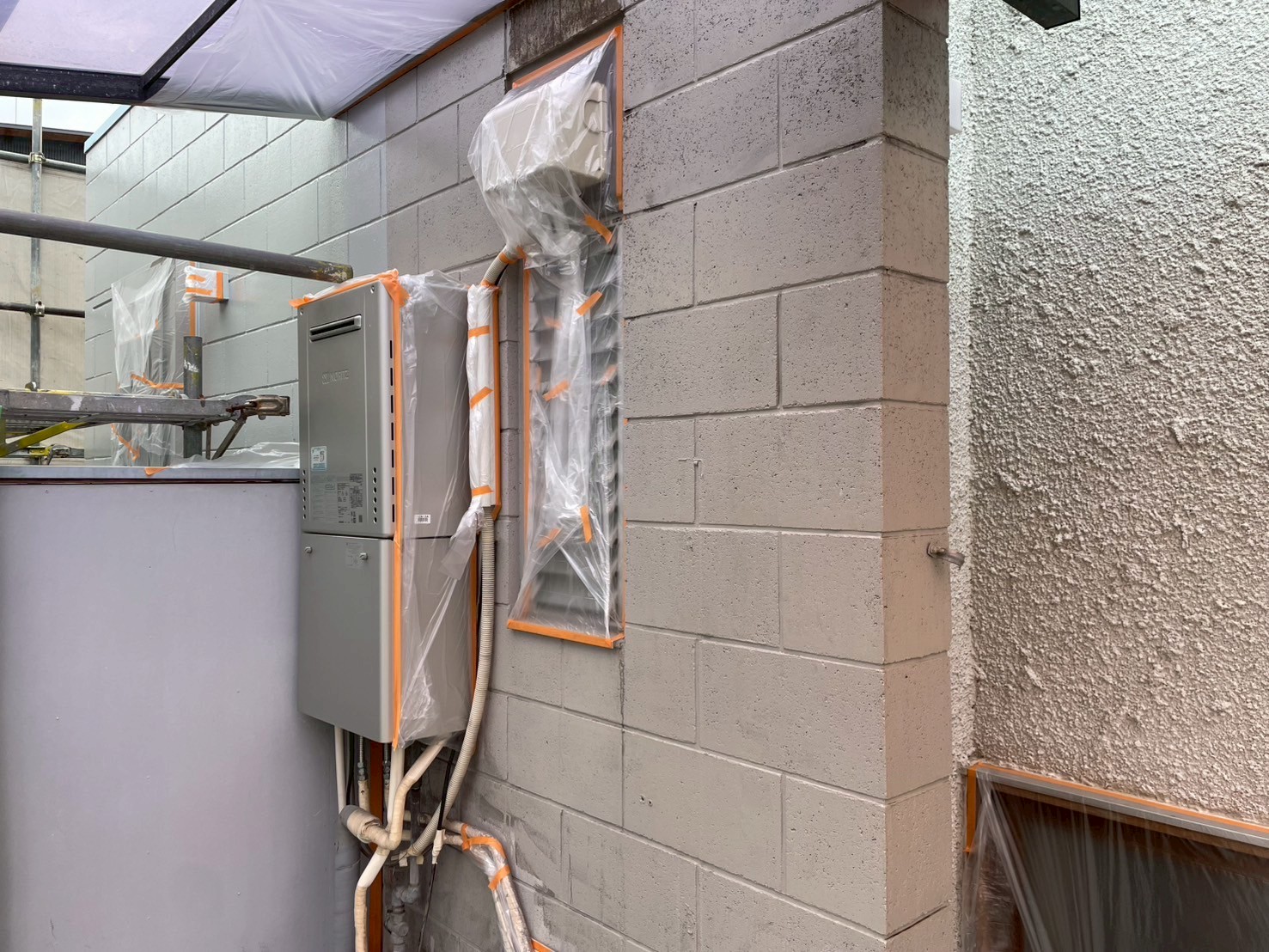

    塗装工事

    塗装工事

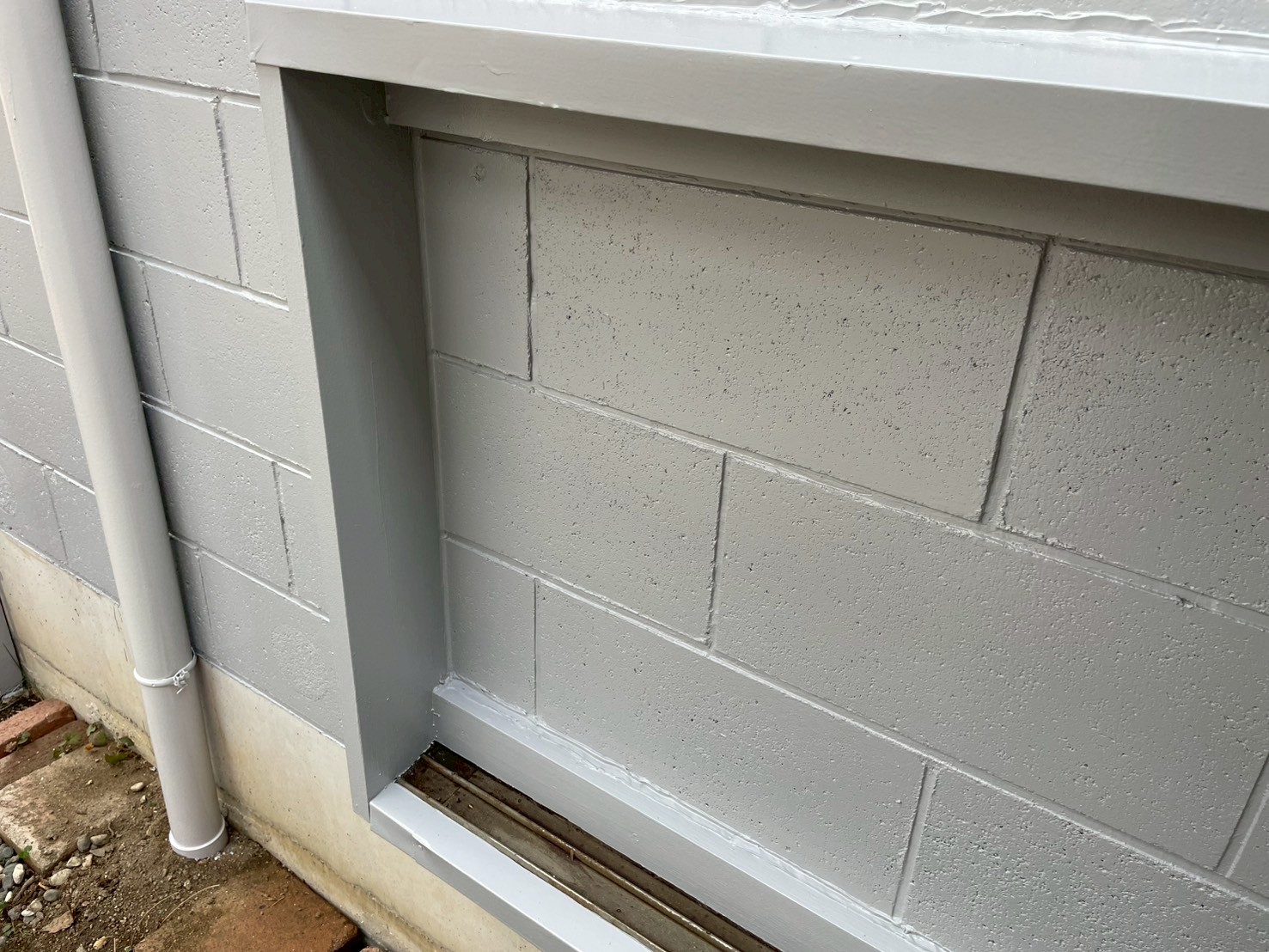

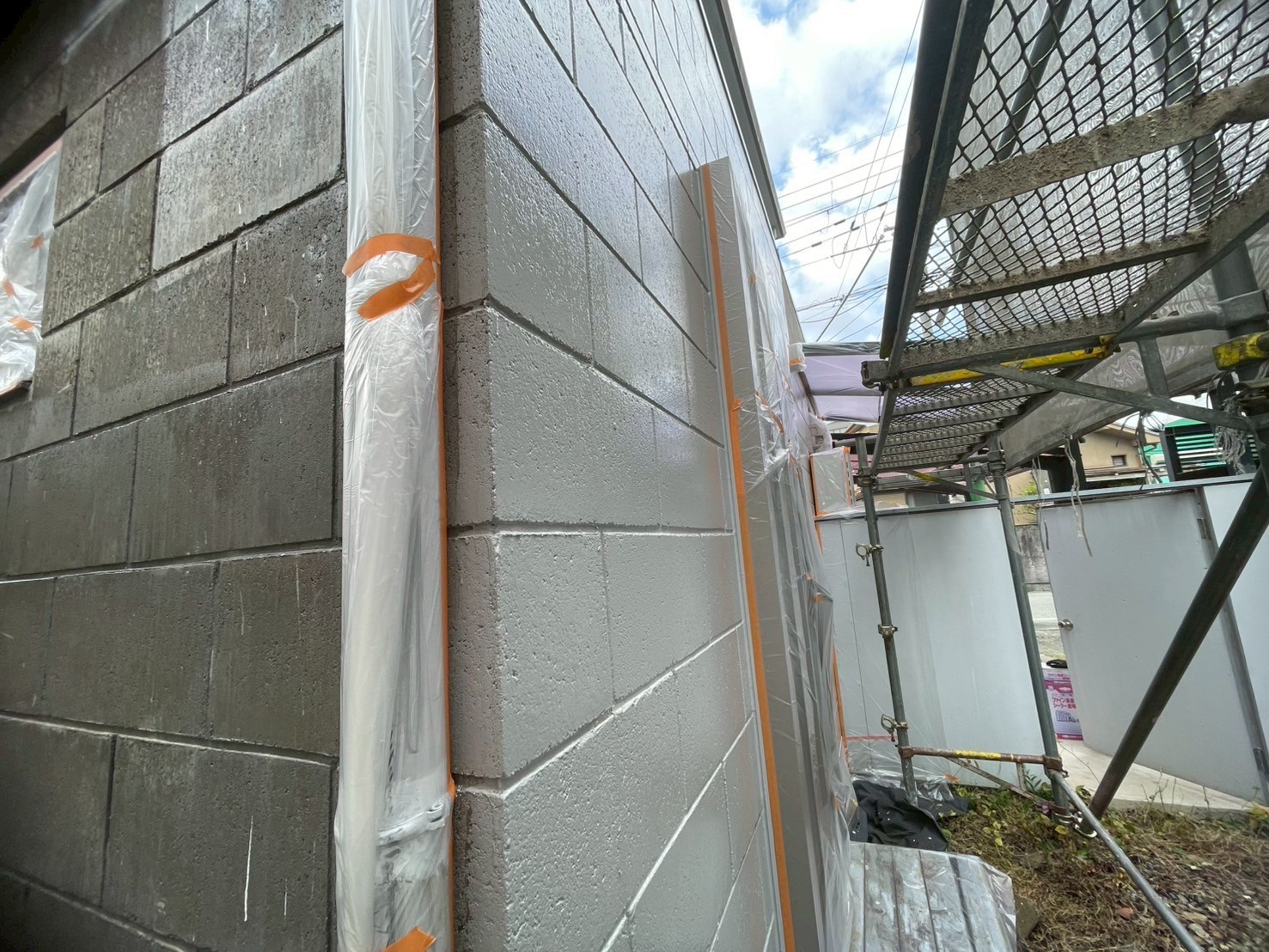

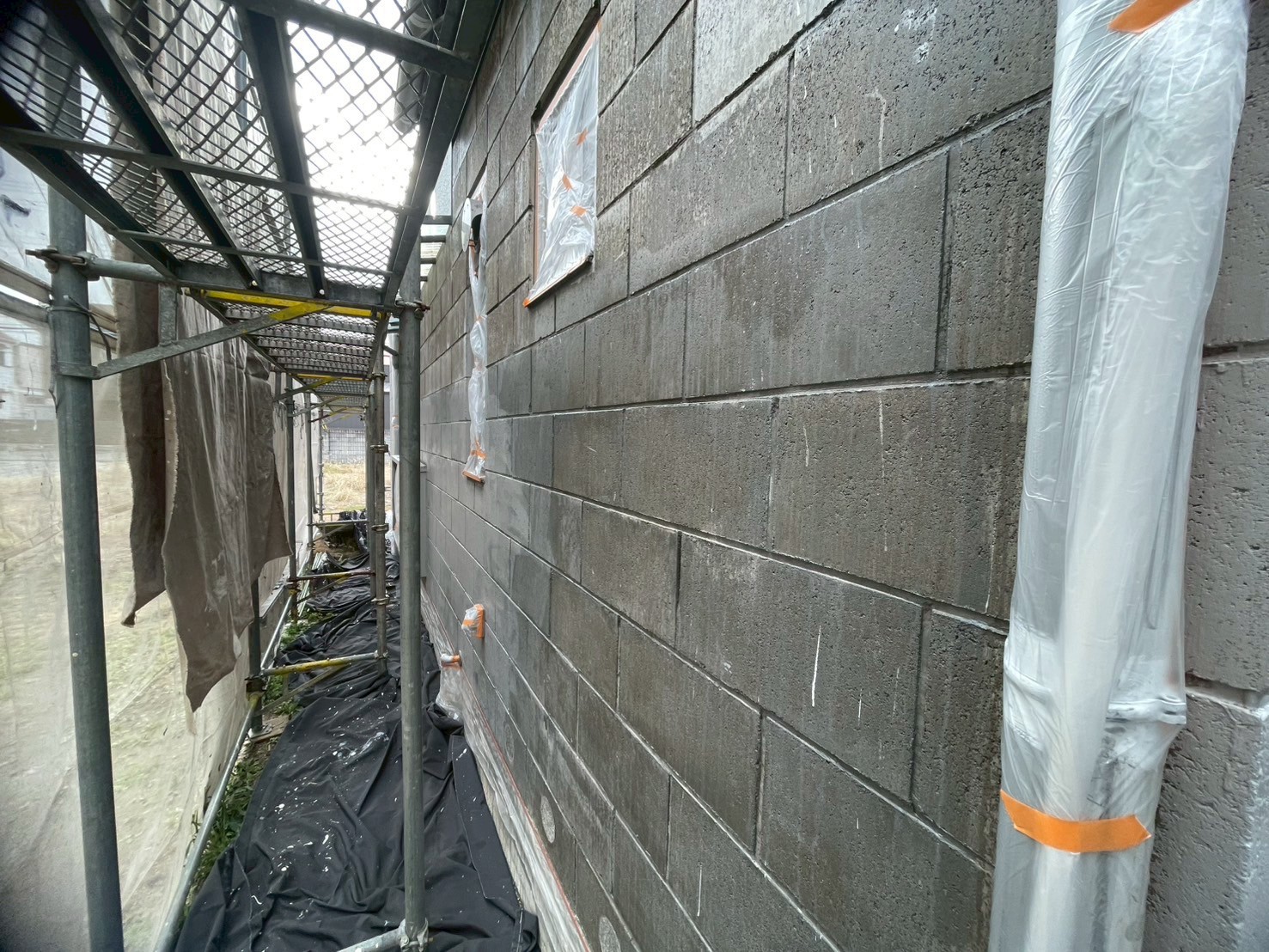

    外壁ブロック部分、ファイン浸透シーラーを下塗りしていきます。

  16. 16. 2025年11月26日

    塗装工事

    塗装工事

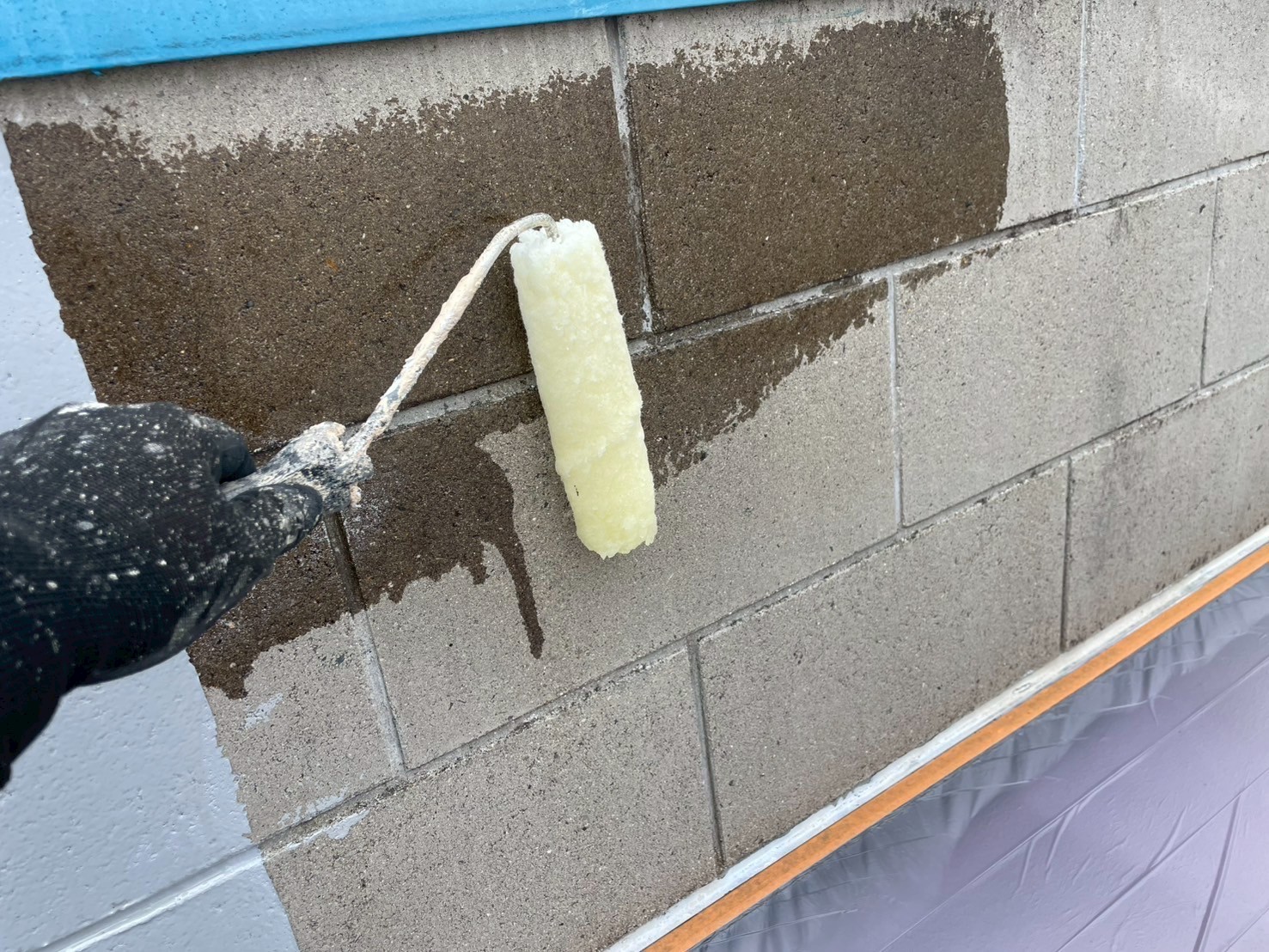

    ファイン浸透シーラーを下塗りしました。

  17. 17. 2025年11月26日

    塗装工事

    塗装工事

    ファイン浸透シーラーを下塗りしました。

  18. 18. 2025年11月26日

    塗装工事

    塗装工事

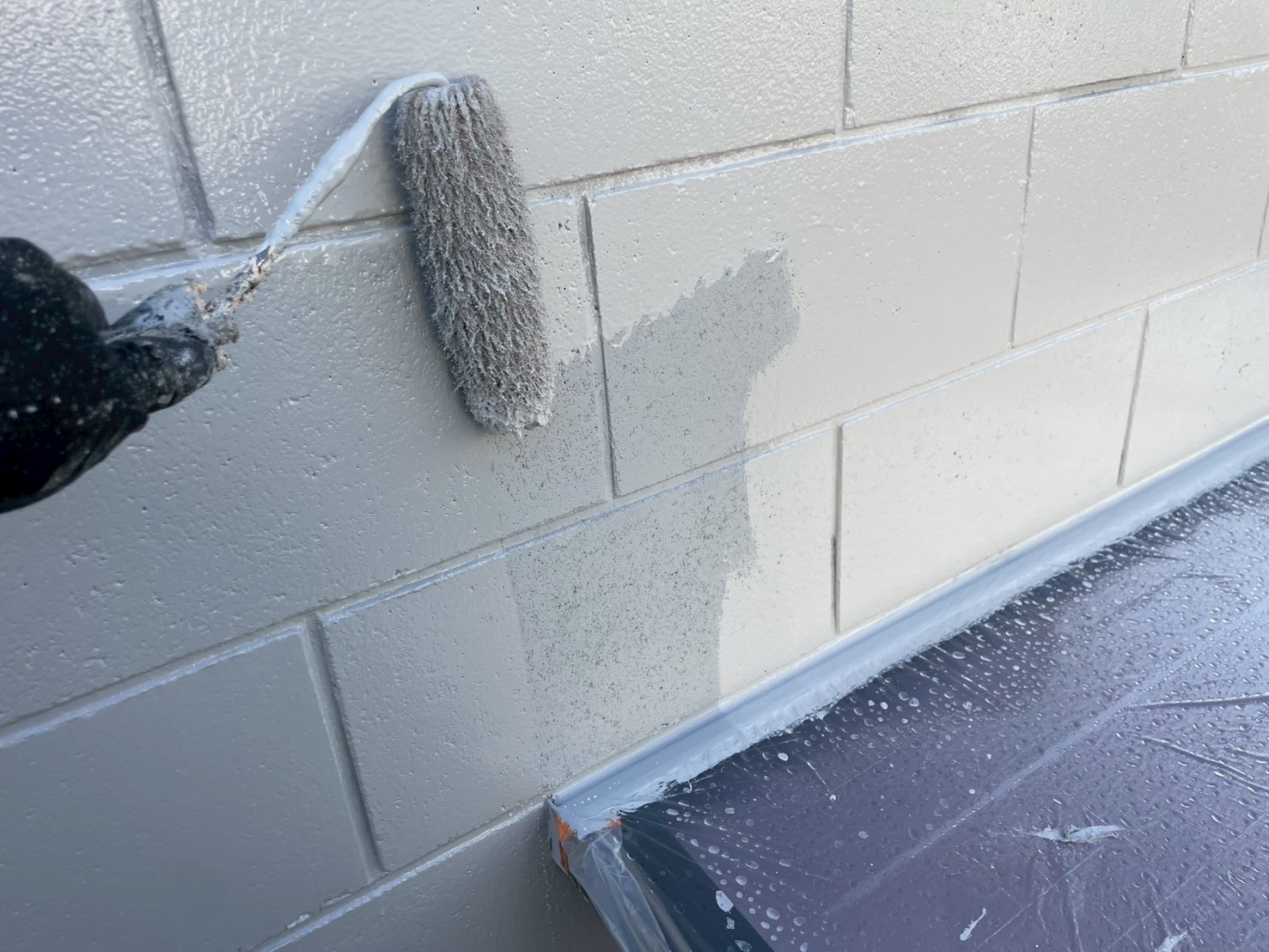

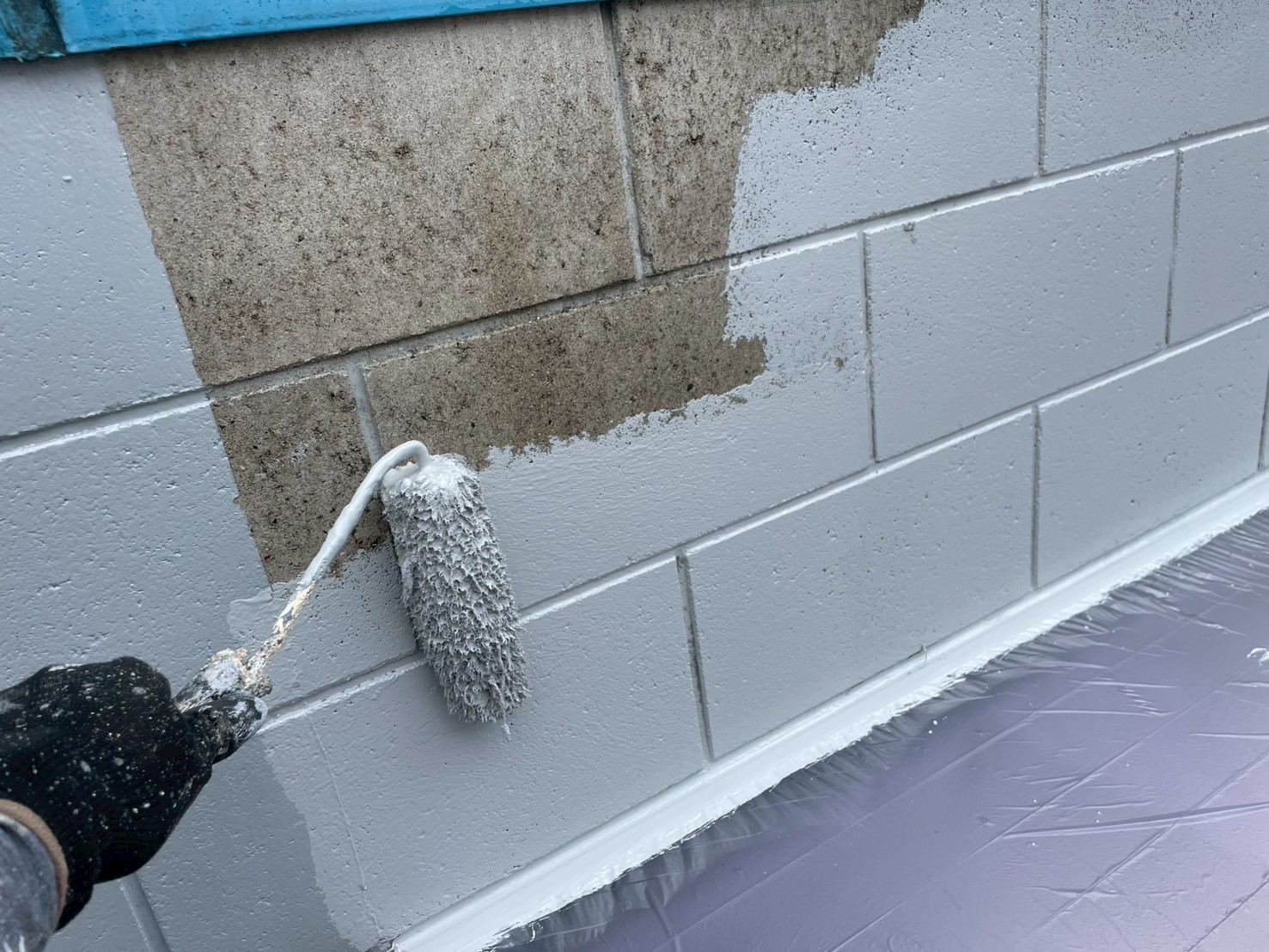

    ケンエースGⅡを中塗りしていきます。

  19. 19. 2025年11月26日

    塗装工事

    塗装工事

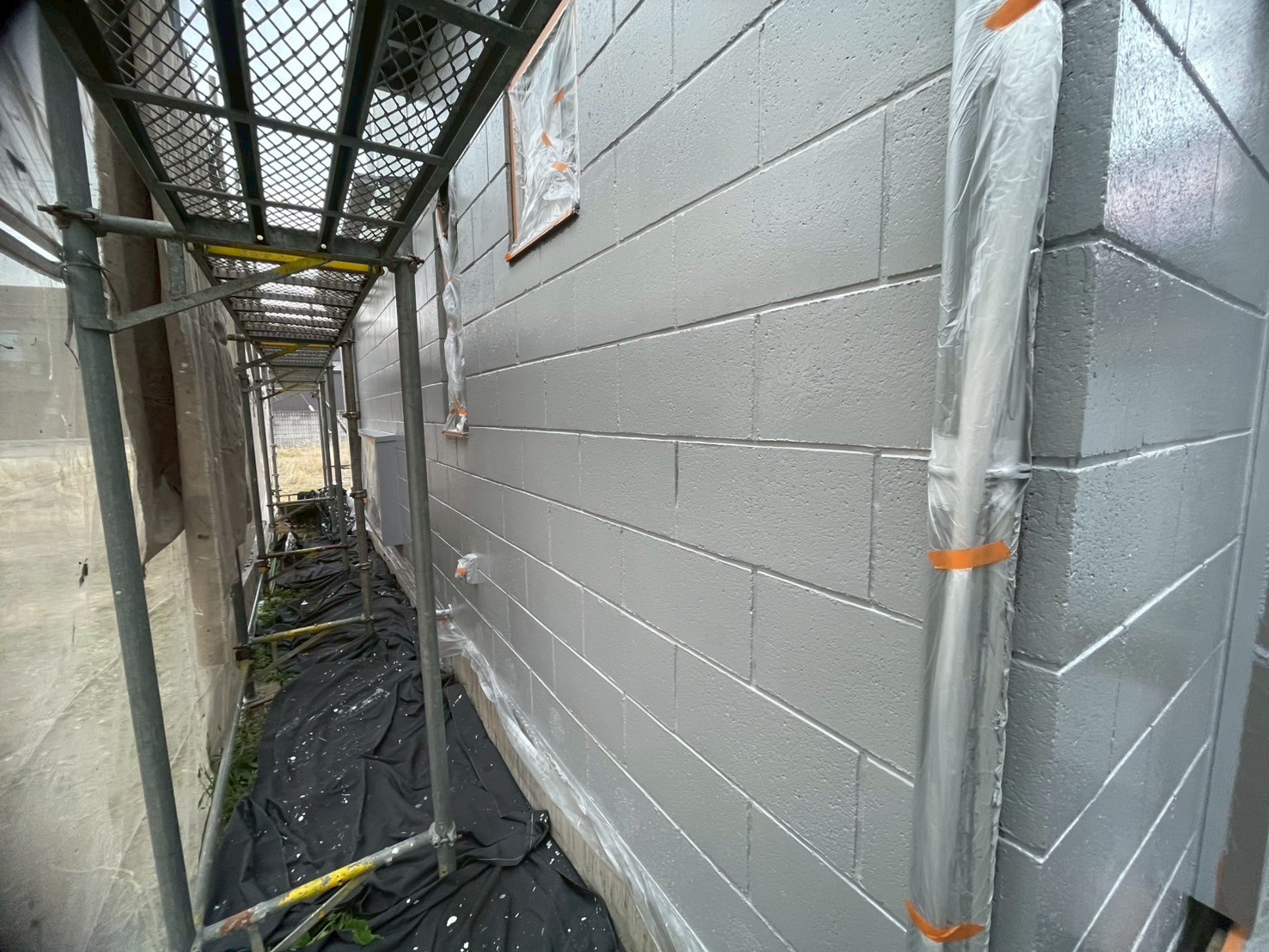

    ケンエースGⅡを中塗りしました。

  20. 20. 2025年11月26日

    塗装工事

    塗装工事

    ケンエースGⅡを中塗りしました。

  21. 21. 2025年11月27日

    塗装工事

    塗装工事

    ケンエースGⅡを上塗りしていきます。

  22. 22. 2025年11月27日

    塗装工事

    塗装工事

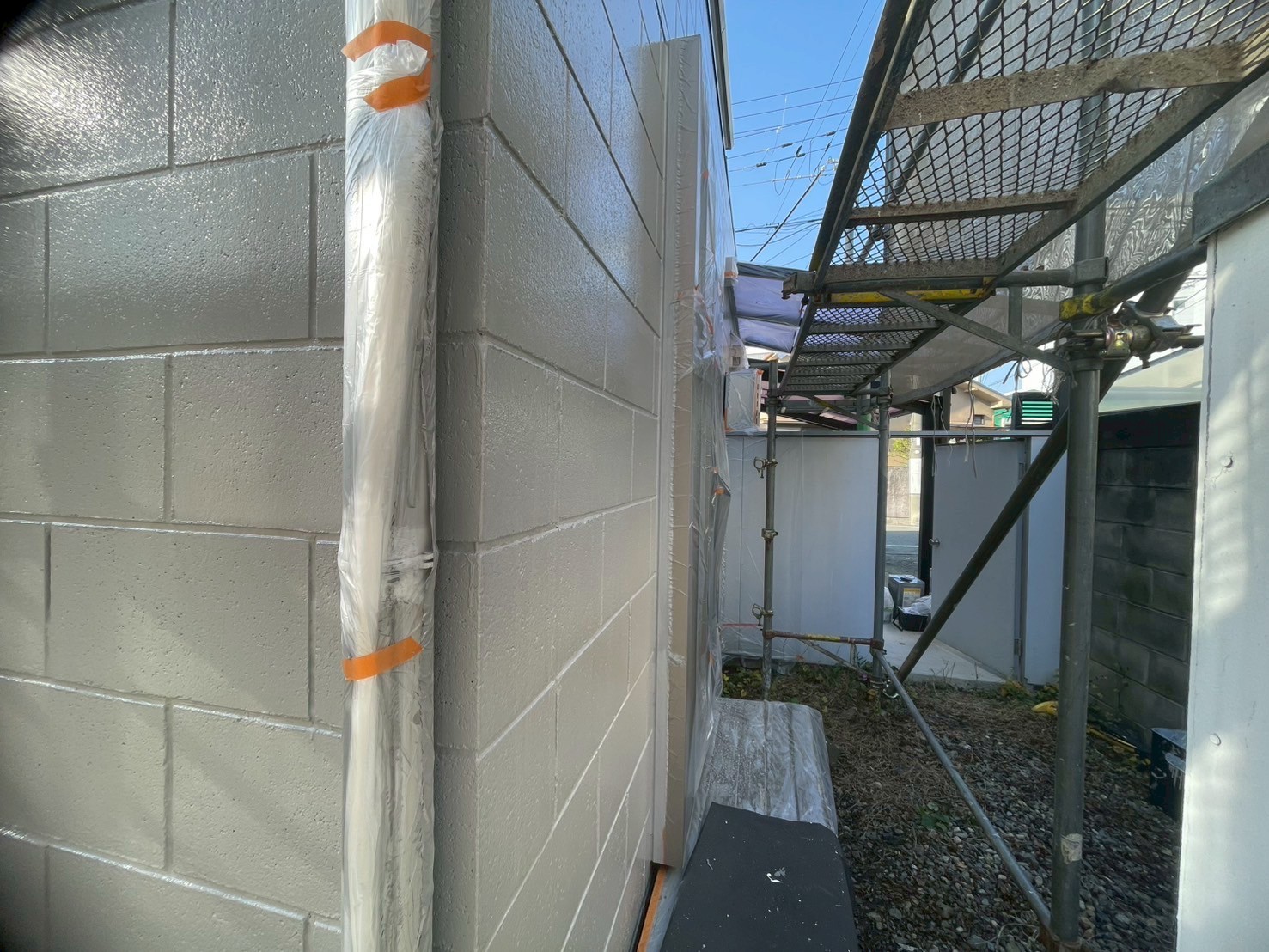

    ケンエースGⅡを上塗りしました。

  23. 23. 2025年11月27日

    塗装工事

    塗装工事

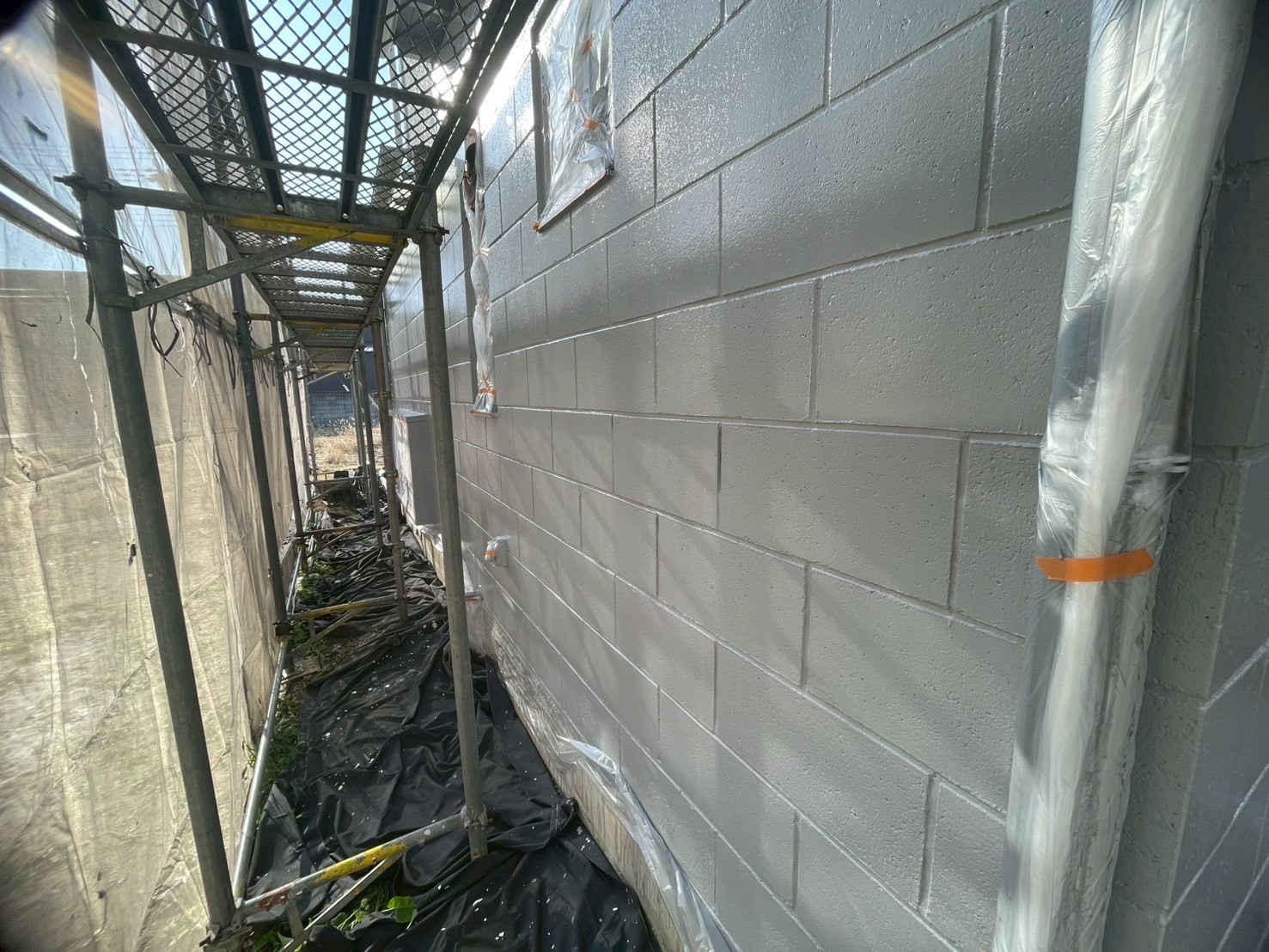

    ケンエースGⅡを上塗りしました。

  24. 24. 2025年11月27日

    塗装工事

    塗装工事

    窓木枠部分、既存の状態です。

  25. 25. 2025年11月27日

    塗装工事

    塗装工事

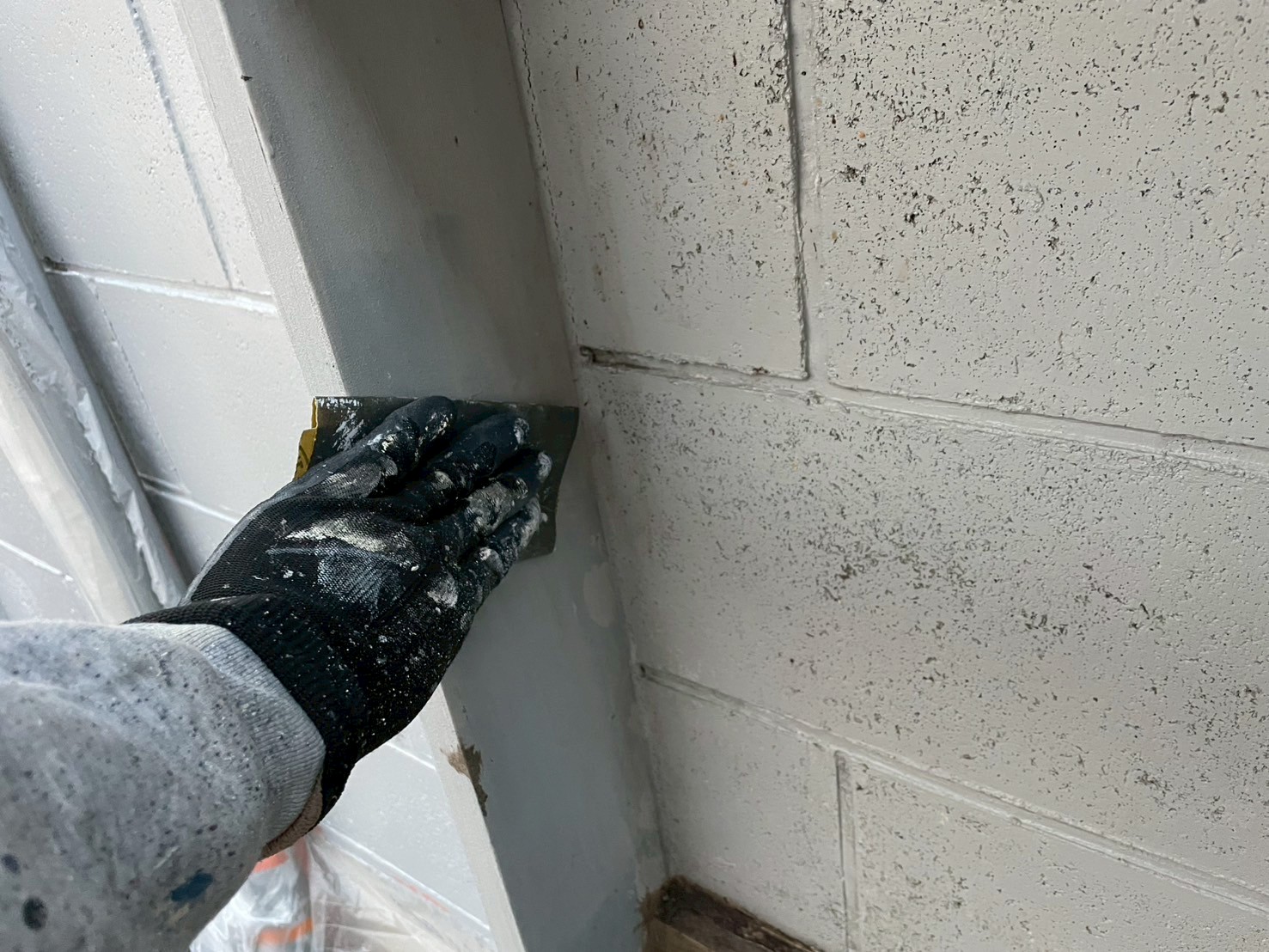

    ケレンがけをし、下地を整えていきます。

  26. 26. 2025年11月27日

    塗装工事

    塗装工事

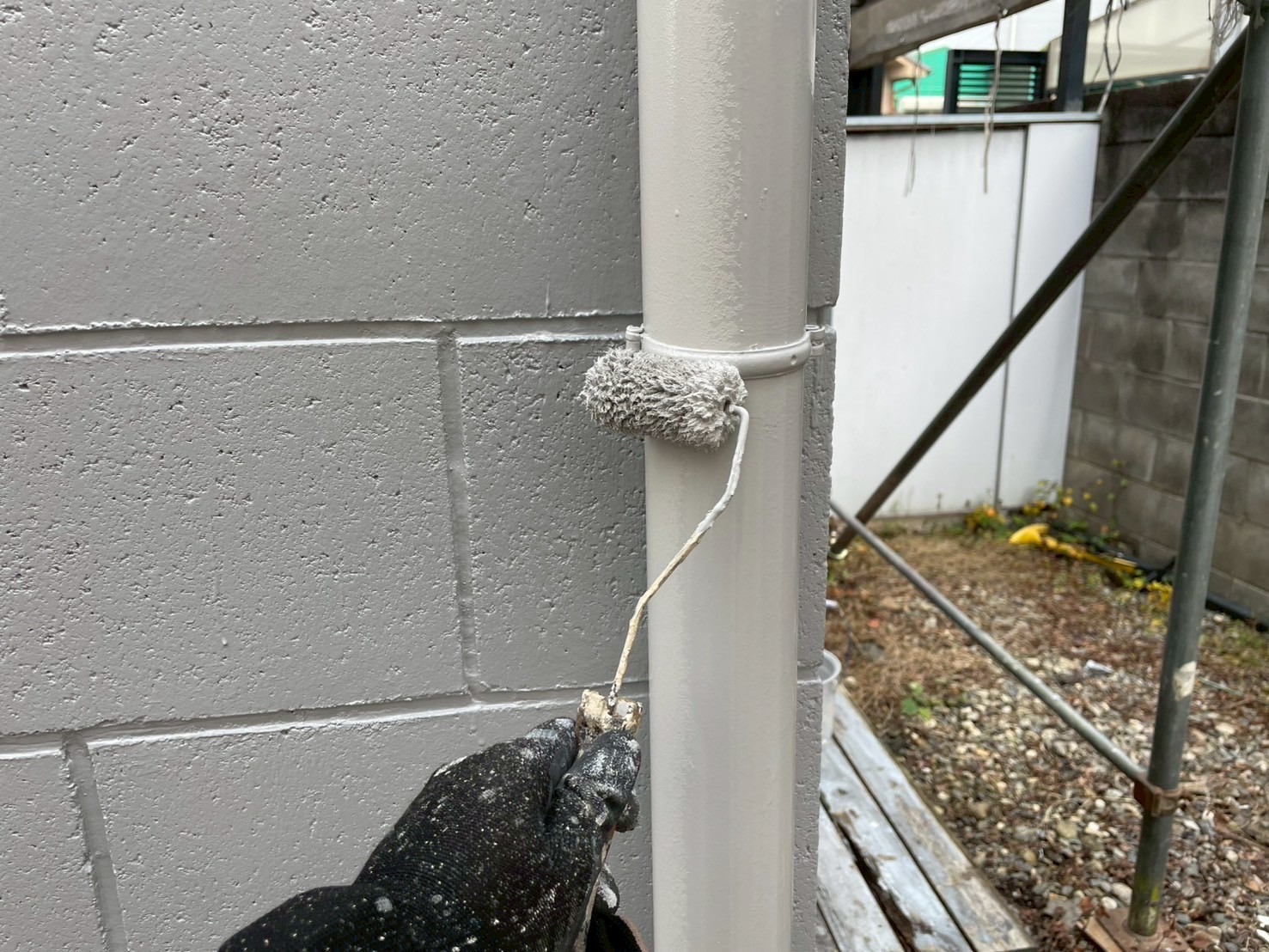

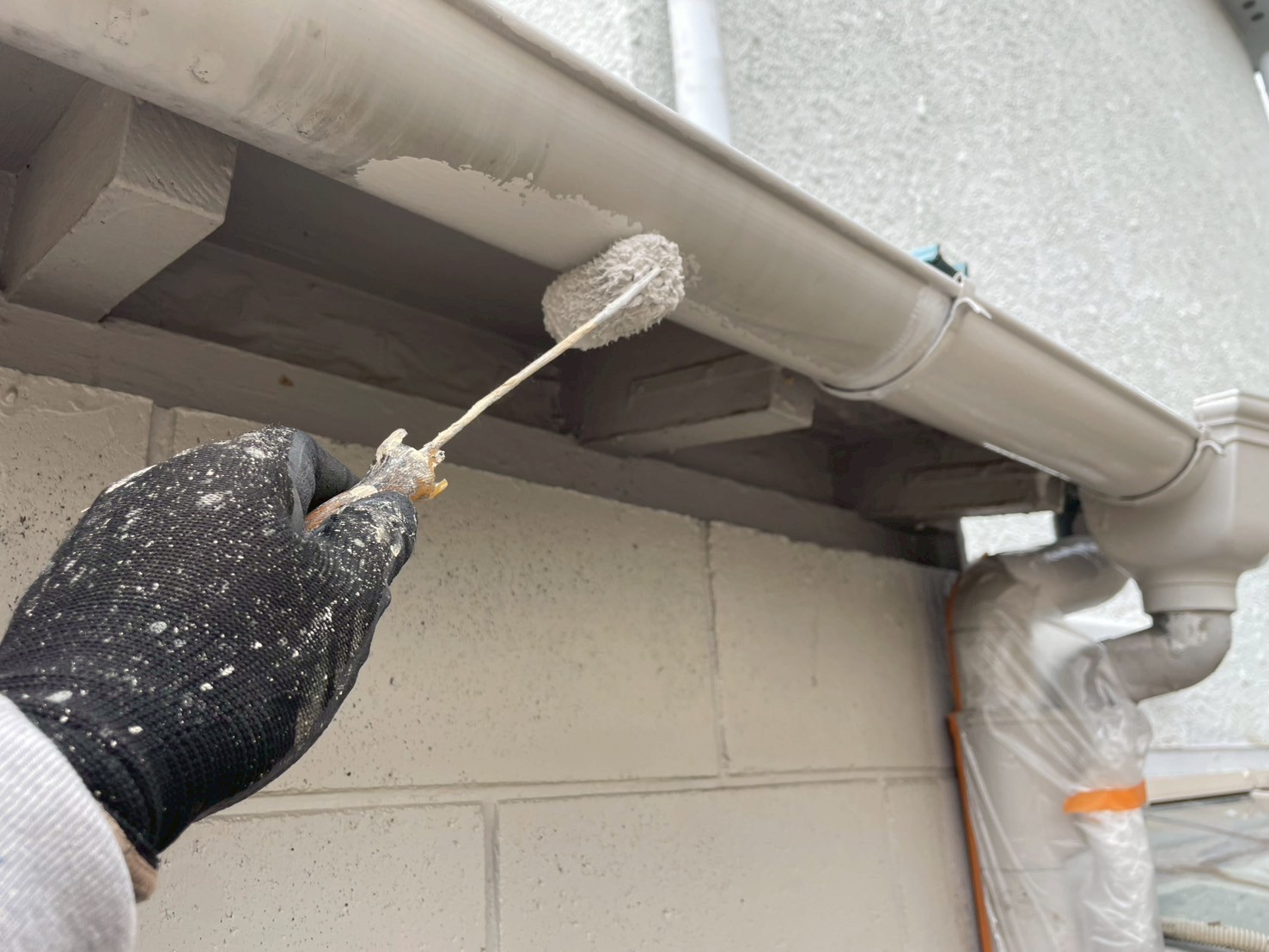

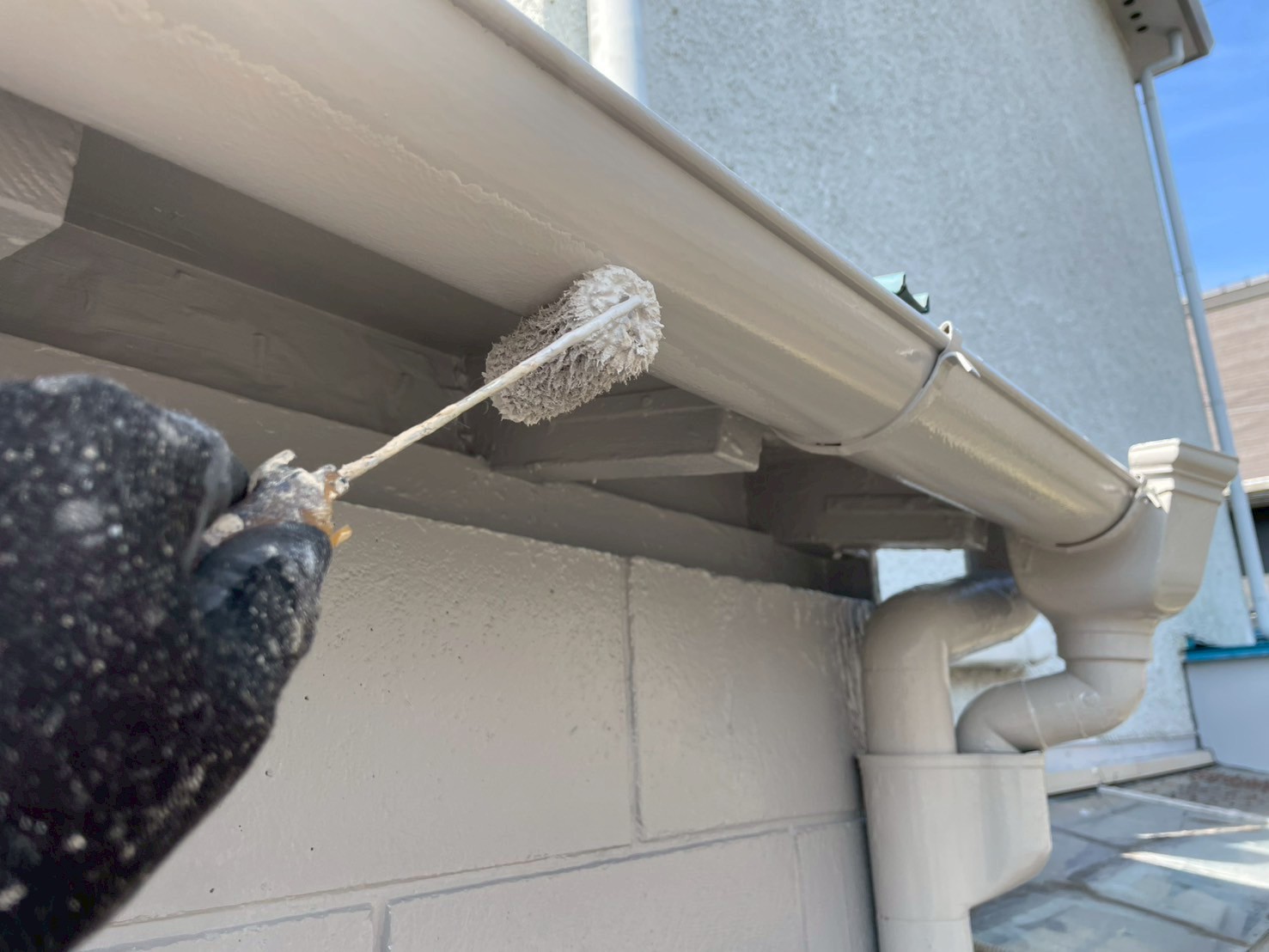

    ウレタン塗料を上塗りしていきます(1回目)。

  27. 27. 2025年11月27日

    塗装工事

    塗装工事

    雨とい、ウレタン塗料を上塗りしていきます(1回目)。

  28. 28. 2025年11月27日

    塗装工事

    塗装工事

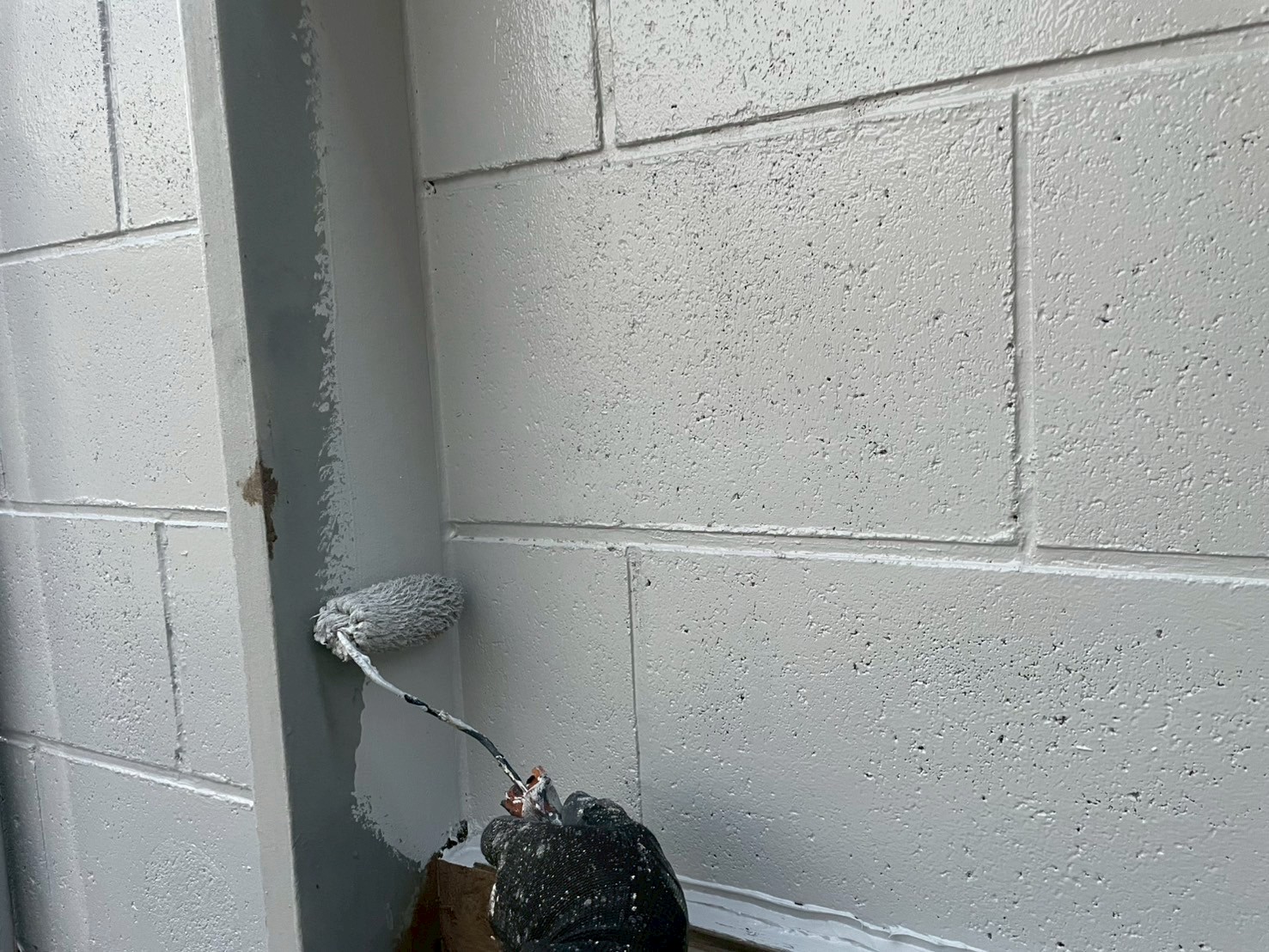

    ウレタン塗料を上塗りしていきます(1回目)。

  29. 29. 2025年11月27日

    塗装工事

    塗装工事

    ウレタン塗料を上塗りしていきます(2回目)。

  30. 30. 2025年11月27日

    塗装工事

    塗装工事

    ウレタン塗料を上塗りしていきます(2回目)。

  31. 31. 2025年11月27日

    塗装工事

    塗装工事

    ウレタン塗料を上塗りしていきます(2回目)。

  32. 32. 2025年11月27日

    塗装工事

    塗装工事

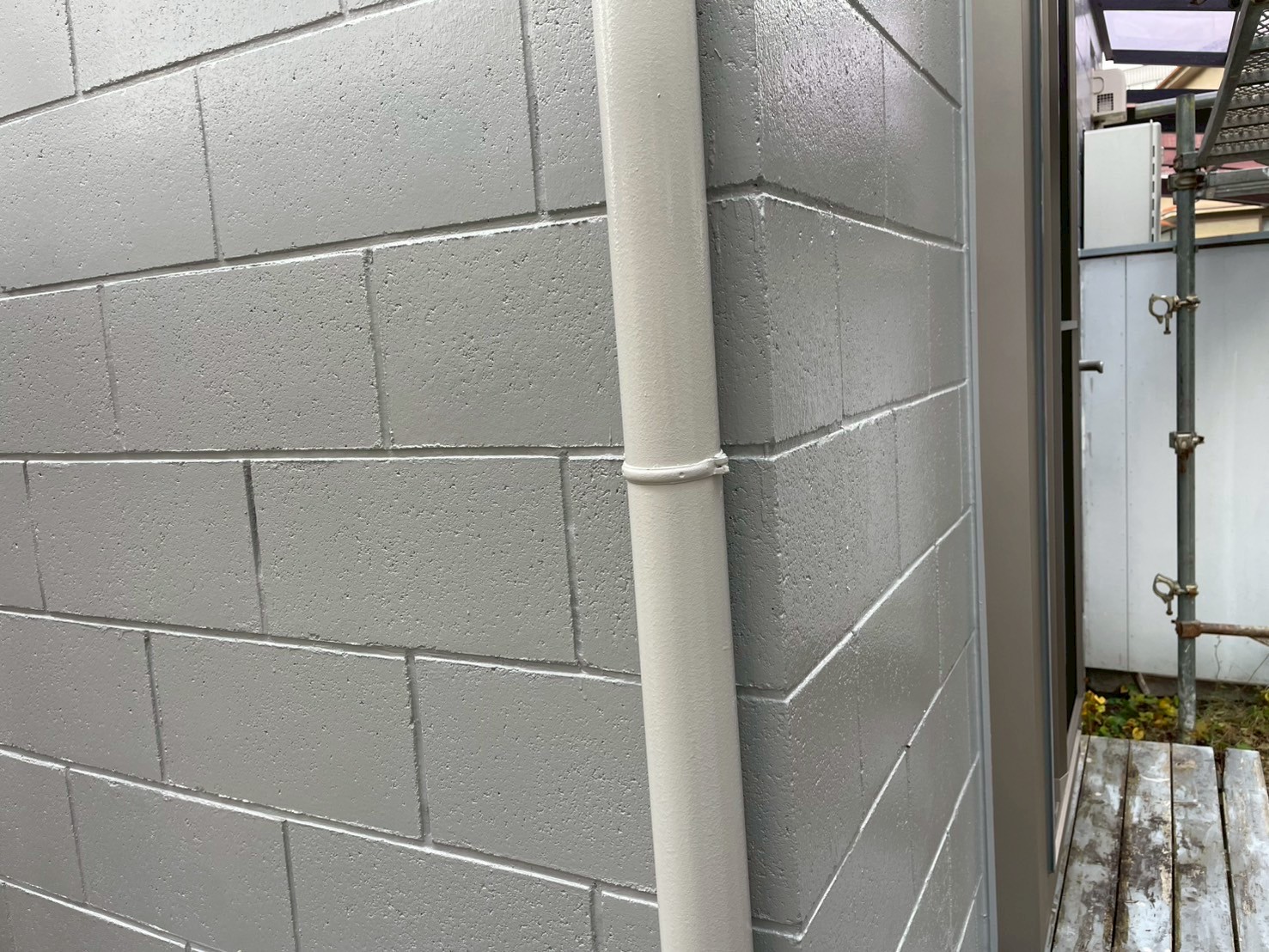

    ウレタン塗料を上塗りしました(2回目)。

  33. 33. 2025年11月27日

    塗装工事

    塗装工事

    ウレタン塗料を上塗りしました(2回目)。

  34. 34. 2025年11月27日

    塗装工事

    塗装工事

    ウレタン塗料を上塗りしました(2回目)。

  35. 35. 2025年12月01日

    屋根工事

    屋根工事

    既存の状態です。

  36. 36. 2025年12月01日

    屋根工事

    屋根工事

    既存の状態です。

  37. 37. 2025年12月01日

    屋根工事

    屋根工事

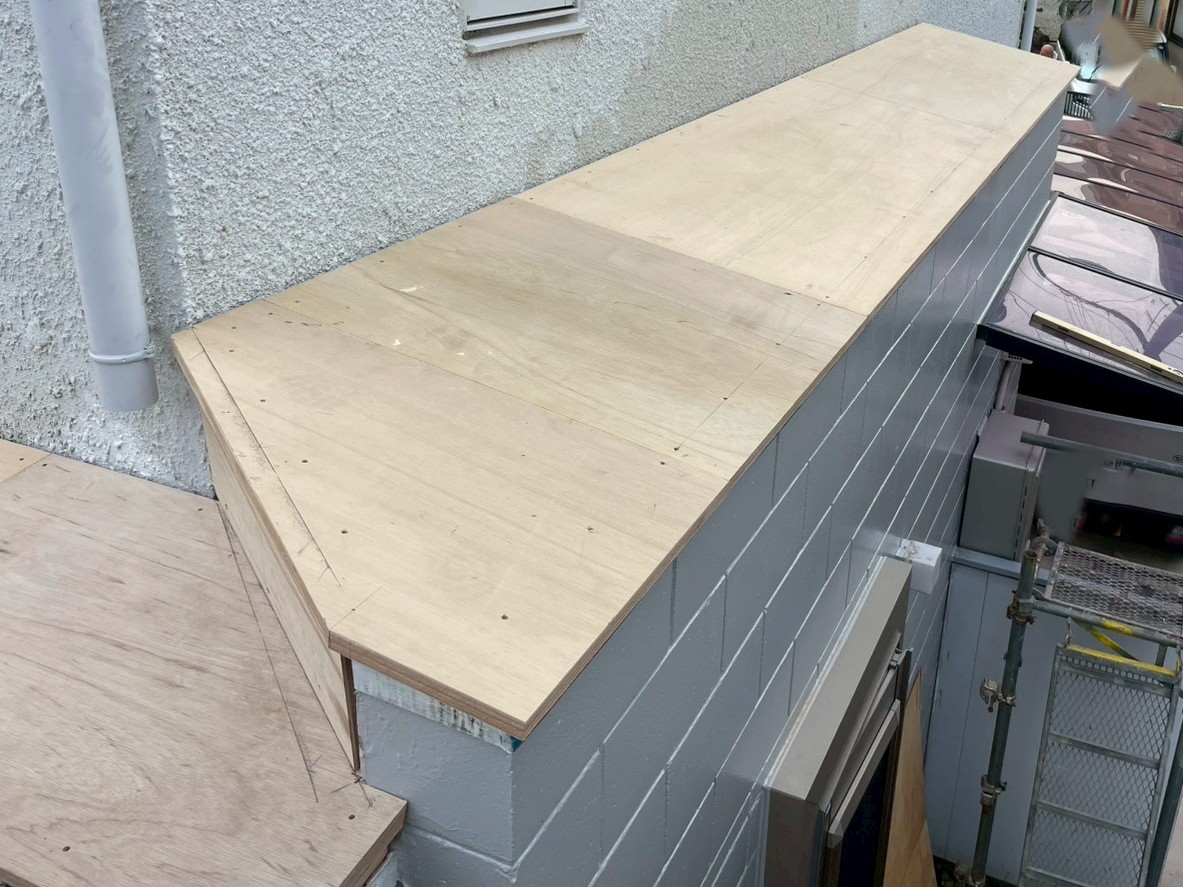

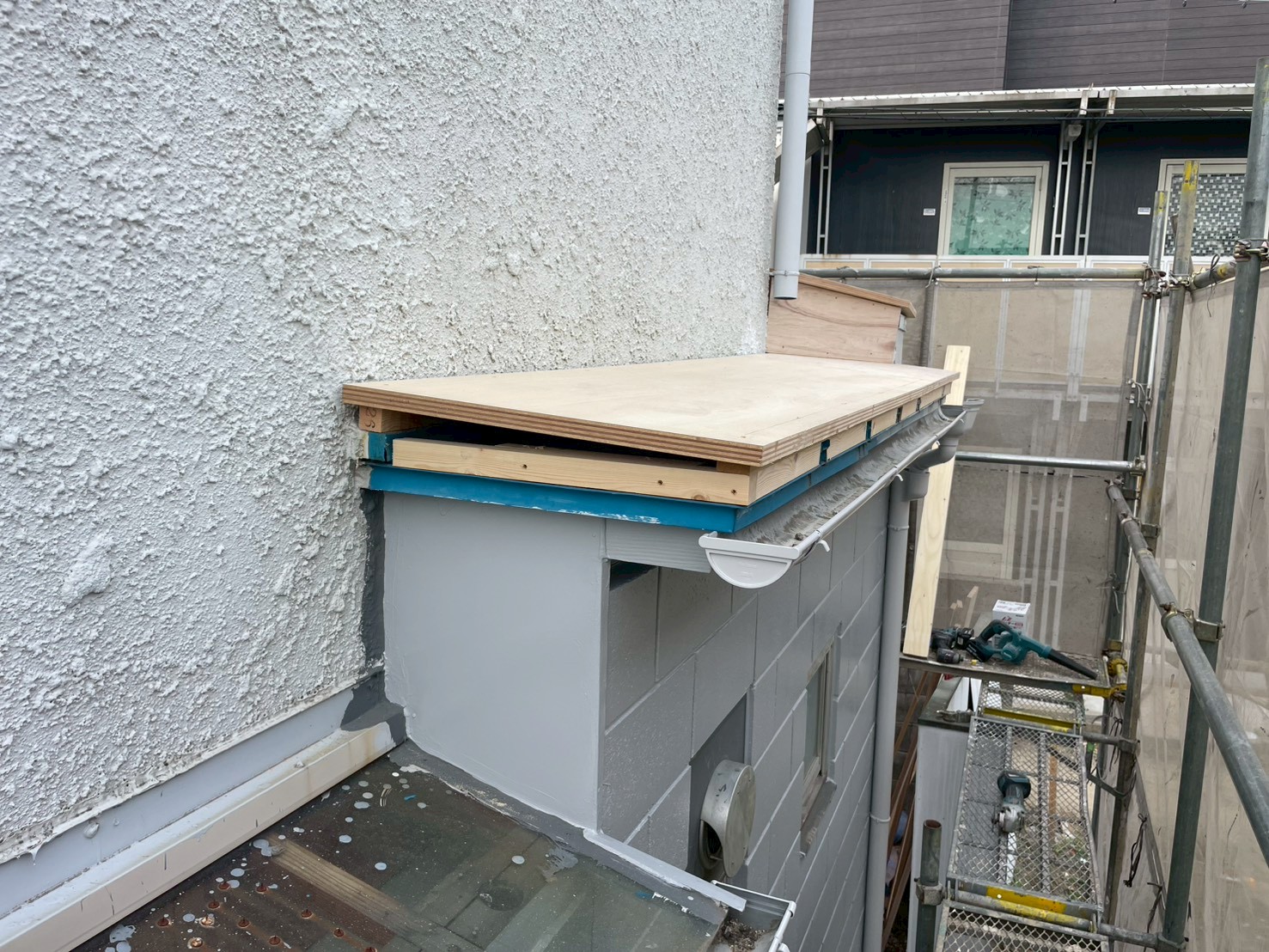

    既存庇部分に勾配を付けるのに下地木材を取り付けました。

  38. 38. 2025年12月01日

    屋根工事

    屋根工事

    既存庇部分に勾配を付けるのに下地木材を取り付けました。

  39. 39. 2025年12月01日

    屋根工事

    屋根工事

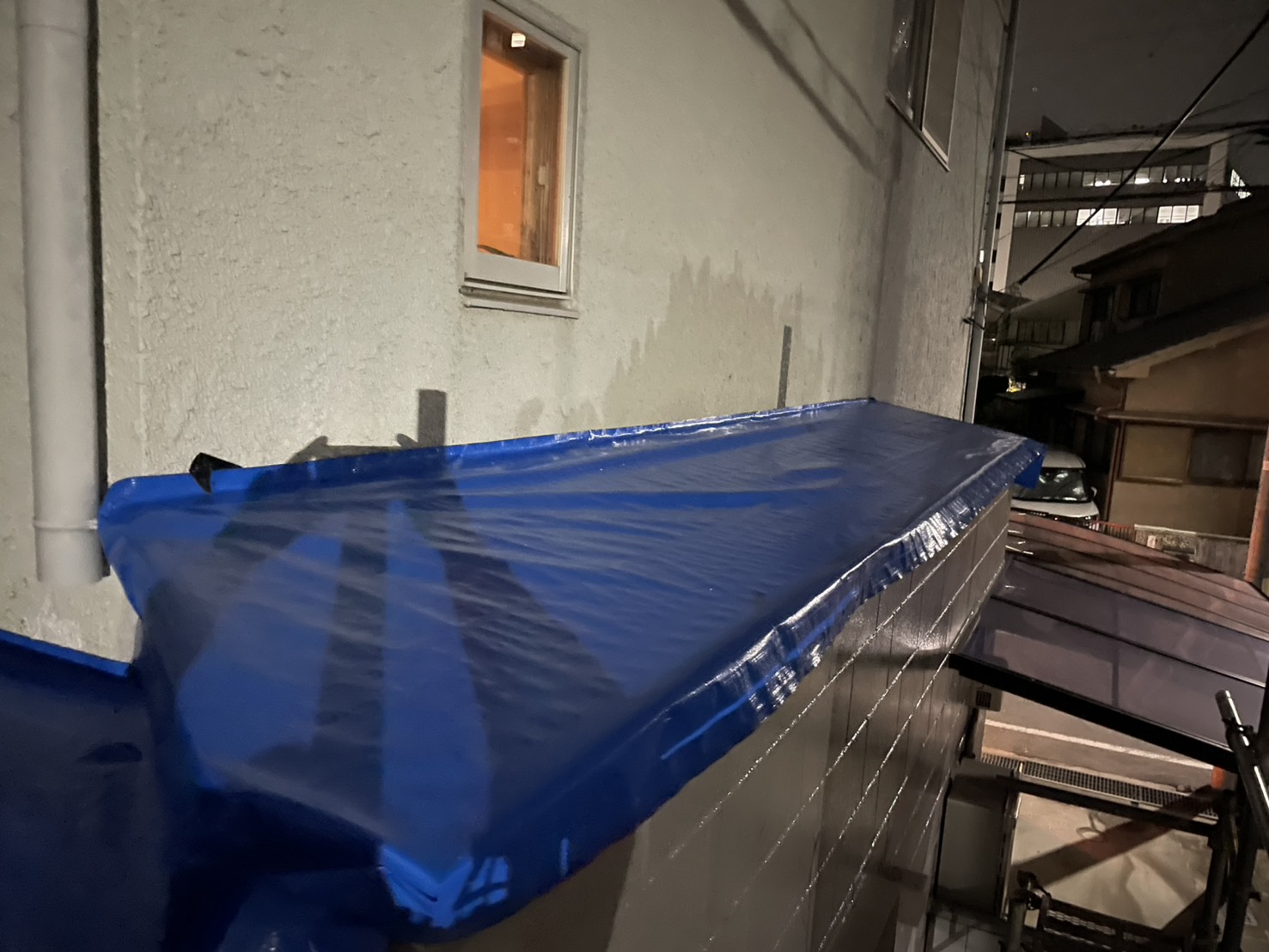

    ブルーシート養生しました。

  40. 40. 2025年12月01日

    シナベニヤ張り替え工事

    シナベニヤ張り替え工事

    洗面室天井、既存の状態です。

  41. 41. 2025年12月01日

    シナベニヤ張り替え工事

    シナベニヤ張り替え工事

    養生します。

  42. 42. 2025年12月01日

    シナベニヤ張り替え工事

    シナベニヤ張り替え工事

    既存ベニヤを撤去し、新たにシナベニヤ5.5㎜を取り付けました。

  43. 43. 2025年12月04日

    水切り製作

    水切り製作

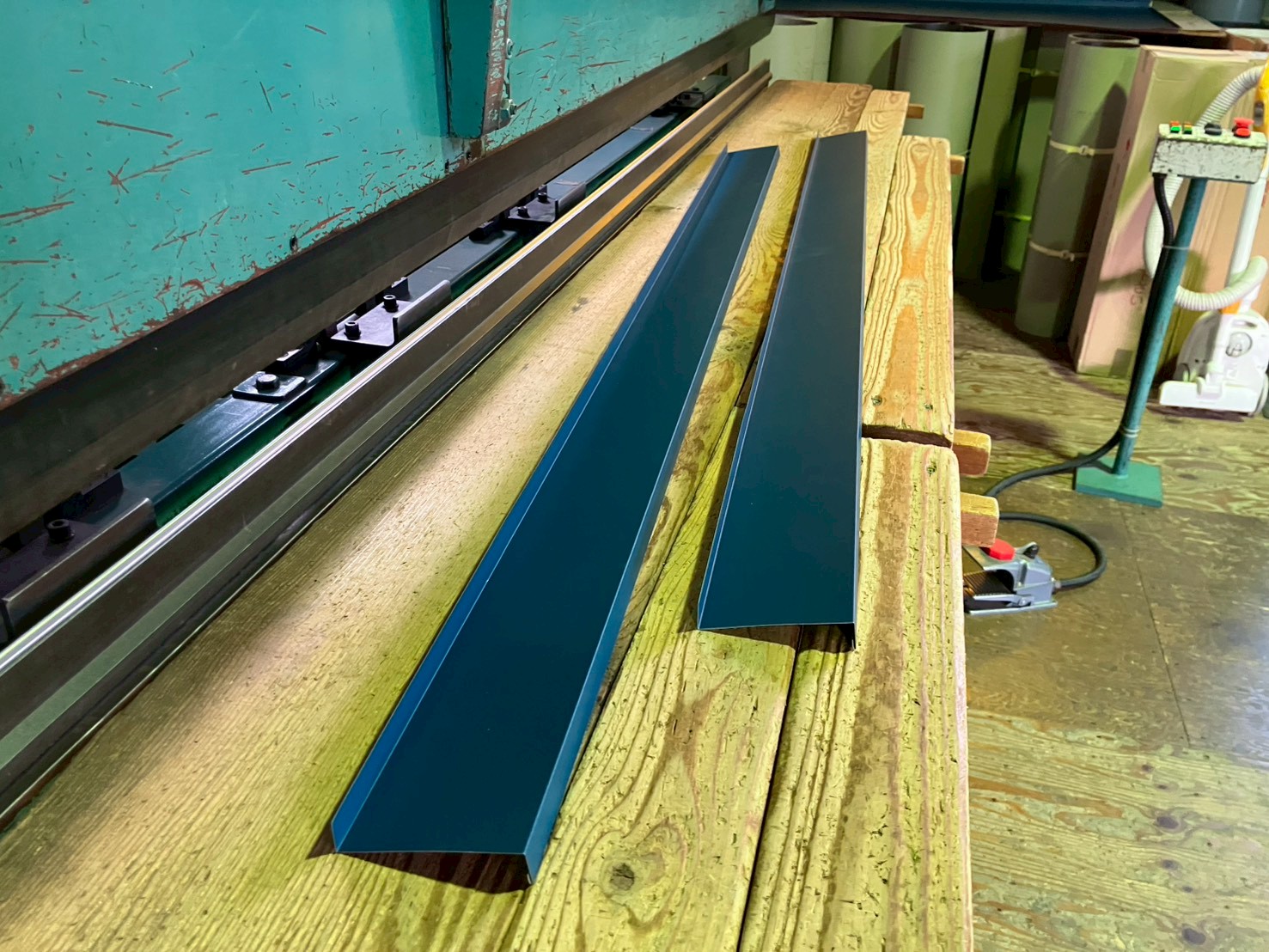

    自社工場にてオリジナルの水切りを作成、加工していきます。スリッター(ガルバリウム切断機)で平板を切断し、折曲機で加工していきます。

  44. 44. 2025年12月04日

    水切り製作

    水切り製作

    自社工場にてオリジナルの水切りを作成、加工していきます。

  45. 45. 2025年12月04日

    水切り製作

    水切り製作

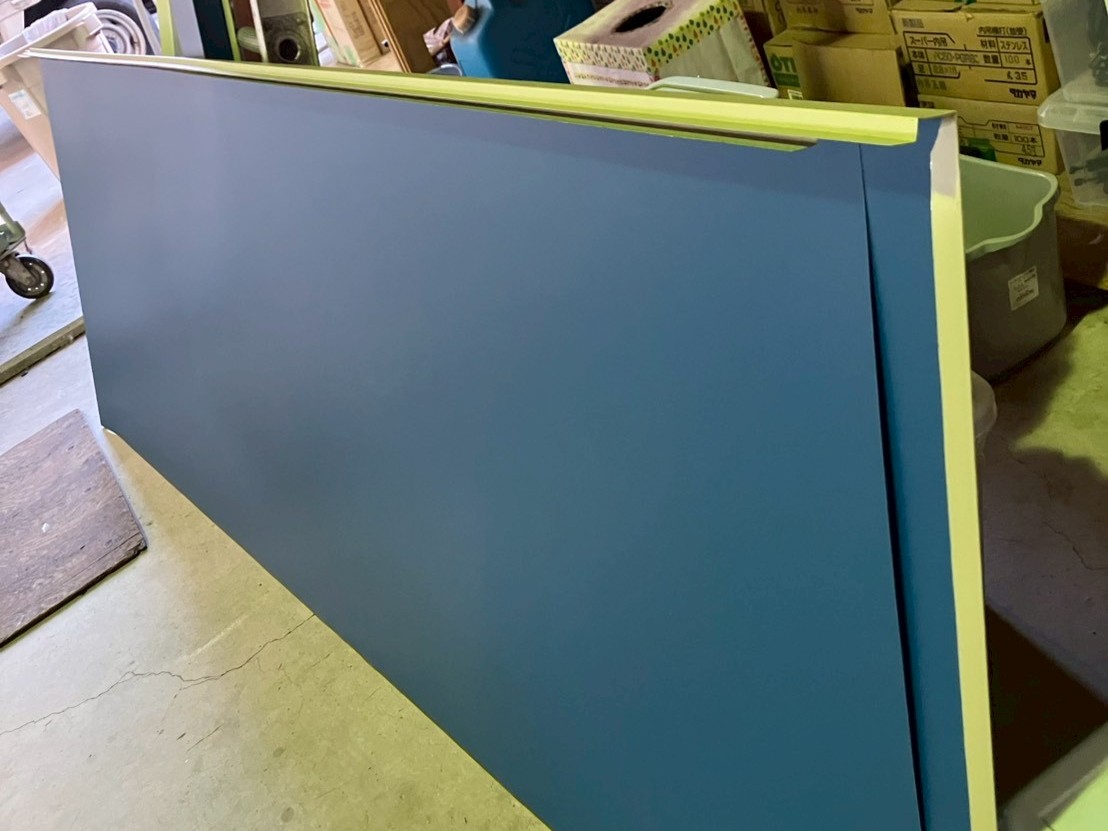

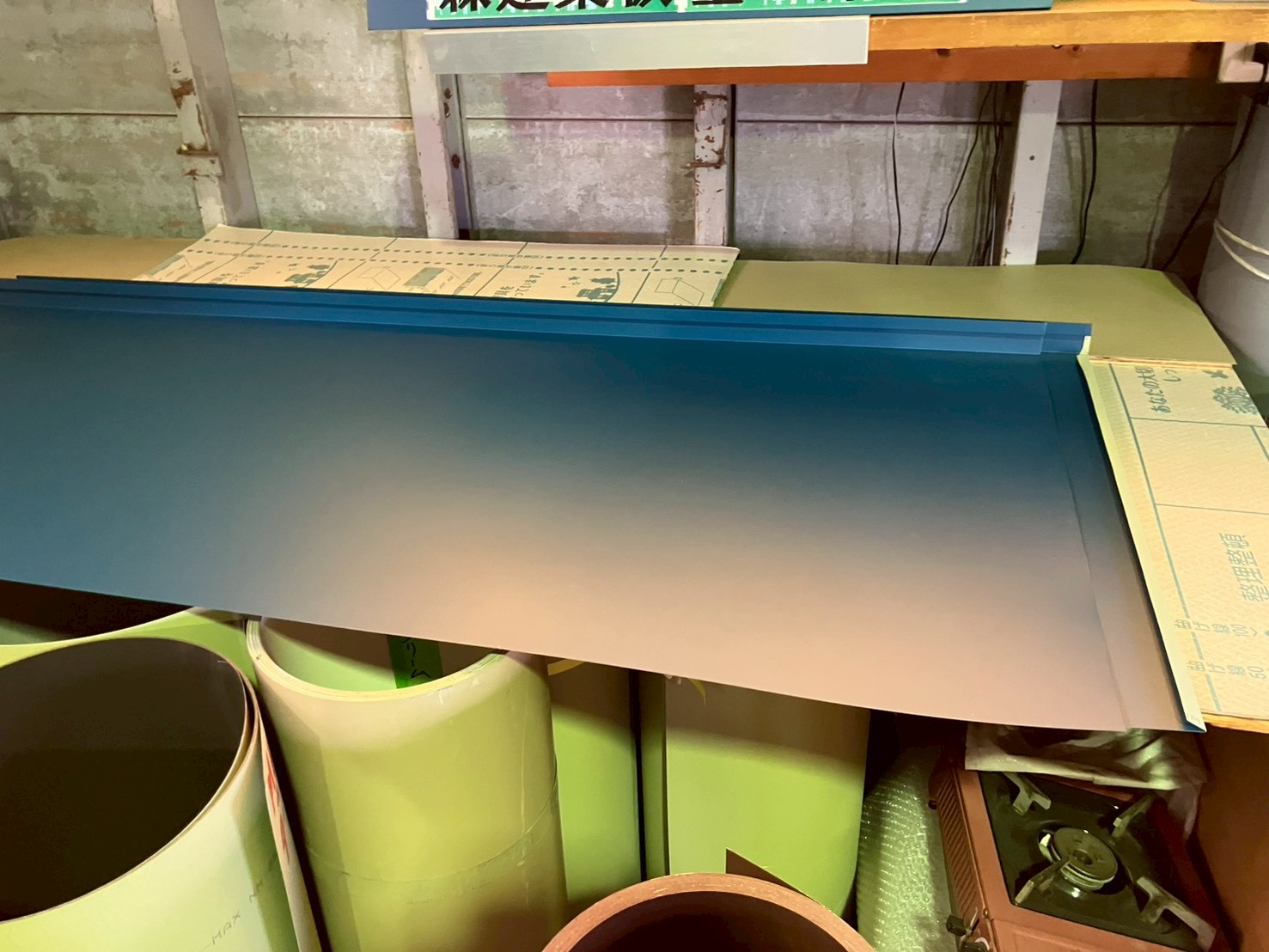

    完成した水切りです。

  46. 46. 2025年12月04日

    水切り製作

    水切り製作

    完成した水切りです。

  47. 47. 2025年12月05日

    屋根工事

    屋根工事

    軒先に水切りを取り付けていきます。

  48. 48. 2025年12月05日

    屋根工事

    屋根工事

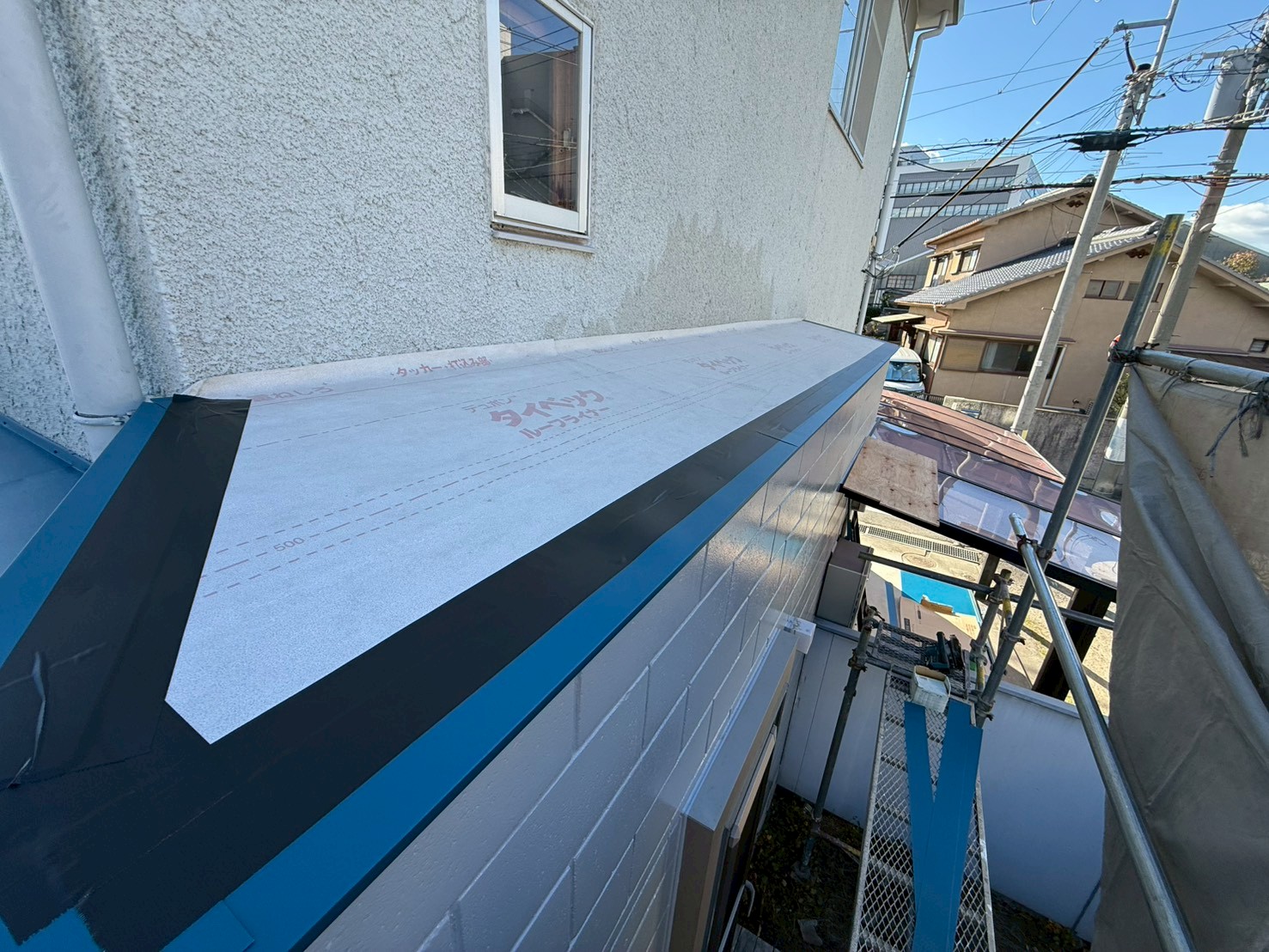

    新たな下葺き材(タイベックルーフライナー)を張り、軒先水切りの上から防水テープを貼ります。

  49. 49. 2025年12月05日

    屋根工事

    屋根工事

    新たな下葺き材(タイベックルーフライナー)を張り、軒先水切りの上から防水テープを貼ります。

  50. 50. 2025年12月05日

    屋根工事

    屋根工事

    庇に板金を取り付けていきます。

  51. 51. 2025年12月05日

    屋根工事

    屋根工事

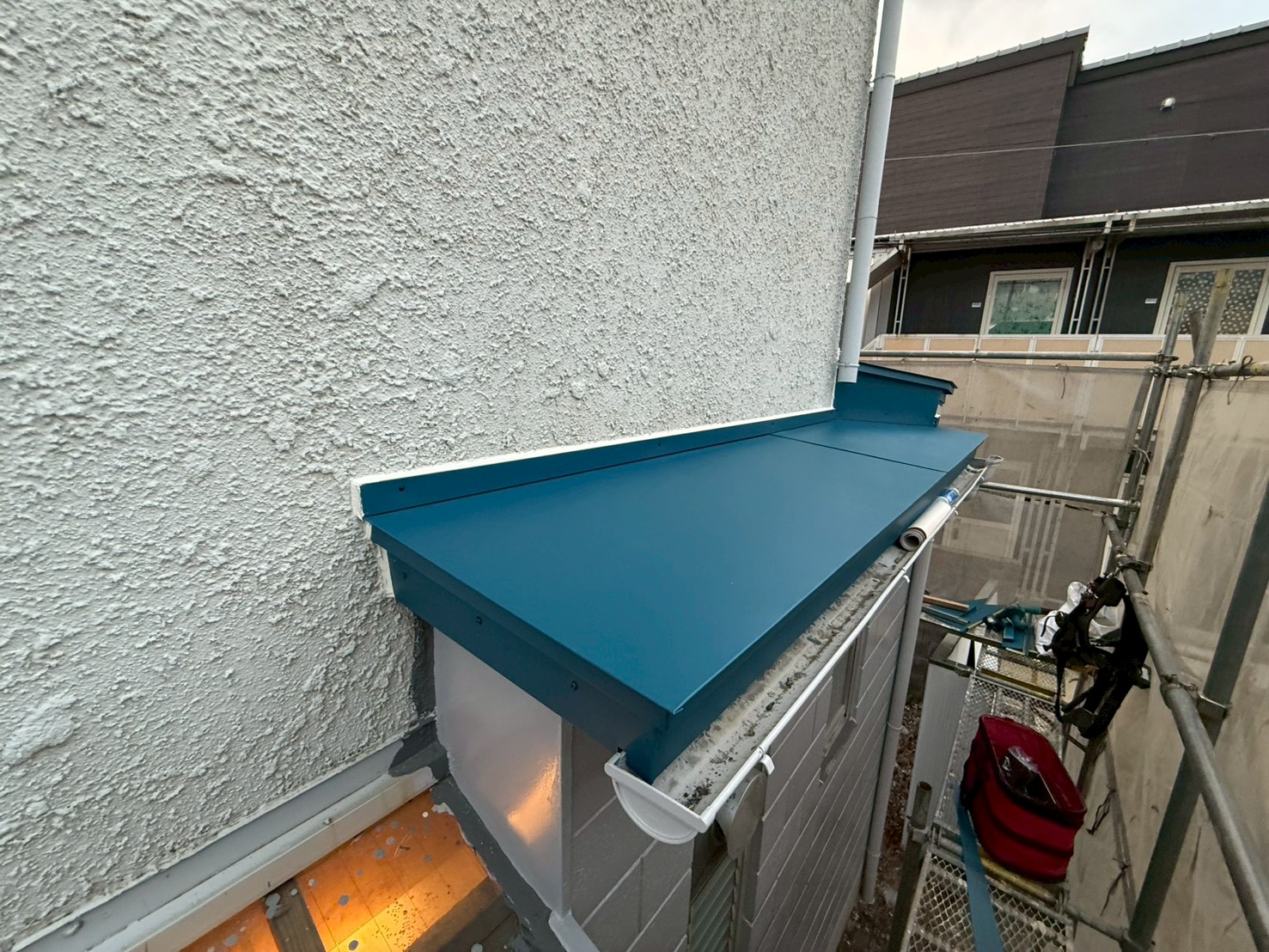

    庇に板金を取り付けました。

  52. 52. 2025年12月05日

    屋根工事

    屋根工事

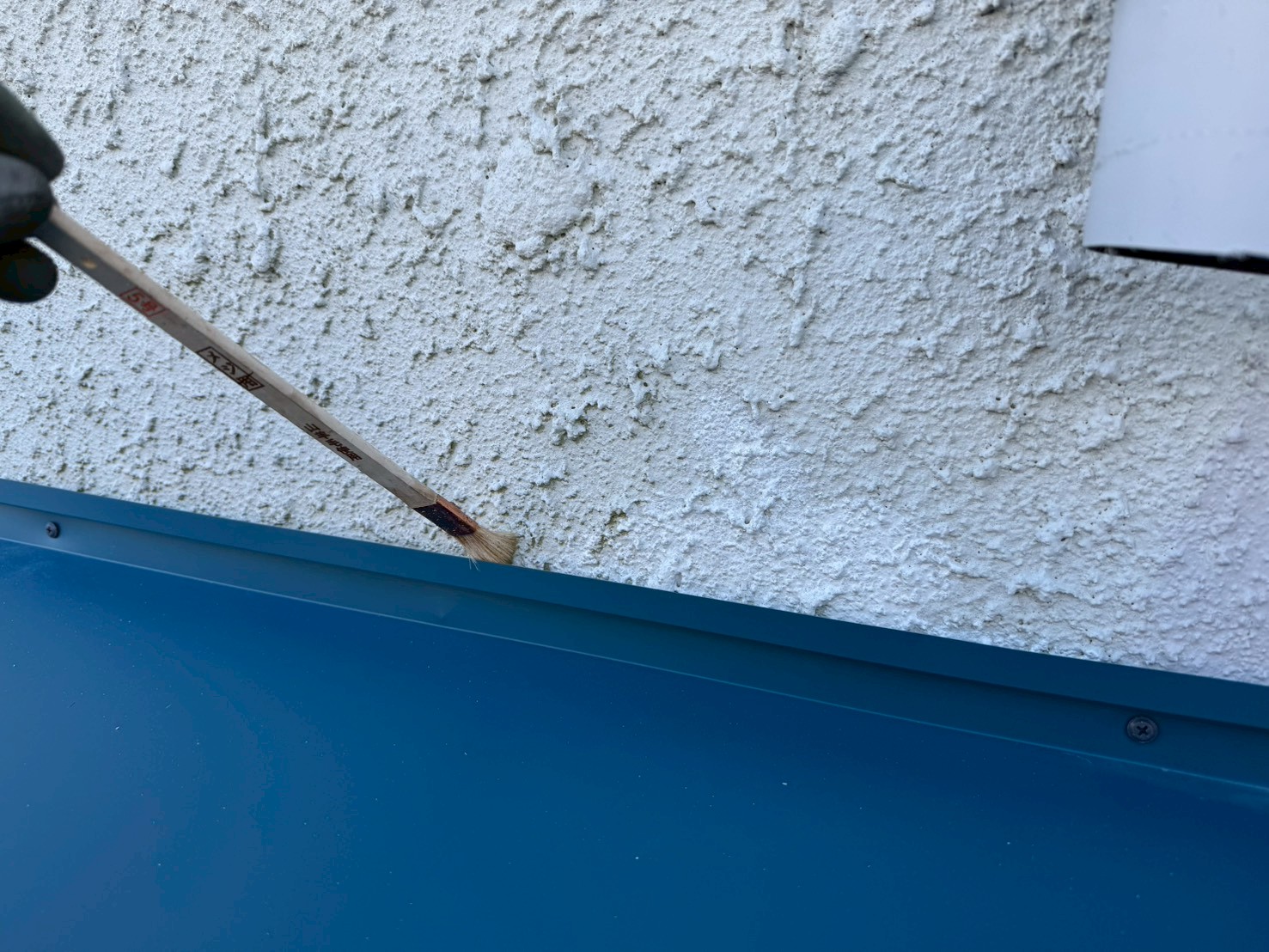

    庇板金と外壁との取り合い部分にシーリング材の付きを良くするプライマーを塗布していきます

  53. 53. 2025年12月05日

    屋根工事

    屋根工事

    シーリング材を充填します。

  54. 54. 2025年12月05日

    屋根工事

    屋根工事

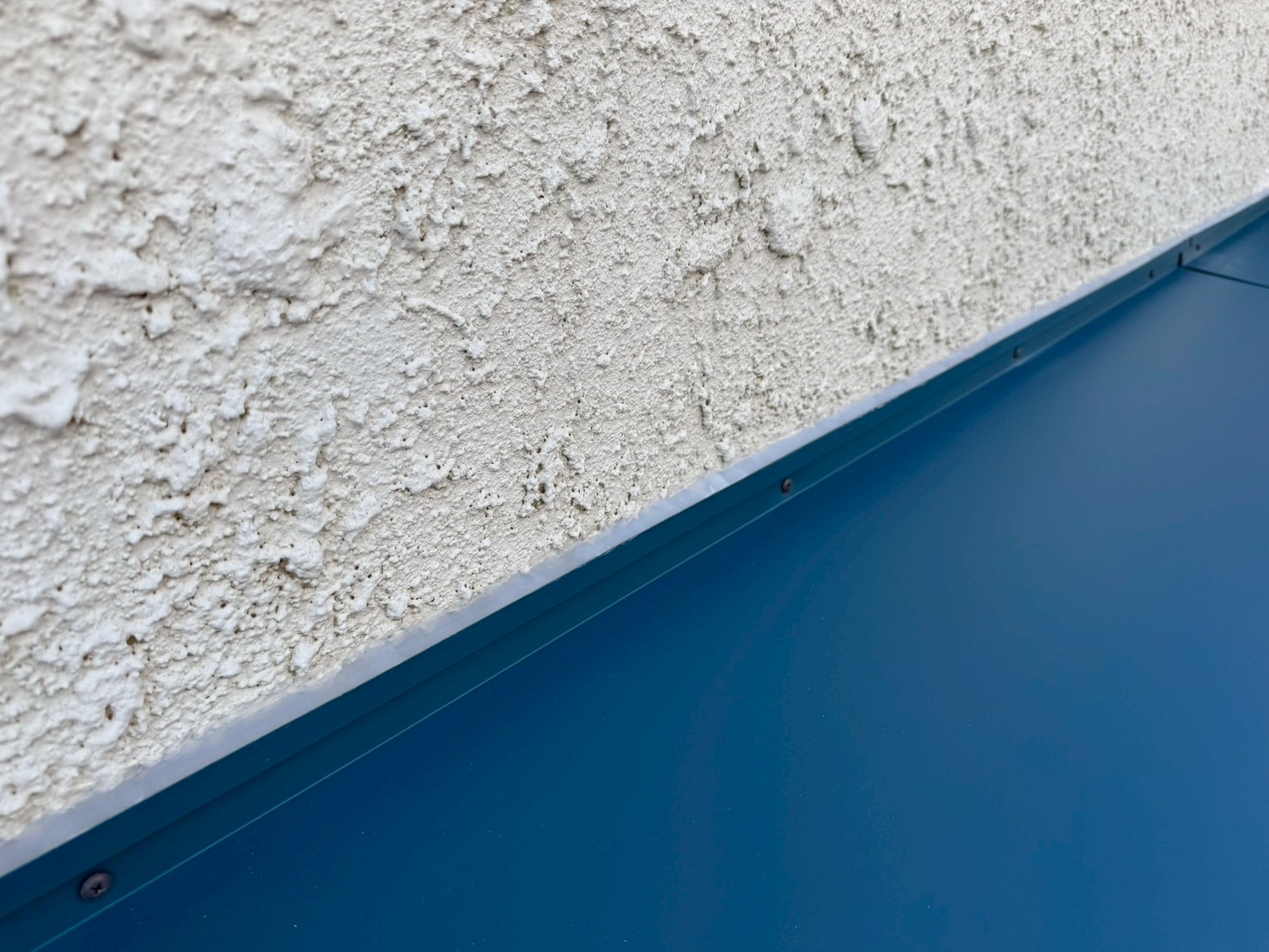

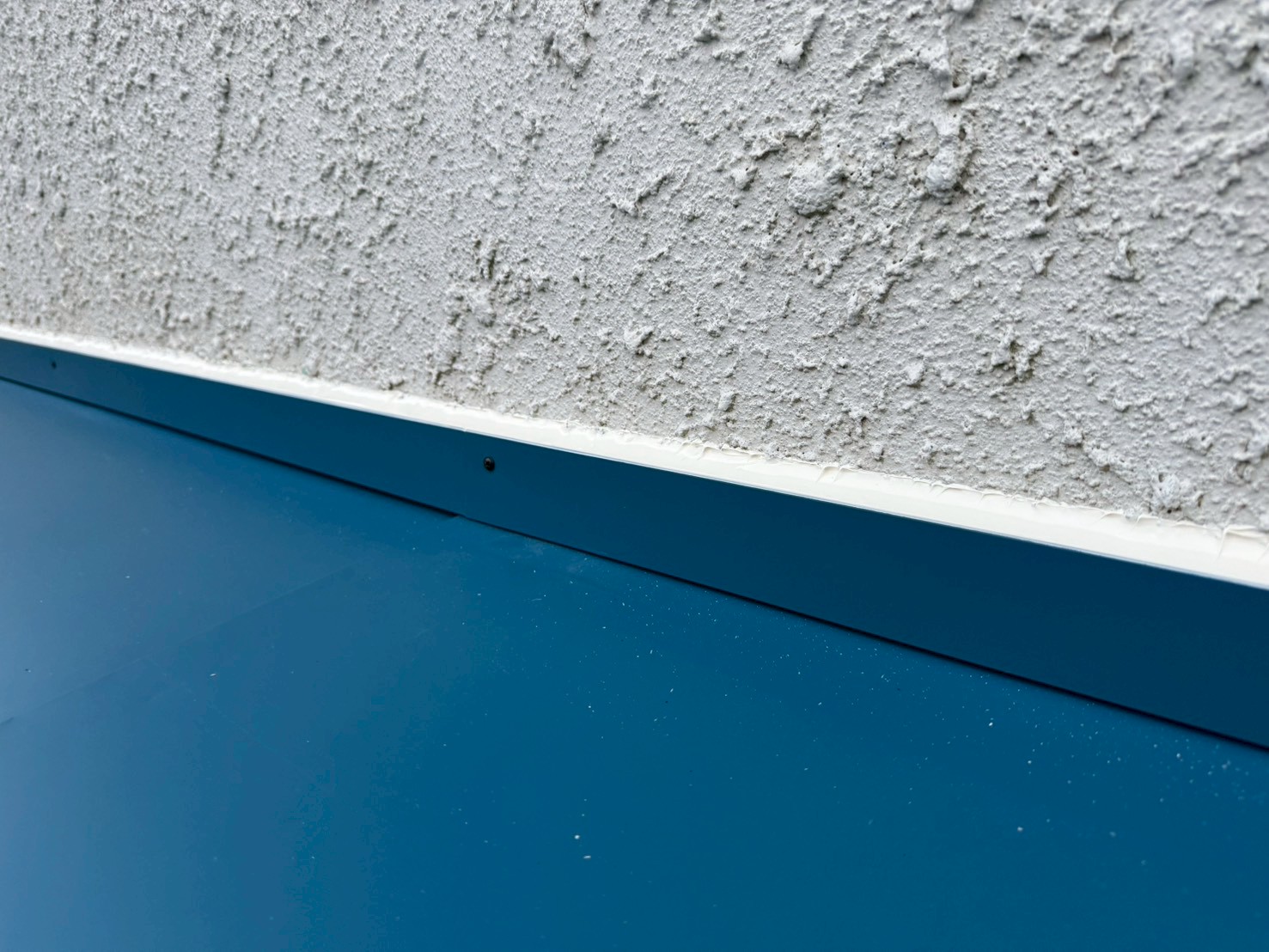

    雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付けました。

  55. 55. 2025年12月05日

    屋根工事

    屋根工事

    外壁と二重水切りとの取り合い部分をシーリング処理しました。

  56. 56. 2025年12月05日

    屋根工事

    屋根工事

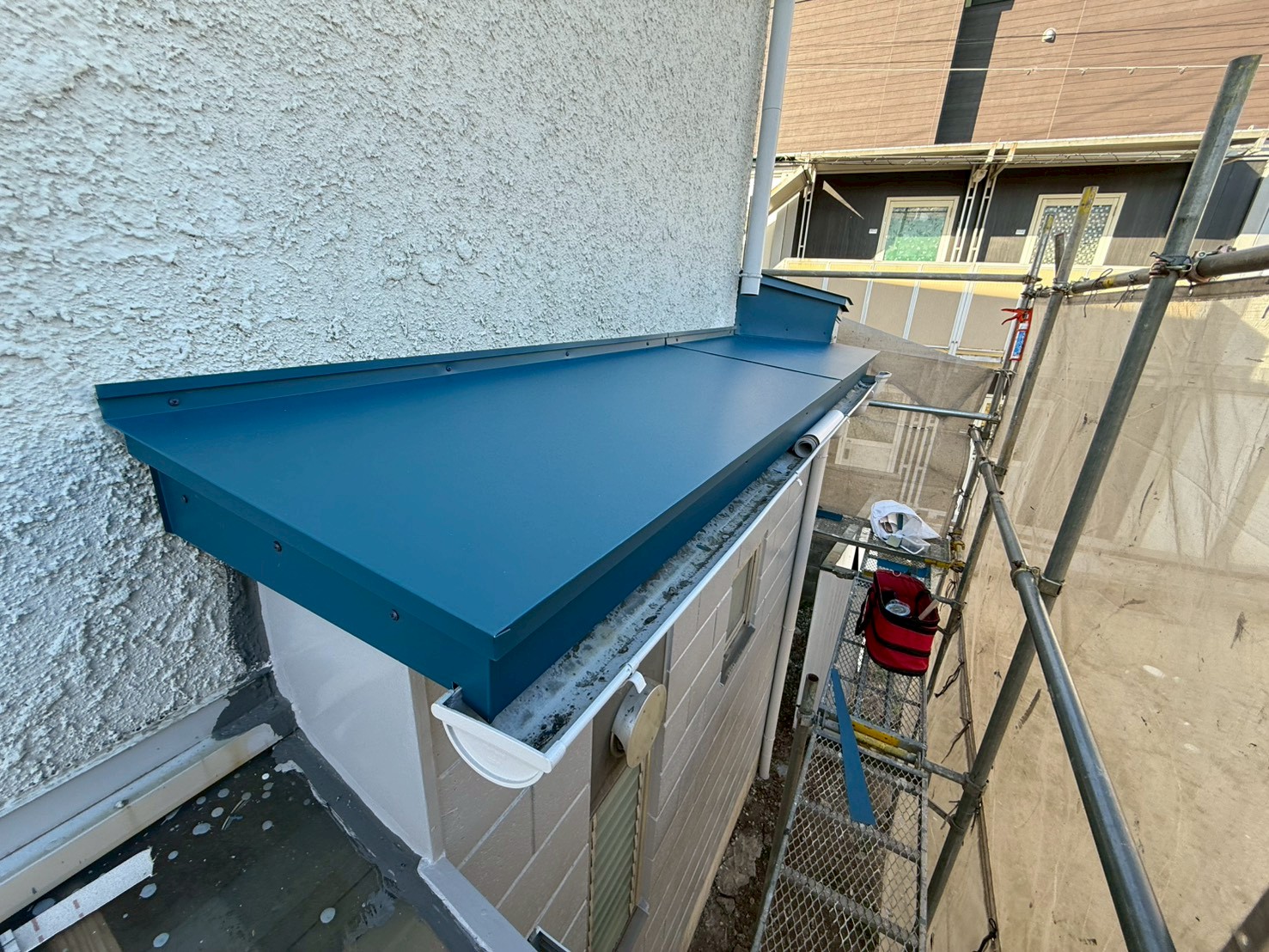

    庇取り付け工事完了です。

  57. 57. 2025年12月05日

    屋根工事

    屋根工事

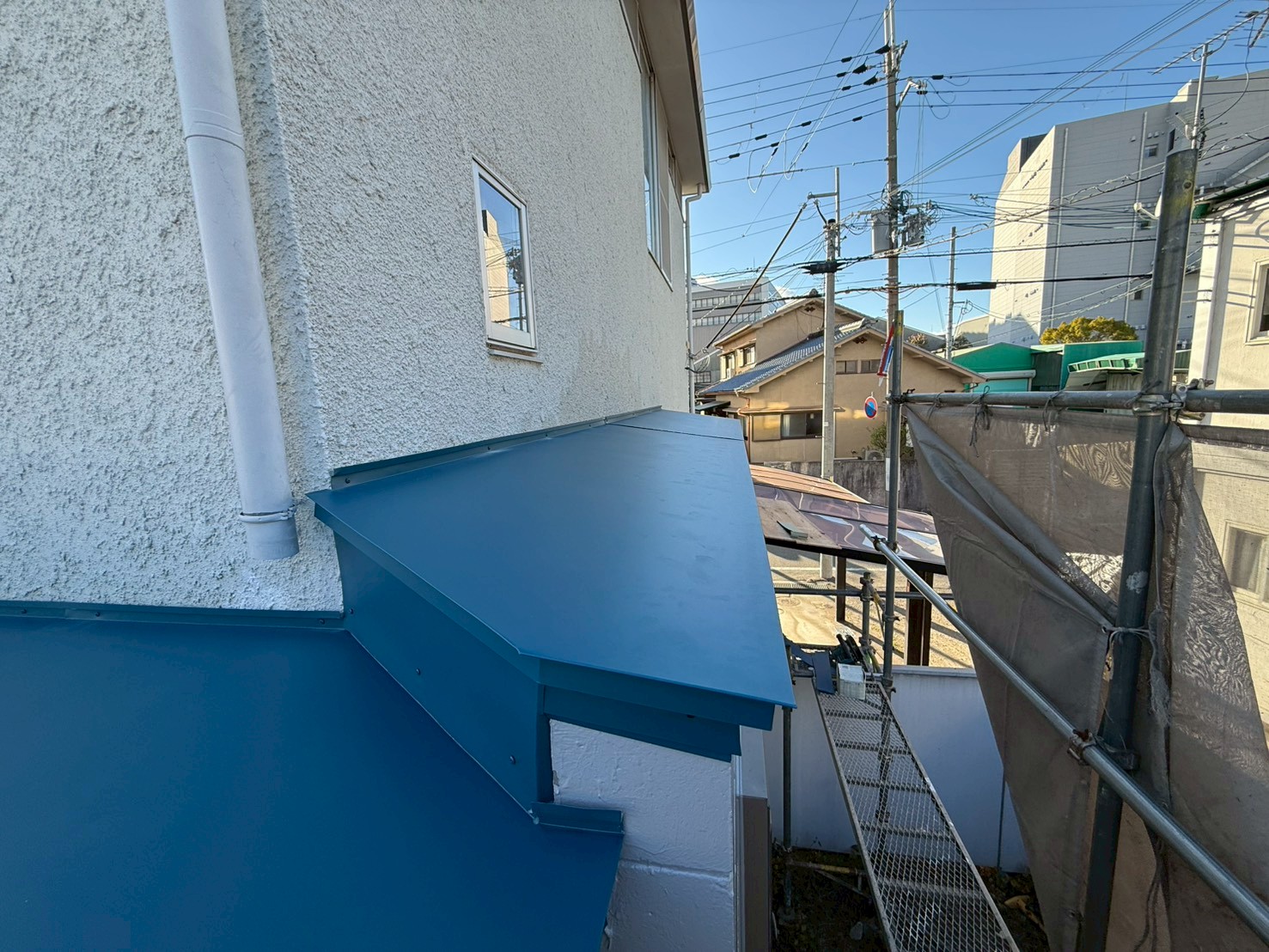

    庇取り付け工事完了です。

  58. 58. 2025年12月05日

    屋根工事

    屋根工事

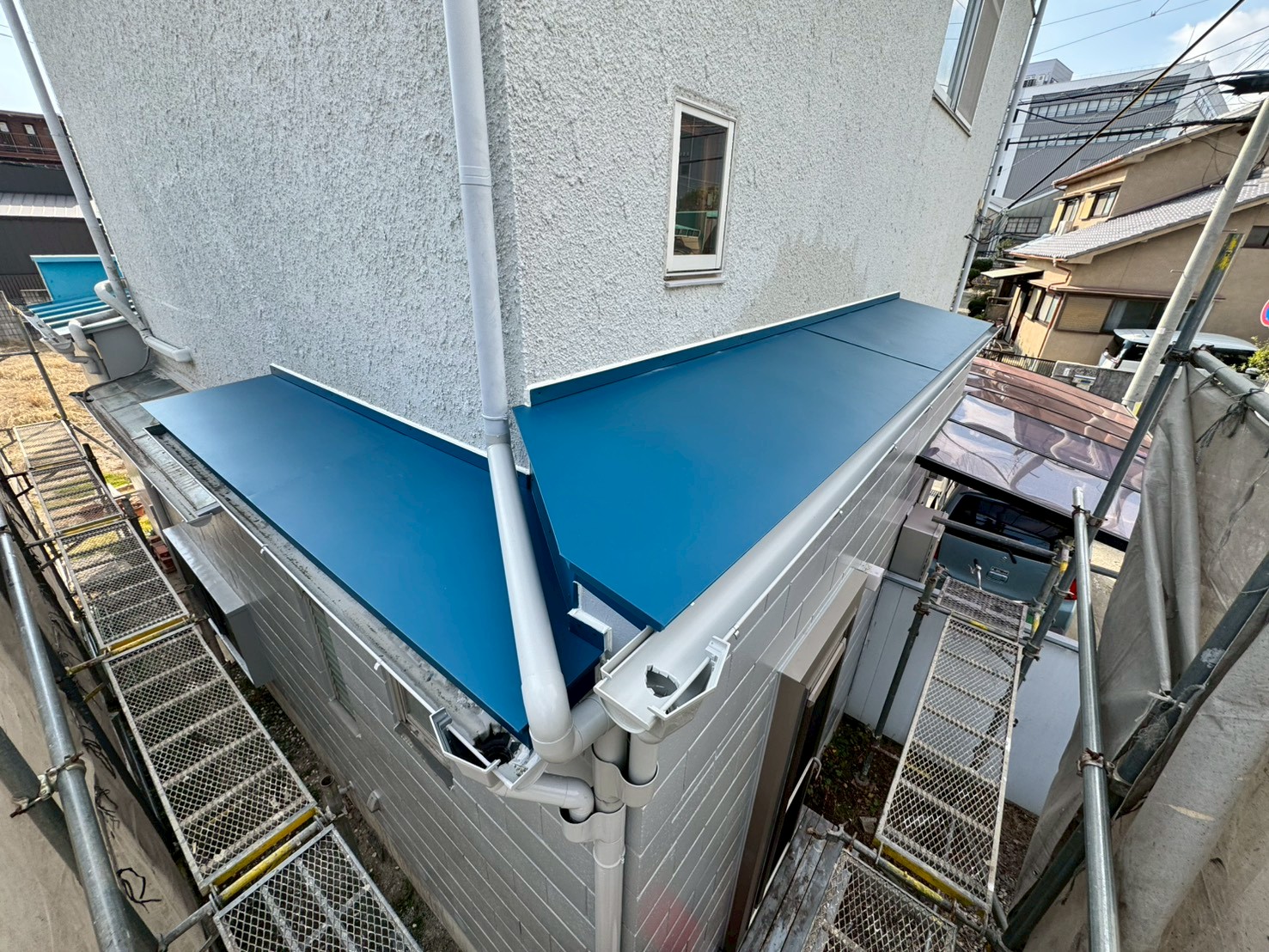

    新たに雨といを取り付けました。

  59. 59. 2025年12月09日

    最終確認

    最終確認

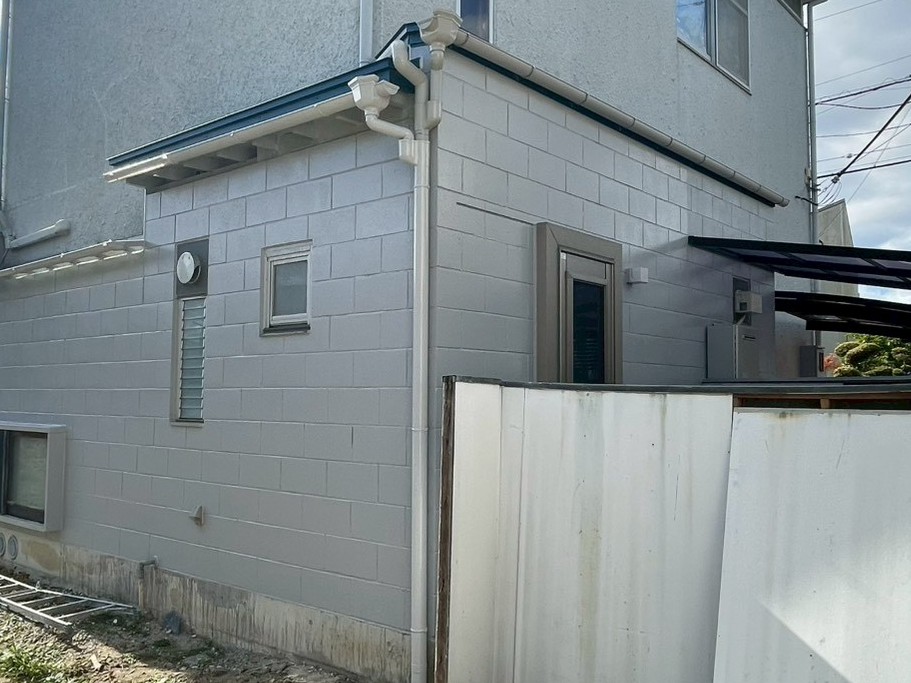

    確認していきます。

  60. 60. 2025年12月09日

    最終確認

    最終確認

    確認していきます。

  61. 61. 2025年12月09日

    最終確認

    最終確認

    確認していきます。

  62. 62. 2025年12月09日

    足場工事

    足場工事

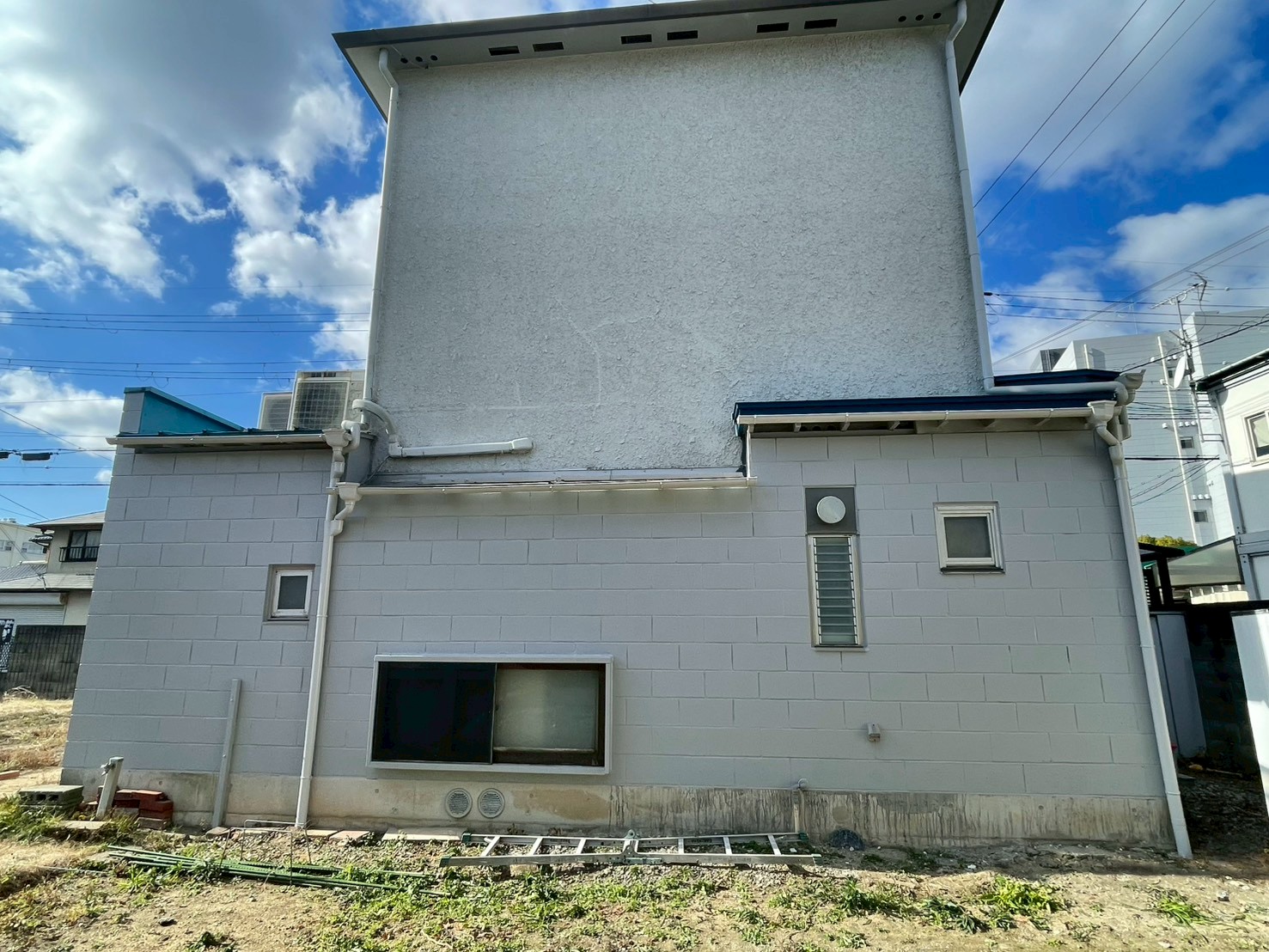

    足場を解体し、工事完了です。
