R7.11/8~11/17 奈良市 I様邸 屋根改修工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
‐
-
構造
‐
-
お問合わせ内容
以前に陸屋根のカバー工事を5年後ぐらいにした方が良いと言われてたので。
-
工事内容
屋根改修工事、壁シーリング工事
-
工期
約10日
施工詳細
1. 2025年11月08日

足場工事

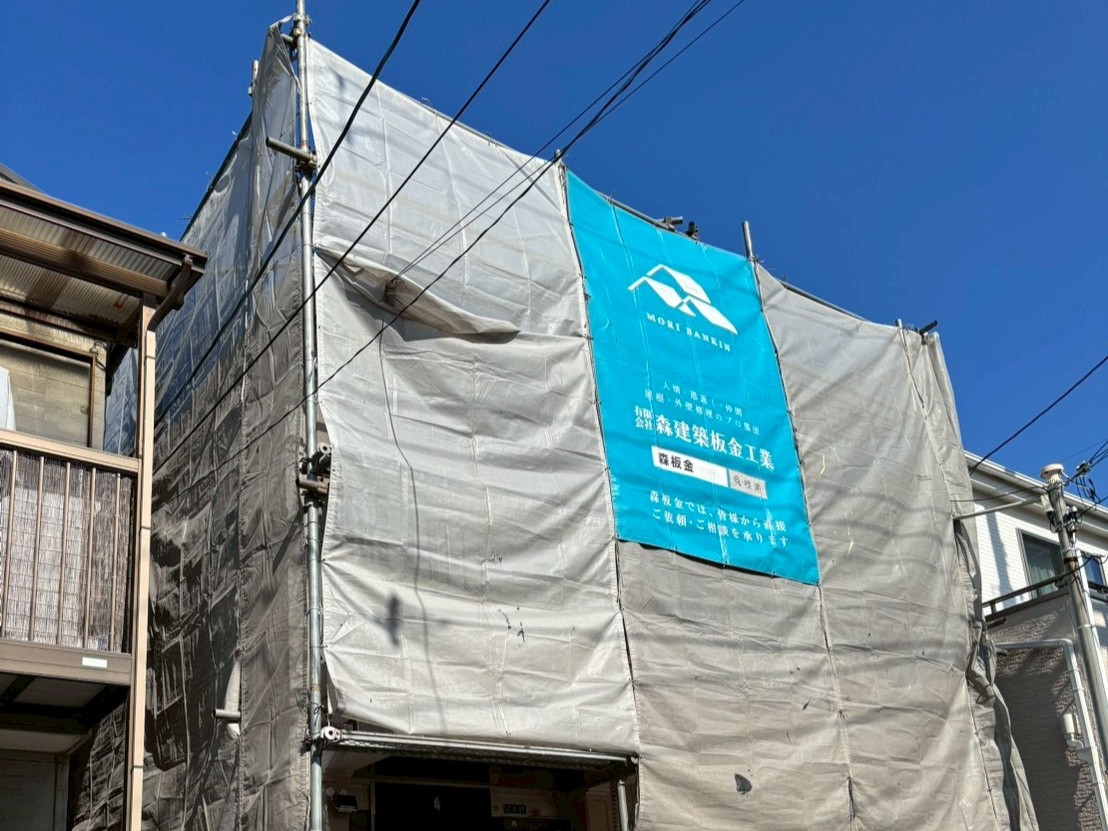

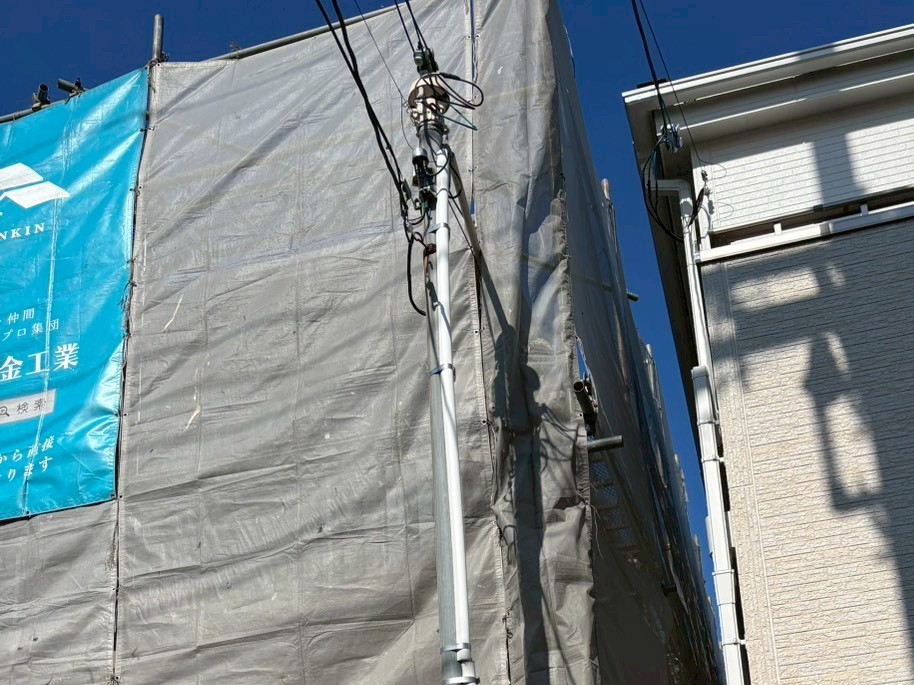

足場を設置し、養生シートを取り付けました。
2. 2025年11月08日

足場工事
足場を設置し、養生シートを取り付けました。
3. 2025年11月10日

屋根改修工事

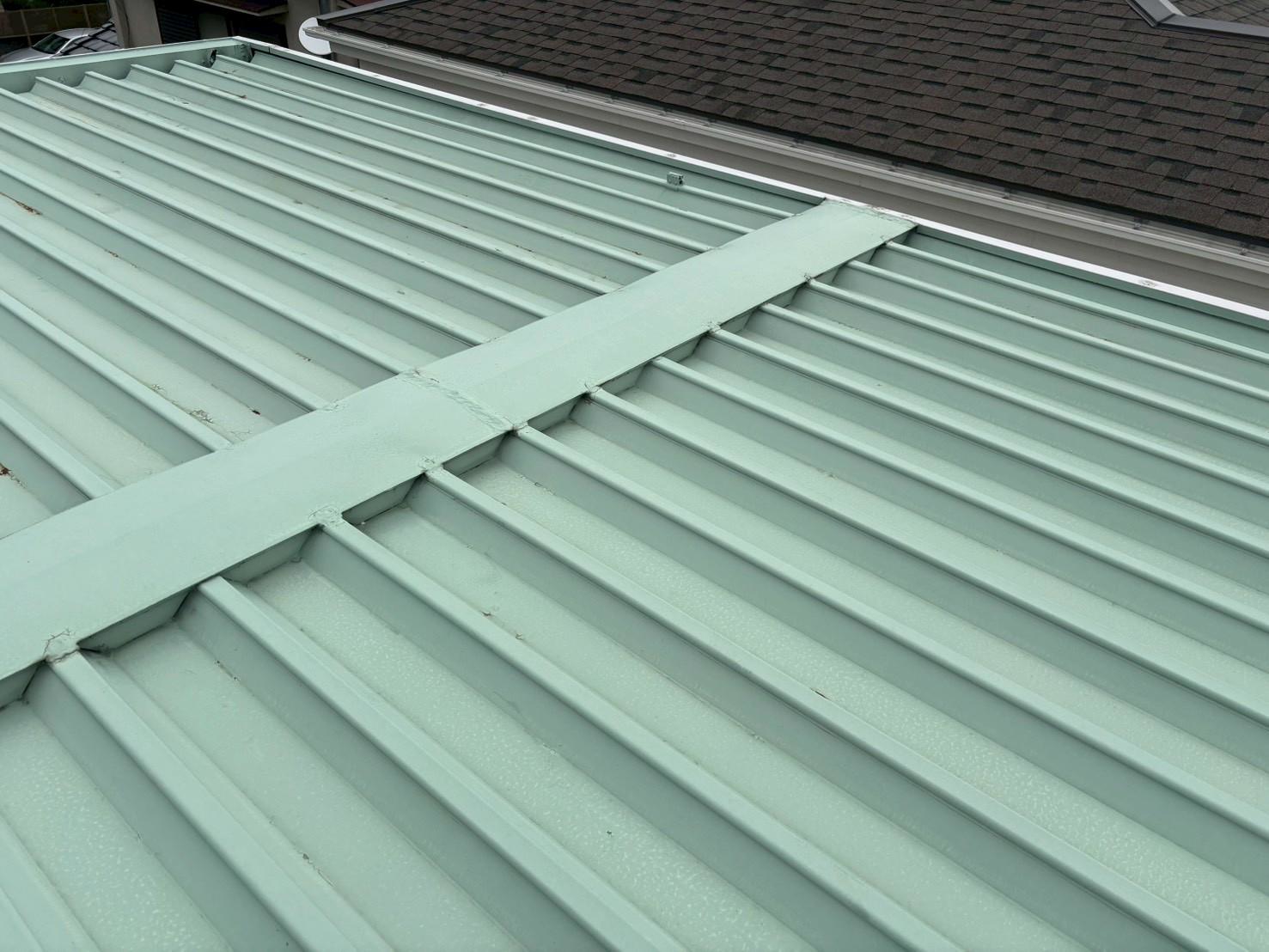

屋根、既存の状態です。
4. 2025年11月10日

屋根改修工事
シーリング材を充填します。
5. 2025年11月10日

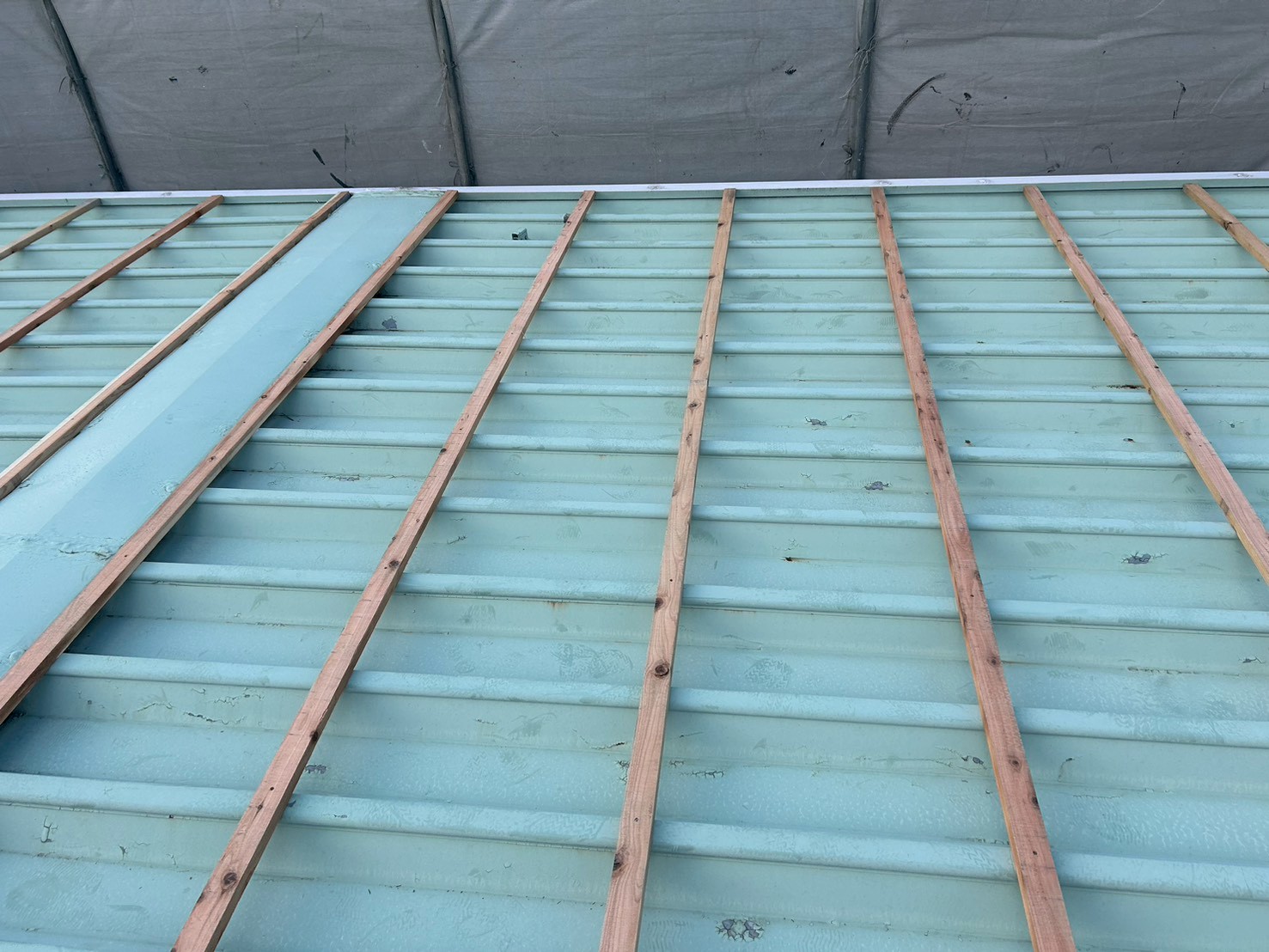

屋根改修工事

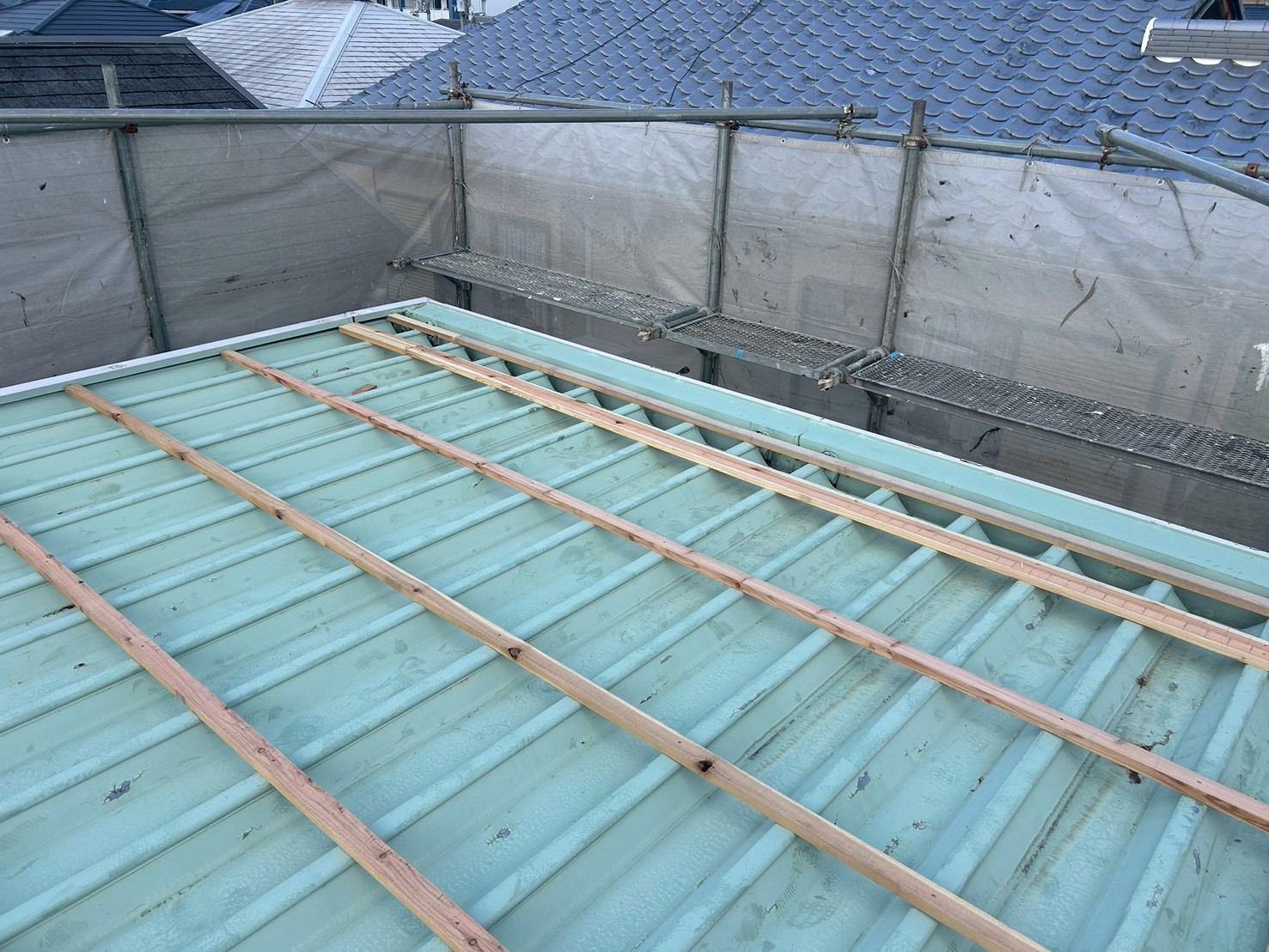

下地木材を取り付けていきます。
6. 2025年11月10日

屋根改修工事
下地木材を取り付けていきます。
7. 2025年11月10日

谷とい製作

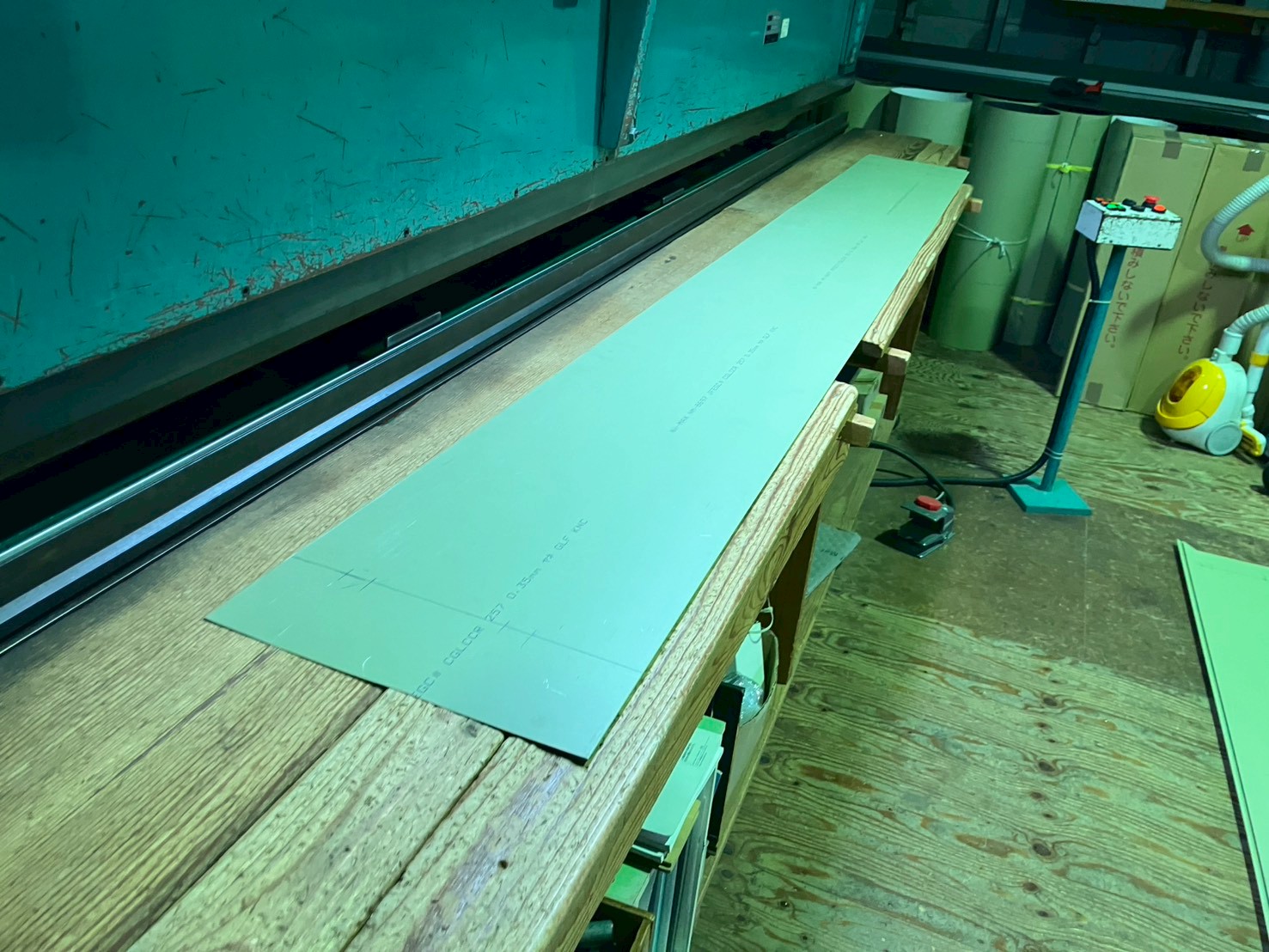

自社工場にてオリジナルの谷といを作成、加工していきます。スリッター(ガルバリウム切断機)で平板を切断し、折曲機で加工していきます。
8. 2025年11月10日

谷とい製作

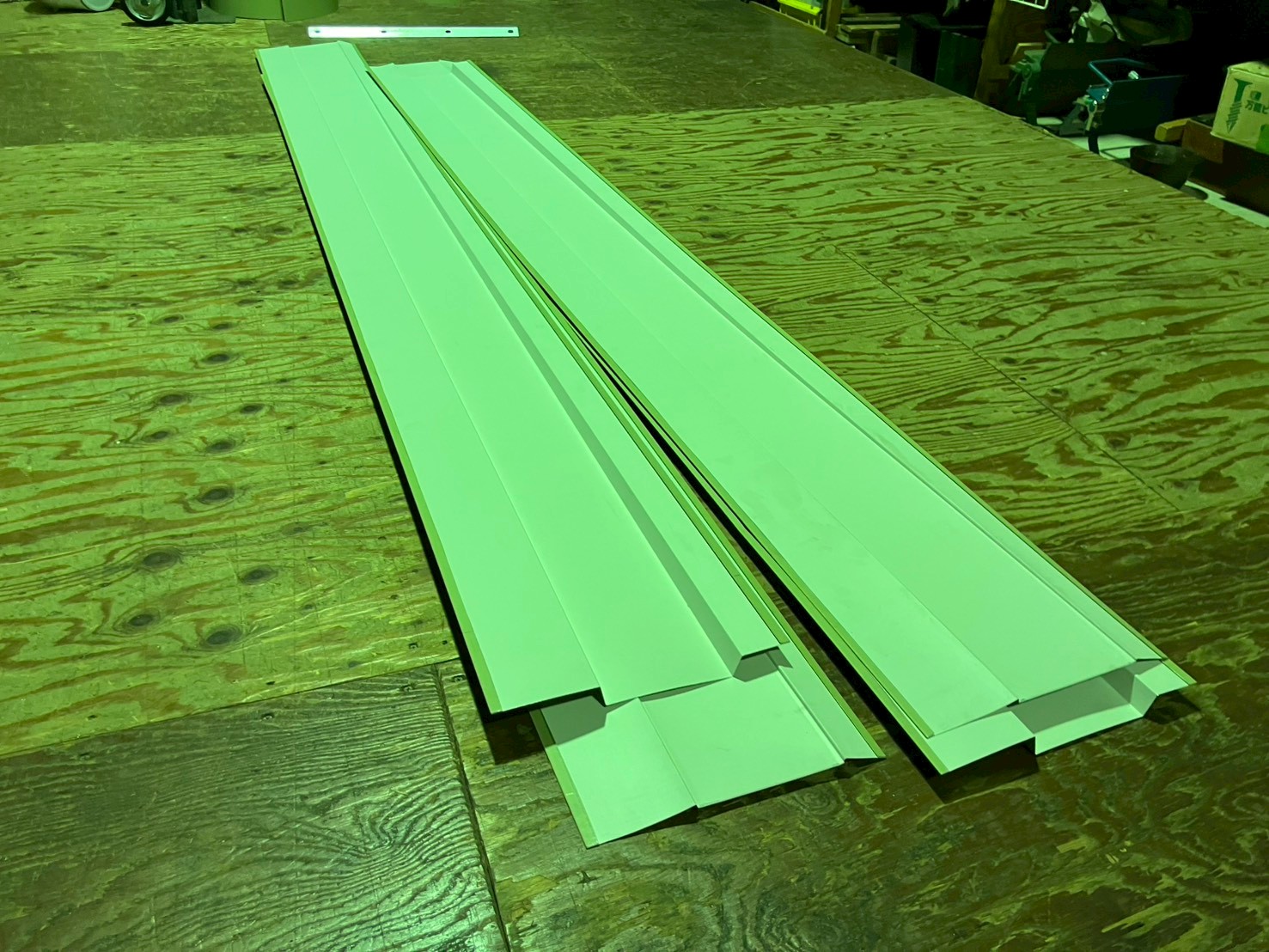

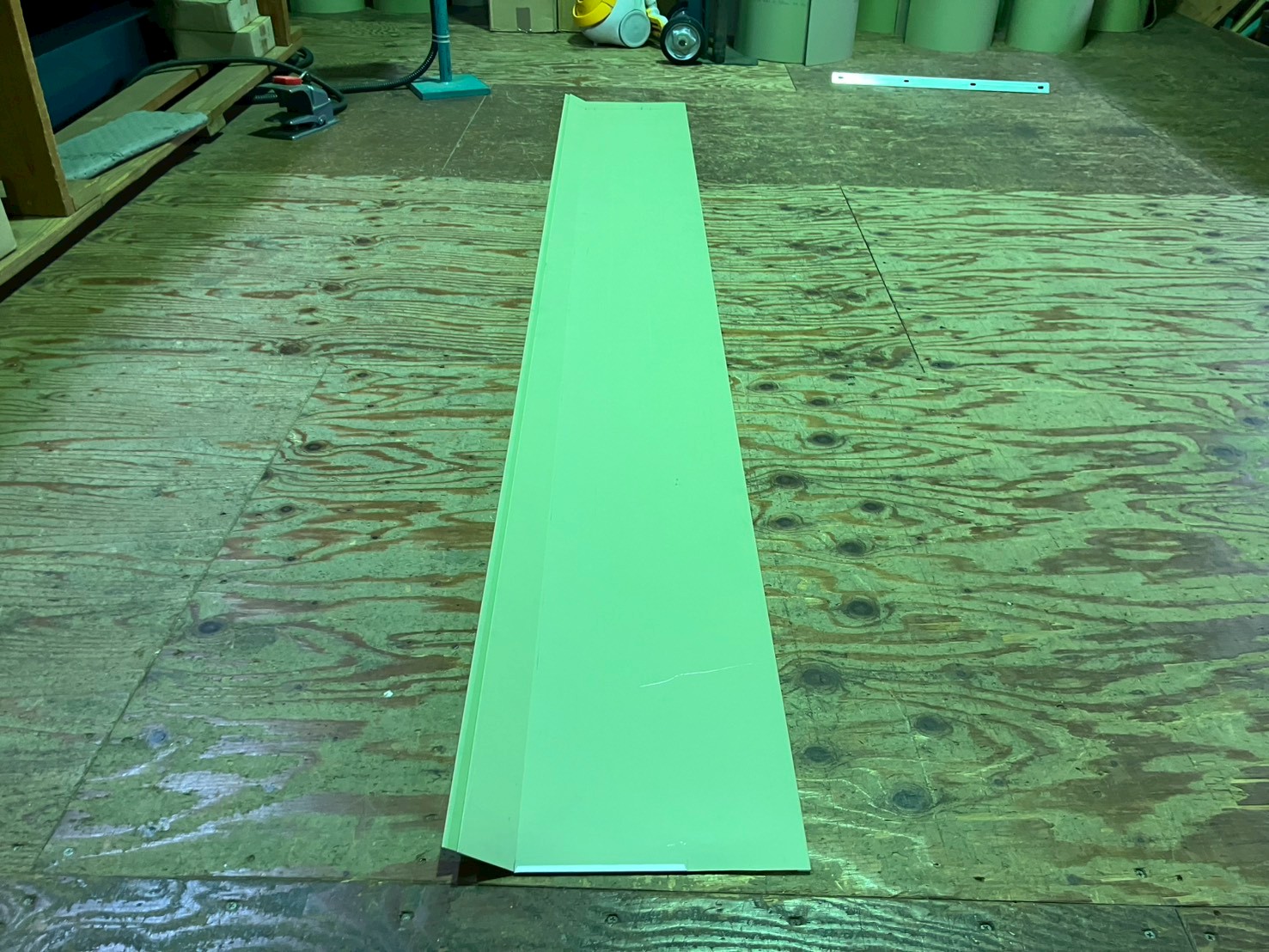

完成した谷といです。
9. 2025年11月10日

谷とい製作
完成した谷といです。
10. 2025年11月11日

屋根改修工事

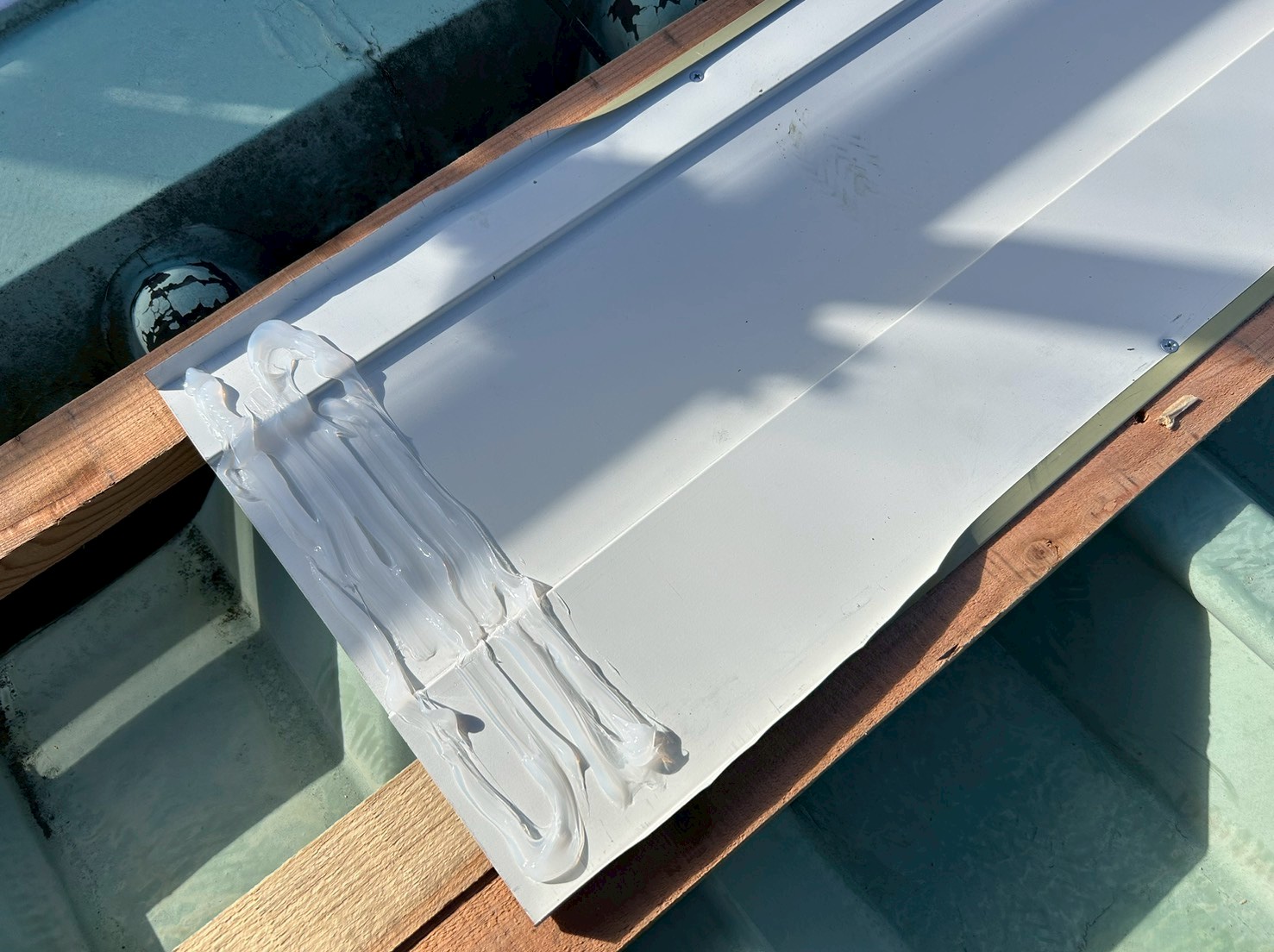

谷といを取り付けていきます。継手にはシーリング材を充填します。
11. 2025年11月11日

屋根改修工事

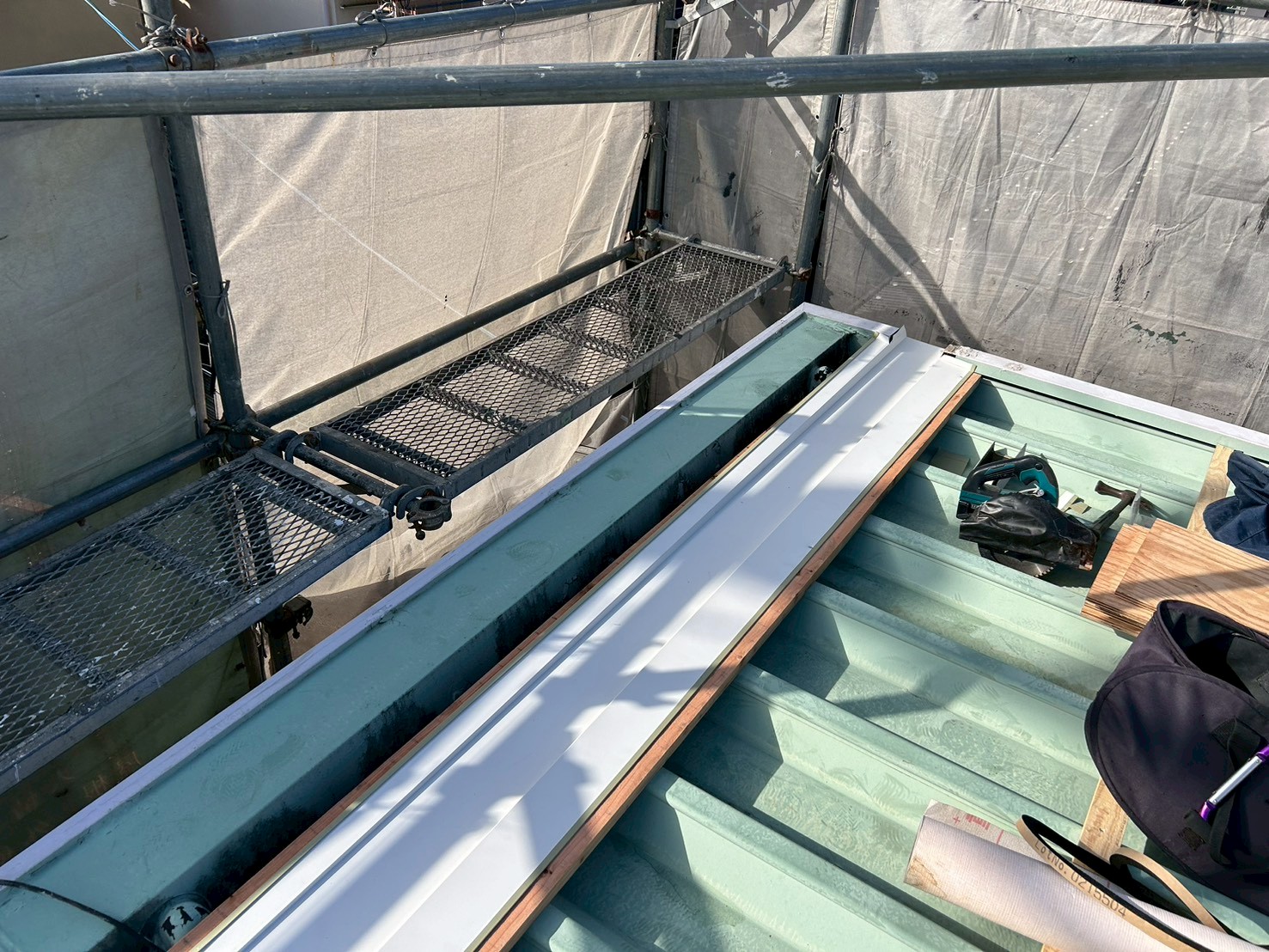

谷といを取り付けていきます。
12. 2025年11月11日

屋根改修工事
谷といを取り付けていきます。
13. 2025年11月11日

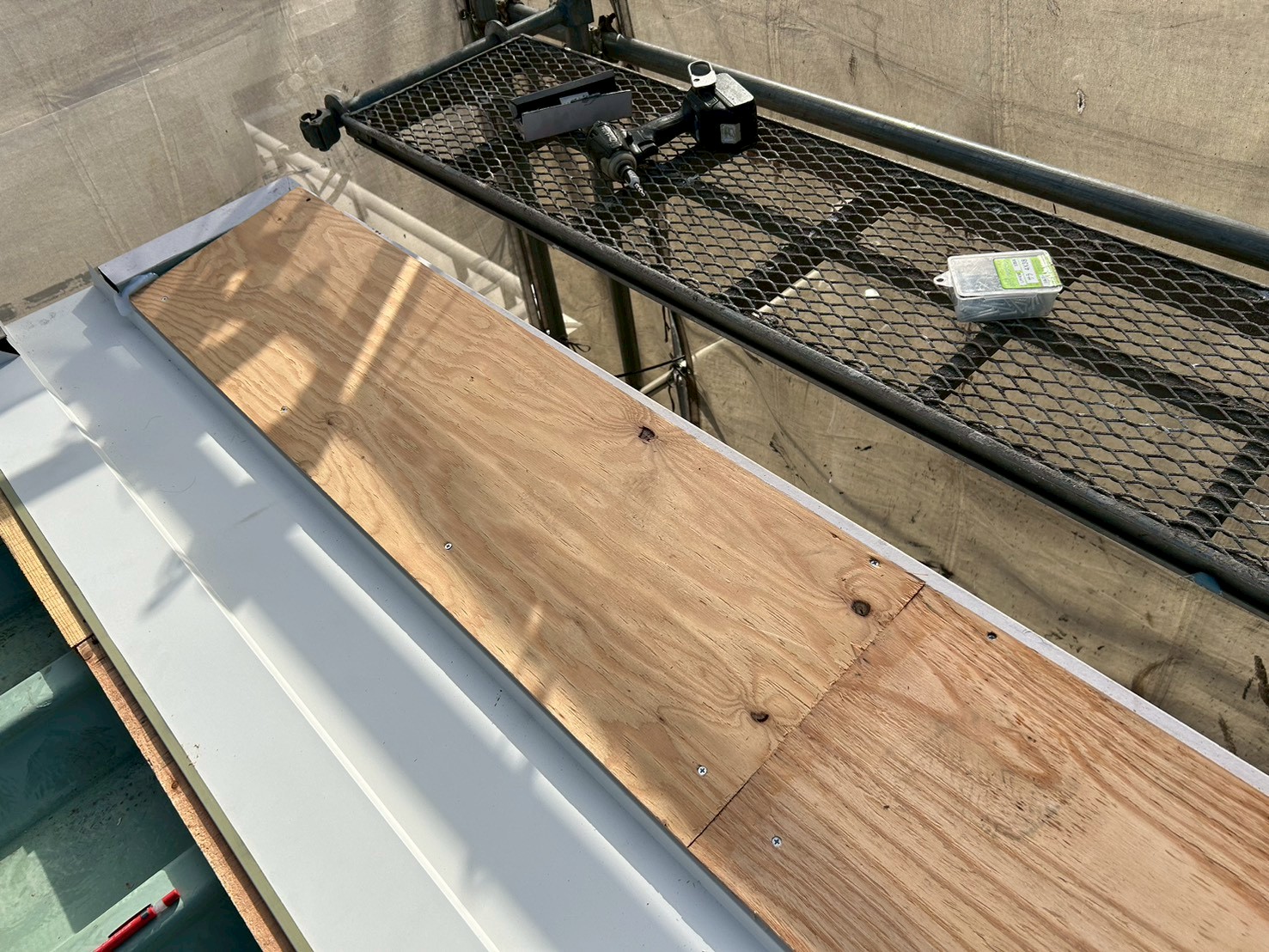

屋根改修工事

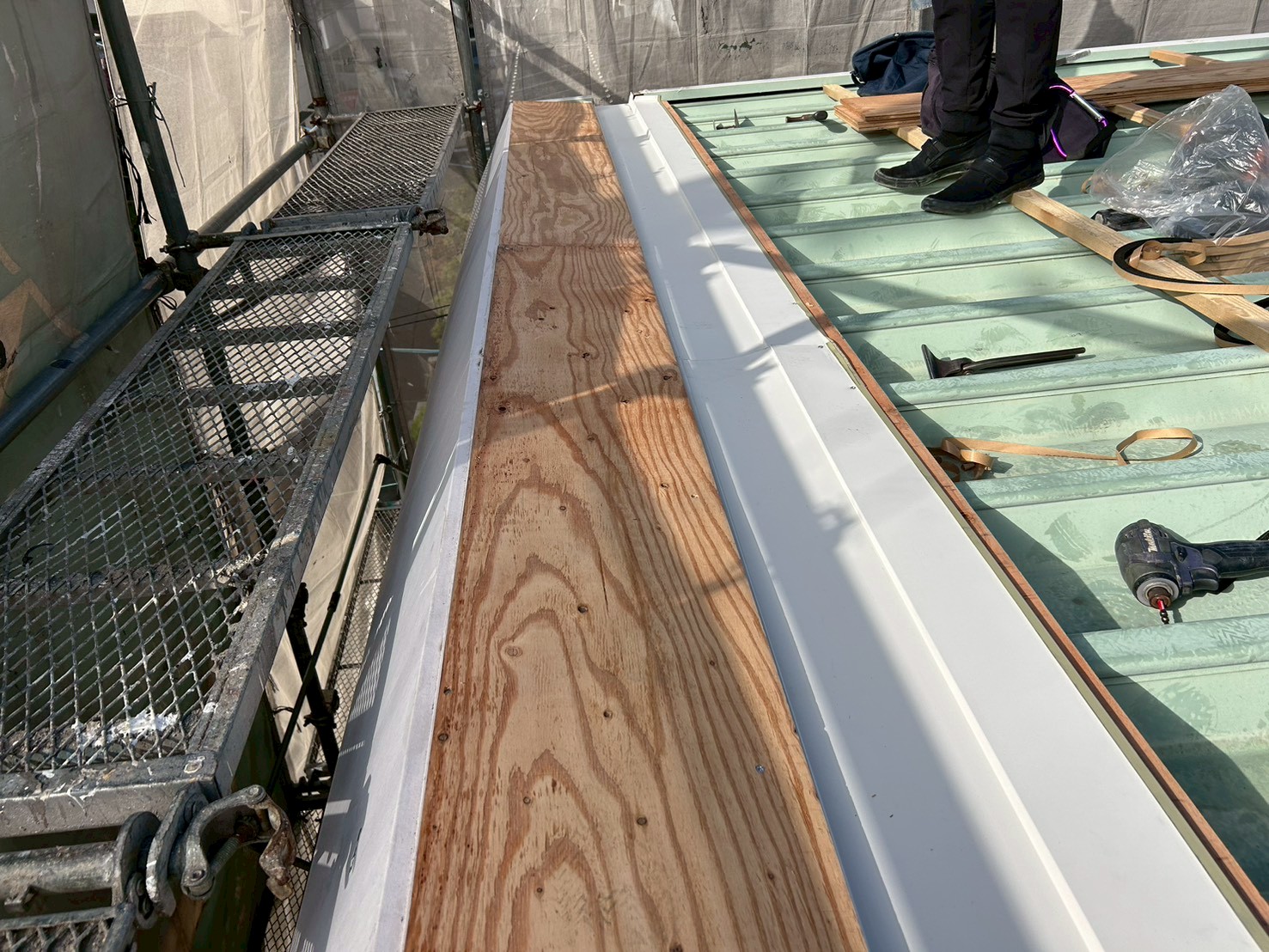

下地木材を取り付けていきます。
14. 2025年11月11日

屋根改修工事
下地木材を取り付けていきます。
15. 2025年11月11日

屋根改修工事

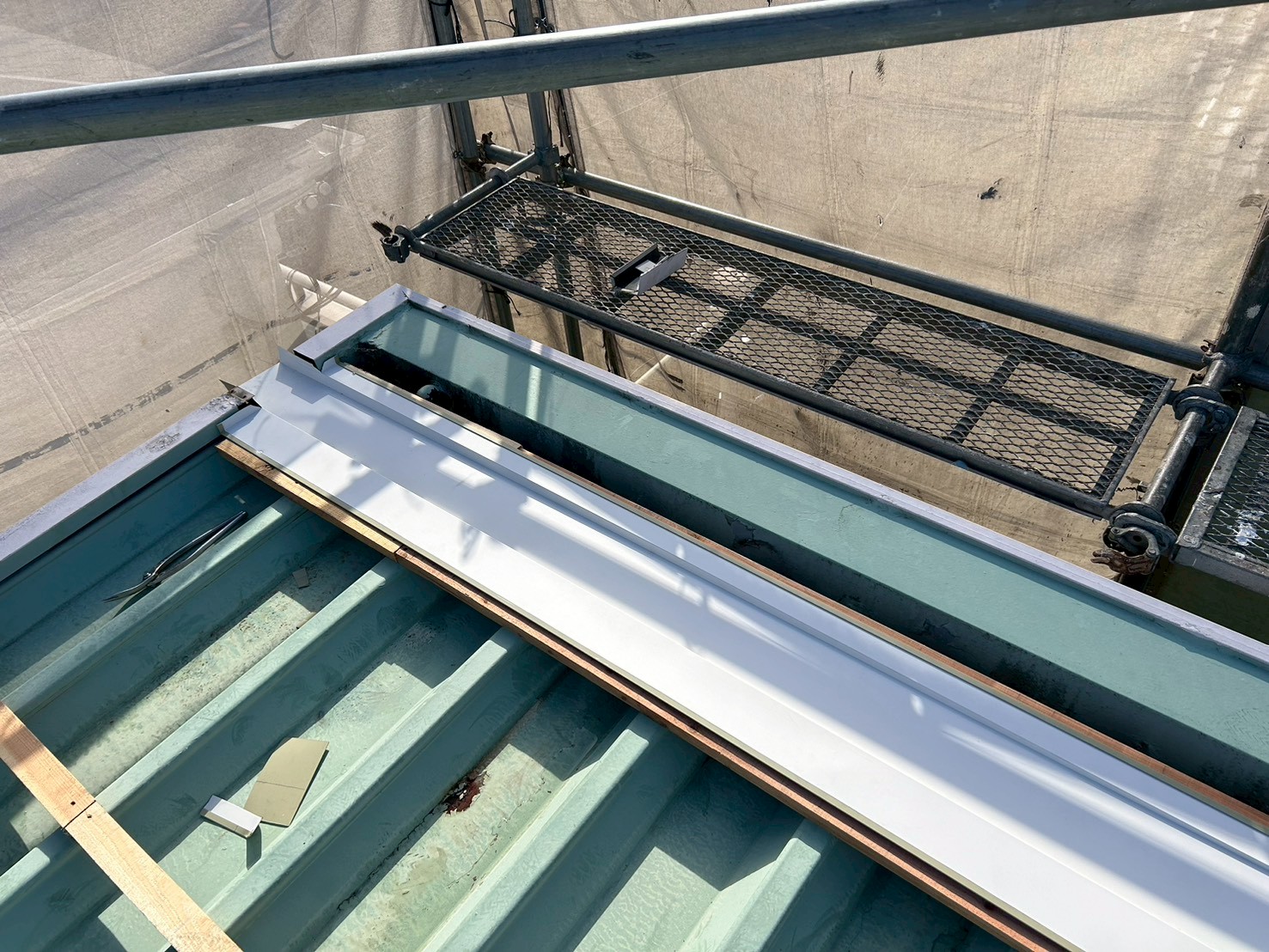

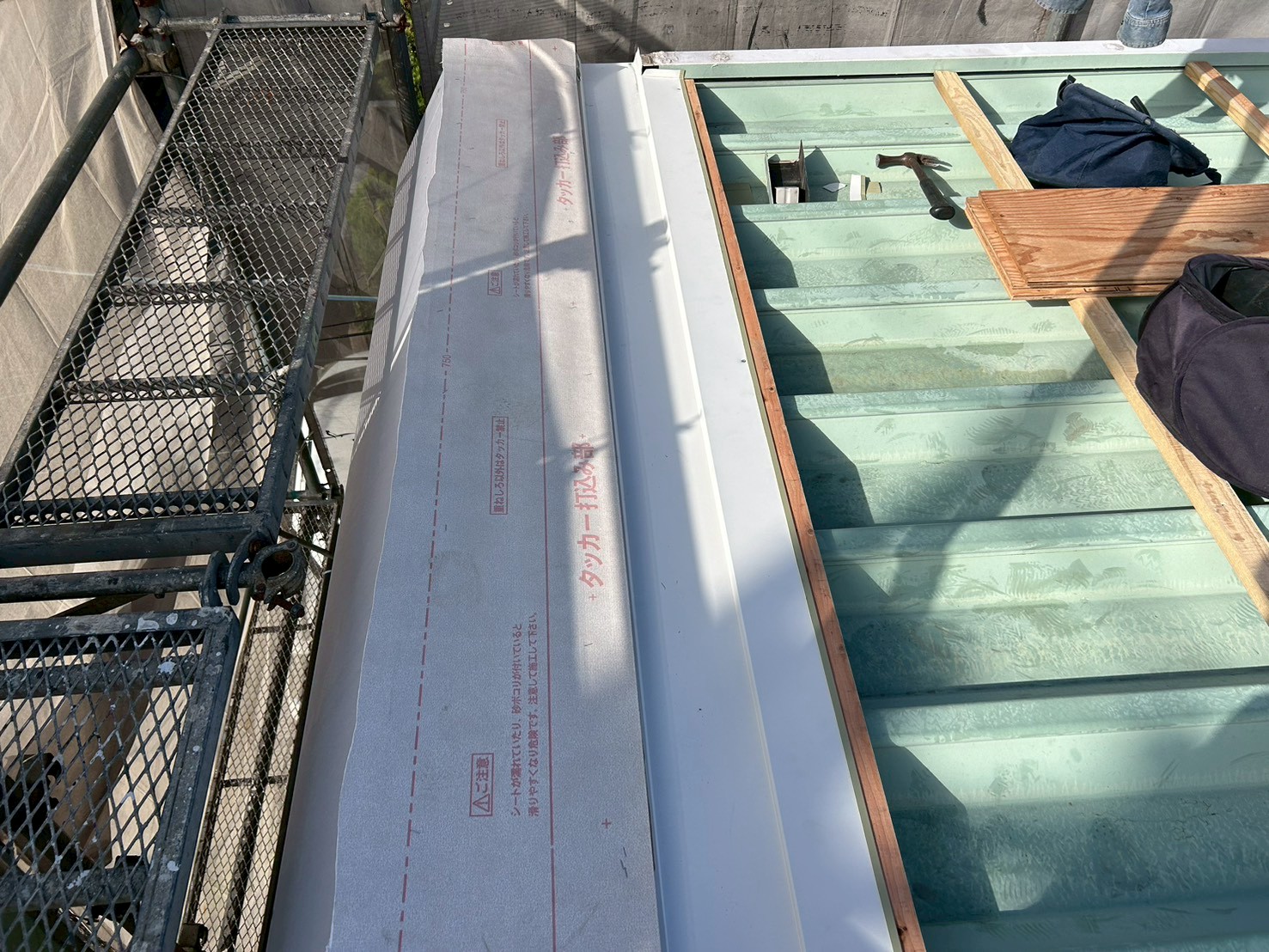

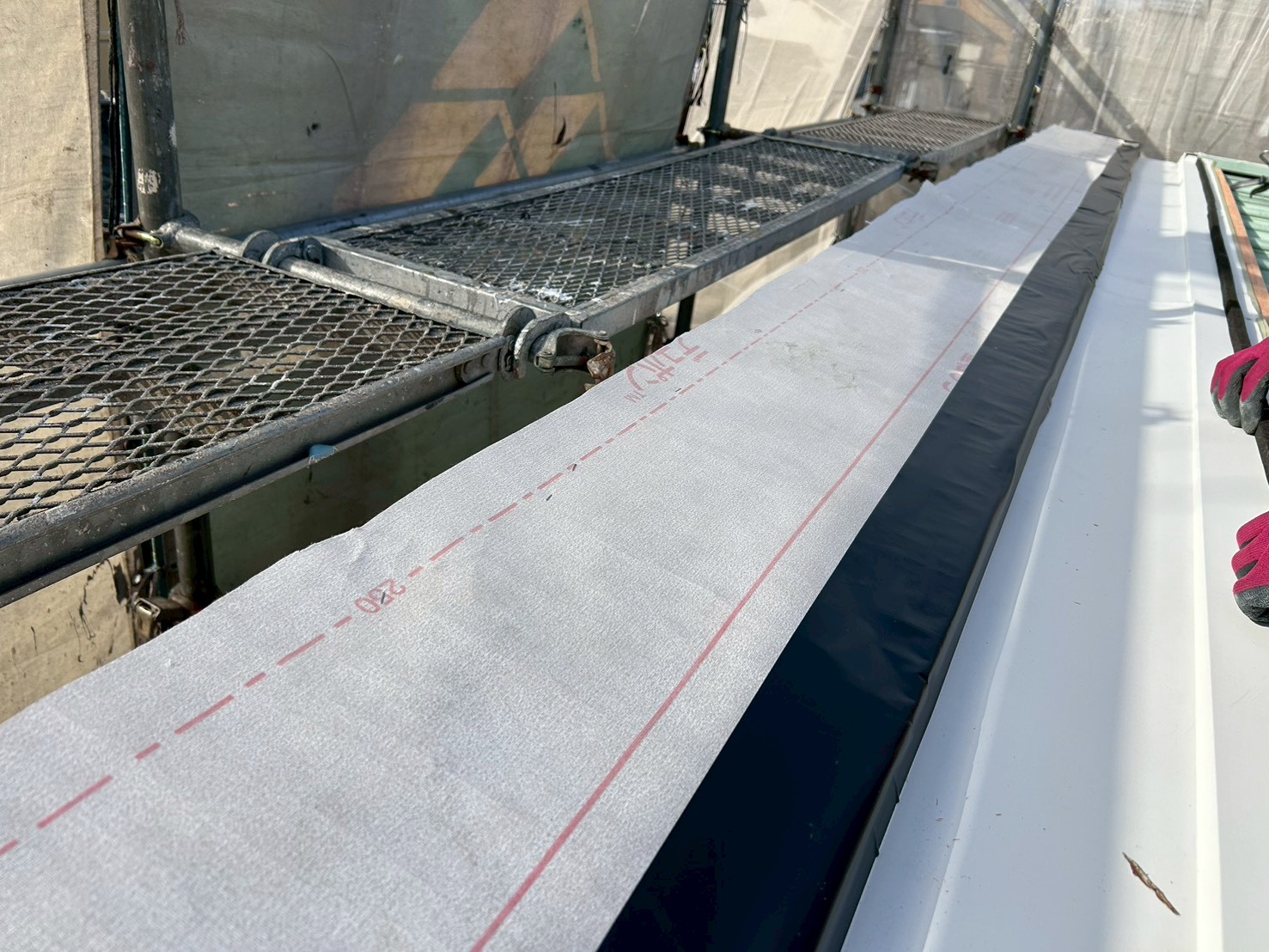

新たな下葺き材(タイベックルーフライナー)を取り付けていきます。
16. 2025年11月11日

屋根改修工事

谷といとの取り合い部分に防水テープを貼ります。
17. 2025年11月11日

雨とい工事

角ますを取り付けていきます。
18. 2025年11月11日

雨とい工事

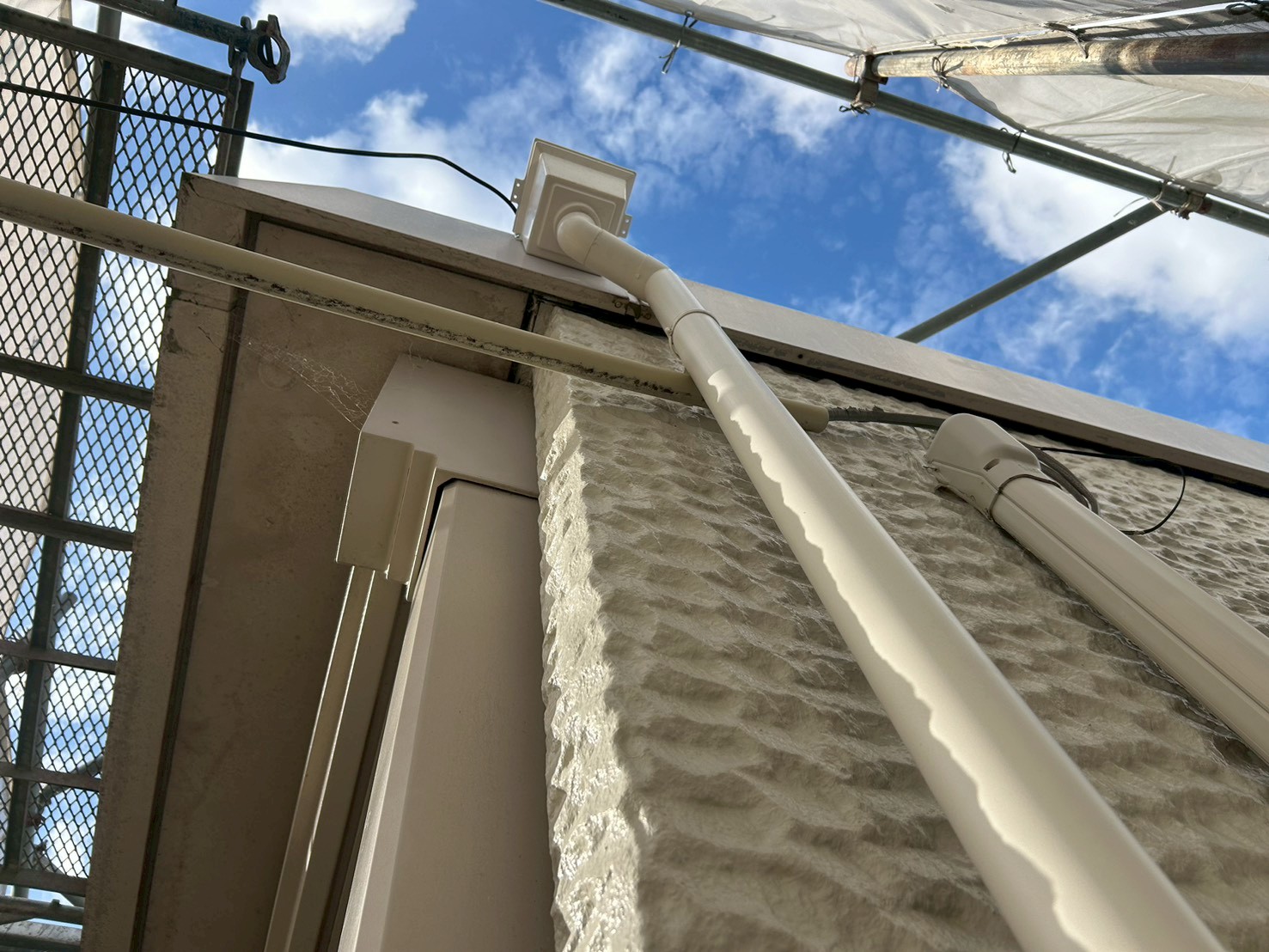

角ます、たてといを取り付けていきます。
19. 2025年11月12日

屋根改修工事

新規屋根材(ガルバリウム鋼板)を取り付けていきます。
20. 2025年11月12日

屋根改修工事
ガルバリウム鋼板を取り付けていきます。
21. 2025年11月13日

水切り製作

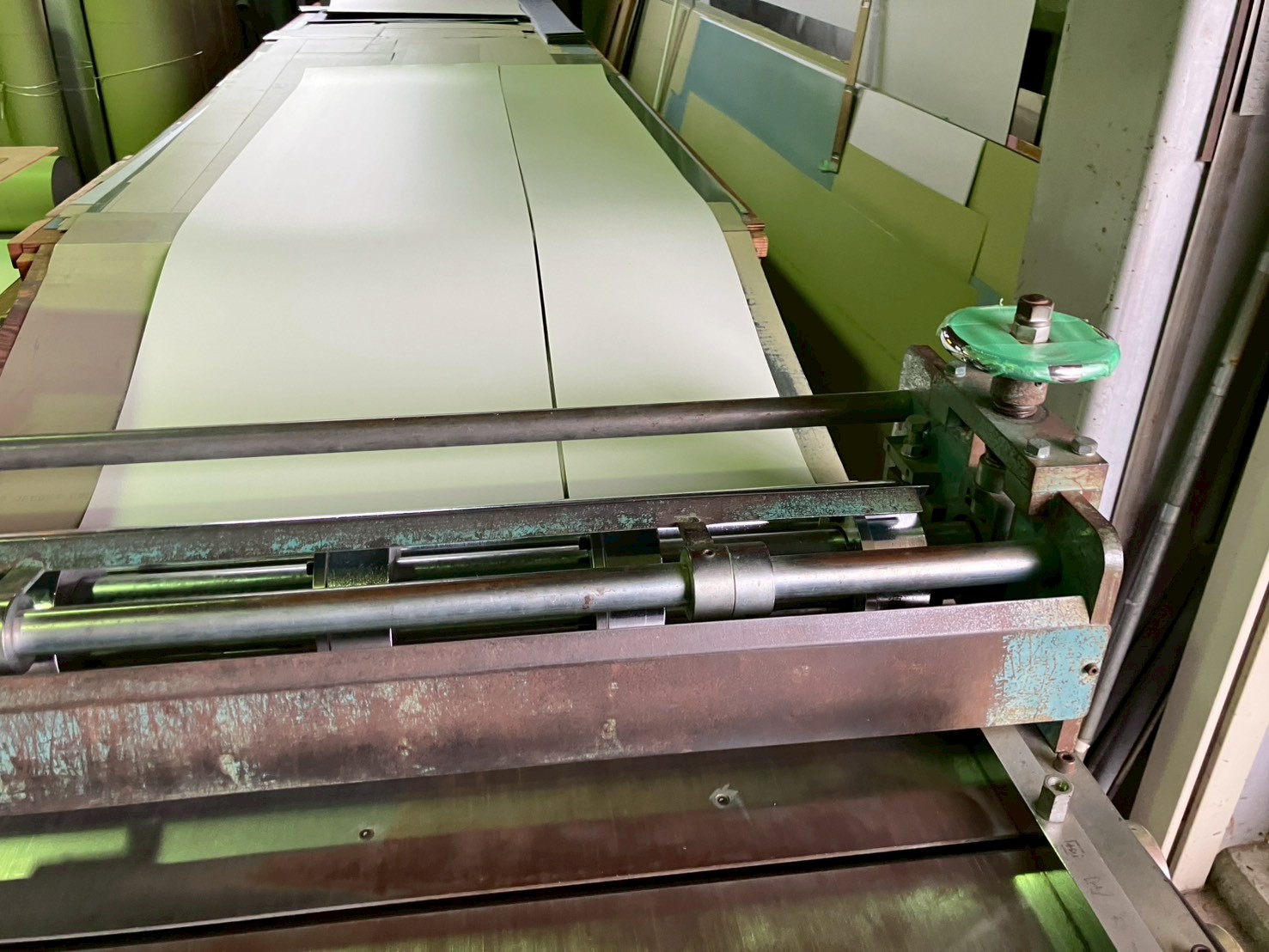

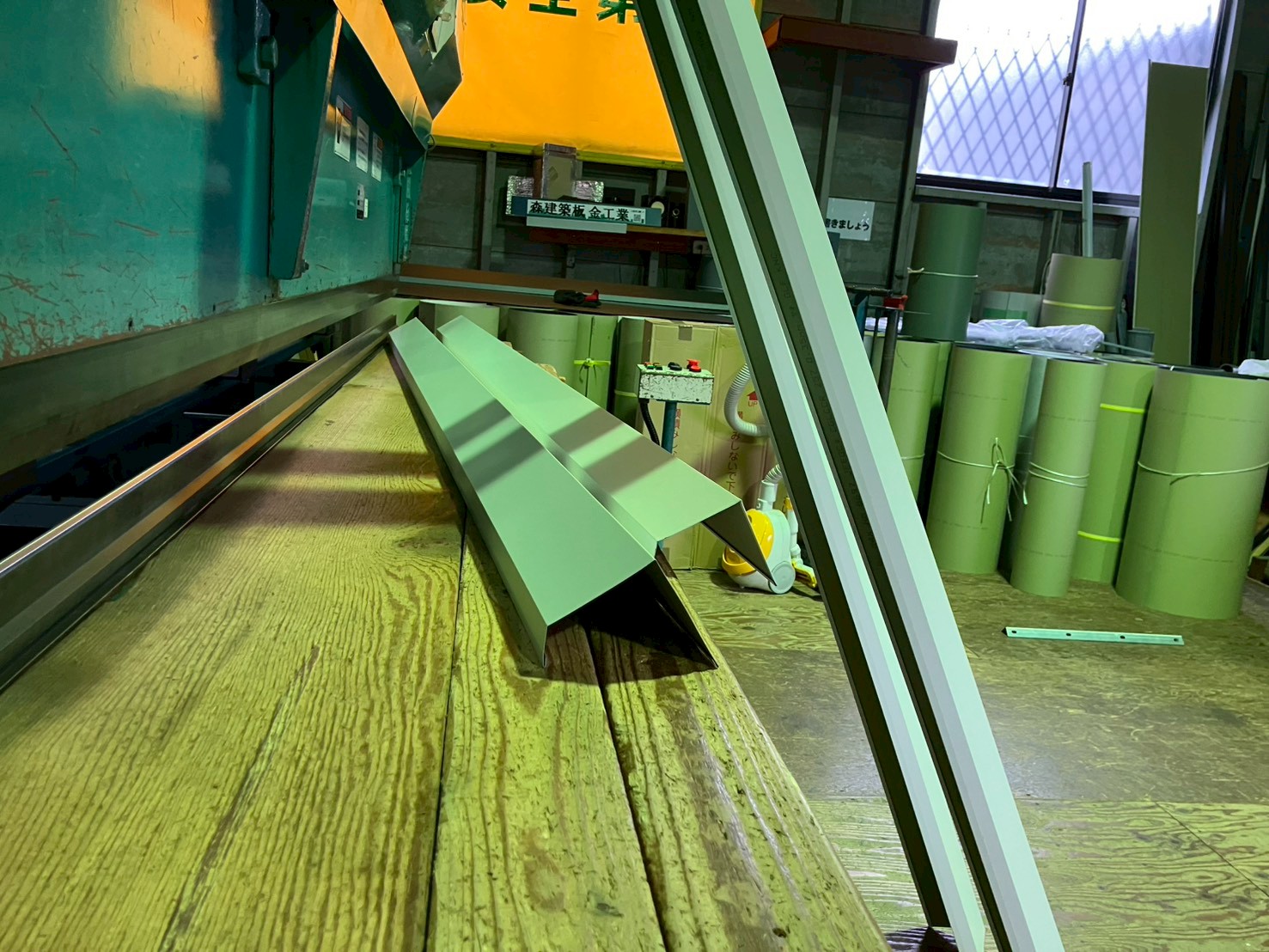

自社工場にてオリジナルの水切りを作成、加工していきます。スリッター(ガルバリウム切断機)で平板を切断します。
22. 2025年11月13日

水切り製作
折曲機で加工していきます。
23. 2025年11月13日

水切り製作

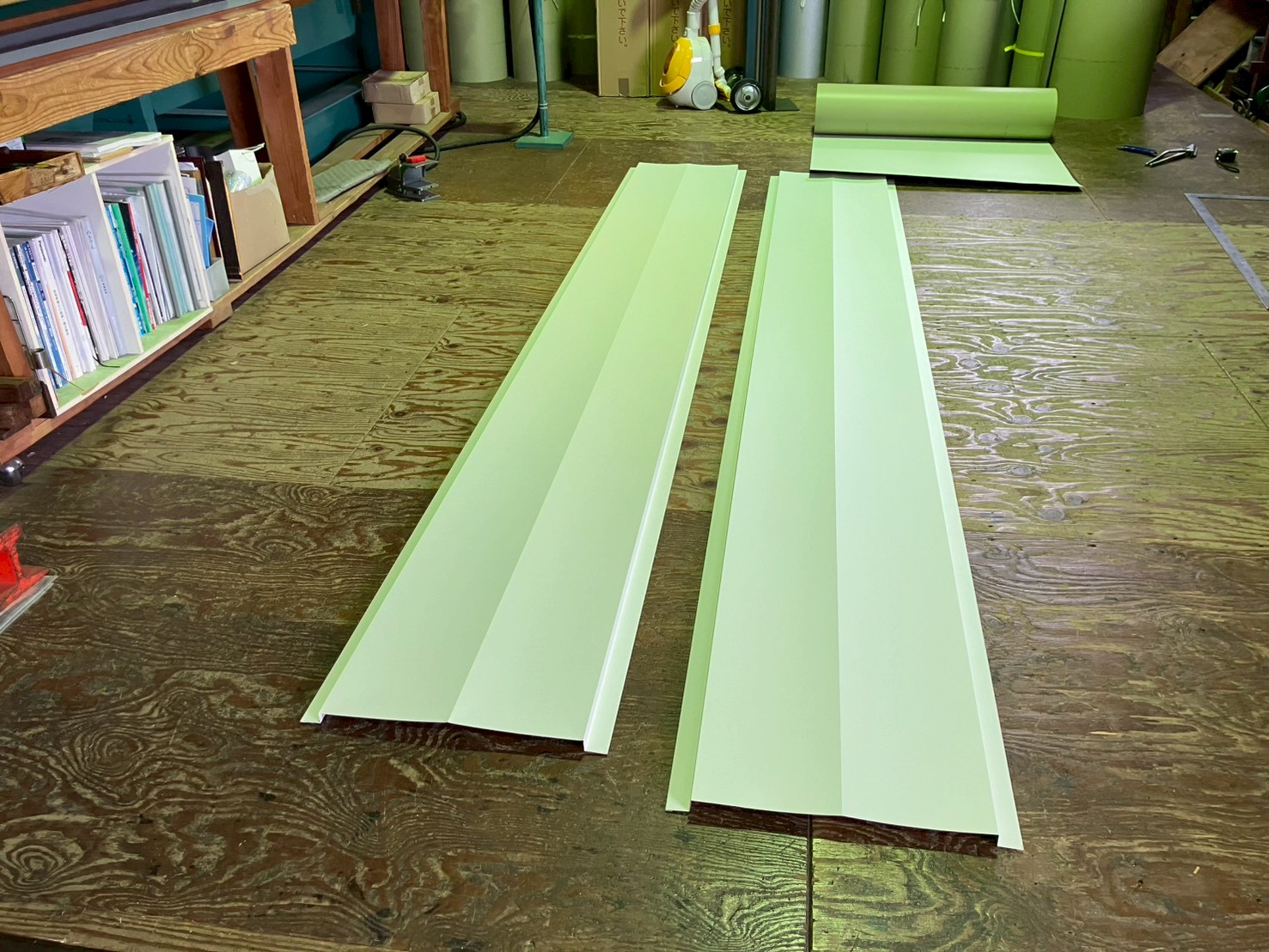

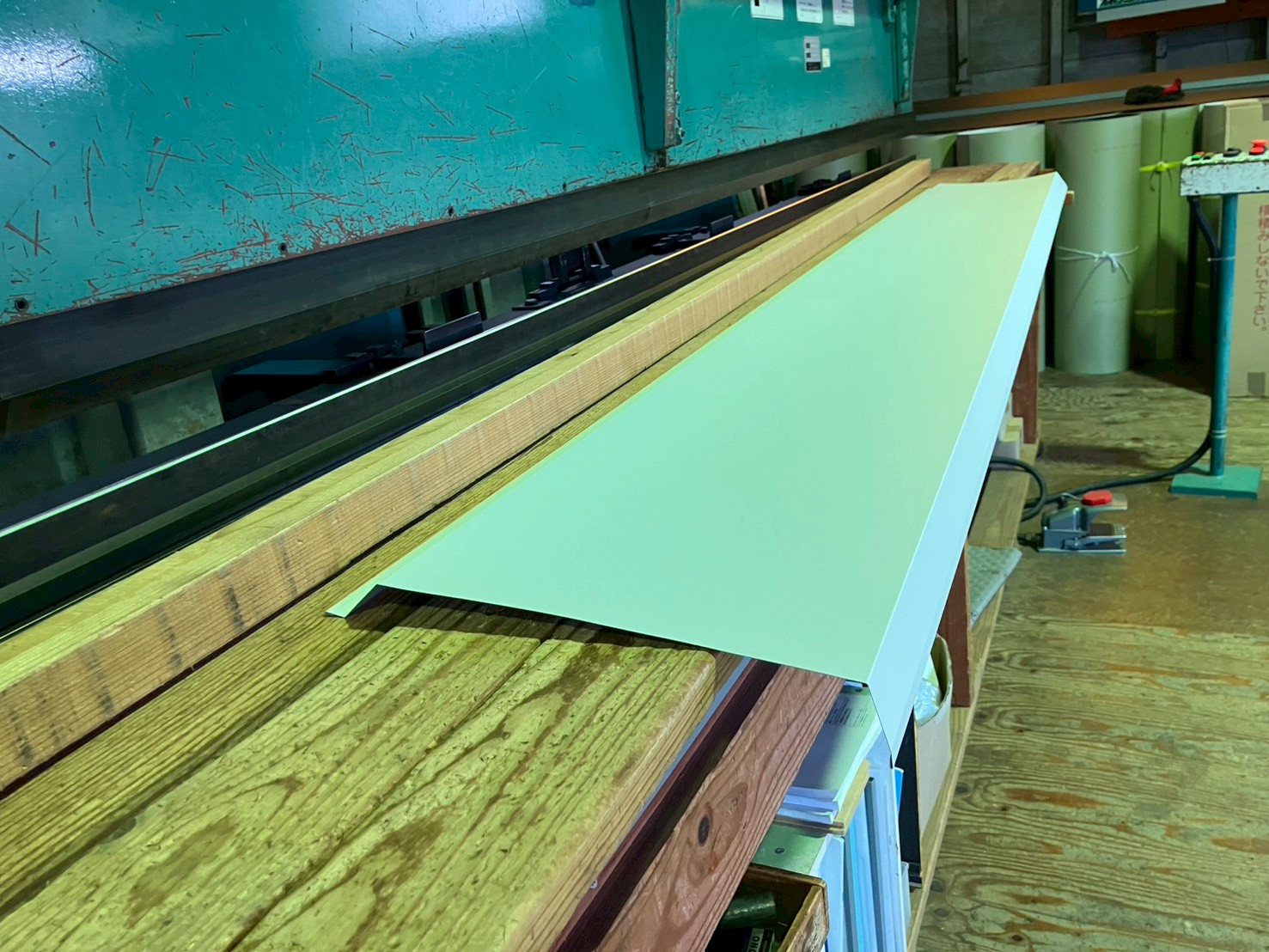

完成した水切りです。
24. 2025年11月13日

水切り製作
完成した水切りです。
25. 2025年11月14日

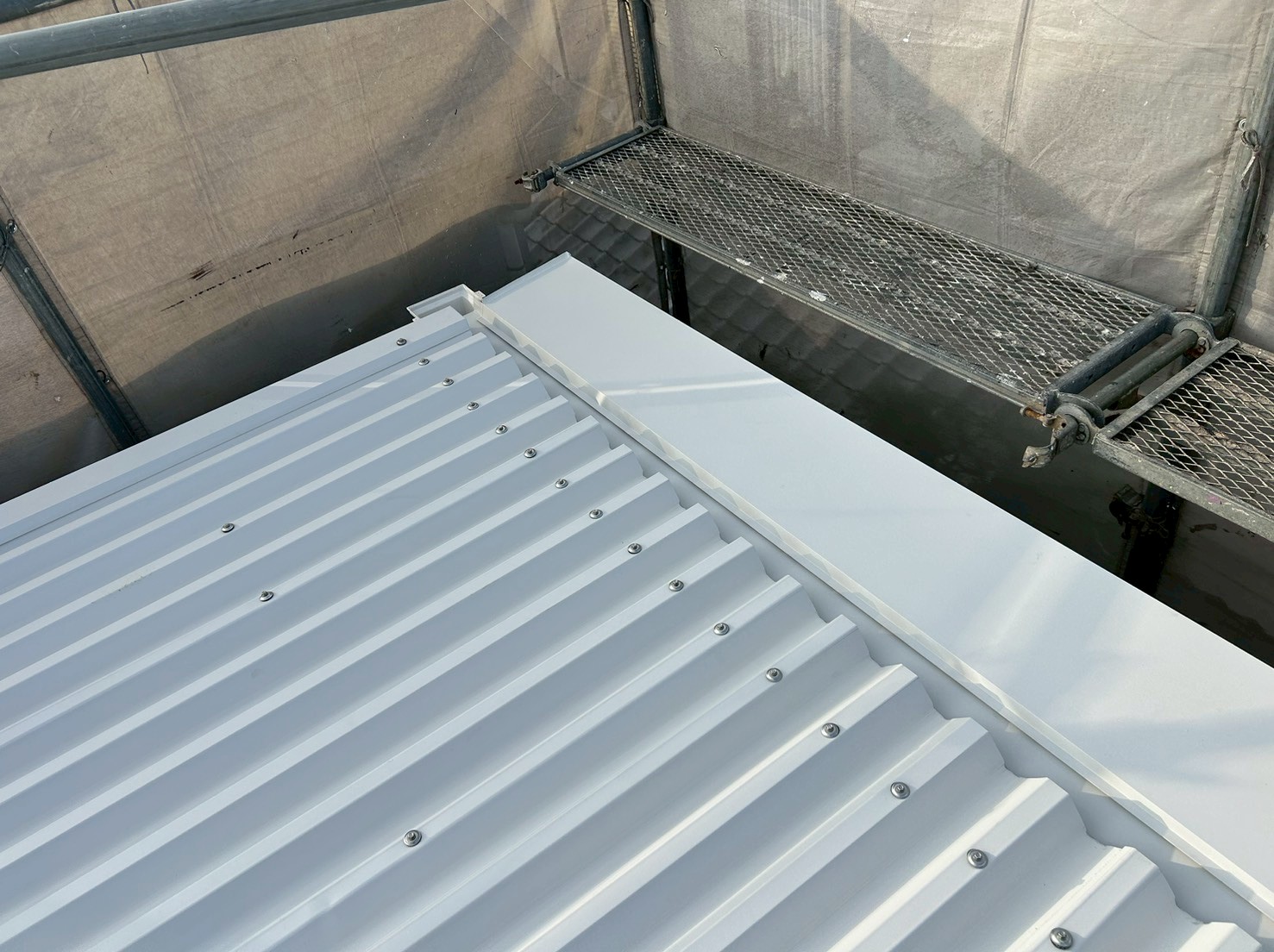

屋根改修工事
笠木に捨て水切りを取り付け、シーリング材を充填します。
26. 2025年11月14日

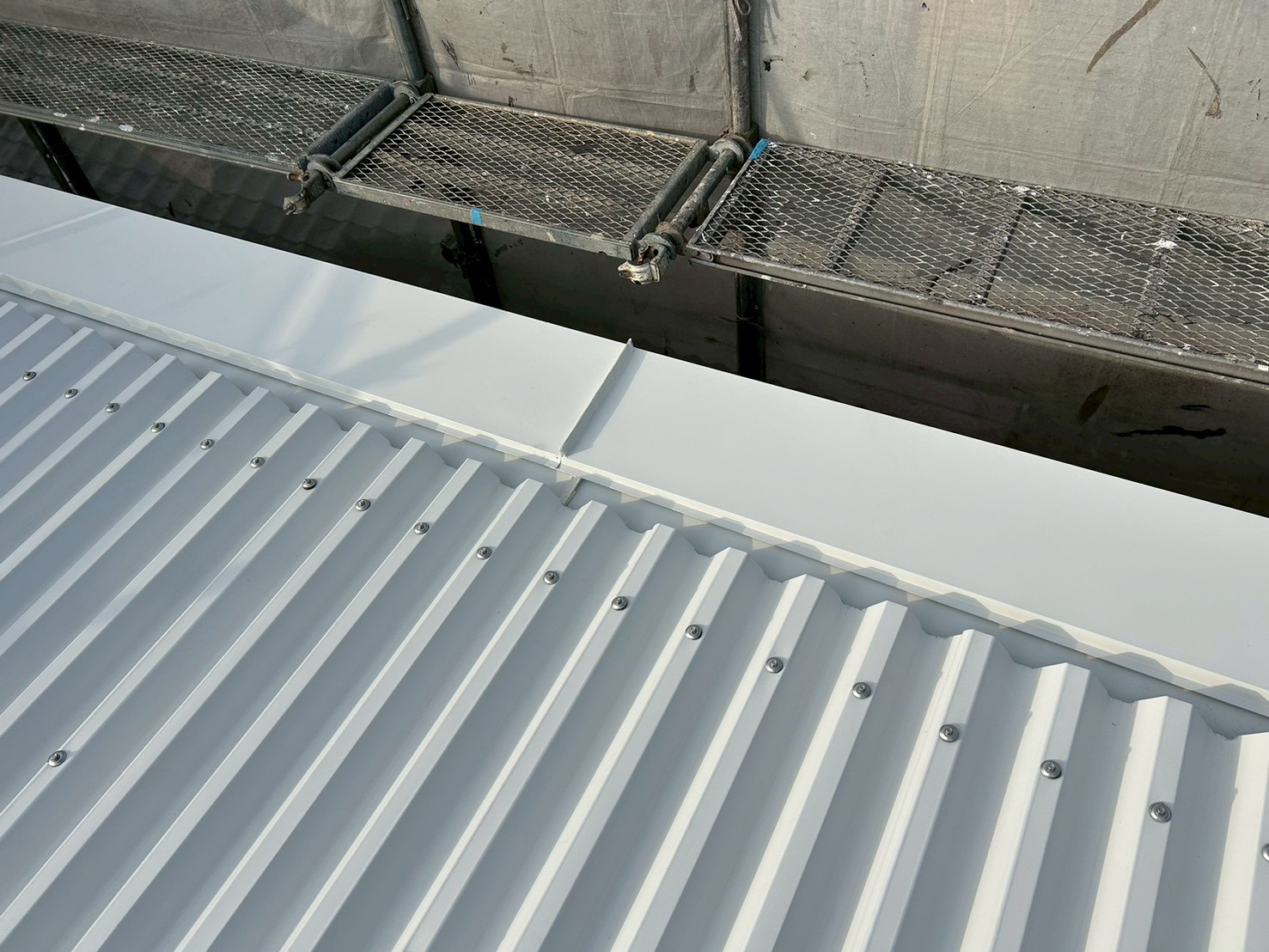

屋根改修工事
笠木に水切りを取り付けました。
27. 2025年11月14日

屋根改修工事
笠木に水切りを取り付けました。
28. 2025年11月14日

屋根改修工事

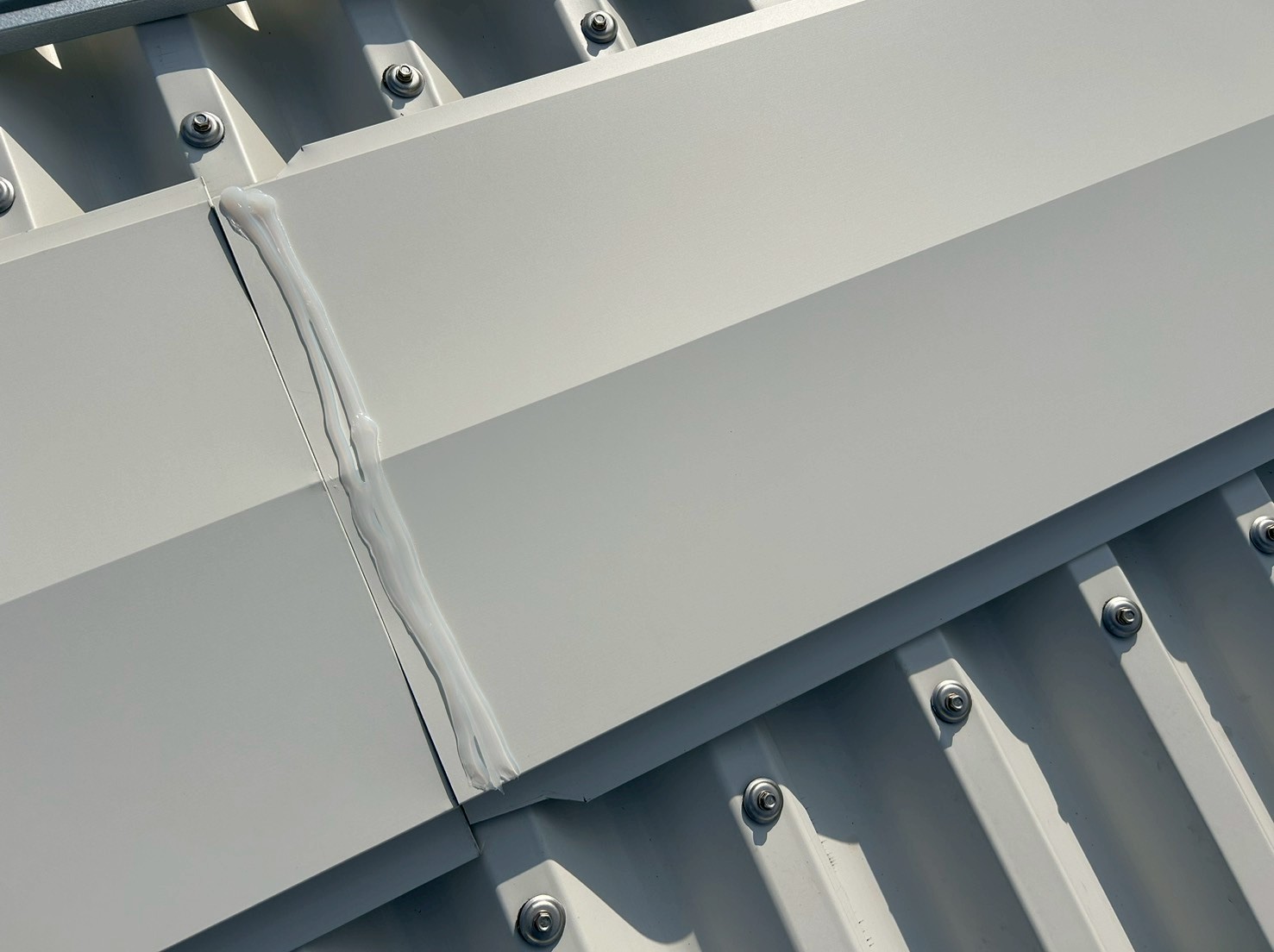

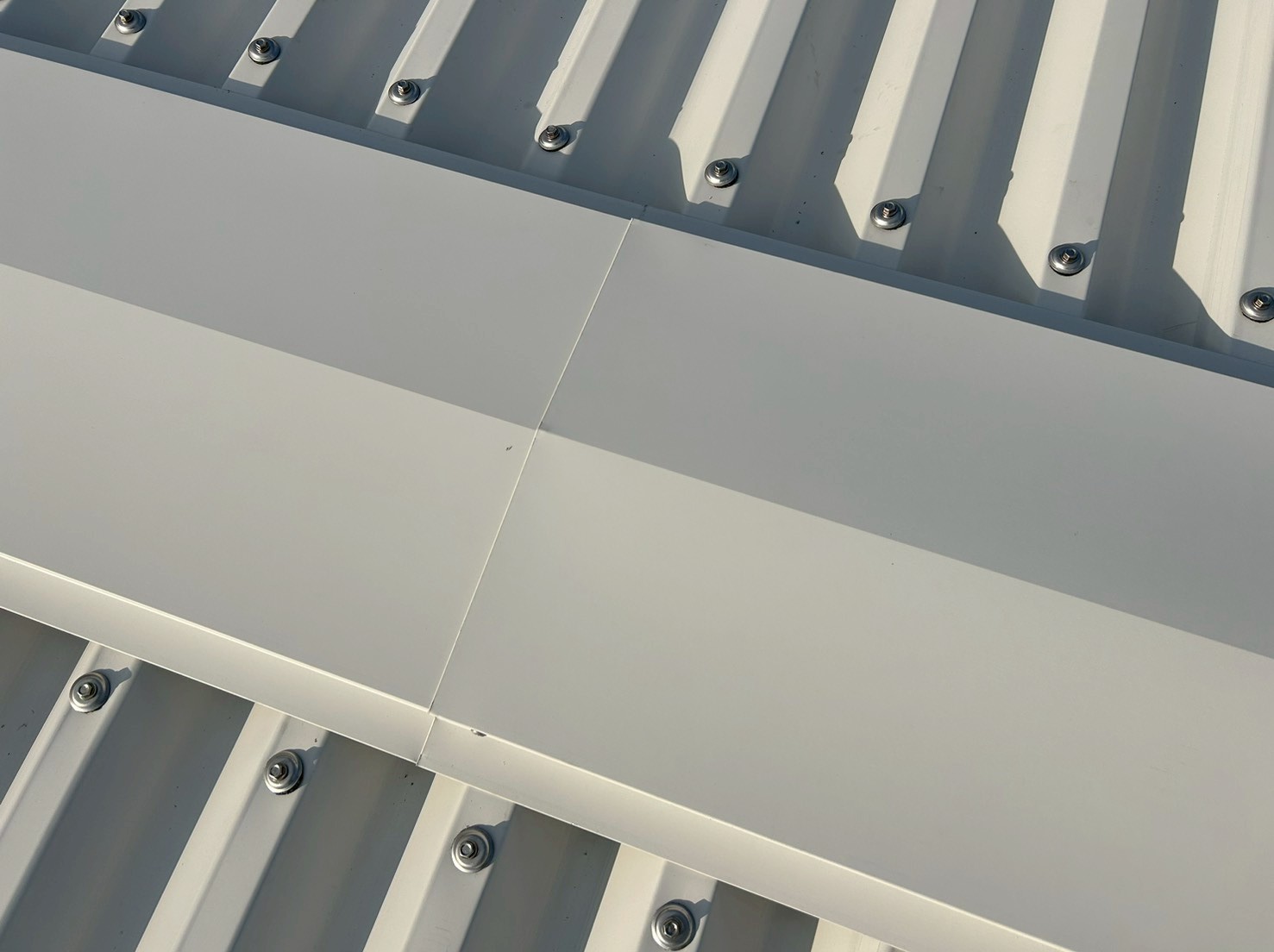

棟板金を取り付けていきます。継手にはシーリング材を充填します。
29. 2025年11月14日

屋根改修工事

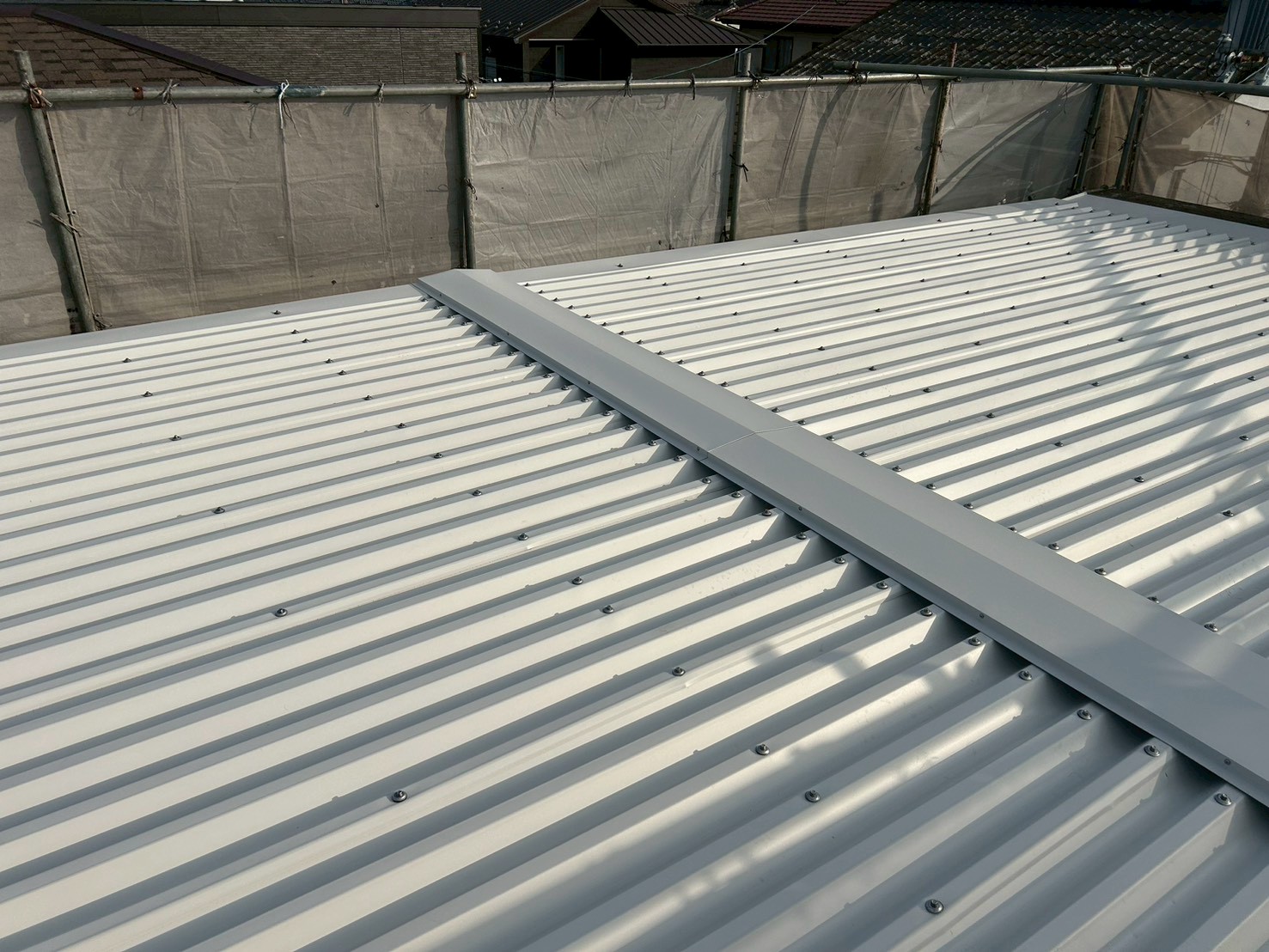

棟板金を取り付けました。
30. 2025年11月14日

屋根改修工事
棟板金を取り付けました。
31. 2025年11月14日

雑工事

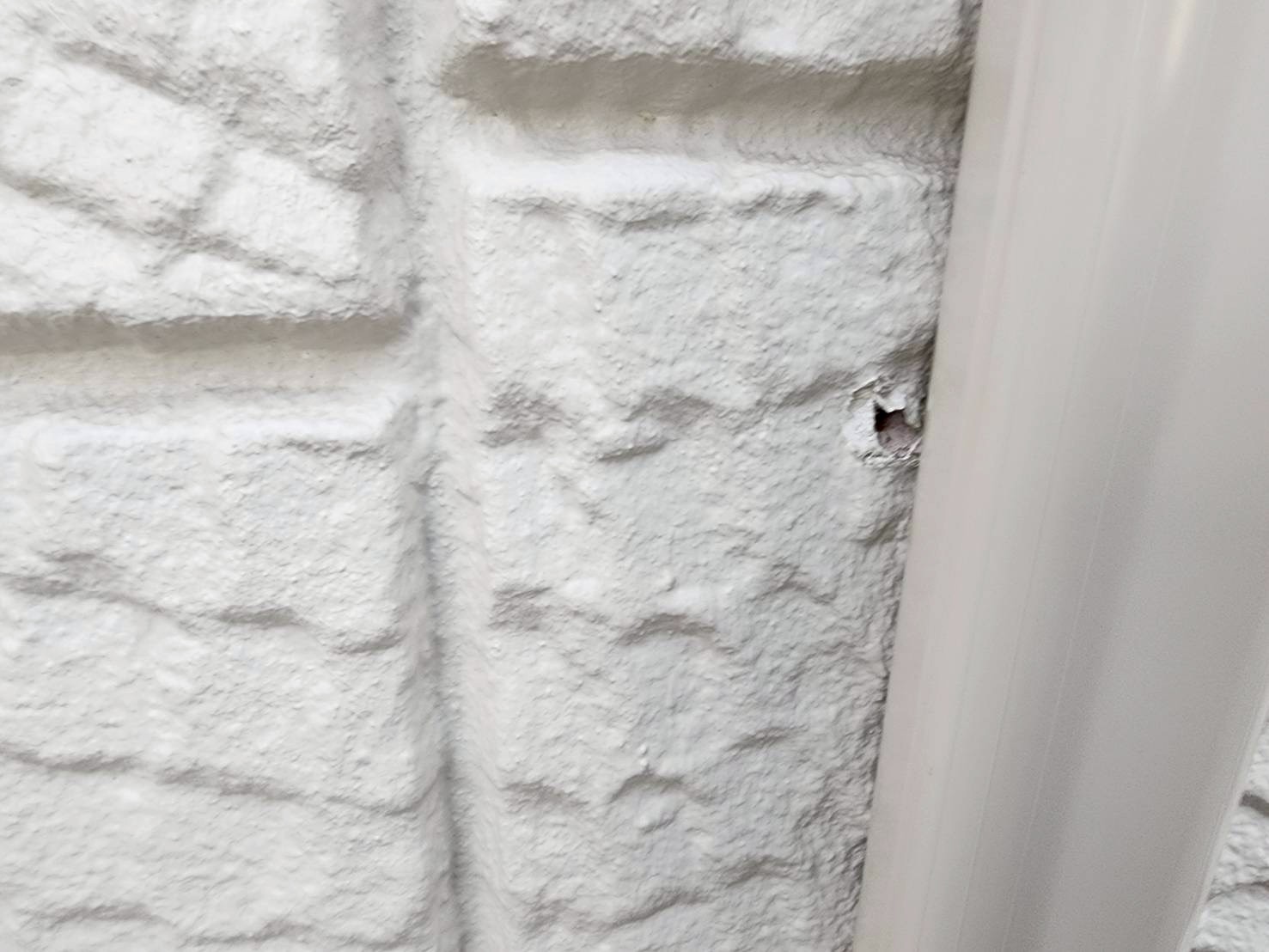

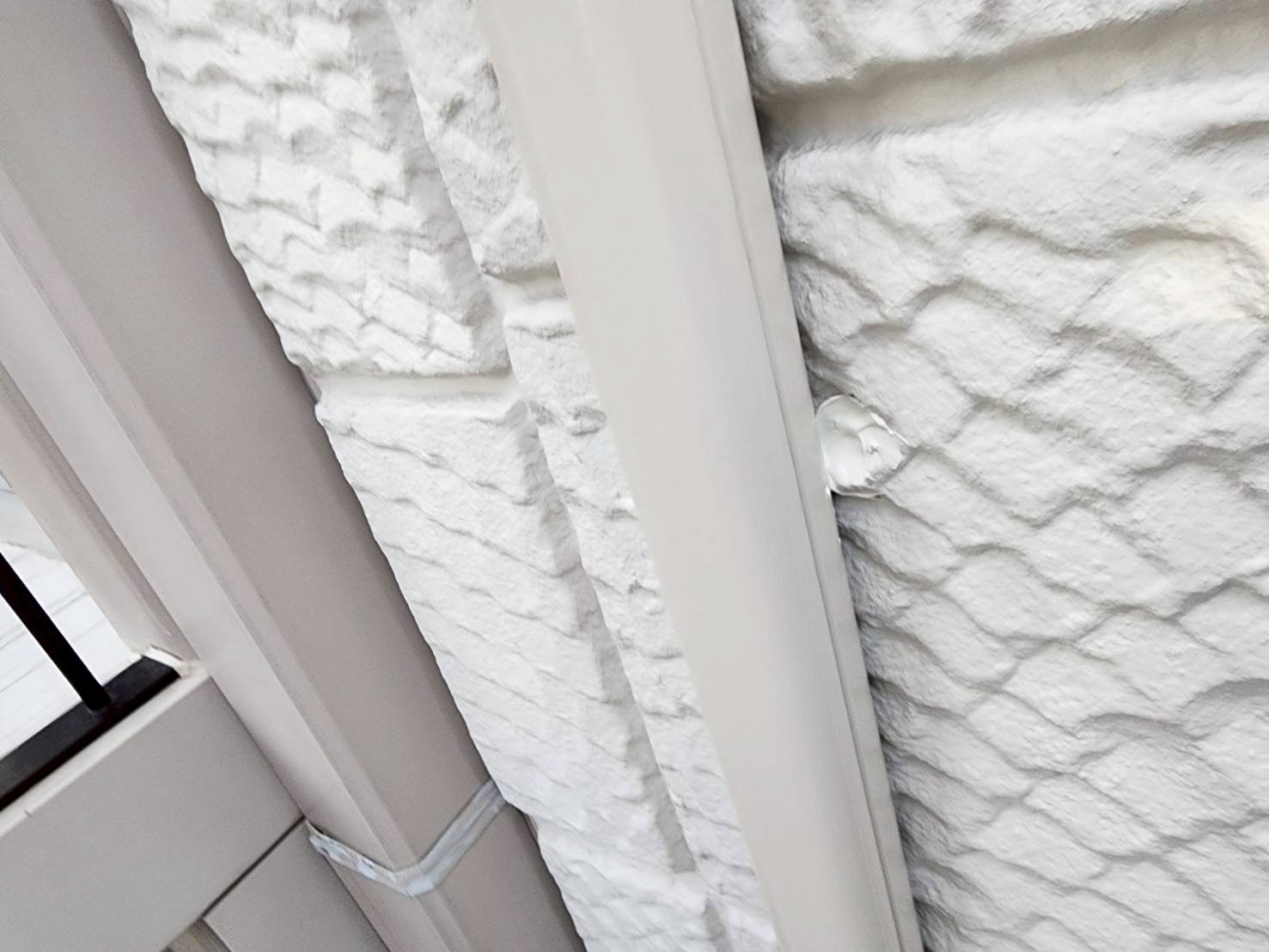

クラック(亀裂)、既存の状態です。
32. 2025年11月14日

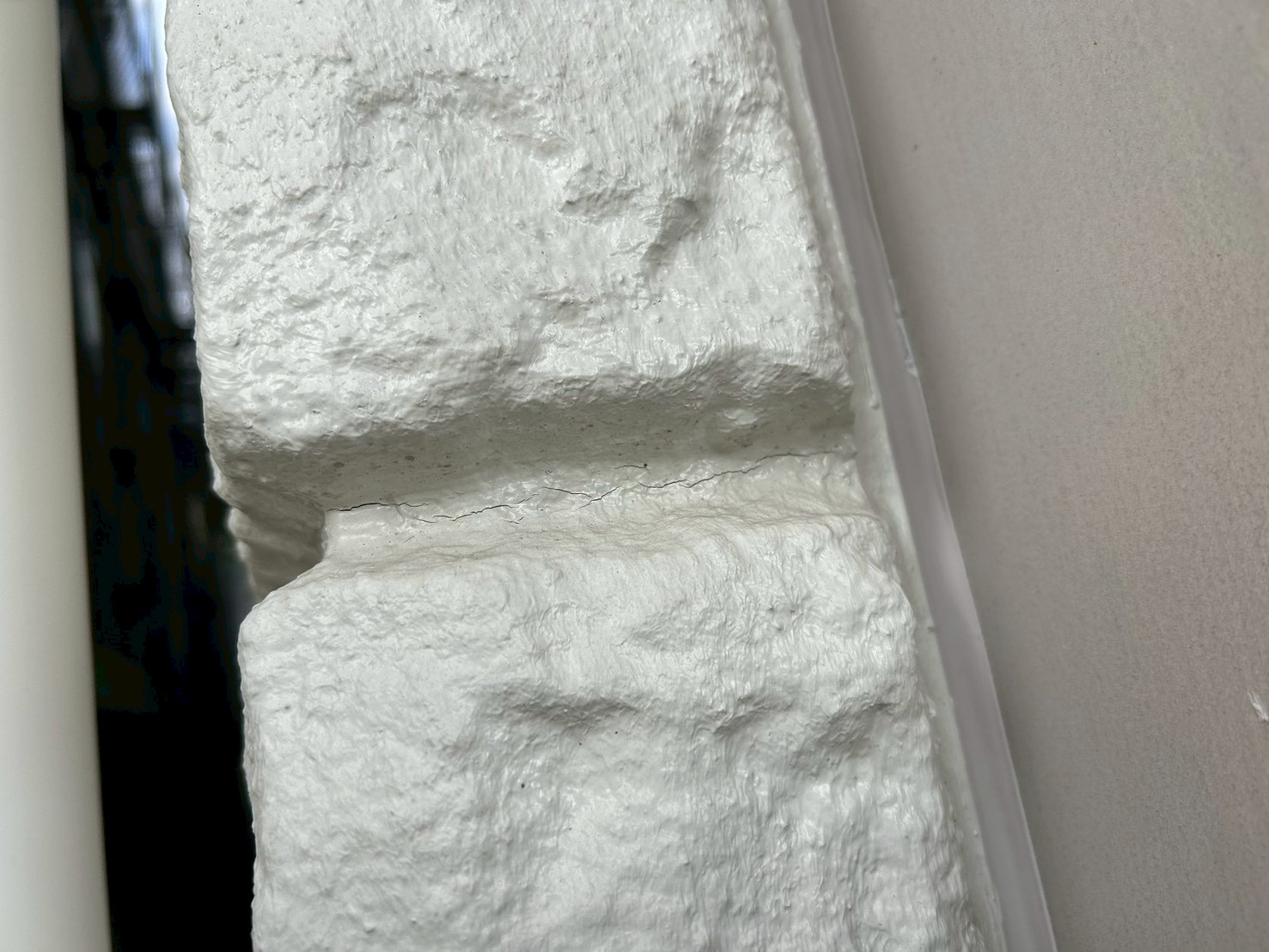

雑工事
既存の状態です。
33. 2025年11月14日

雑工事

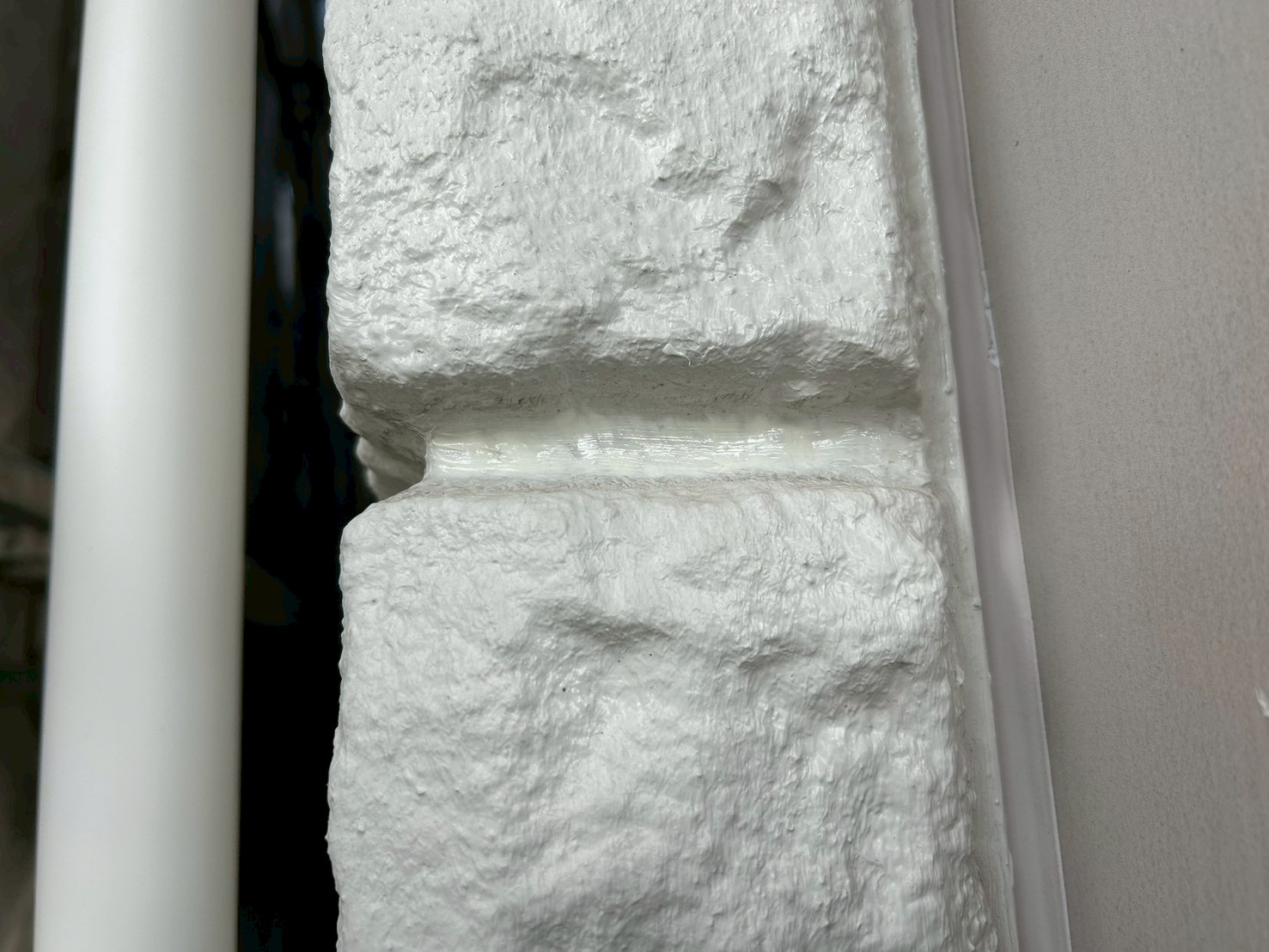

シーリング処理しました。
34. 2025年11月14日

雑工事
シーリング処理しました。
35. 2025年11月15日

屋根改修工事

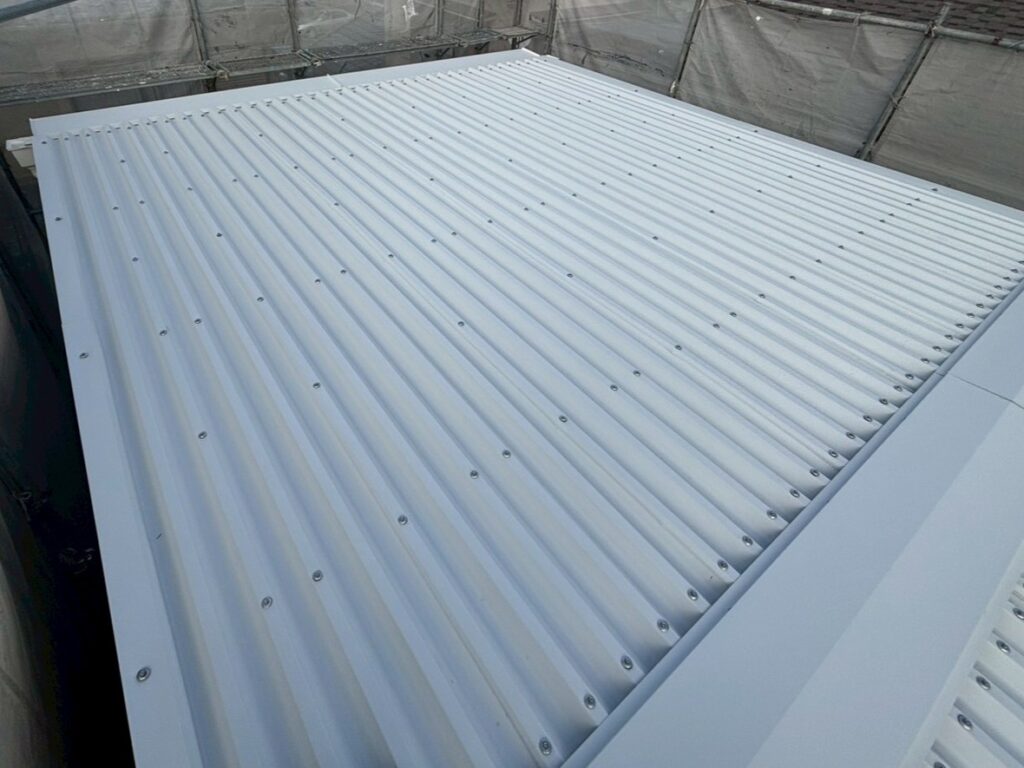

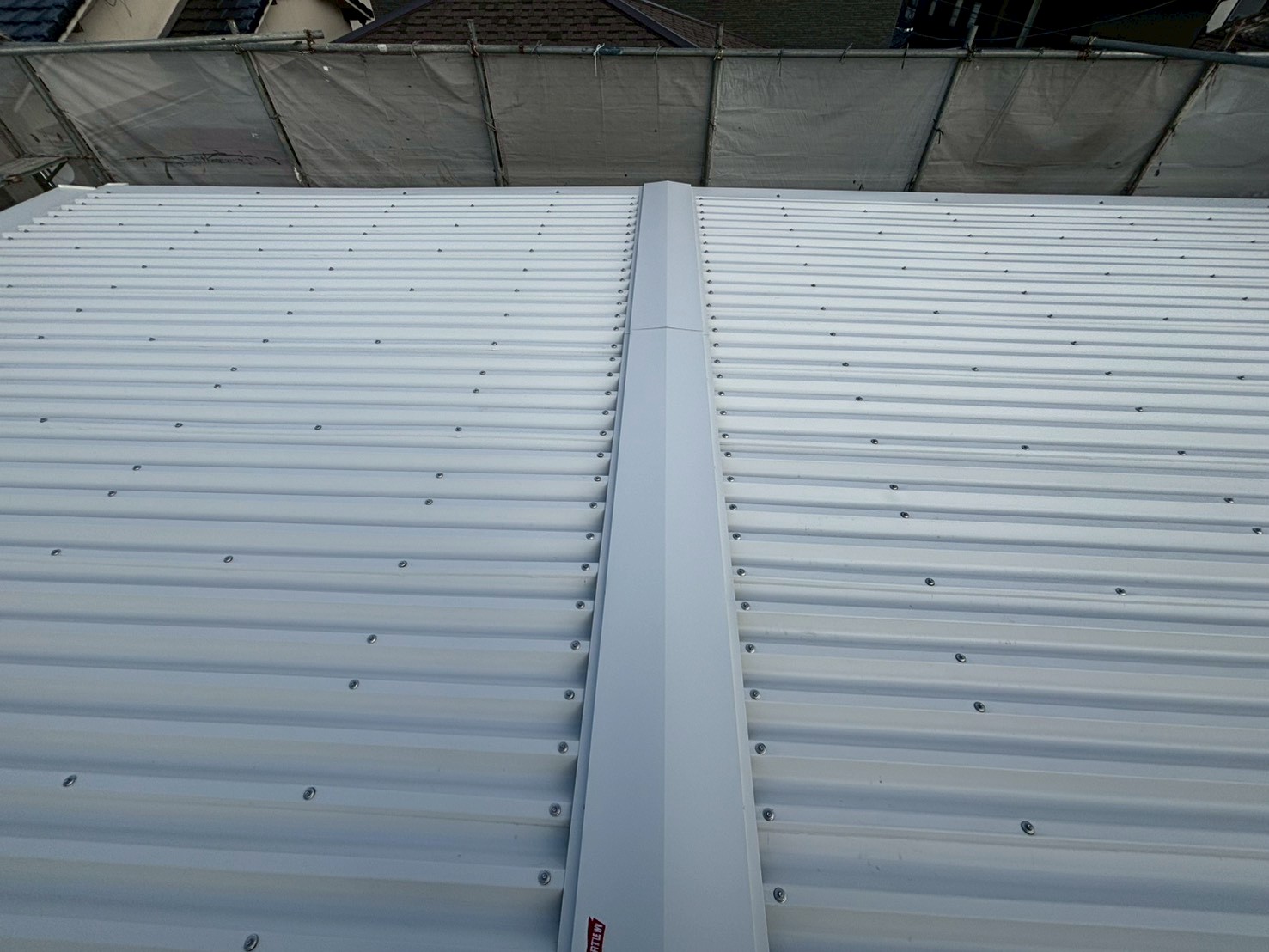

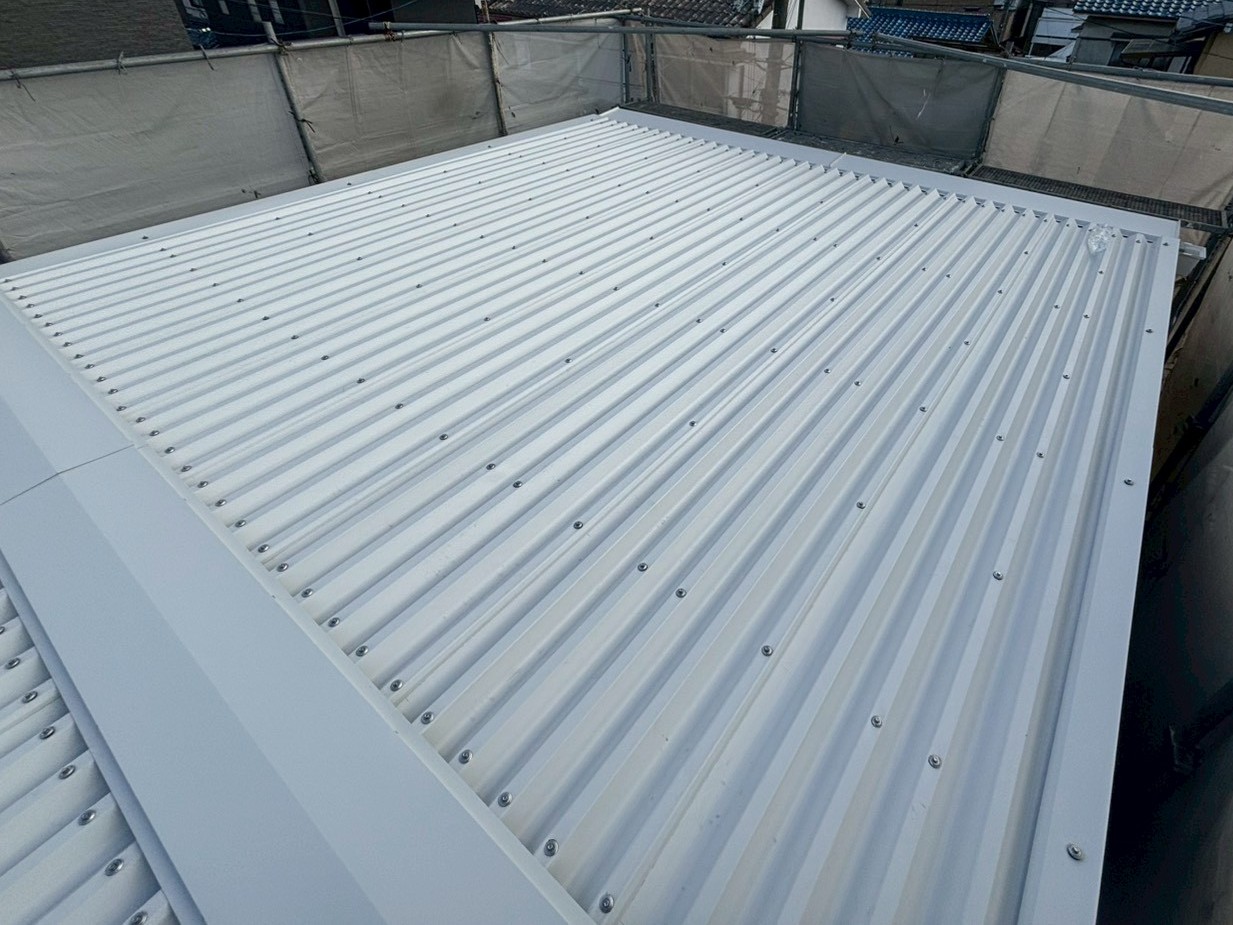

確認していきます。

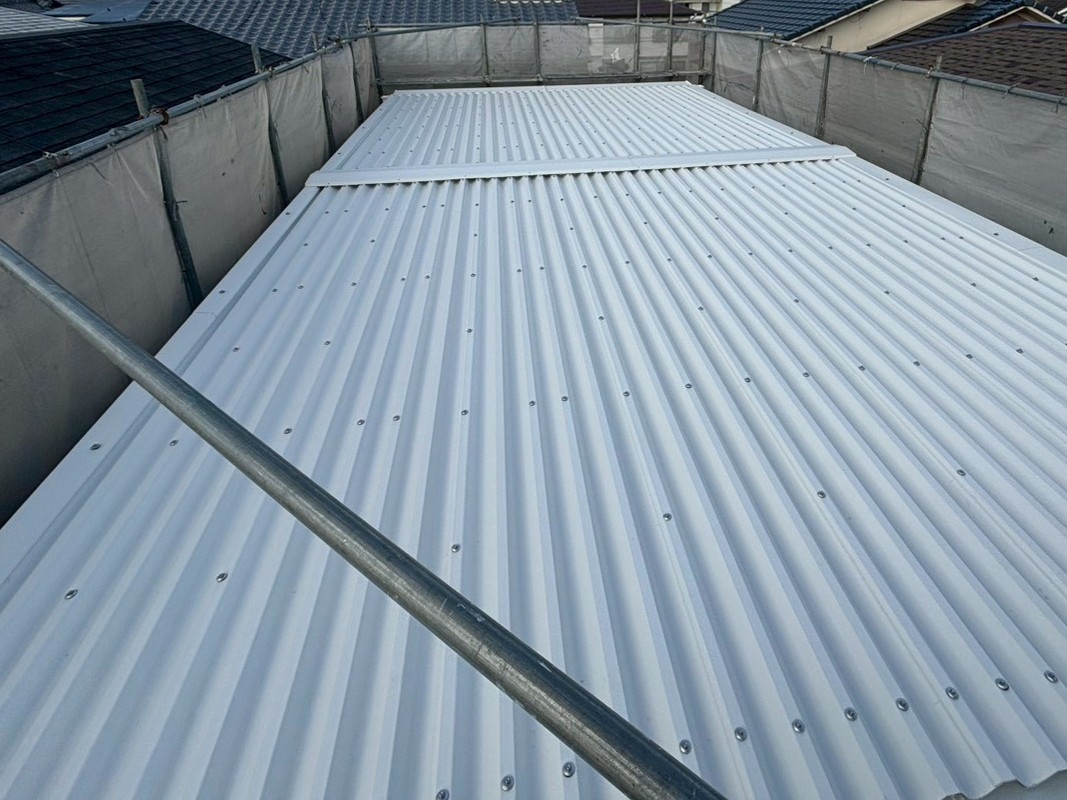

36. 2025年11月15日

屋根改修工事
確認していきます。
37. 2025年11月15日

屋根改修工事
確認していきます。
38. 2025年11月17日

足場工事
足場を解体しました。
39. 2025年11月17日

足場工事
足場を解体しました。
40. 2025年11月18日

雨とい工事

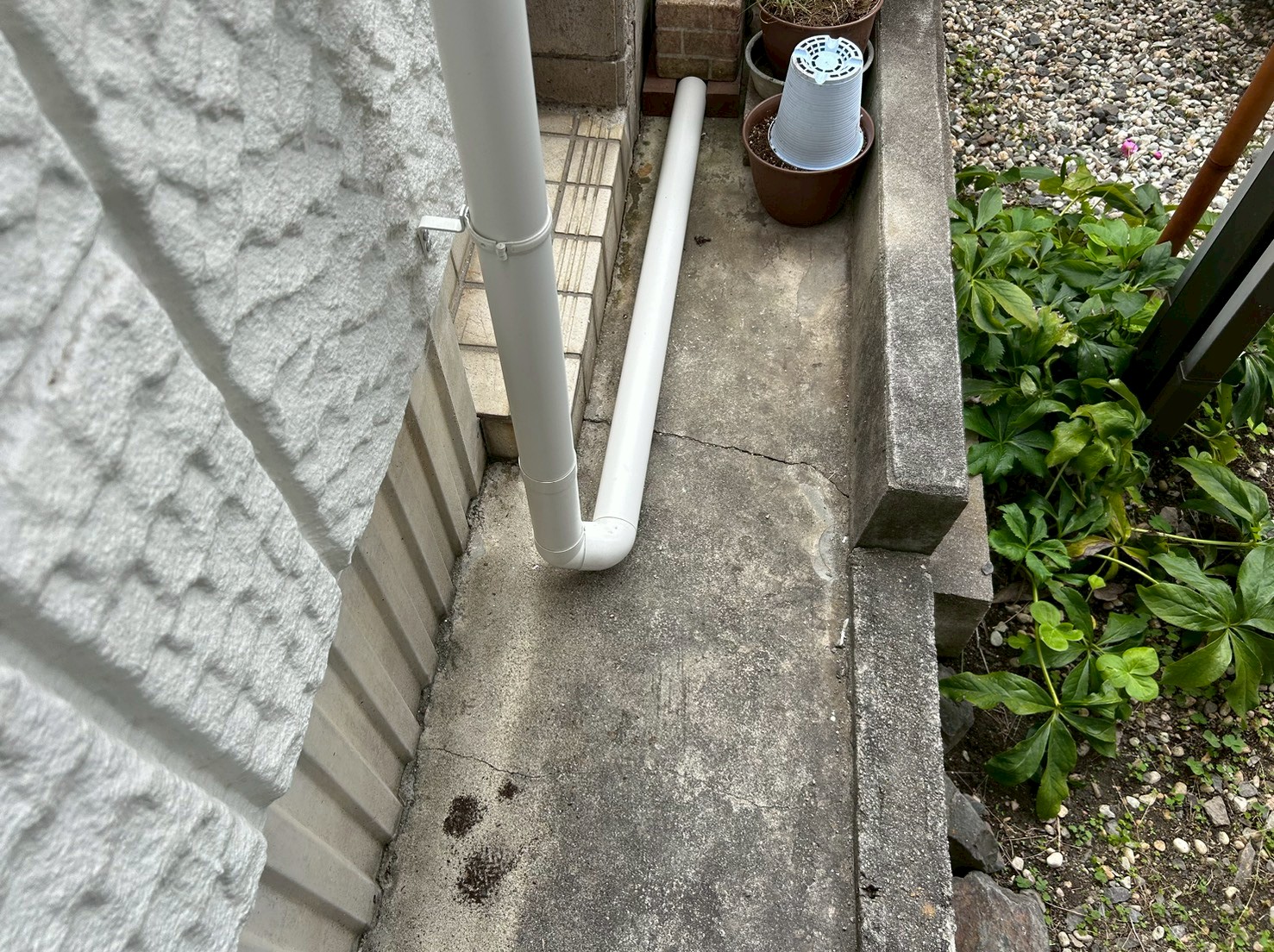

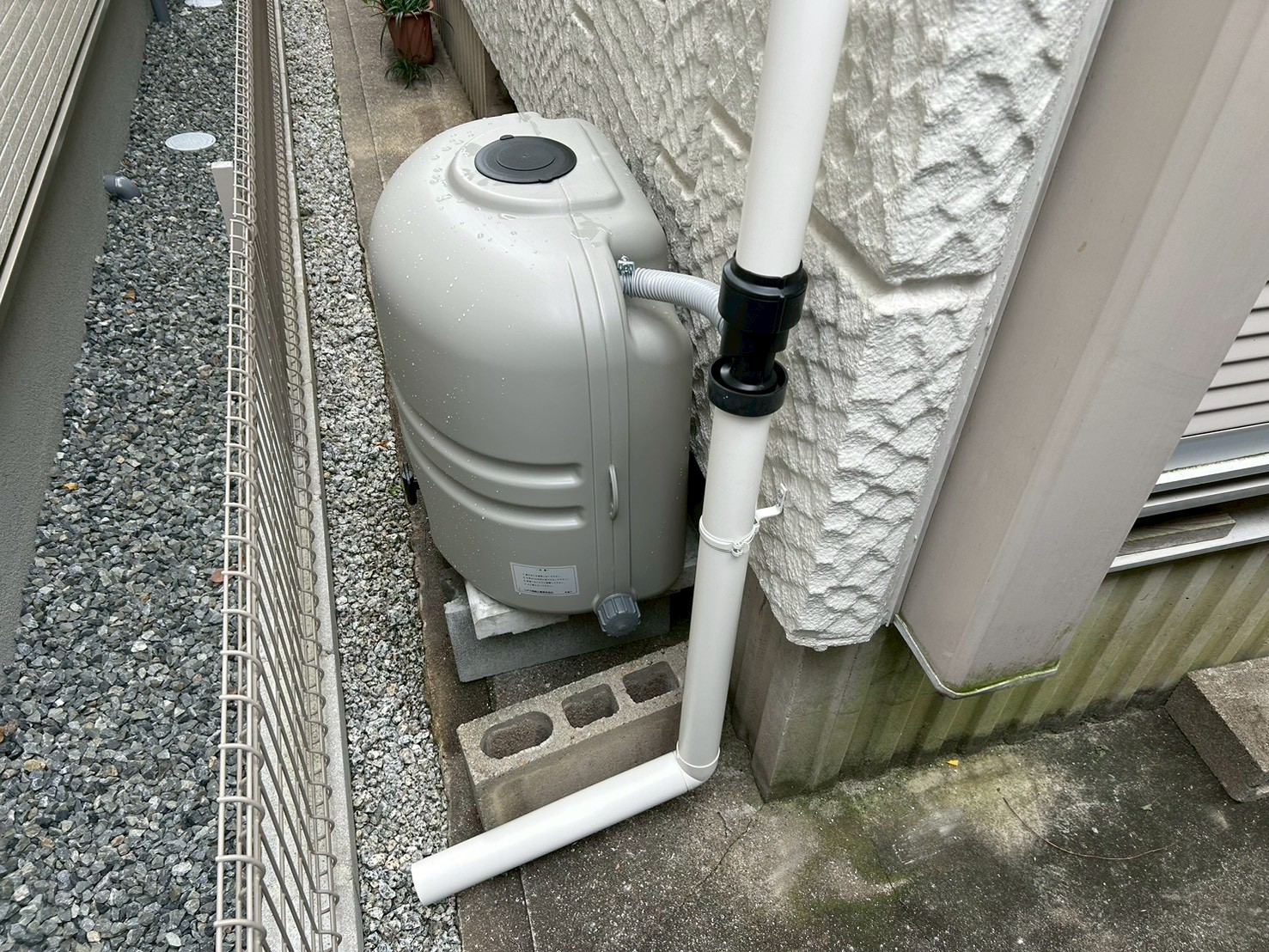

雨水タンクにたてといを取り付けました。
41. 2025年11月18日

雨とい工事
たてといを取り付けました。工事完工です。
