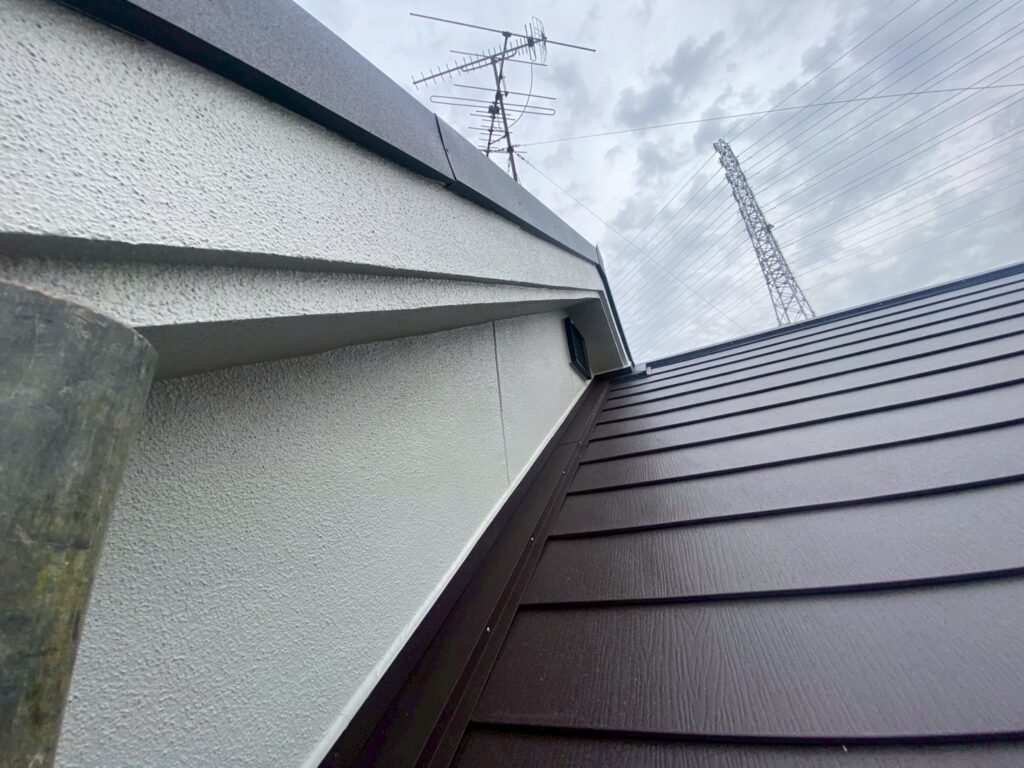

R7.12/20〜1/16 泉南市 S様邸 外部改修工事
Case Study - 施工完了
Case Study - ただいま施工中
工事データ
-
築年数
築40年
-
構造
2階建て
-
お問合わせ内容
一階ベランダ下部分の両脇で雨染みあるのと、その近くでも別個所雨漏り跡あり。
-
工事内容
屋根カバー、外壁塗装(タイル部含む)、付帯部塗装、雨漏り部分板金・金物強化、天窓水切り
-
工期
約1か別
施工詳細
1. 2025年12月20日

足場工事

足場を設置し、養生シートを取り付けました。
2. 2025年12月20日

足場工事
足場を設置し、養生シートを取り付けました。
3. 2025年12月22日

屋根工事

大屋根、既存の状態です。
4. 2025年12月22日

屋根工事
既存の状態です。
5. 2025年12月22日

屋根工事

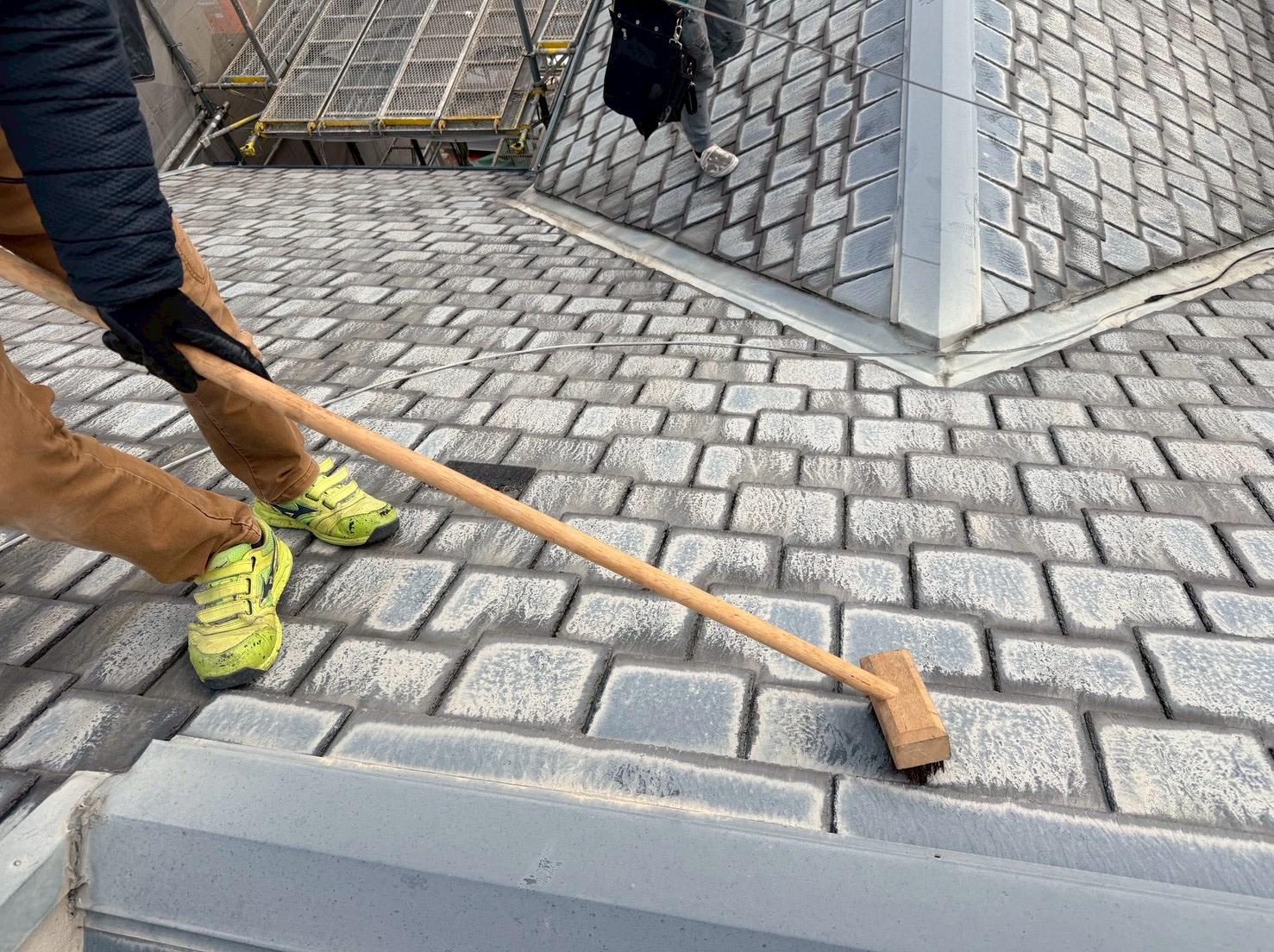

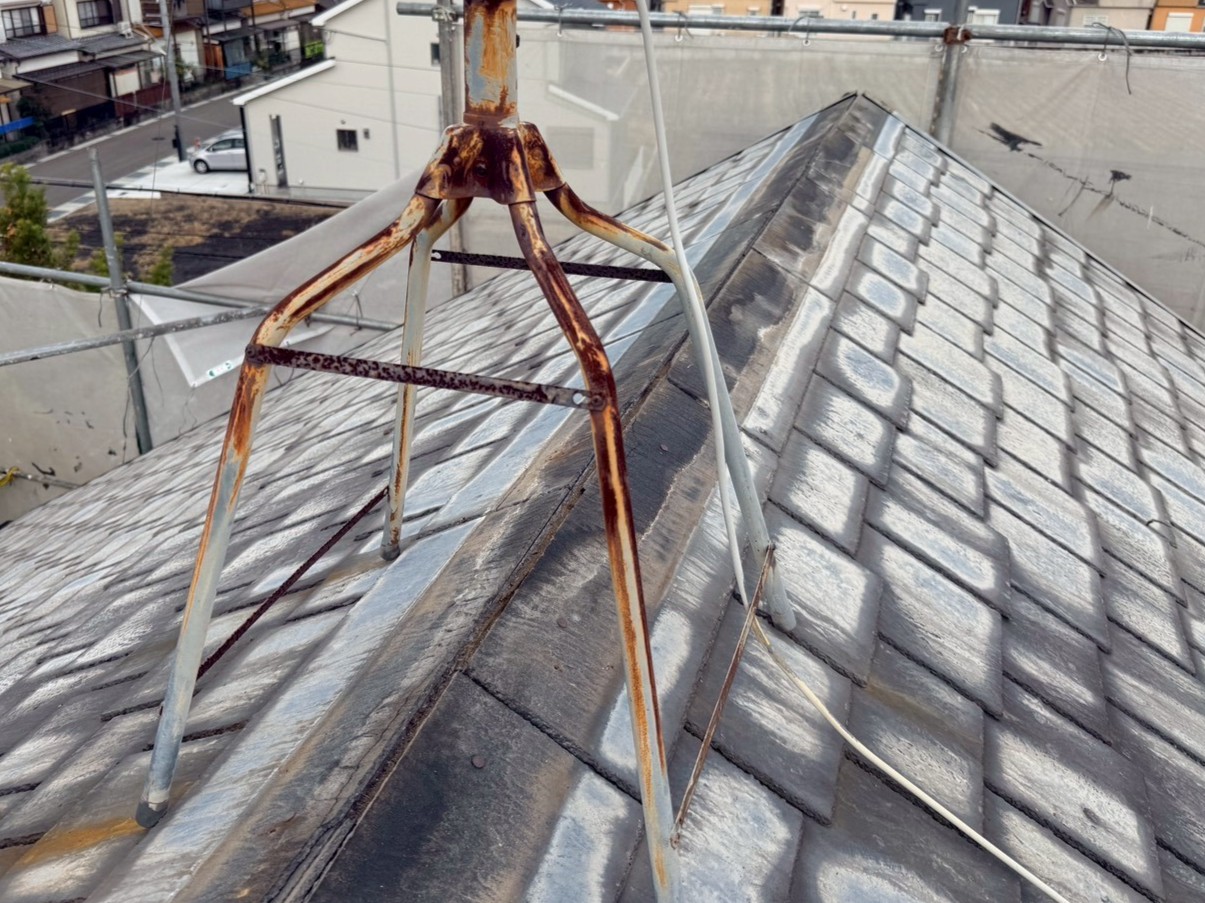

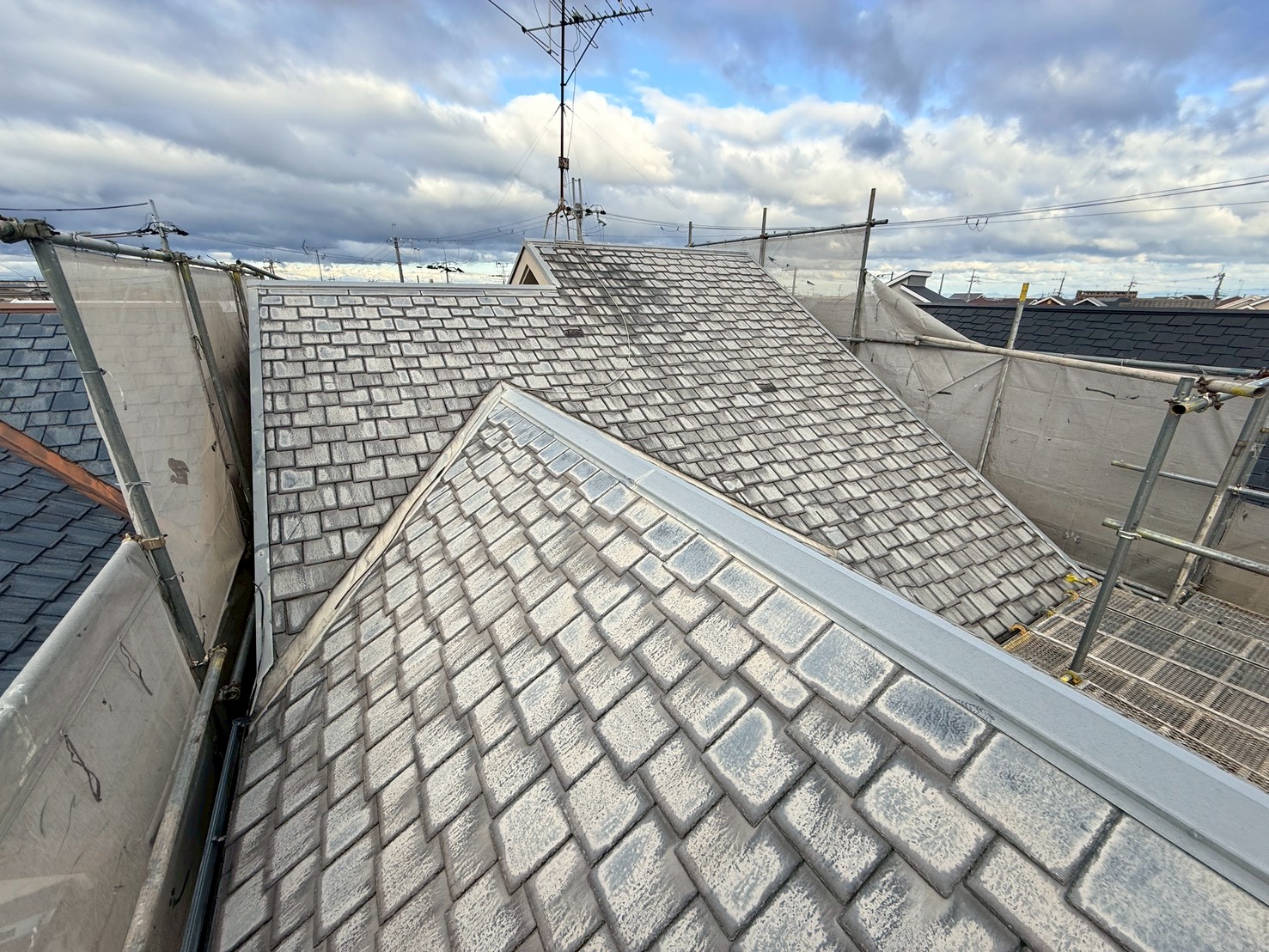

ケレンがけして下地を整えていきます。
6. 2025年12月22日

屋根工事
ケレンがけして下地を整えていきます。
7. 2025年12月22日

屋根工事
既存の棟板金を撤去していきます。
8. 2025年12月22日

屋根工事
既存の下地木材を撤去しました。
9. 2025年12月22日

屋根工事
既存の下地木材を撤去しました。
10. 2025年12月22日

屋根工事

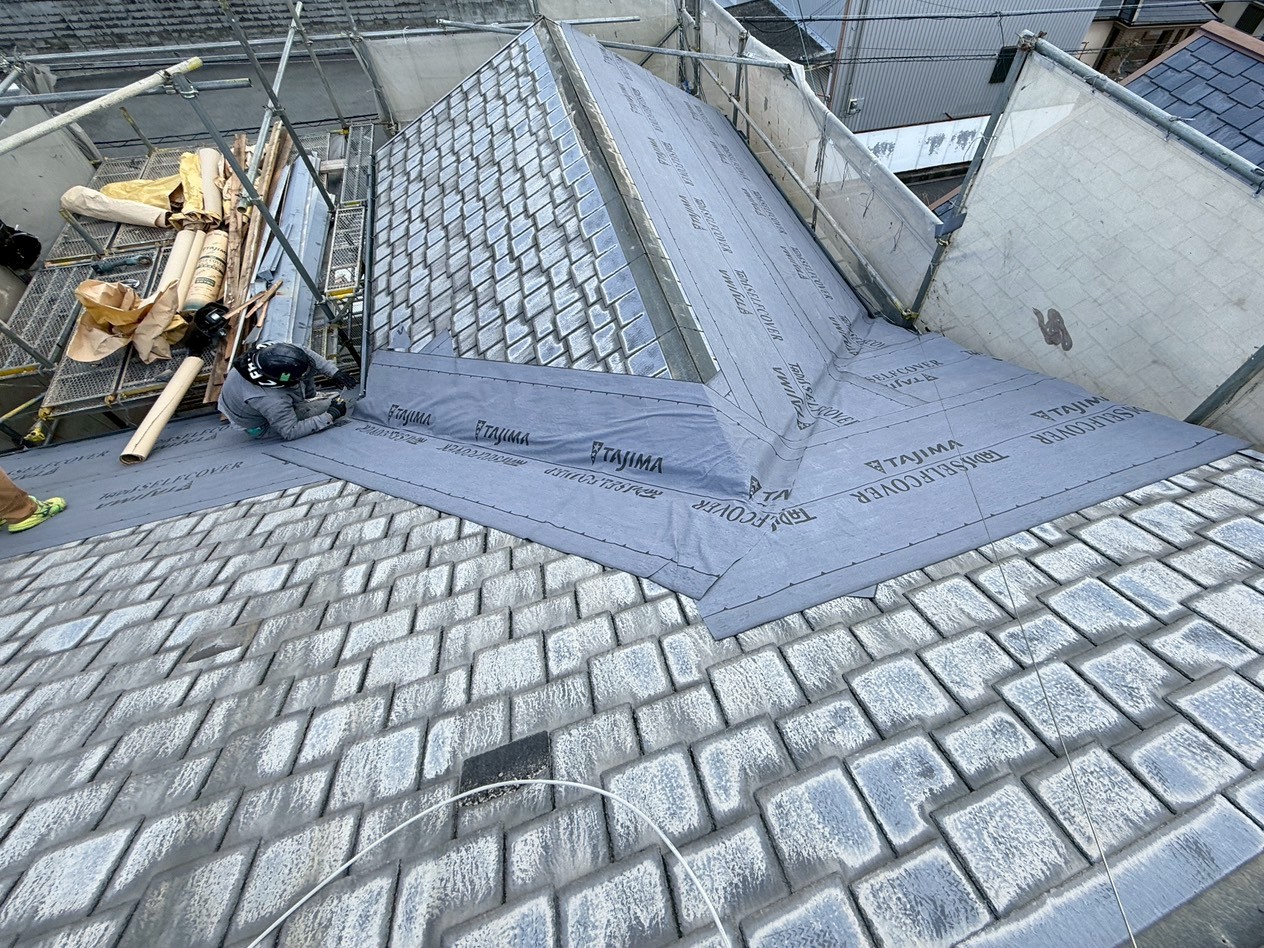

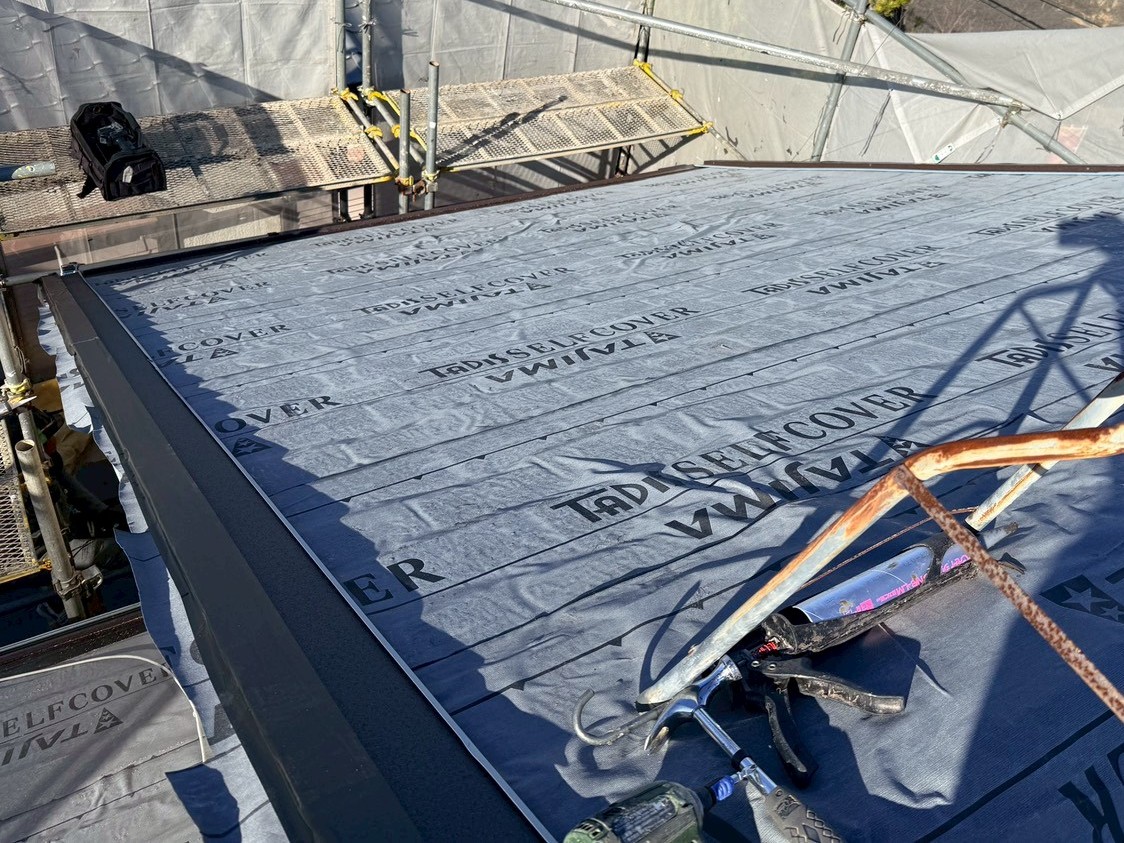

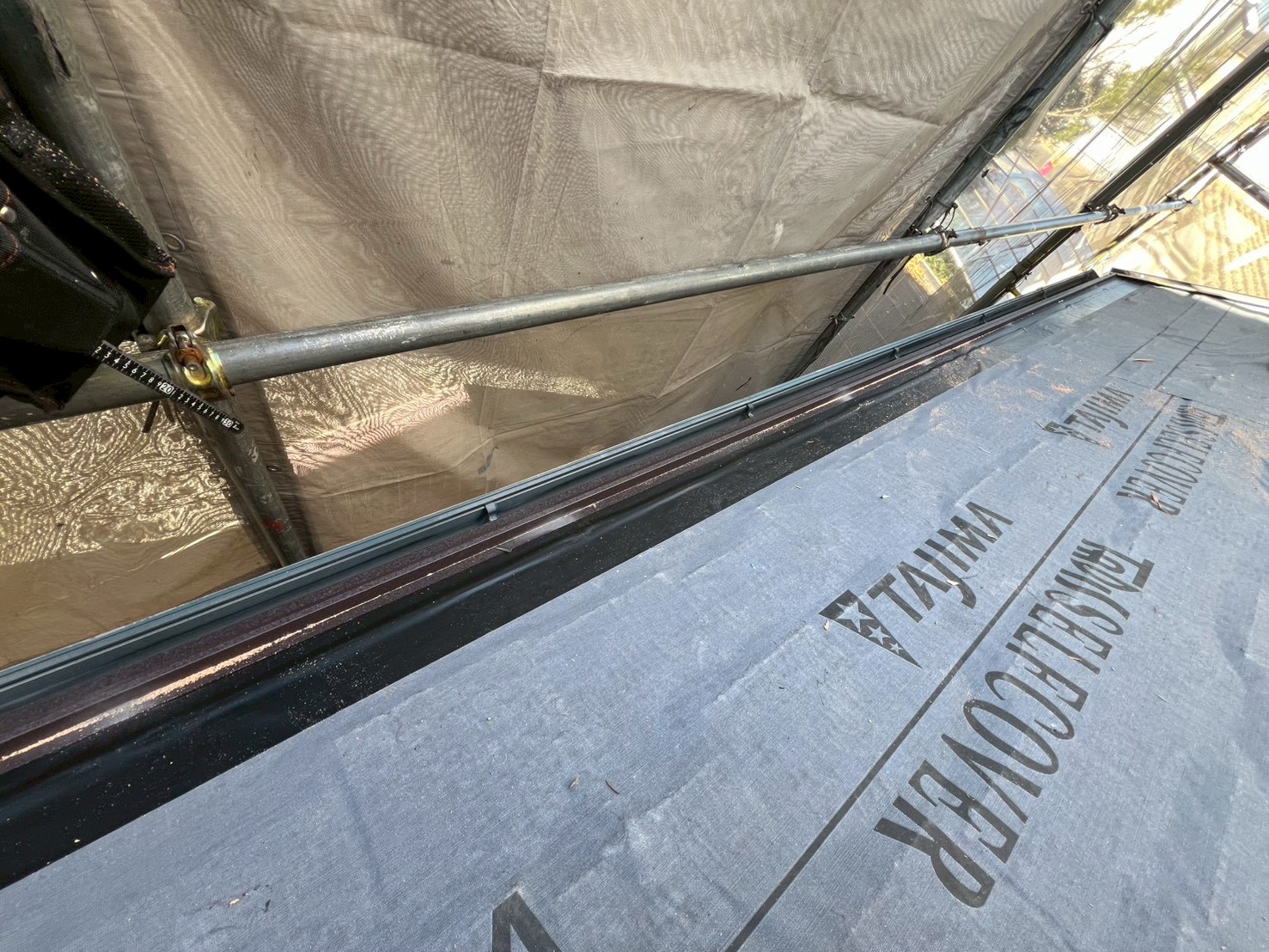

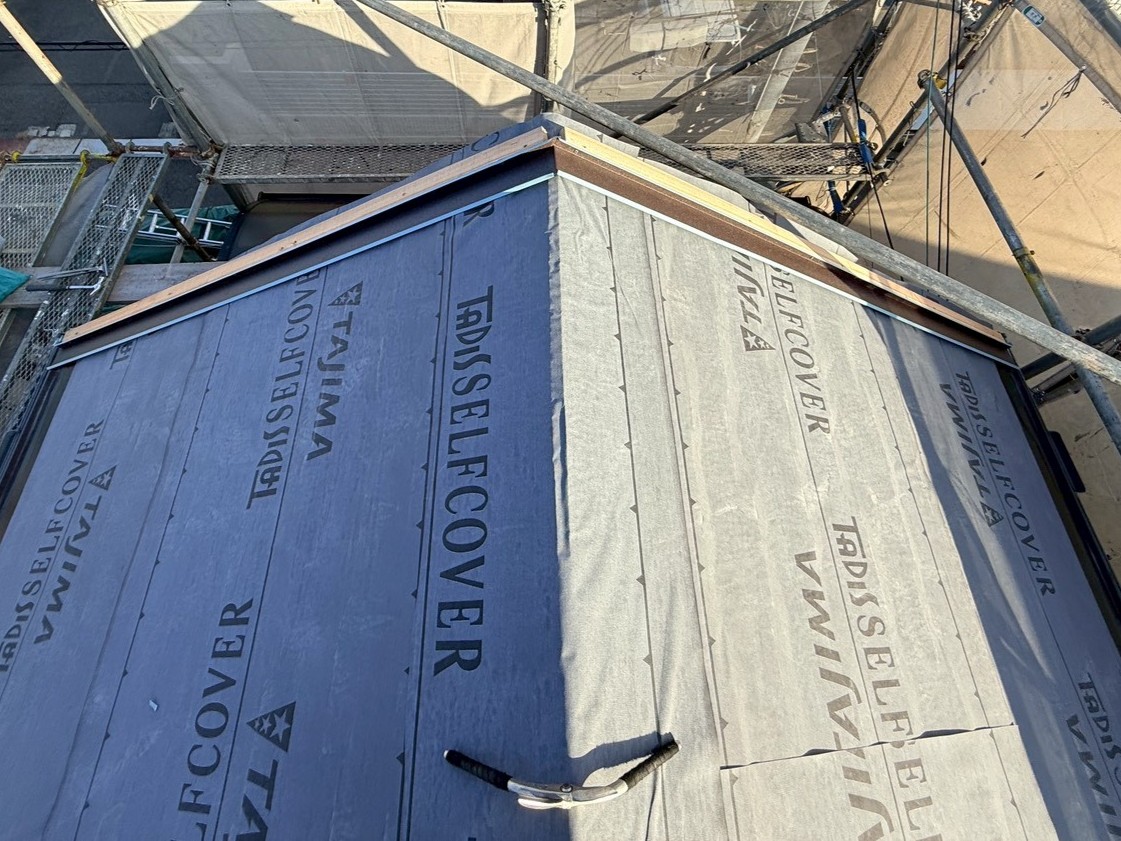

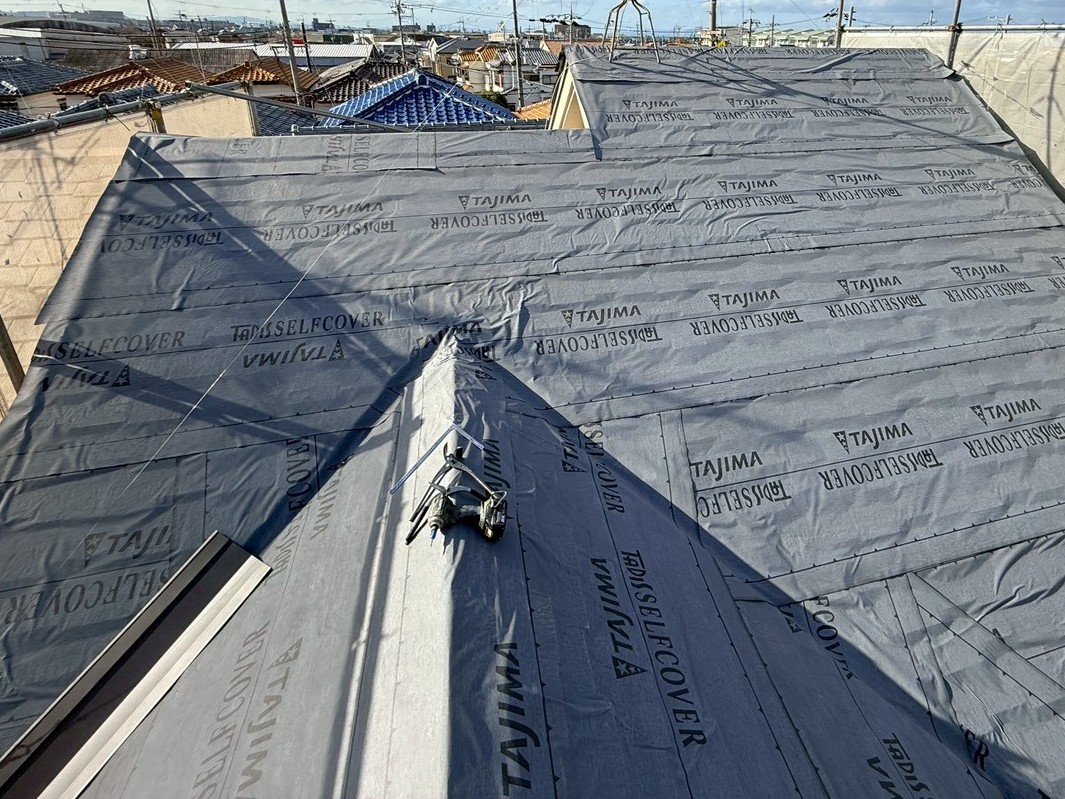

新たな下葺き材(タディスセルフカバー)を張っていきます。
11. 2025年12月22日

屋根工事
新たな下葺き材(タディスセルフカバー)を張っていきます。
12. 2025年12月22日

屋根工事

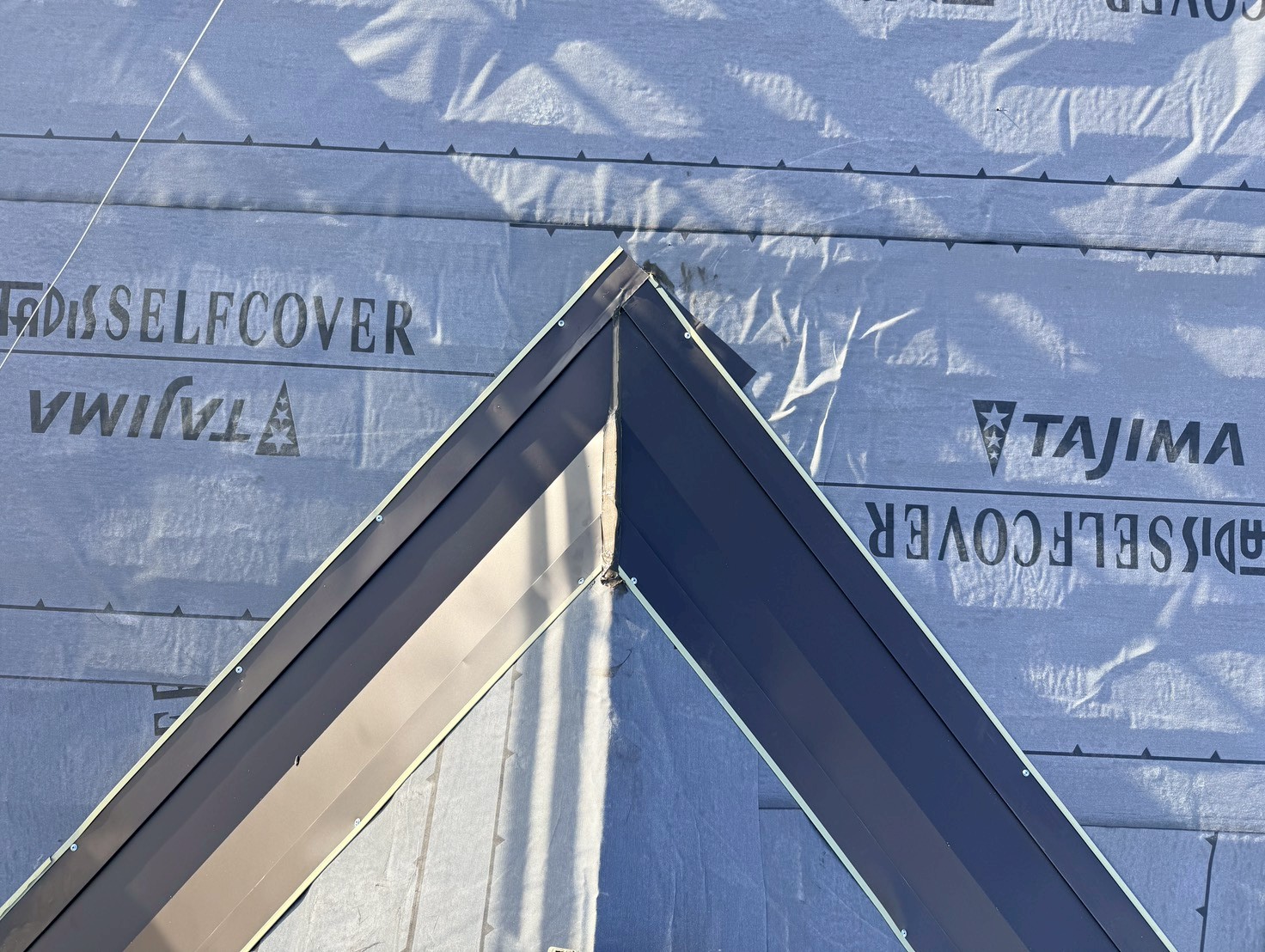

軒先に水切りを取り付けていきます。
13. 2025年12月22日

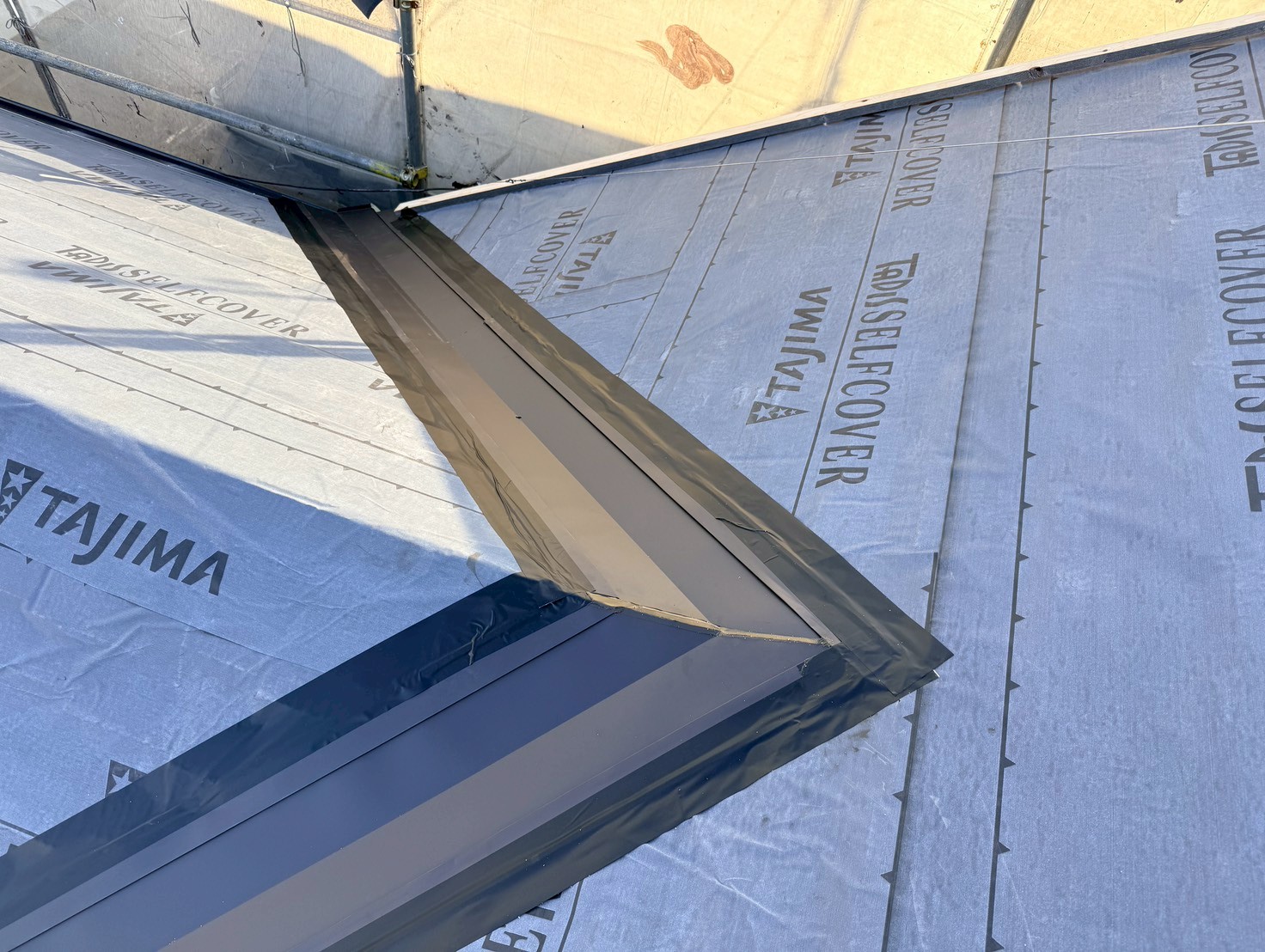

屋根工事

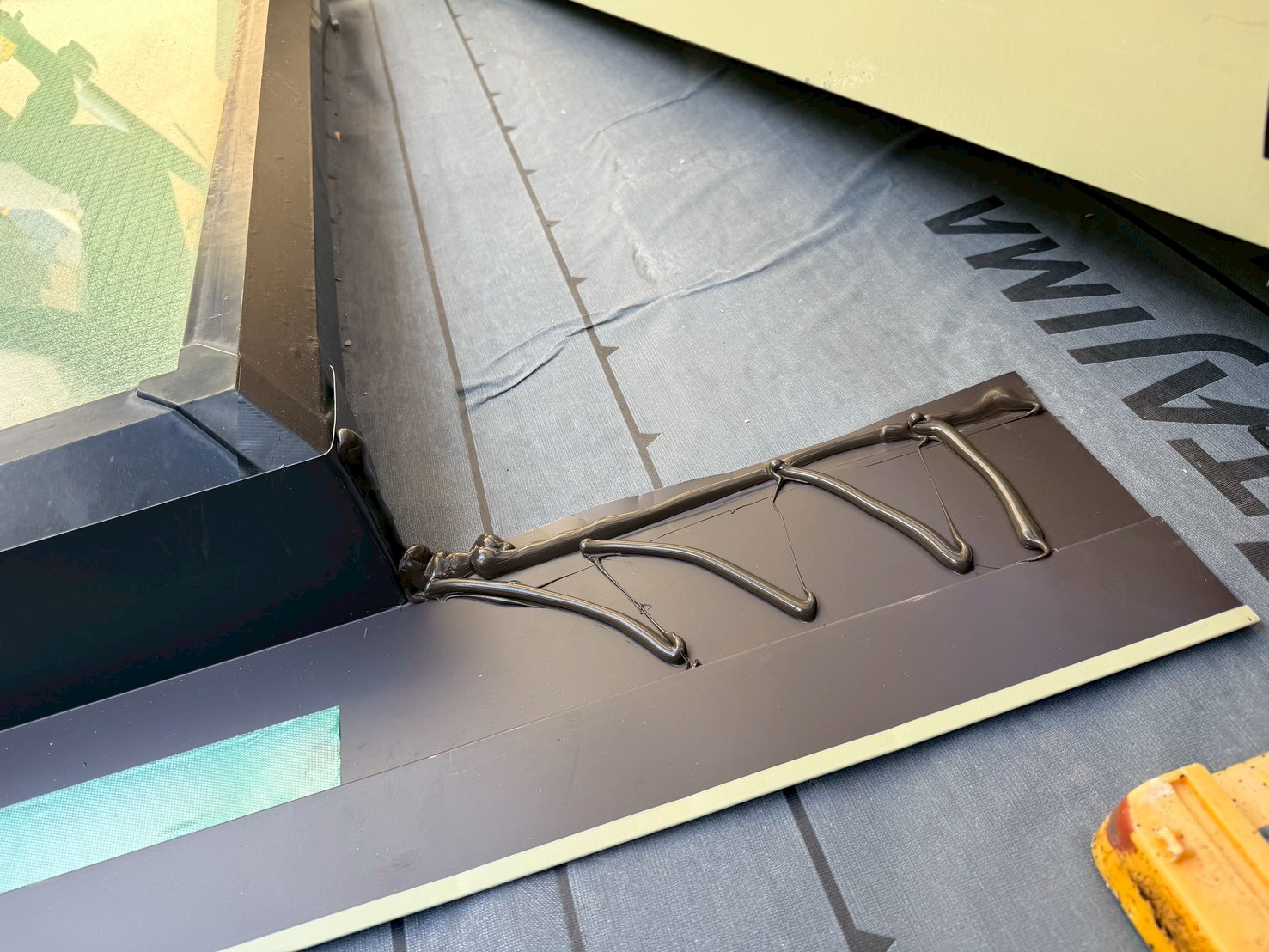

新たな谷板を取り付けていきます。継手にはシーリング材を充填します。
14. 2025年12月22日

屋根工事

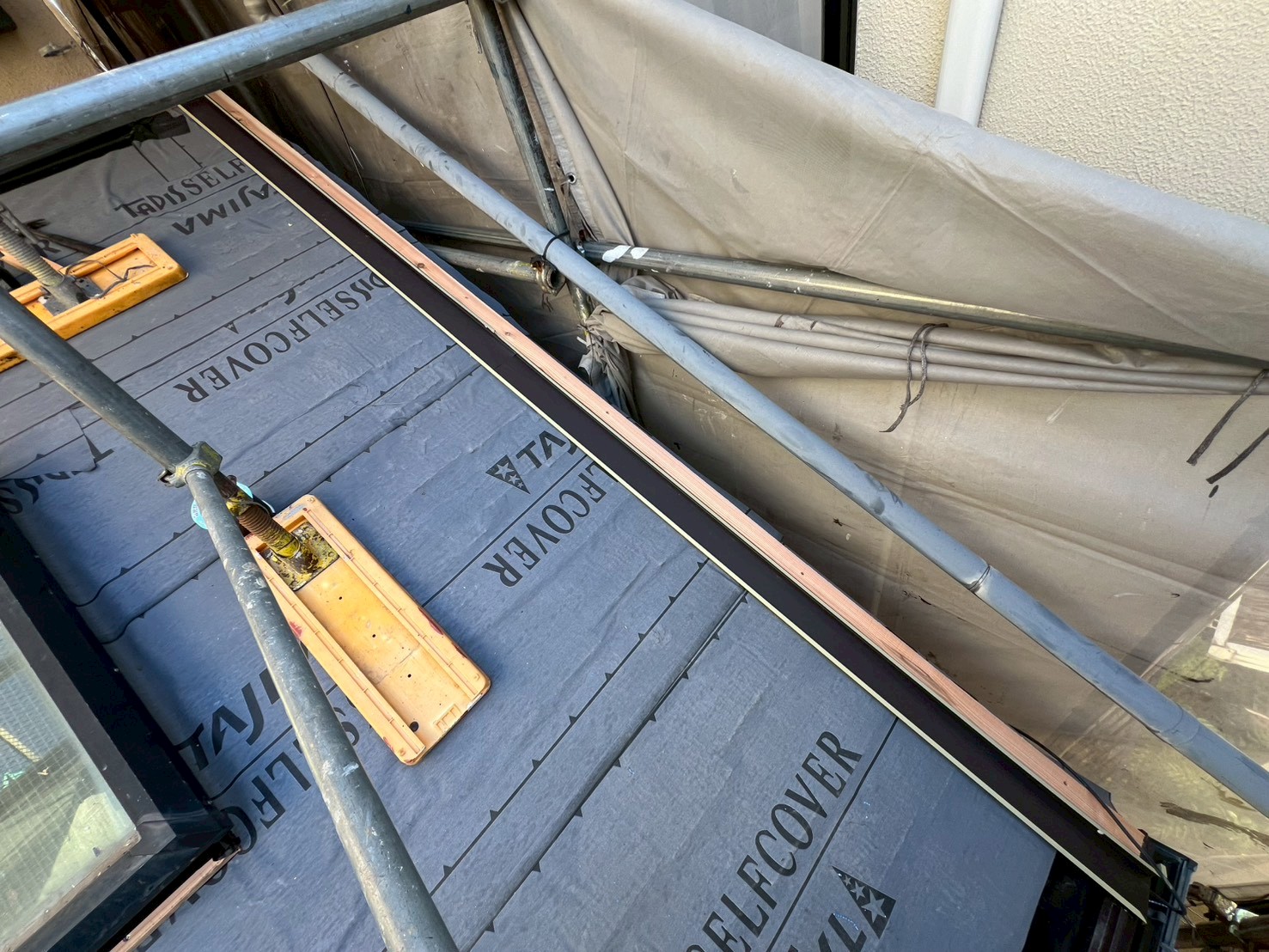

新たな谷板を取り付けていきます。
15. 2025年12月22日

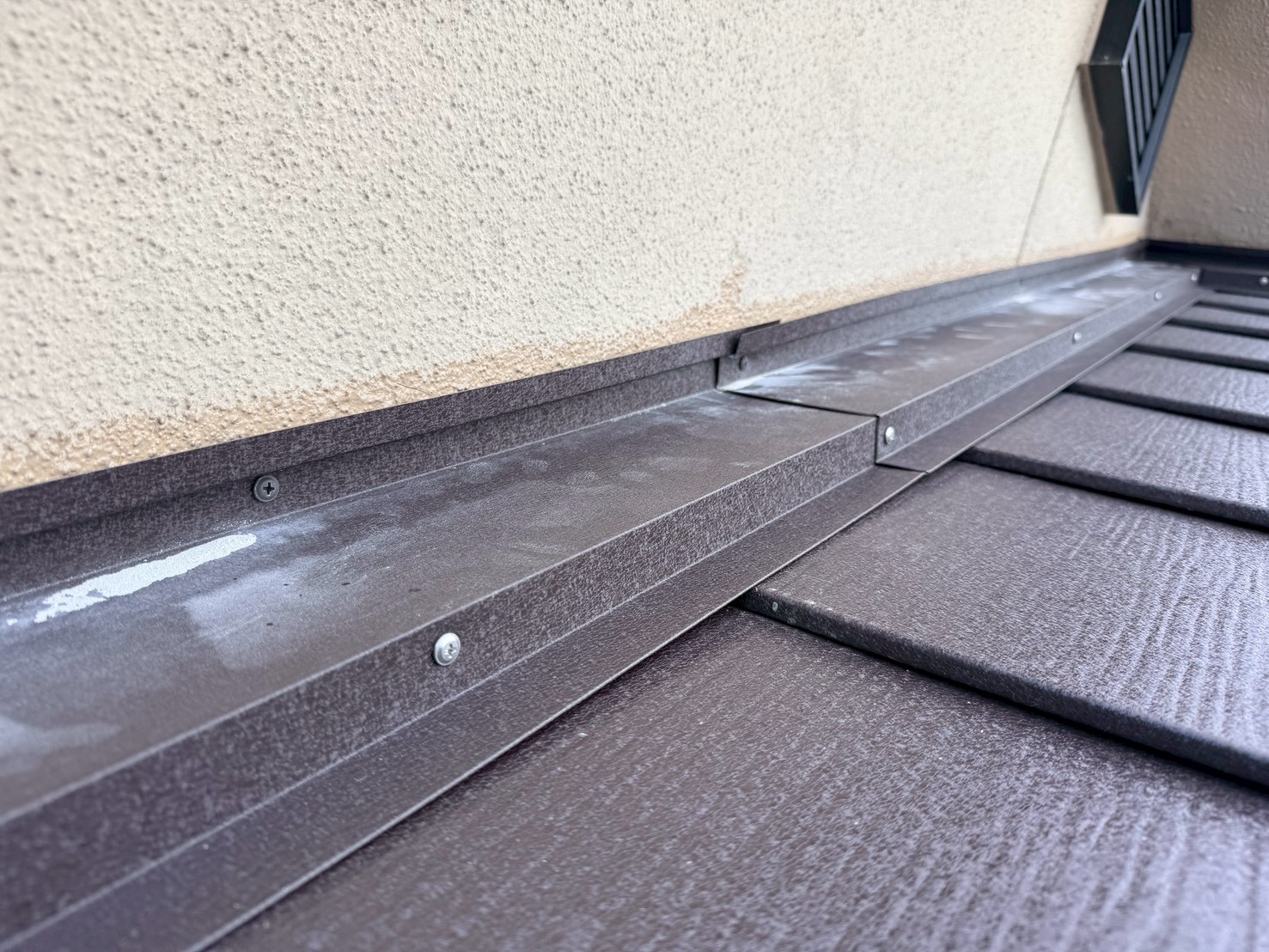

屋根工事
軒先水切りの上から防水テープを貼ります。
16. 2025年12月22日

屋根工事
谷板の両端に防水テープを貼ります。
17. 2025年12月22日

屋根工事

ケラバに下地木材を取り付けていきます。
18. 2025年12月22日

屋根工事
ケラバに捨て水切りを取り付けていきます。継手にはシーリング材を充填します。
19. 2025年12月22日

屋根工事
ケラバに捨て水切りを取り付けていきます。
20. 2025年12月22日

屋根工事

ケラバに防水テープを貼りました。
21. 2025年12月22日

屋根工事
下屋根、既存の状態です。
22. 2025年12月22日

屋根工事
既存の棟、壁際水切り、下地木材を撤去していきます。
23. 2025年12月22日

屋根工事

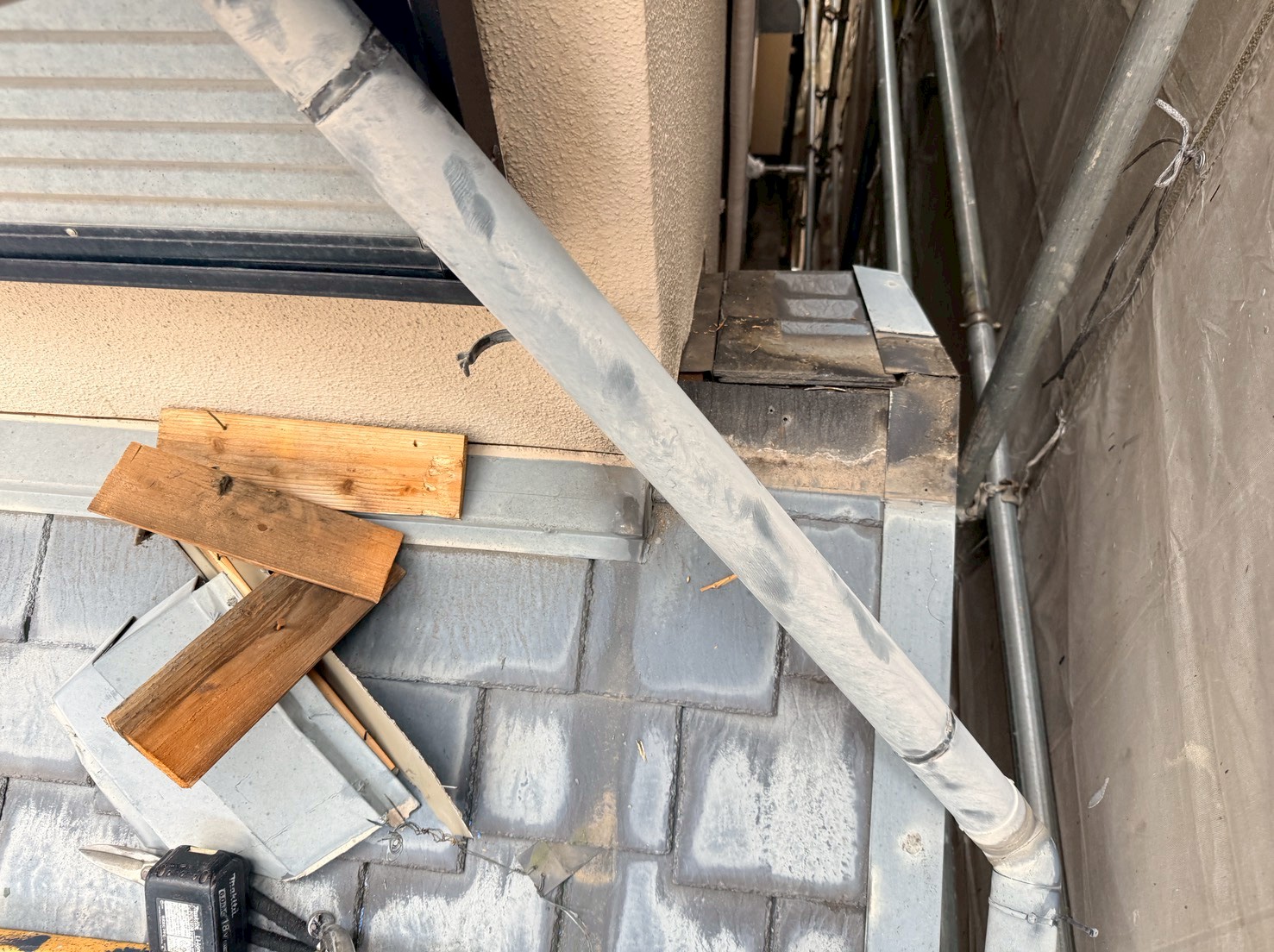

既存の壁際水切り、下地木材を撤去しました。
24. 2025年12月23日

屋根工事

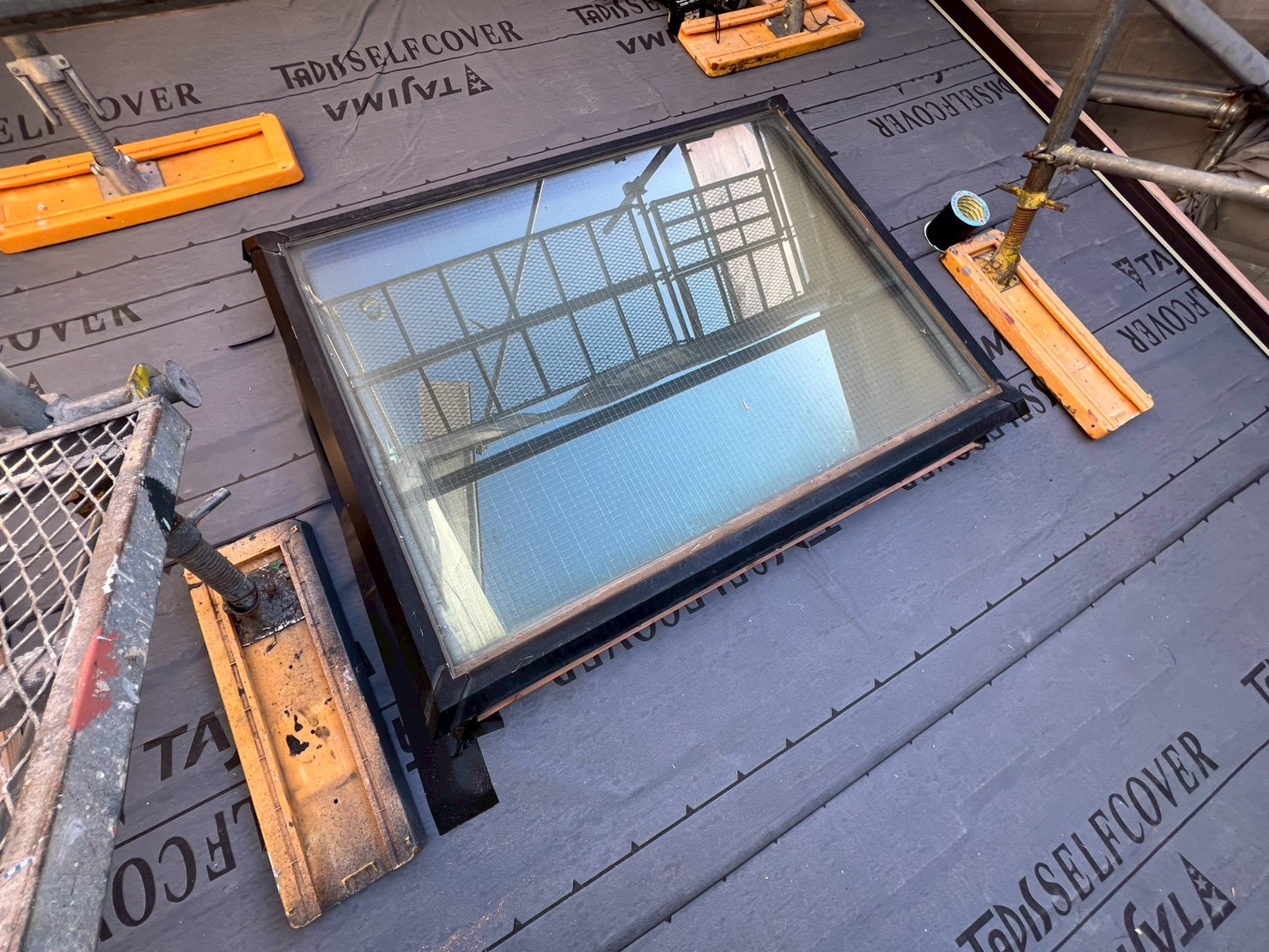

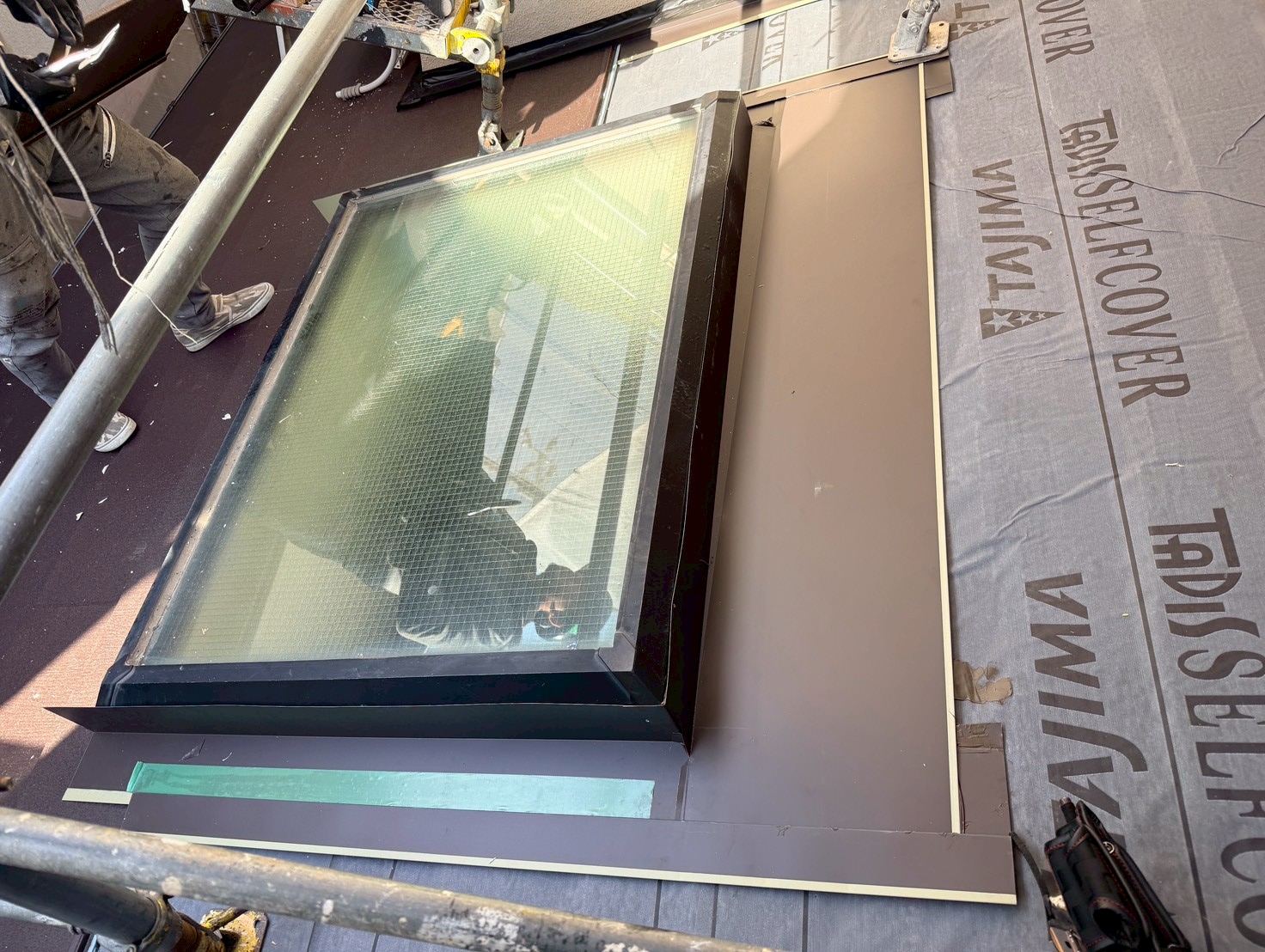

新たな下葺き材(タディスセルフカバー)を張り、天窓まわりに防水テープを貼りました。
25. 2025年12月23日

屋根工事
ケラバに下地木材を取り付け、捨て水切りを取り付けていきます。
26. 2025年12月23日

屋根工事
壁際に下地木材を取り付けていきます。
27. 2025年12月23日

屋根工事
軒先水切りを取り付け、上から防水テープを貼ります。
28. 2025年12月23日

屋根工事

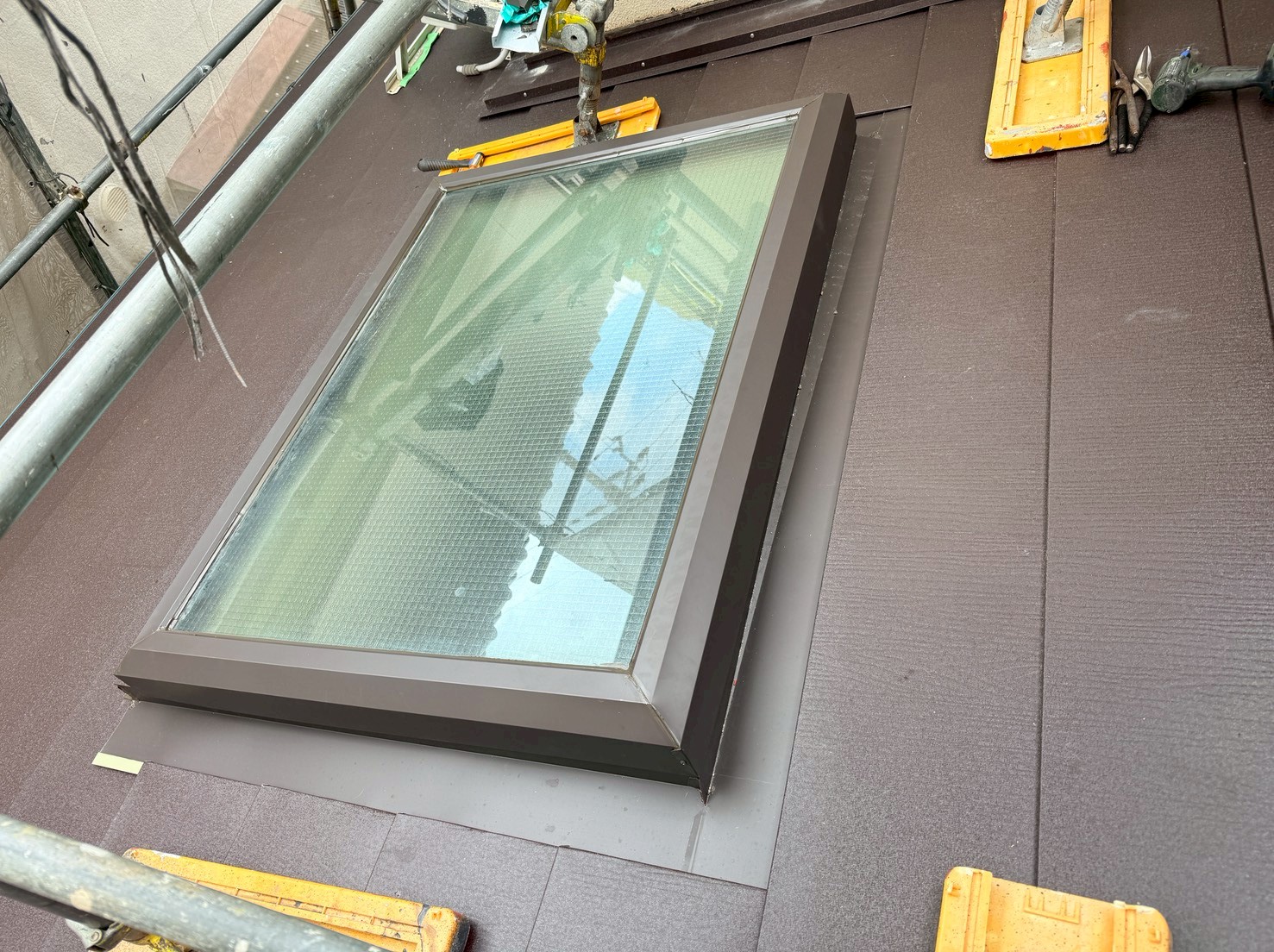

天窓まわりに水切りを取り付けていきます。継手にはシーリング材を充填します。

29. 2025年12月23日

屋根工事

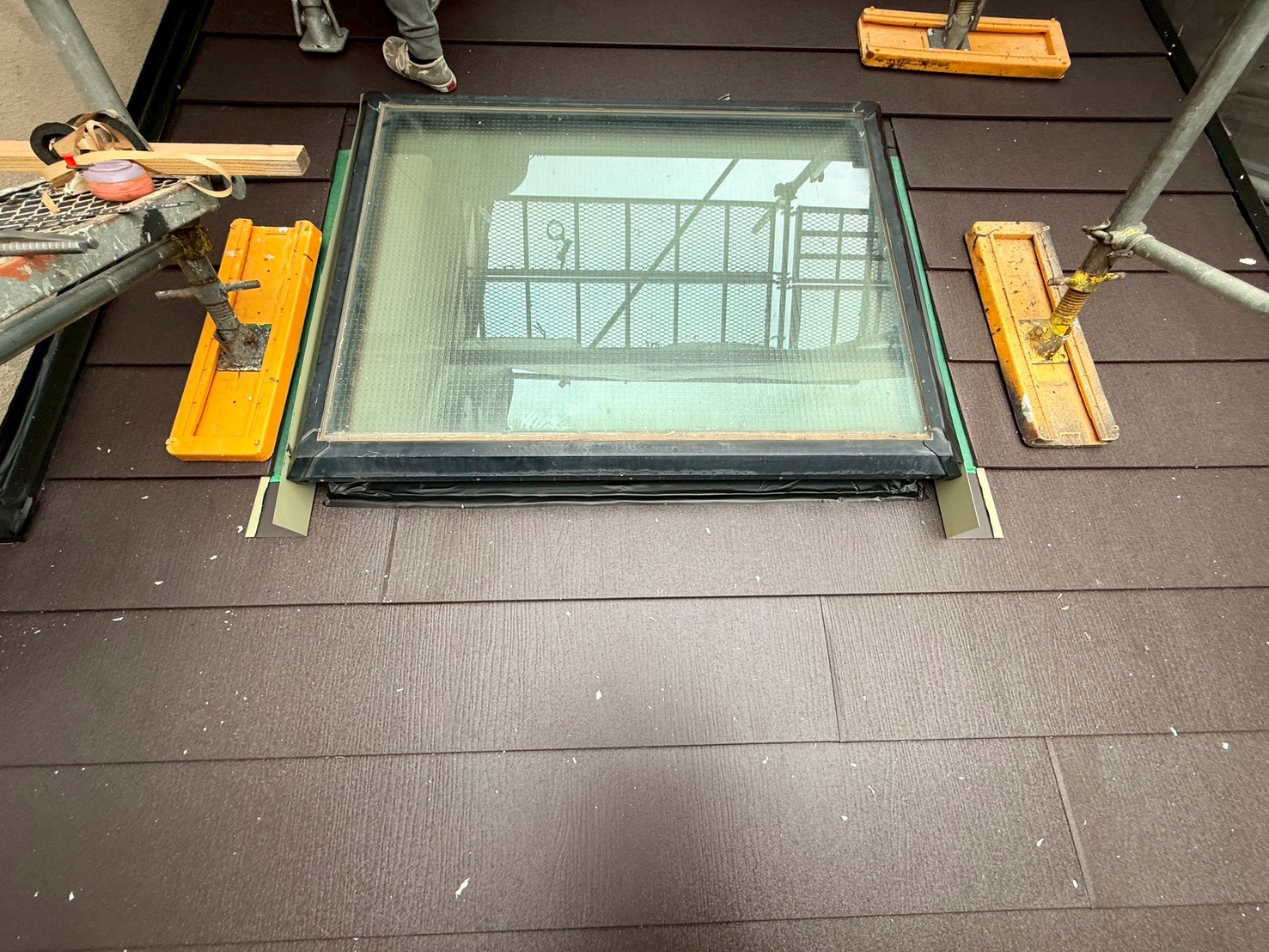

天窓まわりに水切りを取り付けました。
30. 2025年12月23日

屋根工事
新たな屋根材(新古品ガルテクト)を葺いていきます。壁際の屋根材は雨水が浸入しないように下地木材に沿って立ち上げます。
31. 2025年12月23日

屋根工事
新たな屋根材を葺き上げました。
32. 2025年12月23日

屋根工事
大屋根、引き続き、壁際に下地木材、捨て水切りを取り付けていきます。
33. 2025年12月23日

屋根工事
ケラバに捨て水切りを取り付けていきます。
34. 2025年12月23日

屋根工事

軒先から新たな屋根材(新古品ガルテクト)を葺いていきます。
35. 2025年12月23日

屋根工事

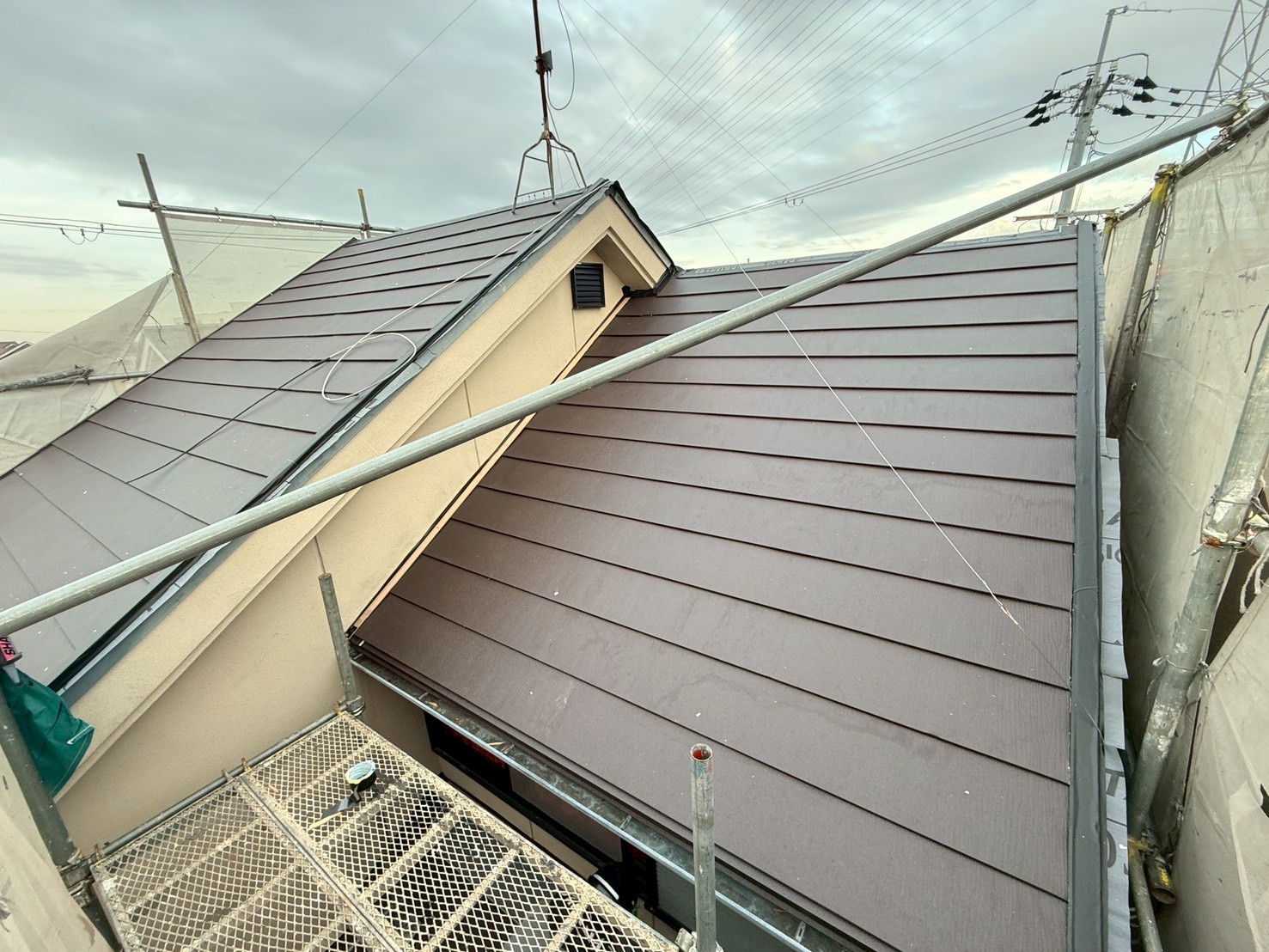

新たな屋根材を葺いていきます。
36. 2025年12月24日

屋根工事

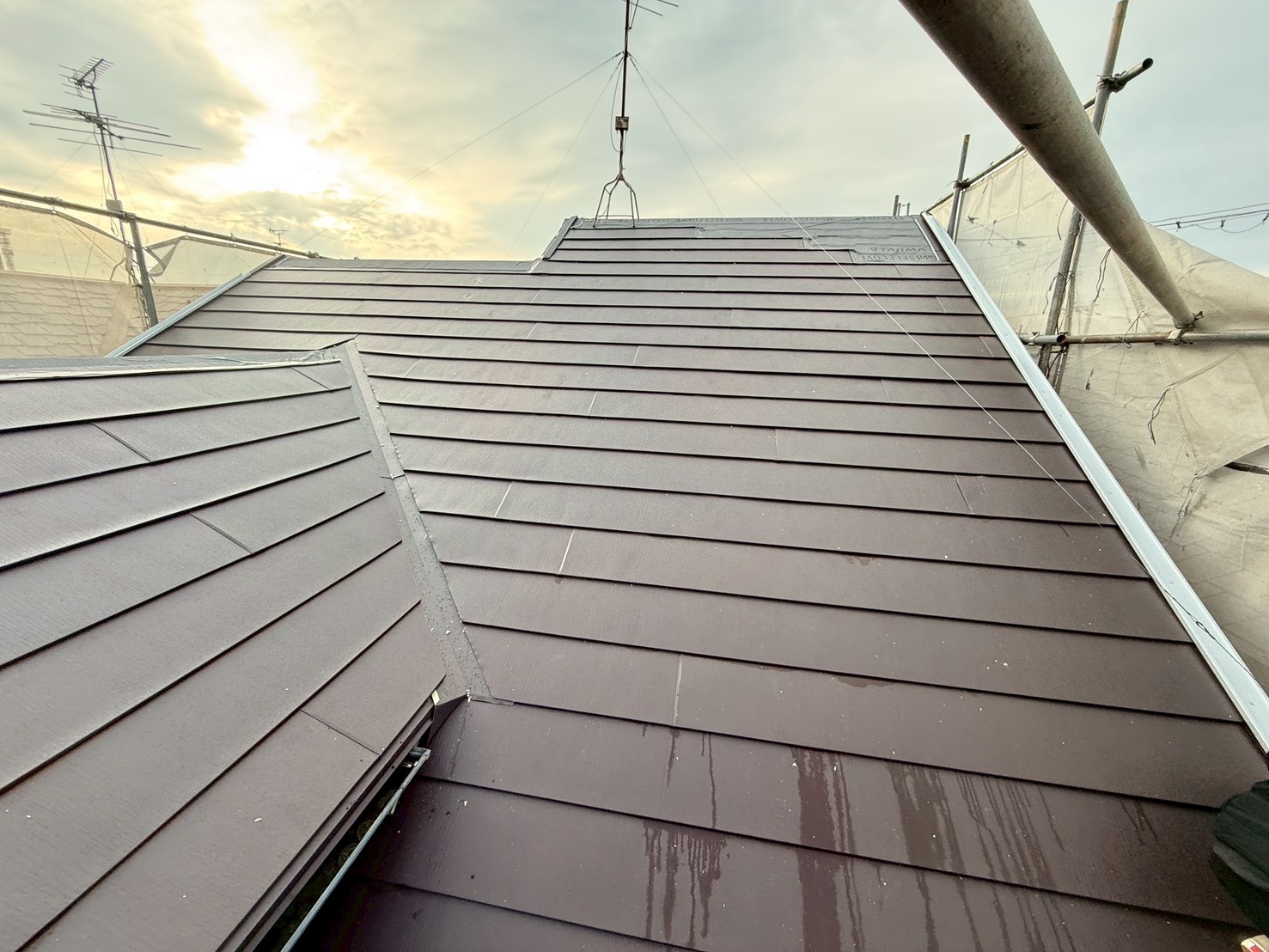

引き続き、新たな屋根材を葺いていきます。
37. 2025年12月24日

屋根工事

ケラバにガルバ強化下地(タフベース)を取り付けていきます。
38. 2025年12月24日

屋根工事
タフベースを取り付けていきます。
39. 2025年12月24日

屋根工事
タフベースを取り付けていきます。
40. 2025年12月25日

板金製作

自社工場にてオリジナルの水切りを作成、加工していきます。スリッター(ガルバリウム切断機)で平板を切断します。
41. 2025年12月25日

板金製作
折曲機で加工していきます。
42. 2025年12月25日

板金製作

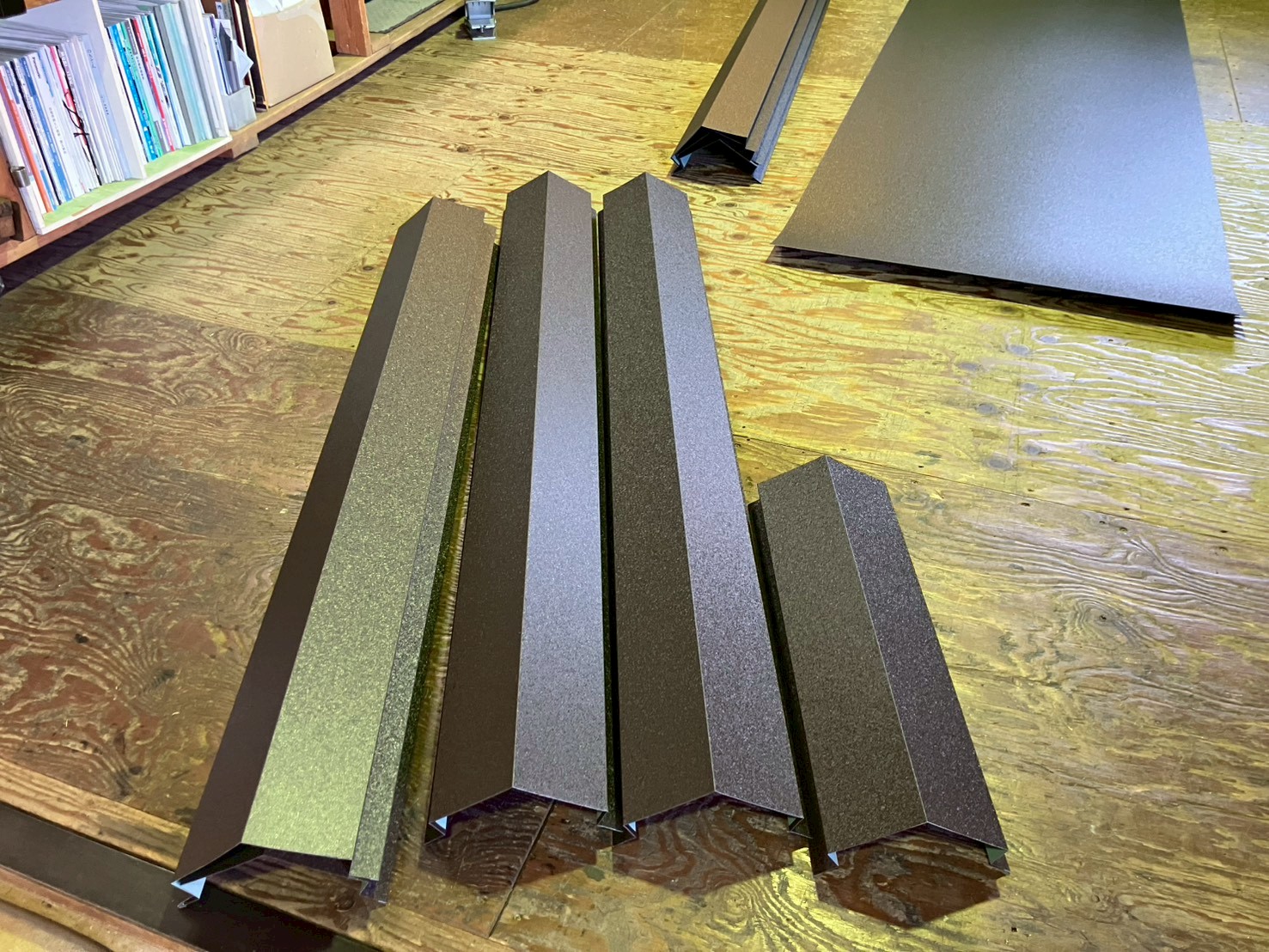

完成した棟板金です。
43. 2025年12月25日

板金製作
完成した水切りです。
44. 2025年12月26日

屋根工事

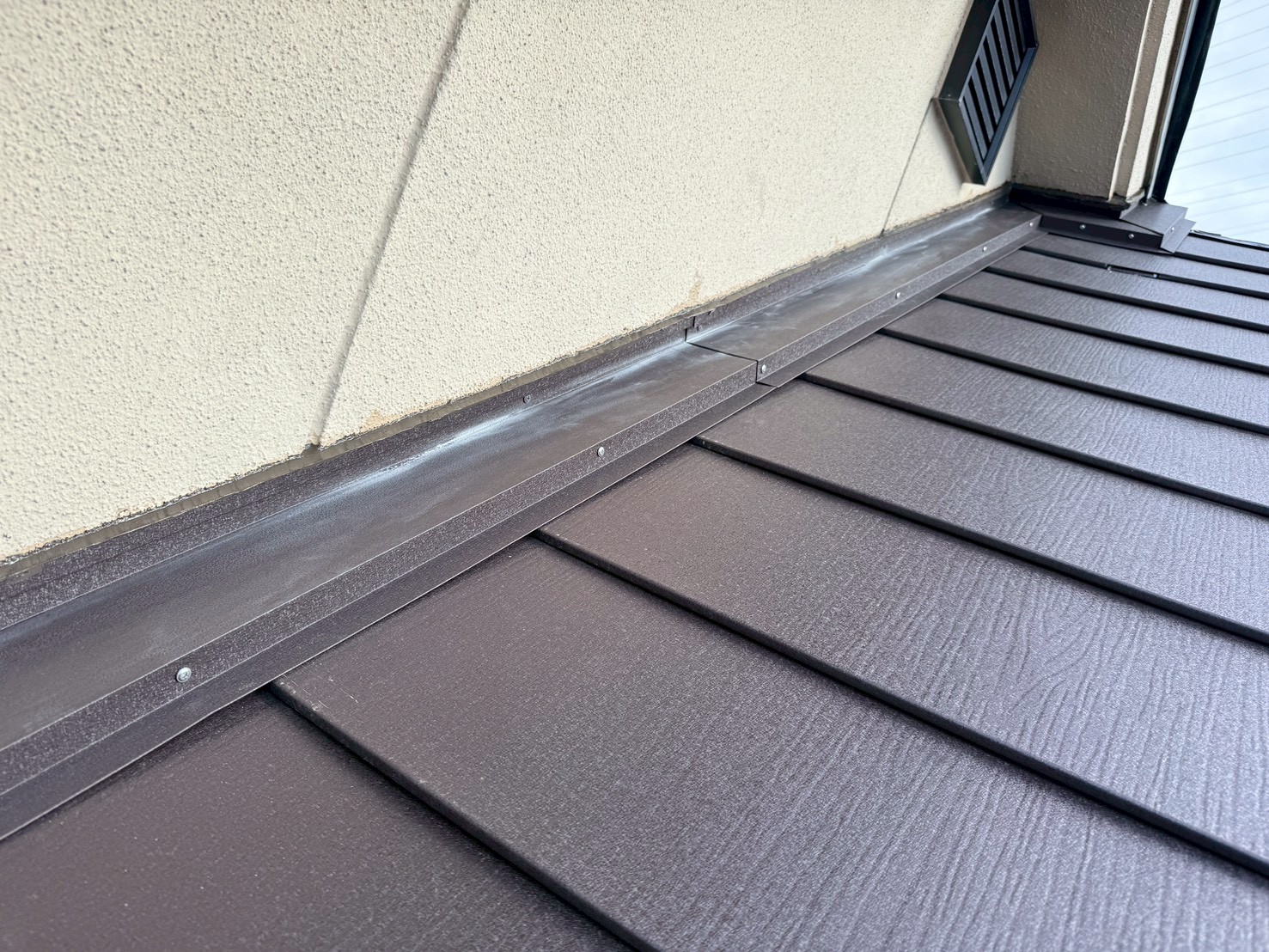

大屋根、壁際に水切りを取り付けていきます。
45. 2025年12月26日

屋根工事
壁際に水切りを取り付けました。
46. 2025年12月26日

屋根工事

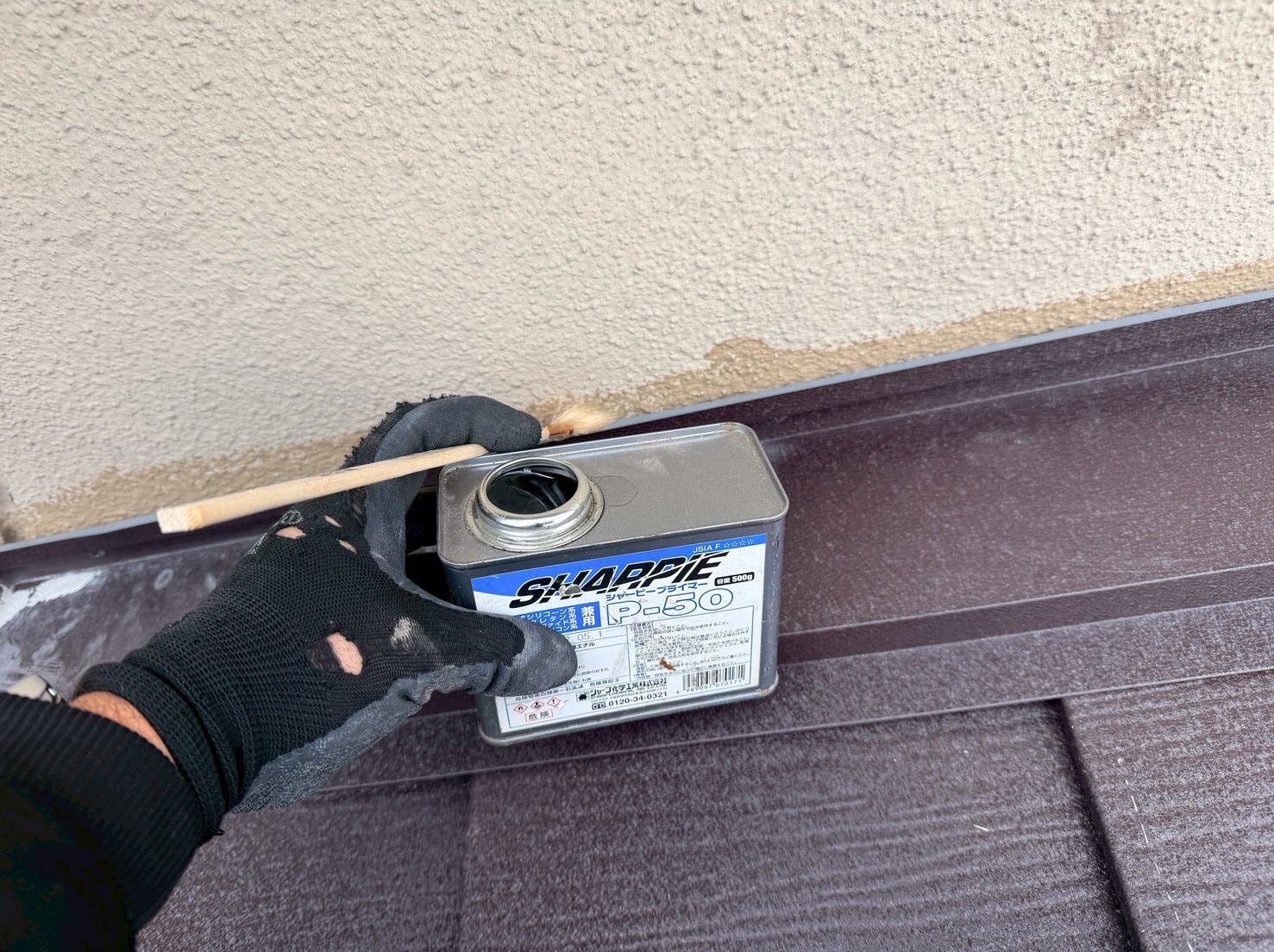

外壁と壁際水切りとの取り合い部分にシーリング材の付きを良くするプライマーを塗布していきます。
47. 2025年12月26日

屋根工事
プライマーを塗布していきます。
48. 2025年12月26日

屋根工事
外壁と壁際水切りとの取り合い部分にシーリング材を充填します。
49. 2025年12月26日

屋根工事
シーリング材を充填します。
50. 2025年12月26日

屋根工事
シーリング材を充填します。
51. 2025年12月26日

屋根工事

換気棟取り付け箇所に換気口の切り込みを入れます。
52. 2025年12月26日

屋根工事

新たな屋根材を葺き上げ、棟に下地木材を取り付けました。

53. 2025年12月26日

屋根工事
新たな屋根材を葺き上げ、棟に下地木材を取り付けました。
54. 2025年12月26日

屋根工事

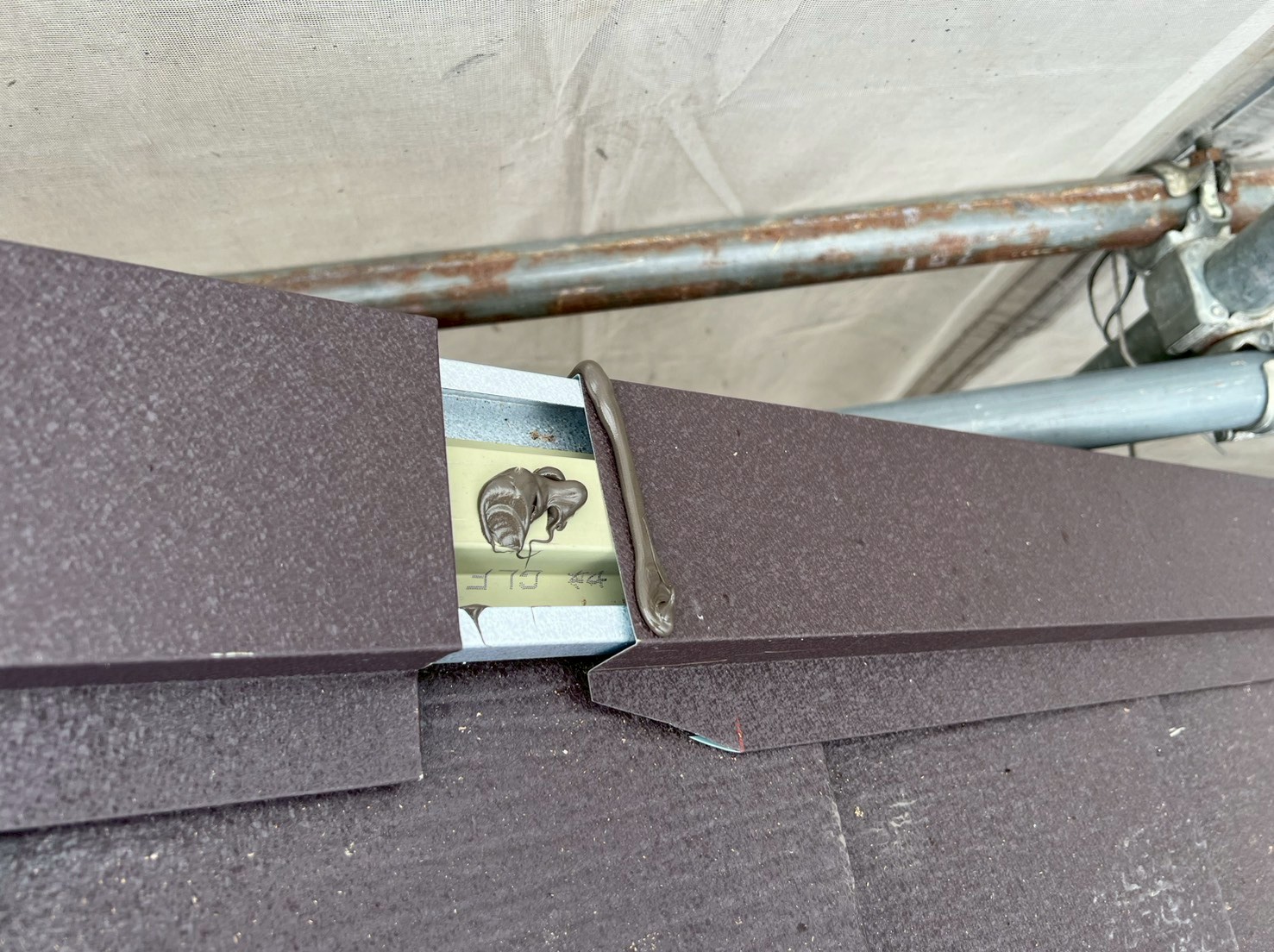

ケラバに水切りを取り付けていきます。継手にはシーリング材を充填します。
55. 2025年12月26日

屋根工事
ケラバに水切りを取り付けていきます。
56. 2025年12月26日

屋根工事
ケラバに水切りを取り付けていきます。
57. 2025年12月26日

屋根工事

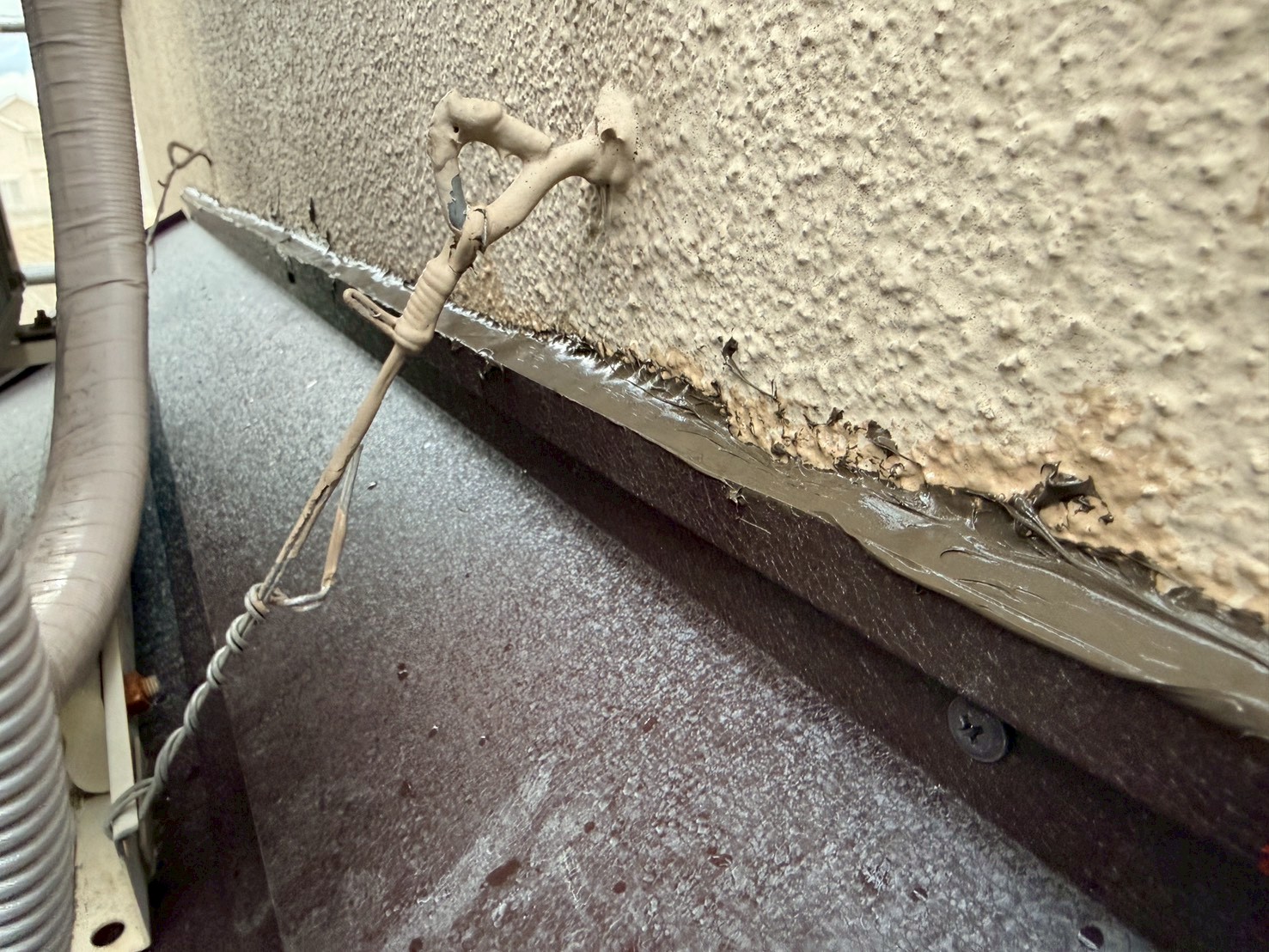

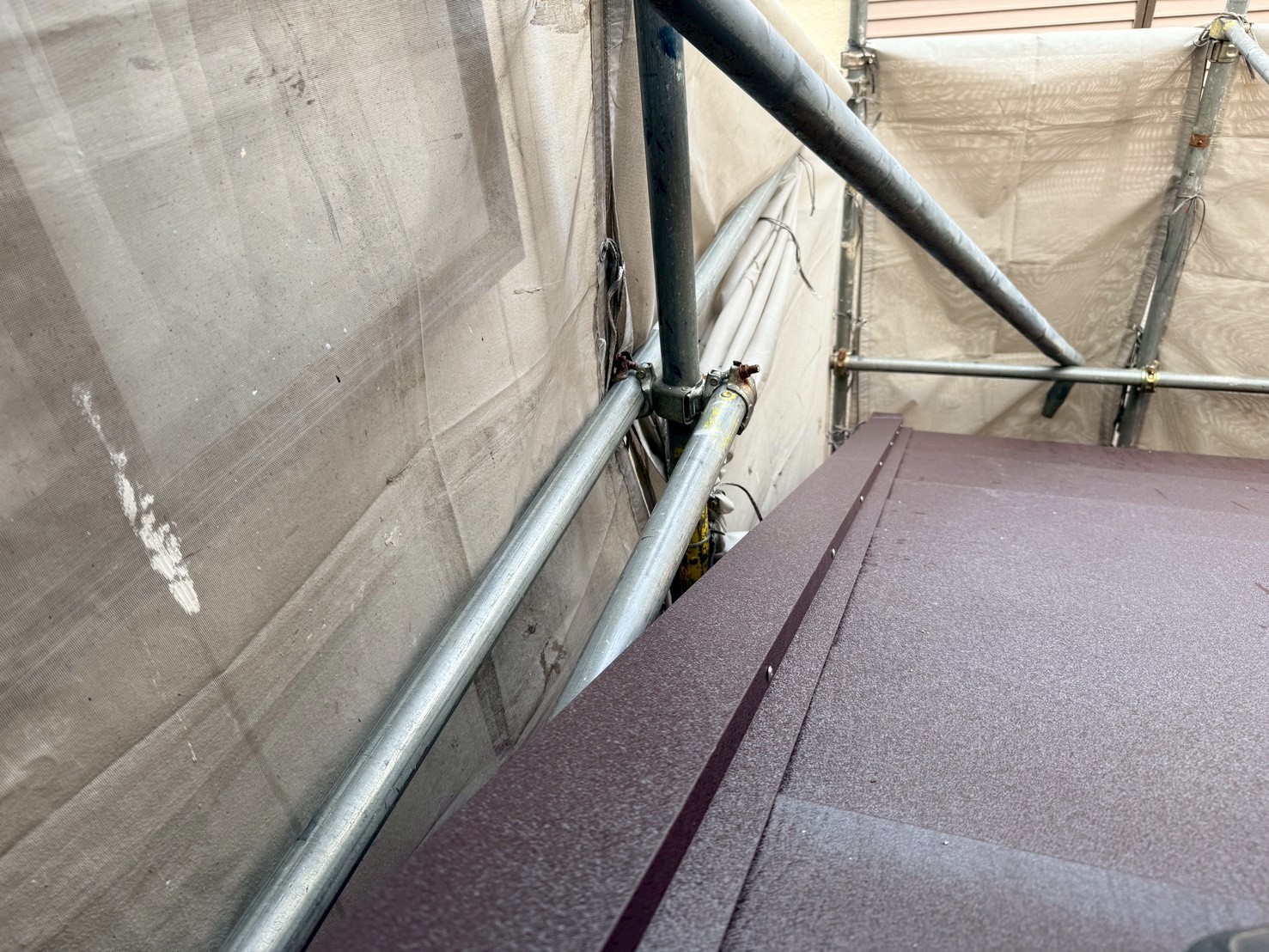

下屋根、壁際ににガルバ強化下地(タフベース)を取り付けていきます。
58. 2025年12月26日

屋根工事

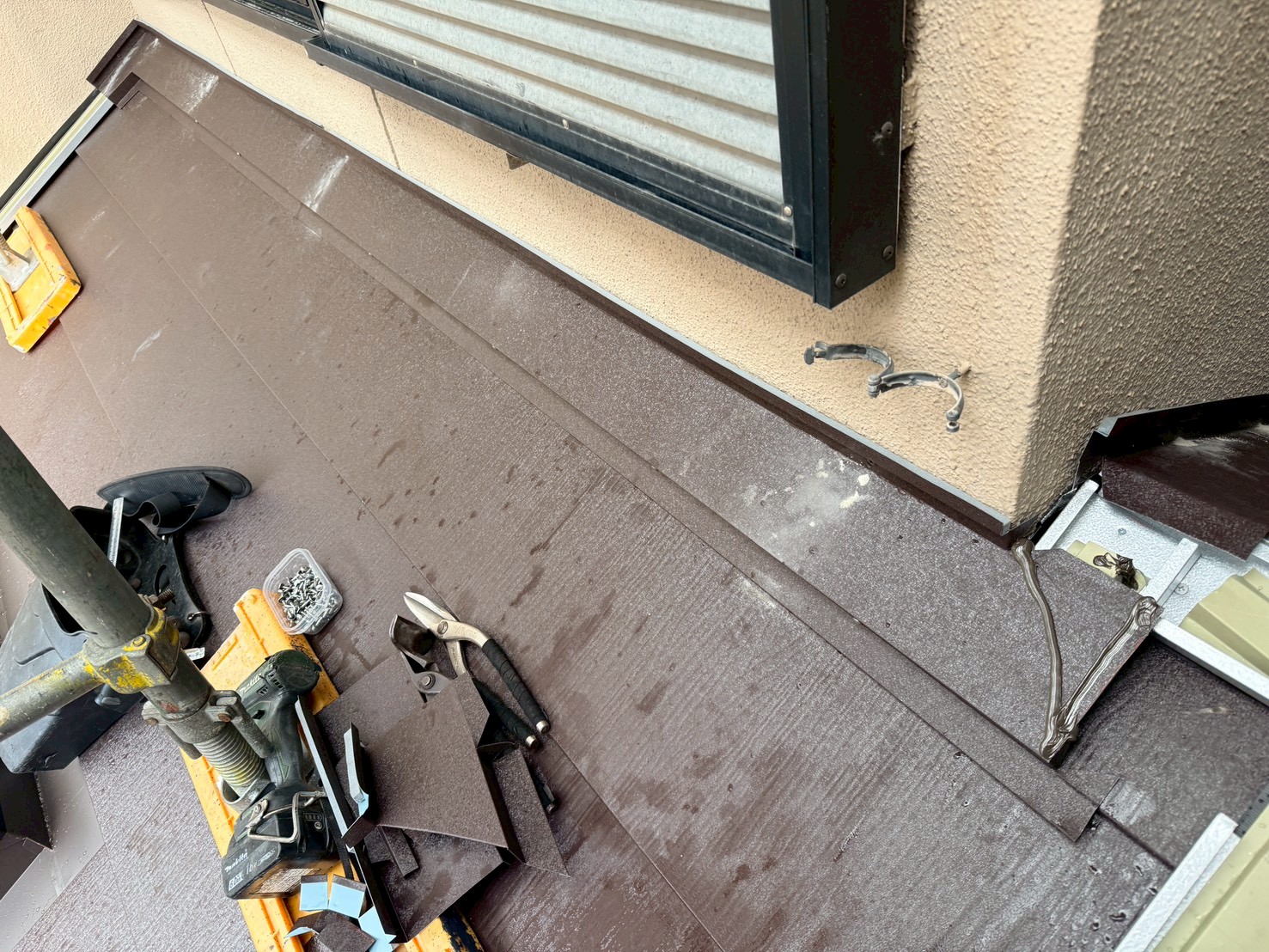

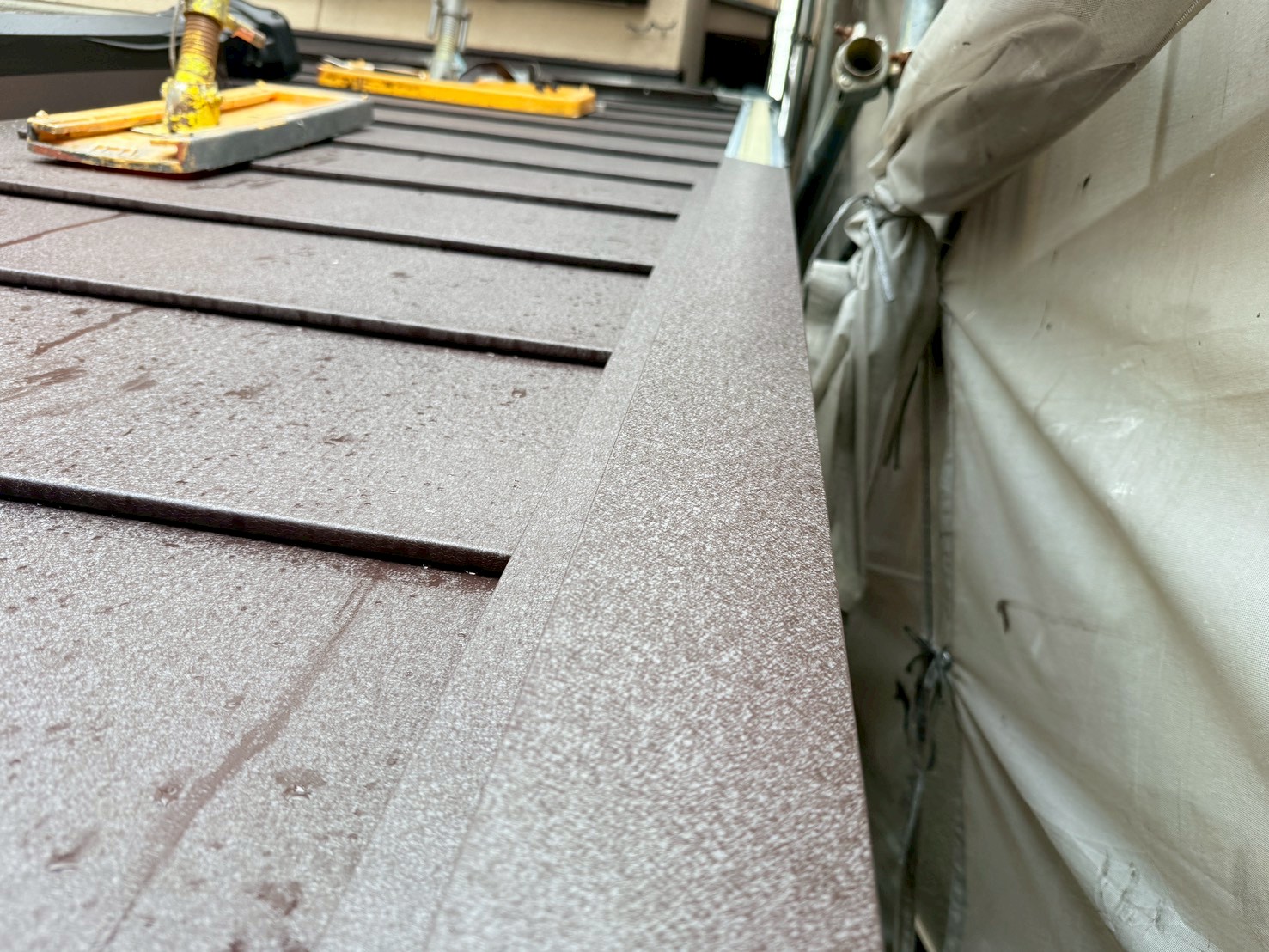

タフベースを取り付けていきます。
59. 2025年12月26日

屋根工事
壁際に水切りを取り付けていきます。継手にはシーリング材を充填します。
60. 2025年12月26日

屋根工事

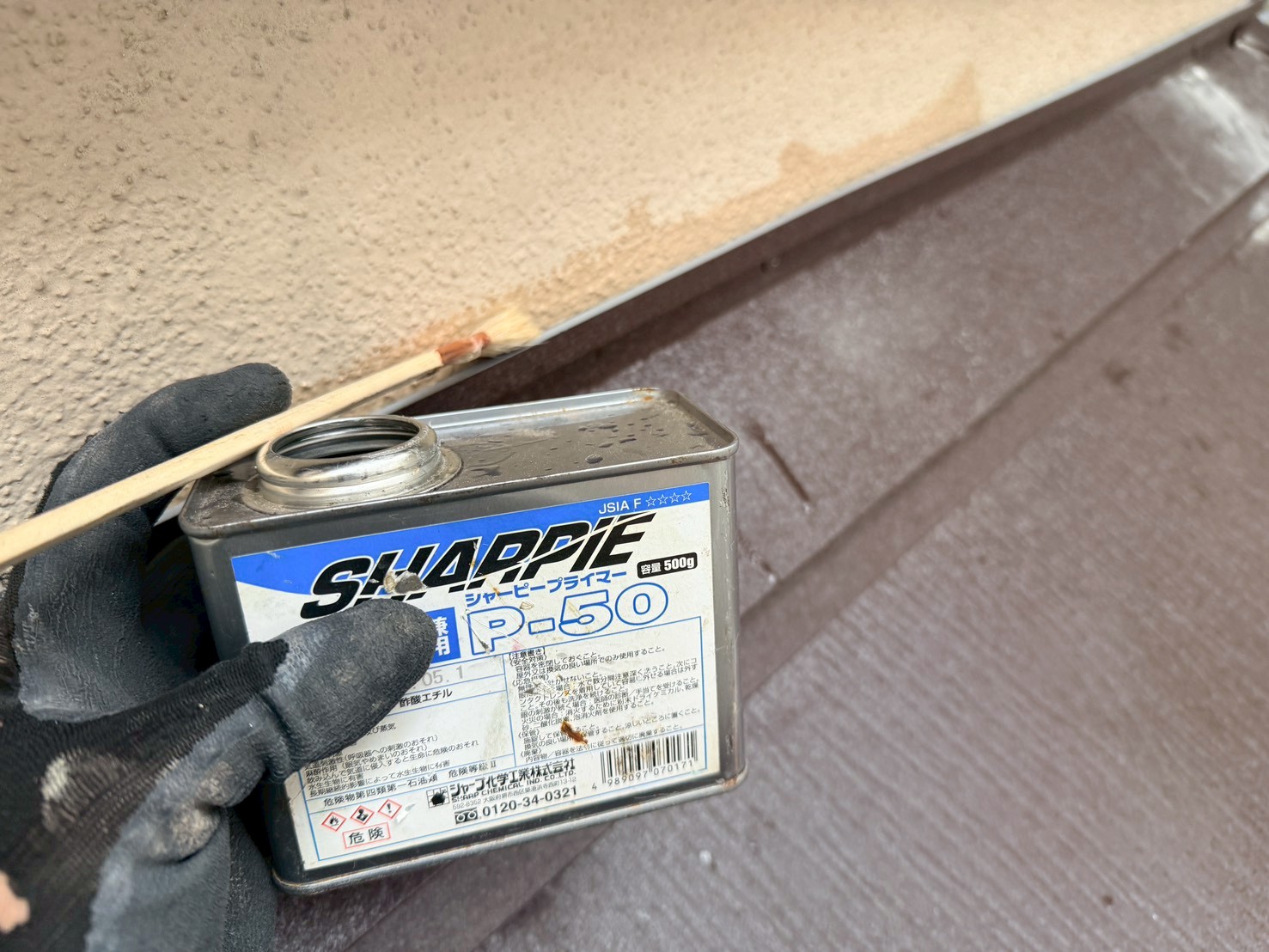

外壁と壁際水切りとの取り合い部分にシーリング材の付きを良くするプライマーを塗布していきます。
61. 2025年12月26日

屋根工事
外壁と壁際水切りとの取り合い部分にシーリング材を充填します。
62. 2025年12月26日

屋根工事
ケラバに水切りを取り付けていきます。
63. 2025年12月26日

屋根工事
ケラバに水切りを取り付けていきます。
64. 2025年12月27日

屋根工事

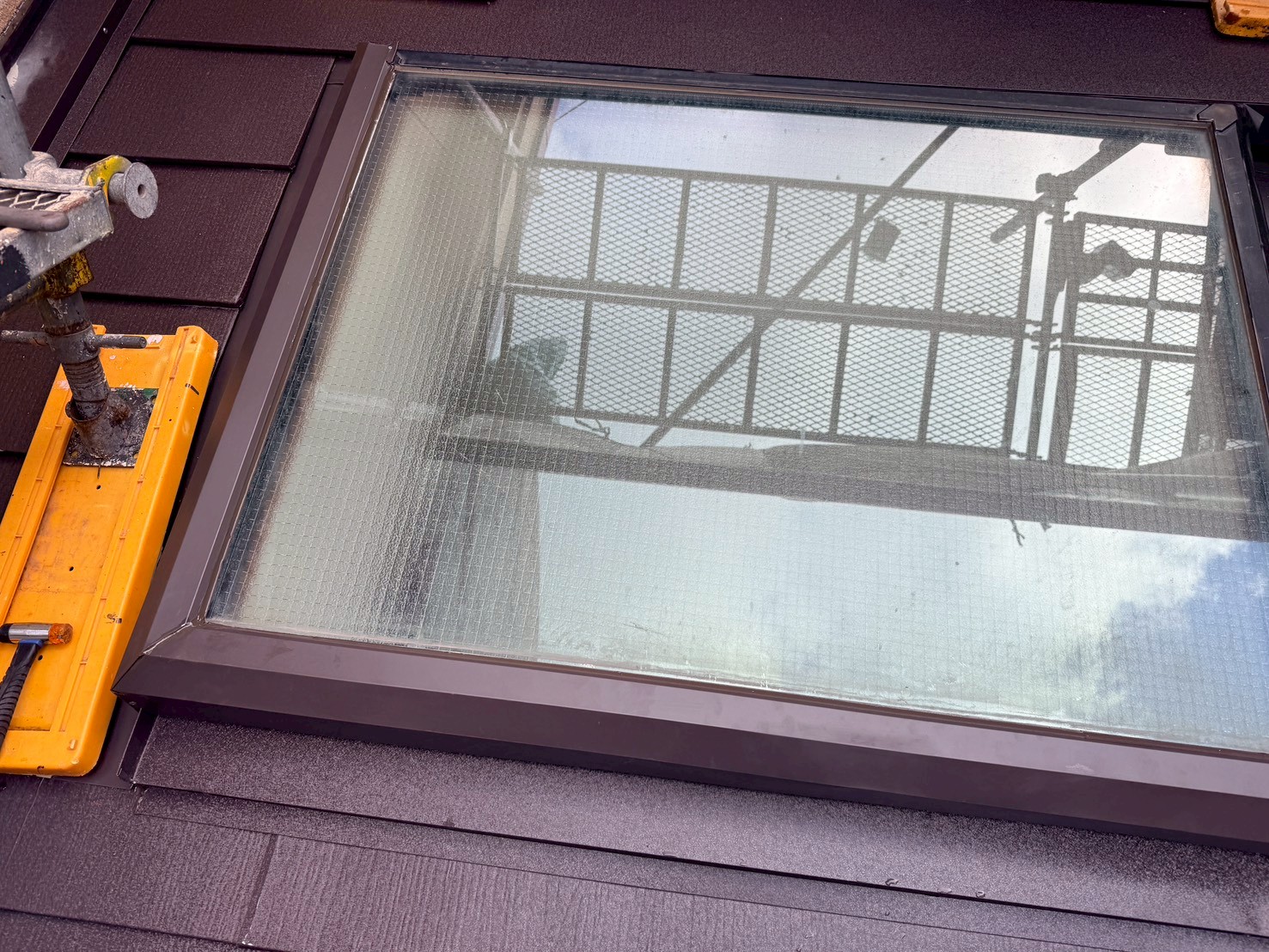

天窓まわり、シーリング材を充填し、水切りを取り付けていきます。
65. 2025年12月27日

屋根工事
水切りを取り付けました。
66. 2025年12月27日

屋根工事
水切りを取り付けました。
67. 2025年12月27日

屋根工事
水切りを取り付けました。
68. 2025年12月27日

屋根工事
棟板金を取り付けていきます。継手にはシーリング材を充填します。
69. 2025年12月27日

屋根工事
棟板金を取り付けました。
70. 2025年12月27日

屋根工事
棟の剣先に板金を取り付けました。
71. 2025年12月27日

屋根工事

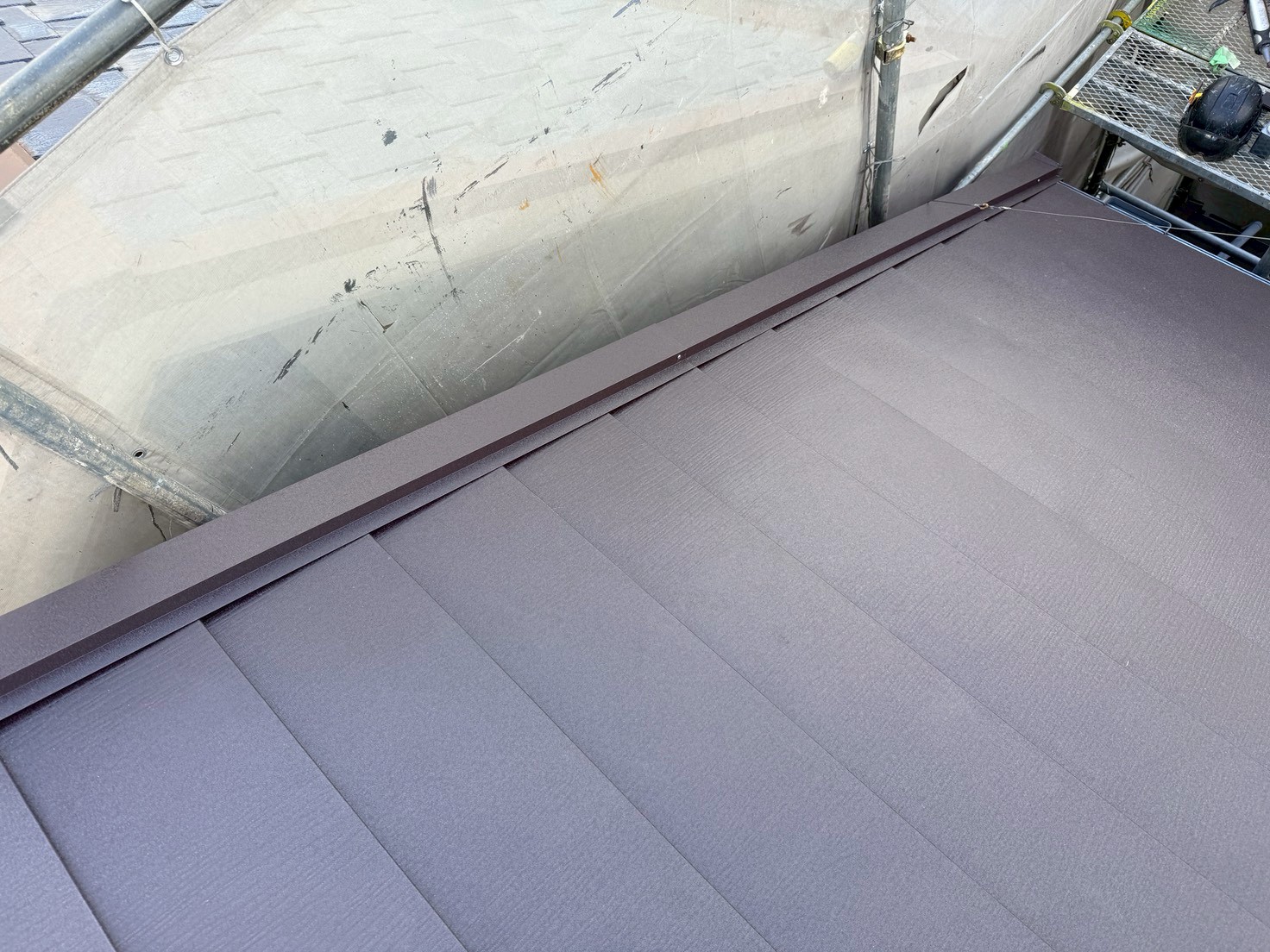

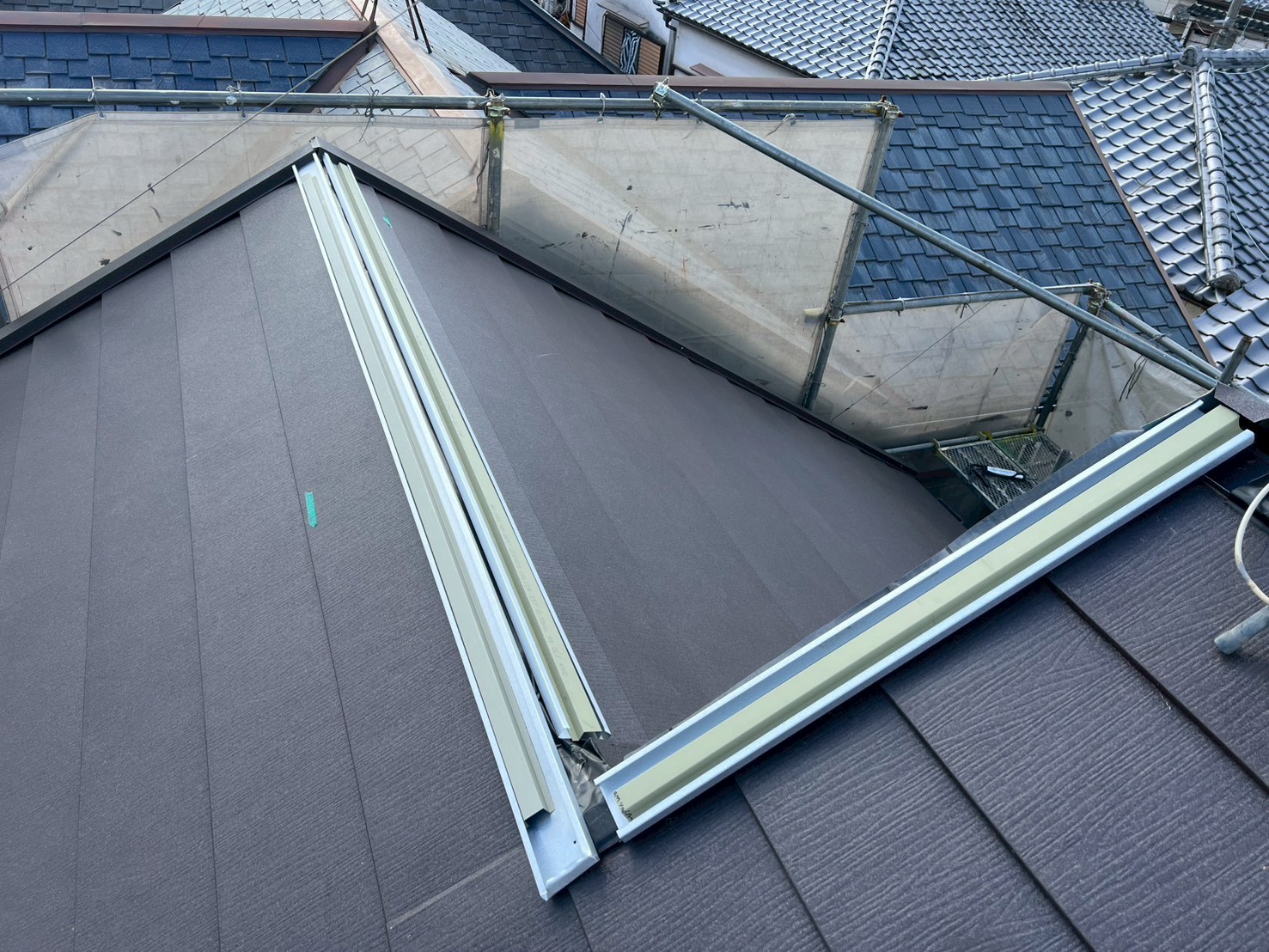

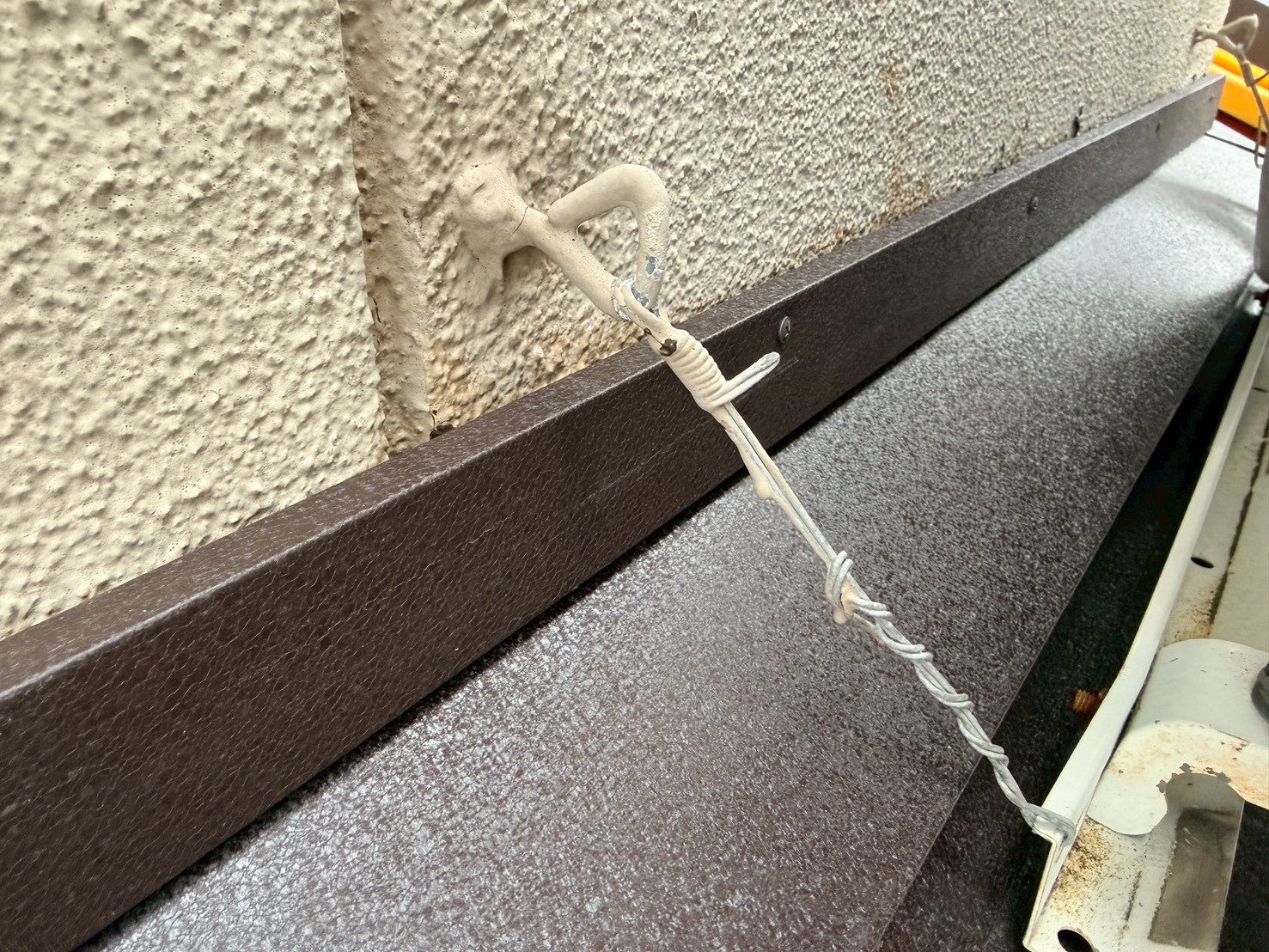

雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付けました。
72. 2025年12月27日

屋根工事
二重水切りを取り付けました。
73. 2025年12月27日

屋根工事
外壁と二重水切りとの取り合い部分をマスキングテープで養生し、プライマーを塗布していきます。
74. 2025年12月27日

屋根工事

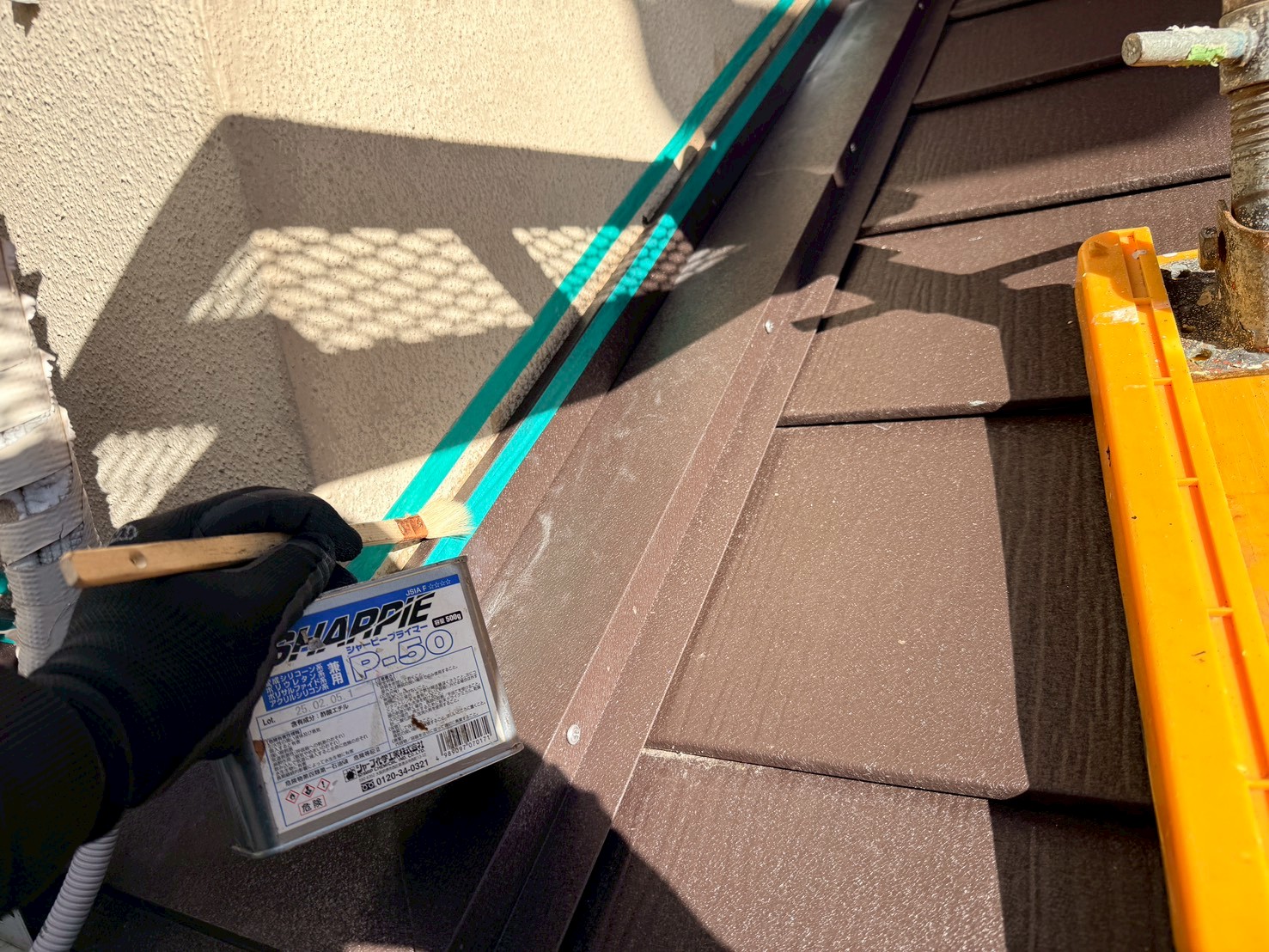

シーリング処理しマスキングテープを撤去しました。
75. 2025年12月27日

屋根工事
シーリング処理しマスキングテープを撤去しました。
76. 2025年12月27日

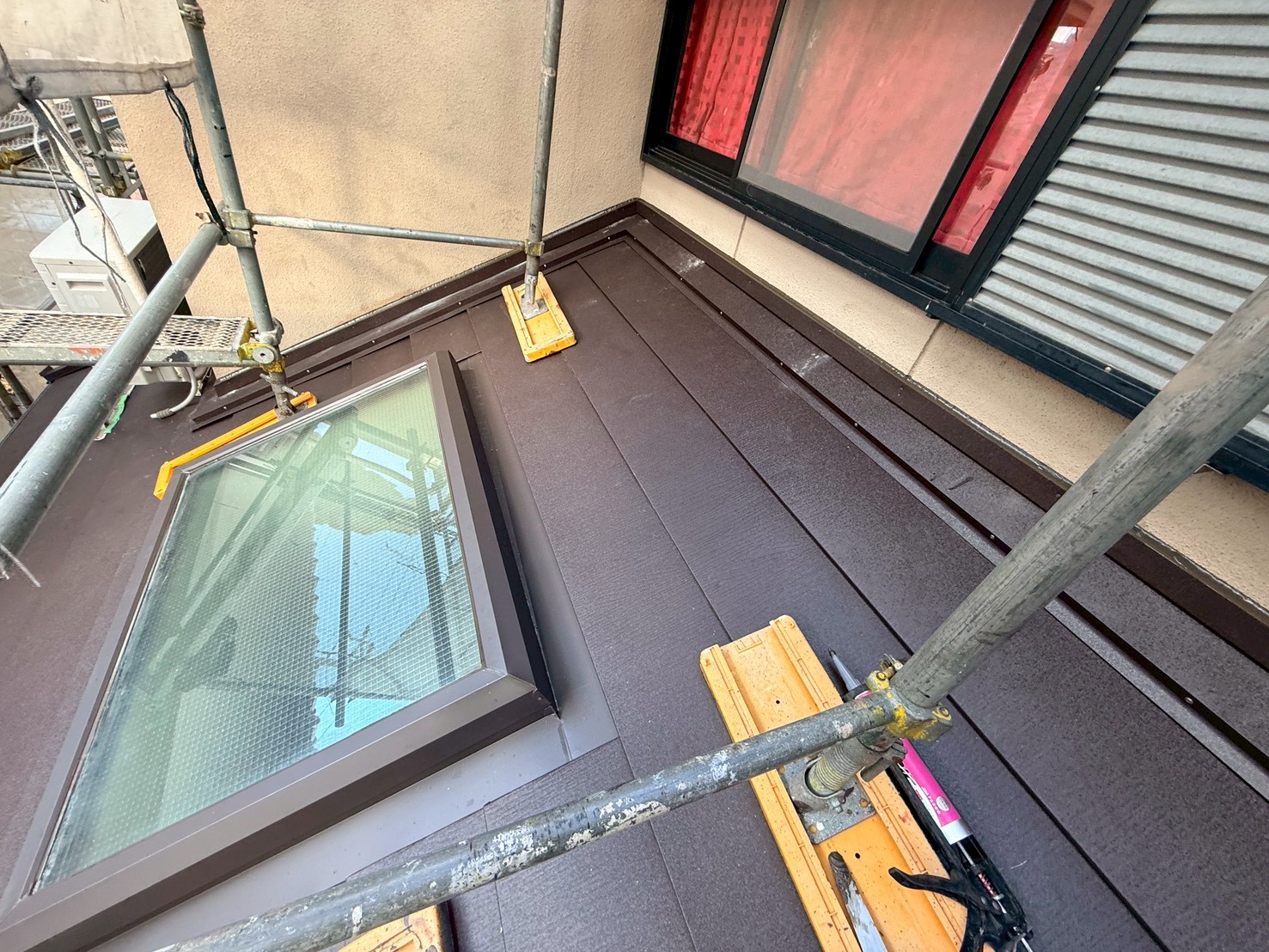

屋根工事

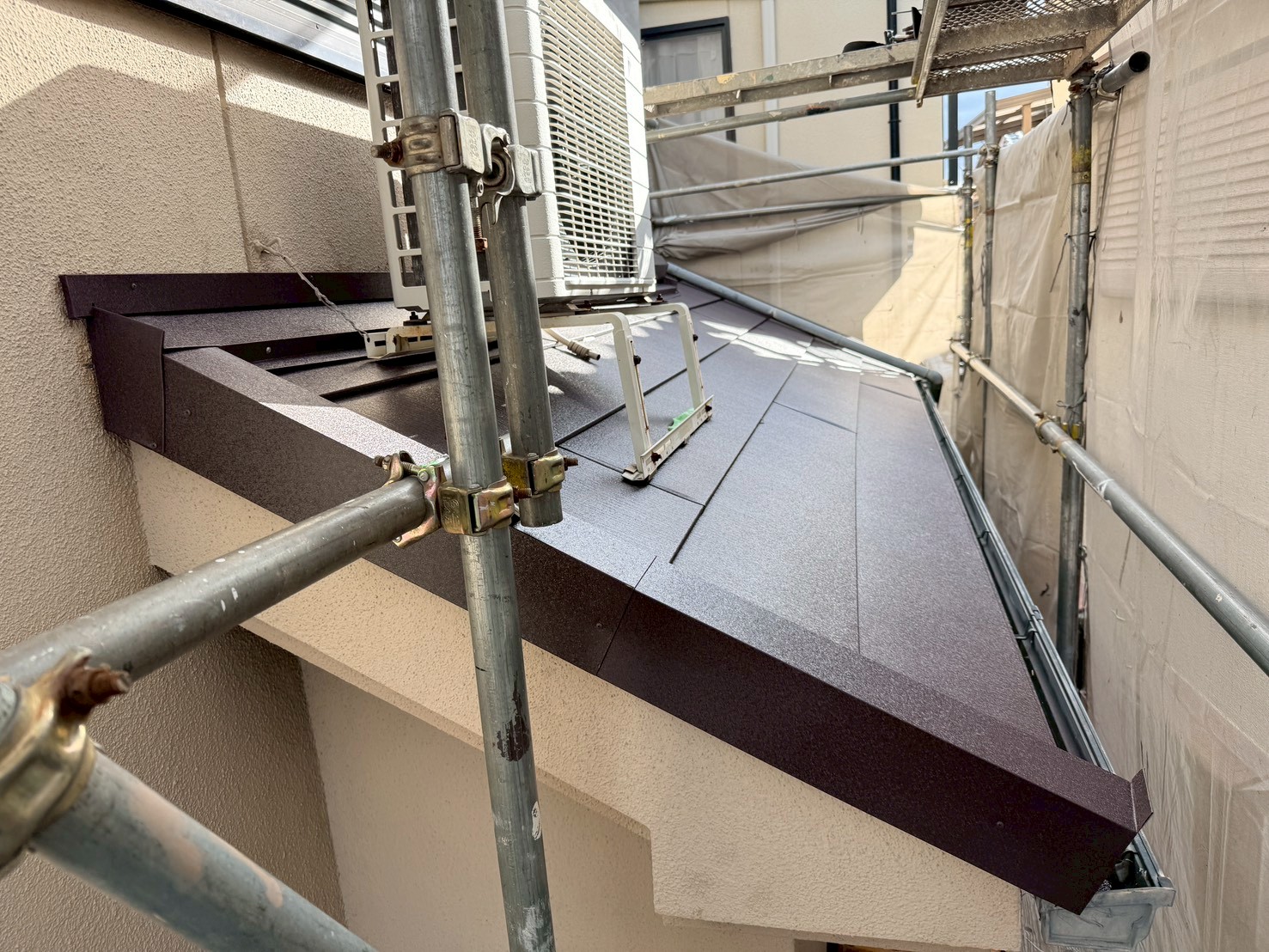

下屋根工事完了です。
77. 2025年12月27日

屋根工事
下屋根工事完了です。

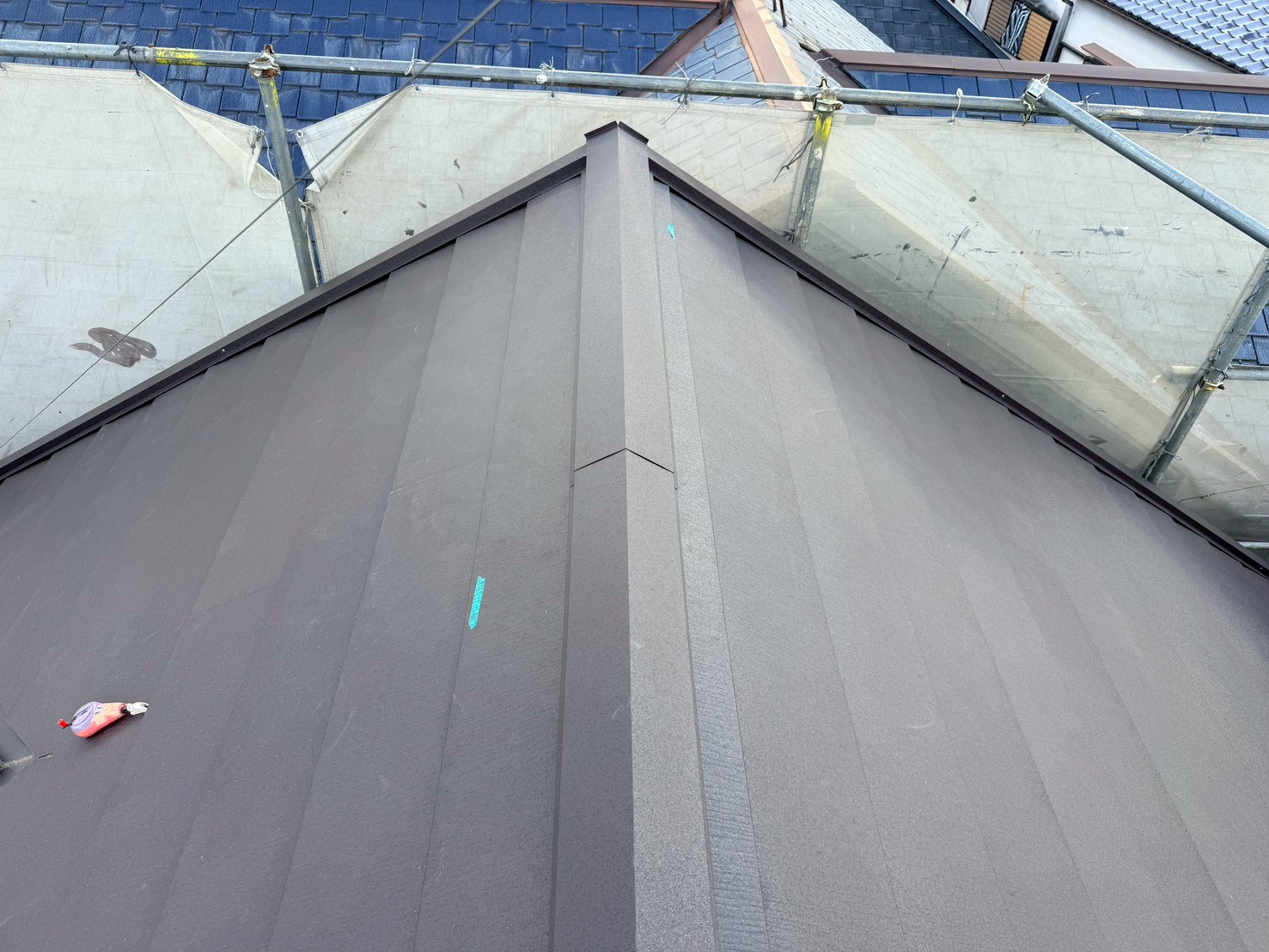

78. 2025年12月27日

屋根工事
大屋根、棟にタフベースを取り付けていきます。
79. 2025年12月27日

屋根工事
ケラバに水切りを取り付けていきます。
80. 2025年12月27日

屋根工事
棟板金を取り付けていきます。
81. 2025年12月28日

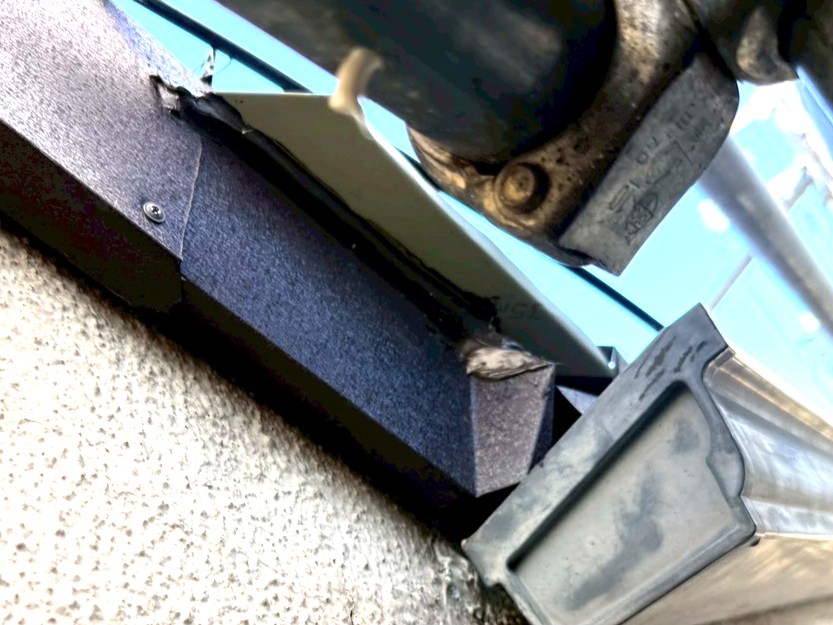

雨漏り部分入隅板金及び金物部分強化

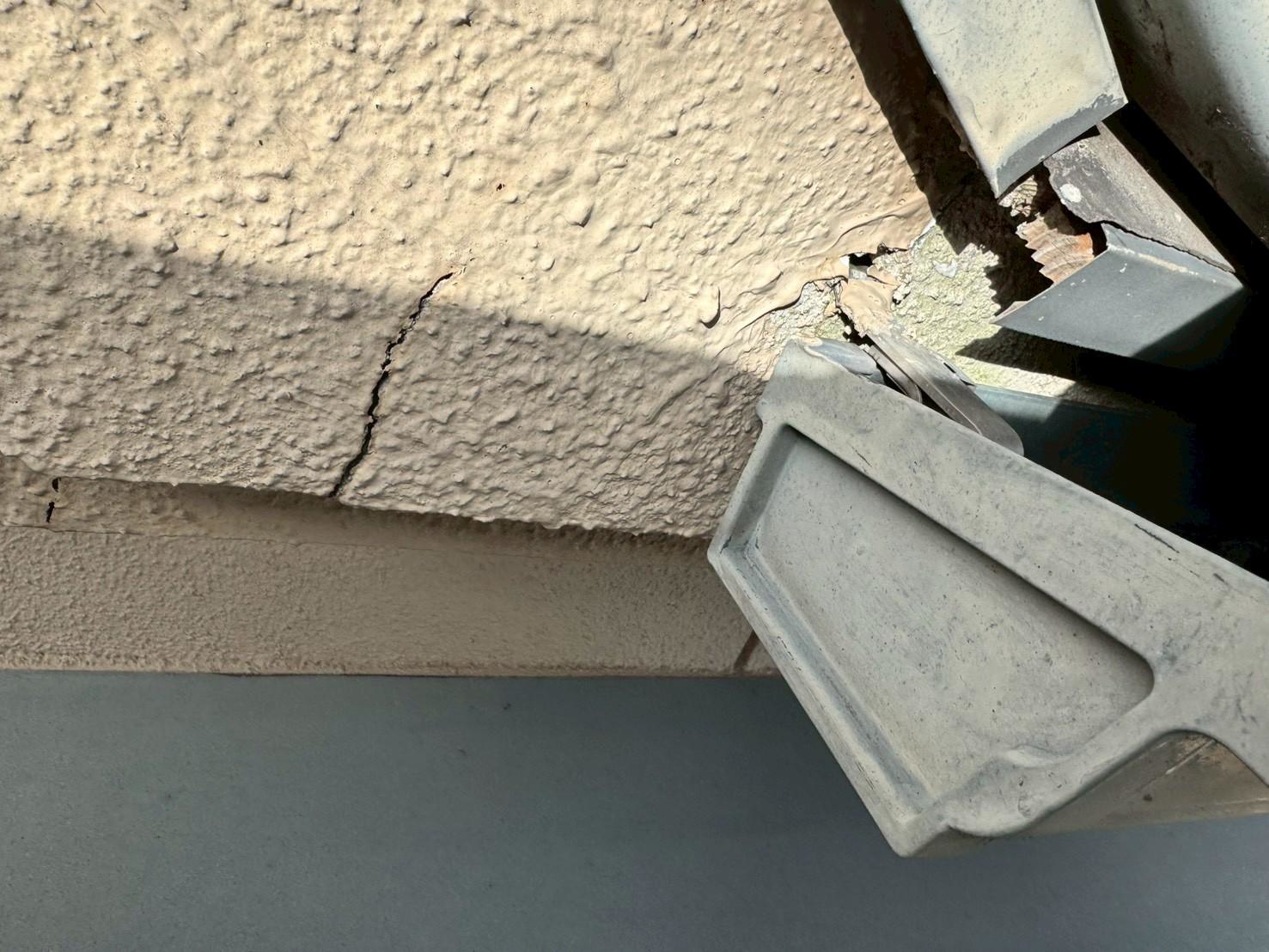

2階庇上、金物部分、既存の状態です。
82. 2025年12月28日

雨漏り部分入隅板金及び金物部分強化
シーリング処理し、板金で仕舞いました。
83. 2025年12月28日

雨漏り部分入隅板金及び金物部分強化

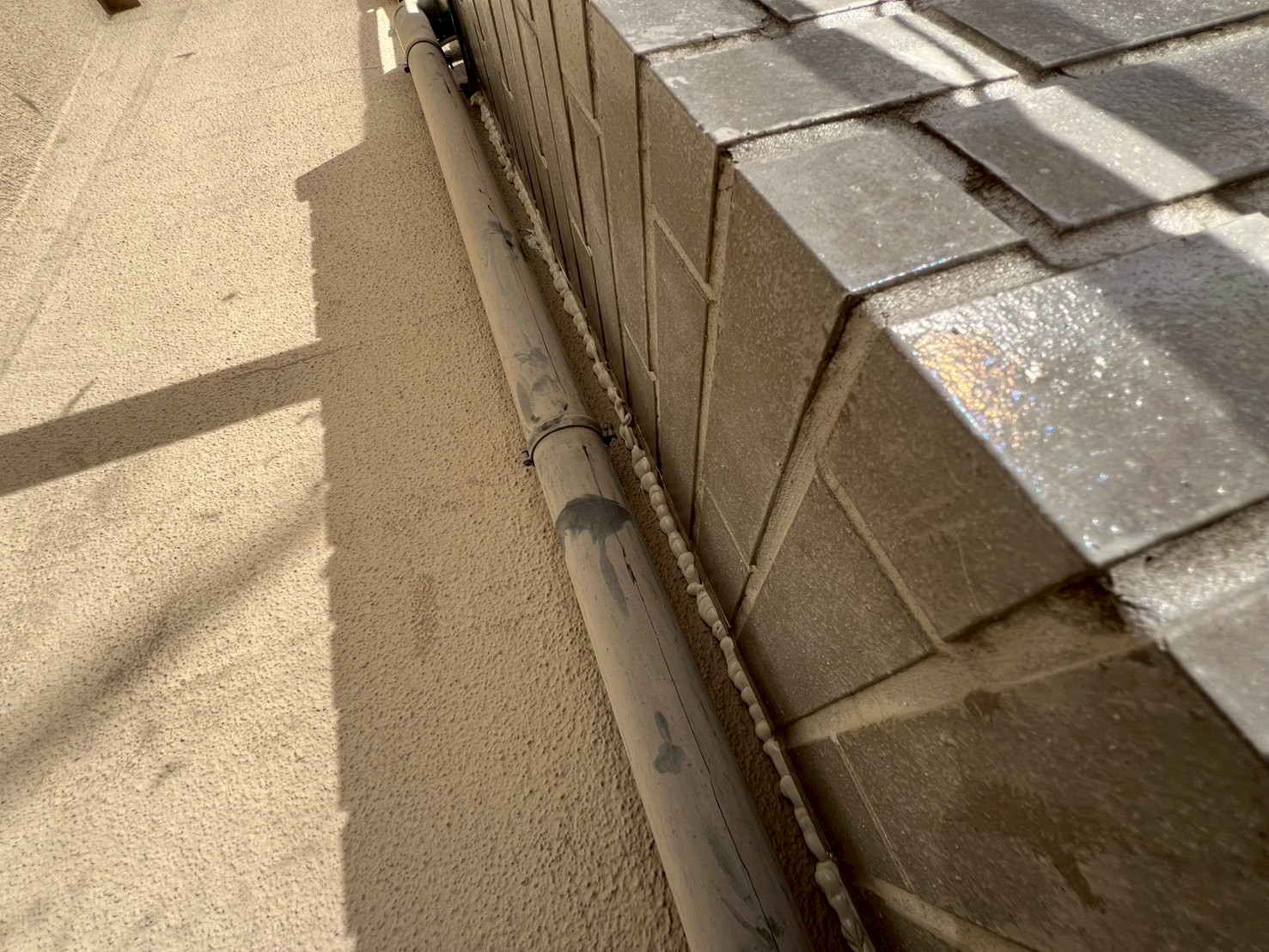

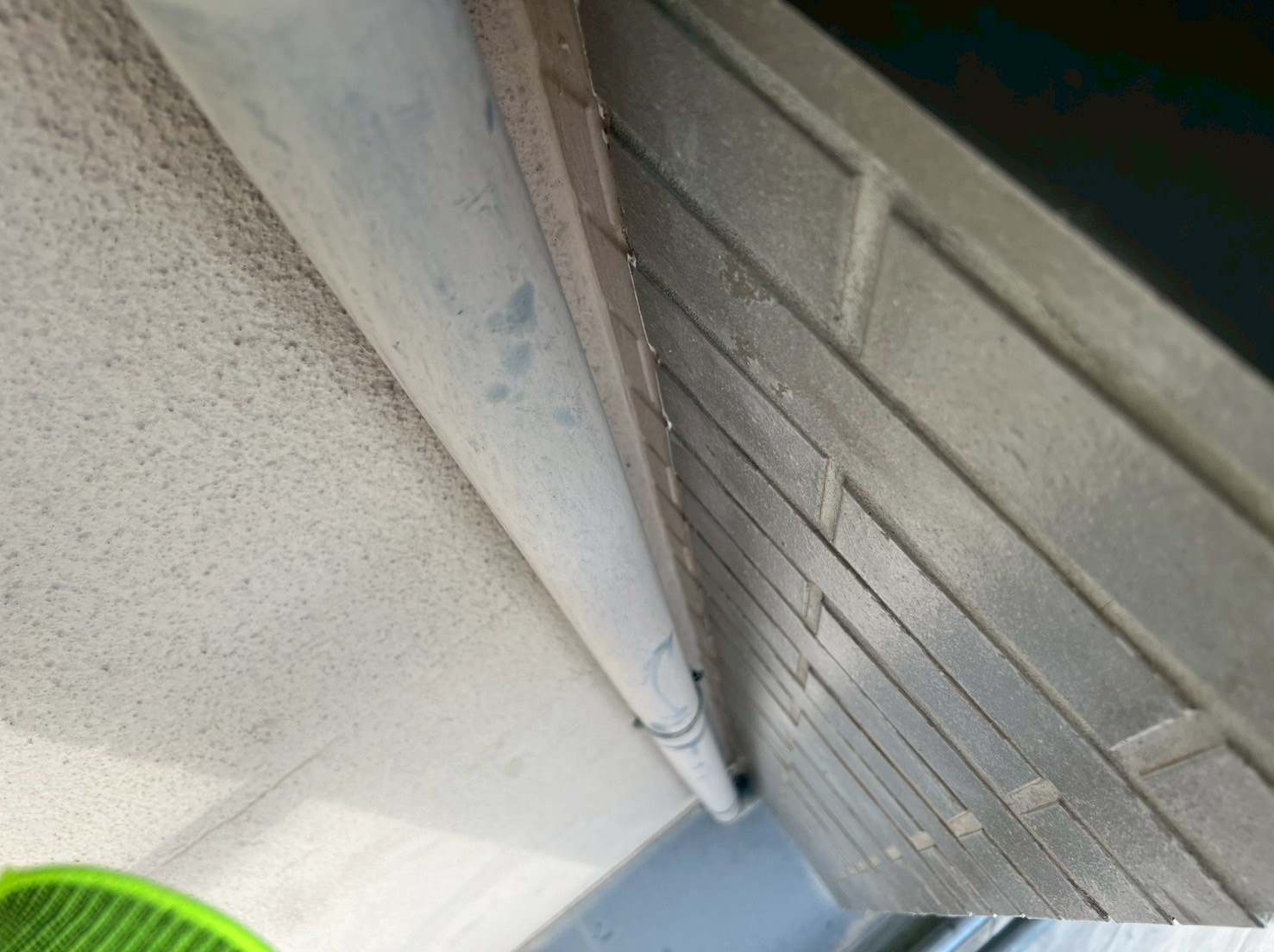

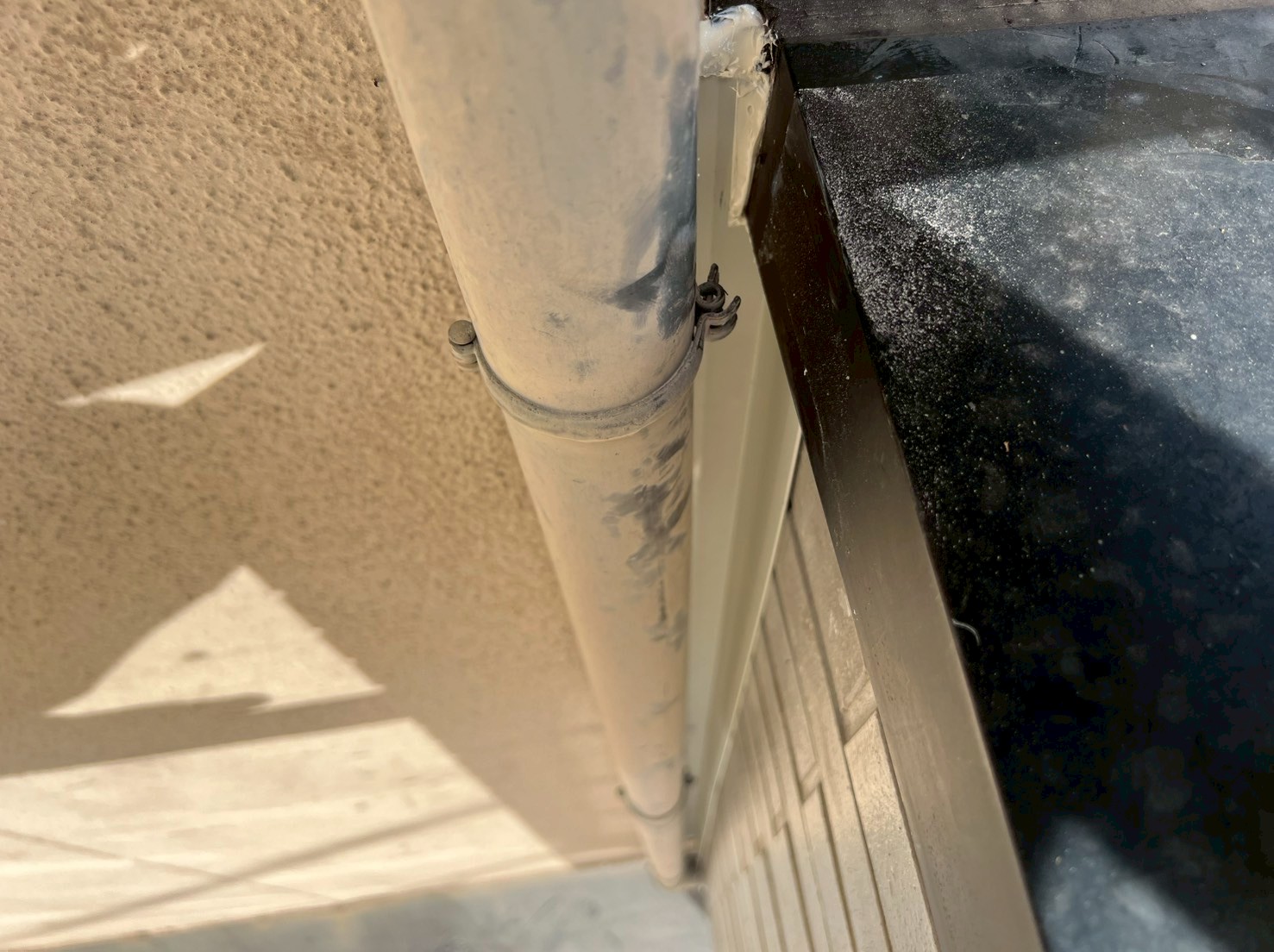

ベランダ入隅横、既存の状態です。
84. 2025年12月28日

雨漏り部分入隅板金及び金物部分強化
シーリング材を充填します。
85. 2025年12月28日

雨漏り部分入隅板金及び金物部分強化
自社工場で製作した板金を取り付けました。
86. 2025年12月28日

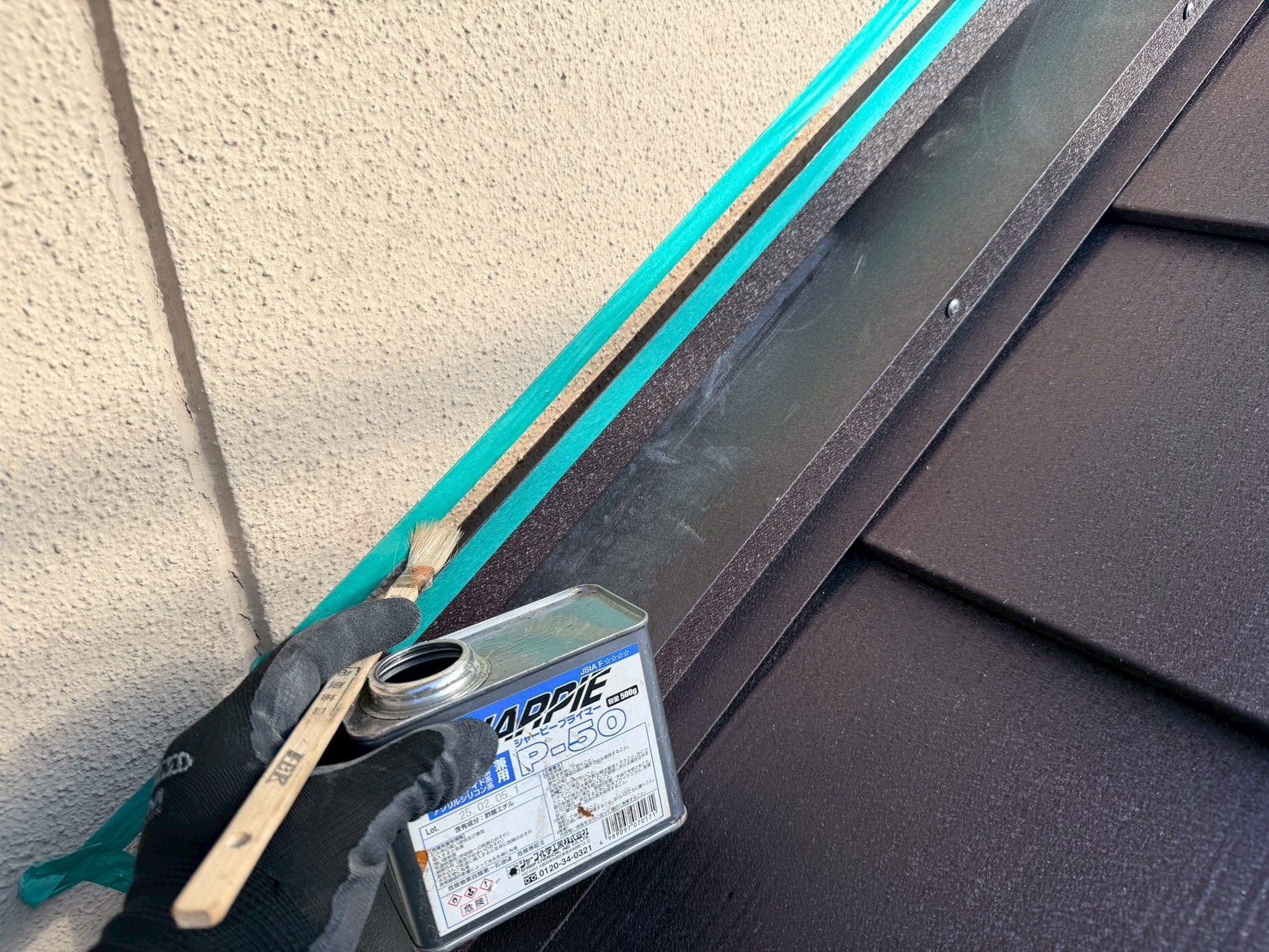

屋根工事

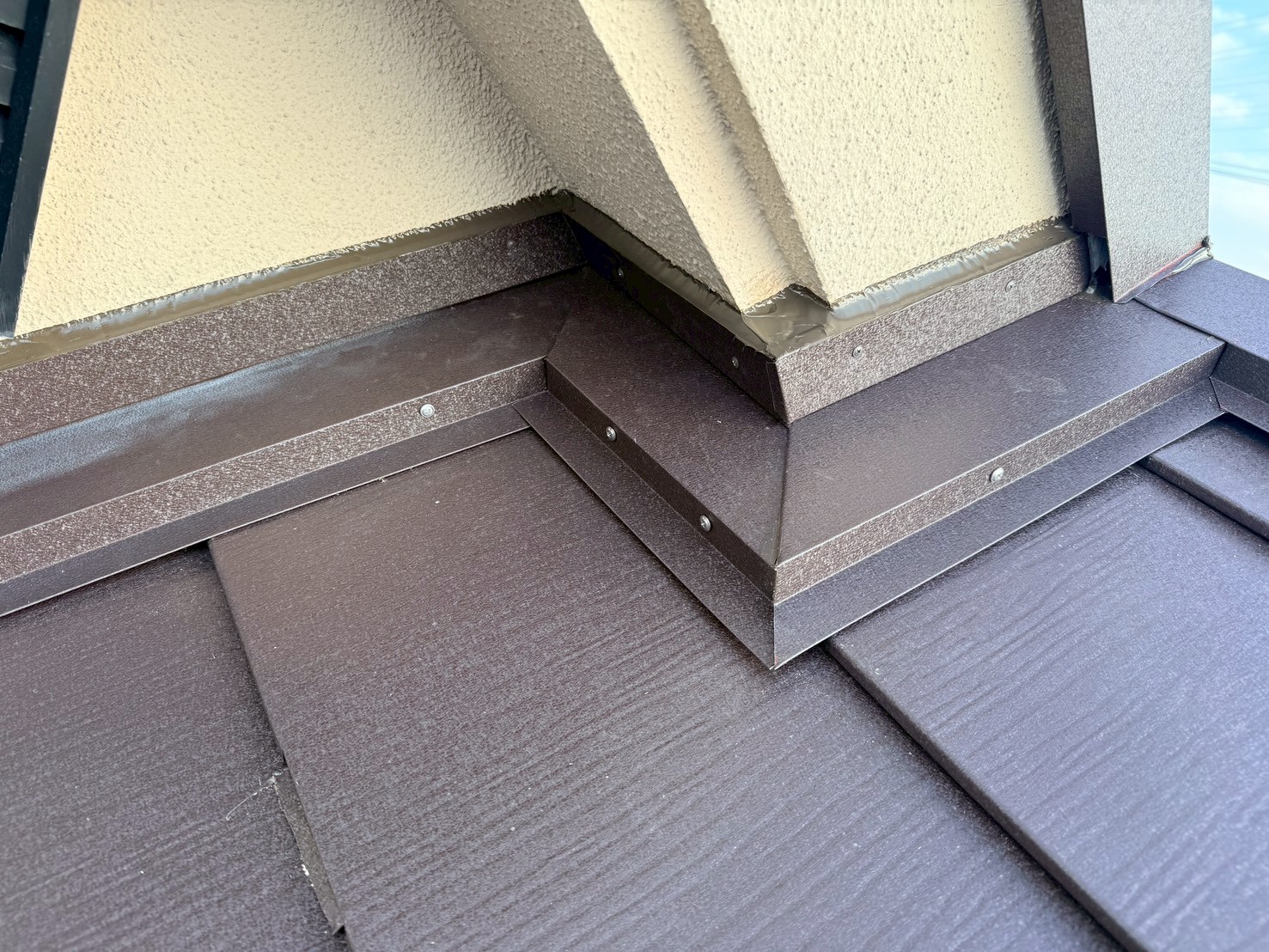

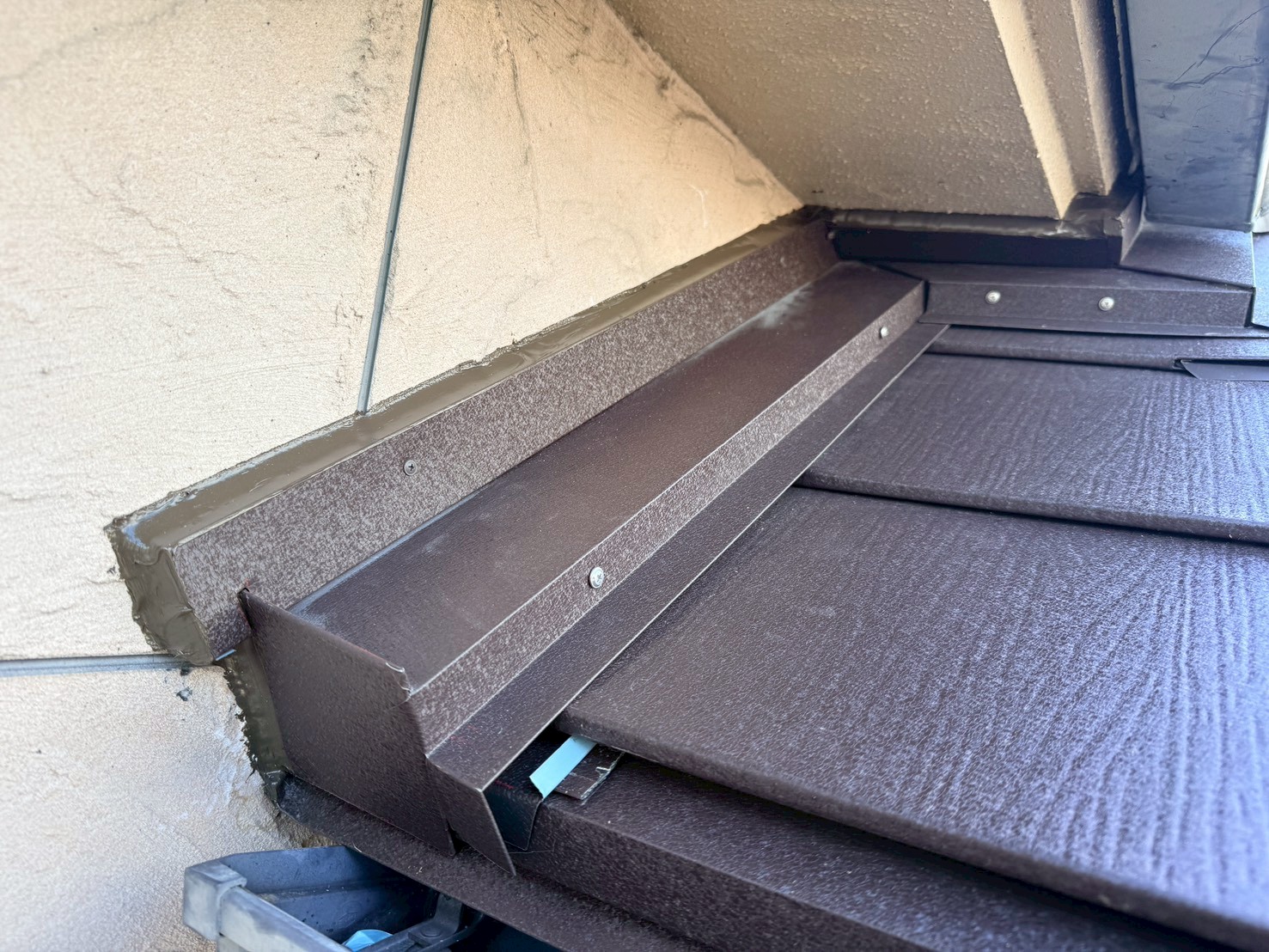

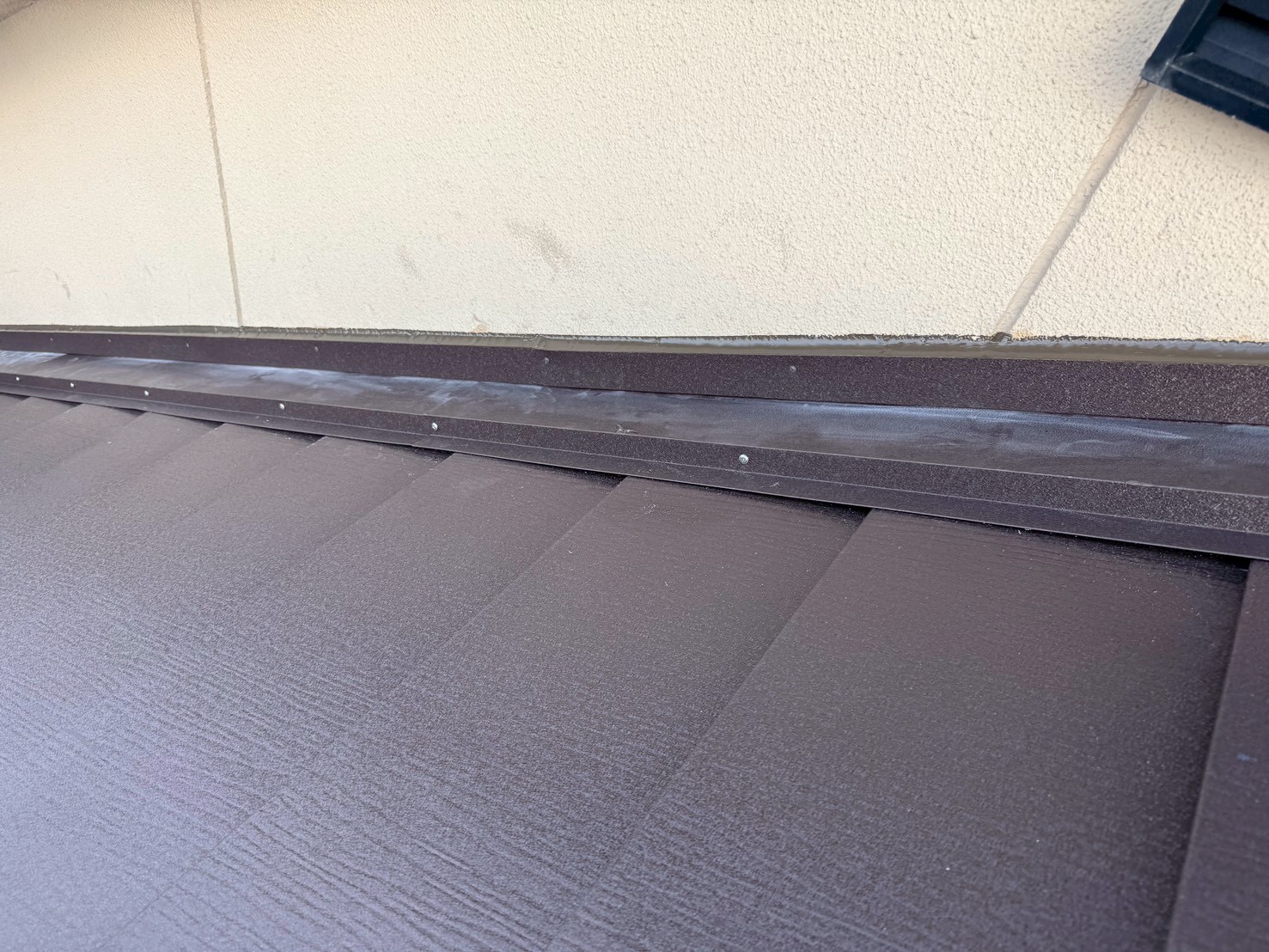

大屋根、雨水の浸入を防ぐため壁際にさらに水切り(二重水切り)を取り付けました。
87. 2025年12月28日

屋根工事
外壁と二重水切りとの取り合い部分をマスキングテープで養生し、プライマーを塗布していきます。
88. 2025年12月28日

屋根工事
シーリング処理しマスキングテープを撤去しました。
89. 2025年12月28日

屋根工事
二重水切りを取り付け、シーリング処理しました。
90. 2025年12月28日

屋根工事
二重水切りを取り付け、シーリング処理しました。
91. 2025年12月28日

屋根工事

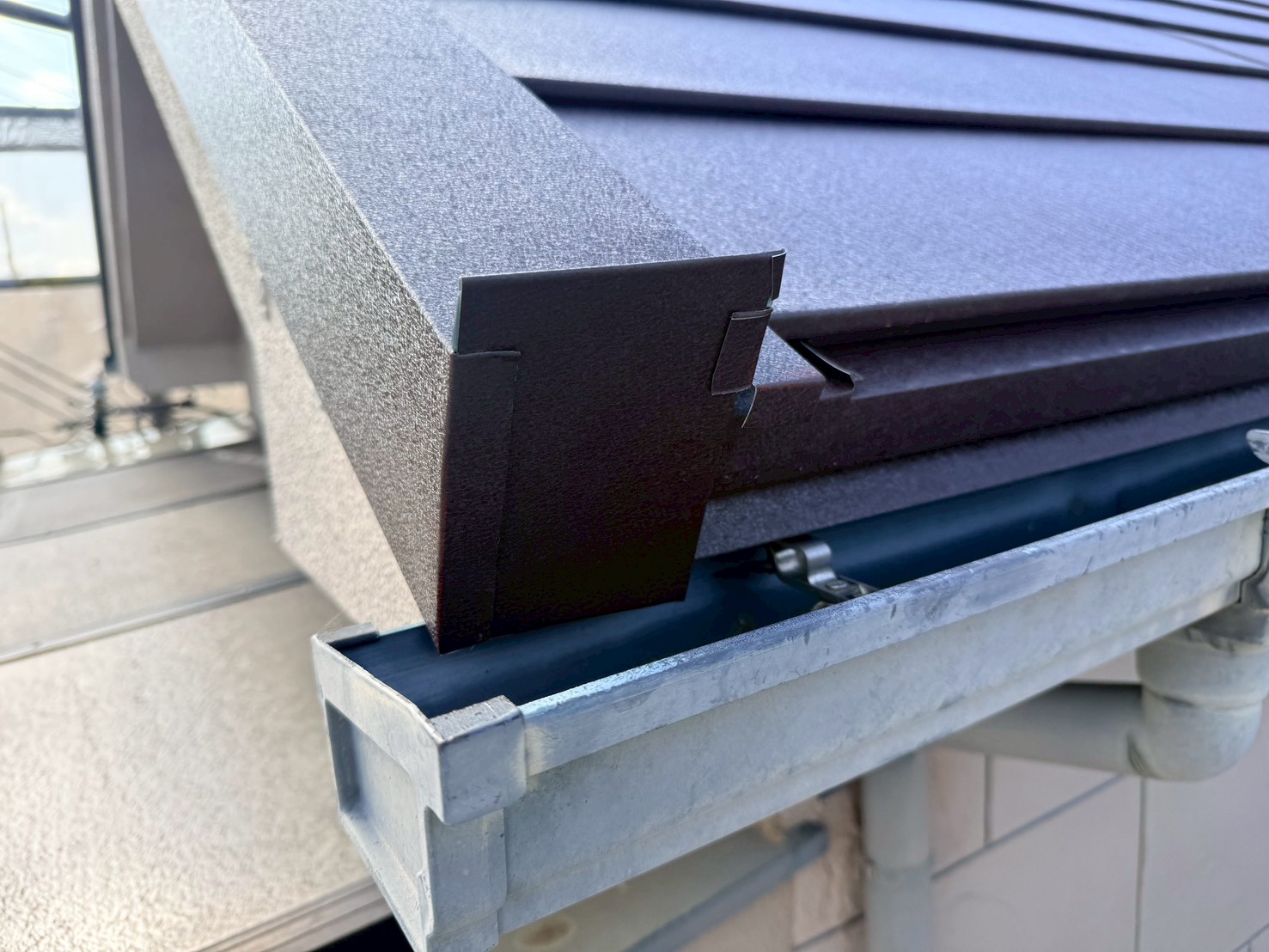

ケラバ水切りの剣先に板金を取り付けました。
92. 2025年12月28日

屋根工事
棟の剣先に板金を取り付けました。
93. 2025年12月28日

屋根工事
清掃していきます。
94. 2025年12月28日

屋根工事
清掃していきます。
95. 2025年12月28日

屋根工事

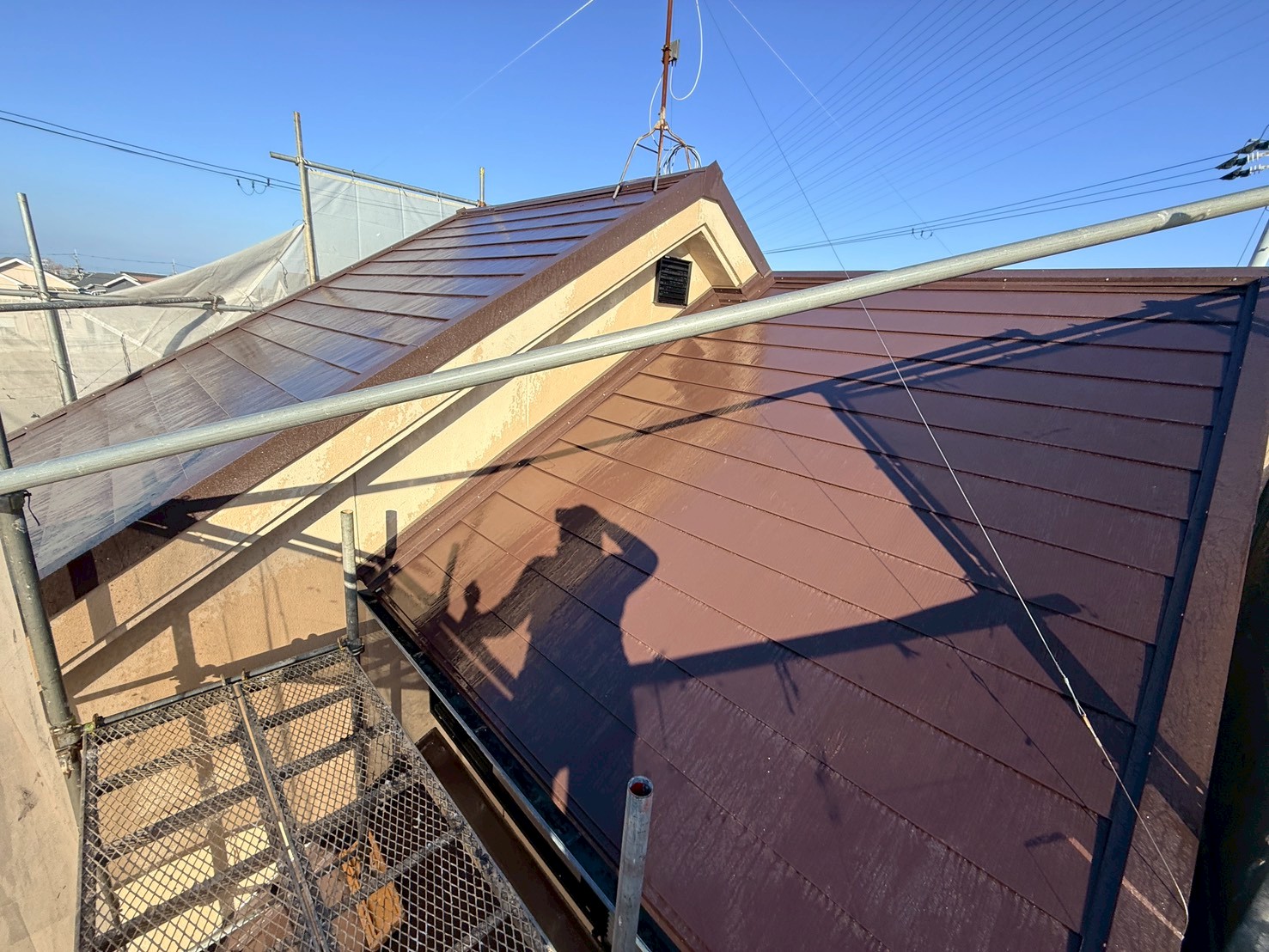

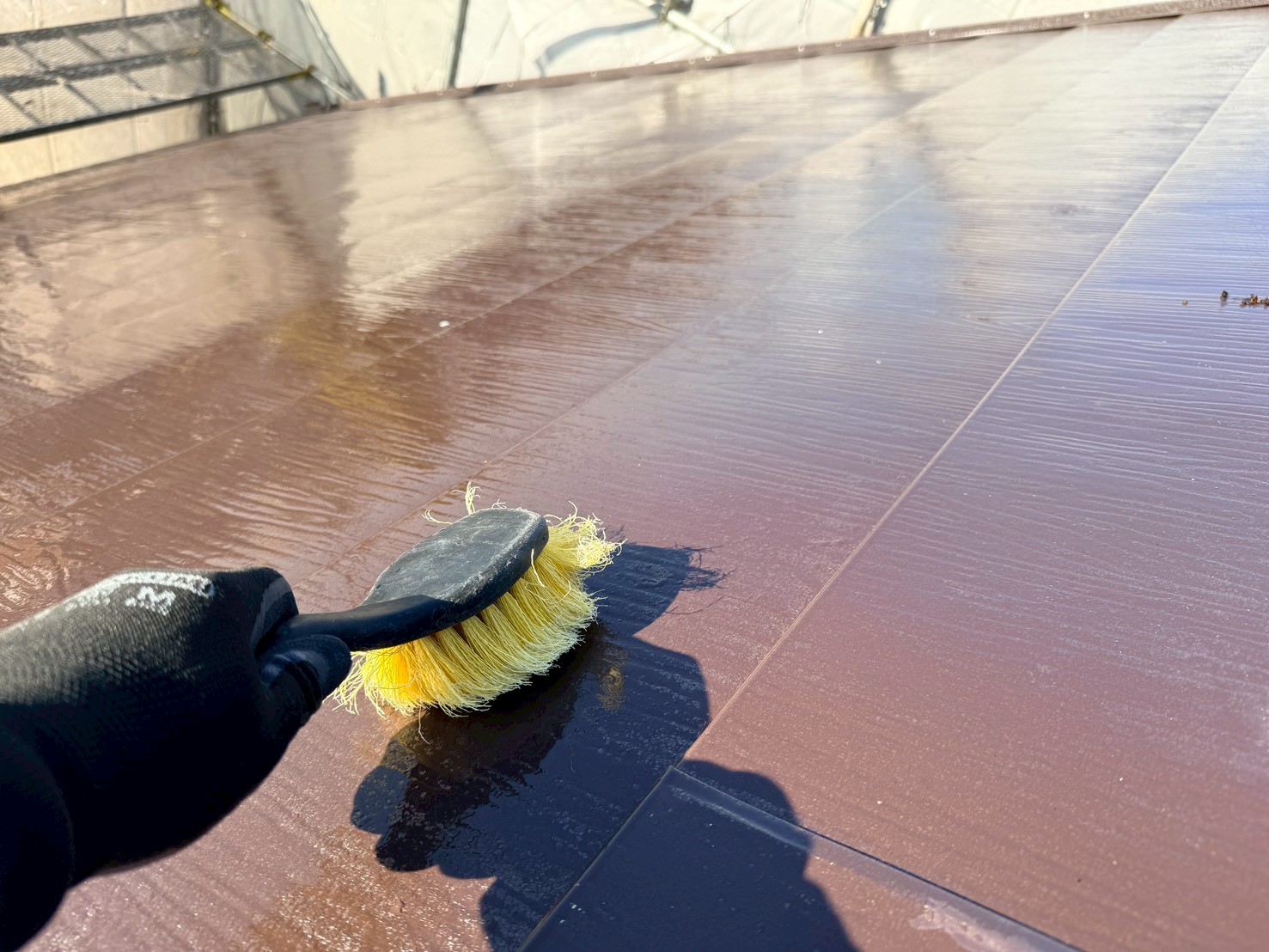

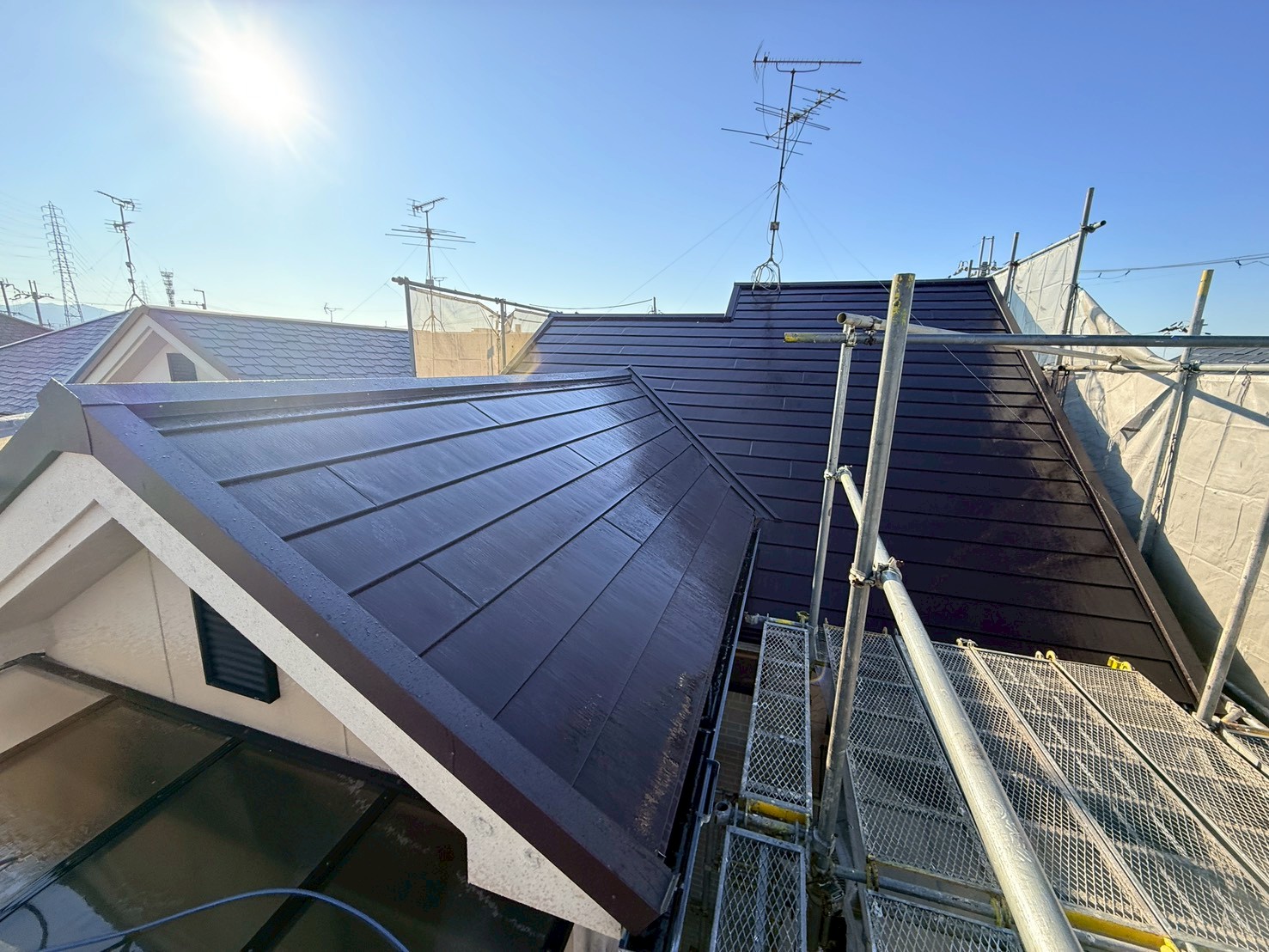

清掃しました。
96. 2025年12月28日

屋根工事
清掃しました。
97. 2025年12月28日

屋根工事
清掃しました。
98. 2026年01月05日

塗装工事

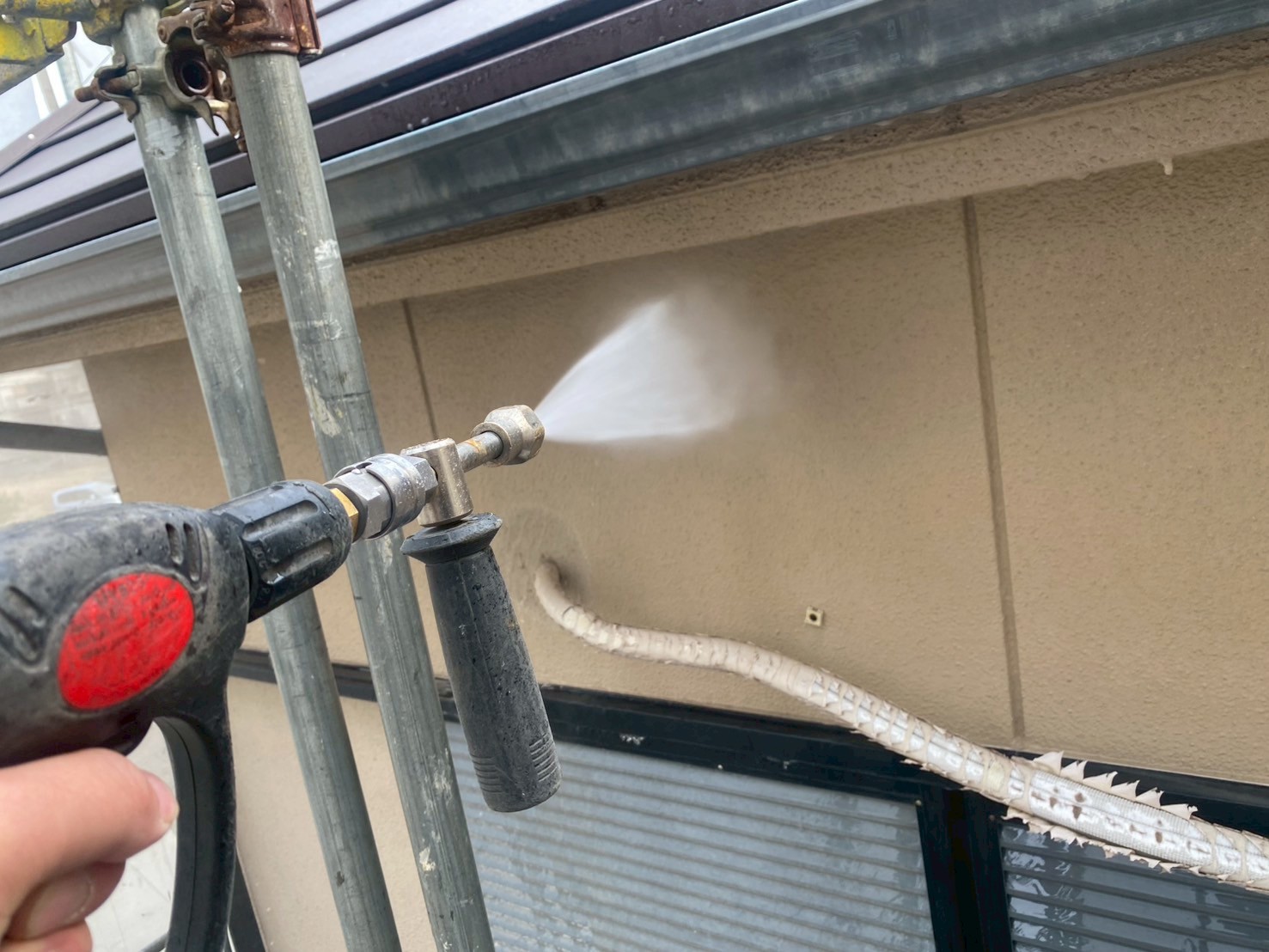

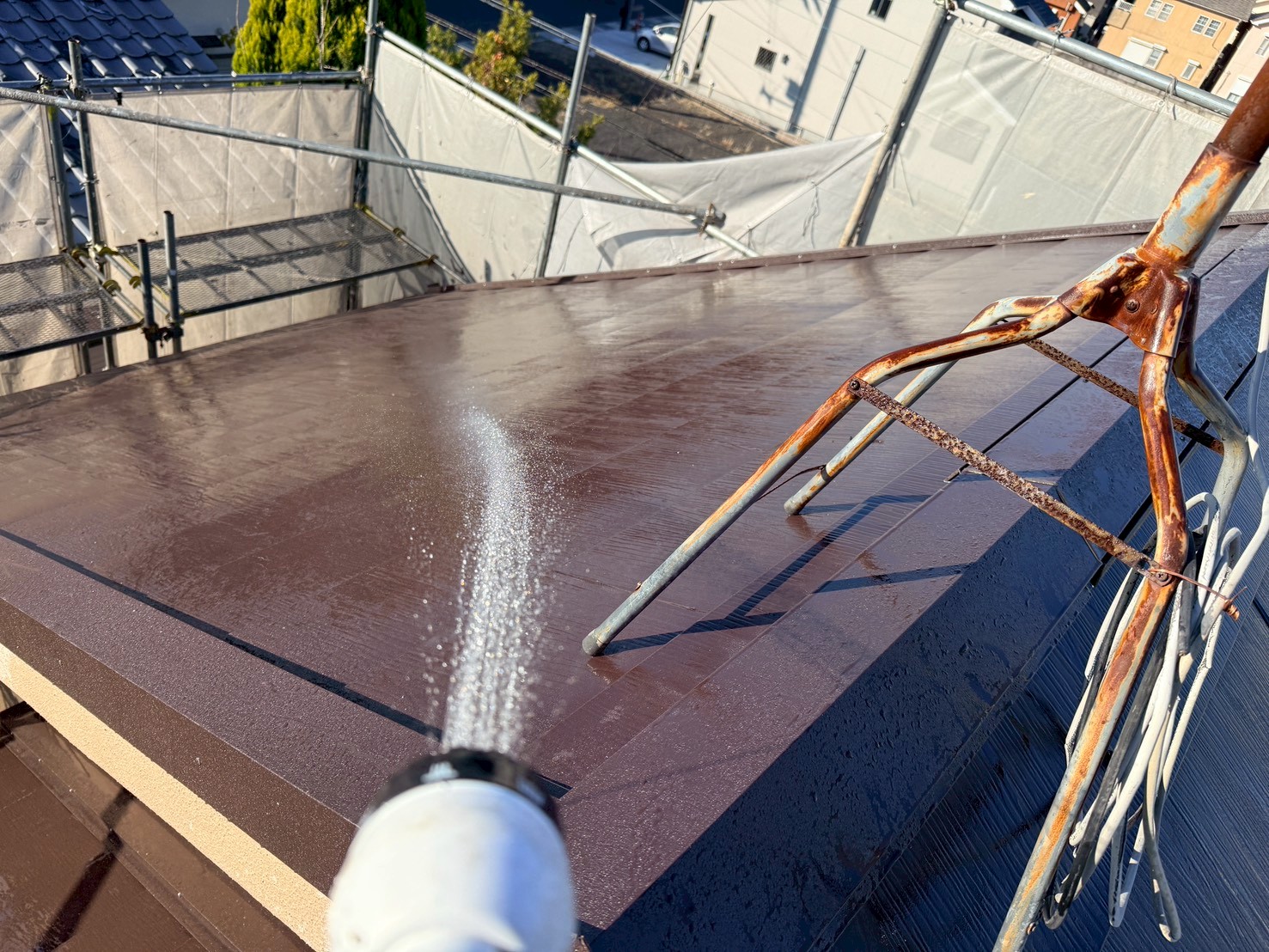

高圧洗浄していきます。
99. 2026年01月05日

塗装工事
高圧洗浄していきます。
100. 2026年01月06日
_260106_37.jpg)
塗装工事
サッシまわり、既存の状態です。
101. 2026年01月06日
_260106_31.jpg)
塗装工事
既存の状態です。
102. 2026年01月06日
_260106_35.jpg)
塗装工事

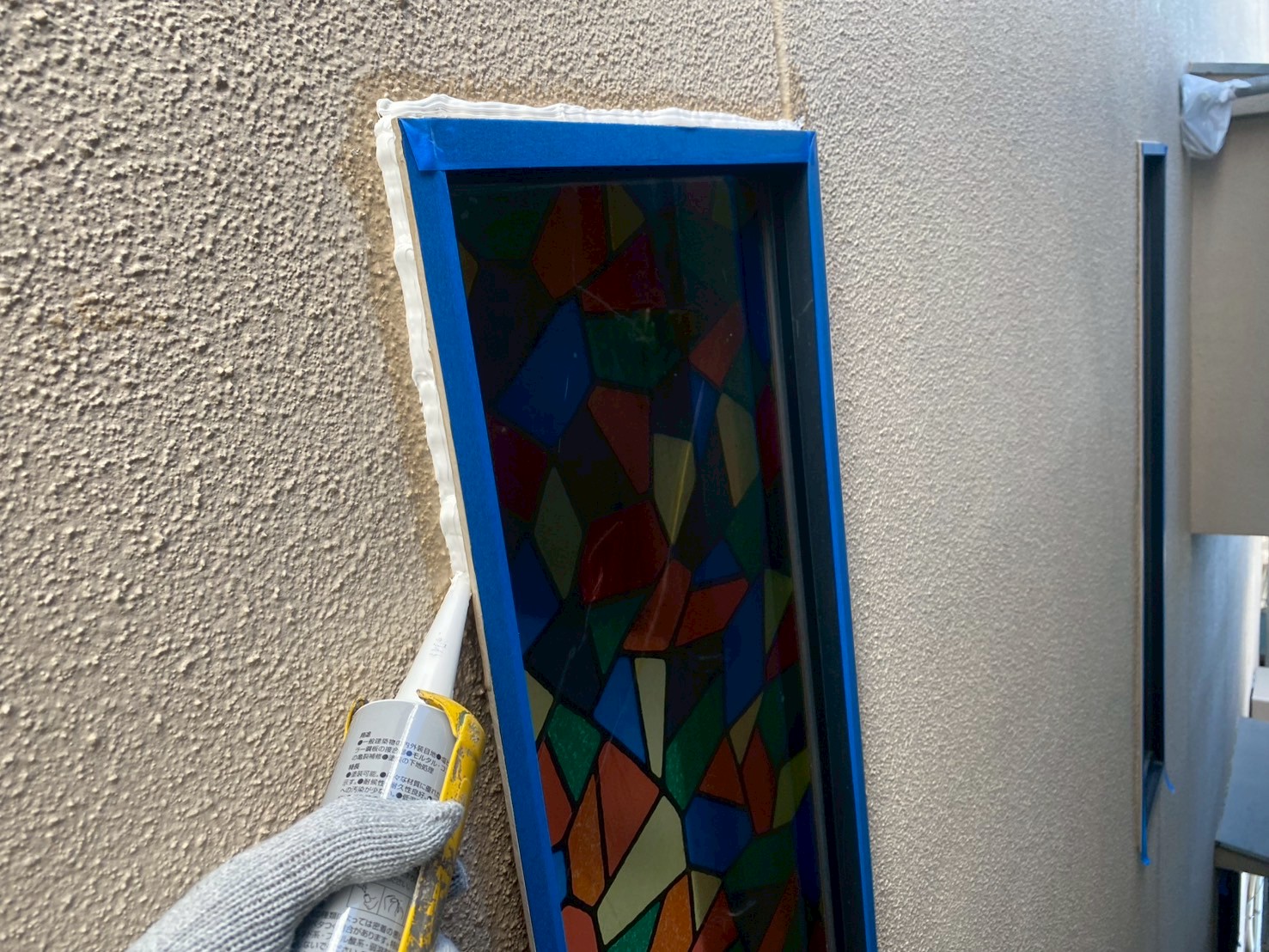

マスキングテープで養生し、シーリング材の付きをよくするプライマーを塗布していきます。

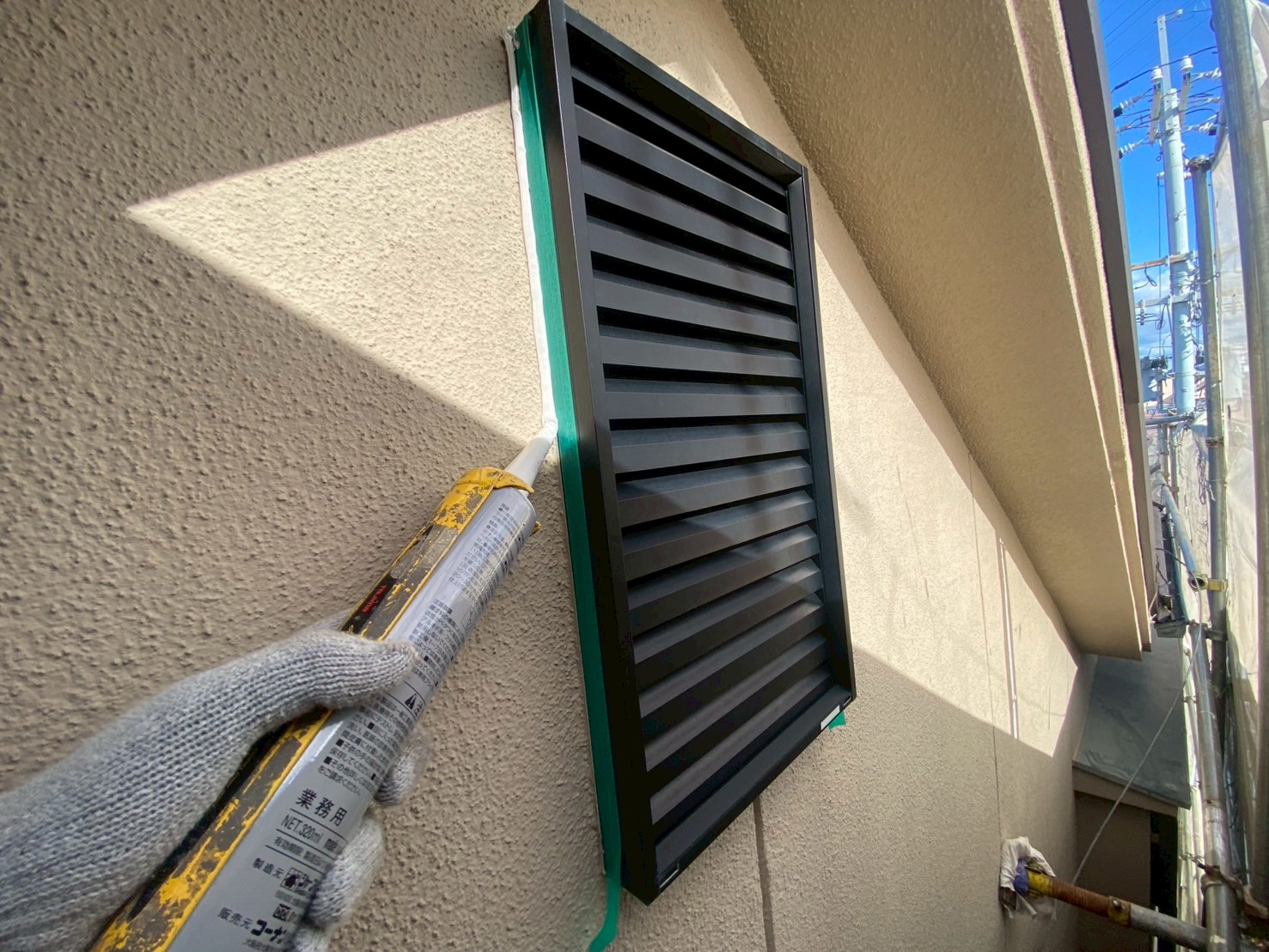

103. 2026年01月06日
_260106_34.jpg)
塗装工事
シーリング材を充填します。
104. 2026年01月06日
_260106_29.jpg)
塗装工事
シーリング材を充填します。
105. 2026年01月06日
_260106_33.jpg)
塗装工事

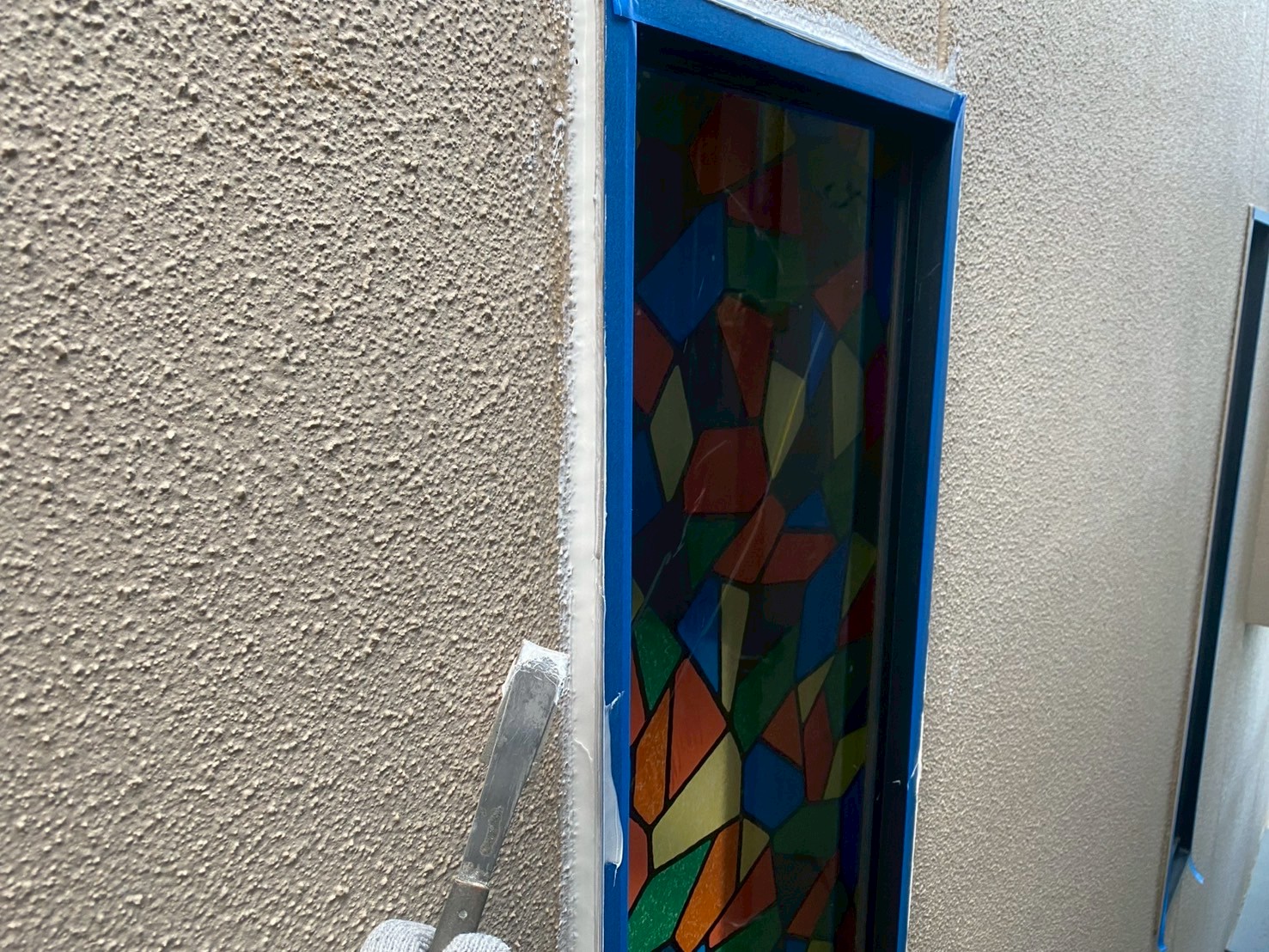

平らにならしていきます。
106. 2026年01月06日
_260106_28.jpg)
塗装工事
平らにならしていきます。
107. 2026年01月06日
_260106_32.jpg)
塗装工事

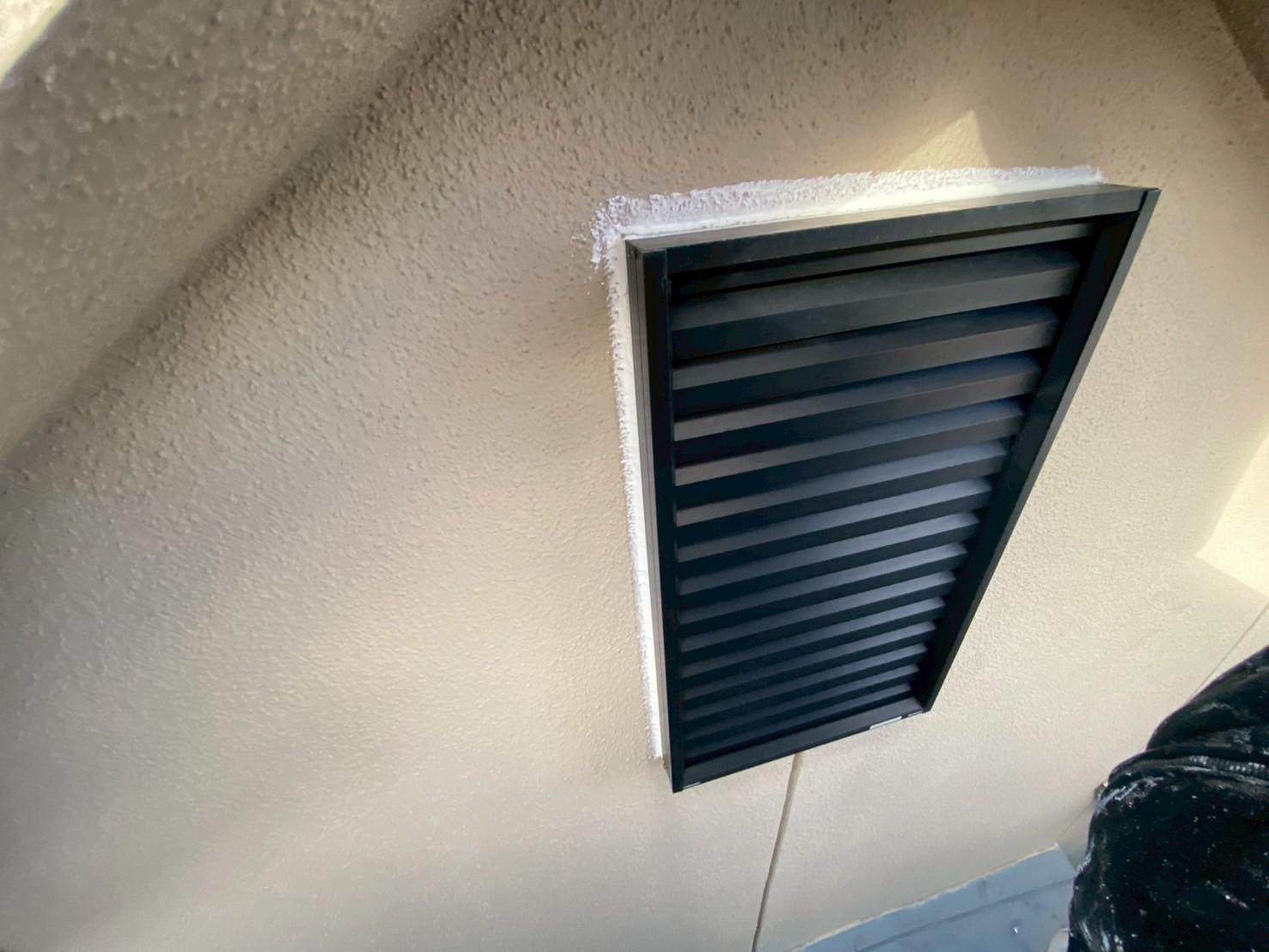

シーリング処理し、マスキングテープを撤去しました。
108. 2026年01月06日
_260106_27.jpg)
塗装工事
シーリング処理しました。
109. 2026年01月06日
_260106_6.jpg)
塗装工事
シーリング処理しました。
110. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_19.jpg)
塗装工事

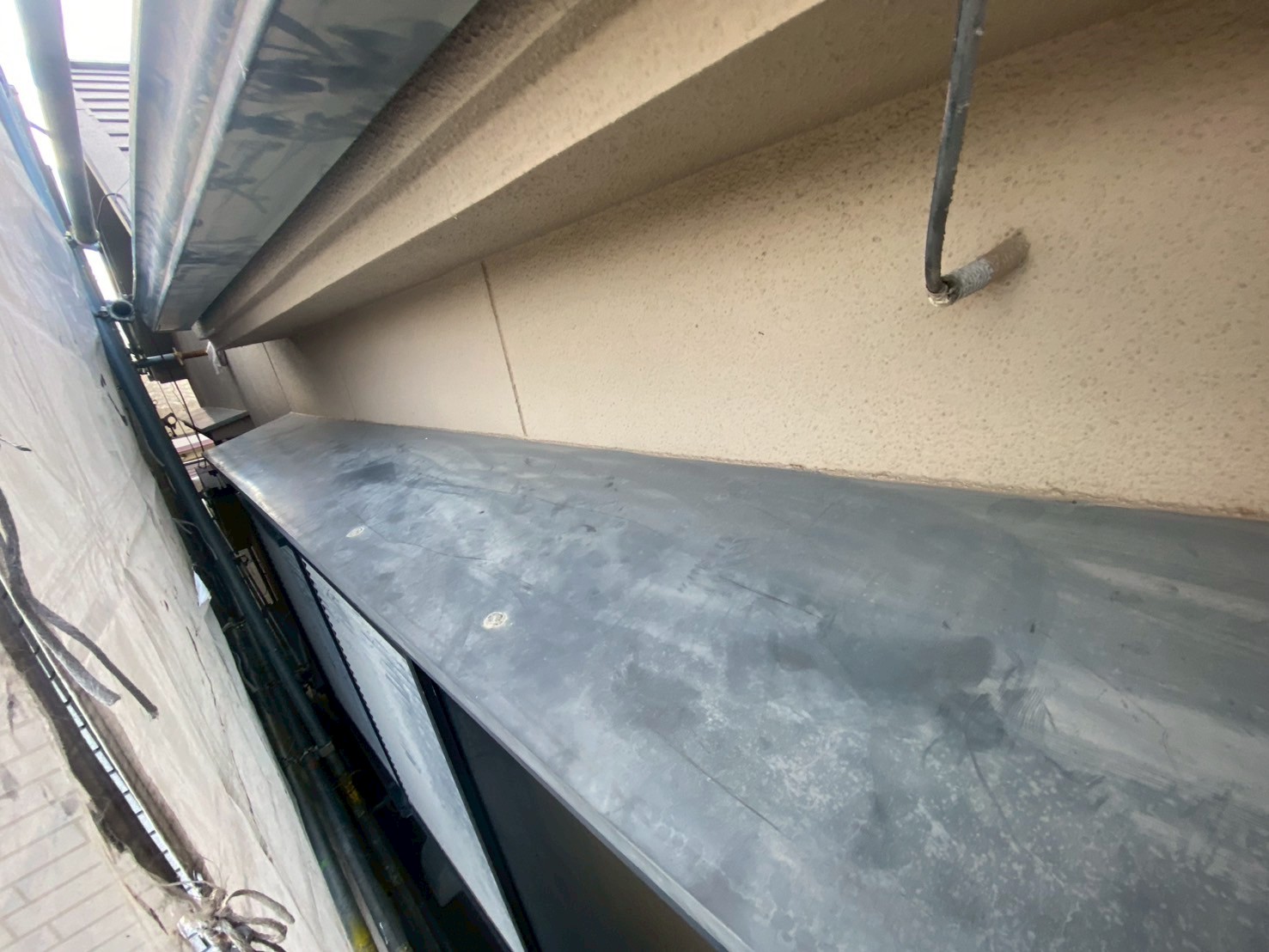

庇、既存の状態です。
111. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_12.jpg)
塗装工事
雨とい、既存の状態です。
112. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_18.jpg)
塗装工事

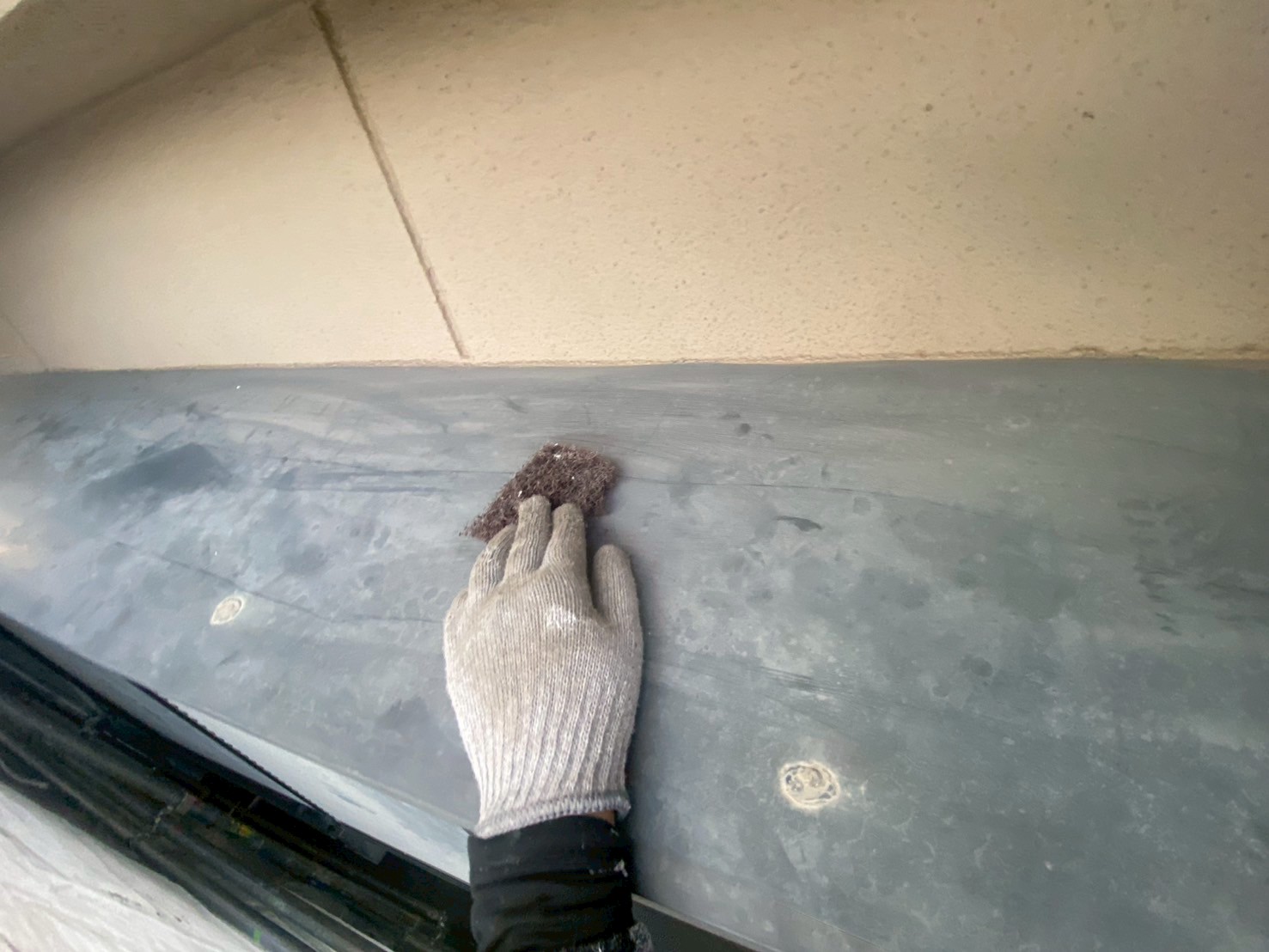

ケレンがけをし、下地を整えていきます。
113. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_11.jpg)
塗装工事
ケレンがけをし、下地を整えていきます。
114. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_17.jpg)
塗装工事

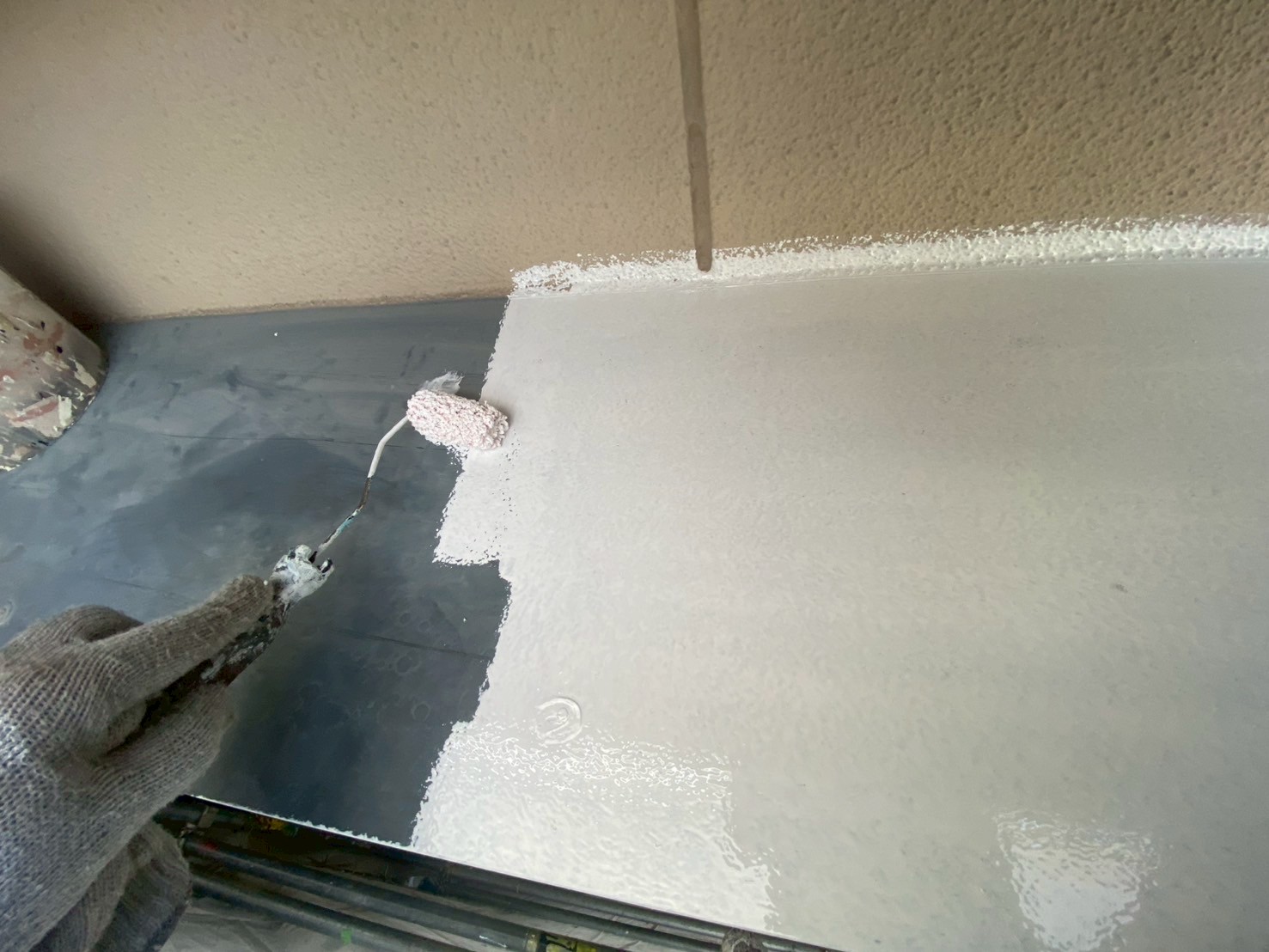

サビ止めを塗布していきます。
115. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_10.jpg)
塗装工事
といバンド、サビ止めを塗布していきます。
116. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_16.jpg)
塗装工事
サビ止めを塗布しました。
117. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_9.jpg)

塗装工事
サビ止めを塗布しました。
118. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_5.jpg)
塗装工事

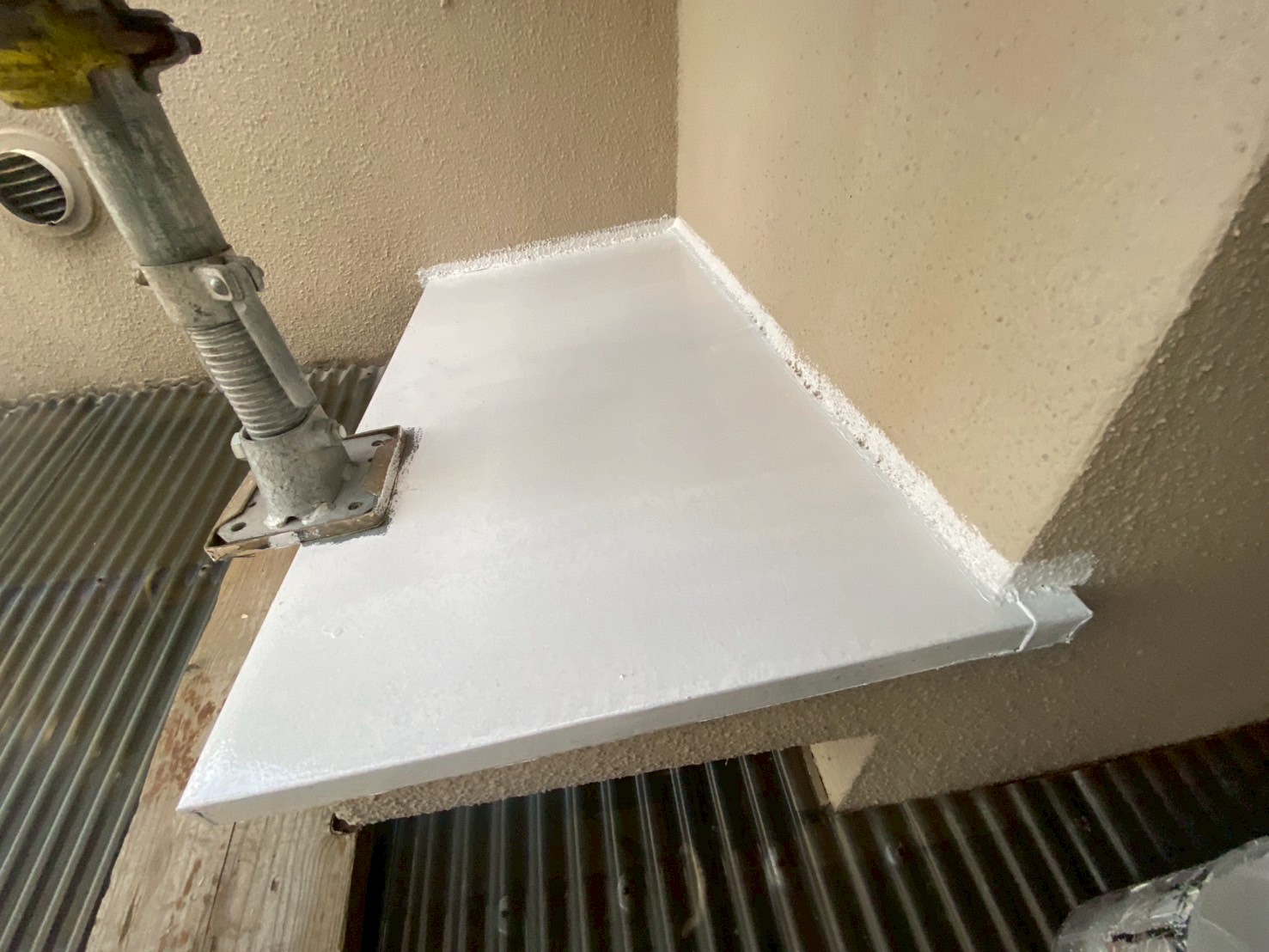

サビ止めを塗布しました。
119. 2026年01月06日
ケレン清掃〜錆止め塗装_260106_3.jpg)
塗装工事
サビ止めを塗布しました。
120. 2026年01月07日

塗装工事

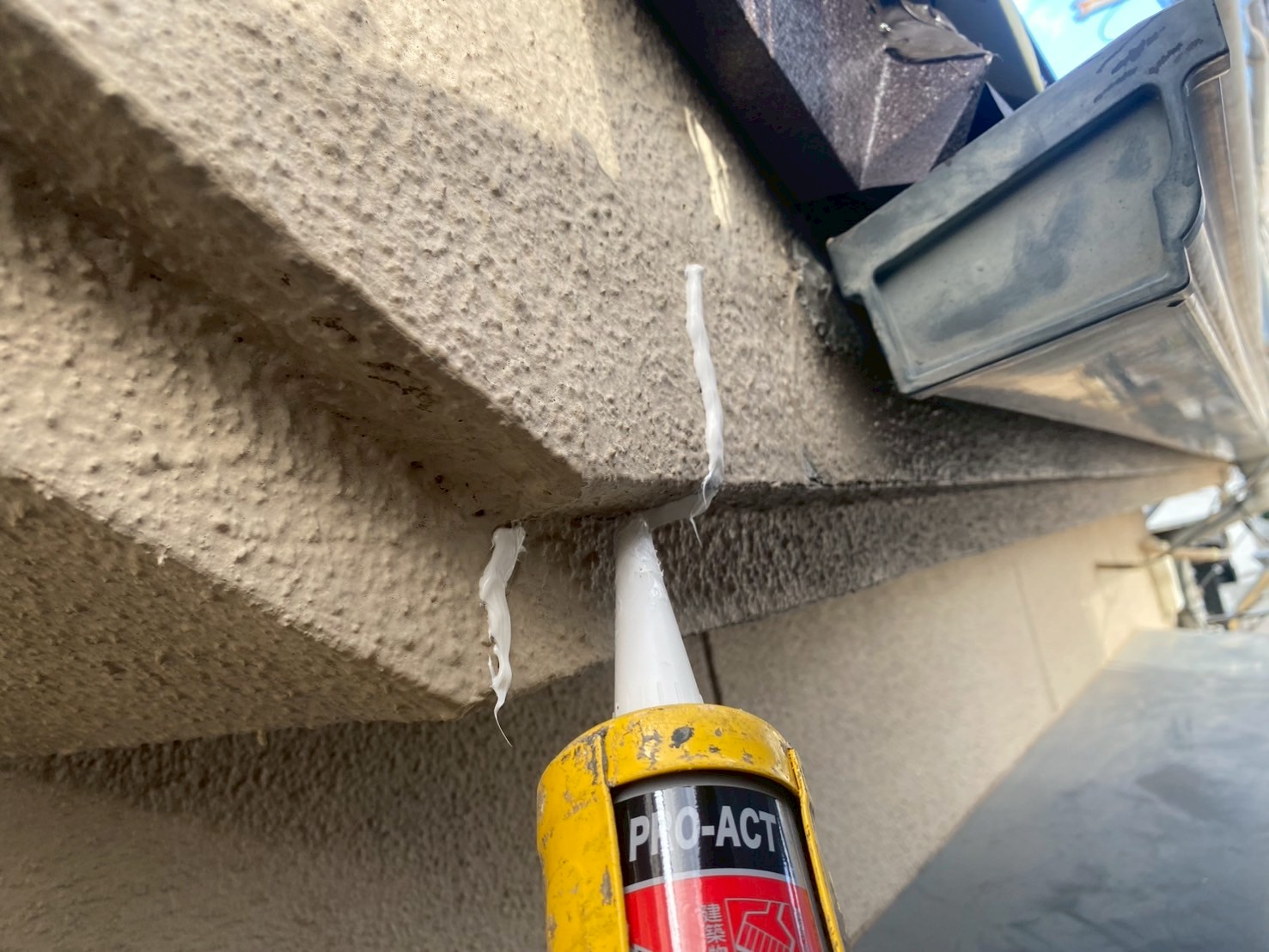

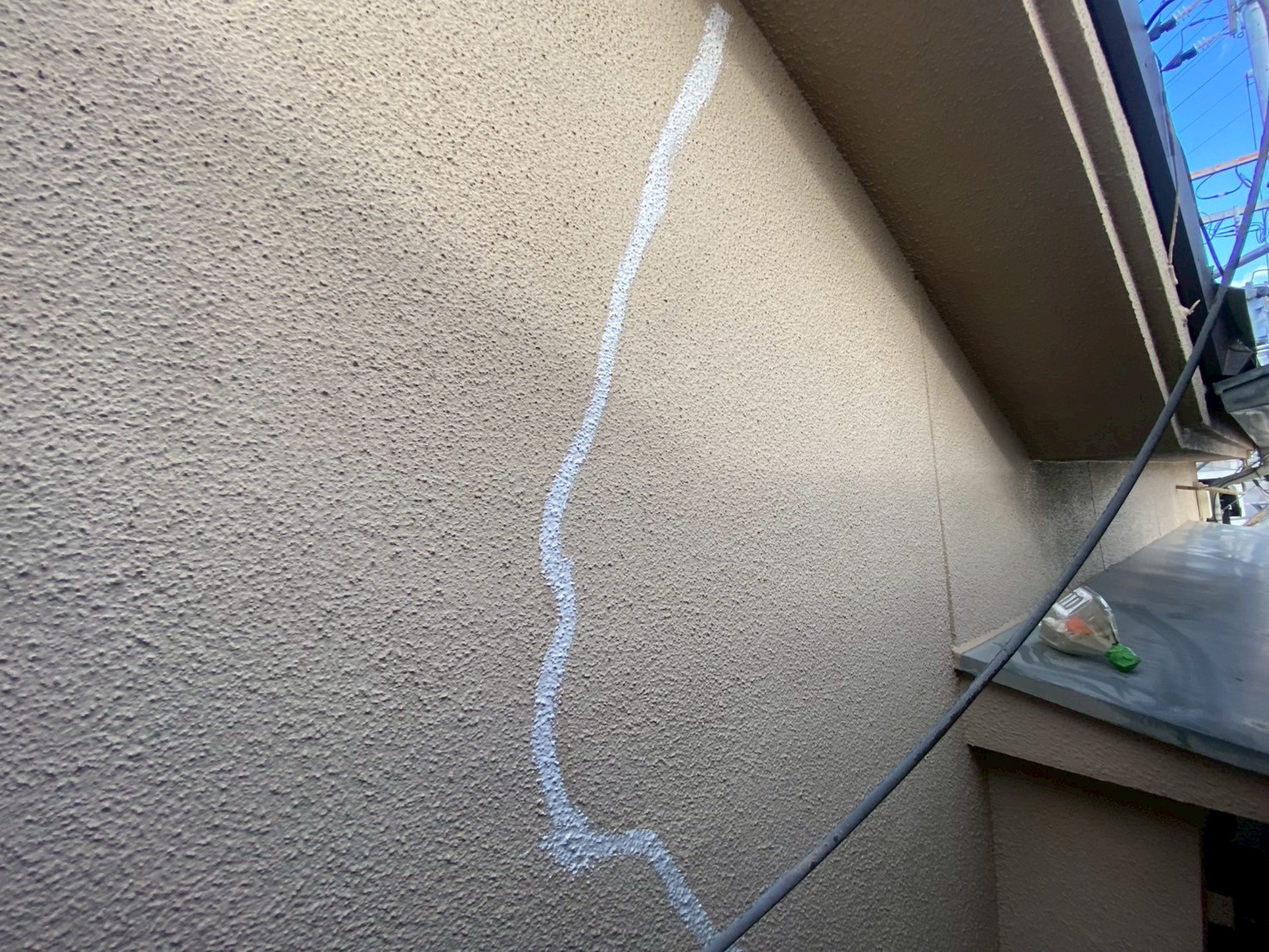

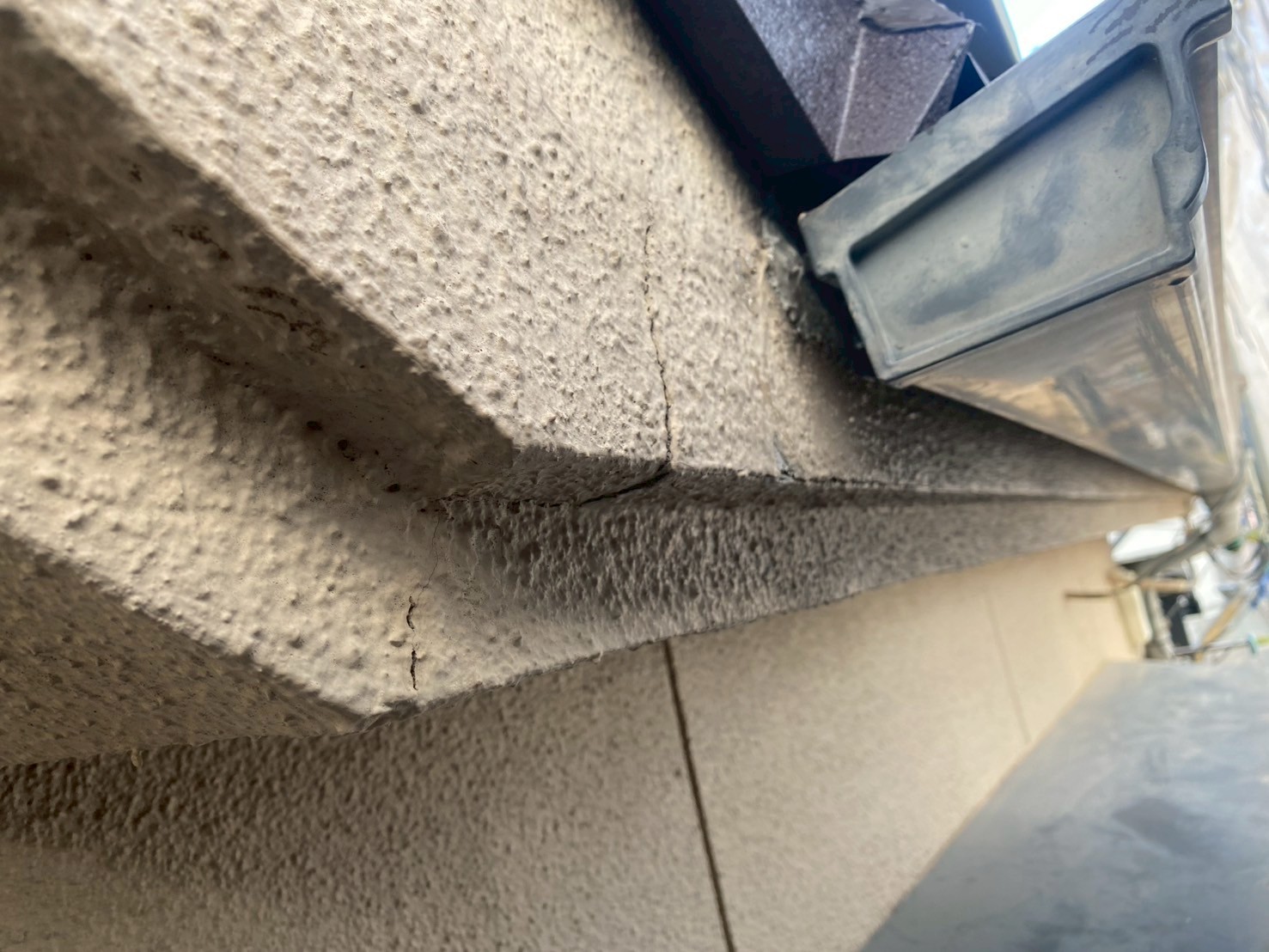

クラック(亀裂)既存の状態です。

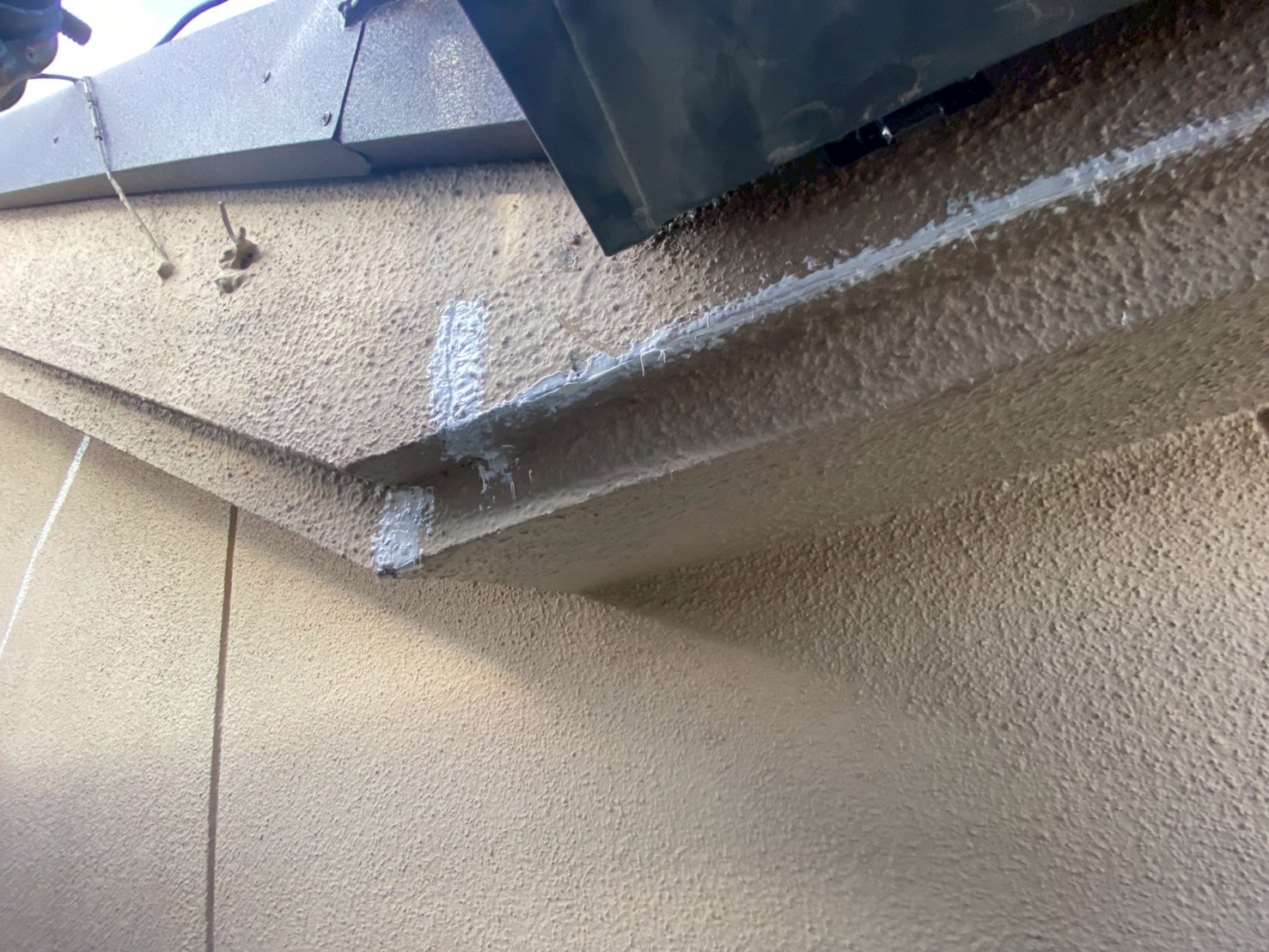

121. 2026年01月07日

塗装工事
シーリング材を充填します。
122. 2026年01月07日

塗装工事
シーリング処理しました。
123. 2026年01月07日

塗装工事
シーリング処理しました。
124. 2026年01月07日

塗装工事
シーリング処理しました。
125. 2026年01月07日
_260108_4.jpg)
塗装工事

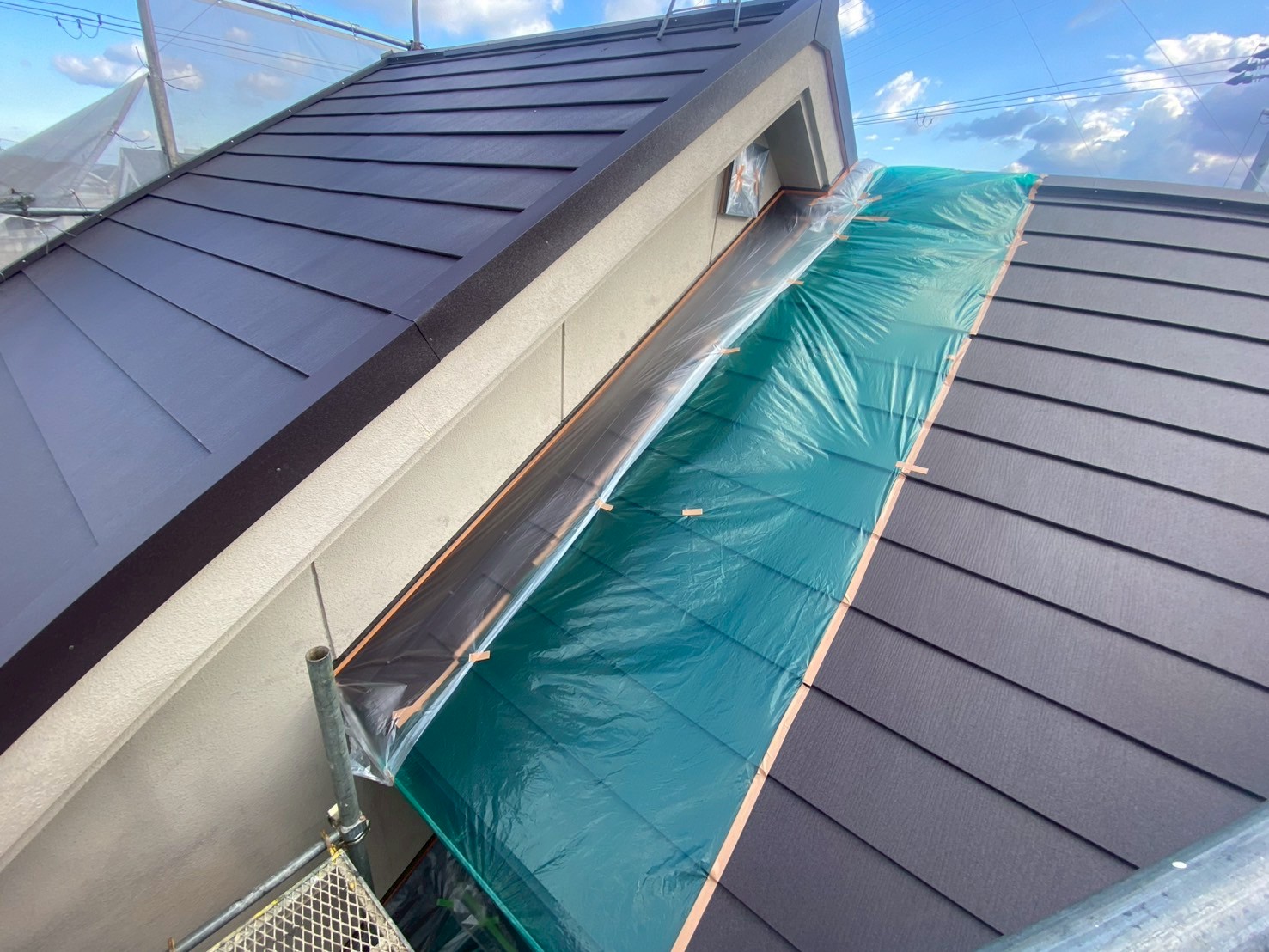

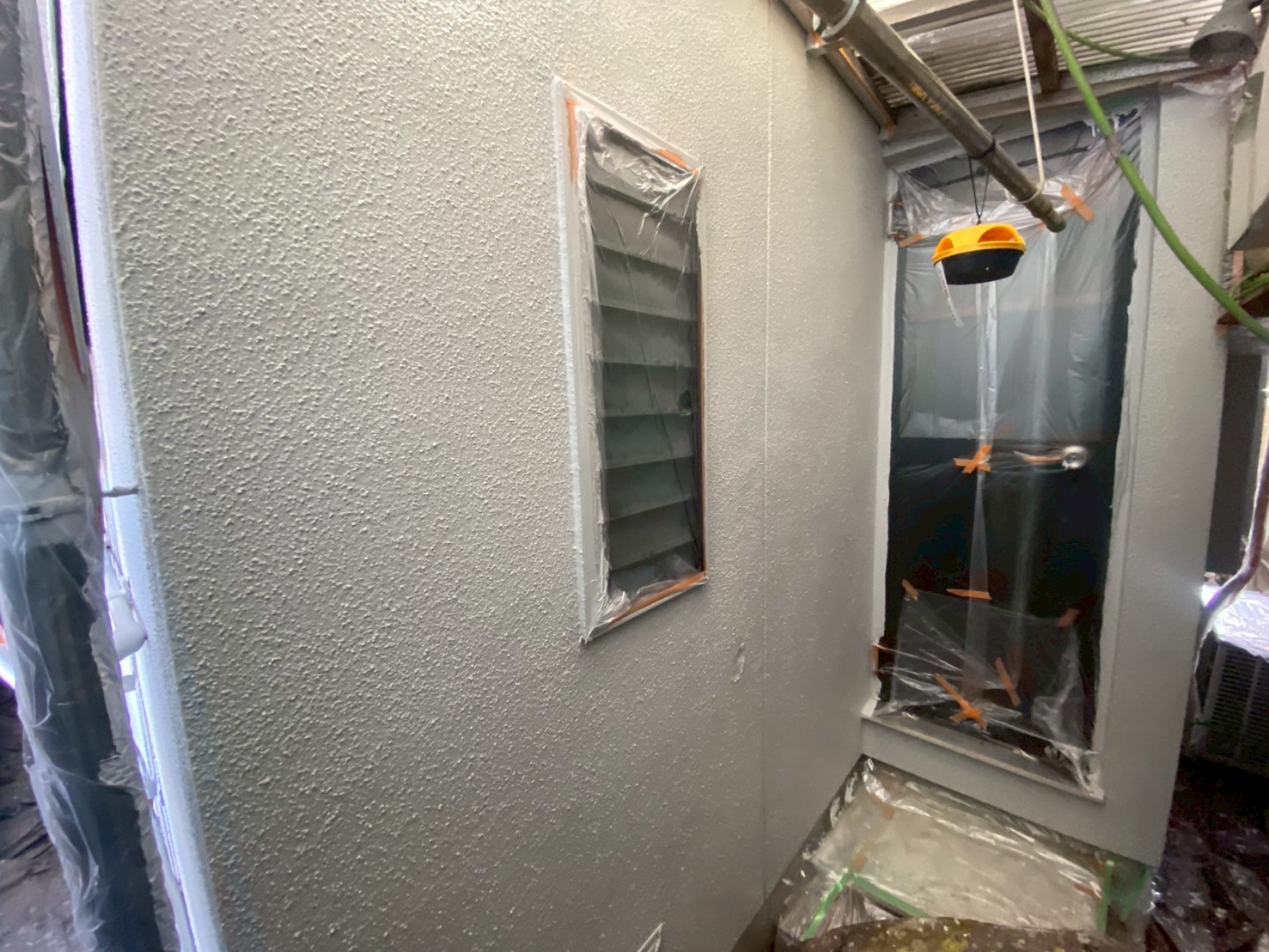

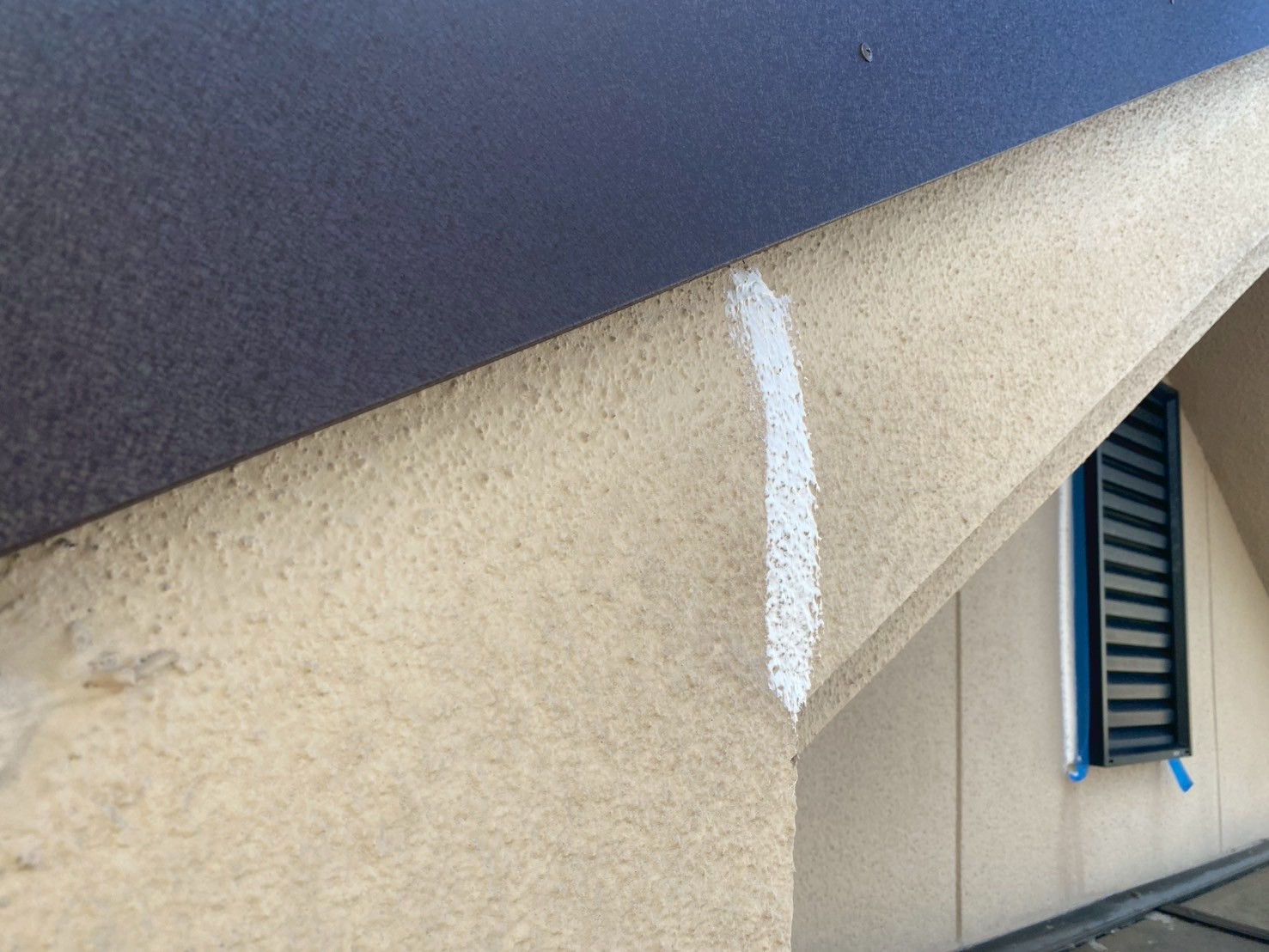

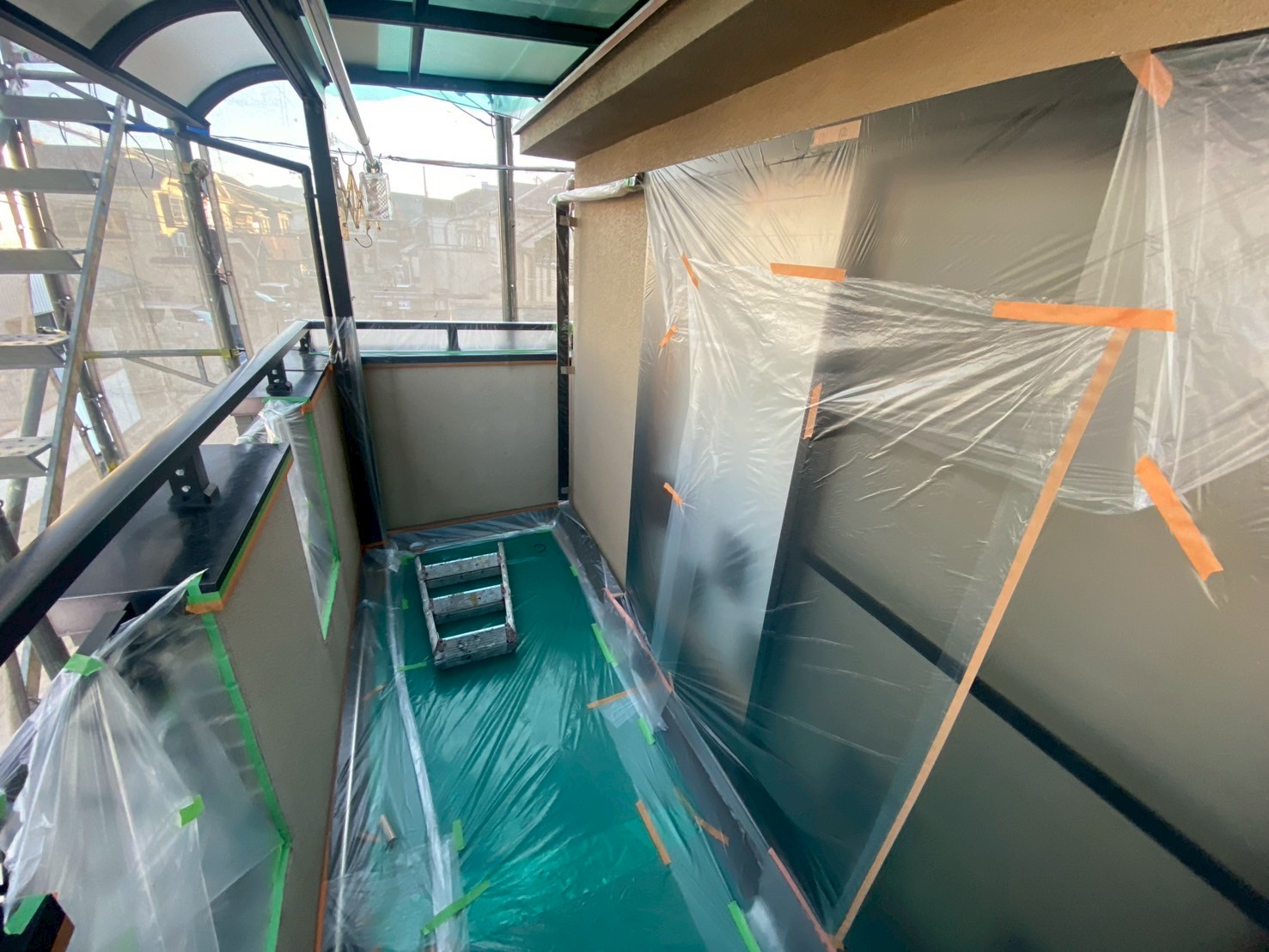

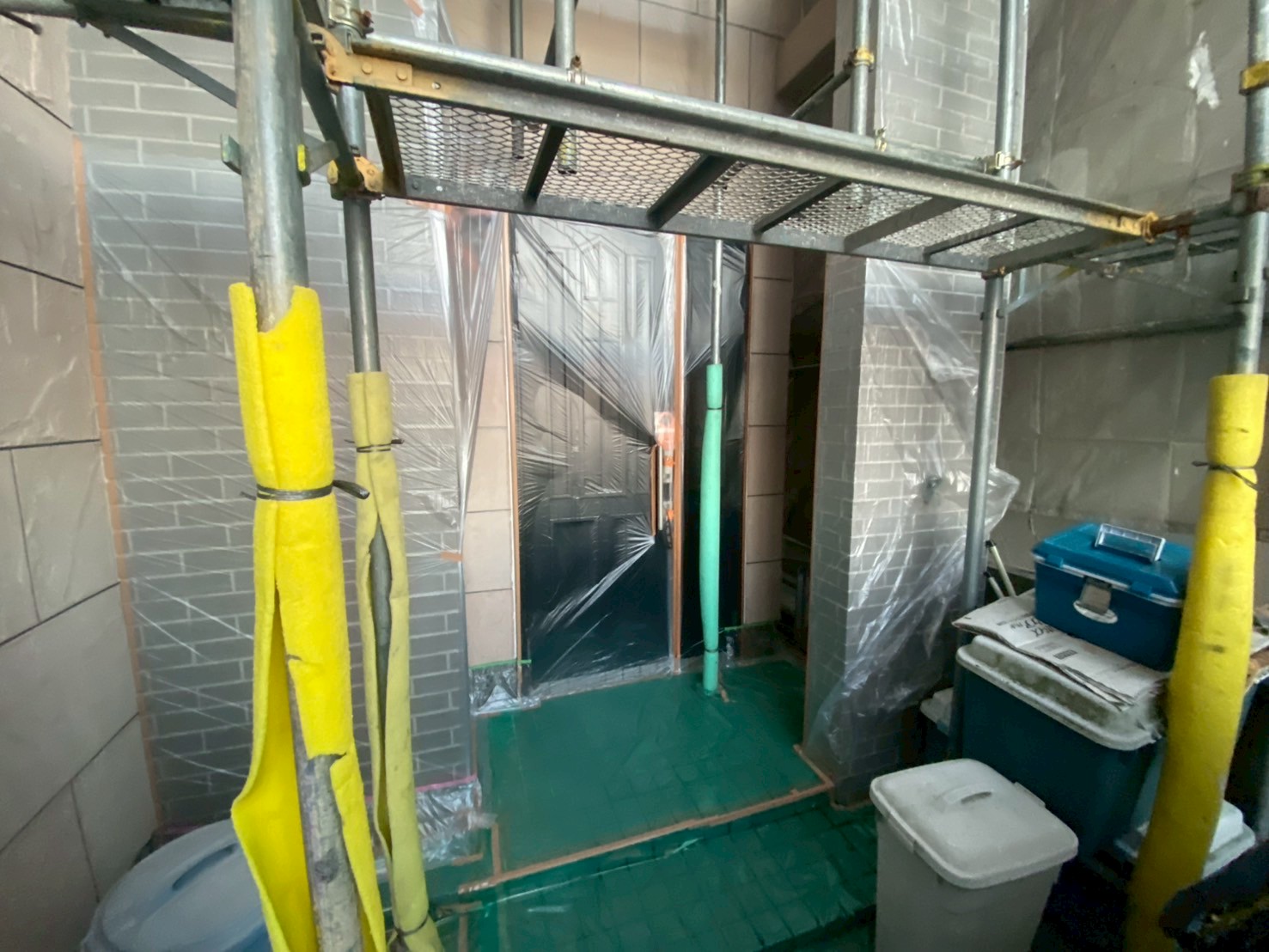

塗装箇所以外を養生しました。
126. 2026年01月07日
_260108_1.jpg)
塗装工事
塗装箇所以外を養生しました。
127. 2026年01月08日

塗装工事
塗装箇所以外を養生しました。
128. 2026年01月08日

塗装工事
塗装箇所以外を養生しました。
129. 2026年01月08日

塗装工事

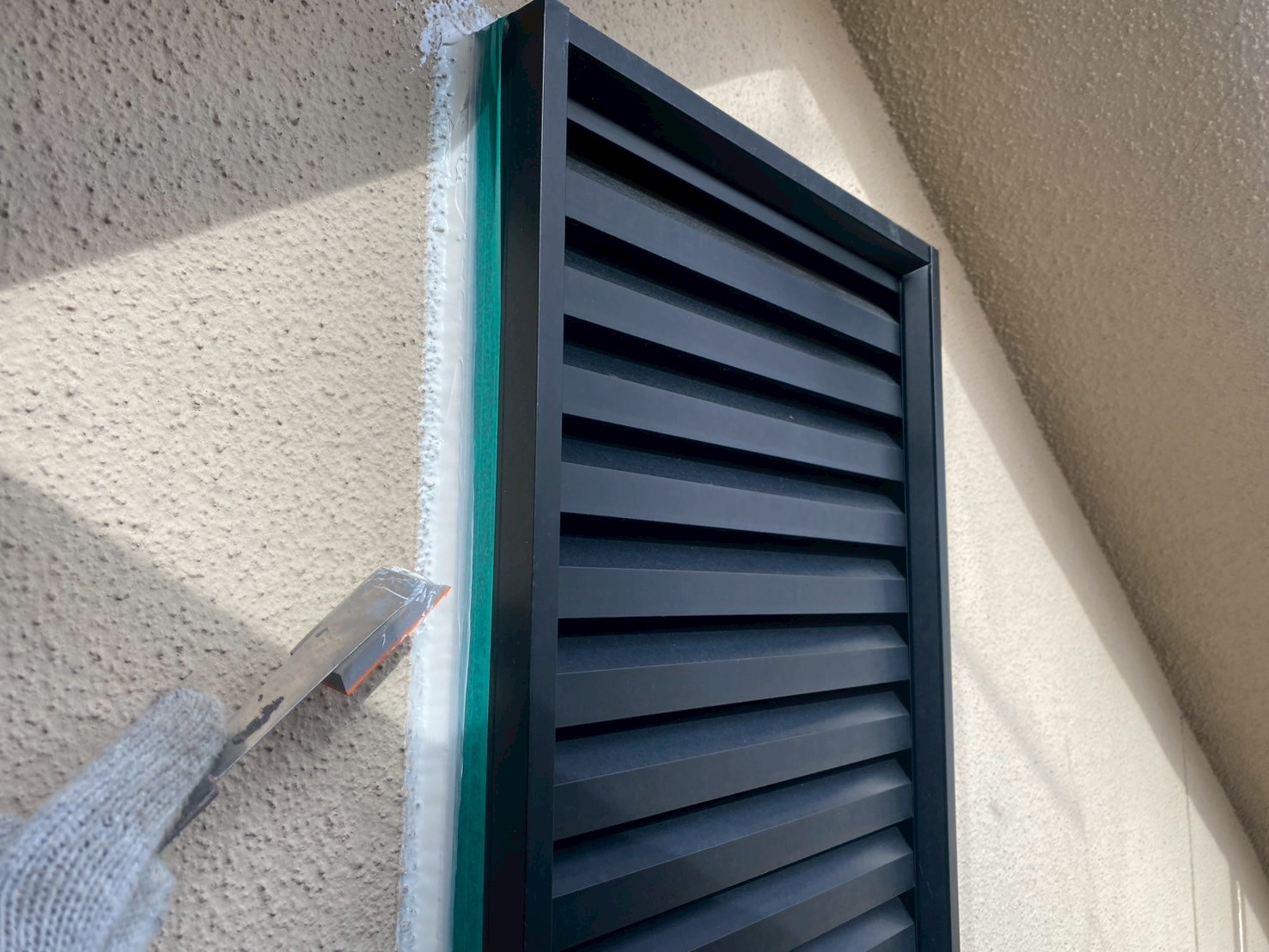

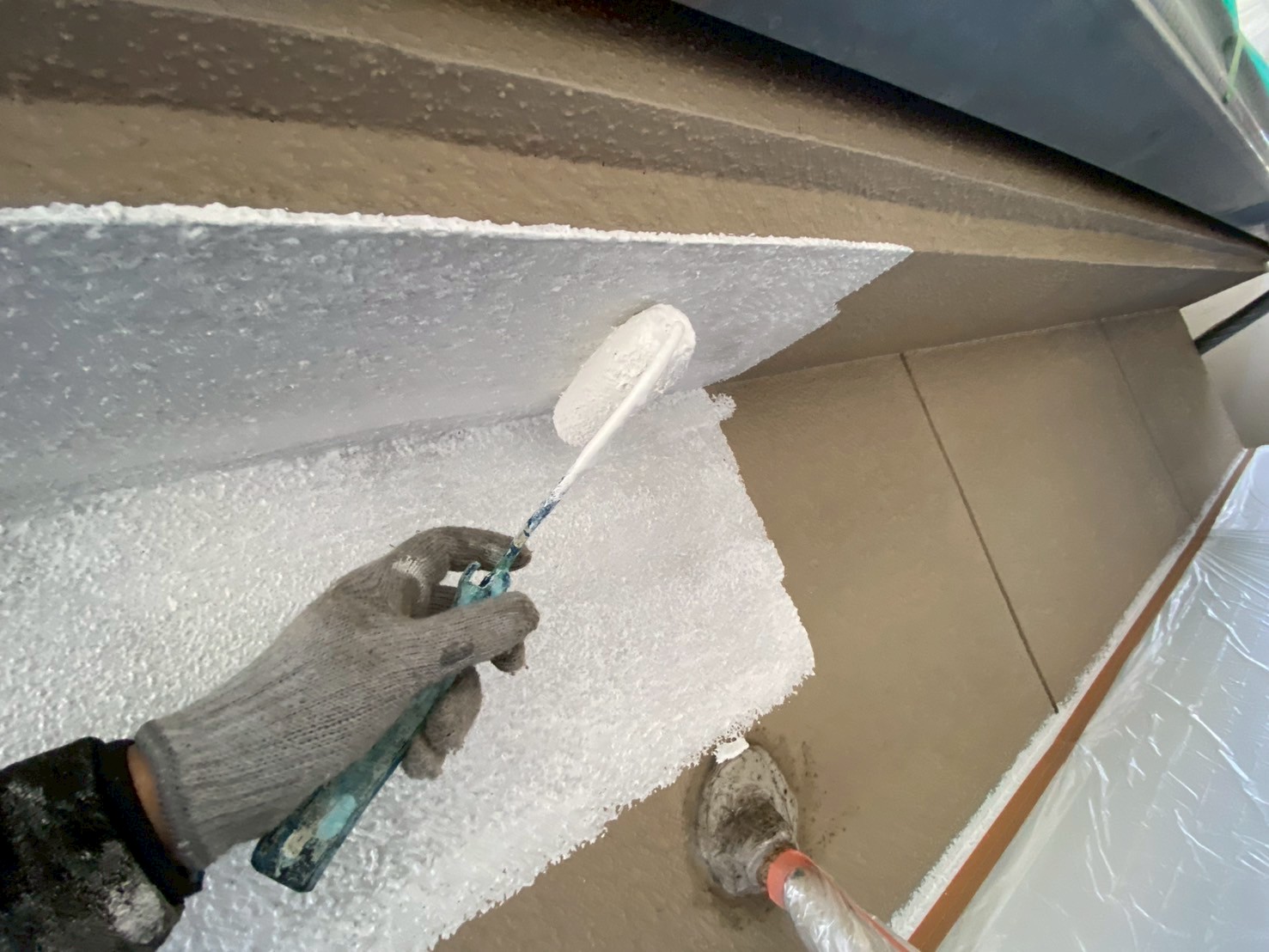

エポパワーシーラーを下塗りしていきます。
130. 2026年01月08日

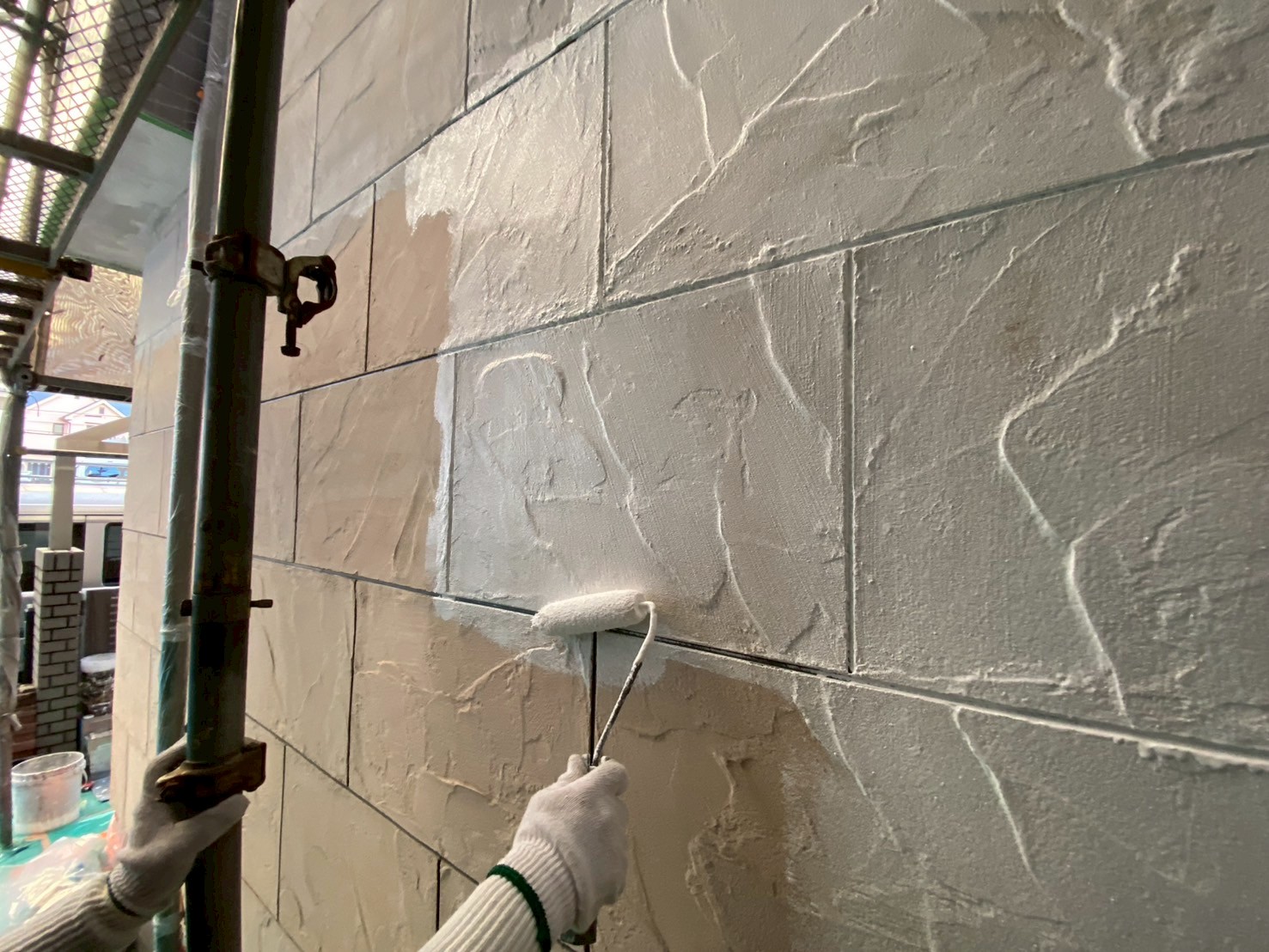

塗装工事
エポパワーシーラーを下塗りしていきます。
131. 2026年01月09日
_260110_6.jpg)
塗装工事

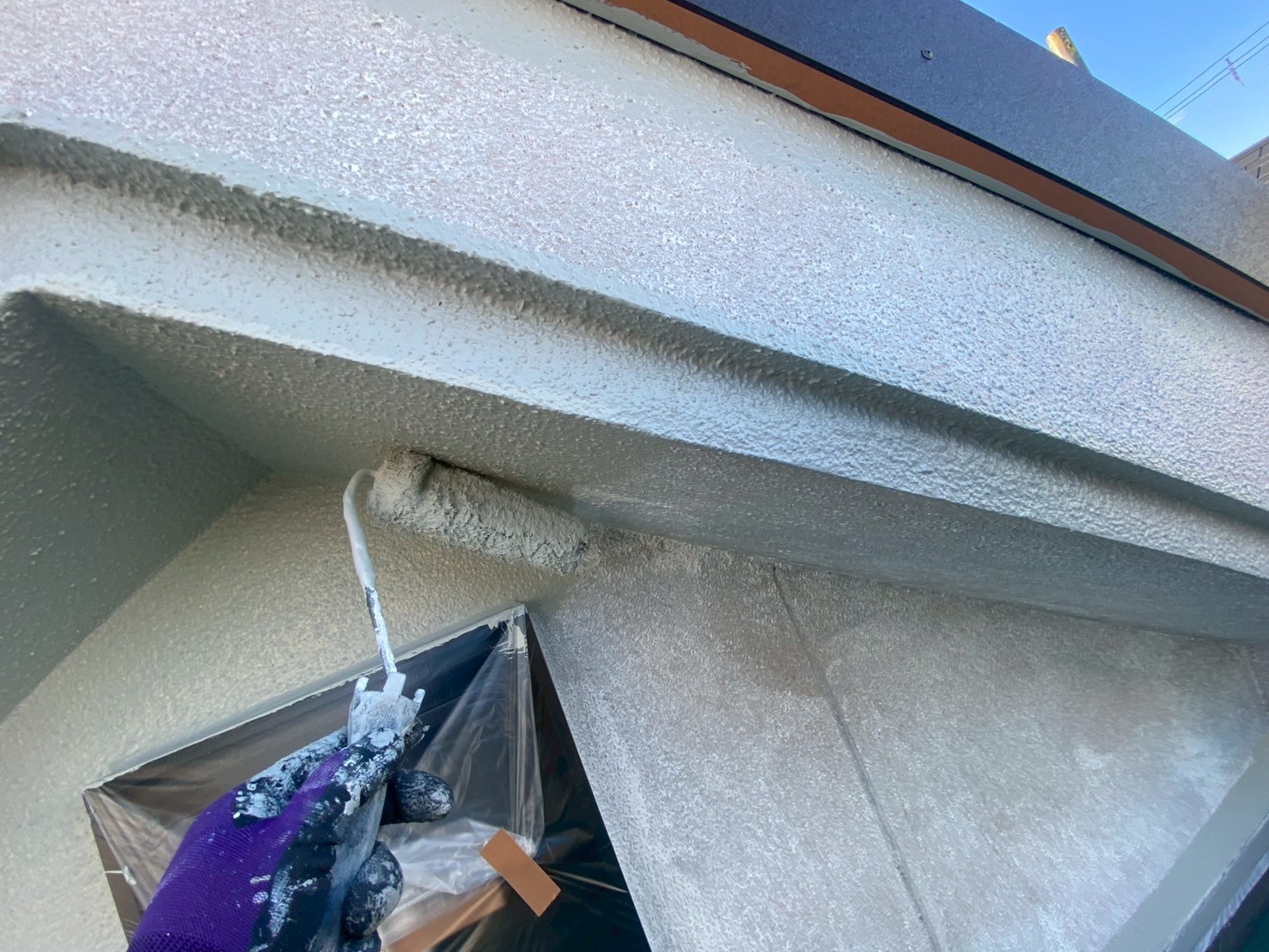

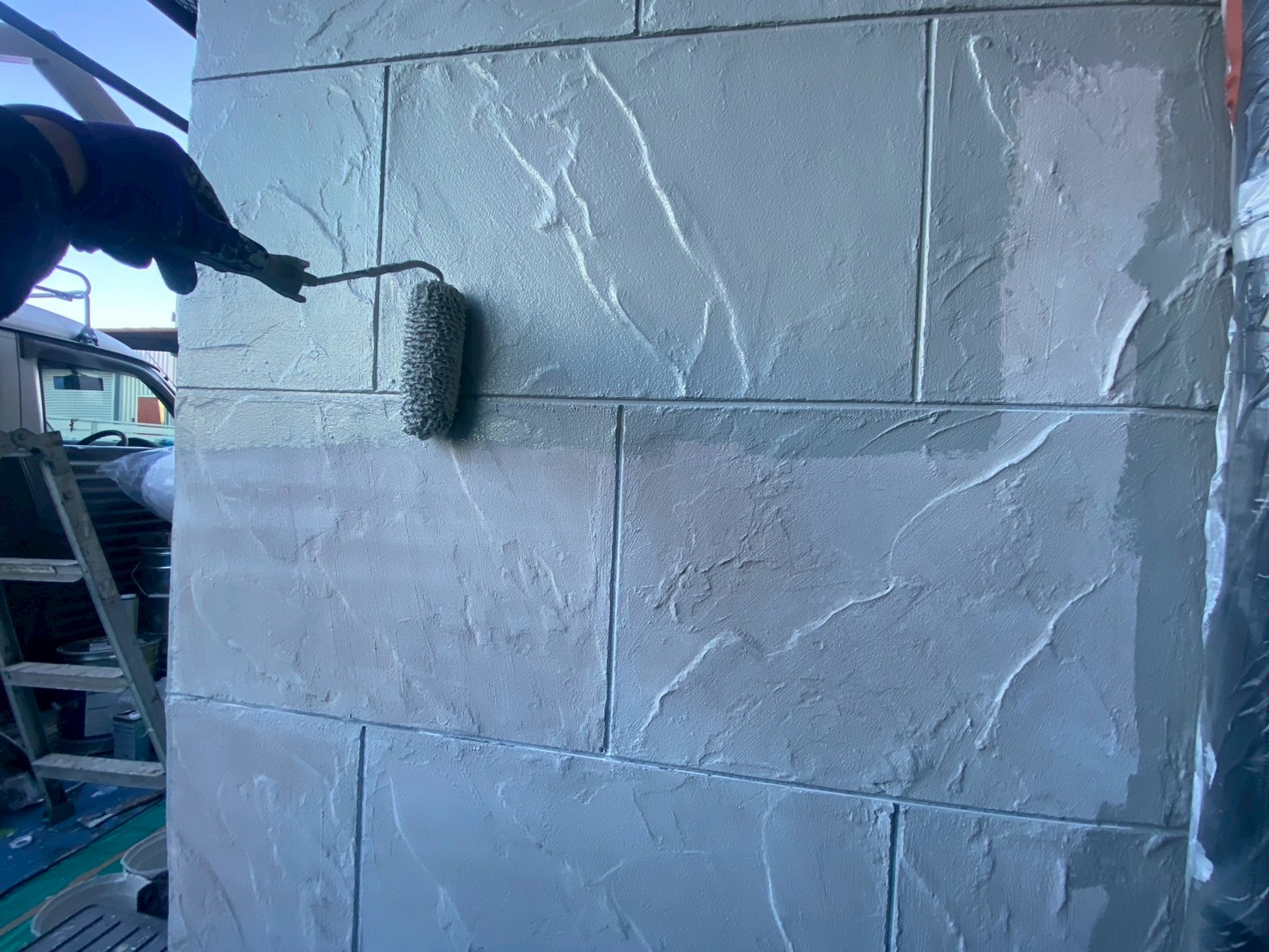

超低汚染リファイン1000Si-IRを上塗りしていきます(1回目)。
132. 2026年01月09日

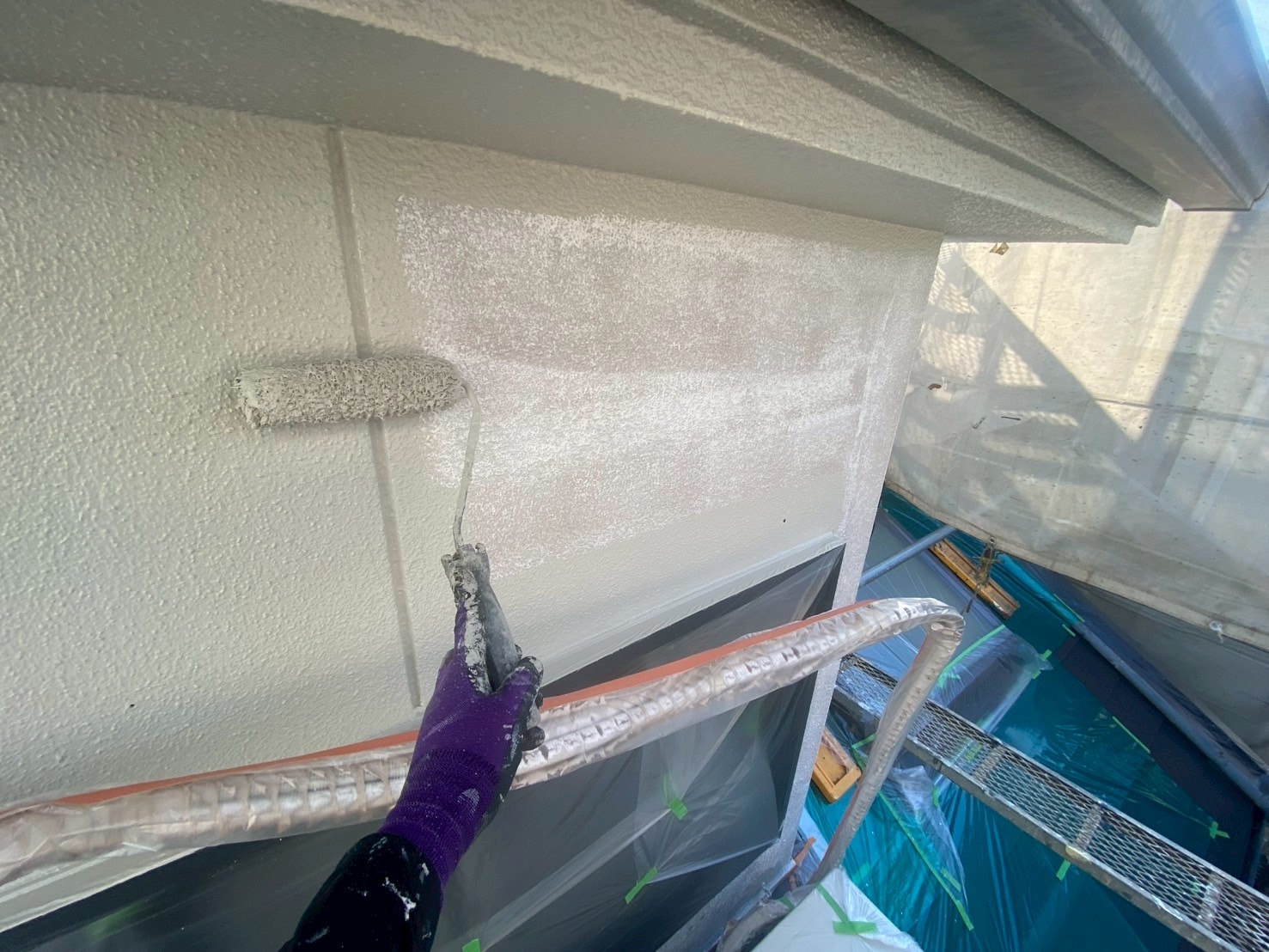

_260110_10.jpg)
塗装工事
超低汚染リファイン1000Si-IRを上塗りしていきます(1回目)。
133. 2026年01月10日

塗装工事
引き続き、超低汚染リファイン1000Si-IRを上塗りしていきます(1回目)。

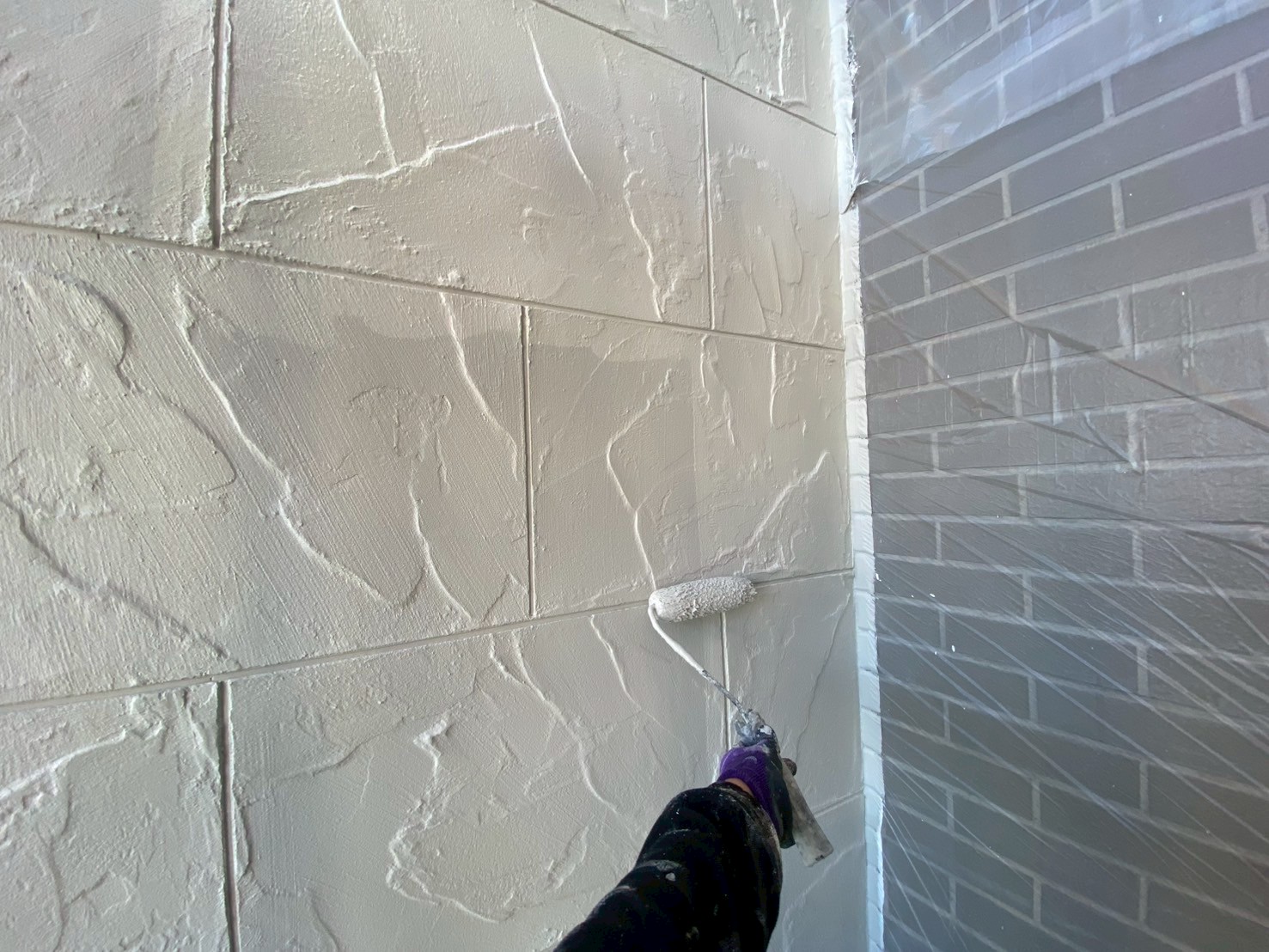

134. 2026年01月10日

塗装工事
超低汚染リファイン1000Si-IRを上塗りしていきます(2回目)。
135. 2026年01月10日

塗装工事
超低汚染リファイン1000Si-IRを上塗りしていきます(2回目)。
136. 2026年01月10日

塗装工事
超低汚染リファイン1000Si-IRを上塗りしました。(2回目)。
137. 2026年01月10日

塗装工事
超低汚染リファイン1000Si-IRを上塗りしました。(2回目)。
138. 2026年01月10日
上塗り塗装1回目_260111_18.jpg)
塗装工事

雨とい、既存の状態です。
139. 2026年01月10日
上塗り塗装1回目_260111_17.jpg)
塗装工事

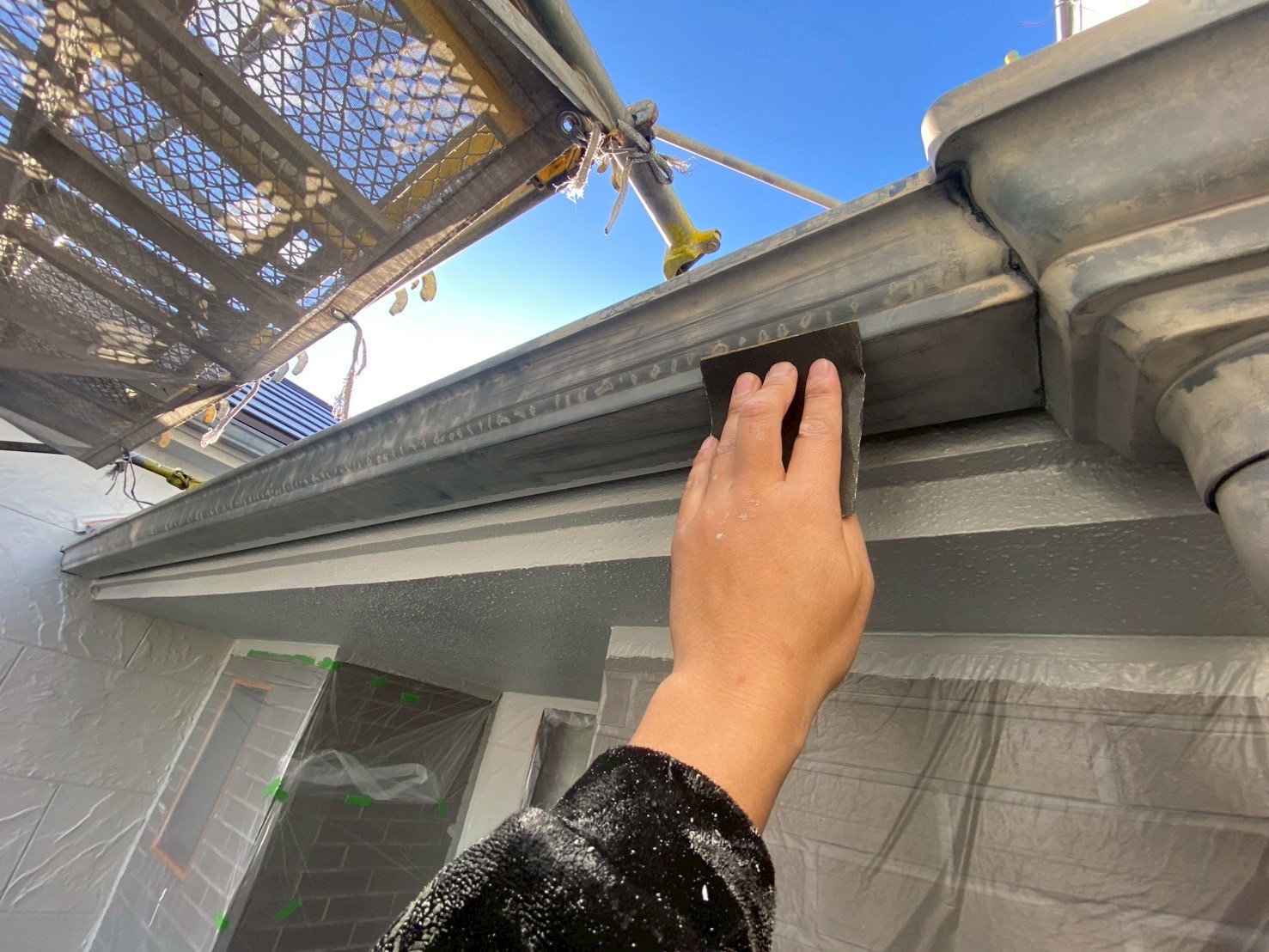

ケレンがけをし、下地を整えていきます。
140. 2026年01月10日
上塗り塗装1回目_260111_15.jpg)
塗装工事

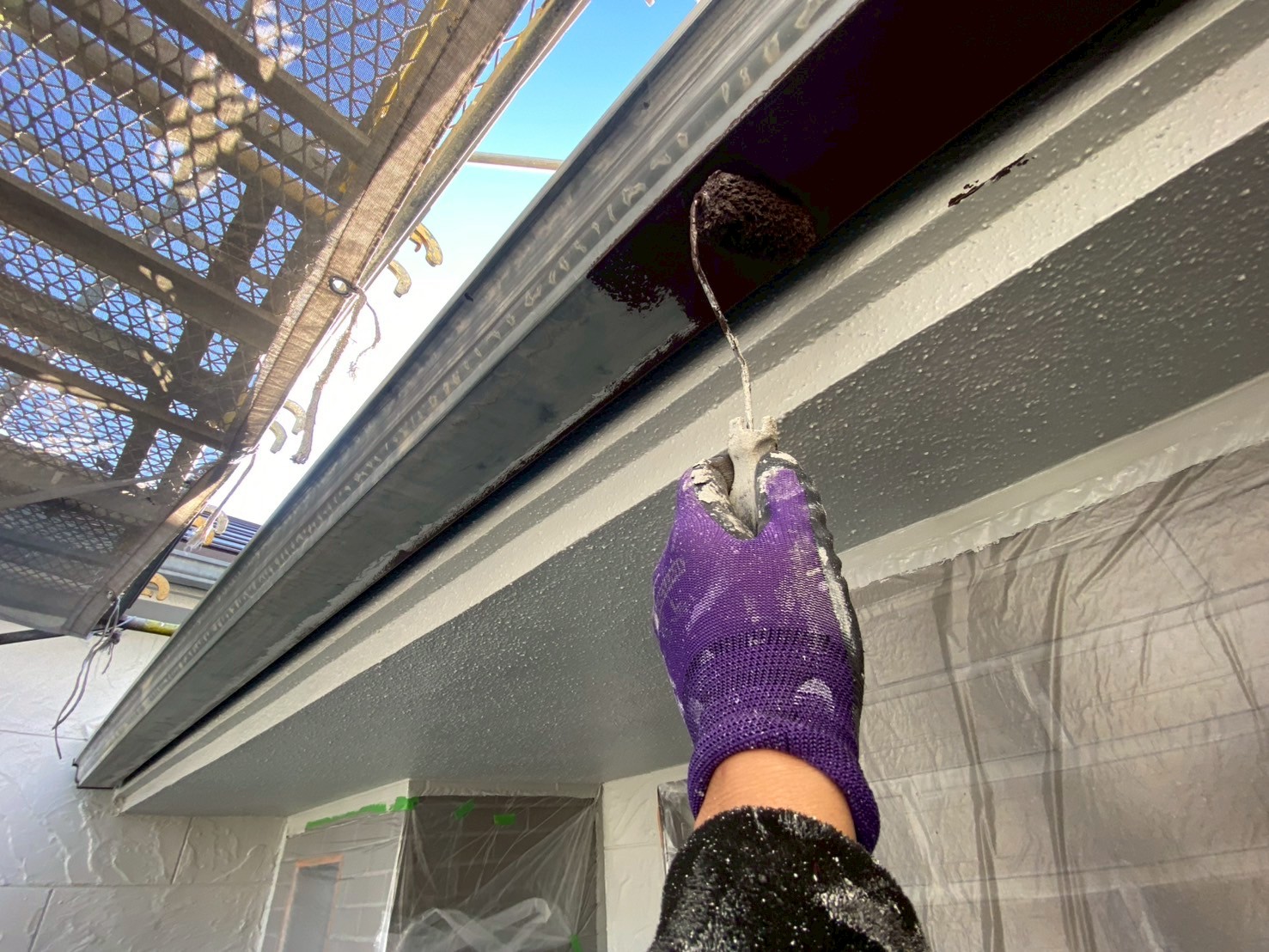

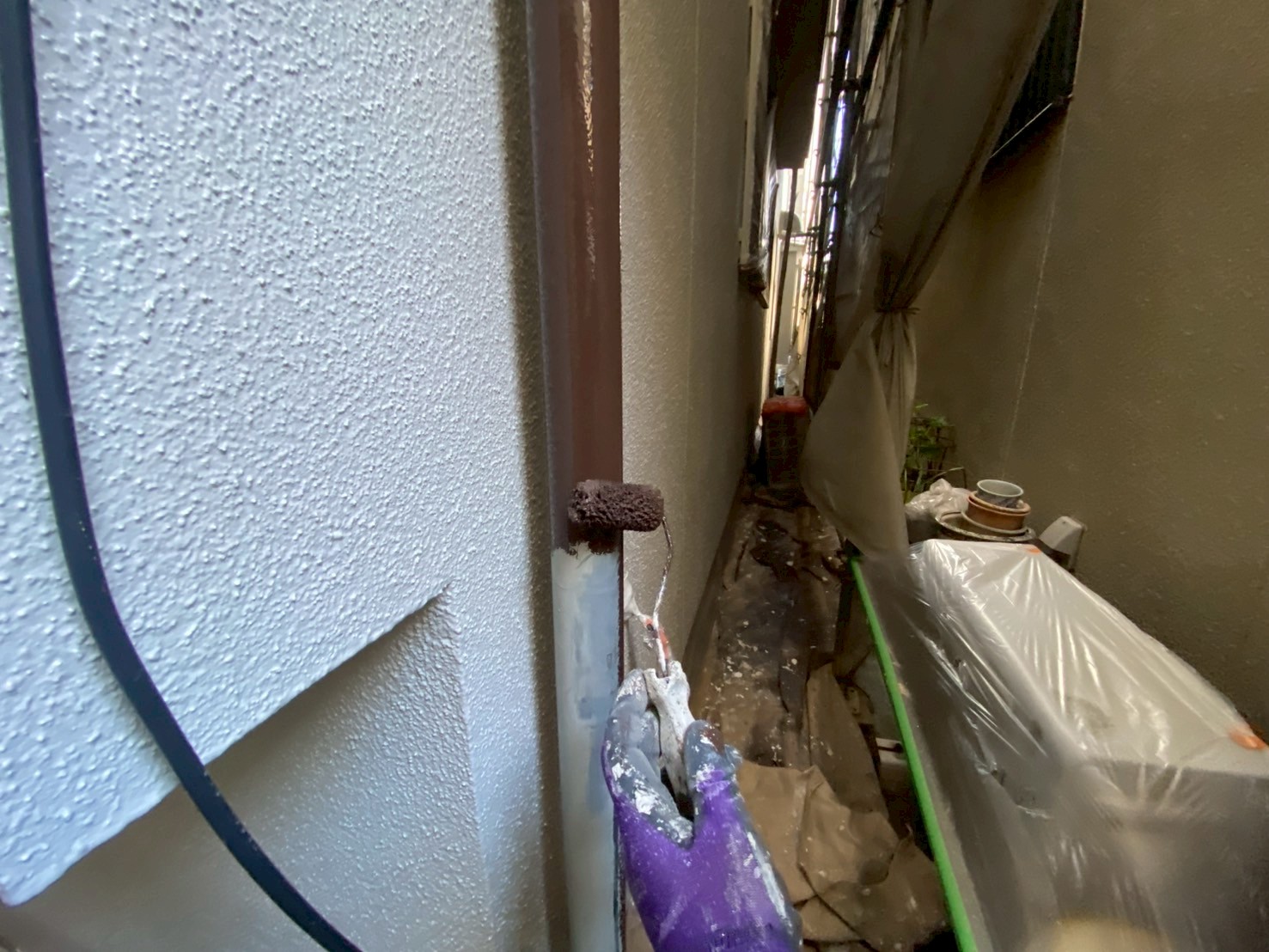

ウレタン塗料を上塗りしていきます(1回目)。
141. 2026年01月10日
上塗り塗装1回目_260111_12.jpg)
塗装工事
ウレタン塗料を上塗りしていきます(1回目)。
142. 2026年01月10日
上塗り塗装1回目_260111_13.jpg)
塗装工事

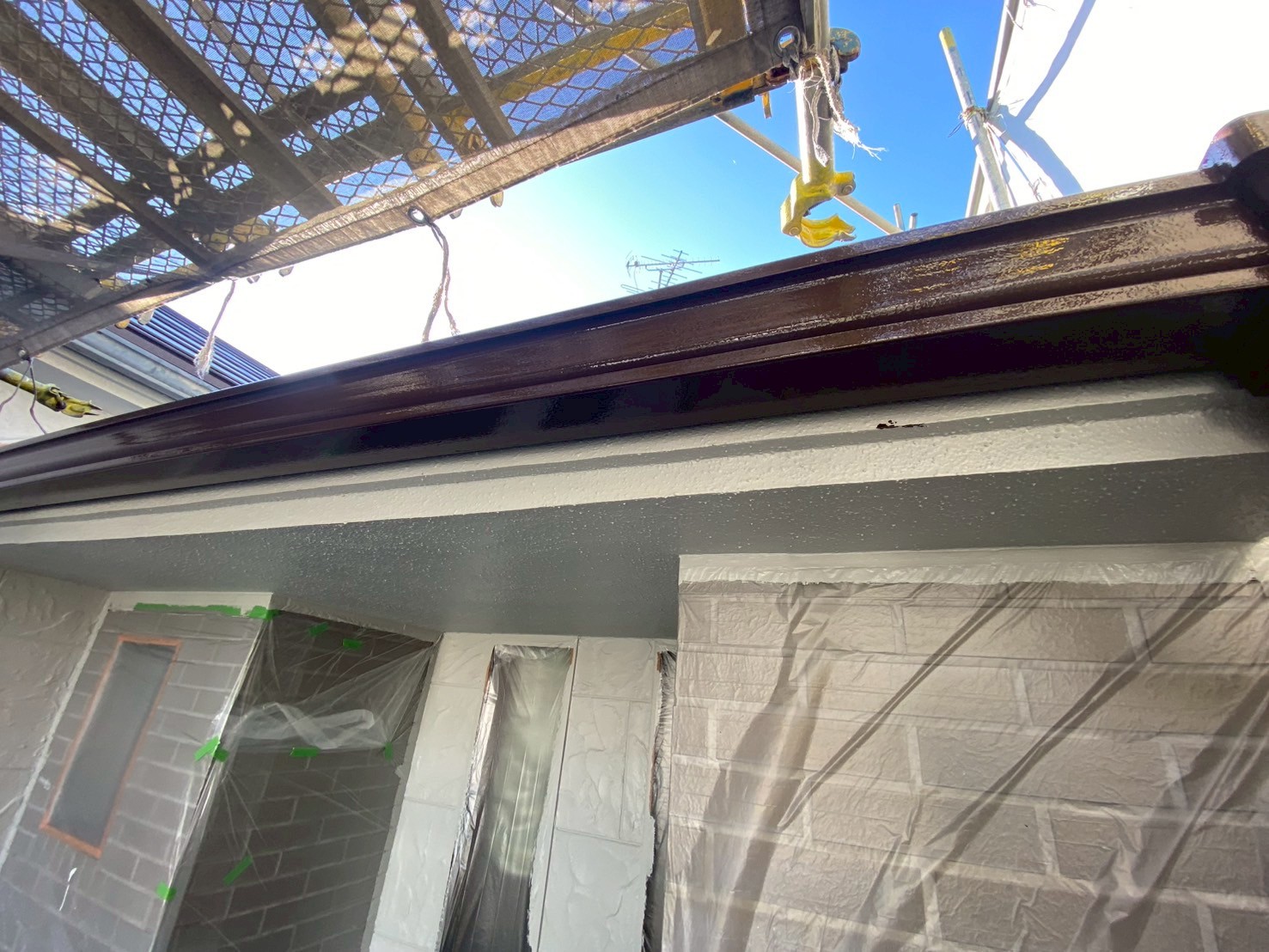

ウレタン塗料を上塗りしました(1回目)。
143. 2026年01月10日
上塗り塗装1回目_260111_11.jpg)
塗装工事
ウレタン塗料を上塗りしました(1回目)。
144. 2026年01月10日
上塗り塗装1回目_260111_9.jpg)
塗装工事

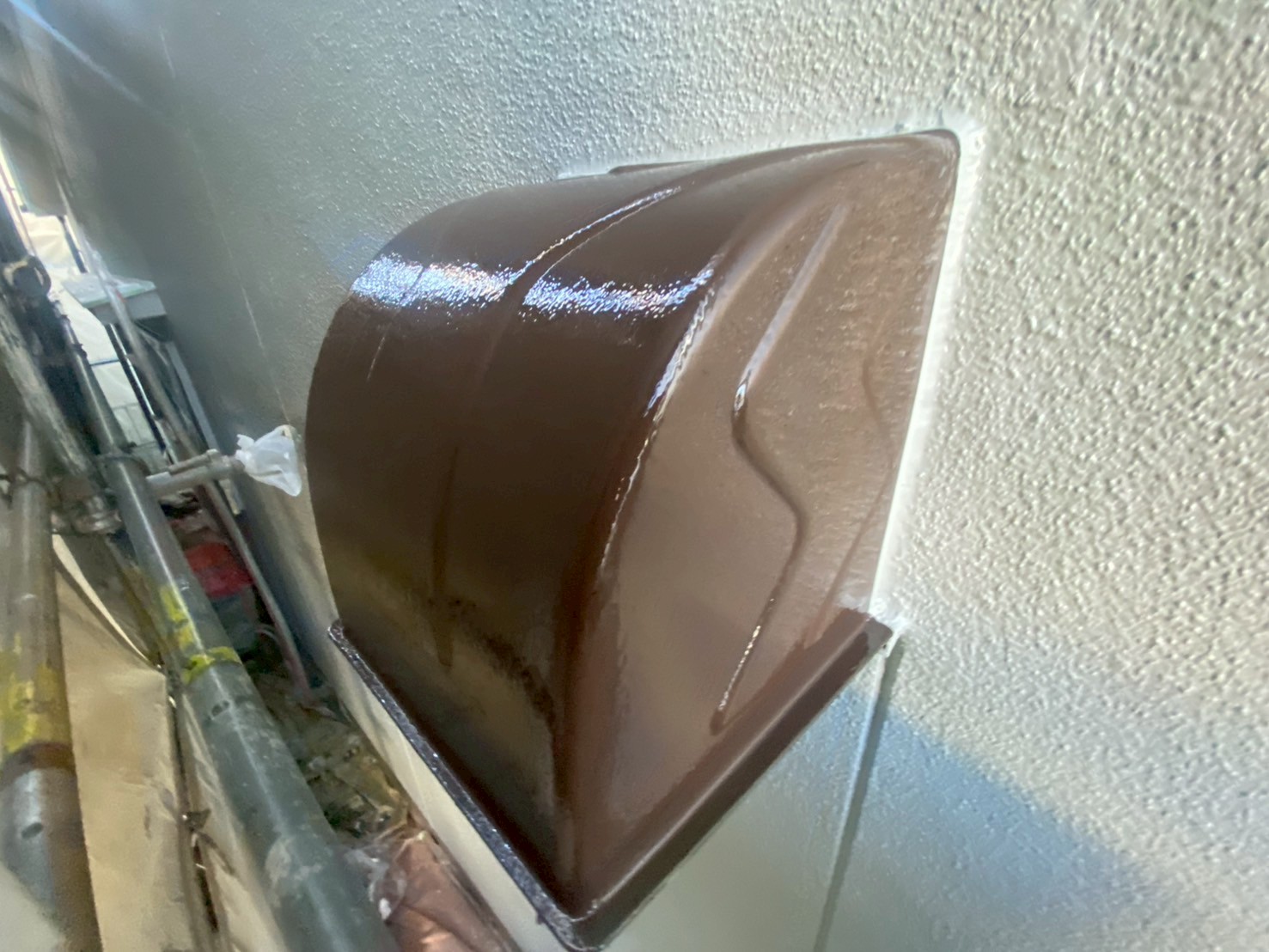

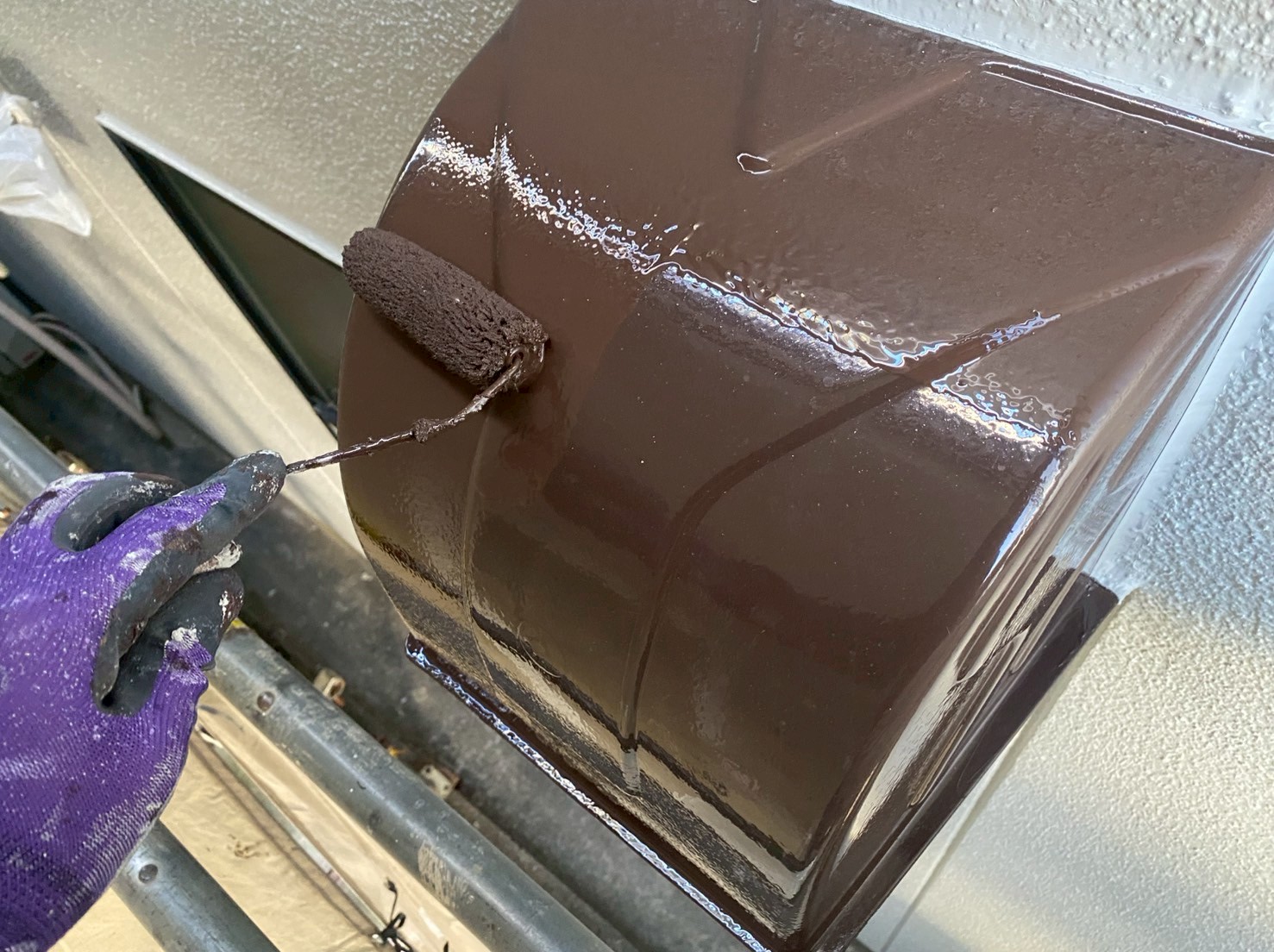

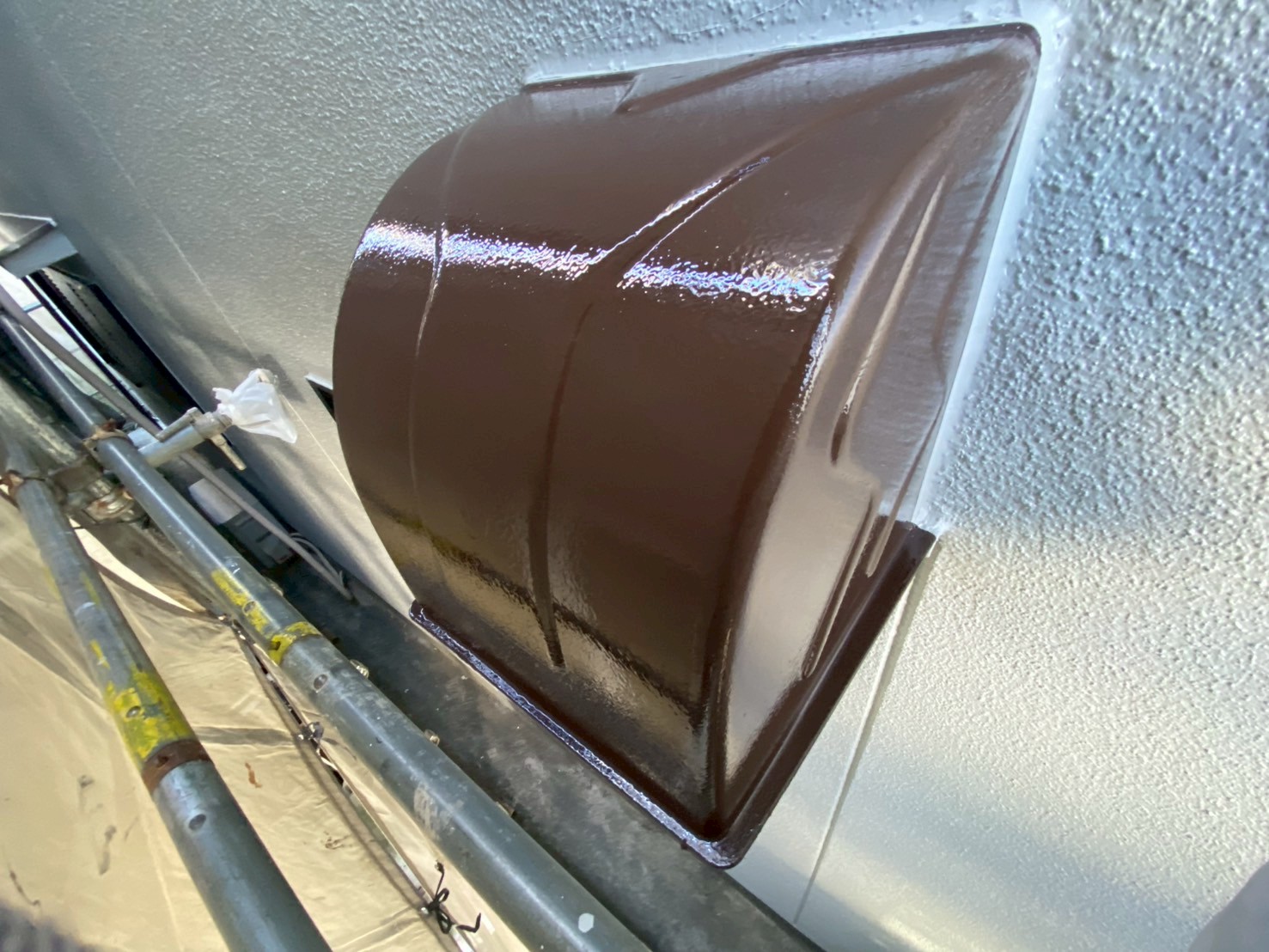

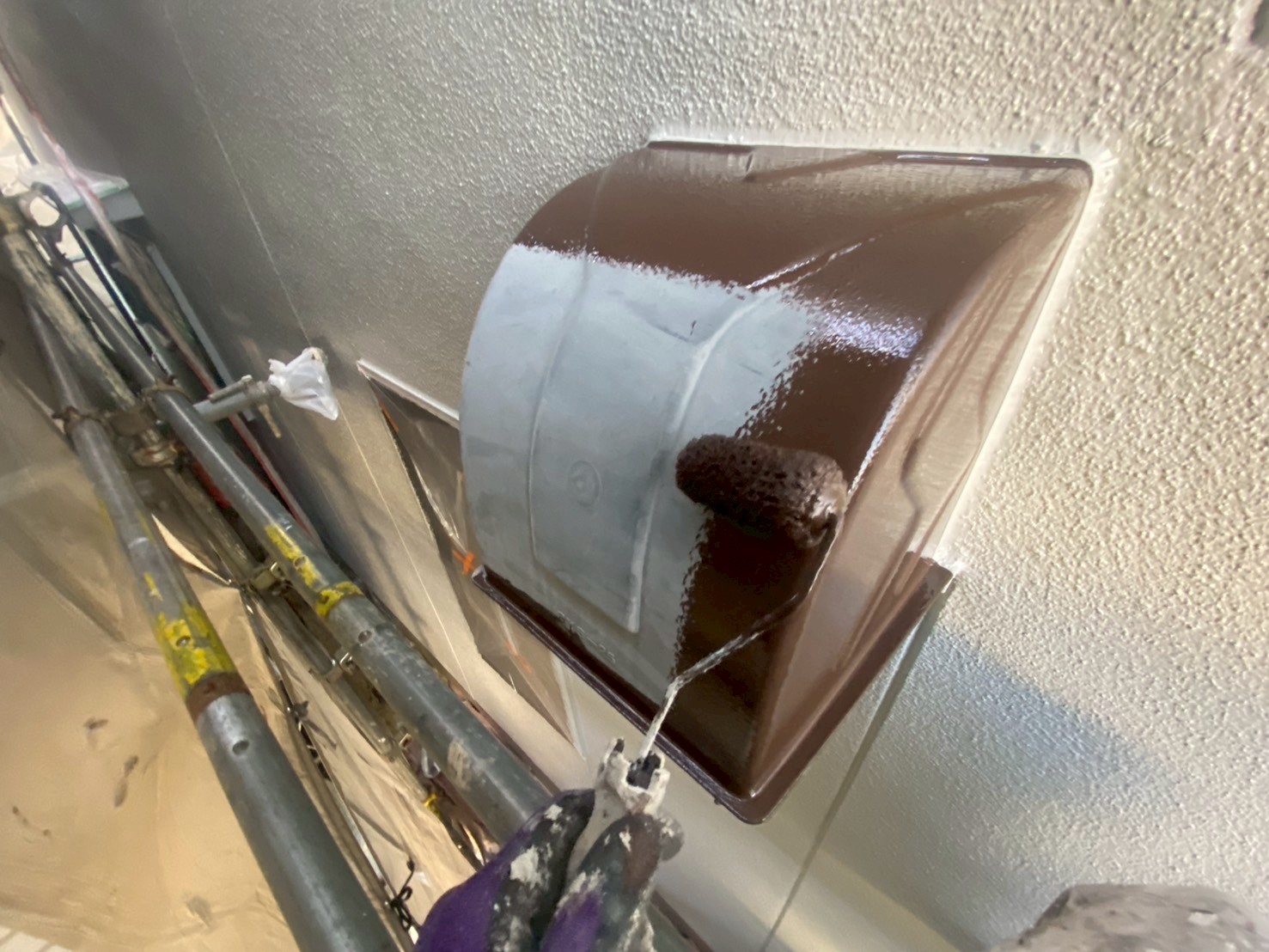

換気フード、ウレタン塗料を上塗りしていきます(1回目)。
145. 2026年01月10日
上塗り塗装1回目_260111_8.jpg)
塗装工事
ウレタン塗料を上塗りしました(1回目)。
146. 2026年01月10日
上塗り塗装1回目_260111_6.jpg)
塗装工事

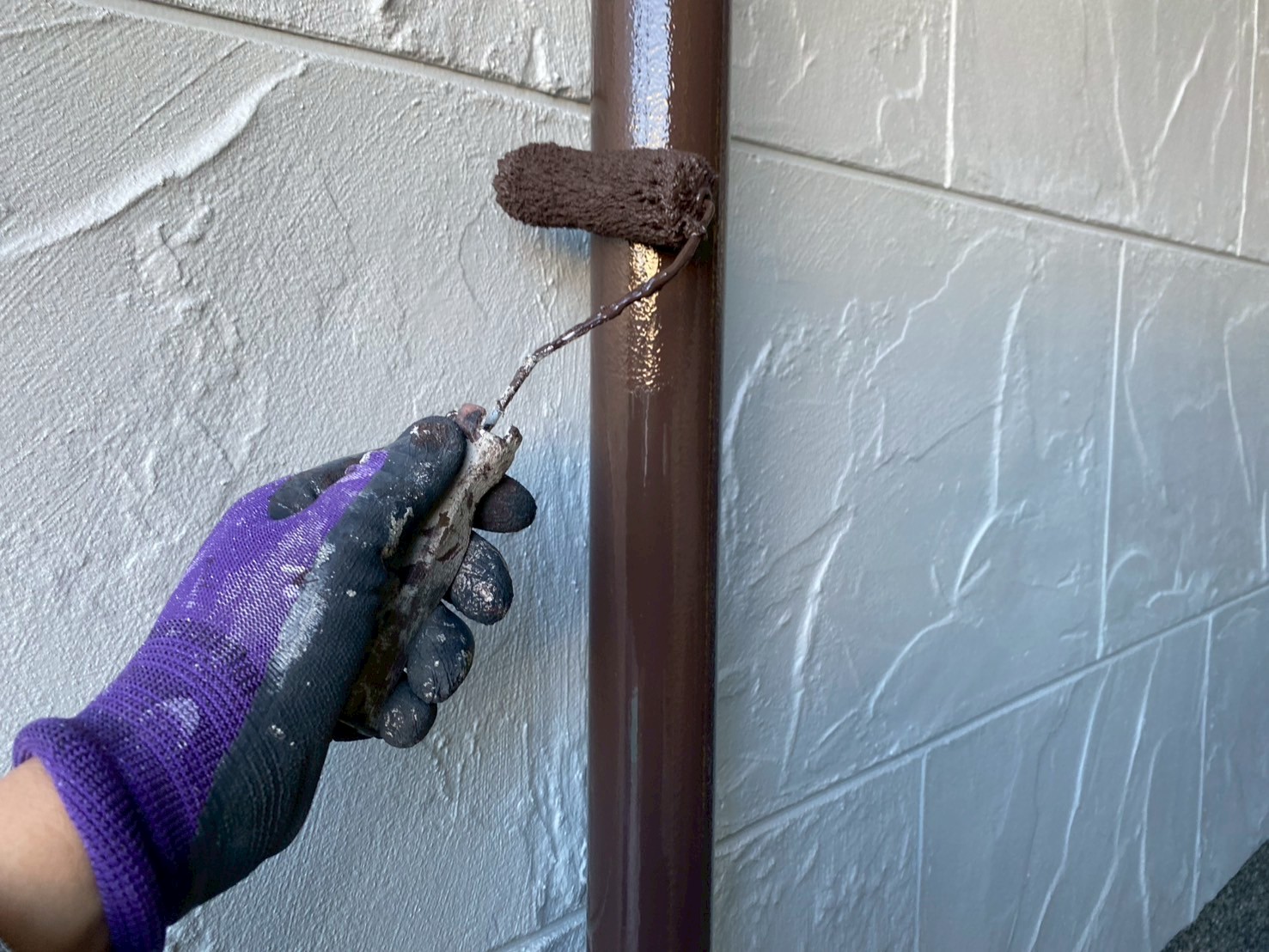

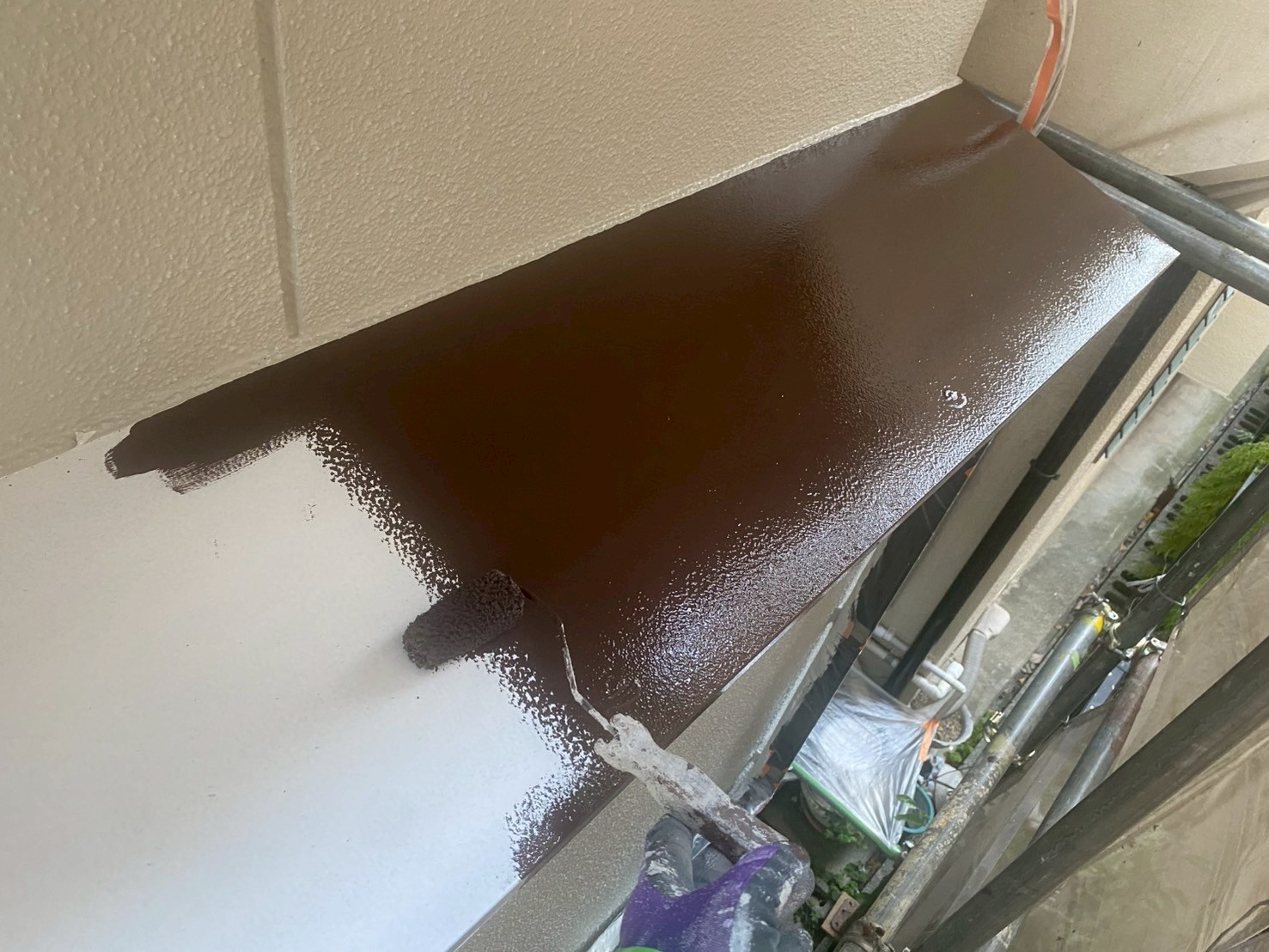

庇、ウレタン塗料を上塗りしていきます(1回目)。
147. 2026年01月10日
上塗り塗装1回目_260111_5.jpg)

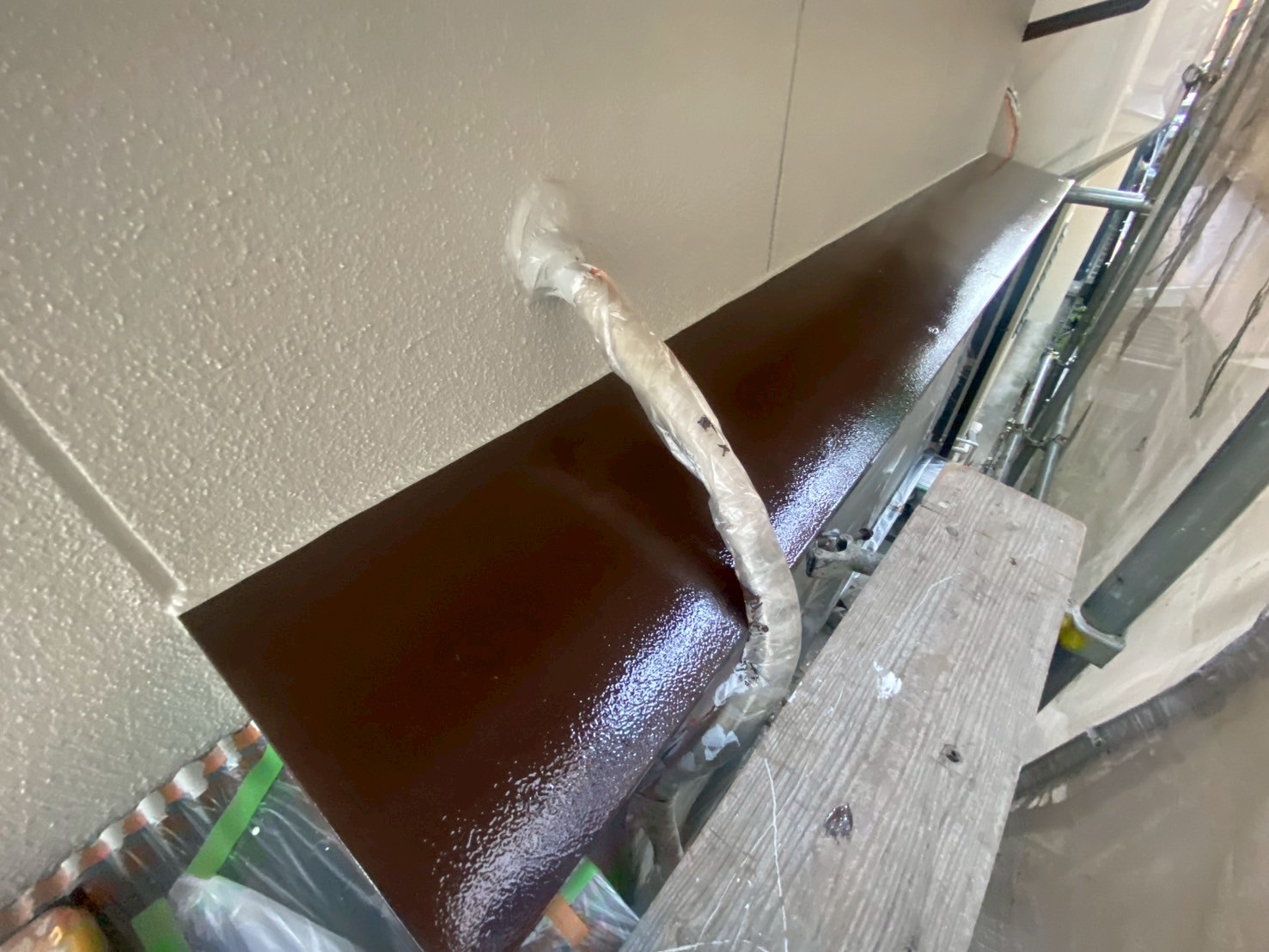

塗装工事
ウレタン塗料を上塗りしました(1回目)。
148. 2026年01月12日

塗装工事

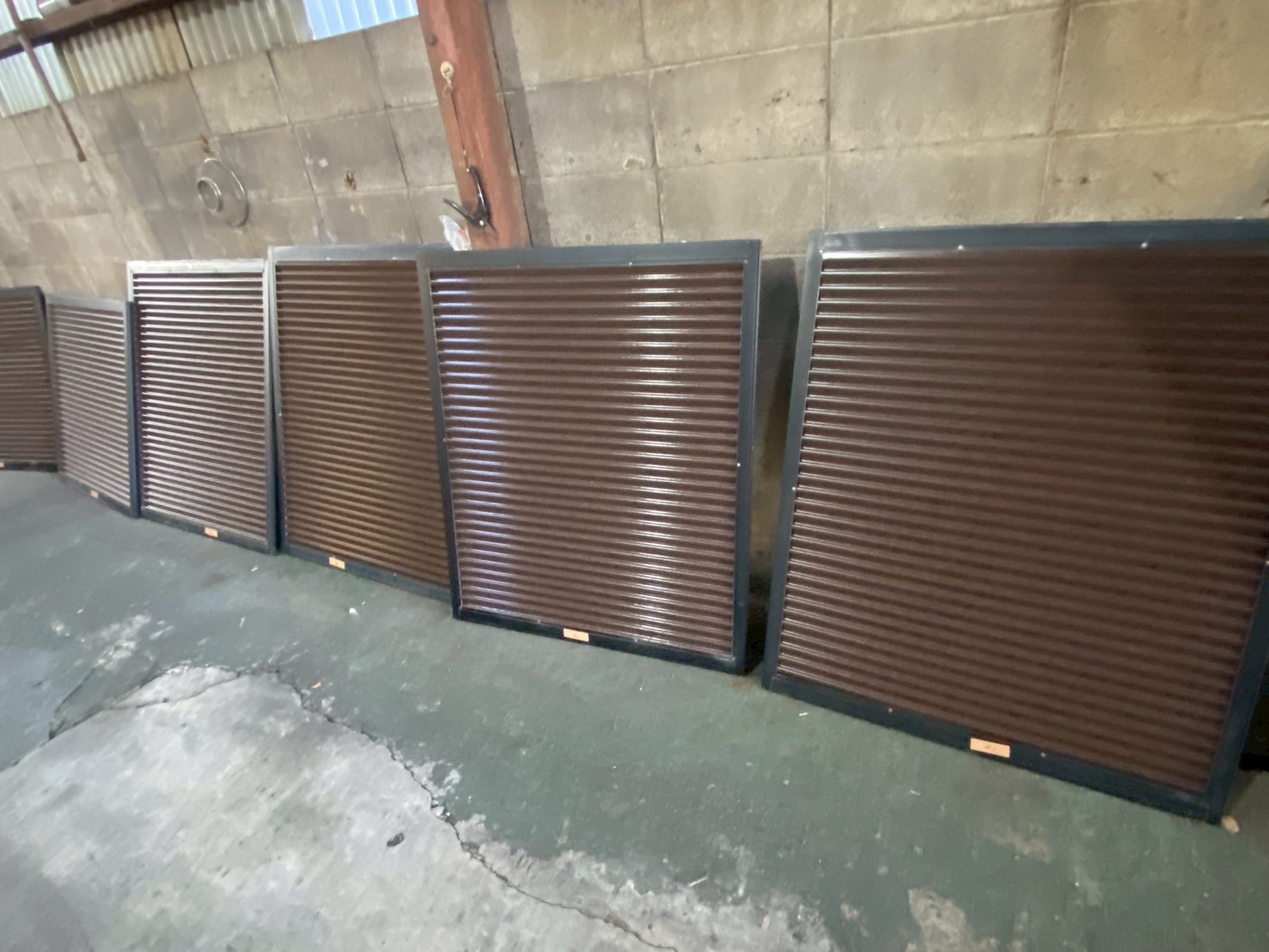

雨戸、既存の状態です。
149. 2026年01月12日

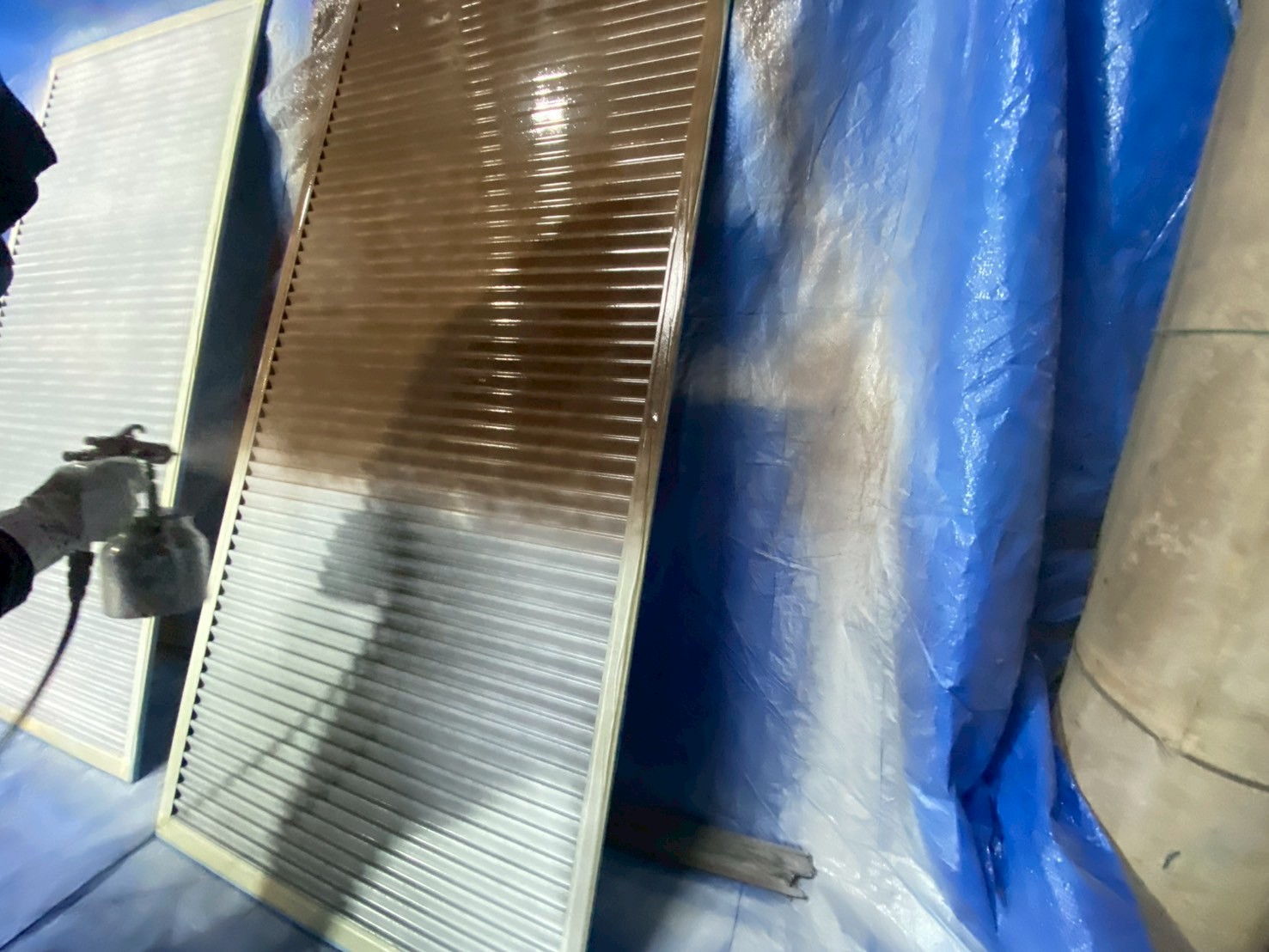

塗装工事
ケレンがけをし、下地を整えていきます。
150. 2026年01月12日

塗装工事

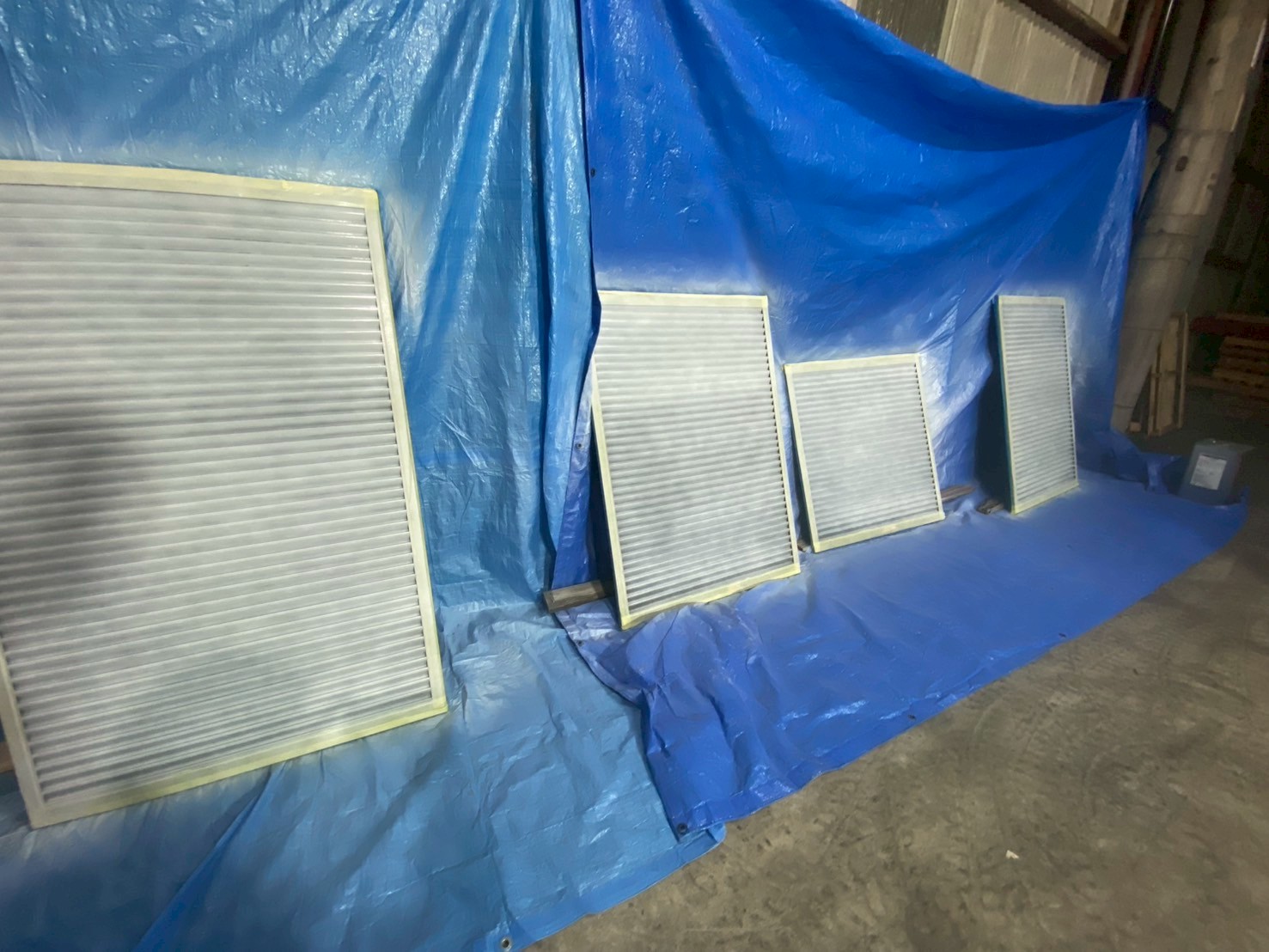

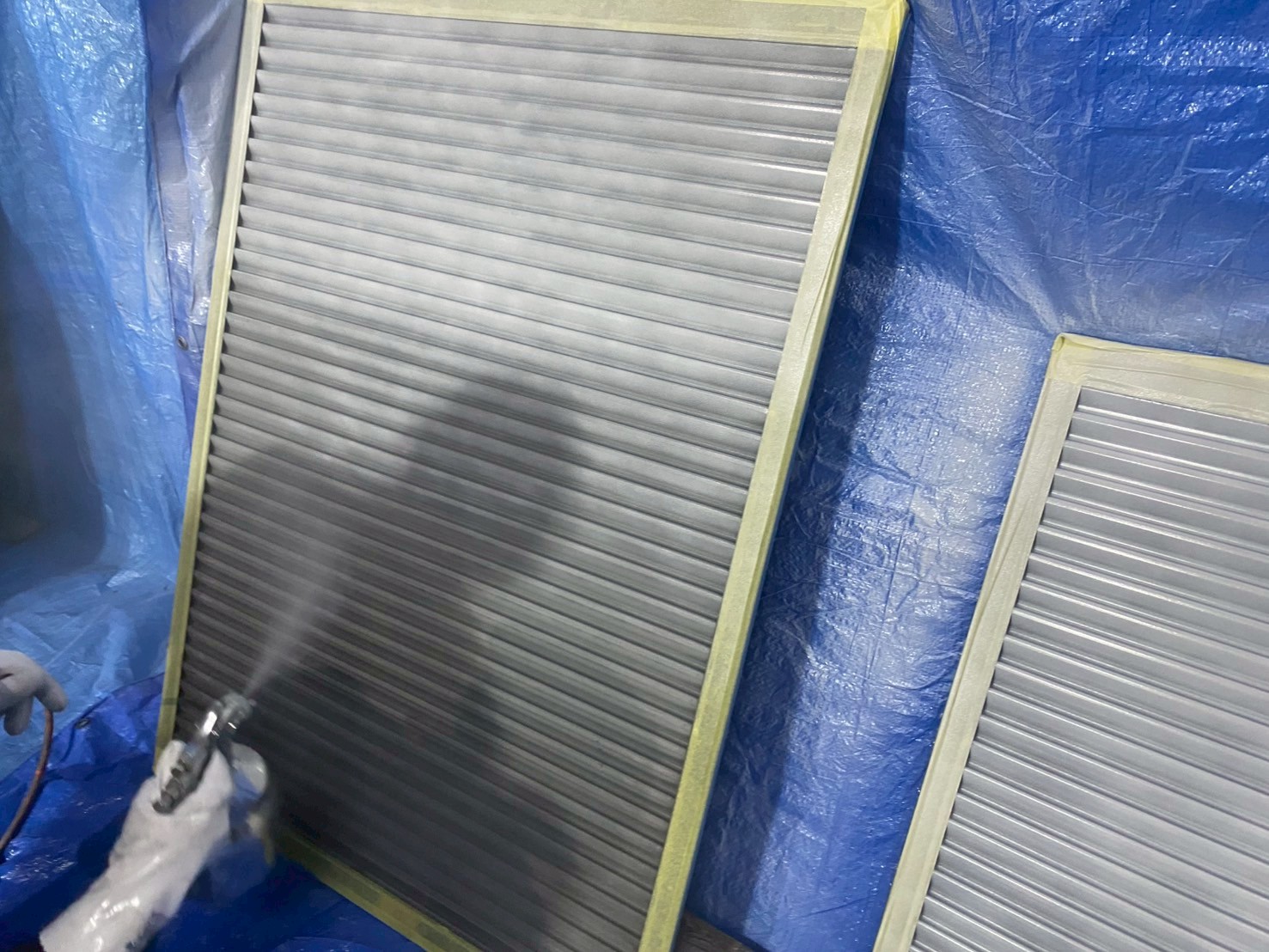

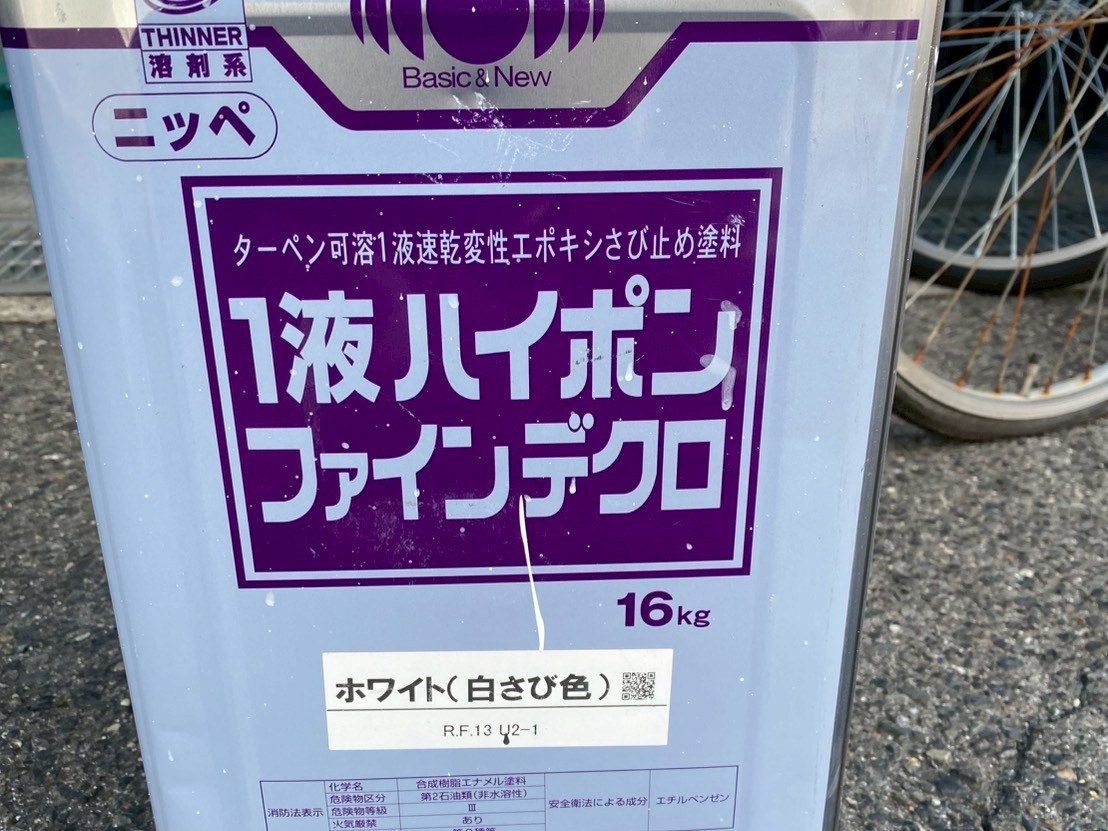

サビ止めを塗布していきます。
151. 2026年01月12日

塗装工事
サビ止めを塗布しました。
152. 2026年01月12日

塗装工事

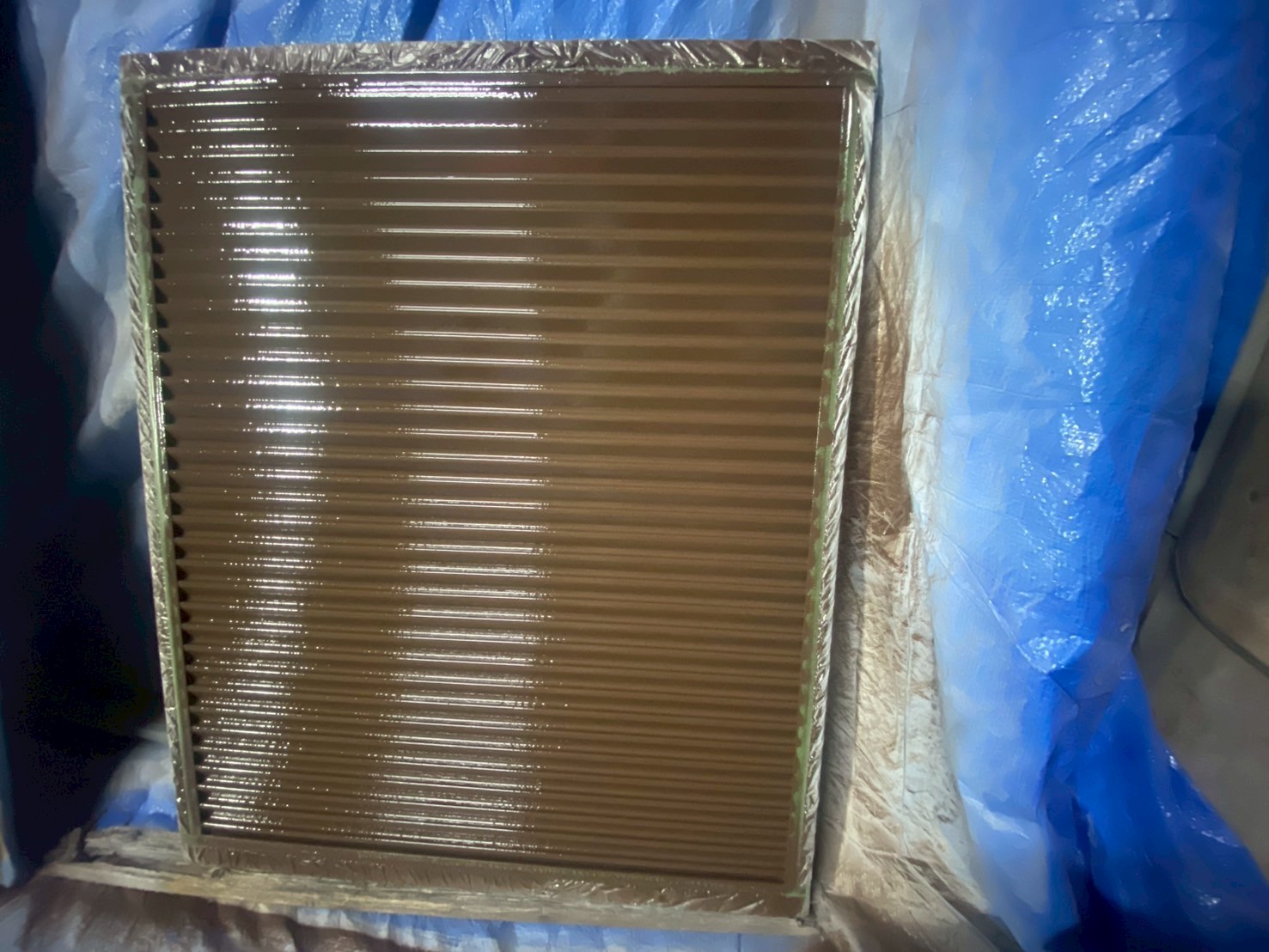

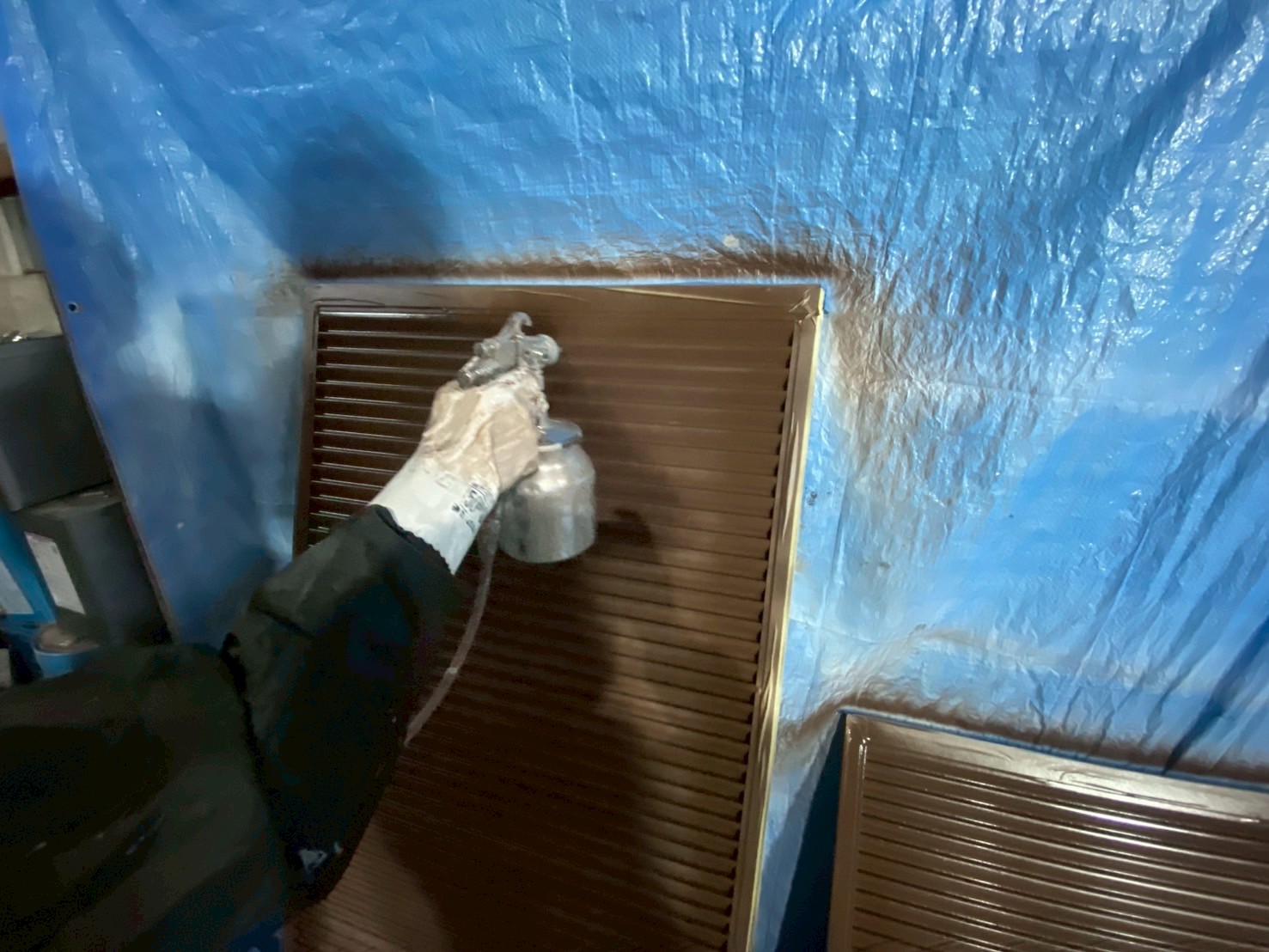

ウレタン塗料を上塗りしていきます(1回目)。
153. 2026年01月12日

塗装工事
ウレタン塗料を上塗りしていきます(2回目)。
154. 2026年01月12日

塗装工事
ウレタン塗料を上塗りしました(2回目)。
155. 2026年01月12日

塗装工事
ウレタン塗料を上塗りしました(2回目)。
156. 2026年01月13日

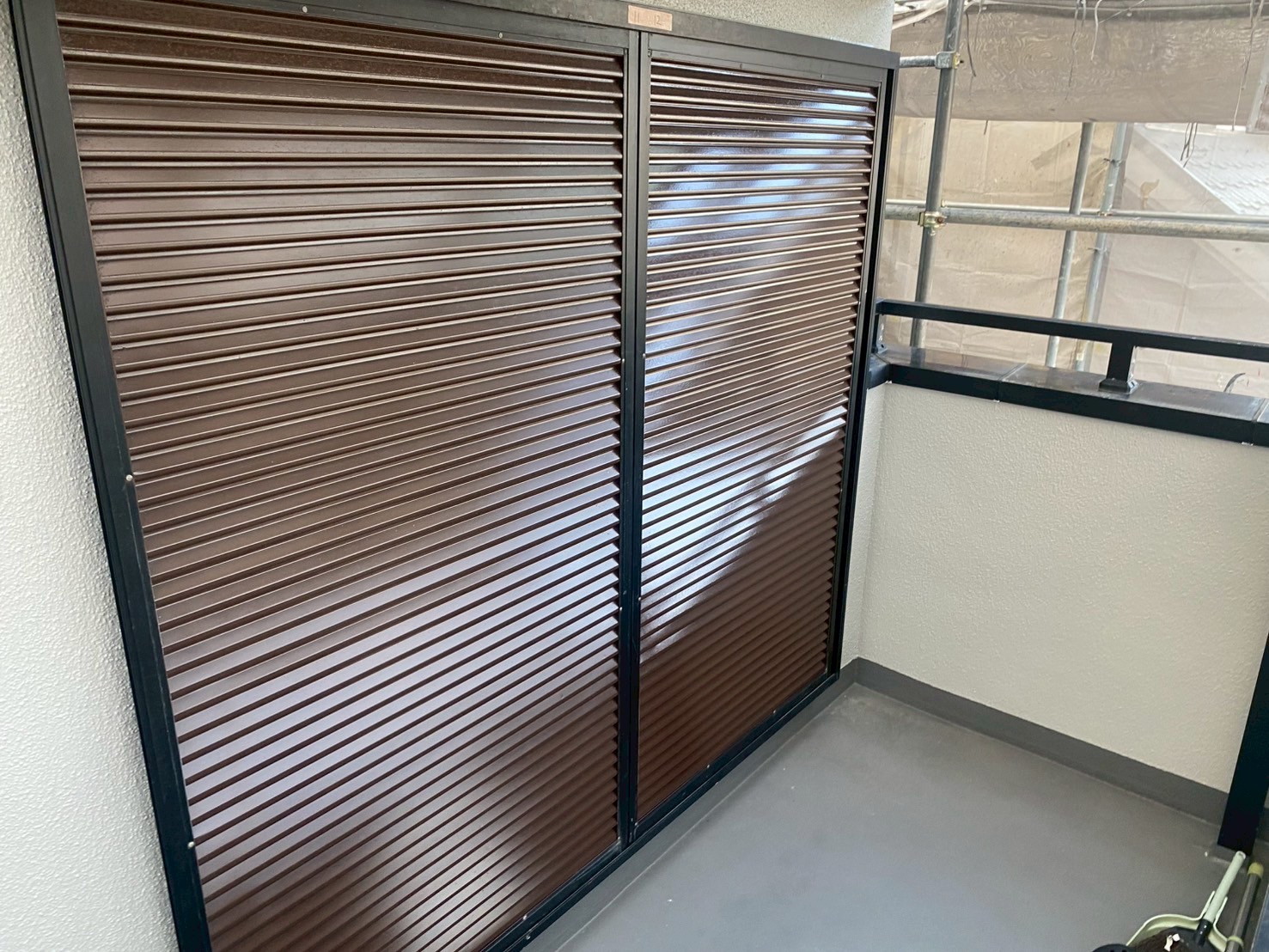

塗装工事
雨戸を復旧しました。
157. 2026年01月13日

塗装工事
雨戸を復旧しました。
158. 2026年01月13日

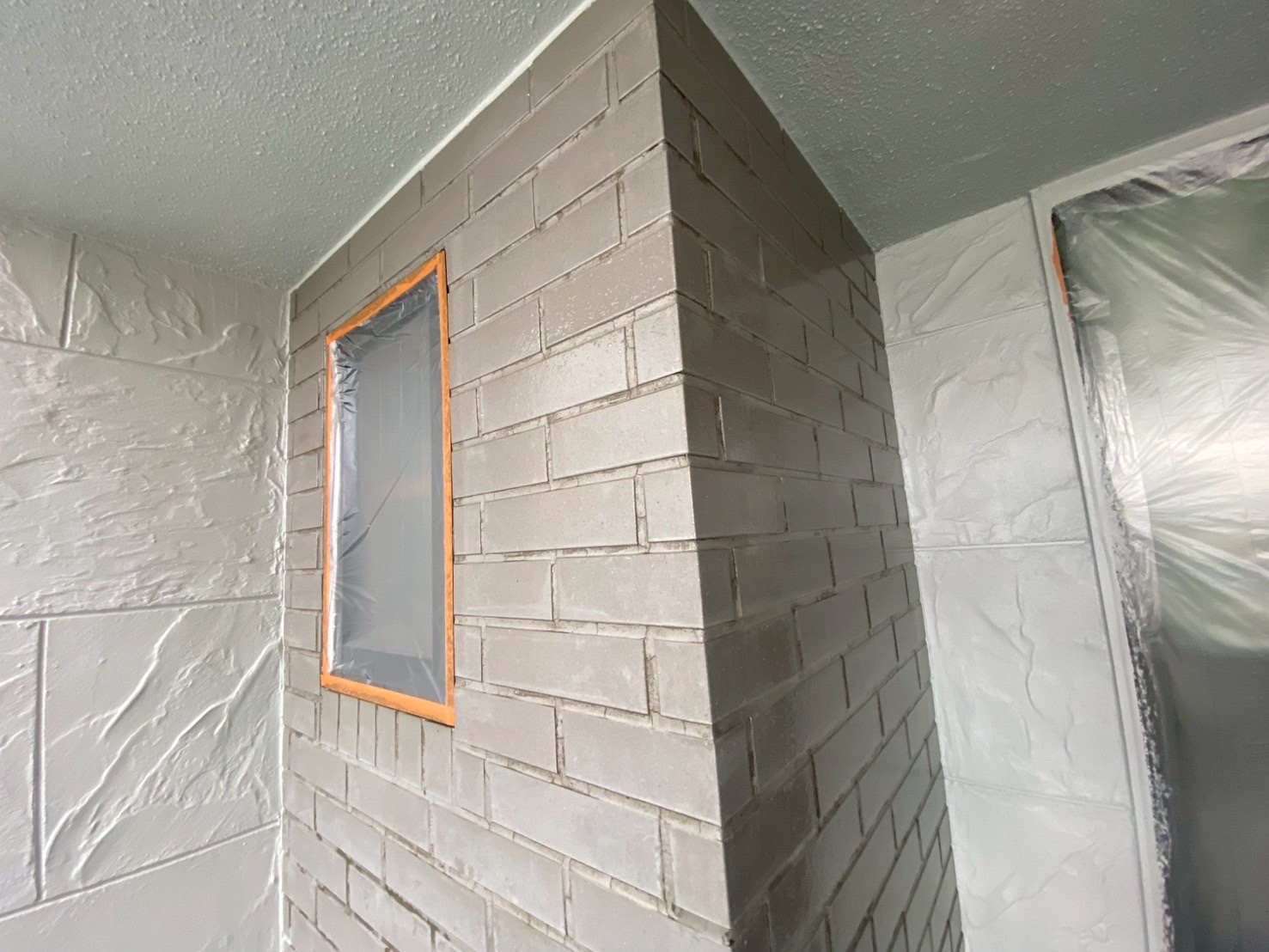

塗装工事
タイル部分、ファイングラシィSiクリヤーを上塗りしていきます(1回目)。
159. 2026年01月13日

塗装工事

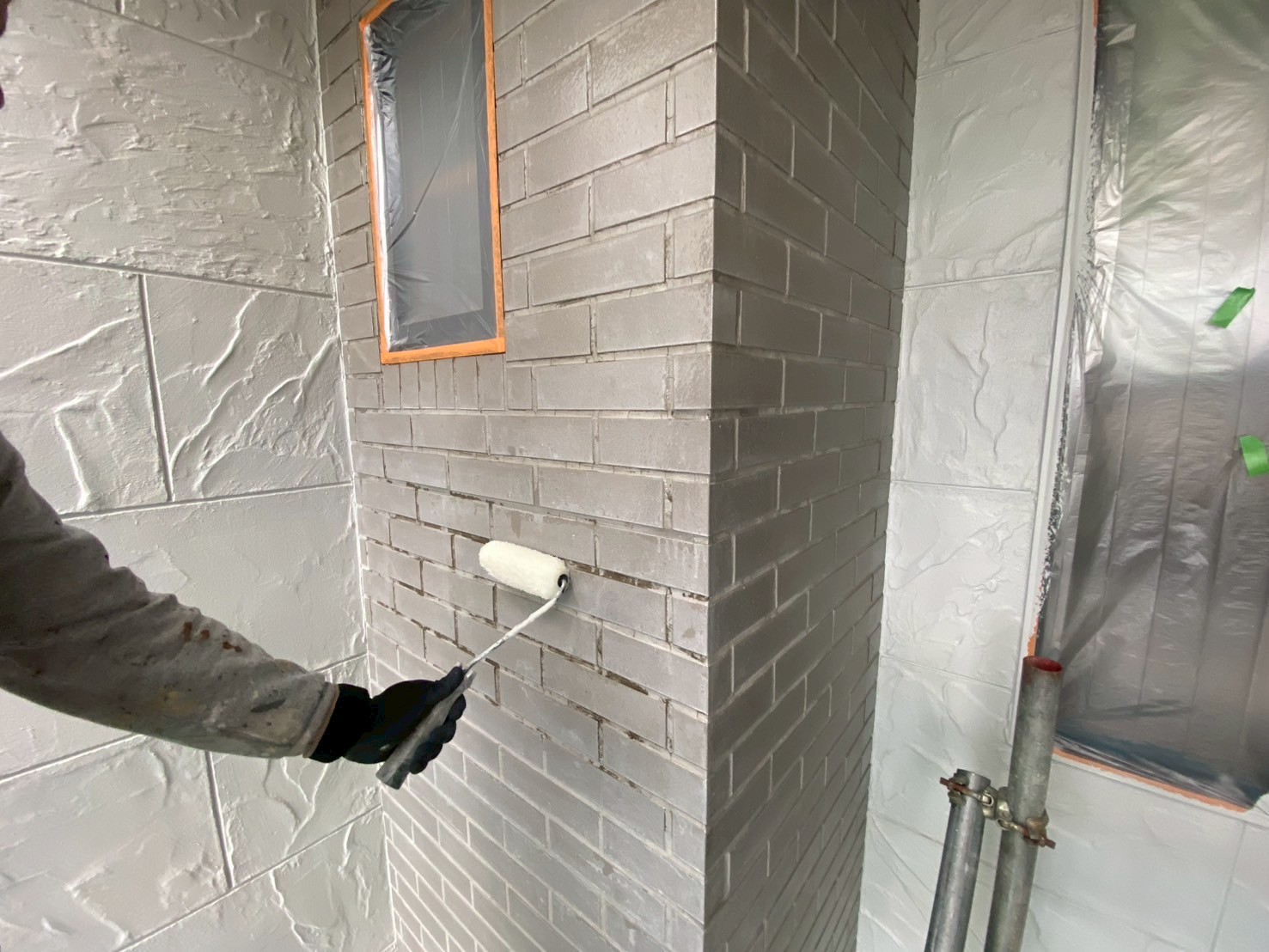

ファイングラシィSiクリヤーを上塗りしていきます(1回目)。
160. 2026年01月13日

塗装工事

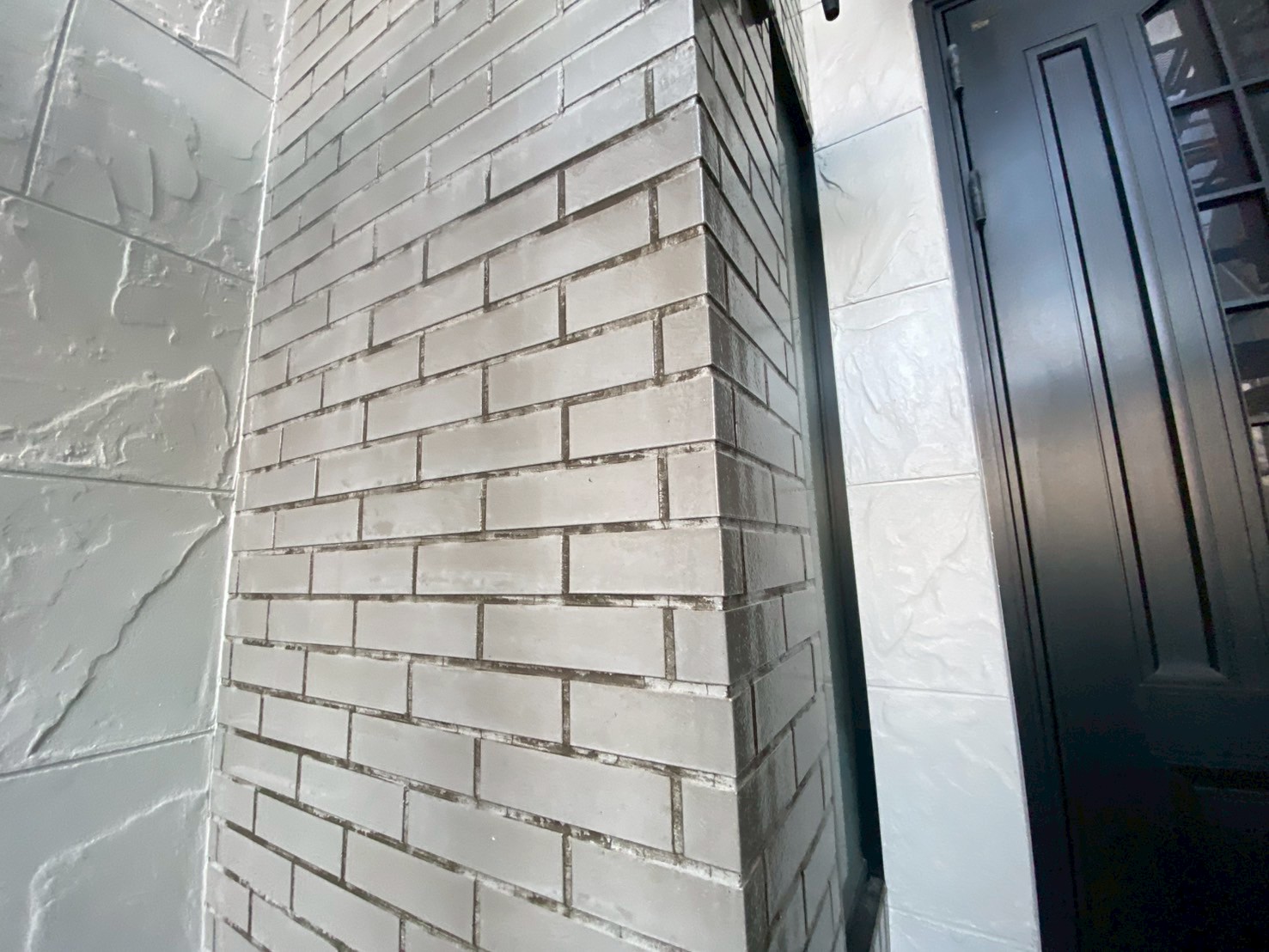

ファイングラシィSiクリヤーを上塗りしました(1回目)。
161. 2026年01月13日
_260115_8.jpg)
塗装工事

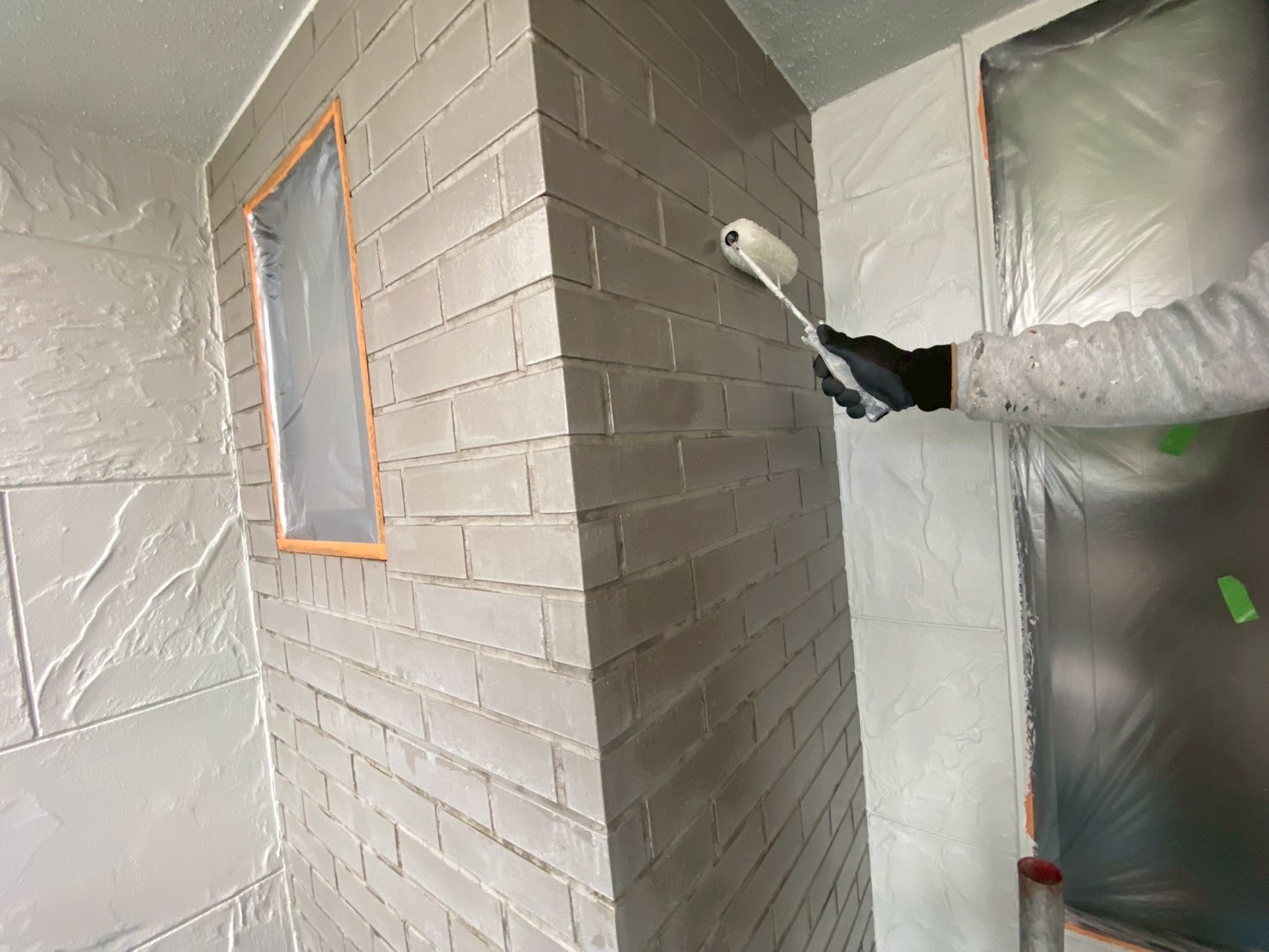

ファイングラシィSiクリヤーを上塗りしていきます(2回目)。
162. 2026年01月13日
_260115_7.jpg)
塗装工事
ファイングラシィSiクリヤーを上塗りしていきます(2回目)。
163. 2026年01月13日
_260115_5.jpg)

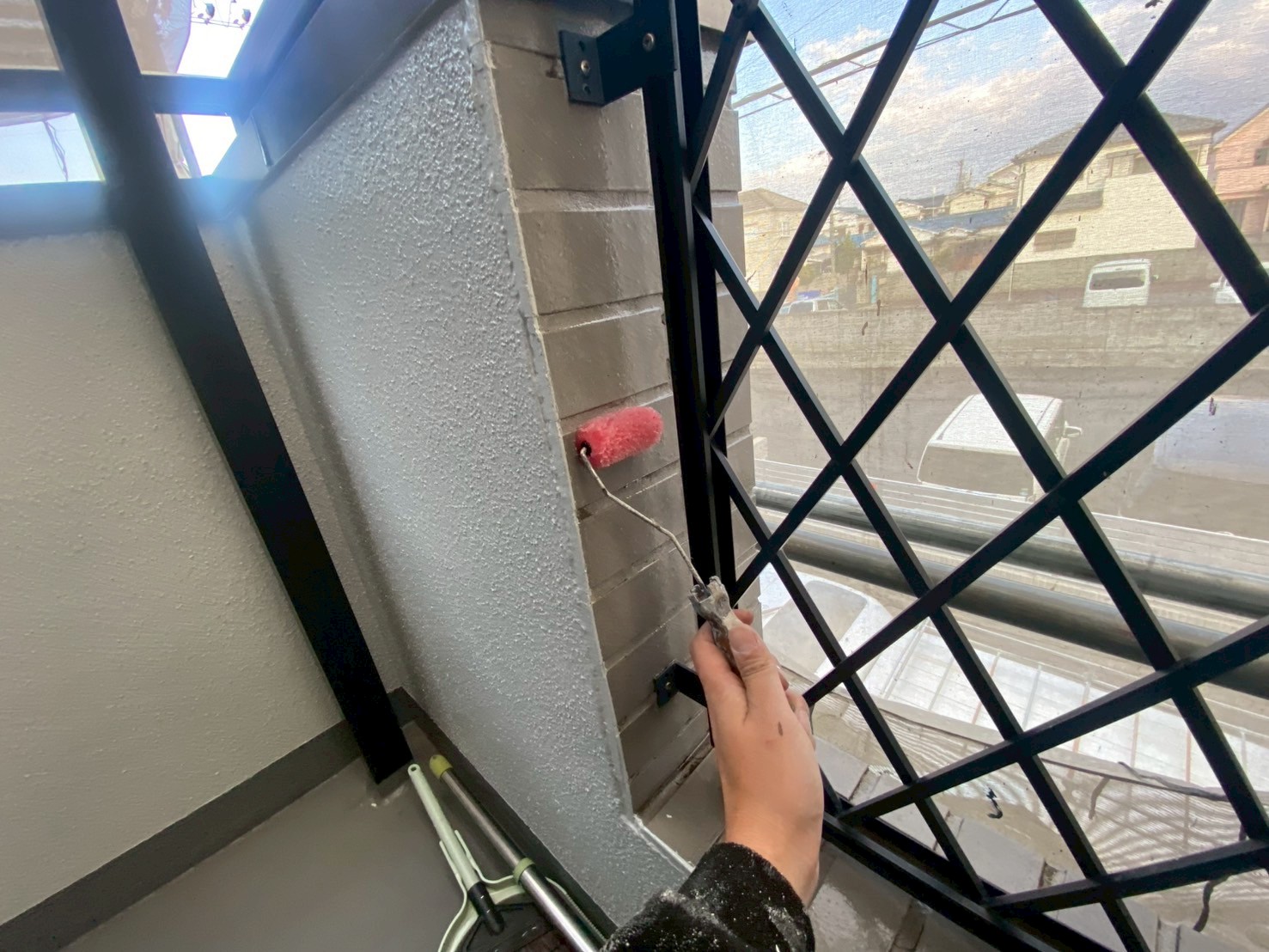

塗装工事
ファイングラシィSiクリヤーを上塗りしました(2回目)。
164. 2026年01月13日
_260115_6.jpg)

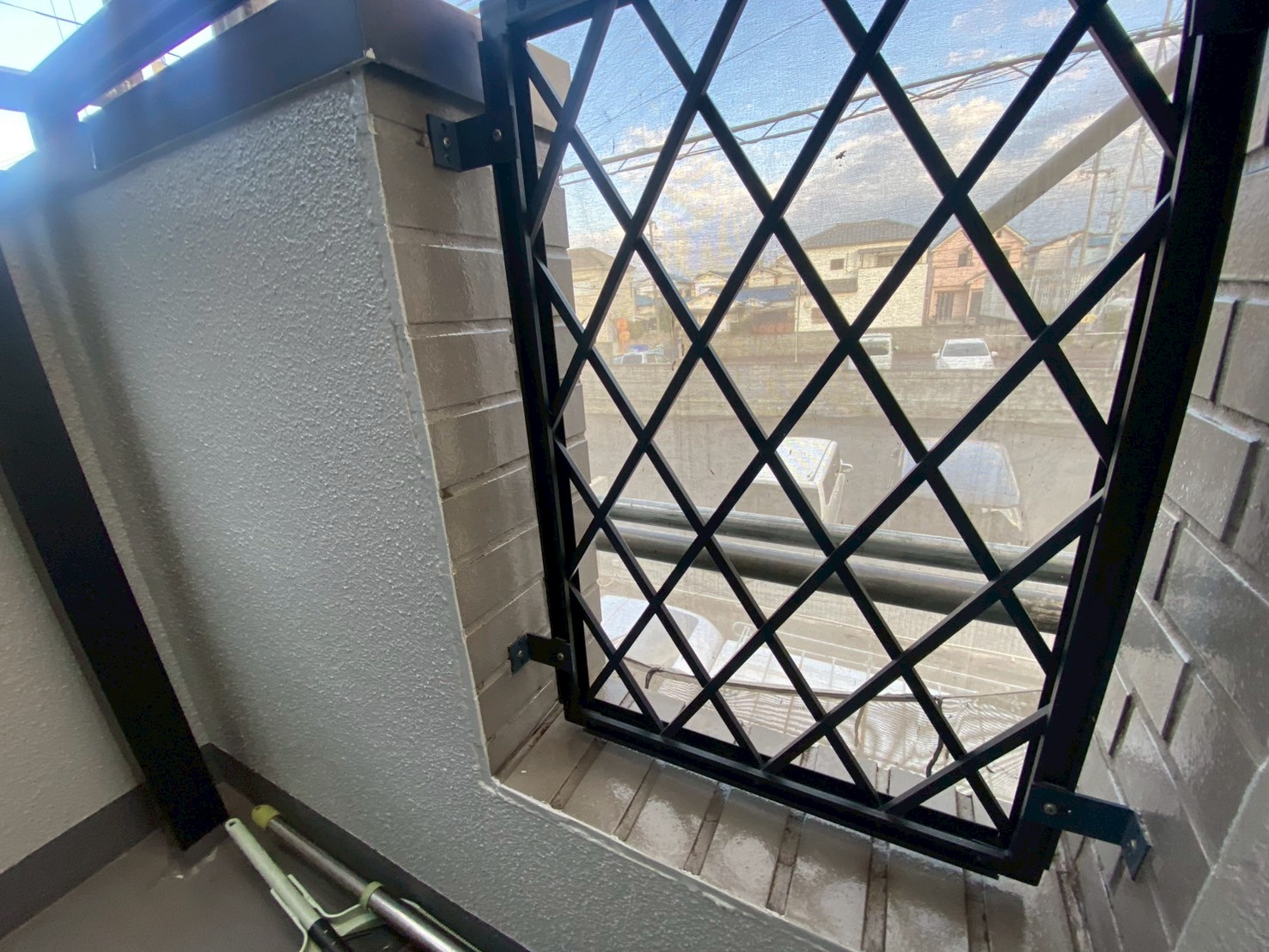

塗装工事
ファイングラシィSiクリヤーを上塗りしました(2回目)。
165. 2026年01月13日
-上塗り塗装_260115_12.jpg)
塗装工事

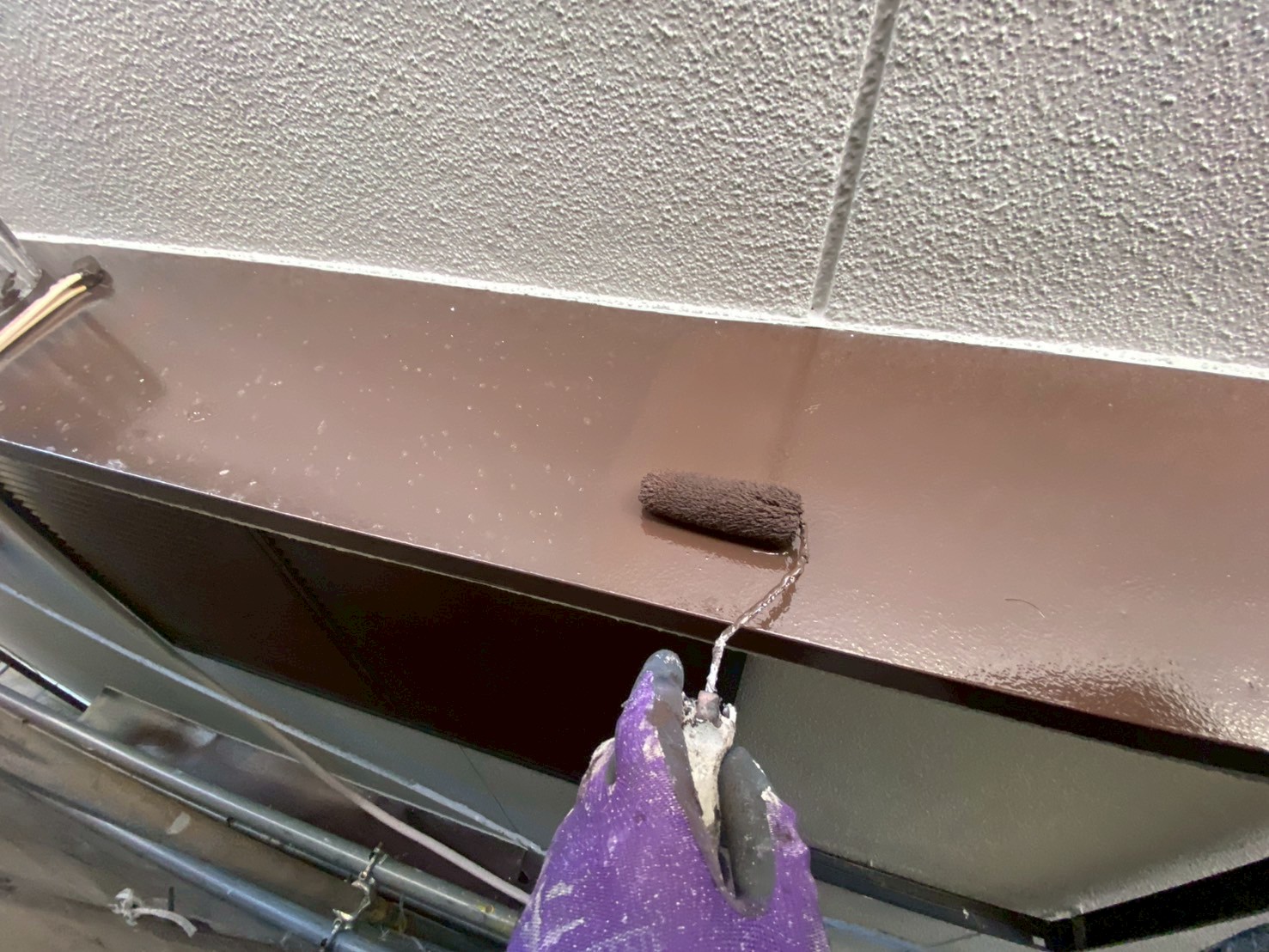

ウレタン塗料を上塗りしていきます(2回目)。
166. 2026年01月13日
-上塗り塗装_260115_7.jpg)
塗装工事
ウレタン塗料を上塗りしていきます(2回目)。
167. 2026年01月13日
-上塗り塗装_260115_5.jpg)
塗装工事
ウレタン塗料を上塗りしていきます(2回目)。
168. 2026年01月13日
-上塗り塗装_260115_11.jpg)
塗装工事
ウレタン塗料を上塗りしました(2回目)。
169. 2026年01月13日
-上塗り塗装_260115_6.jpg)
塗装工事
ウレタン塗料を上塗りしました(2回目)。
170. 2026年01月13日
-上塗り塗装_260115_2.jpg)
塗装工事
ウレタン塗料を上塗りしました(2回目)。
171. 2026年01月13日
_260115_2.jpg)
塗装工事
ライン出し(塗装部分の端をまっすぐ綺麗に仕上げる処理)していきます。

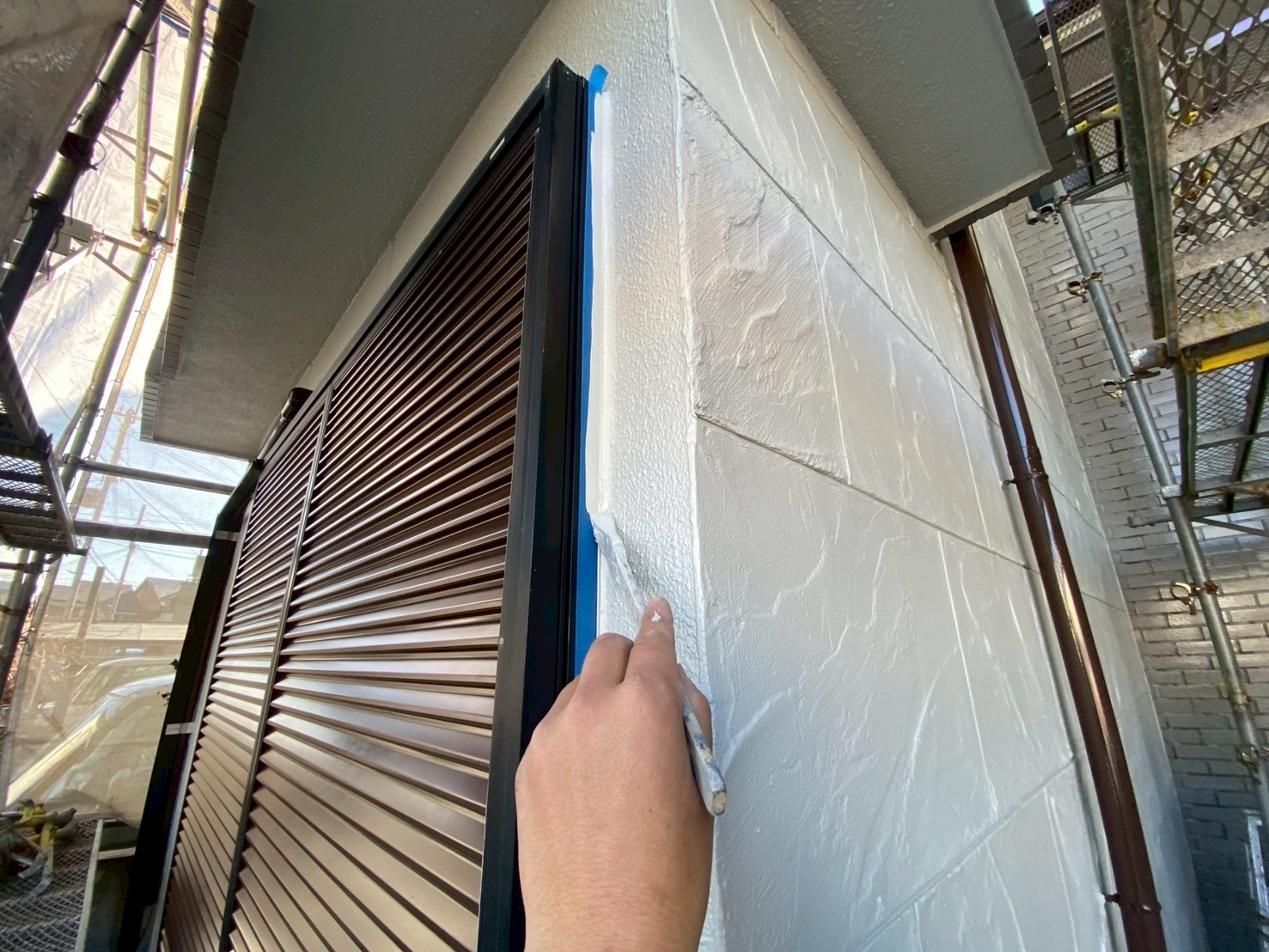

172. 2026年01月13日
_260115_1.jpg)
塗装工事

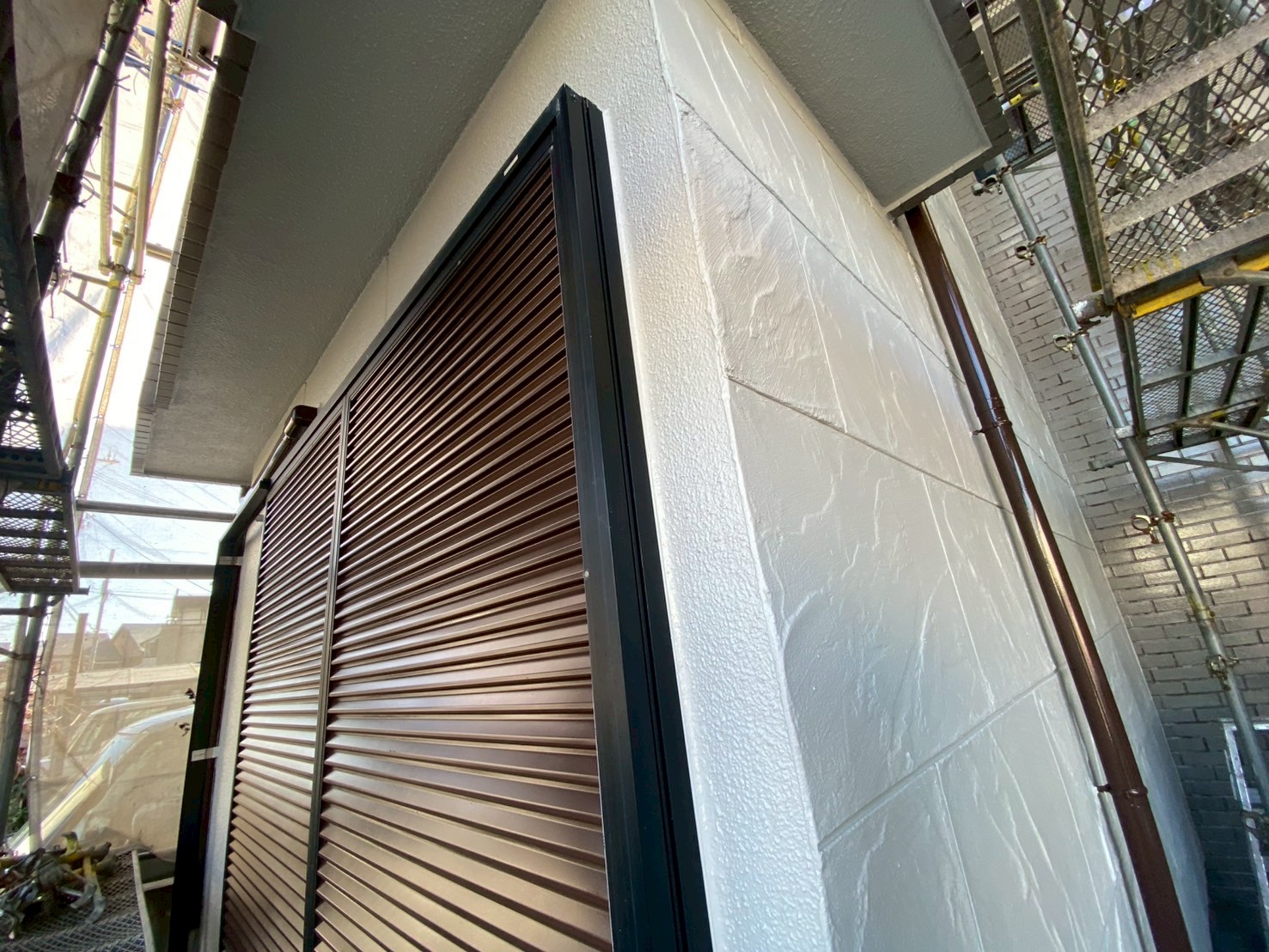

ライン出ししました。
173. 2026年01月13日
_260115_7.jpg)
塗装工事
ライン出ししました。
174. 2026年01月15日

塗装工事

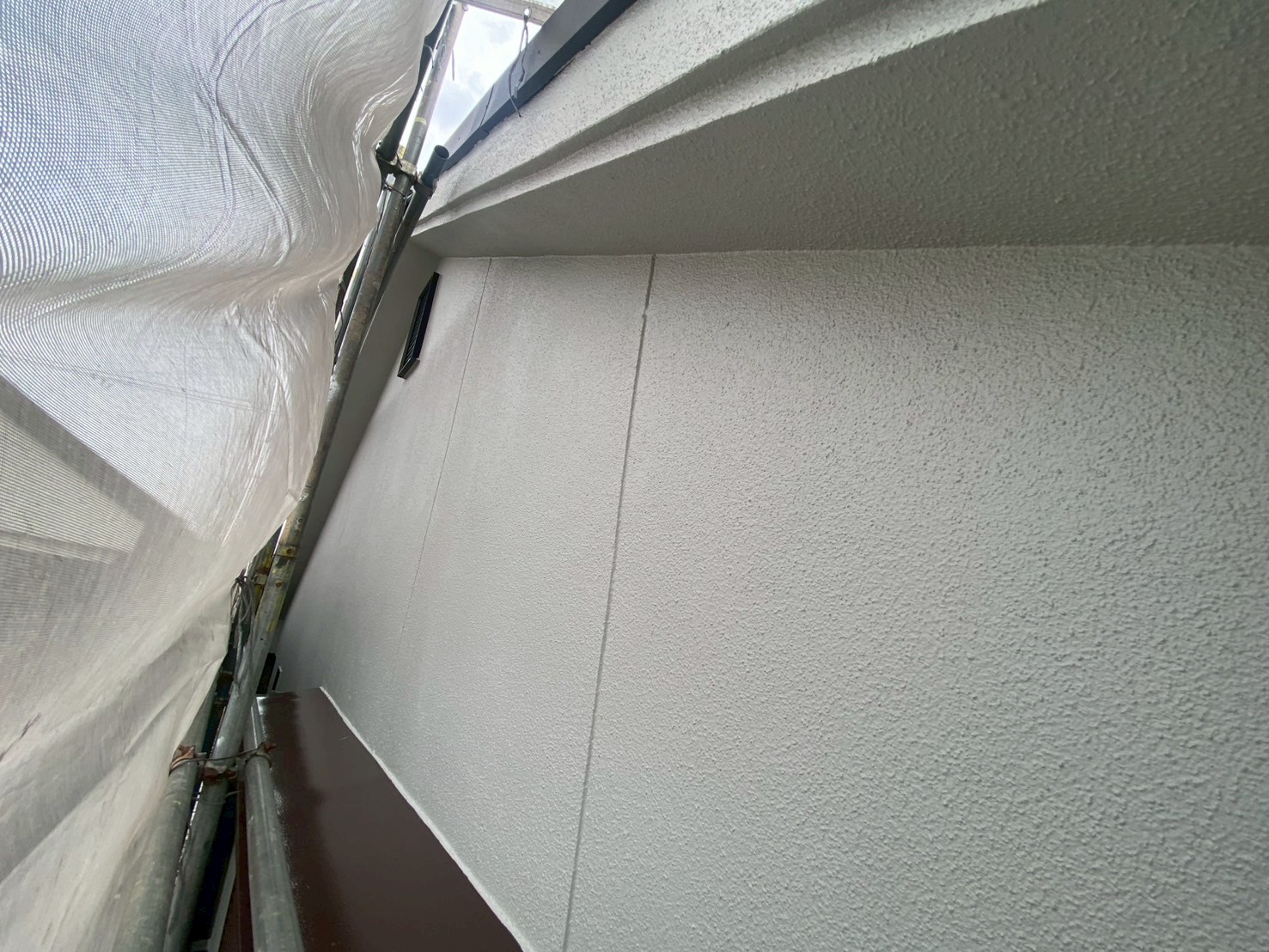

塗装工事完了です。
175. 2026年01月15日

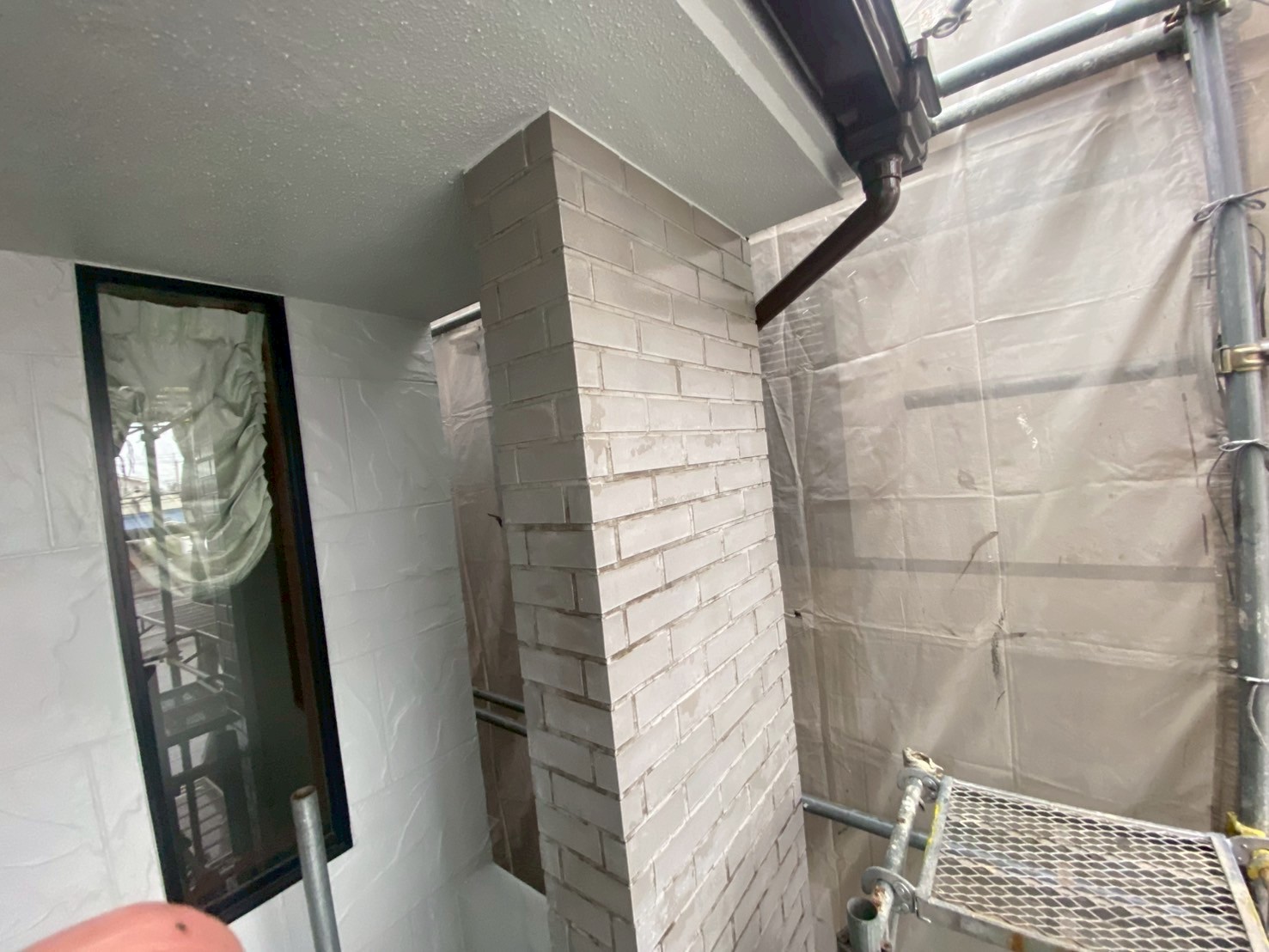

塗装工事
塗装工事完了です。
176. 2026年01月15日

塗装工事
塗装工事完了です。
177. 2026年01月15日

塗装工事
塗装工事完了です。
178. 2026年01月15日
_260106_3.jpg)
使用塗料

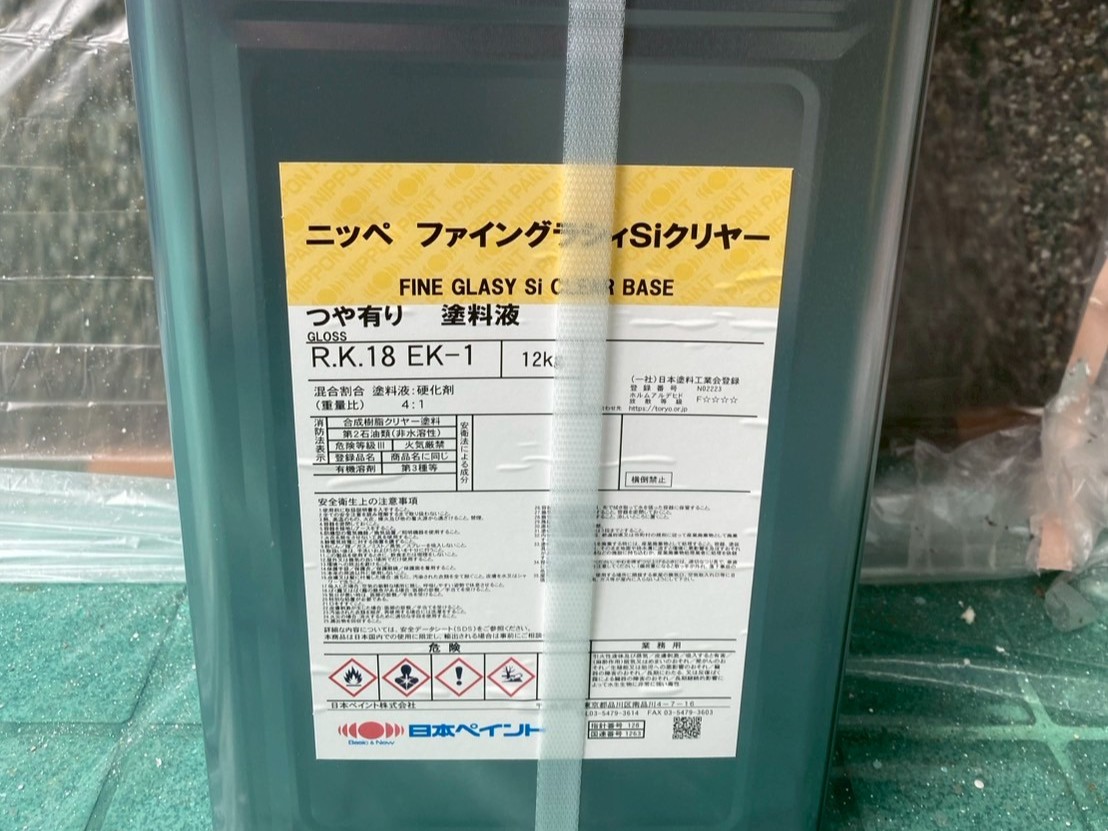

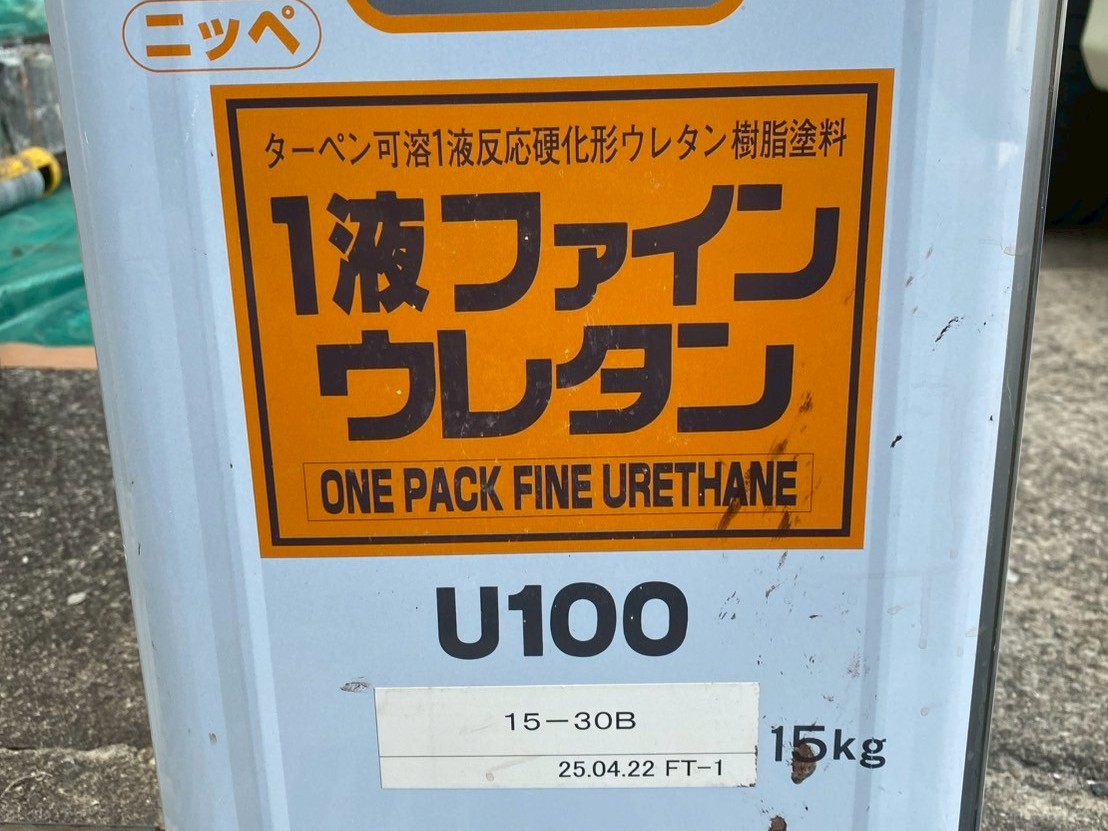

こちらの塗料を使用しました。

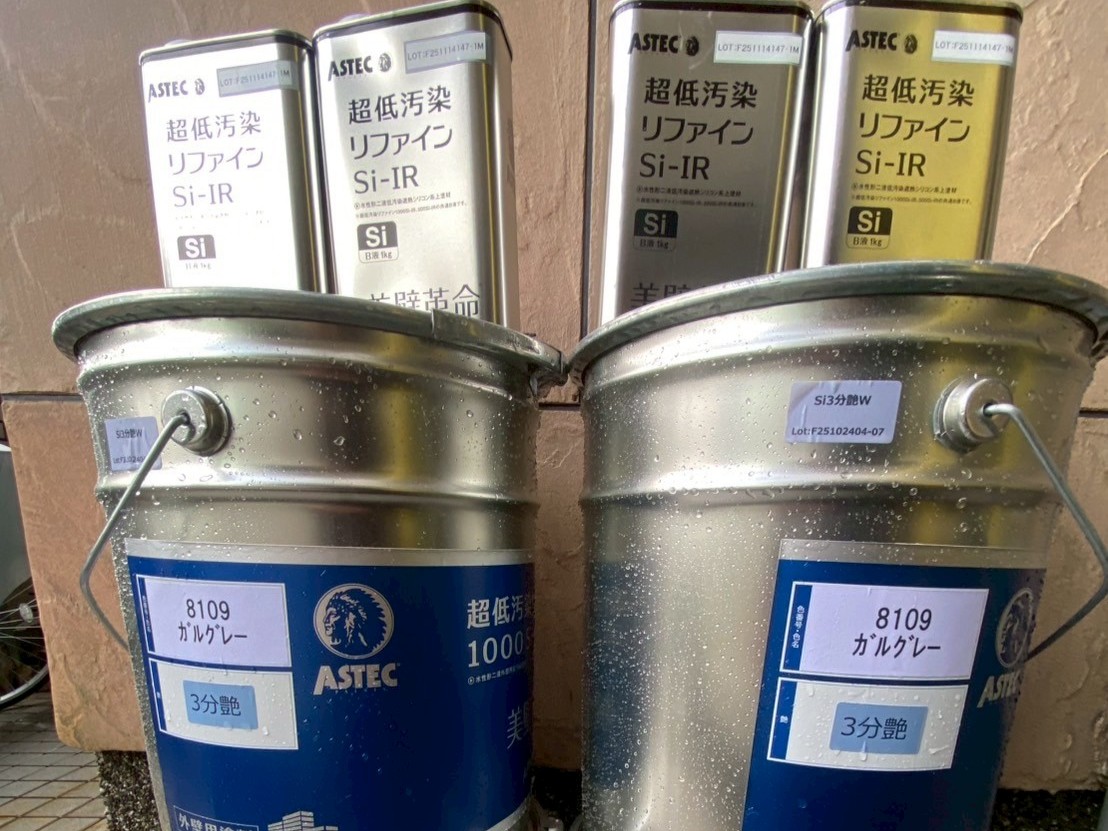

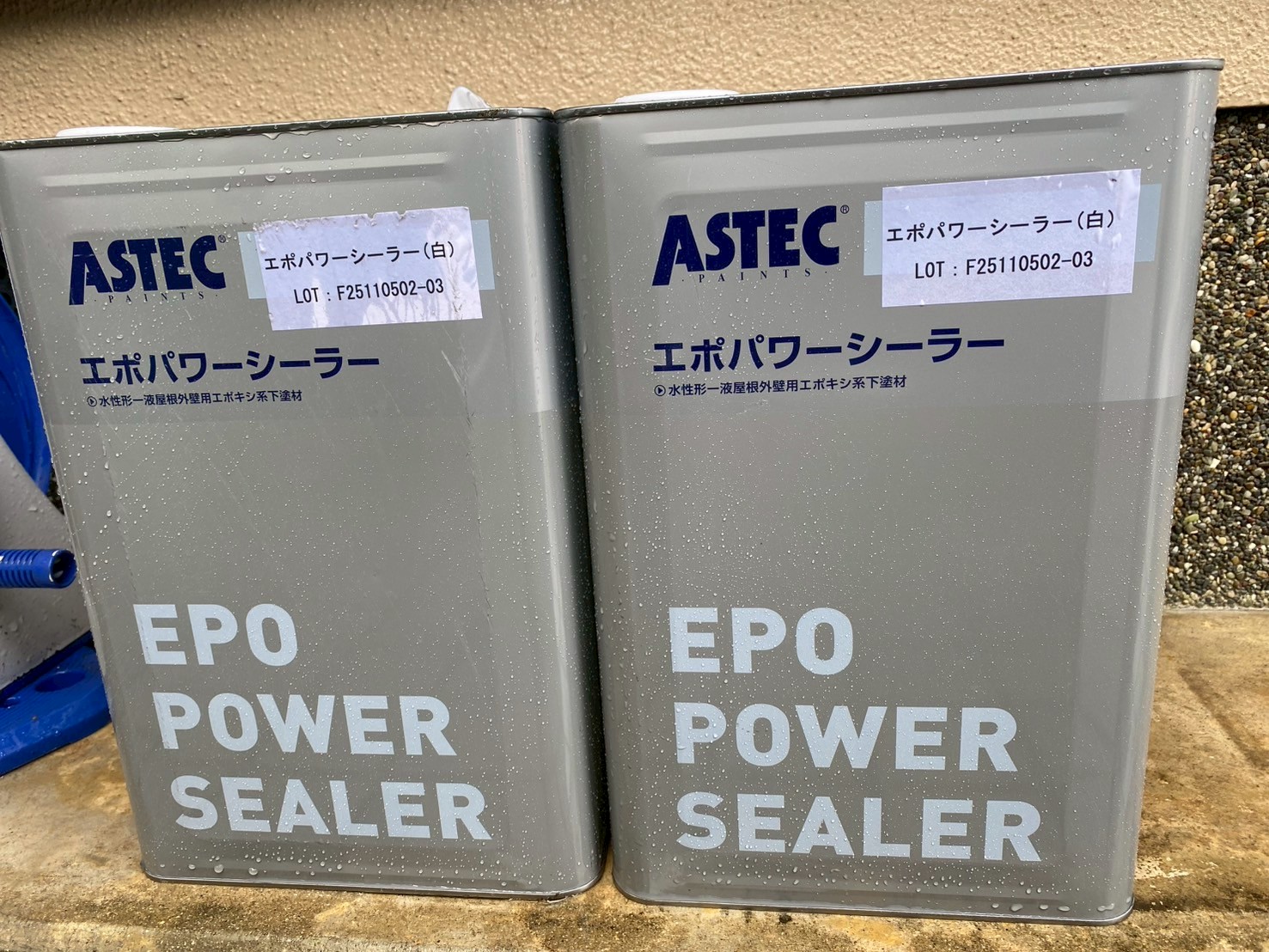

179. 2026年01月15日
_260106_5.jpg)
使用塗料
こちらの塗料を使用しました。
180. 2026年01月15日

使用塗料
こちらの塗料を使用しました。
181. 2026年01月15日

使用塗料
こちらの塗料を使用しました。
182. 2026年01月15日

使用塗料
こちらの塗料を使用しました。
183. 2026年01月15日

清掃

清掃していきます。
184. 2026年01月15日

清掃
清掃していきます。
185. 2026年01月15日

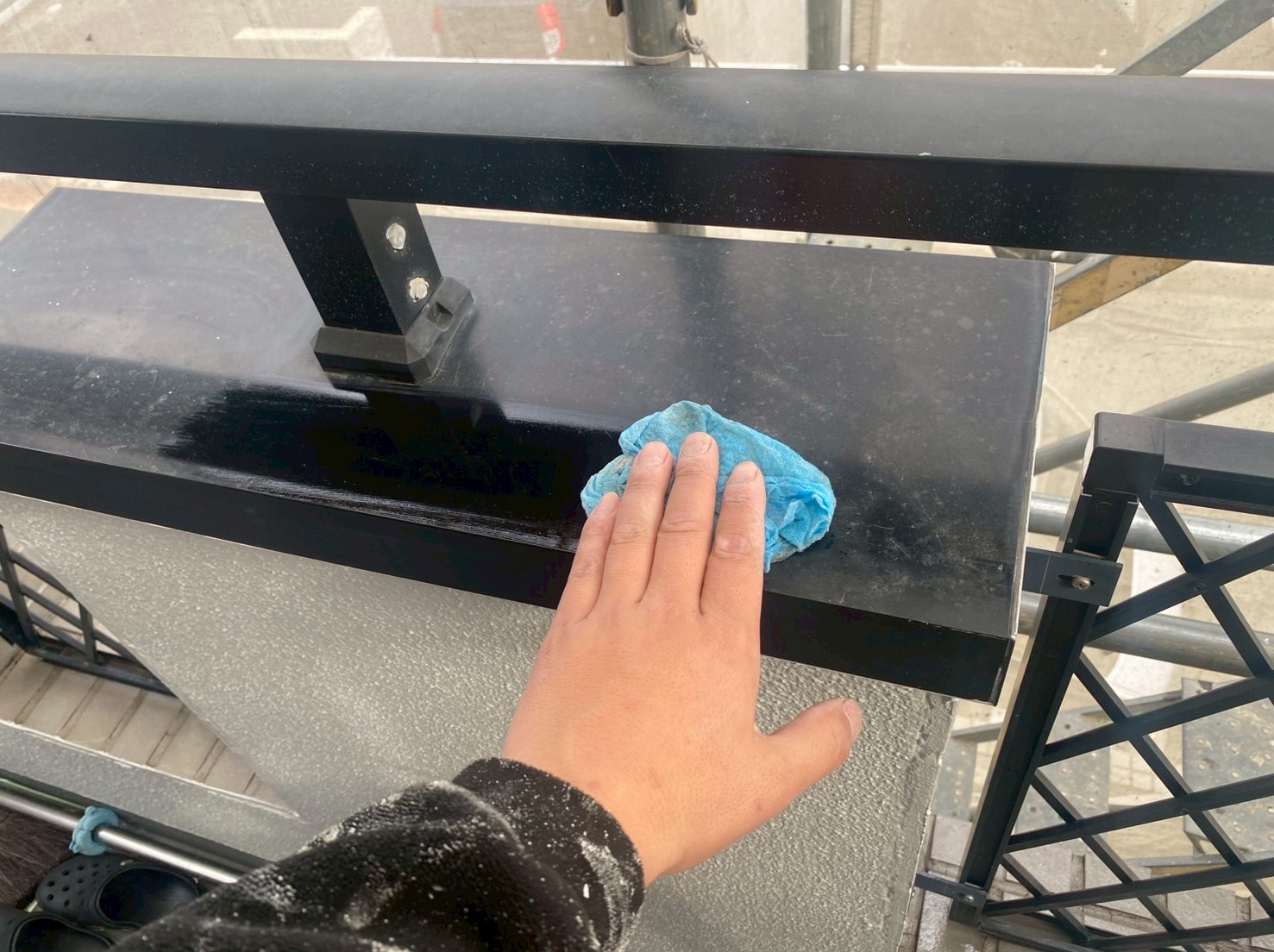

清掃
清掃しました。
186. 2026年01月16日

足場工事
足場を解体し、工事完了です。
187. 2026年01月16日

足場工事
足場を解体し、工事完了です。
