R7.7/7~7/10 田原本町 I様 雨漏り修理工事
Case Study - 施工完了
Case Study - ただいま施行中

工事データ
-
築年数
-
-
構造
-
-
お問合わせ内容

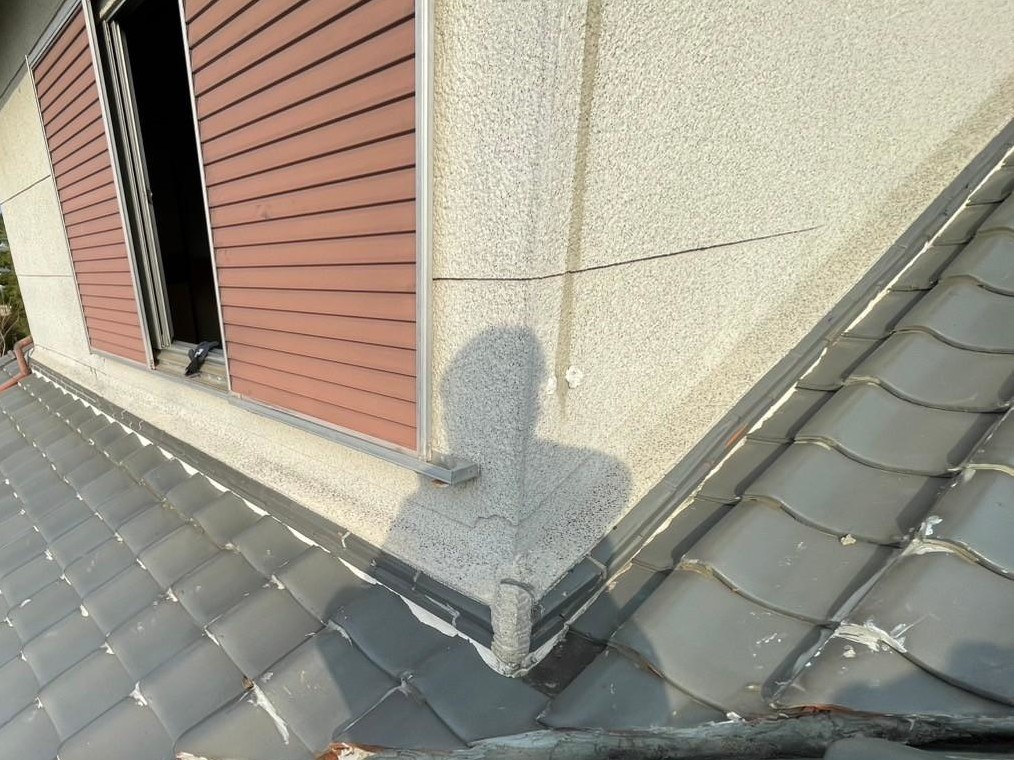

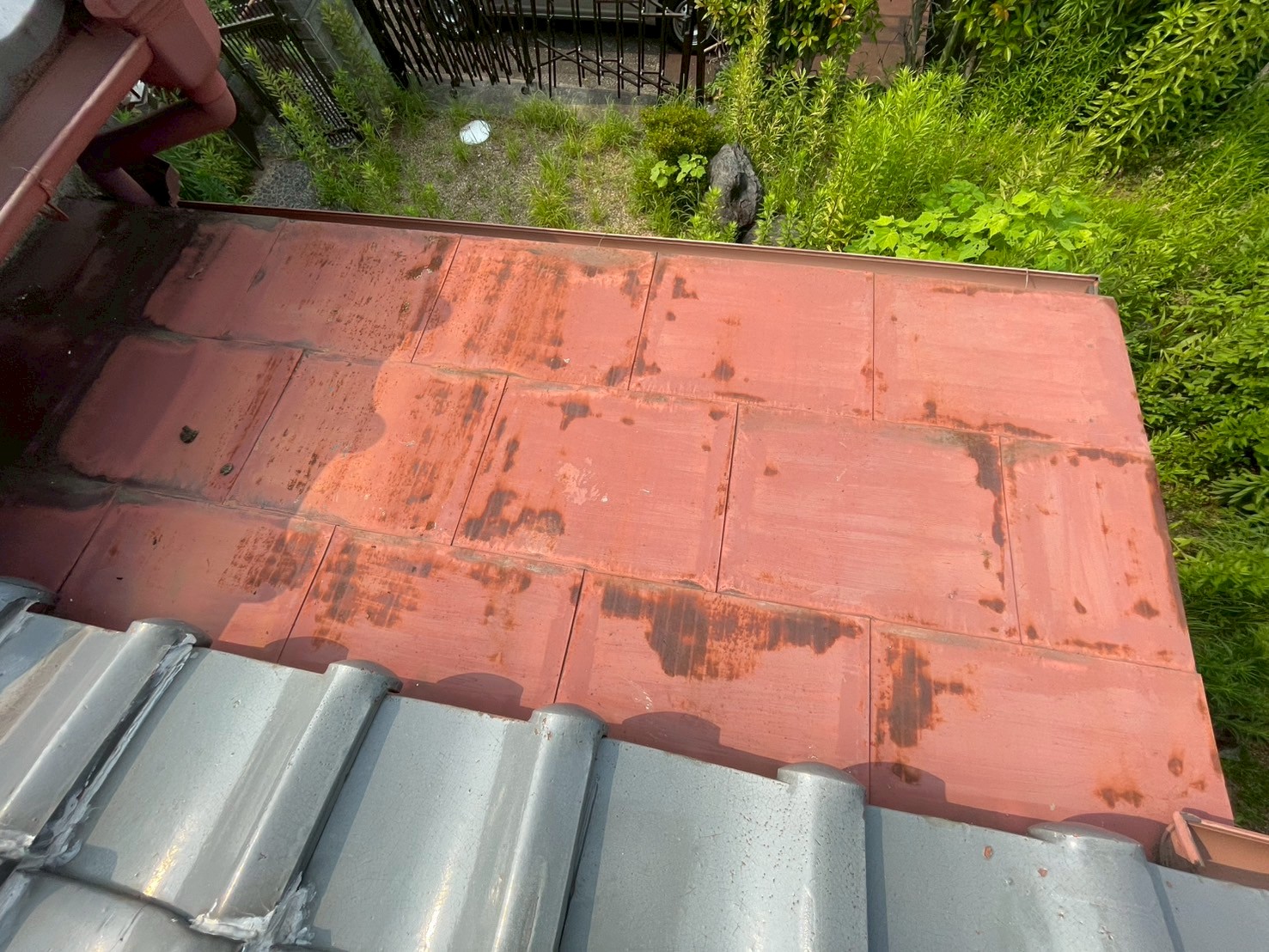

一部天井の状態が悪く、ひどい雨漏りがある
-
工事内容
谷入れ替え、壁際板金カバー工事
-
工期
約5日
施工詳細
1. 2025年07月07日
玄関庇板金工事

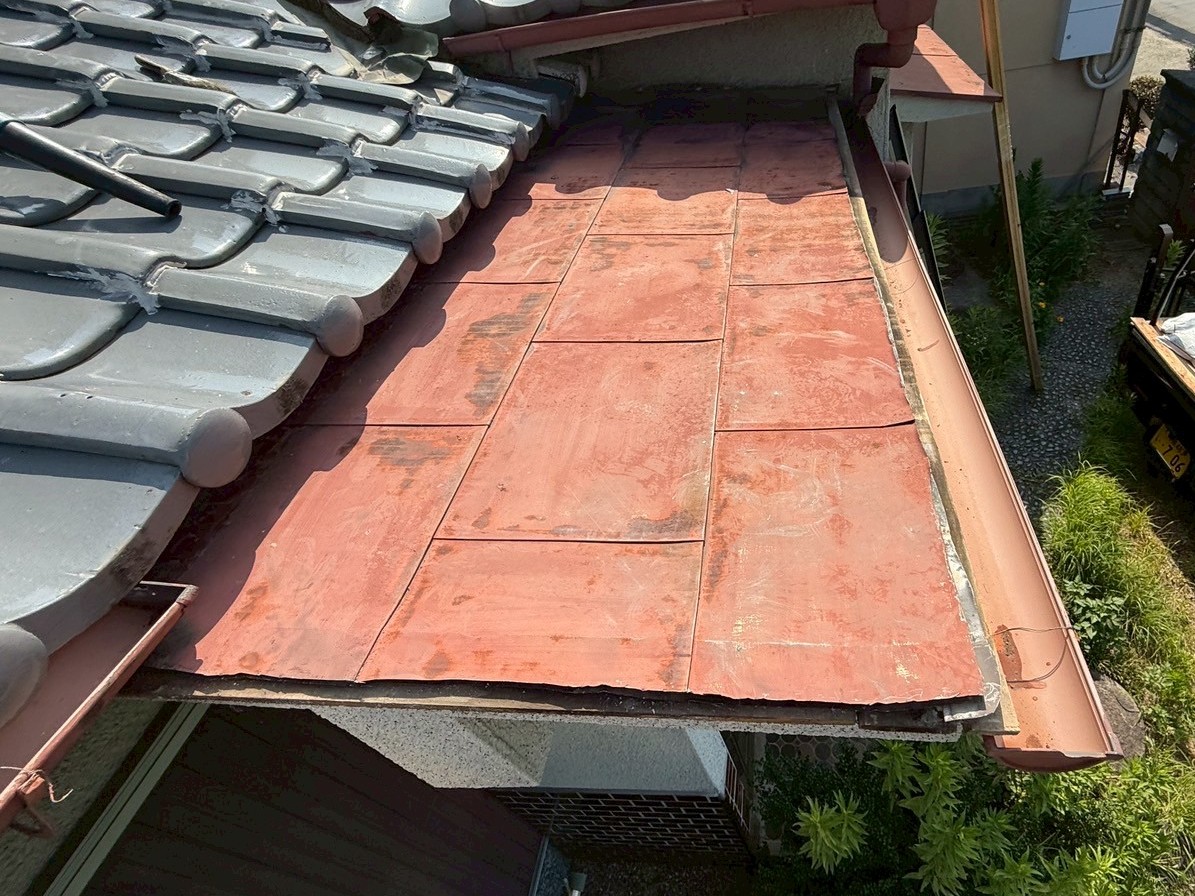

既存の状態です。
2. 2025年07月07日
玄関庇板金工事
既存の状態です。
3. 2025年07月07日
玄関庇板金工事

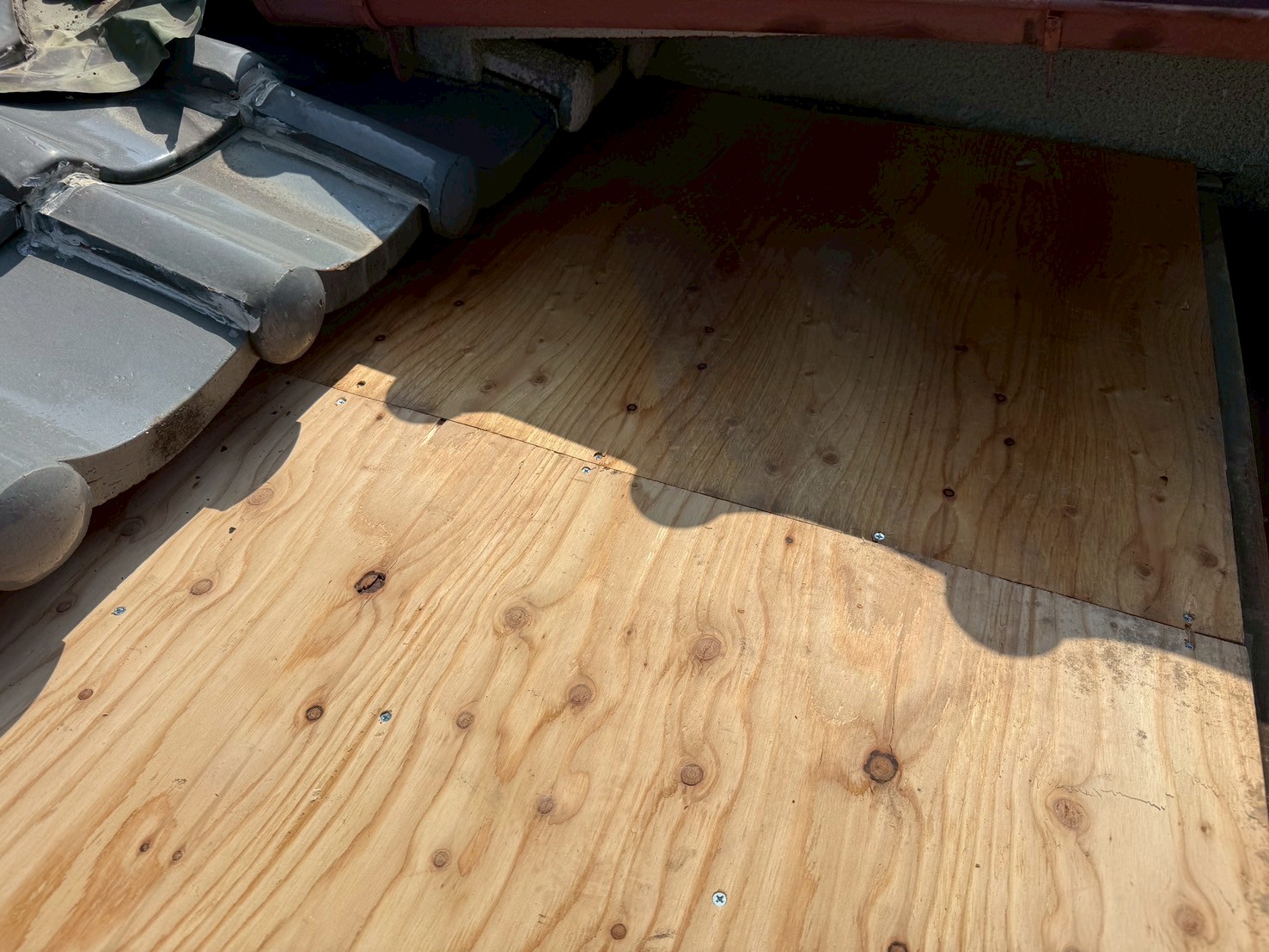

既存庇の上から針葉樹板を張っていきます。
4. 2025年07月07日
玄関庇板金工事
針葉樹板を張っていきます。
5. 2025年07月07日
玄関庇板金工事
針葉樹板を張りました。

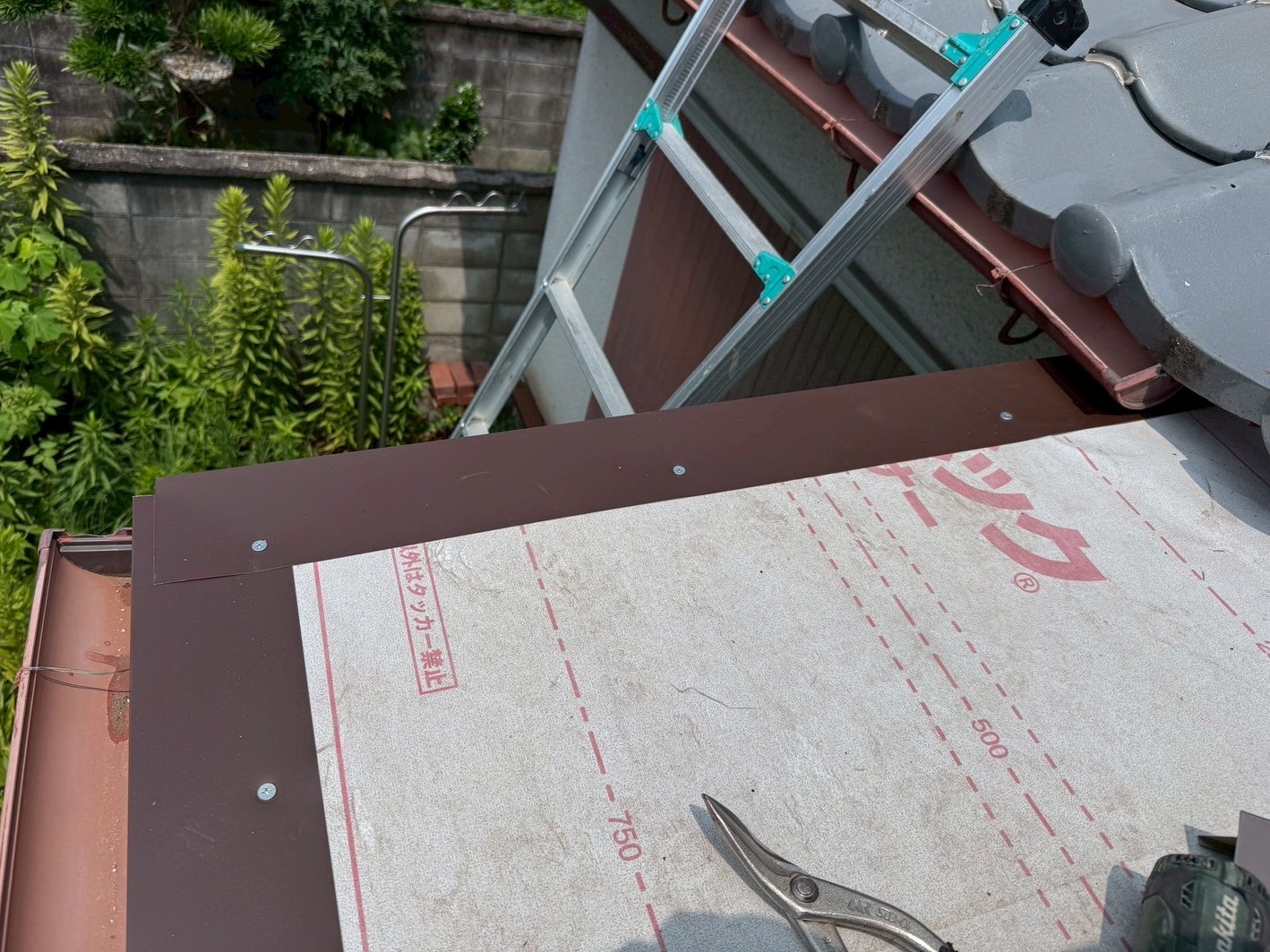

6. 2025年07月07日
玄関庇板金工事

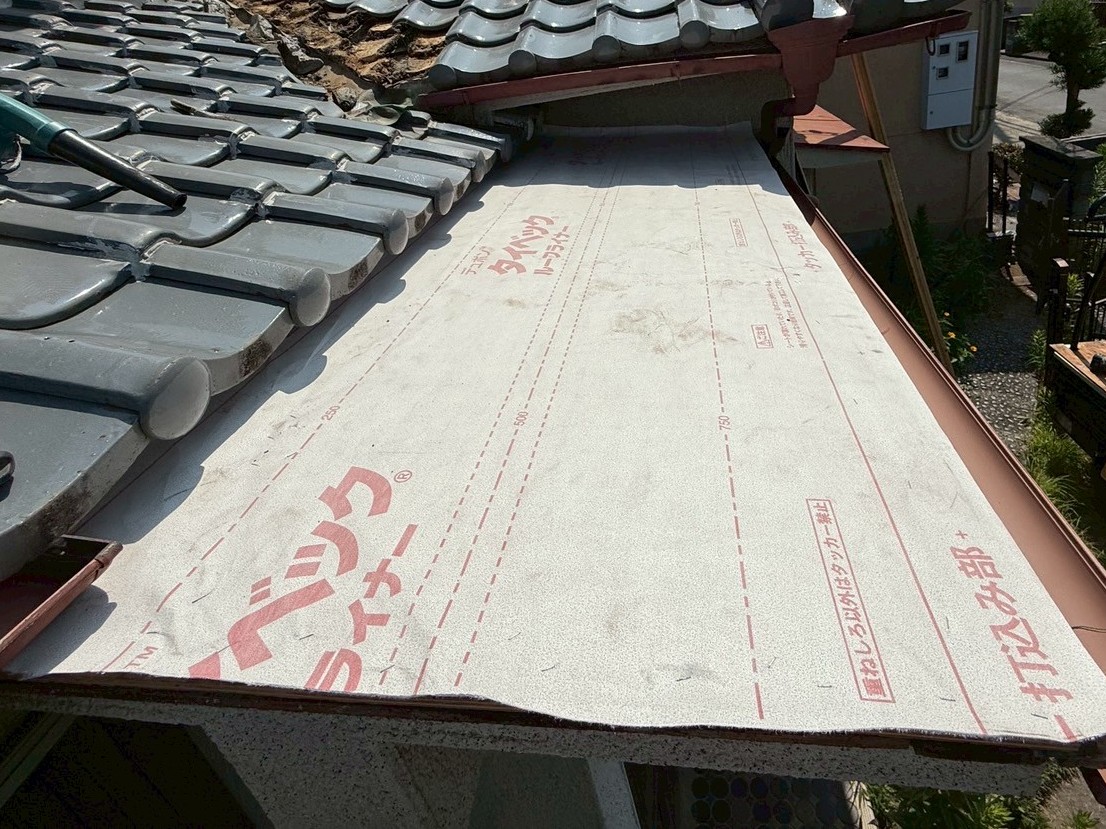

針葉樹板の上から下葺き材(タイベックルーフライナー)を張りました。
7. 2025年07月07日
壁際板金カバー工事
既存の状態です。
8. 2025年07月07日
壁際板金カバー工事
既存の状態です。
9. 2025年07月07日
壁際板金カバー工事
壁際の既存のし瓦にシーリング材を充填します。
10. 2025年07月07日
壁際板金カバー工事

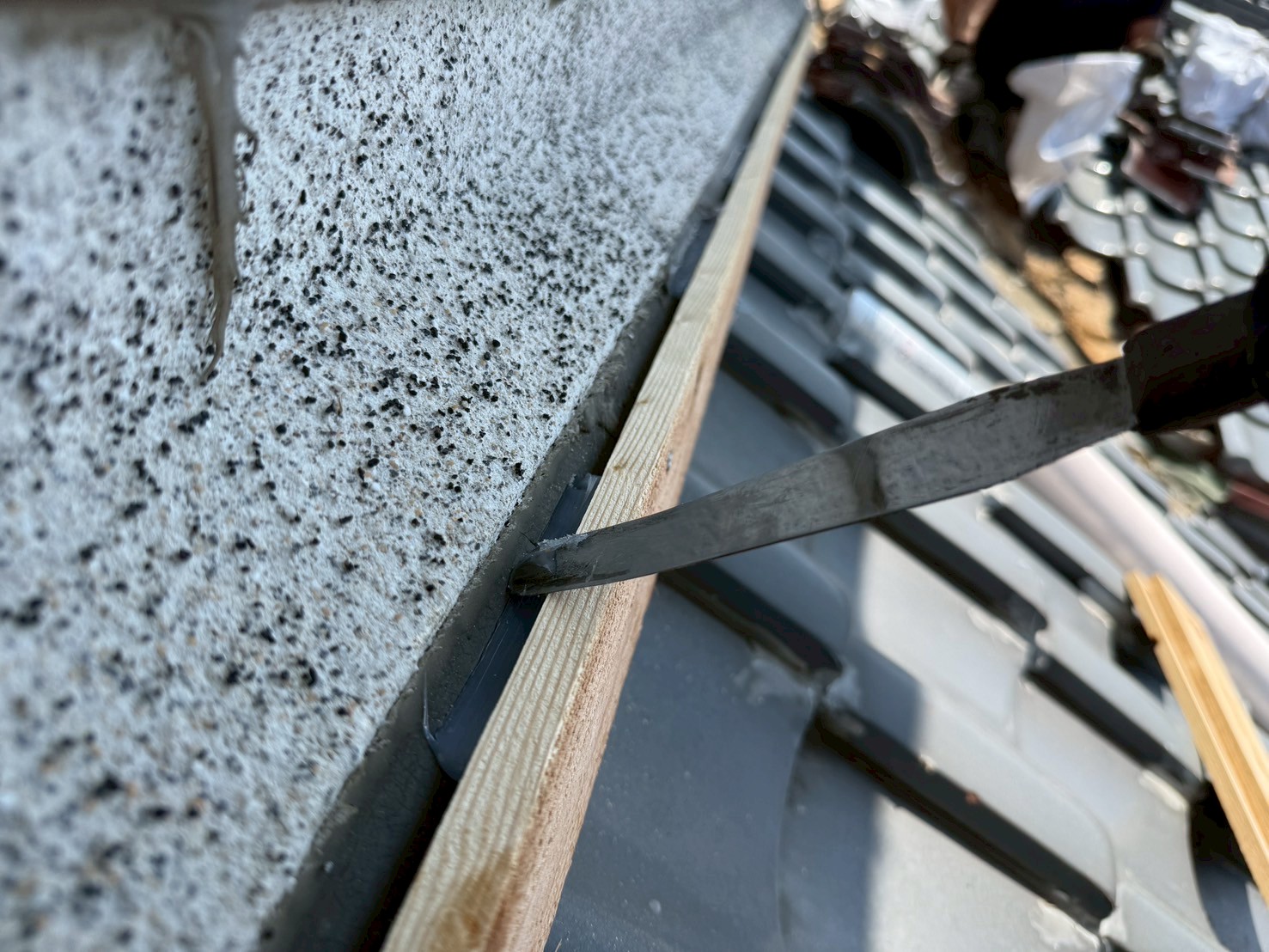

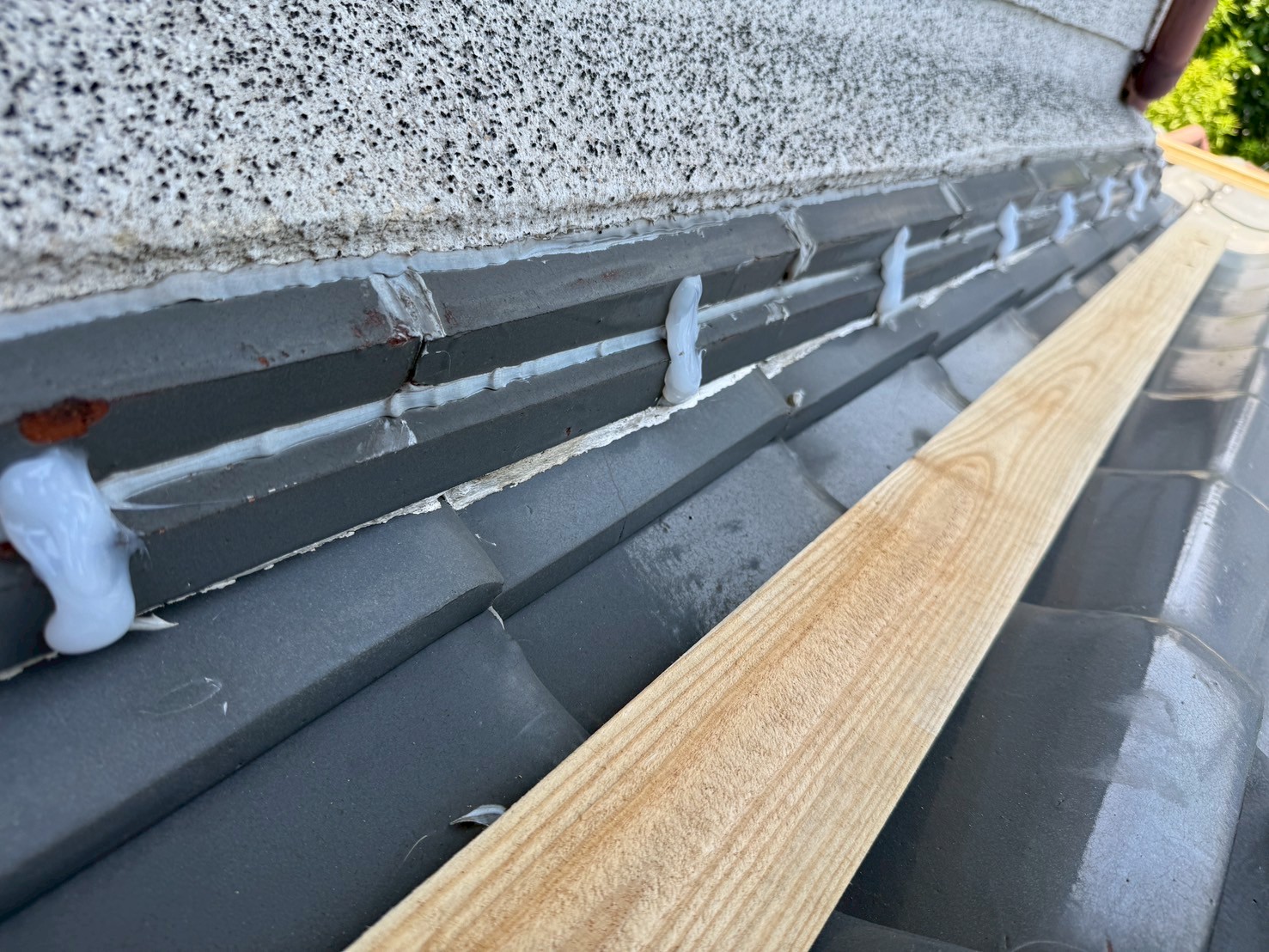

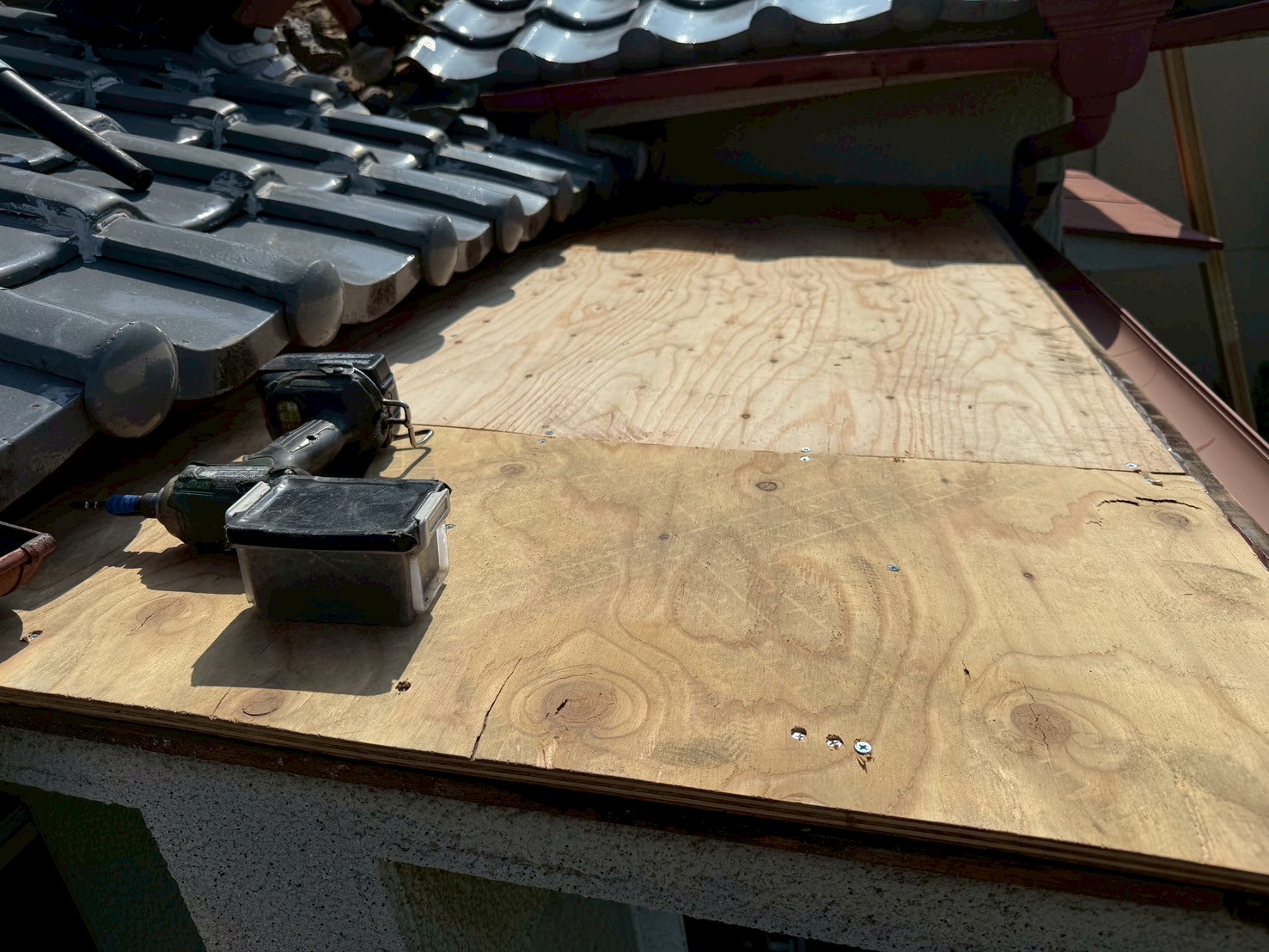

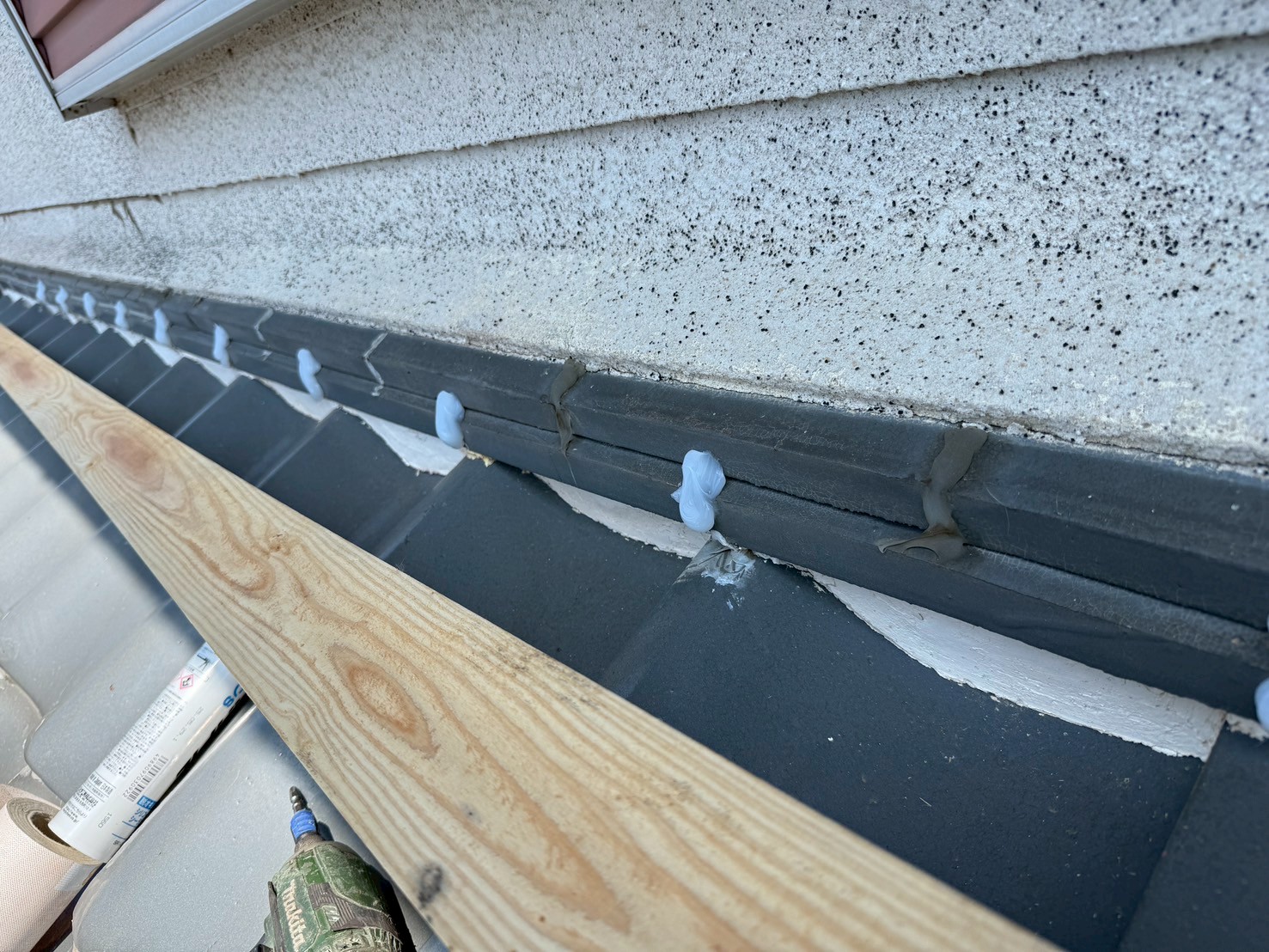

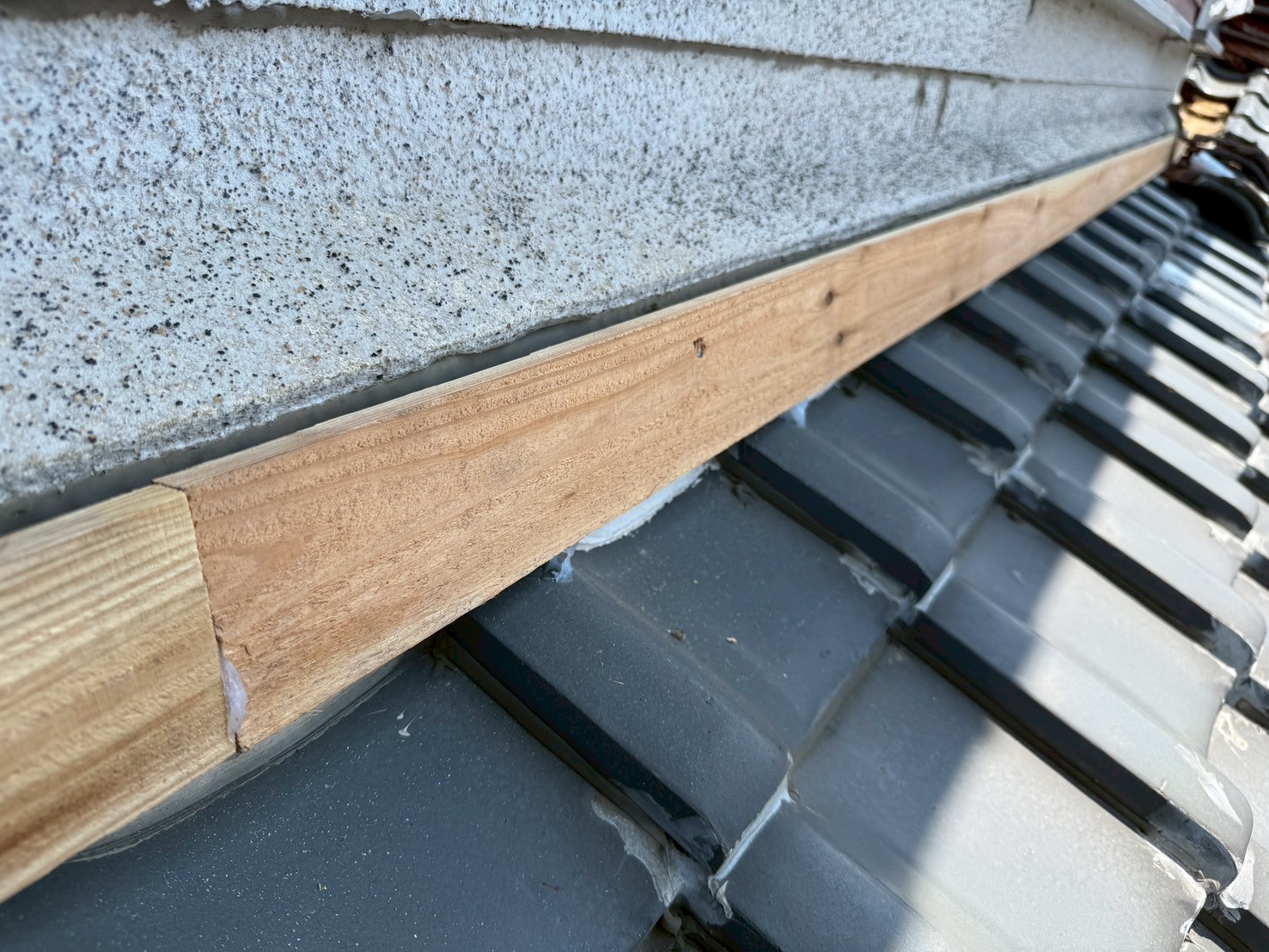

下地木材を取り付けます。
11. 2025年07月07日
壁際板金カバー工事
シーリング材をならします。
12. 2025年07月07日
壁際板金カバー工事
壁際の既存のし瓦にシーリング材を充填します。
13. 2025年07月07日
壁際板金カバー工事
下地木材を取り付けていきます。
14. 2025年07月07日
壁際板金カバー工事

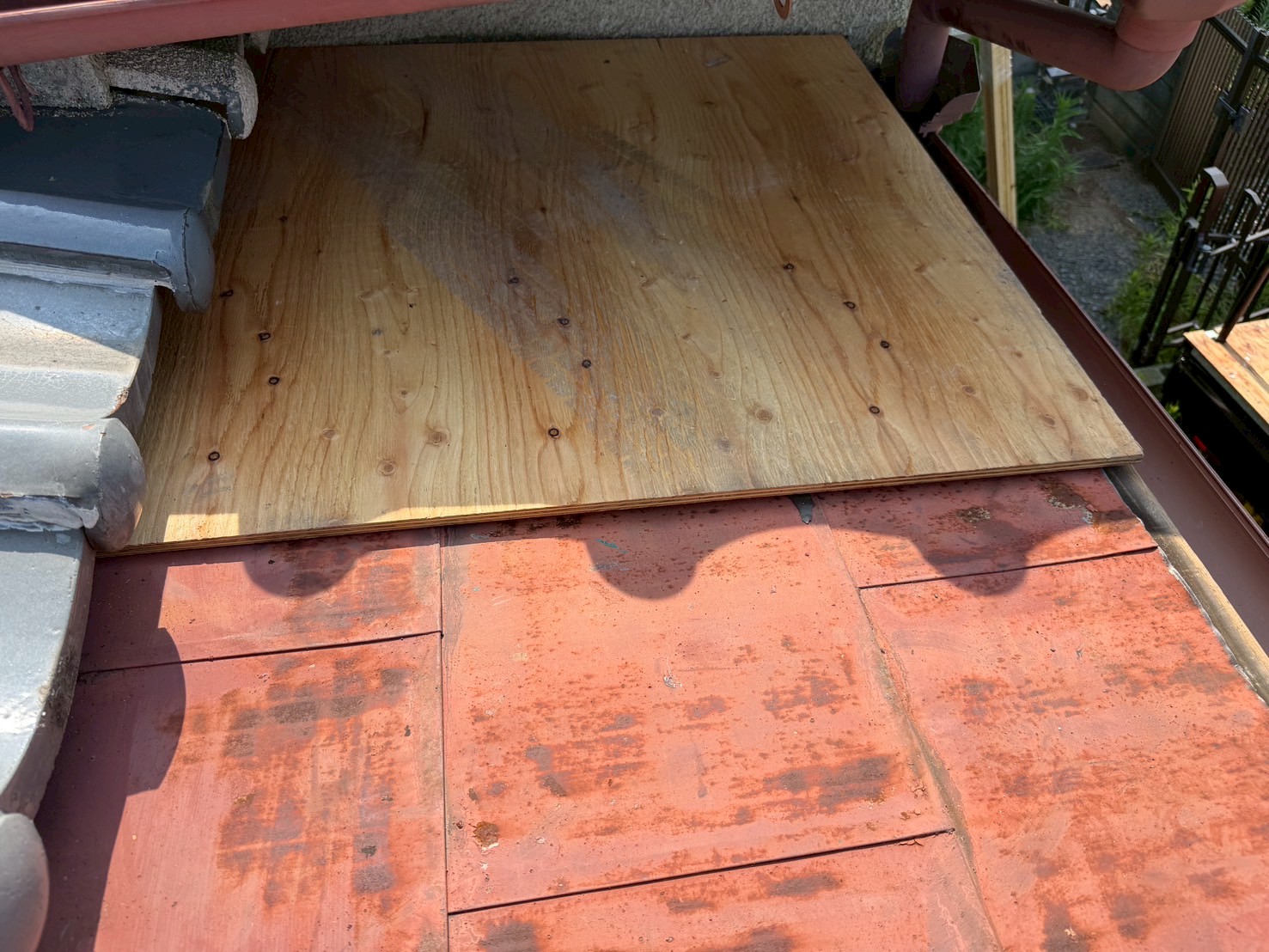

下地木材を取り付けました。
15. 2025年07月07日
谷入れ替え工事

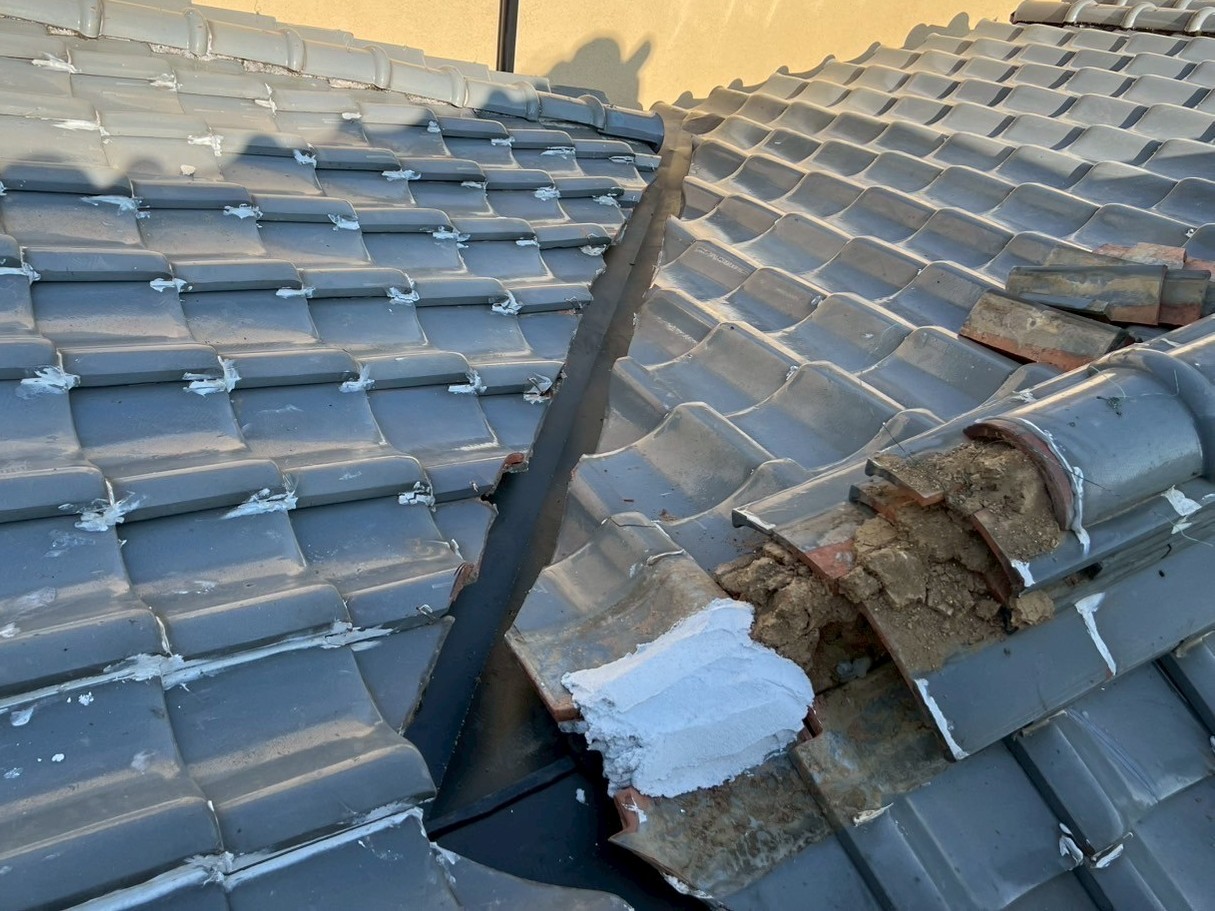

既存の状態です。
16. 2025年07月07日

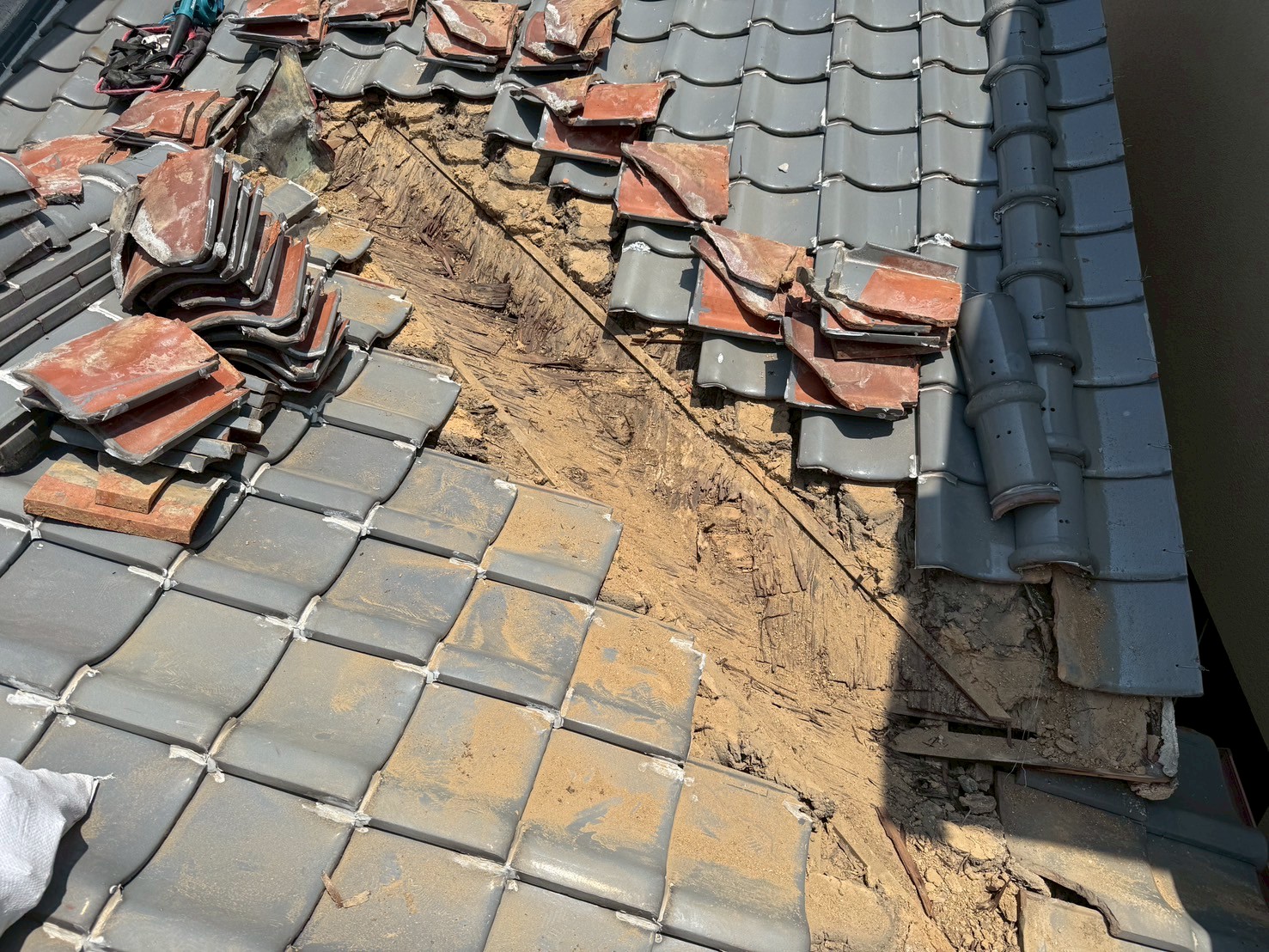

谷入れ替え工事
干渉する棟の瓦を外します。
17. 2025年07月07日
谷入れ替え工事
谷に干渉する瓦を外していきます。
18. 2025年07月07日
谷入れ替え工事
谷に干渉する瓦を外していきます。
19. 2025年07月07日
谷入れ替え工事
谷に干渉する瓦を外していきます。
20. 2025年07月07日
谷入れ替え工事

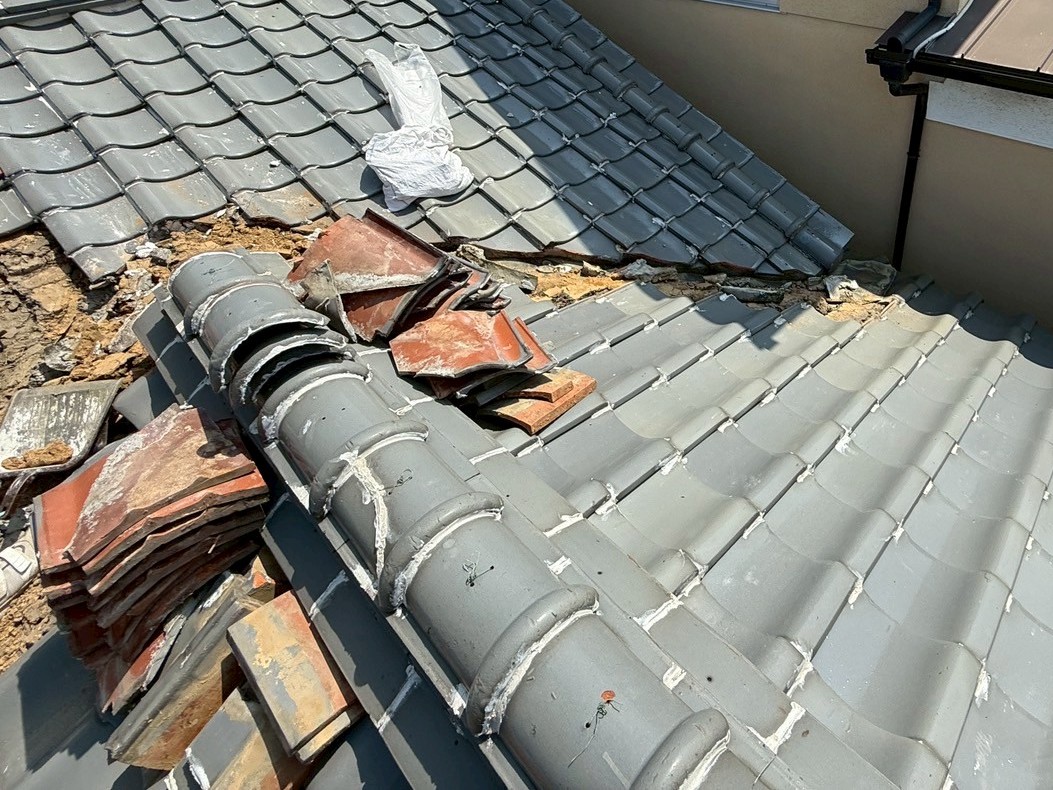

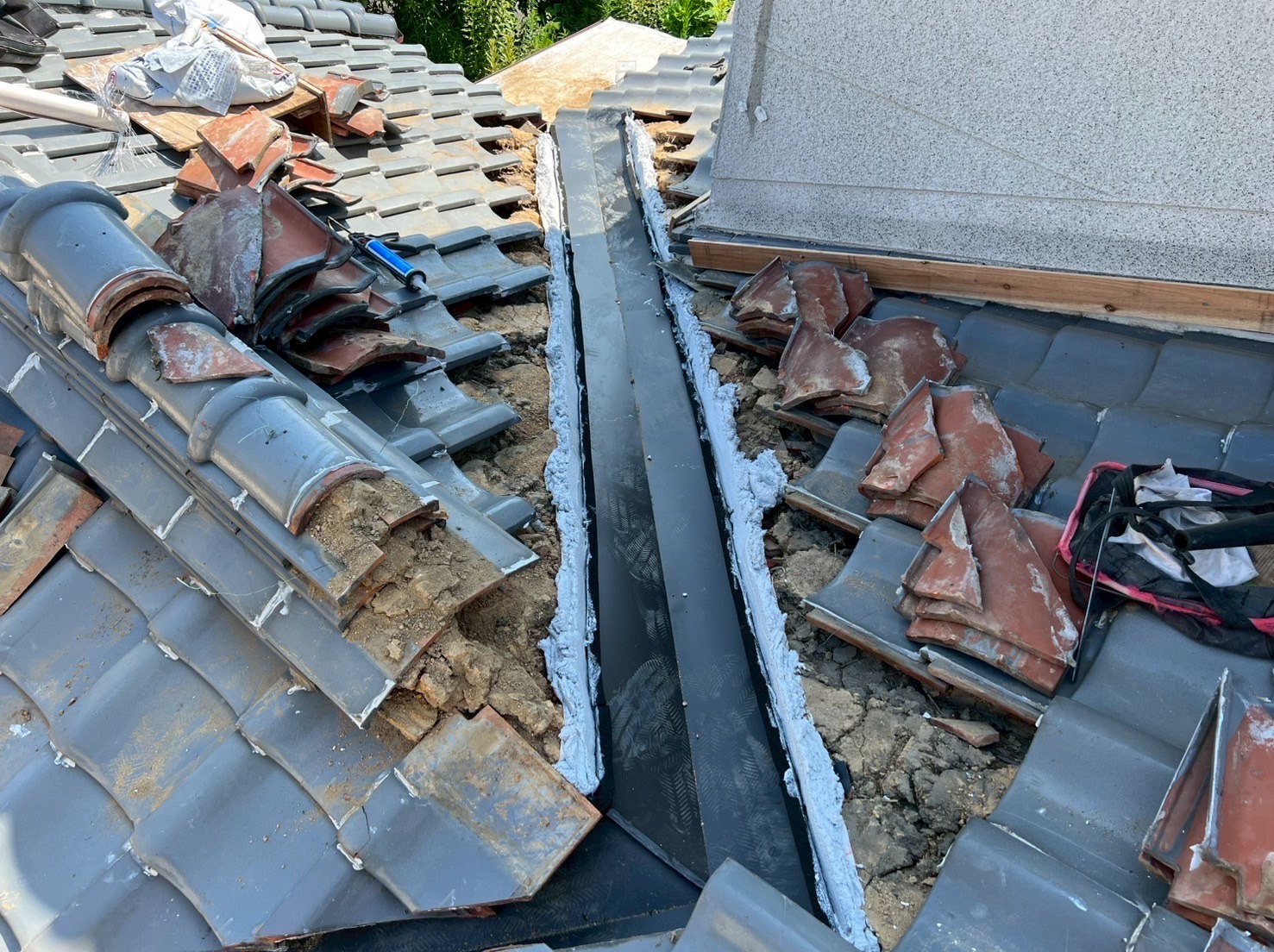

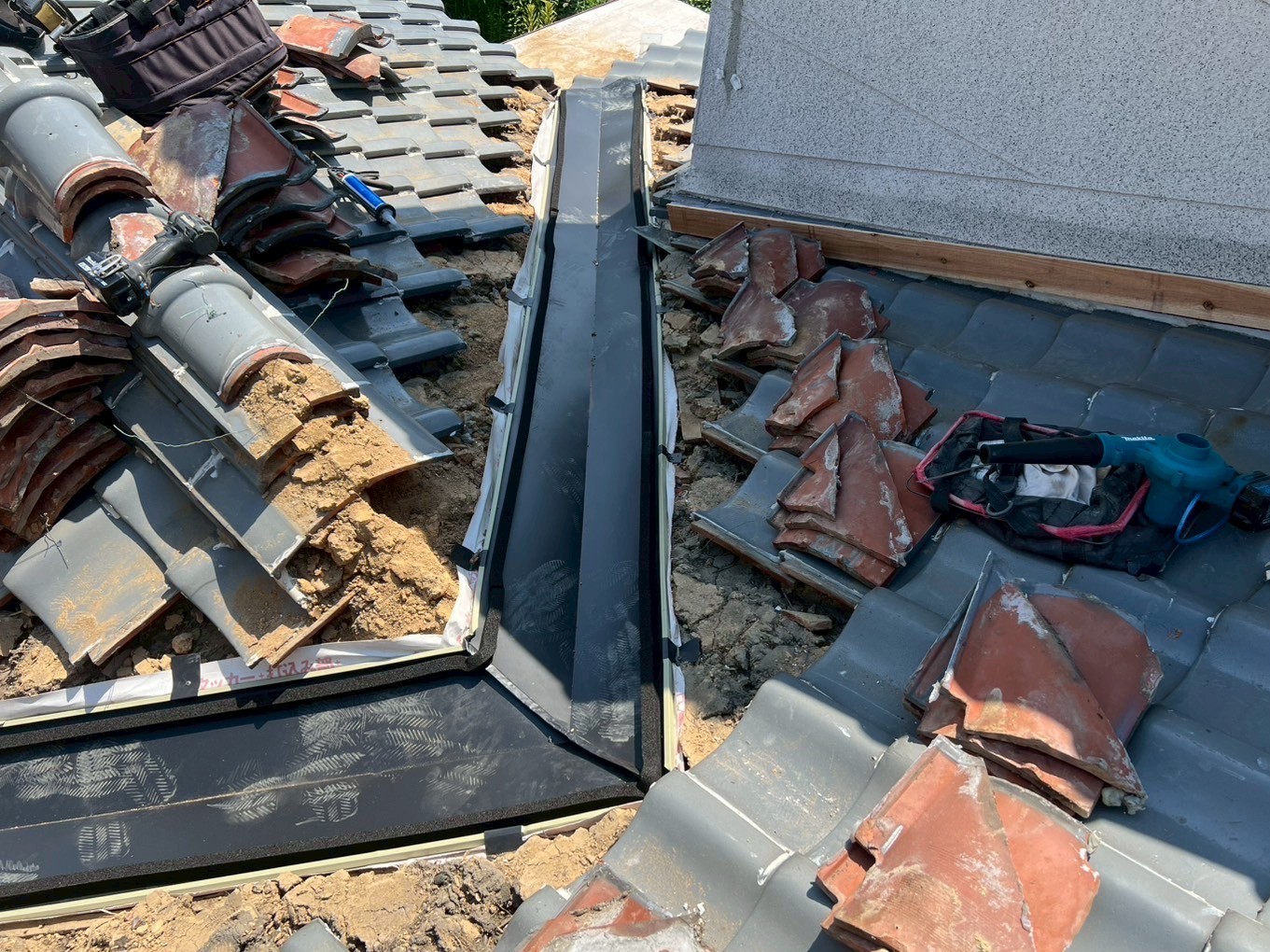

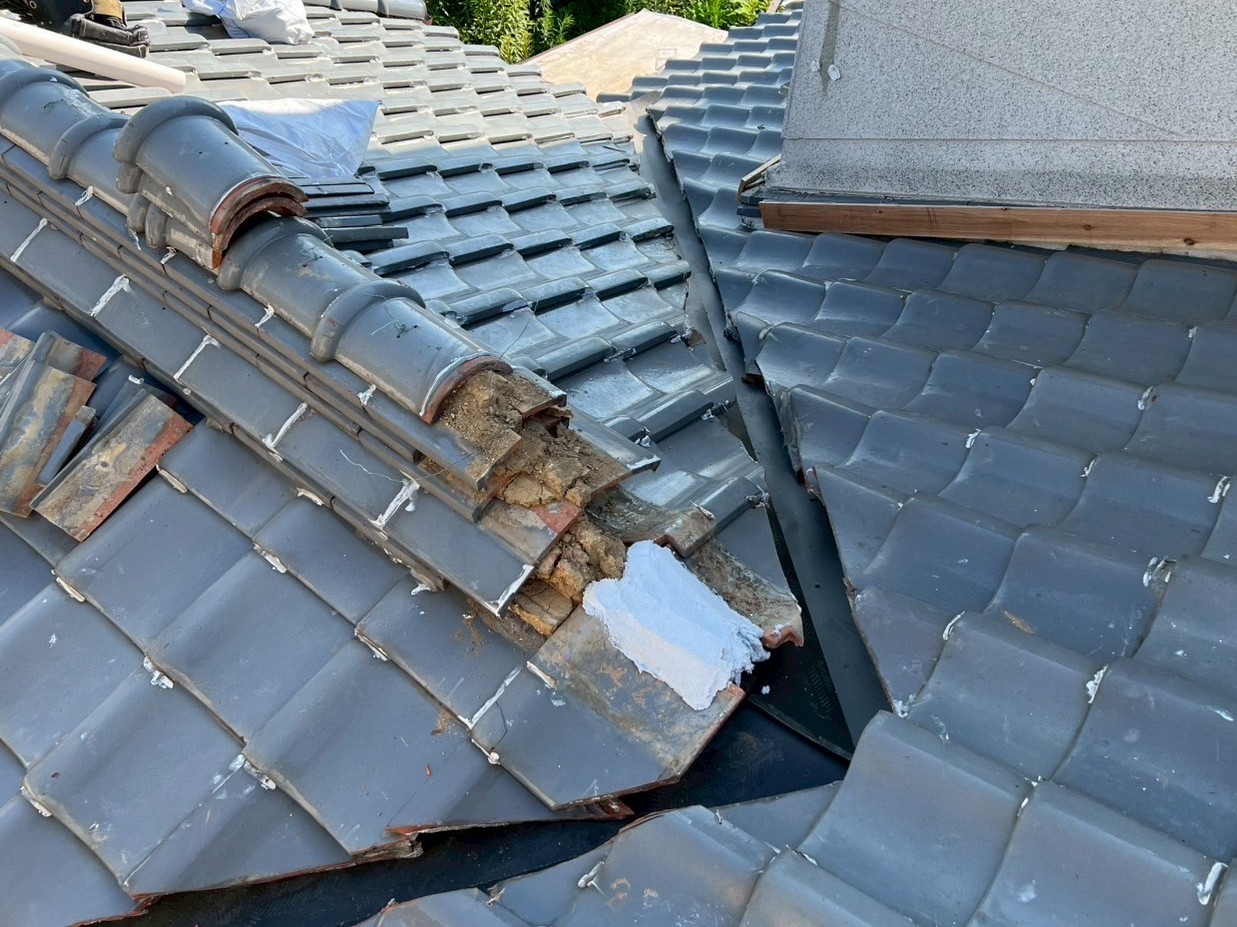

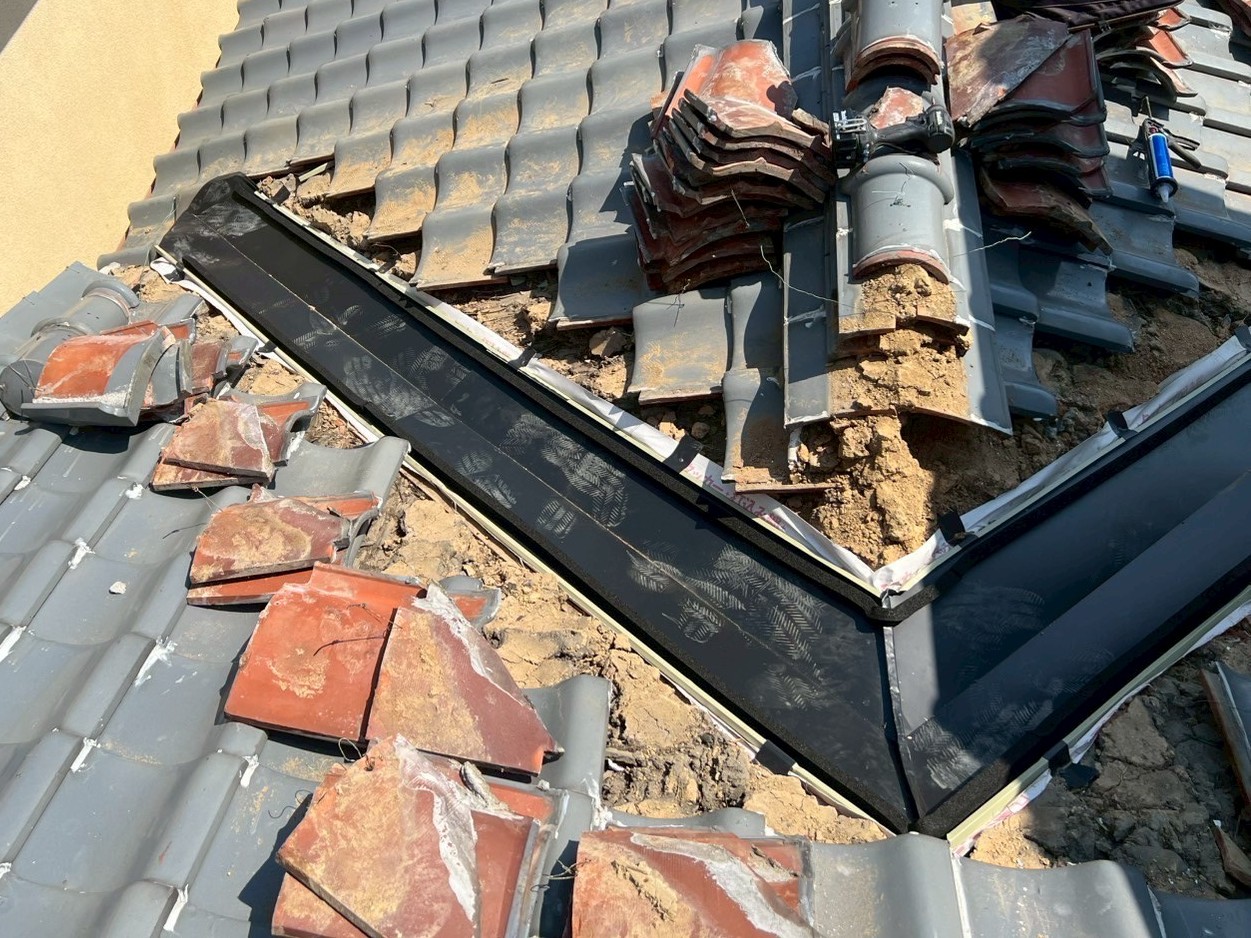

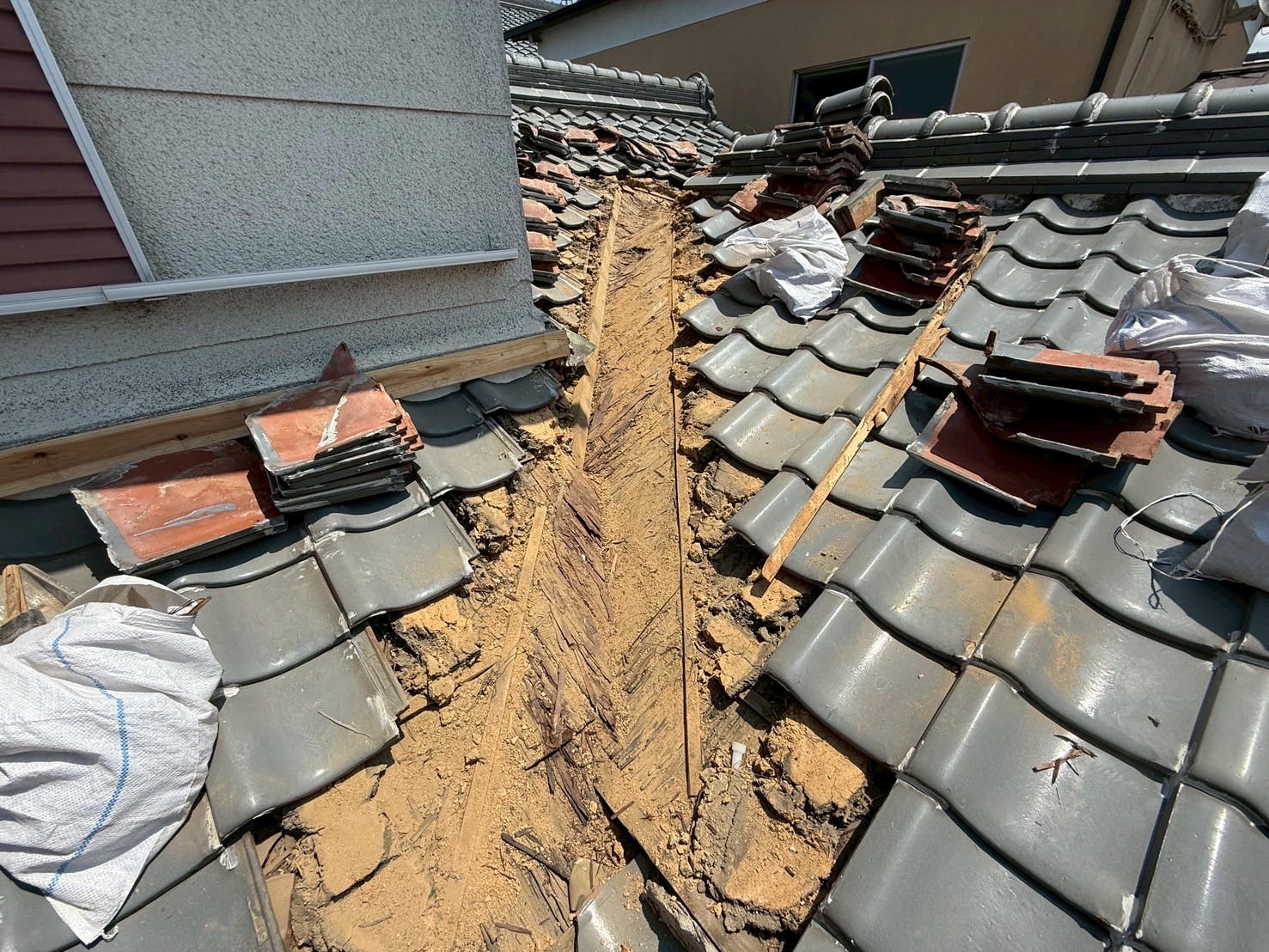

干渉する瓦を一旦外し、既存の谷板を撤去しました。
21. 2025年07月07日
谷入れ替え工事
既存の谷板を撤去しました。
22. 2025年07月07日
谷入れ替え工事

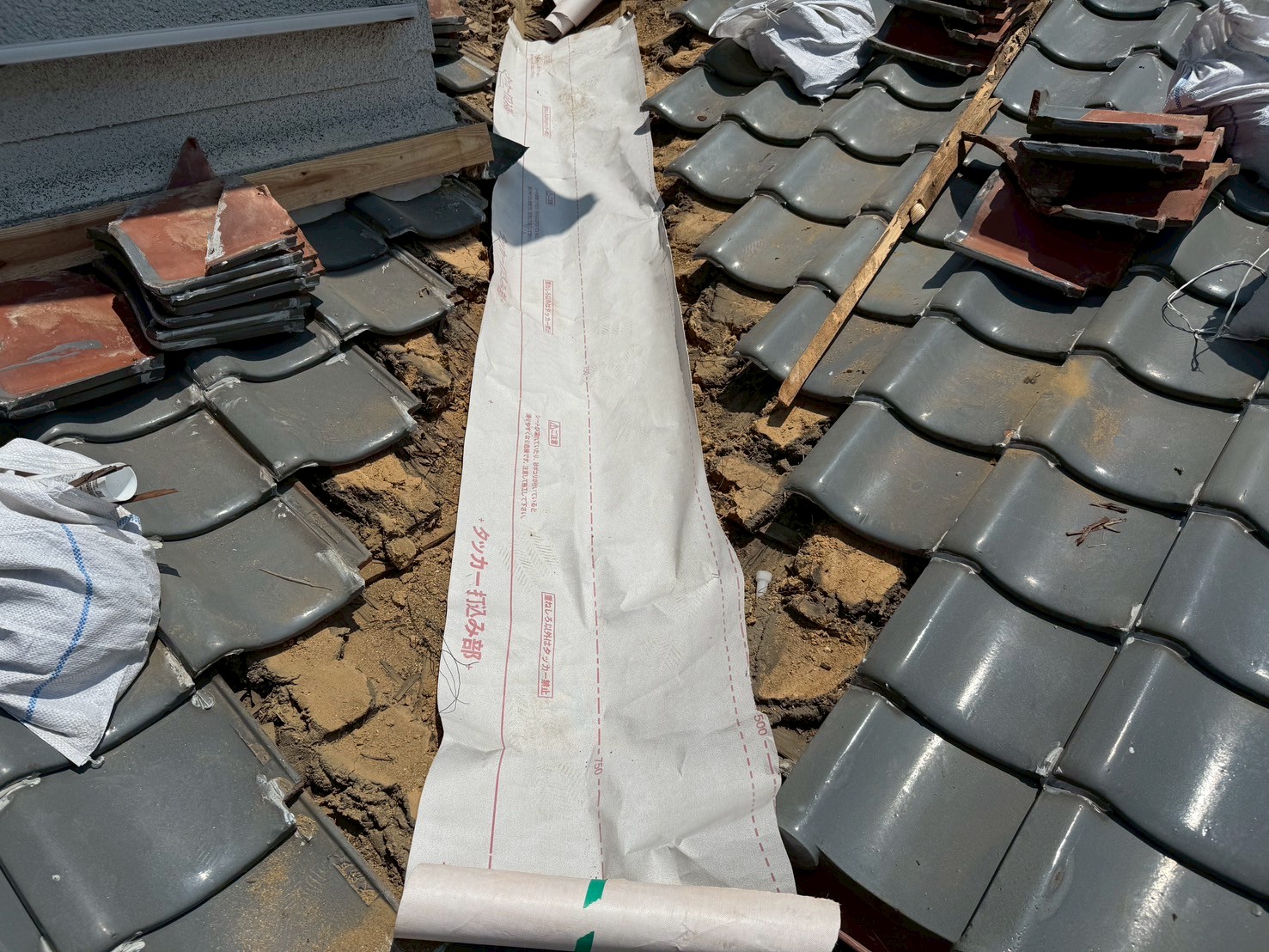

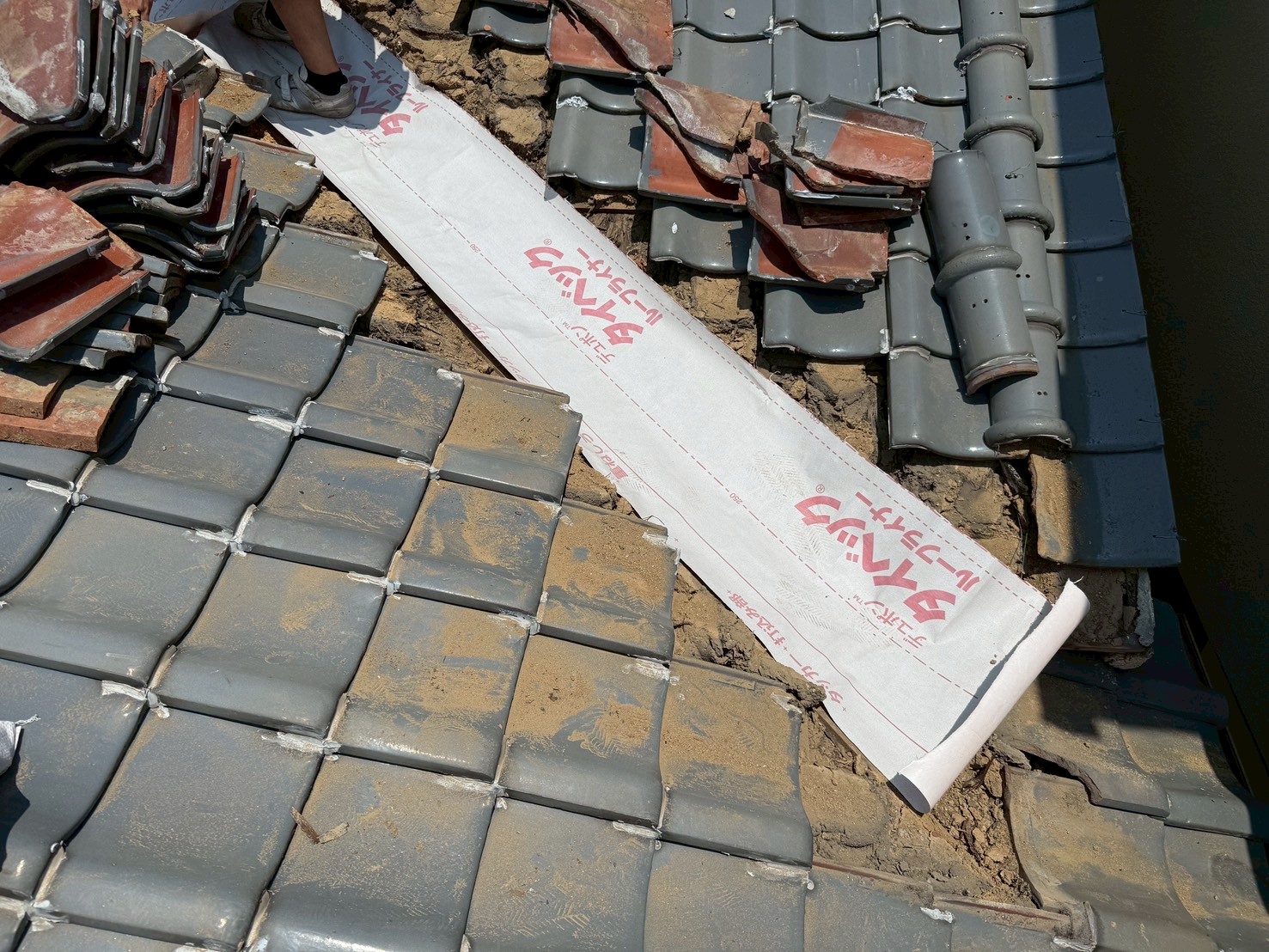

谷部分に下葺き材(タイベックルーフライナー)を張りました。
23. 2025年07月07日
谷入れ替え工事
谷部分に下葺き材を張りました。
24. 2025年07月07日
谷入れ替え工事
継手にシーリング材を入れながら、新たな谷板を取り付けていきます。
25. 2025年07月07日
谷入れ替え工事
新たな谷板を取り付け、吊り子で固定し、両端にシーラー(止水材)を貼りました。
26. 2025年07月07日
谷入れ替え工事
新たな谷板を取り付け、吊り子で固定し、両端にシーラーを貼りました。
27. 2025年07月07日
谷入れ替え工事
谷板の両端に漆喰材(モルロック)を置き、高さを調整しながら瓦を復旧していきます。
28. 2025年07月07日
谷入れ替え工事
谷板の両端に漆喰材を置き、高さを調整しながら瓦を復旧していきます。
29. 2025年07月07日
谷入れ替え工事
瓦を復旧しました。
30. 2025年07月07日
谷入れ替え工事
瓦を復旧しました。
31. 2025年07月09日
壁際板金カバー工事
継手にシーリング材を入れながら、壁際水切りを取り付けていきます。
32. 2025年07月09日
壁際板金カバー工事
継手にシーリング材を入れながら、壁際水切りを取り付けていきます。
33. 2025年07月09日
壁際板金カバー工事

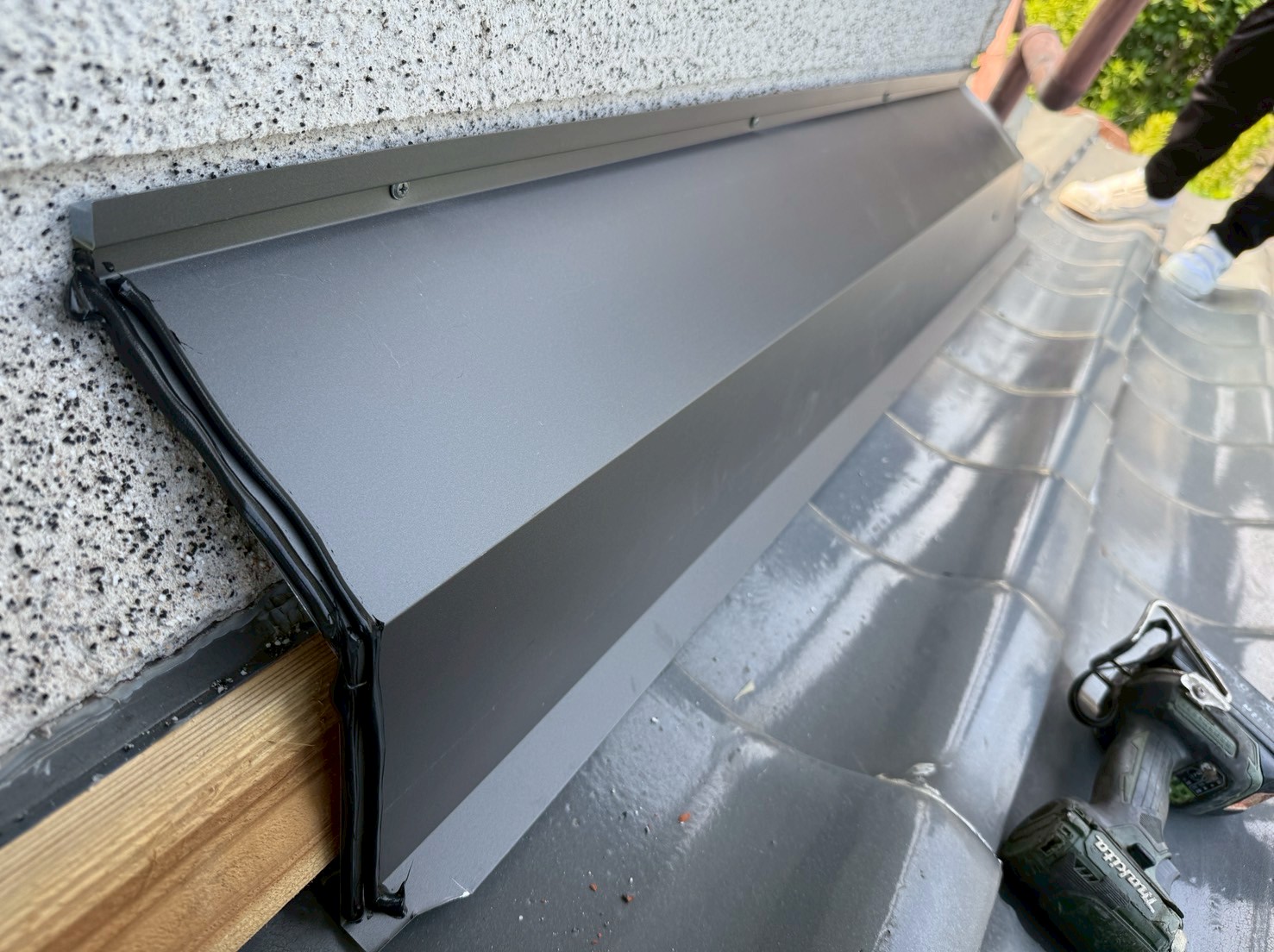

壁際水切りを取り付けていきます。
34. 2025年07月09日
壁際板金カバー工事

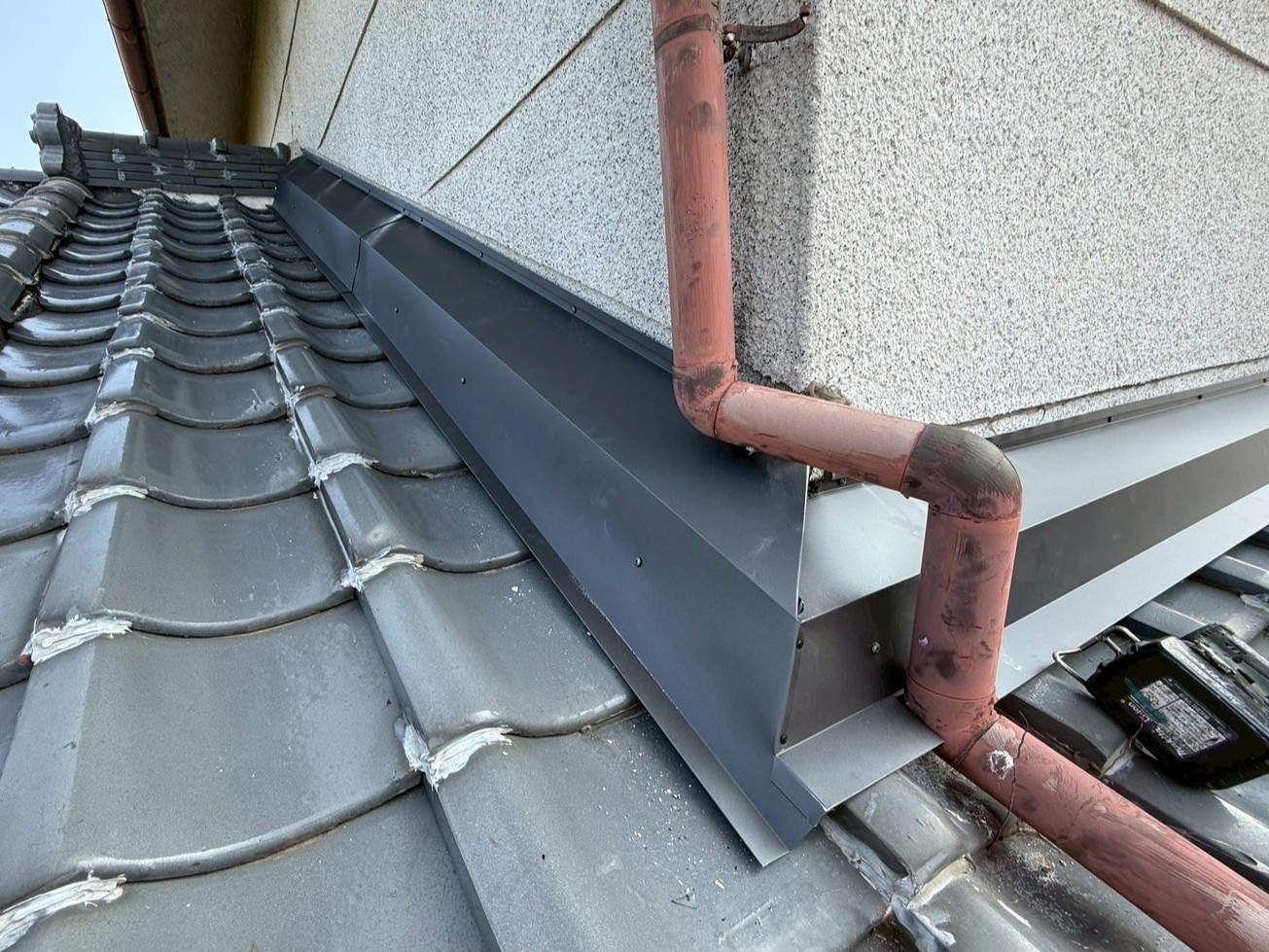

壁際水切りを取り付けました。
35. 2025年07月09日
壁際板金カバー工事

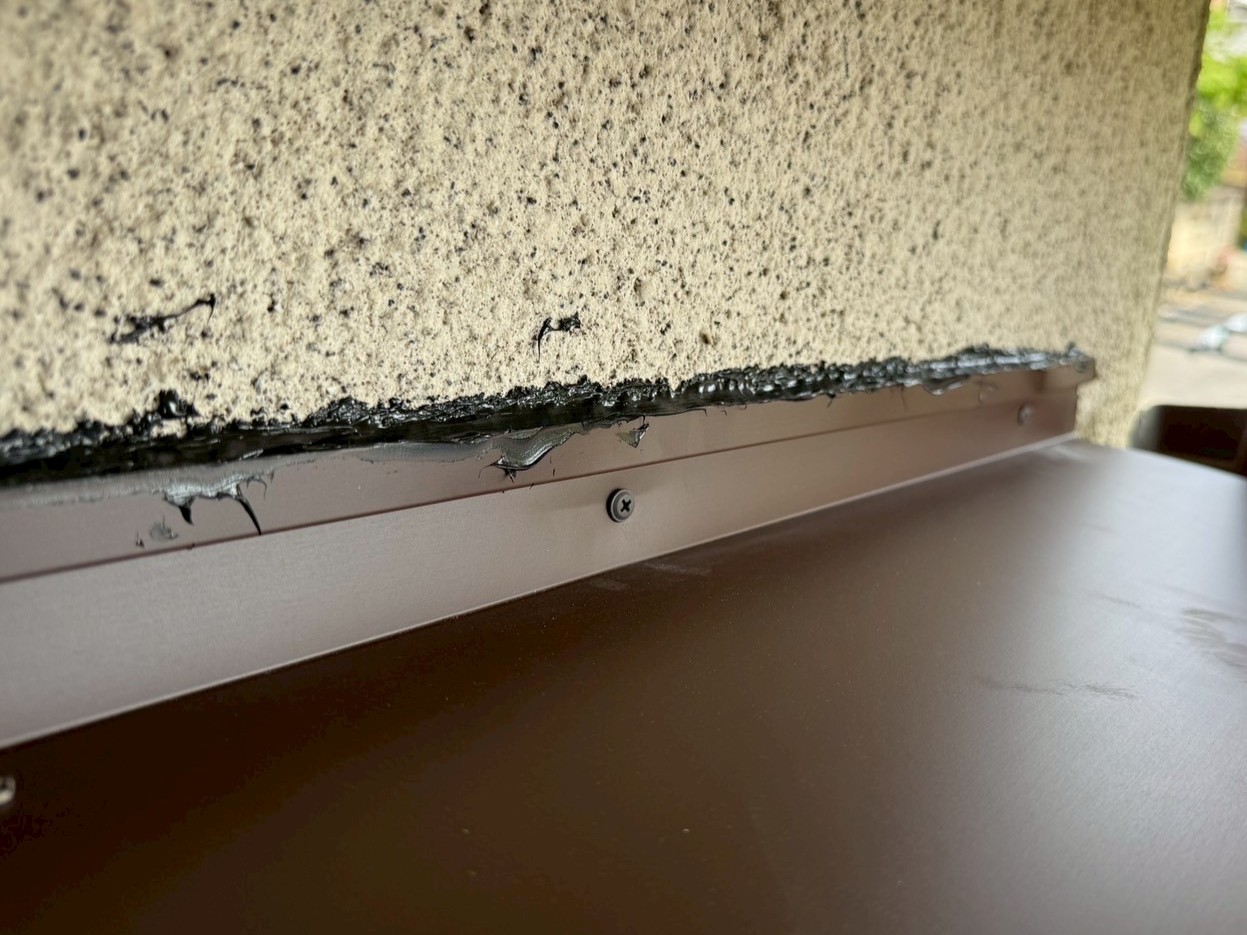

壁際水切りと壁の取り合いを養生し、シーリング材の付きを良くするプライマーを塗布します。
36. 2025年07月09日
壁際板金カバー工事

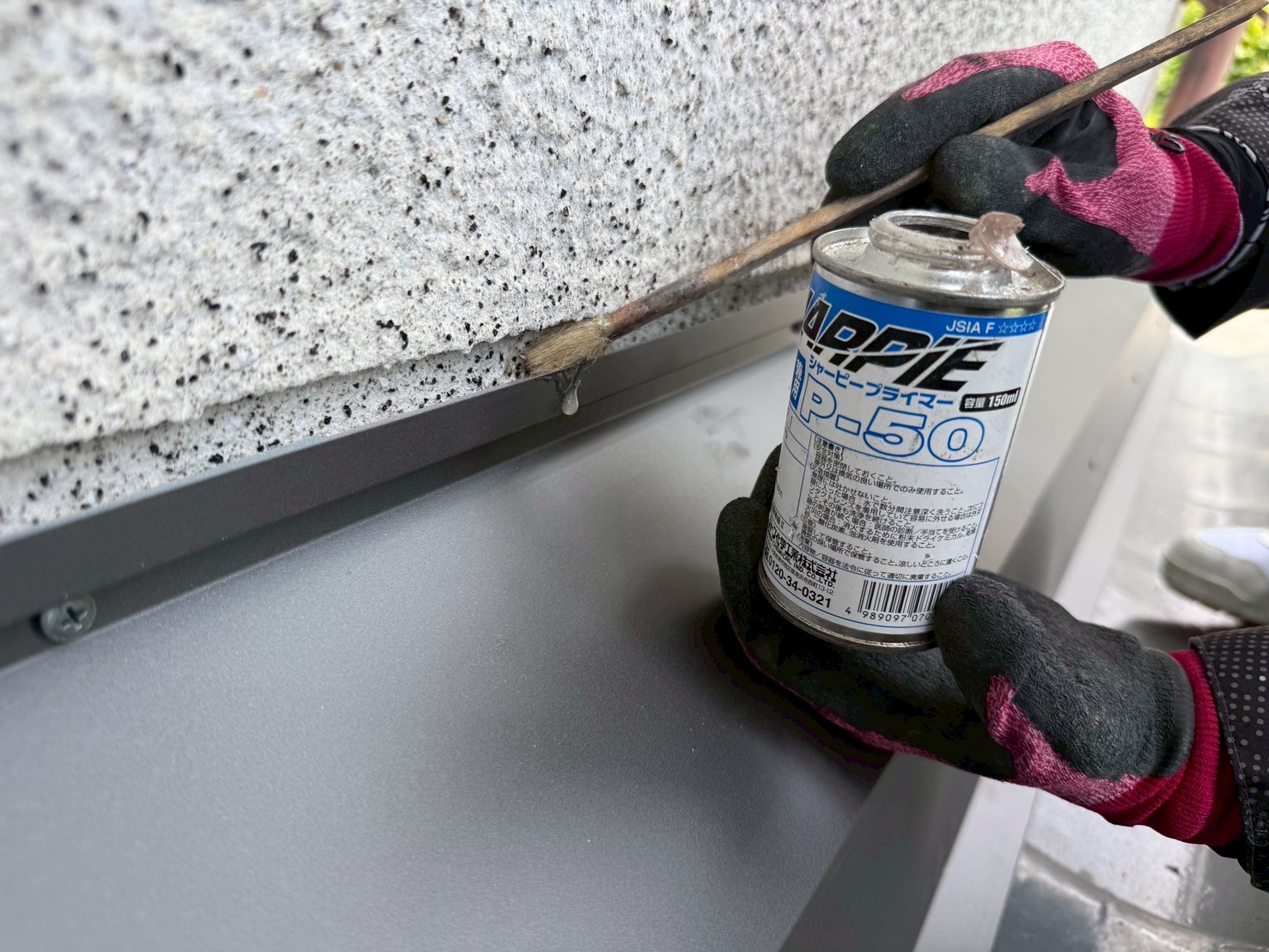

壁際水切りと壁の取り合いにプライマーを塗布します。
37. 2025年07月09日
壁際板金カバー工事

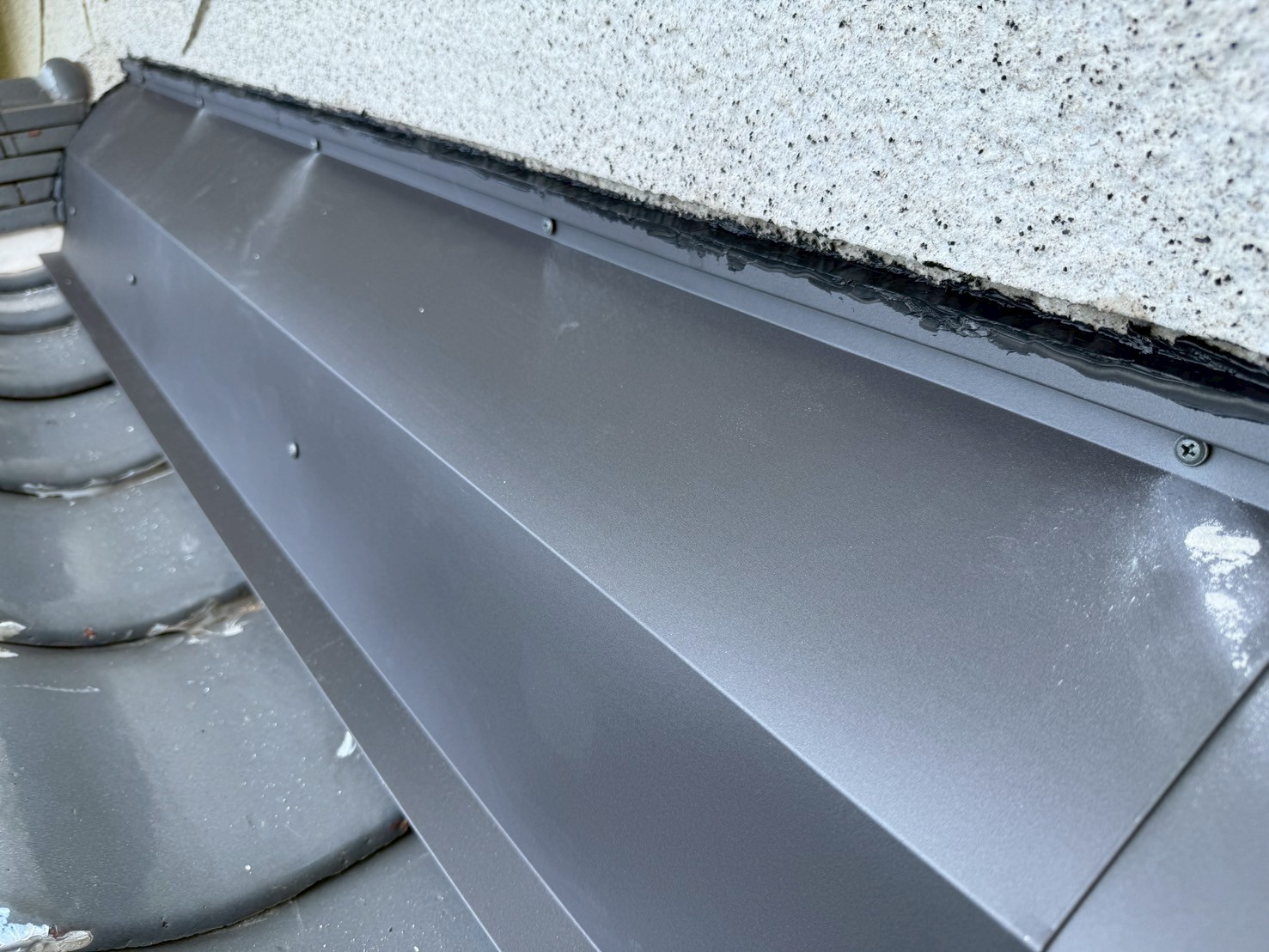

壁際水切りと壁の取り合いをシーリング処理しました。
38. 2025年07月09日
壁際板金カバー工事
壁際水切りと壁の取り合いをシーリング処理しました。
39. 2025年07月09日
壁際板金カバー工事
壁際水切りと壁の取り合いをシーリング処理しました。
40. 2025年07月09日
壁際板金カバー工事
壁際水切りと壁の取り合いをシーリング処理しました。

41. 2025年07月09日
玄関庇板金工事

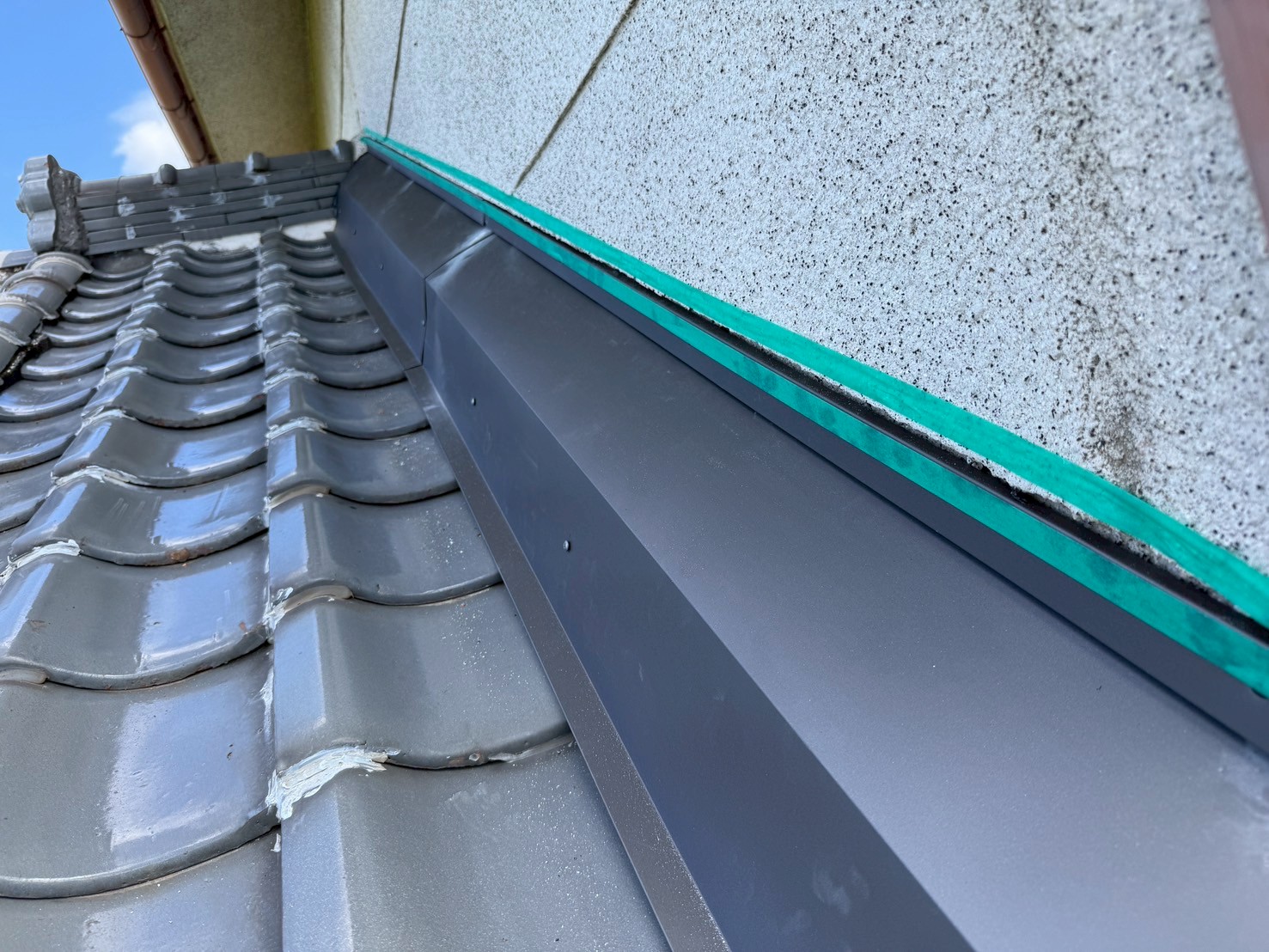

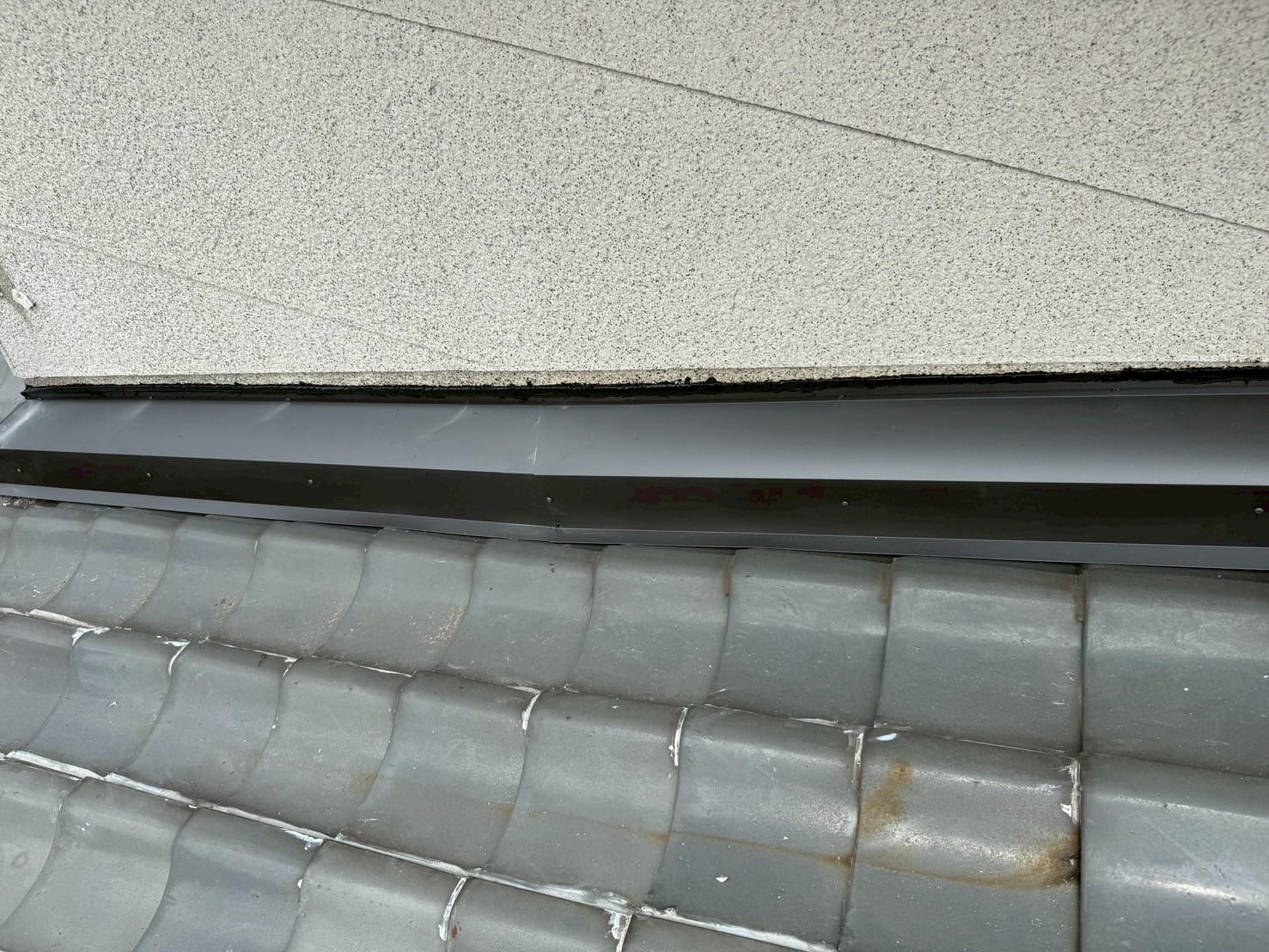

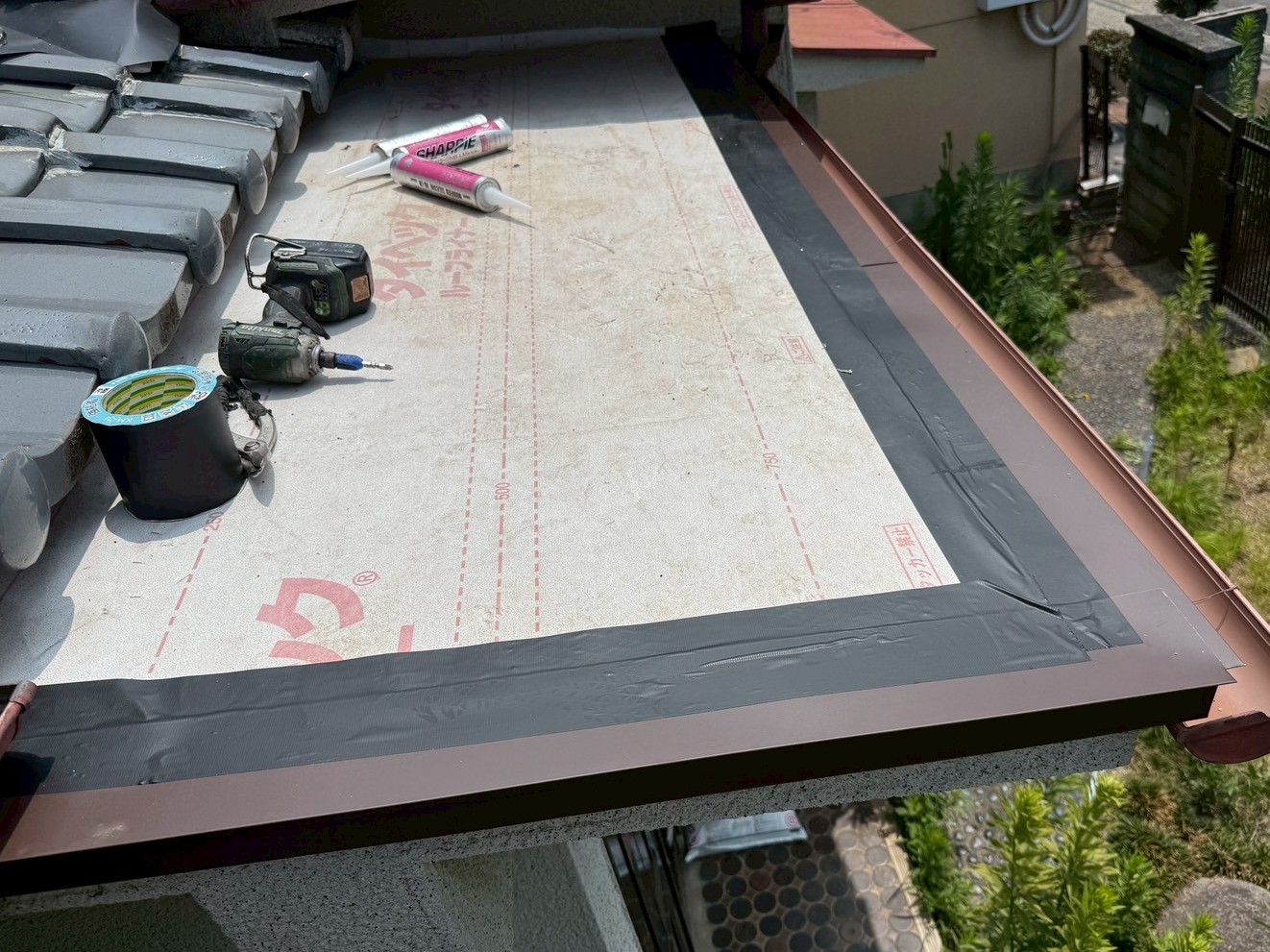

軒先水切りを取り付けました。
42. 2025年07月09日
玄関庇板金工事
軒先水切りを取り付けました。
43. 2025年07月09日
玄関庇板金工事
軒先水切りに防水テープを貼りました。
44. 2025年07月09日

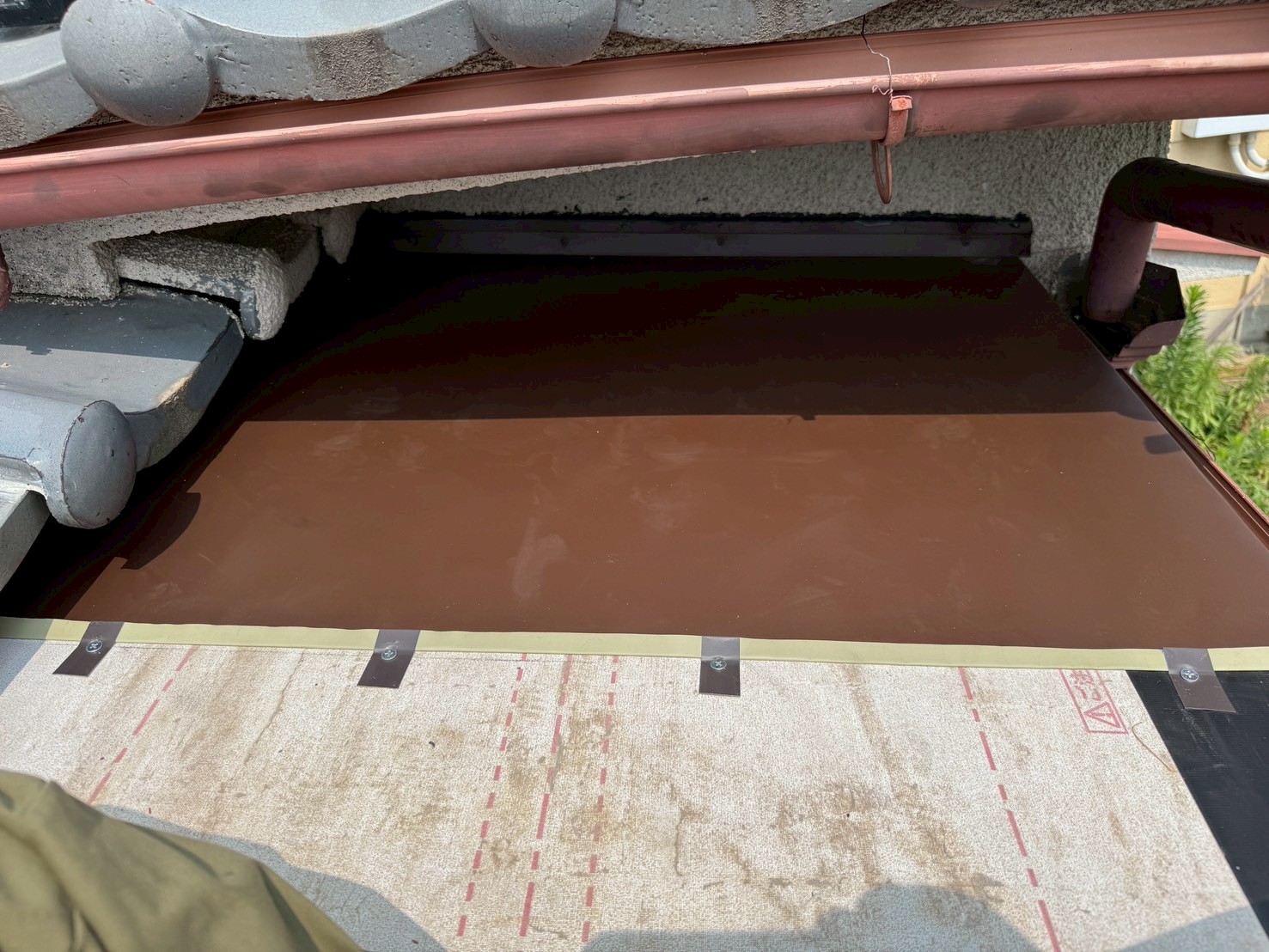

玄関庇板金工事
吊り子で固定しながら、庇板金を取り付けていきます。
45. 2025年07月09日
玄関庇板金工事

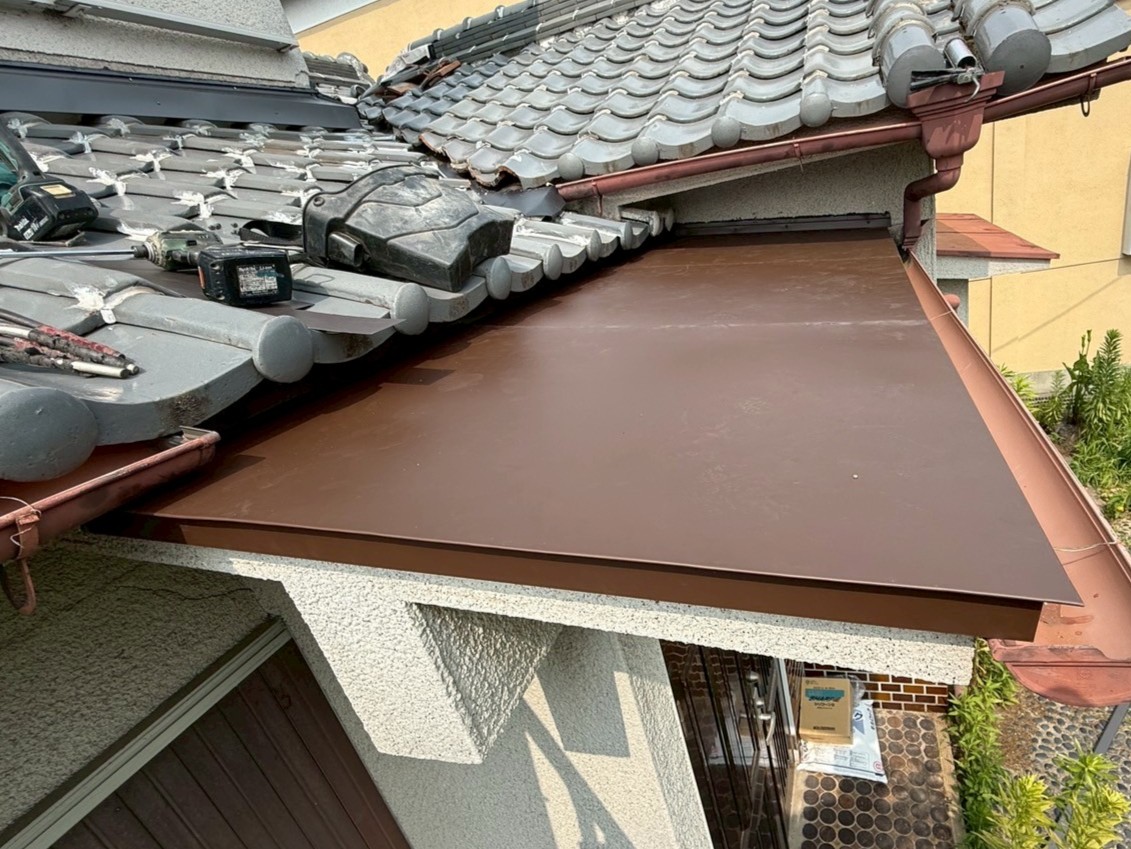

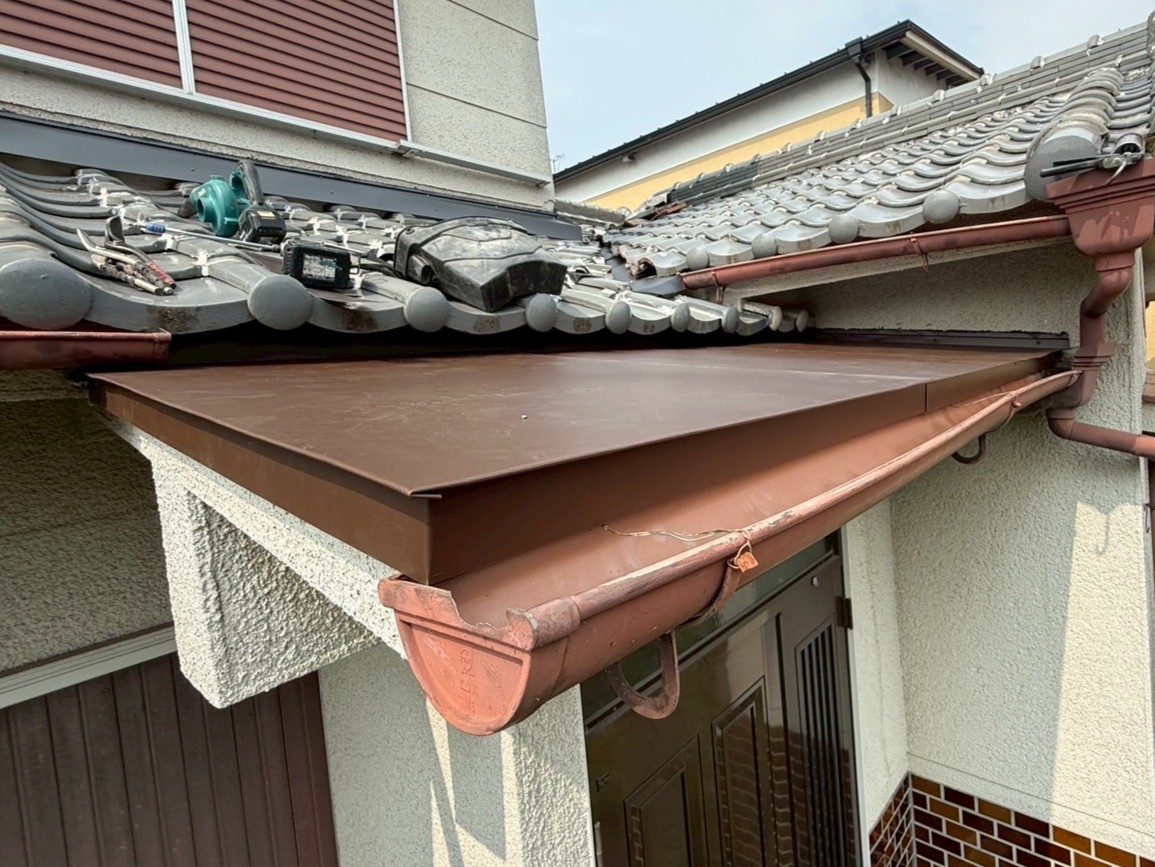

庇板金を取り付けました。
46. 2025年07月09日
玄関庇板金工事
庇板金を取り付けました。
47. 2025年07月09日
玄関庇板金工事
庇板金と壁の取り合いのシーリング処理しました。
48. 2025年07月10日
壁際板金カバー工事

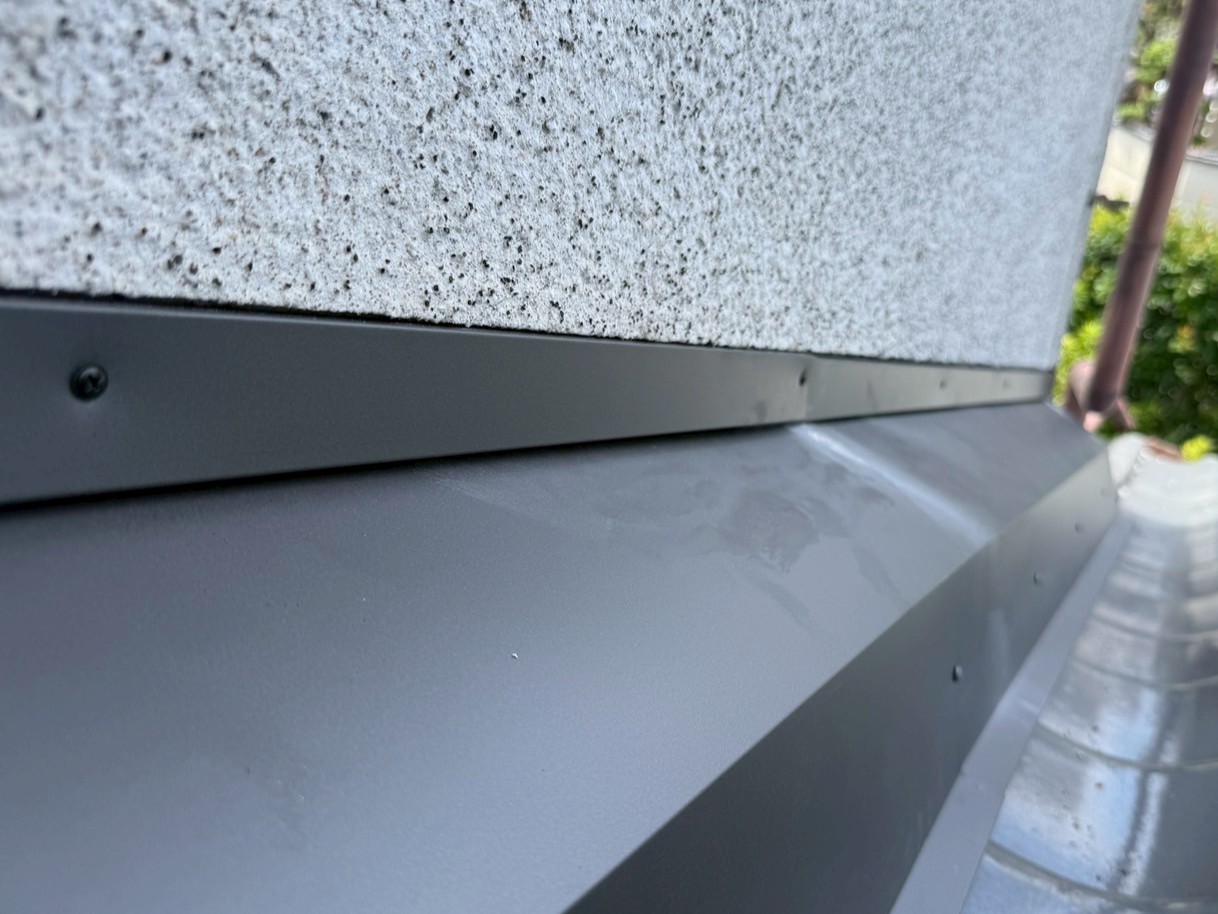

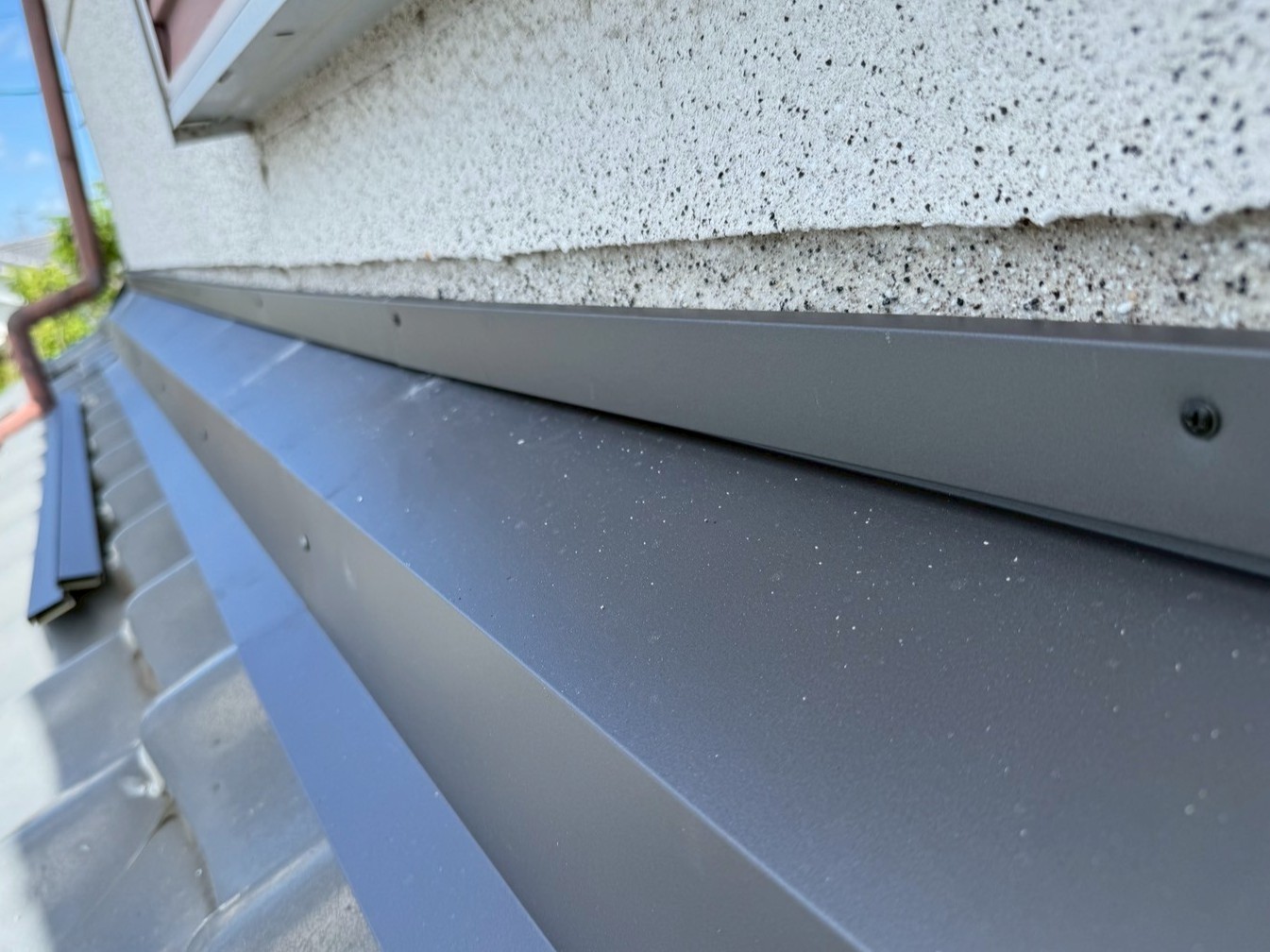

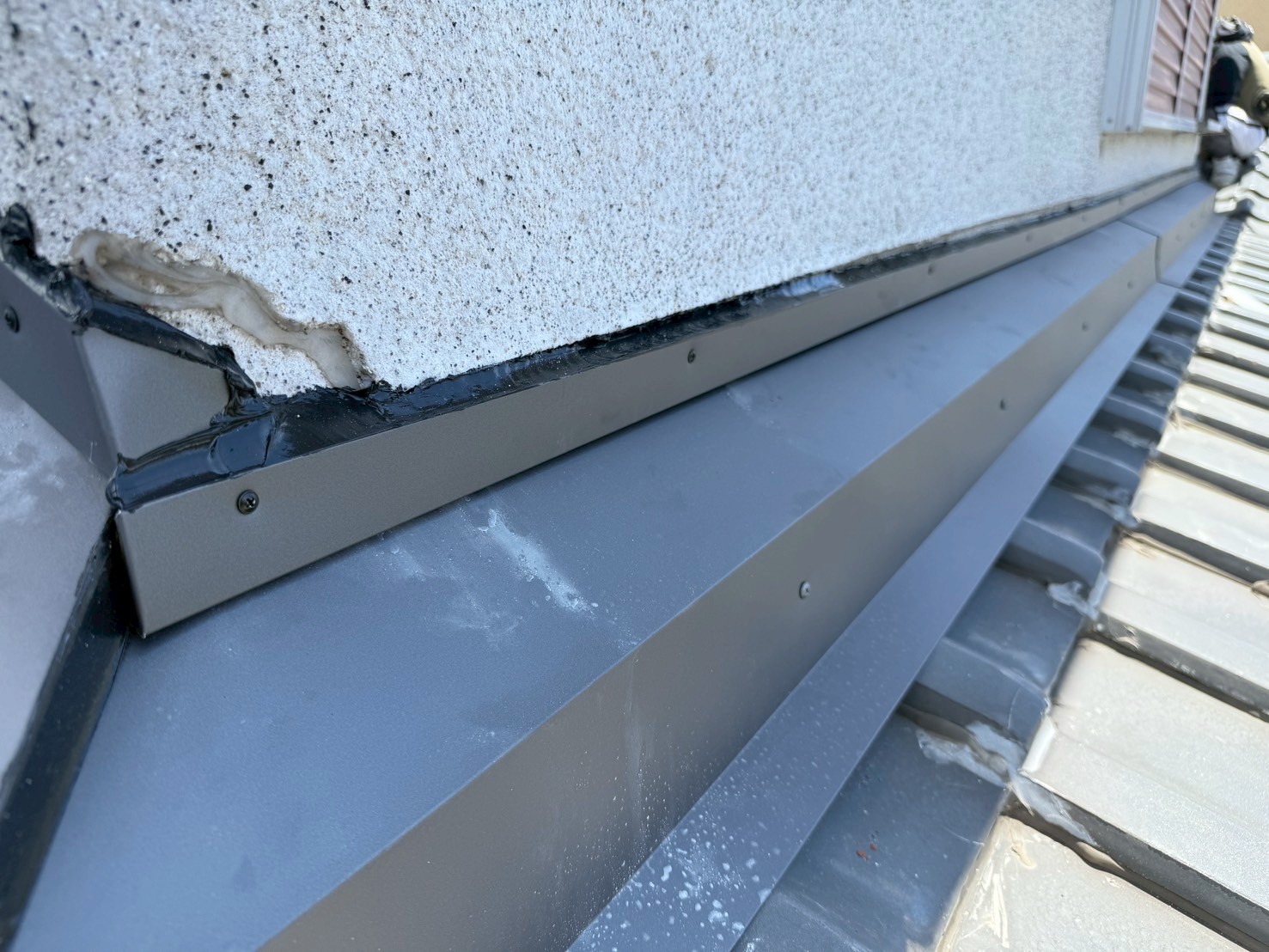

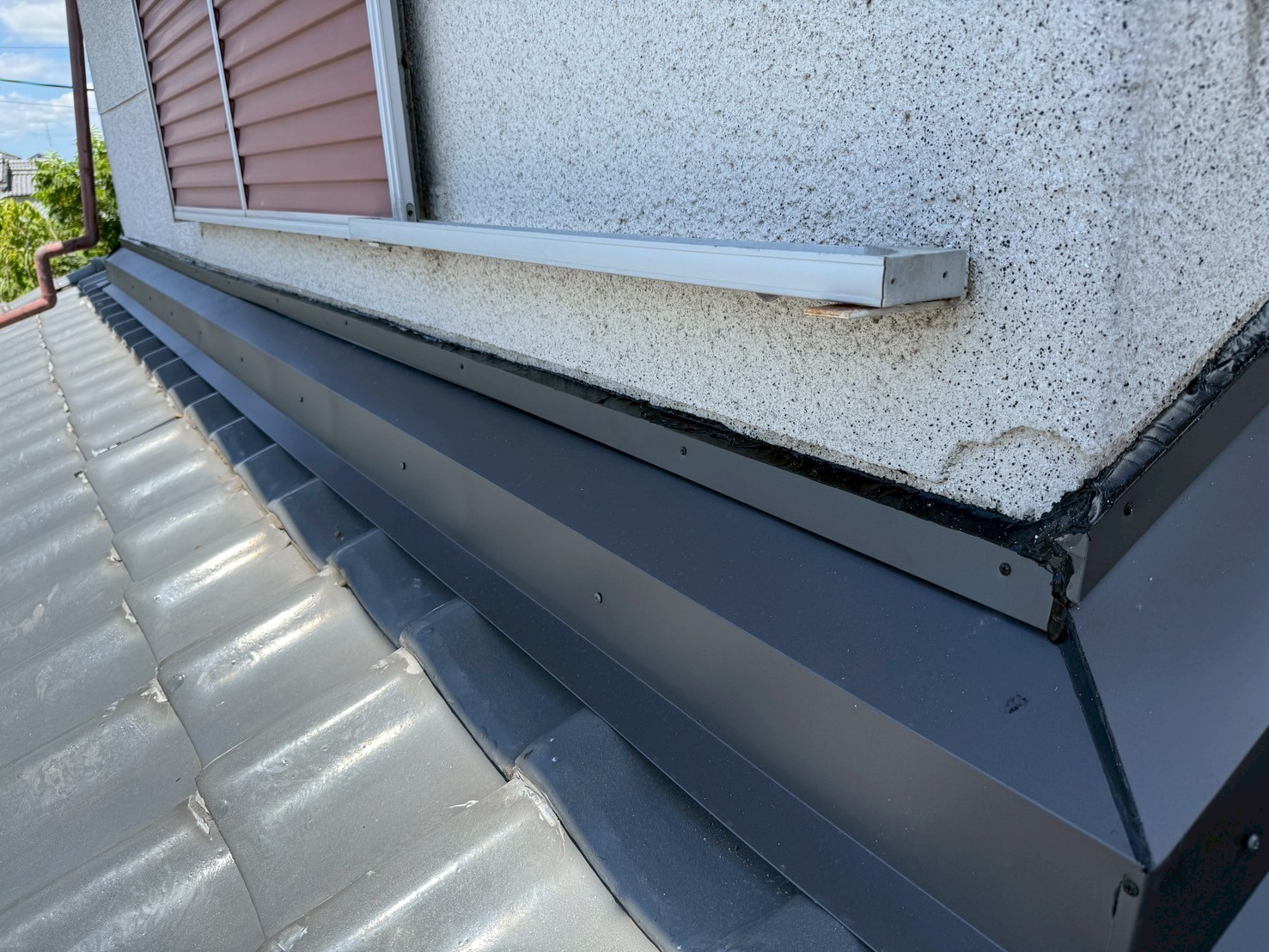

雨水浸入防止のため、壁際にさらに水切り(二重水切り)を取り付けました。
49. 2025年07月10日
壁際板金カバー工事
二重水切りを取り付けました。

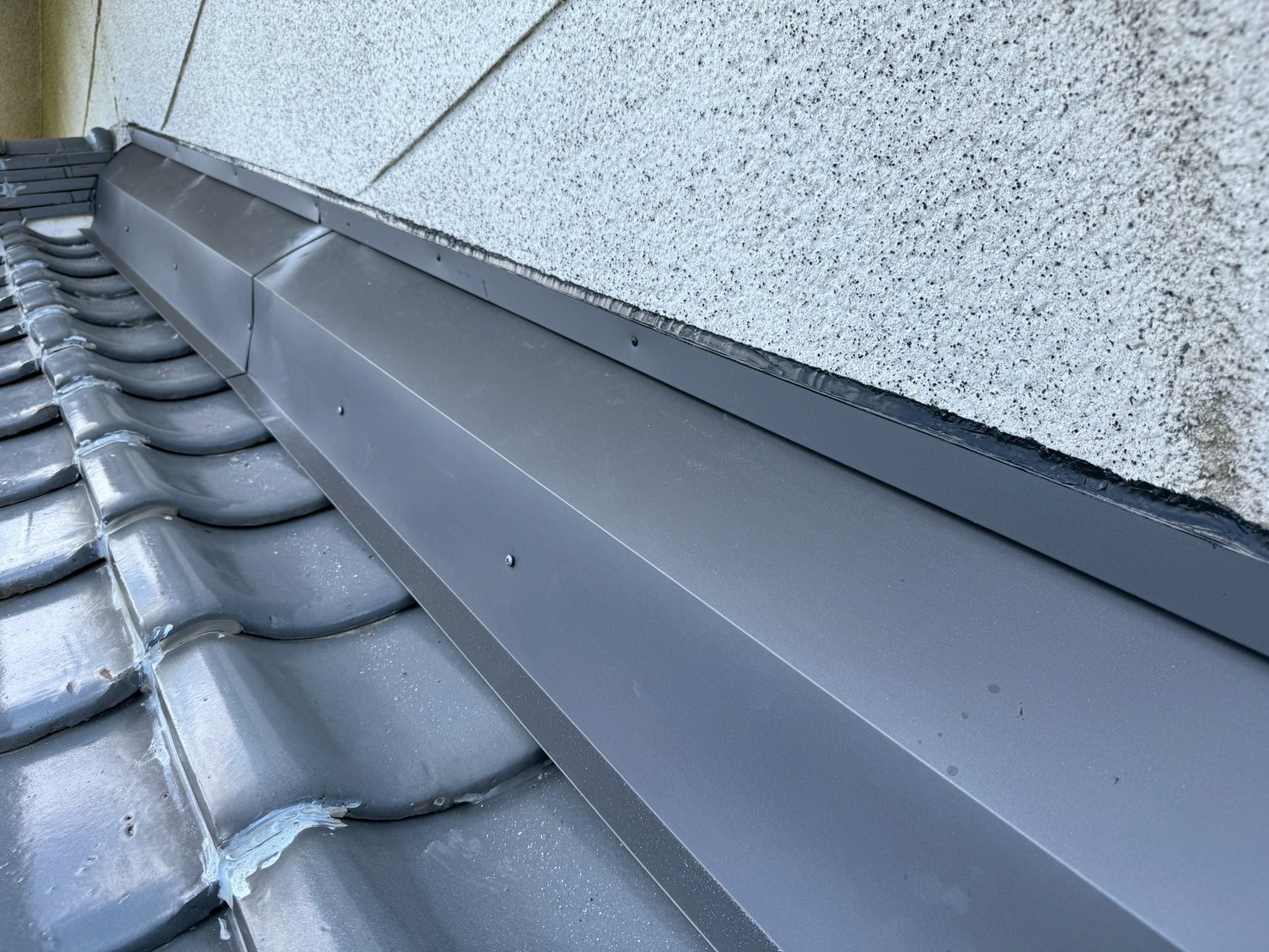

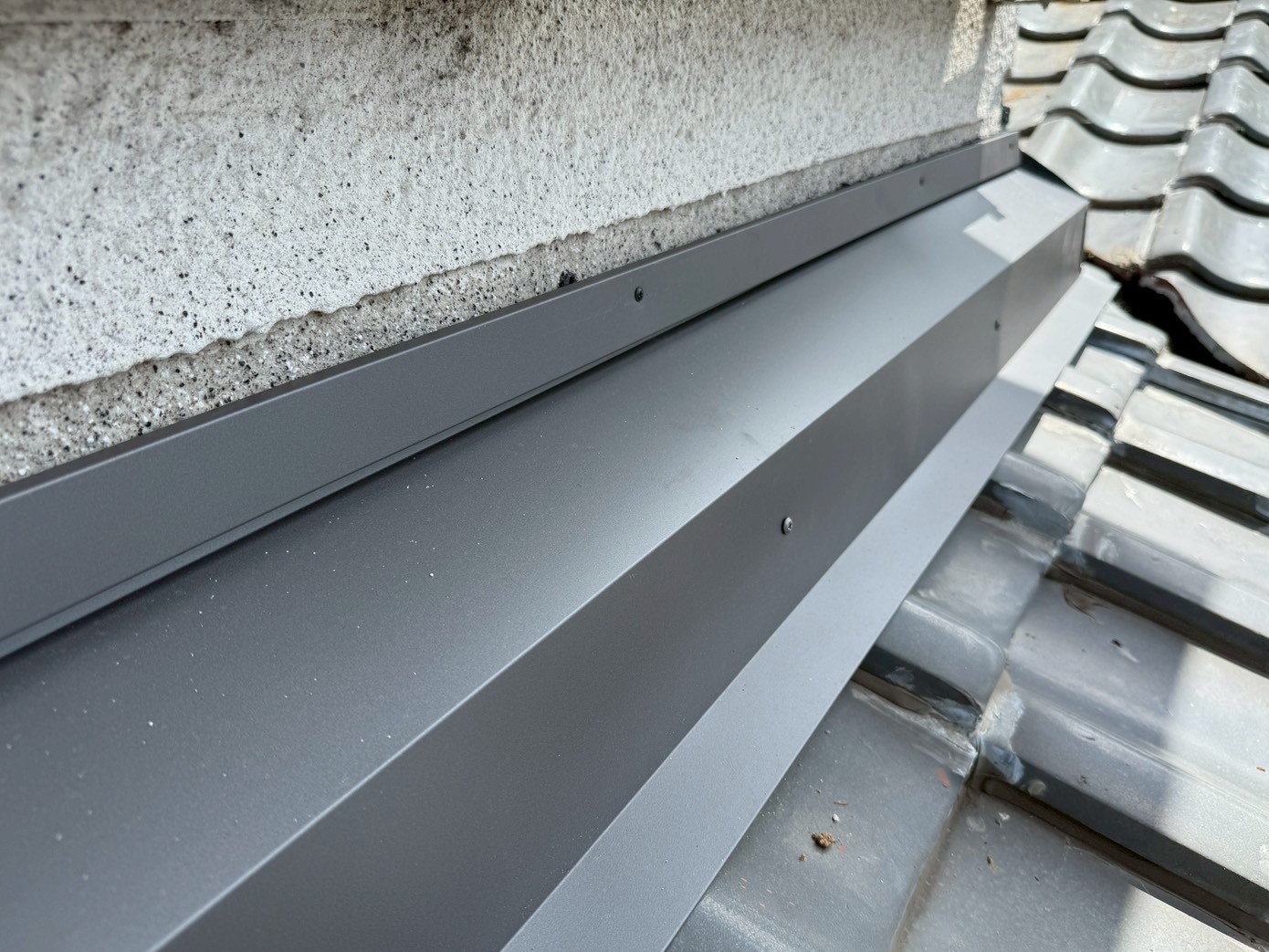

50. 2025年07月10日
壁際板金カバー工事
二重水切りを取り付けました。
51. 2025年07月10日
壁際板金カバー工事
二重水切りと壁の取り合いを養生しました。

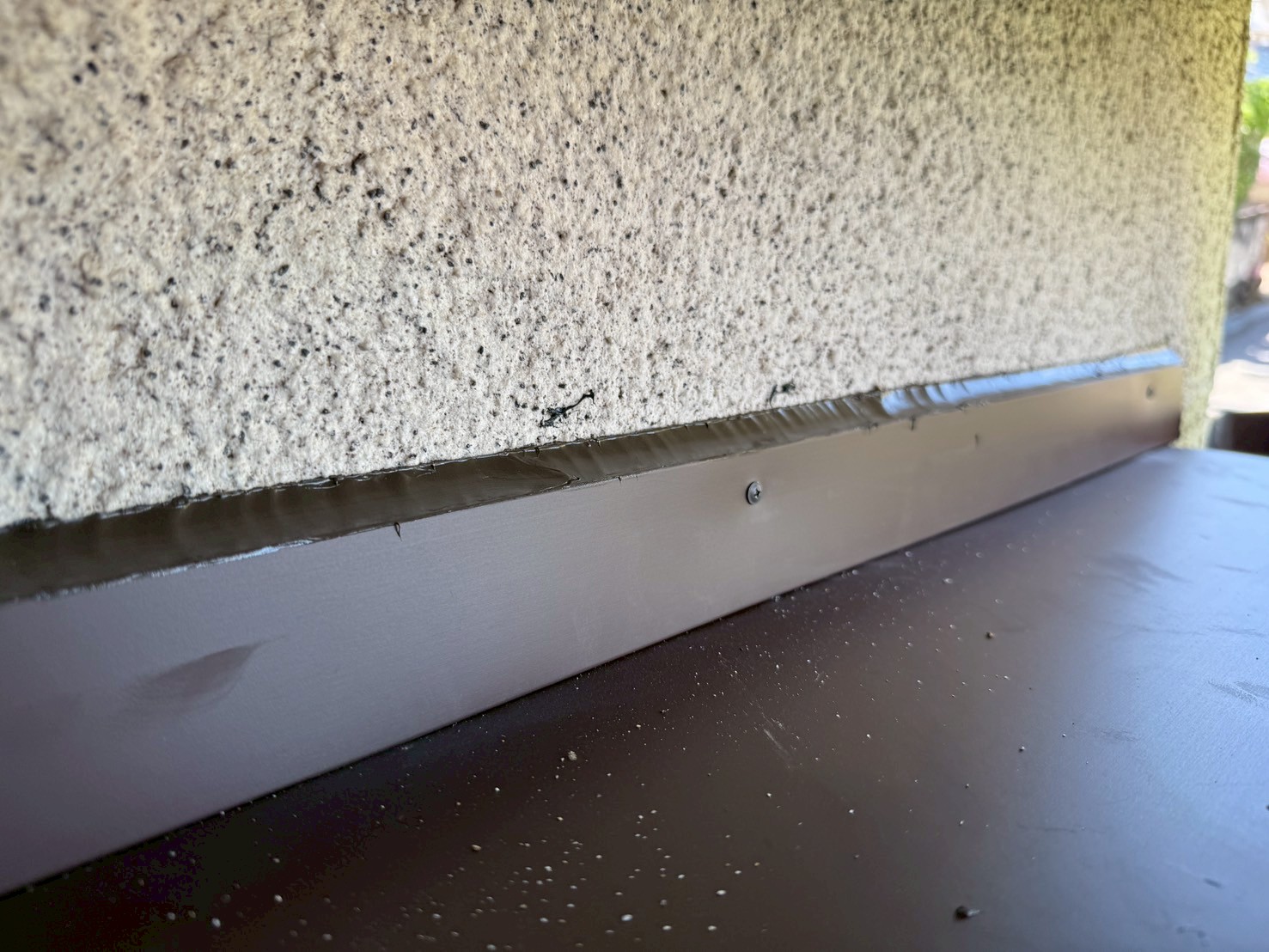

52. 2025年07月10日
壁際板金カバー工事

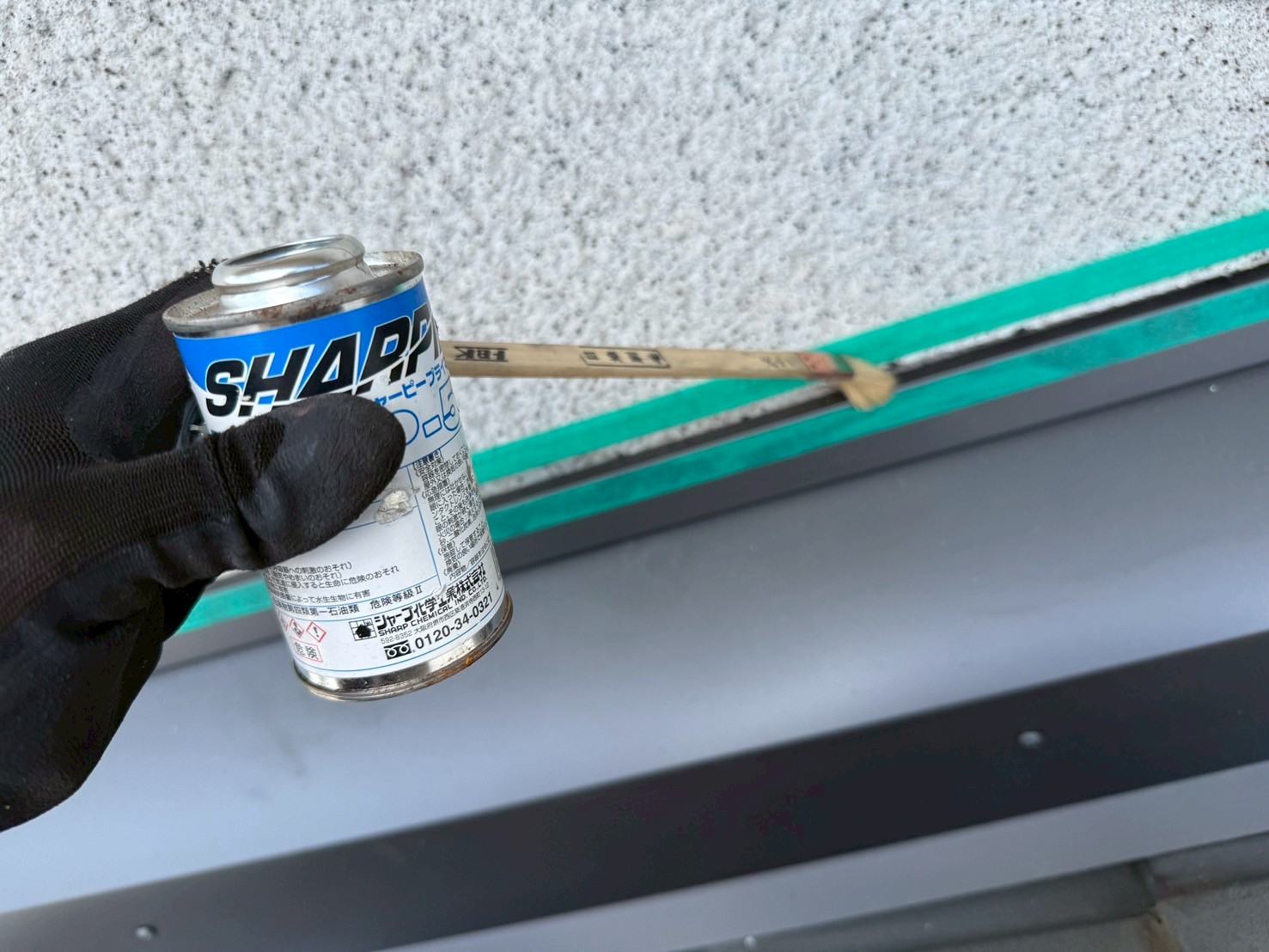

プライマーを塗布します。
53. 2025年07月10日
壁際板金カバー工事
プライマーの上からシーリング材を充填しました。
54. 2025年07月10日
壁際板金カバー工事
シーリング材の表面をならし、養生を剥がしました。
55. 2025年07月10日
壁際板金カバー工事
二重水切りと壁の取り合いをシーリング処理し、養生を剥がしました。
56. 2025年07月10日
壁際板金カバー工事
二重水切りと壁の取り合いをシーリング処理しました。
57. 2025年07月10日
壁際板金カバー工事
二重水切りと壁の取り合いをシーリング処理しました。
58. 2025年07月10日

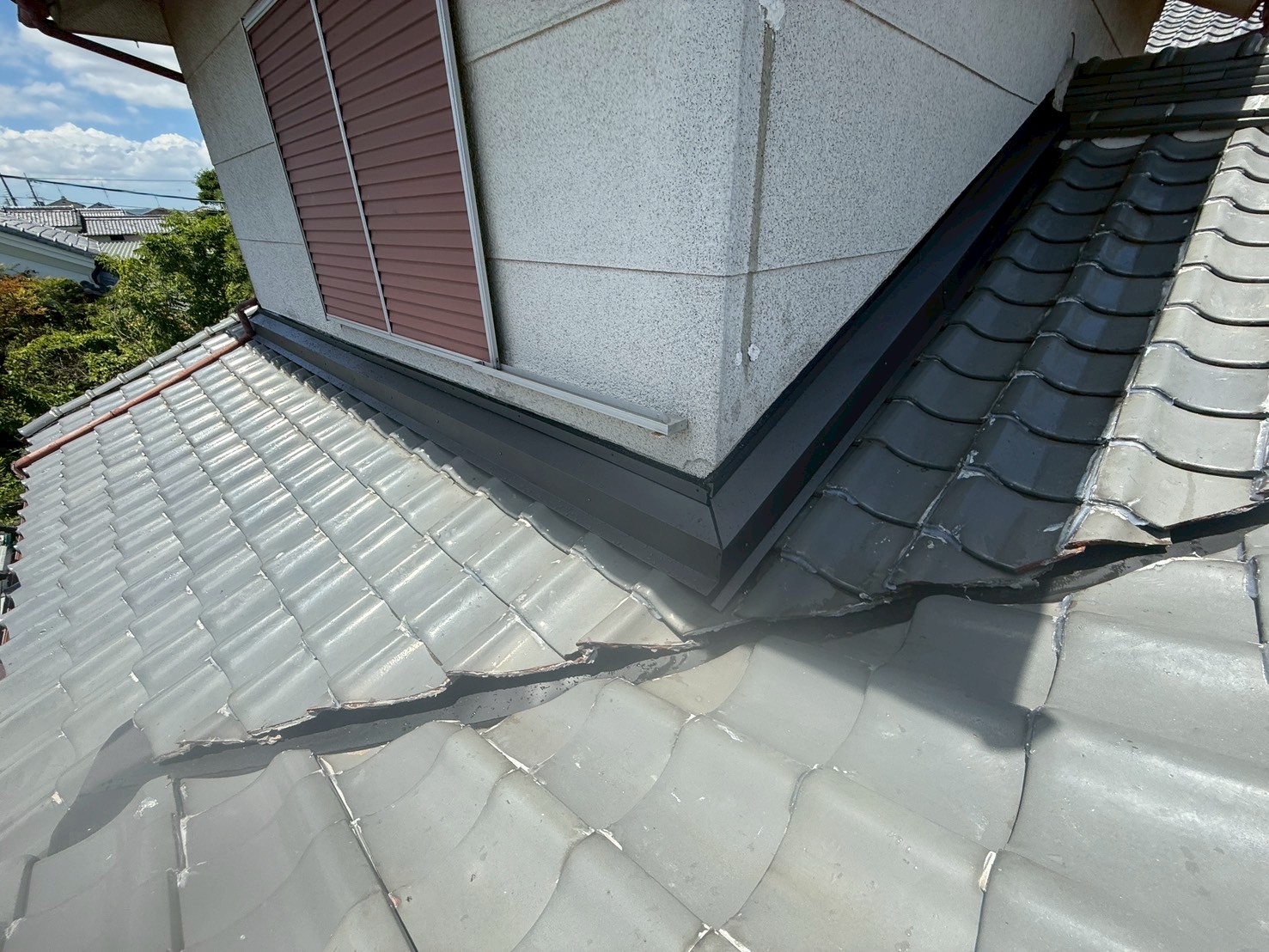

玄関庇板金工事
二重水切りを取り付け、壁との取り合いをシーリング処理しました。
59. 2025年07月10日
玄関庇板金工事
二重水切りを取り付け、壁との取り合いをシーリング処理しました。
60. 2025年07月10日
谷入れ替え工事
継手にシーリング材を入れ、漆喰材で高さを調子ながら、棟瓦を復旧していきます。
61. 2025年07月10日
谷入れ替え工事
ステンレス材を仕込みながら、棟瓦を復旧していきます。

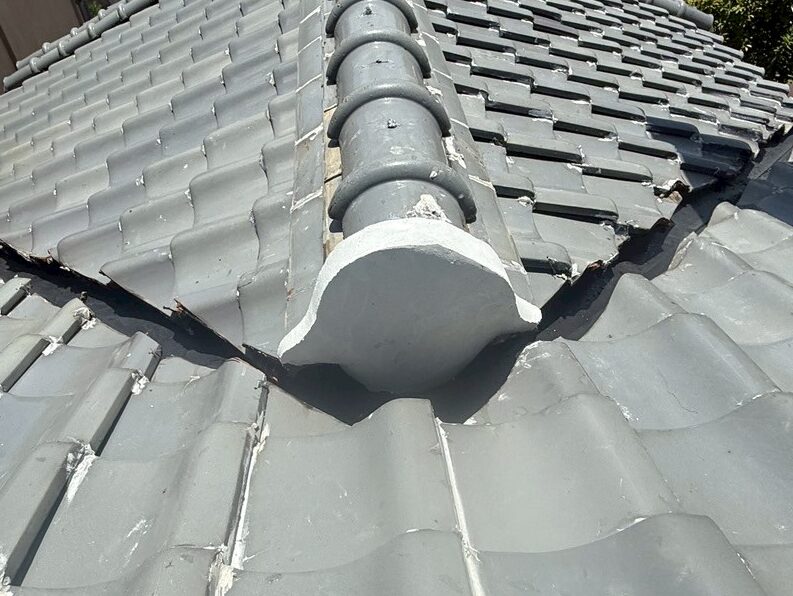

62. 2025年07月10日
谷入れ替え工事

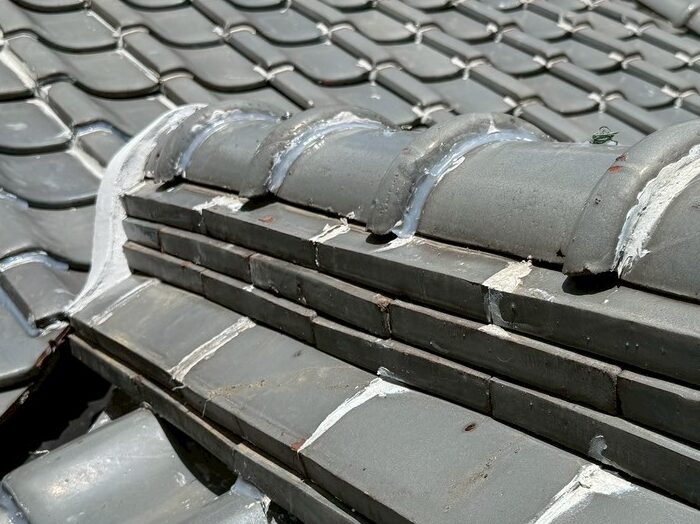

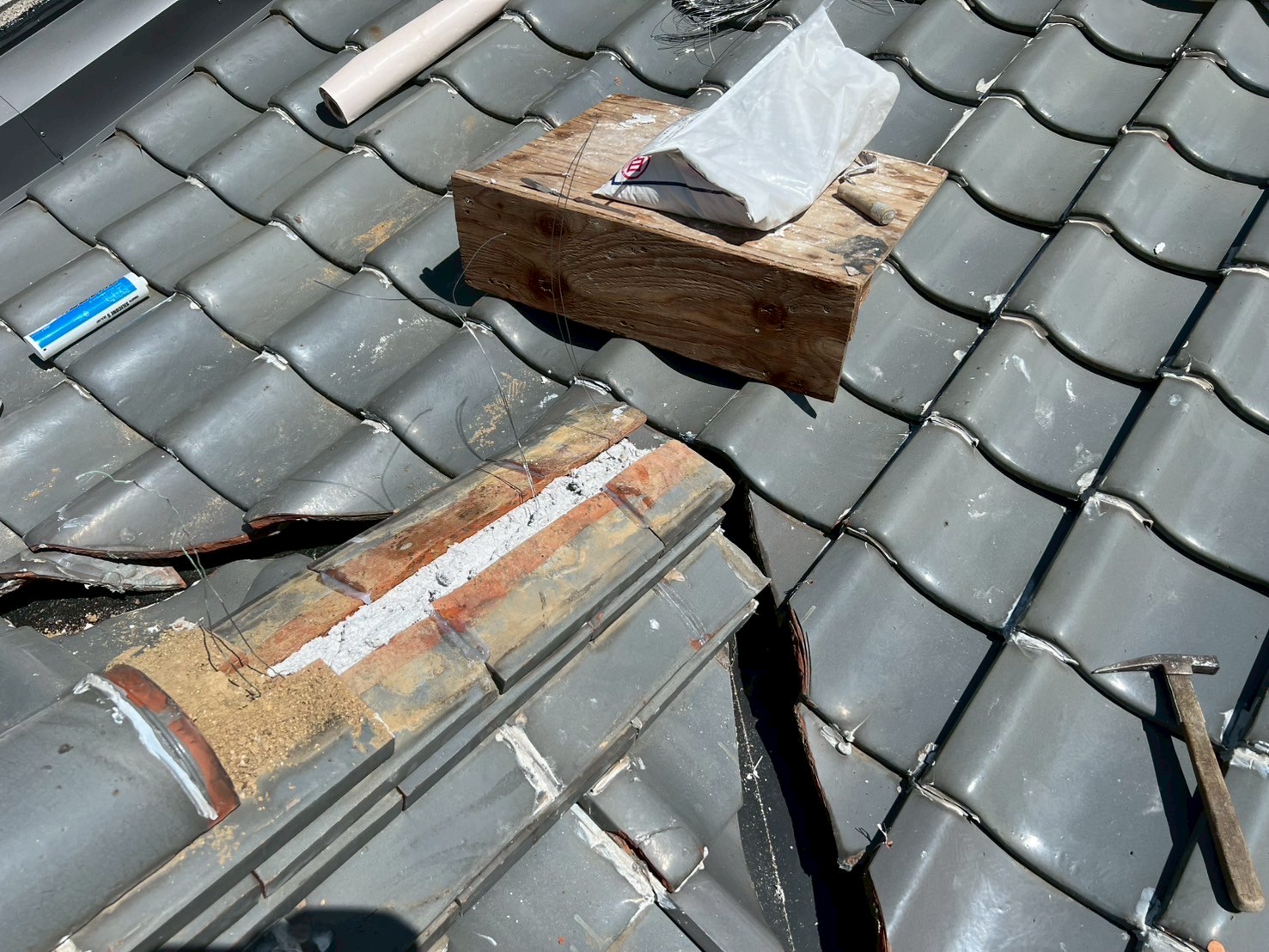

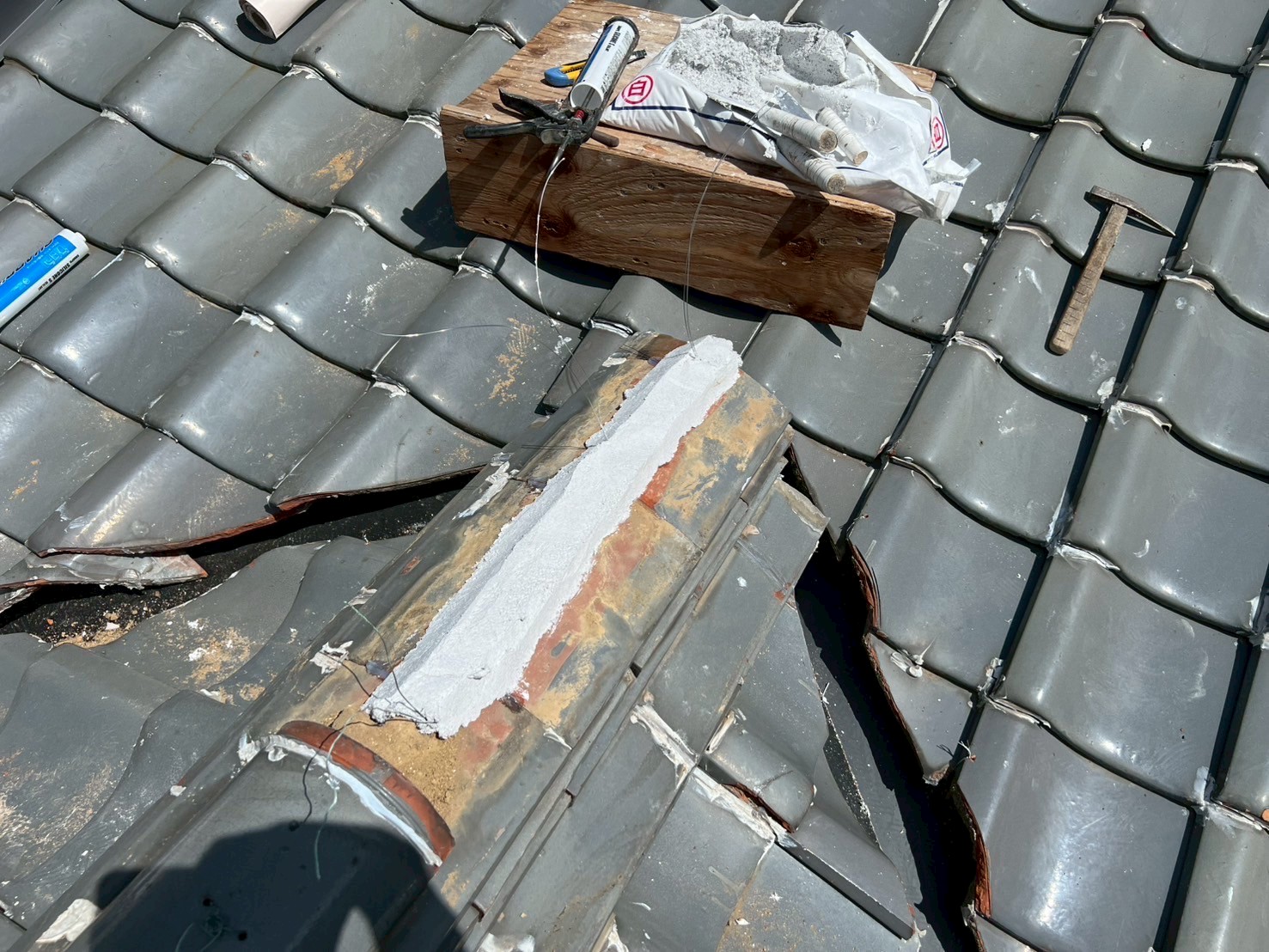

棟瓦を復旧していきます。
63. 2025年07月10日
谷入れ替え工事

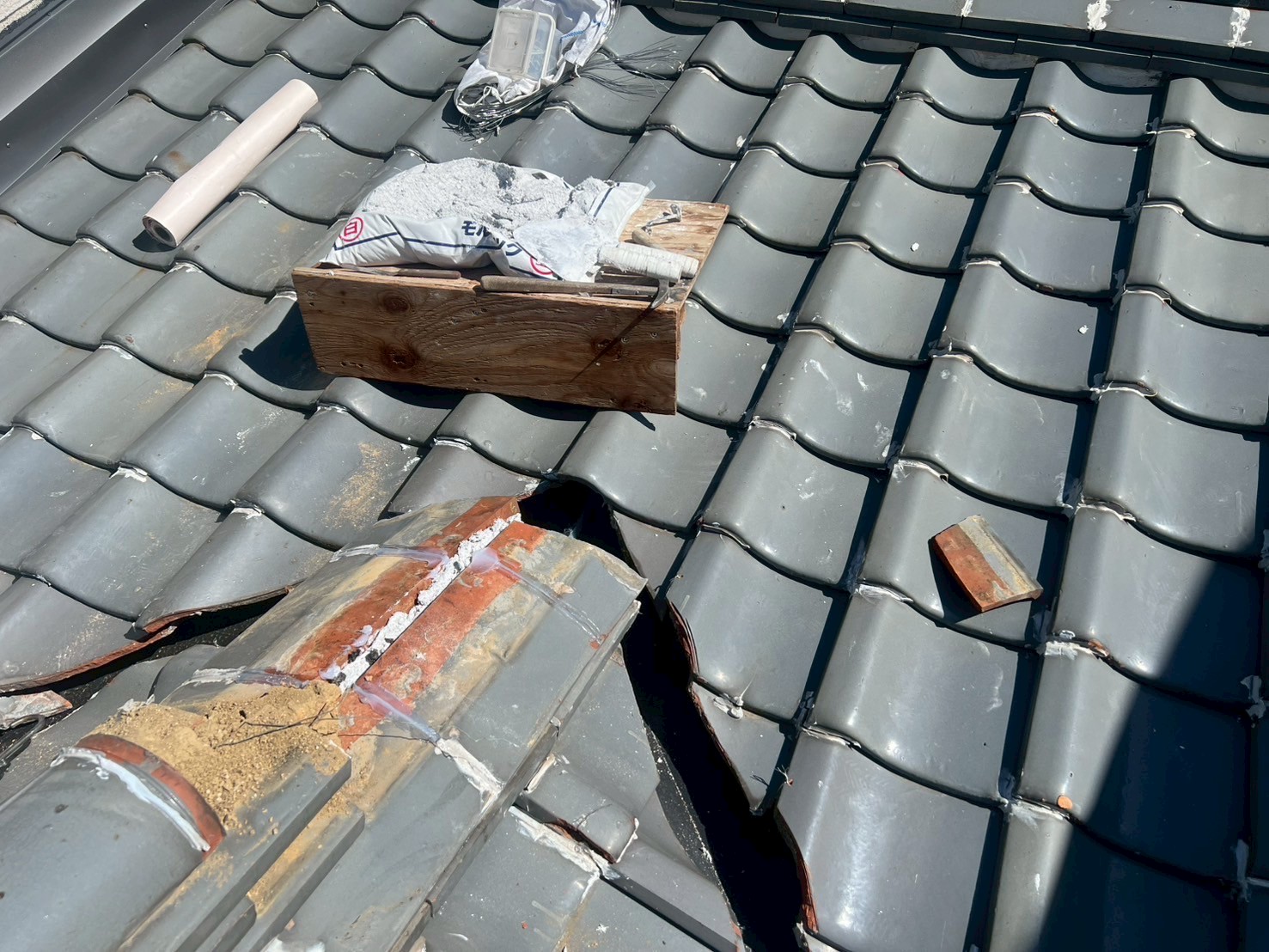

棟瓦を復旧し、ズレ防止のため雁振瓦の取り合いにシーリング材を充填しました。
64. 2025年07月10日
谷入れ替え工事
棟尻に漆喰材を詰めました。
65. 2025年07月10日
谷入れ替え工事
瓦のズレ防止のため、山部分にシーリング材を充填しました。(ラバーロック)
66. 2025年07月10日
谷入れ替え工事

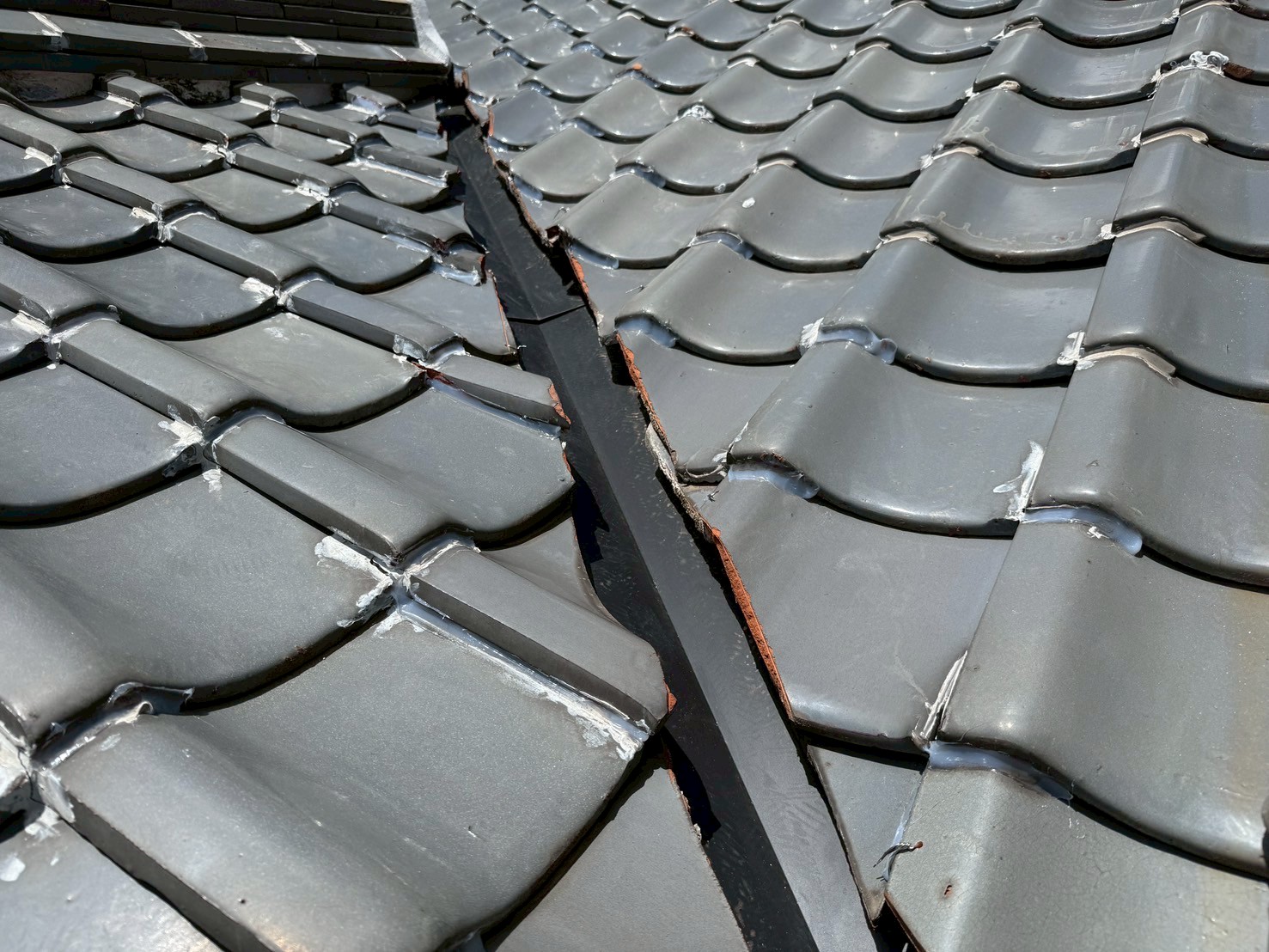

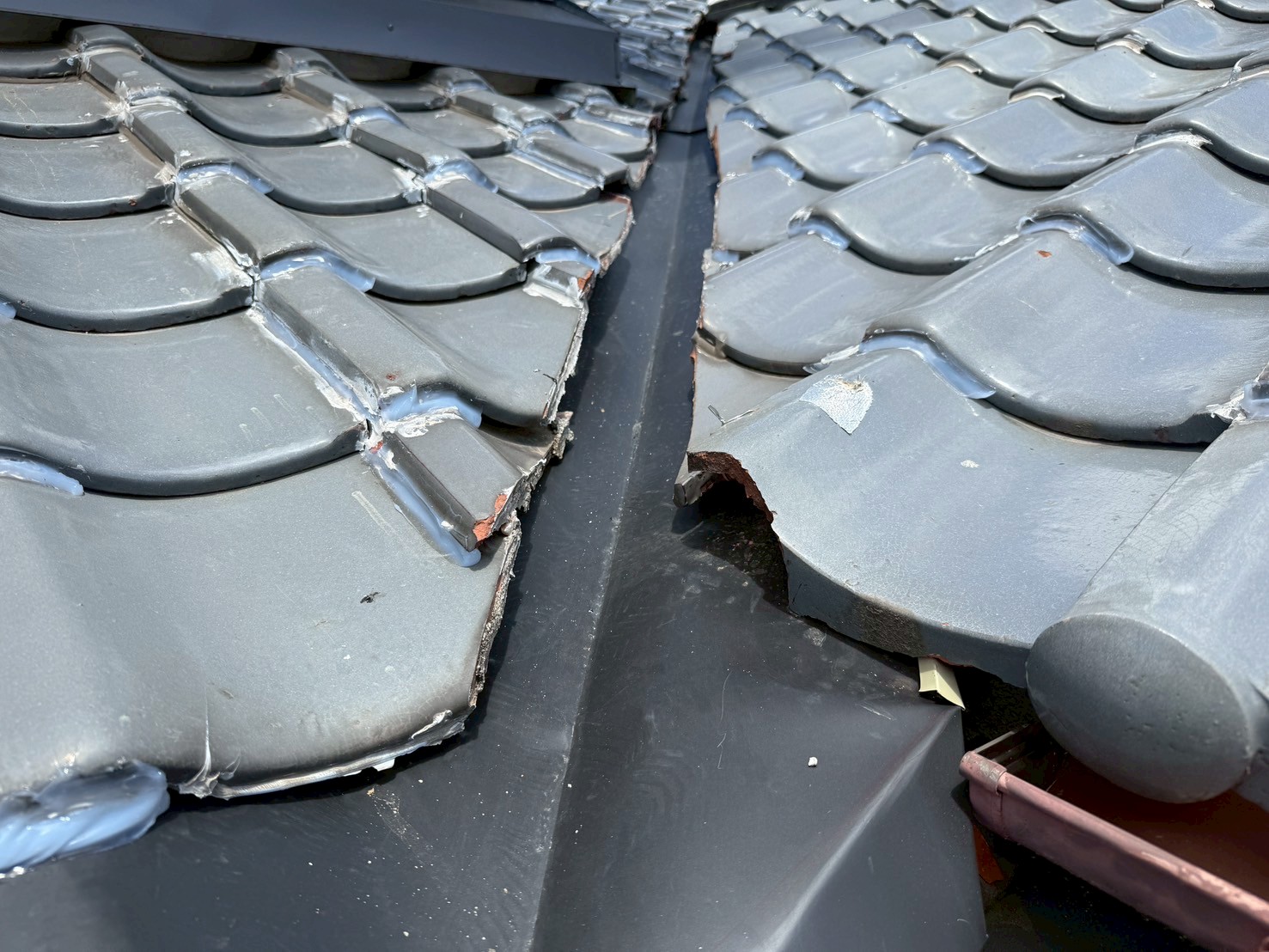

谷周りの瓦をラバーロックしました。
67. 2025年07月10日
清掃

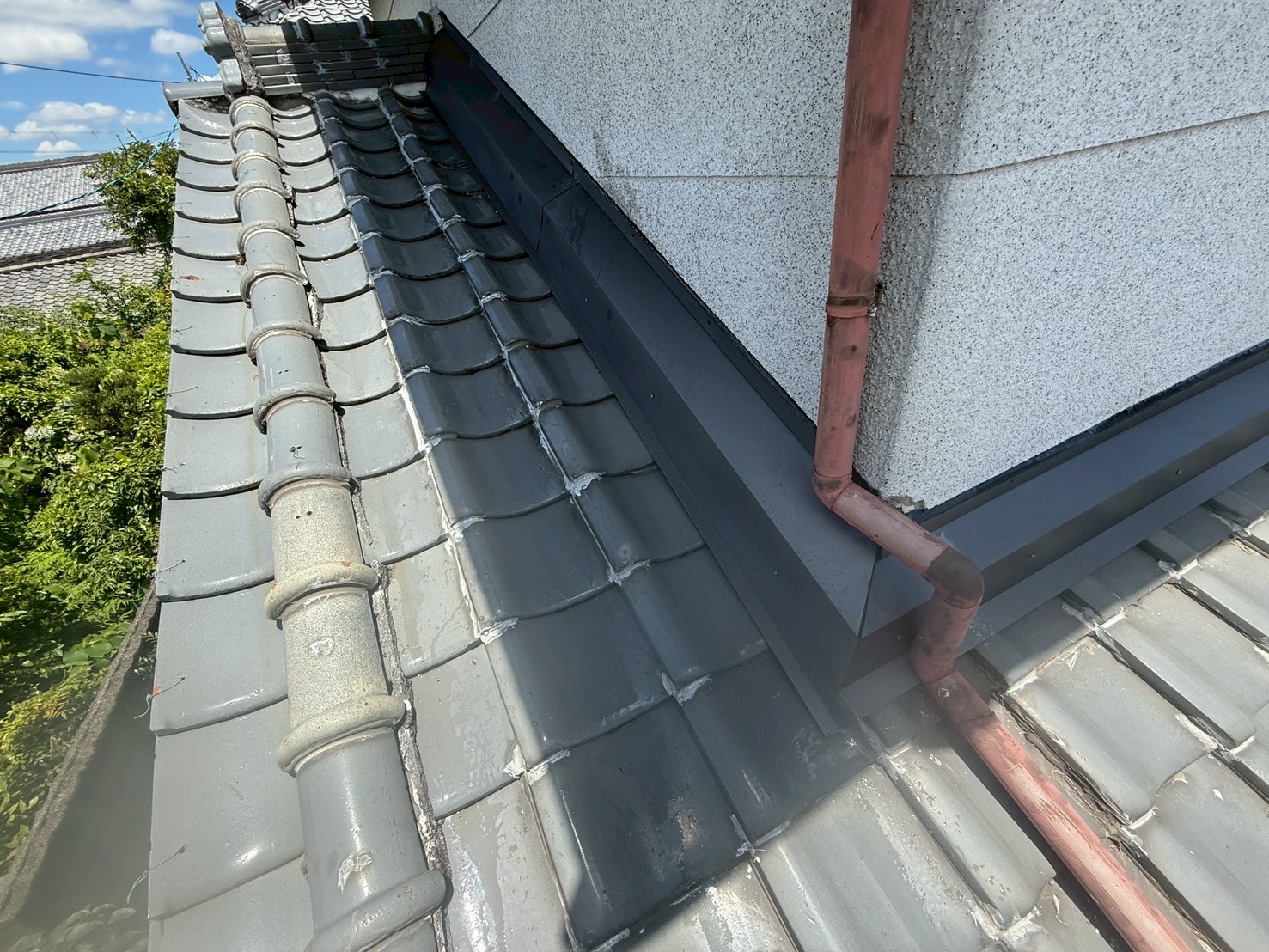

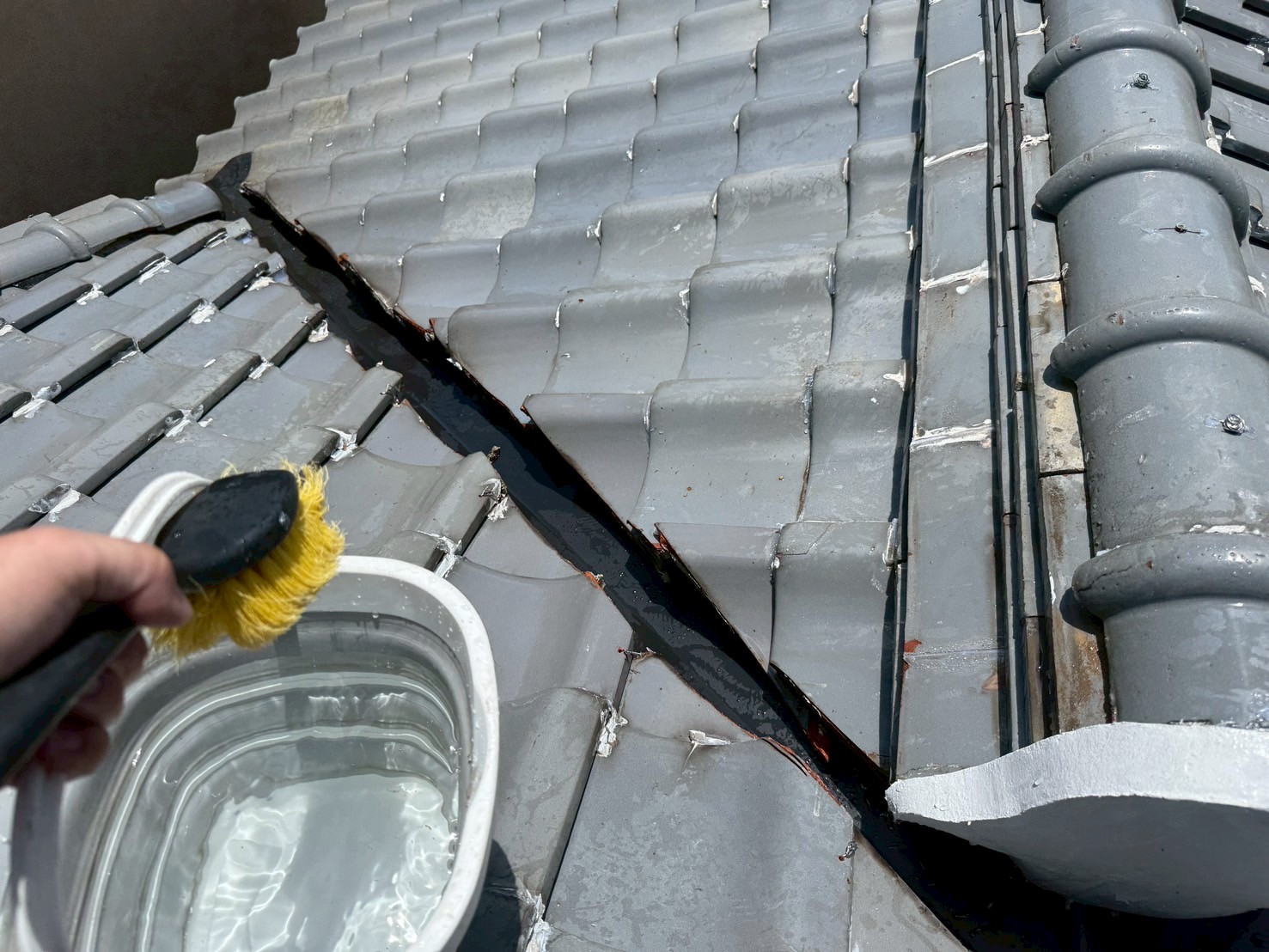

施工箇所を清掃していきます。
68. 2025年07月10日
清掃
施工箇所を清掃していきます。
69. 2025年07月10日
清掃

清掃しました。
70. 2025年07月10日
清掃
清掃しました。
71. 2025年07月10日
清掃
清掃しました。
72. 2025年07月11日
確認
施工箇所を確認します。
73. 2025年07月11日
確認
施工箇所を確認します。
74. 2025年07月11日

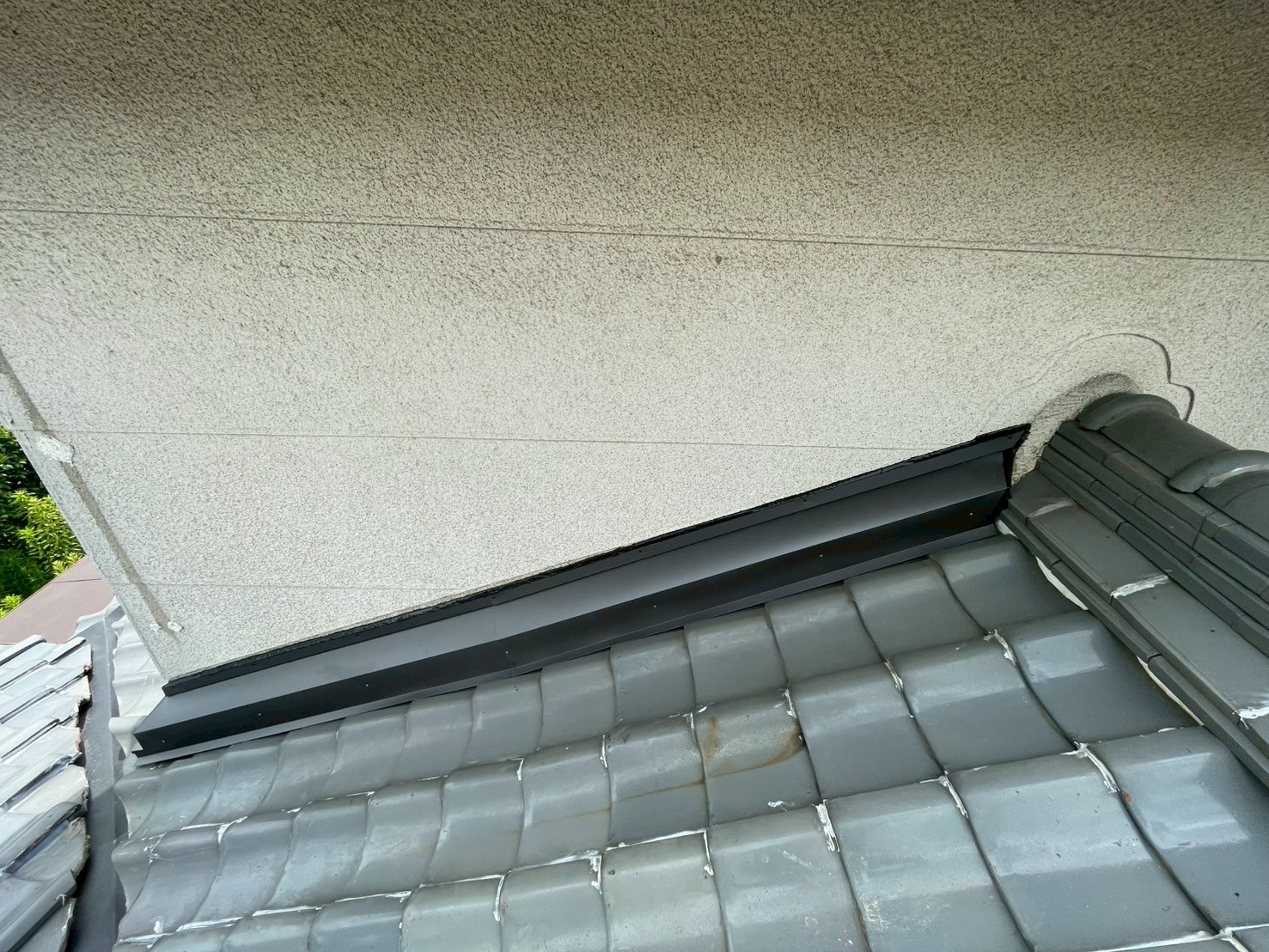

確認
施工箇所を確認します。
75. 2025年07月11日
確認
施工箇所を確認し、工事完了です。
その他施工事例
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 雨とい工事
- 施工エリア
- 奈良
R7.10/9 大和高田市 K様邸 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 施工エリア
- 大阪
R7.9/24~9/29 箕面市 I様邸 雨漏り修理工事
-
- 工事内容
-
- 屋根工事
- 雨とい工事
- 施工エリア
- 大阪
R7.9/22~9/30 堺市 M様邸 屋根、雨とい改修工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.9/17~9/27 葛城市 K様 屋根改修遮熱工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R7.9/11~9/20 吹田市 T様邸 エコルカバー工事
-
- 工事内容
-
- 屋根・外壁塗装工事
- 防水工事(ベランダ・陸屋根)
- 施工エリア
- 大阪
R7.9/12~9/18 福島区 T様邸 塗装工事
-
- 工事内容
-
- 屋根工事
- 雨漏り修理
- 施工エリア
- 奈良
R7.9/10~9/19 大和郡山市 T様邸 屋根葺き直し工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.9/10~9/16 橿原市 A様邸 屋根修理工事
