R7.7/8~7/31 大和郡山市 T様邸 壁工事
Case Study - 施工完了
Case Study - ただいま施行中
工事データ
-
築年数
ー
-
構造
ー
-
お問合わせ内容
ー
-
工事内容
ー
-
工期
ー
施工詳細
1. 2025年07月08日

足場工事
足場を設置し、養生シートを取り付けました。
2. 2025年07月08日

足場工事
足場を設置し、養生シートを取り付けました。
3. 2025年07月09日

壁工事

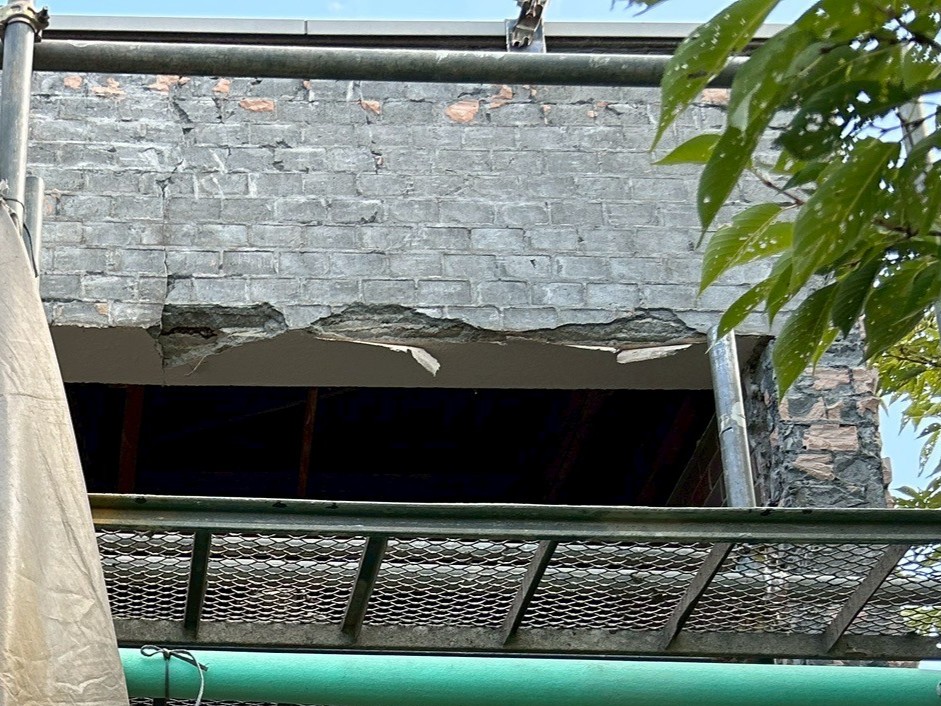

壁、既存の状態です。
4. 2025年07月09日

壁工事
既存のタイルを撤去していきます。
5. 2025年07月09日

軒天工事

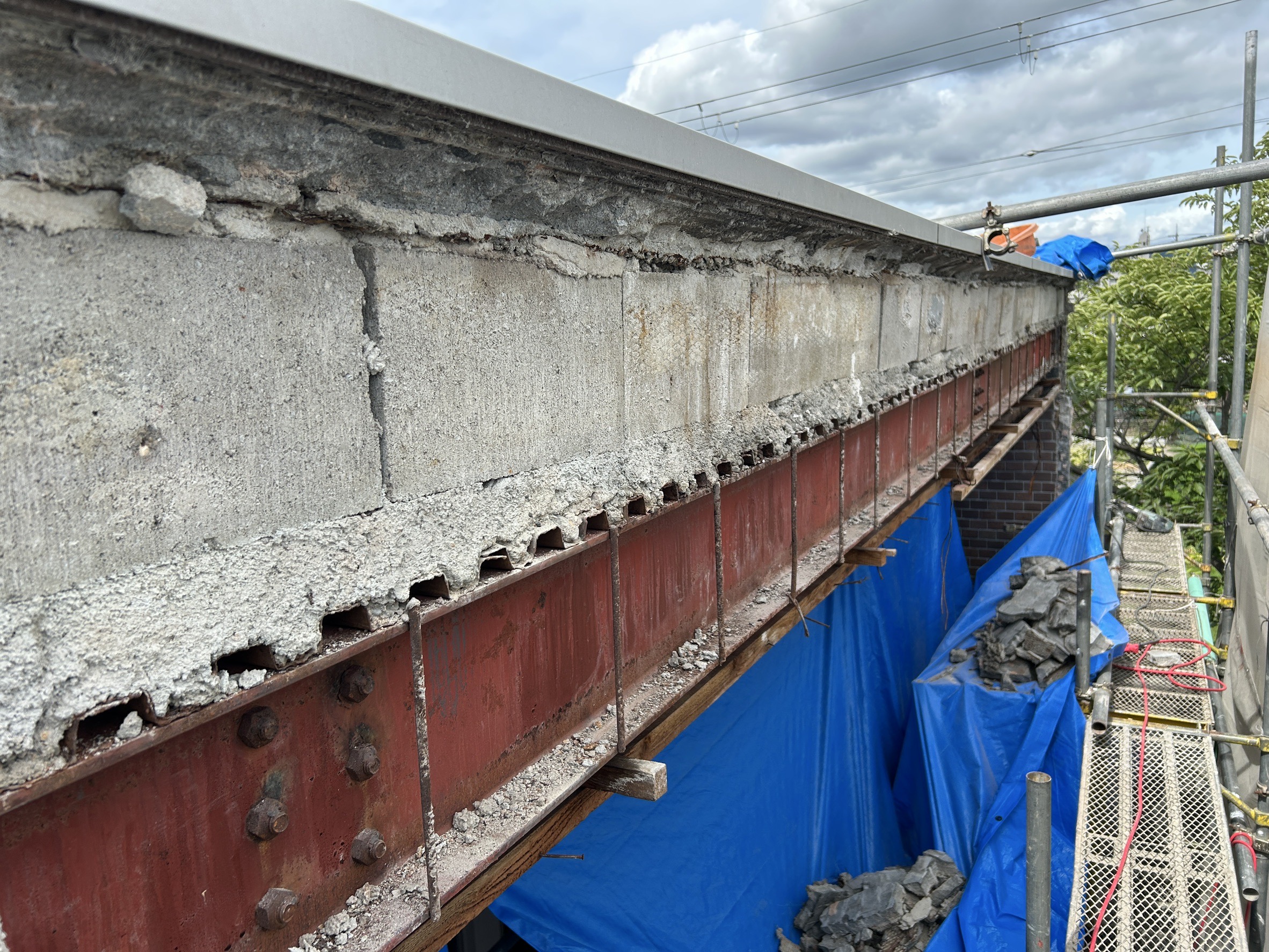

軒天、既存の状態です。
6. 2025年07月09日

軒天工事

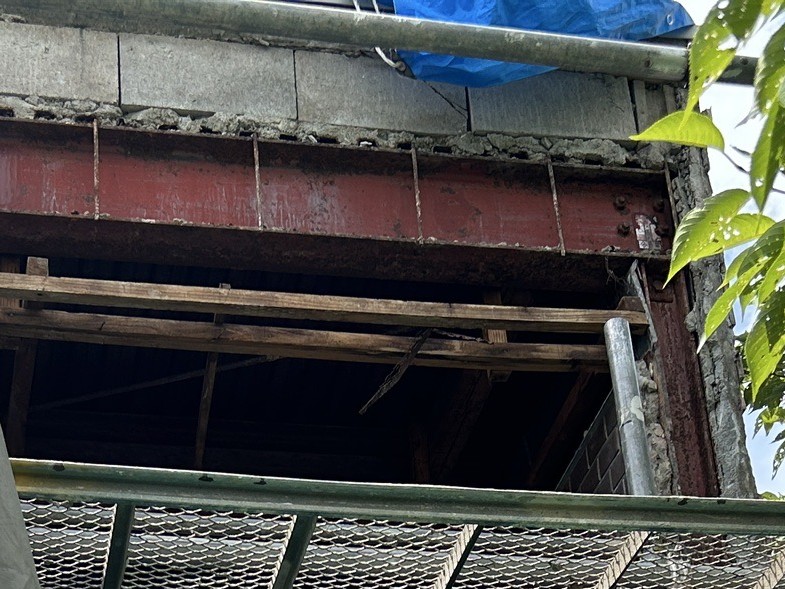

既存のスパンを撤去していきます。
7. 2025年07月10日

軒天工事

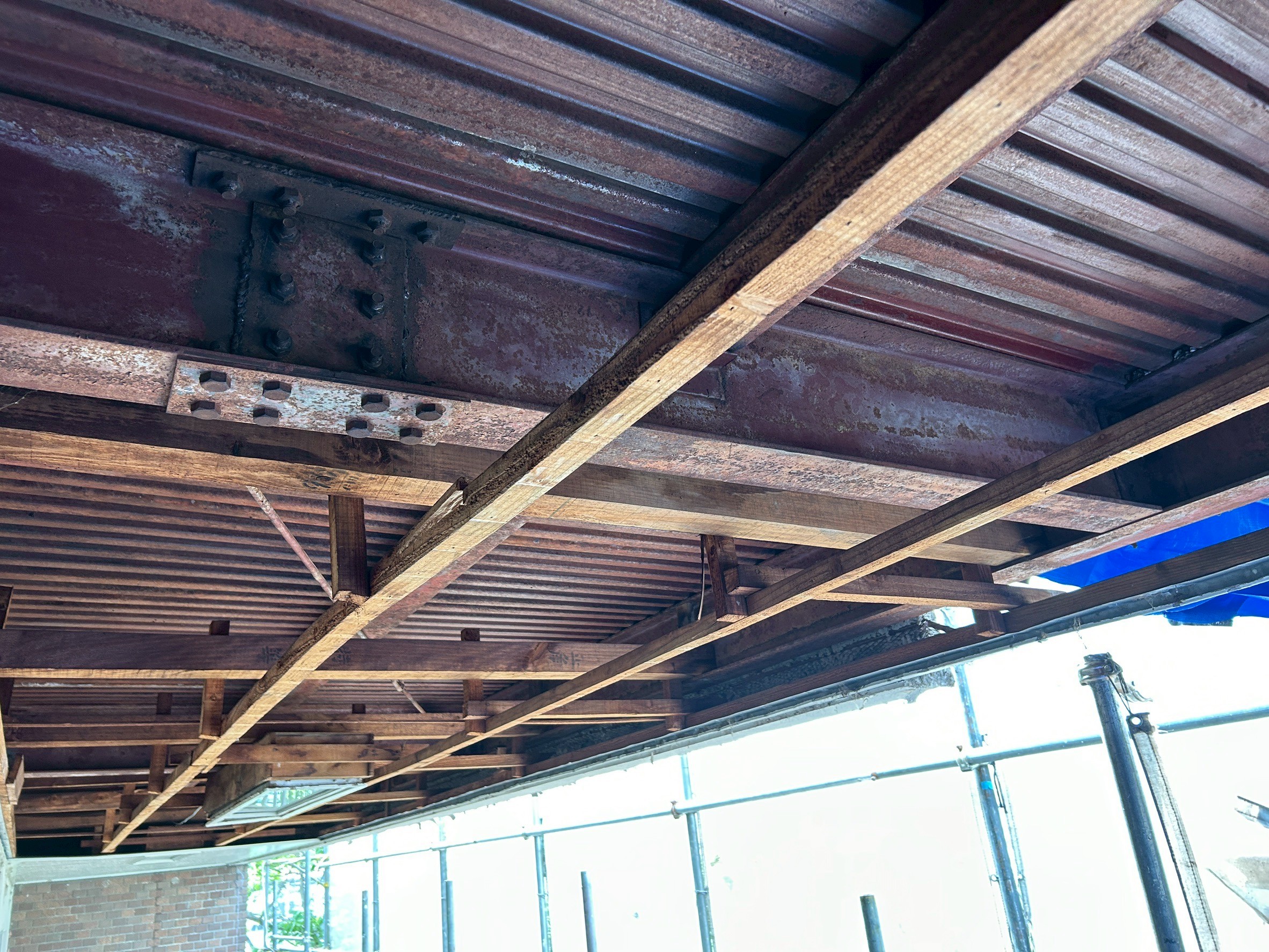

引き続き、既存のスパンを撤去していきます。
8. 2025年07月10日

軒天工事

既存のスパンを撤去しました。
9. 2025年07月10日

壁工事
既存のタイルを撤去しました。
10. 2025年07月11日

壁工事
既存の下地材を撤去しました。

11. 2025年07月11日

壁工事
既存の下地材を撤去しました。
12. 2025年07月11日

壁工事
既存の下地材を撤去しました。
13. 2025年07月12日

壁工事

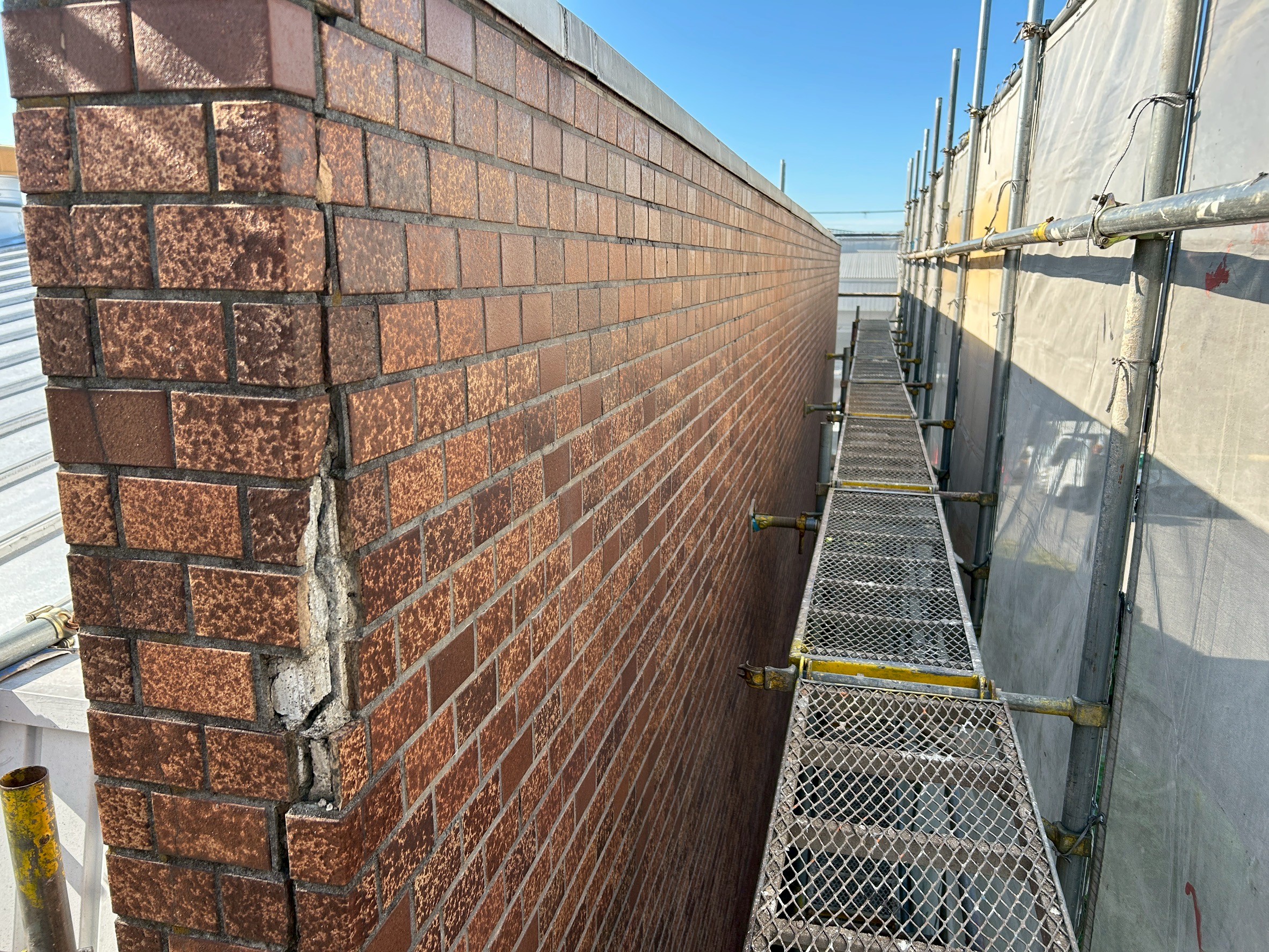

外壁、既存の状態です。
14. 2025年07月12日

壁工事
既存の外壁を撤去していきます。
15. 2025年07月14日

壁工事
既存の外壁を撤去していきます。

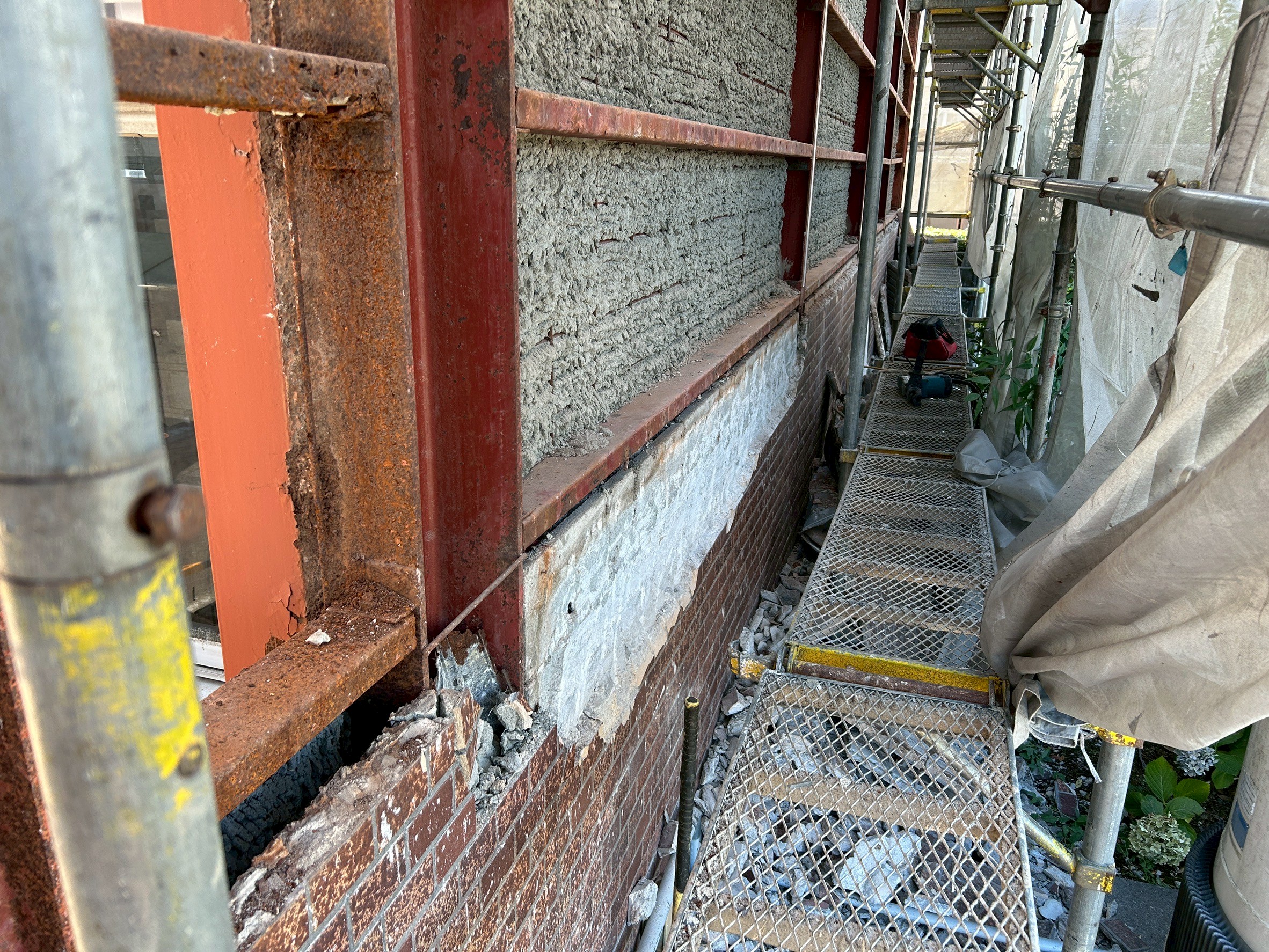

16. 2025年07月14日

壁工事

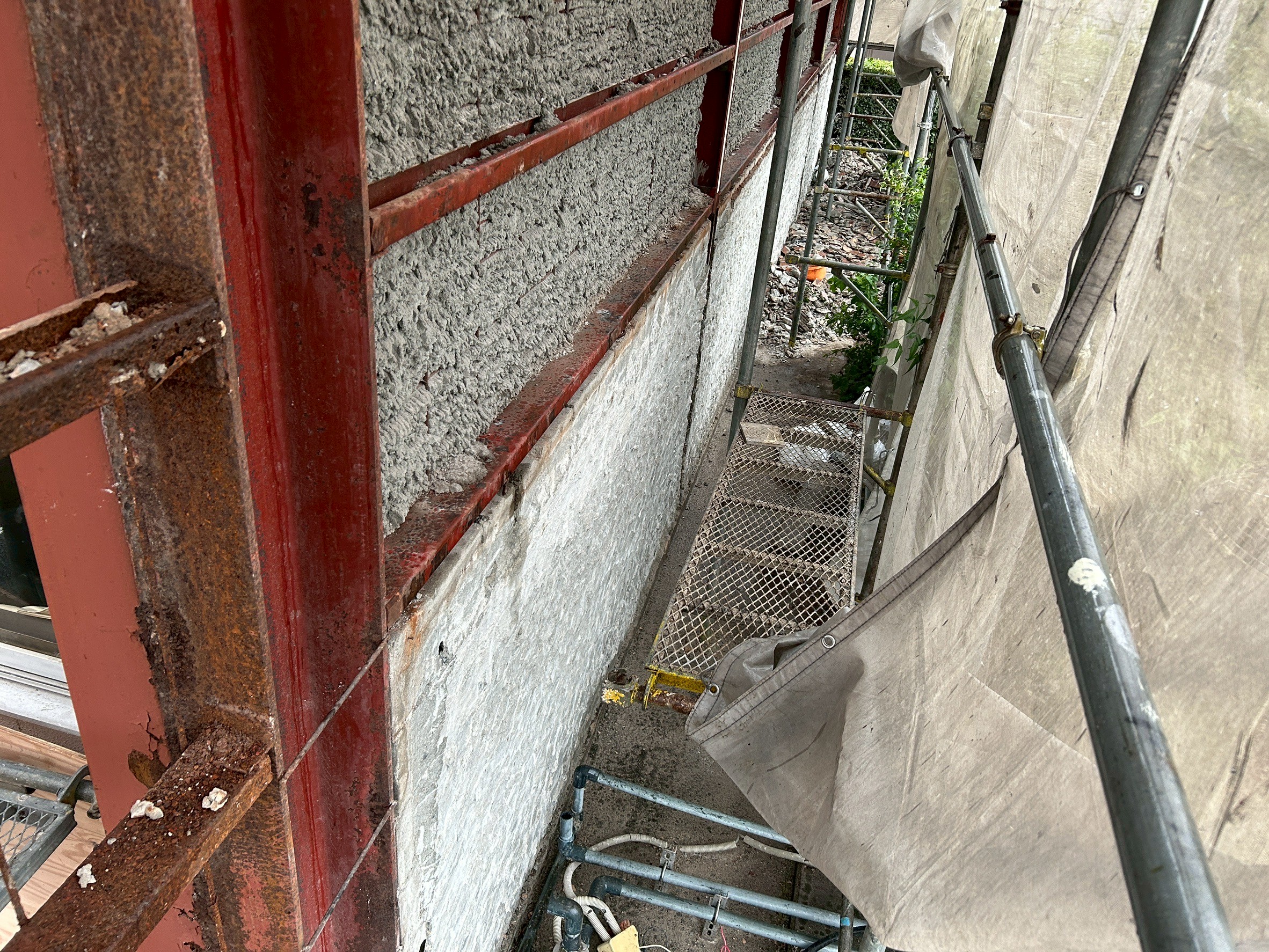

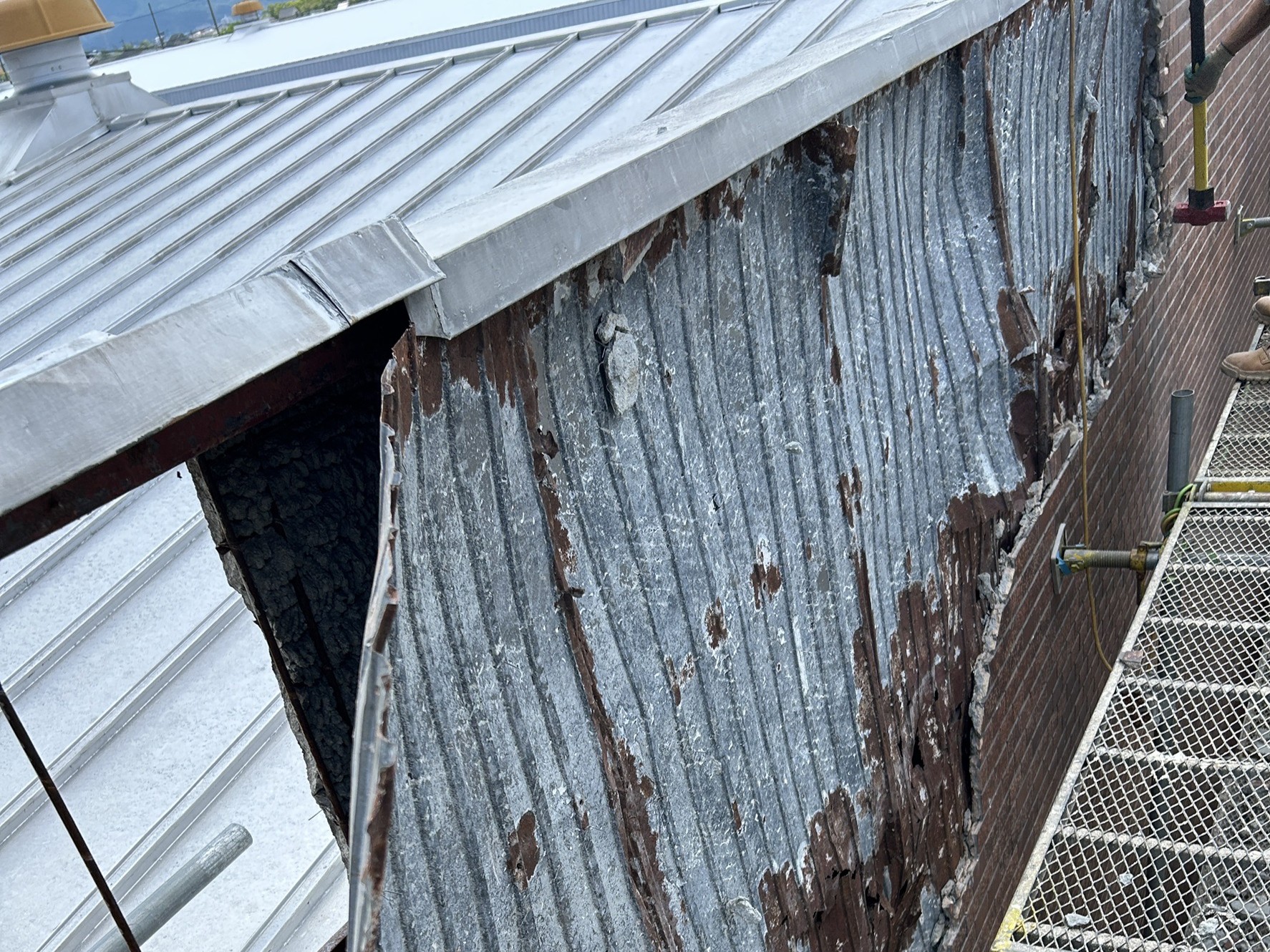

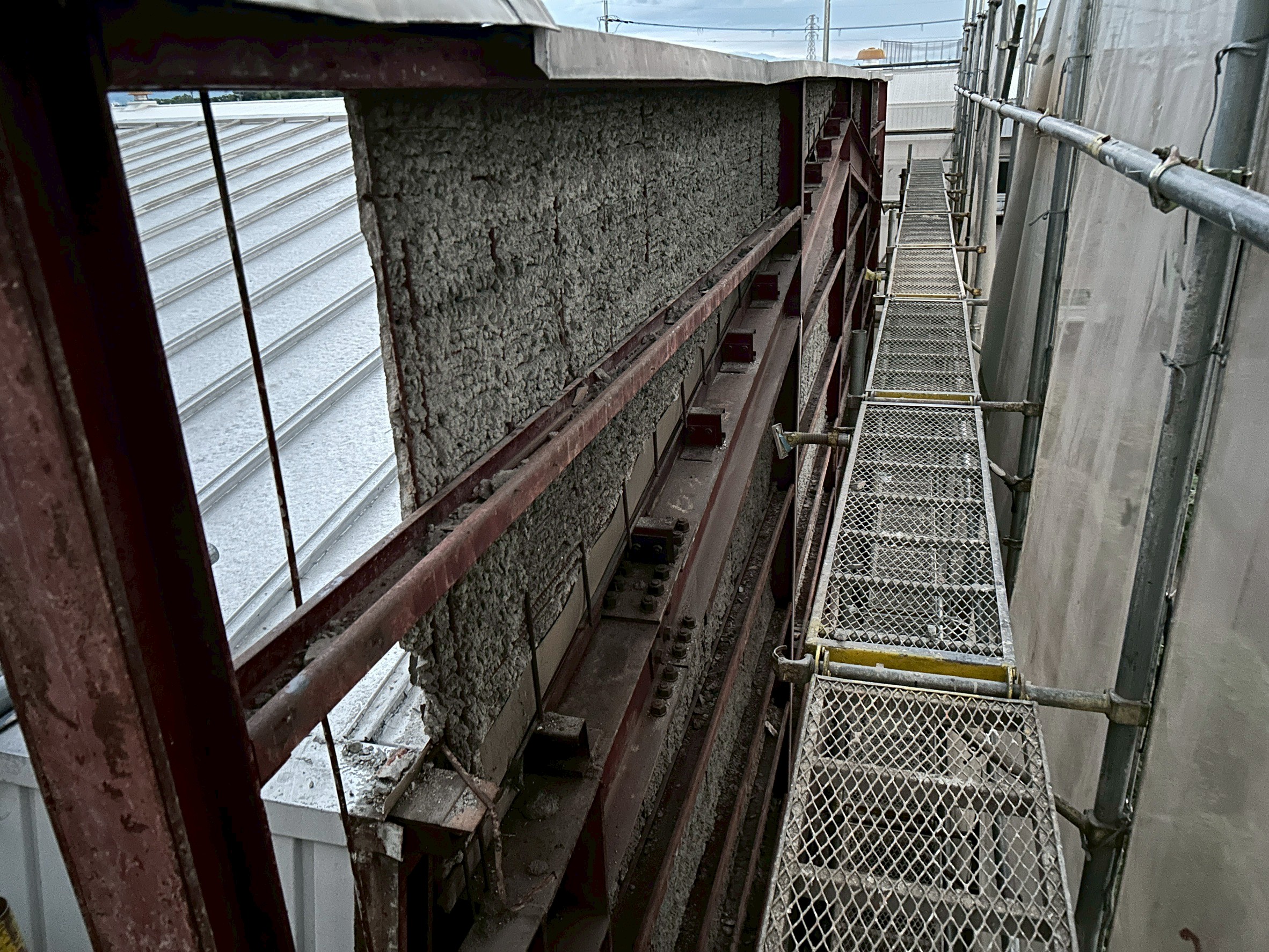

既存の外壁、鉄板を撤去していきます。
17. 2025年07月14日

壁工事
既存の外壁、鉄板を撤去しました。
18. 2025年07月16日

壁工事

事務所裏面、縦、横方向に下地木材を取り付けていきます。
19. 2025年07月16日

壁工事
縦、横方向に下地木材を取り付けていきます。

20. 2025年07月17日

壁工事
既存の外壁、鉄板を撤去し清掃しました。
21. 2025年07月18日

軒天工事

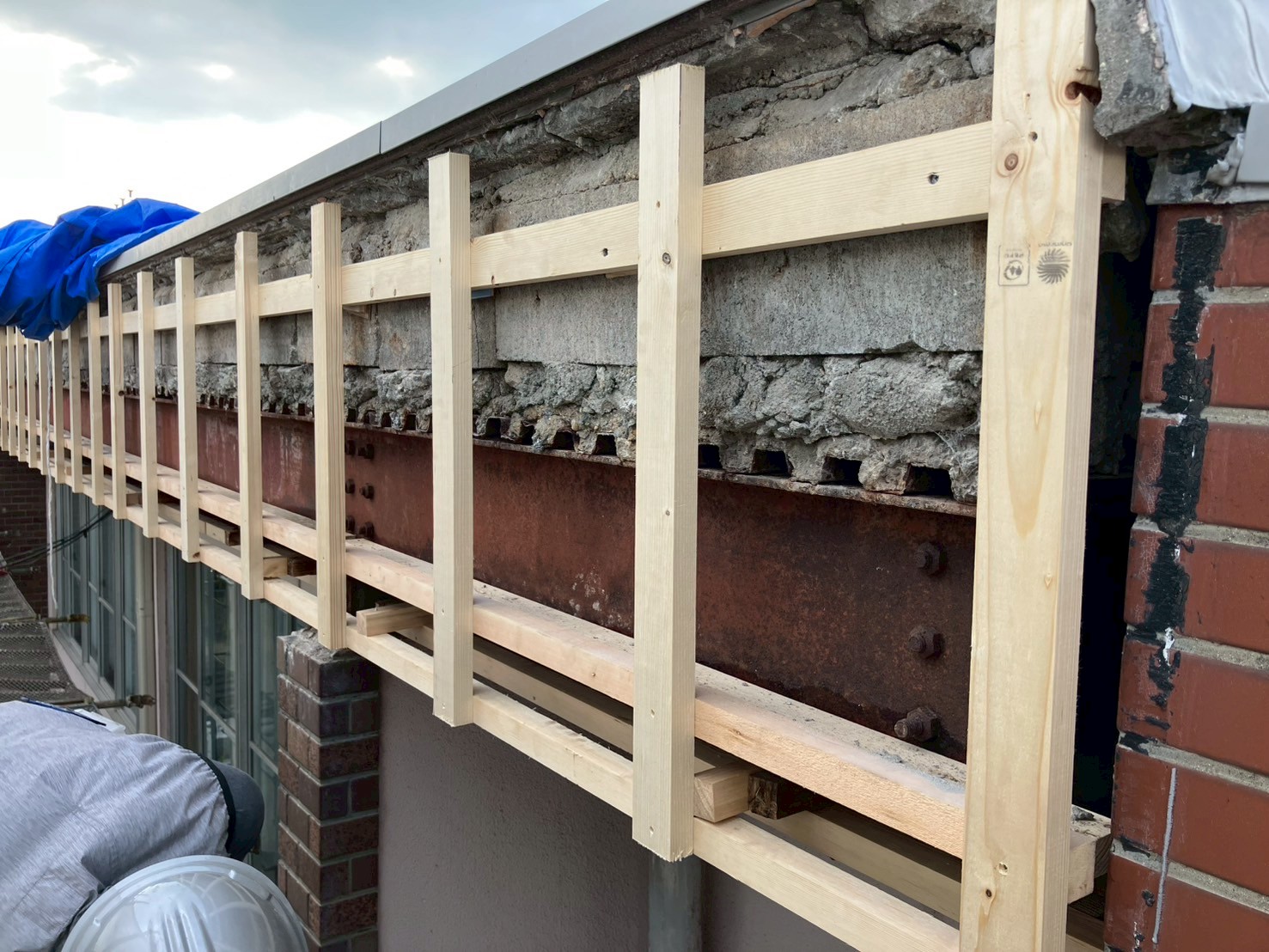

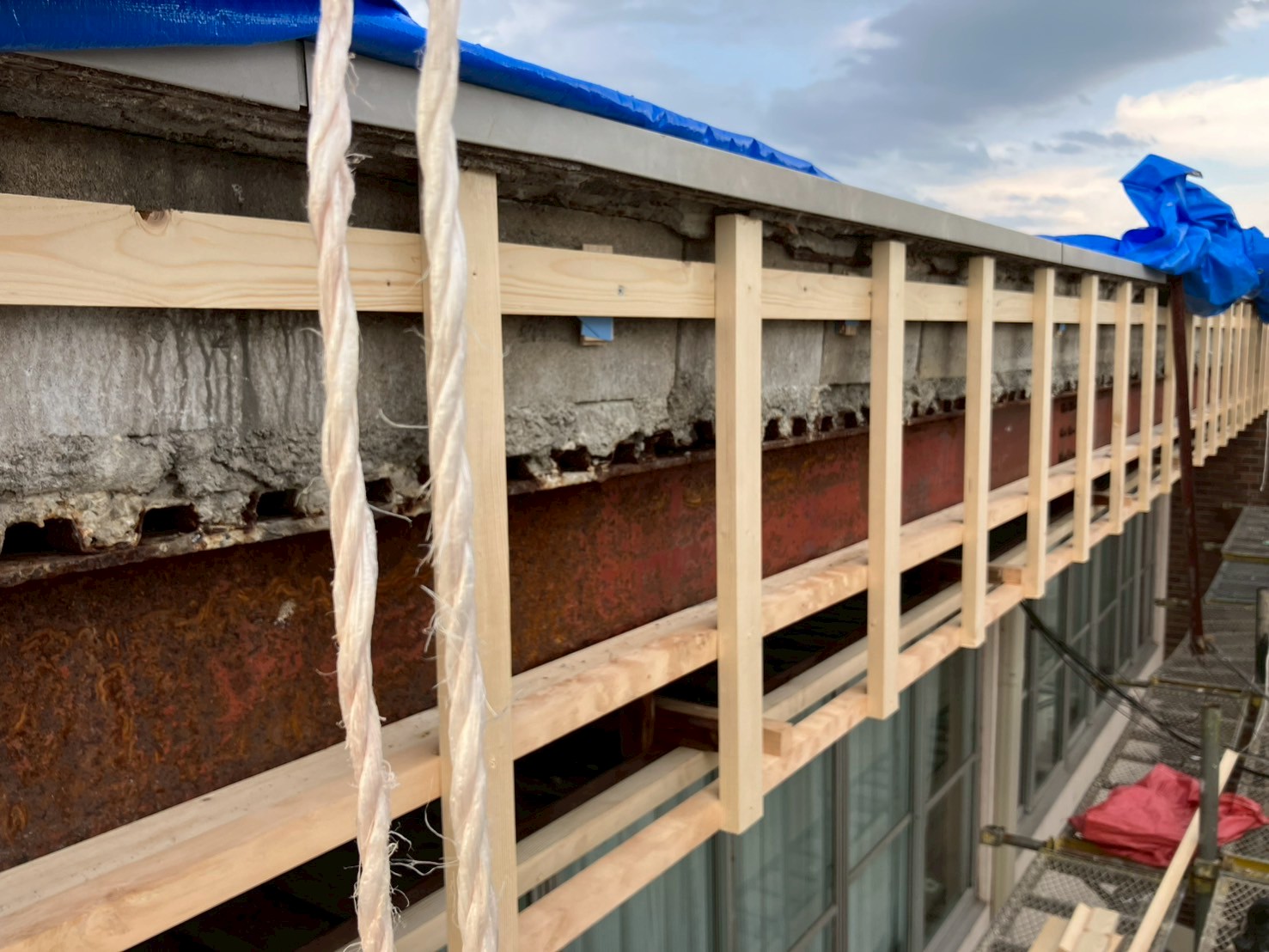

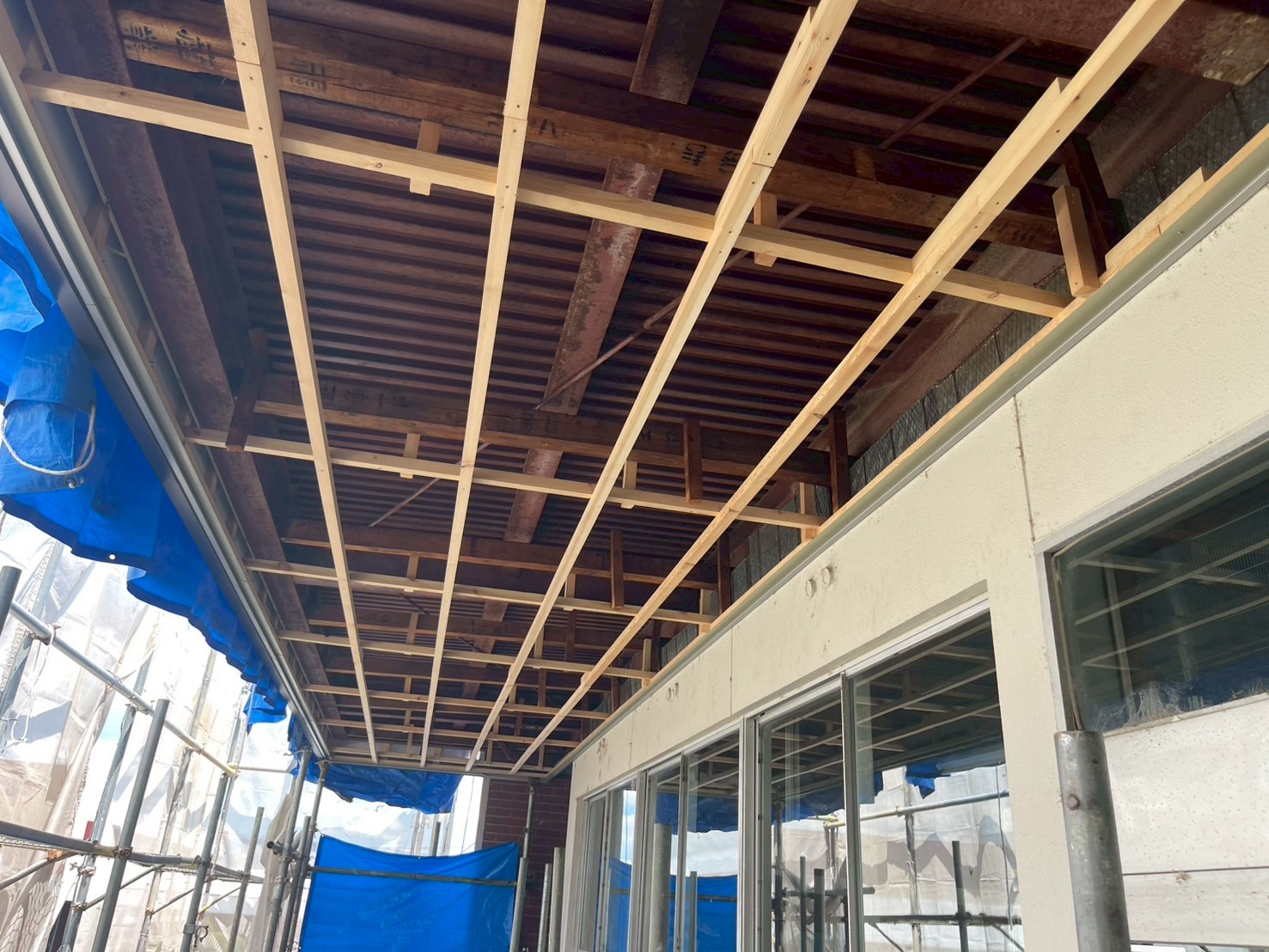

下地木材を取り付けていきます。
22. 2025年07月18日

壁工事

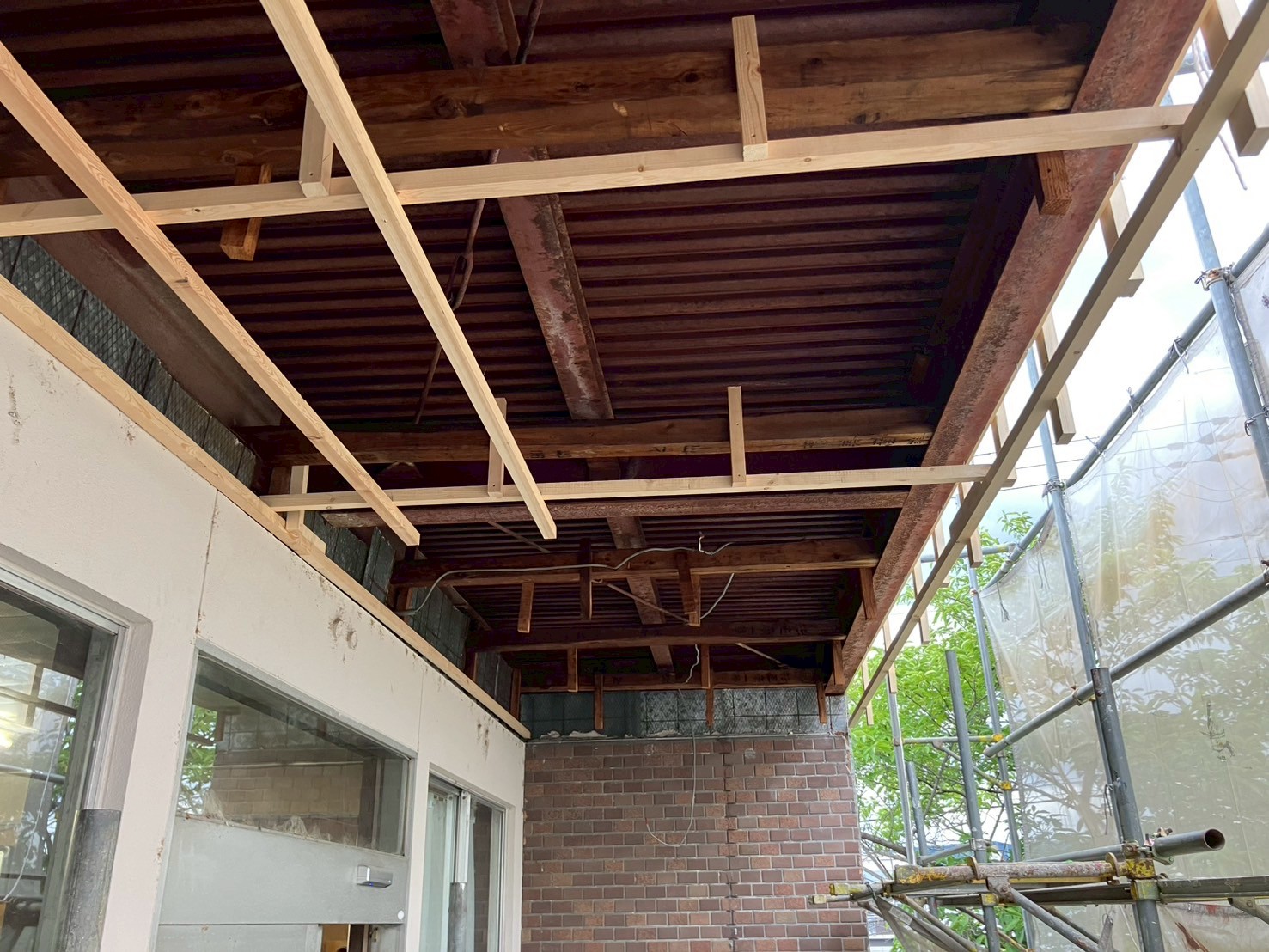

事務所正面、縦、横方向に下地木材を取り付けていきます。

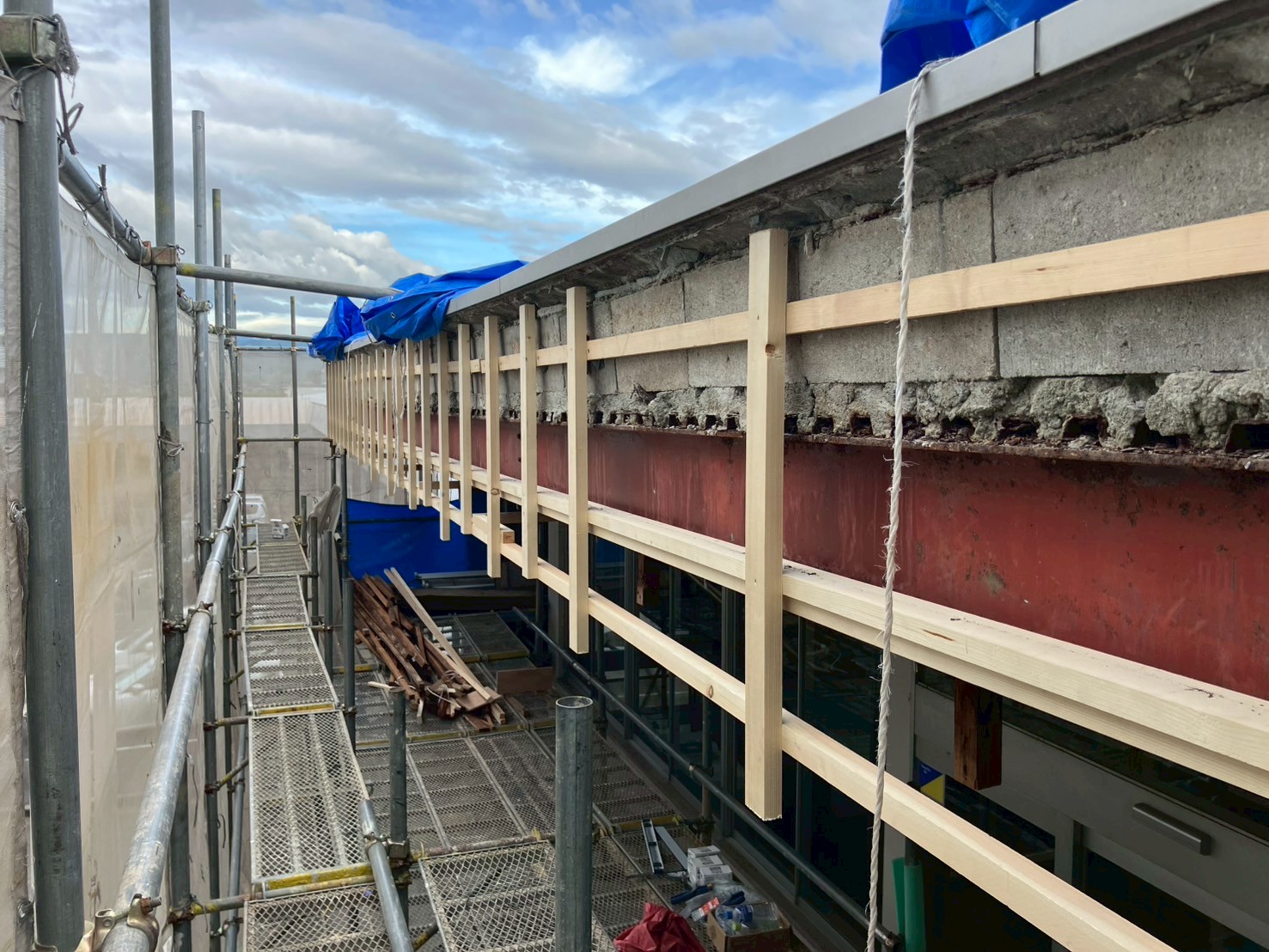

23. 2025年07月19日

壁工事

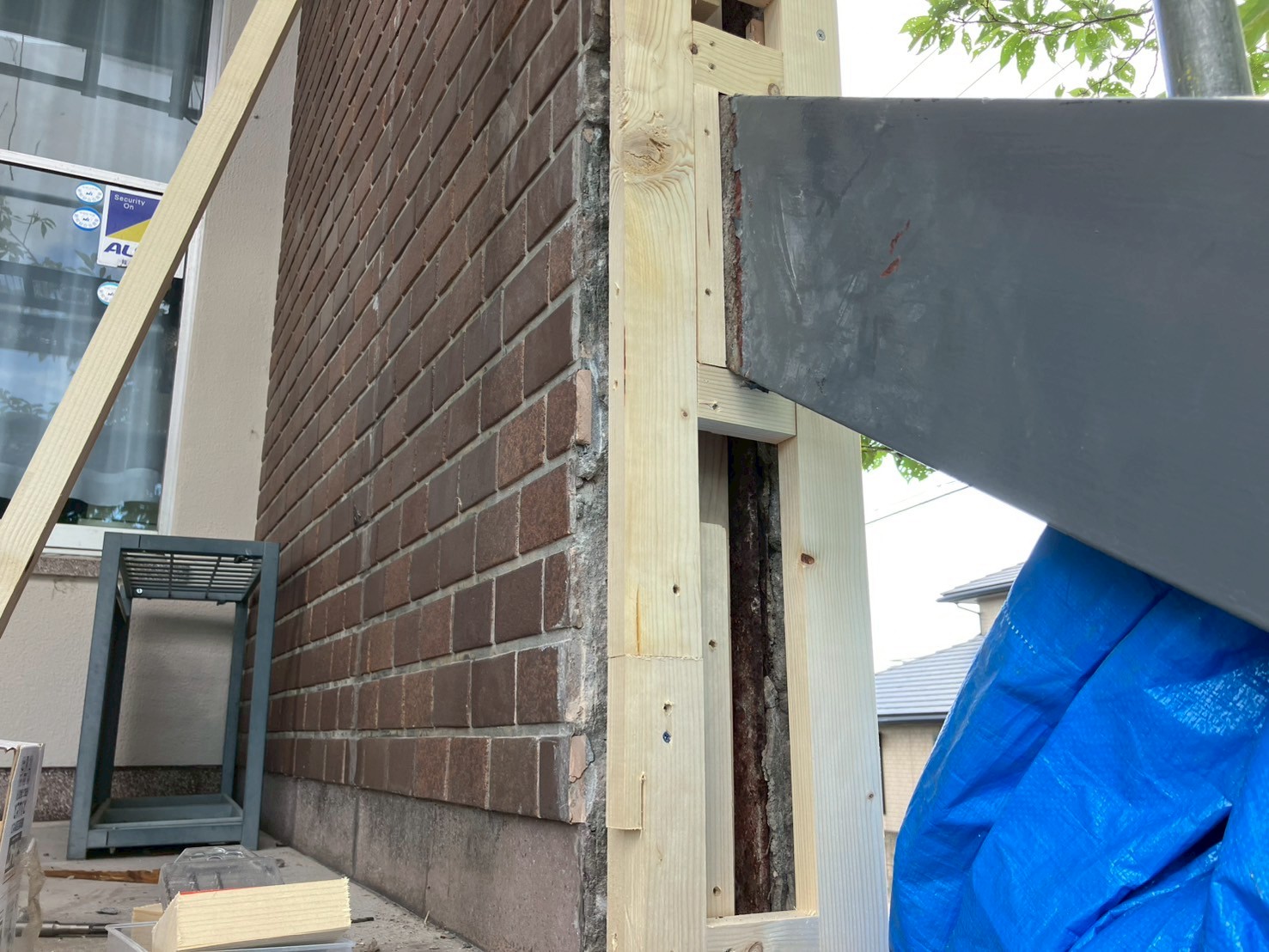

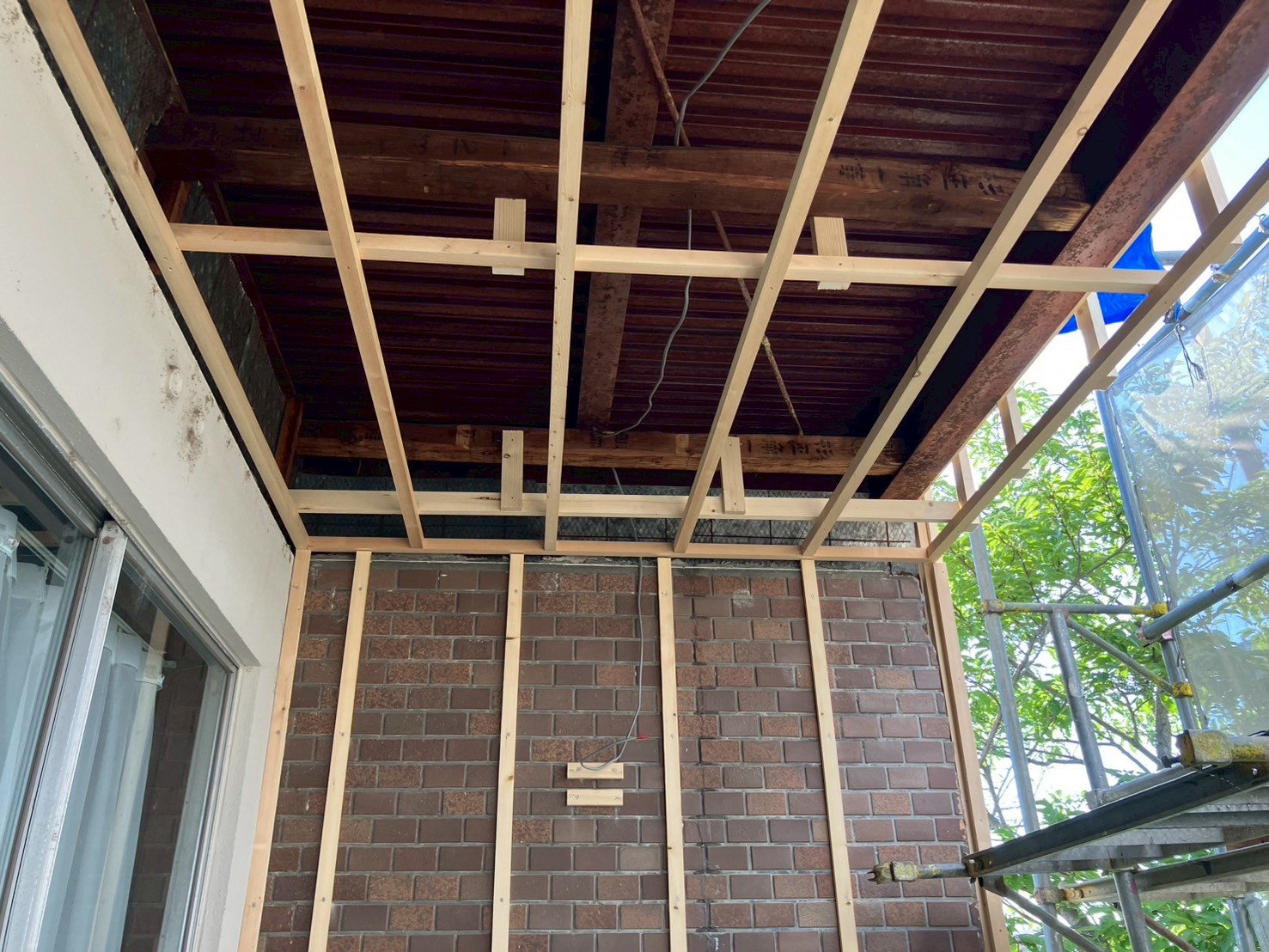

引き続き、下地木材を取り付けていきます。
24. 2025年07月19日

壁工事
下地木材を取り付けていきます。
25. 2025年07月19日

壁工事
駐車場横、下地木材を取り付けていきます。

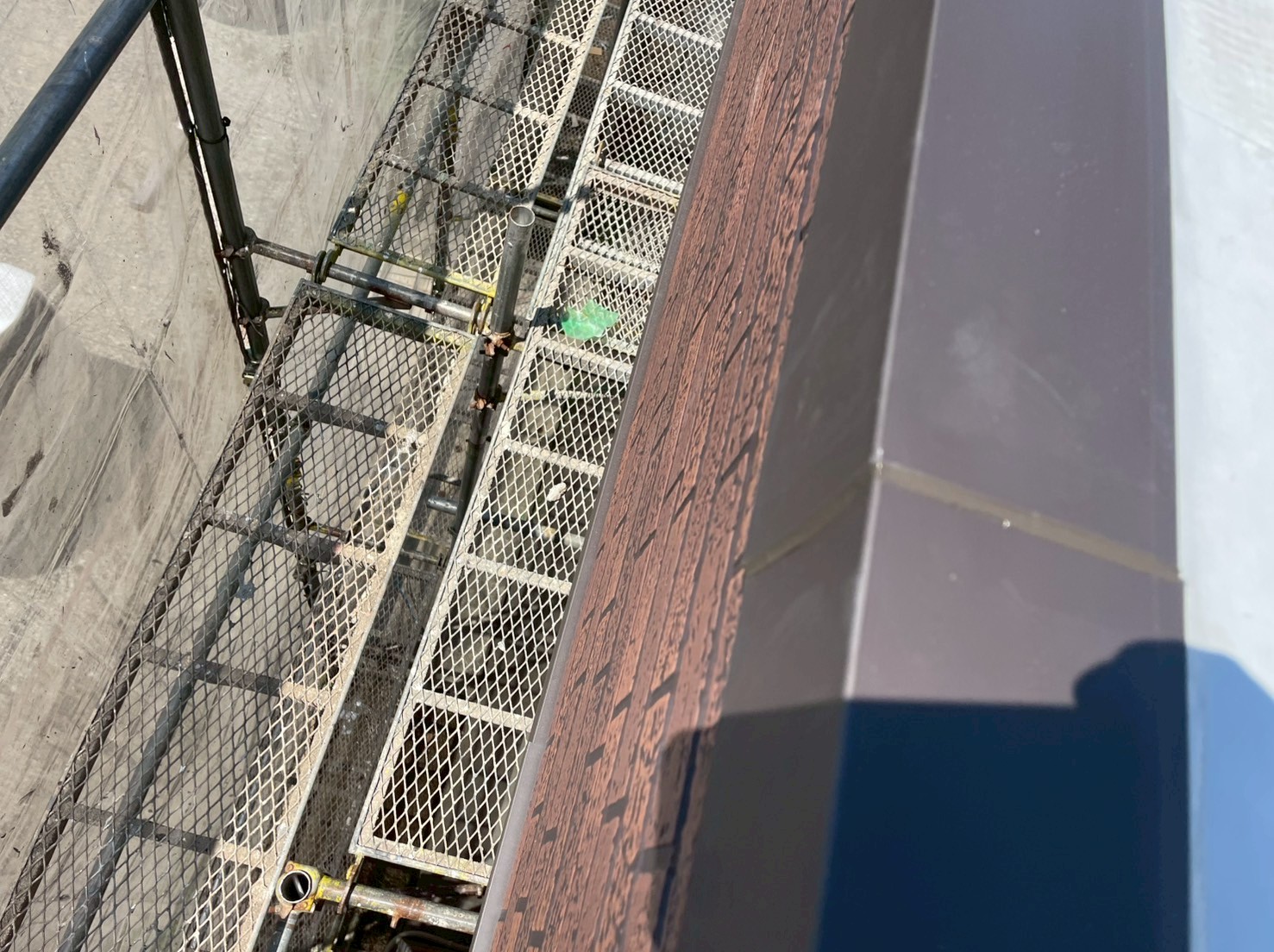

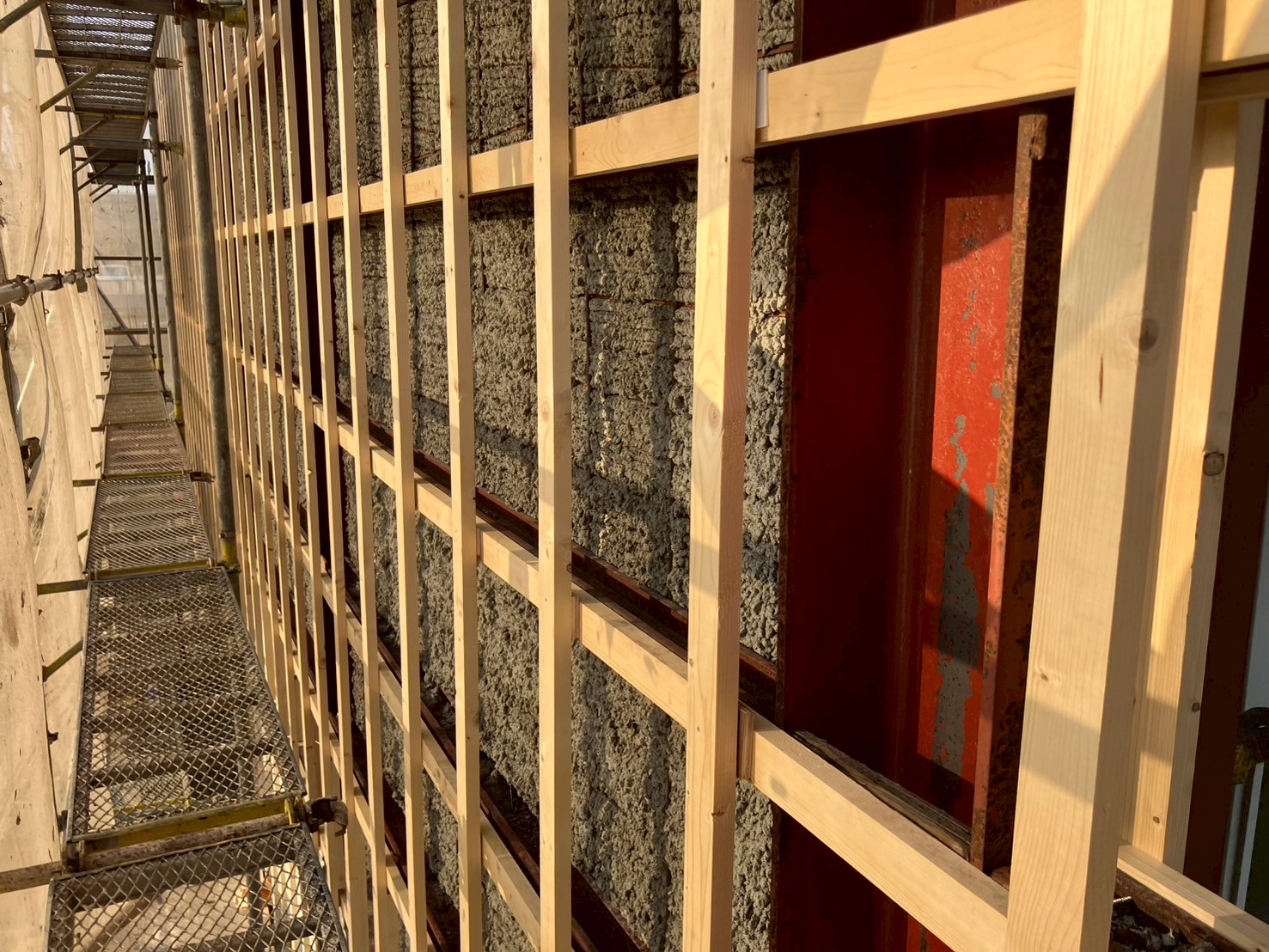

26. 2025年07月22日

壁工事
引き続き、下地木材を取り付けていきます。
27. 2025年07月22日

壁工事

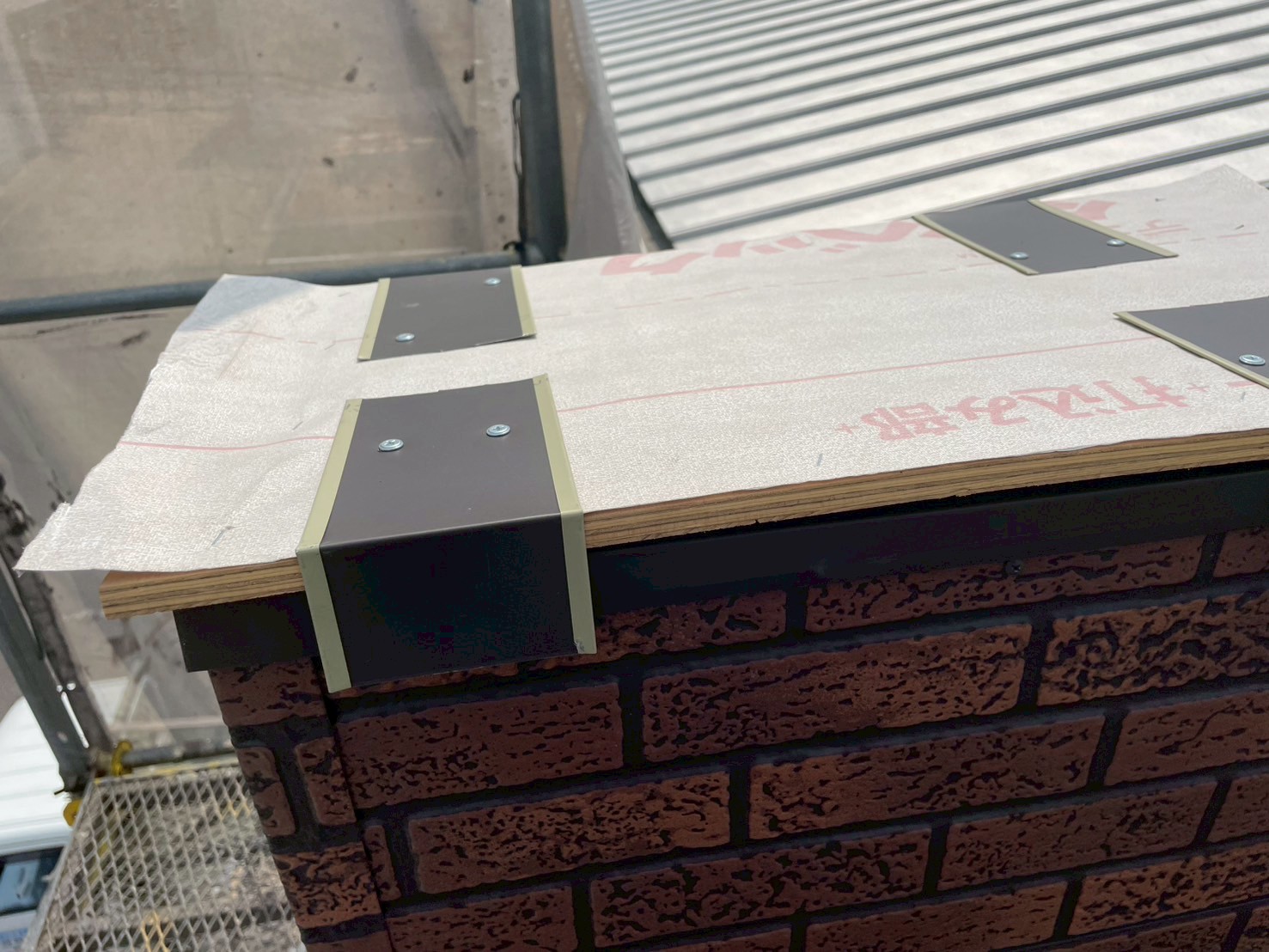

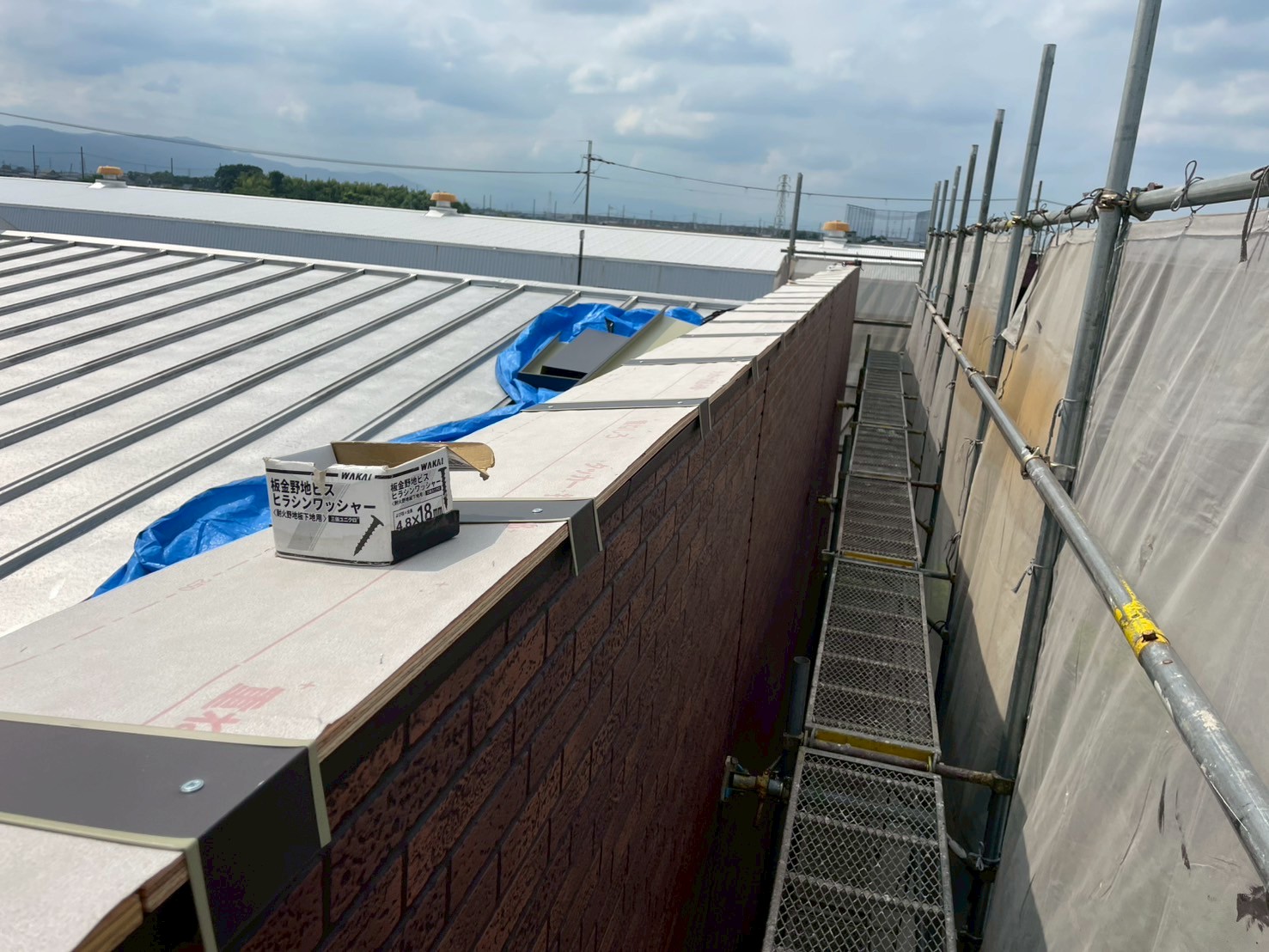

下地木材を取り付けていきます。
28. 2025年07月22日

壁工事

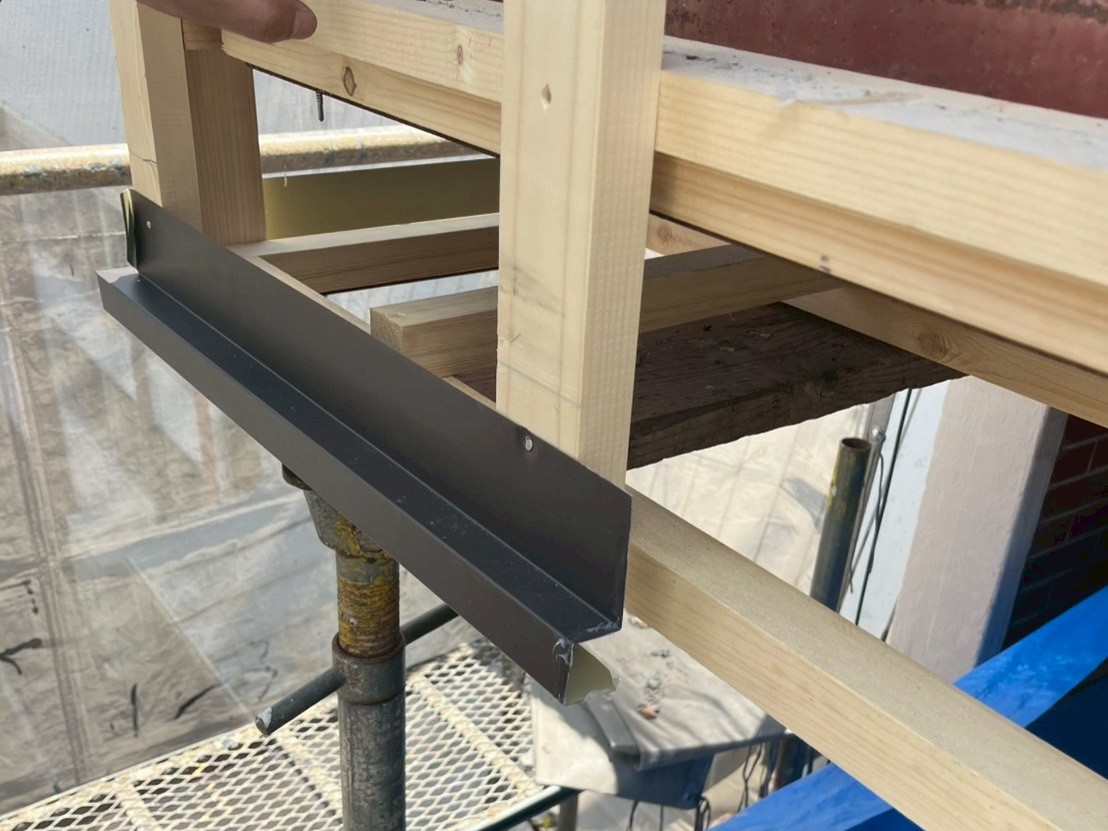

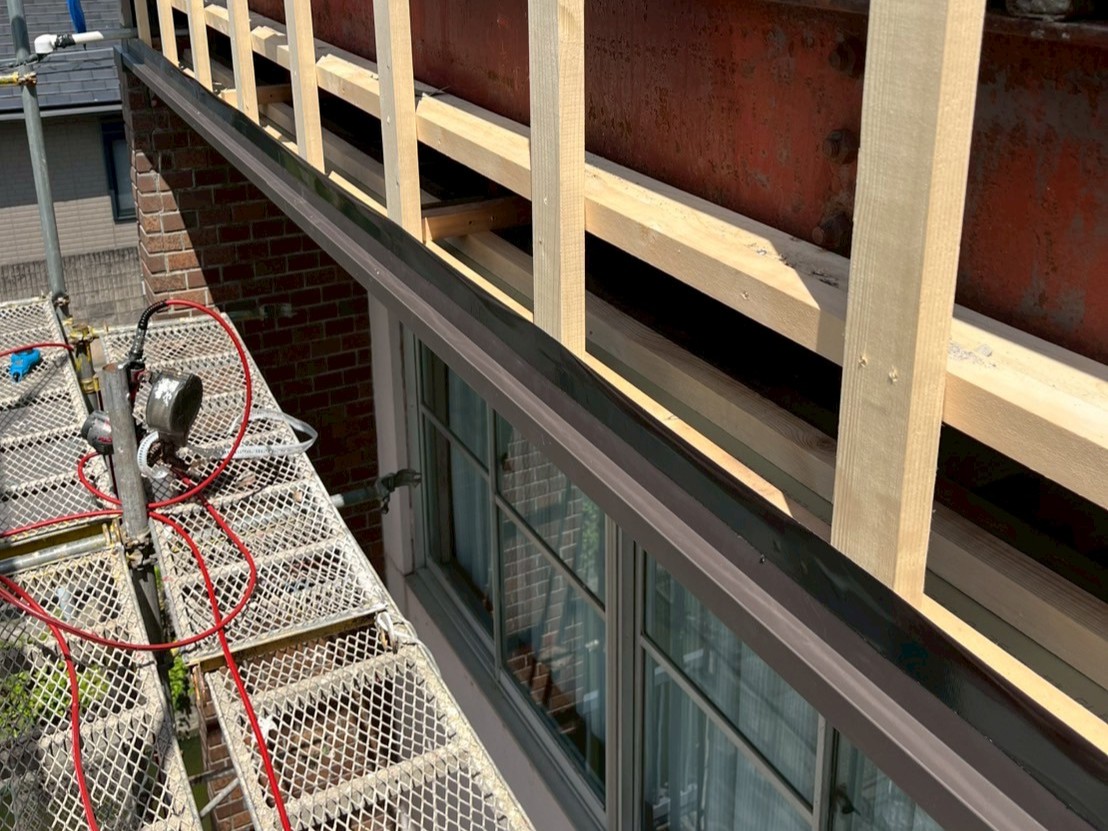

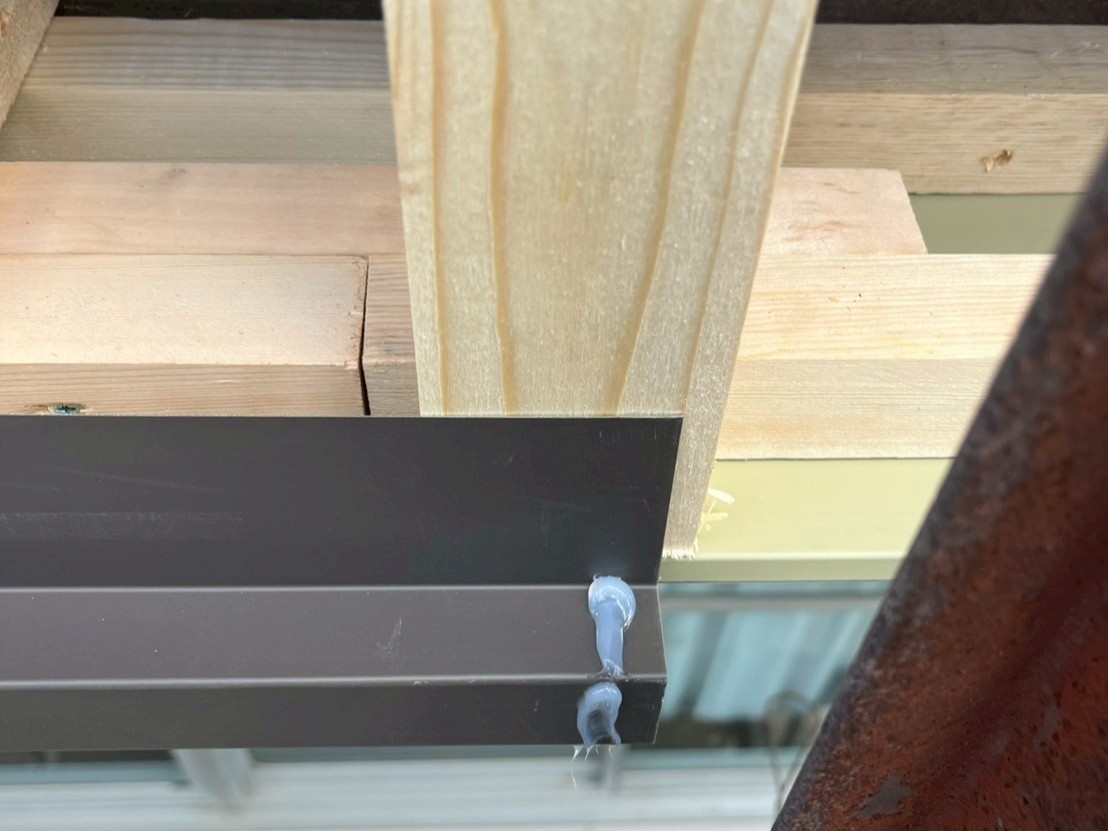

事務所裏面、水切りを取り付けていきます。継手にはシーリング材を充填します。
29. 2025年07月22日

壁工事
水切りを取り付けていきます。
30. 2025年07月22日

壁工事

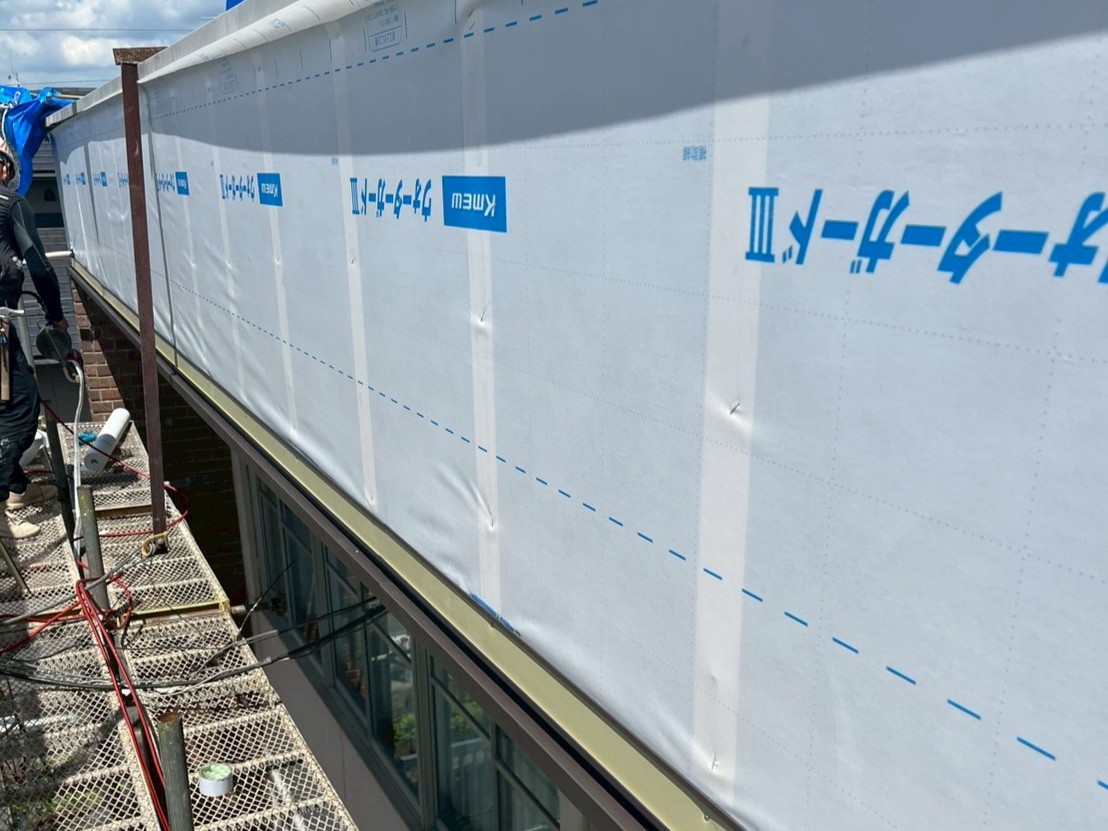

透湿シートを張りました。
31. 2025年07月22日

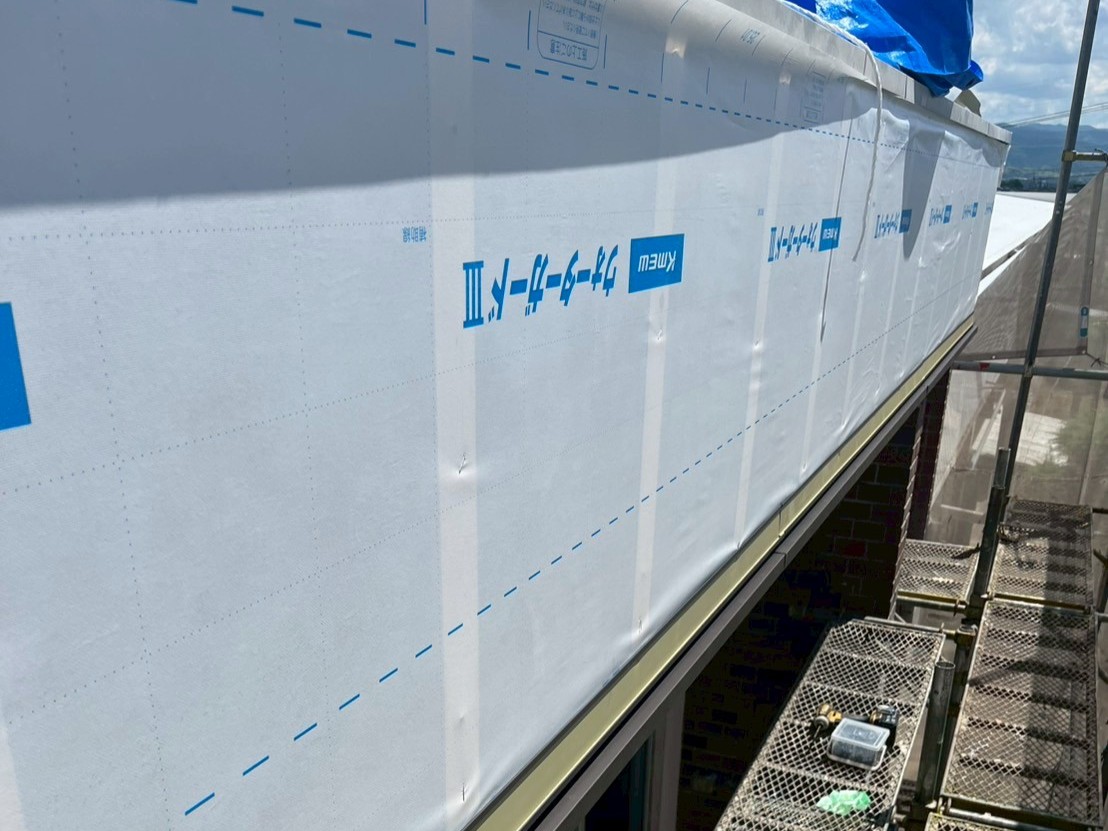

壁工事
透湿シートを張りました。
32. 2025年07月22日

壁工事

事務所正面、水切りを取り付けていきます。
33. 2025年07月22日

壁工事

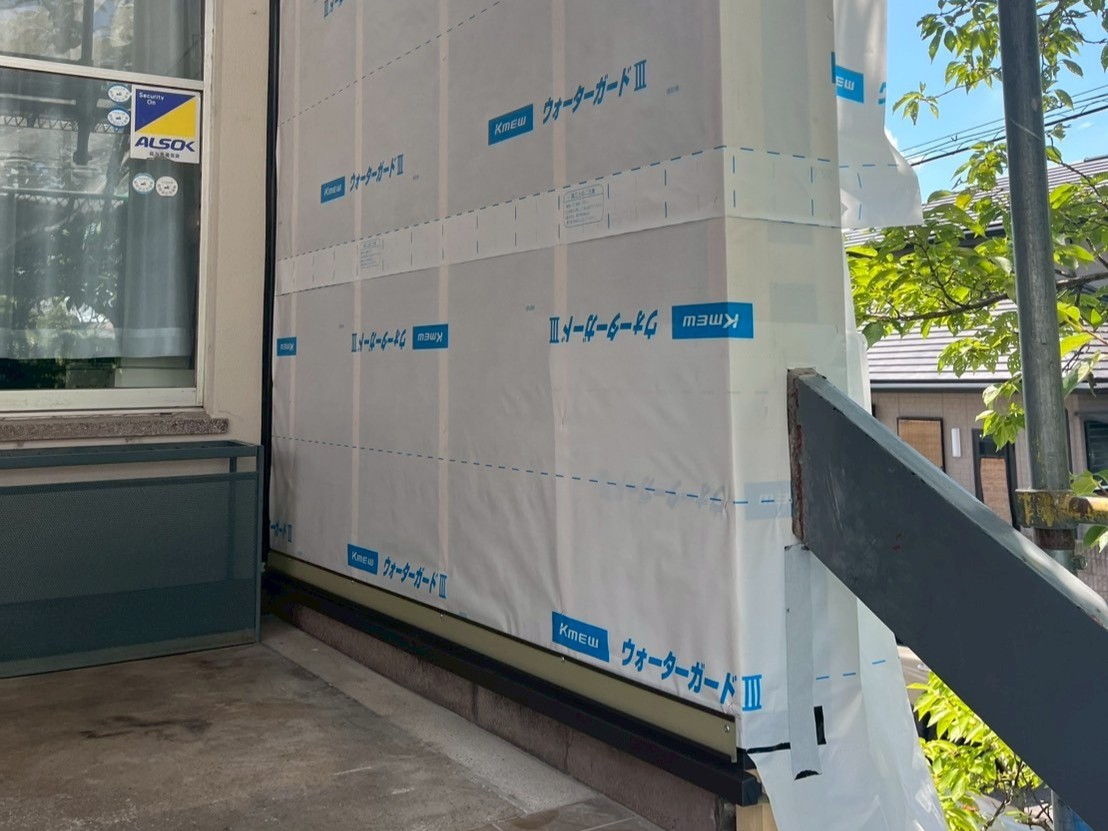

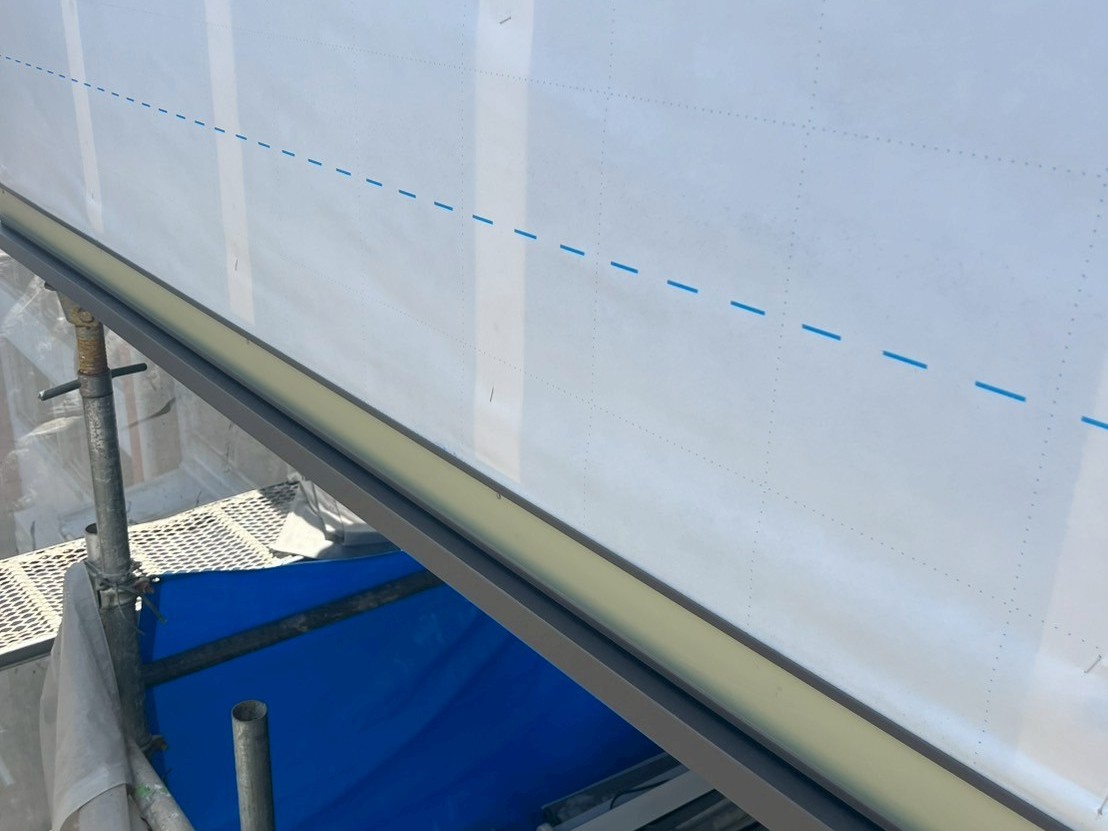

透湿シートを張っていきます。
34. 2025年07月22日

壁工事

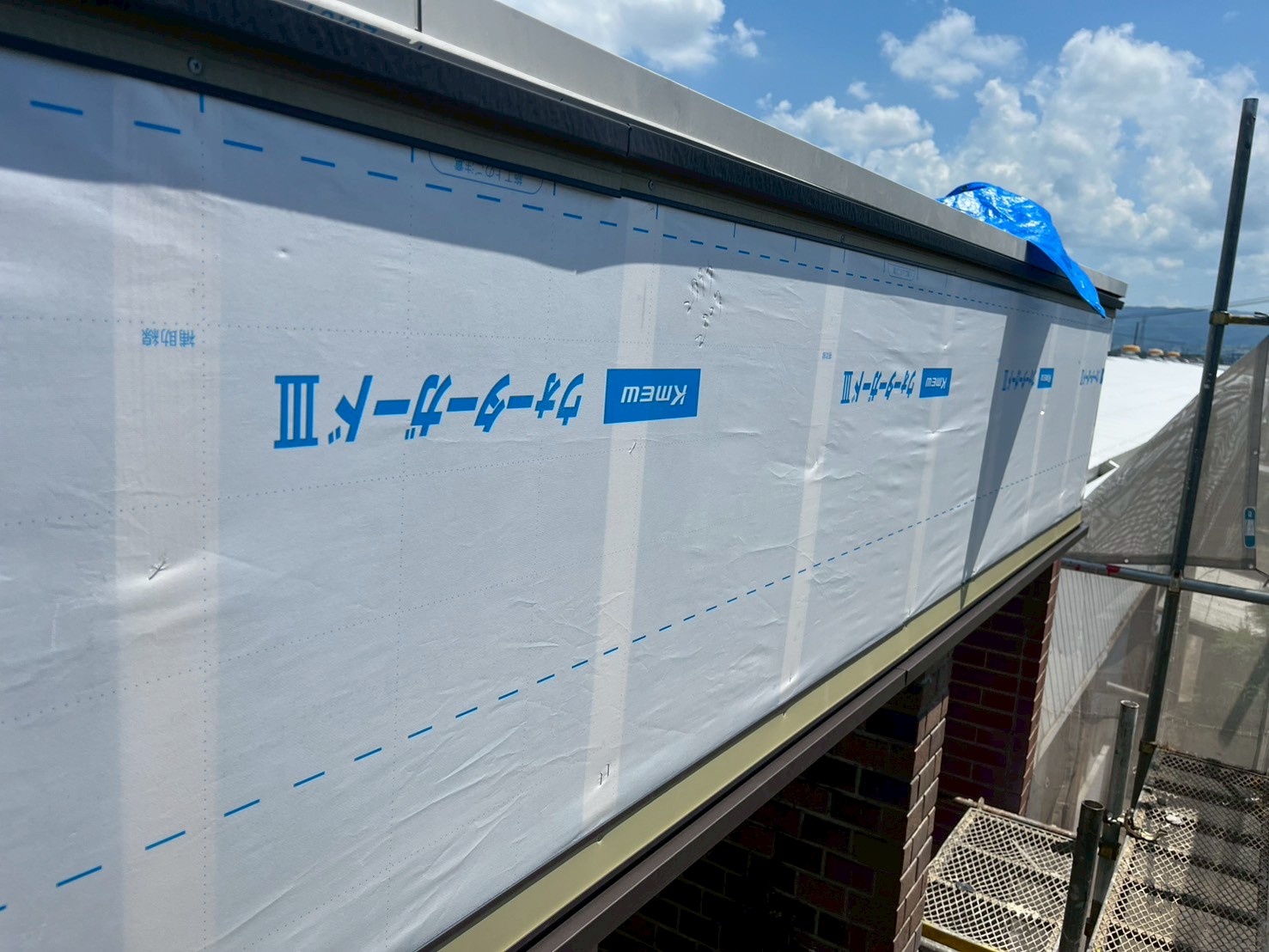

透湿シートを張りました。
35. 2025年07月22日

壁工事
透湿シートを張りました。

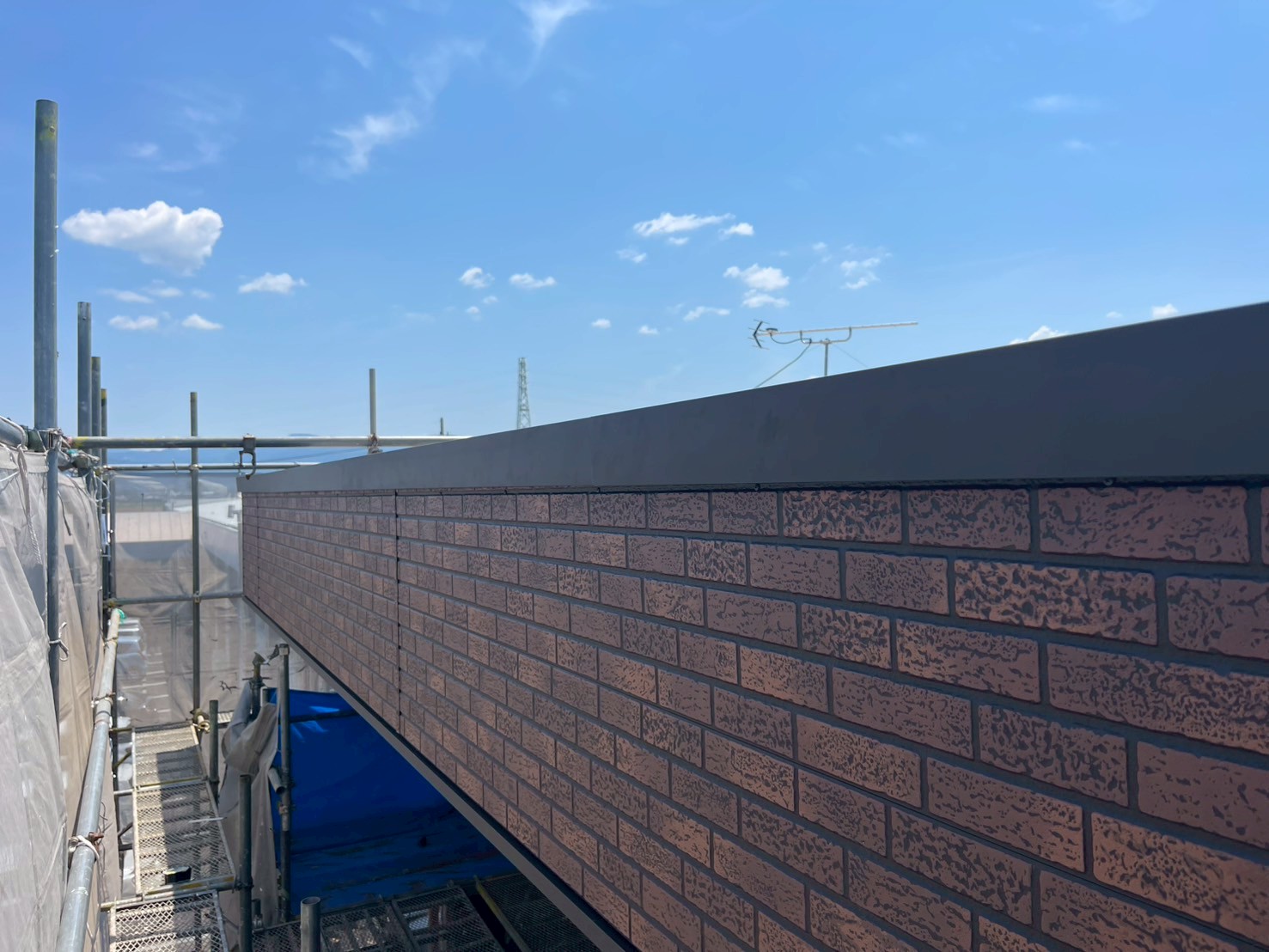

36. 2025年07月23日

壁工事

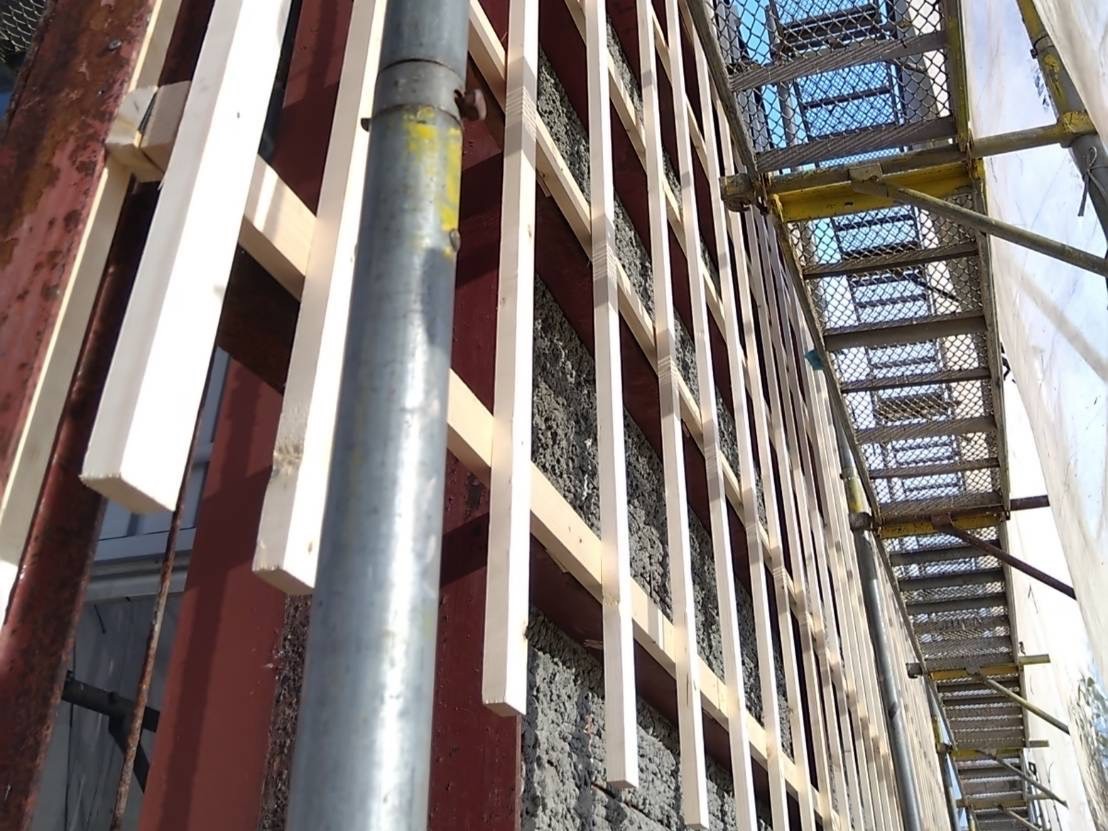

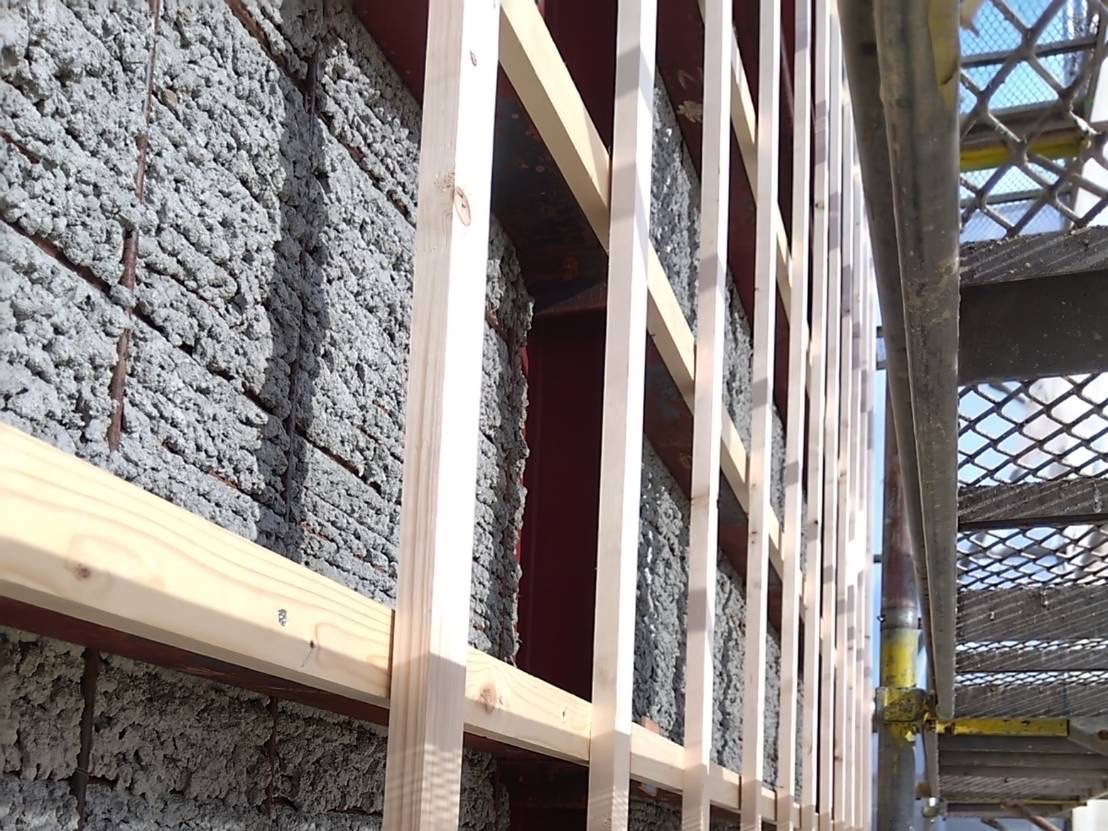

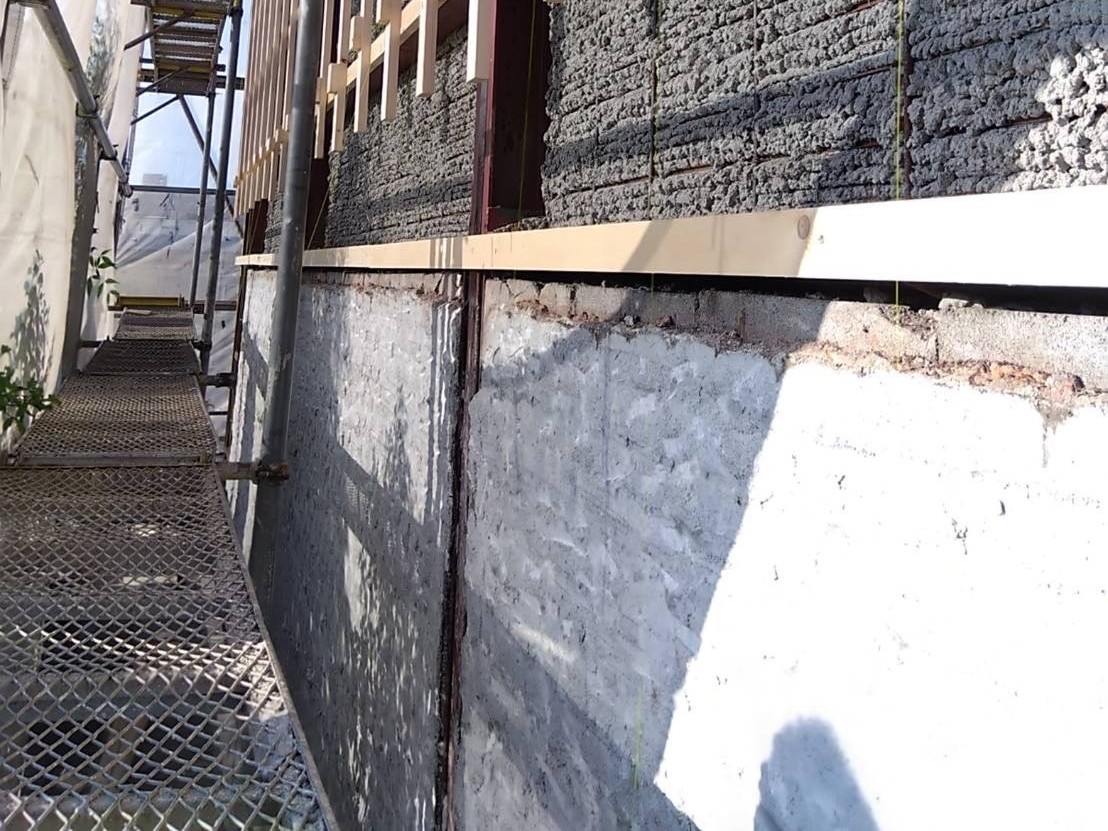

駐車場横、不陸調整(外壁の表面にみられる凹凸た歪みを平滑にする作業)しました。
37. 2025年07月23日

壁工事

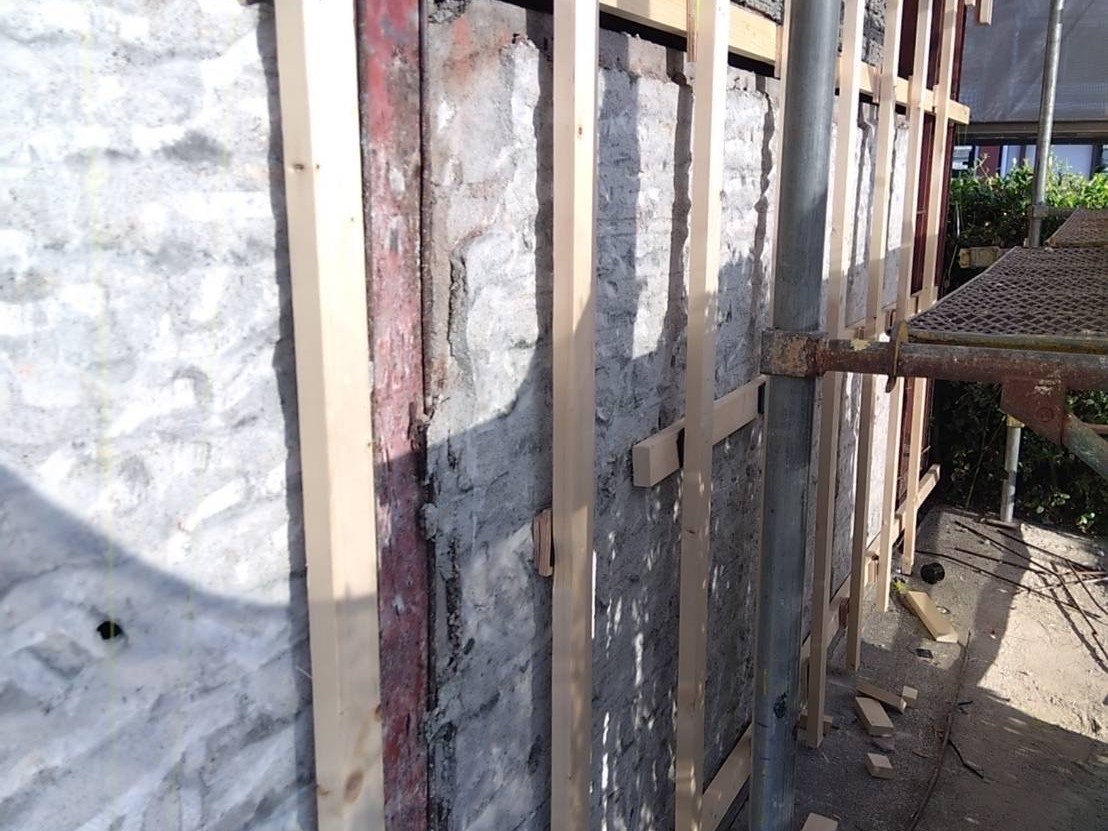

木材を差し込み、不陸調整しました。
38. 2025年07月24日

壁工事

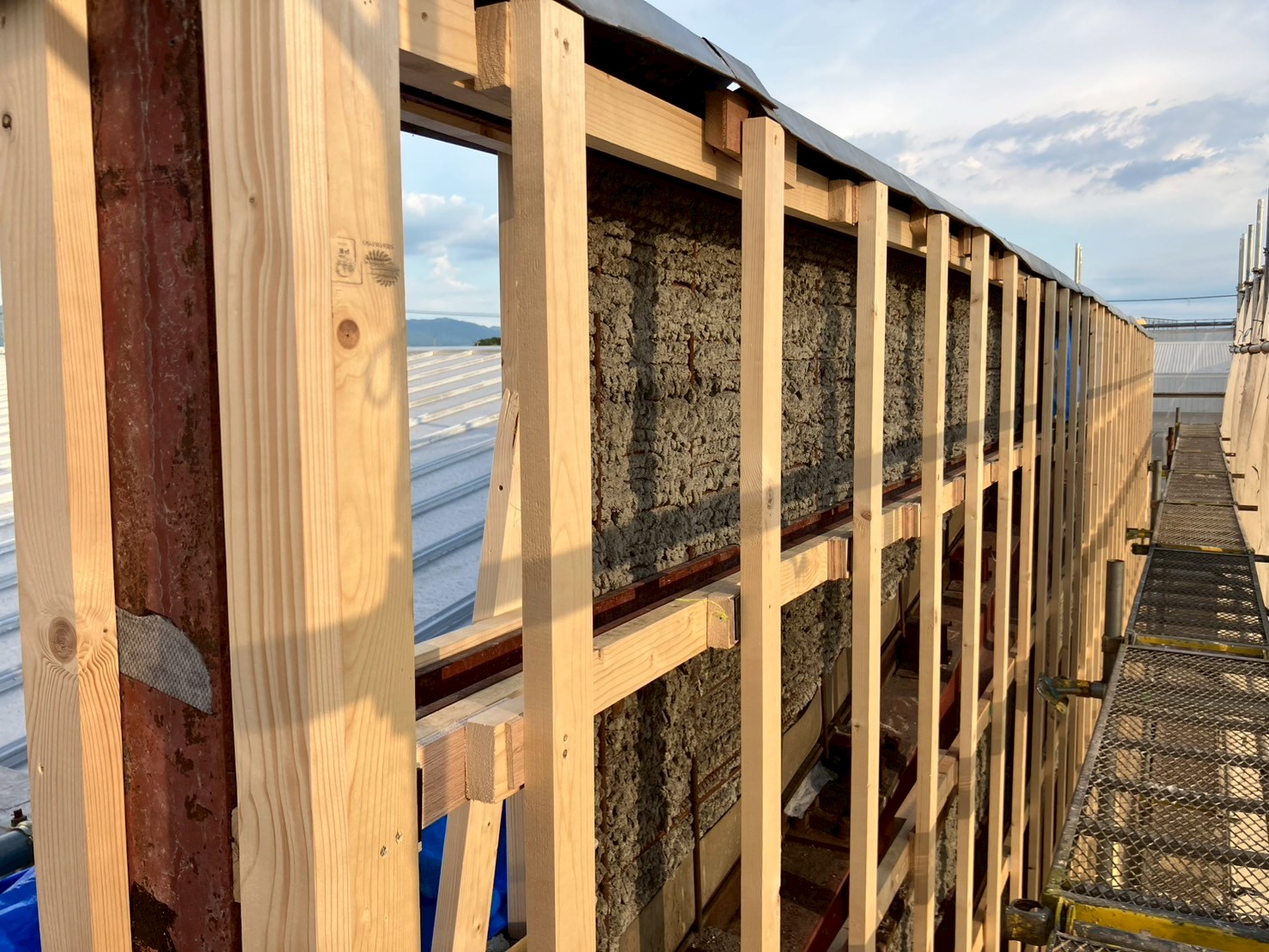

縦、横方向に下地木材を取り付けました。
39. 2025年07月24日

壁工事
下地木材を取り付けました。
40. 2025年07月24日

壁工事
下地木材の上から透湿シートを張り、見切りを取り付けました。
41. 2025年07月24日

壁工事
金属サイディングを取り付けていきます。
42. 2025年07月24日

壁工事
金属サイディングを取り付けました。
43. 2025年07月24日

壁工事

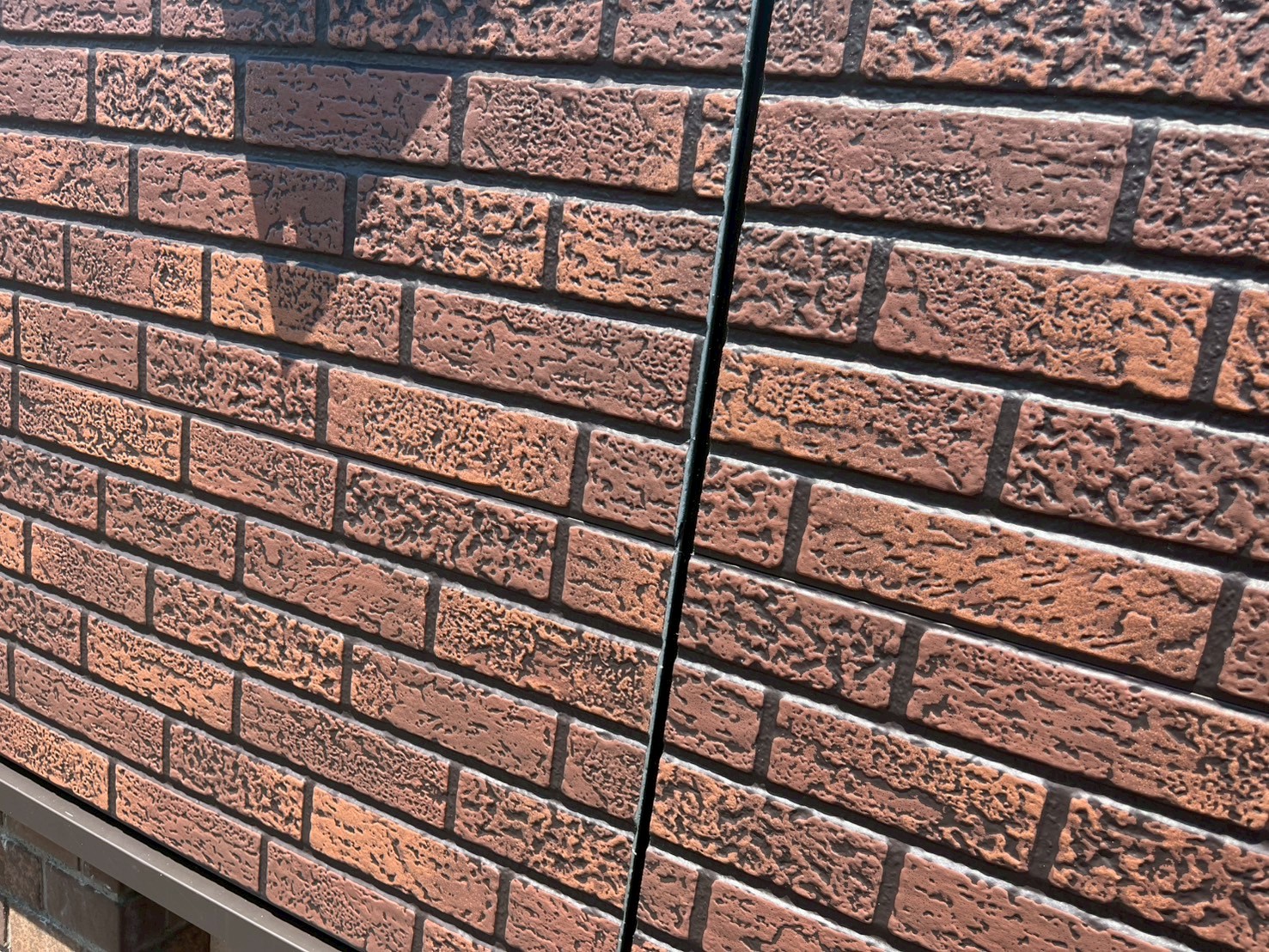

金属サイディングを取り付けました。

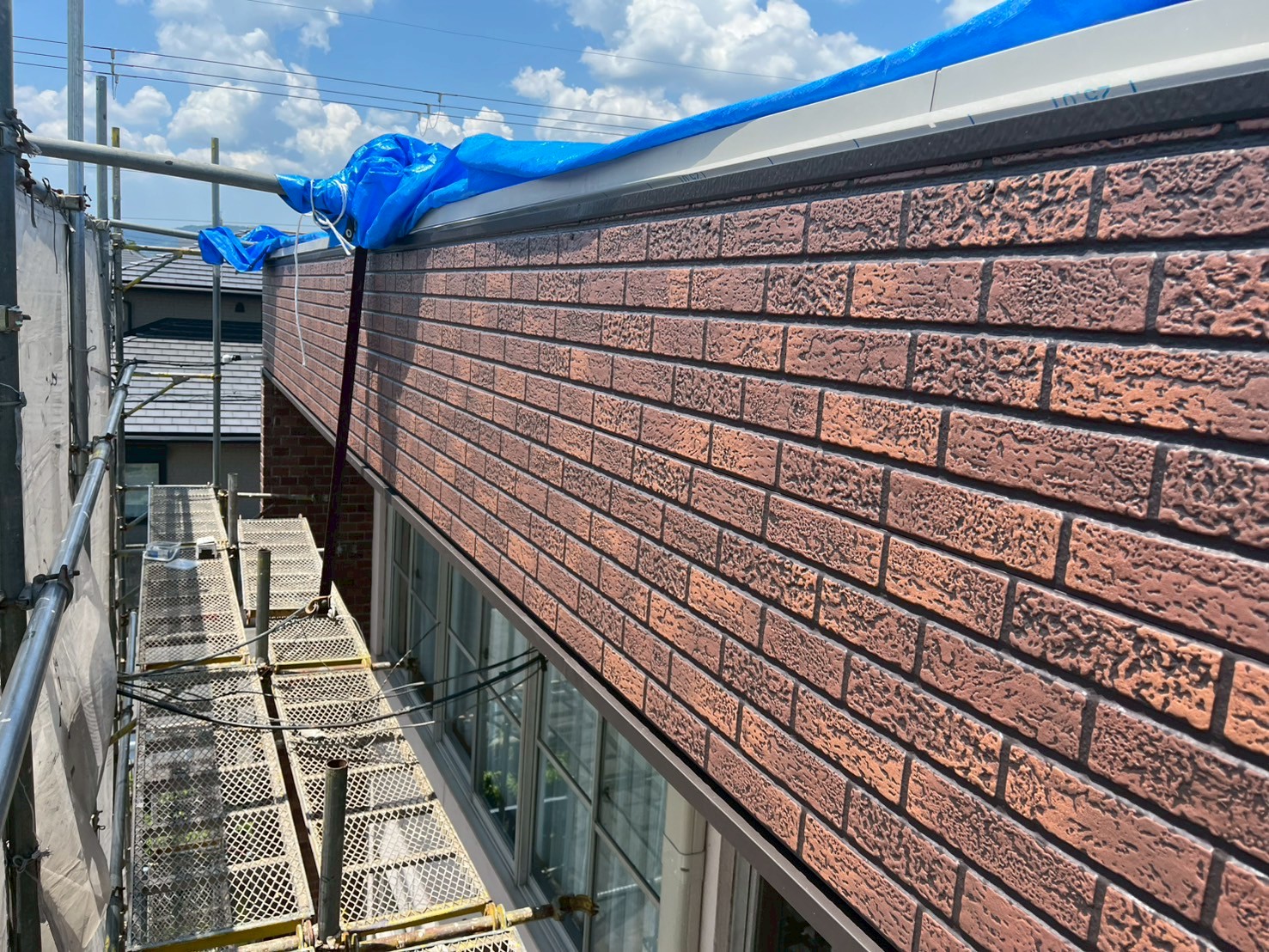

44. 2025年07月25日

軒天工事
水切りを取り付けていきます。
45. 2025年07月25日

軒天工事
水切りを取り付けていきます。
46. 2025年07月25日

軒天工事

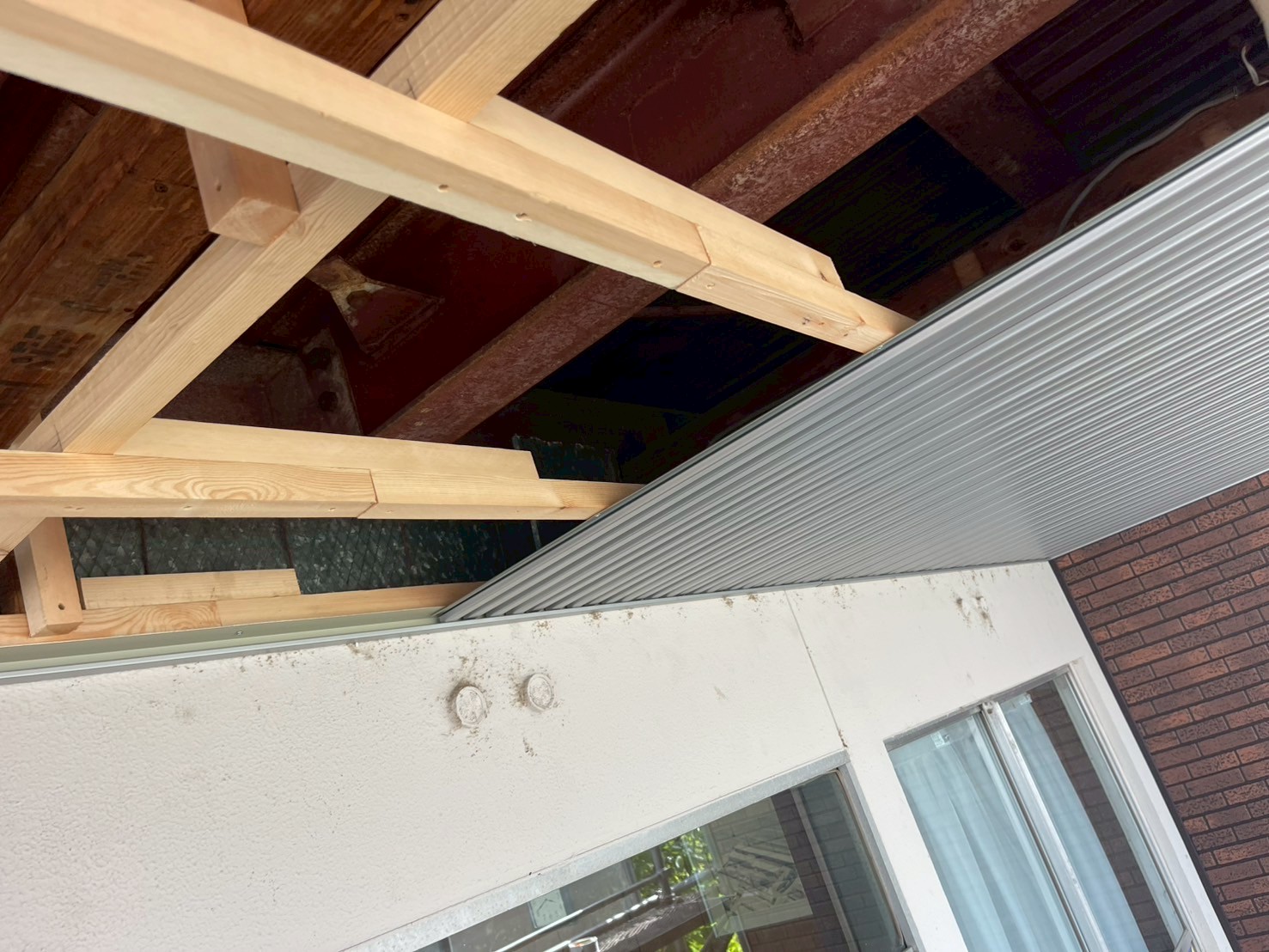

化粧板S-130を取り付けていきます。

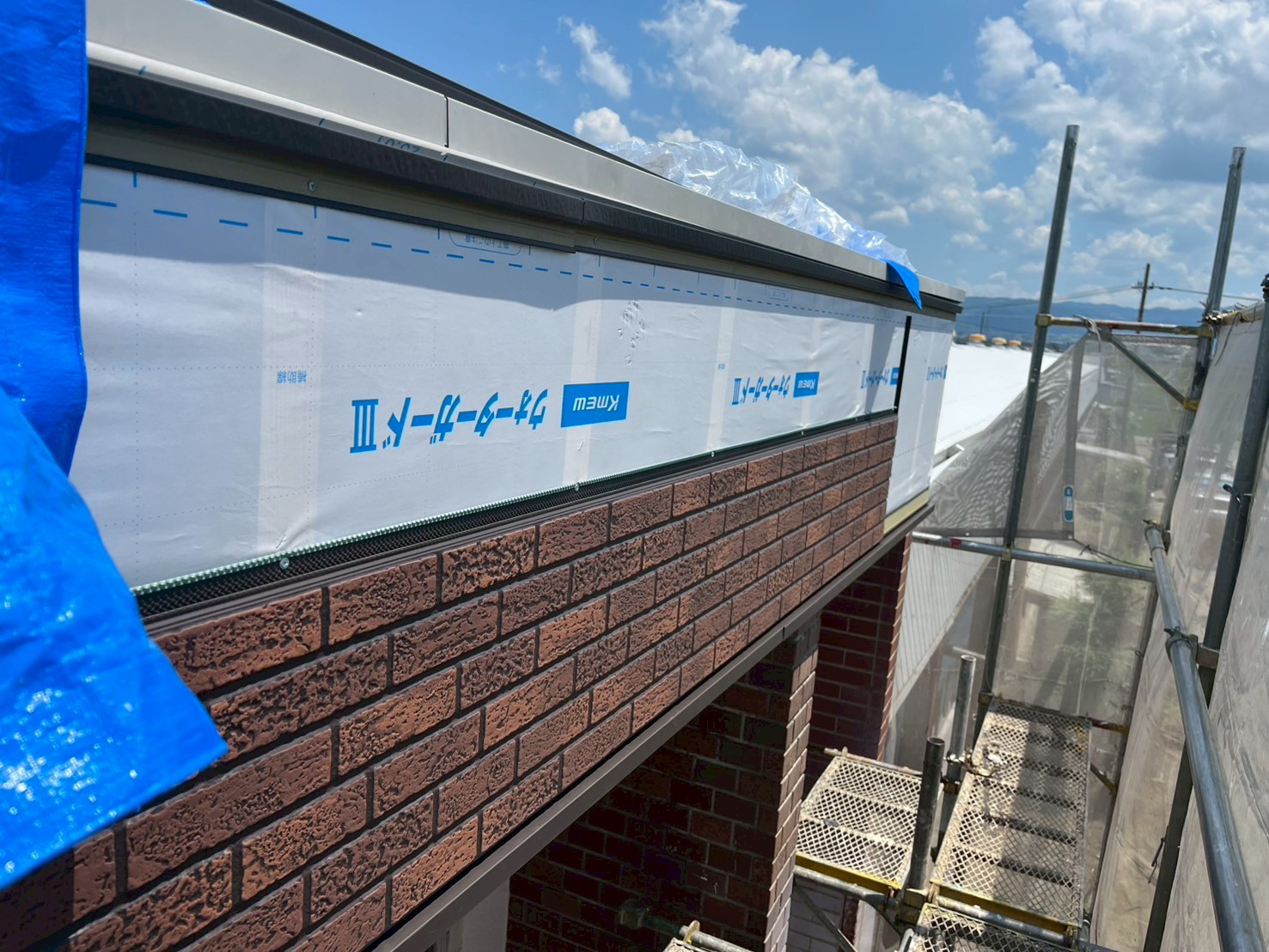

47. 2025年07月26日

軒天工事
引き続き、化粧板S-130を取り付けていきます。

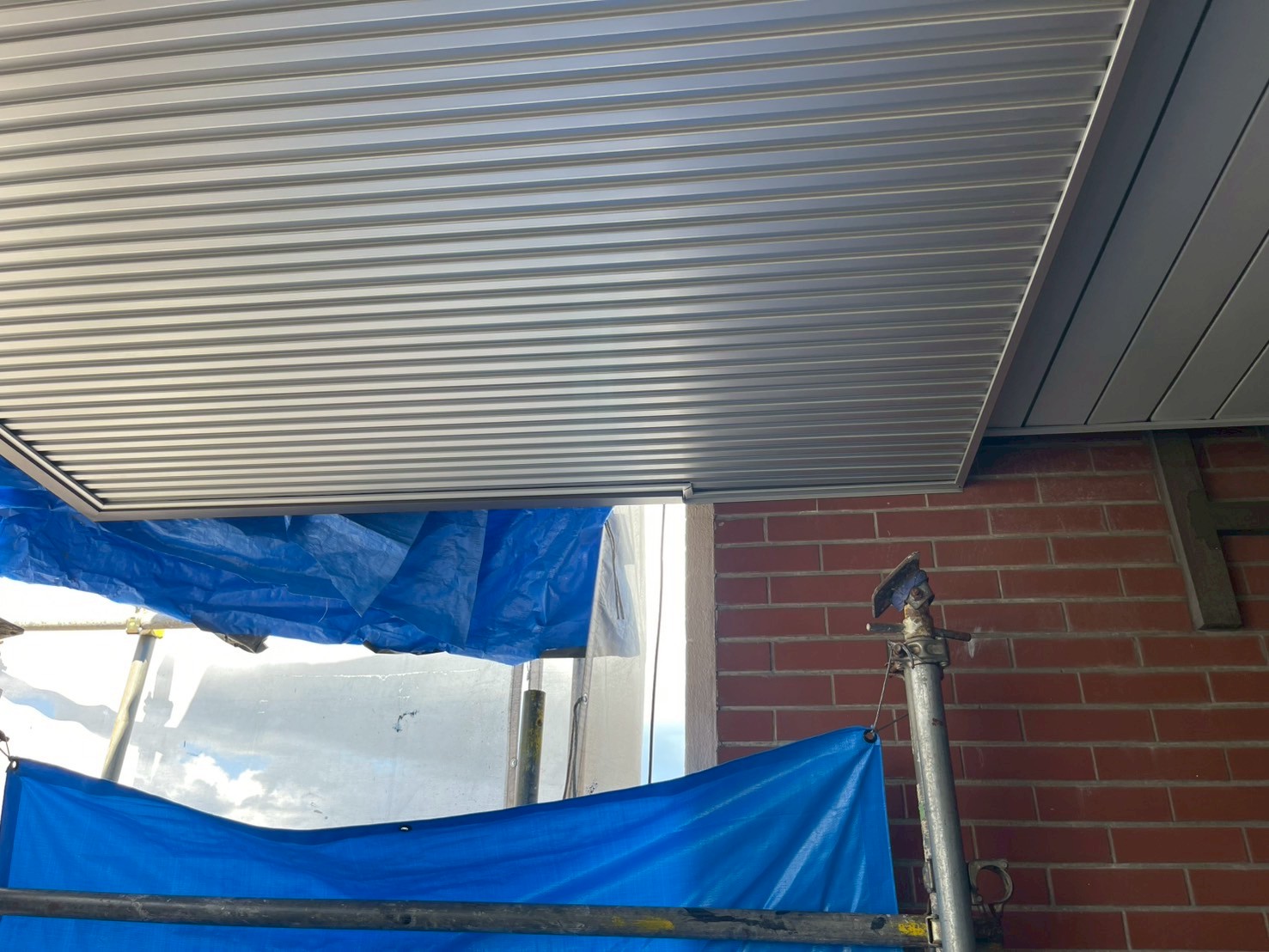

48. 2025年07月26日

軒天工事

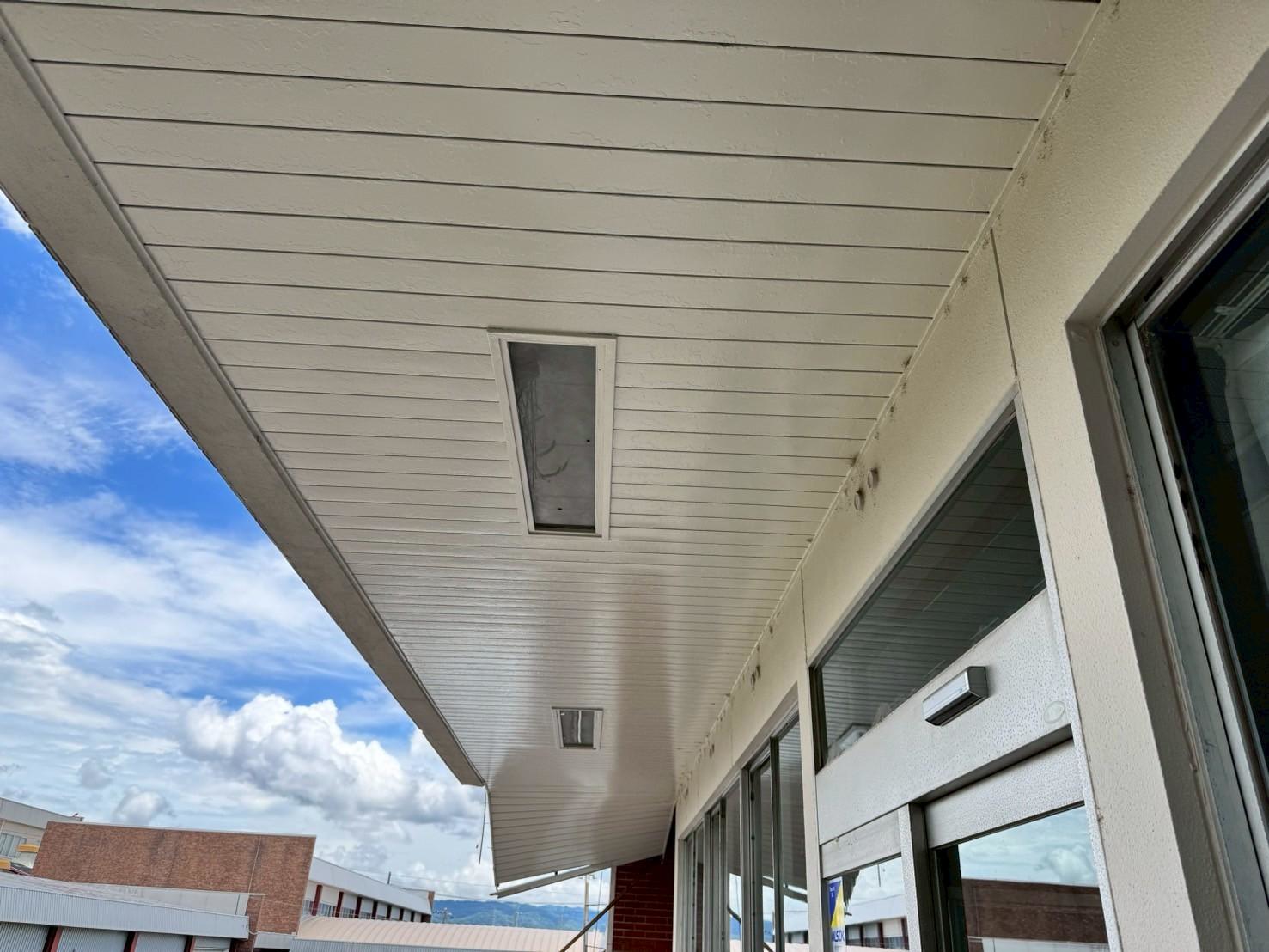

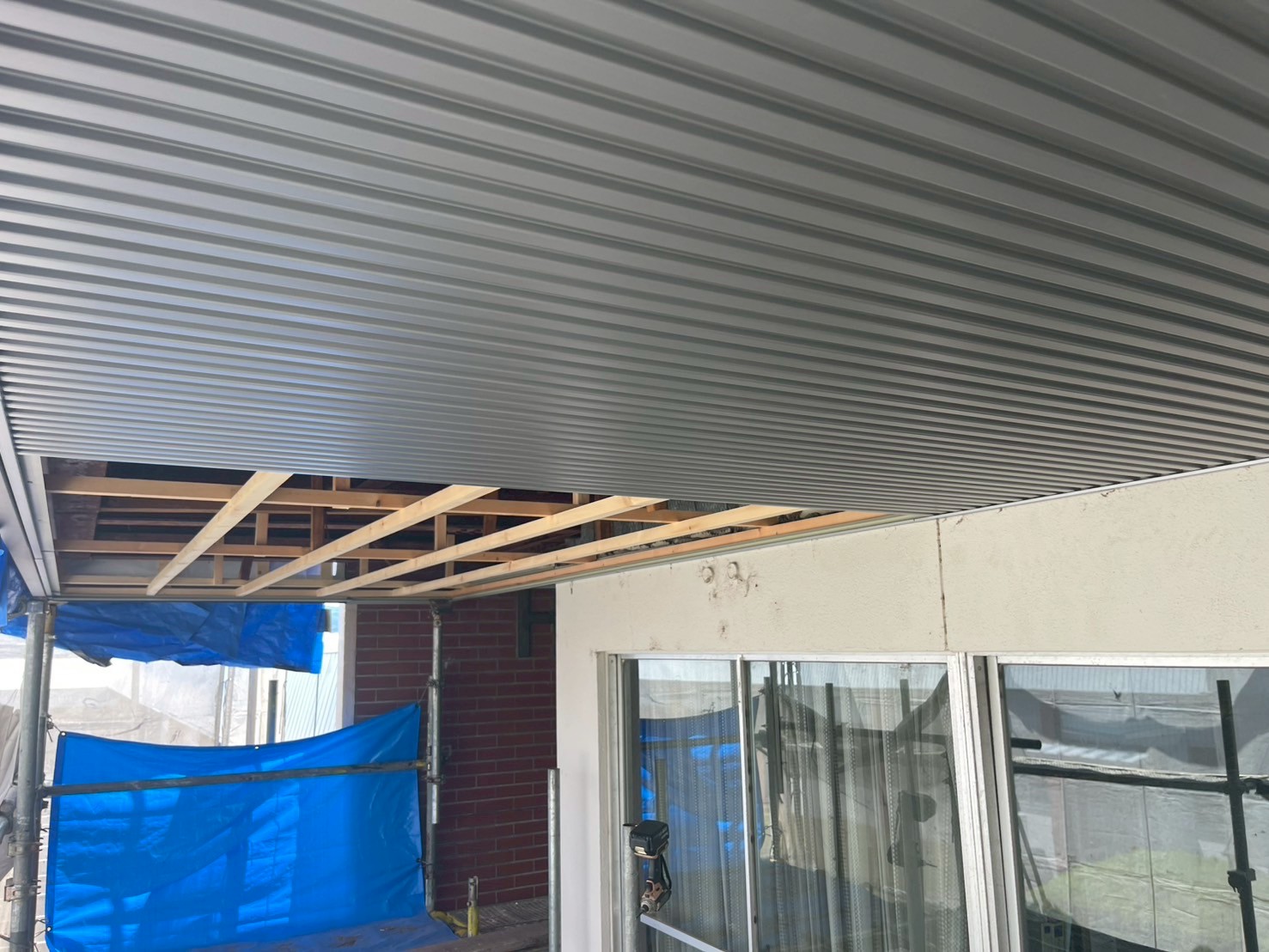

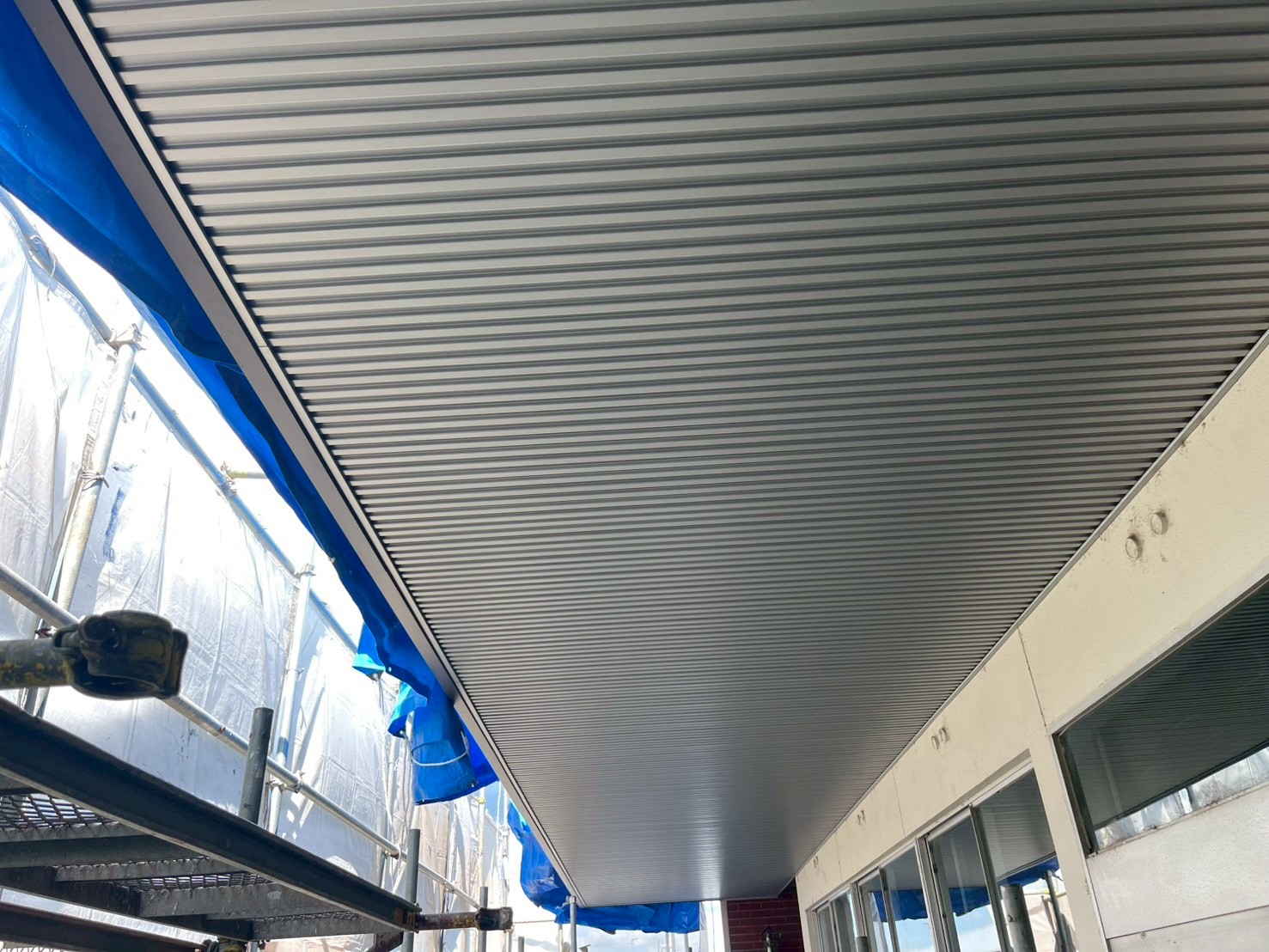

化粧板S-130を取り付けました。
49. 2025年07月26日

軒天工事

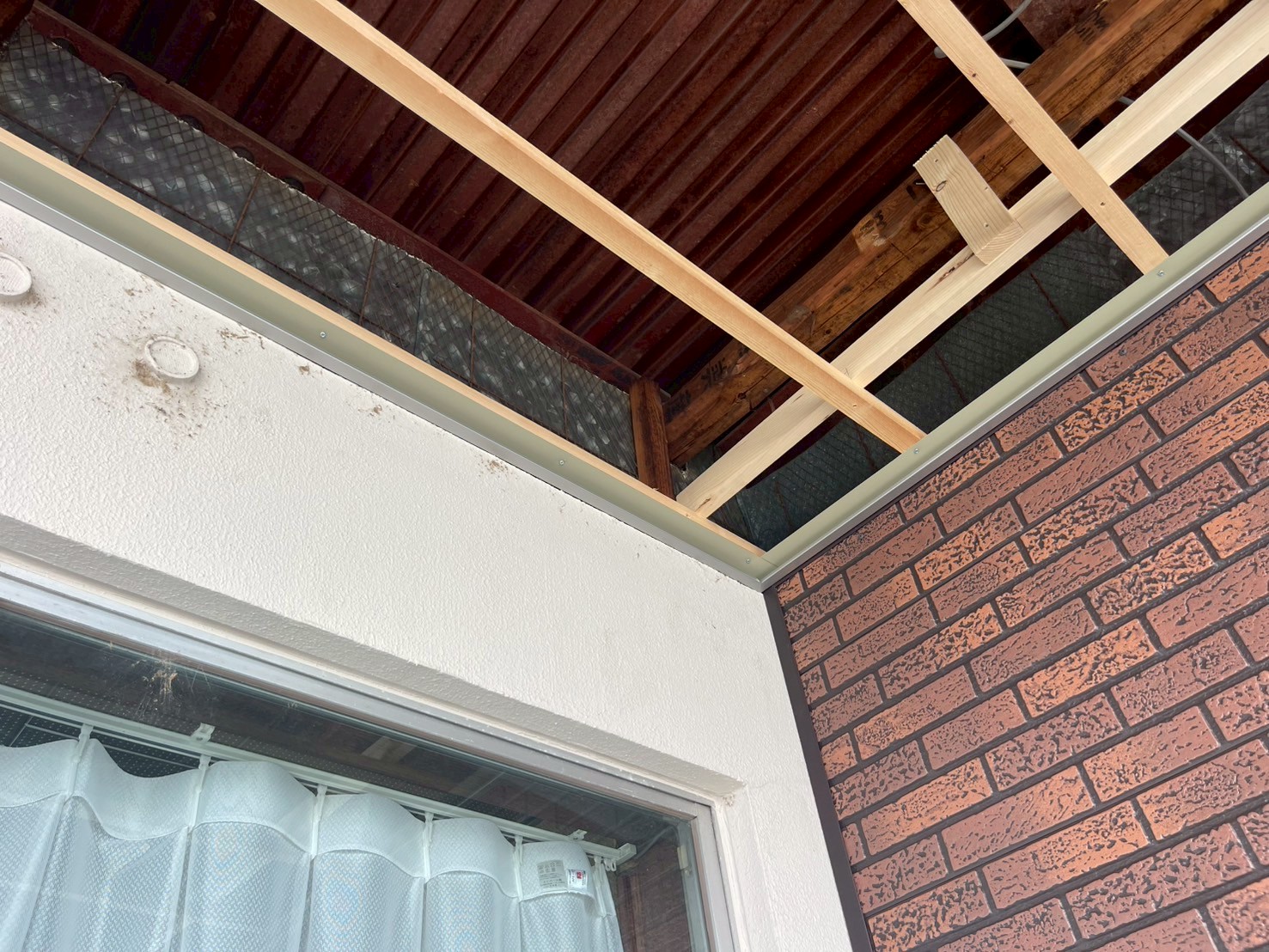

化粧板S-130を取り付けました。
50. 2025年07月26日

防水工事

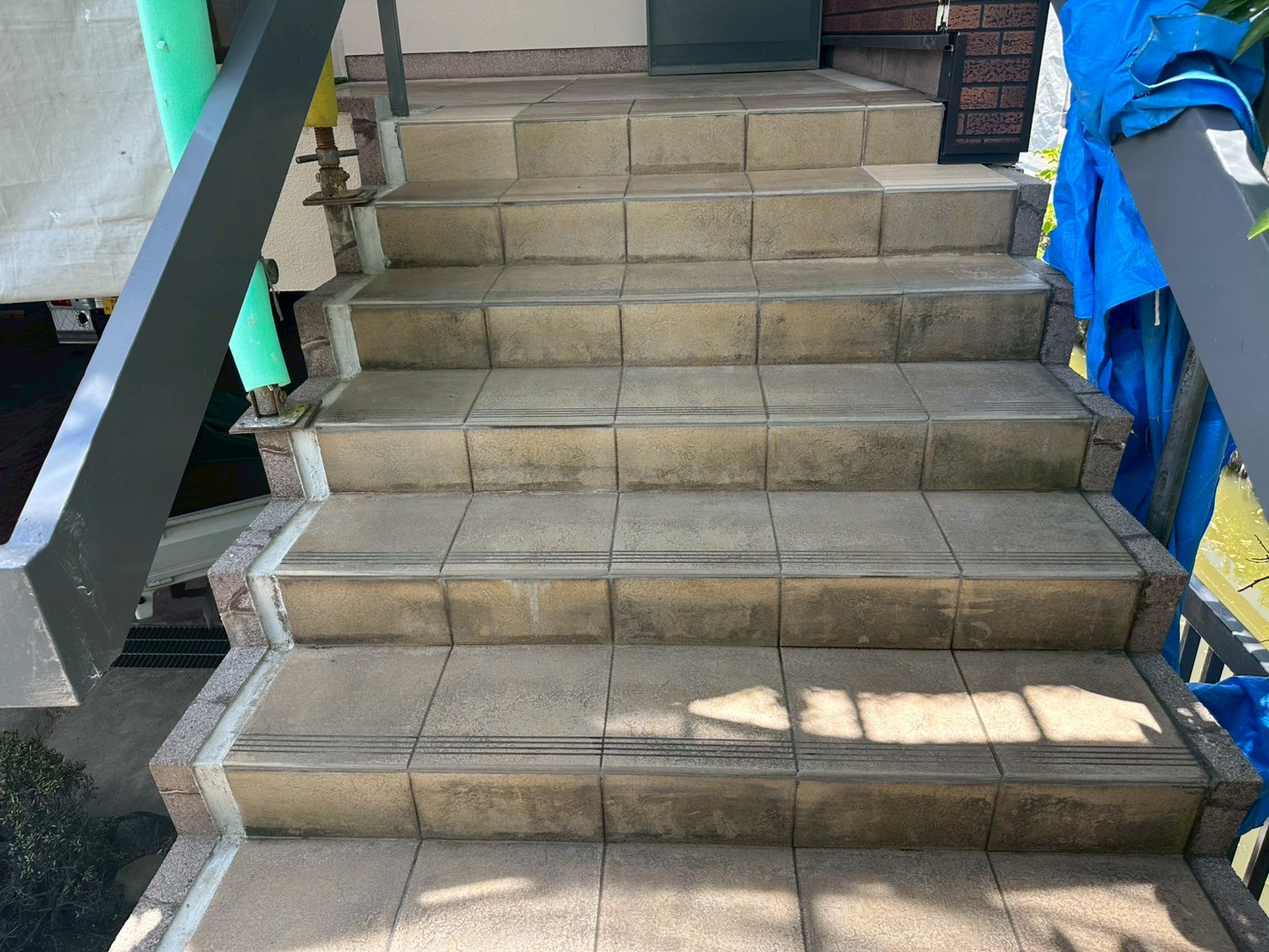

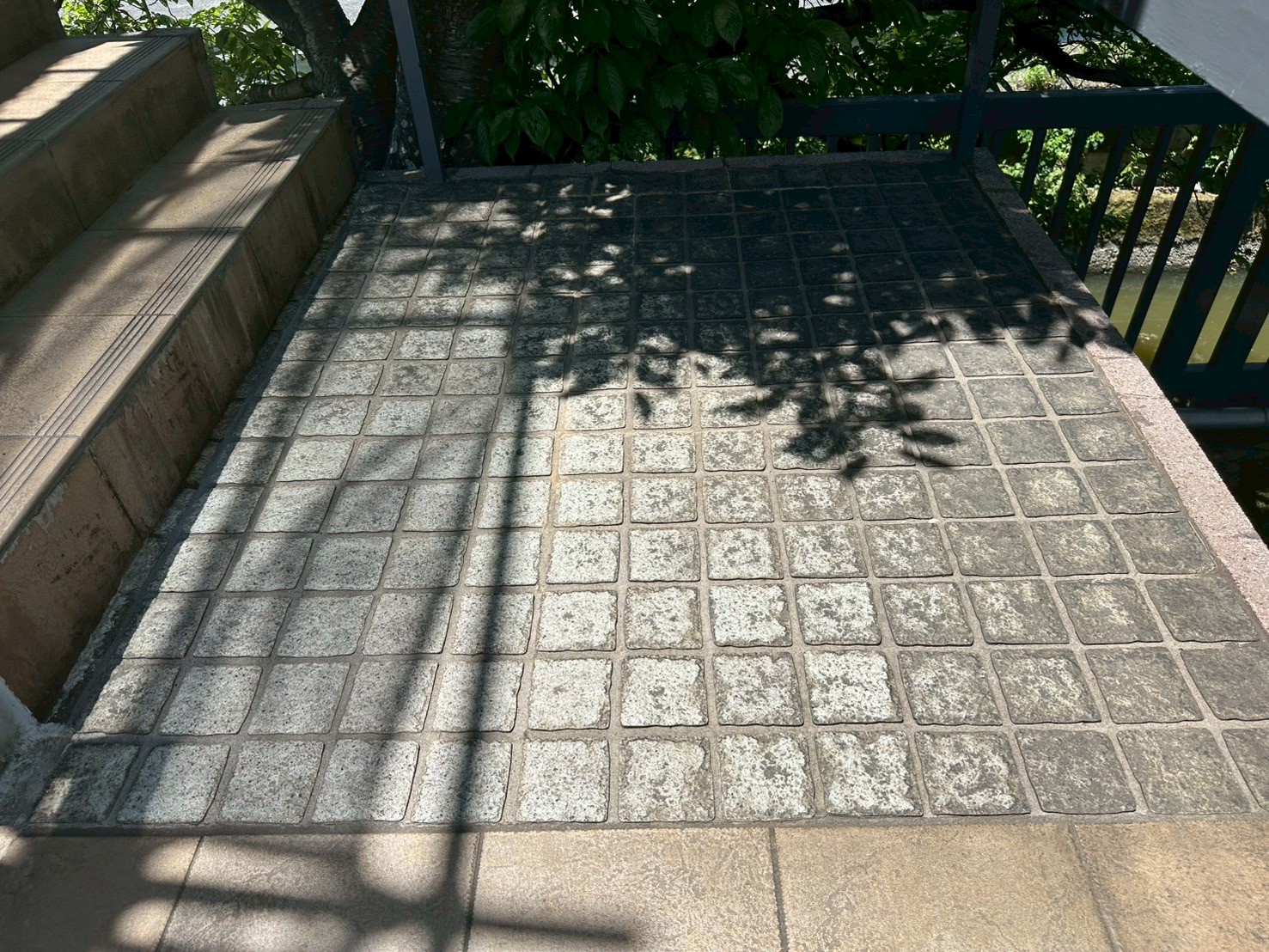

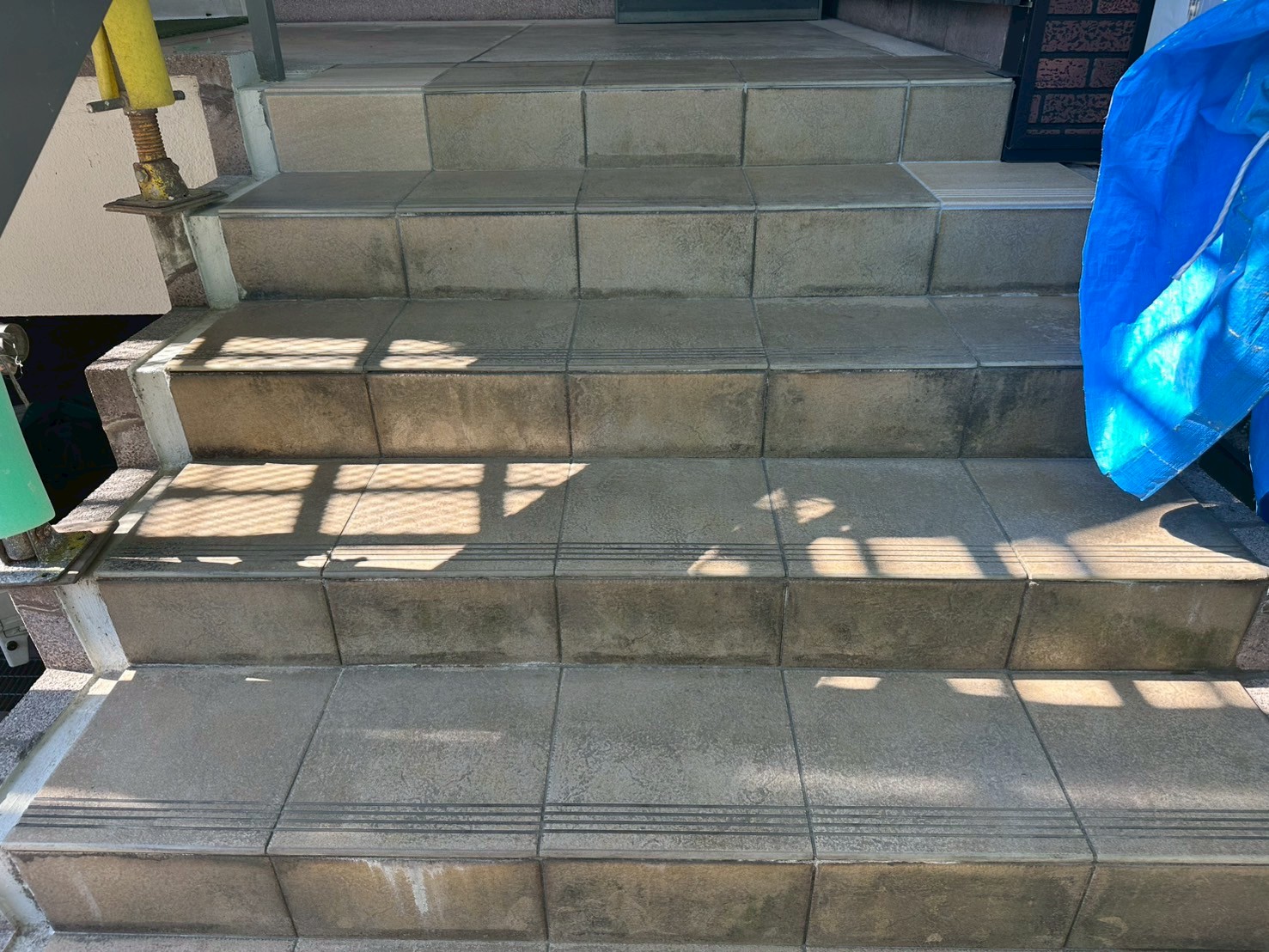

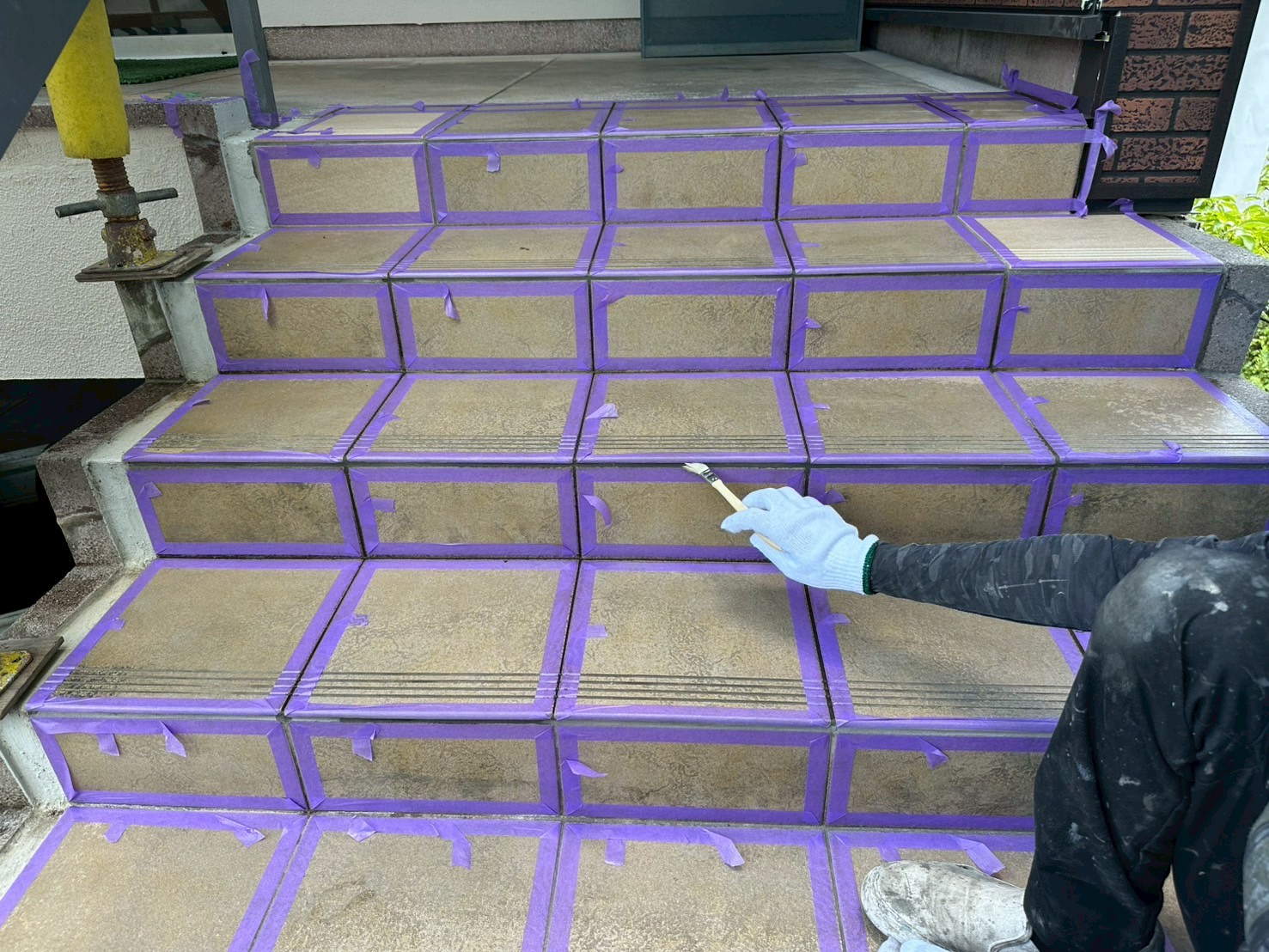

事務所 階段部分、既存の状態です。
51. 2025年07月26日

防水工事

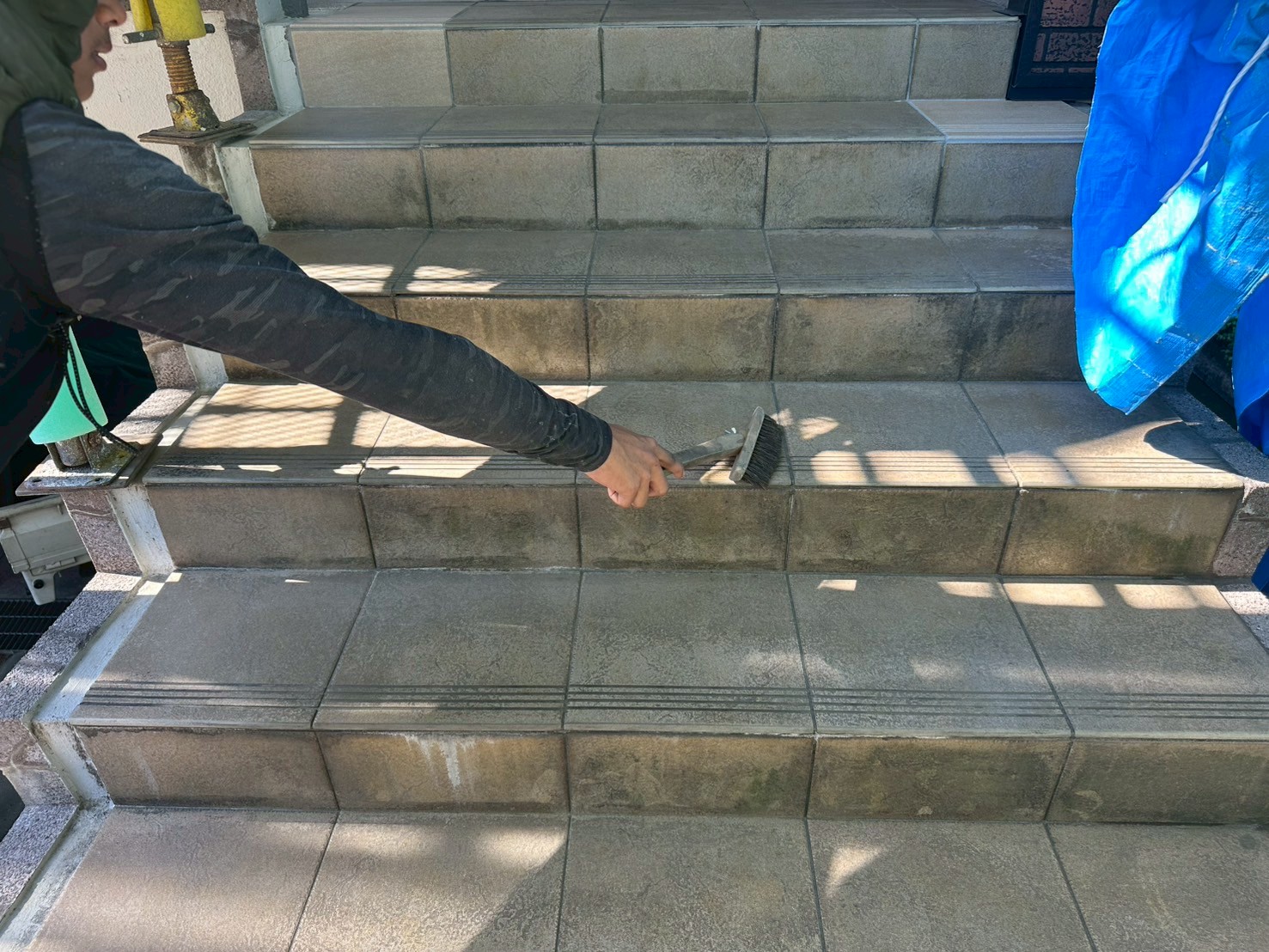

清掃していきます。

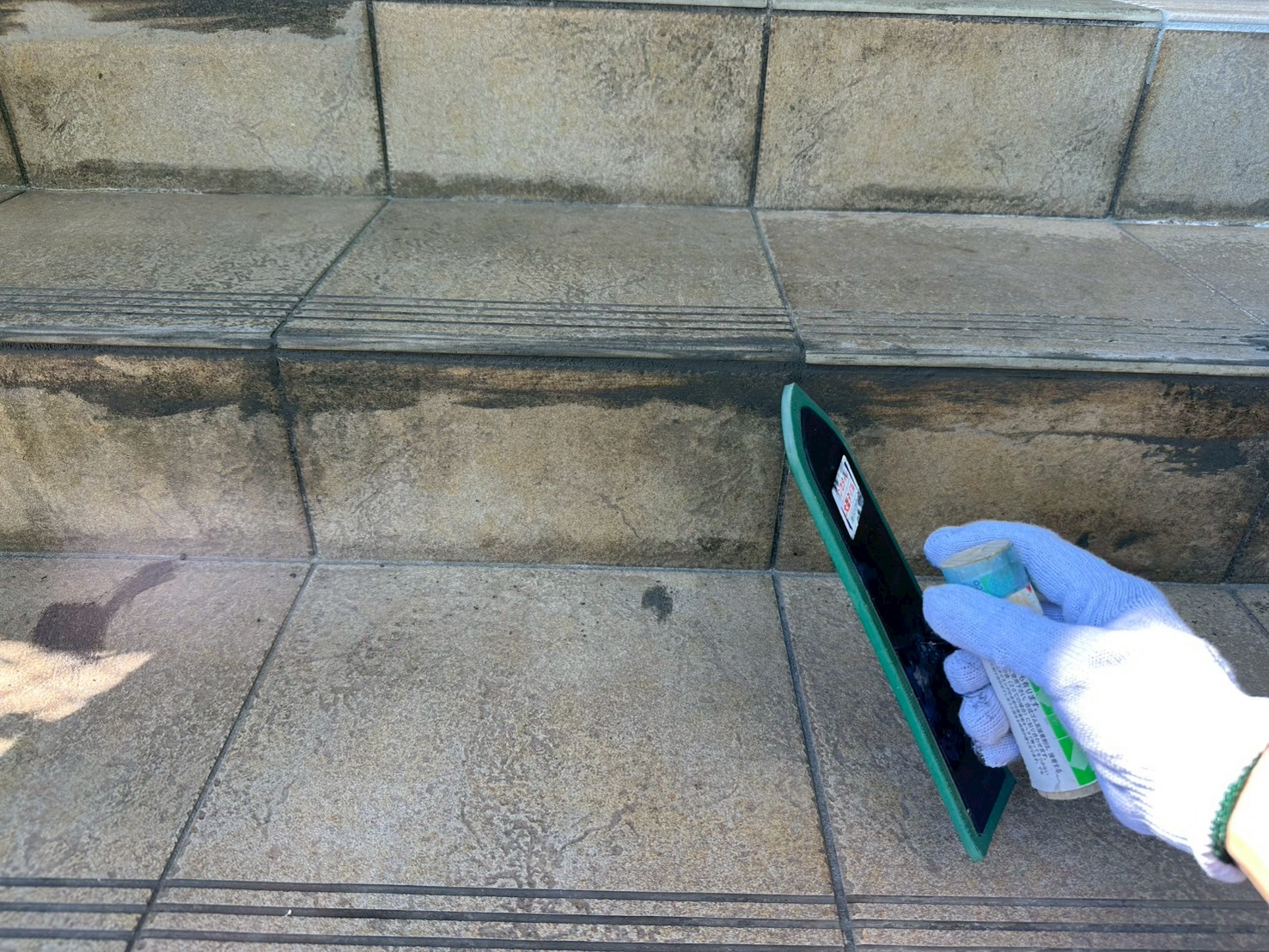

52. 2025年07月26日

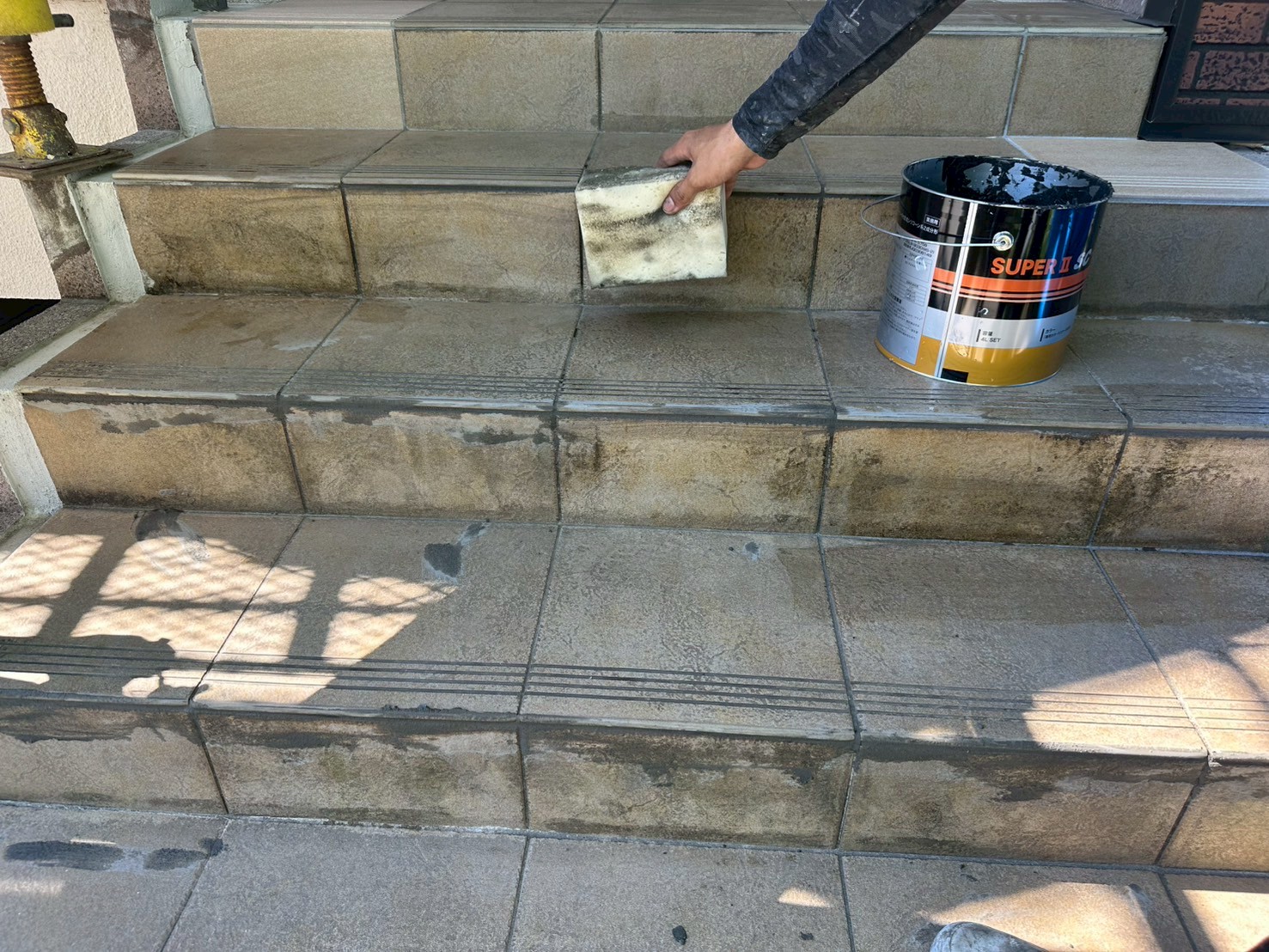

防水工事
目地をセメントで埋めていきます。
53. 2025年07月26日

防水工事
ふき取っていきます。
54. 2025年07月26日

防水工事

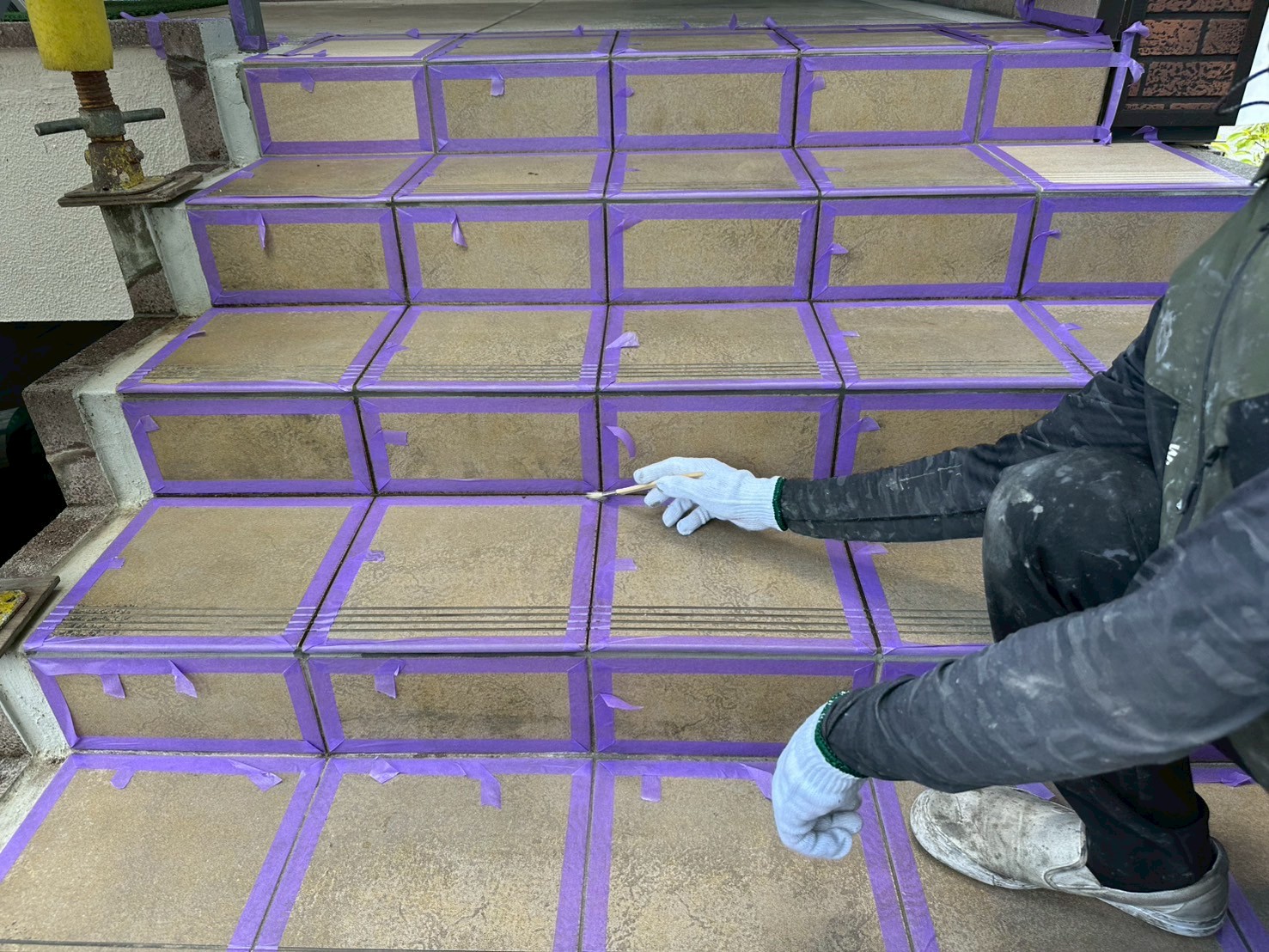

マスキングテープで養生し、ハイドロサームを上塗りしていきます(1層目)。
55. 2025年07月26日

防水工事
ハイドロサームを上塗りしていきます(2層目)。
56. 2025年07月26日

防水工事
ハイドロサームを上塗りし、(2層目)マスキングテープを撤去しました。
57. 2025年07月26日

防水工事
ハイドロサームを上塗りし、(2層目)マスキングテープを撤去しました。
58. 2025年07月26日

防水工事
こちらの材料を使用しました。
59. 2025年07月28日

裏面金物補強工事

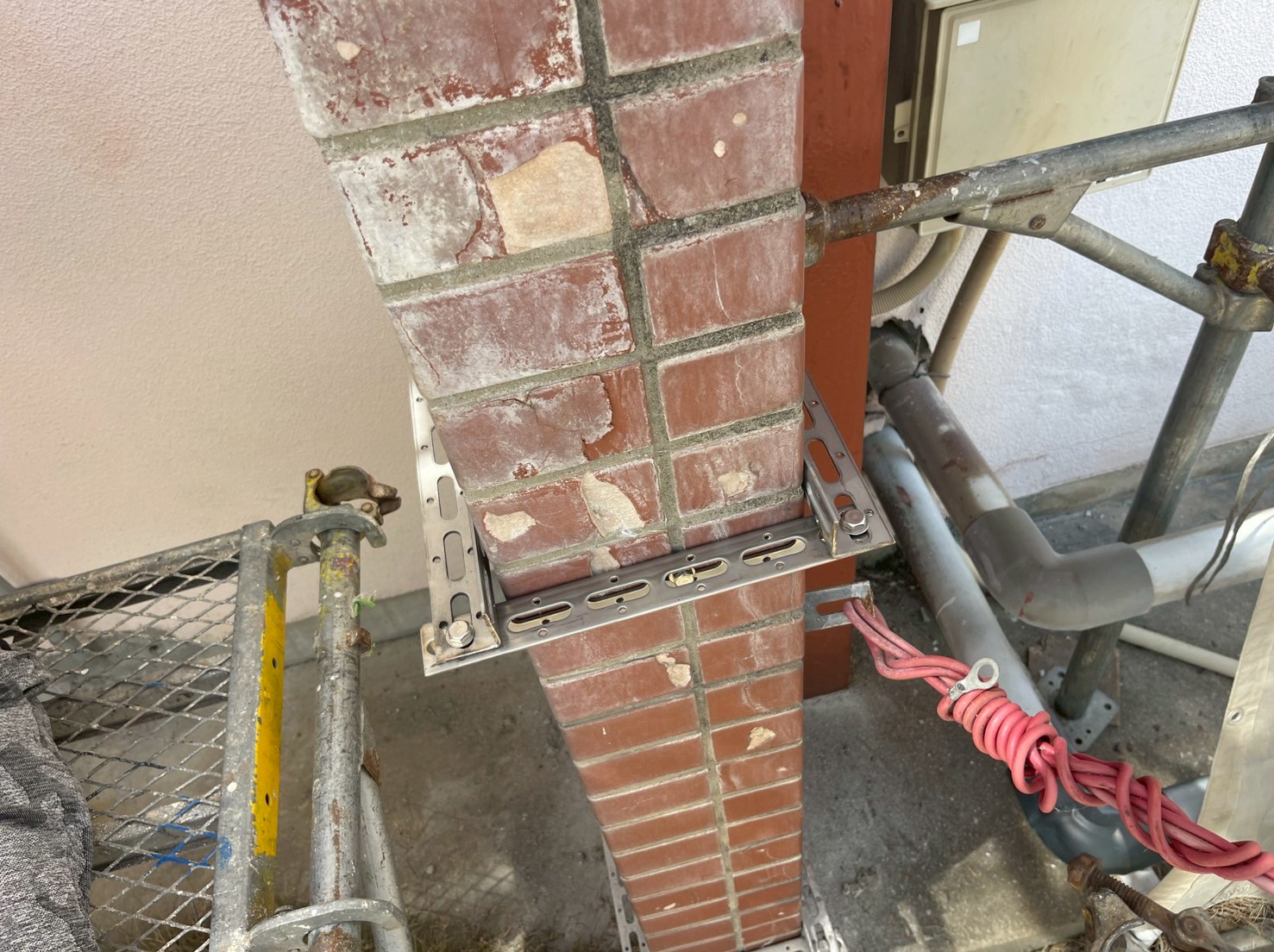

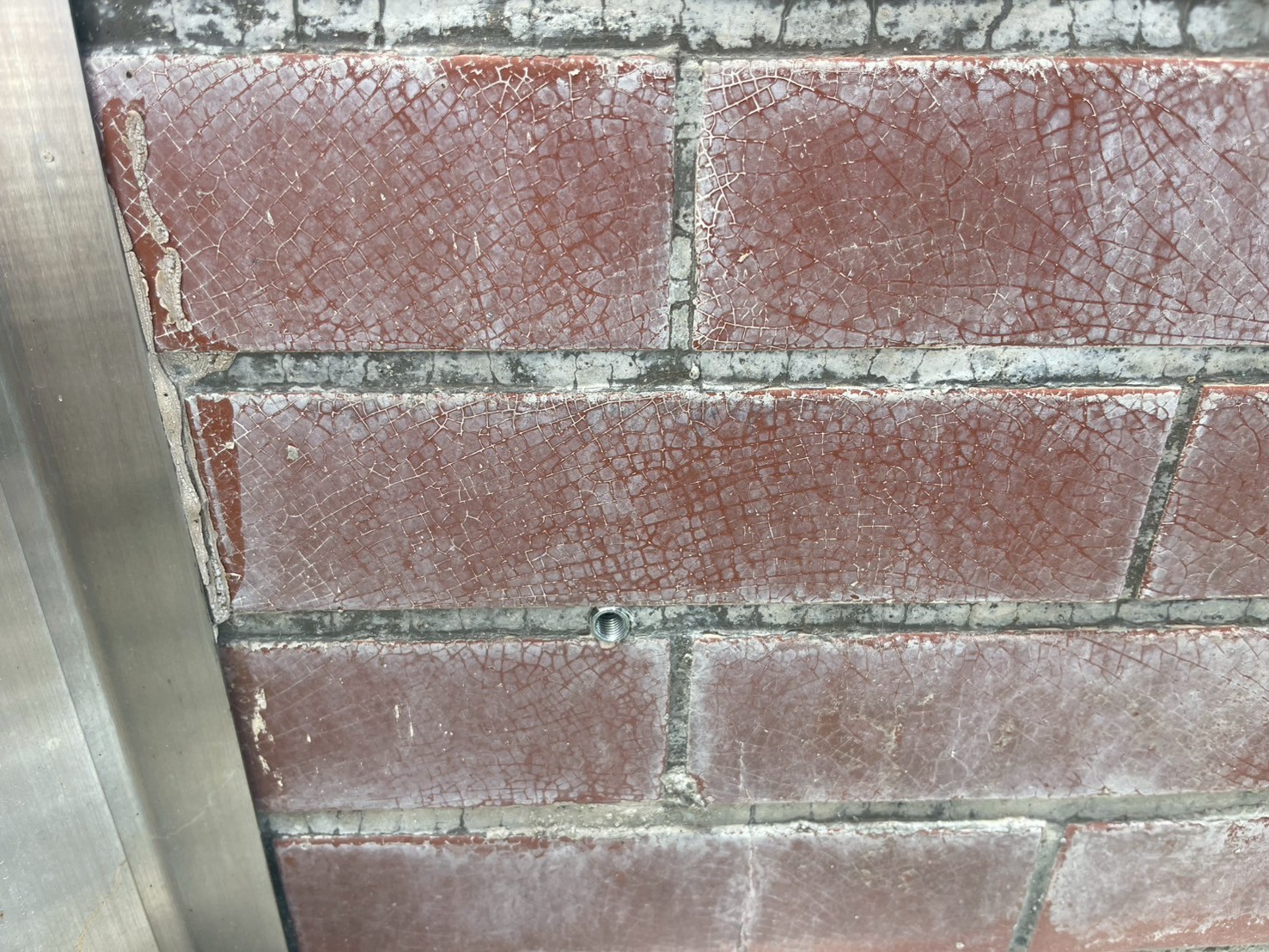

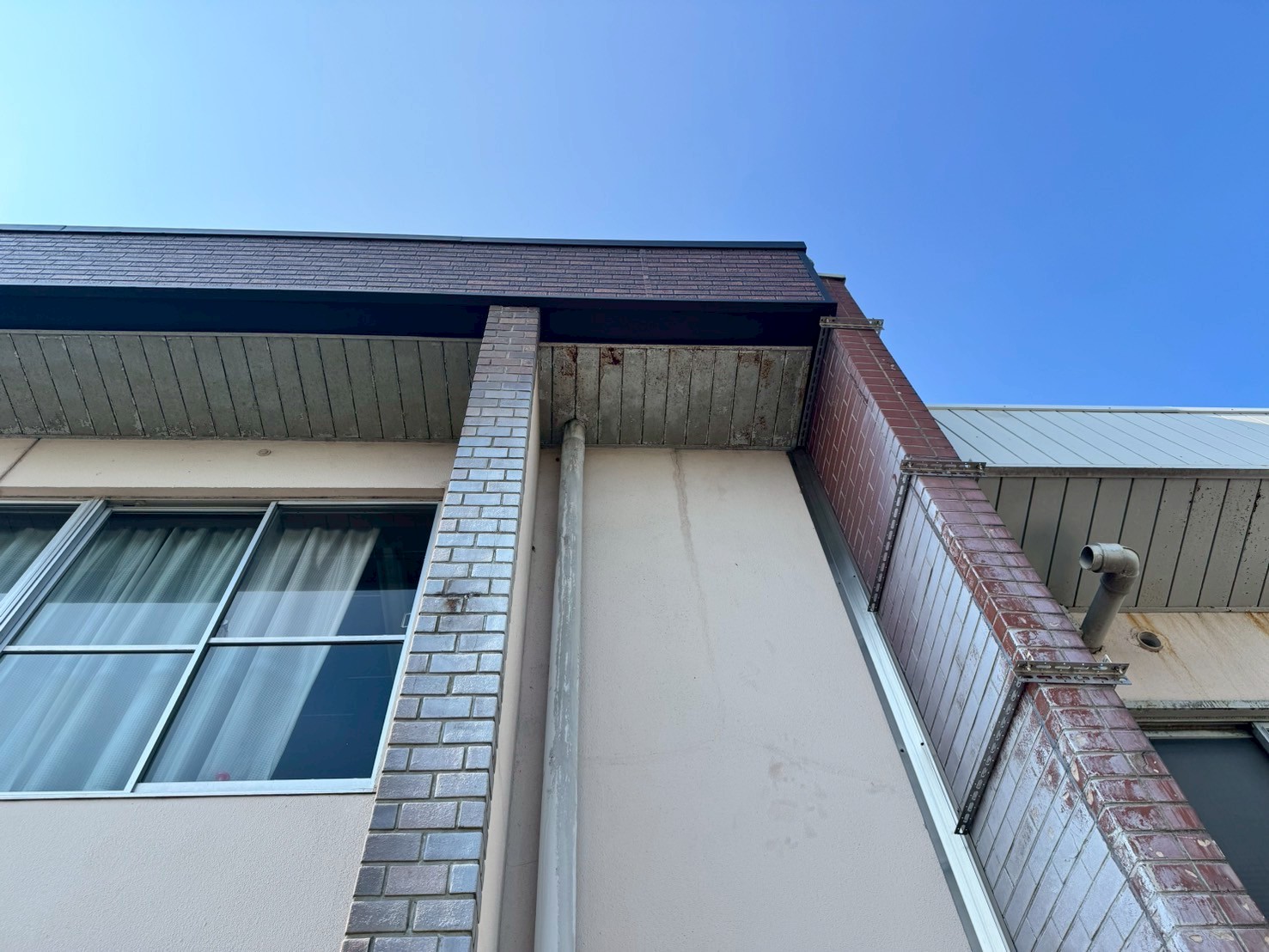

既存の状態です。
60. 2025年07月29日

裏面金物補強工事

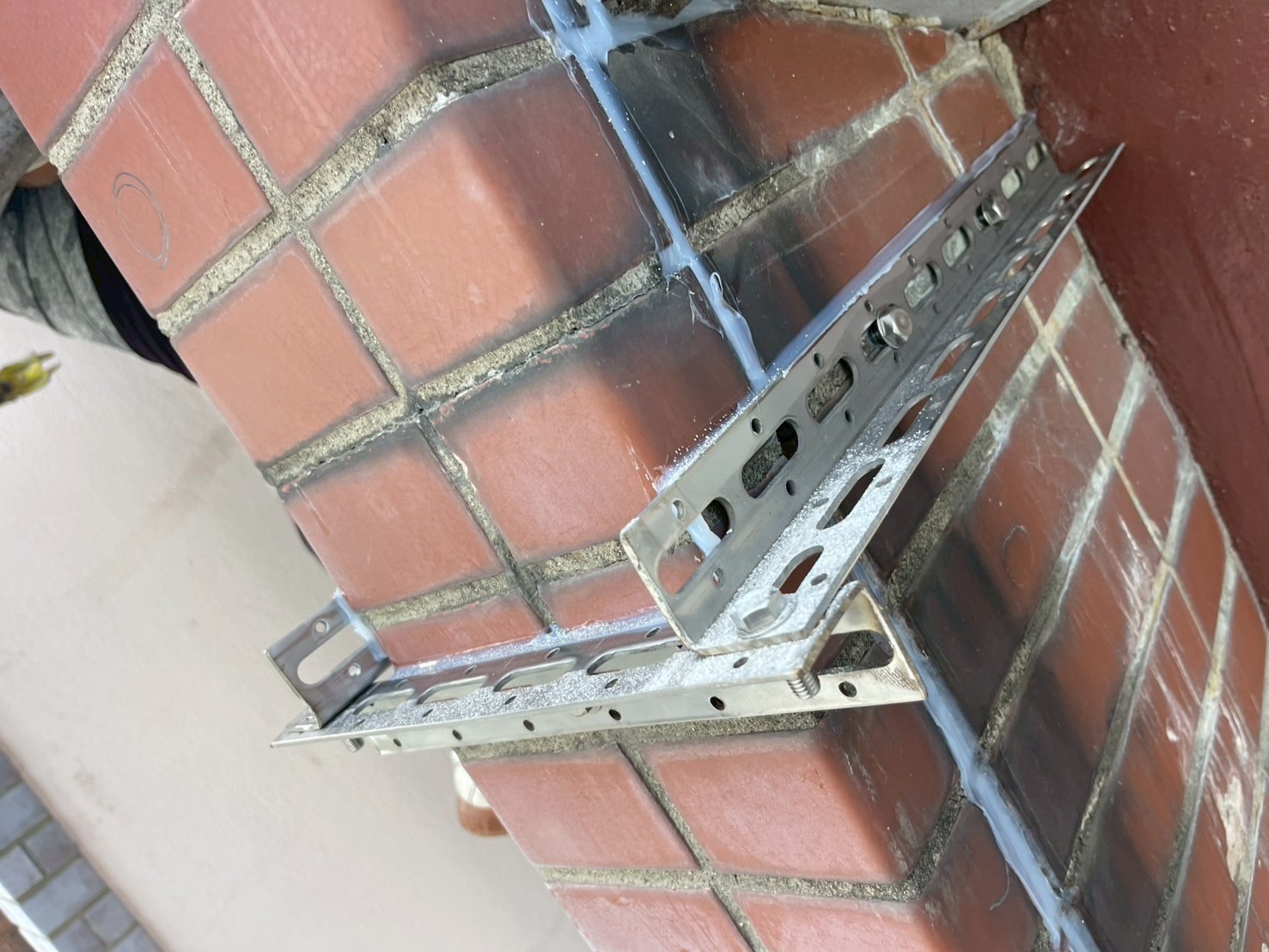

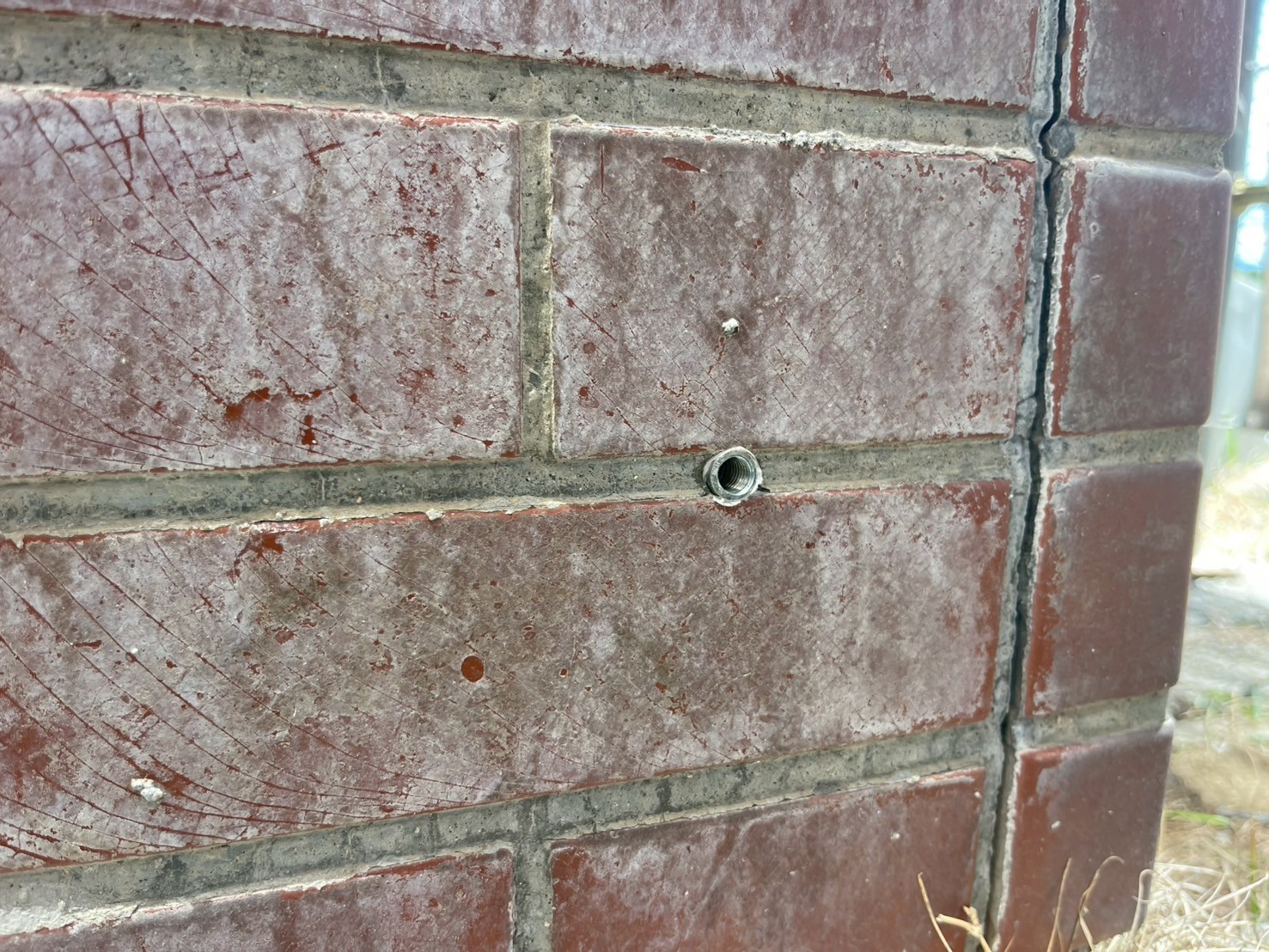

ステンレスLアングル設置用の穴を空けます。
61. 2025年07月29日

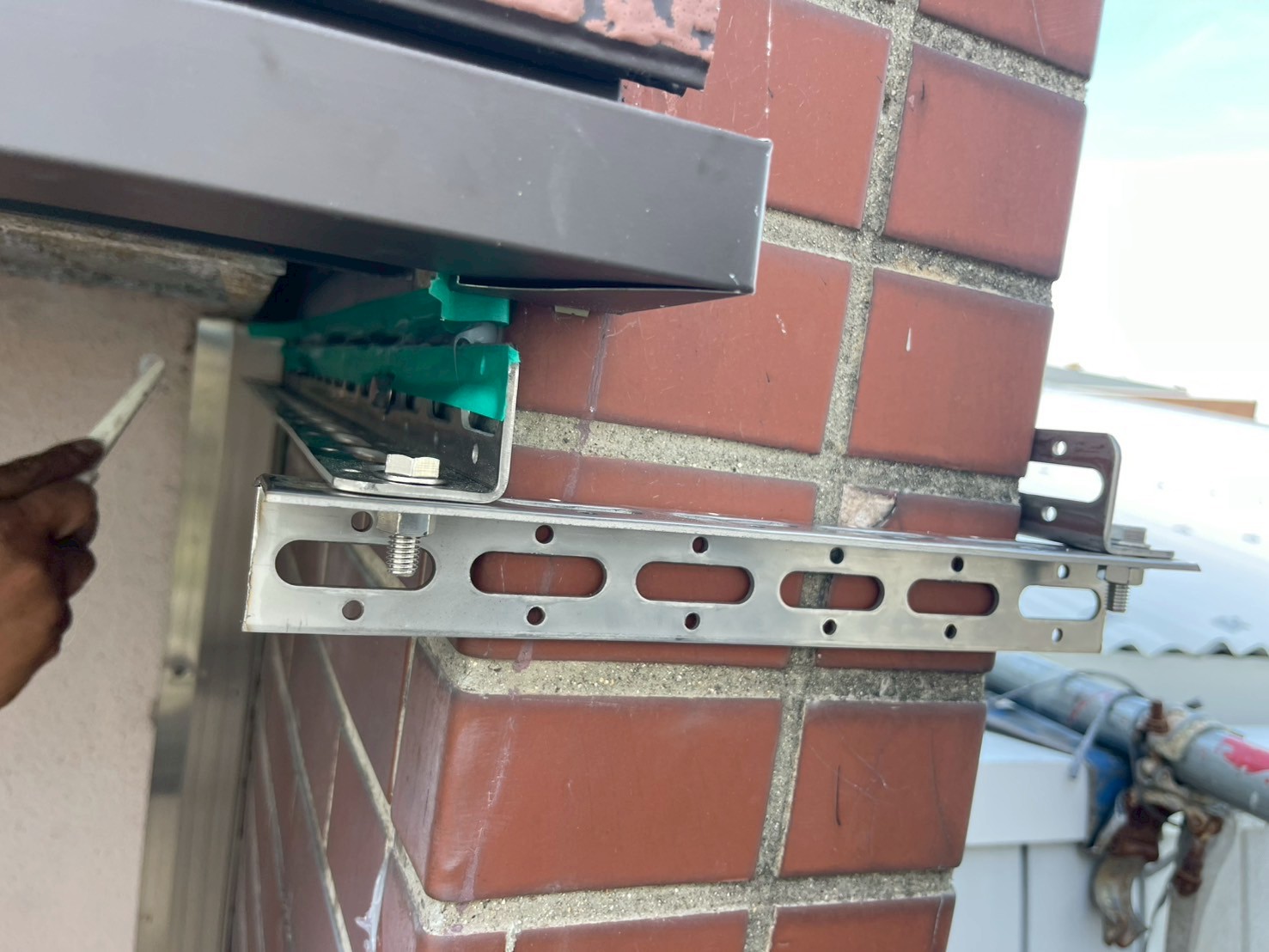

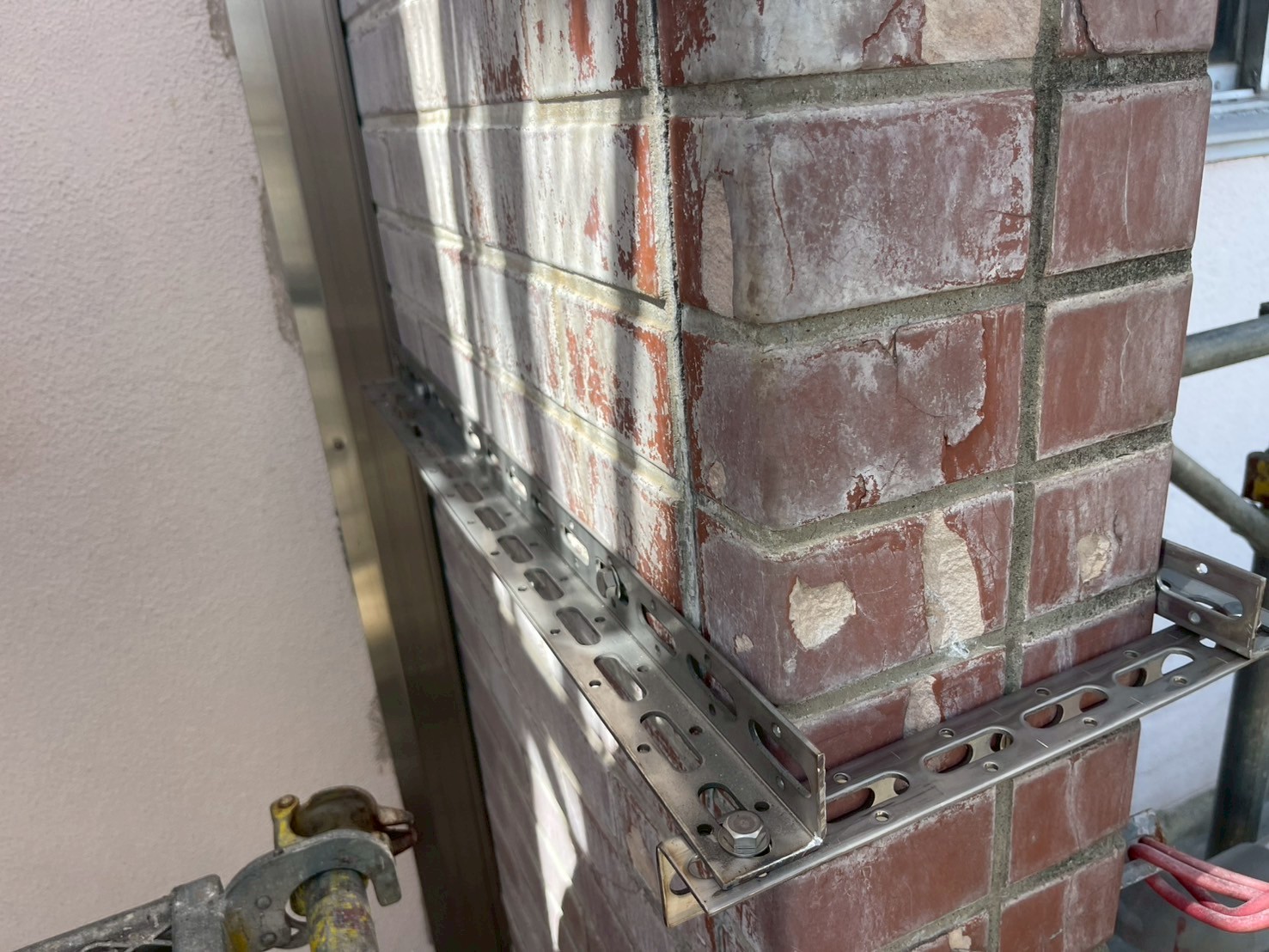

裏面金物補強工事
ステンレスLアングルを設置していきます。
62. 2025年07月29日

裏面金物補強工事
ステンレスLアングルを設置していきます。
63. 2025年07月29日

裏面金物補強工事
マスキングテープで養生し、シーリング処理していきます。
64. 2025年07月29日

裏面金物補強工事
シーリング処理し、マスキングテープを撤去しました。
65. 2025年07月29日

裏面金物補強工事
シーリング処理し、マスキングテープを撤去しました。
66. 2025年07月29日

壁工事
事務所正面、中間水切りを取り付けていきます。
67. 2025年07月29日

壁工事
角水切りを取り付けていきます。
68. 2025年07月29日

壁工事
事務所裏面、中間水切りを取り付けていきます。
69. 2025年07月29日

壁工事
駐車場横、遮熱材(リフレクティックス)を張っていきます。
70. 2025年07月29日

壁工事

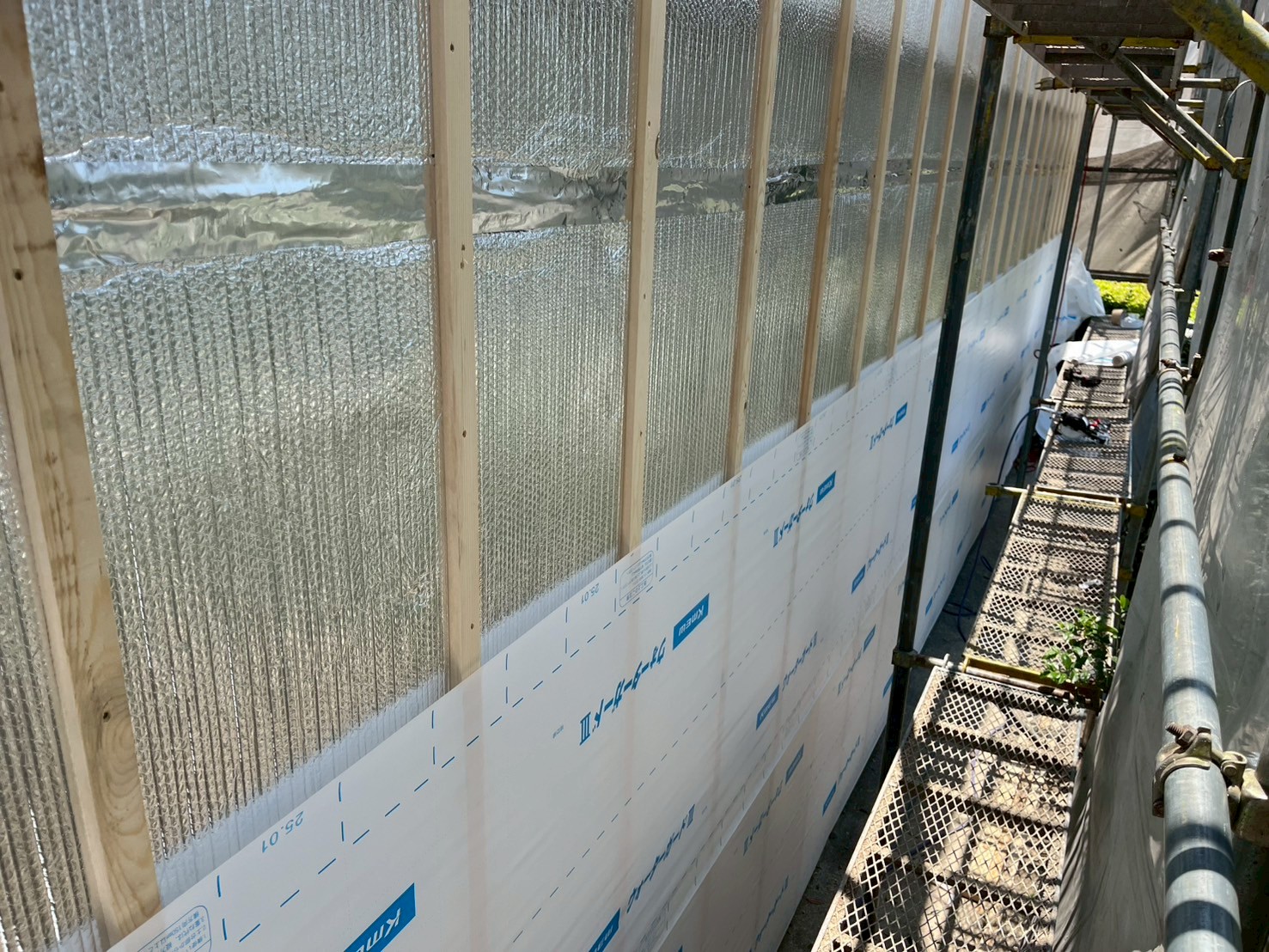

遮熱材を張りました。
71. 2025年07月29日

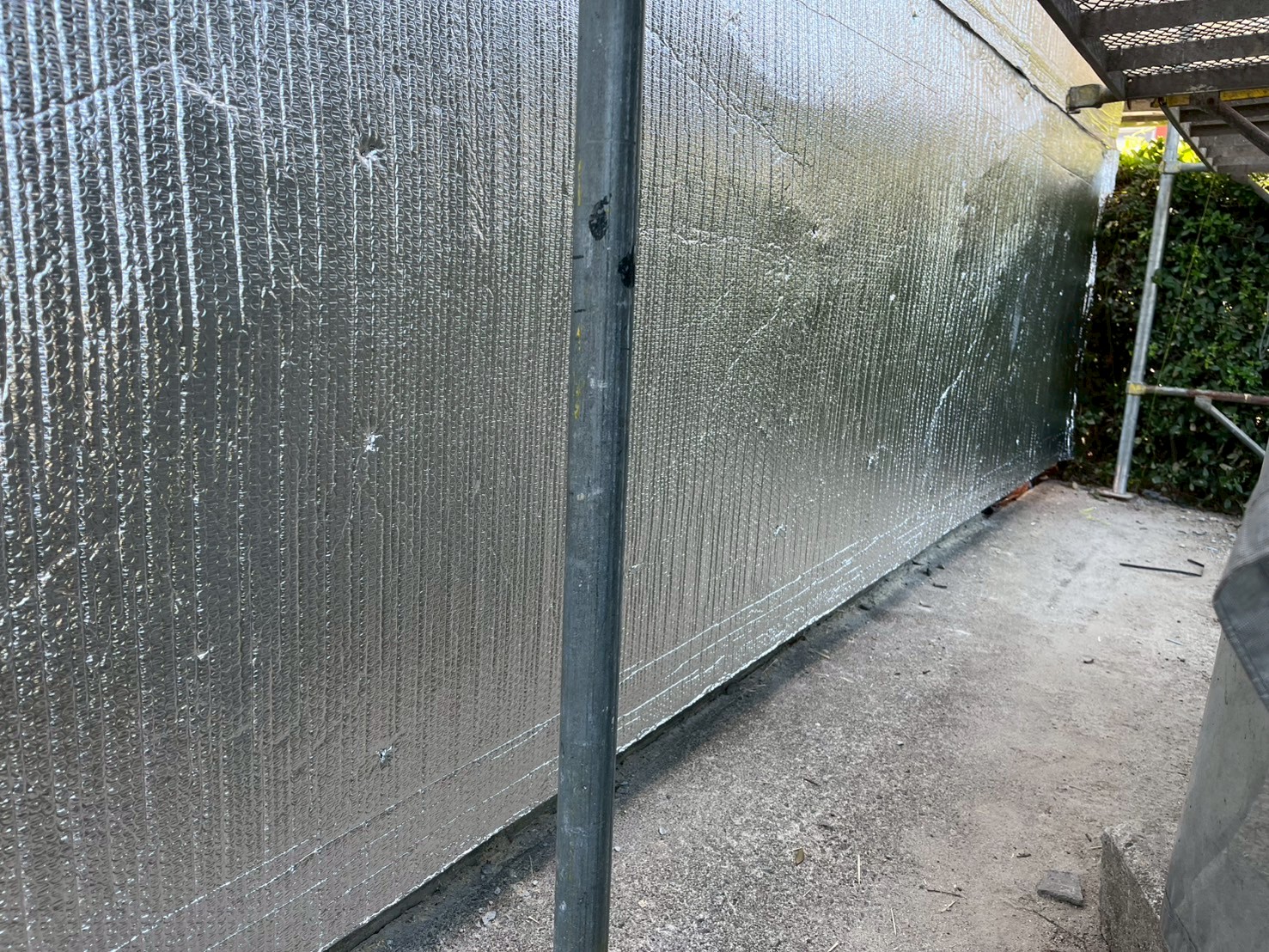

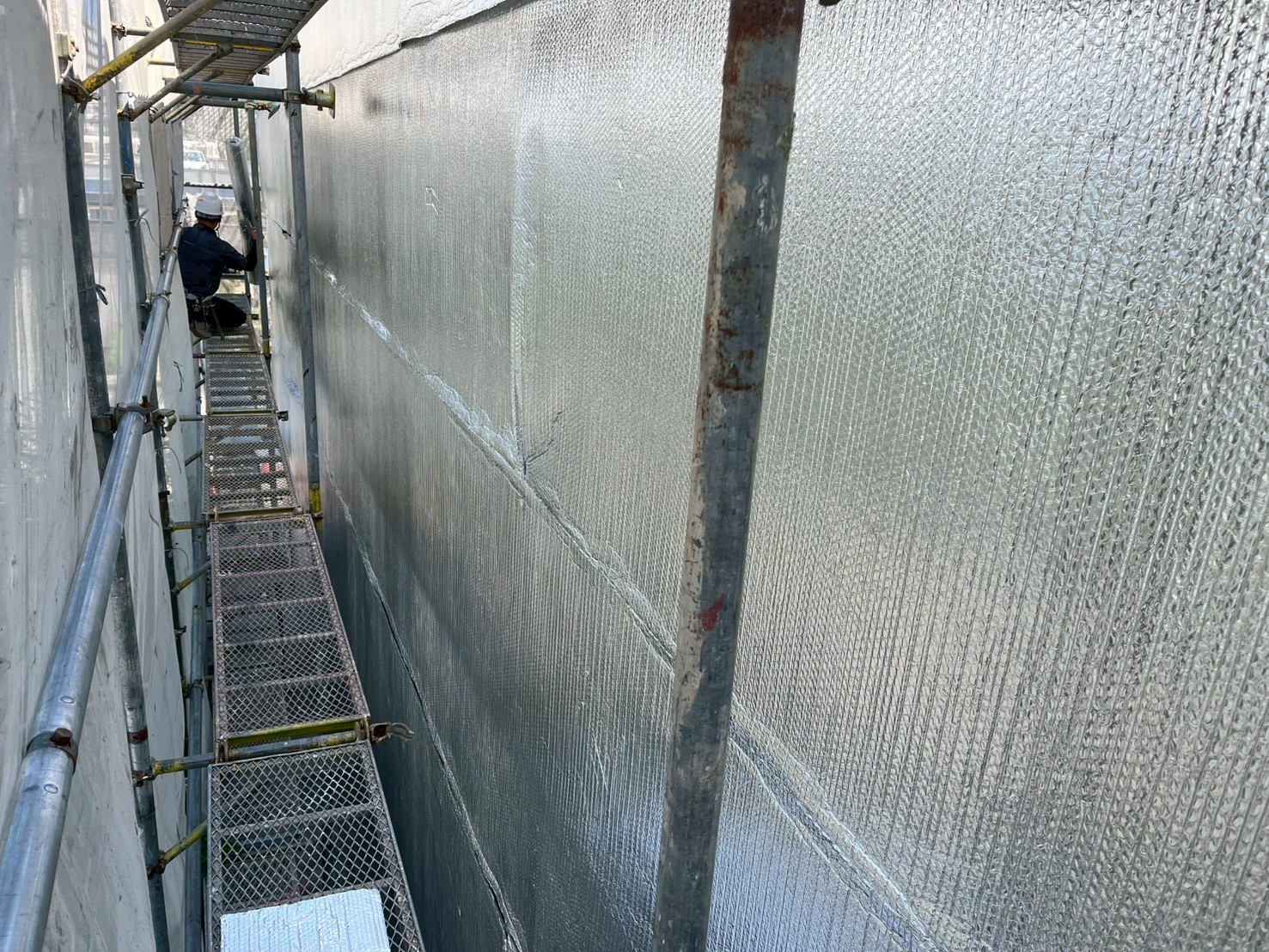

壁工事

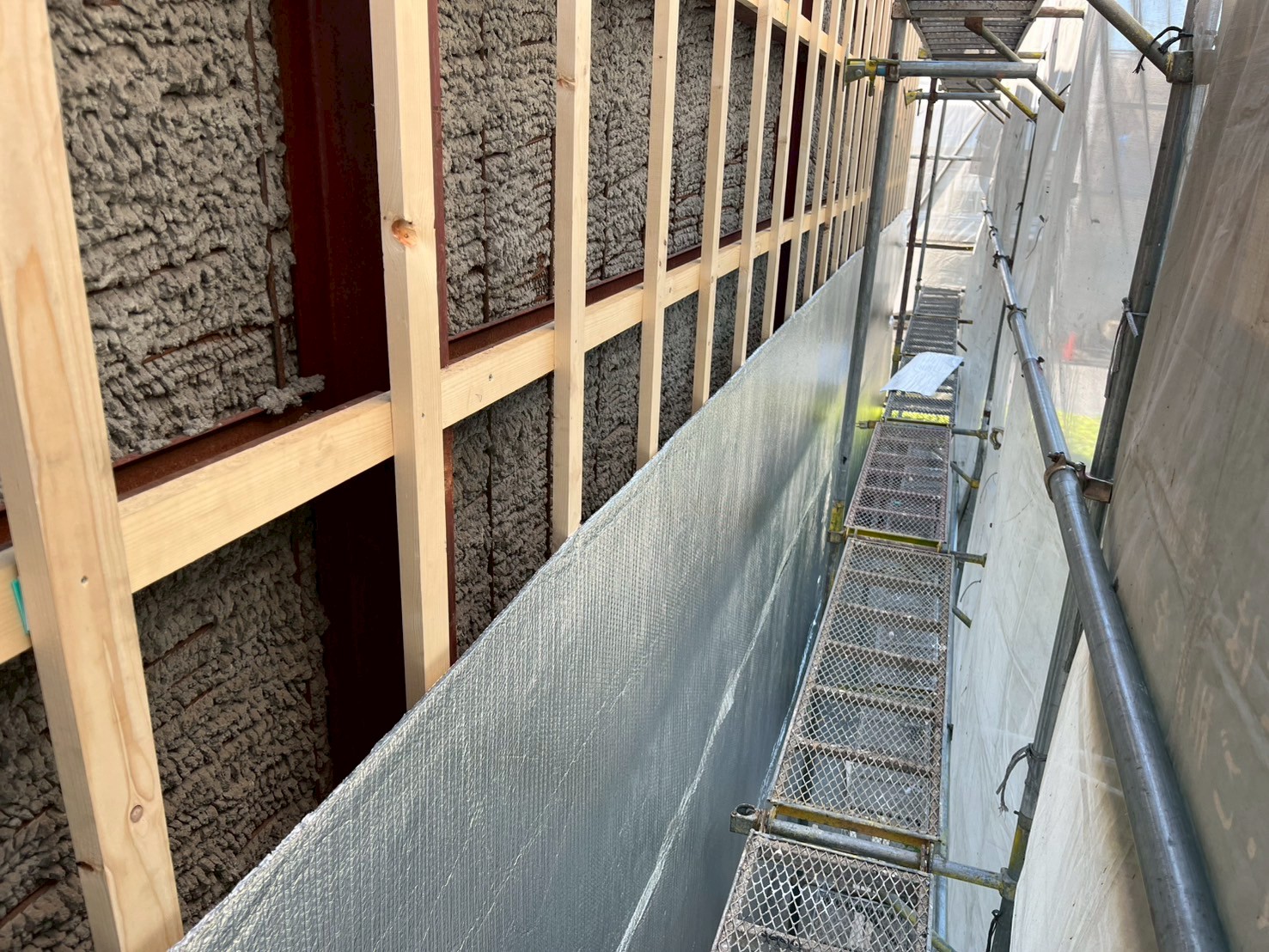

遮熱材を張りました。
72. 2025年07月29日

壁工事

下地木材を取り付けていきます。
73. 2025年07月29日

壁工事
透湿シートを張っていきます。
74. 2025年07月29日

壁工事
透湿シートを張りました。

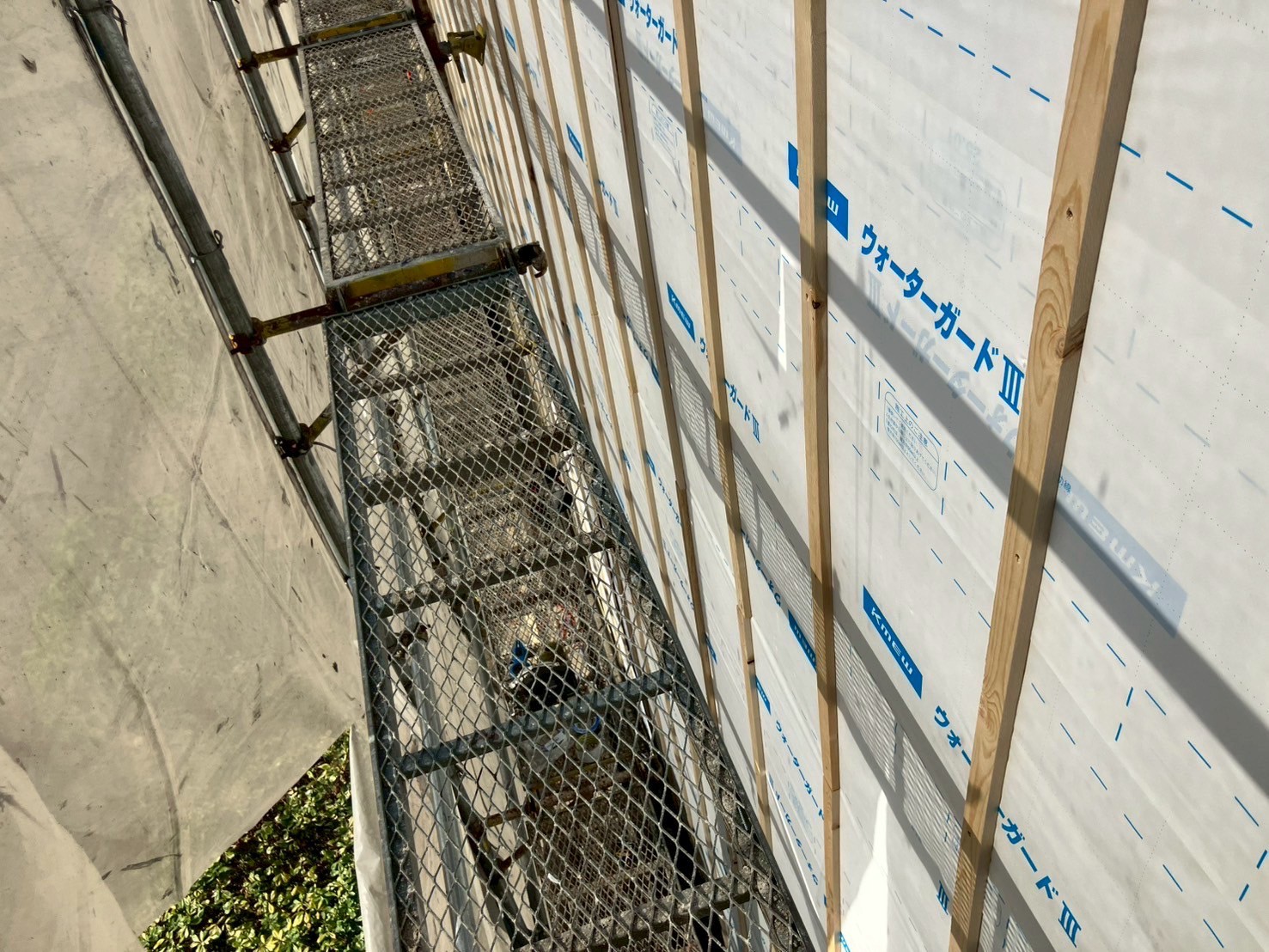

75. 2025年07月29日

壁工事

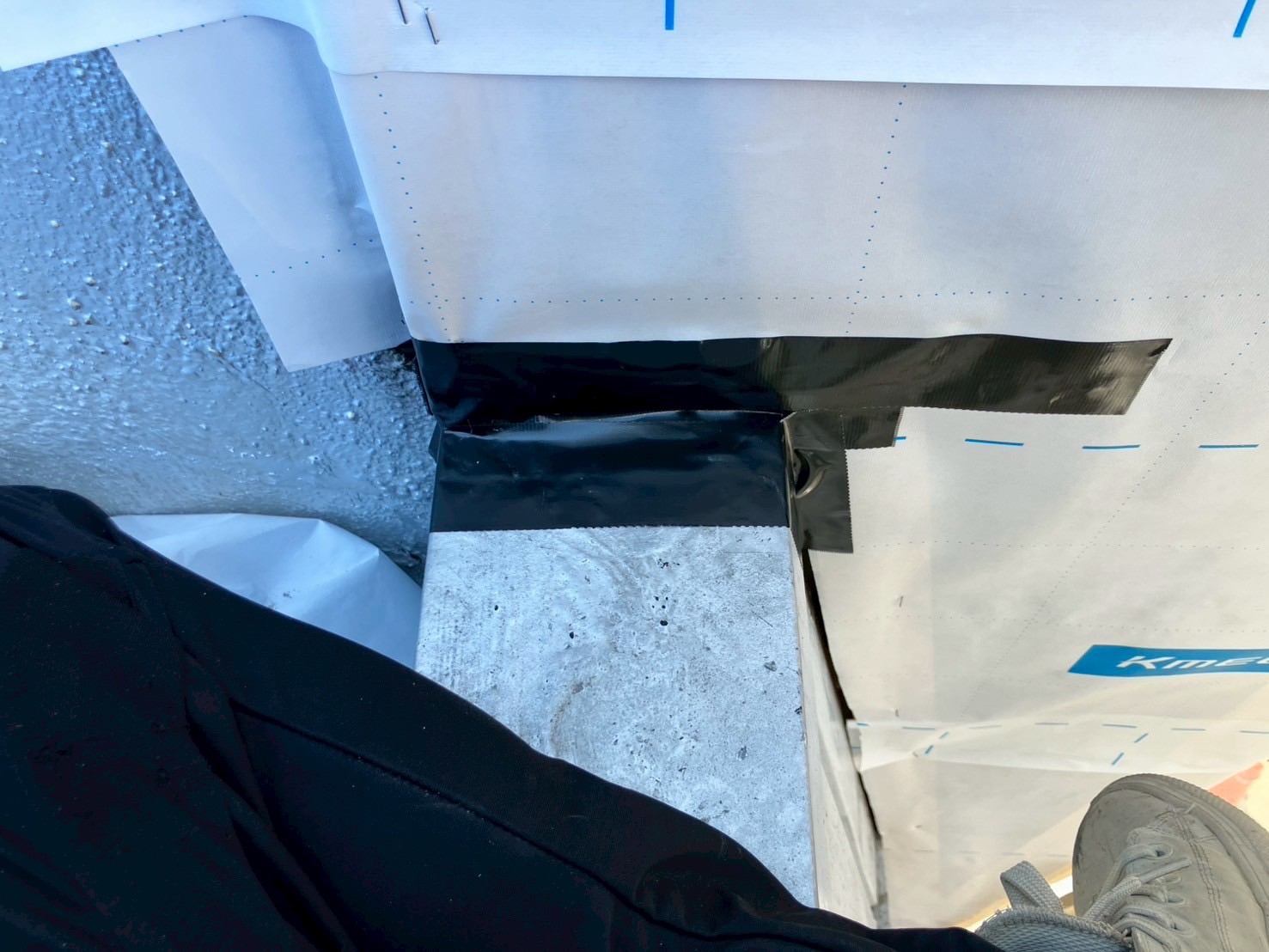

継手部分には防水テープを貼ります。
76. 2025年07月29日

壁工事
さらに上から下地木材を取り付けていきます。
77. 2025年07月29日

壁工事
下地木材を取り付けていきます。
78. 2025年07月29日

壁工事

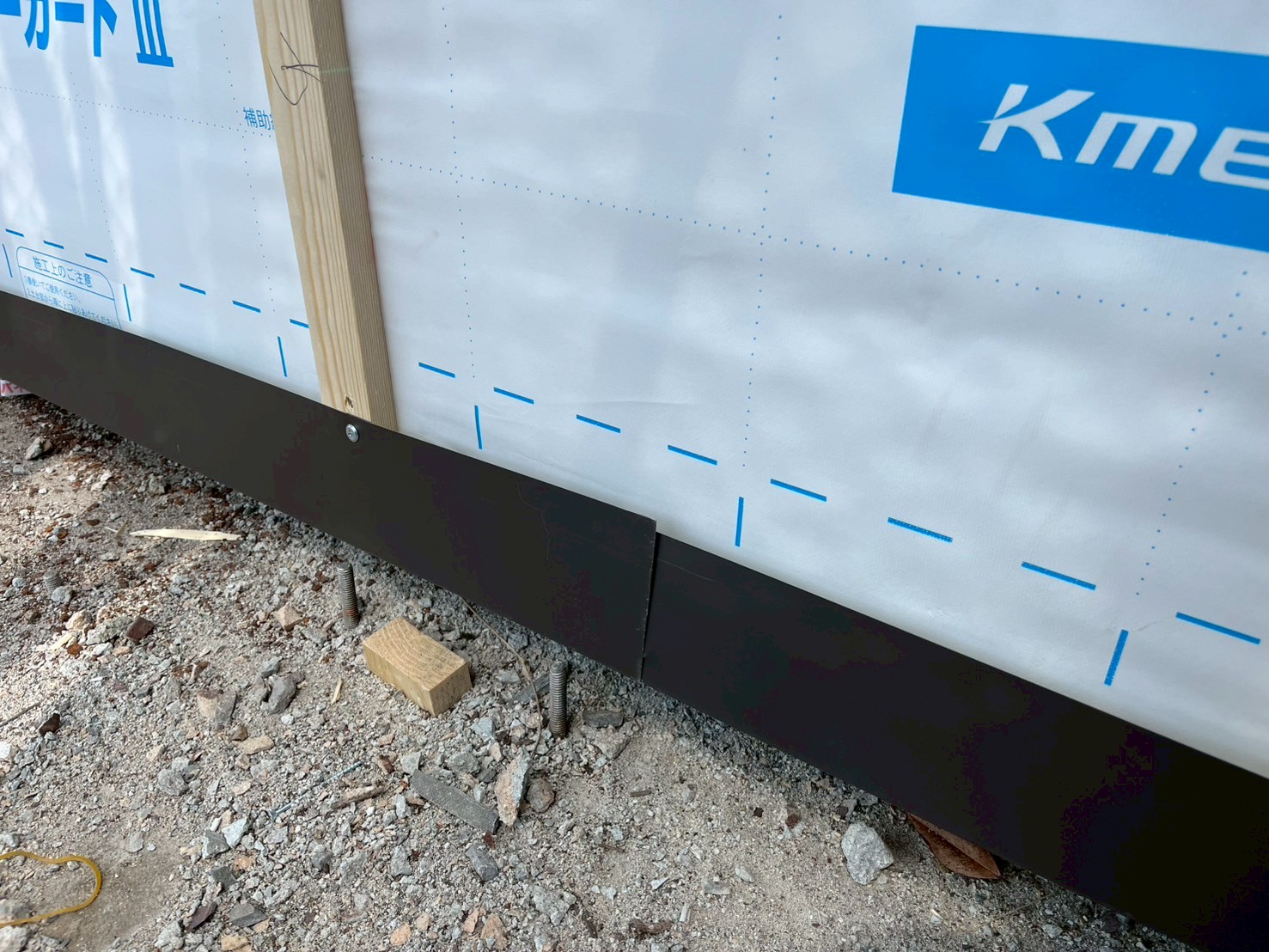

土台水切りを取り付けていきます。
79. 2025年07月29日

壁工事
土台水切りを取り付けていきます。
80. 2025年07月30日

笠木工事
事務所裏面、シーリング材を充填し、水切りを取り付けていきます。
81. 2025年07月30日

笠木工事

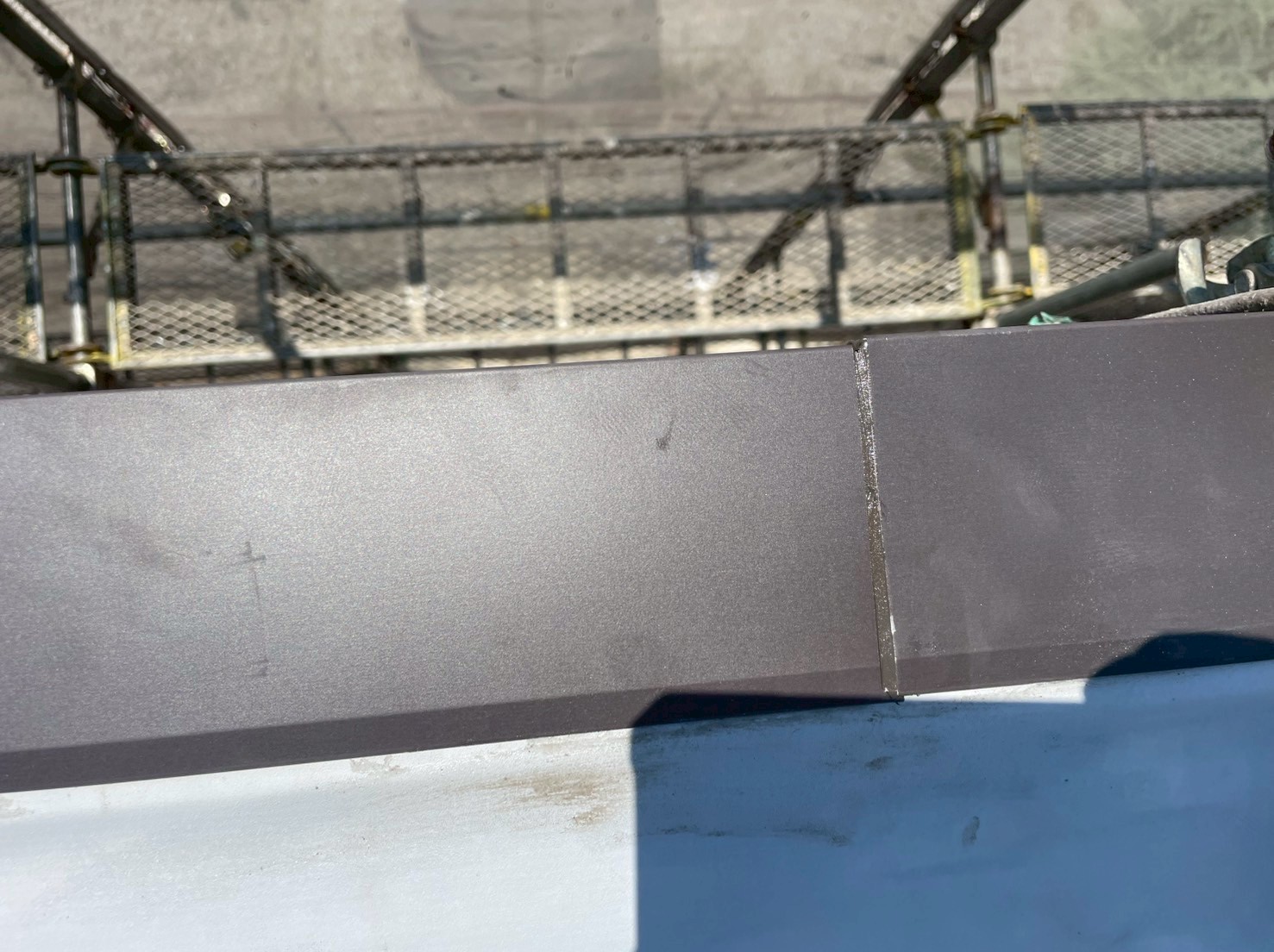

笠木に水切りを取り付けていきます。継手にはシーリング材を充填します。
82. 2025年07月30日

壁工事
駐車場横、見切りを取り付けていきます。
83. 2025年07月30日

壁工事
見切りを取り付けていきます。
84. 2025年07月30日

壁工事

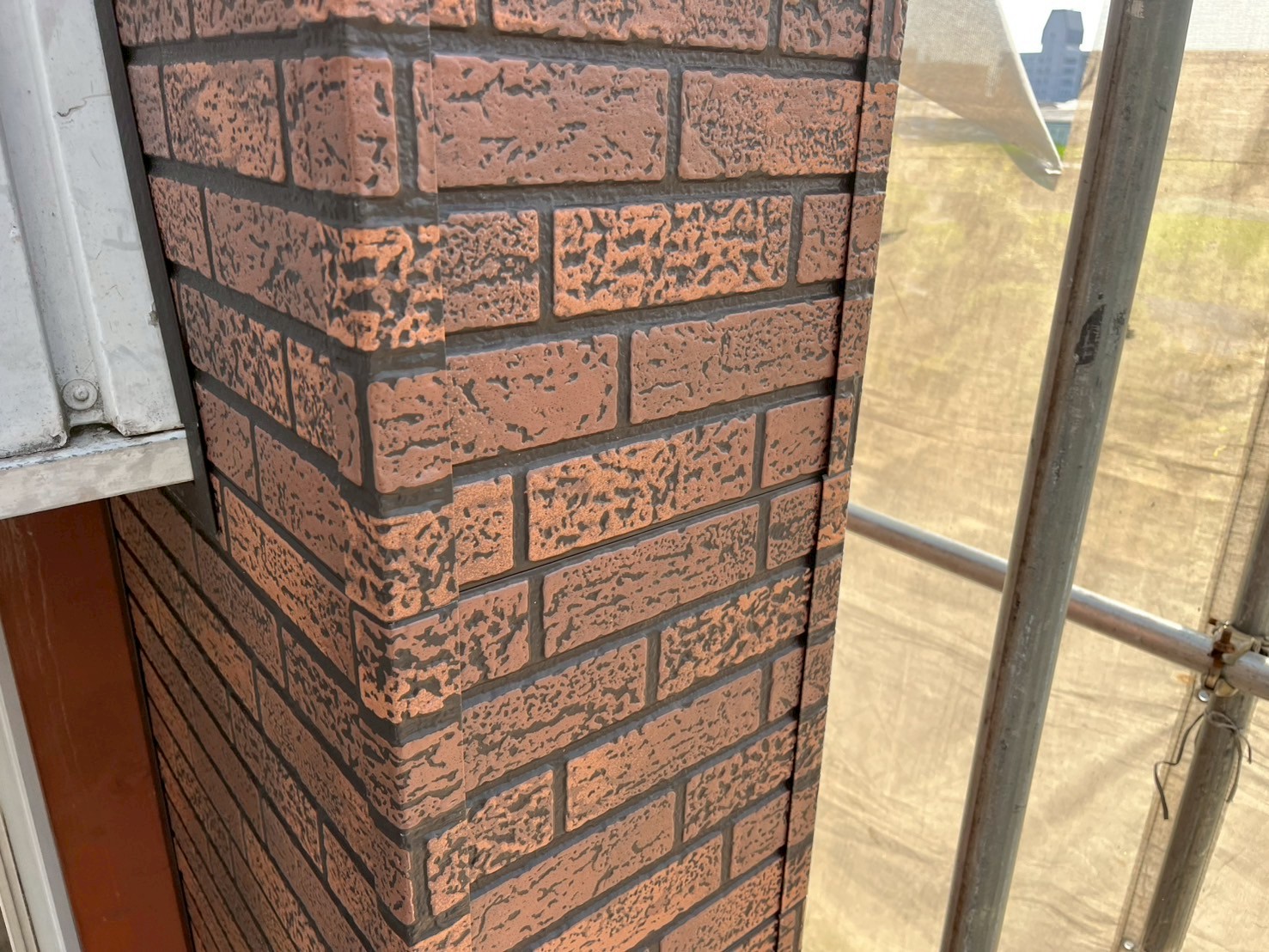

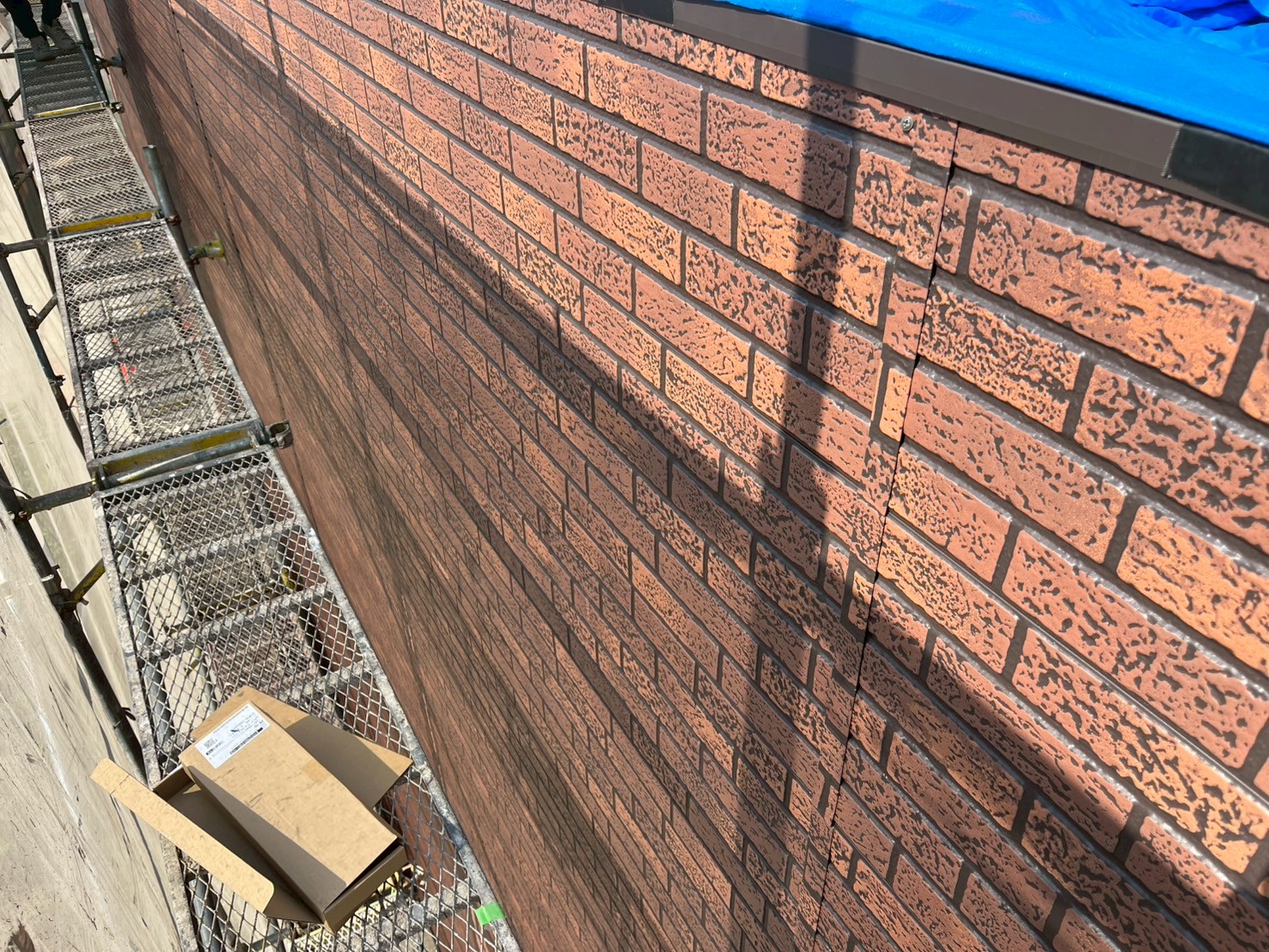

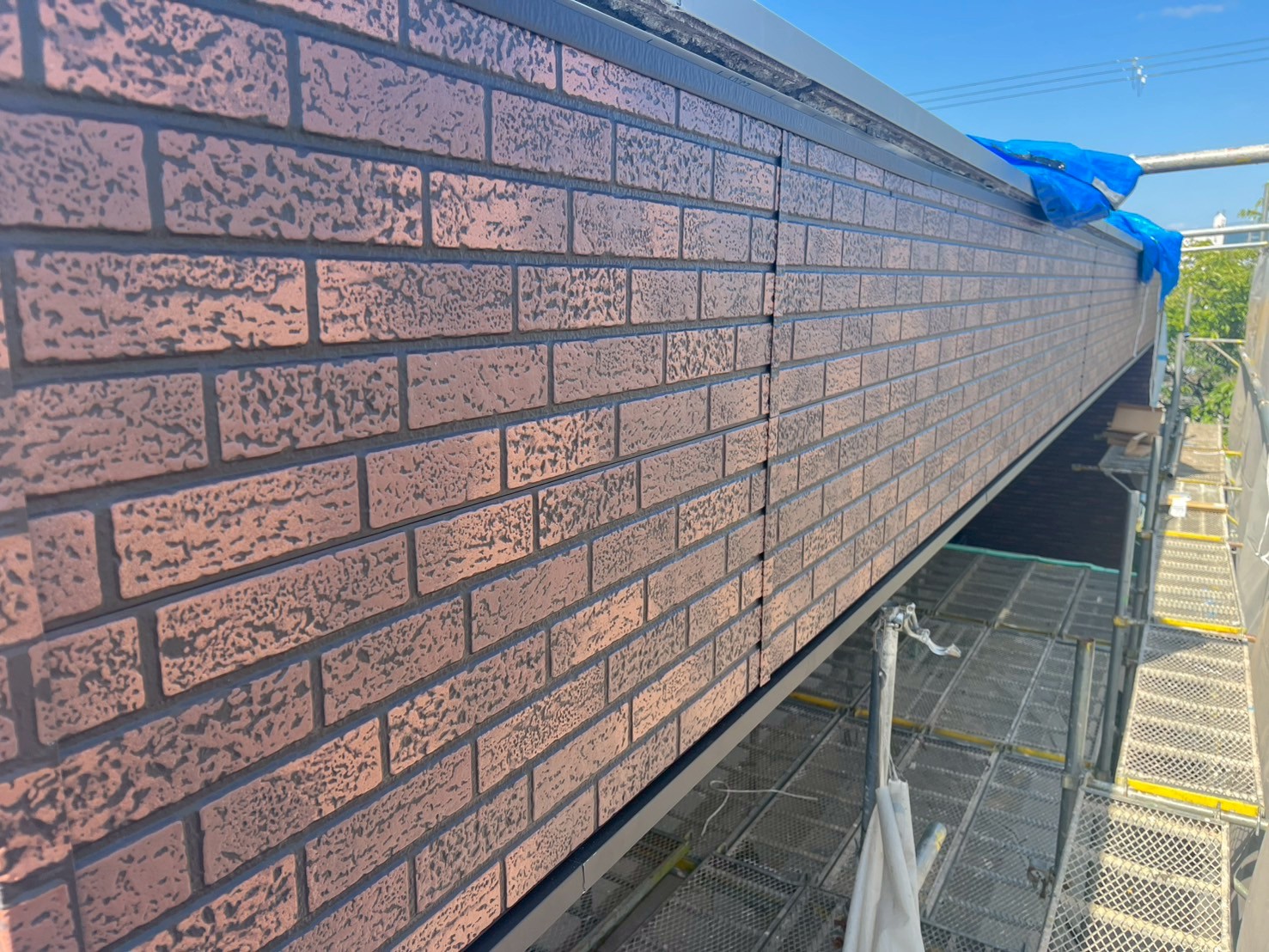

金属サイディングを取り付けました。
85. 2025年07月30日

壁工事

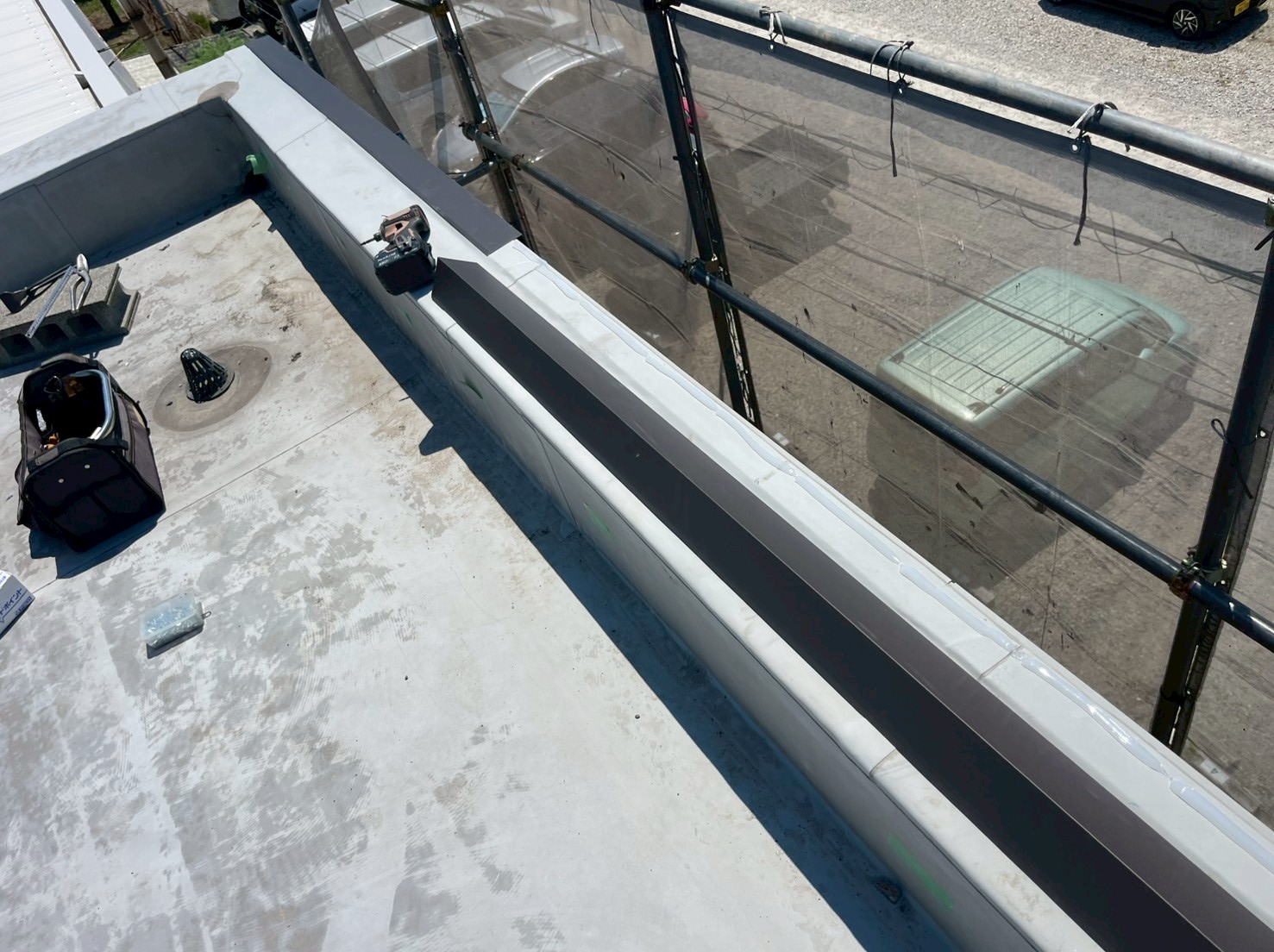

金属サイディングを取り付けました。
86. 2025年07月30日

笠木工事
事務所裏面、笠木に板金を取り付けていきます。
87. 2025年07月30日

笠木工事
笠木に板金を取り付けていきます。
88. 2025年07月30日

笠木工事
継手部分をマスキングテープで養生します。
89. 2025年07月30日

笠木工事
シーリング処理し、マスキングテープを撤去しました。
90. 2025年07月30日

笠木工事
シーリング処理し、マスキングテープを撤去しました。
91. 2025年07月30日

壁工事

事務所裏面、角水切りとの取り合い部分をマスキングテープで養生します。
92. 2025年07月30日

壁工事
シーリング処理し、マスキングテープを撤去しました。

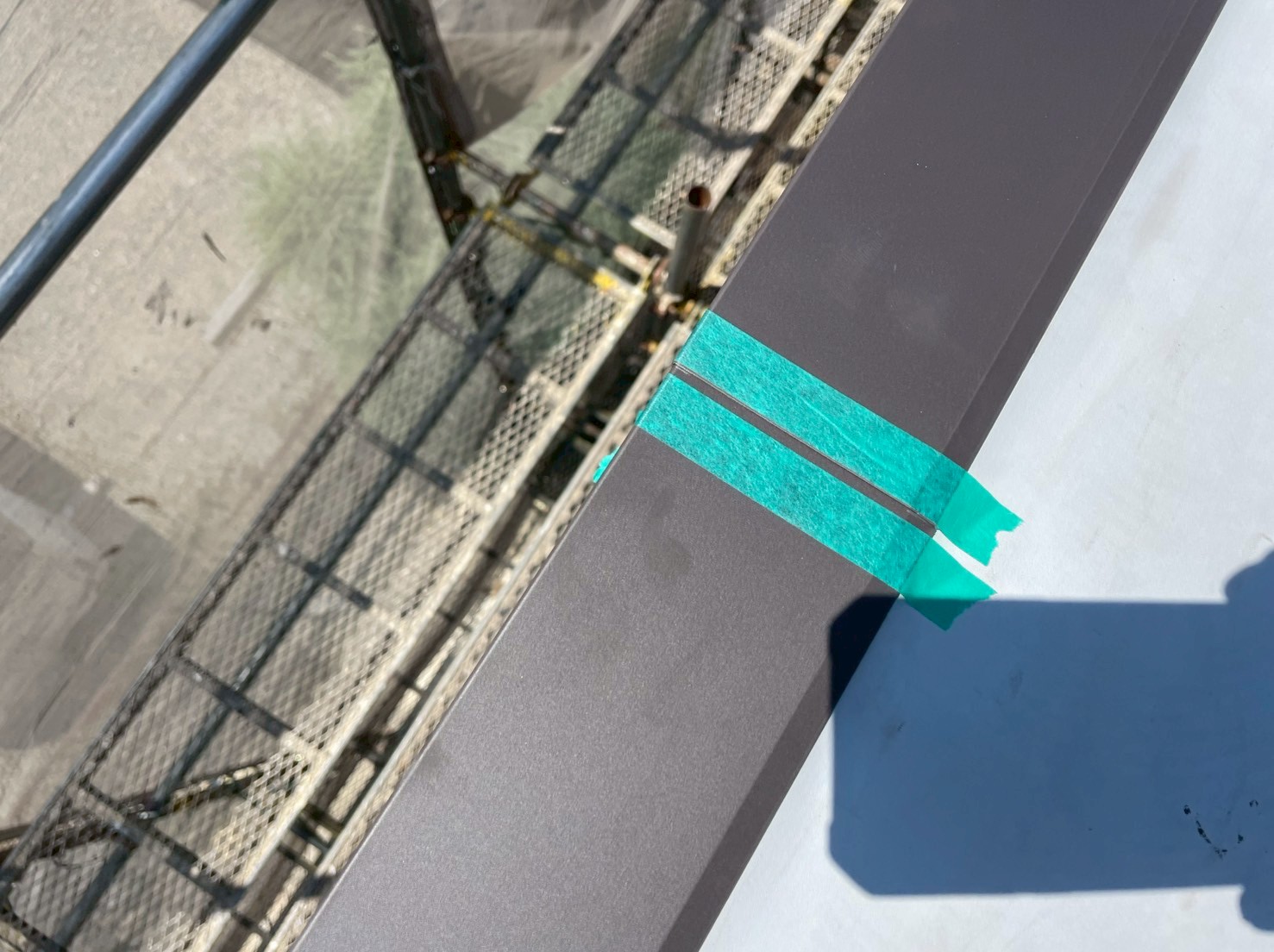

93. 2025年07月31日

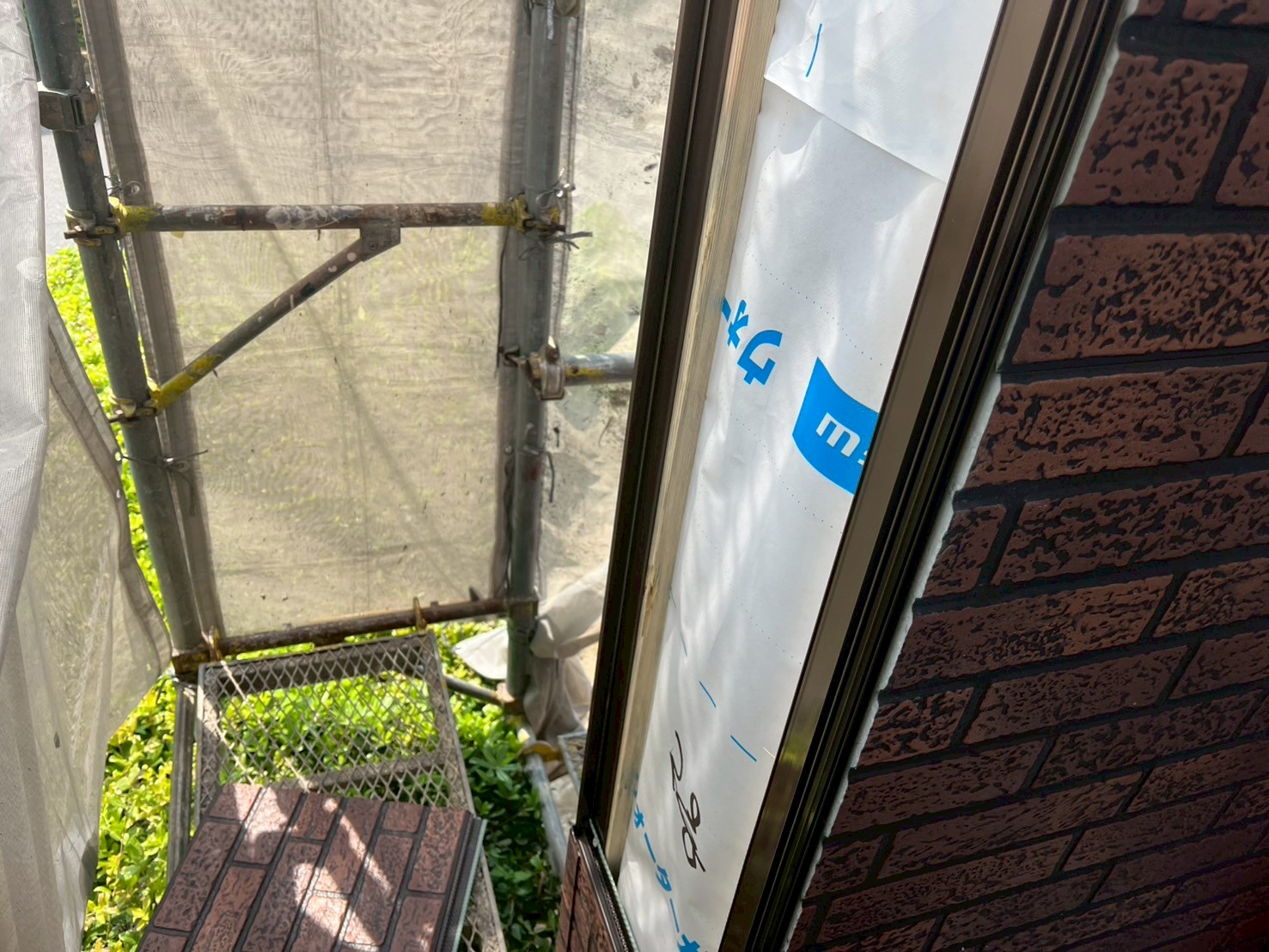

足場工事

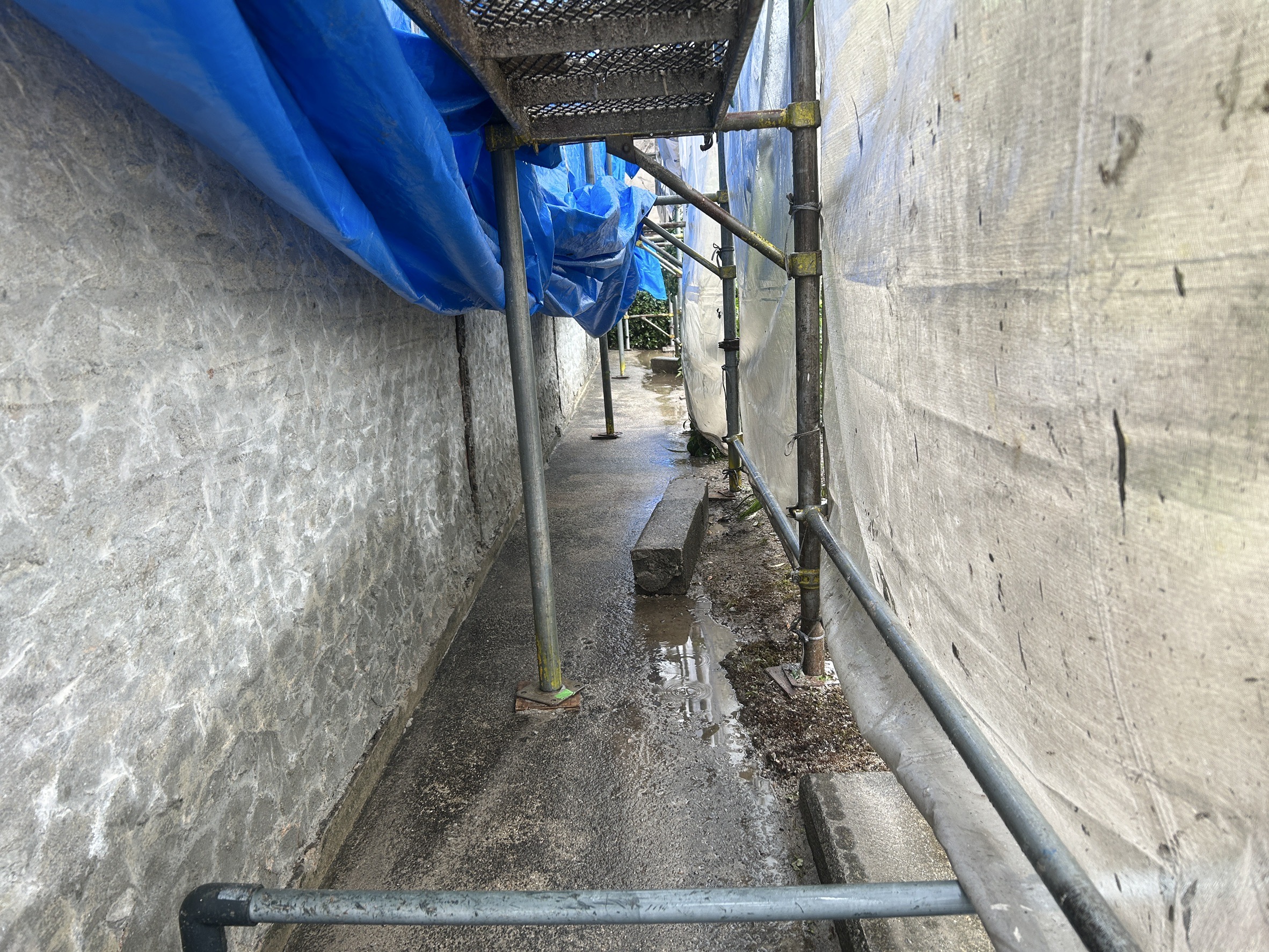

足場を解体していきます。
94. 2025年07月31日

笠木工事
駐車場横、笠木、下地木材を取り付けていきます。
95. 2025年07月31日

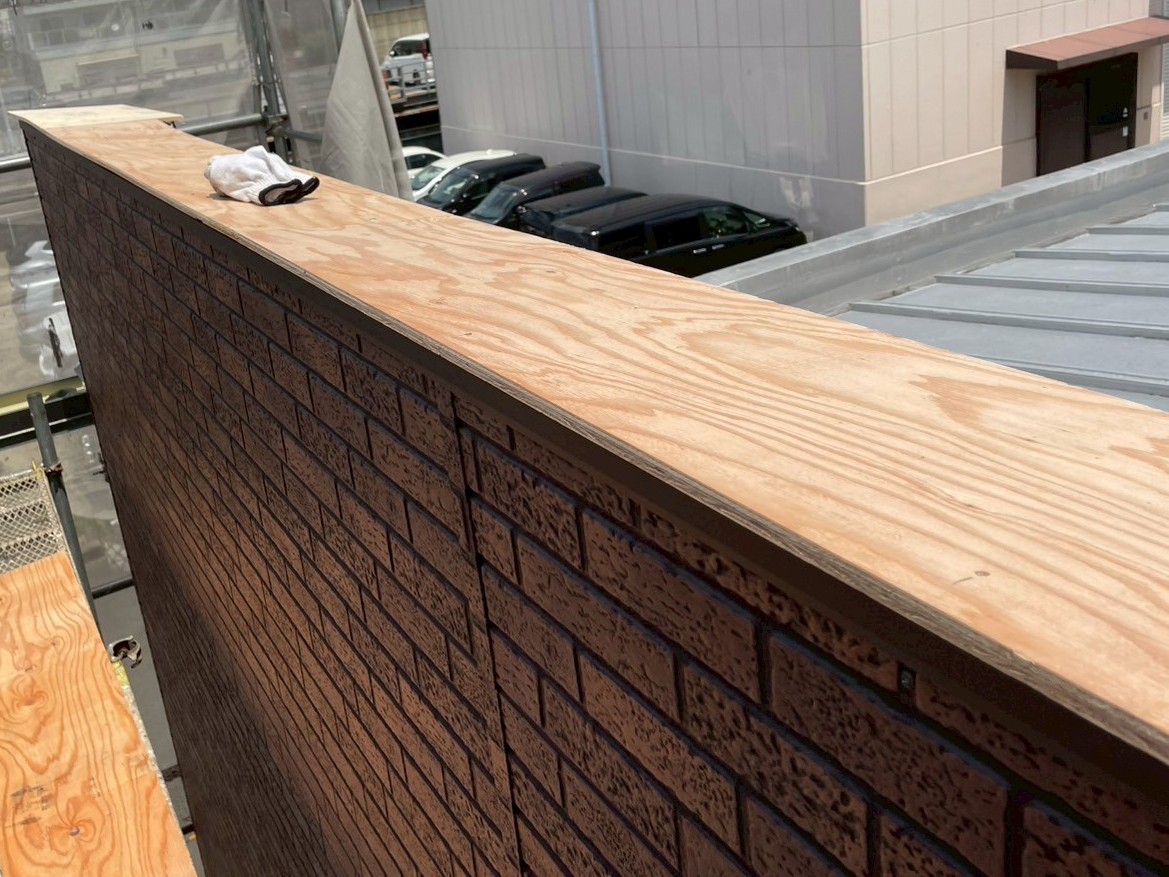

笠木工事

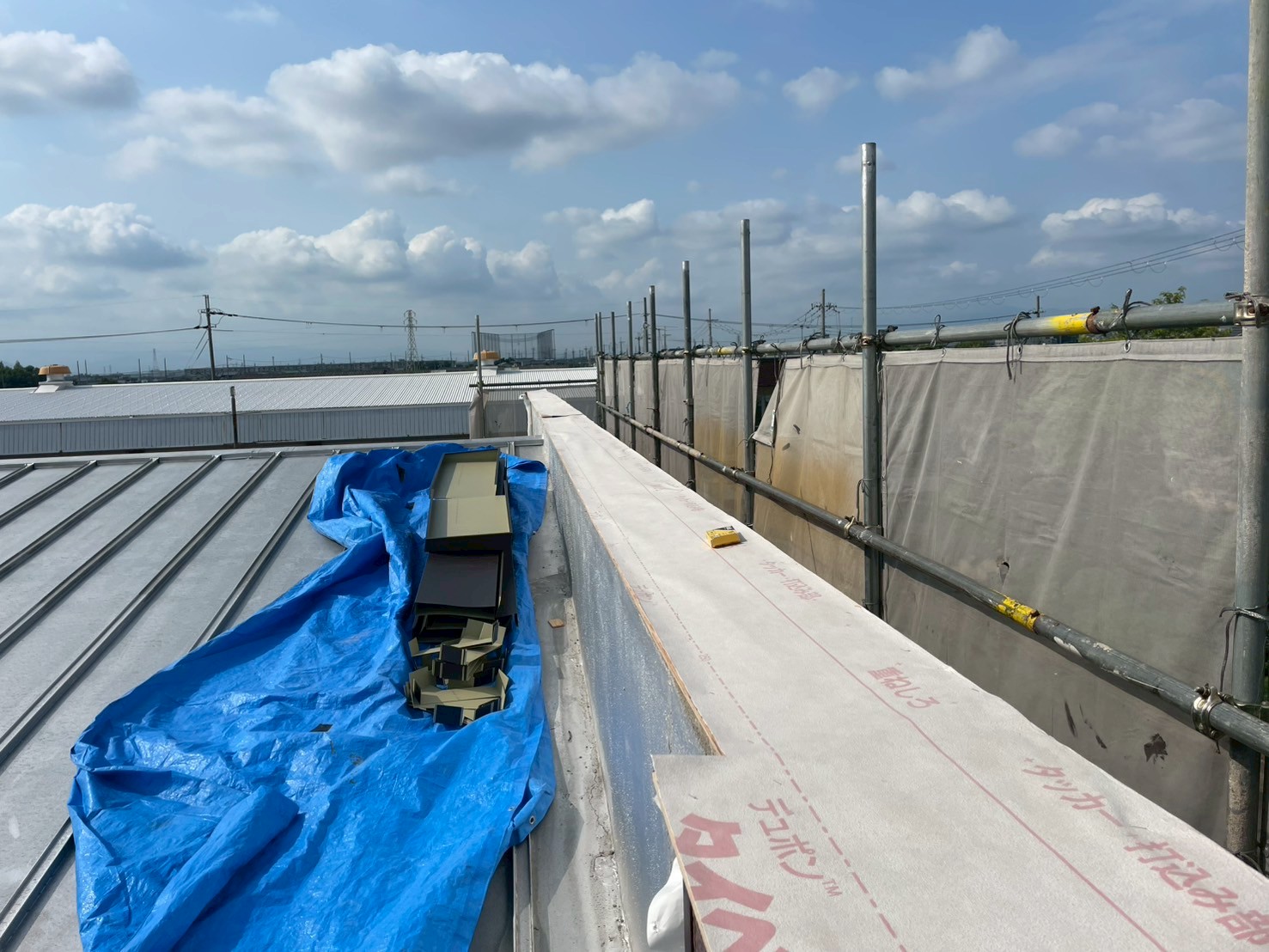

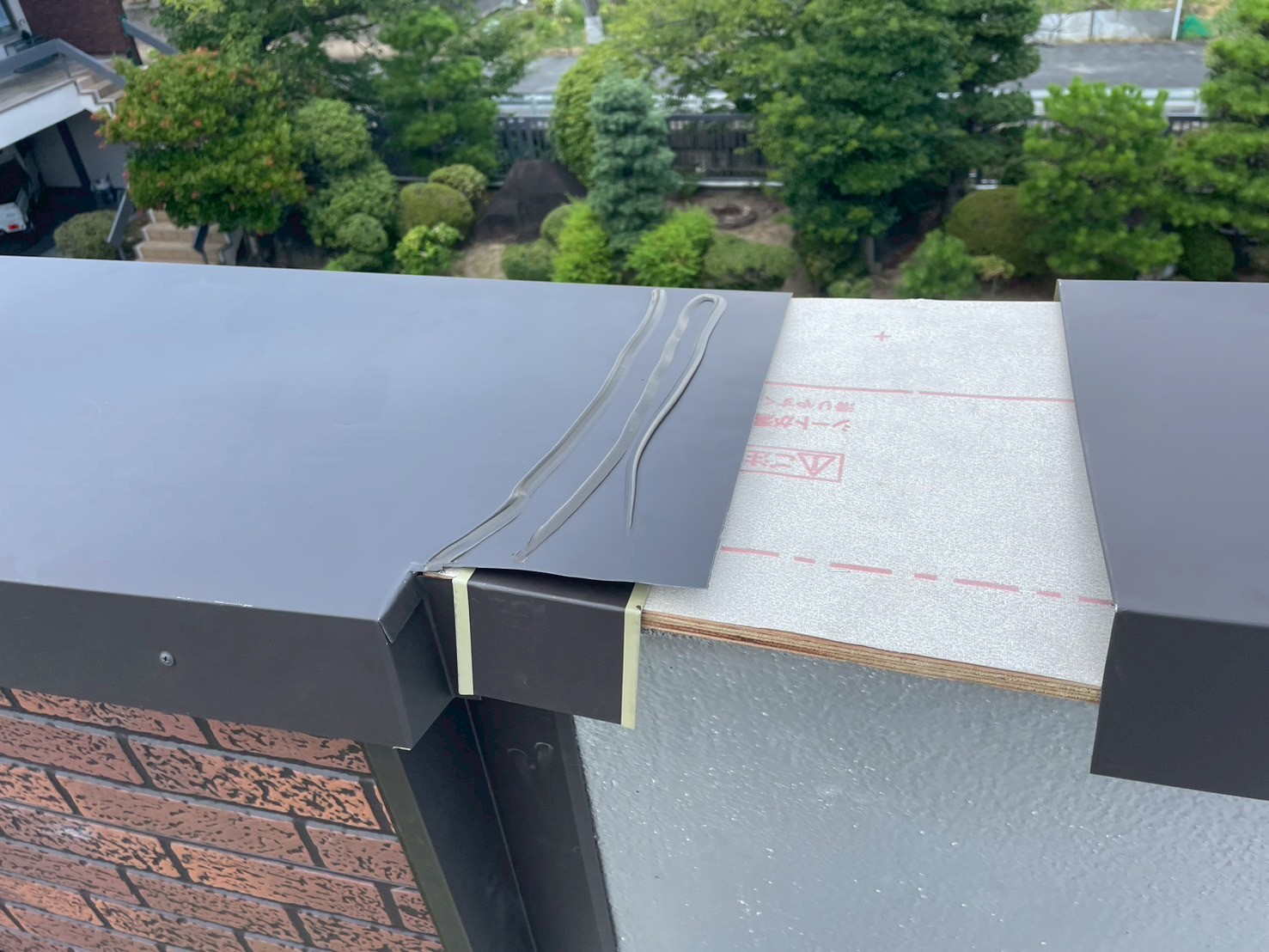

新たな下葺き材(タイベックルーフライナー)を張っていきます。
96. 2025年08月01日

笠木工事
捨て水切りを取り付けていきます。
97. 2025年08月01日

笠木工事
捨て水切りを取り付けていきます。
98. 2025年08月01日

壁工事

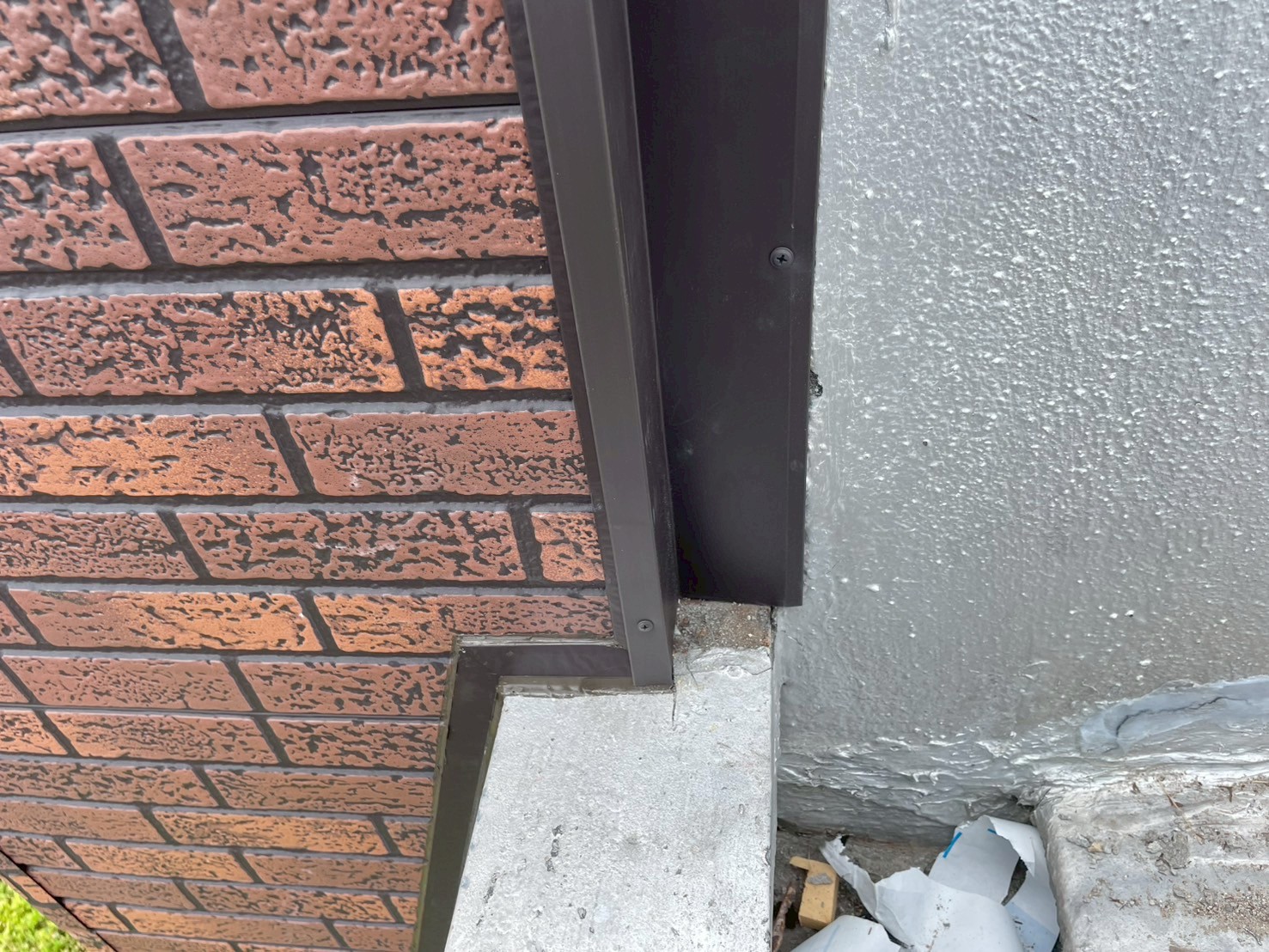

駐車場横、水切りを取り付けました。
99. 2025年08月01日

壁工事
水切りを取り付けました。
100. 2025年08月01日

笠木工事

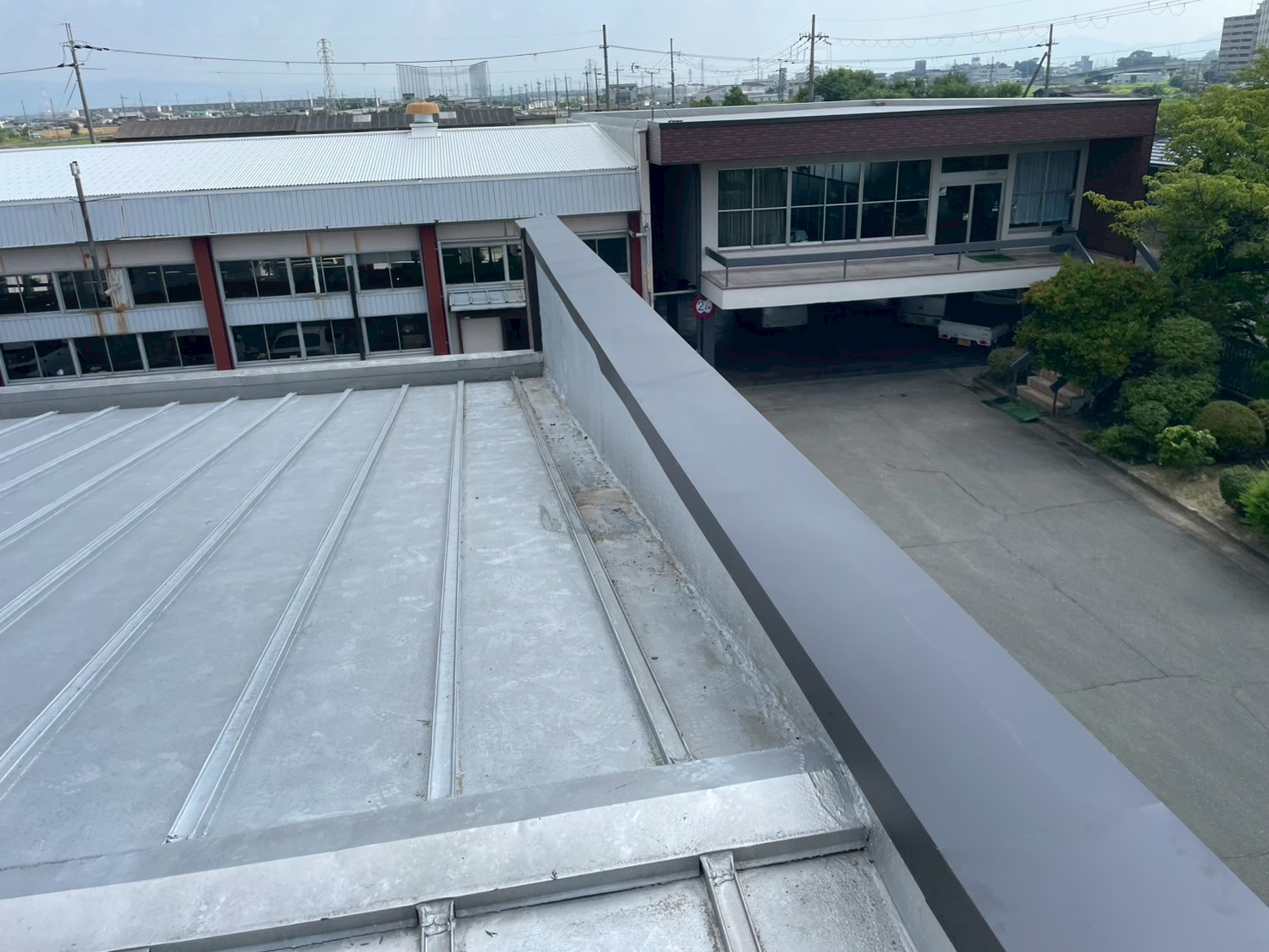

駐車場横、笠木板金を取り付けていきます。
101. 2025年08月01日

笠木工事

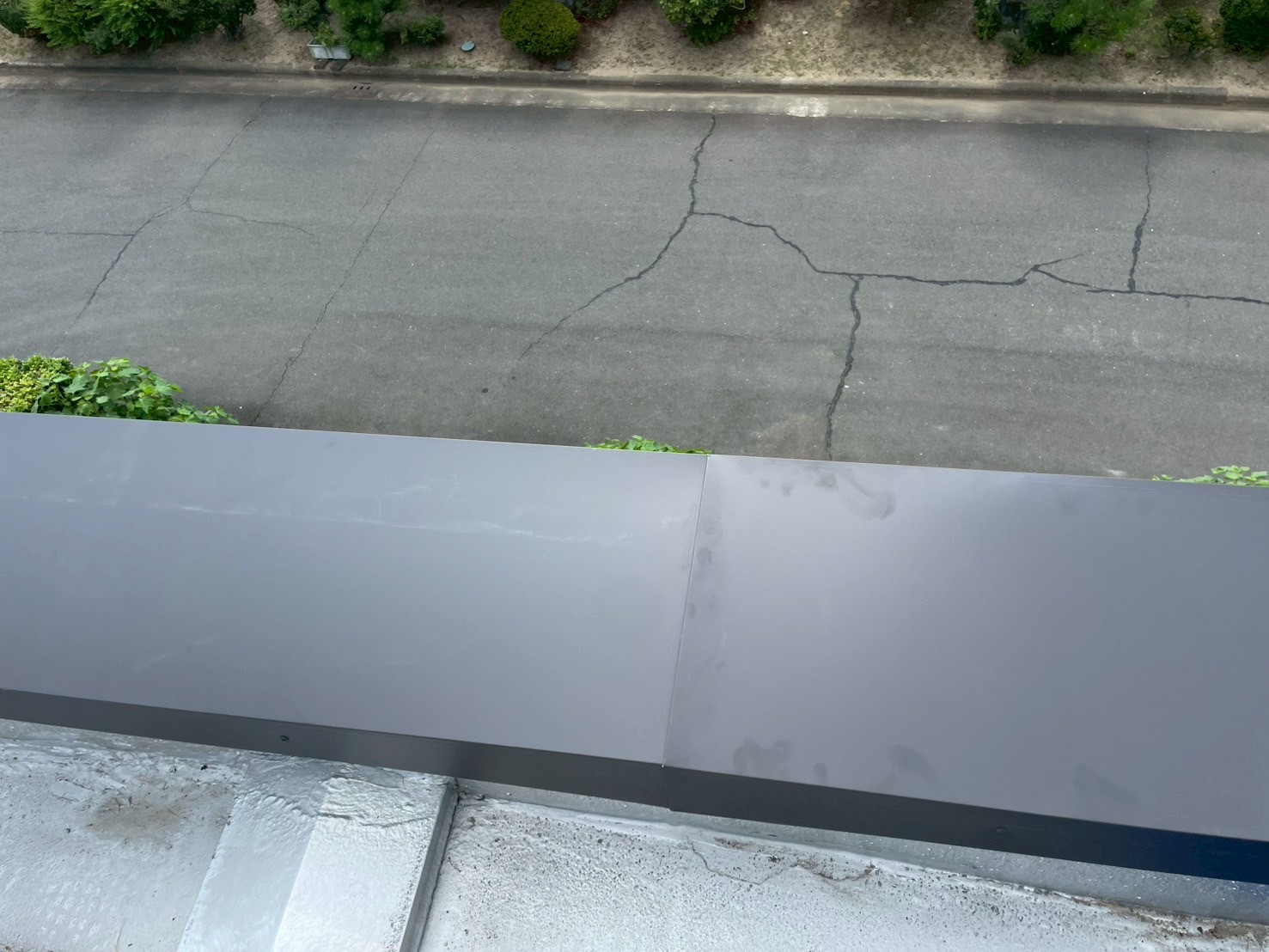

笠木板金を取り付けました。
102. 2025年08月01日

笠木工事
笠木板金を取り付けました。
103. 2025年08月01日

笠木工事
笠木板金を取り付けました。

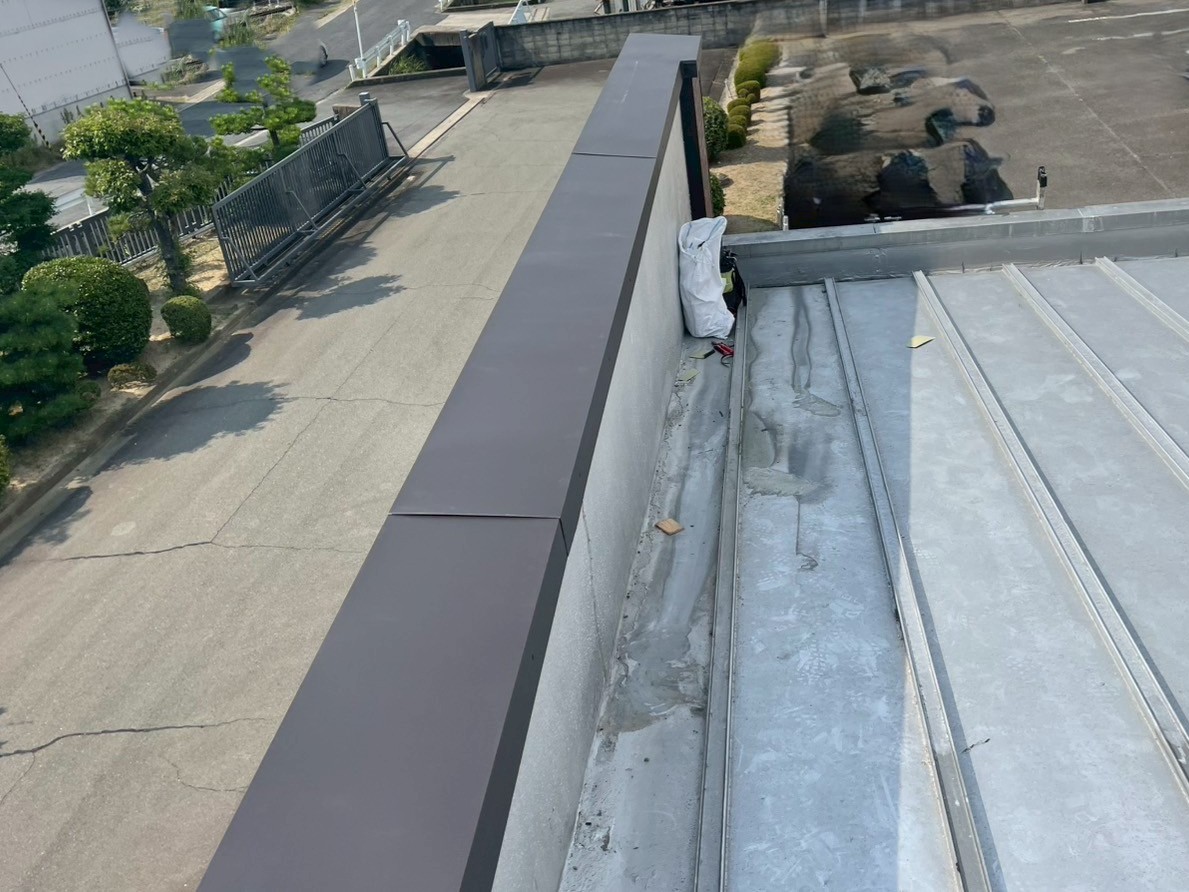

104. 2025年08月01日

足場工事
足場を解体しました。

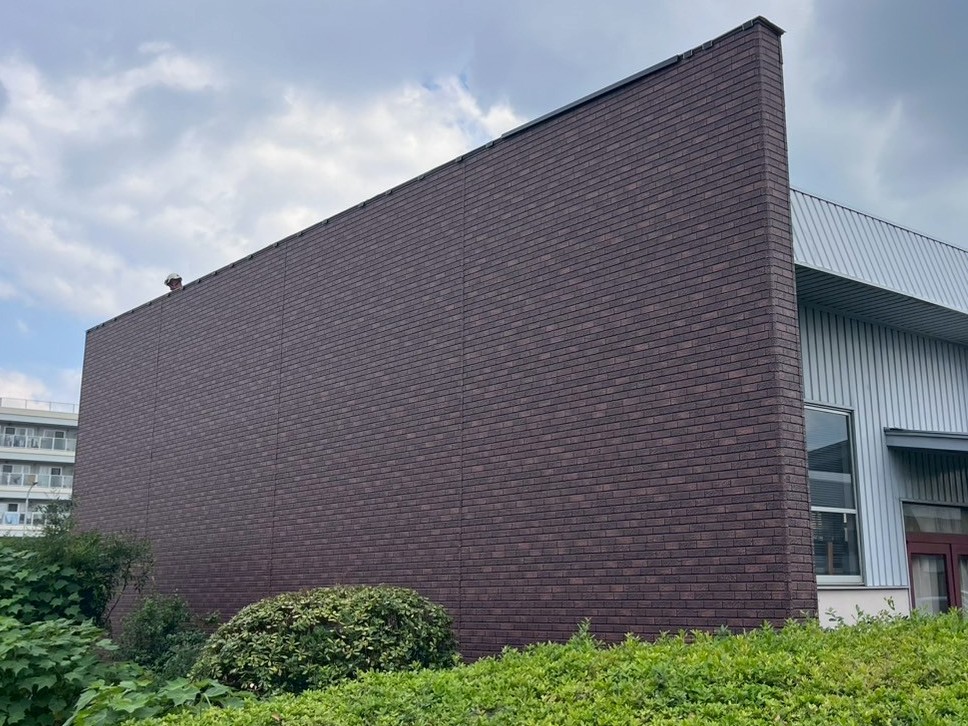

105. 2025年08月01日

足場工事
足場を解体しました。
106. 2025年08月01日

足場工事
足場を解体しました。
107. 2025年08月02日

基礎土間部分立ち上がり土間工事
基礎部分、既存の状態です。
108. 2025年08月02日

基礎土間部分立ち上がり土間工事

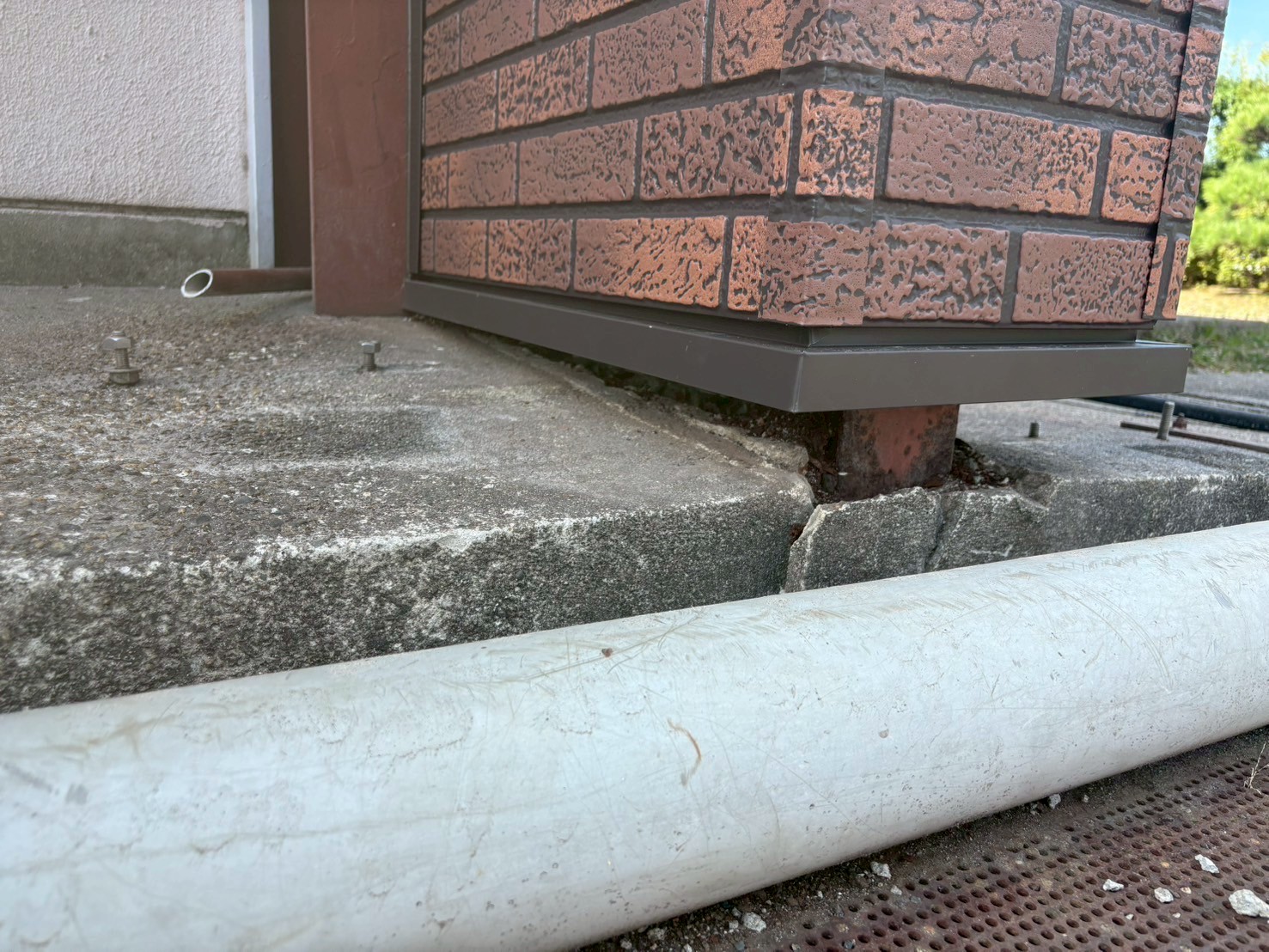

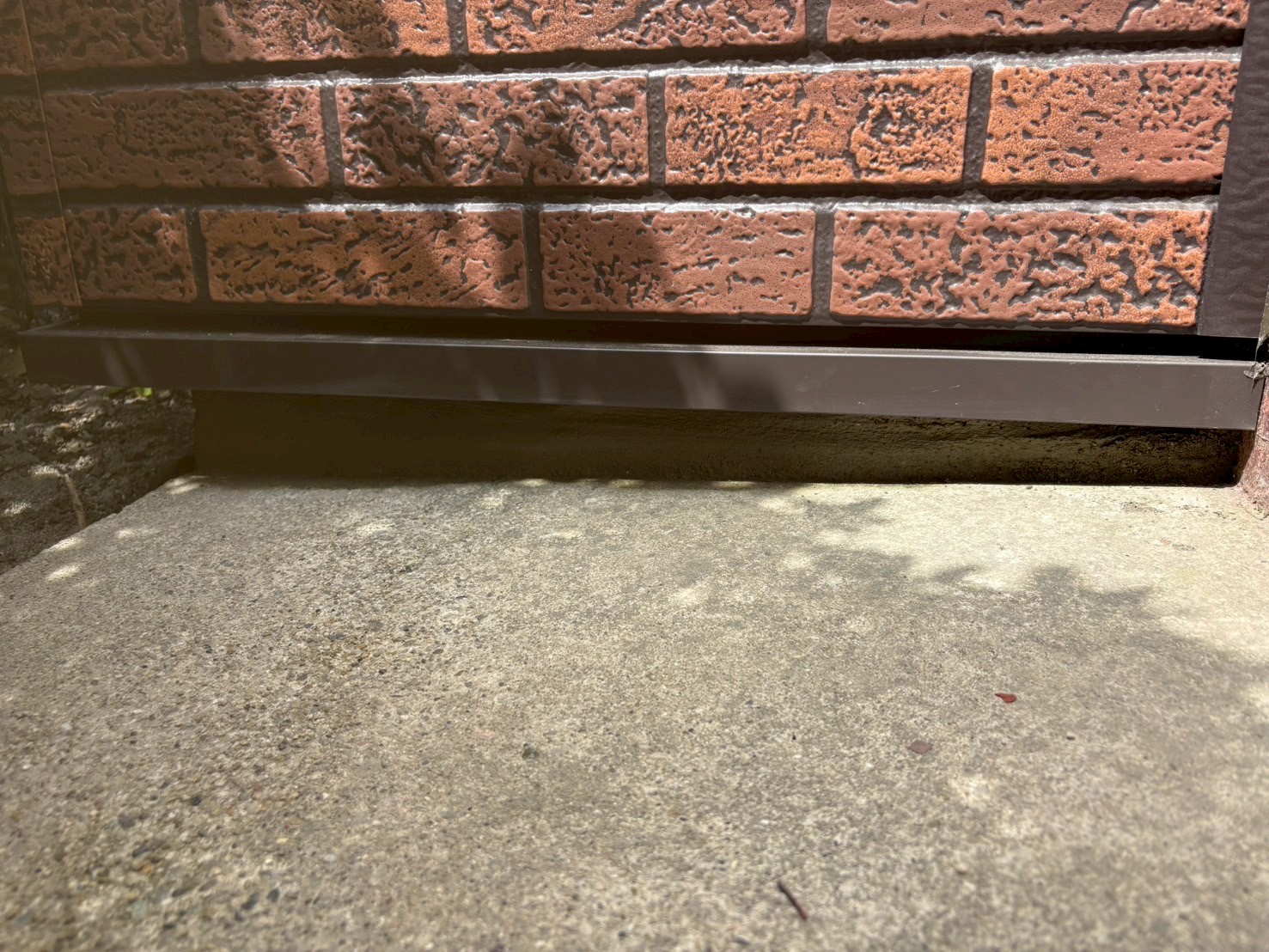

モルタル補修しました。
109. 2025年08月02日

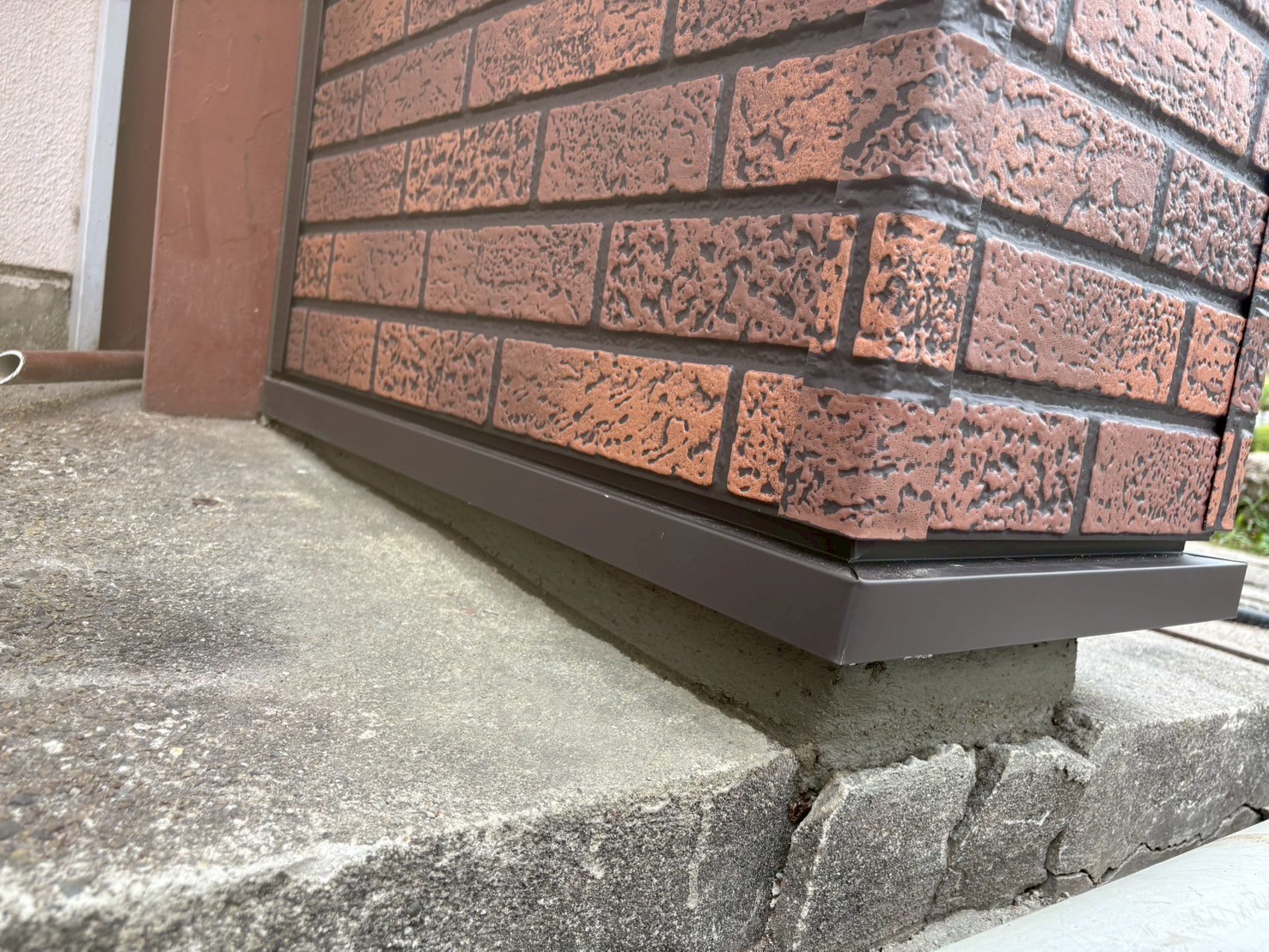

基礎土間部分立ち上がり土間工事
モルタル補修しました。
110. 2025年08月04日

清掃

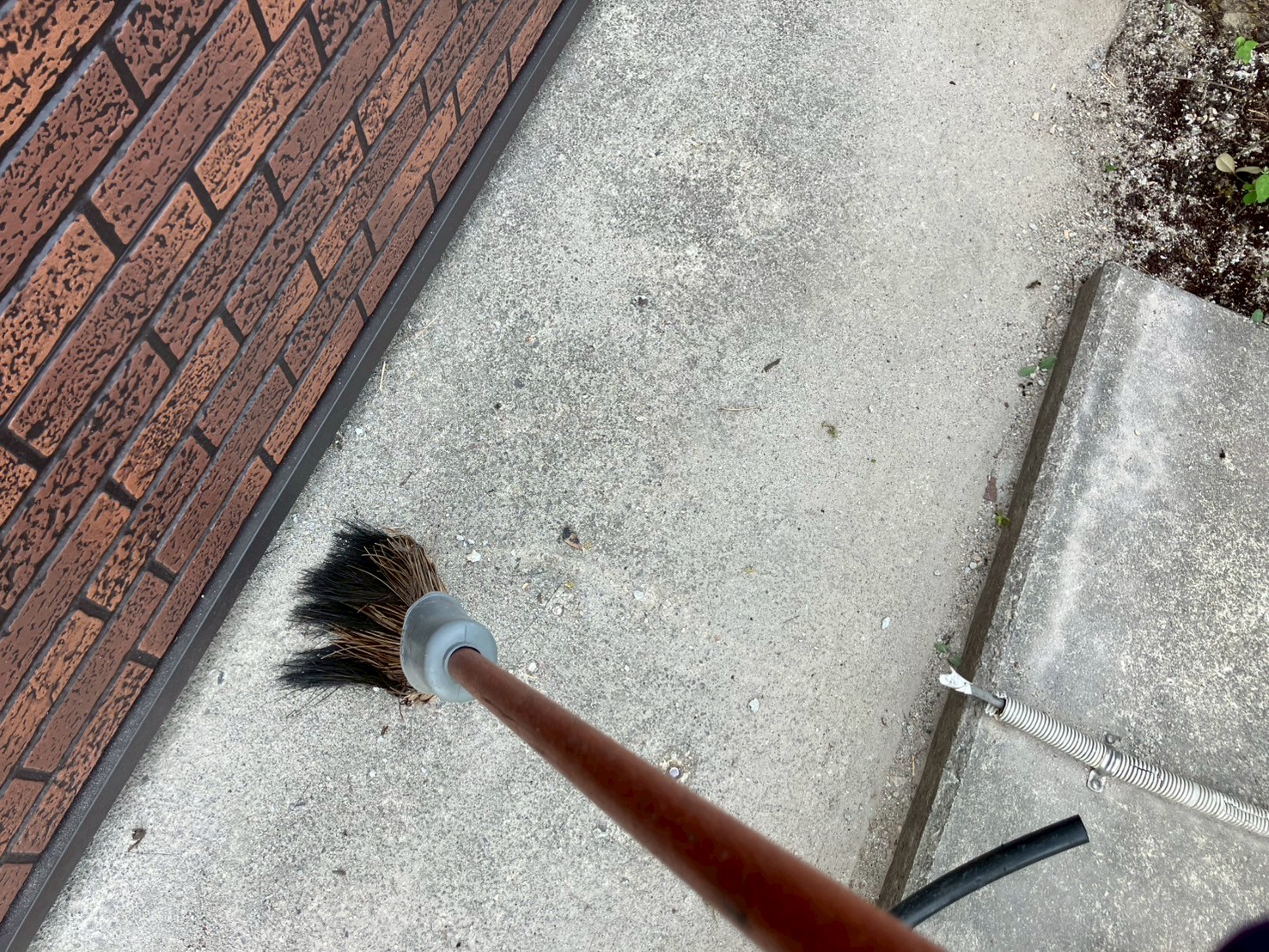

清掃していきます。
111. 2025年08月04日

清掃

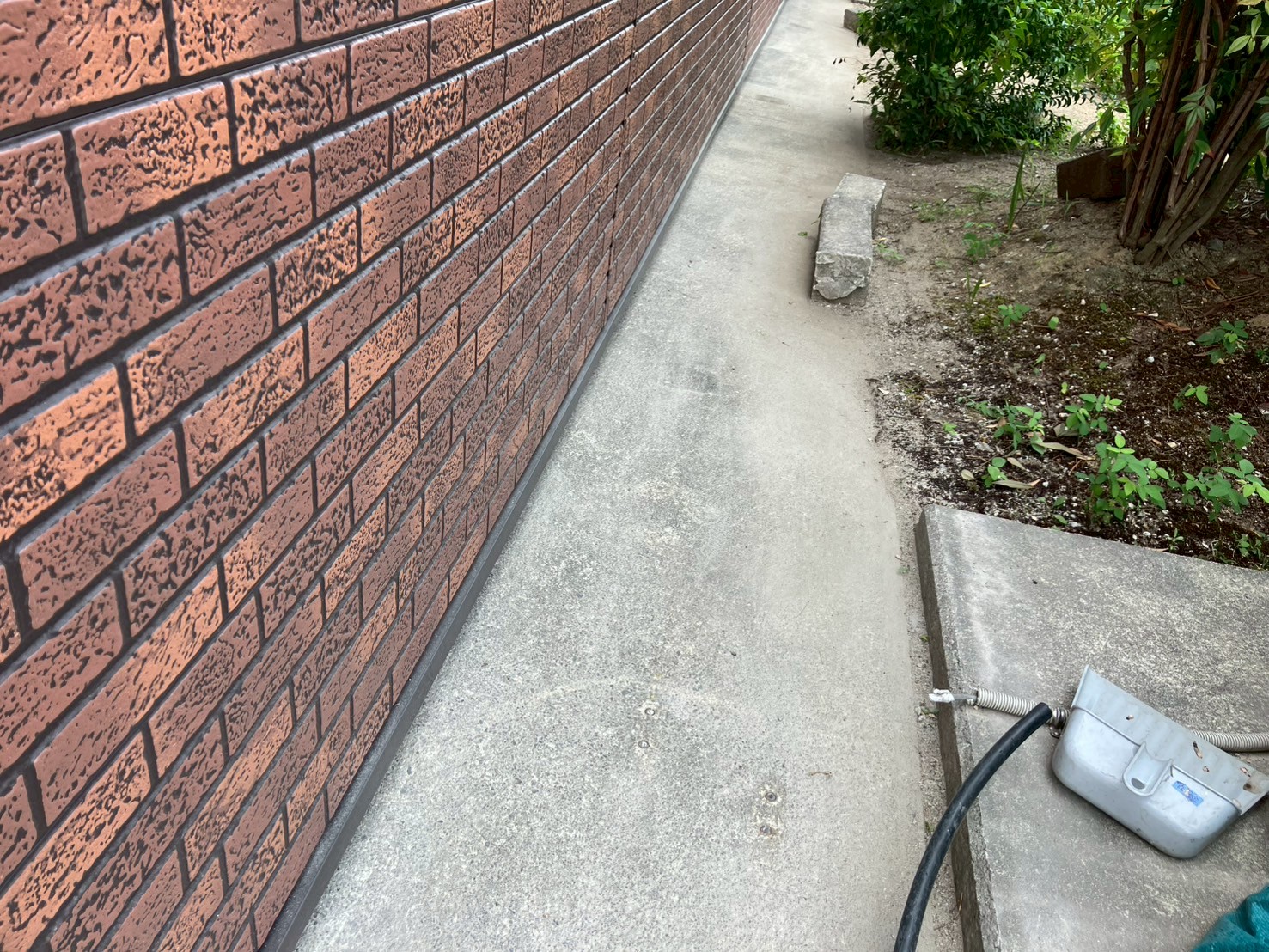

清掃しました。
112. 2025年08月04日

最終確認

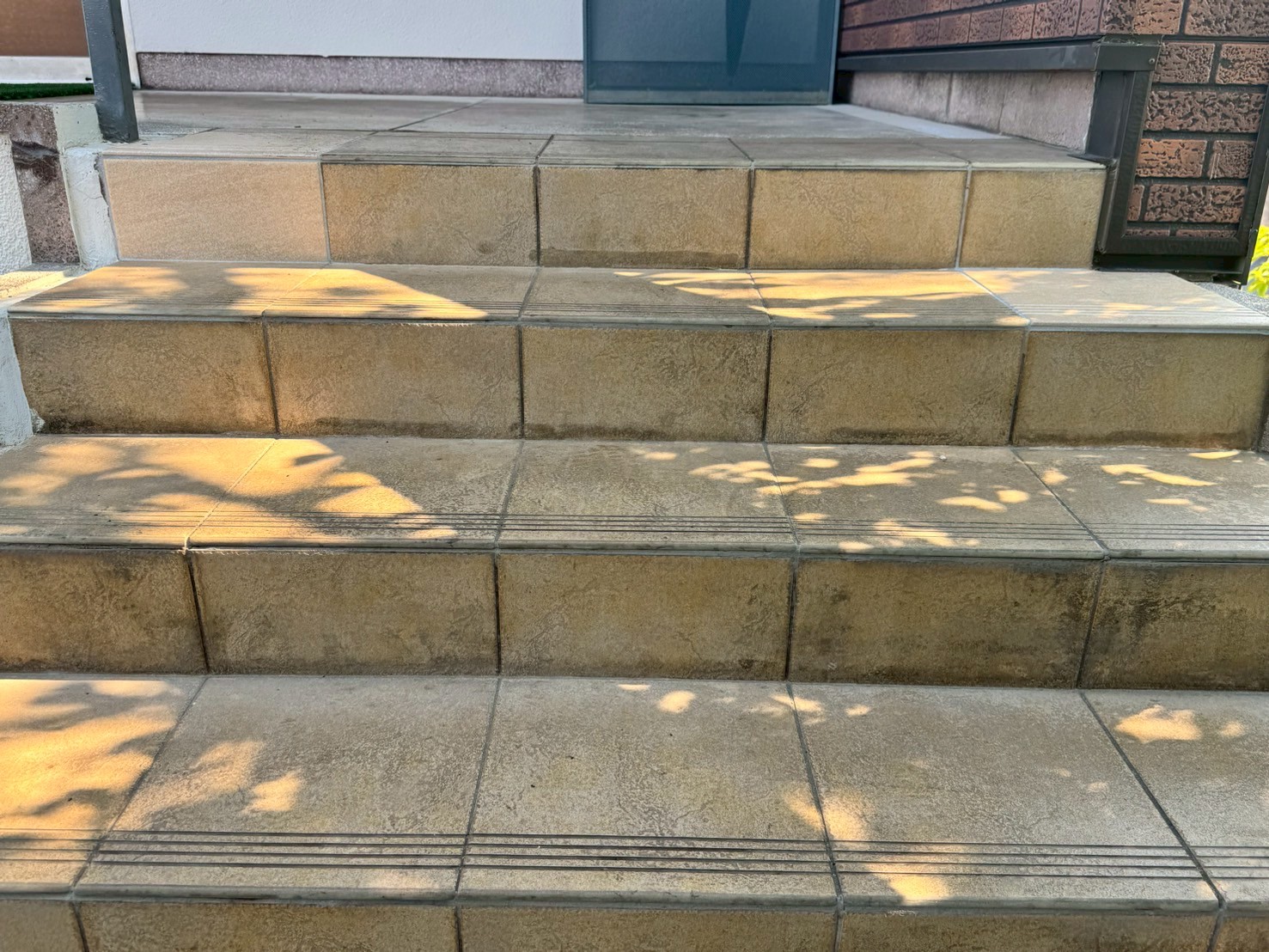

工事完了です。
113. 2025年08月04日

最終確認
工事完了です。
114. 2025年08月04日

最終確認
工事完了です。
その他施工事例
-
- 工事内容
-
- 屋根工事
- その他の工事
- 施工エリア
- 奈良
R7.11/8~11/17 奈良市 I様邸 屋根改修工事
-
- 工事内容
-
- 屋根工事
- その他の工事
- 施工エリア
- 奈良
R7.10/27~11/5 橿原市 U様邸 屋根修理・その他工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 大阪
R7.10/24~10/30 東淀川区 O様邸 スーパーガルテクトカバー工事
-
- 工事内容
-
- 屋根工事
- 施工エリア
- 奈良
R7.10/23~10/27 大和高田市 アスカ工業有限会社様 外部改修工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 大阪
R7.10/16 豊中市 M様 換気口部分板金取り付け工事
-
- 工事内容
-
- 雨漏り修理
- 施工エリア
- 大阪
R7.10/15 大阪市 某お客様 シーリング工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.10/16~10/21 奈良市 K様 換気扇取り付け工事
-
- 工事内容
-
- その他の工事
- 施工エリア
- 奈良
R7.10/16~10/18 奈良市 K様 換気扇取り付け工事
