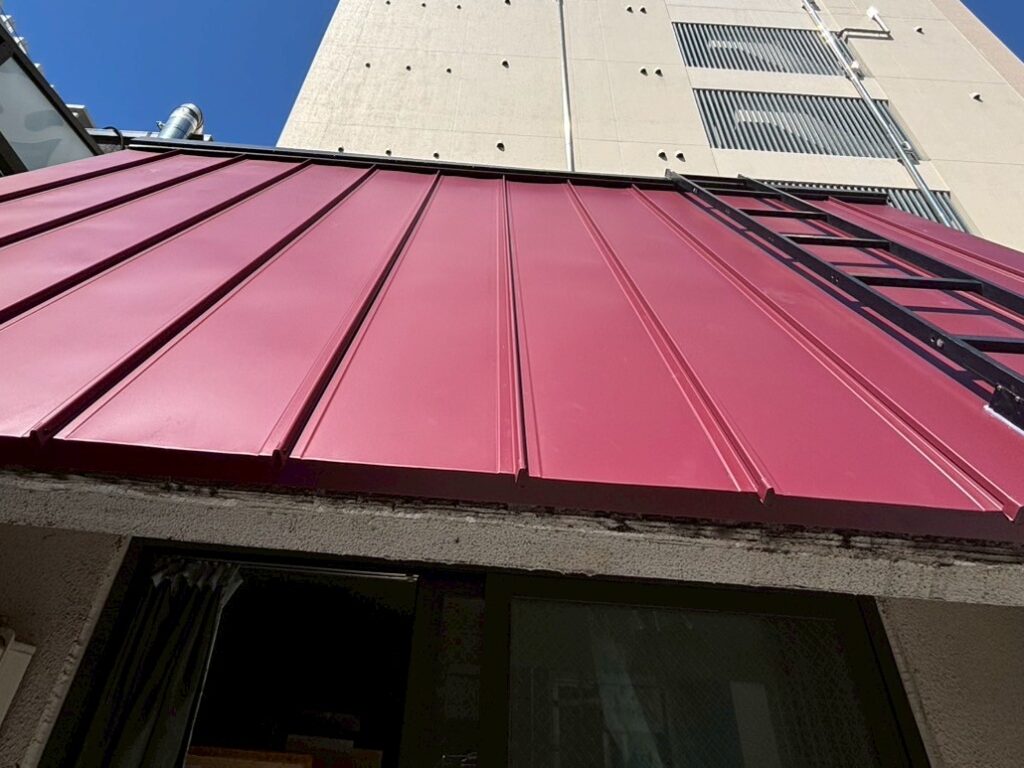

R7.8/18~8/29 中央区 A様 雨漏り修理工事

Case Study - 施工完了

Case Study - ただいま施行中

R7.8/18~8/29 中央区 A様 雨漏り修理工事
  1. 施工状況

    施工完了

  2. 工事内容

  3. 施工エリア

    大阪

  4. 工事主任

    戎井班

工事データ

  1. 築年数

    30年程

  2. 構造

    -

  3. お問合わせ内容

    2階店舗の天井からポタポタ雨漏り その他天井と窓サッシの際から同じライン上で、3階・4階も雨漏りの形跡がある。

  4. 工事内容

    ガルバリウムタテヒラ葺き工事、笠木工事、正面窓まわりシーリング打ち替え、カラーベスト壁際部張り替え、カラーベスト割れ部分補修

  5. 工期

    約10日

施工詳細

  1. 1. 2025年08月18日

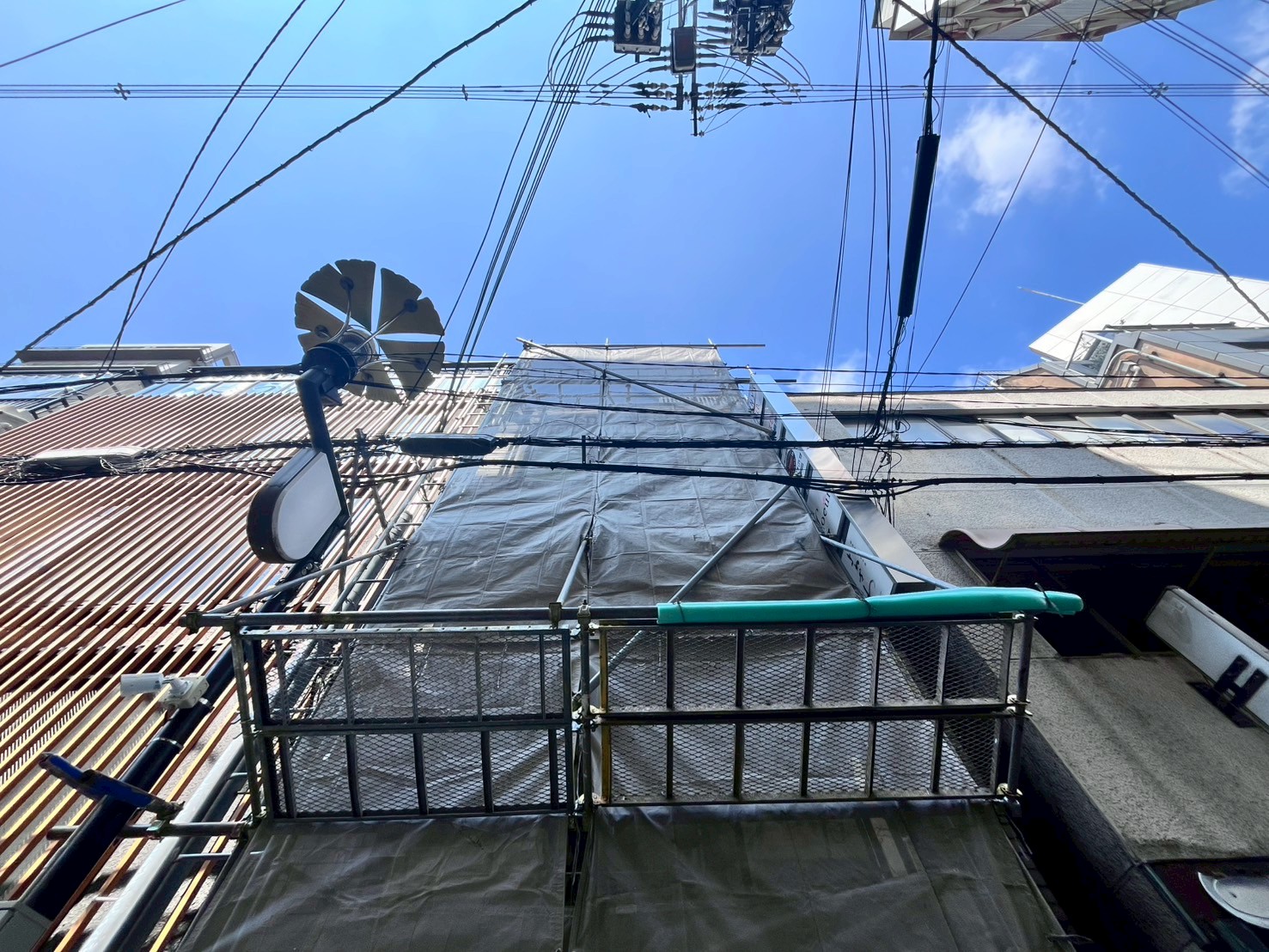

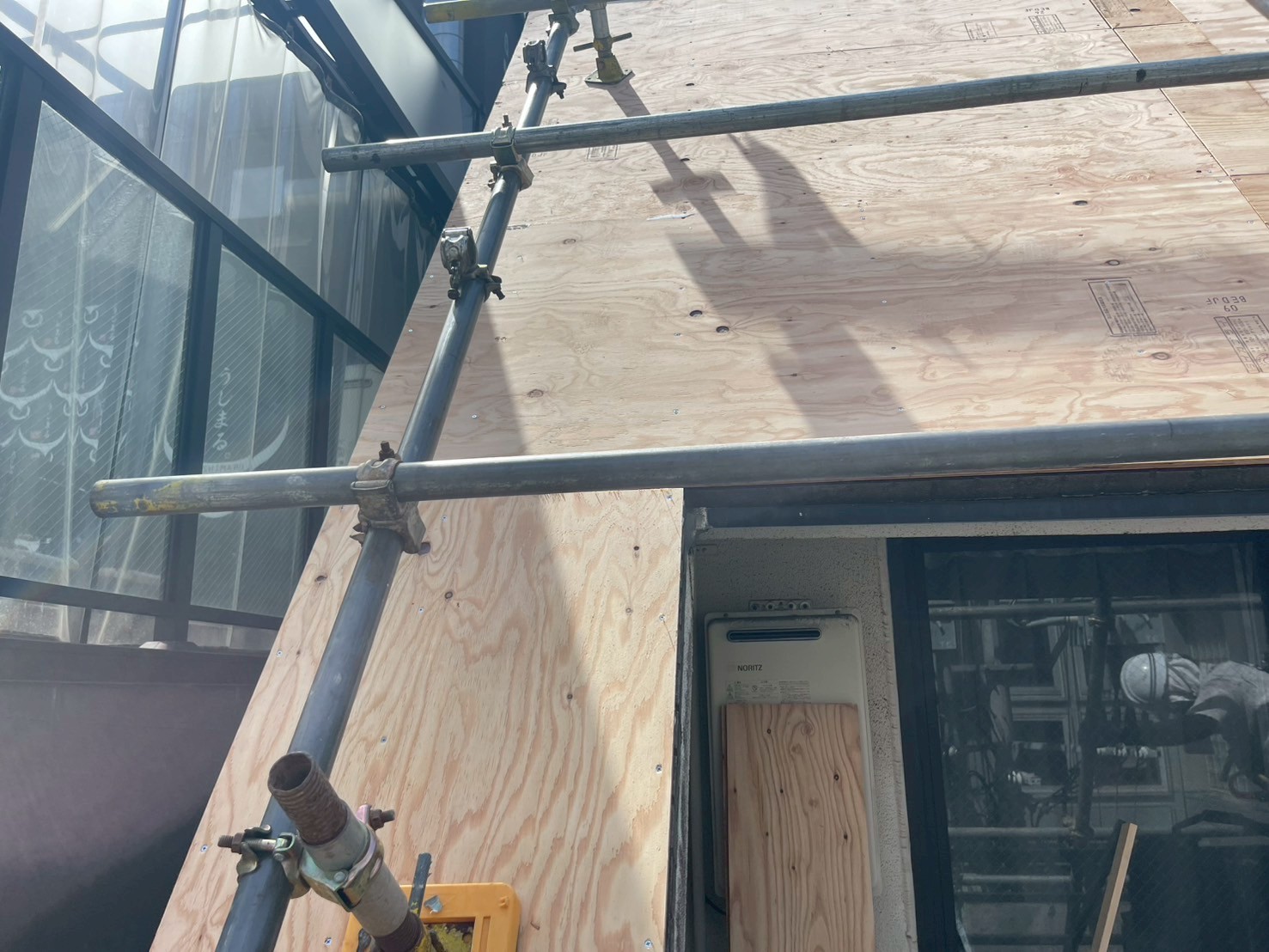

    足場工事

    足場工事

    足場を組んでいきます。

  2. 2. 2025年08月18日

    足場工事

    足場工事

    足場を組んでいきます。

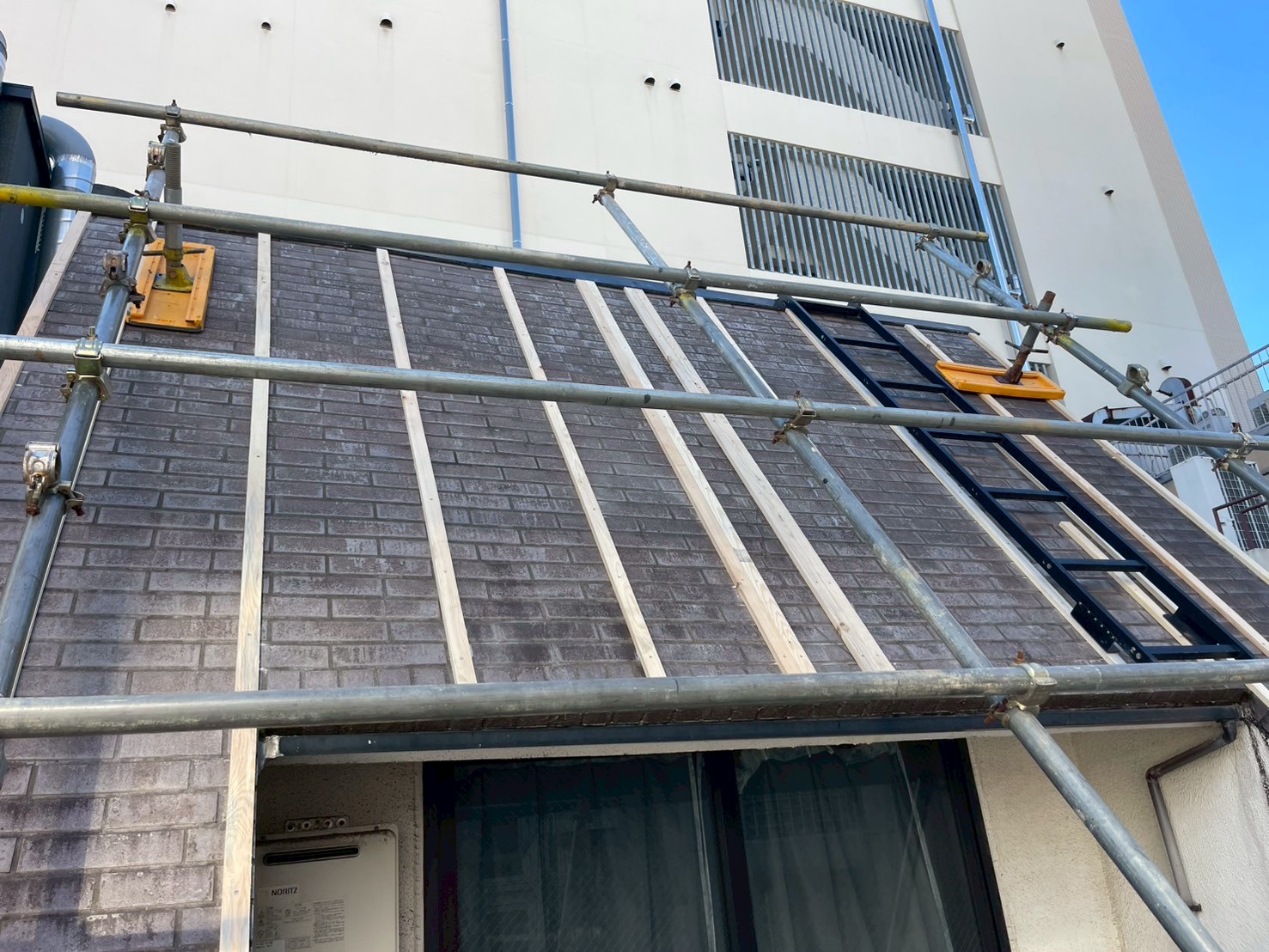

  3. 3. 2025年08月20日

    足場工事

    足場工事

    足場を追加し、養生シートを被せました。

  4. 4. 2025年08月21日

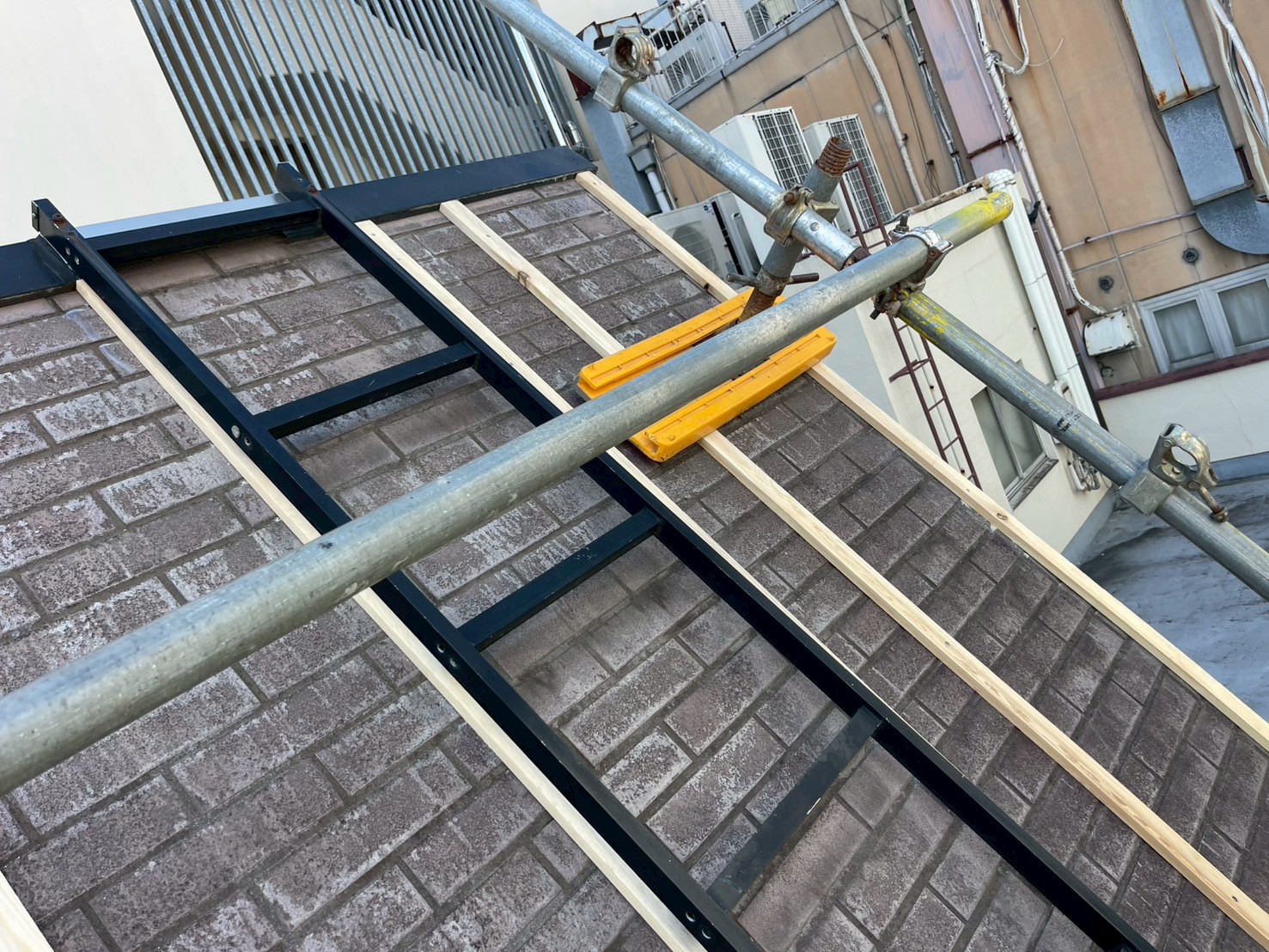

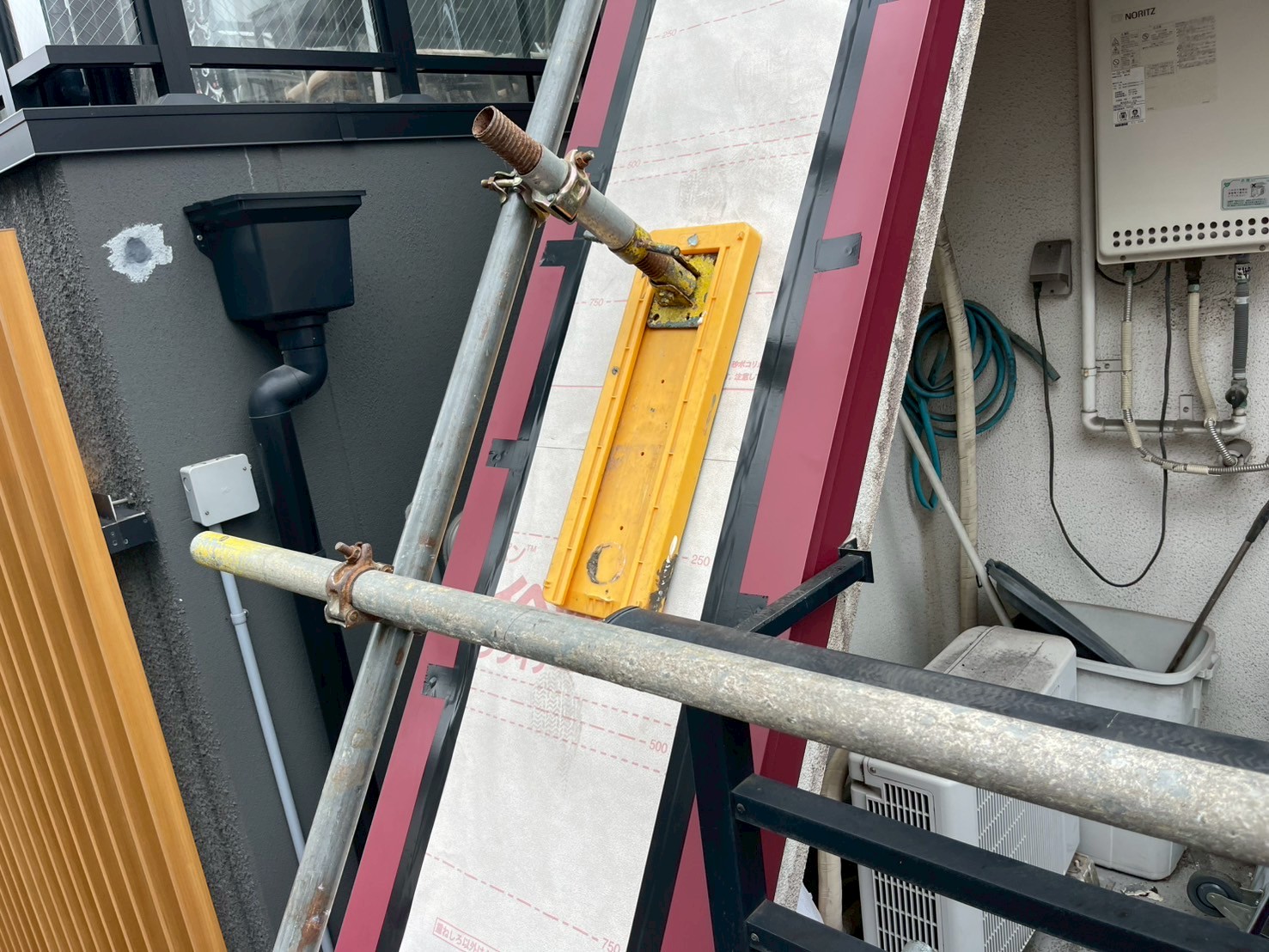

    屋根工事(タイル部分)

    屋根工事(タイル部分)

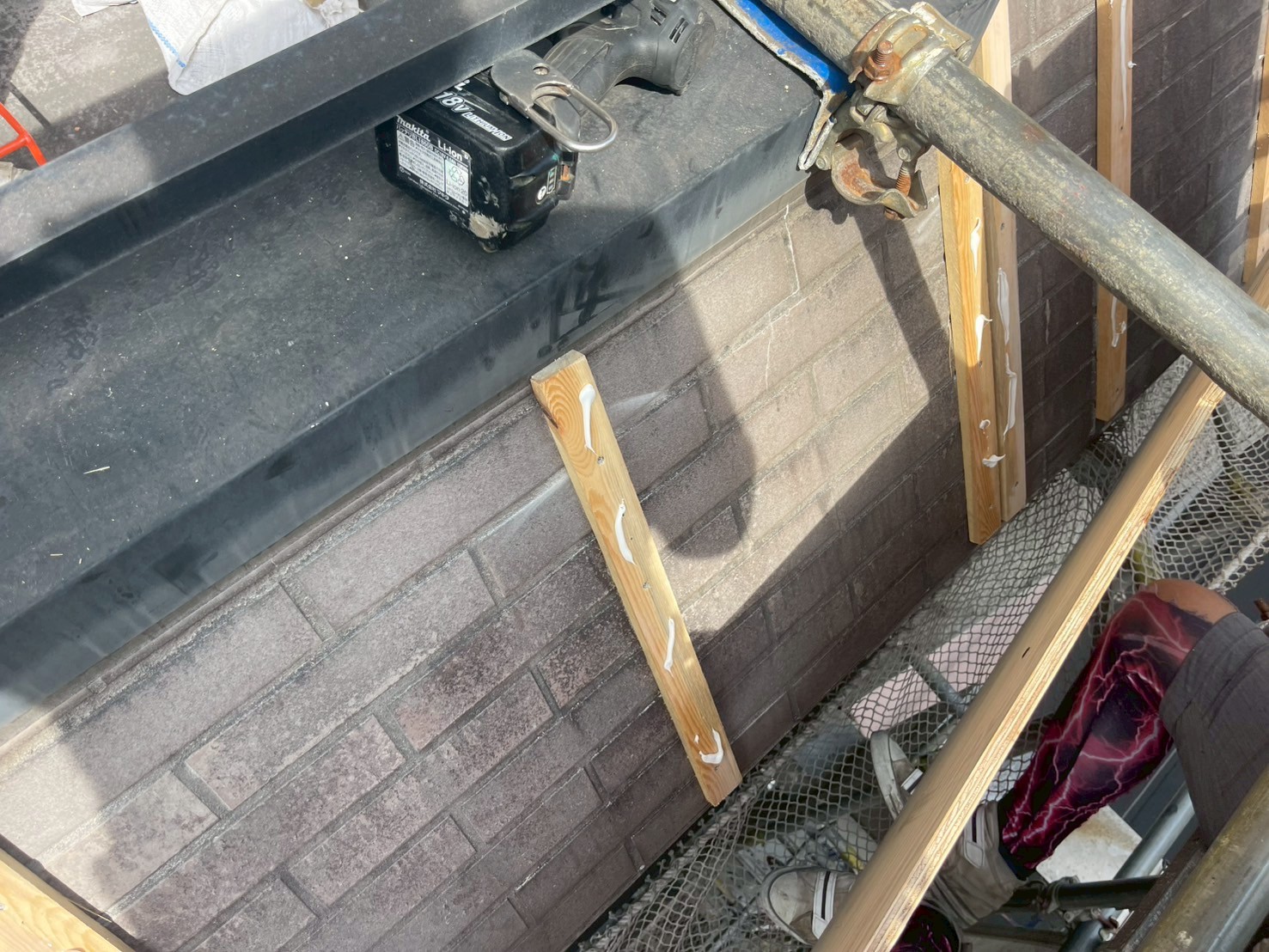

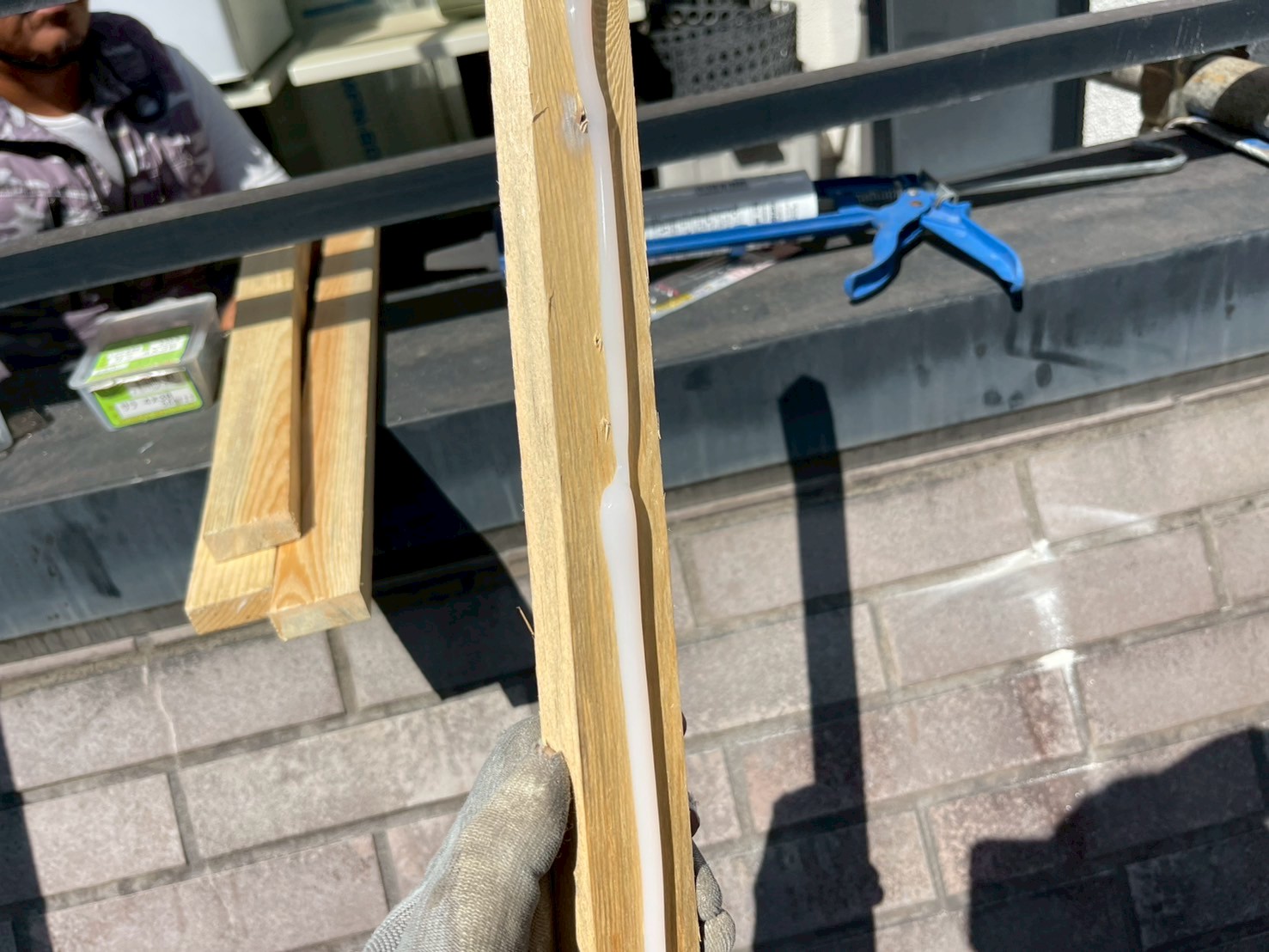

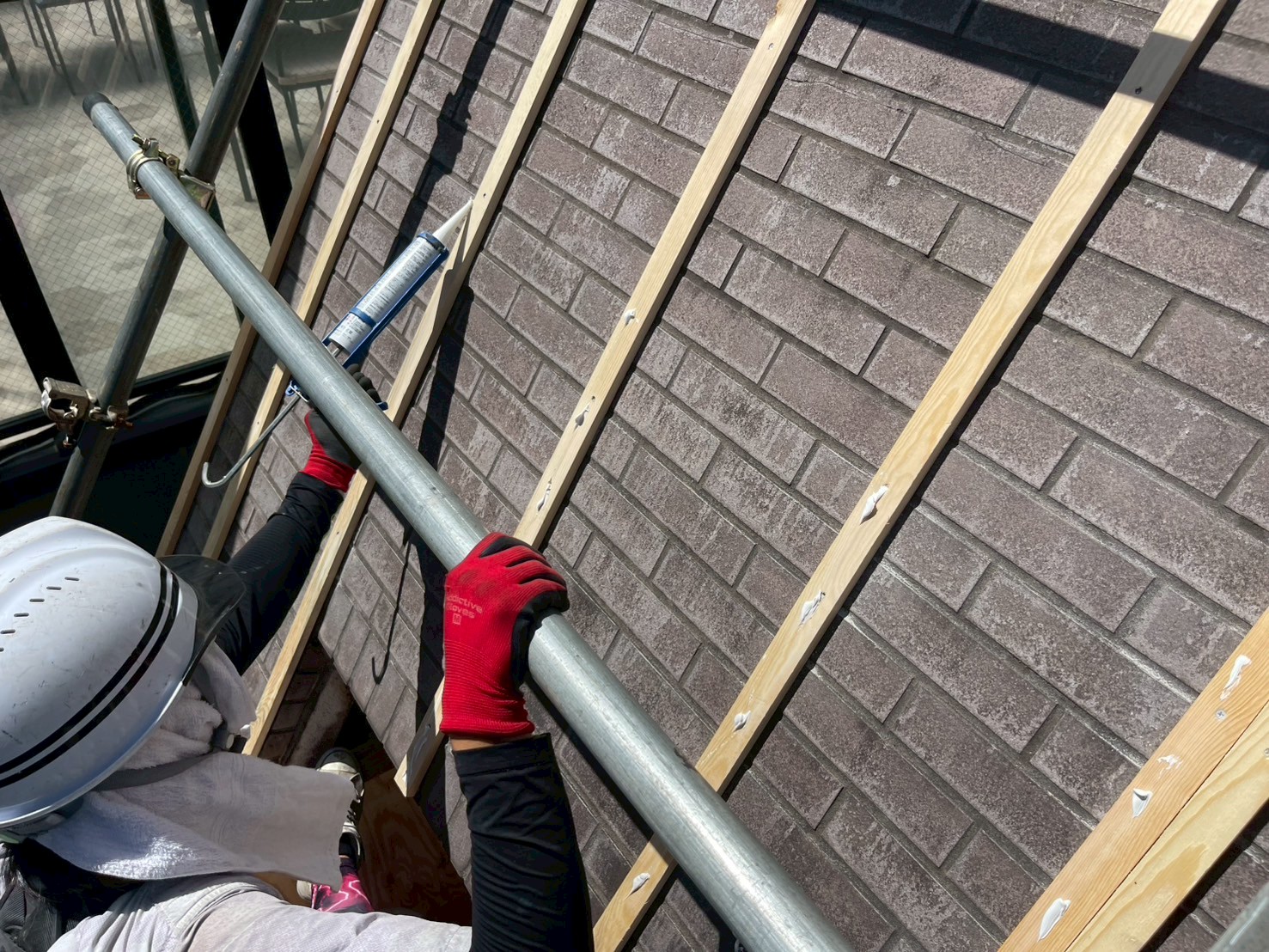

    下地木材にシーリング材を充填します。

  5. 5. 2025年08月21日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    下地木材を取り付けていきます。

  6. 6. 2025年08月21日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    下地木材を取り付けていきます。

  7. 7. 2025年08月22日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    取り付けた下地木材にシーリング材を充填します。

  8. 8. 2025年08月22日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

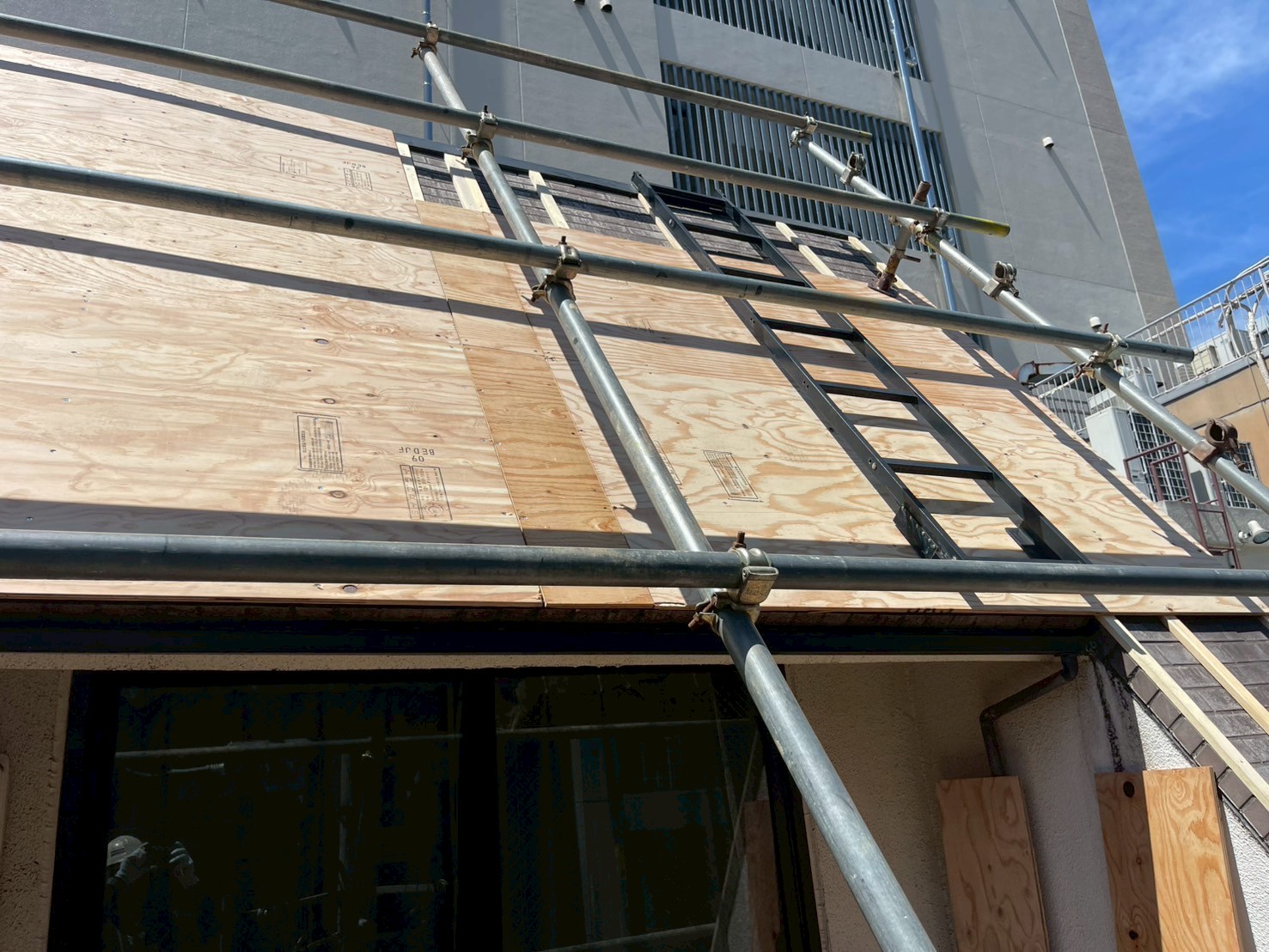

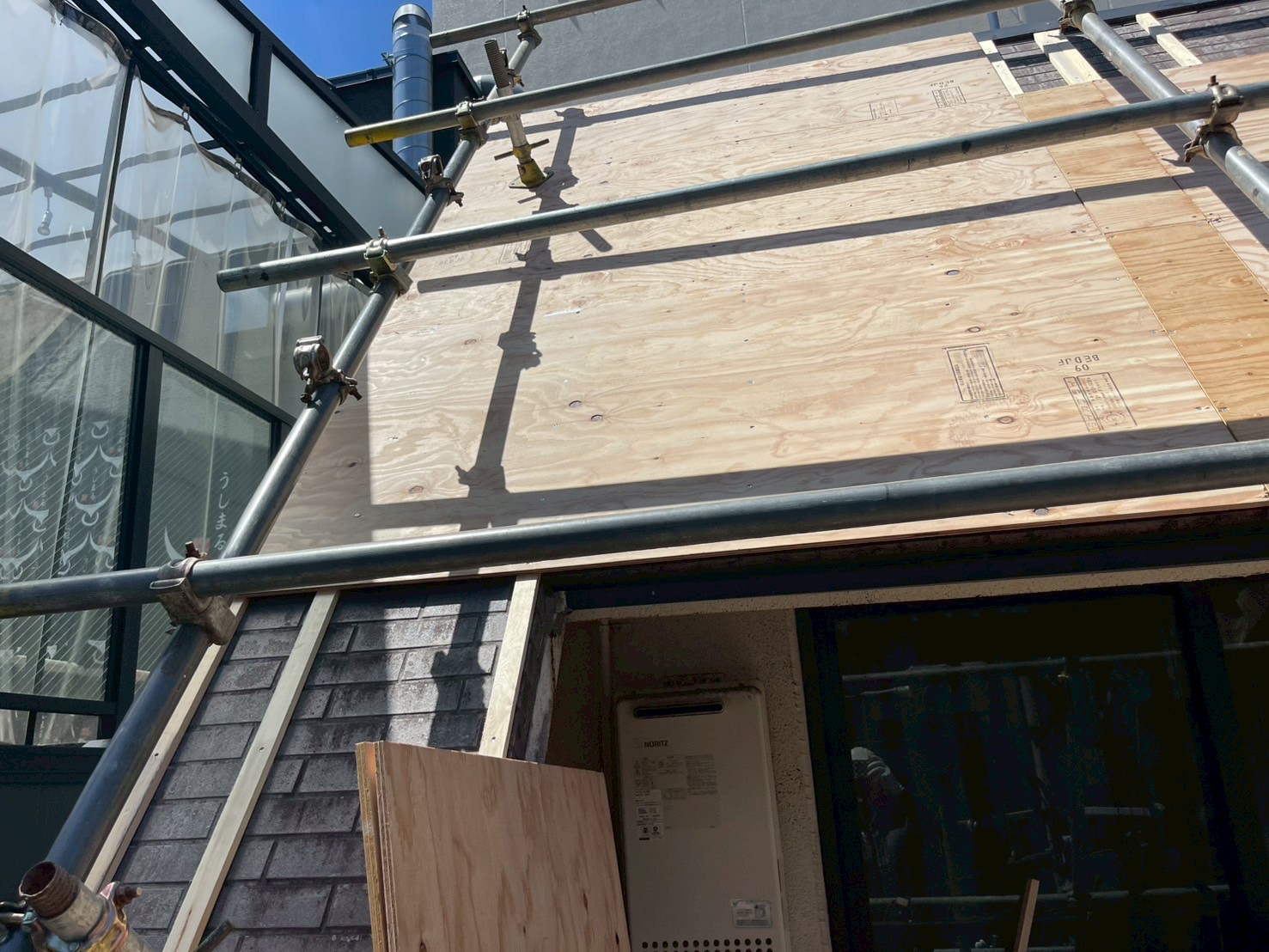

    下地木材の上から針葉樹板を圧着させて張っていきます。

  9. 9. 2025年08月22日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    下地木材にシーリング材を充填します。

  10. 10. 2025年08月22日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    針葉樹板を張っていきます。

  11. 11. 2025年08月22日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    針葉樹板を張りました。

  12. 12. 2025年08月22日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

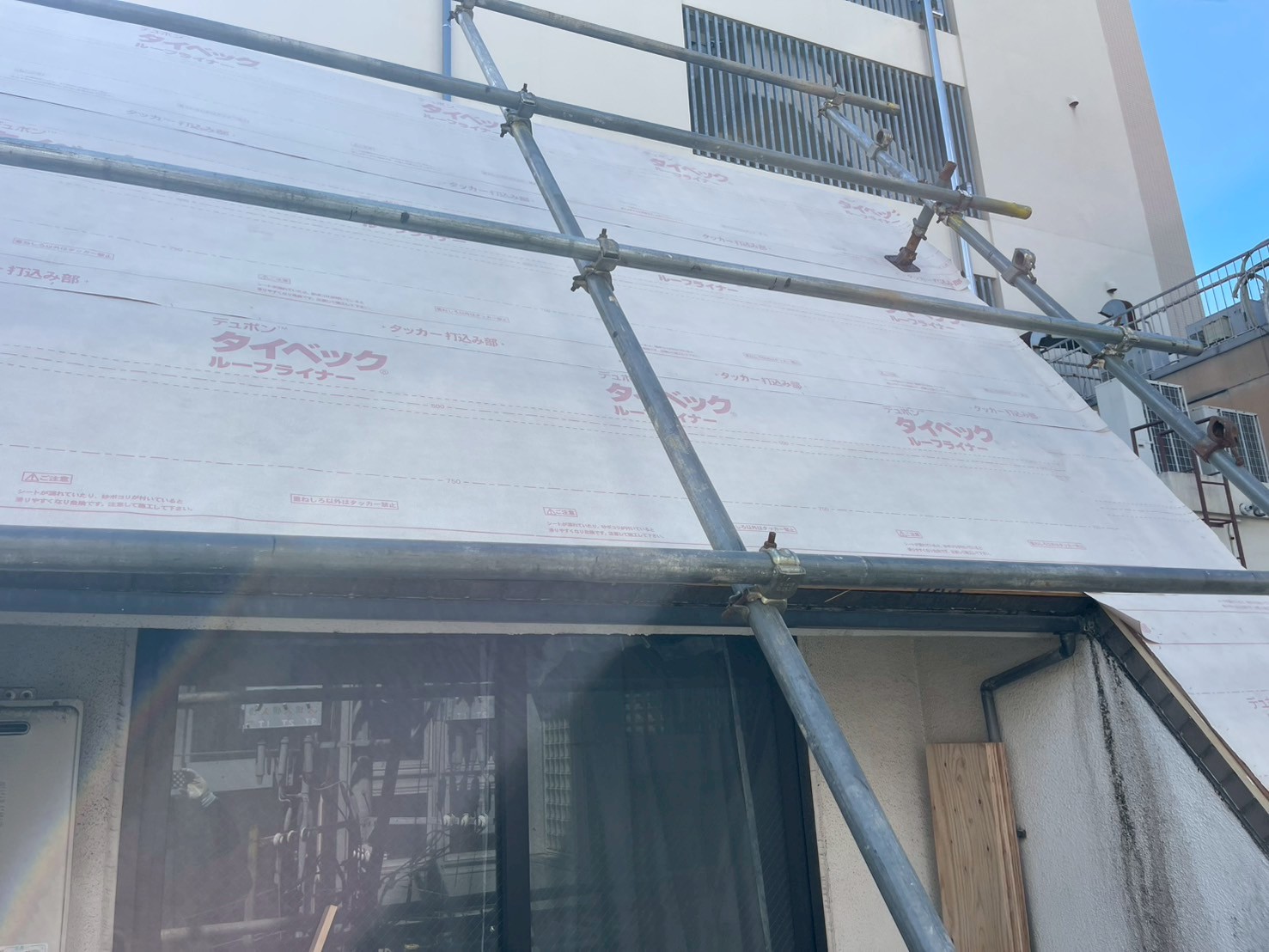

    下葺き材(タイベックルーフライナー)を張っていきます。

  13. 13. 2025年08月22日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

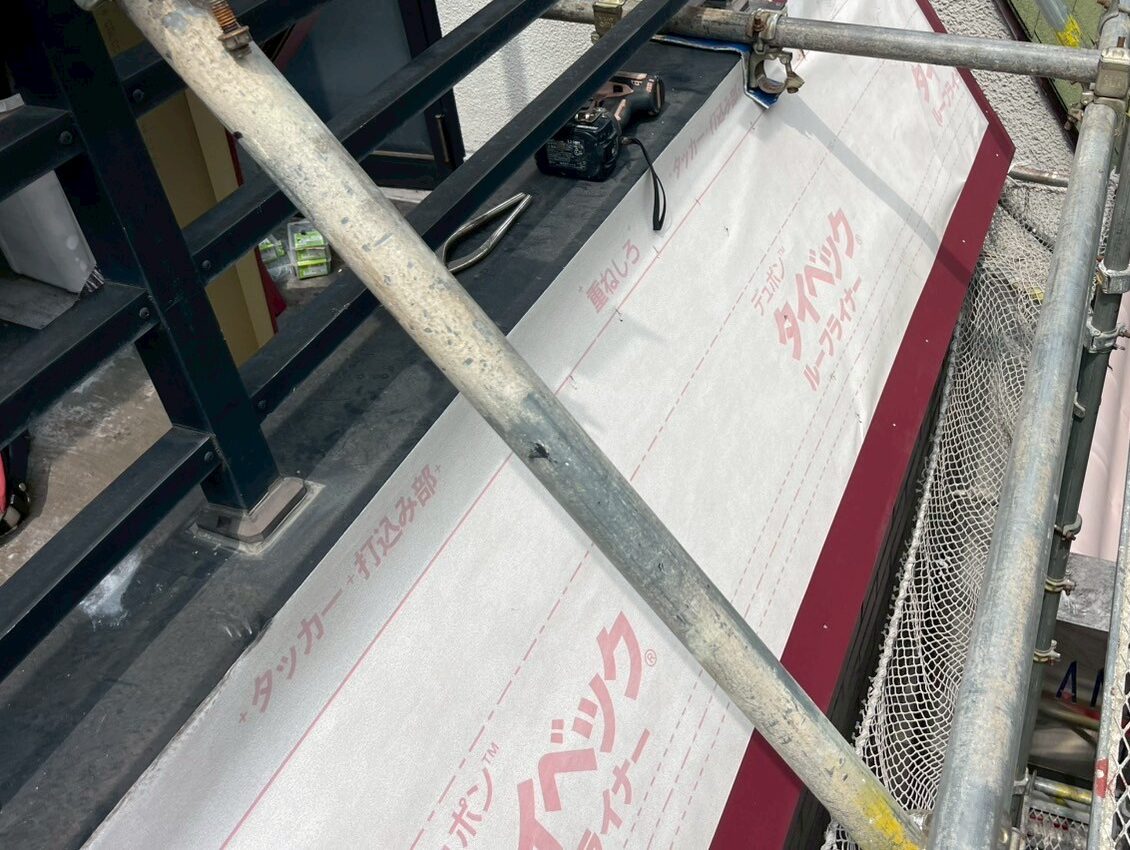

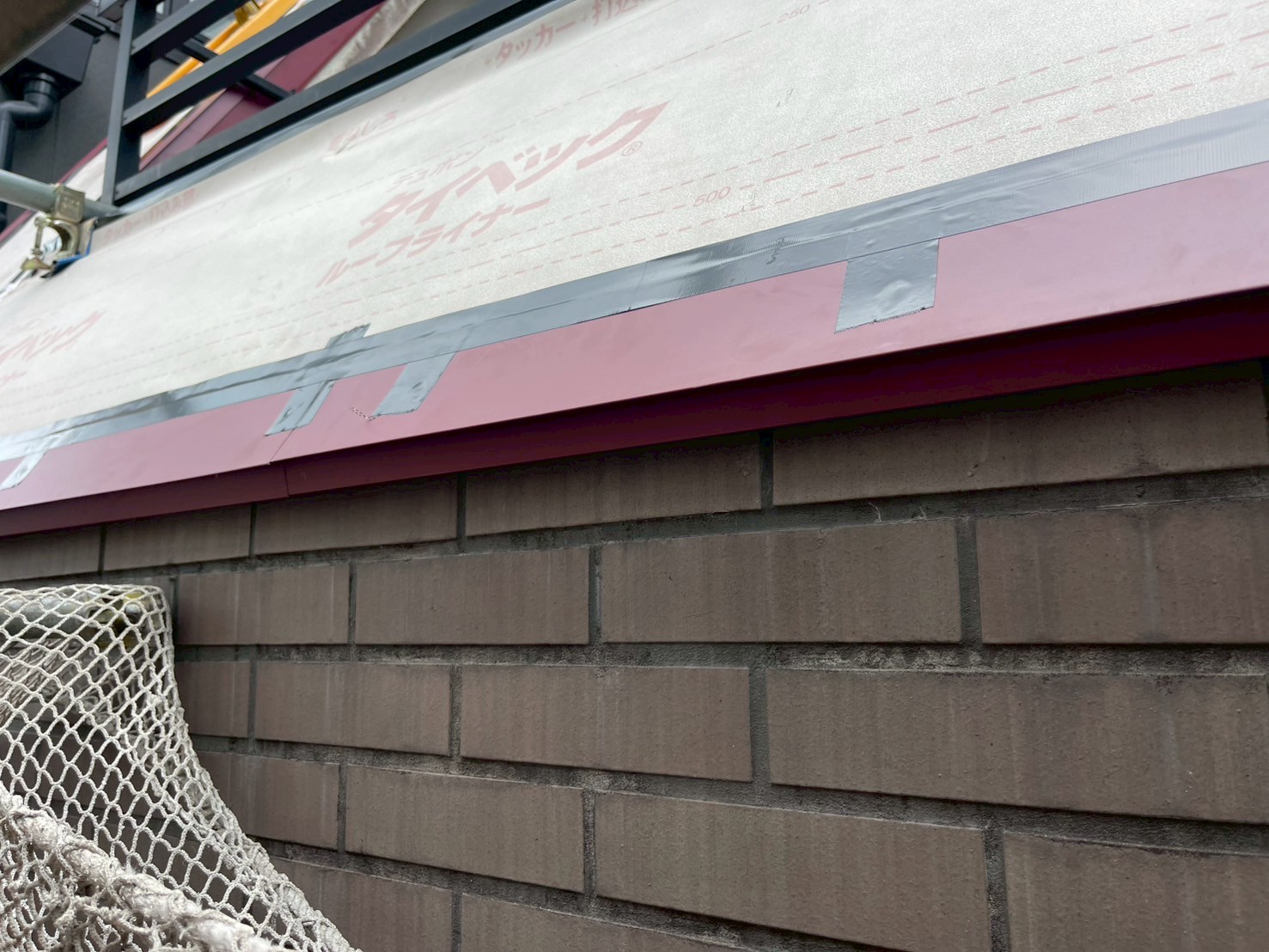

    下葺き材を張りました。

  14. 14. 2025年08月23日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

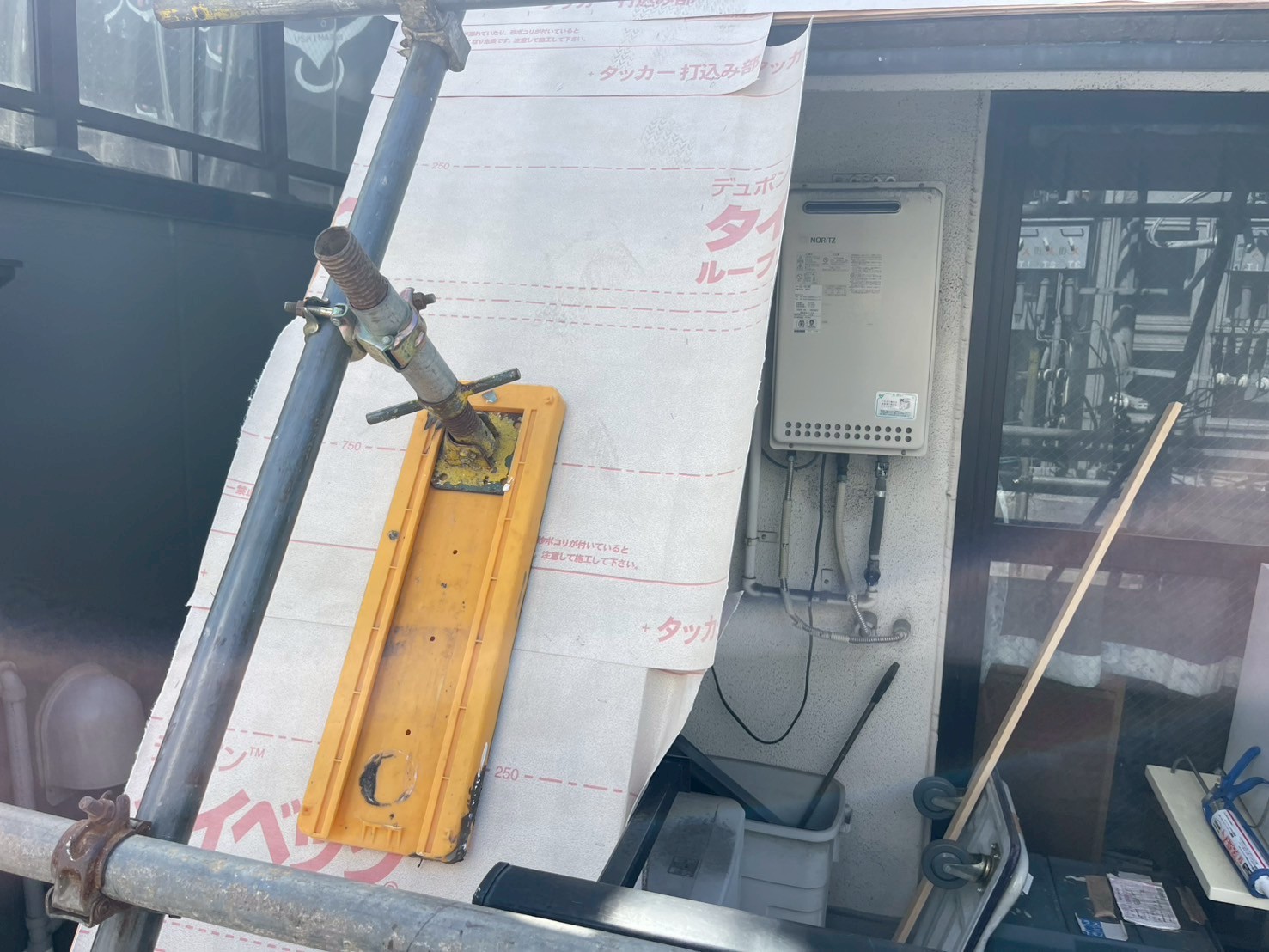

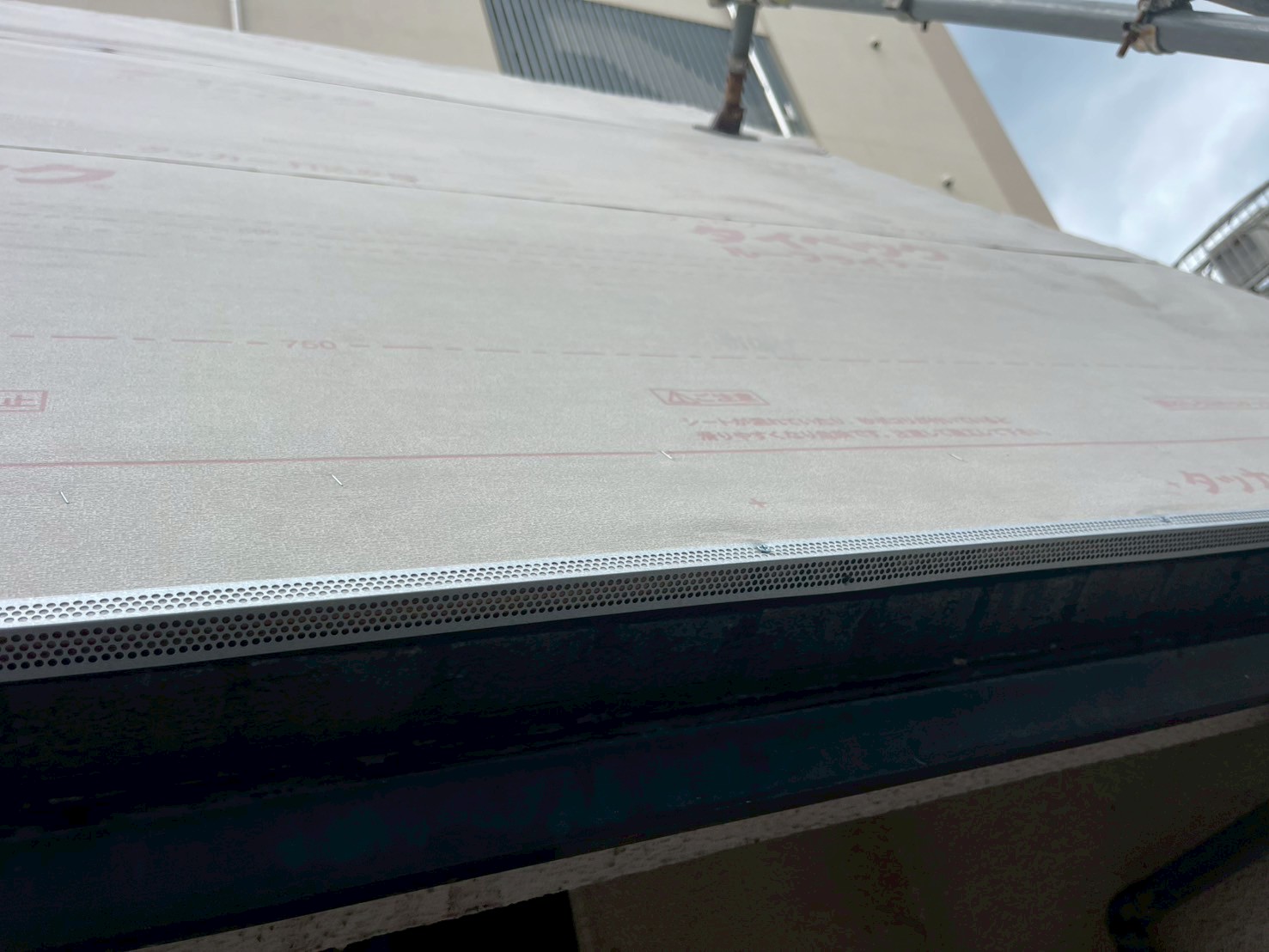

    下部に通気面戸を取り付けていきます。

  15. 15. 2025年08月23日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

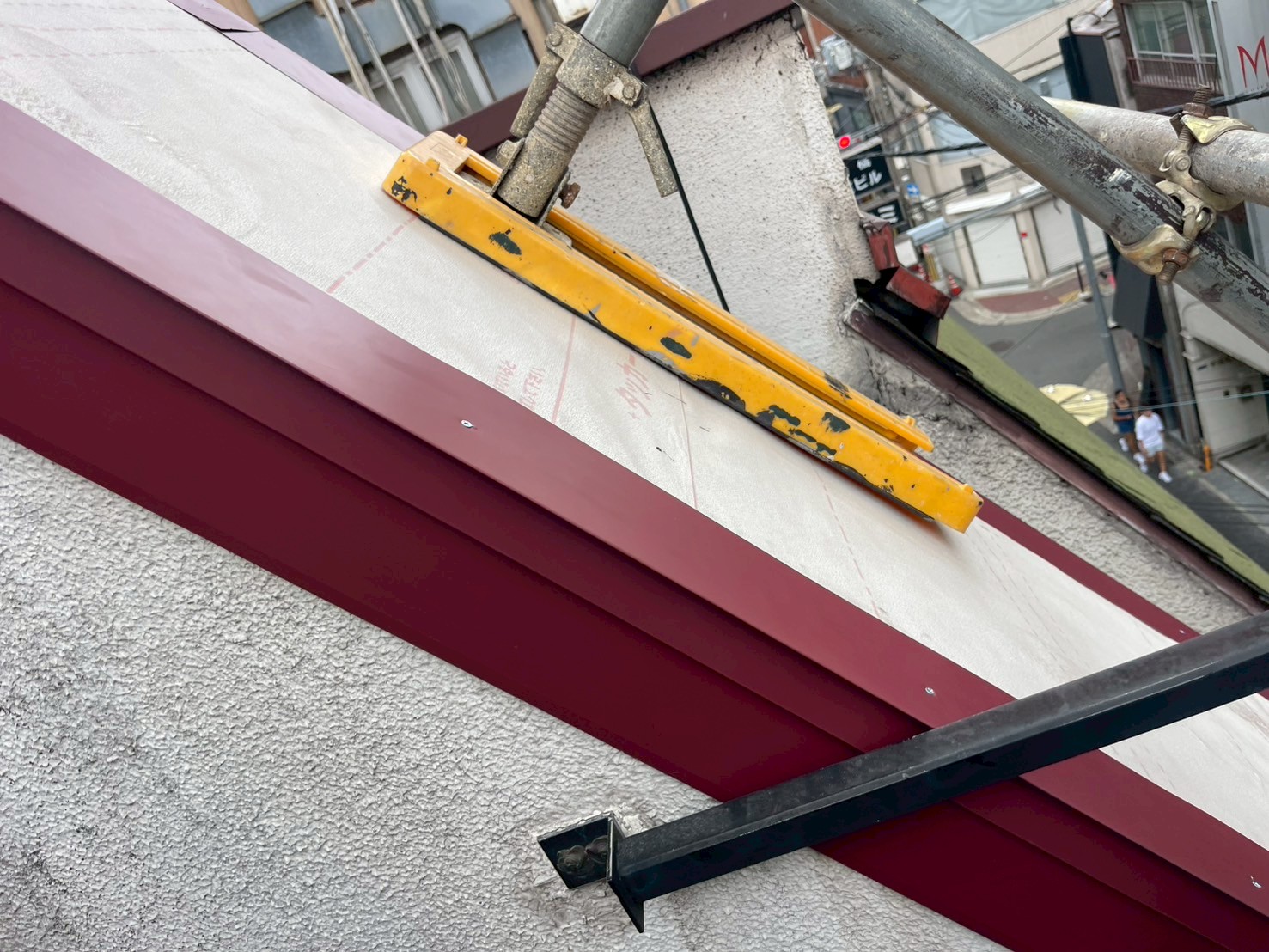

    コーナーにシーリング材を充填します。

  16. 16. 2025年08月23日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    水切りを取り付けていきます。

  17. 17. 2025年08月23日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

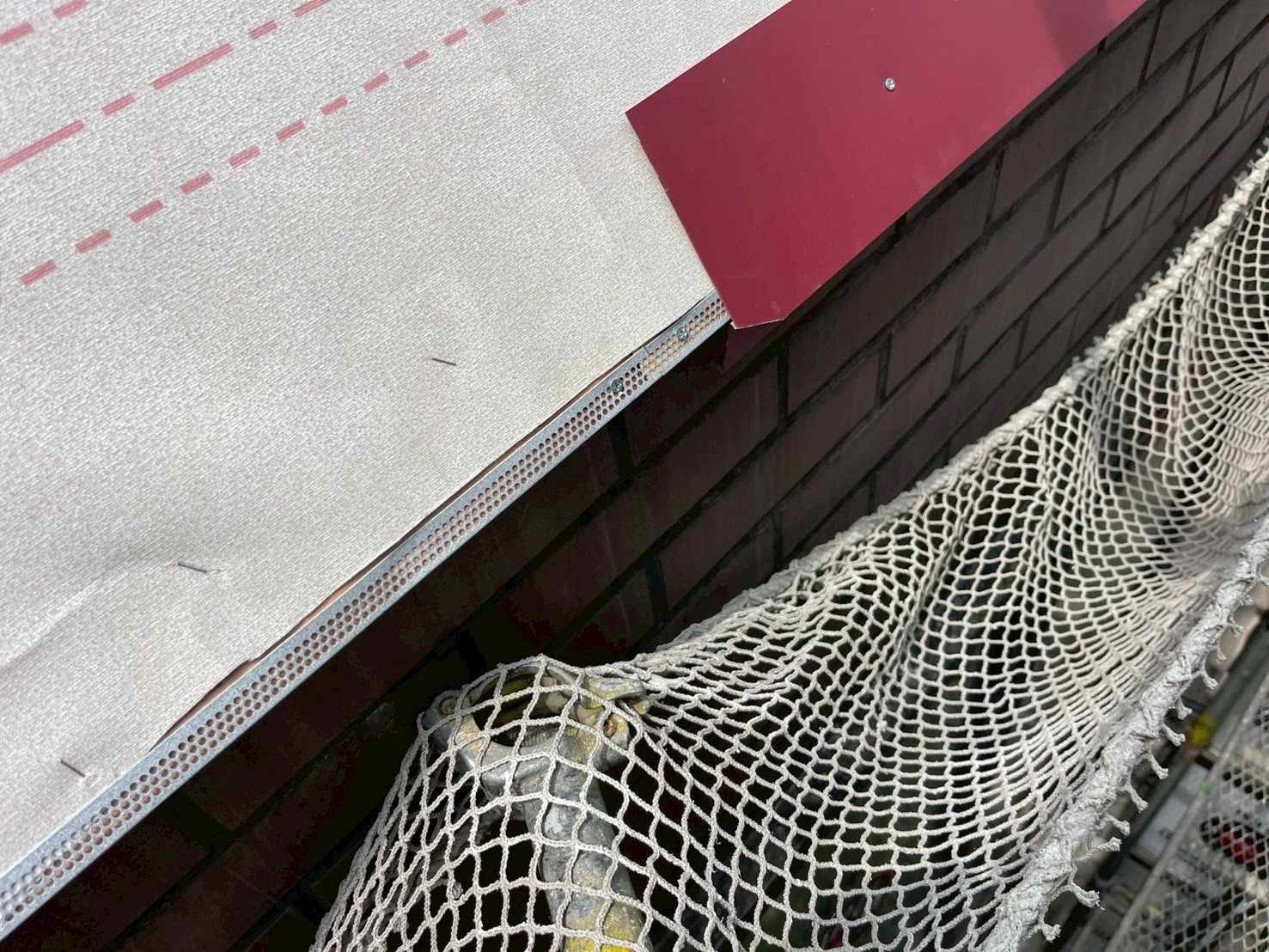

    通気面戸の上からも水切りを取り付けていきます。

  18. 18. 2025年08月23日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    水切りを取り付けていきます。

  19. 19. 2025年08月23日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    水切りに防水テープを貼りました。

  20. 20. 2025年08月23日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    水切りに防水テープを貼りました。

  21. 21. 2025年08月25日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

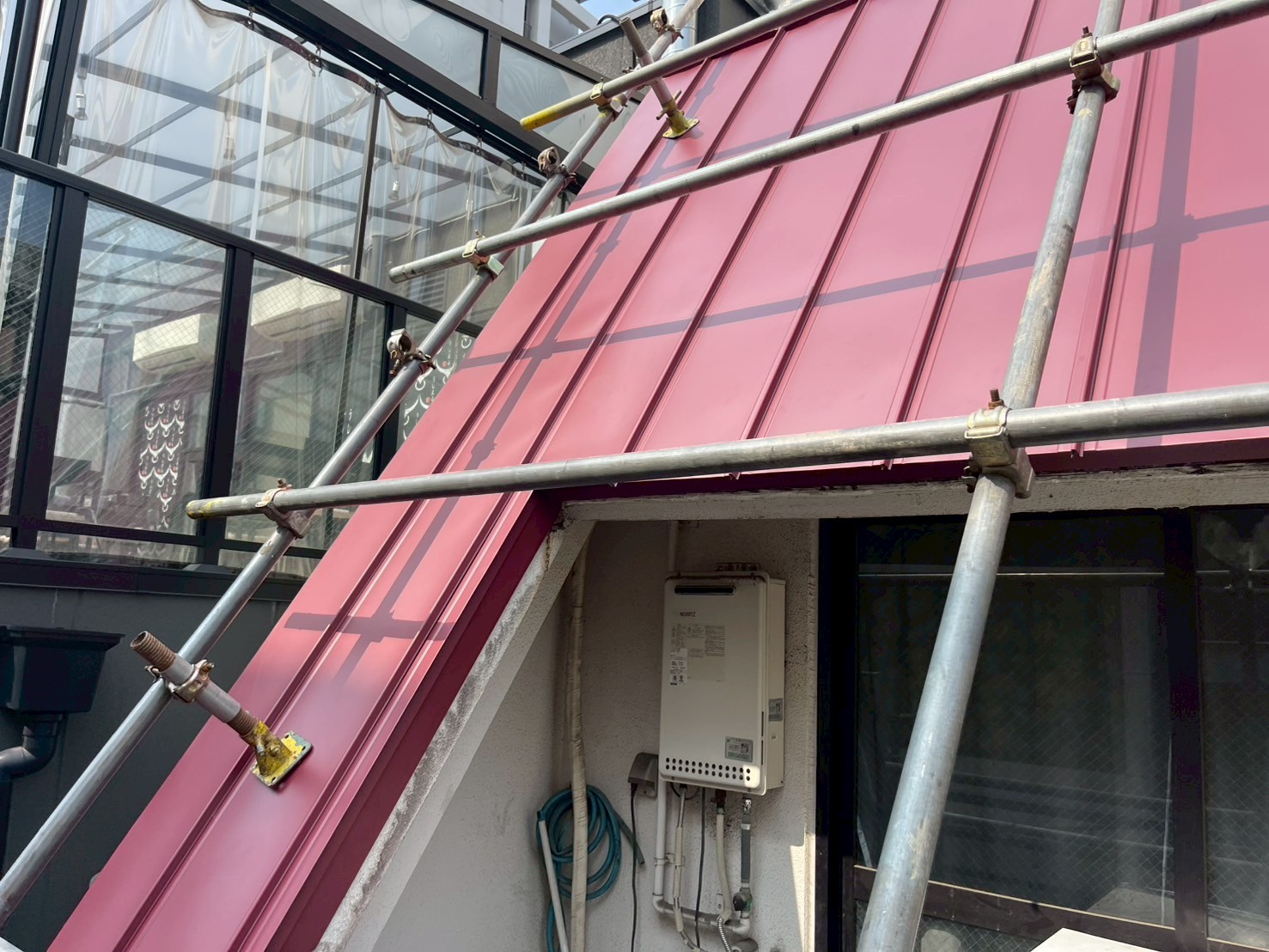

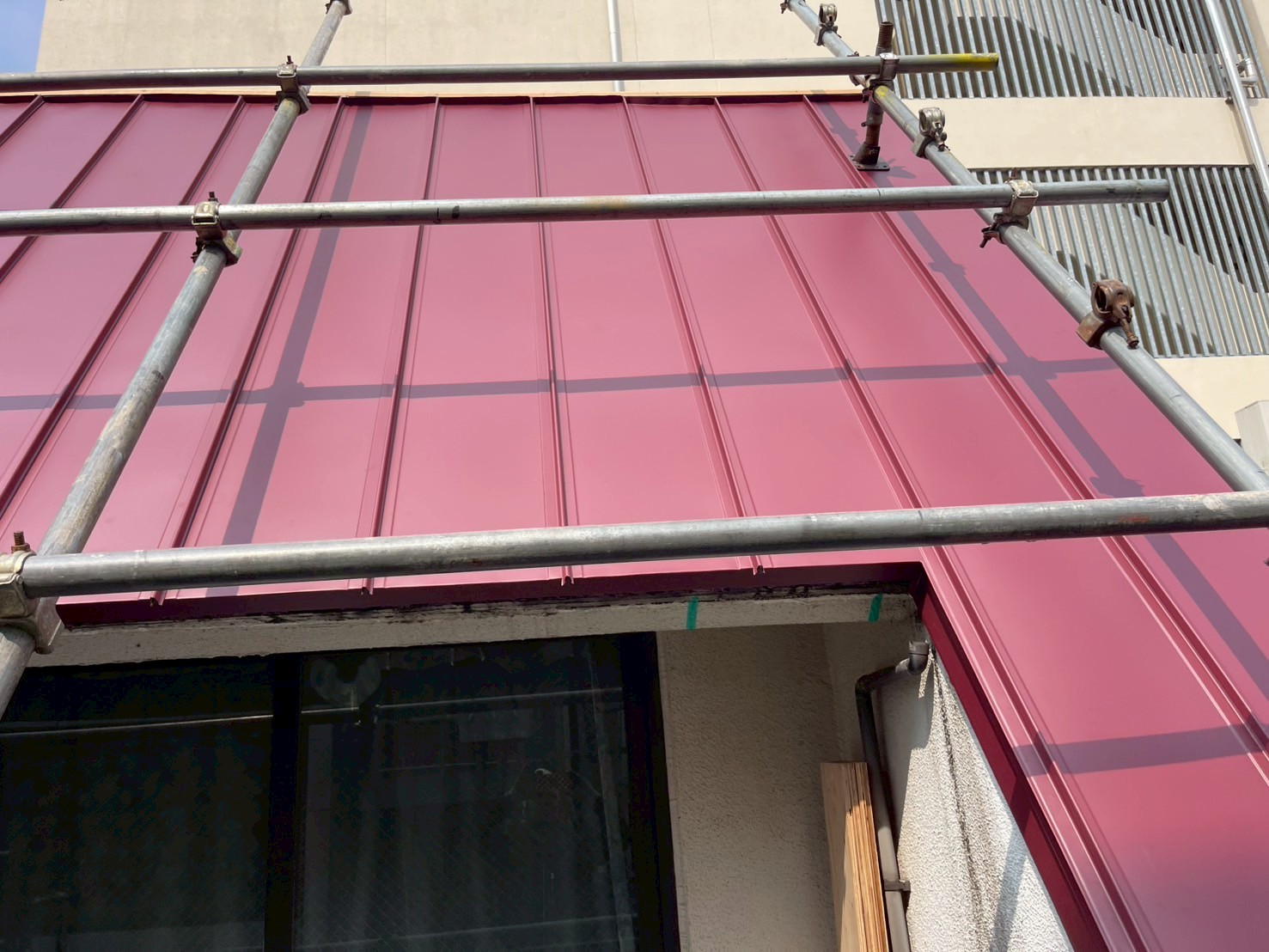

    タテヒラを葺いていきます。

  22. 22. 2025年08月25日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    タテヒラを葺いていきます。

  23. 23. 2025年08月25日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    タテヒラを葺いていきます。

  24. 24. 2025年08月25日

    シーリング工事

    シーリング工事

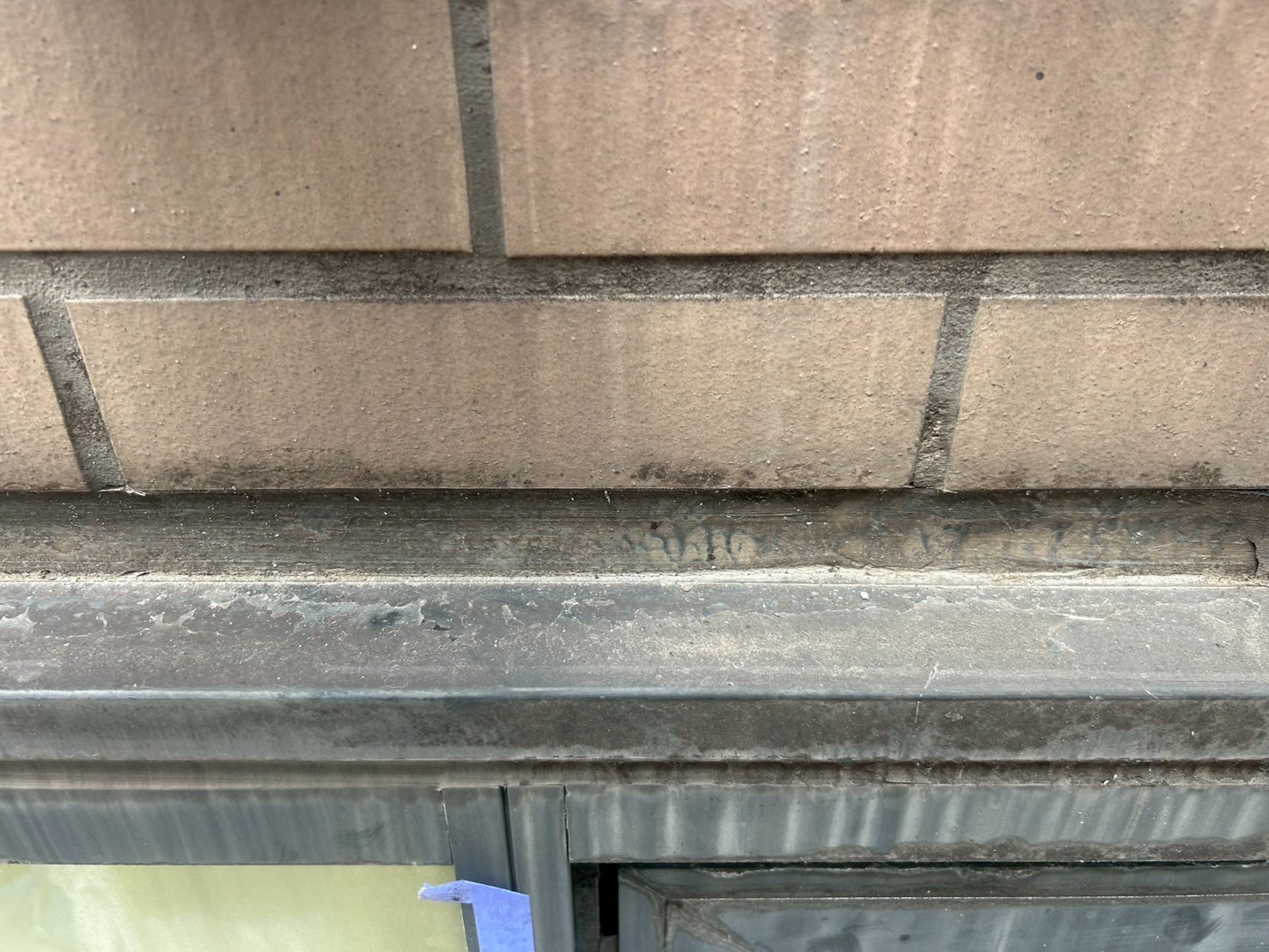

    既存の状態です。

  25. 25. 2025年08月25日

    シーリング工事

    シーリング工事

    既存の状態です。

  26. 26. 2025年08月25日

    シーリング工事

    シーリング工事

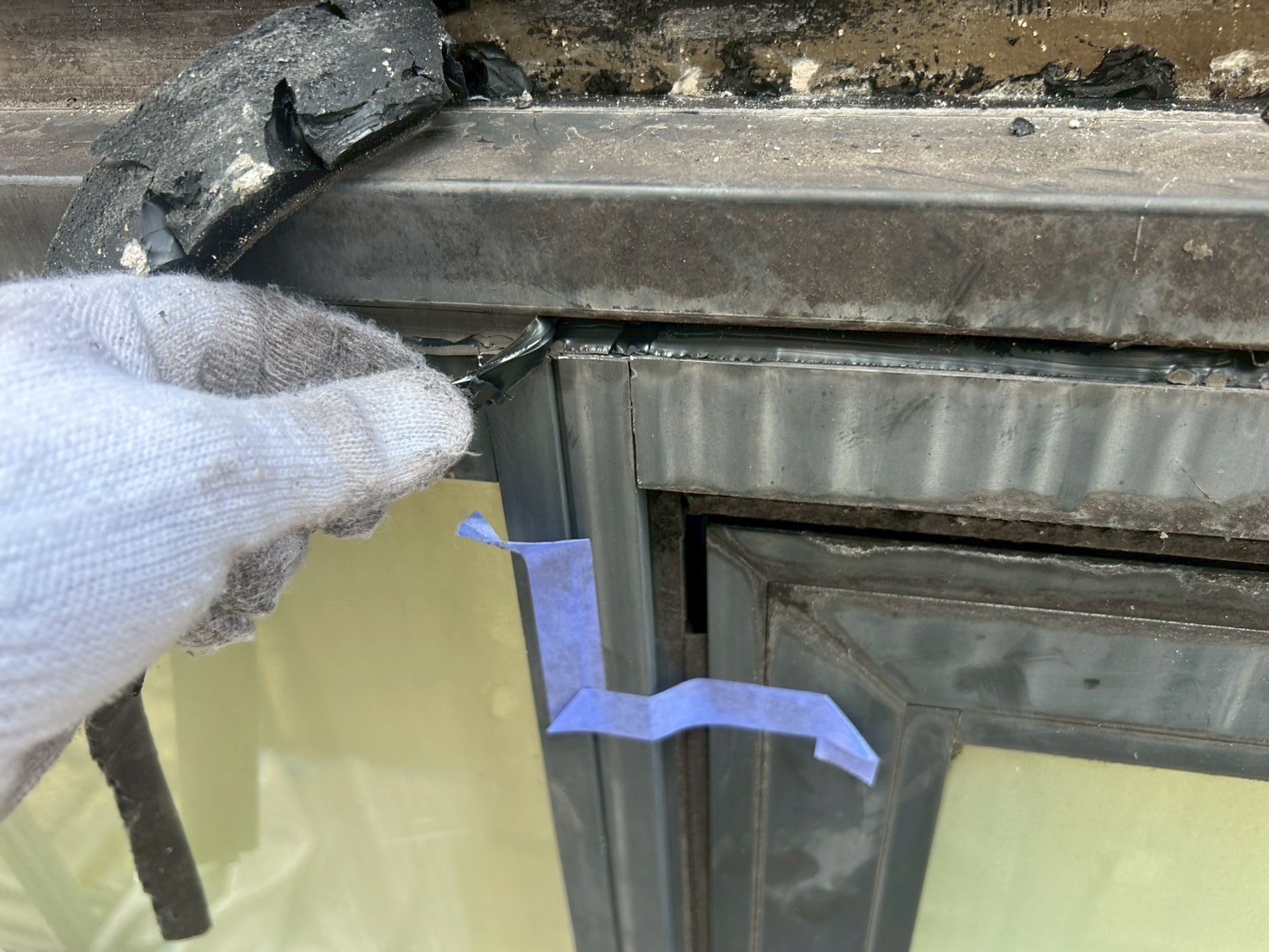

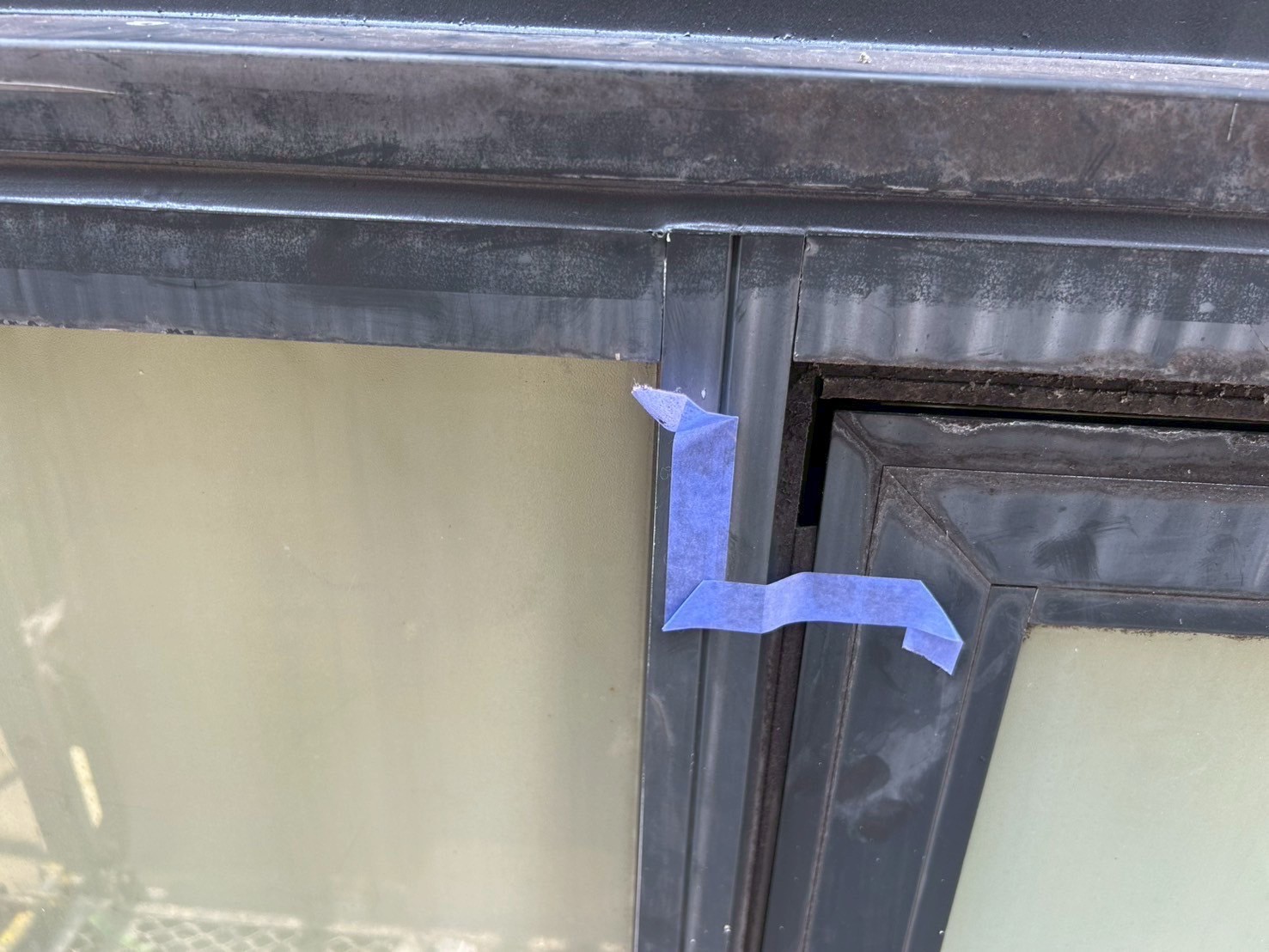

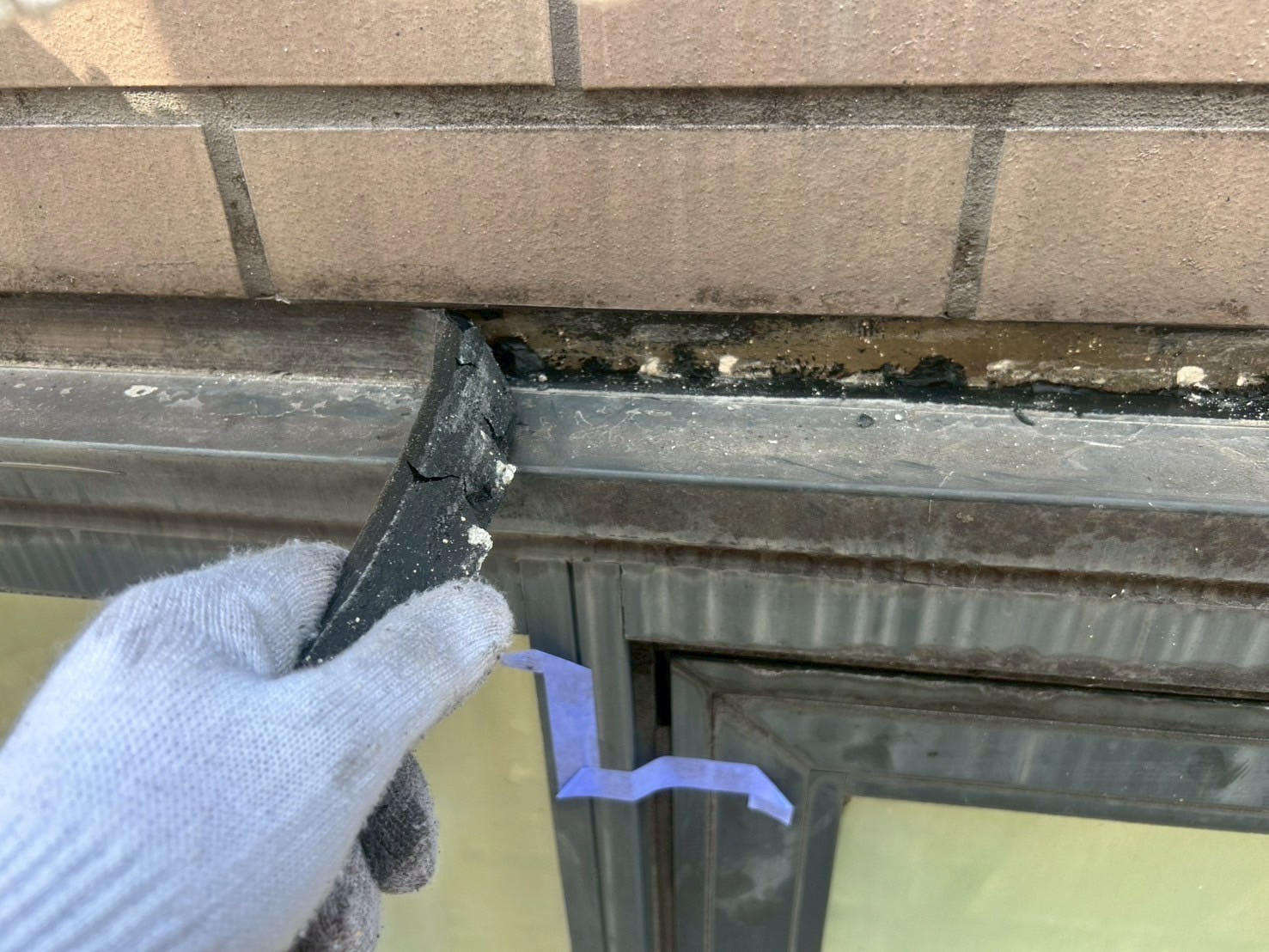

    窓枠周りの既存シーリング材を撤去していきます。

  27. 27. 2025年08月25日

    シーリング工事

    シーリング工事

    既存シーリング材を撤去していきます。

  28. 28. 2025年08月25日

    シーリング工事

    シーリング工事

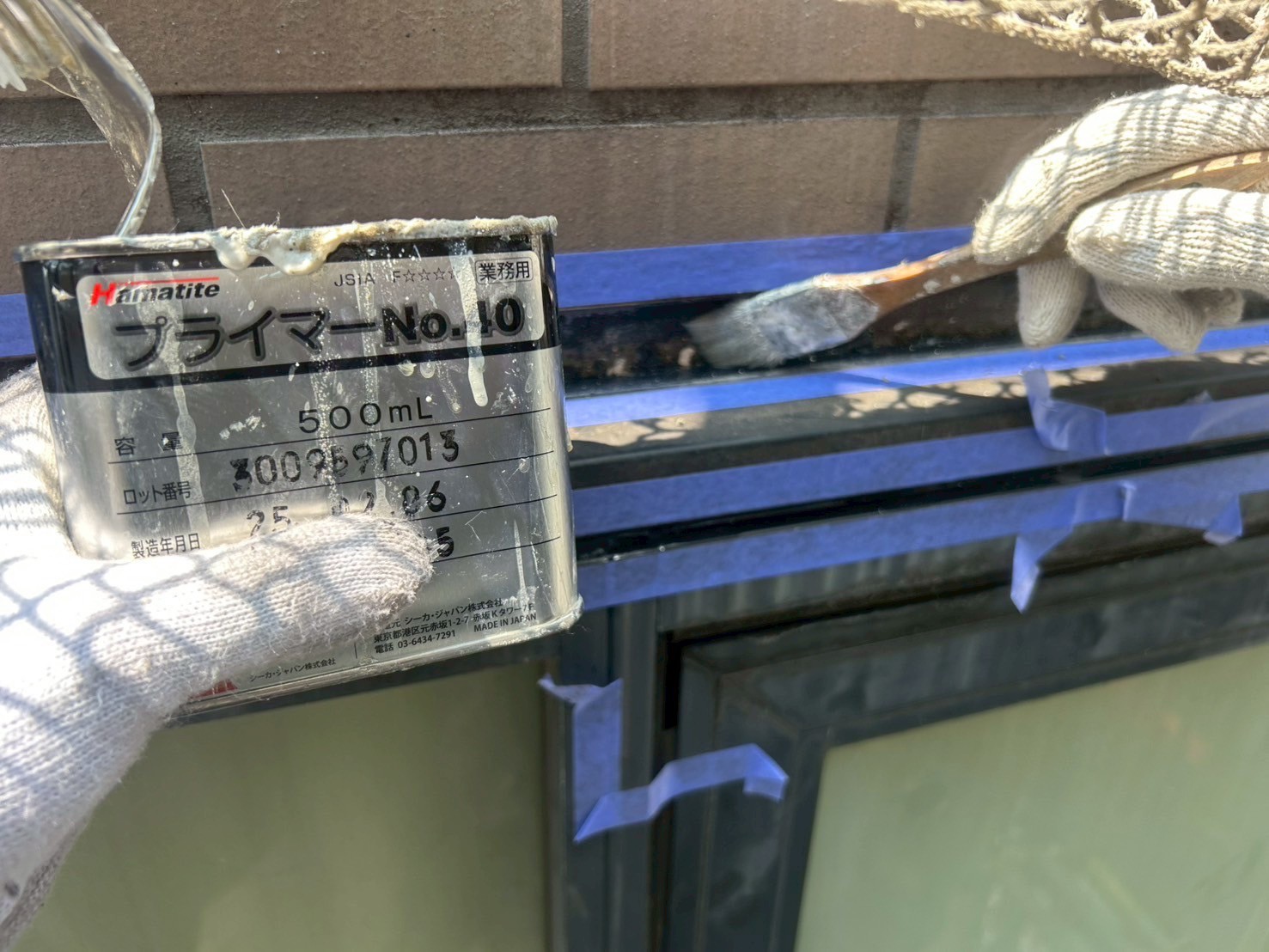

    シーリング材の付きを良くするプライマーを塗布していきます。

  29. 29. 2025年08月25日

    シーリング工事

    シーリング工事

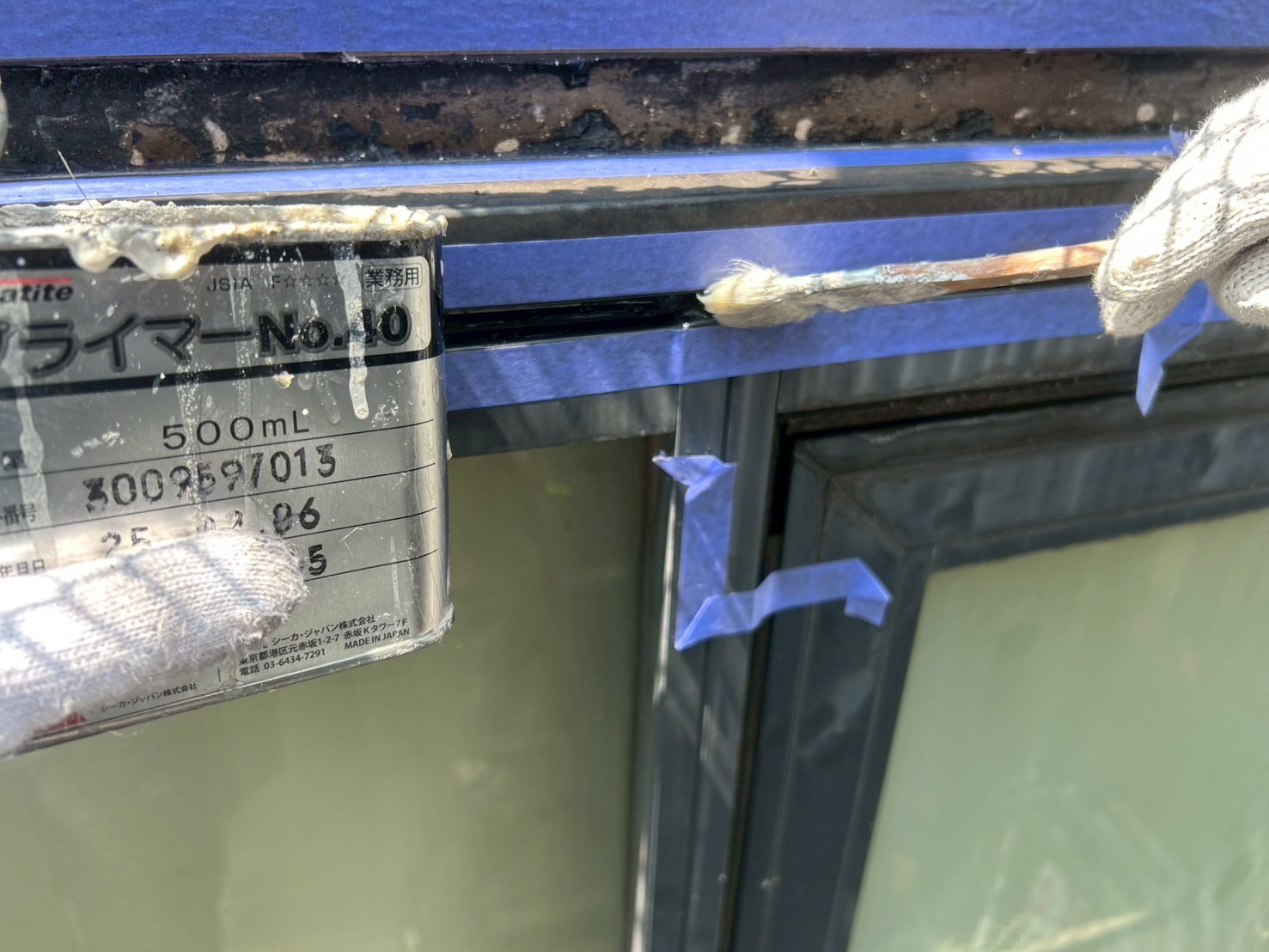

    プライマーを塗布していきます。

  30. 30. 2025年08月25日

    シーリング工事

    シーリング工事

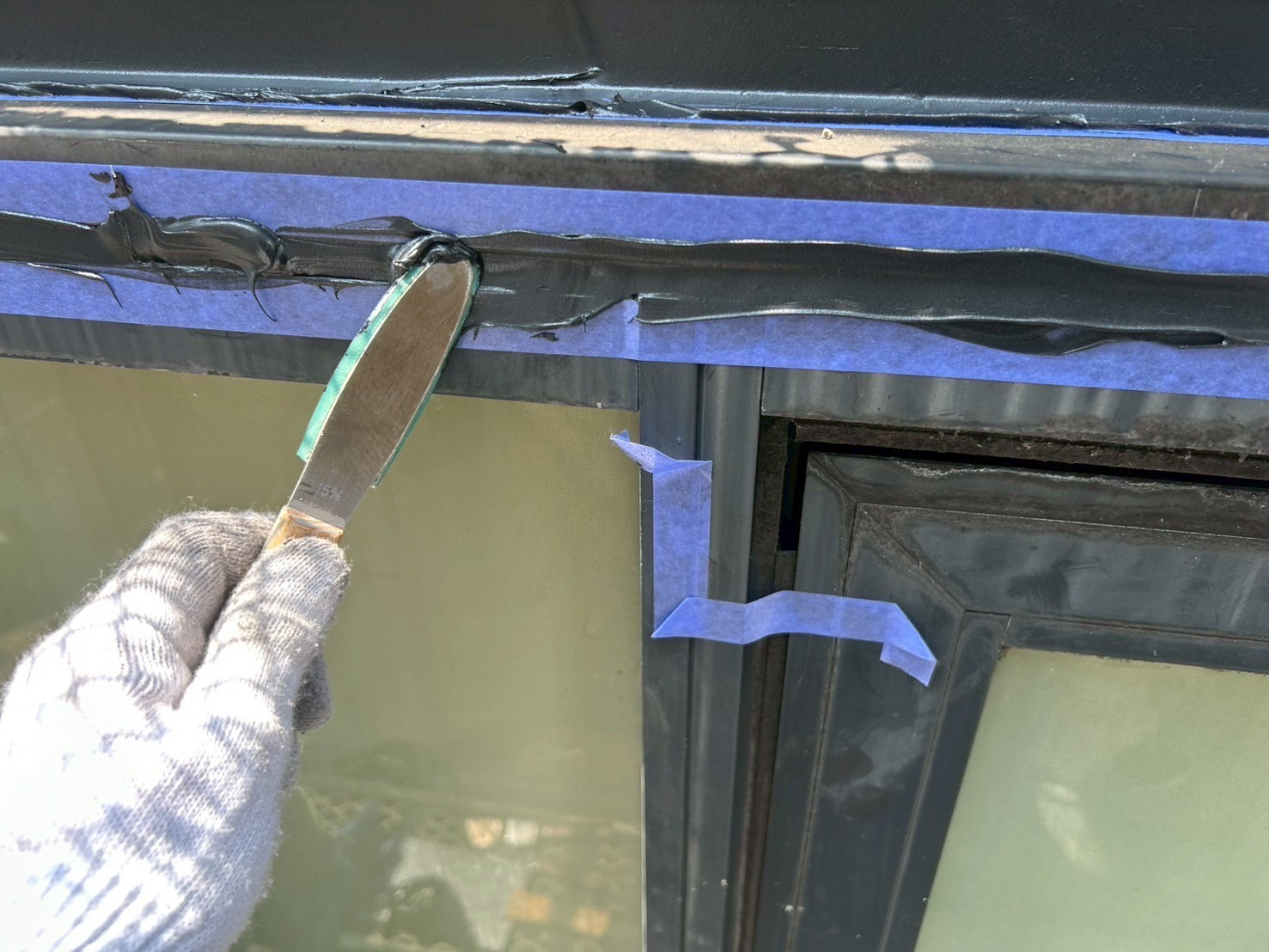

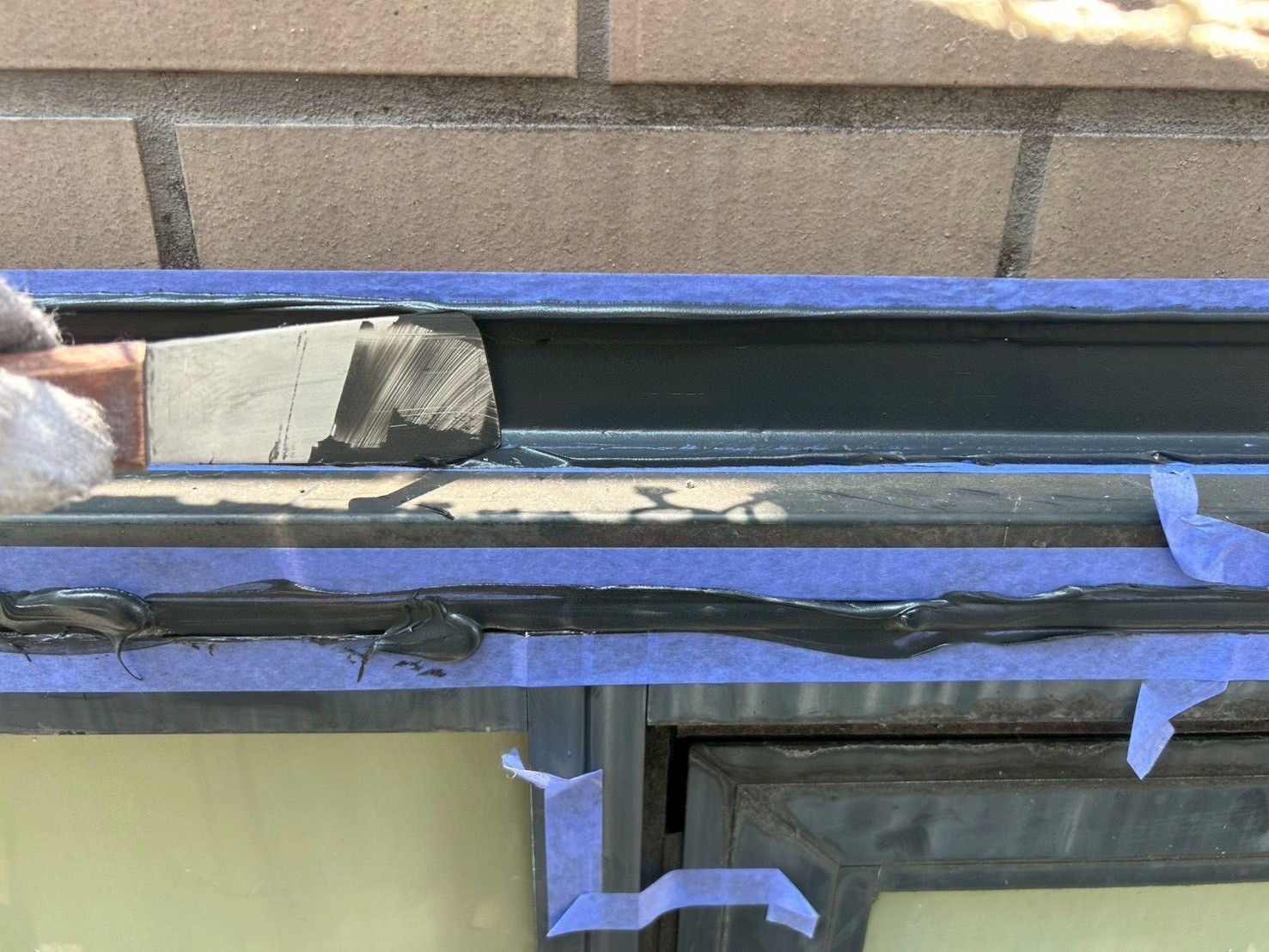

    シーリング材を充填します。

  31. 31. 2025年08月25日

    シーリング工事

    シーリング工事

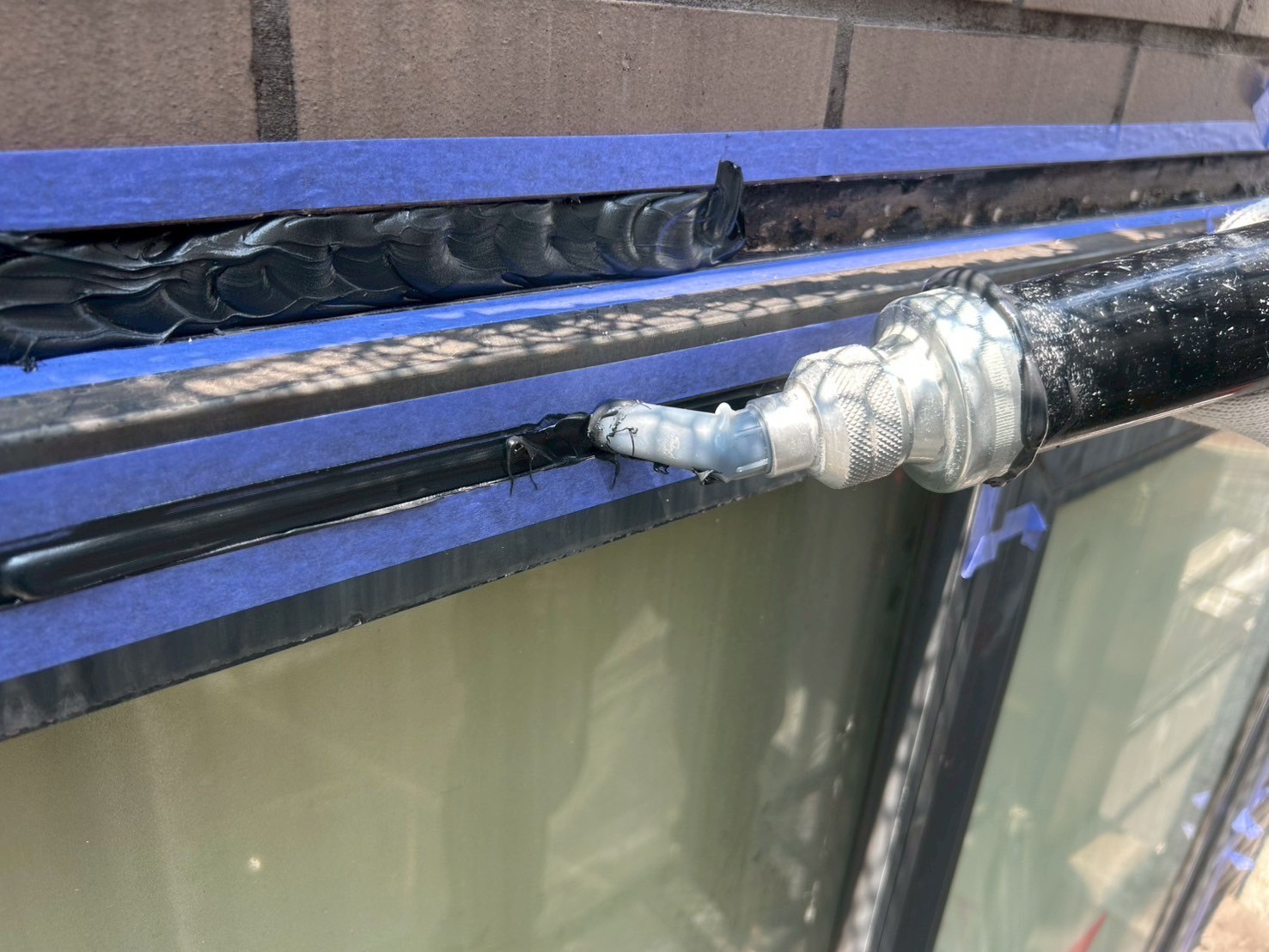

    シーリング材を充填します。

  32. 32. 2025年08月25日

    シーリング工事

    シーリング工事

    シーリング材を平らにならしていきます。

  33. 33. 2025年08月25日

    シーリング工事

    シーリング工事

    シーリング材を平らにならしていきます。

  34. 34. 2025年08月25日

    シーリング工事

    シーリング工事

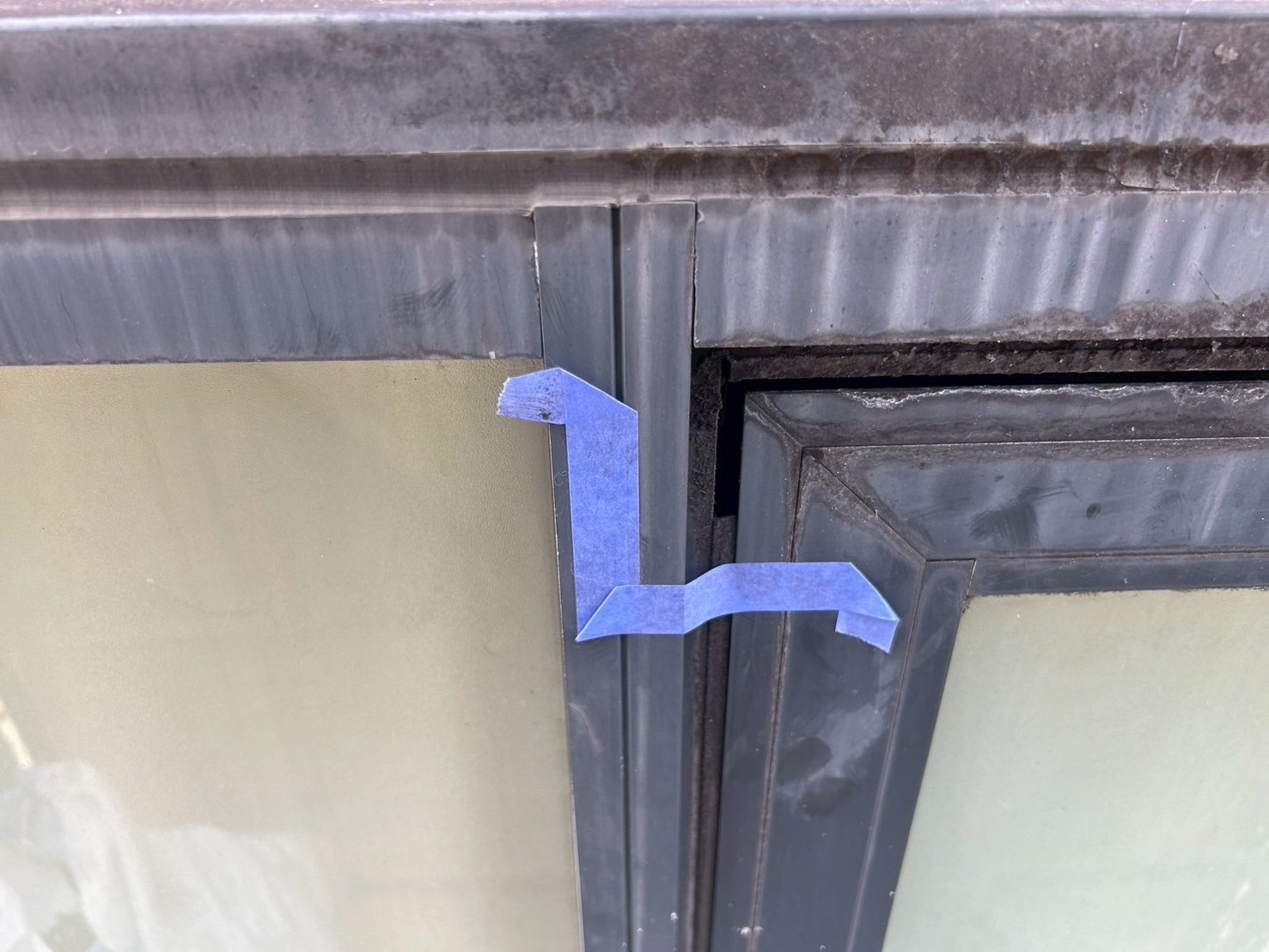

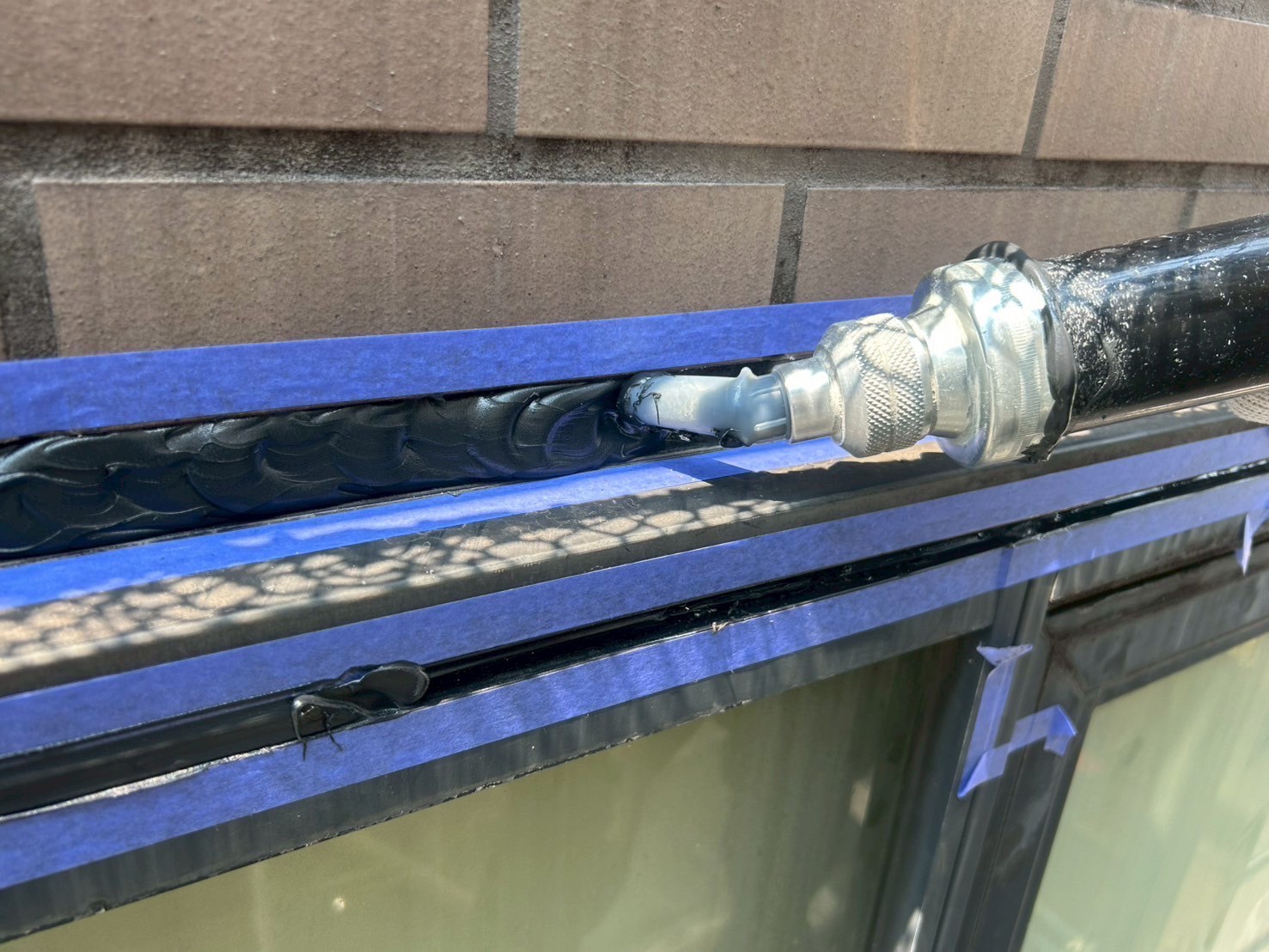

    シーリング材を打ち替えました。

  35. 35. 2025年08月25日

    シーリング工事

    シーリング工事

    シーリング材を打ち替えました。

  36. 36. 2025年08月26日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    棟・笠木部分にシーラーを貼ります。

  37. 37. 2025年08月26日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

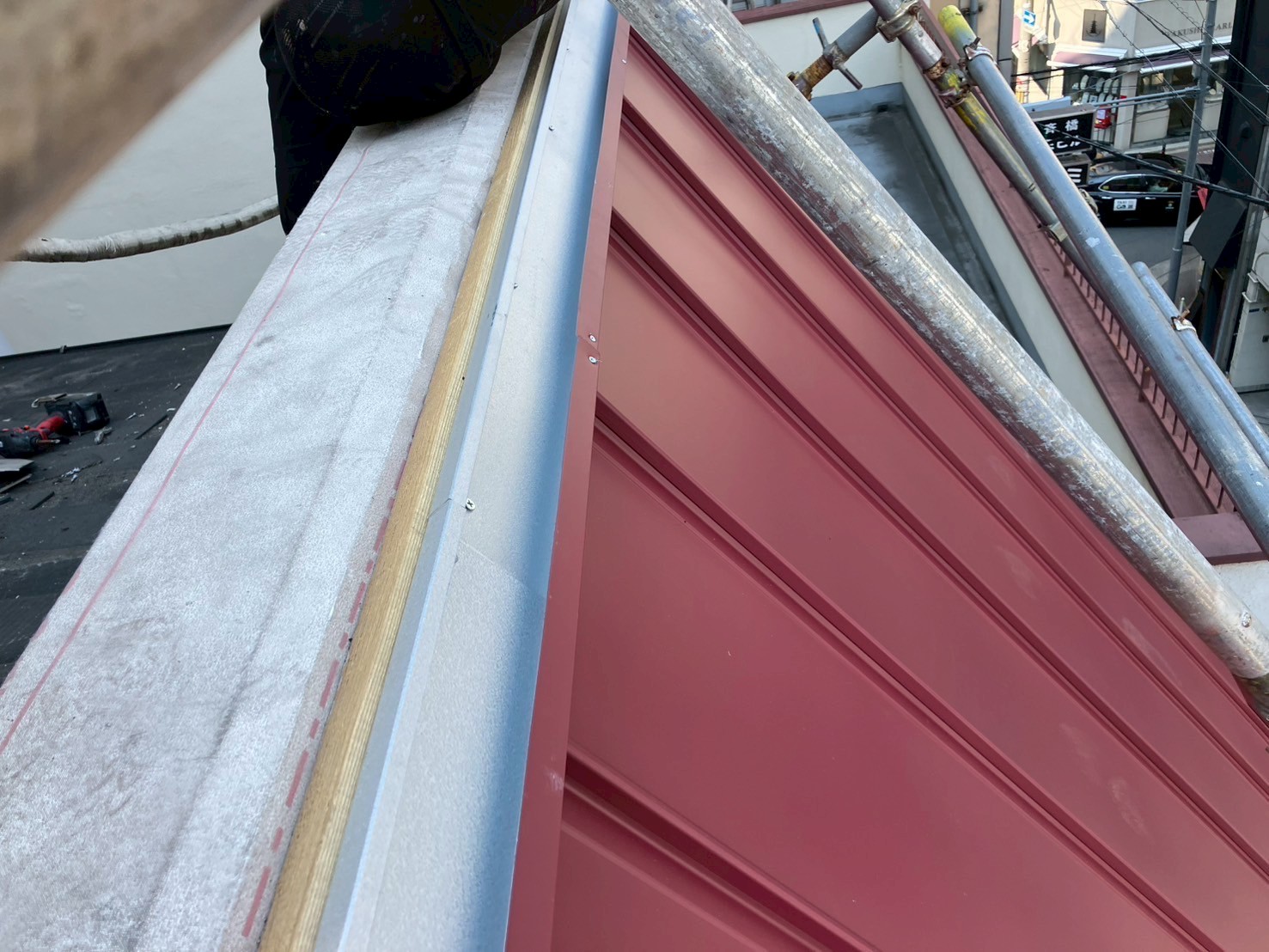

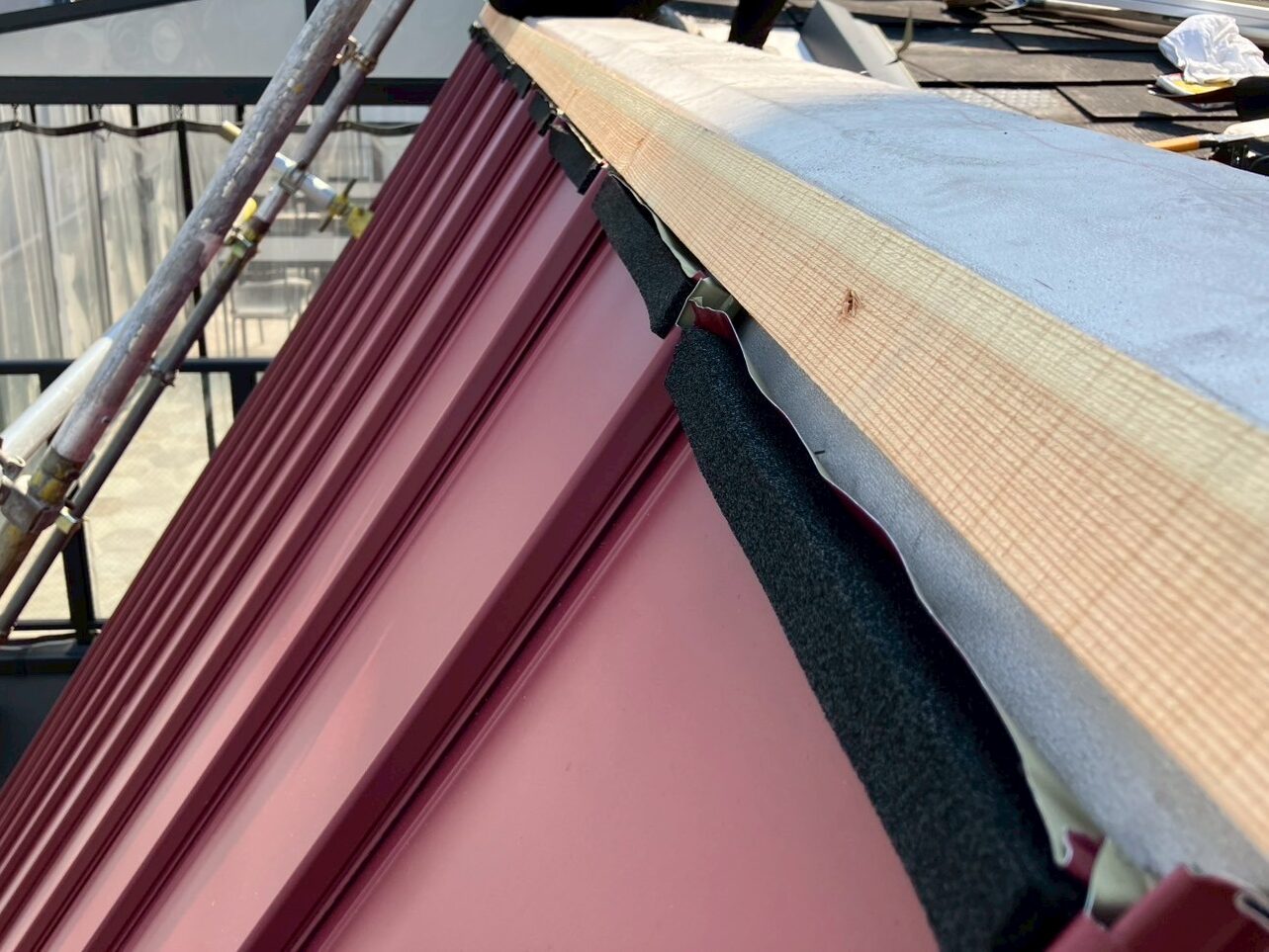

    上からガルバ強化下地(タフベース)を取り付けました。

  38. 38. 2025年08月26日

    屋根補修工事

    屋根補修工事

    既存の状態です。

  39. 39. 2025年08月26日

    屋根補修工事

    屋根補修工事

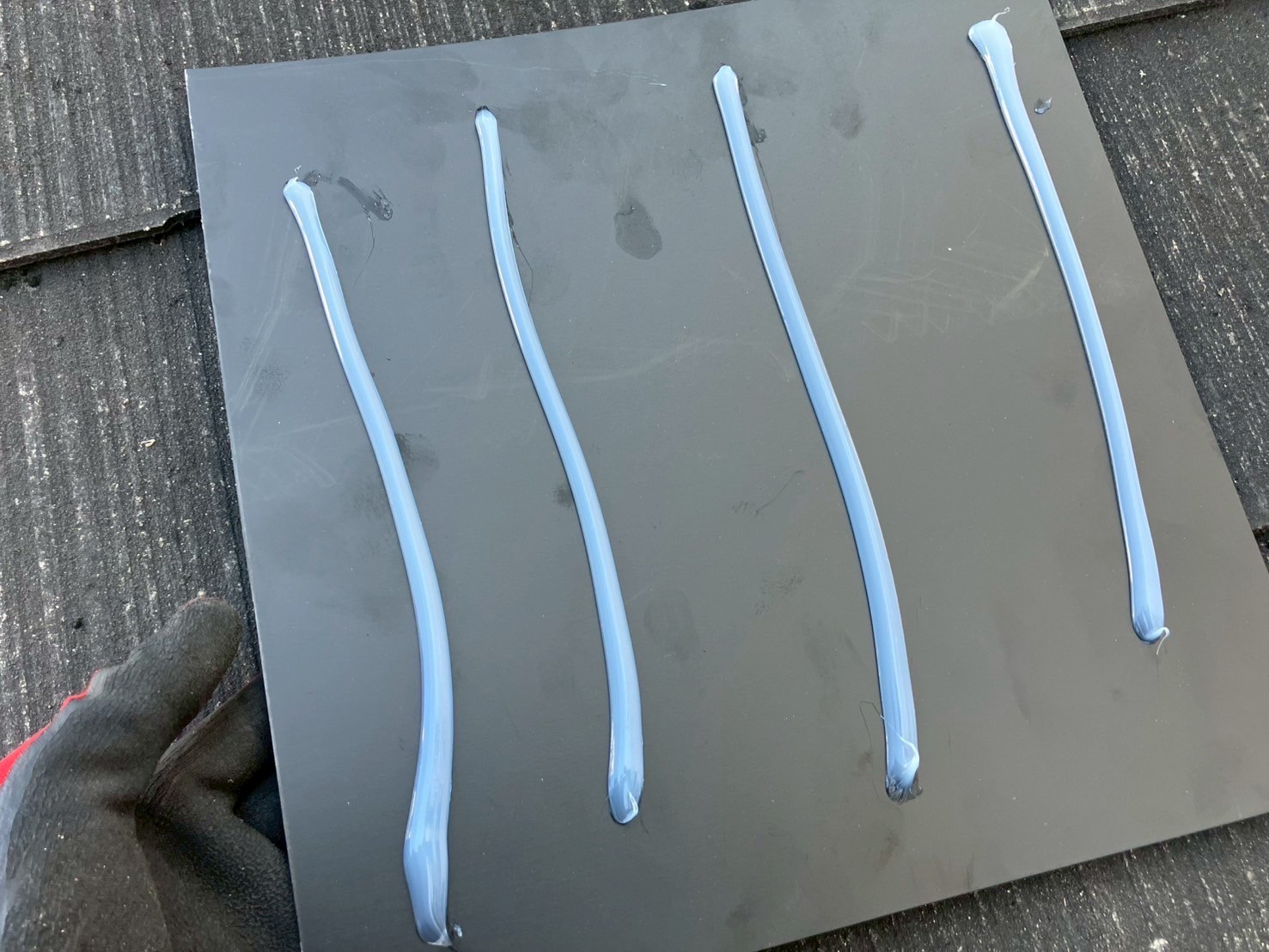

    板金にシーリング材を充填します。

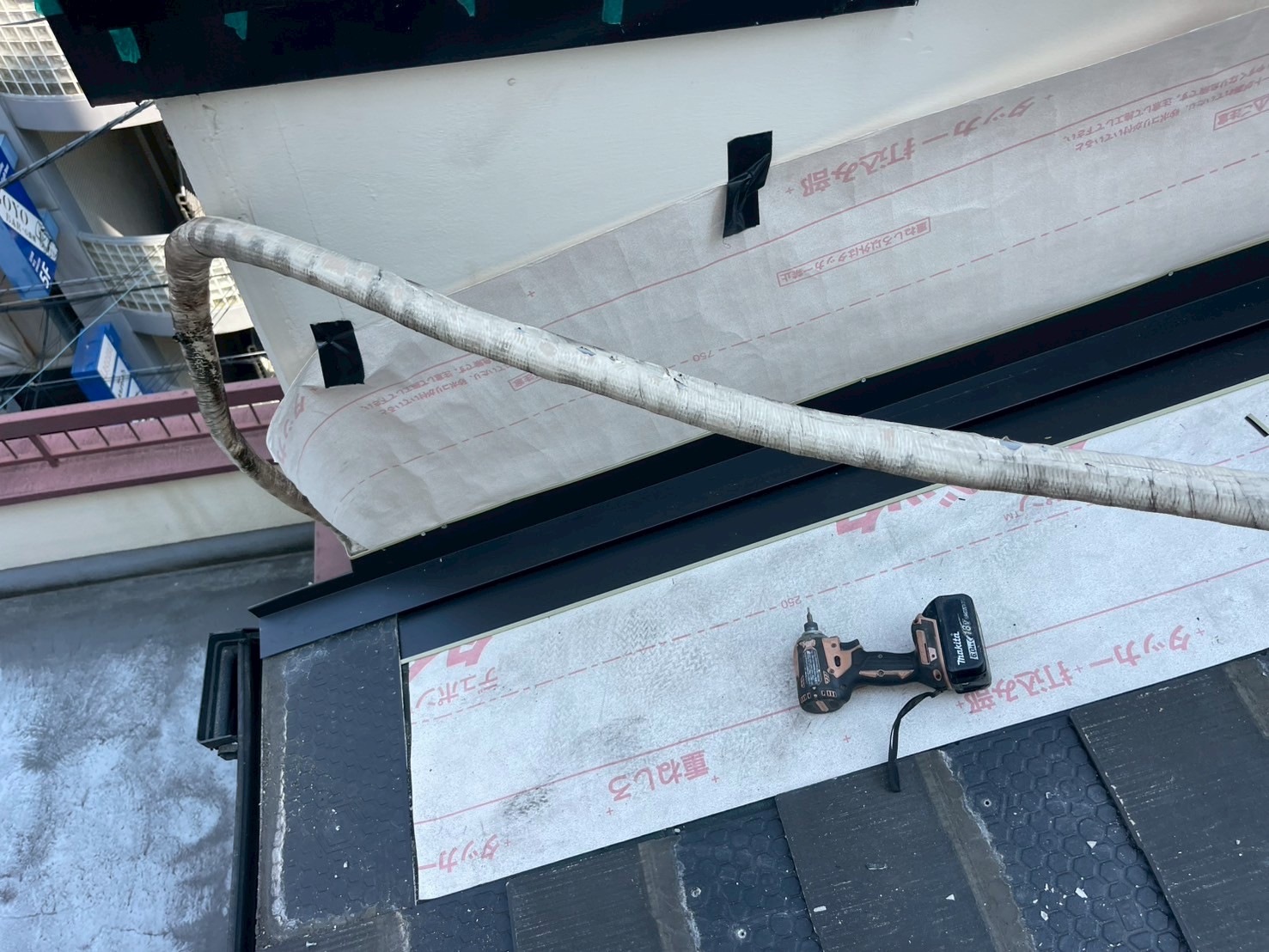

  40. 40. 2025年08月26日

    屋根補修工事

    屋根補修工事

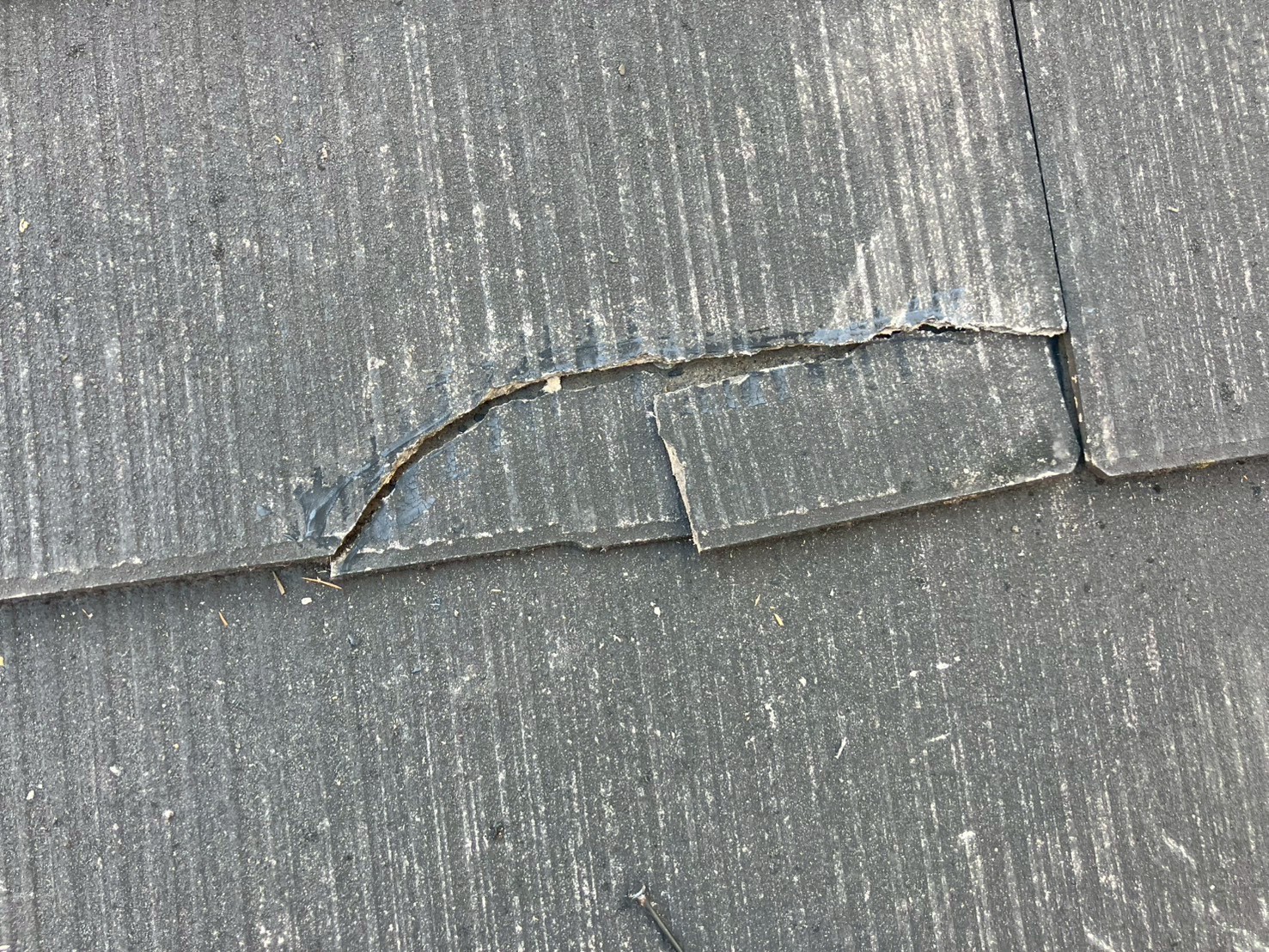

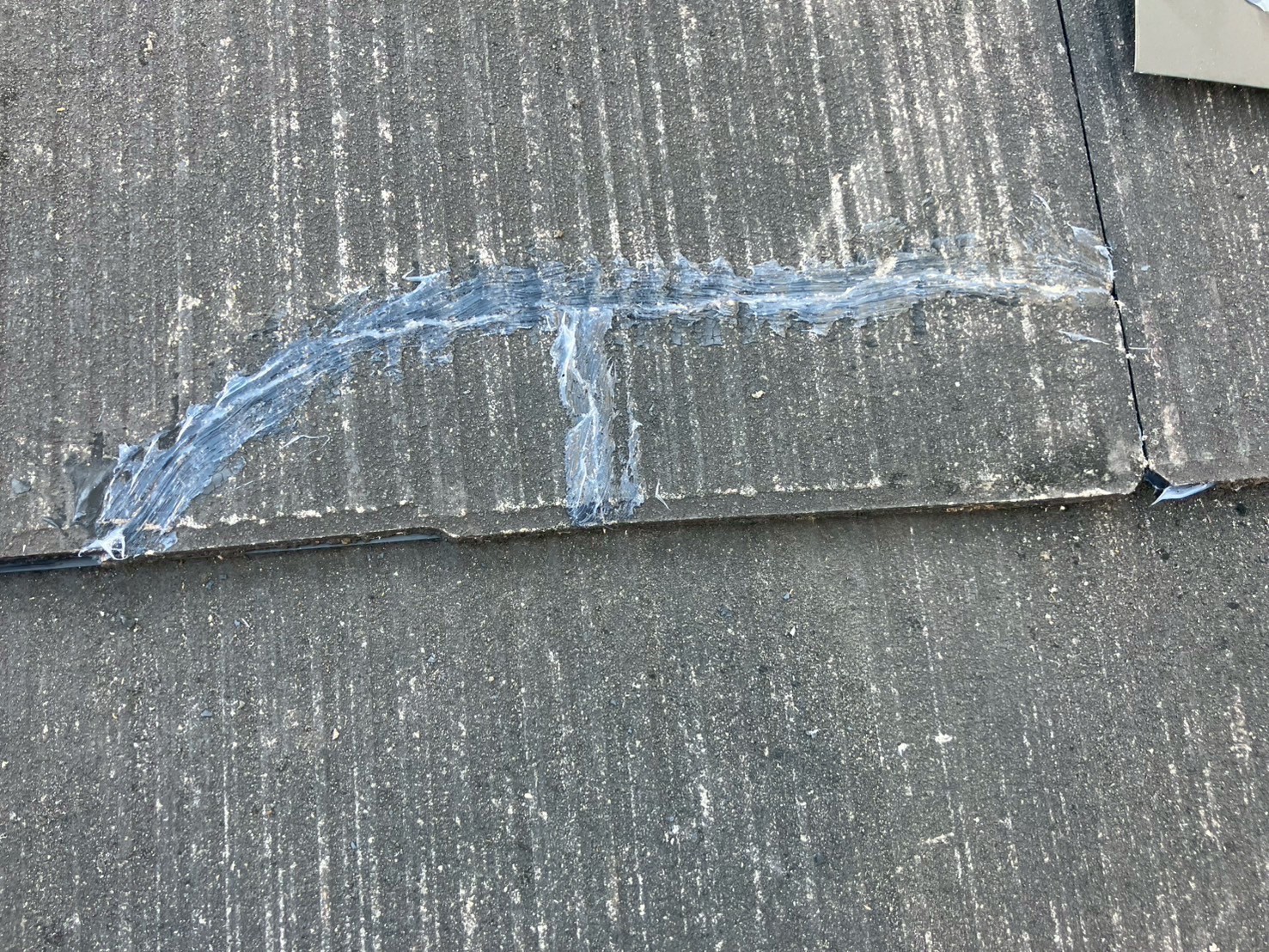

    割れている箇所に差し込みます。

  41. 41. 2025年08月26日

    屋根補修工事

    屋根補修工事

    上から割れているカラーベストを被せ、シーリング材で固定しました。

  42. 42. 2025年08月26日

    屋根補修工事

    屋根補修工事

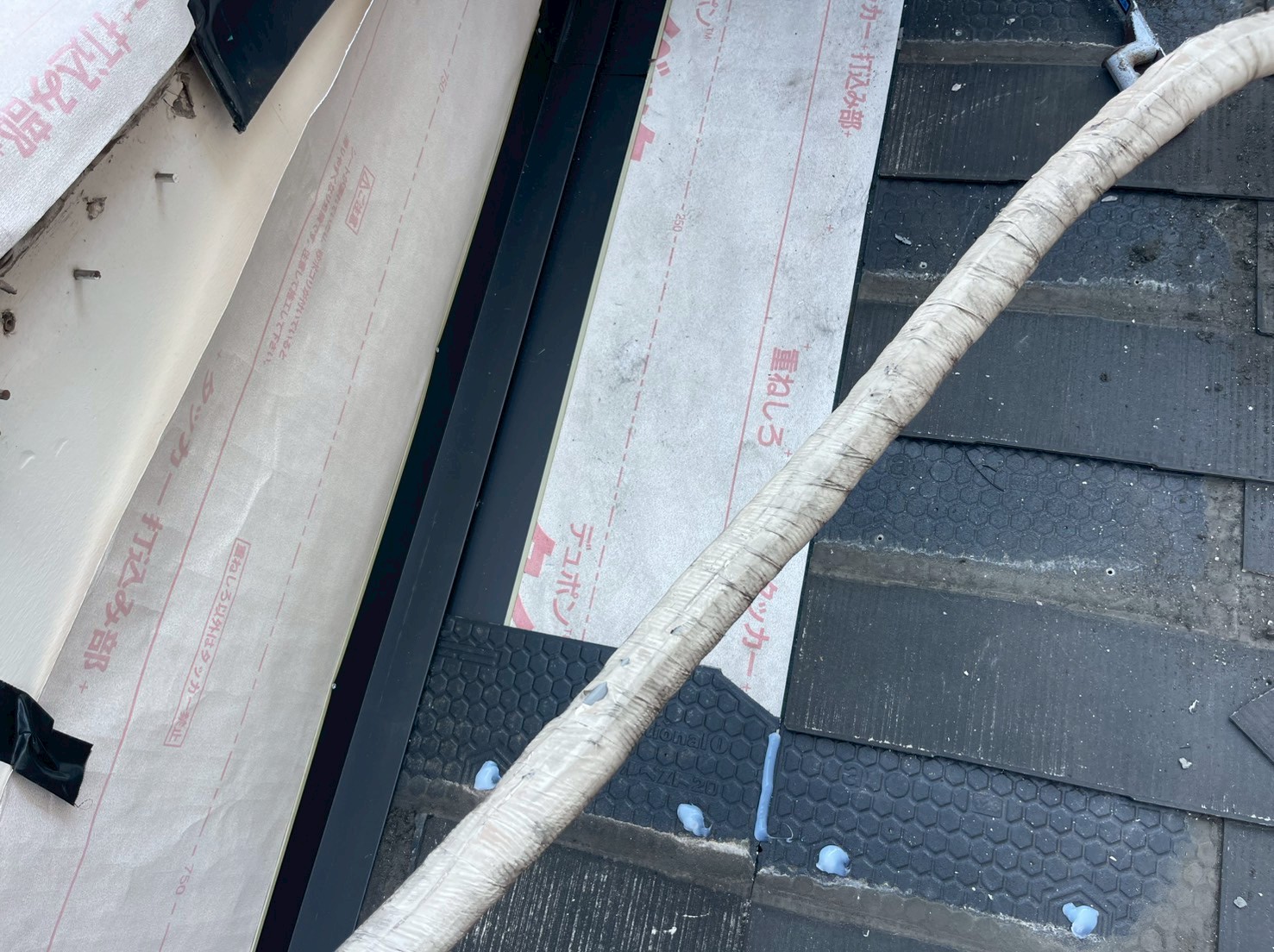

    既存の状態です。

  43. 43. 2025年08月26日

    屋根補修工事

    屋根補修工事

    既存のカラーベストをめくり、下葺き材を張りました。

  44. 44. 2025年08月26日

    屋根補修工事

    屋根補修工事

    既存のカラーベストをめくり、下葺き材を張りました。

  45. 45. 2025年08月26日

    屋根補修工事

    屋根補修工事

    新たなカラーベストを葺いていきます。

  46. 46. 2025年08月26日

    シーリング工事

    シーリング工事

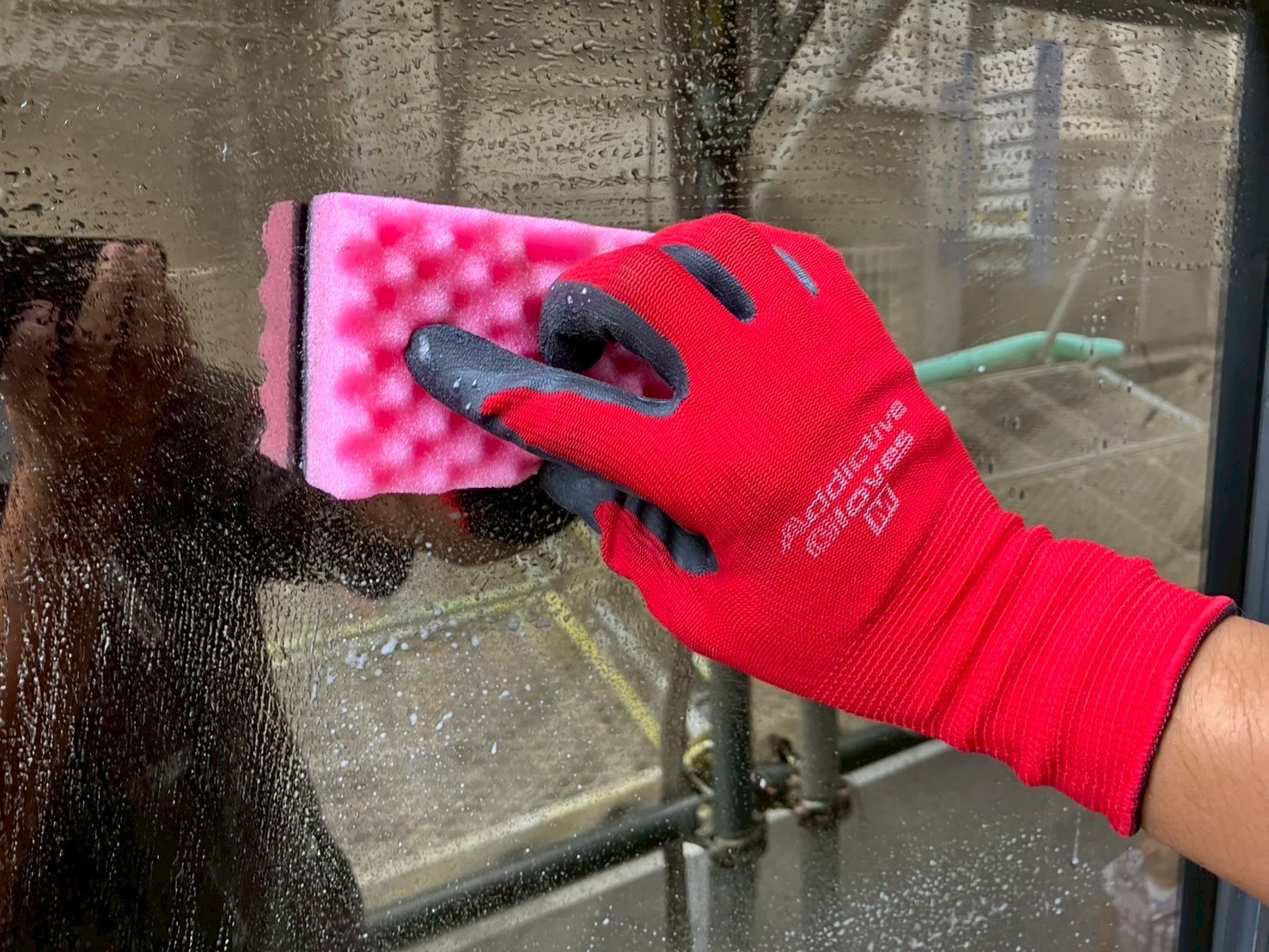

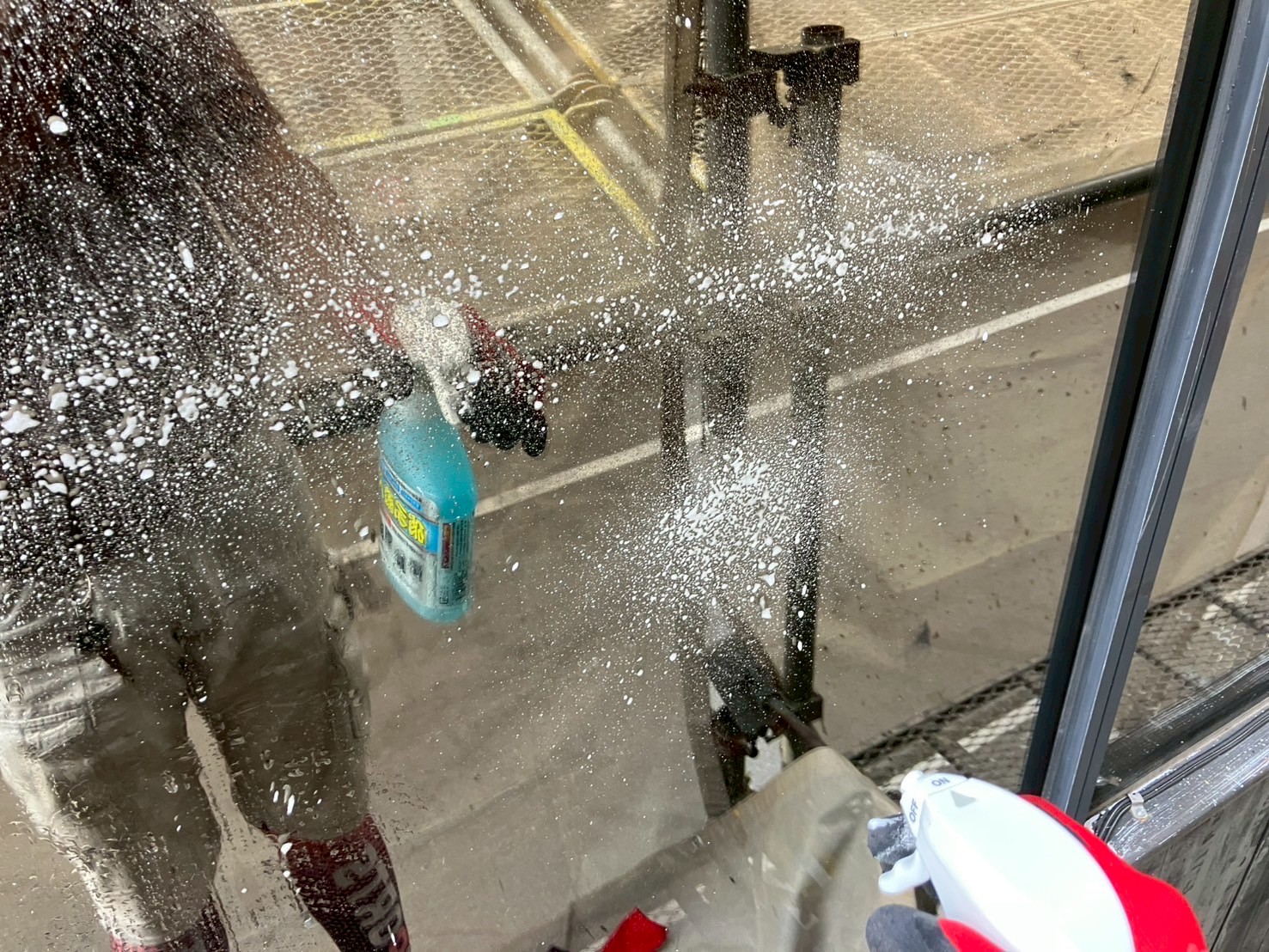

    施工箇所の窓を清掃していきます。

  47. 47. 2025年08月26日

    シーリング工事

    シーリング工事

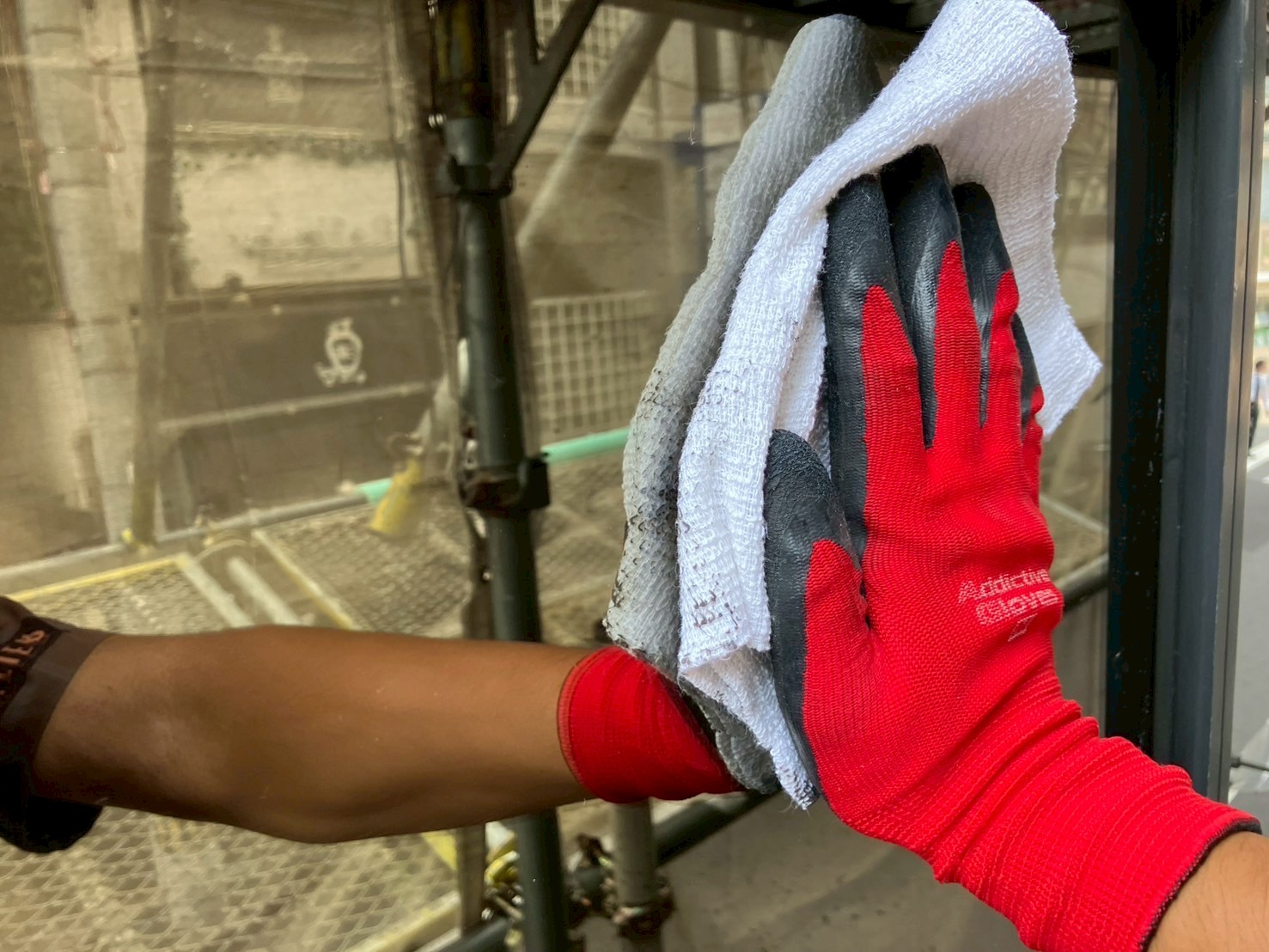

    窓を清掃していきます。

  48. 48. 2025年08月26日

    シーリング工事

    シーリング工事

    窓を清掃していきます。

  49. 49. 2025年08月27日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    下葺き材に防水テープを貼りました。

  50. 50. 2025年08月27日

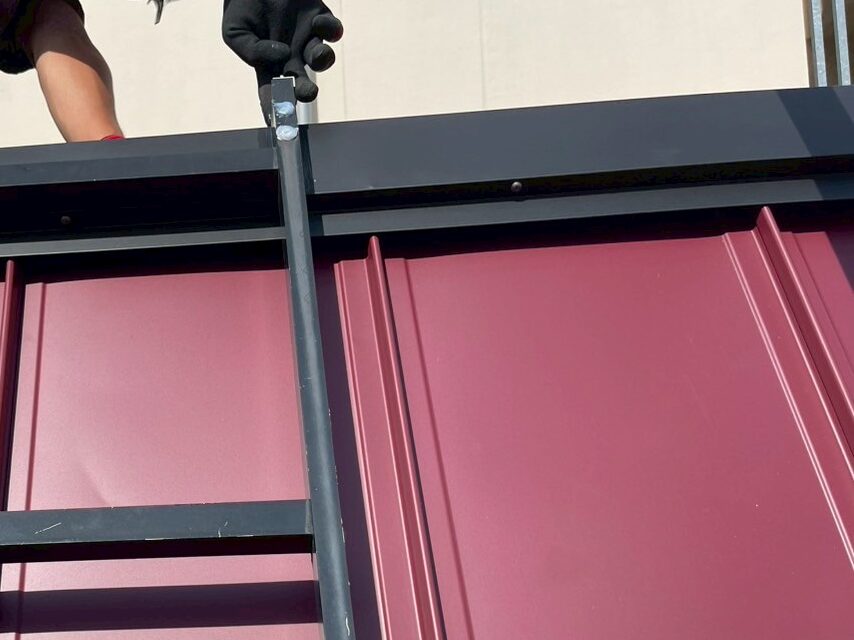

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    笠木板金を取り付けていきます。

  51. 51. 2025年08月27日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    笠木板金を取り付けました。

  52. 52. 2025年08月27日

    屋根工事(タイル部分

    屋根工事(タイル部分

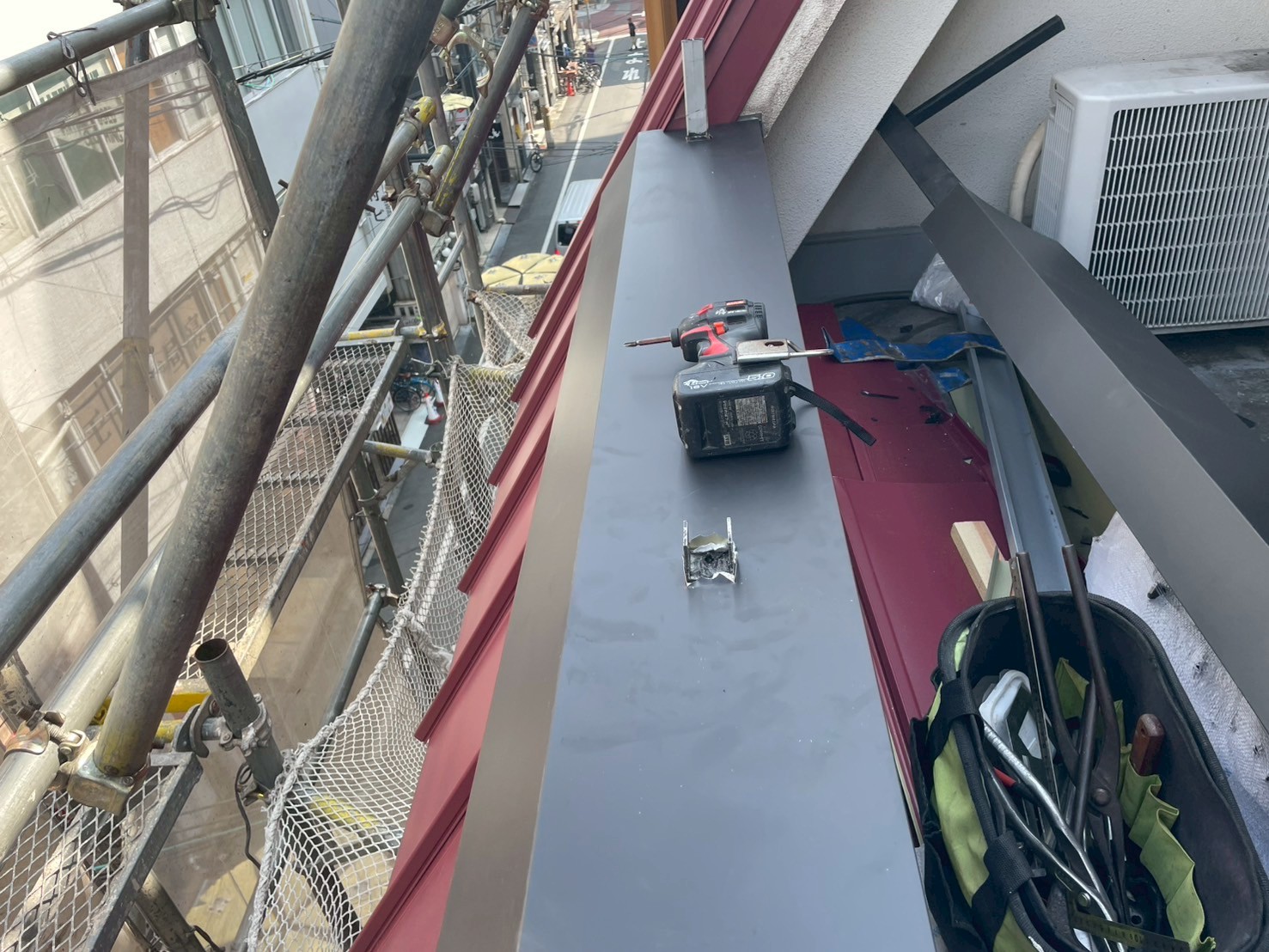

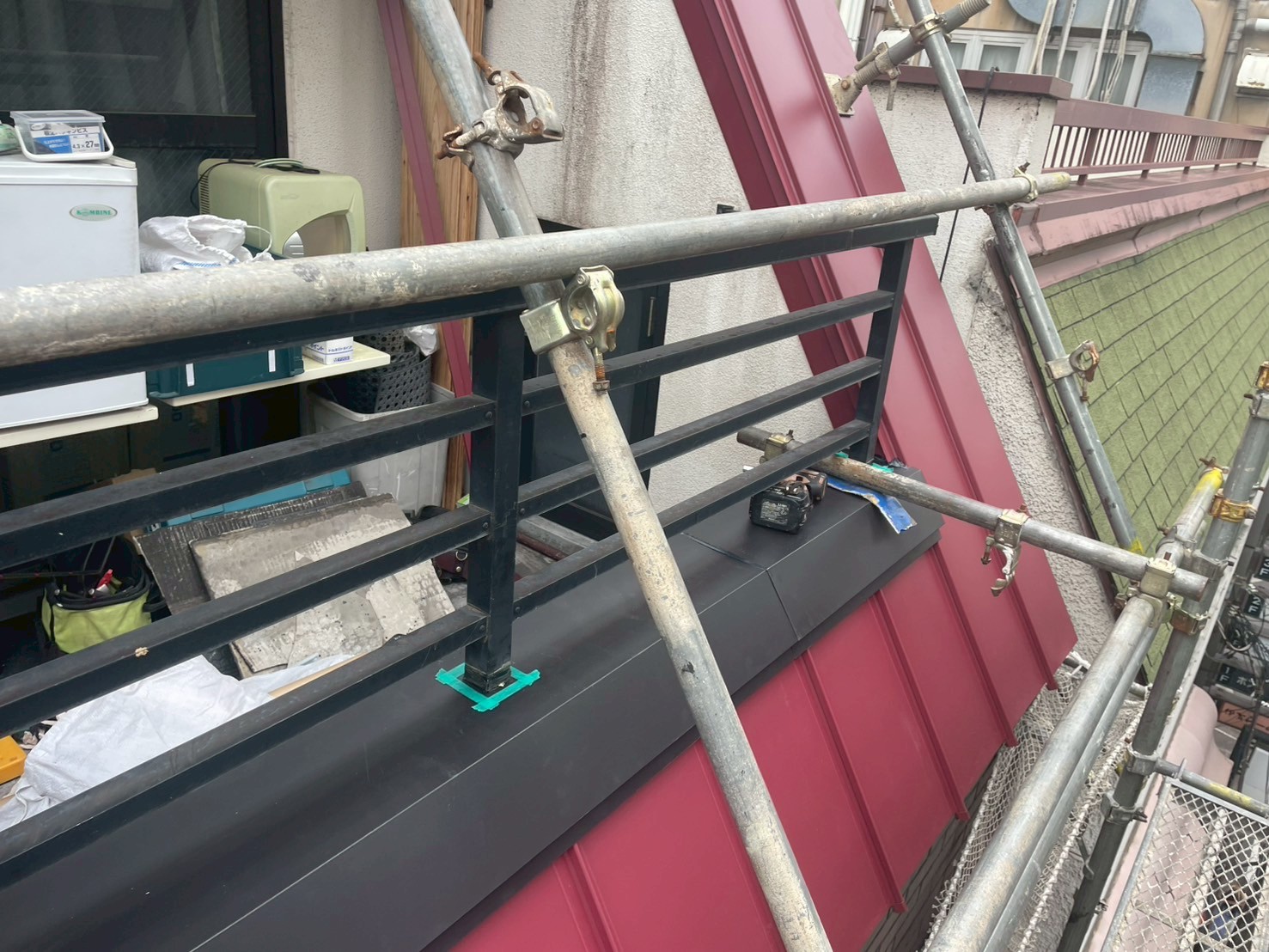

    手すりを取り付けていきます。

  53. 53. 2025年08月27日

    屋根補修工事

    屋根補修工事

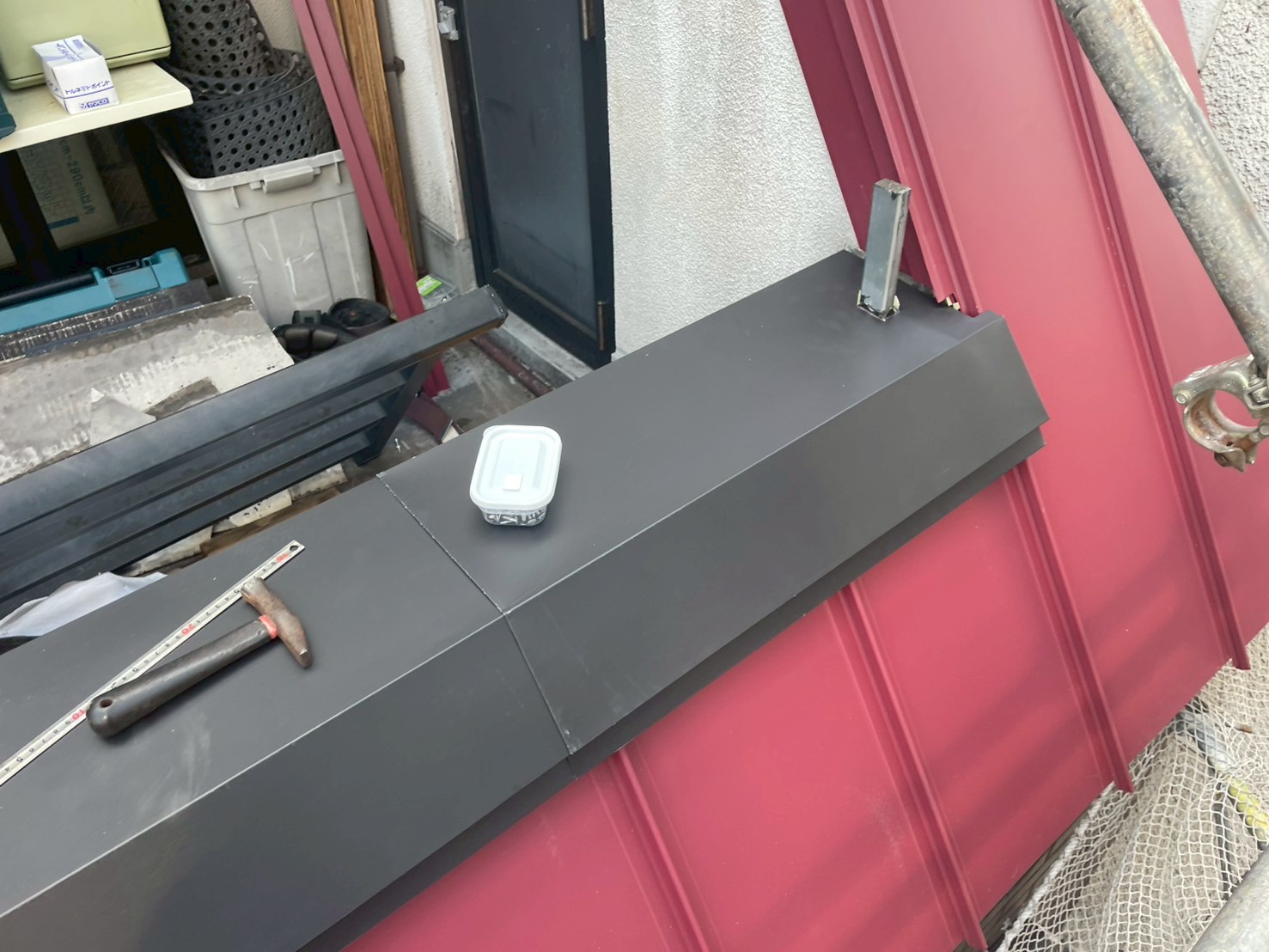

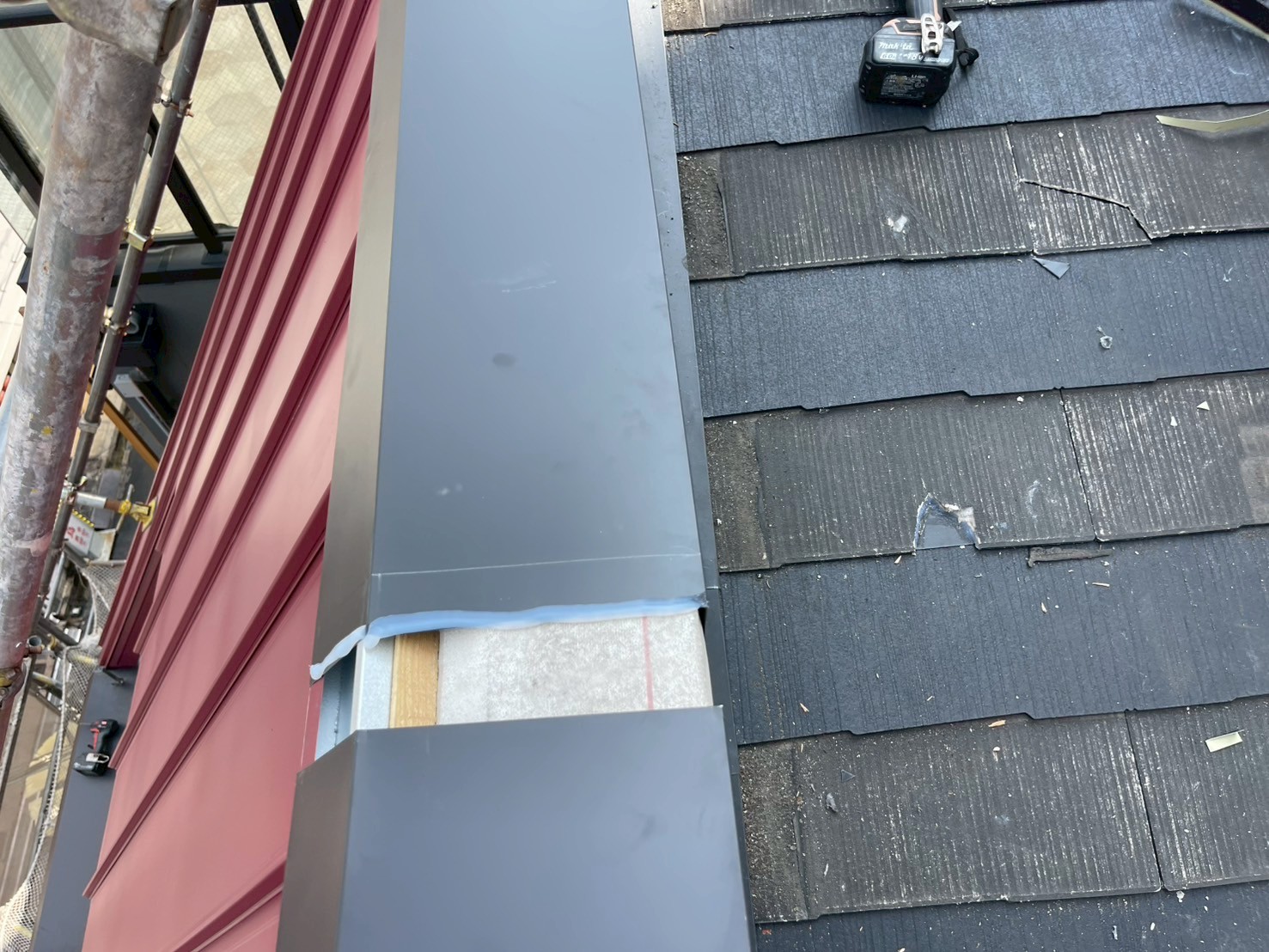

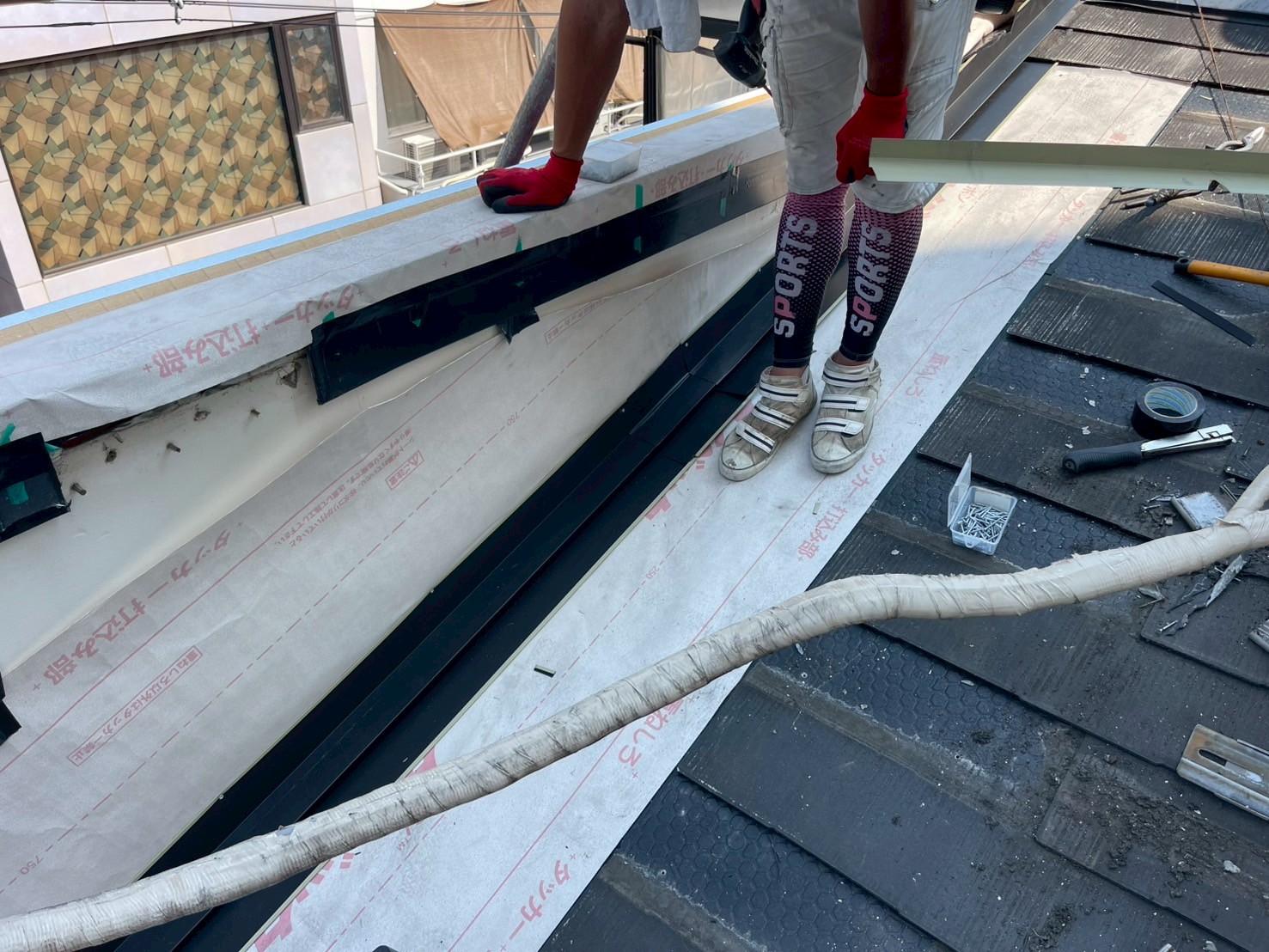

    笠木板金を取り付けていきます。継手にシーリング材を充填します。

  54. 54. 2025年08月27日

    屋根補修工事

    屋根補修工事

    壁板金を張り、笠木板金を取り付けました。

  55. 55. 2025年08月27日

    屋根補修工事

    屋根補修工事

    カラーベスト、壁板金、笠木板金を張り替え、シーリング処理しました。

  56. 56. 2025年08月28日

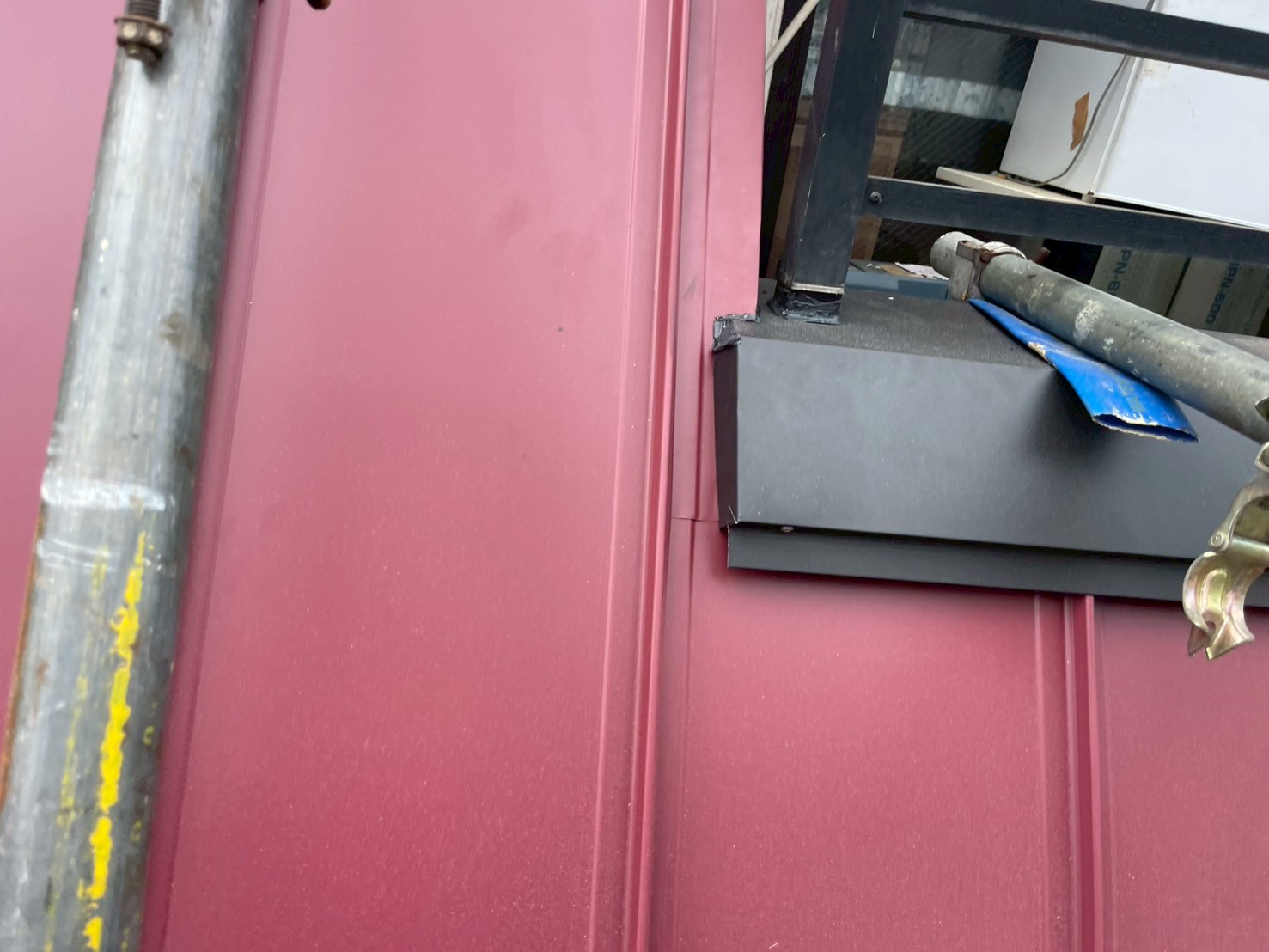

    屋根工事(タイル部分)

    屋根工事(タイル部分)

    棟板金も取り付けました。

  57. 57. 2025年08月28日

    屋根工事(タイル部分)

    屋根工事(タイル部分)

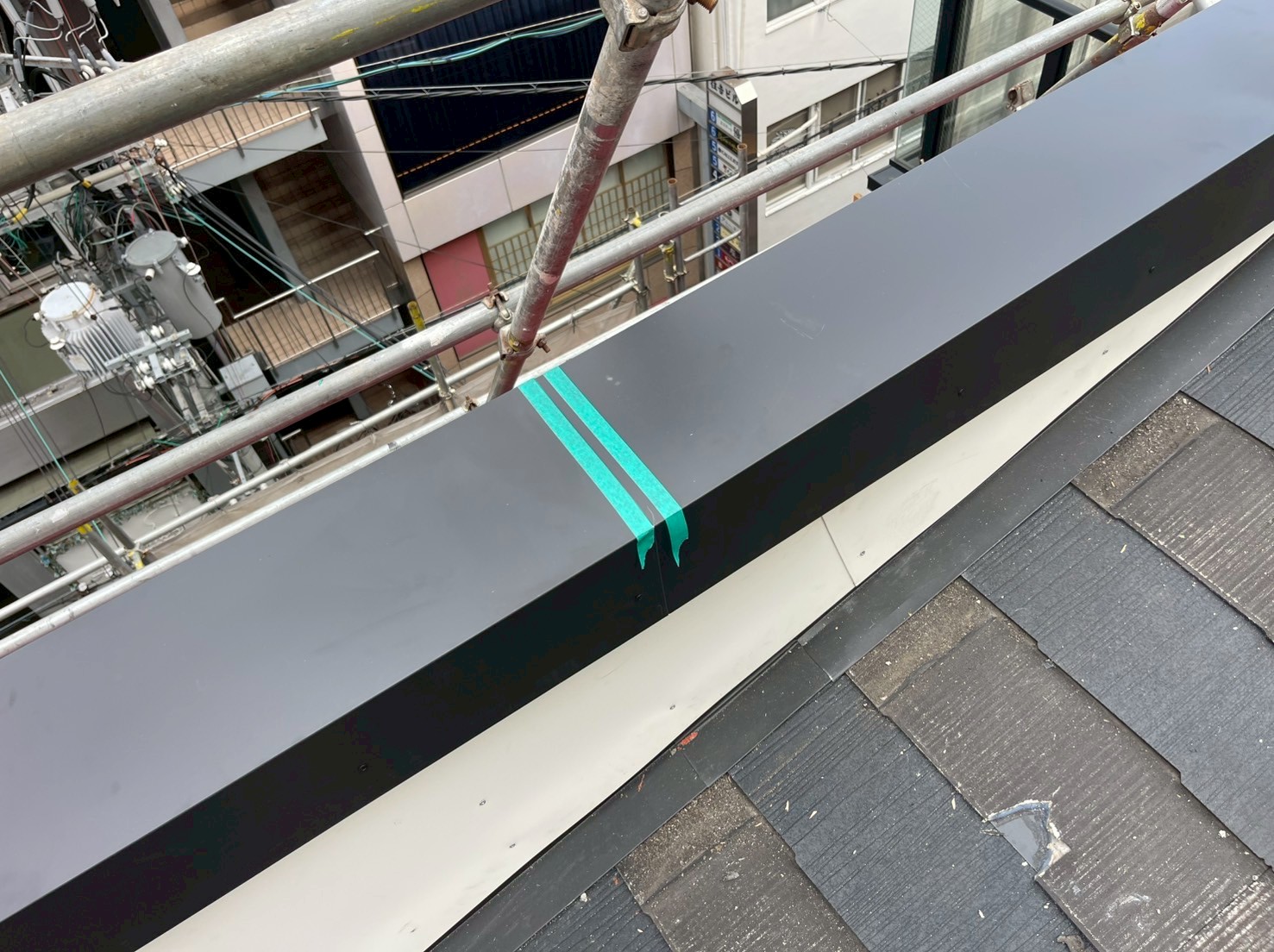

    取り合い箇所にシーリング処理しました。

  58. 58. 2025年08月28日

    雨とい工事

    雨とい工事

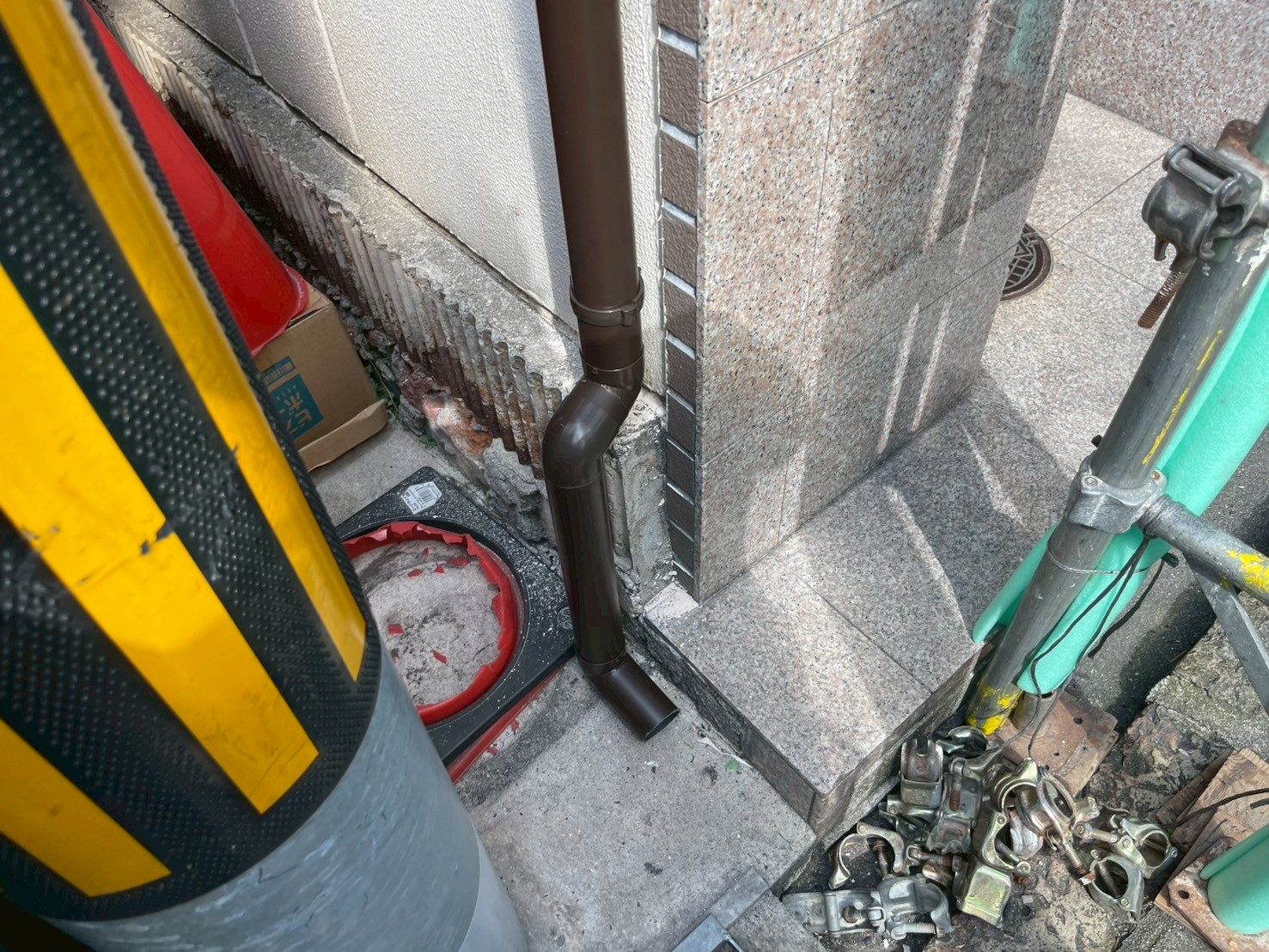

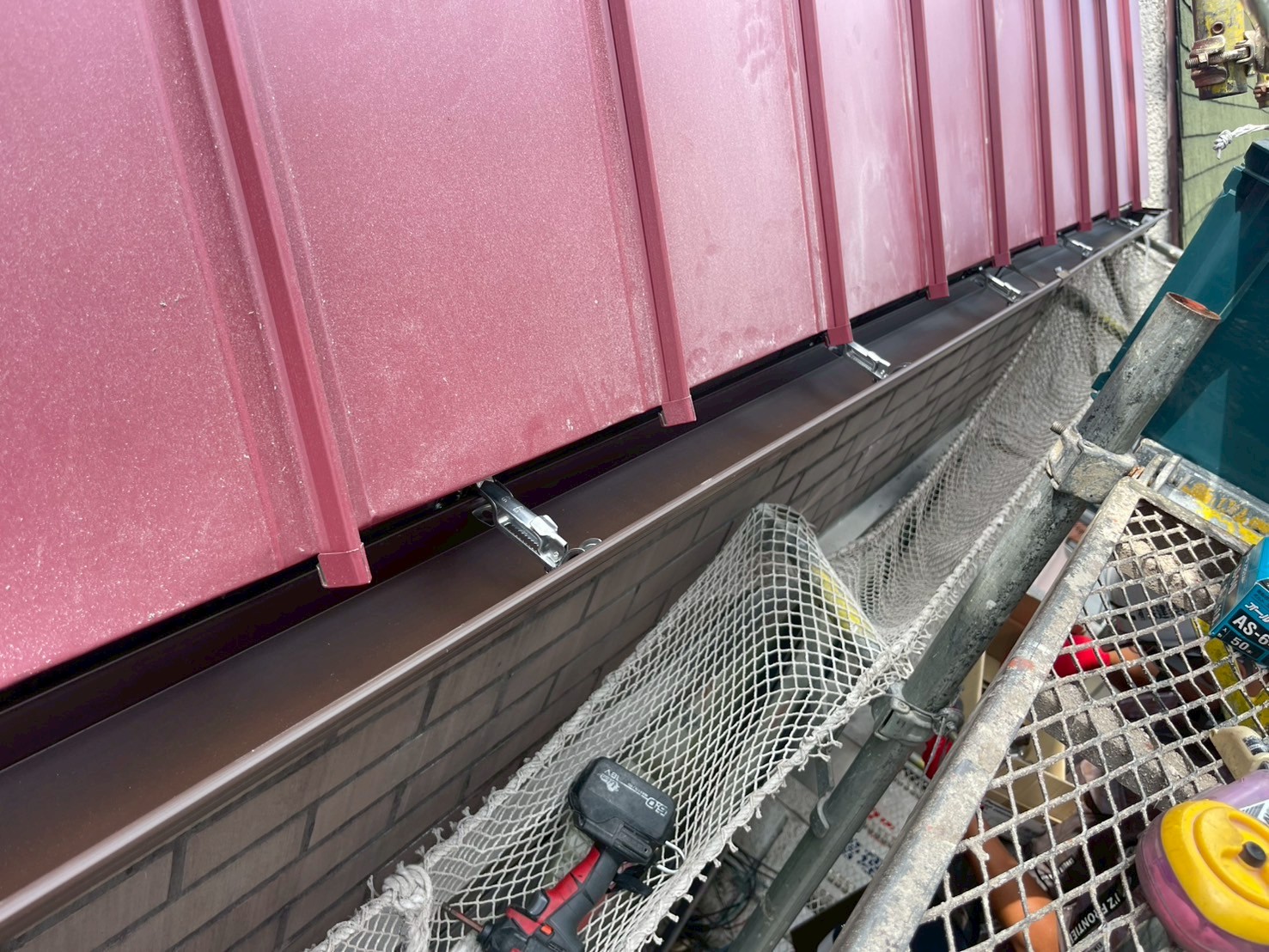

    とい受け金具を取り付けていきます。

  59. 59. 2025年08月28日

    雨とい工事

    雨とい工事

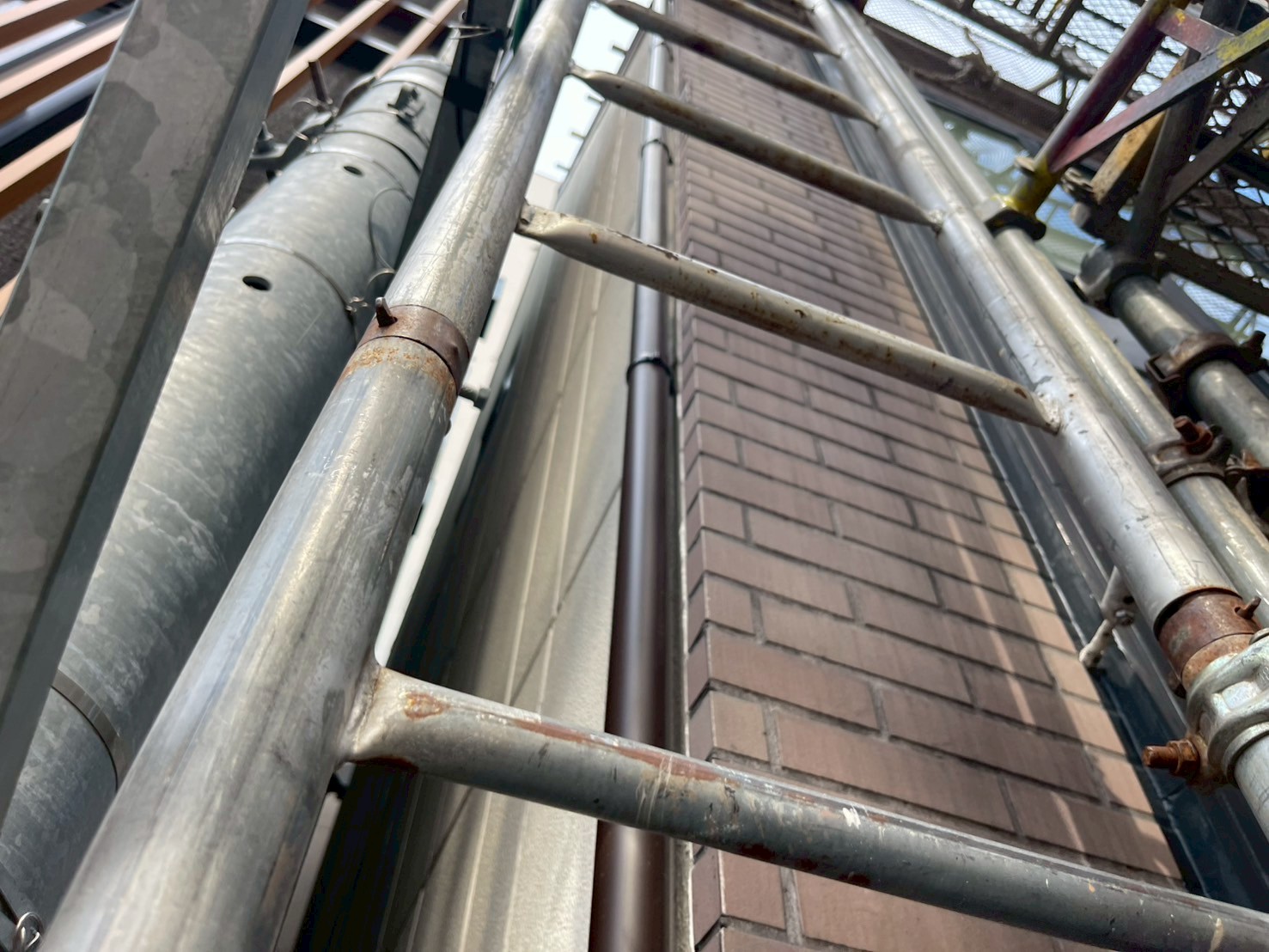

    とい受け金具を取り付けていきます。

  60. 60. 2025年08月28日

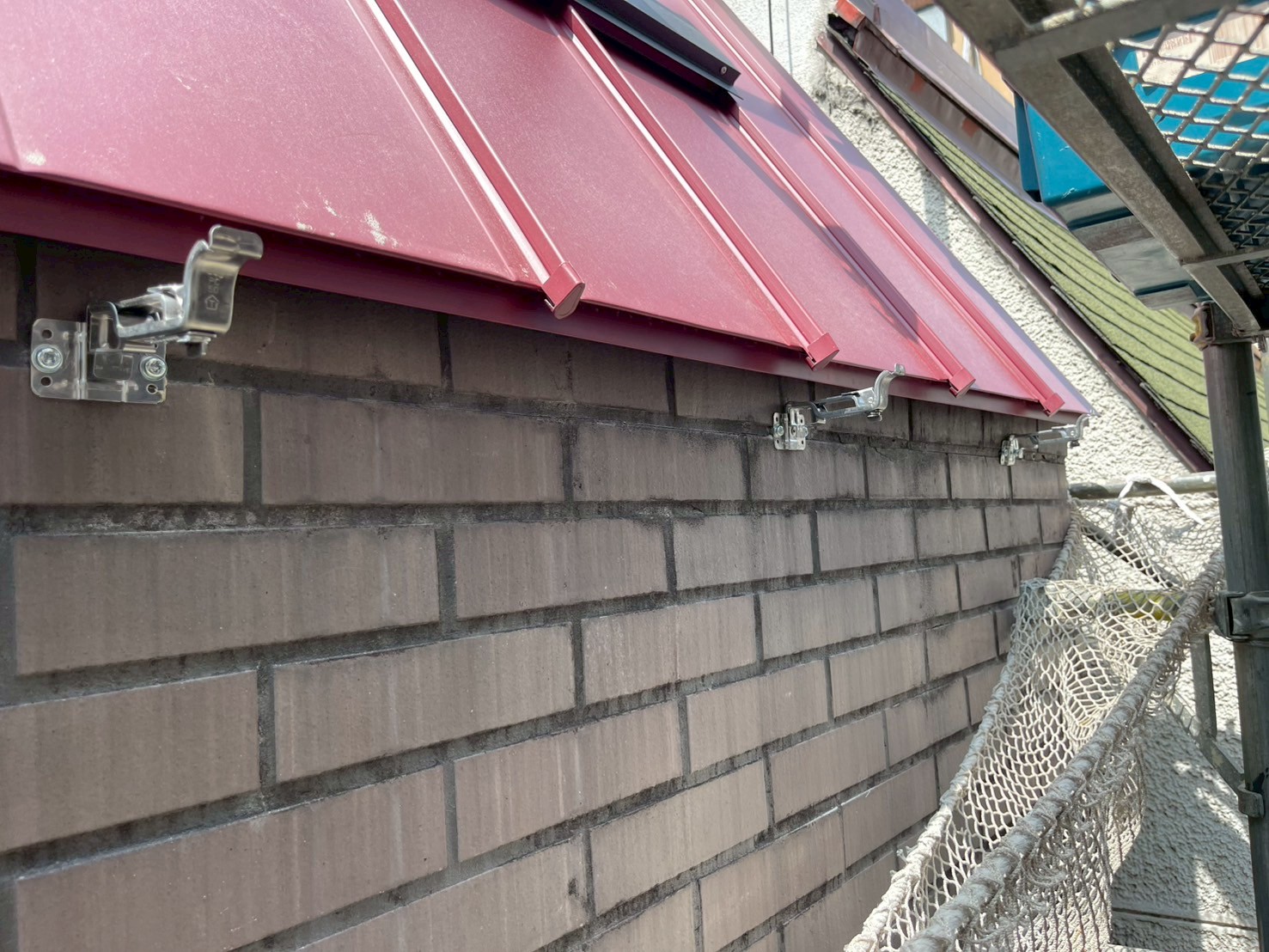

    雨とい工事

    雨とい工事

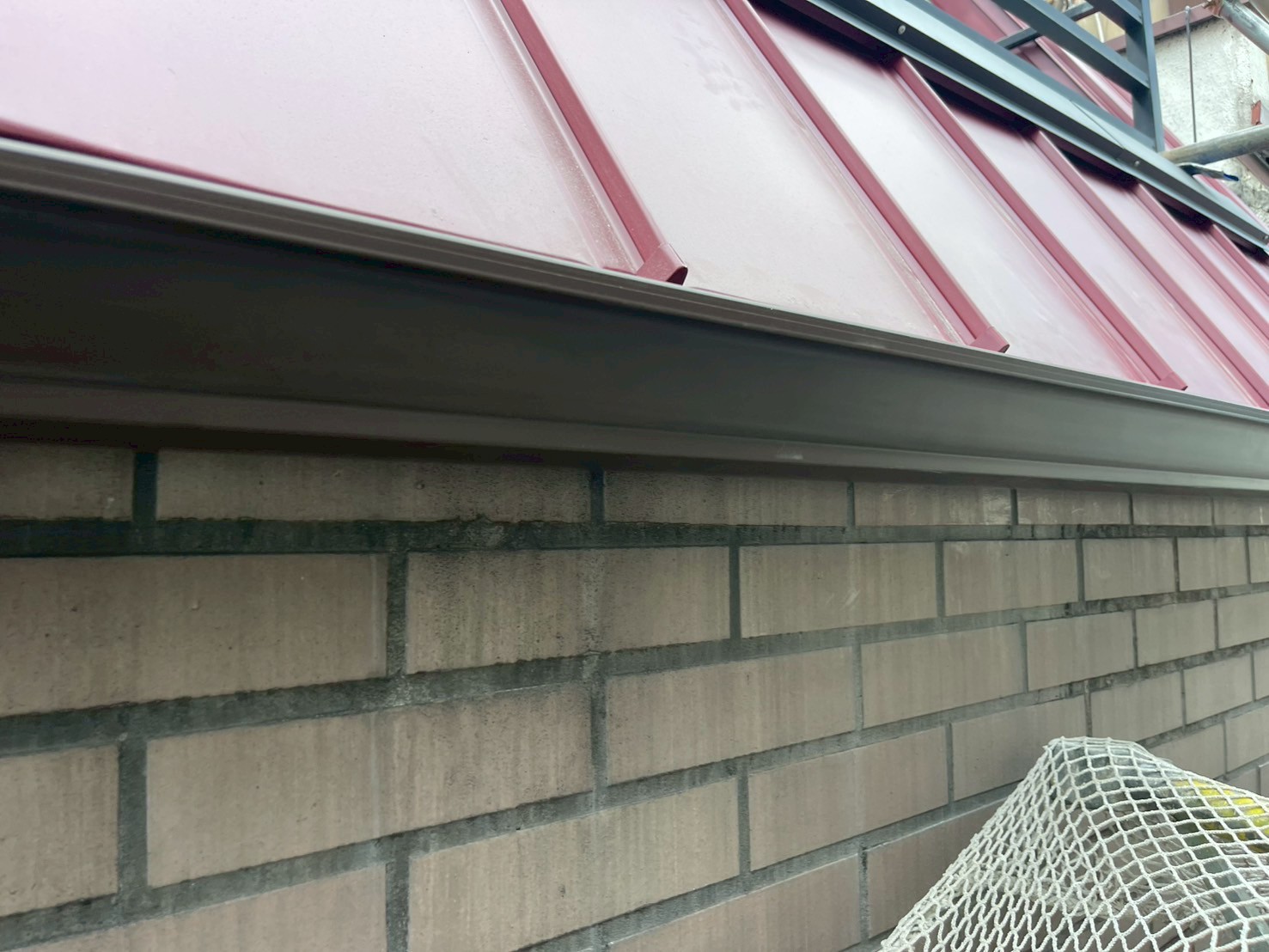

    軒といを取り付けました。

  61. 61. 2025年08月28日

    雨とい工事

    雨とい工事

    軒といを取り付けました。

  62. 62. 2025年08月28日

    雨とい工事

    雨とい工事

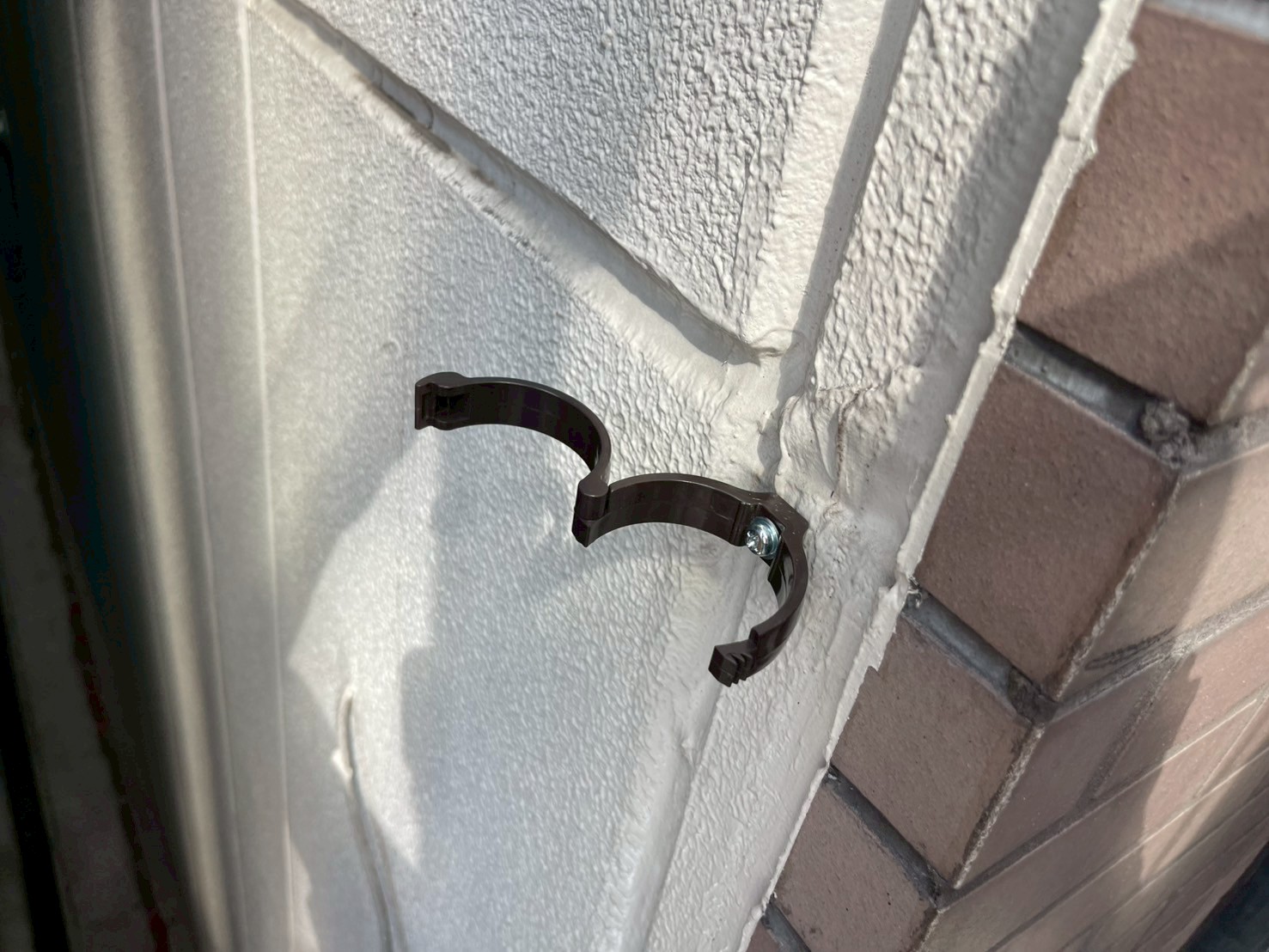

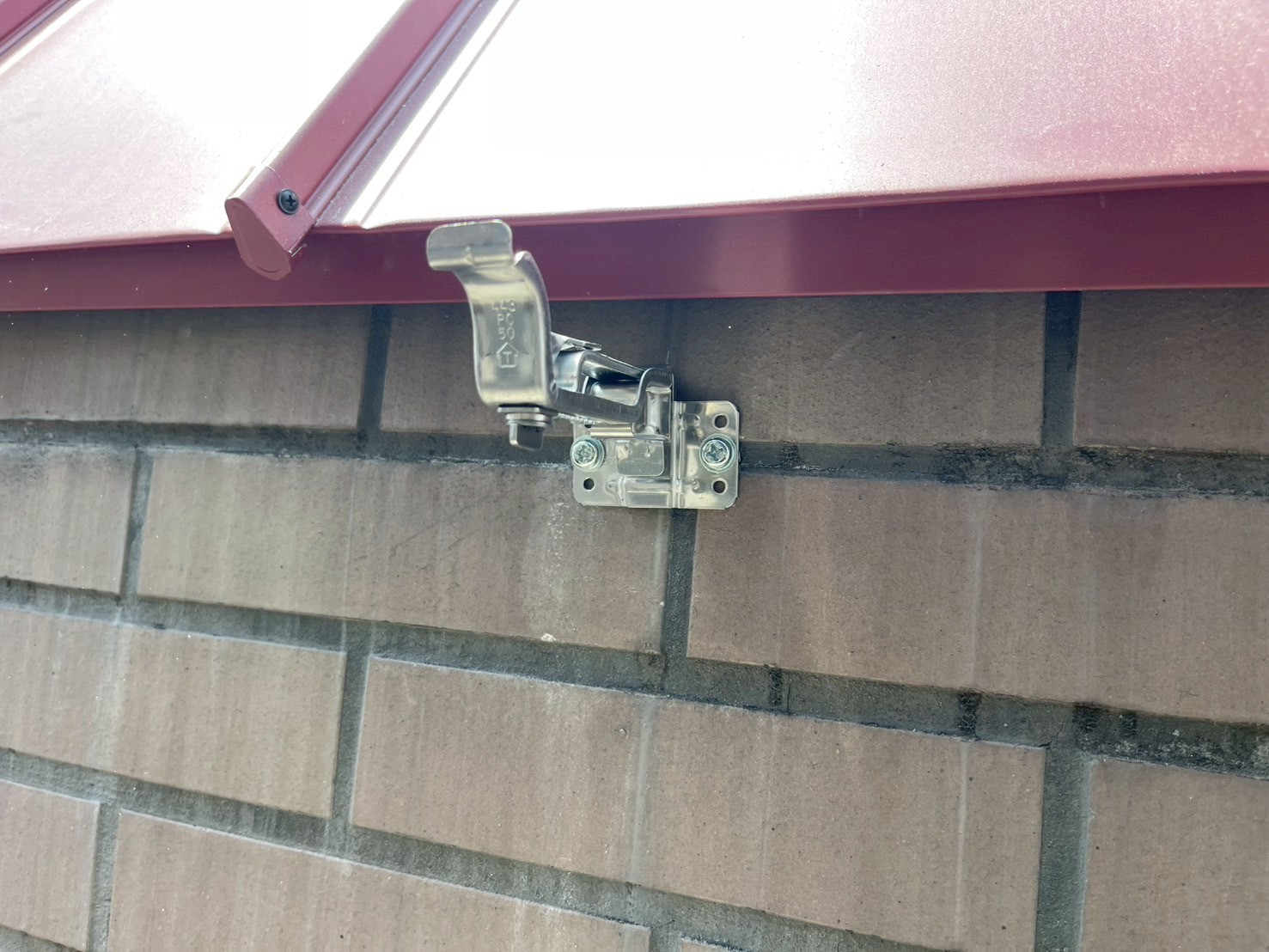

    控え金具を取り付けました。

  63. 63. 2025年08月28日

    雨とい工事

    雨とい工事

    たてといを取り付けていきます。

  64. 64. 2025年08月28日

    雨とい工事

    雨とい工事

    たてといを取り付けていきます。

  65. 65. 2025年08月28日

    雨とい工事

    雨とい工事

    たてといを取り付け、排水溝に導きました。

  66. 66. 2025年08月29日

    足場工事

    足場工事

    足場を解体しました。

  67. 67. 2025年08月29日

    足場工事

    足場工事

    足場を解体しました。

  68. 68. 2025年09月01日

    確認

    確認

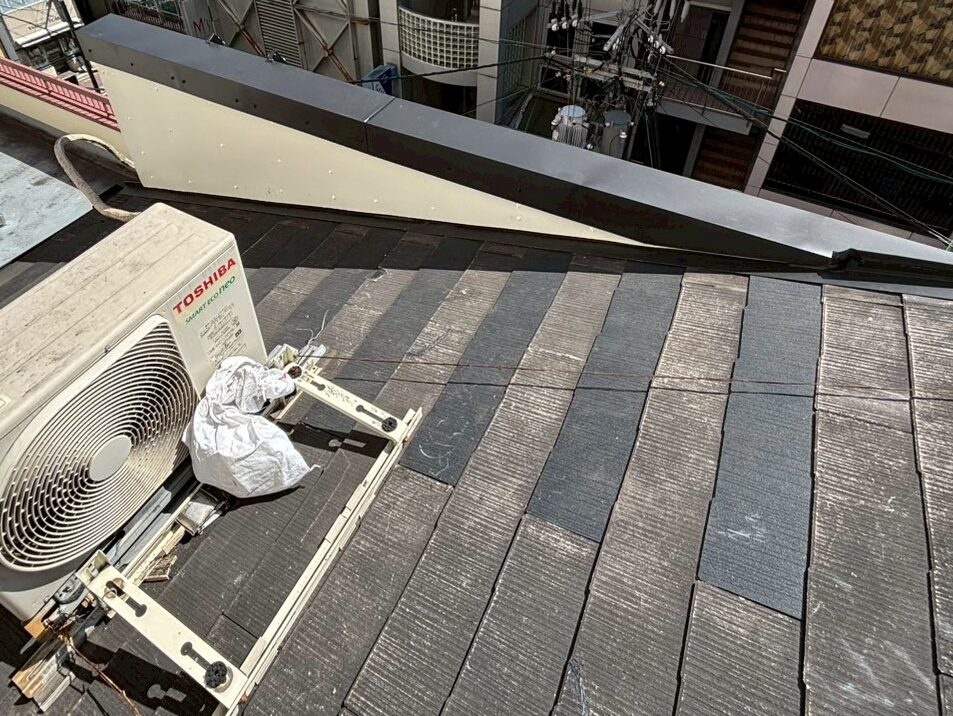

    確認していきます。

  69. 69. 2025年09月01日

    確認

    確認

    確認していきます。

  70. 70. 2025年09月01日

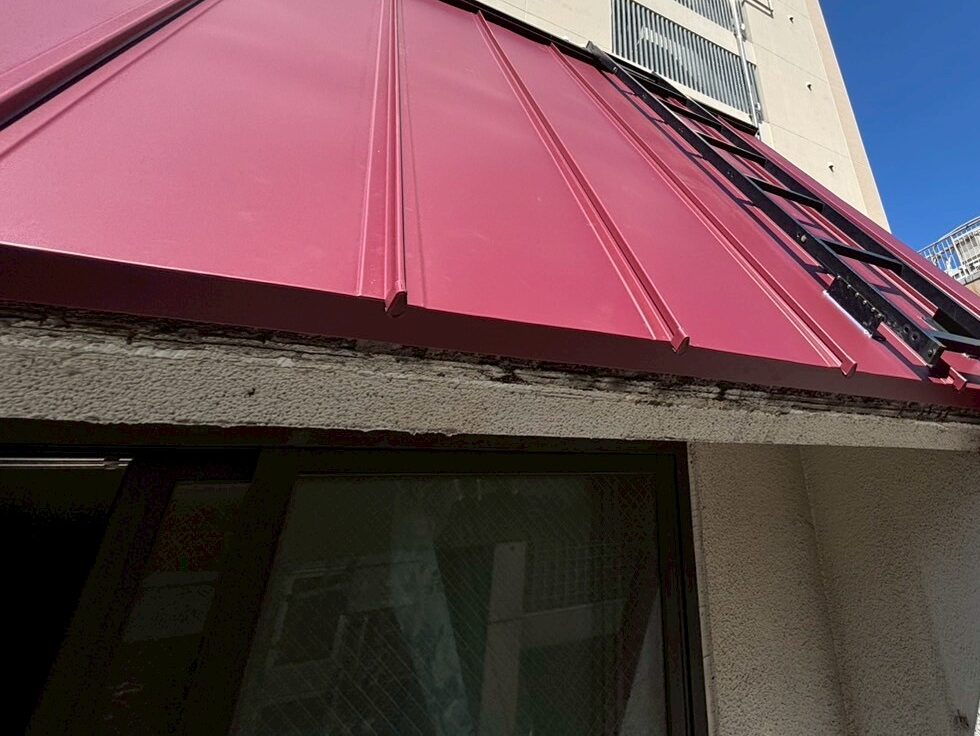

    確認

    確認

    確認し、工事完了。
